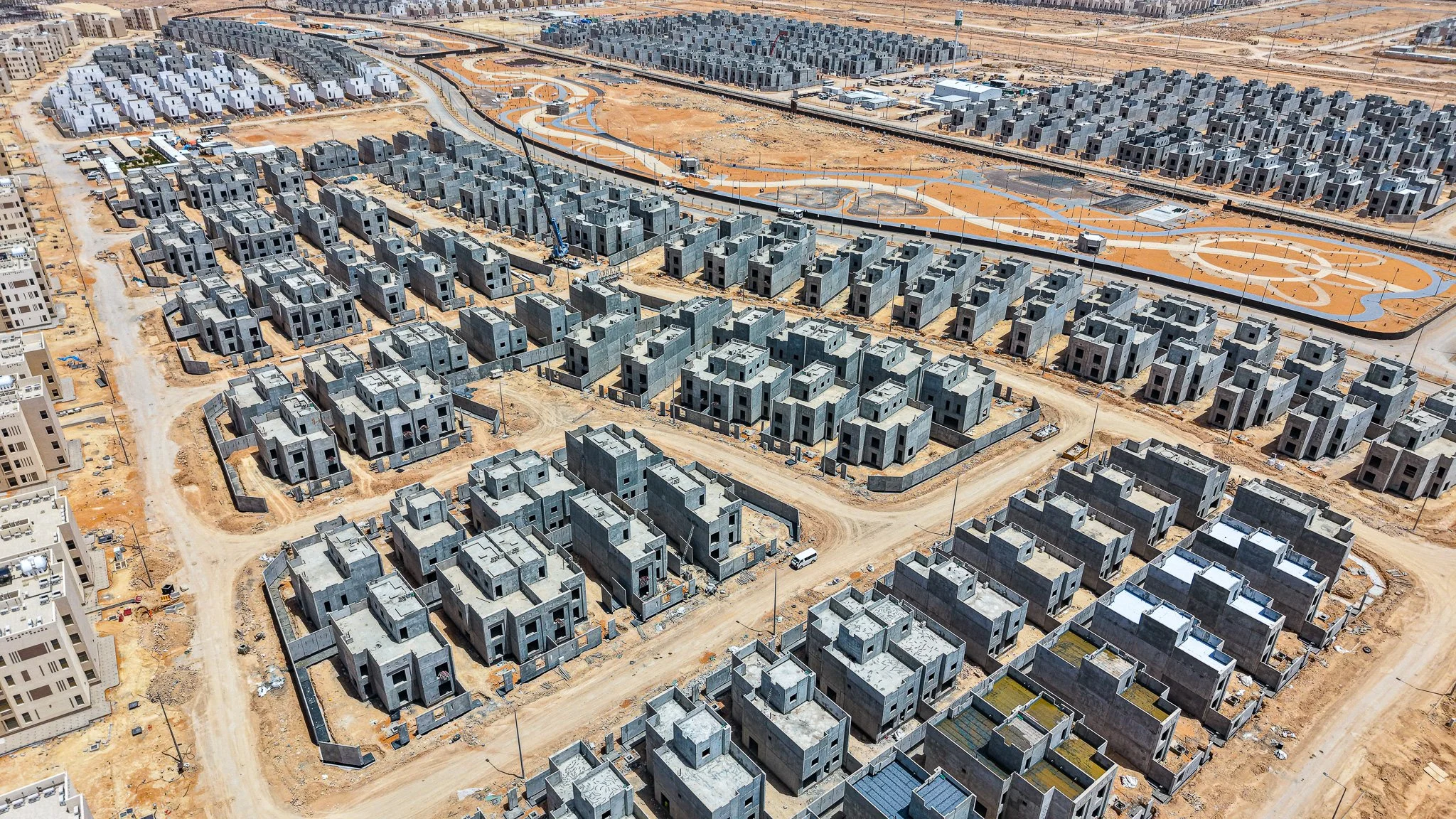

مسكان الأصالة
13 مايو 2026

الأصالة

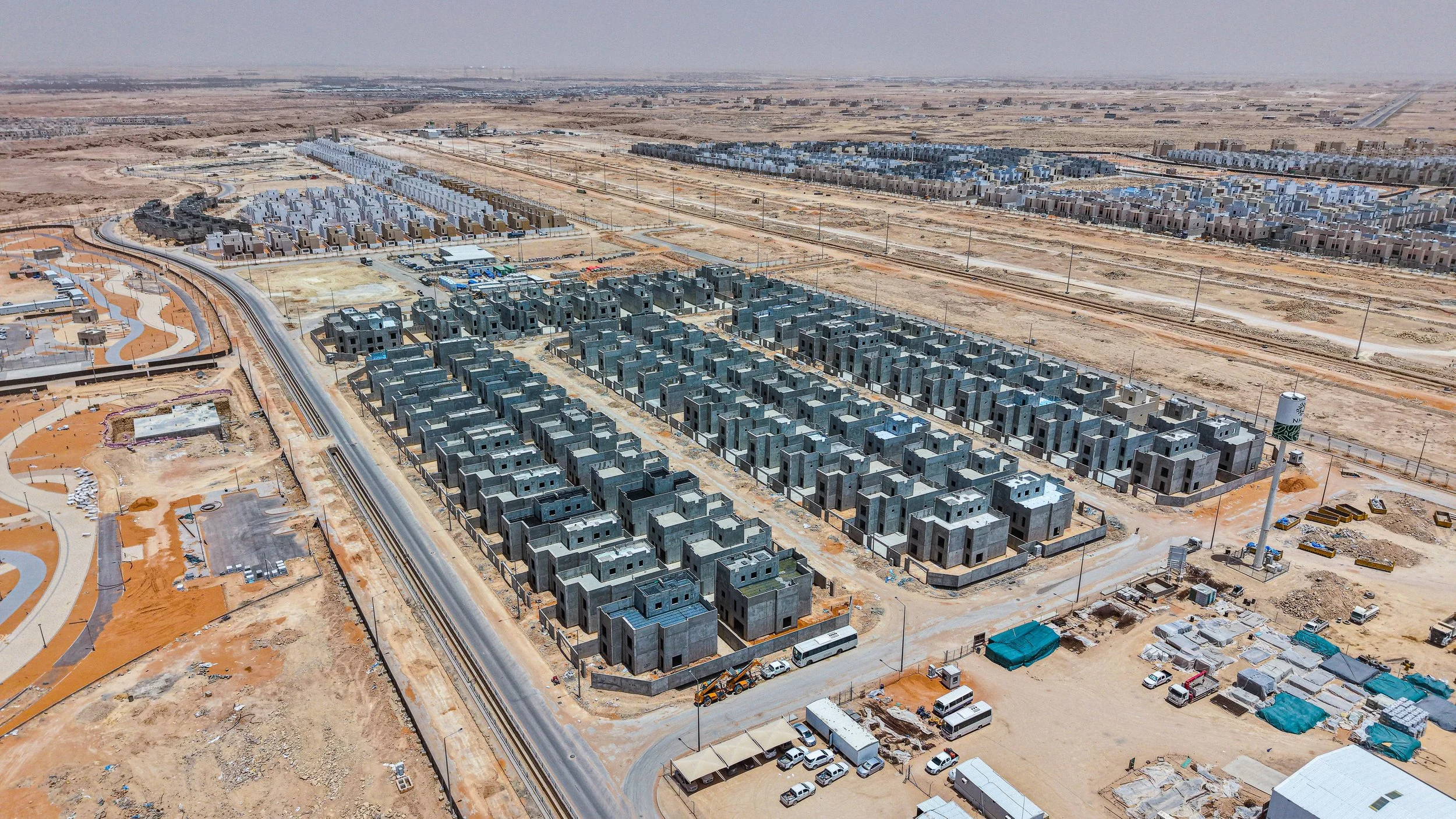

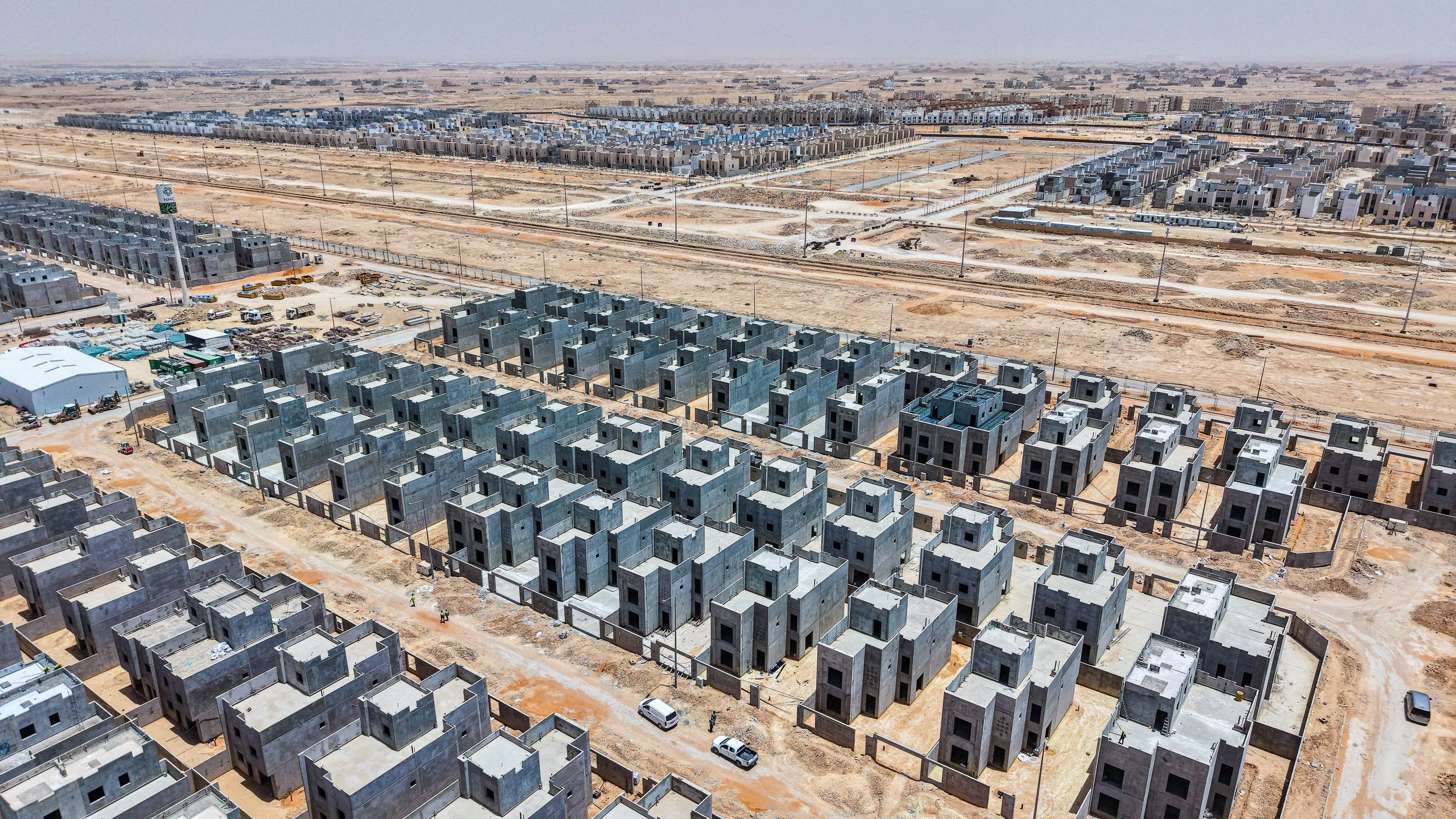

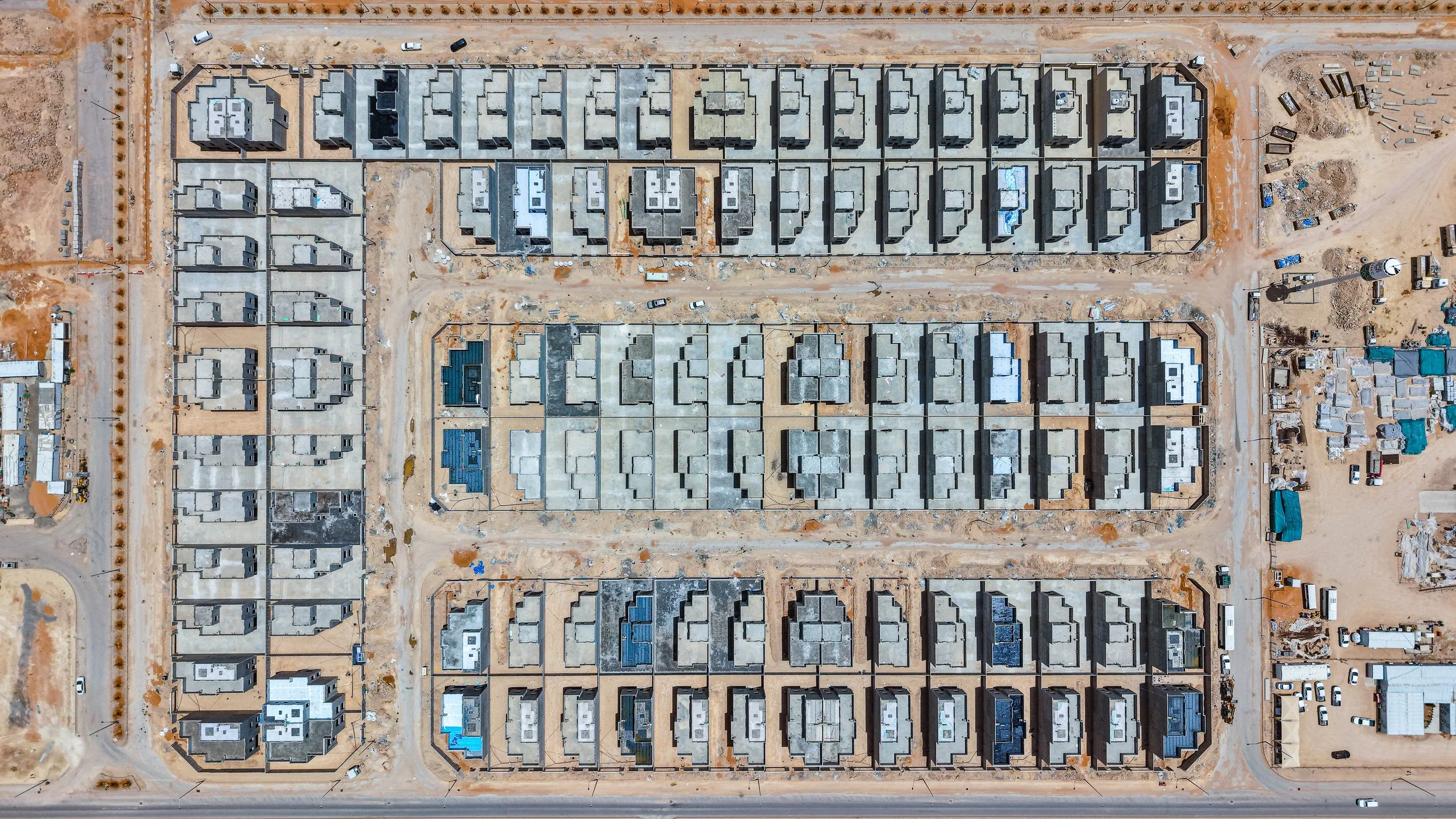

64%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

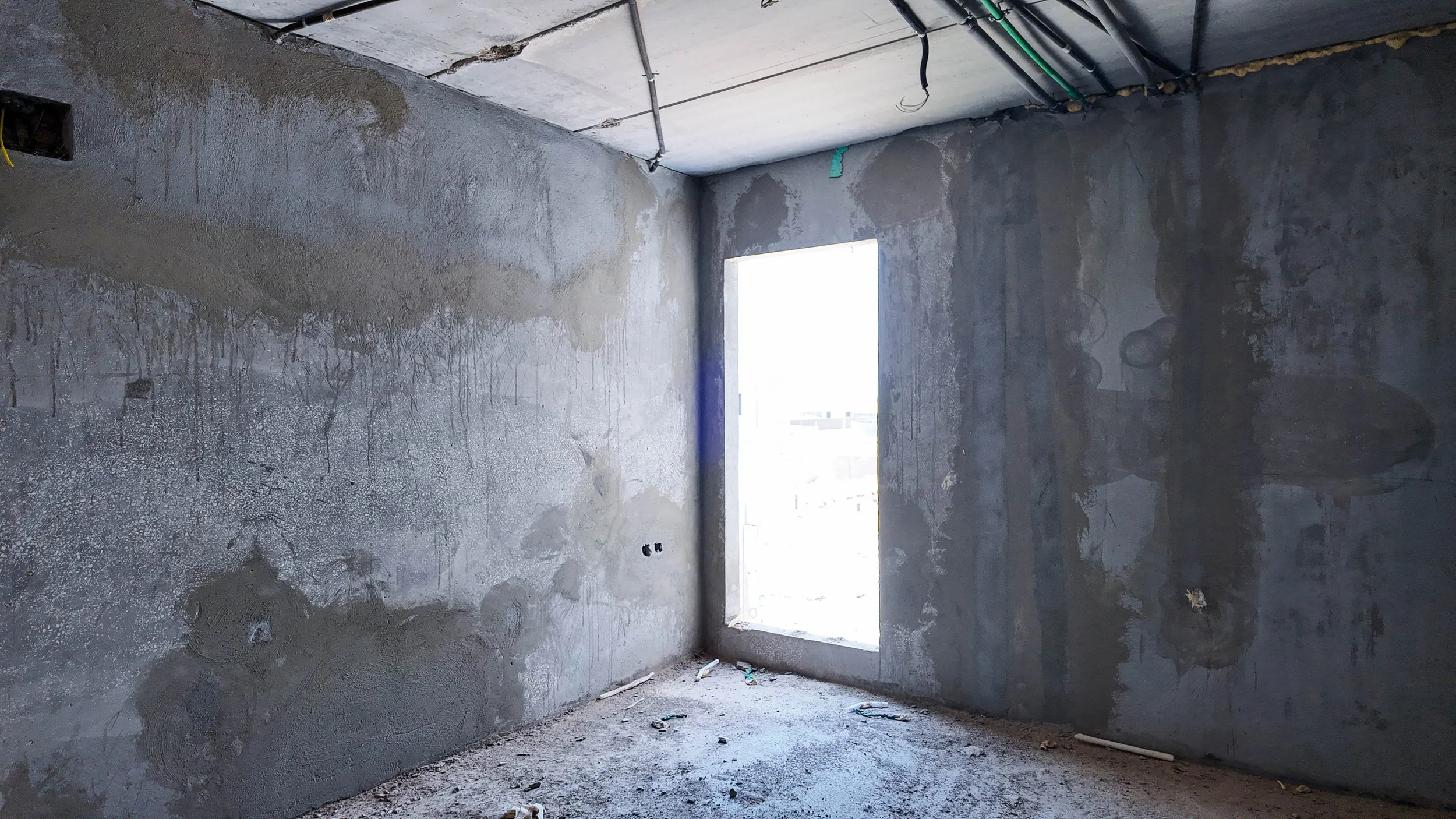

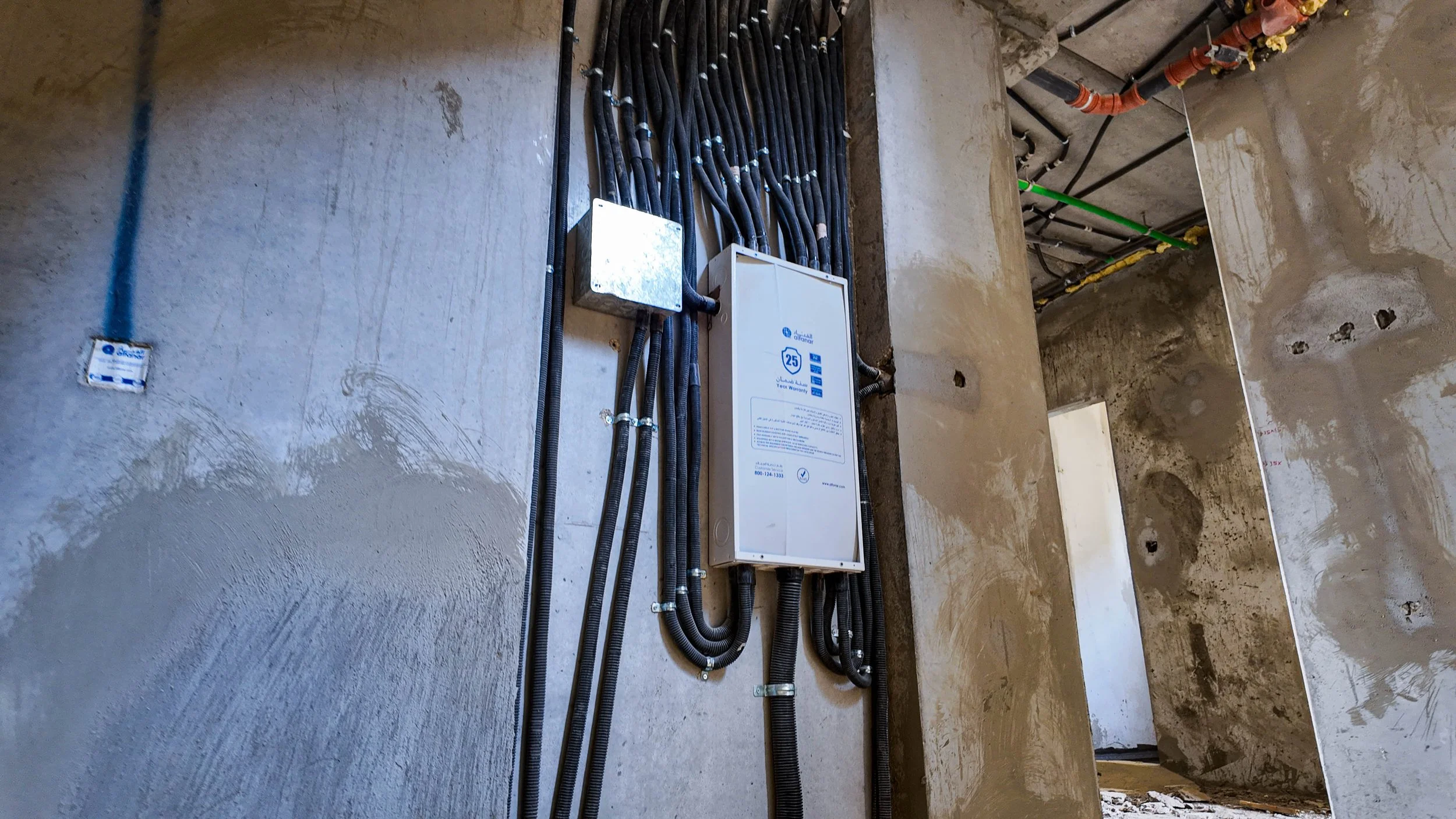

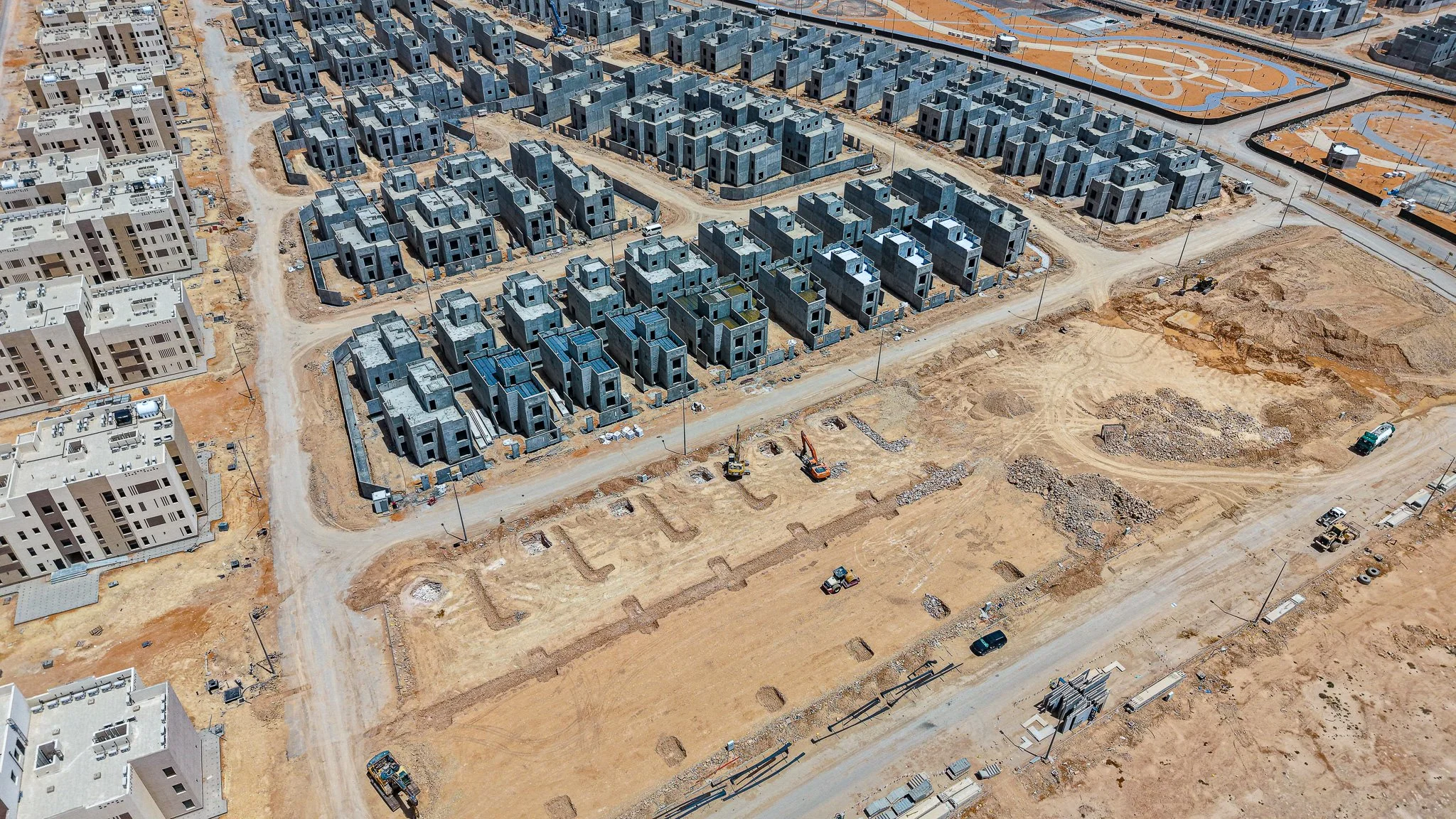

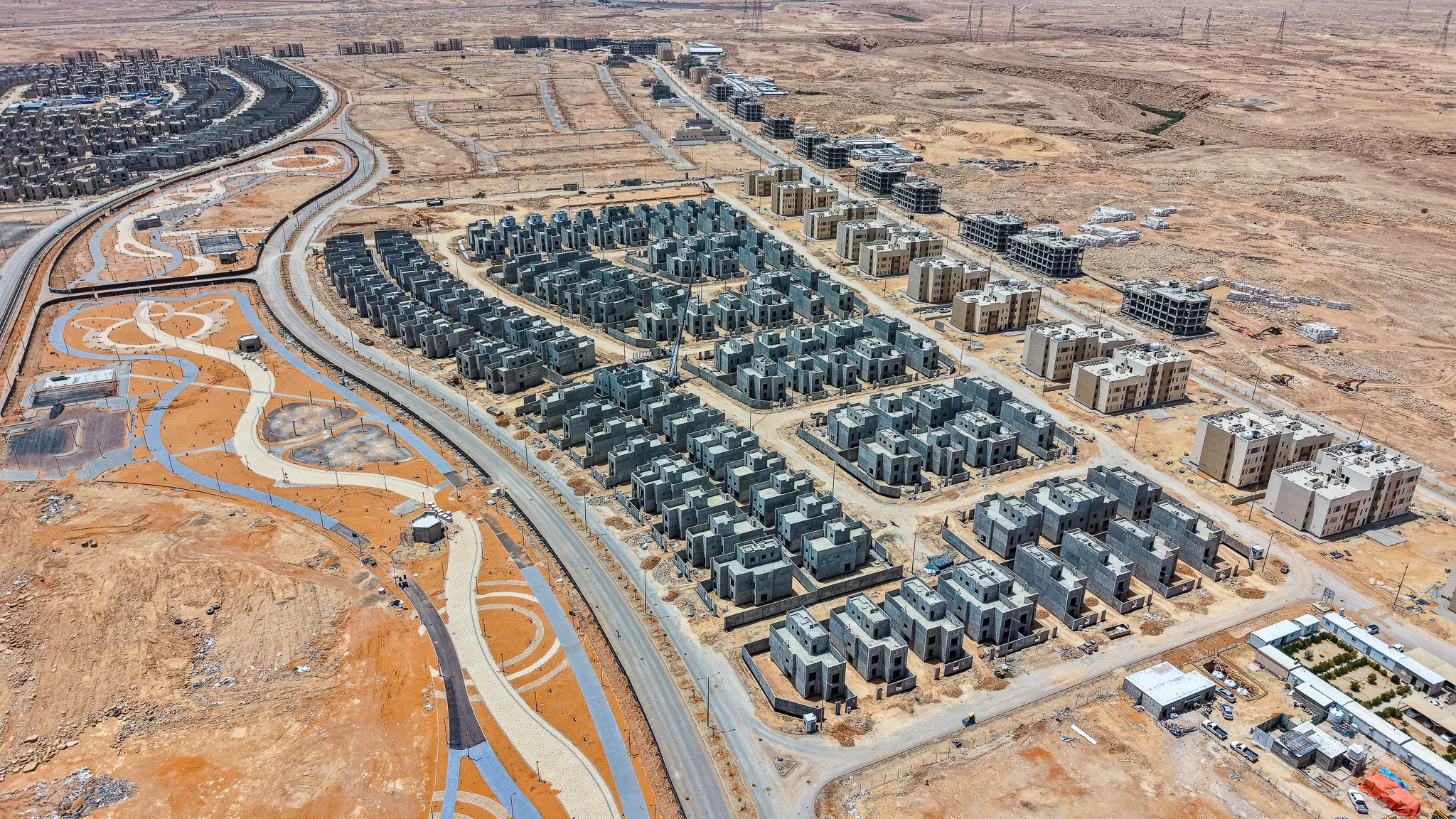

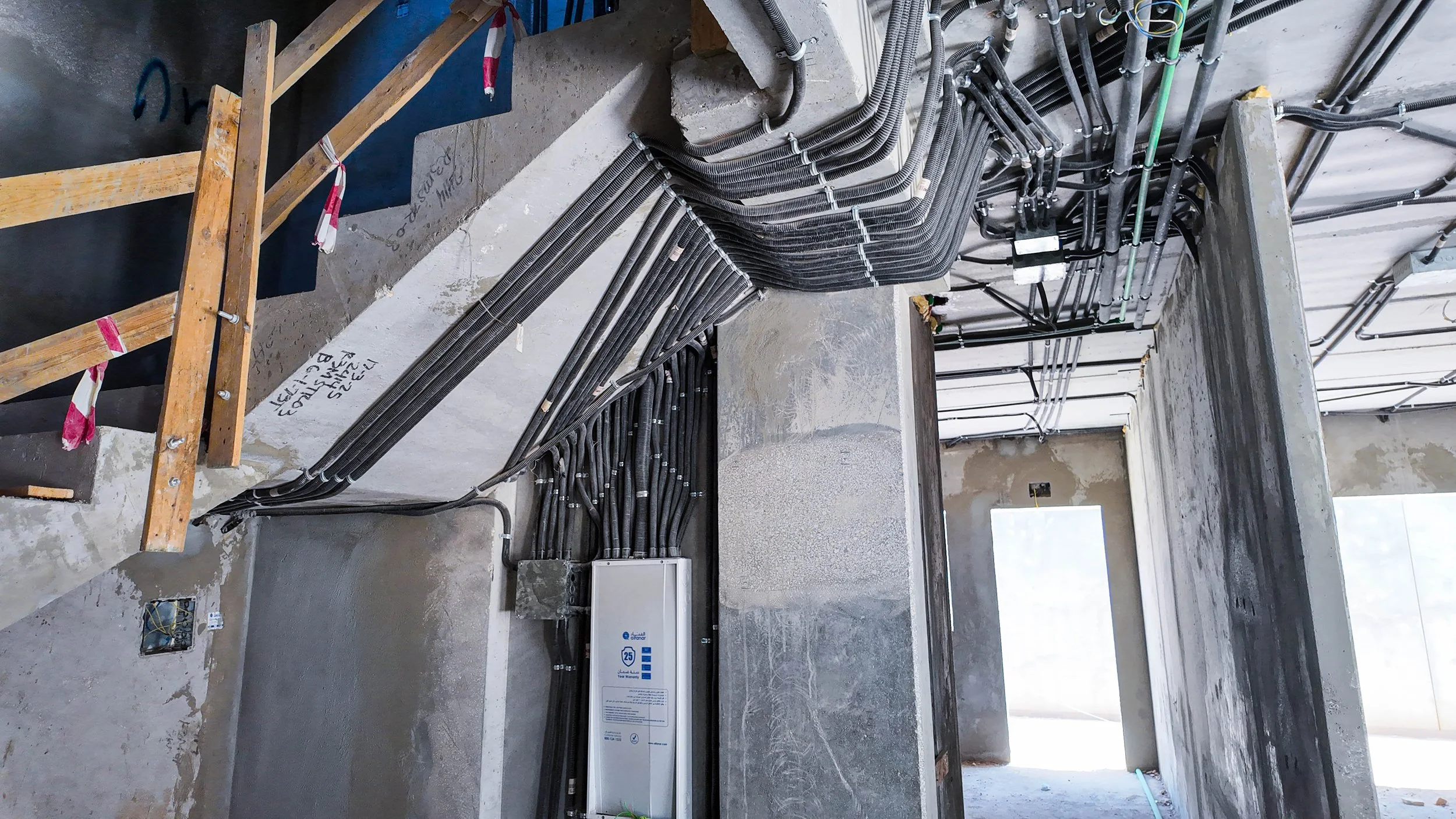

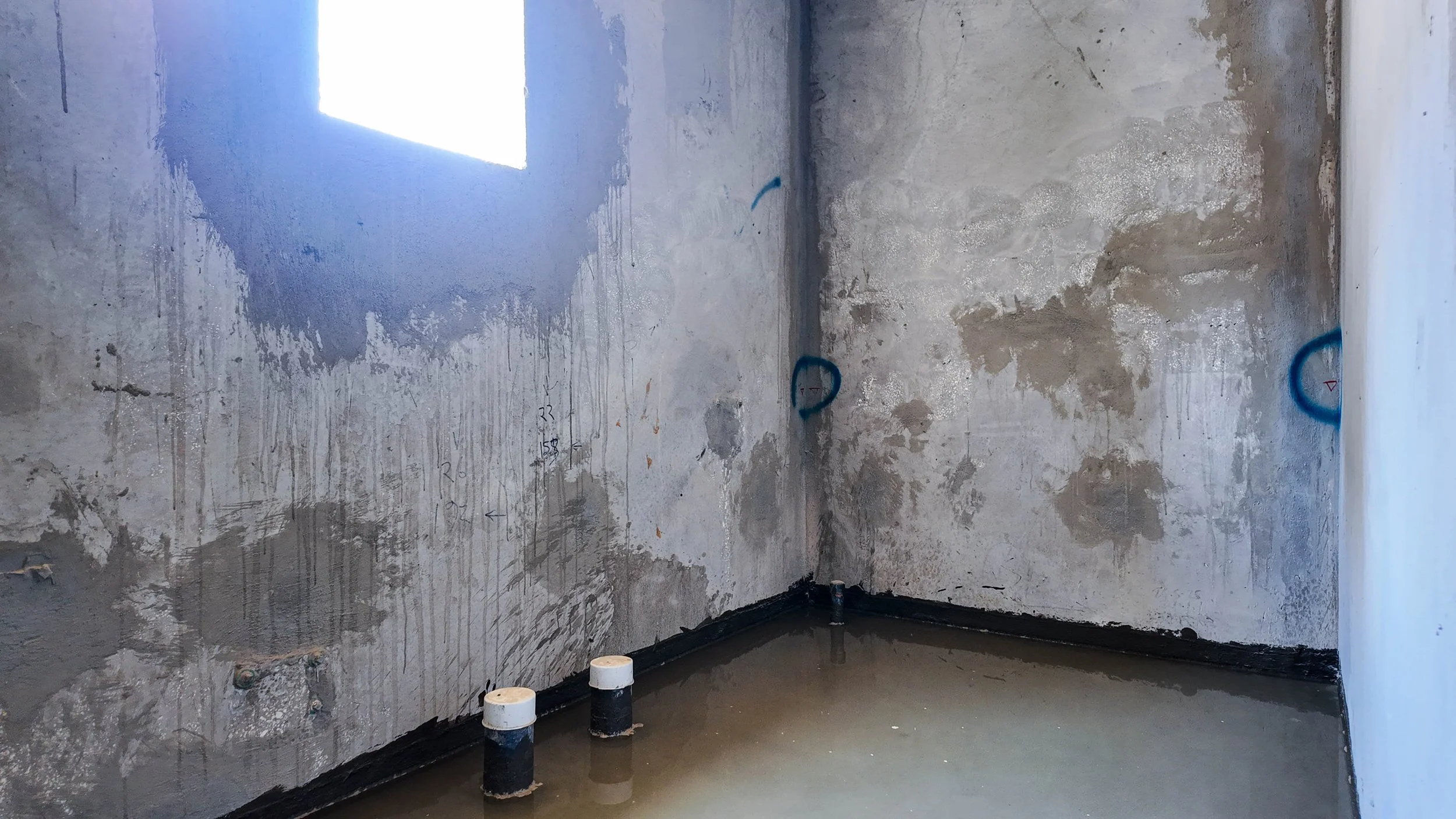

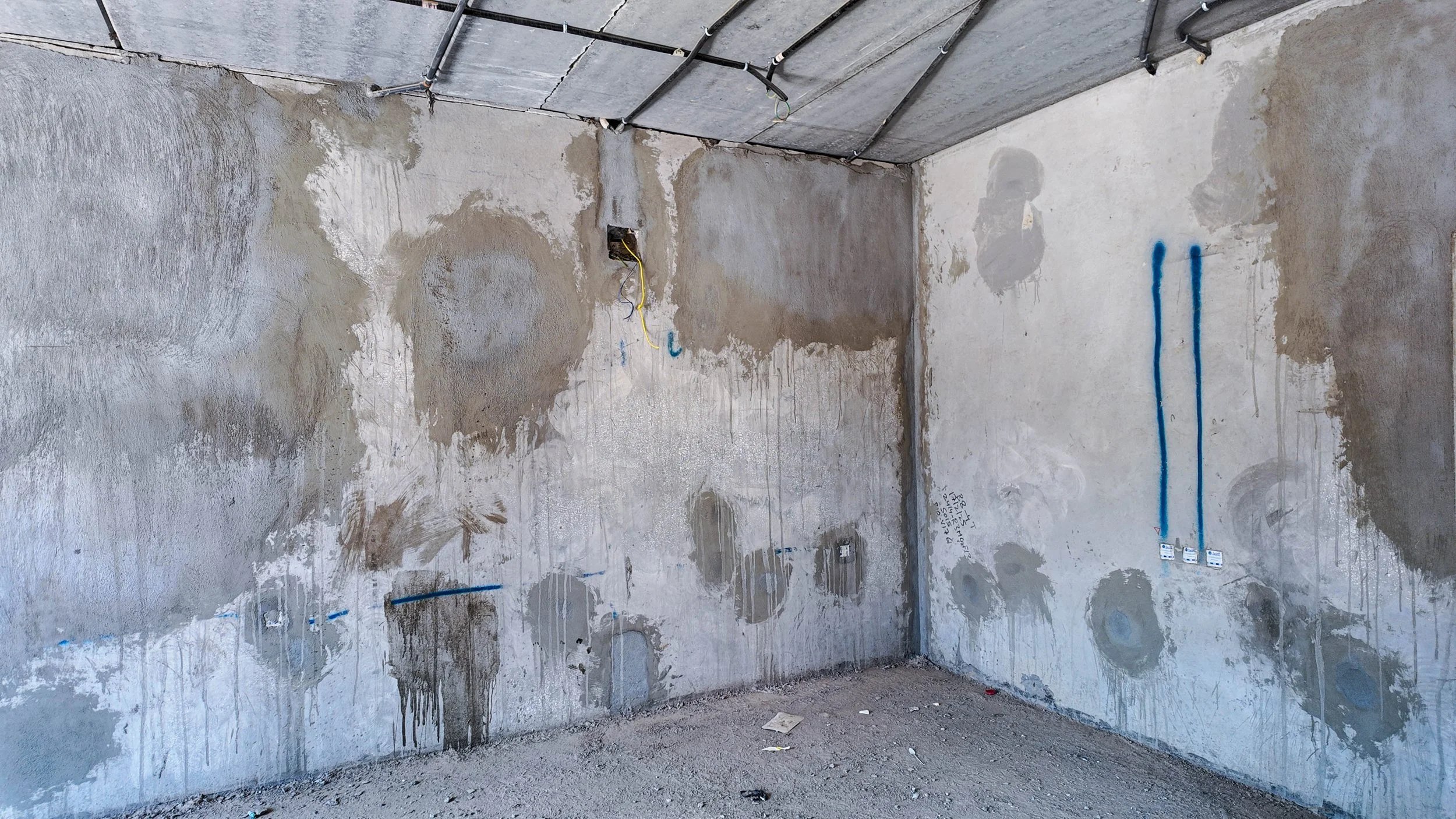

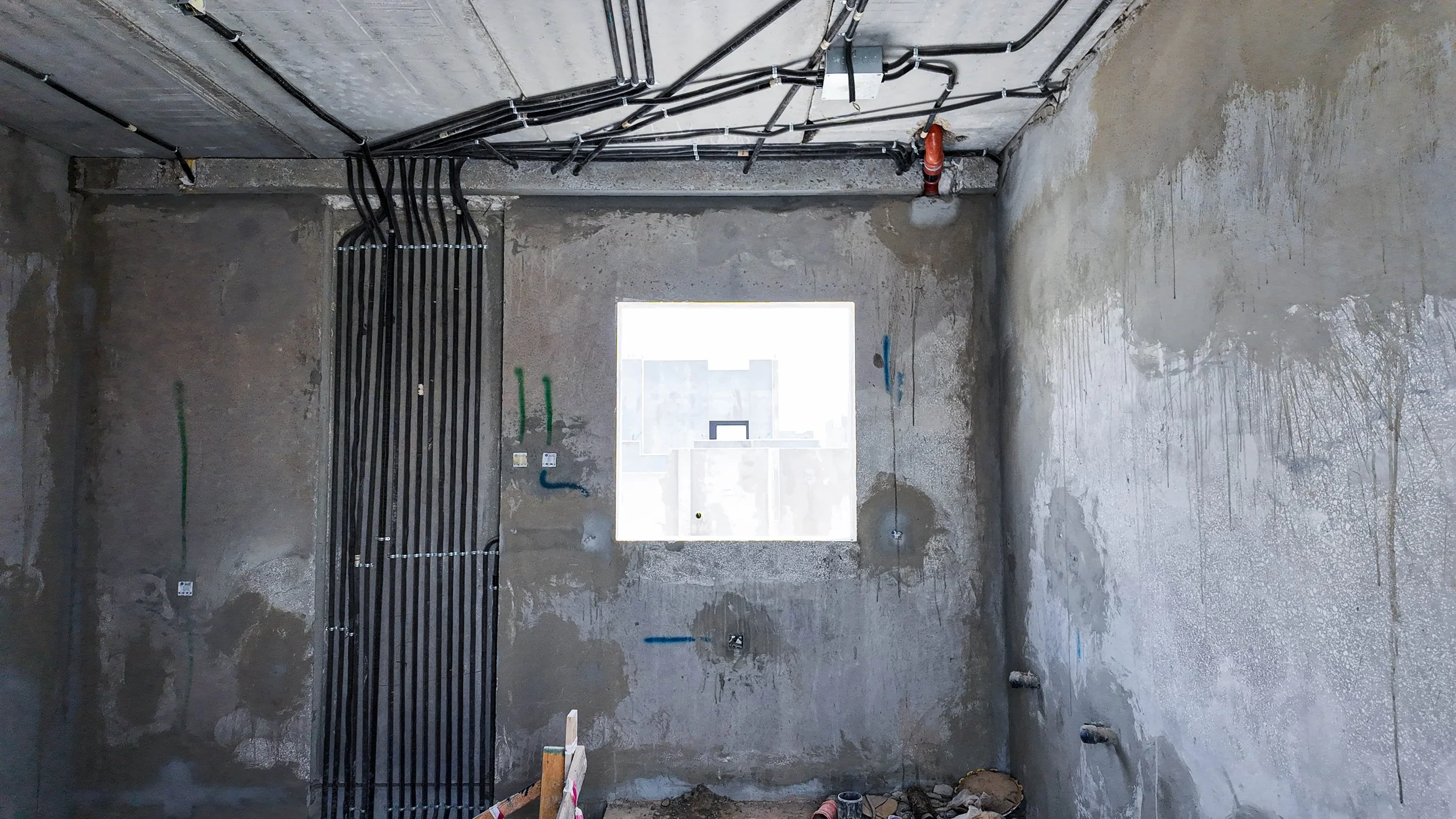

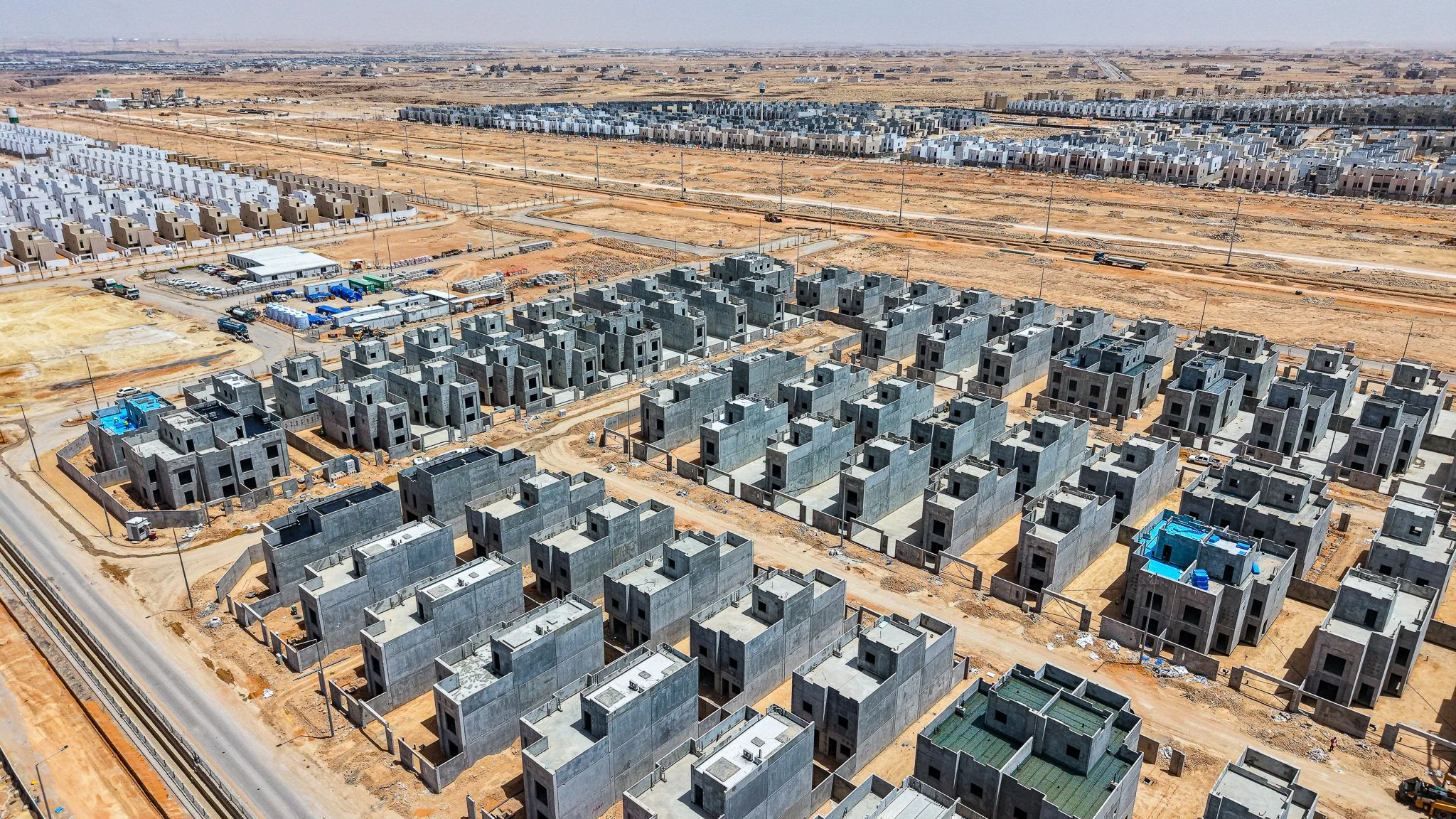

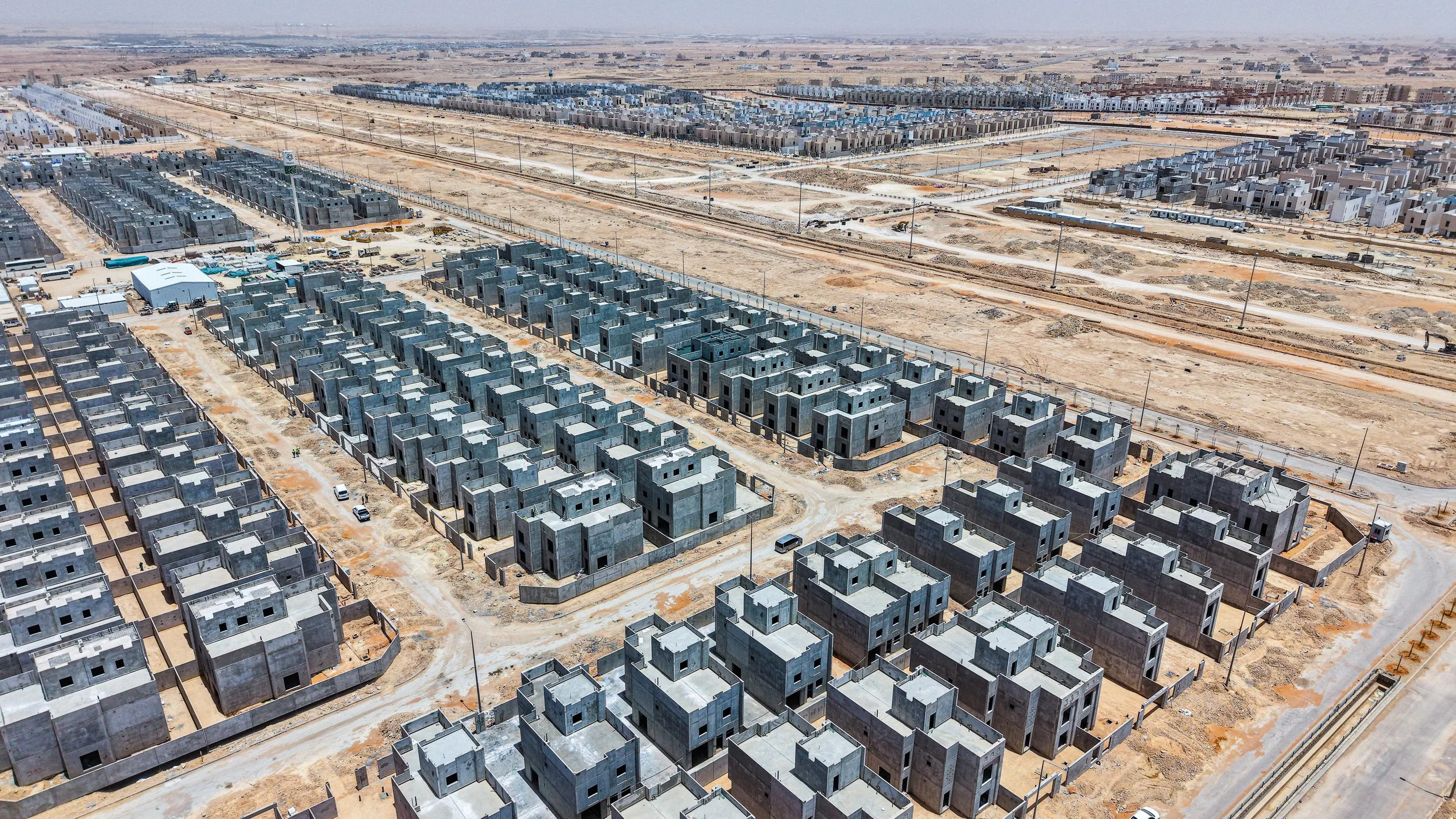

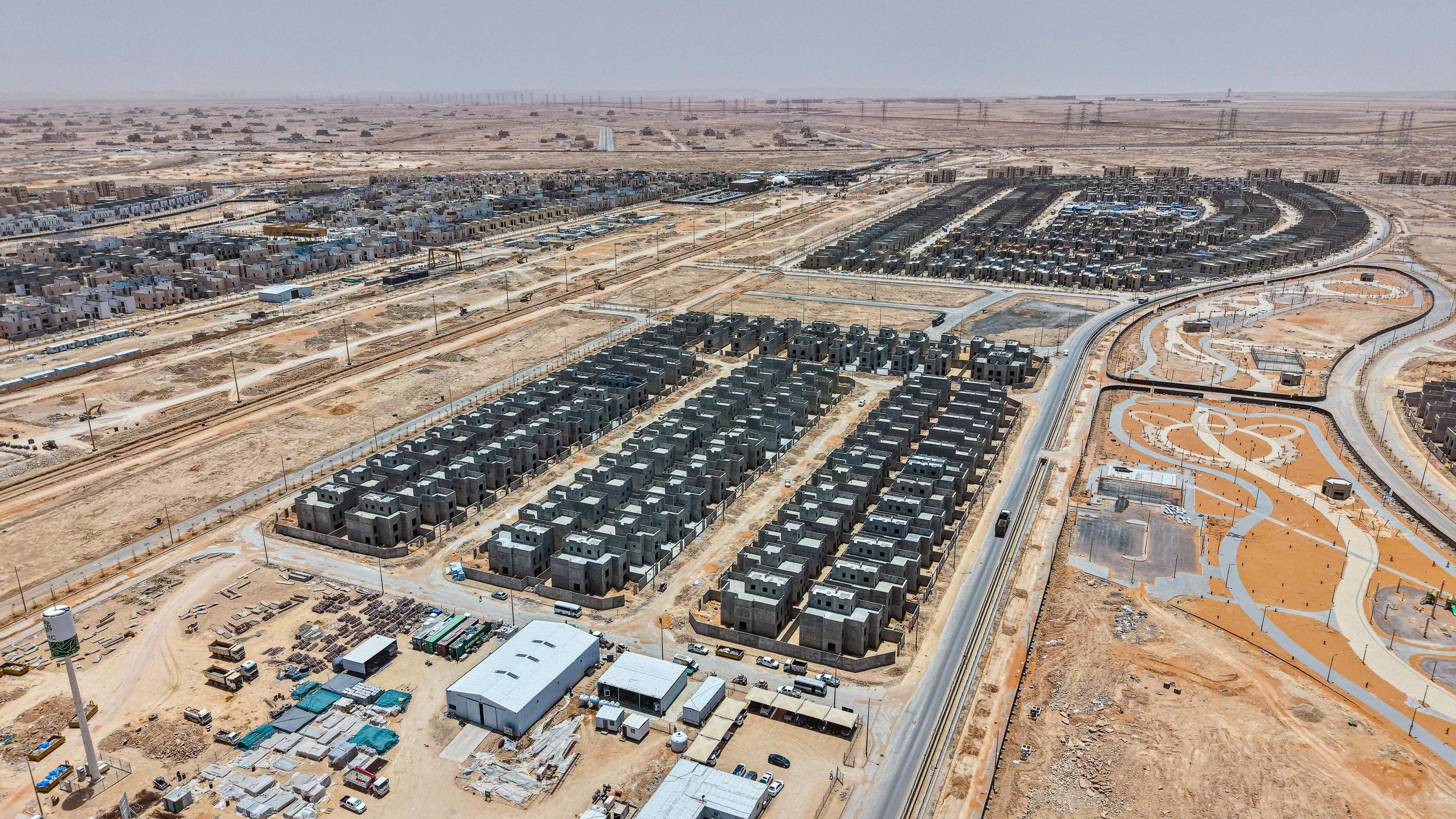

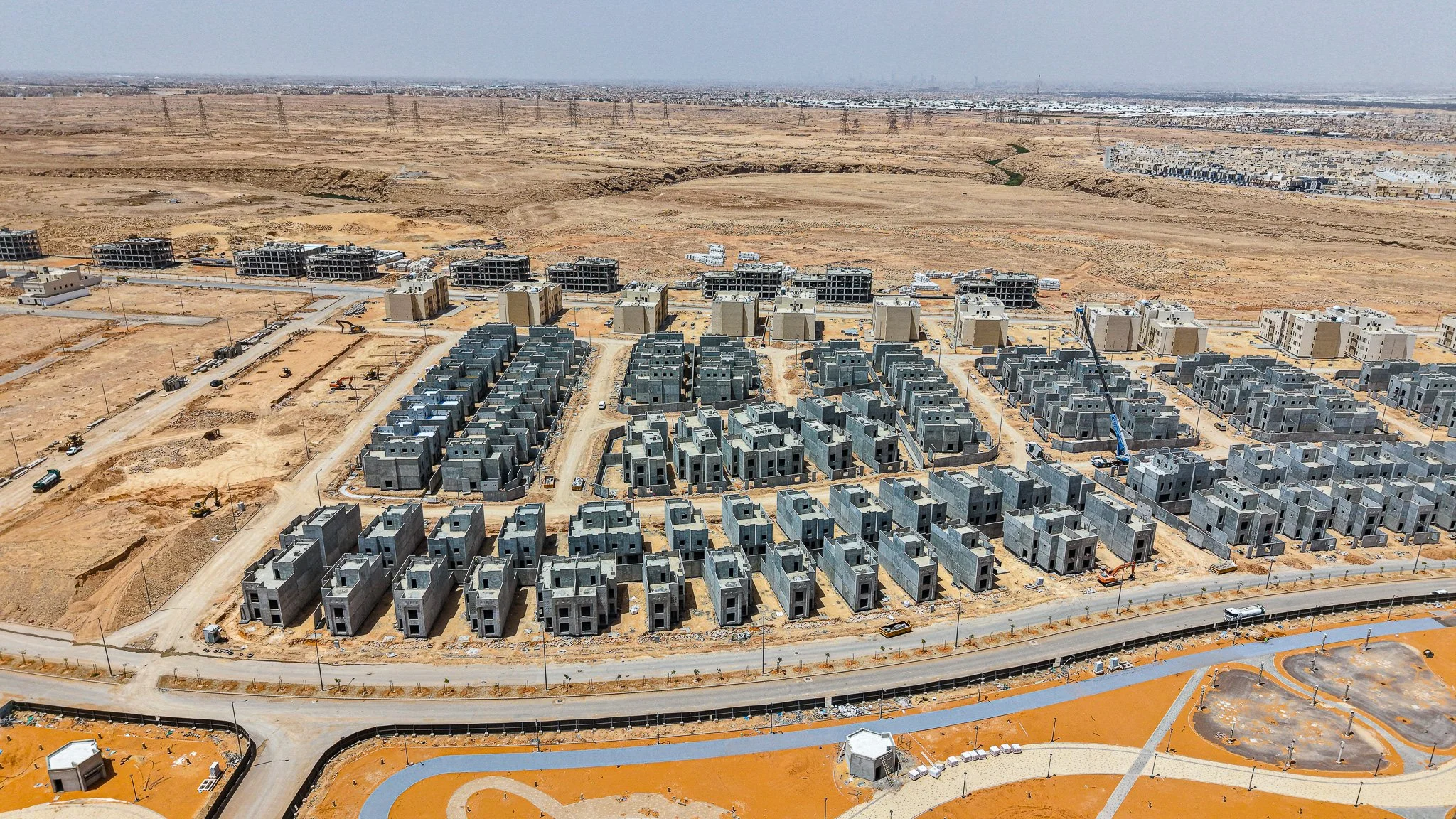

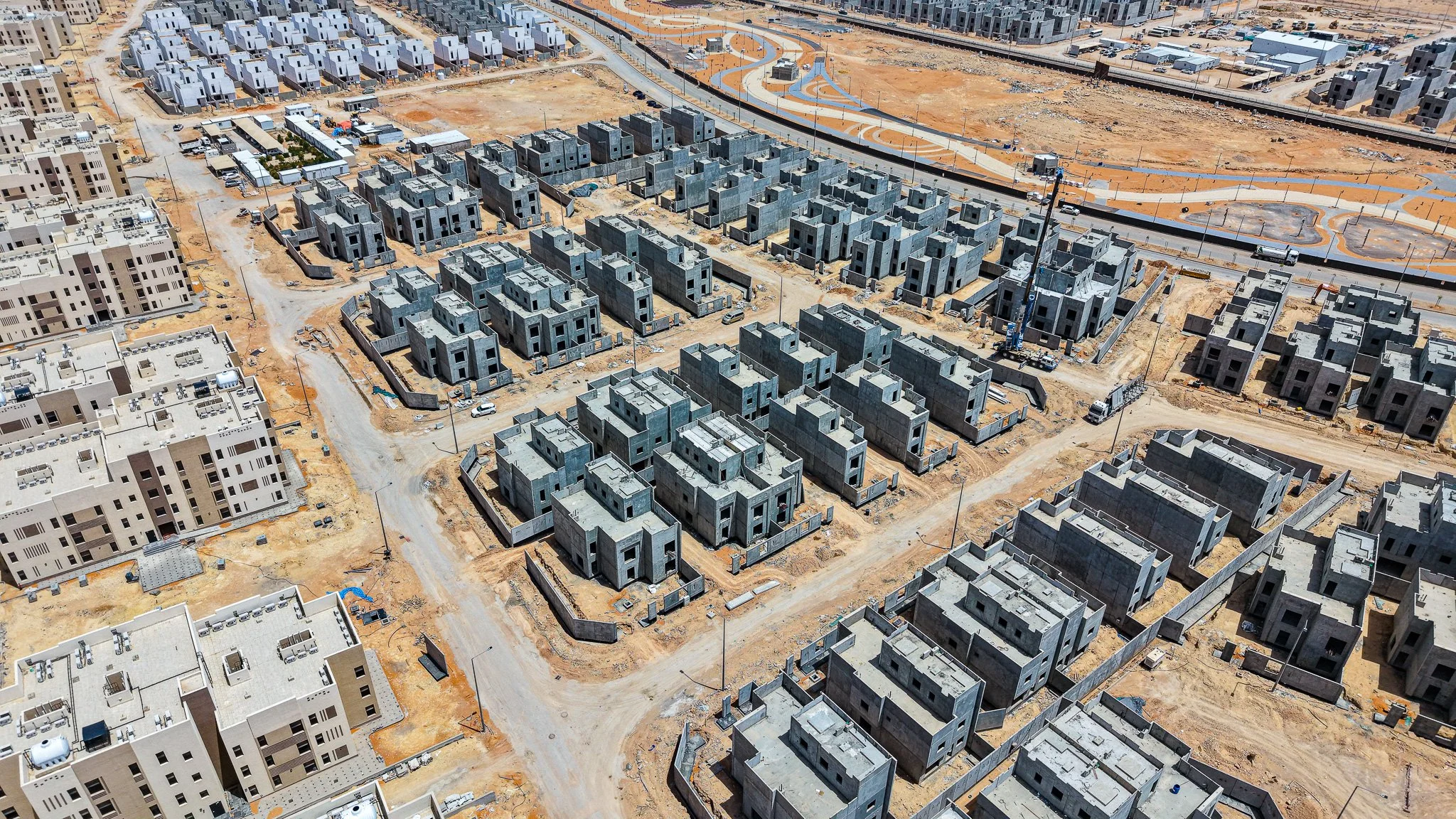

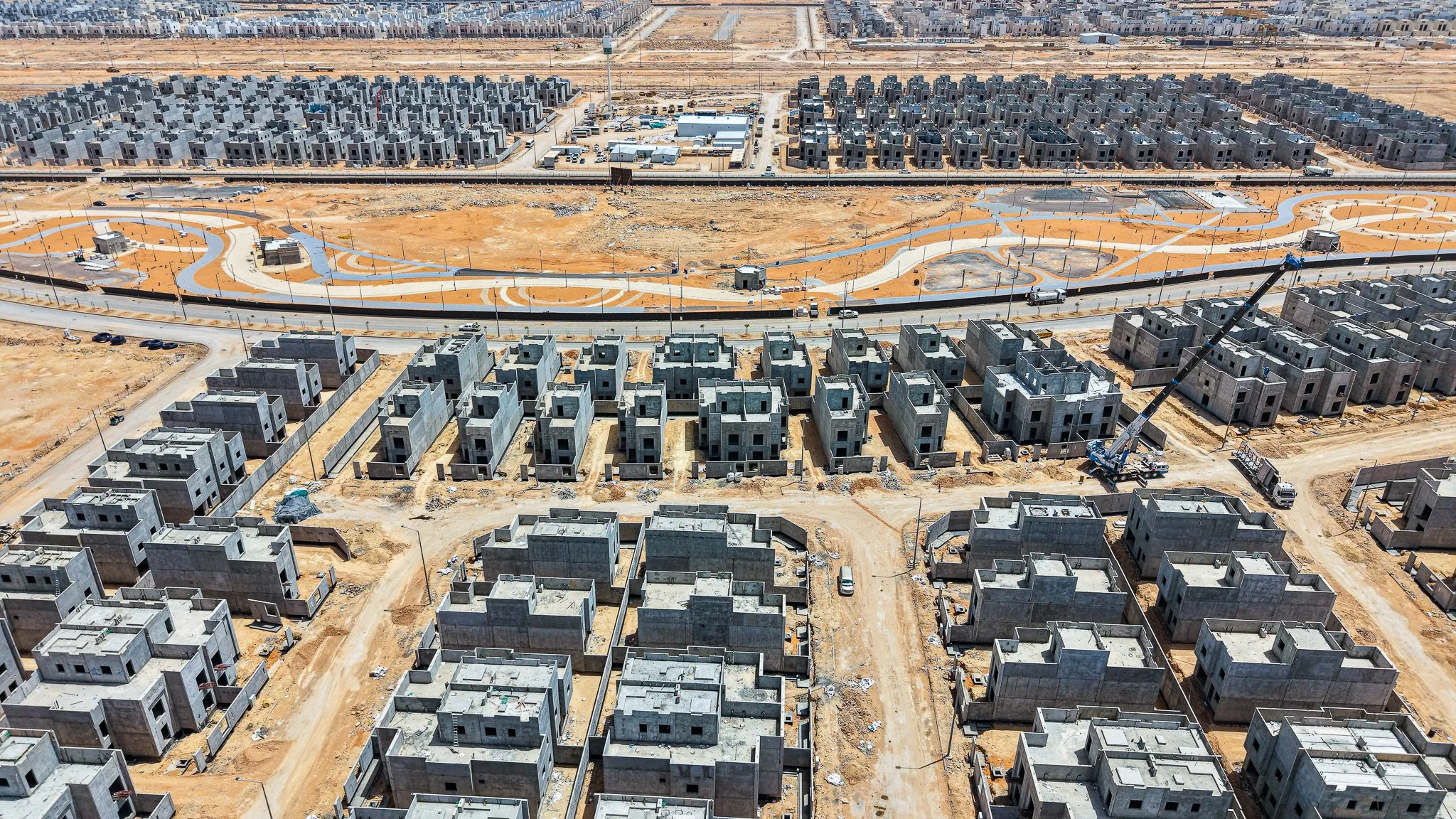

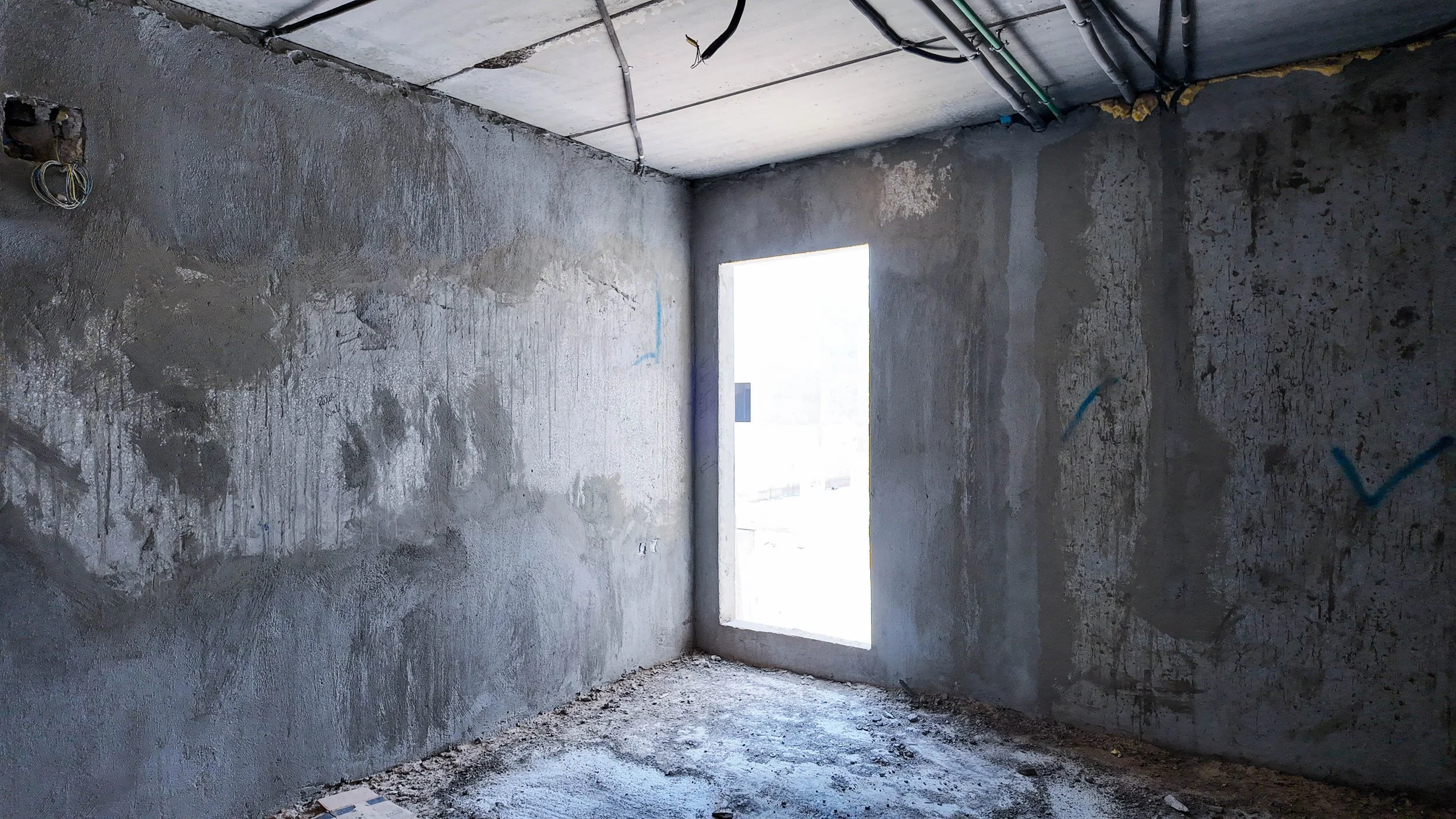

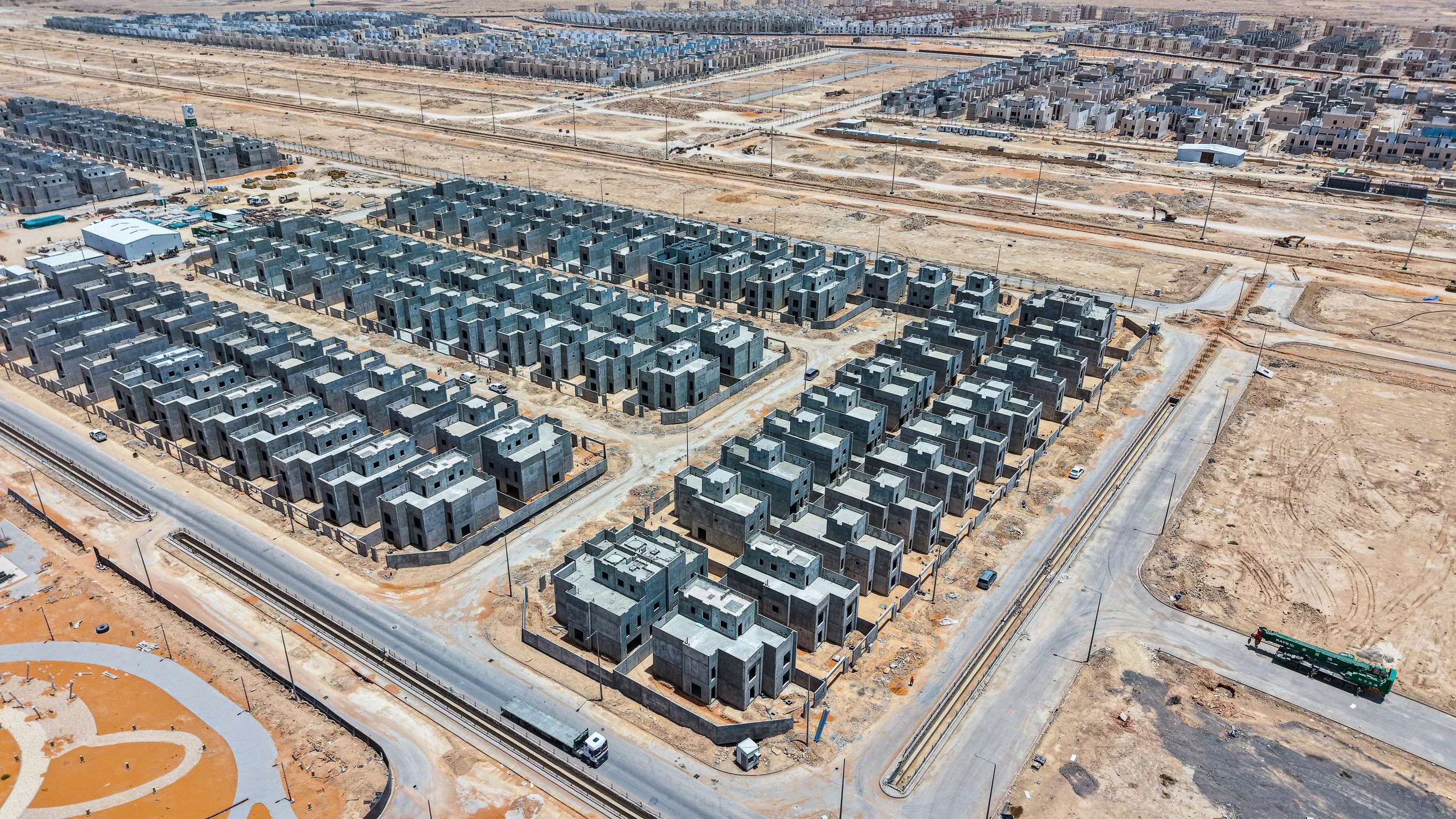

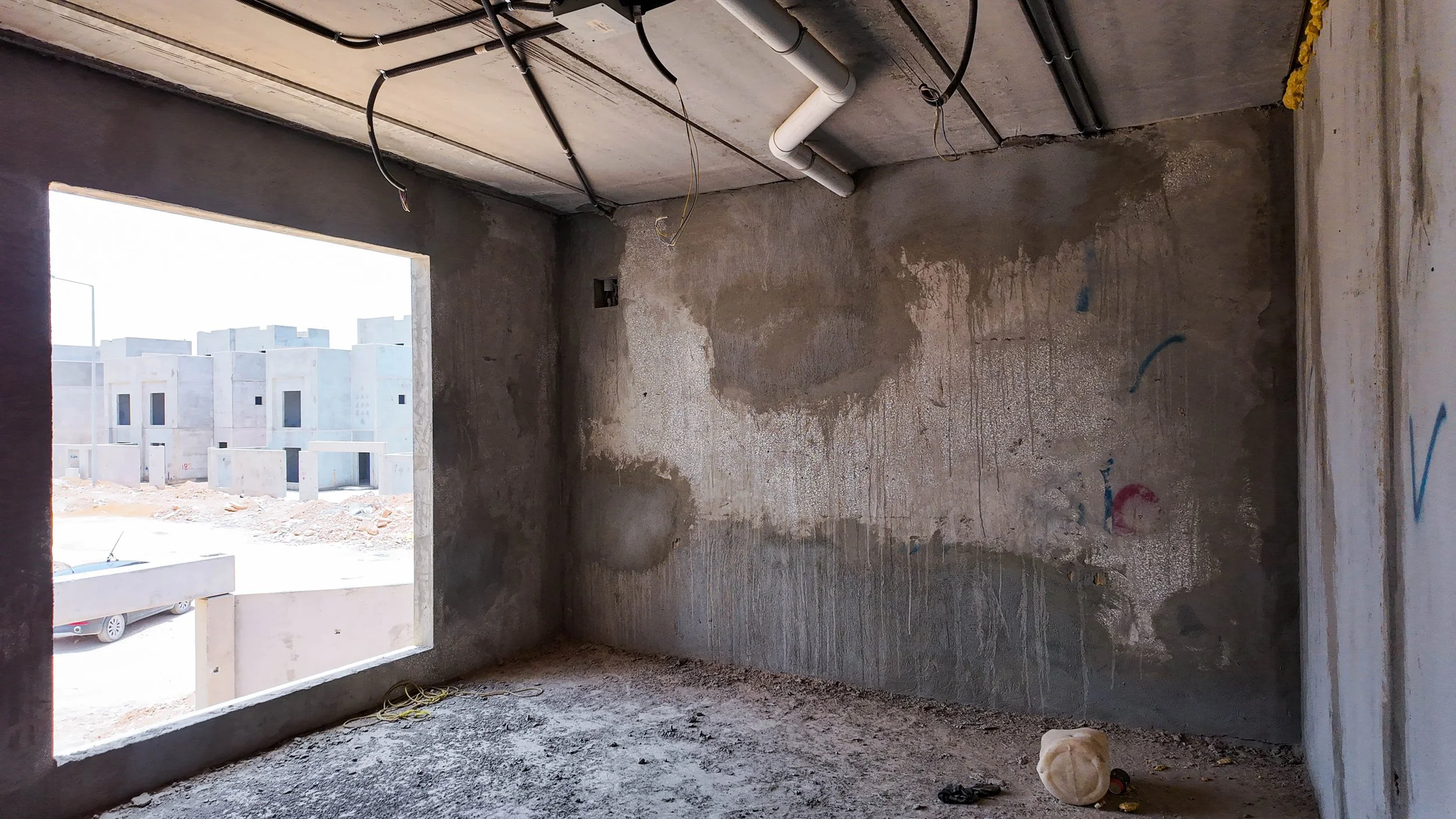

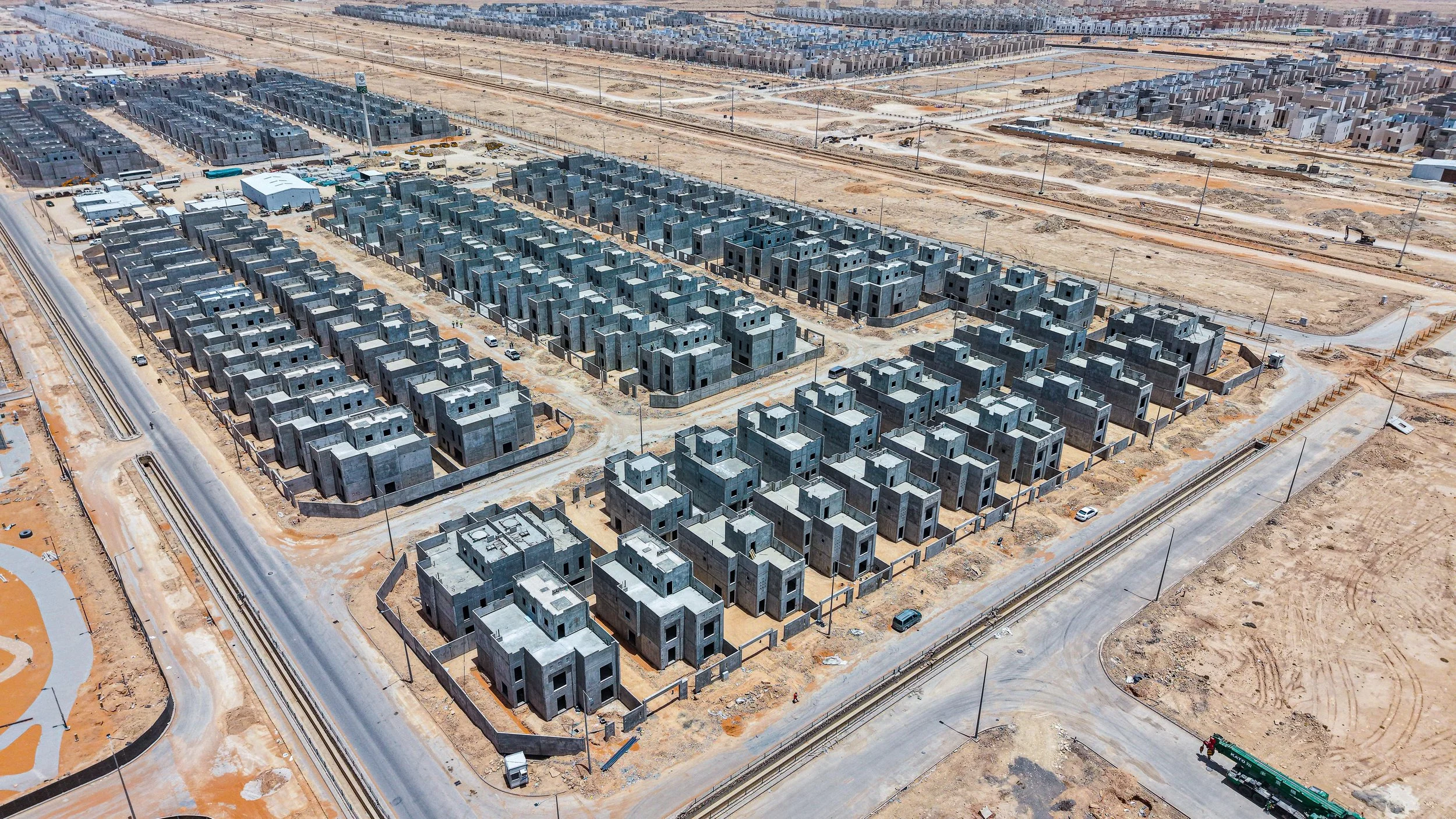

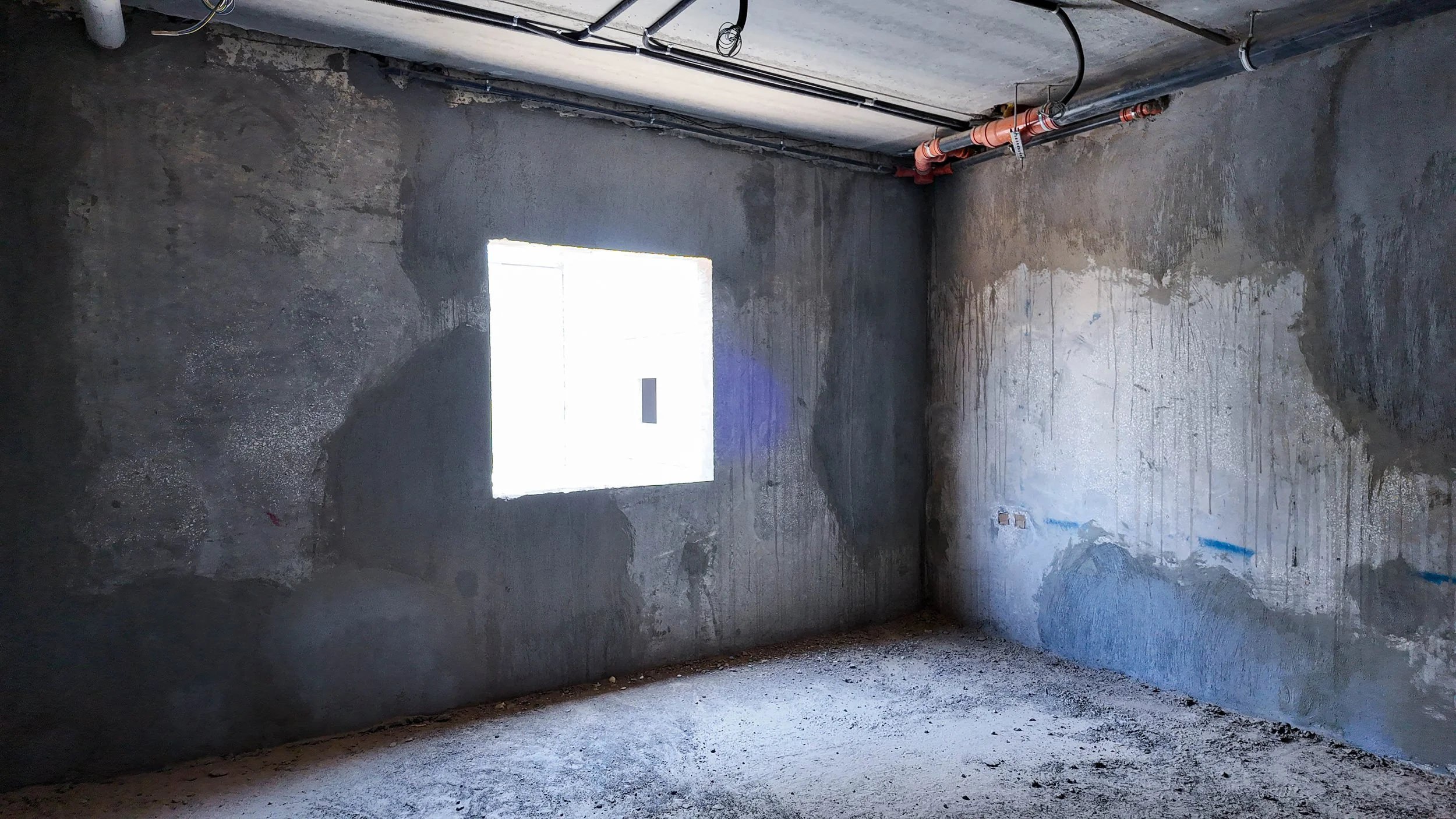

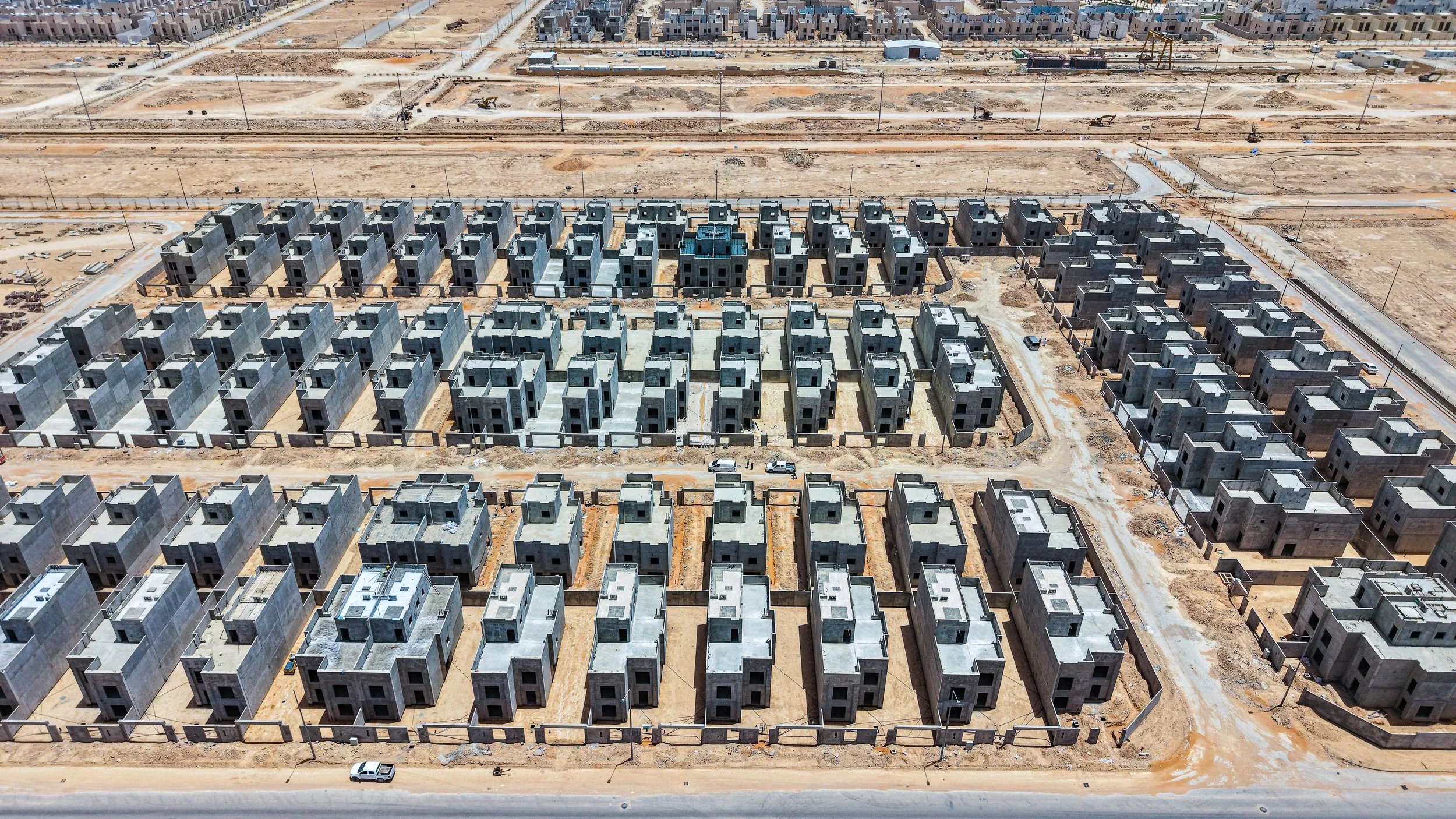

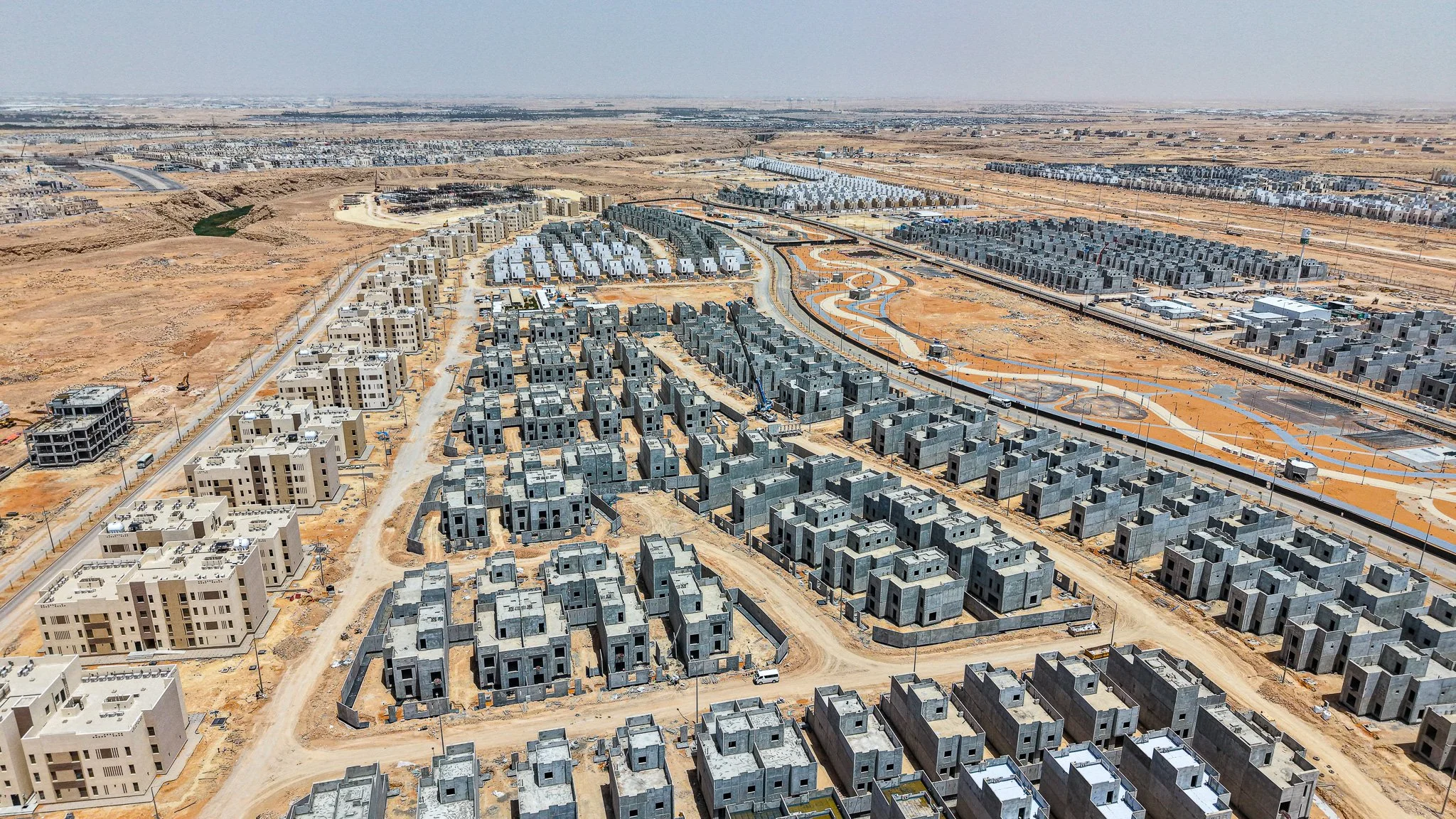

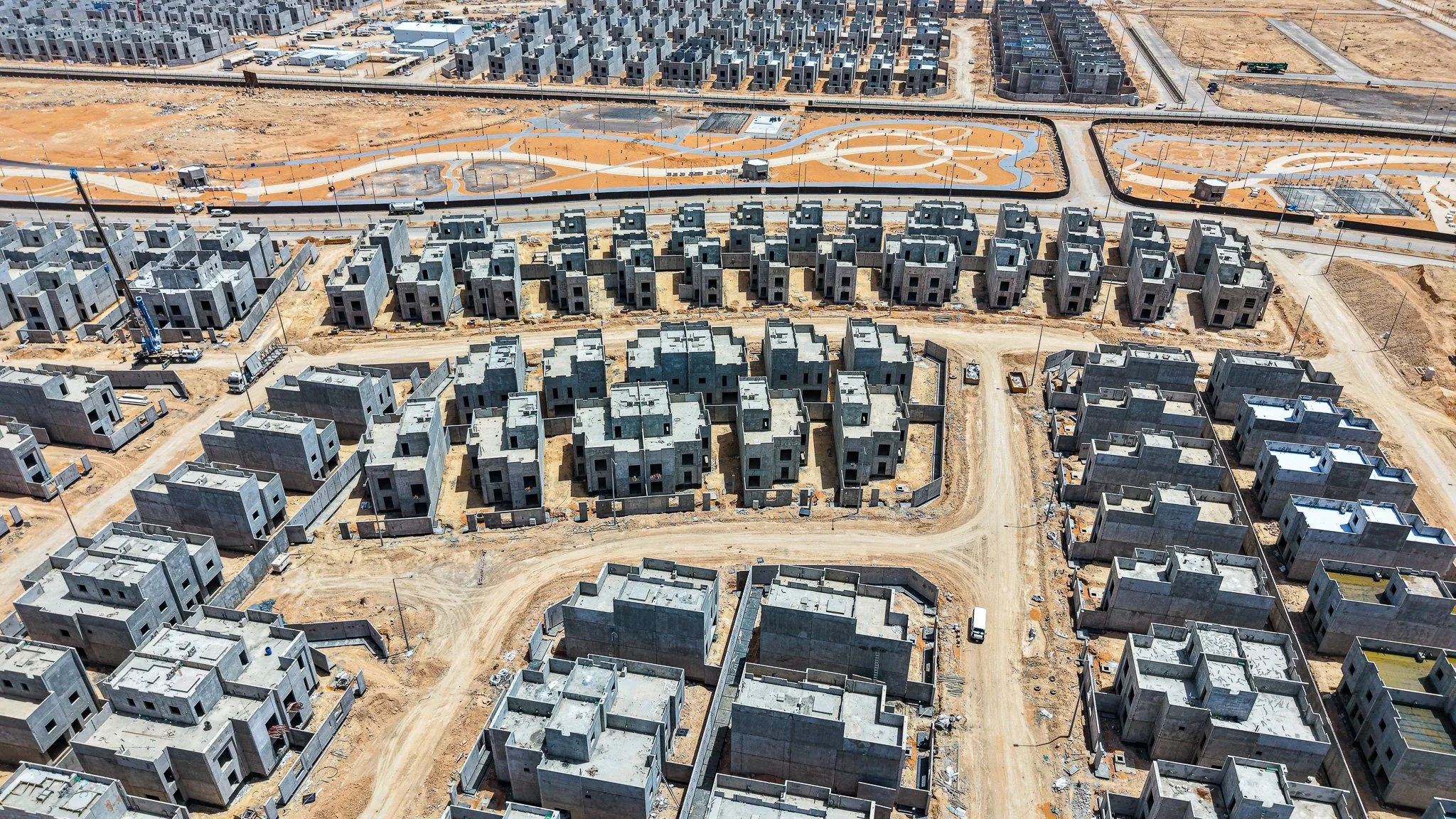

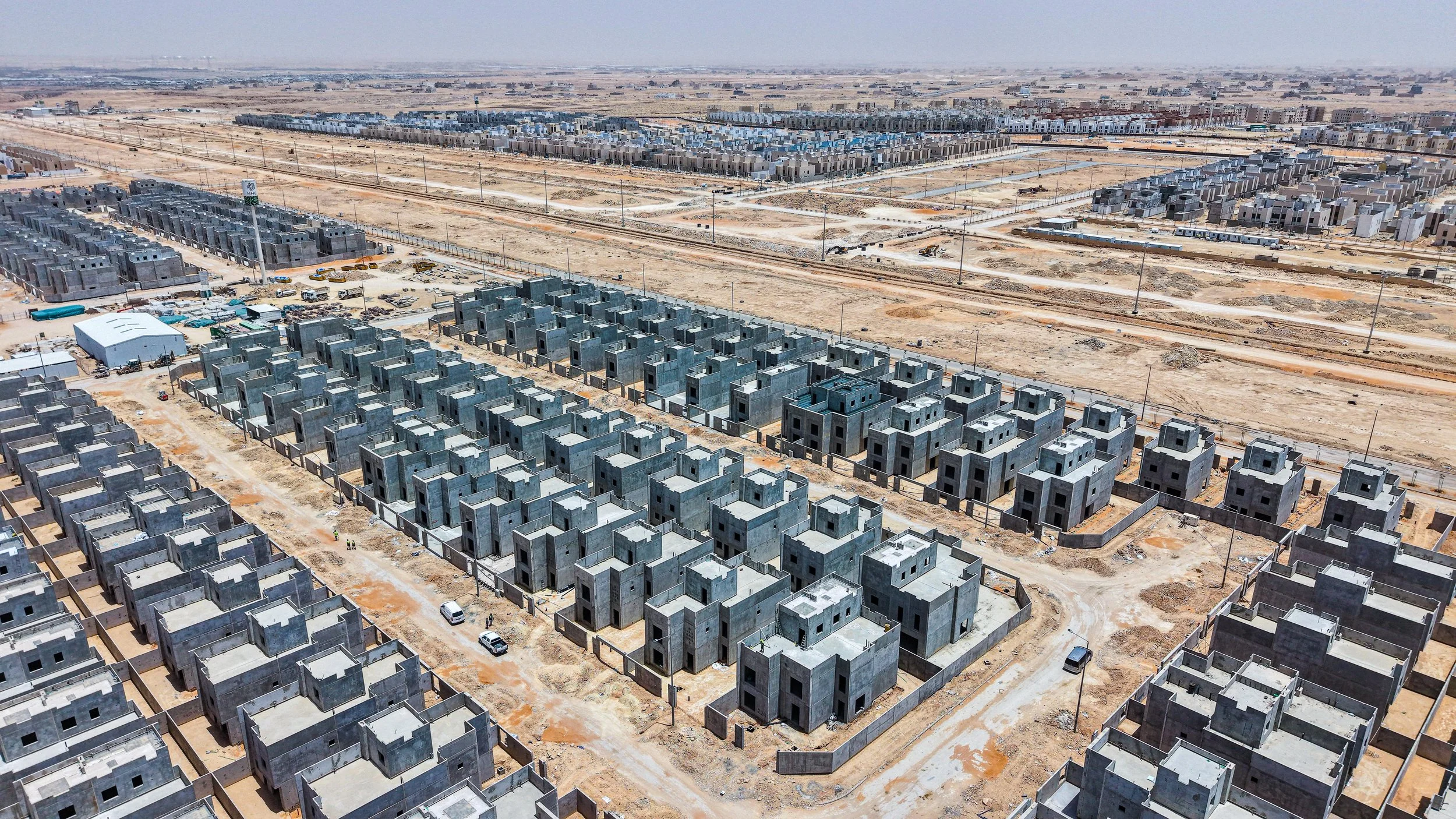

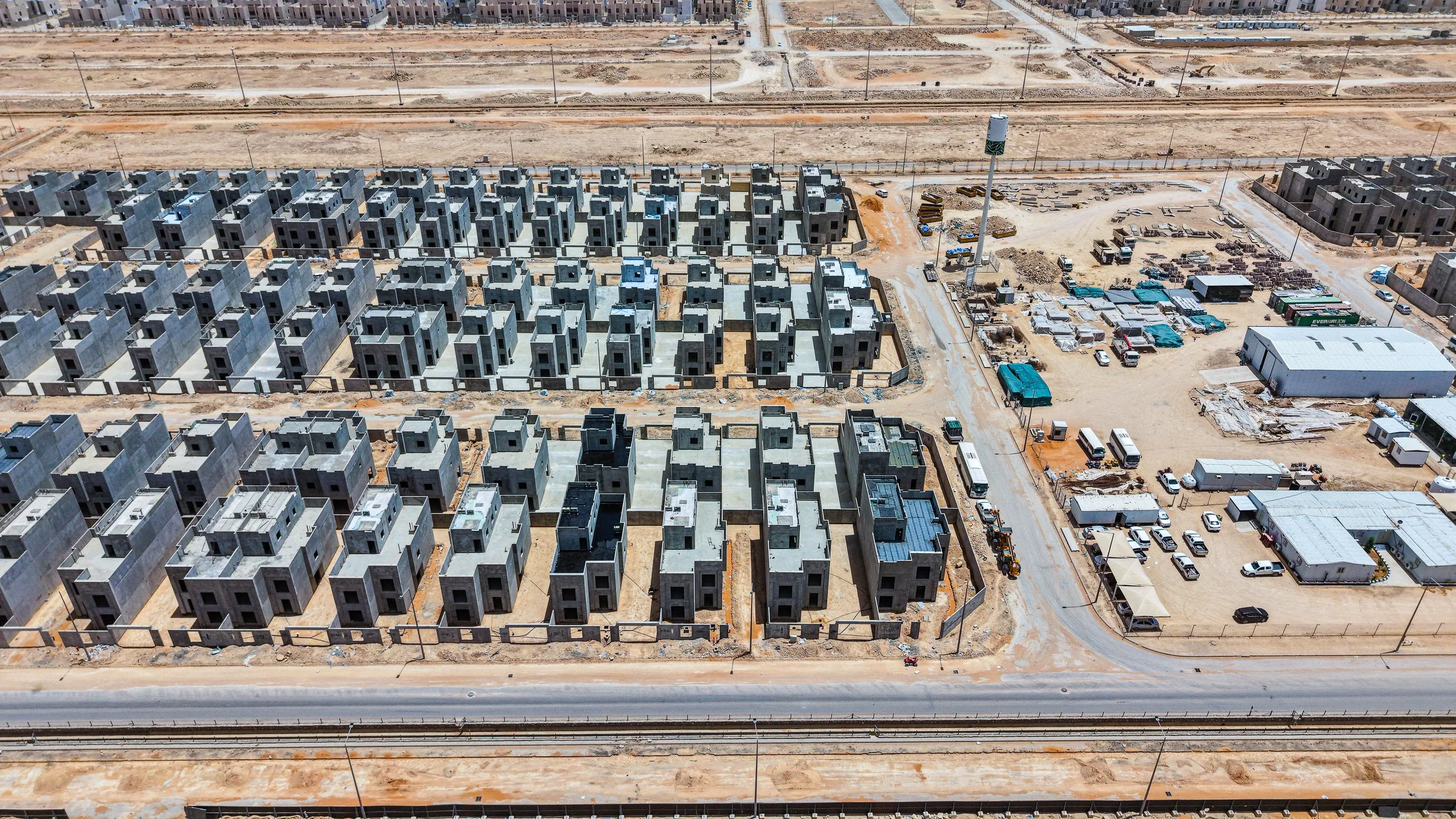

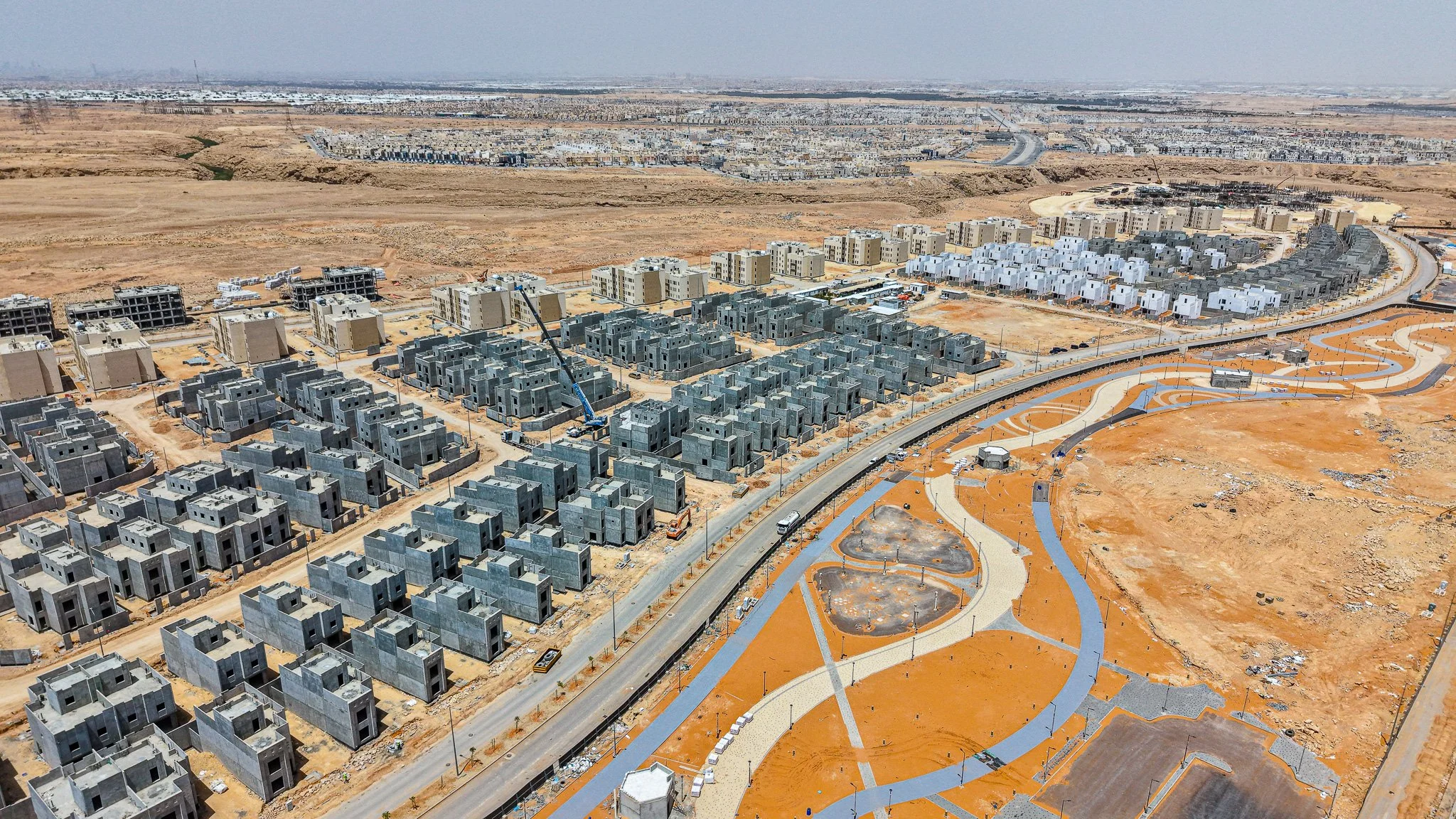

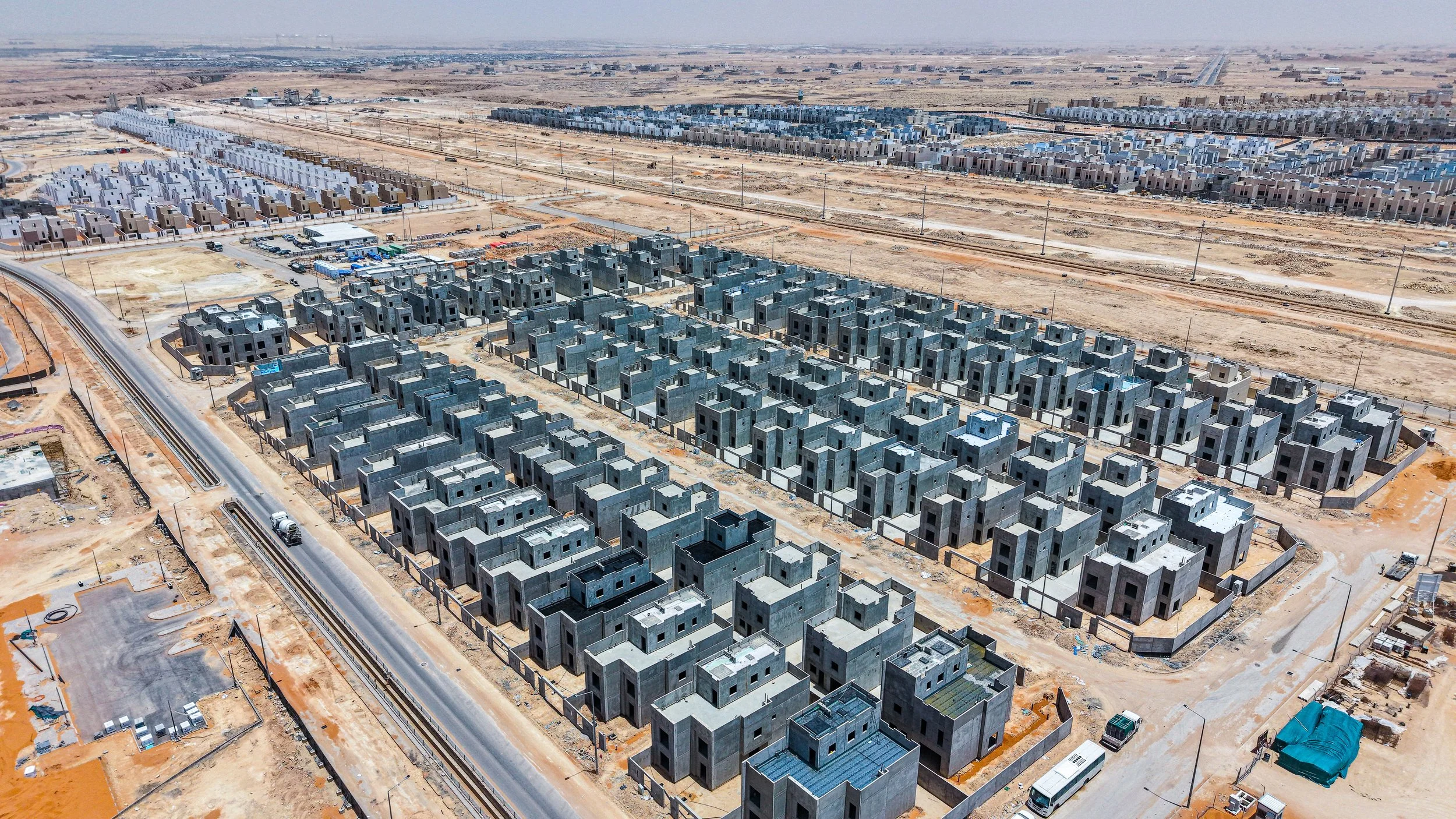

شهدت الزيارة الحالية استمراراً في أعمال الموقع العام والأسوار، مع ثبات نسبي في أعمال التشطيب والهيكل الإنشائي. تم رصد تقدم طفيف في أعمال الأسوار والأحواش، مما يعكس تركيز العمل في هذه المرحلة على البنية التحتية المحيطة بالوحدات السكنية.
التغيّرات المرصودة

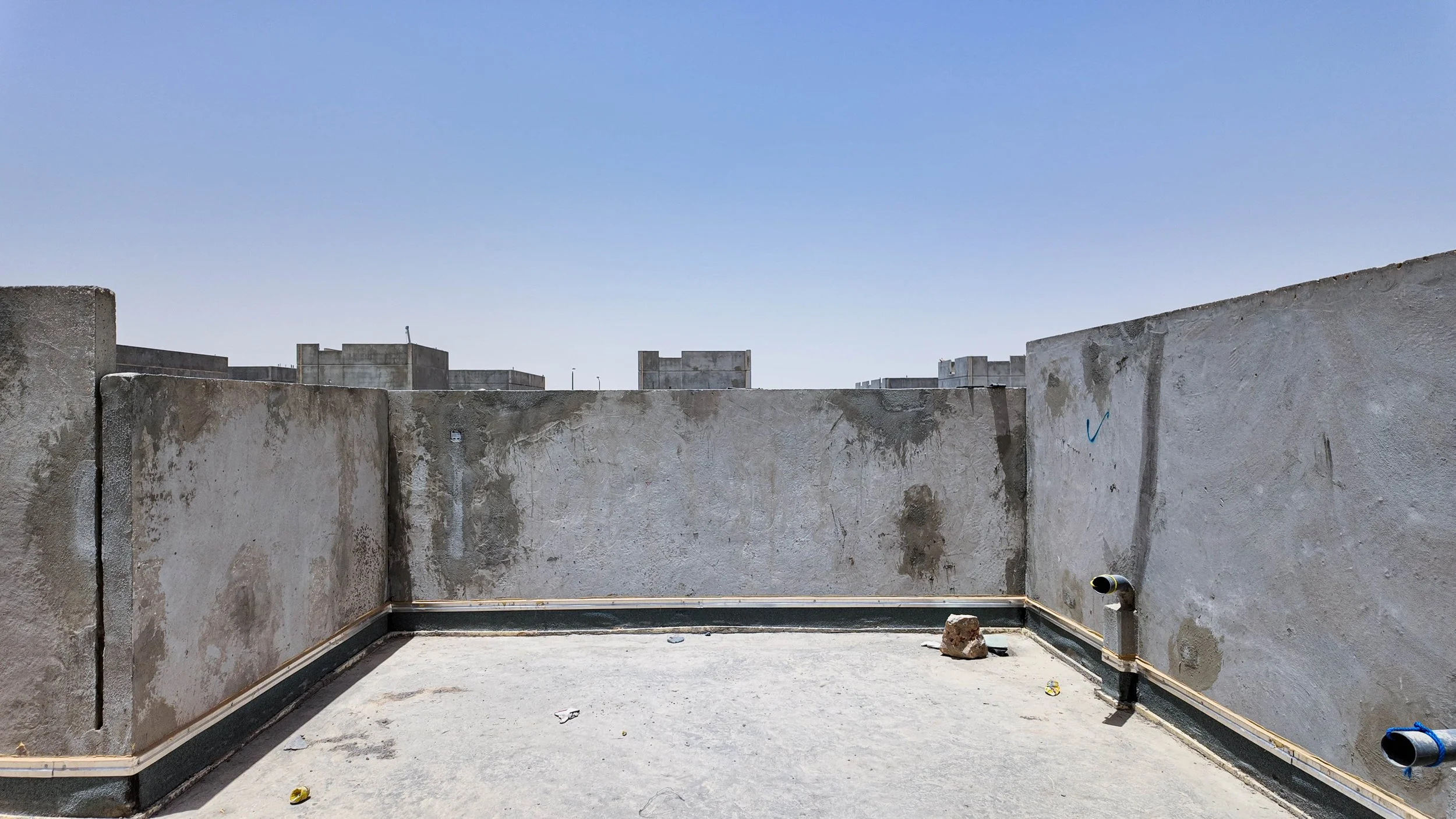

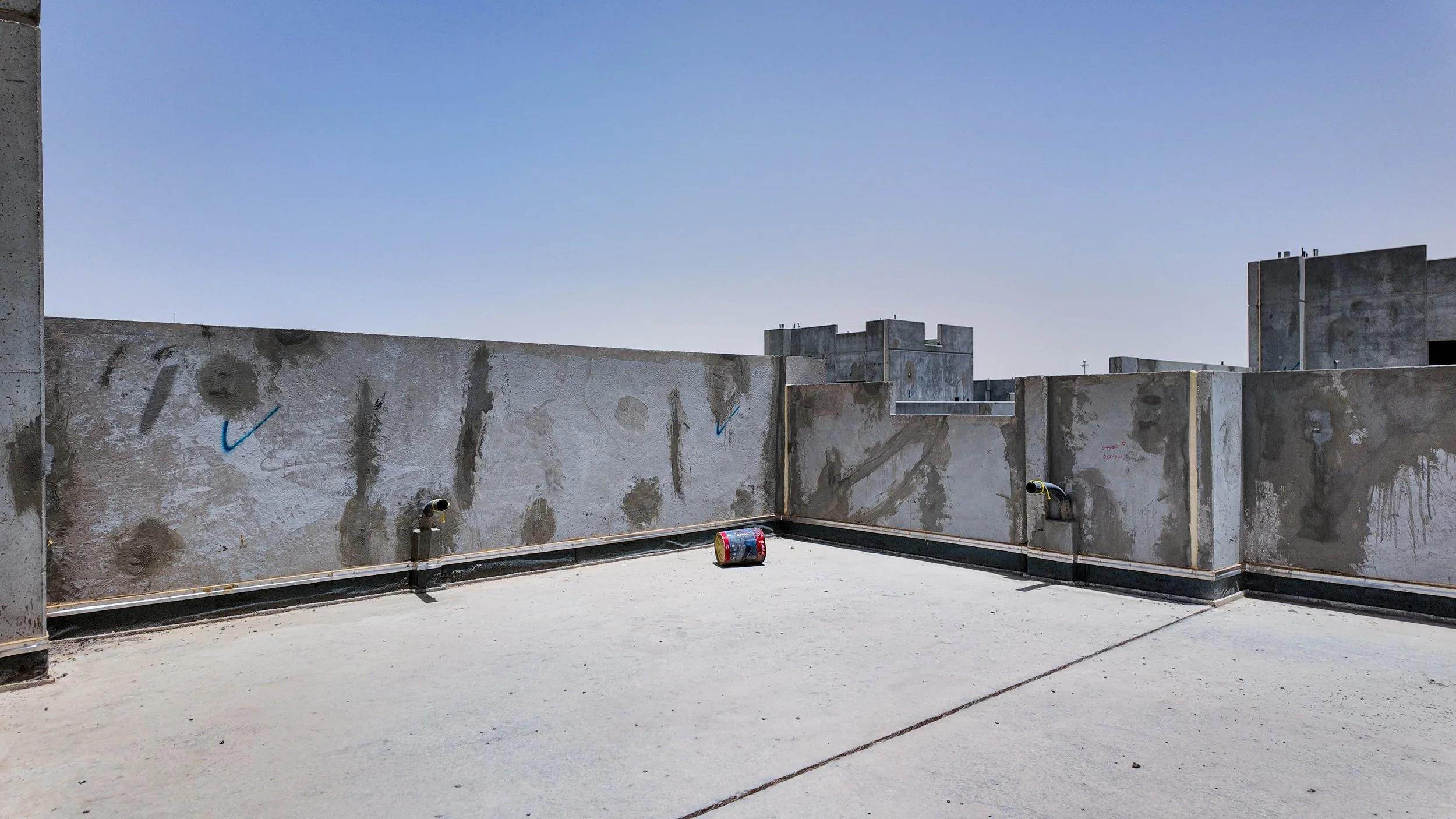

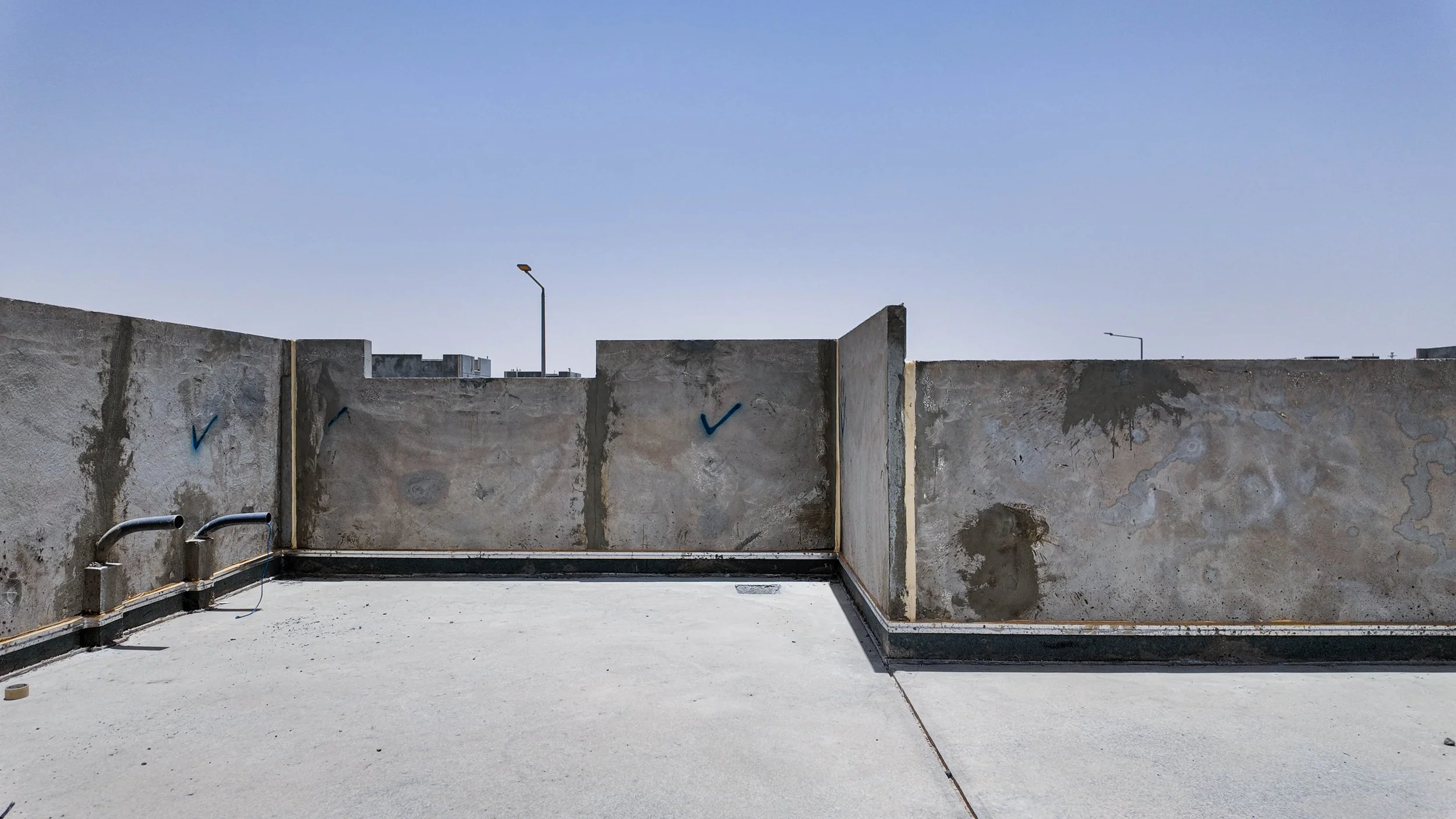

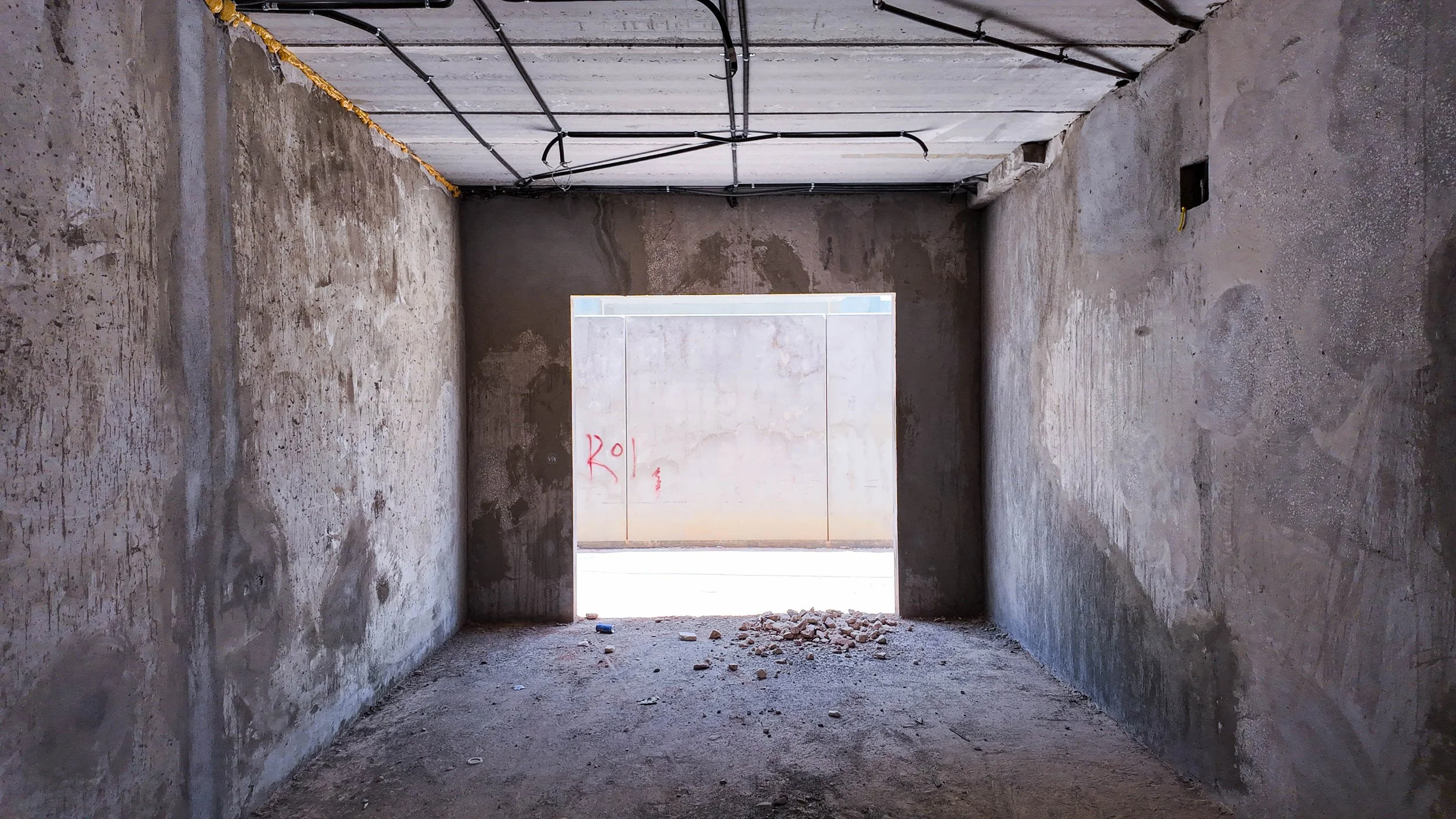

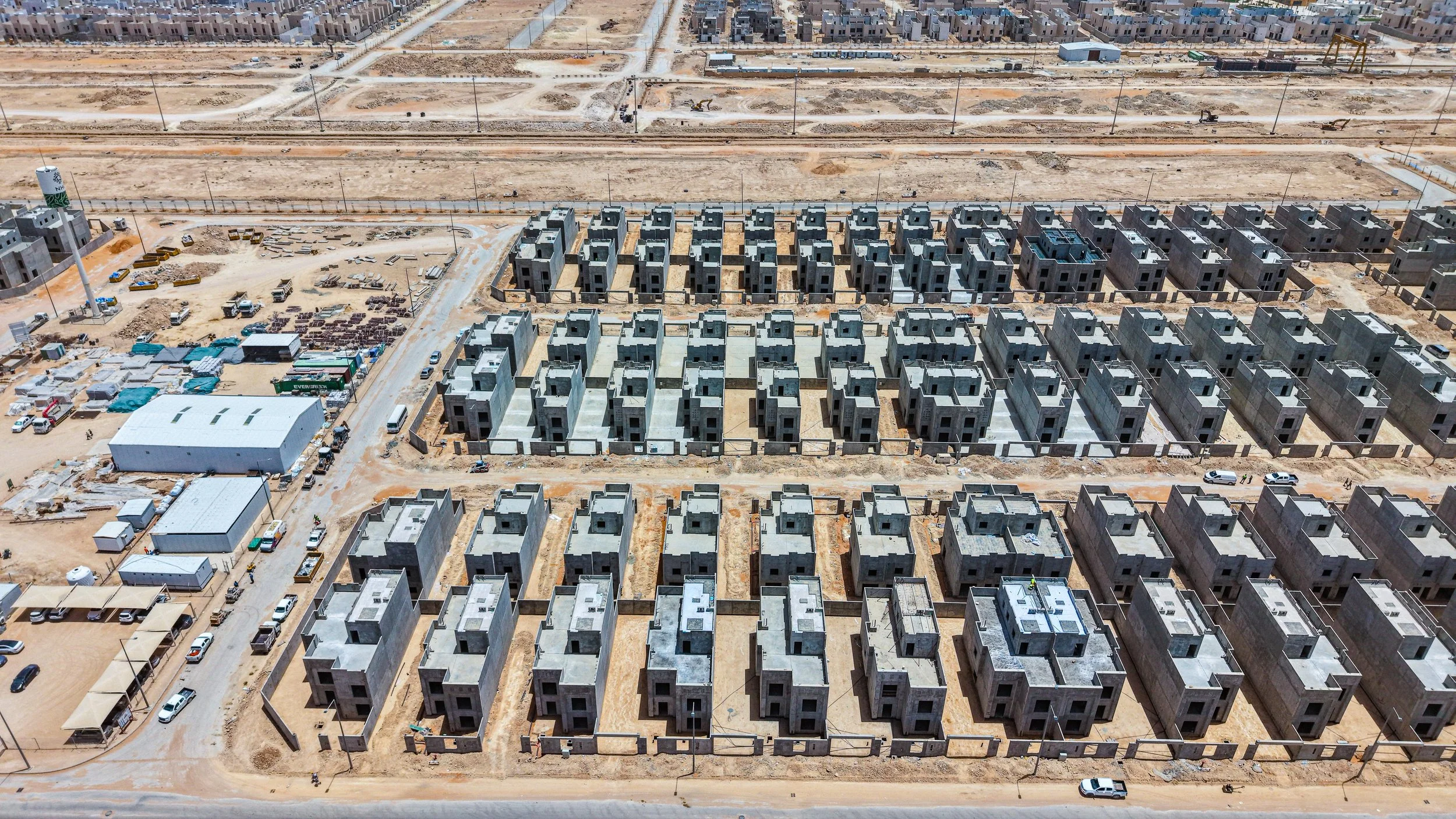

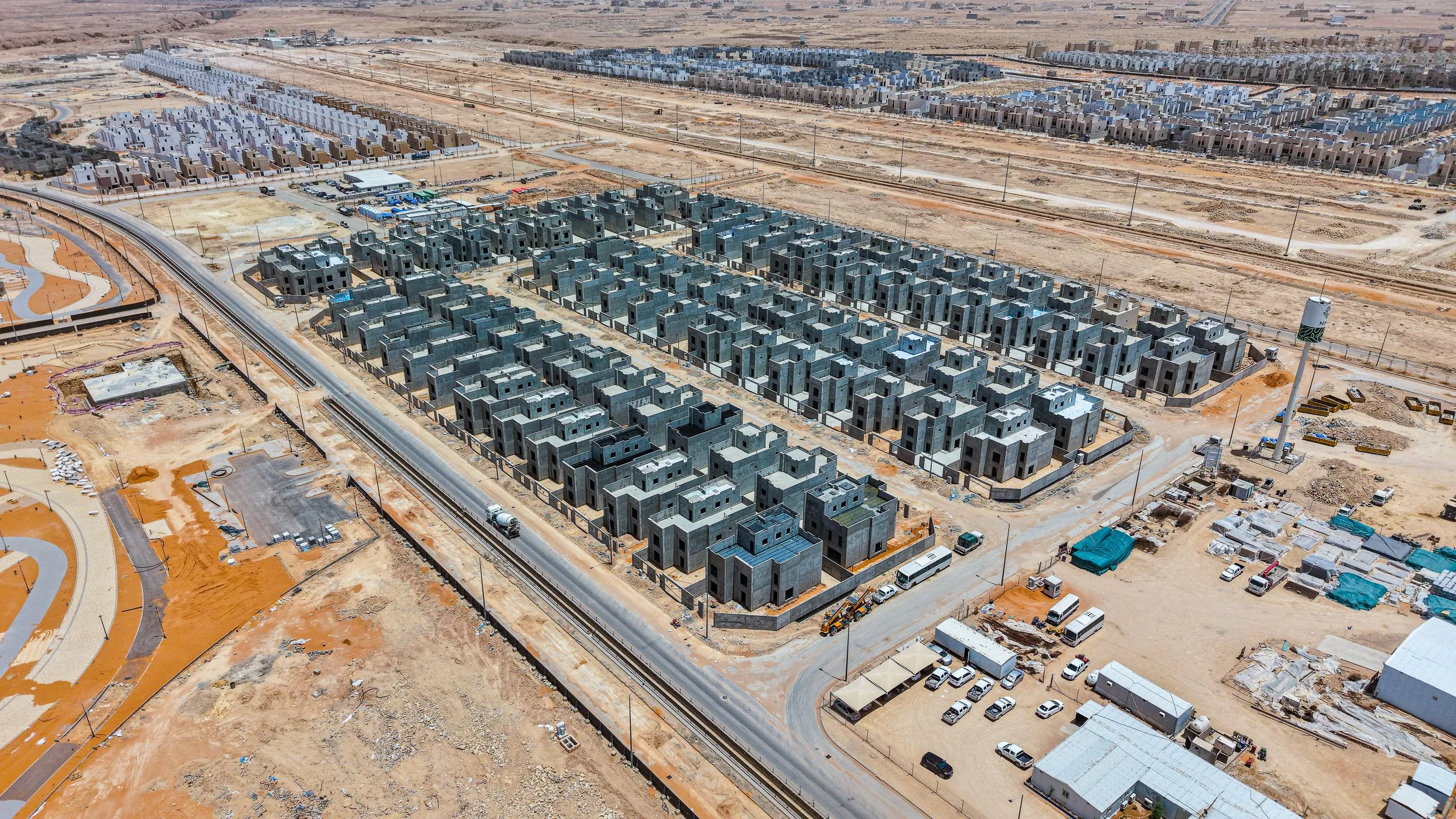

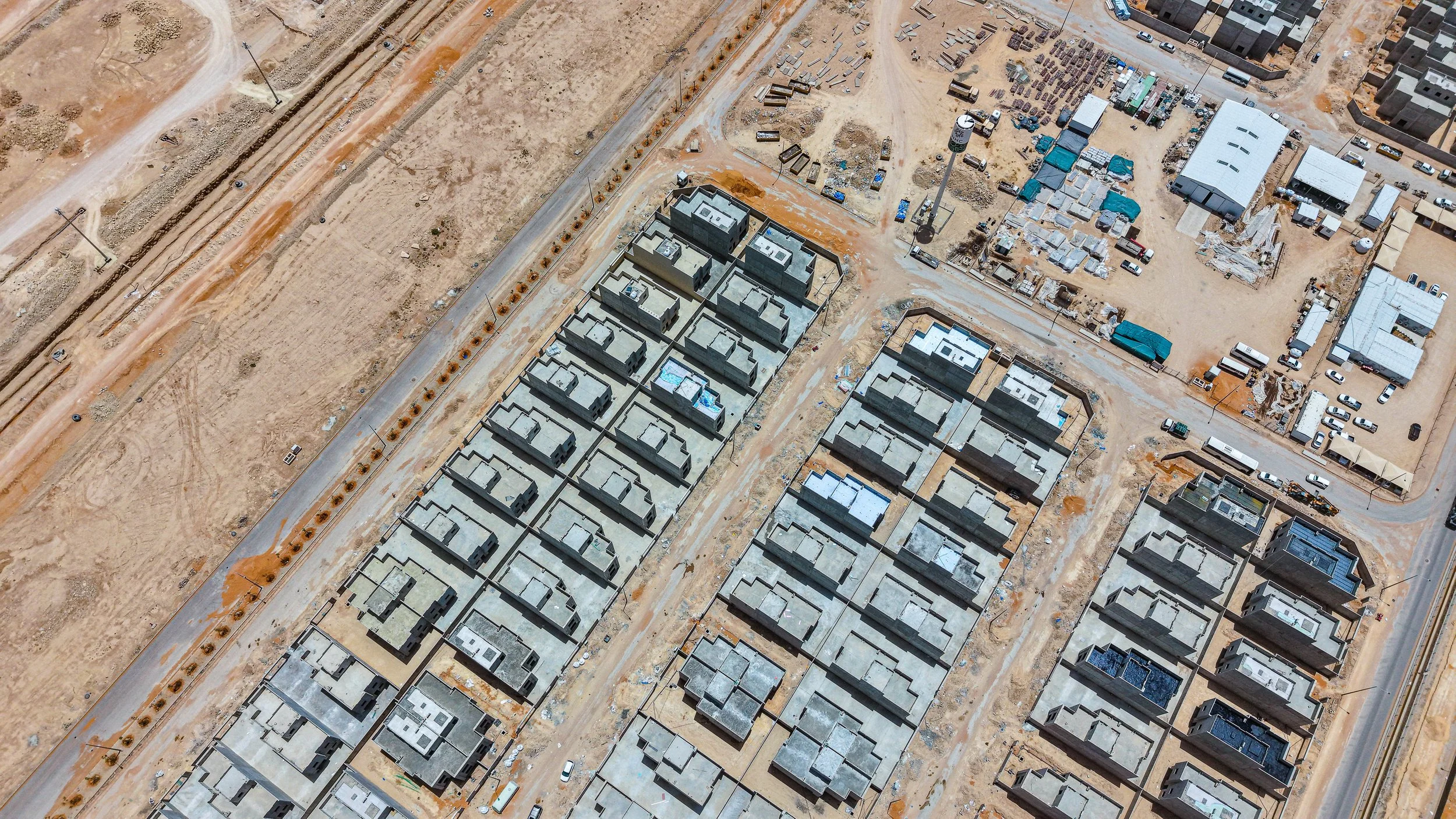

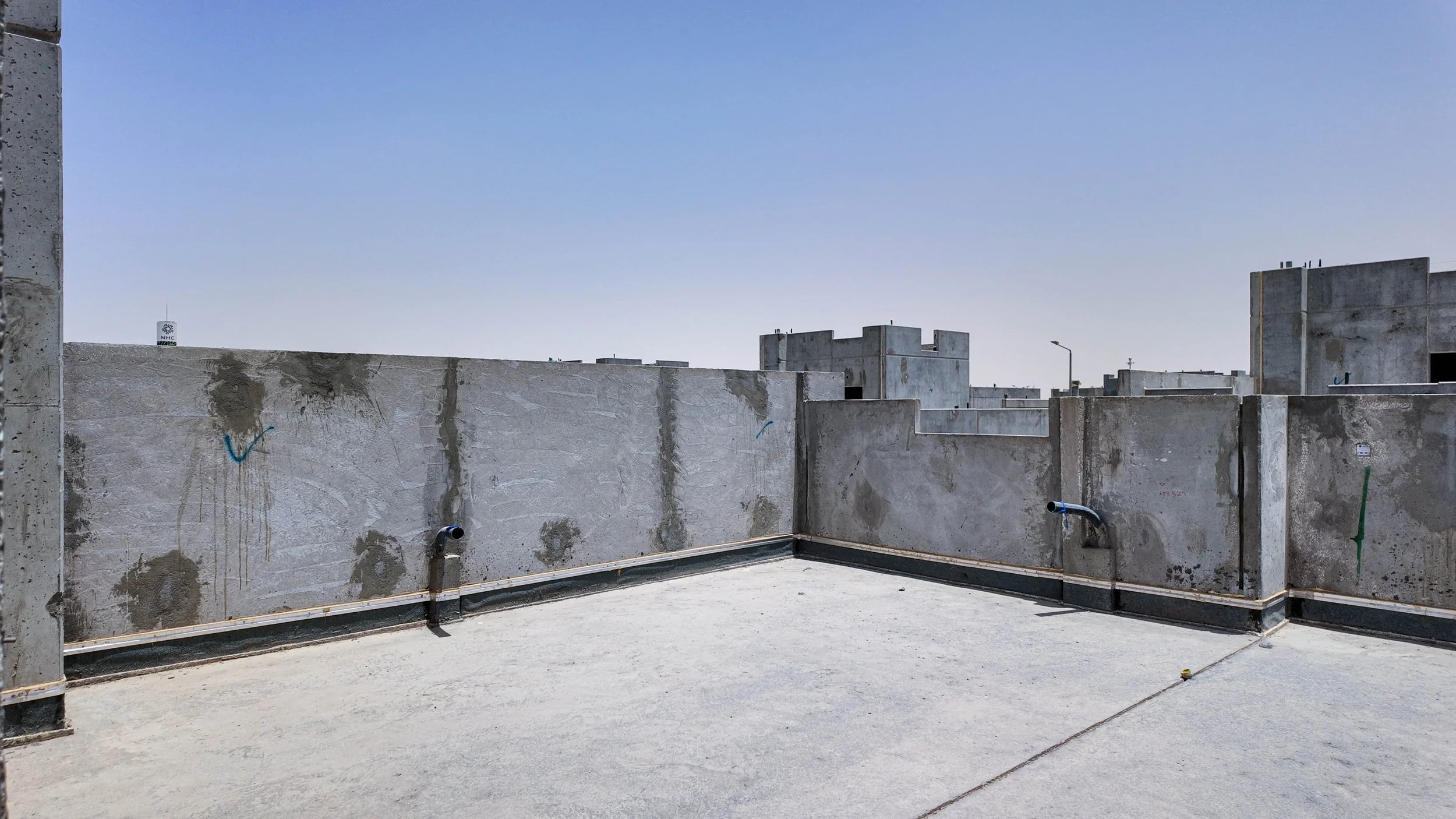

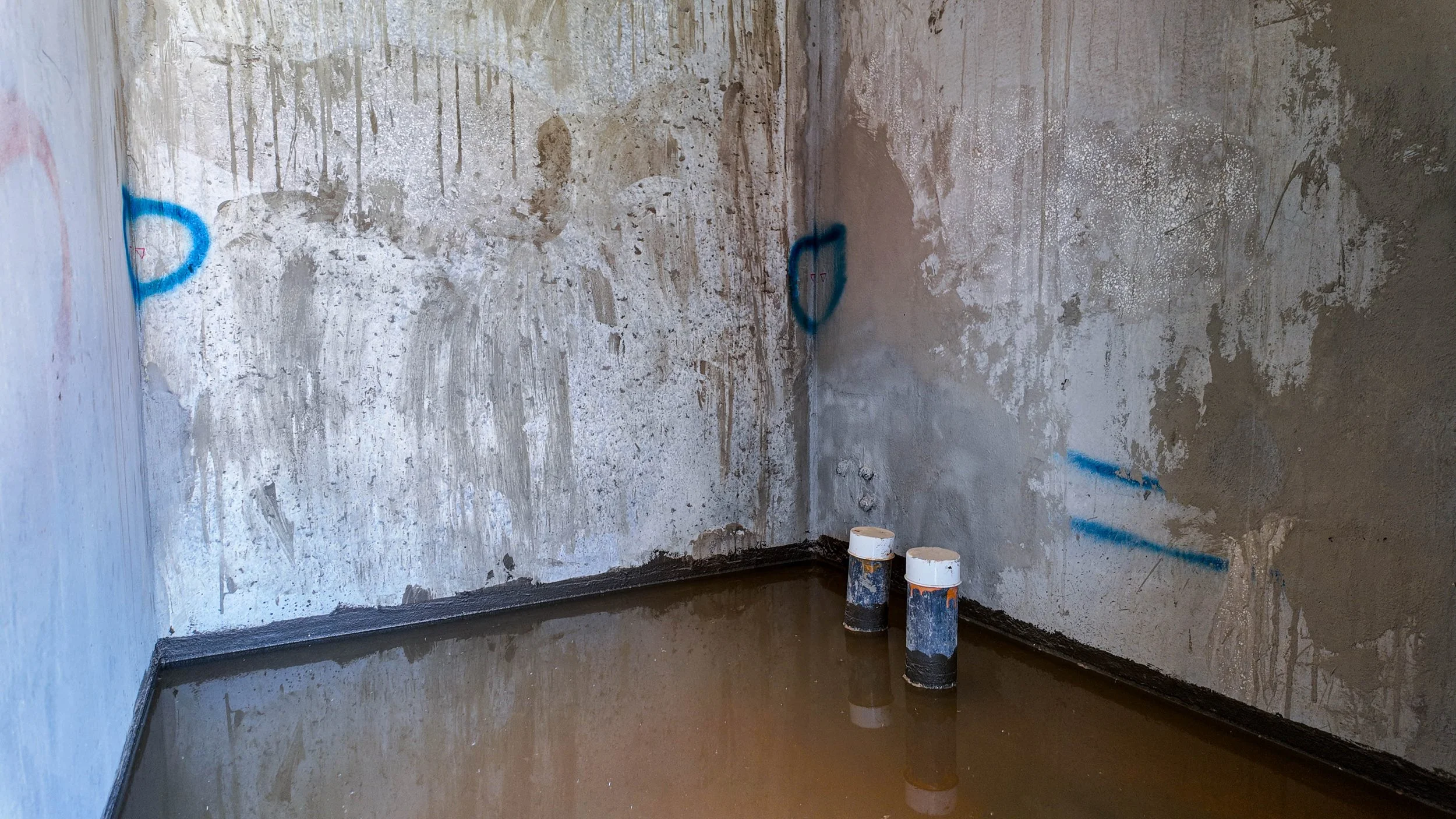

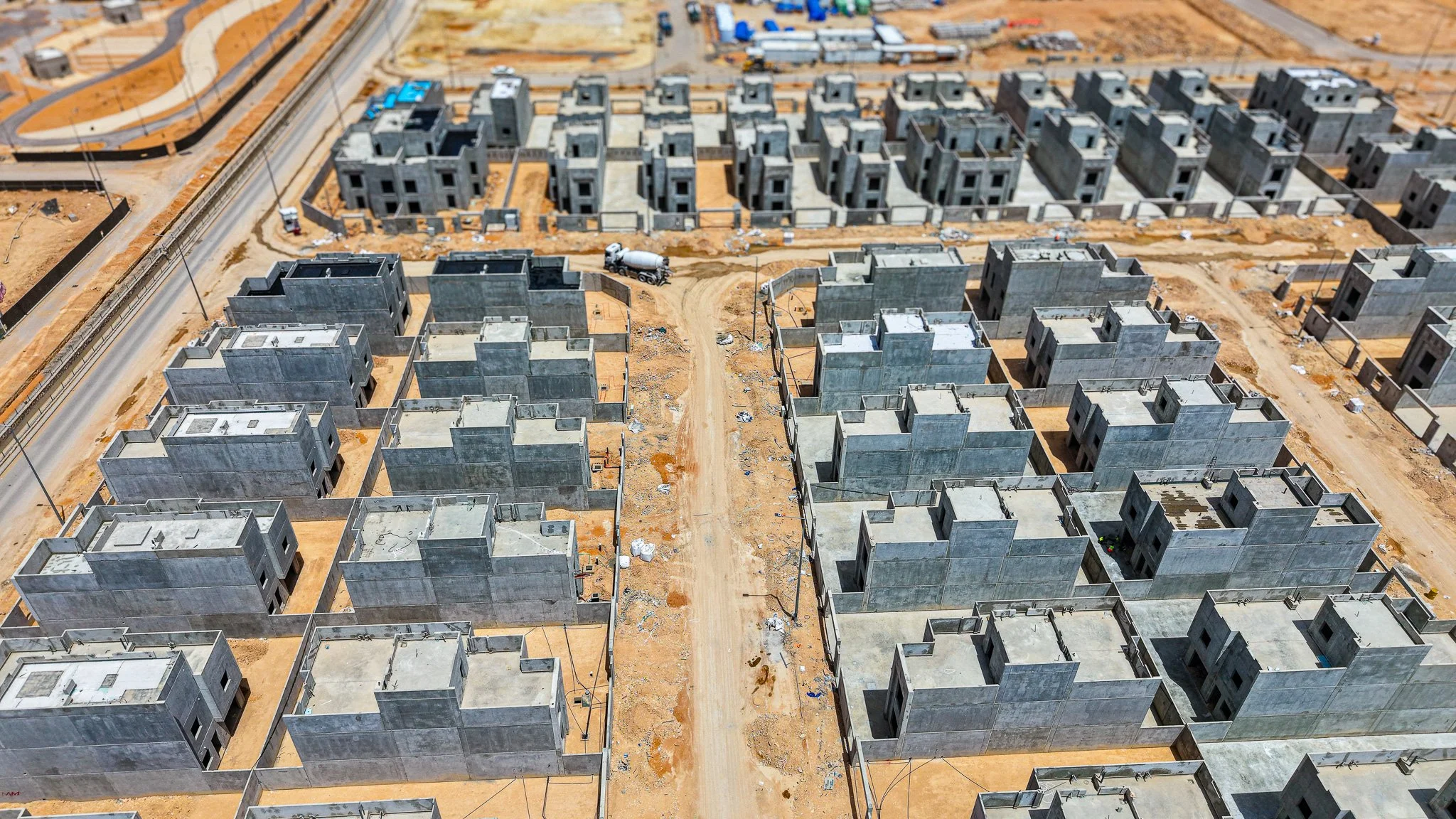

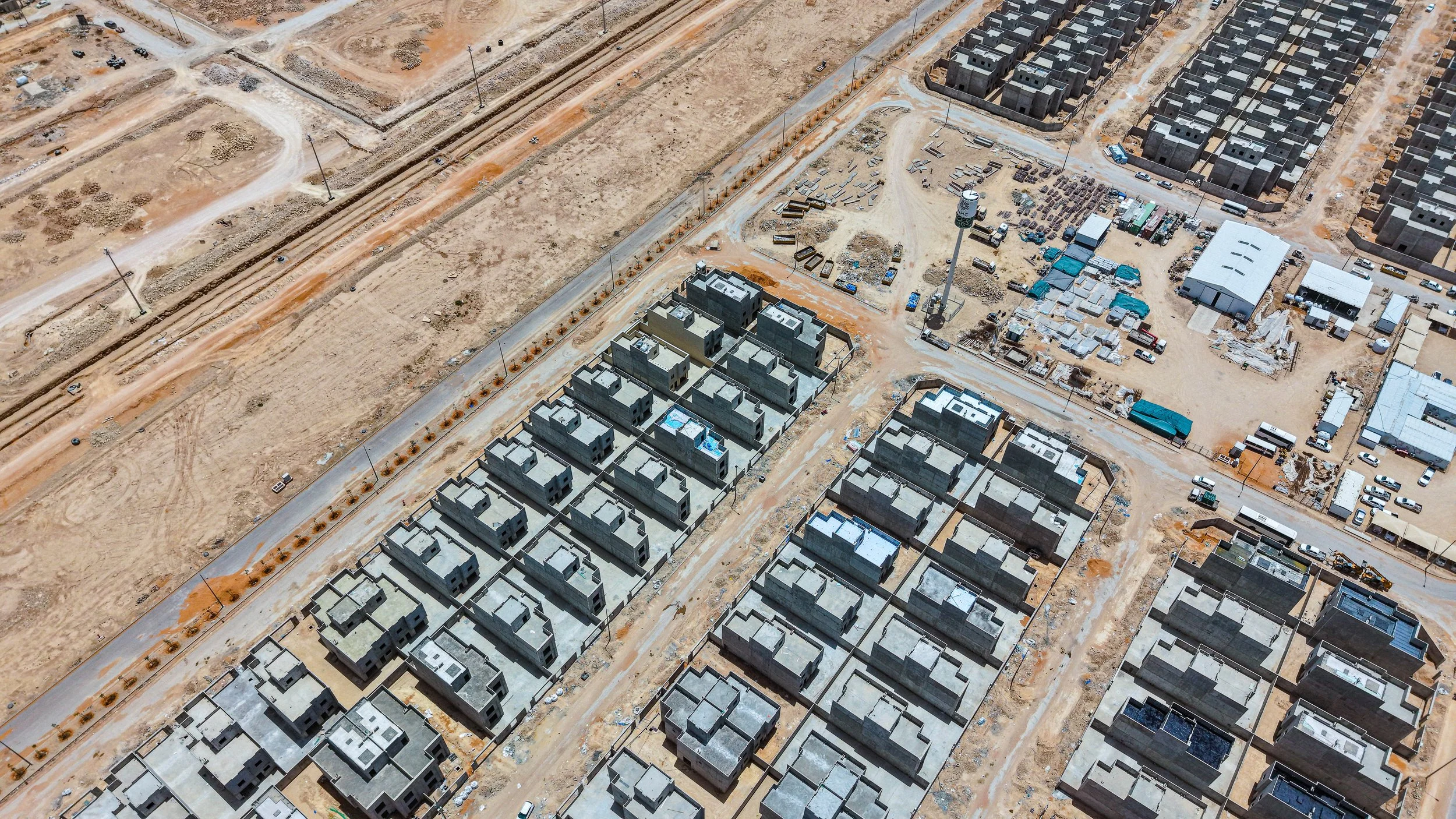

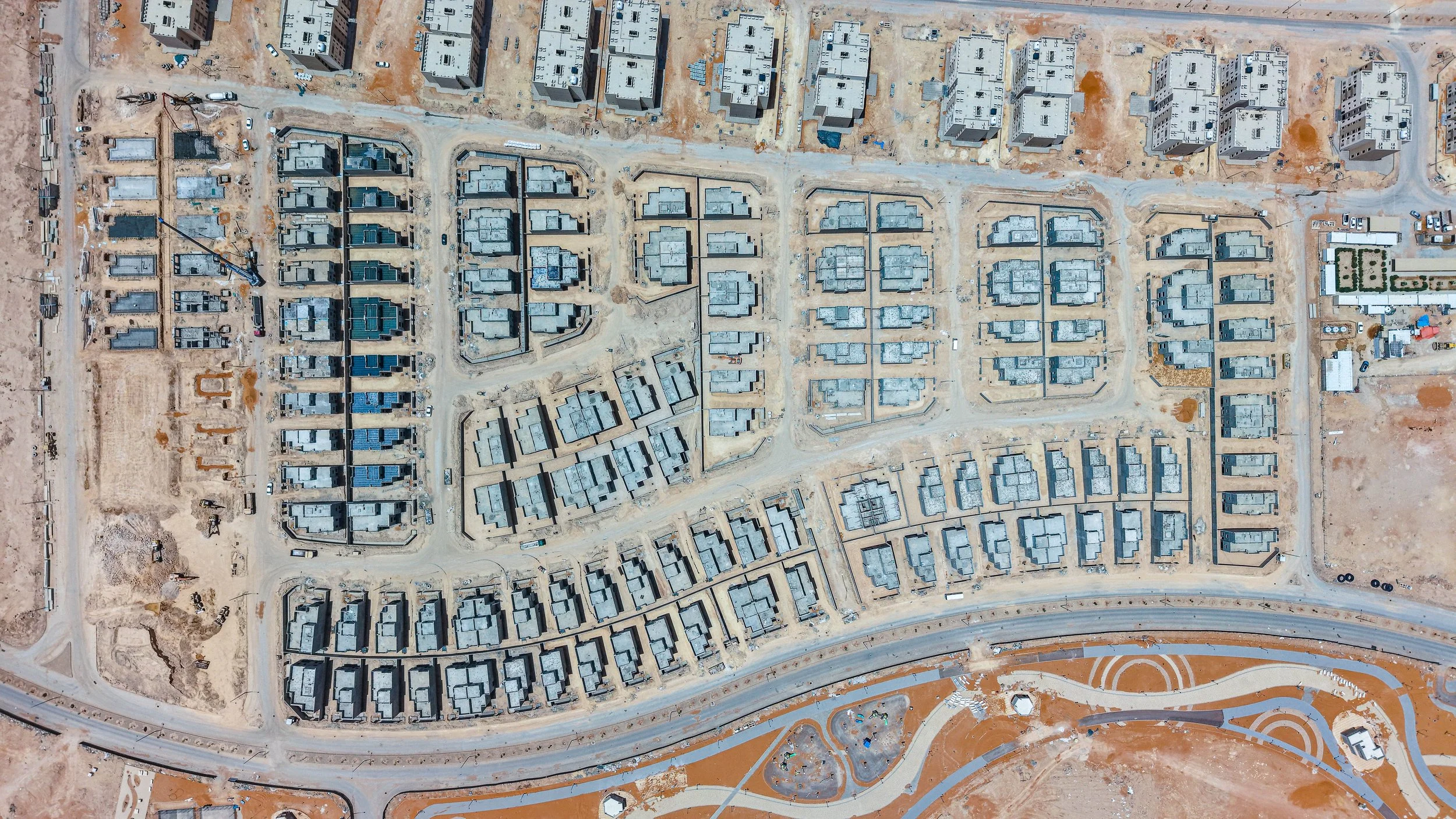

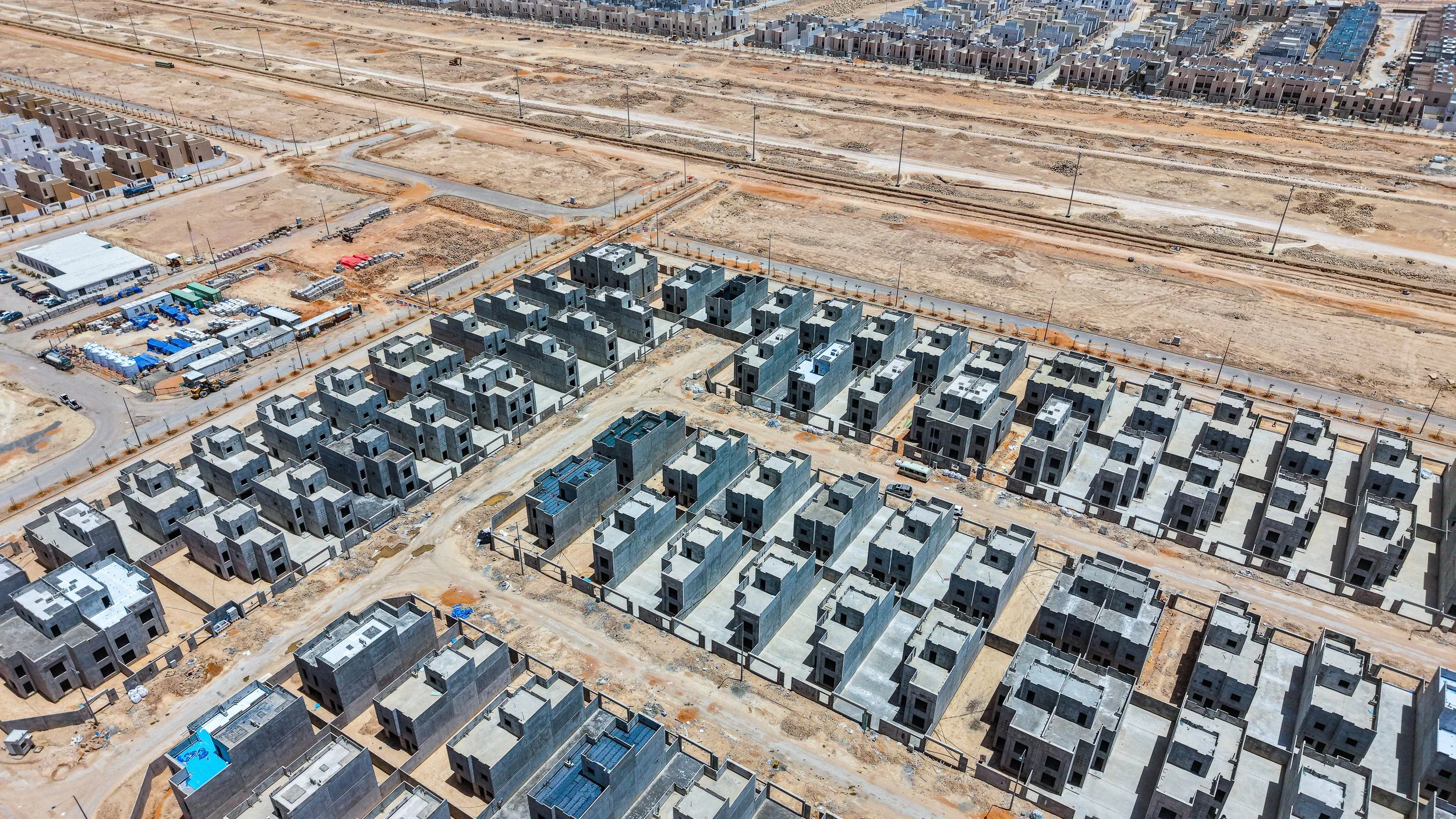

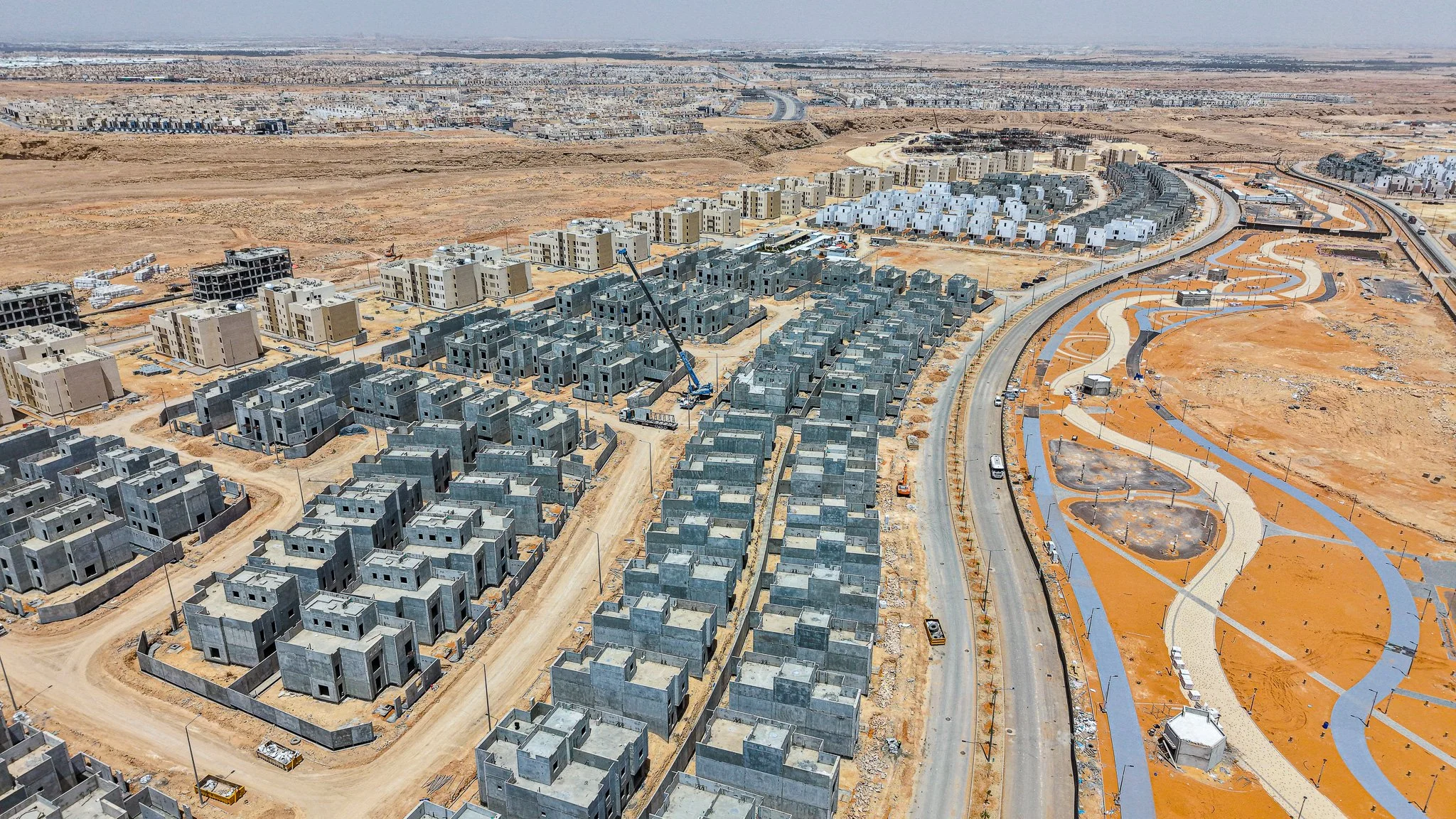

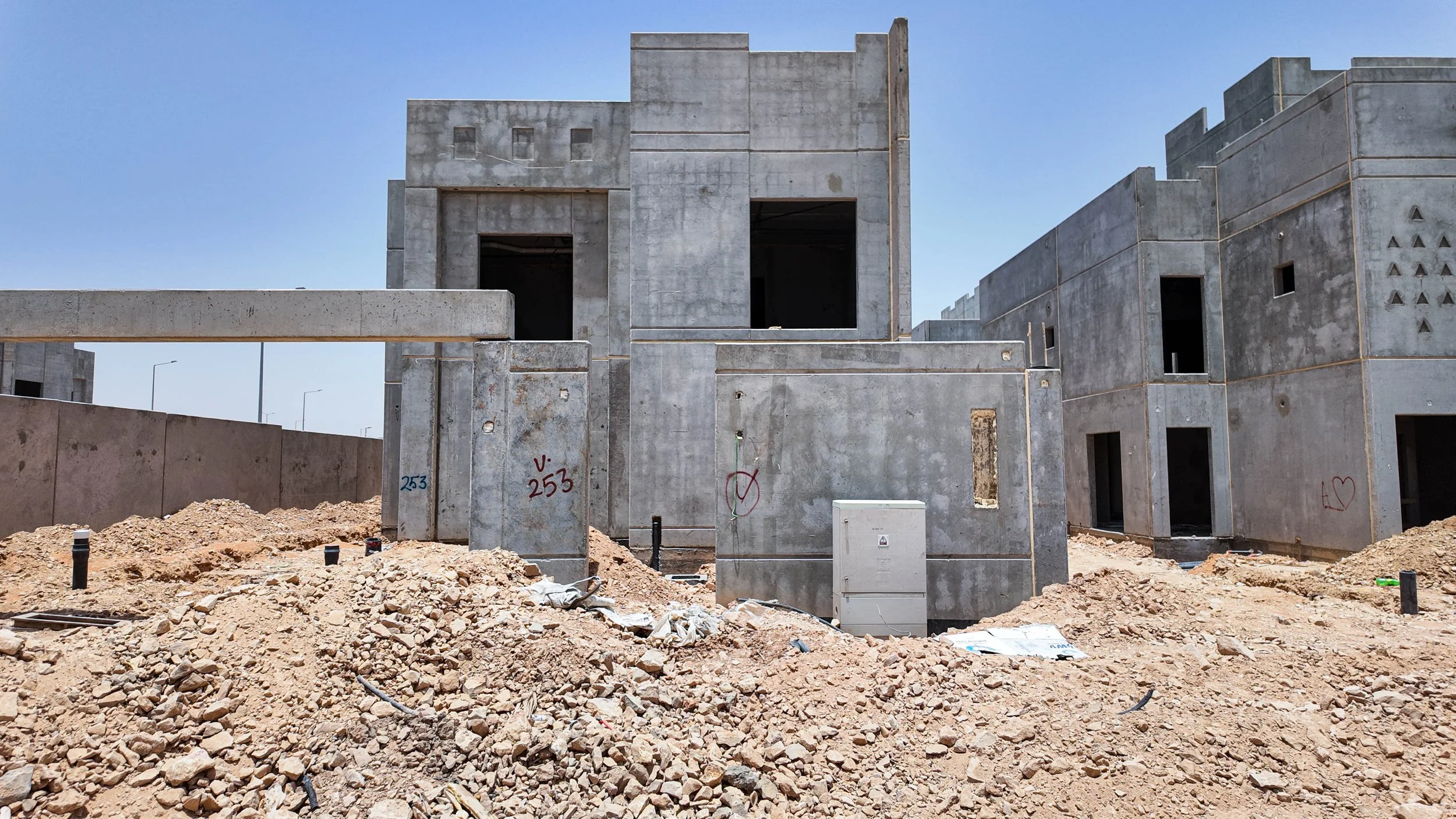

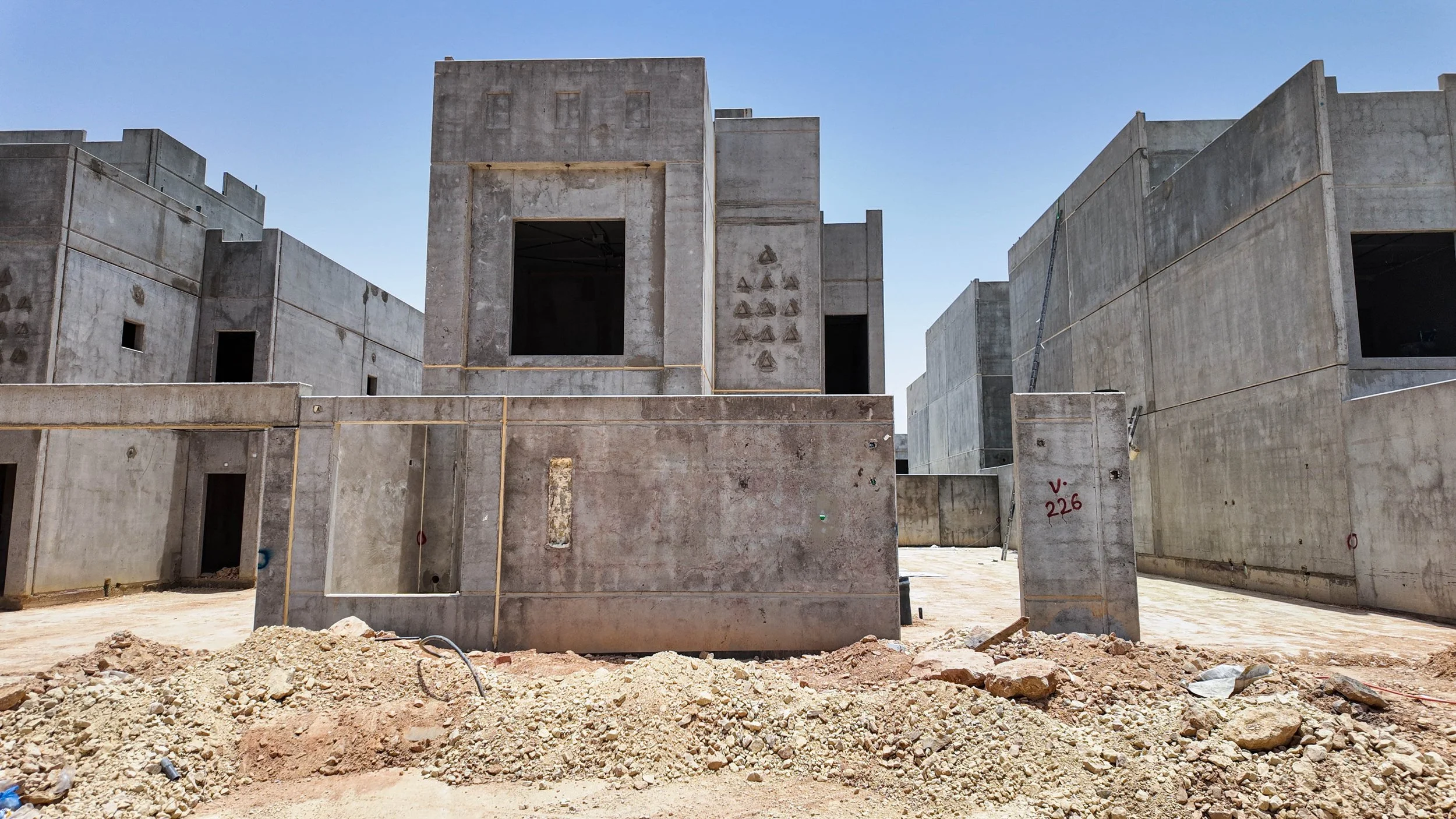

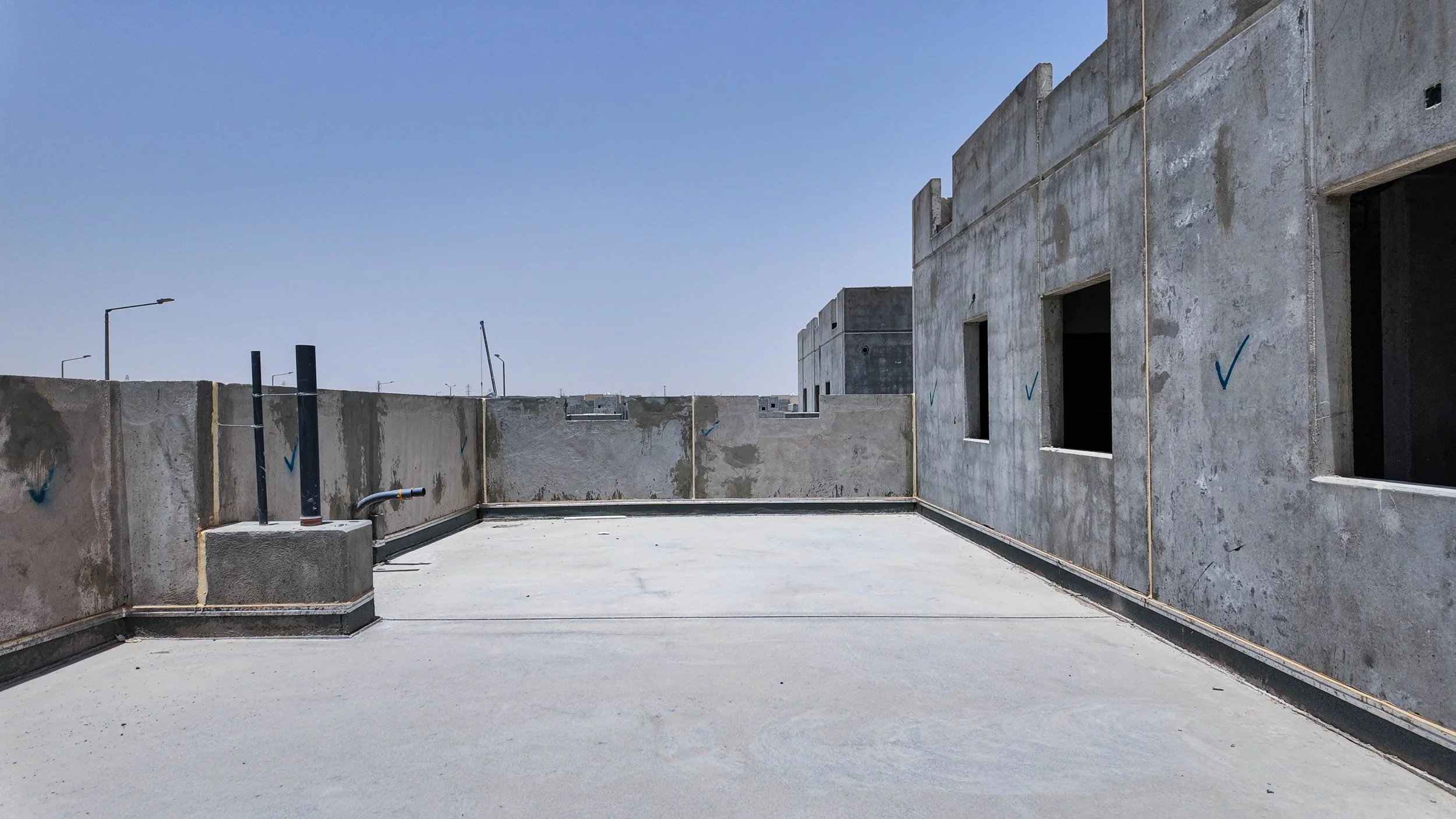

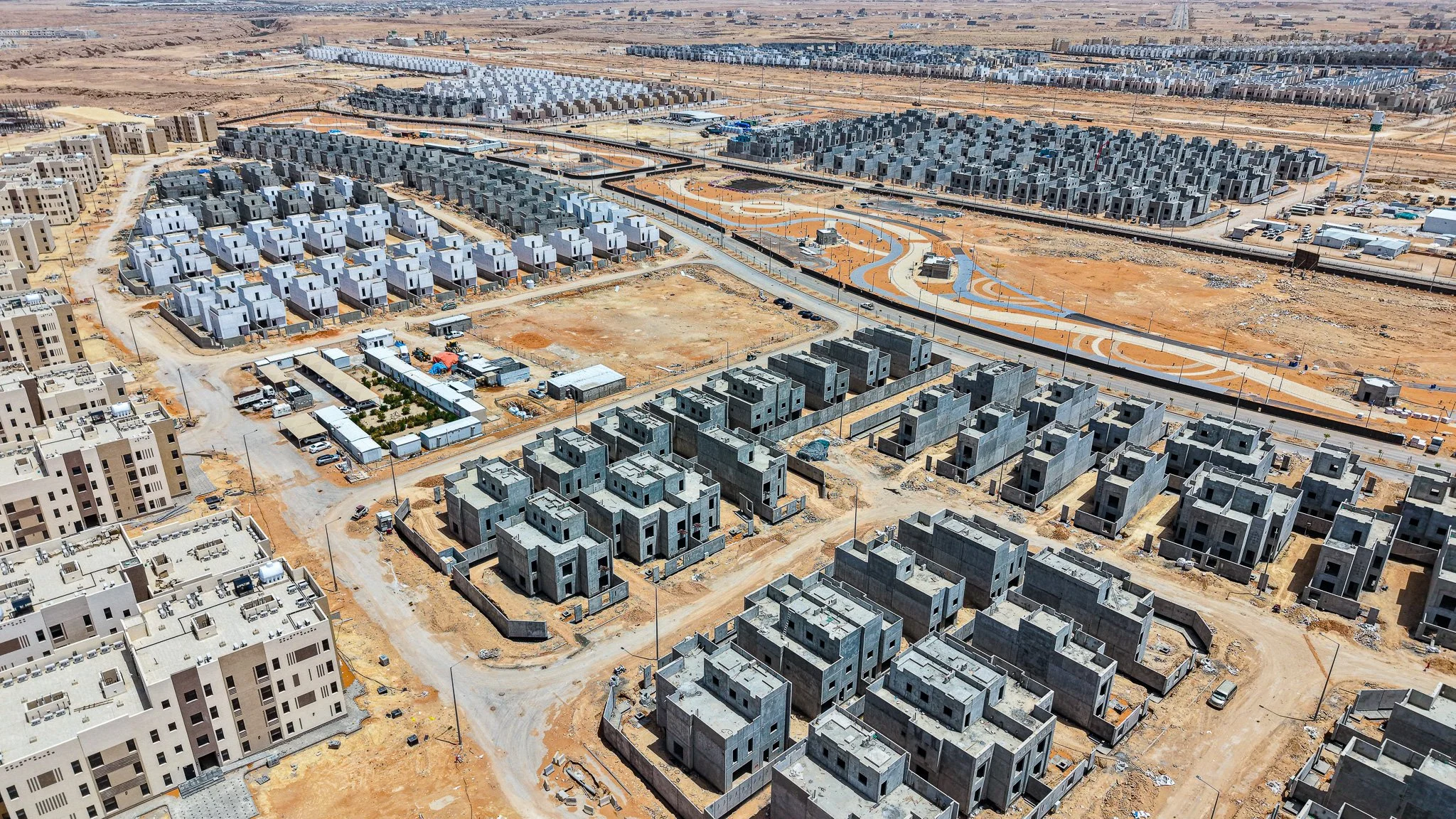

الأسوار والأحواش80%

استمرار أعمال بناء الأسوار المحيطة بالوحدات السكنية وتجهيز الأحواش، مع ملاحظة تقدم ملموس في إغلاق الفراغات بين الوحدات.

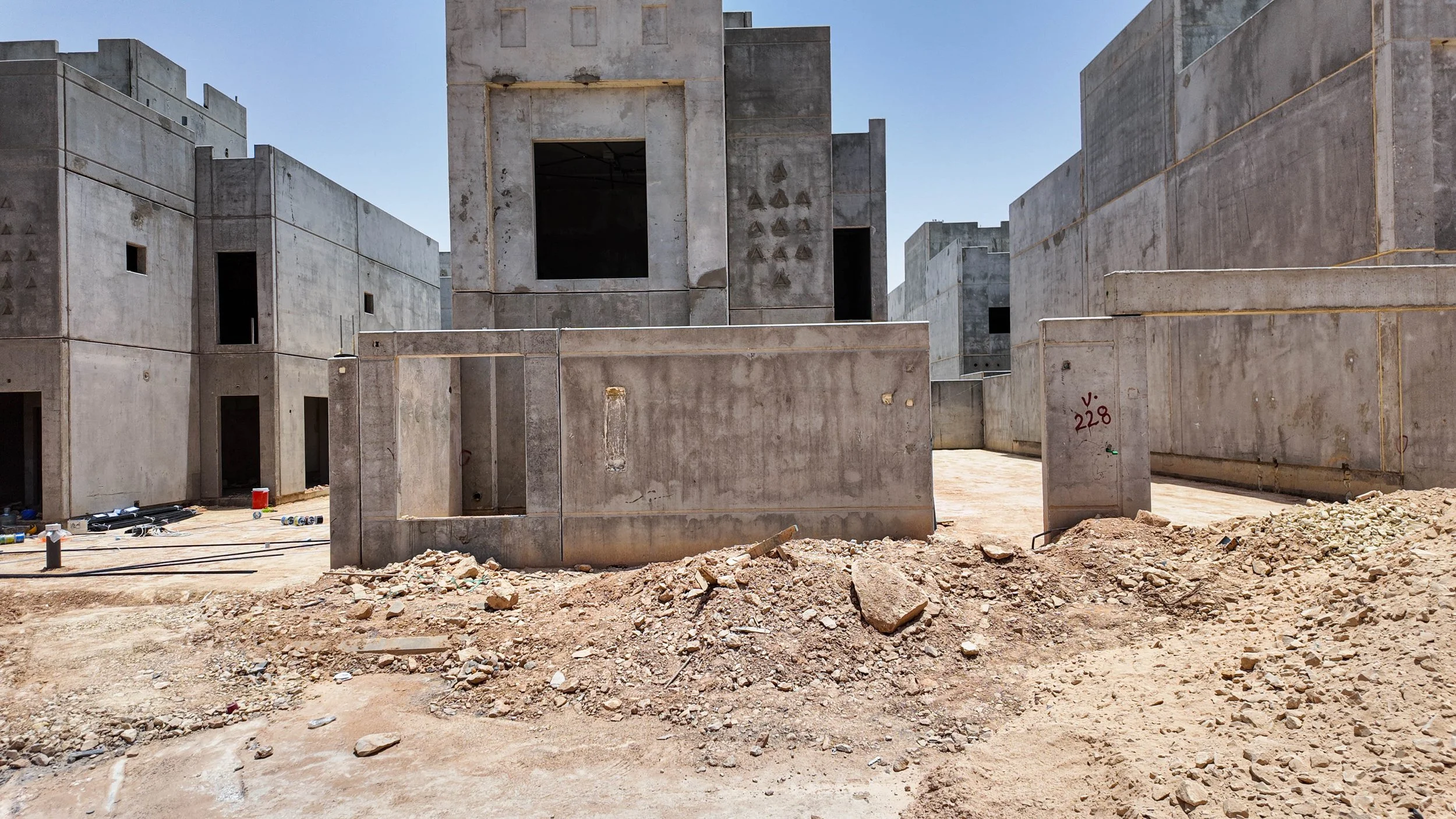

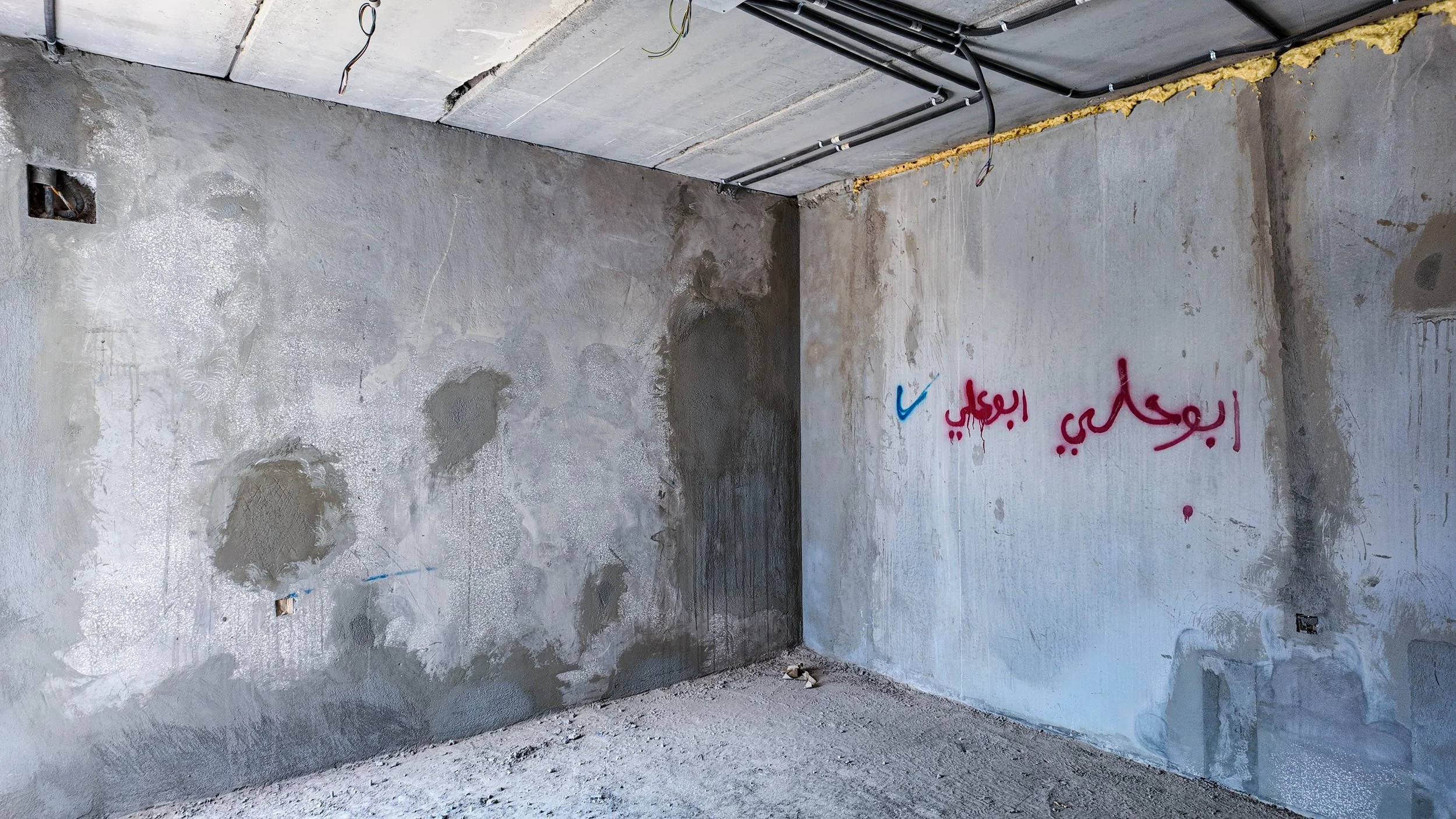

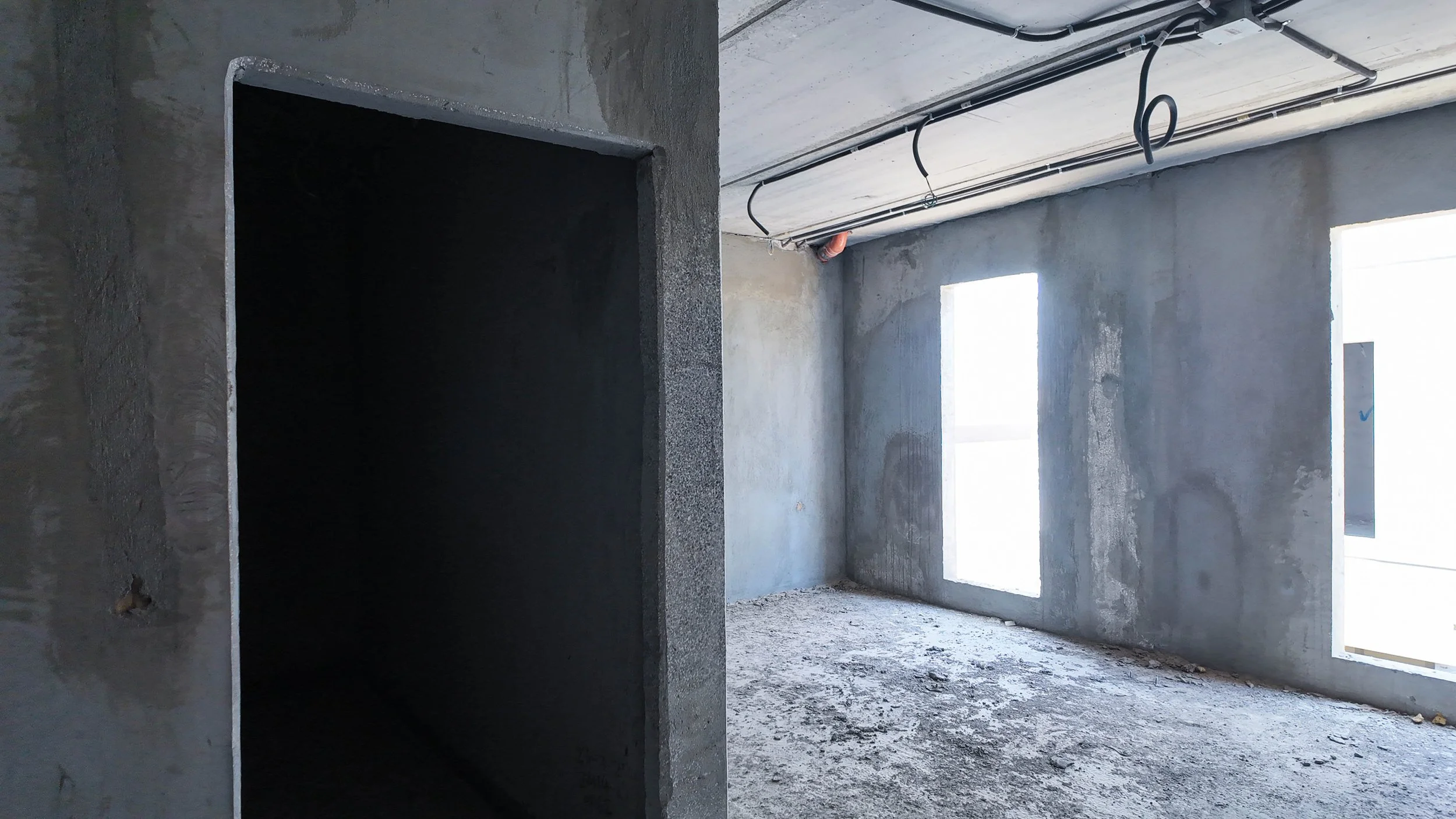

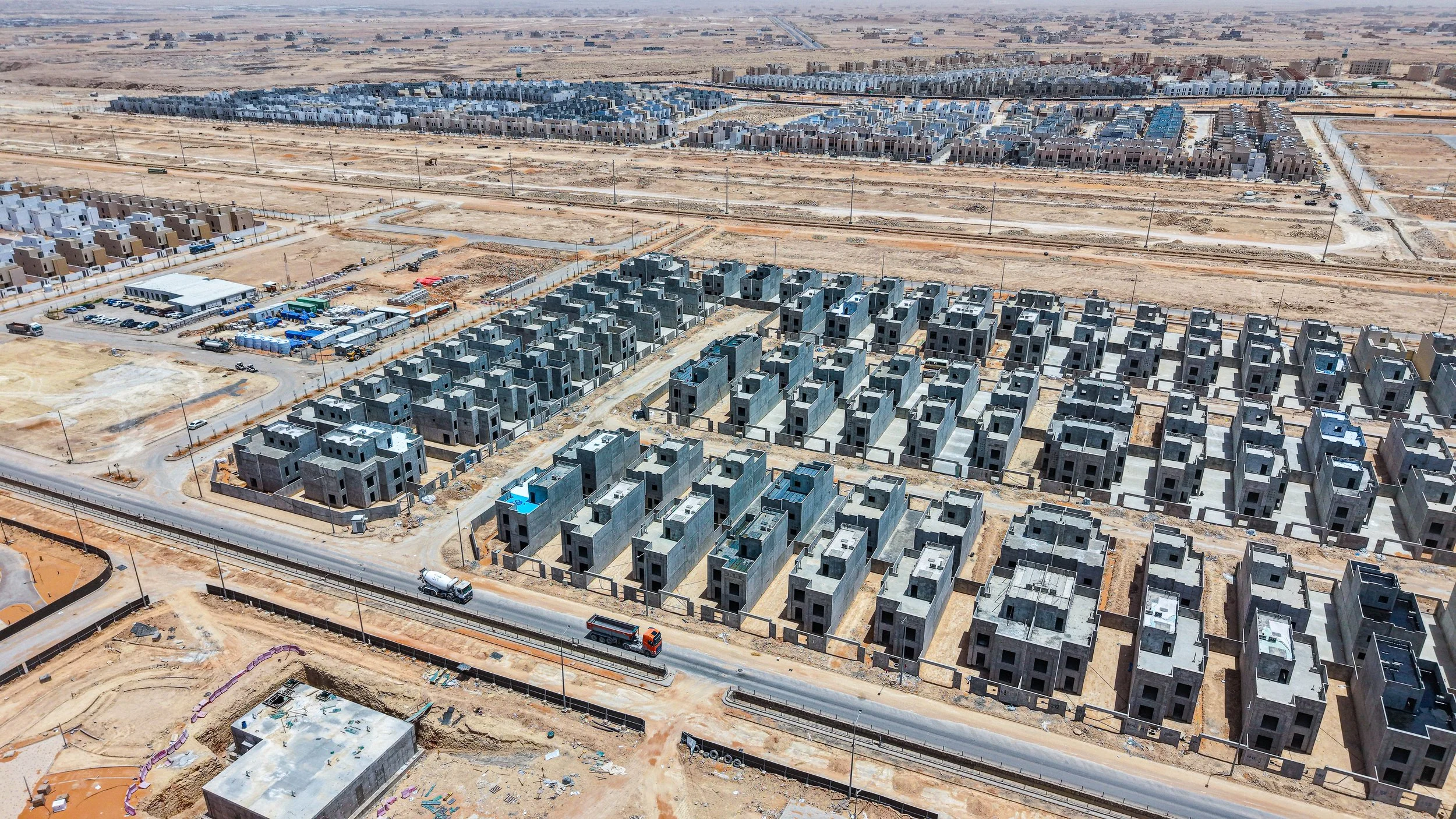

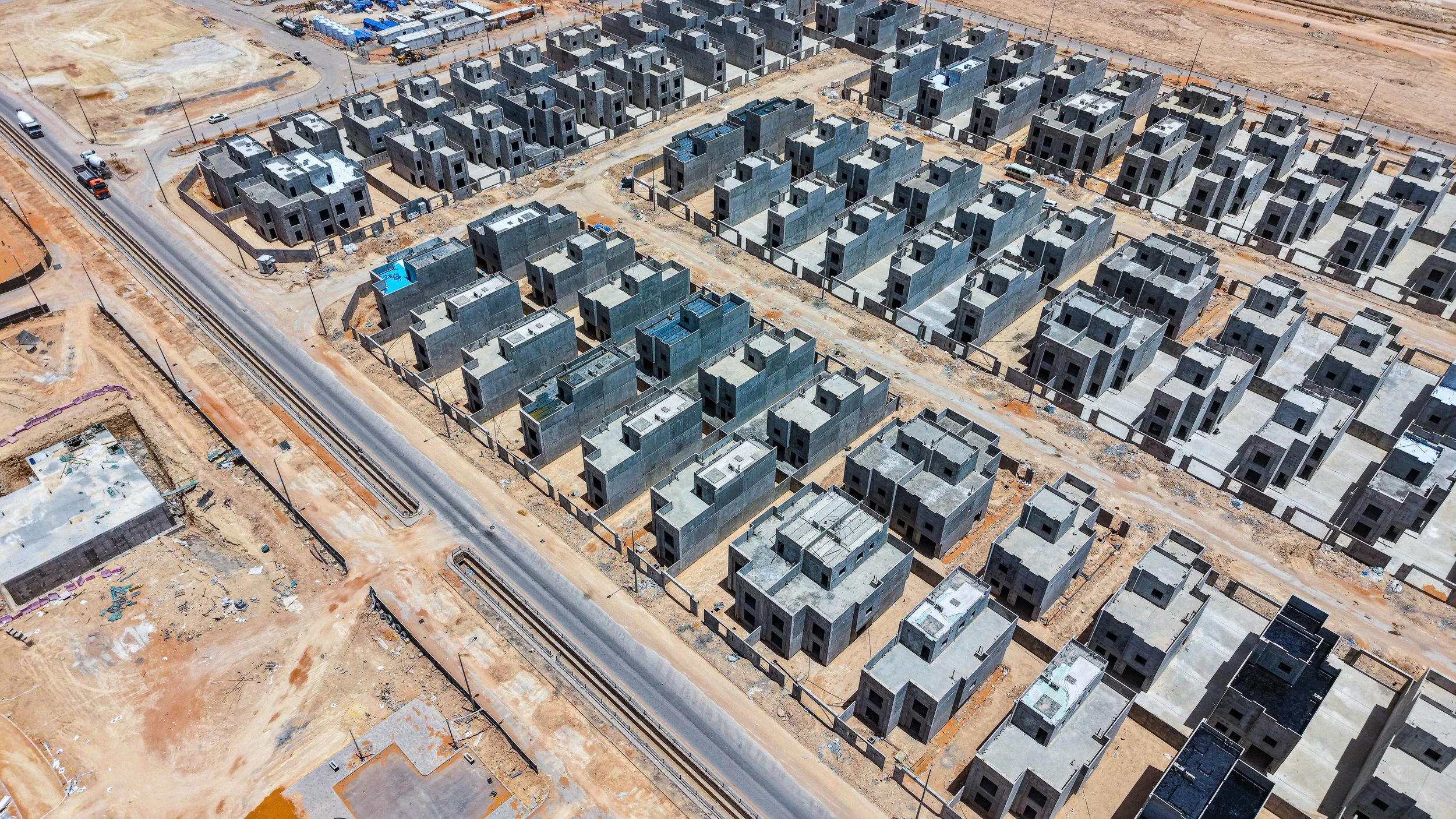

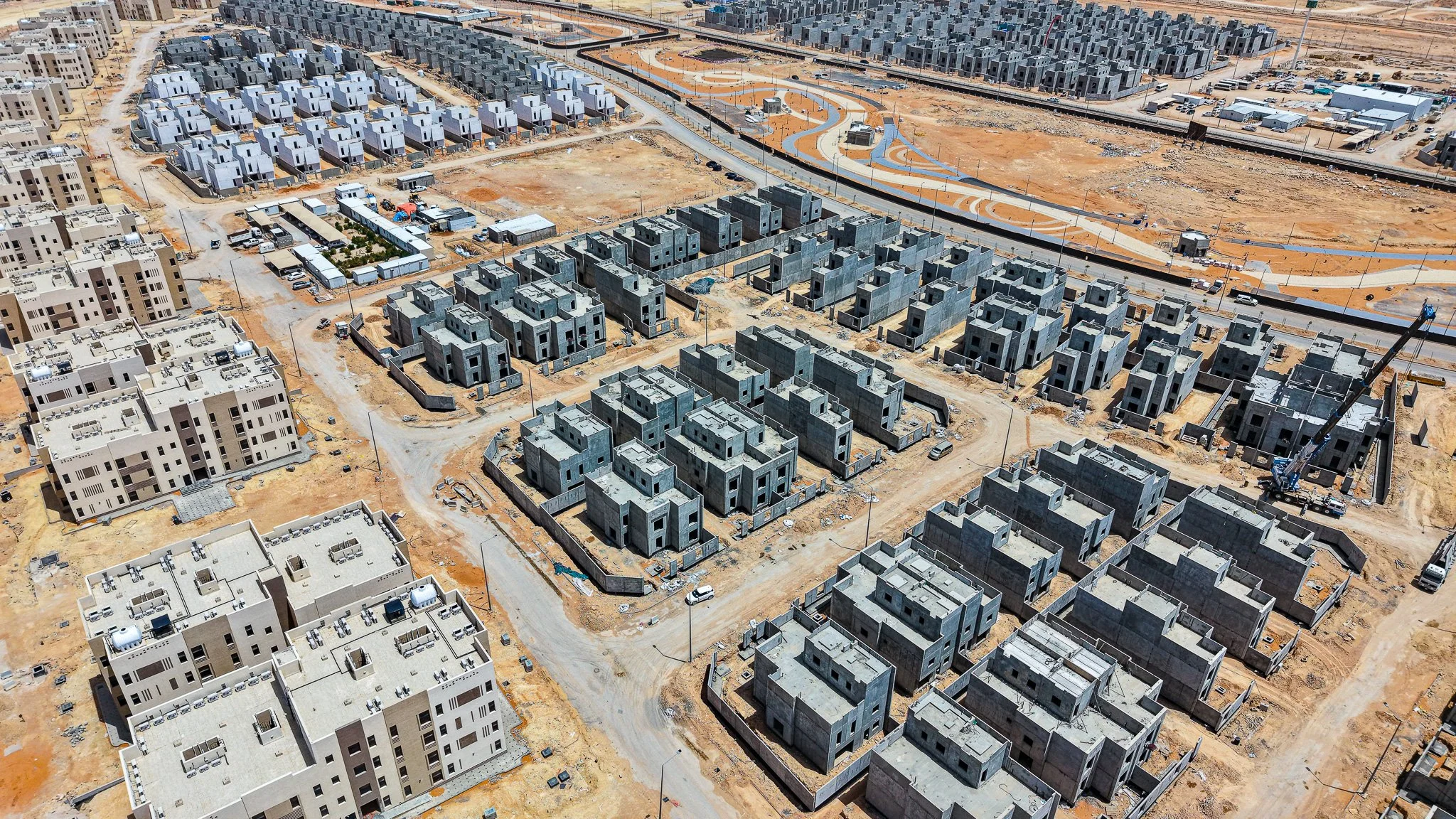

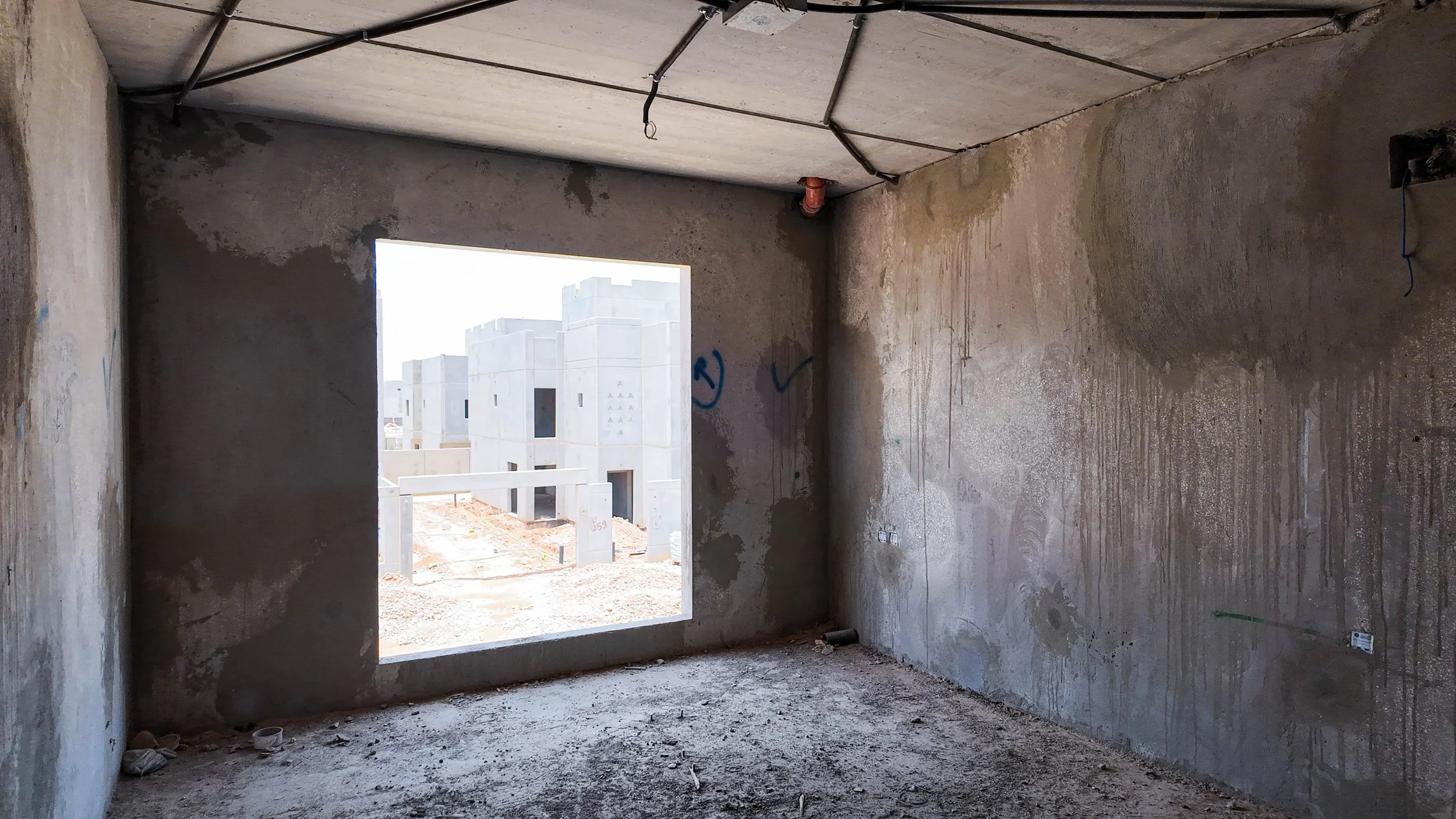

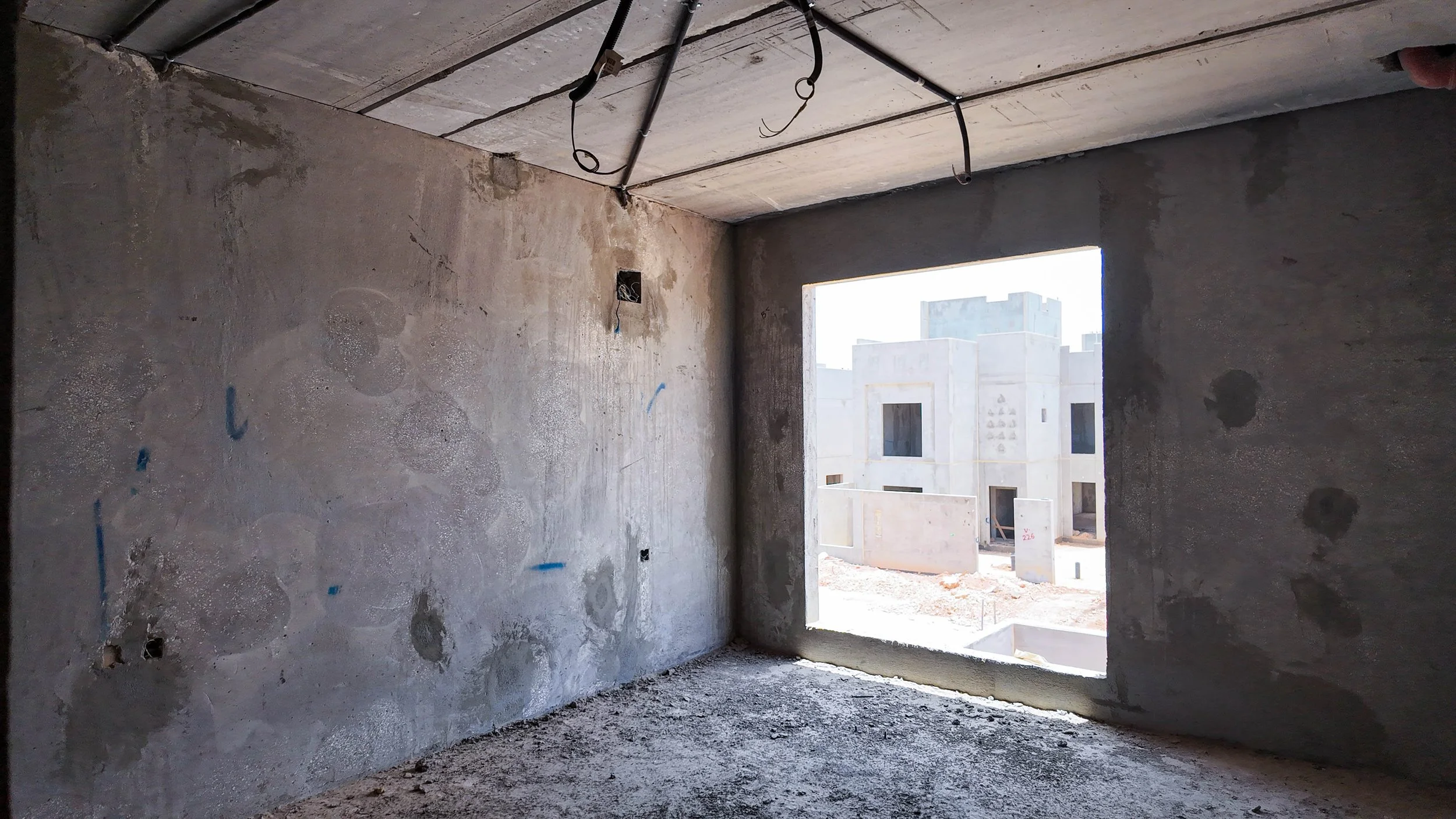

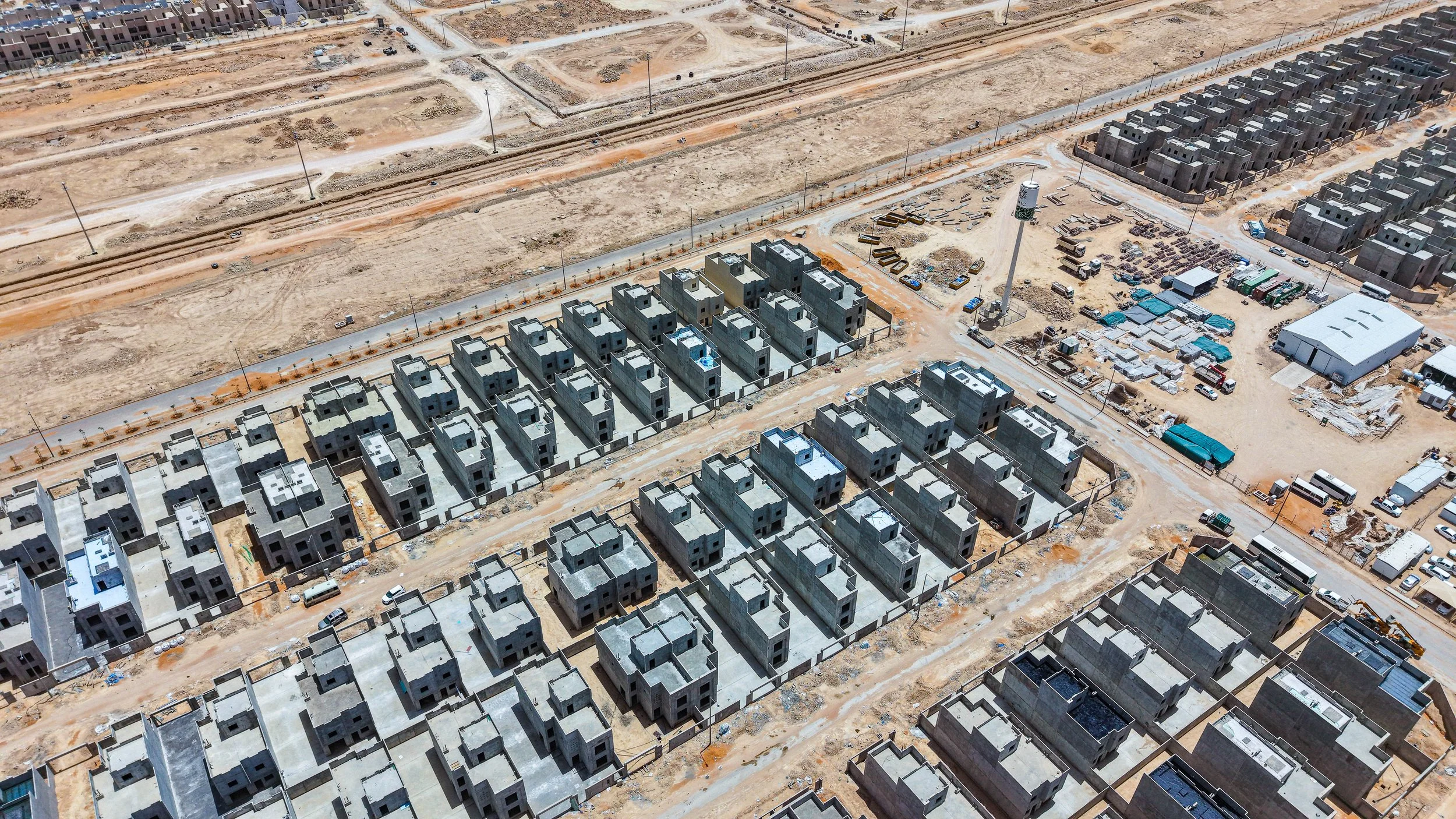

الهيكل الإنشائي92%

الهياكل الخرسانية للوحدات السكنية مكتملة بشكل شبه كامل، مع استقرار في الحالة الإنشائية مقارنة بالزيارة السابقة.

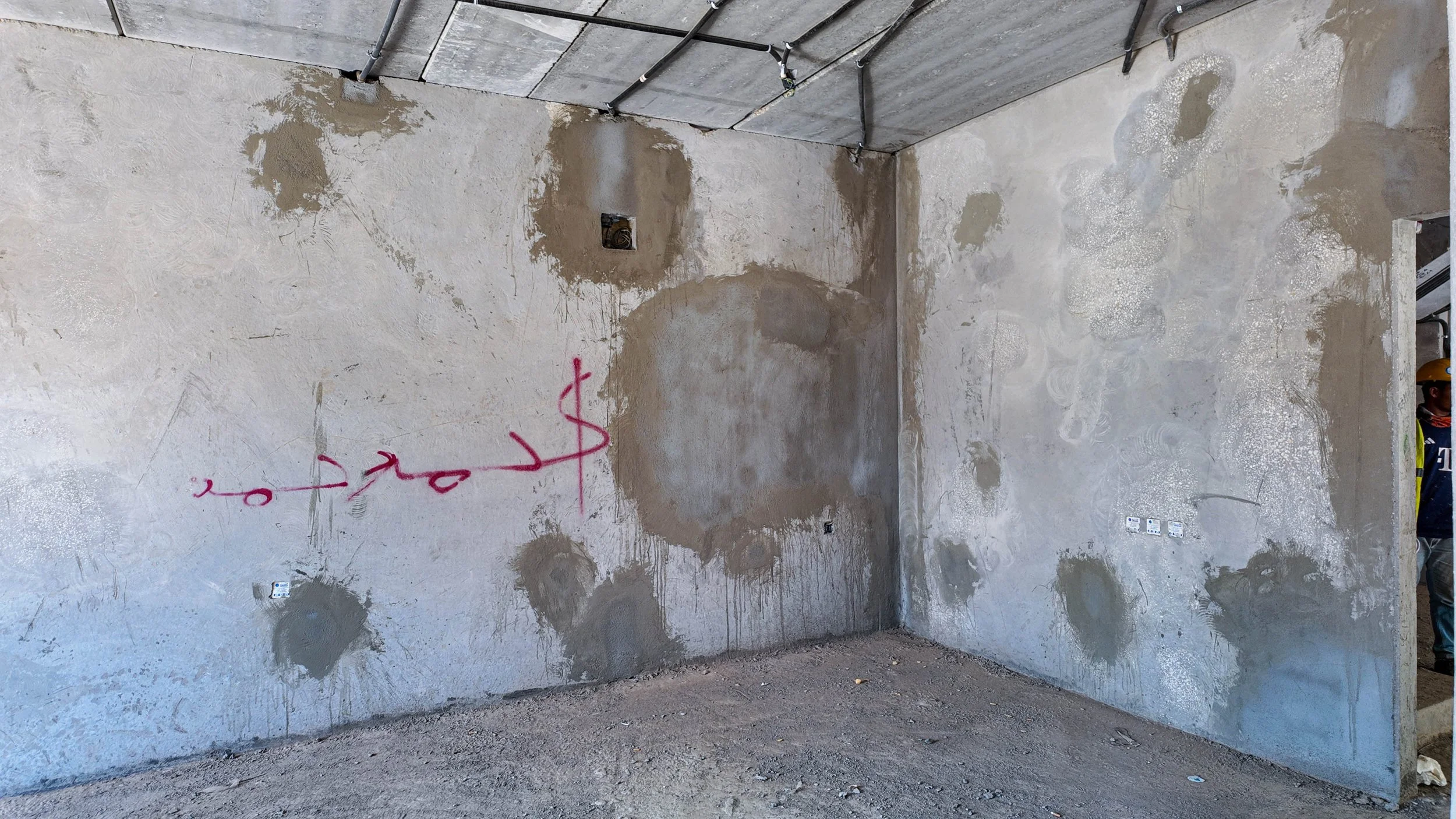

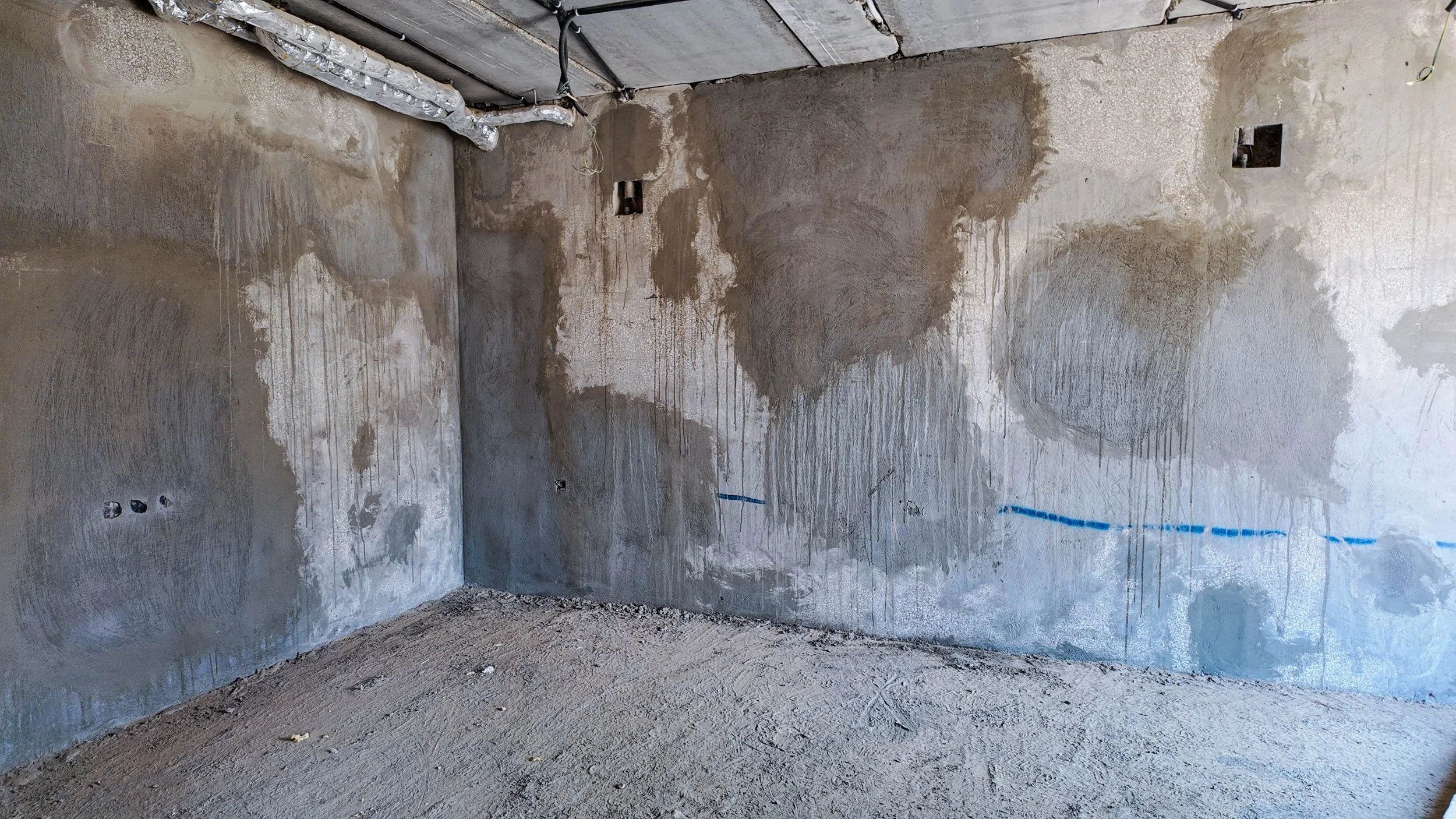

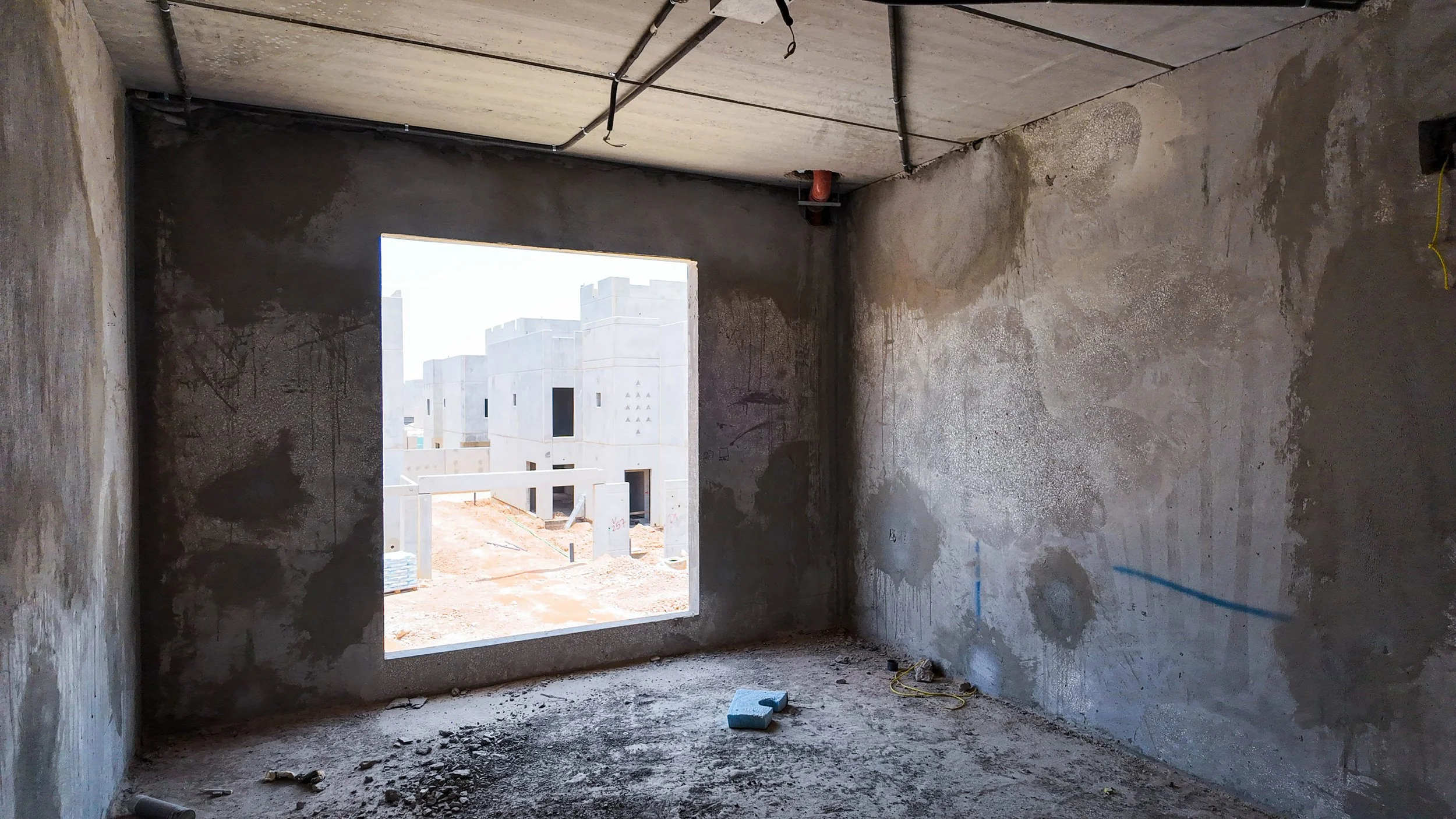

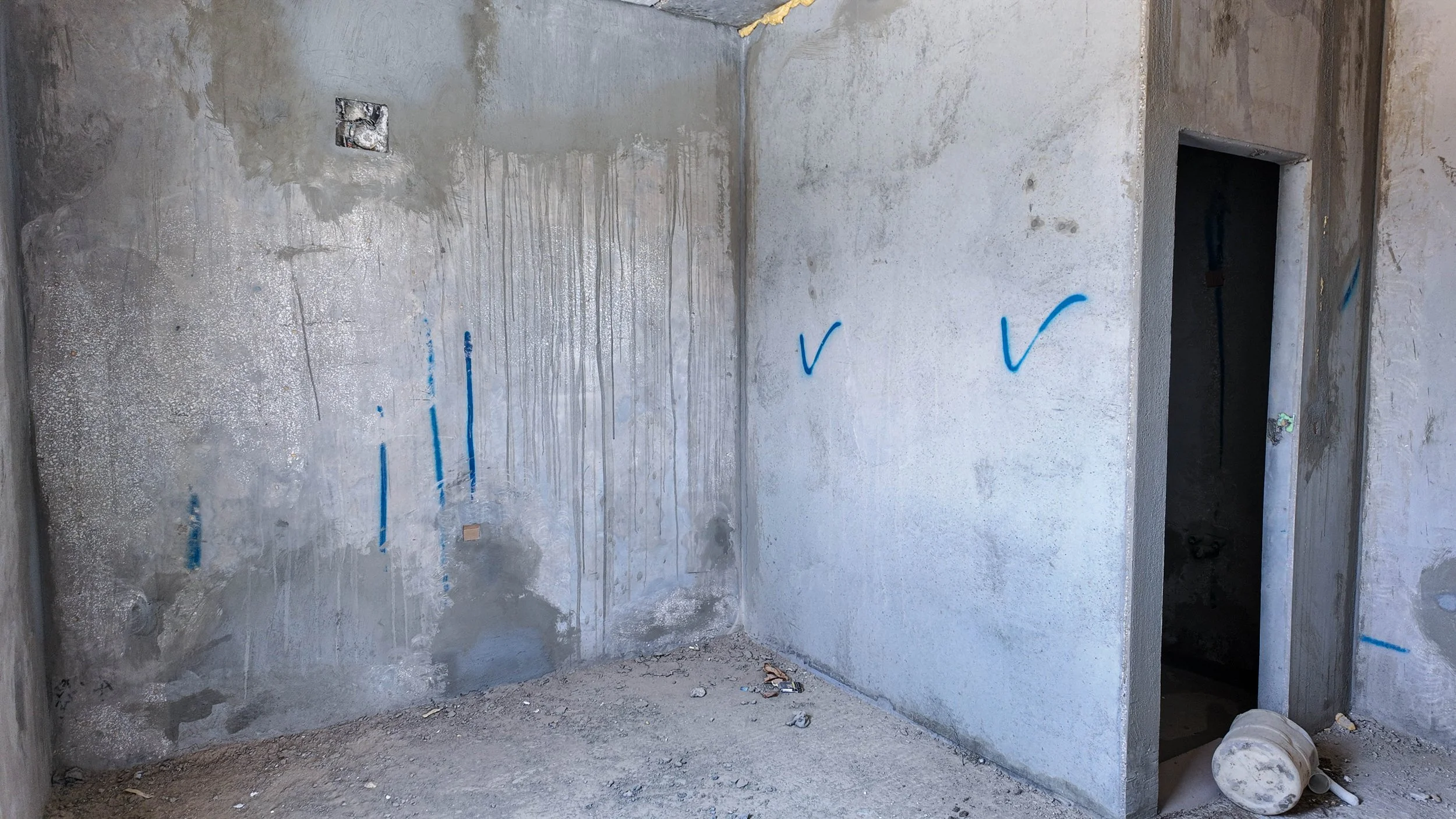

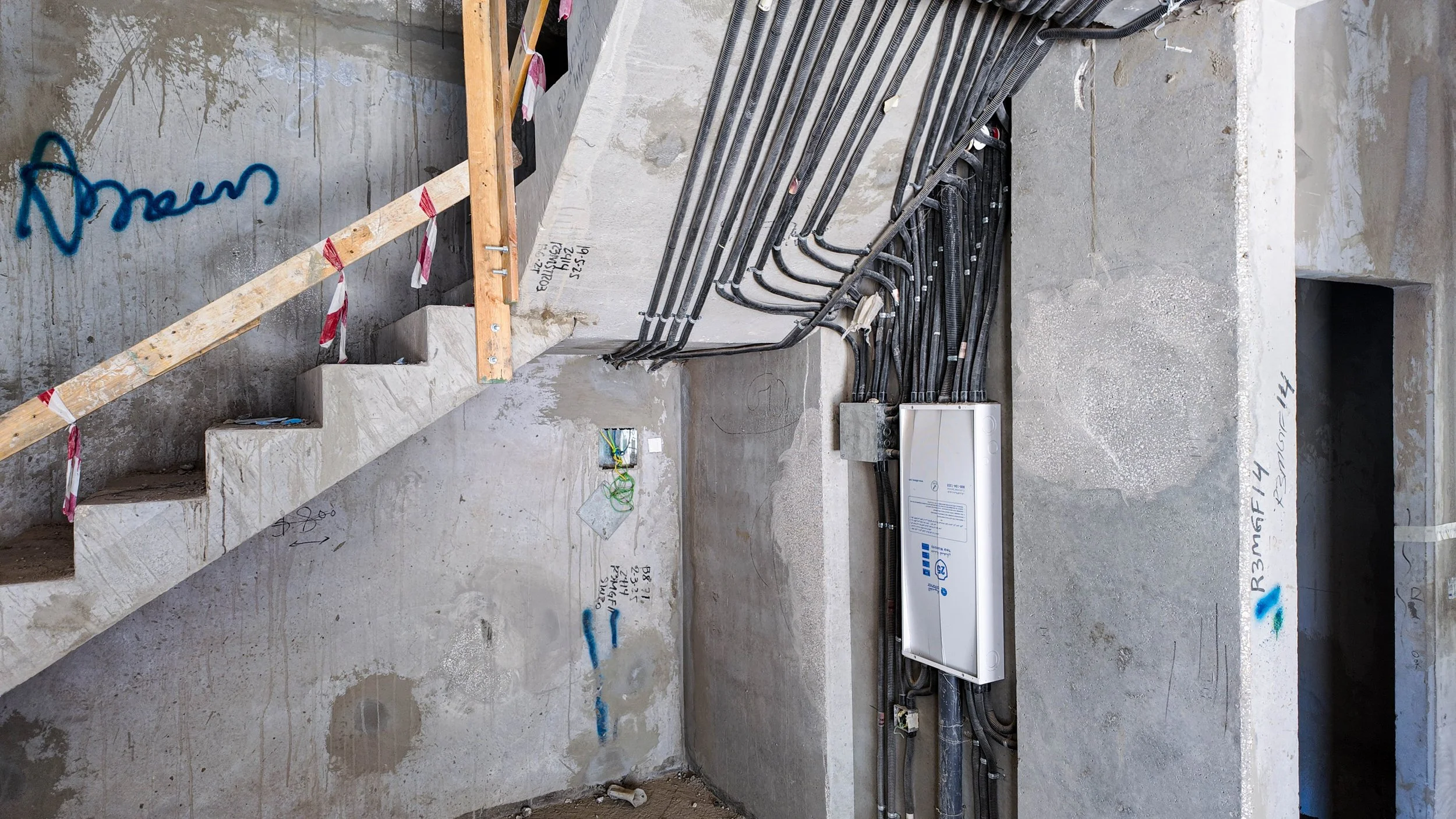

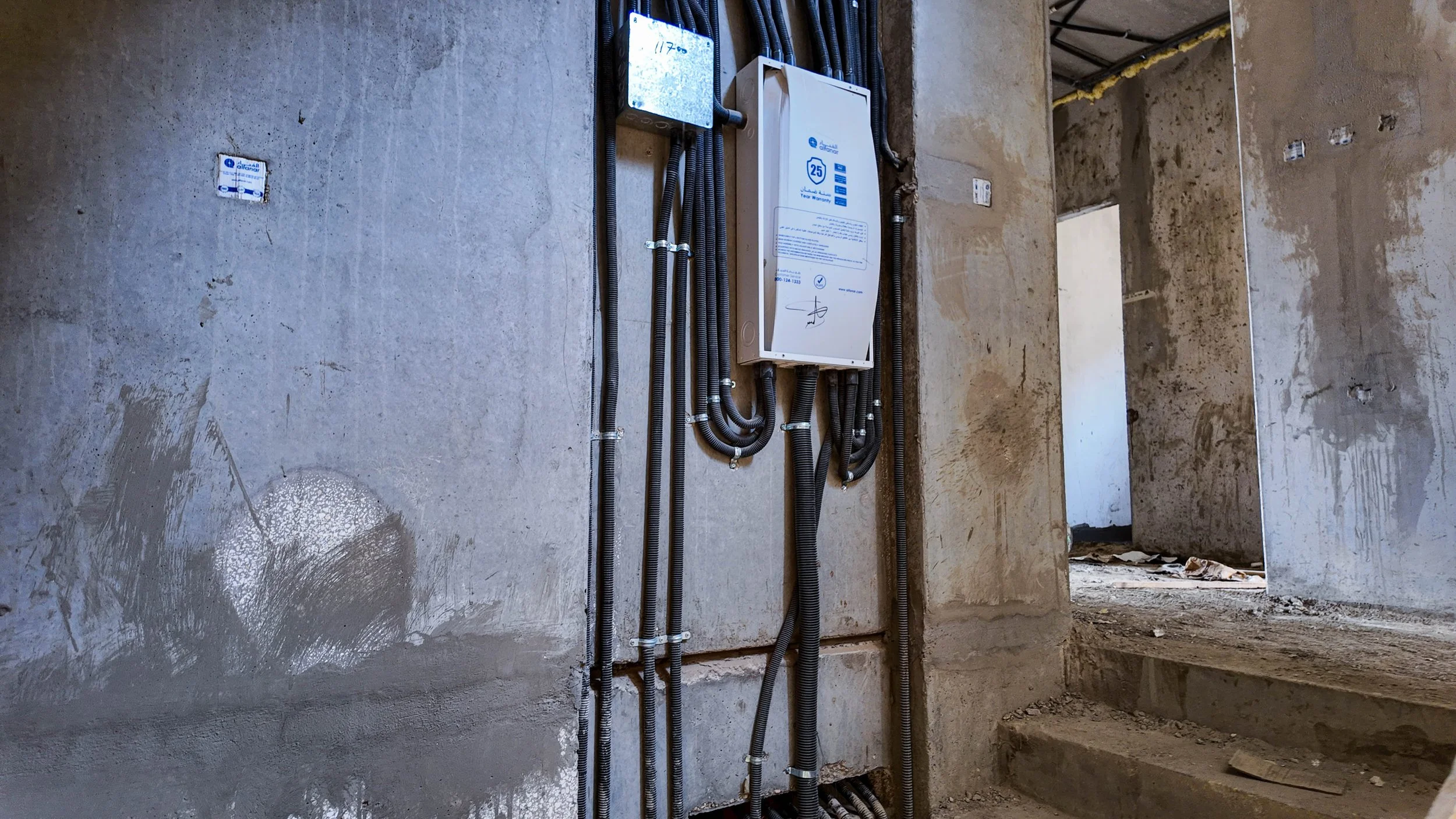

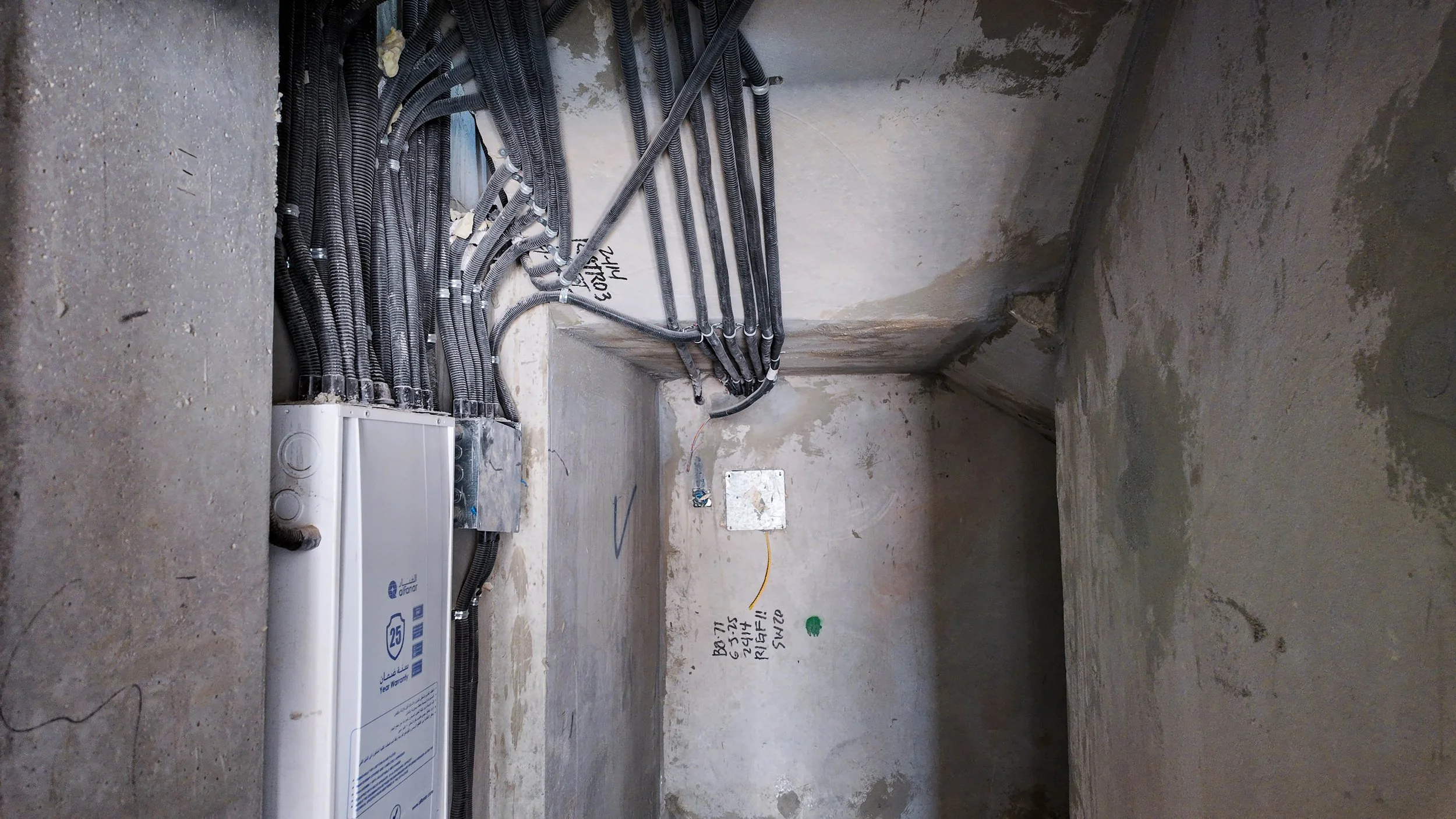

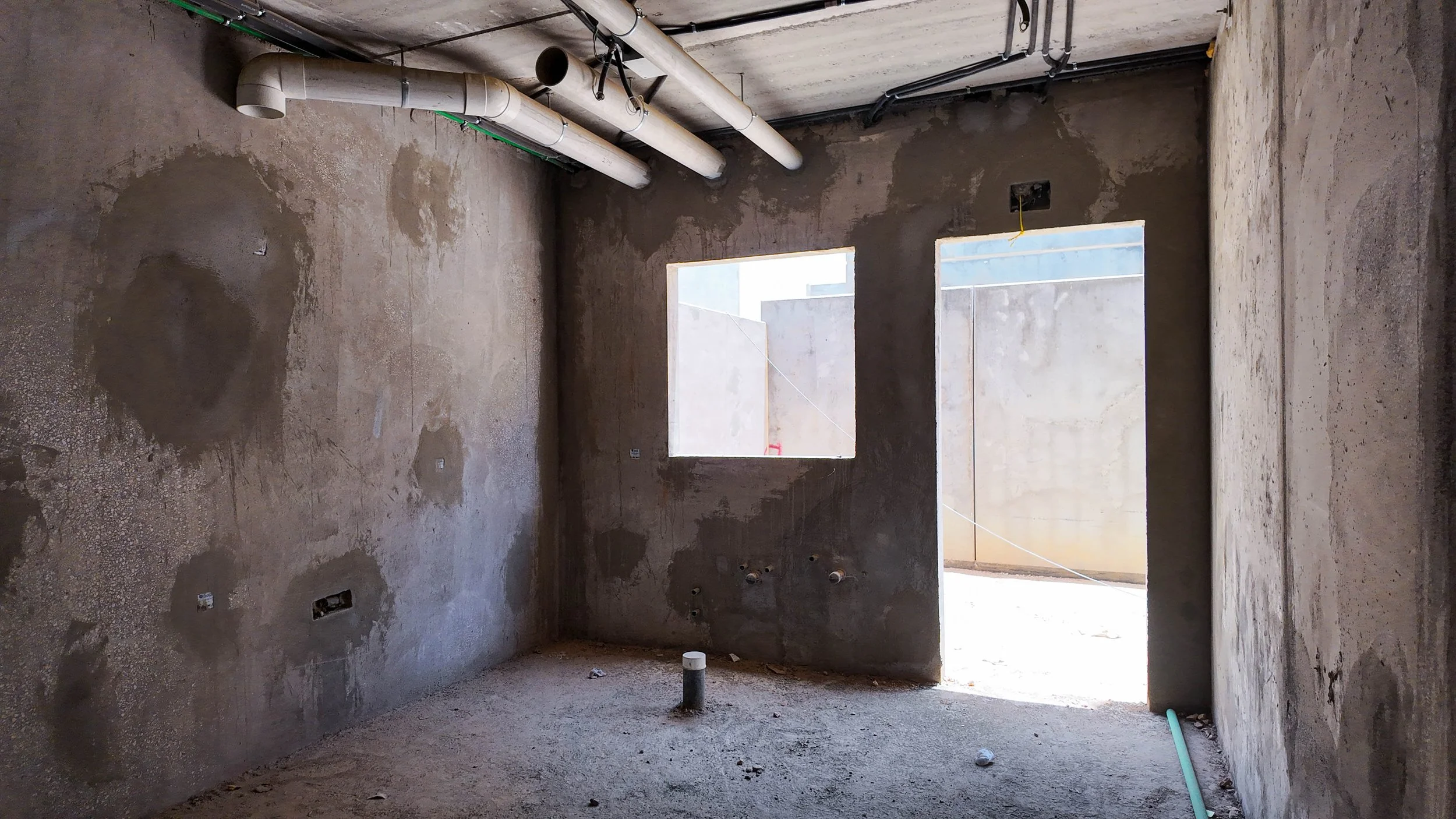

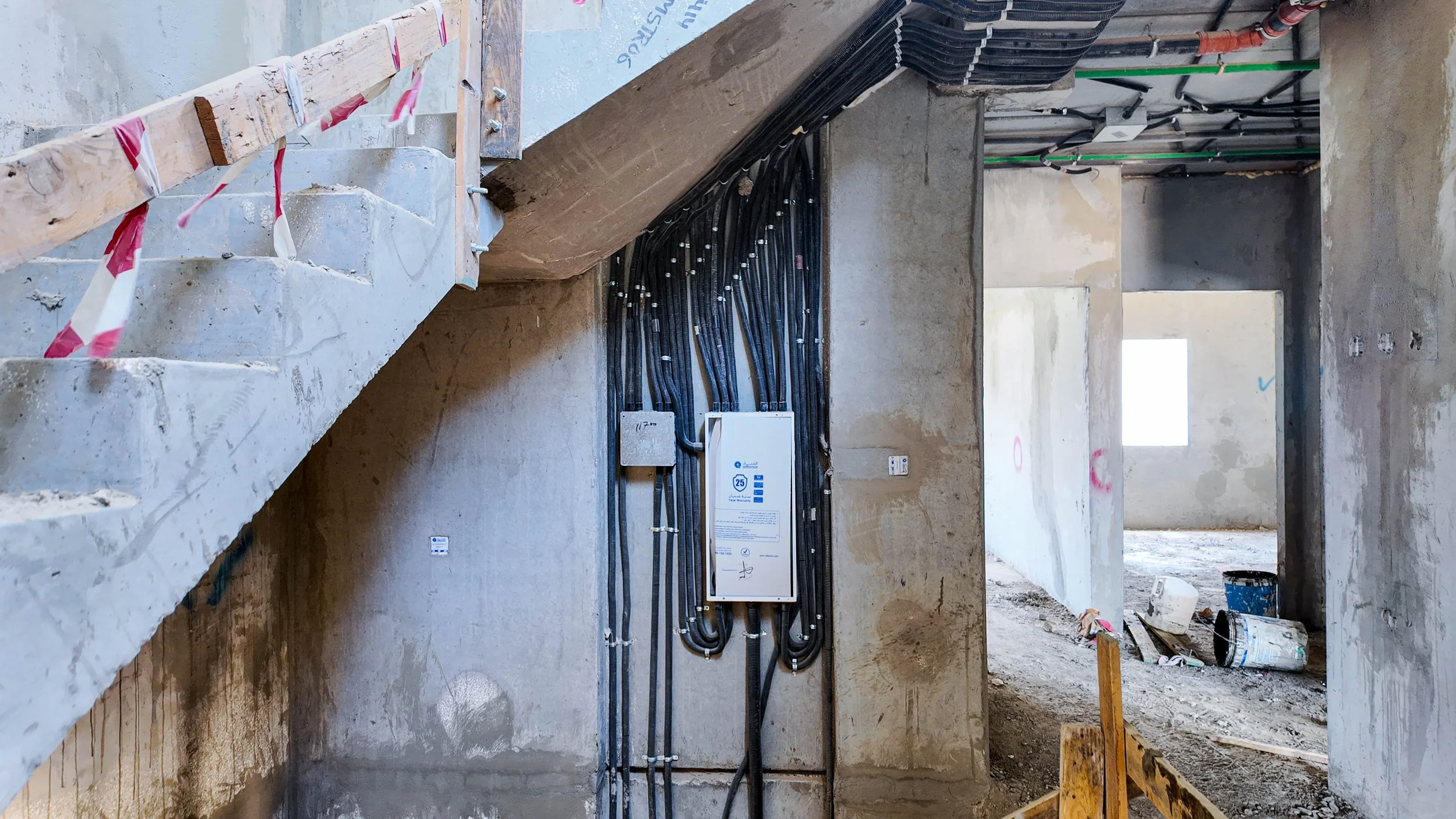

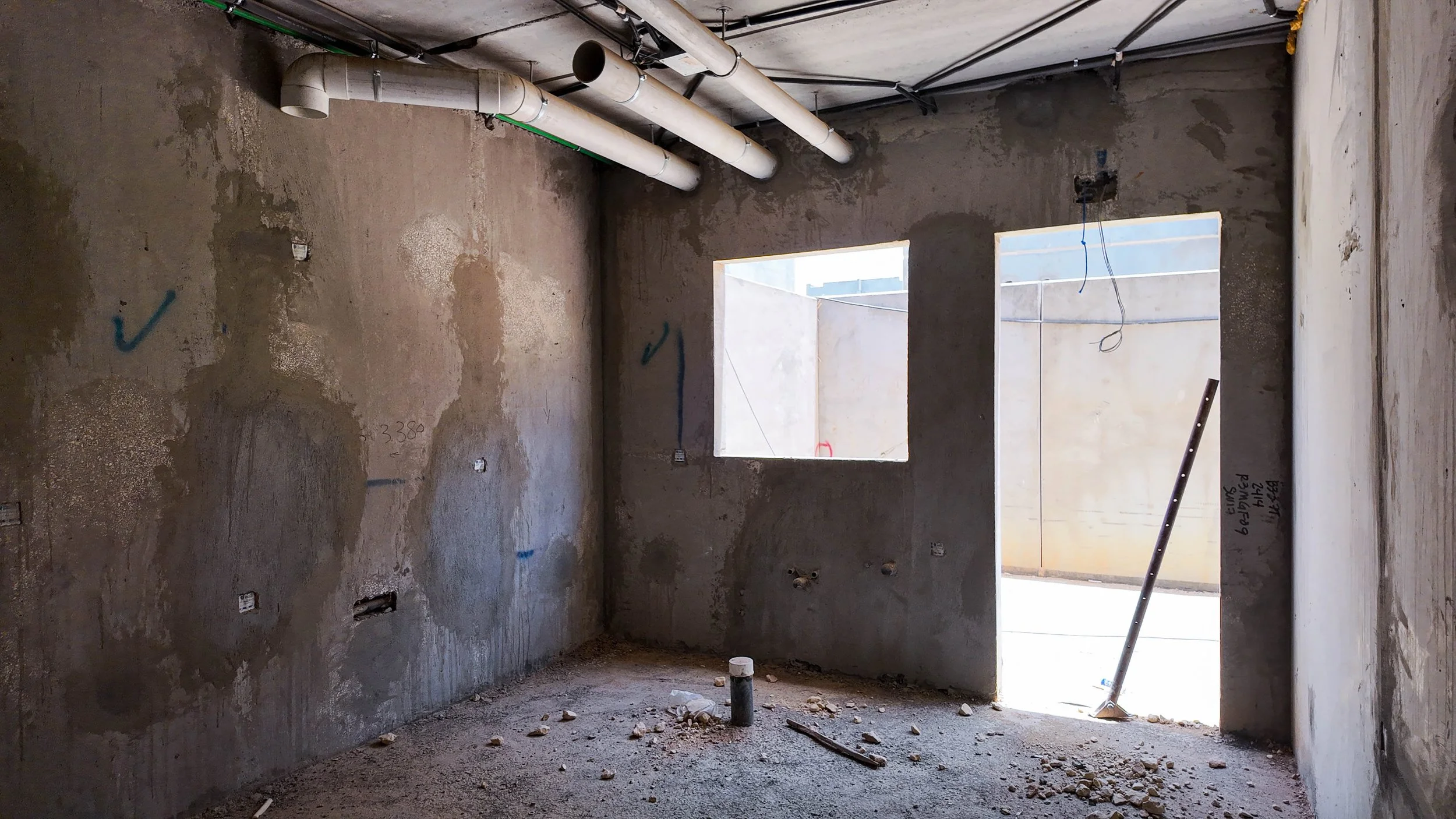

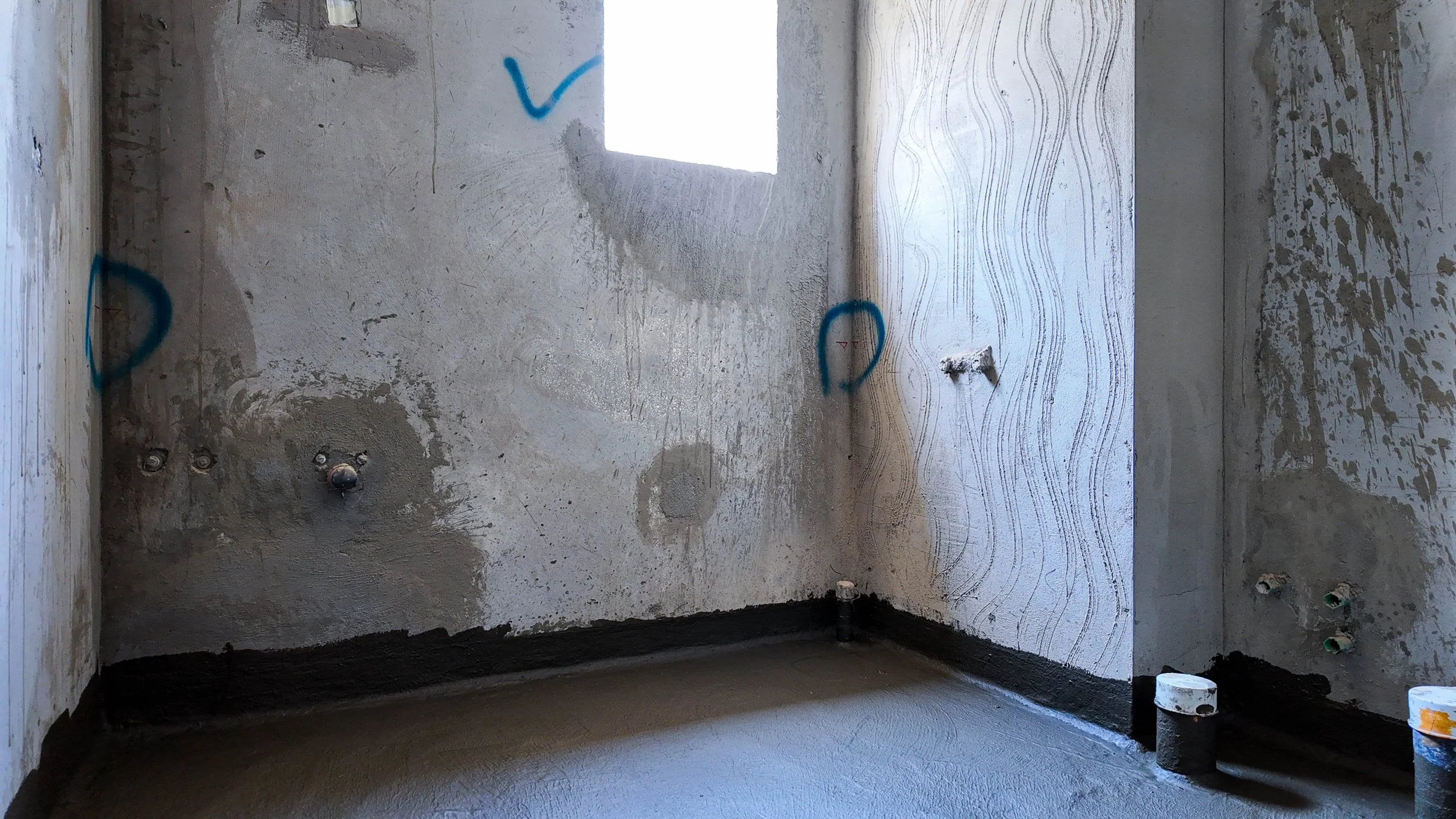

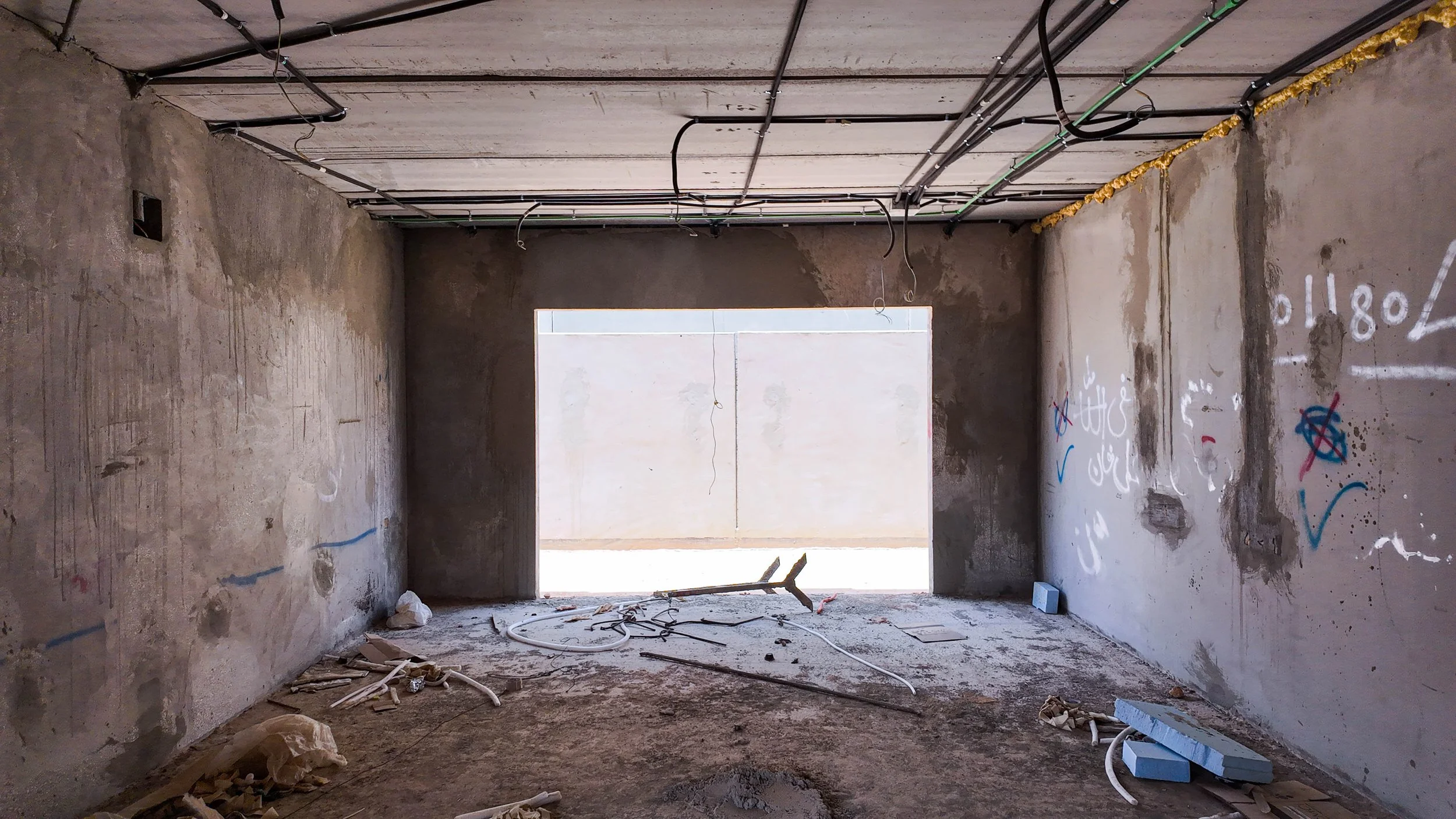

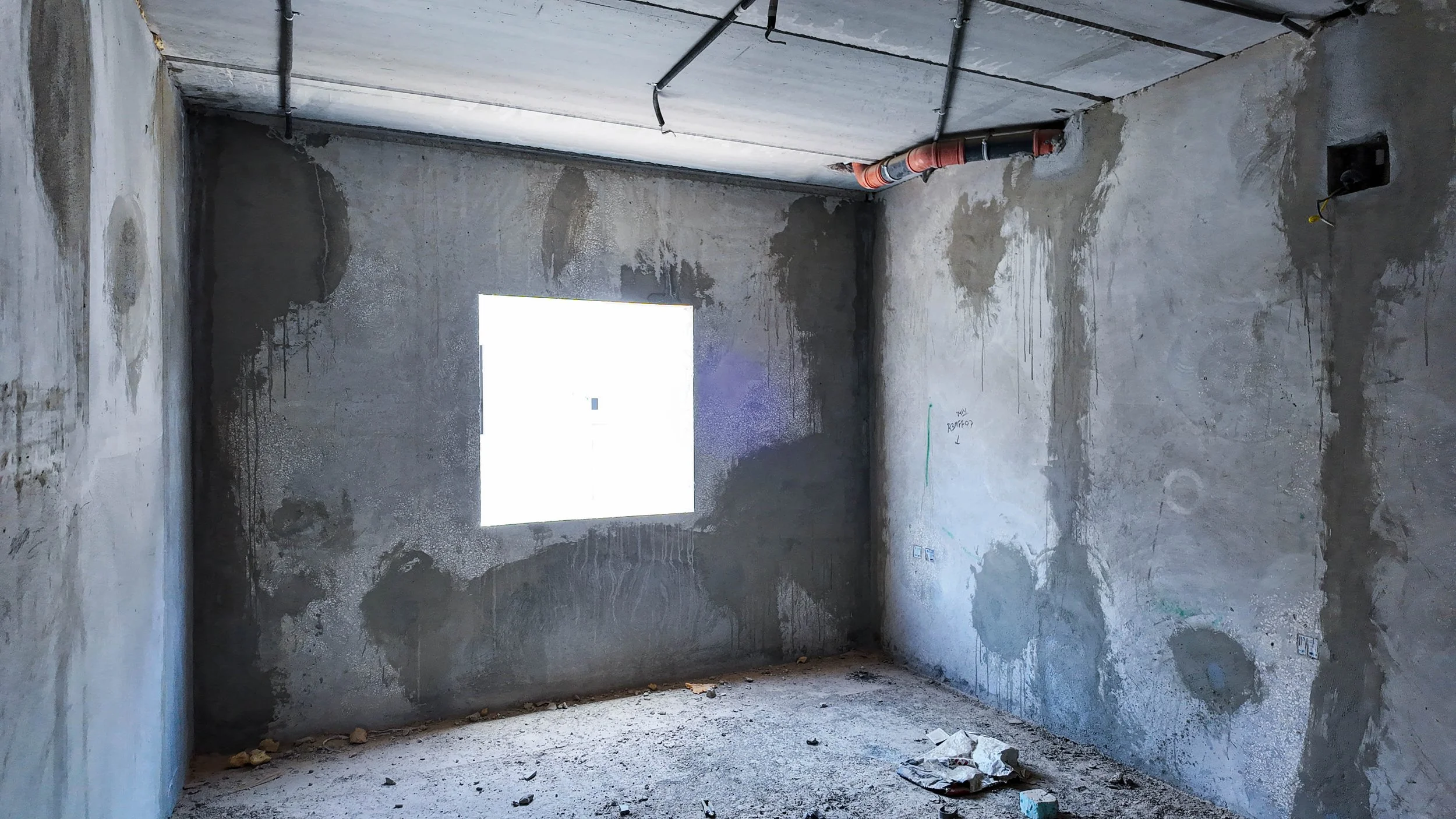

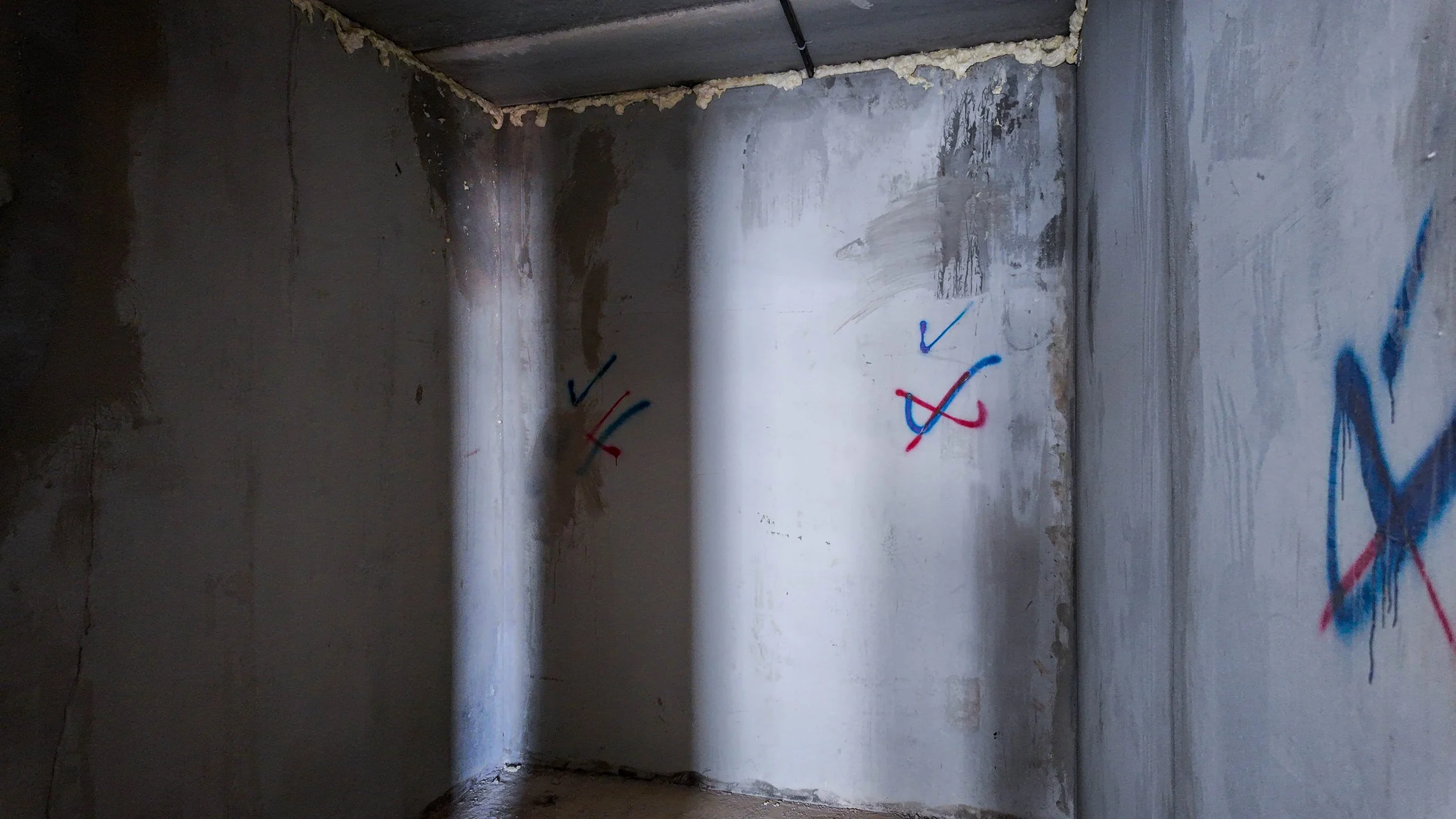

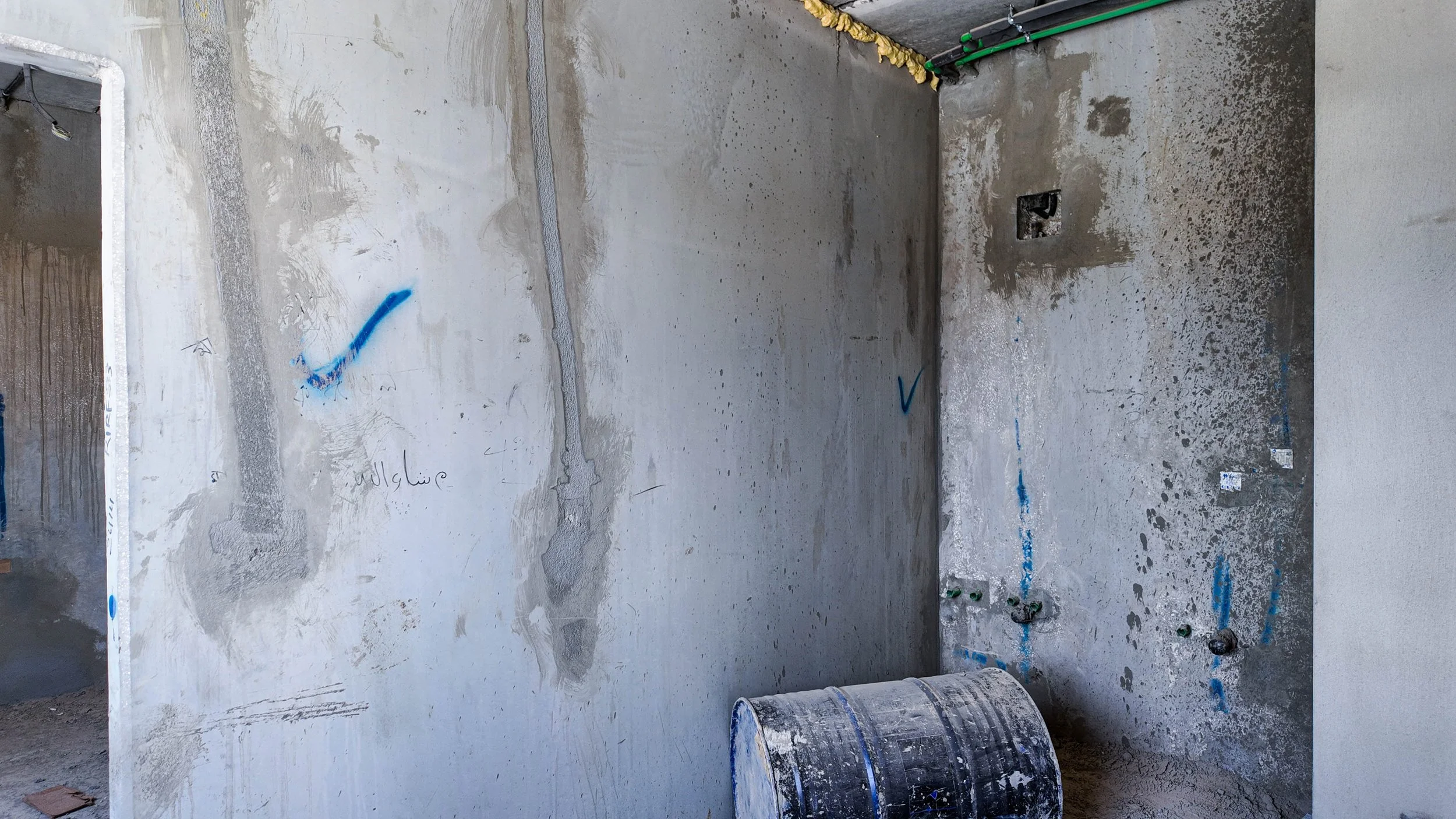

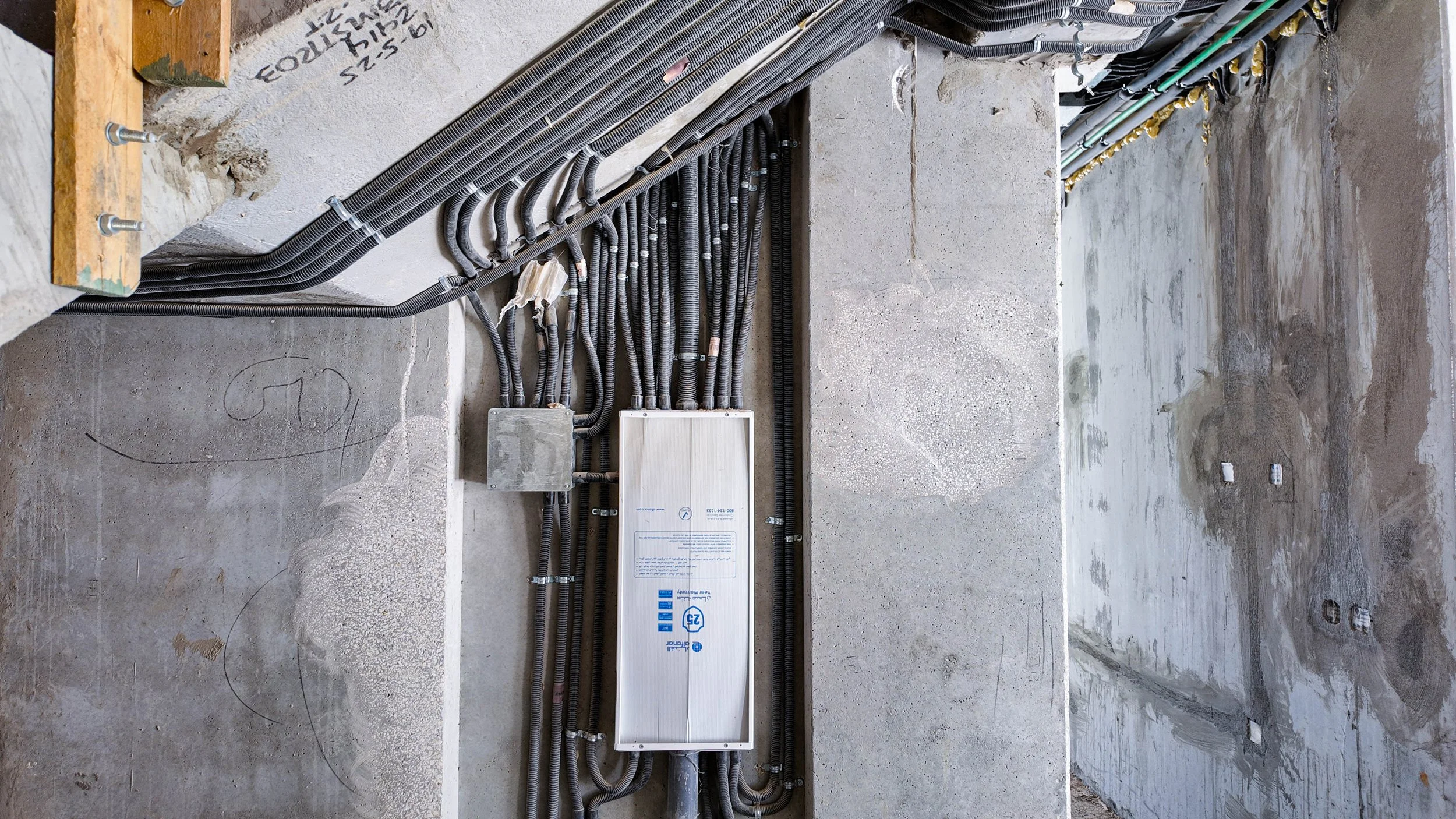

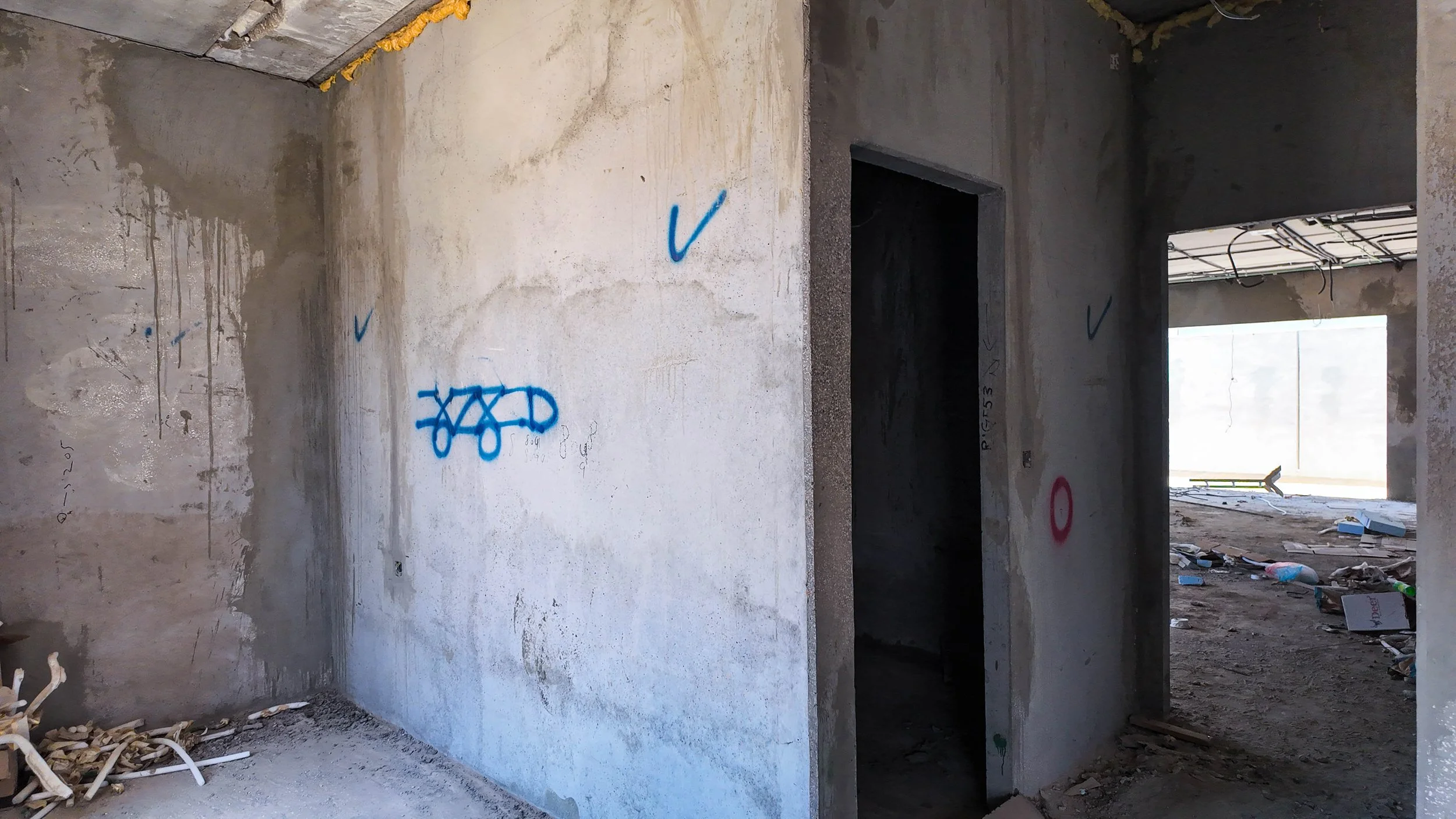

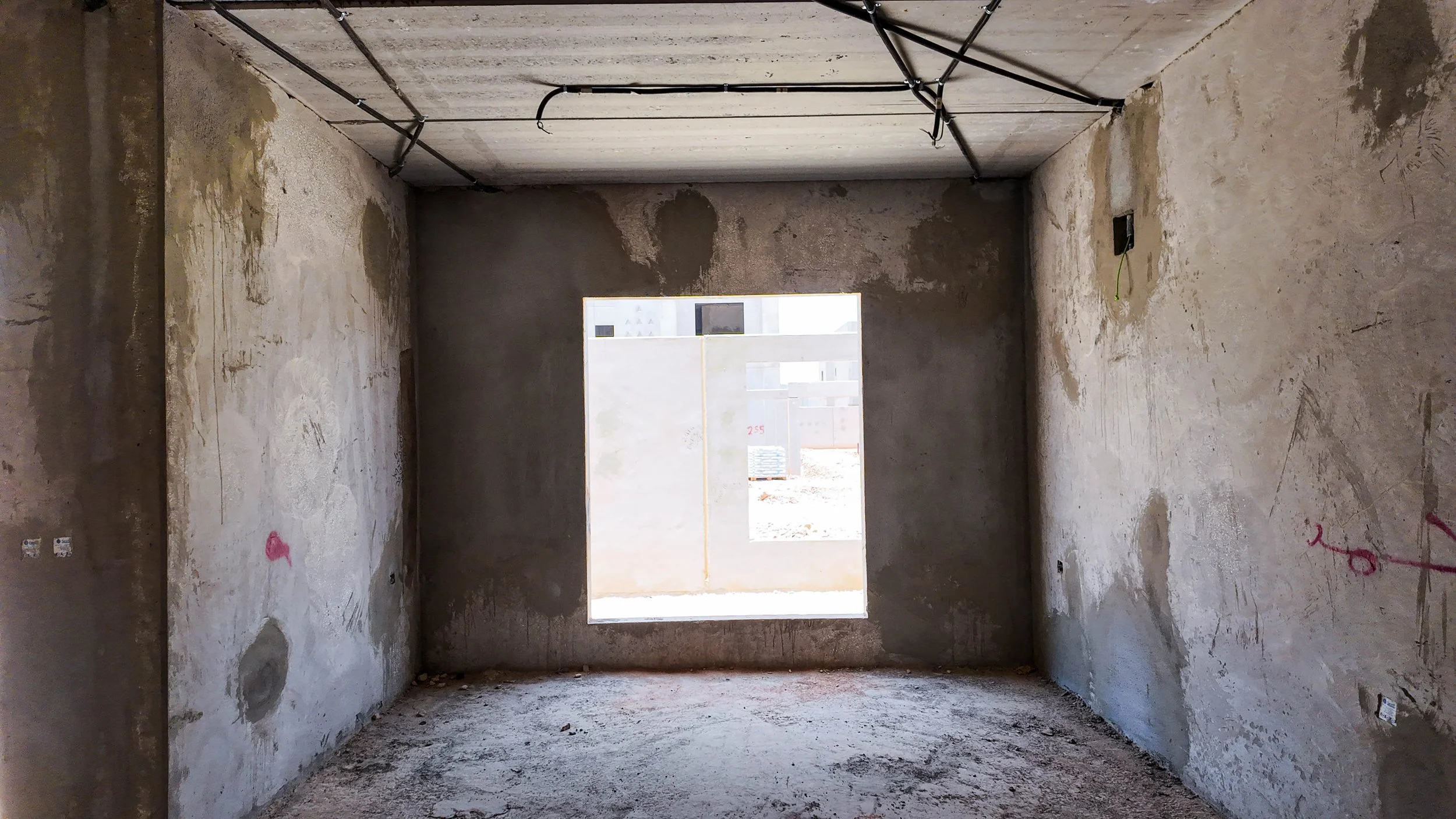

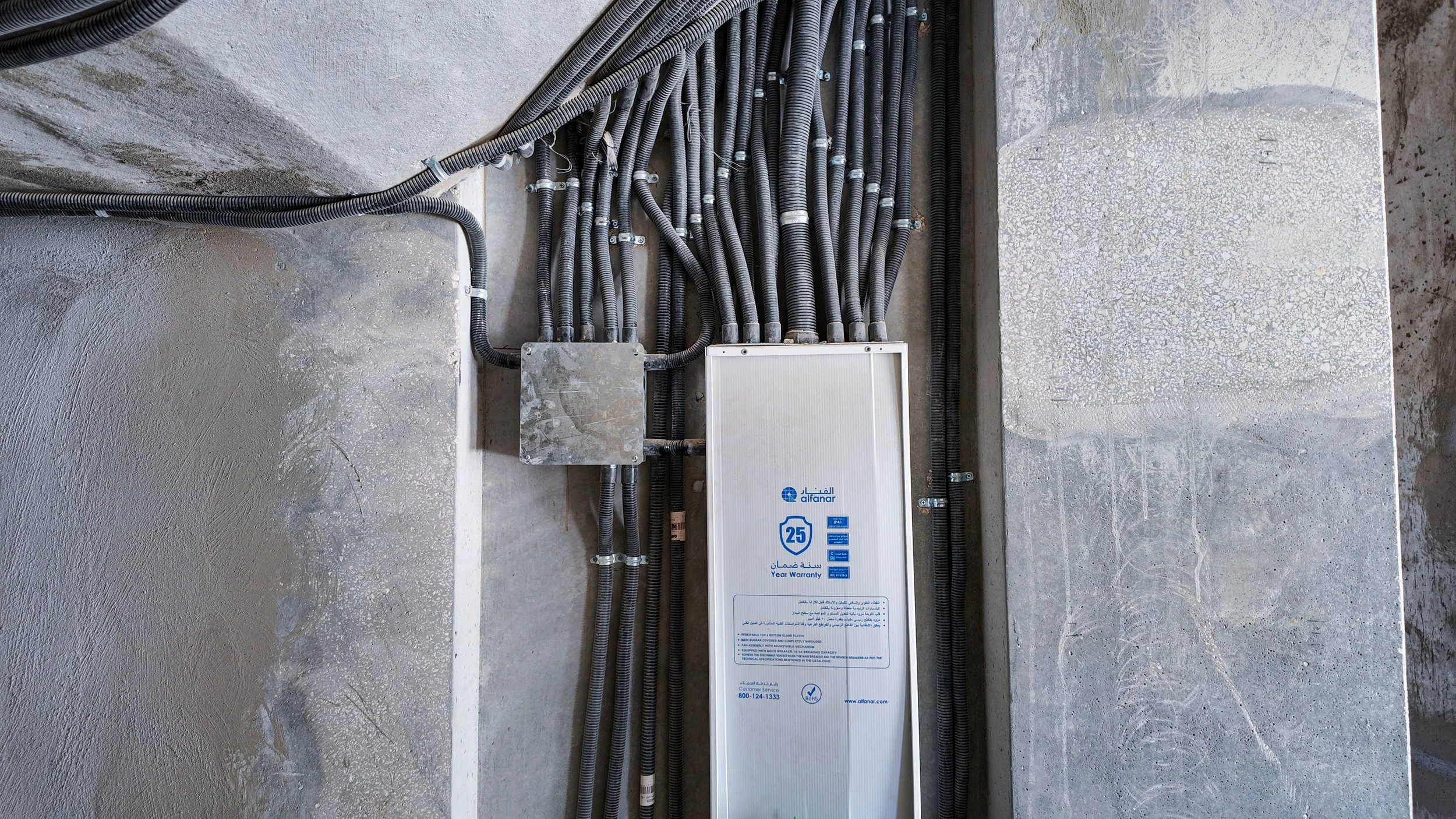

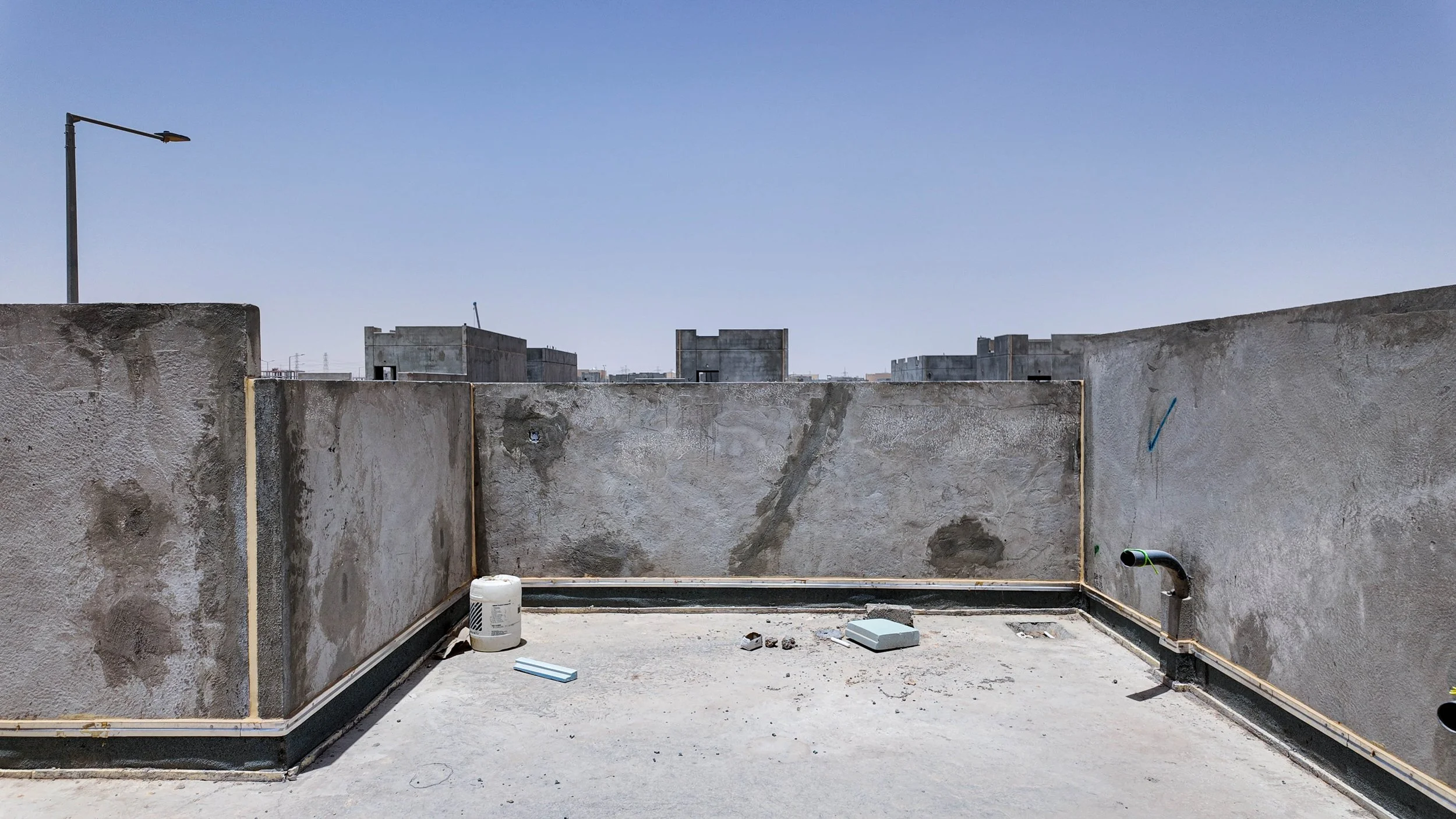

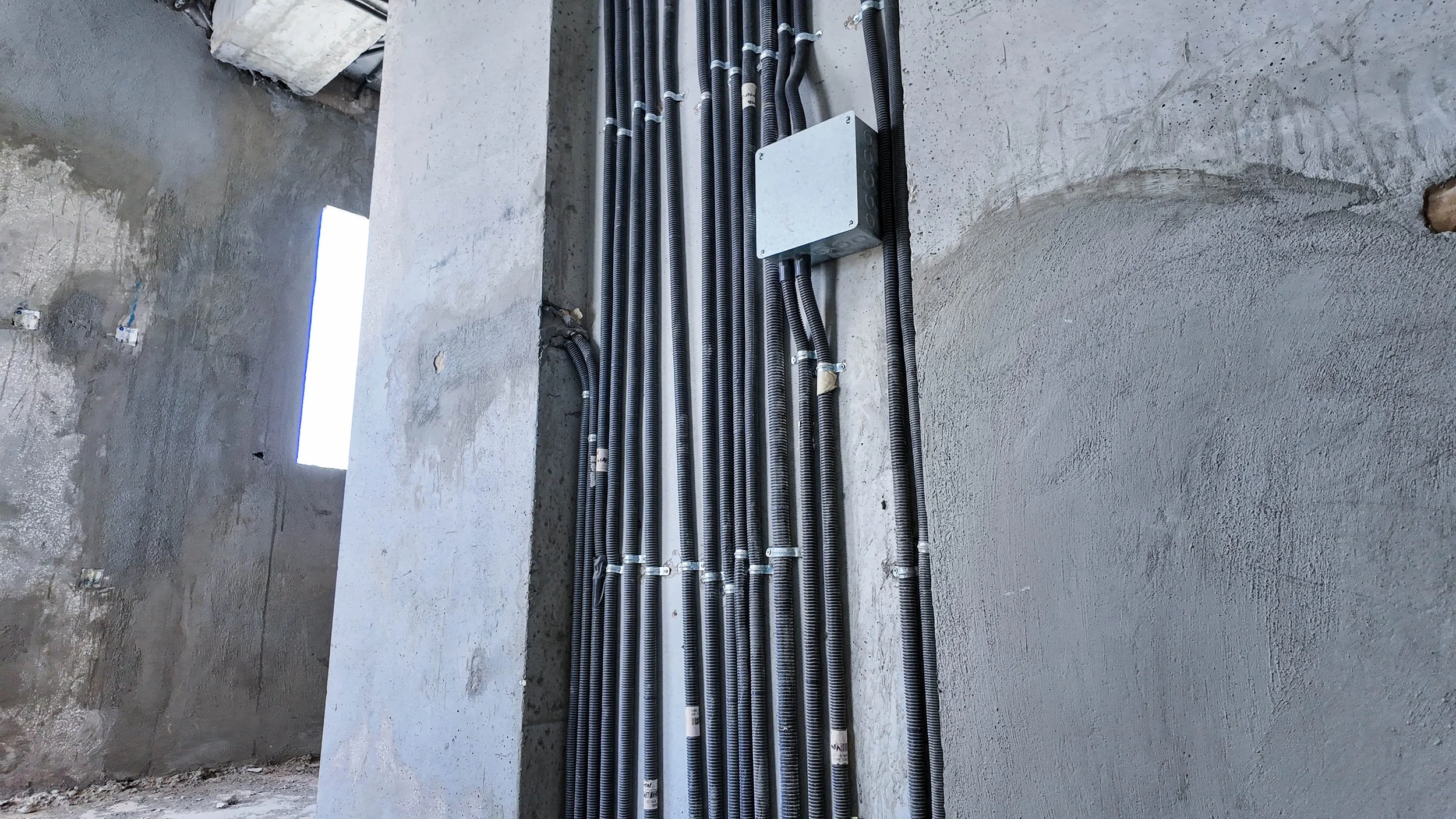

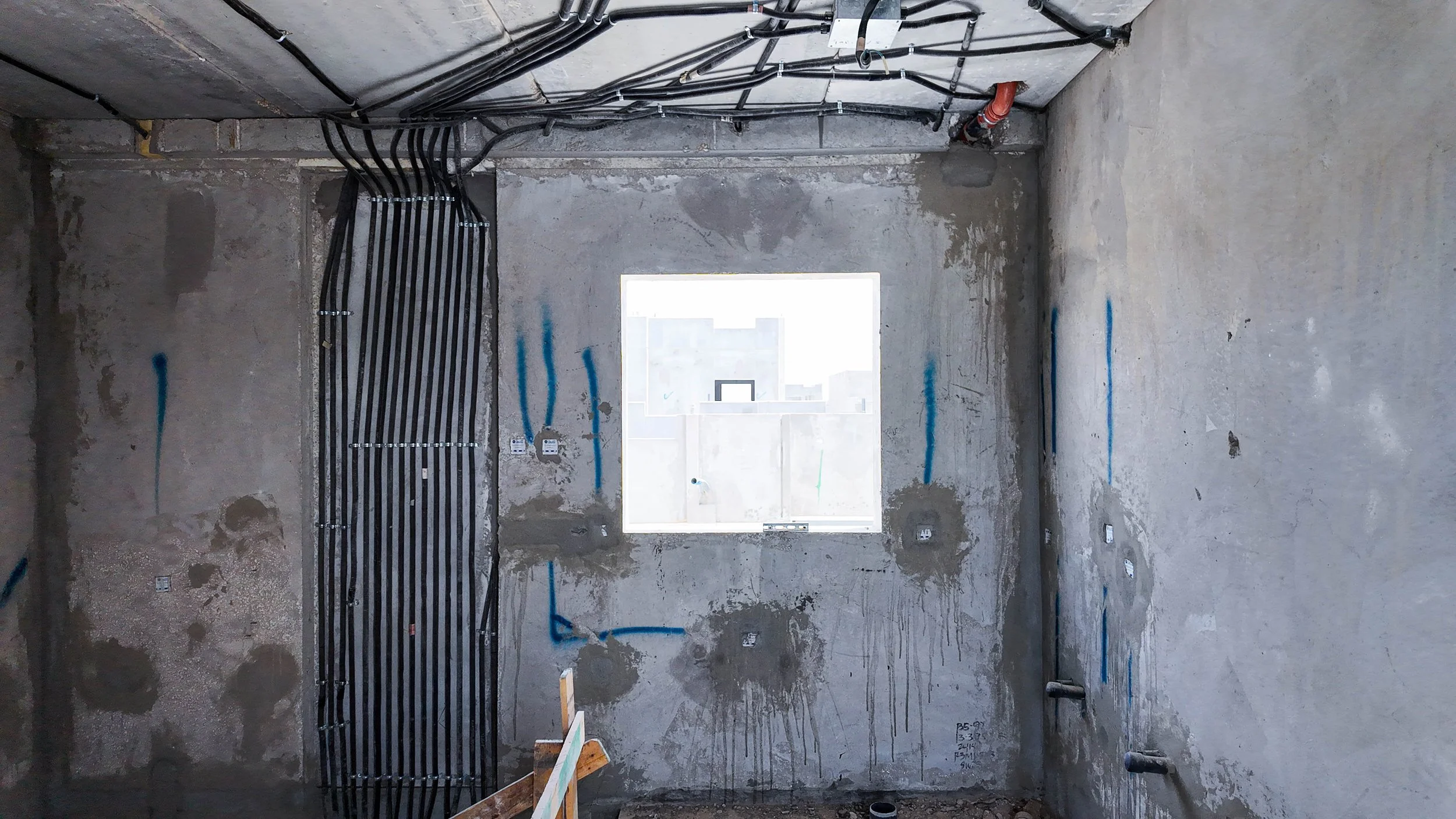

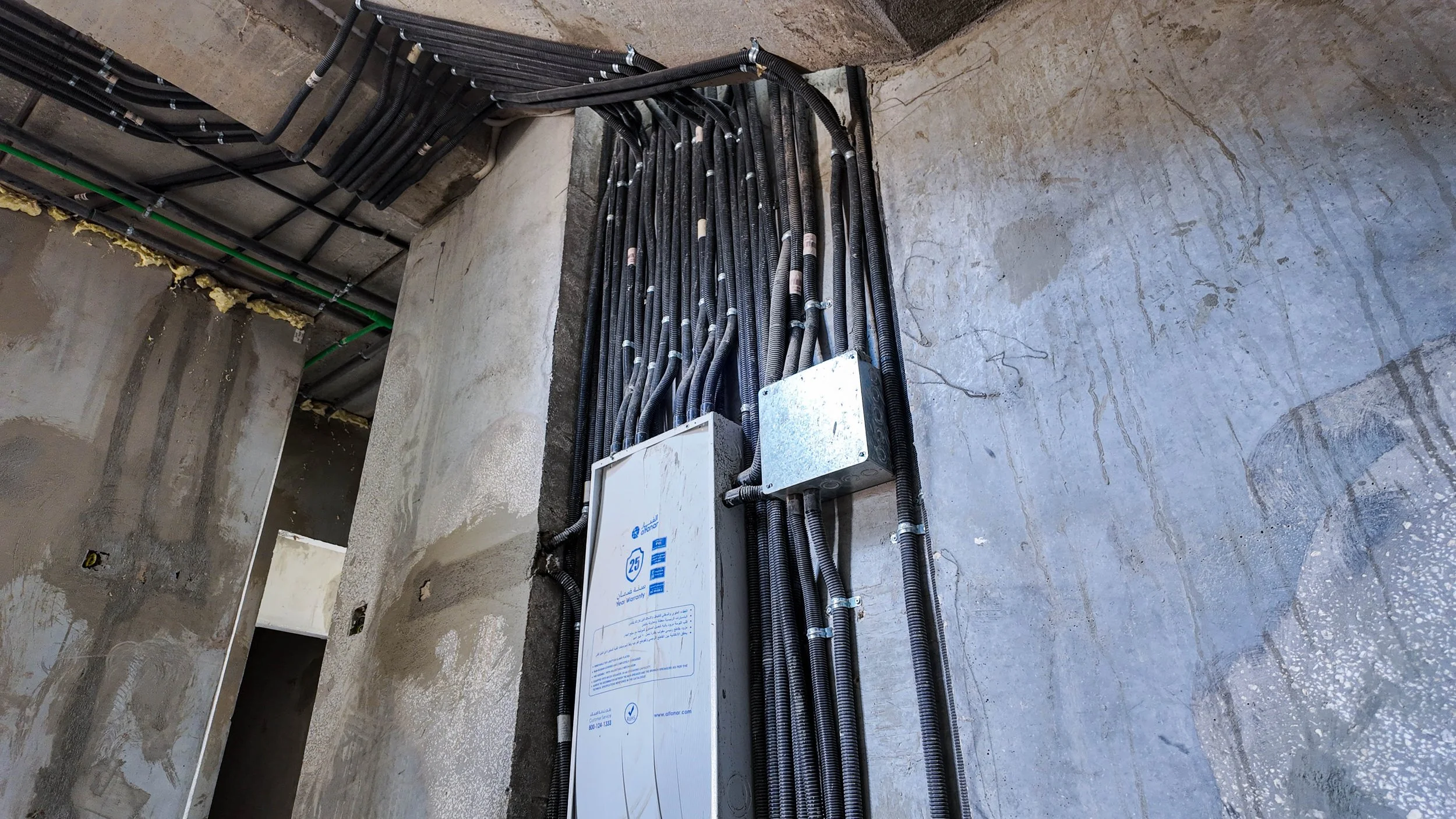

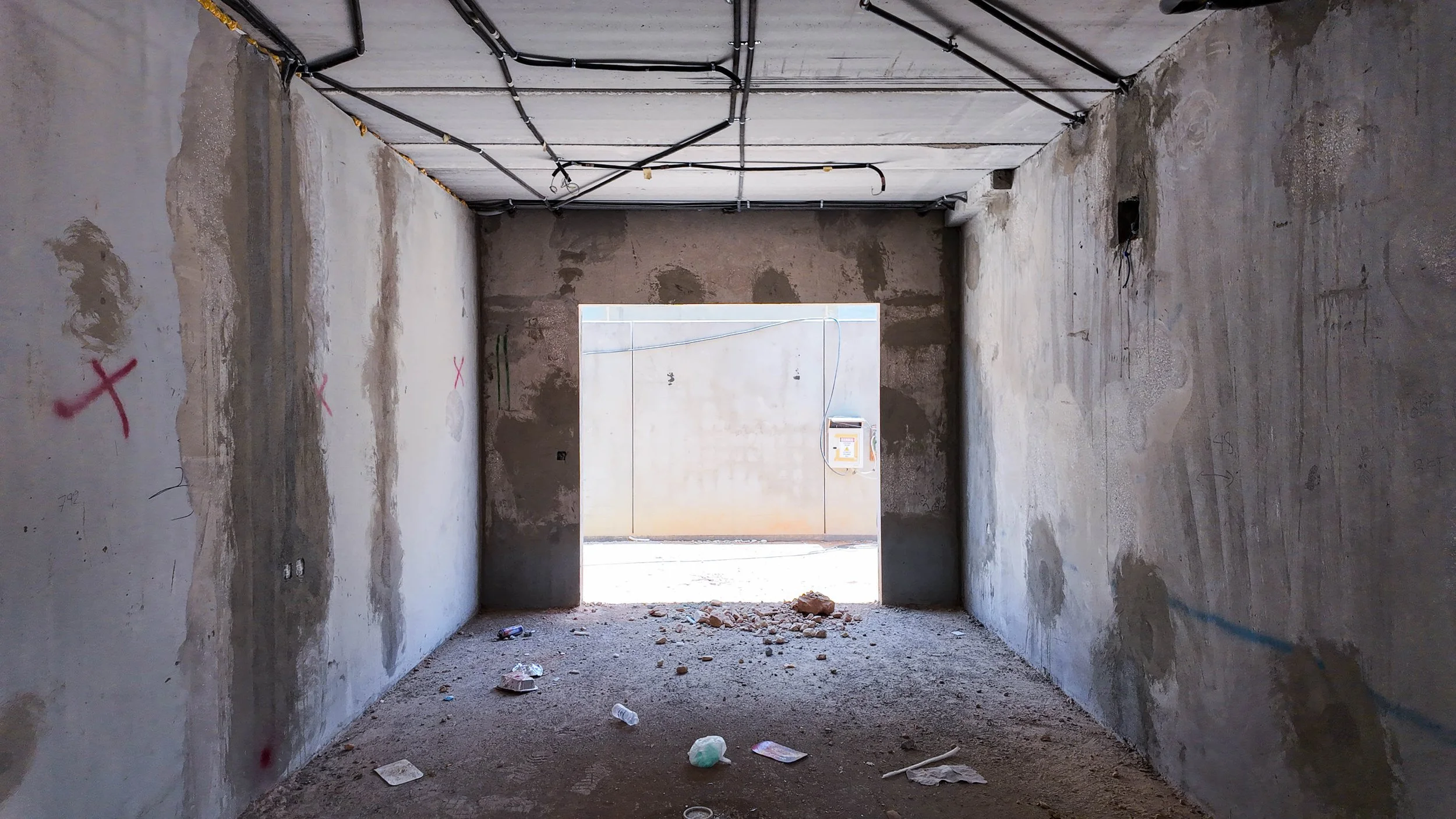

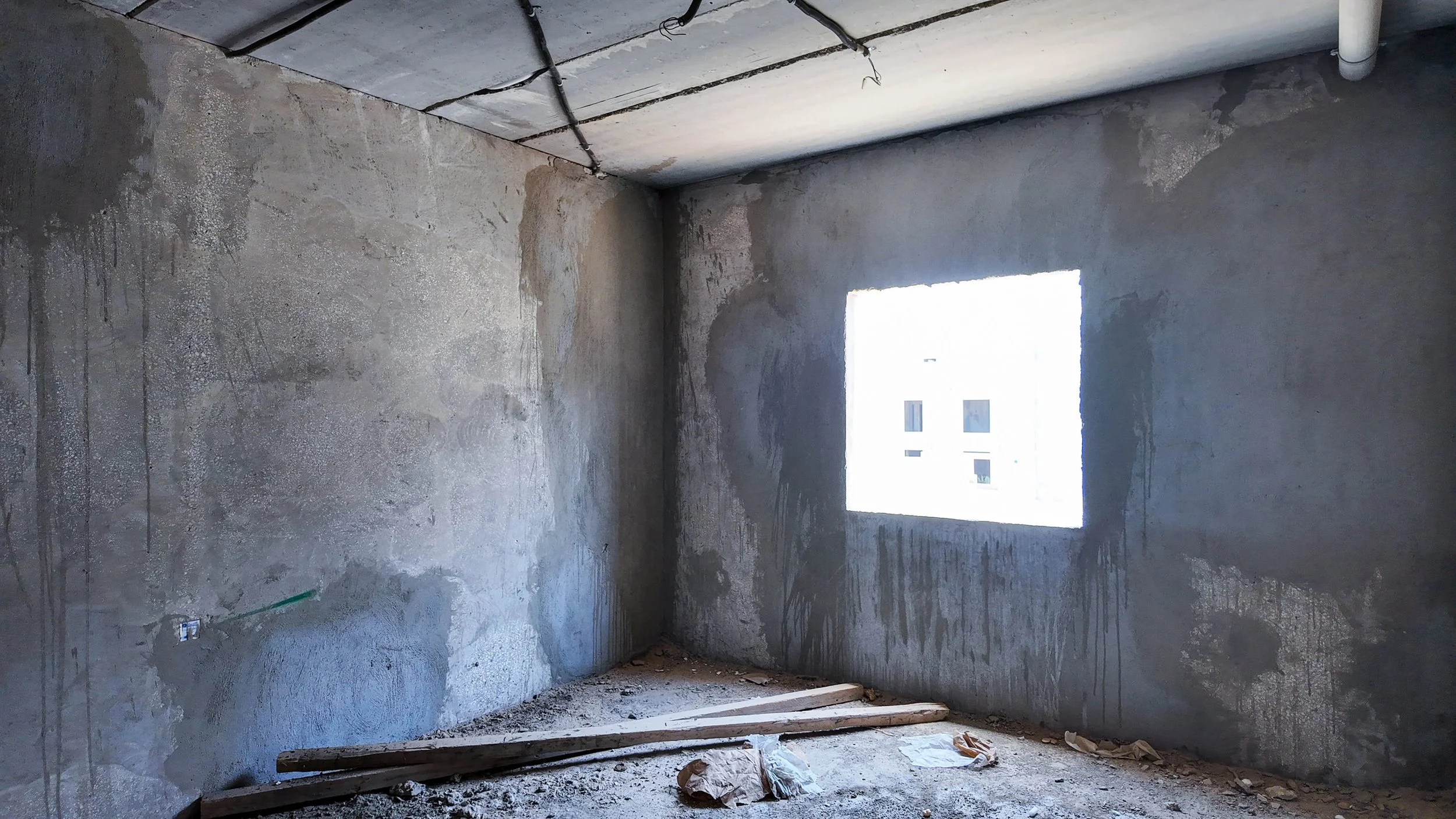

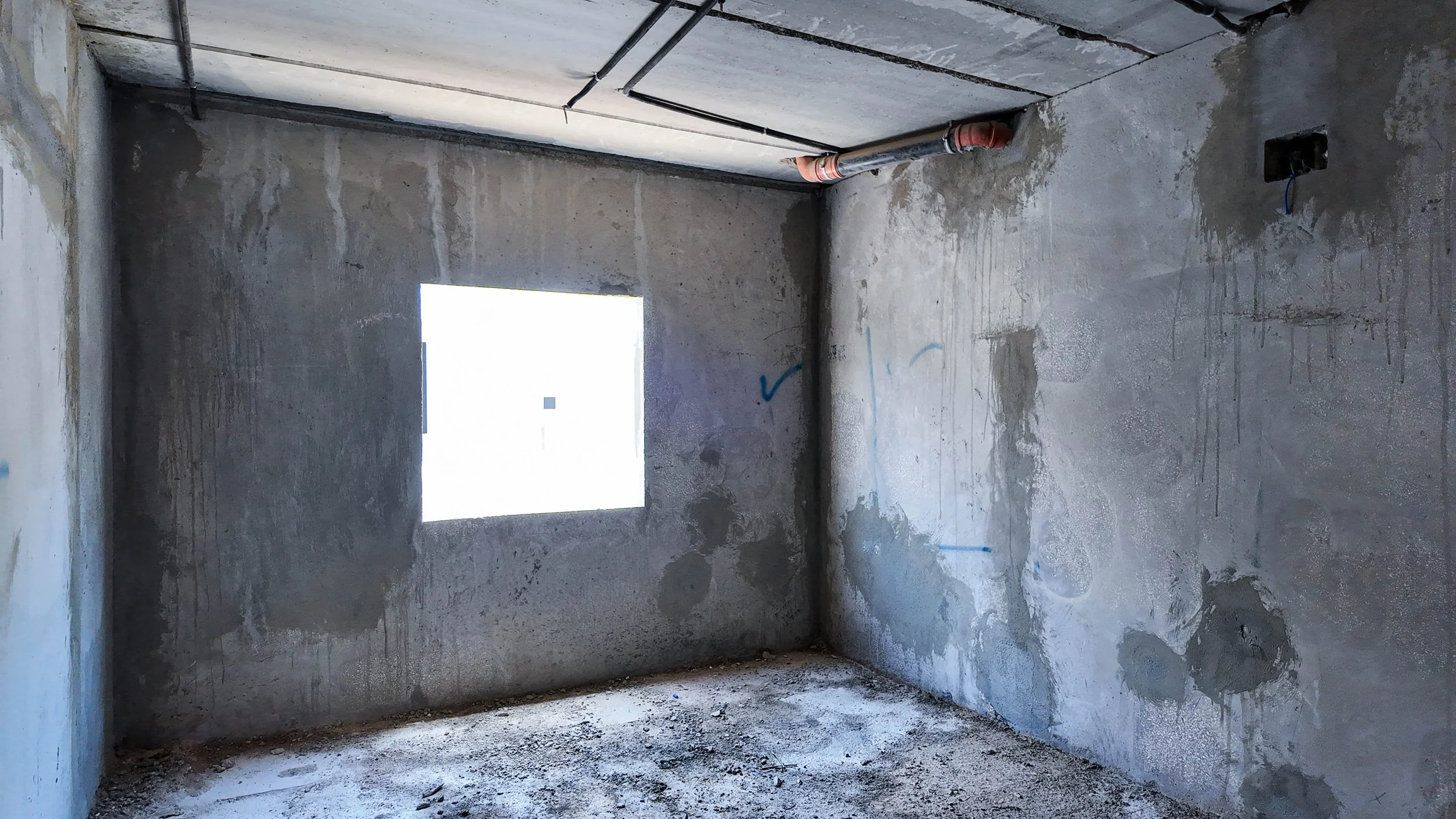

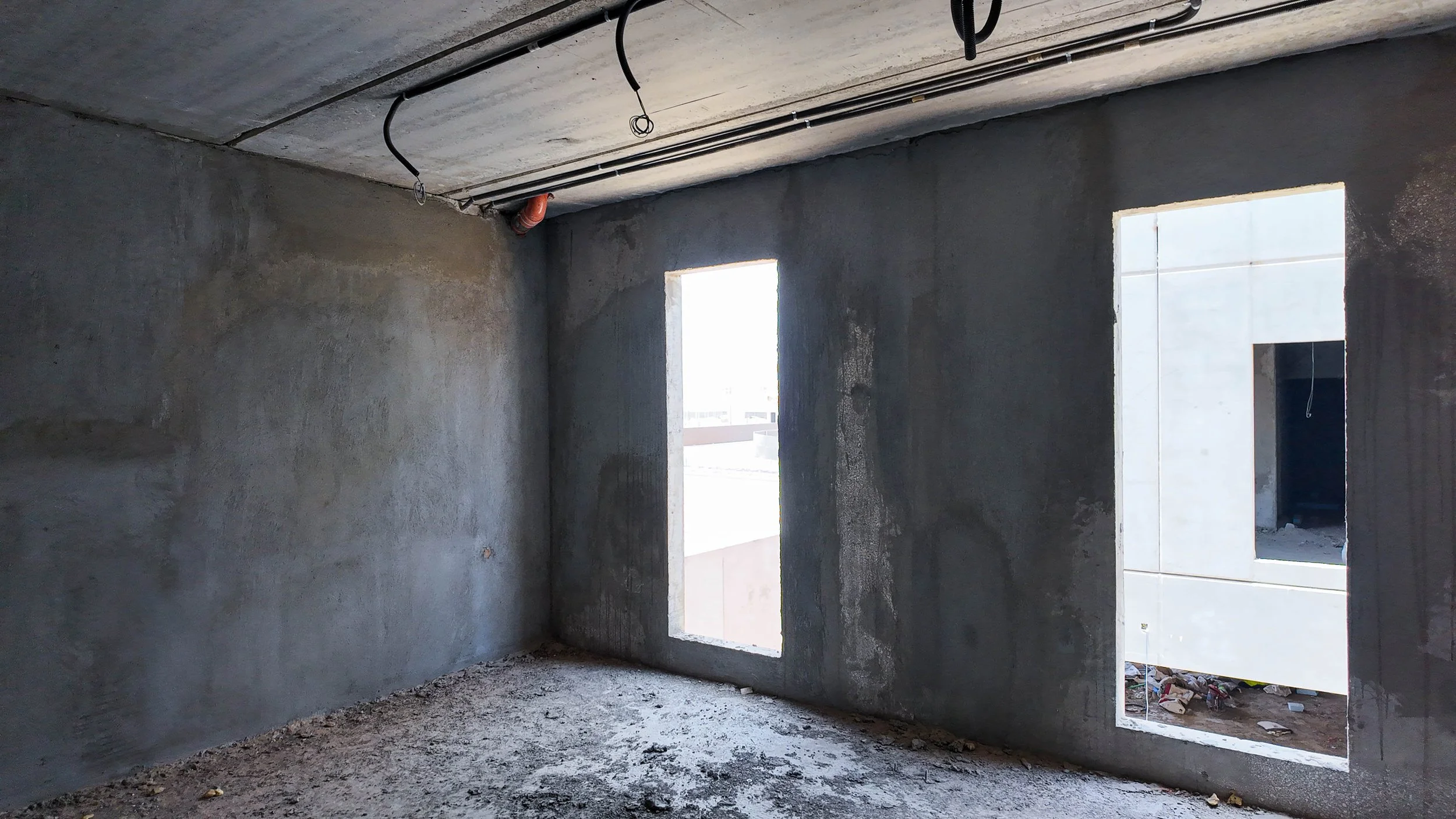

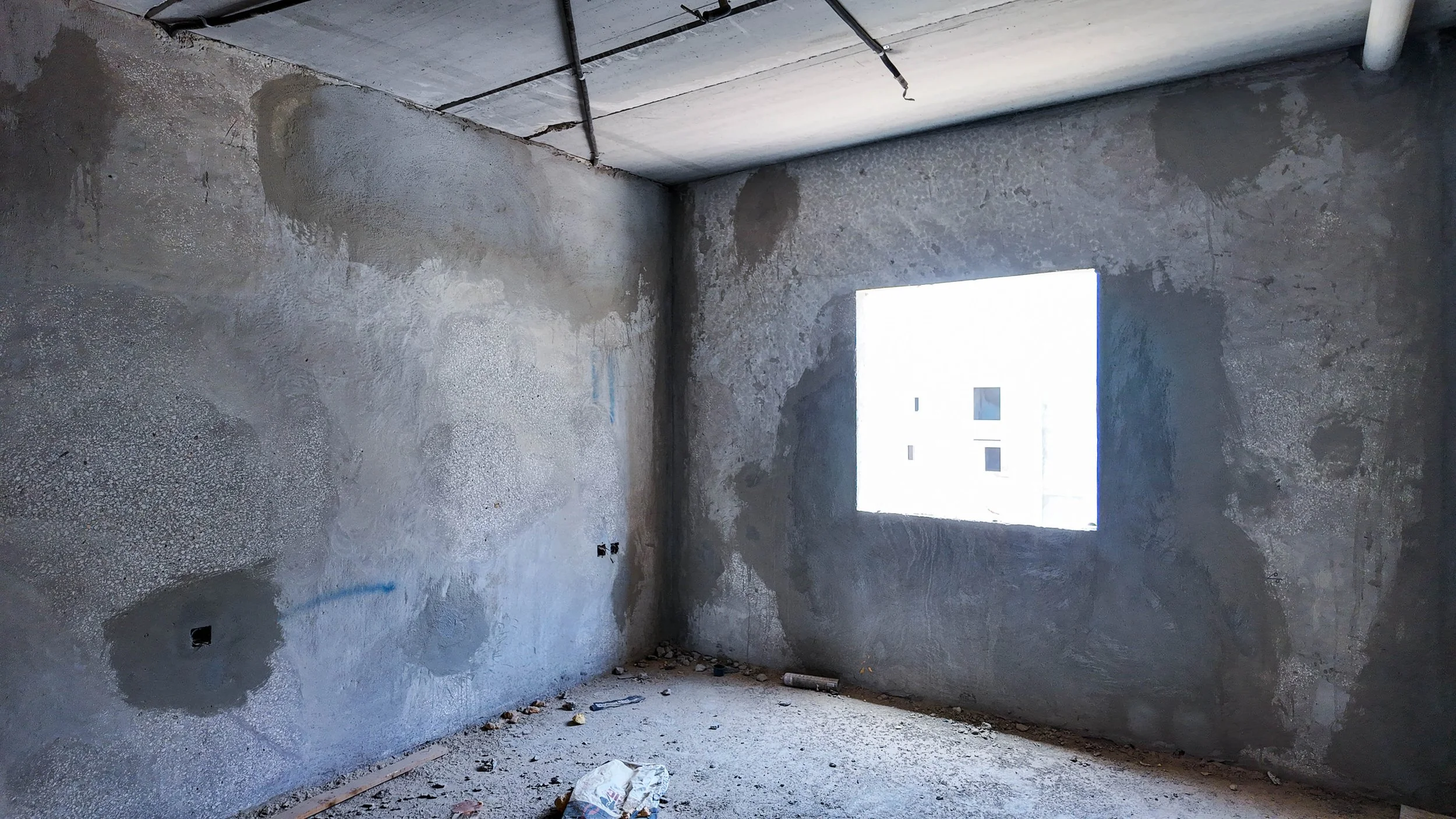

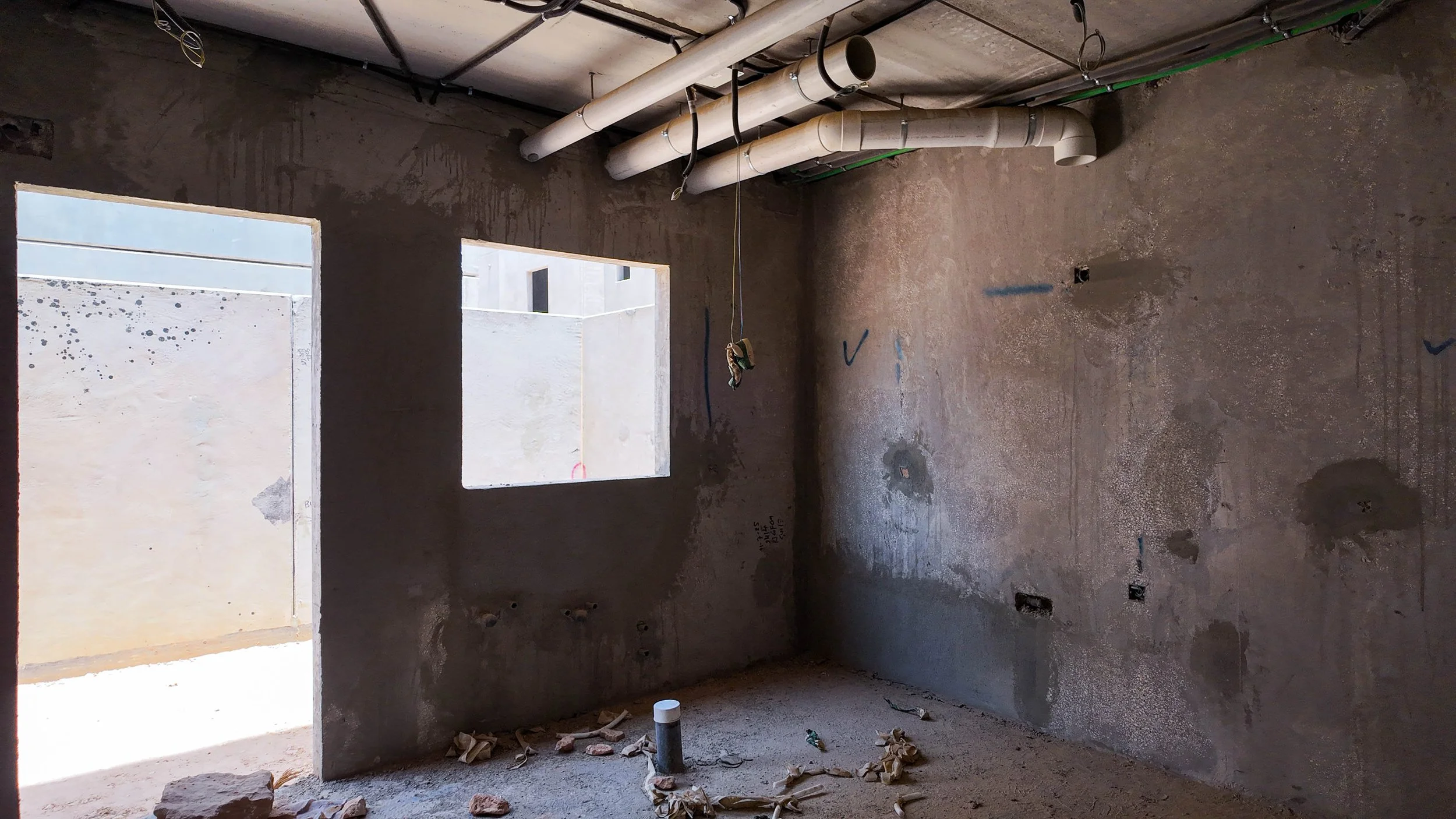

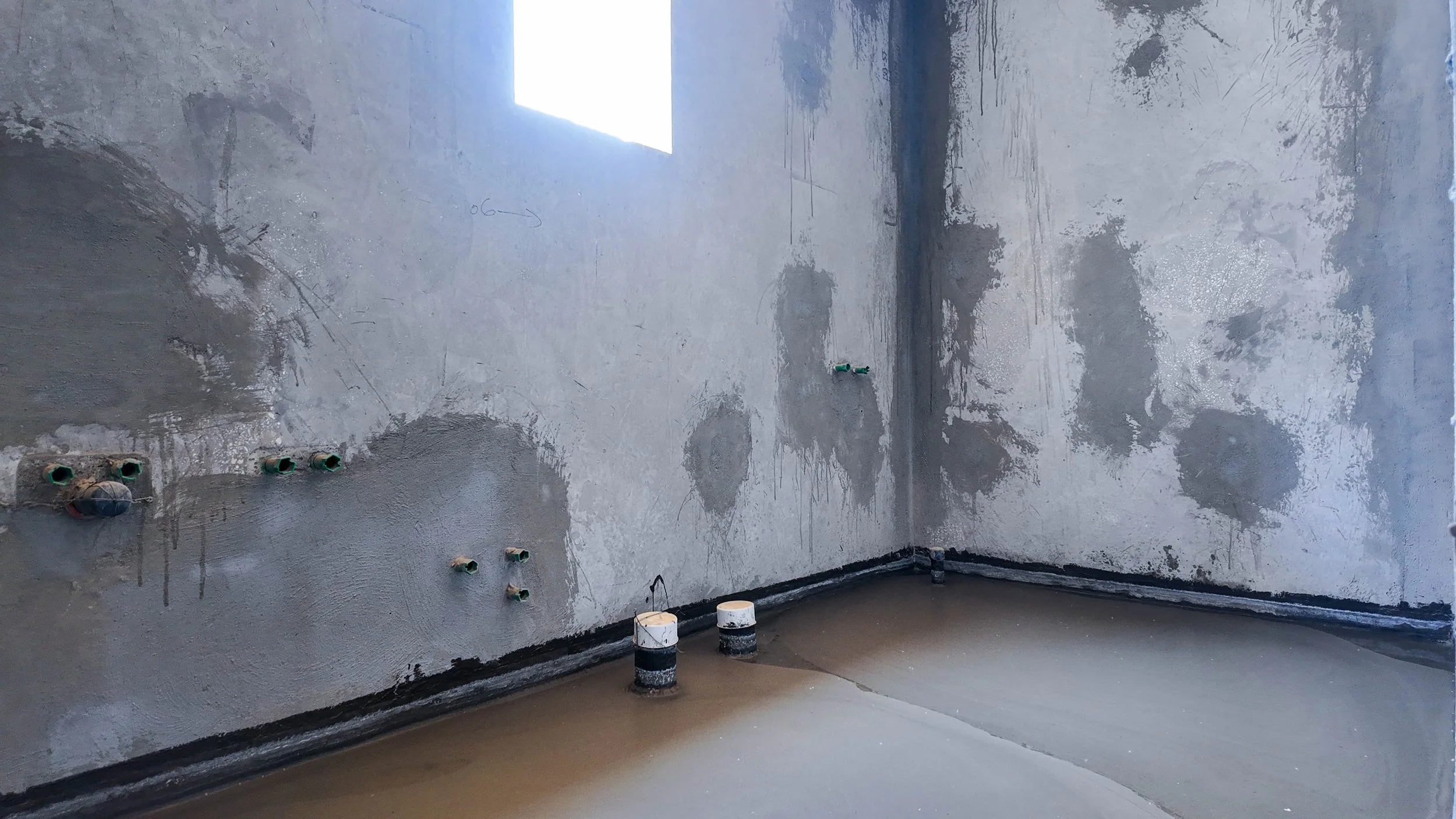

أعمال التشطيب11%

لم يطرأ تغيير مرئي جوهري على أعمال التشطيب الخارجية أو الداخلية للوحدات السكنية في الصور المرفقة.

قراءة الإنجاز

تتوافق الصور مع نسب الإنجاز المسجلة؛ حيث يظهر الهيكل الإنشائي (92%) مكتملاً، بينما تعكس الصور تقدم أعمال الأسوار (80%) من خلال استكمال بناء الجدران الفاصلة والمحيطة، في حين لا تزال أعمال التشطيب (11%) في مراحلها الأولية ولم تظهر عليها تغييرات بصرية كبيرة.

مقارنة بالزيارة السابقة

مقارنة بالزيارة السابقة، يظهر تقدم طفيف في أعمال الأسوار والأحواش (+2%)، بينما بقيت حالة الهيكل الإنشائي وأعمال التشطيب ثابتة بصرياً، مما يشير إلى توجيه الموارد نحو استكمال أعمال الموقع العام.

المراحل القادمة المتوقعة

البدء الفعلي في أعمال التشطيبات الداخلية والخارجية للوحدات السكنية، واستكمال أعمال الرصف وتنسيق الموقع العام.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +1%
أعمال التشطيب
0%
الأسوار والأحواش▲ +2%
0%
الهيكل الإنشائيجديد
0%
الأساسات▲ +1%
0%

Zone 1

Zone 2

Zone 3

النماذج

R1 نموذج

R2 نموذج

R3 نموذج

مشاركةتواصل عبر واتساب
