التغيّرات المرصودة

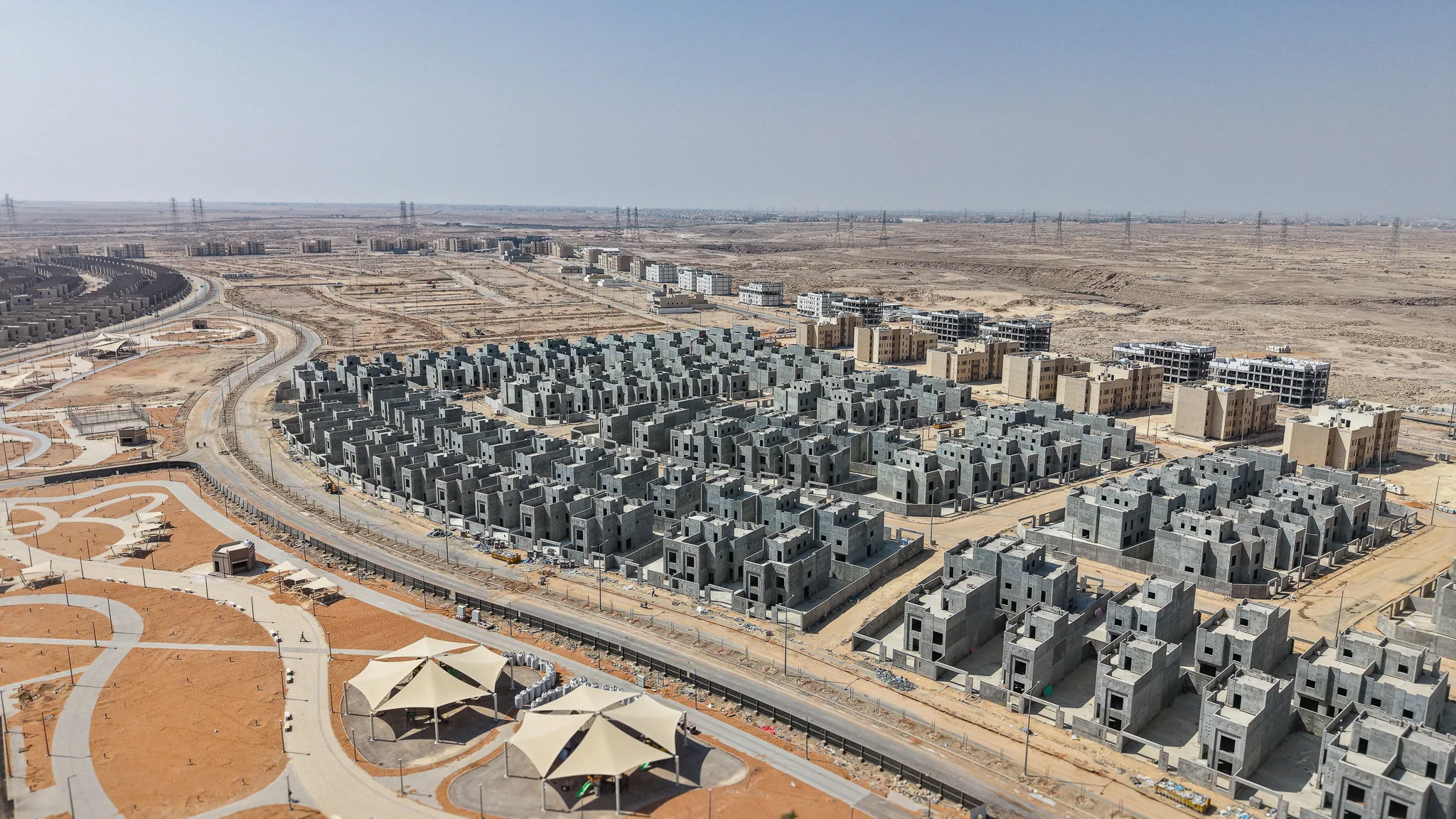

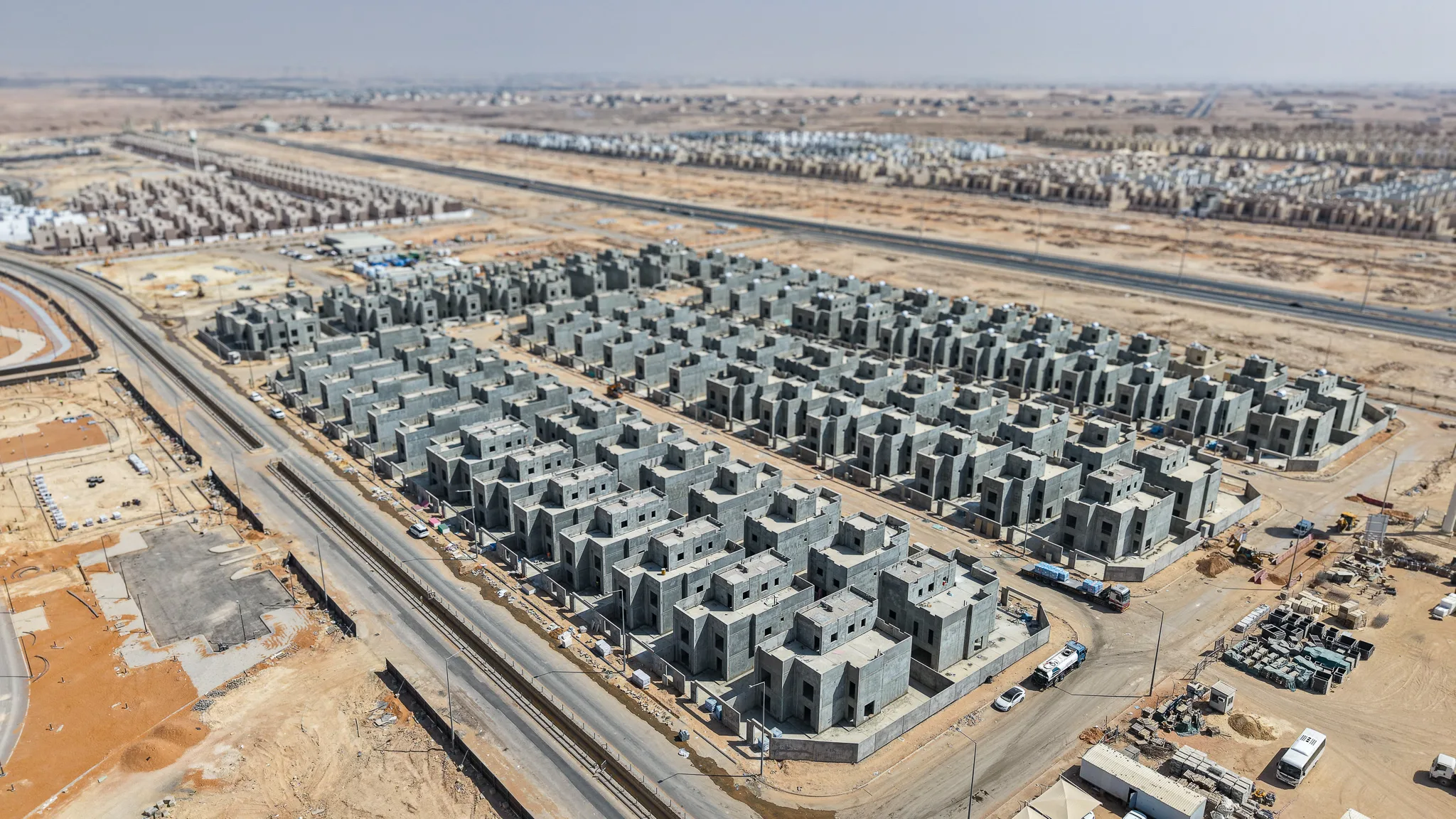

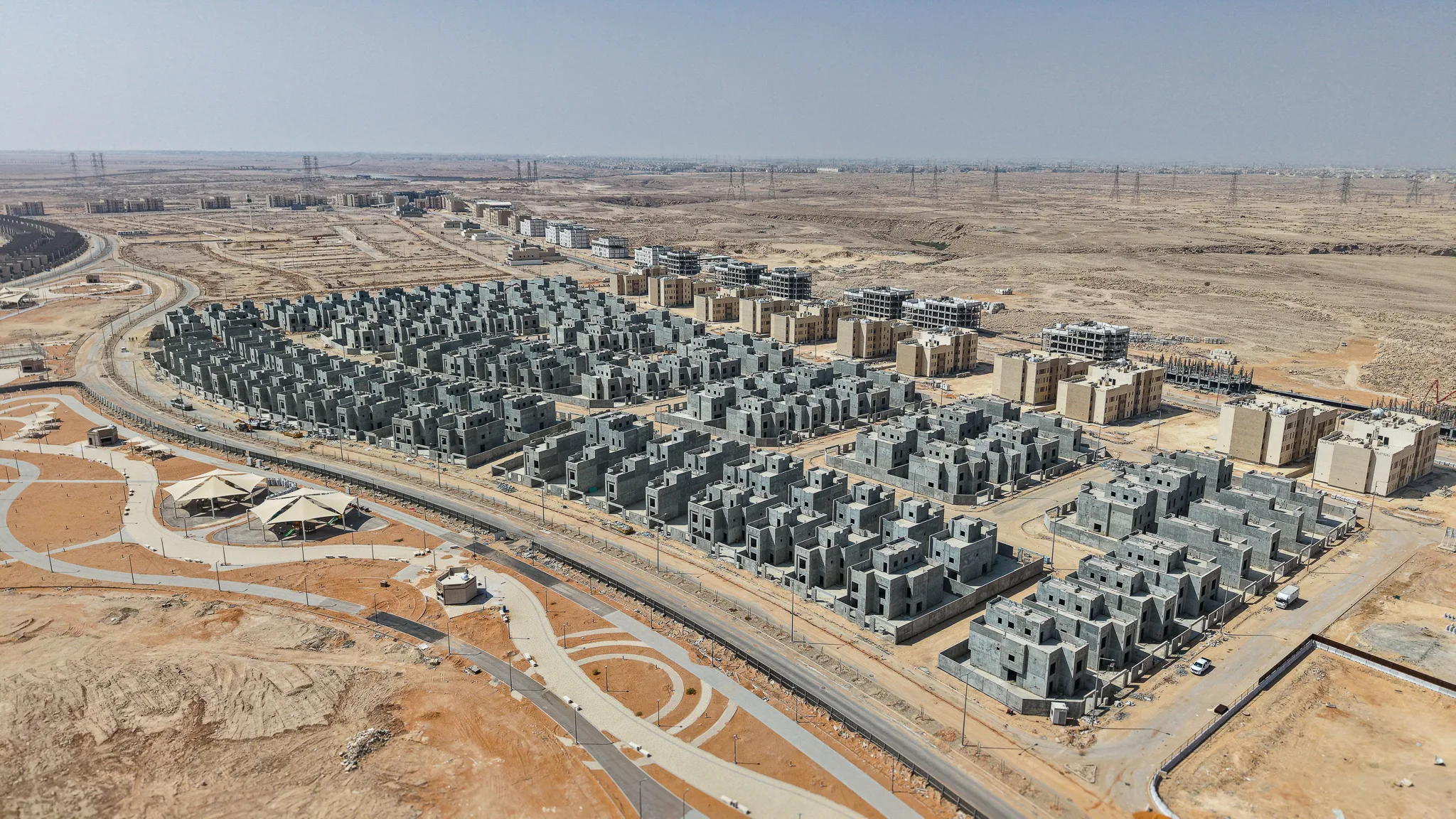

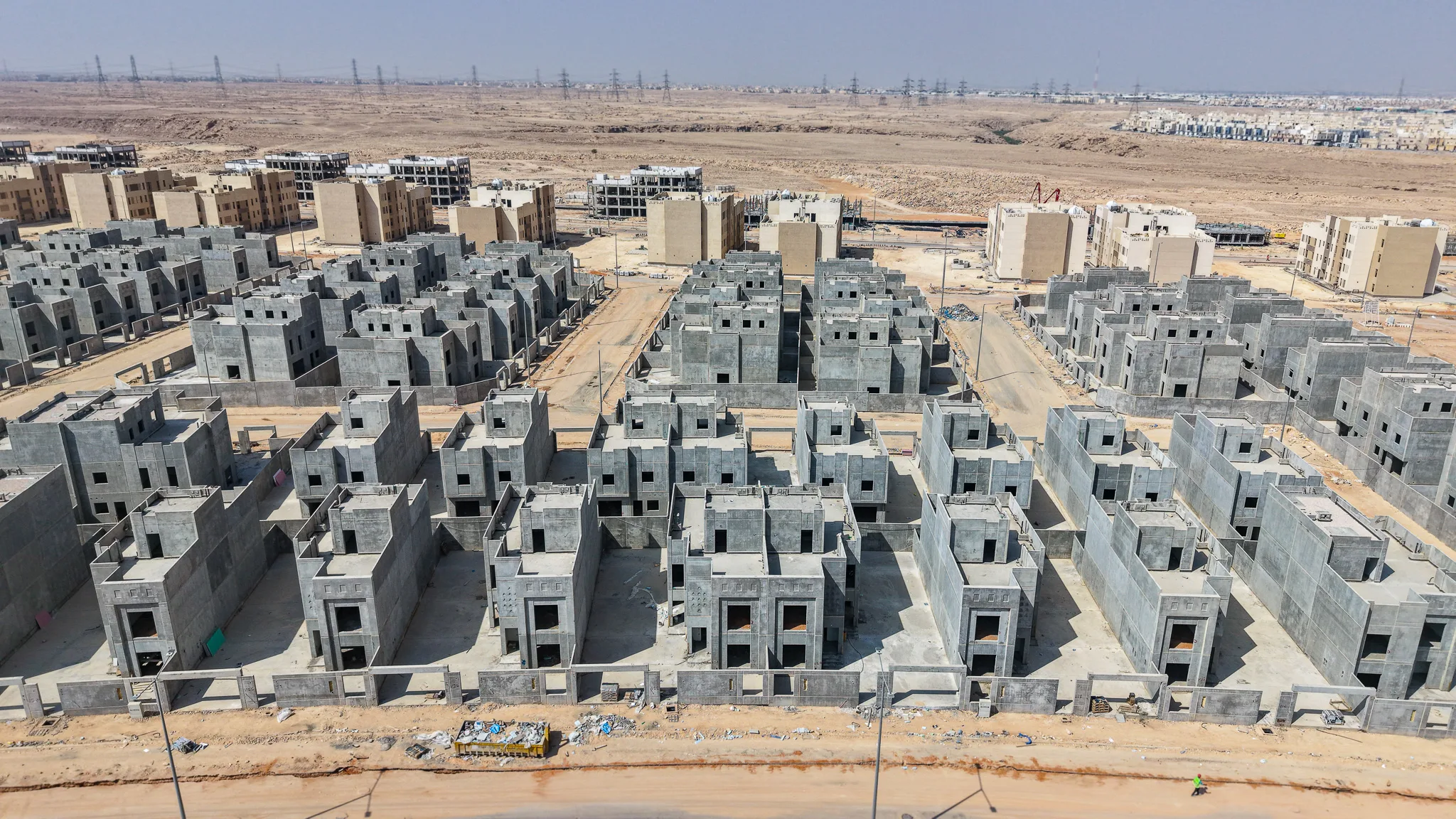

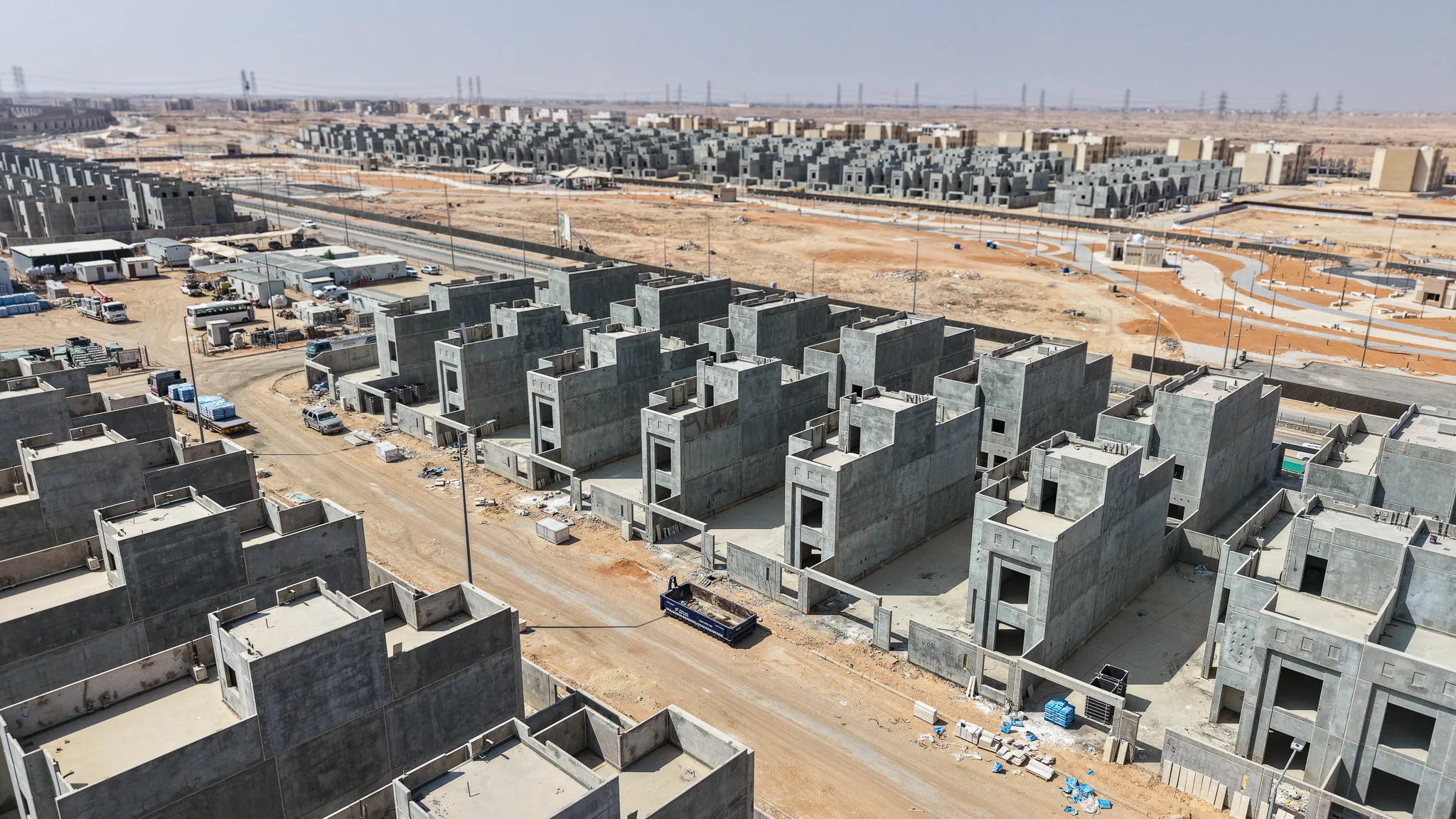

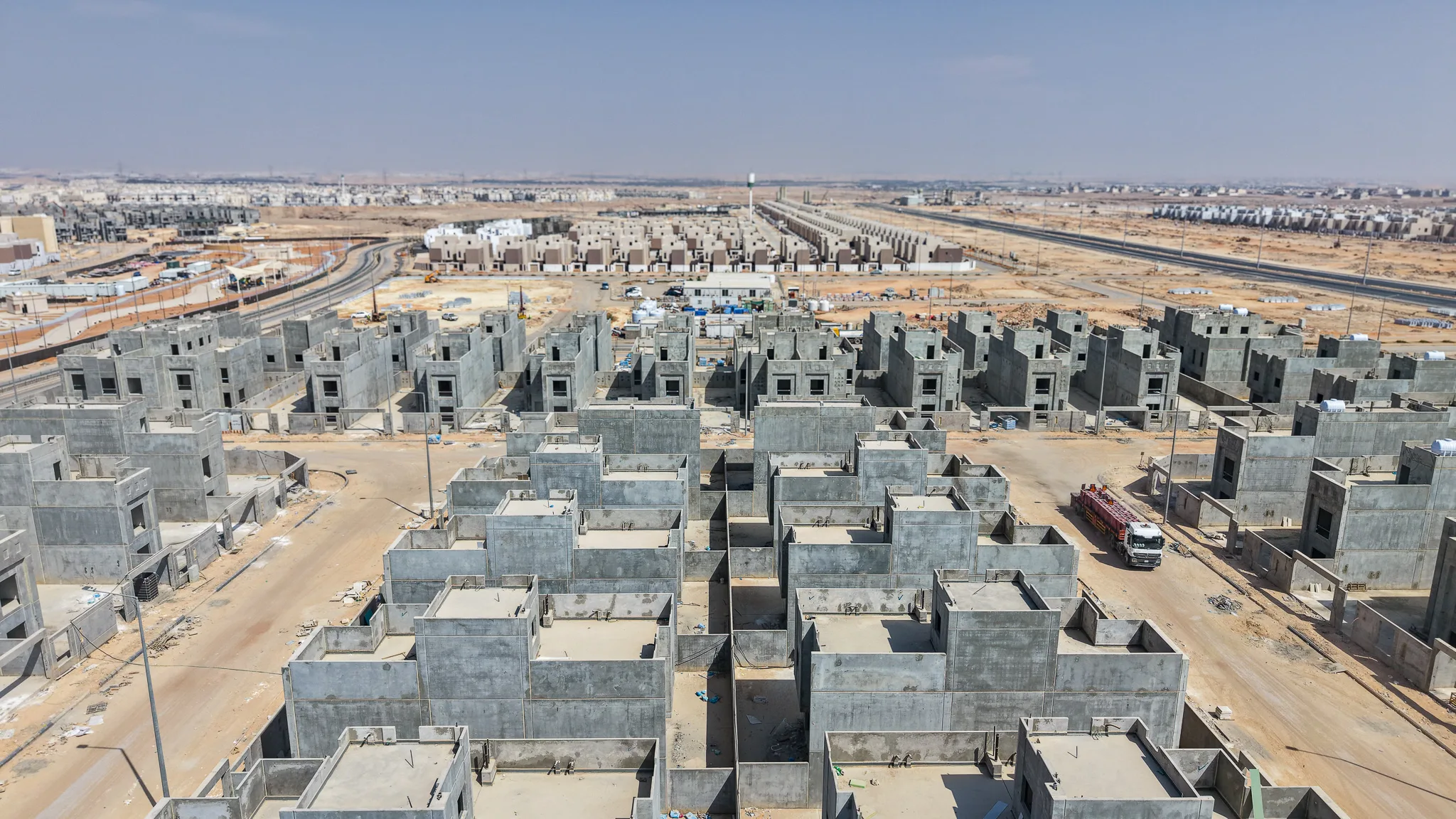

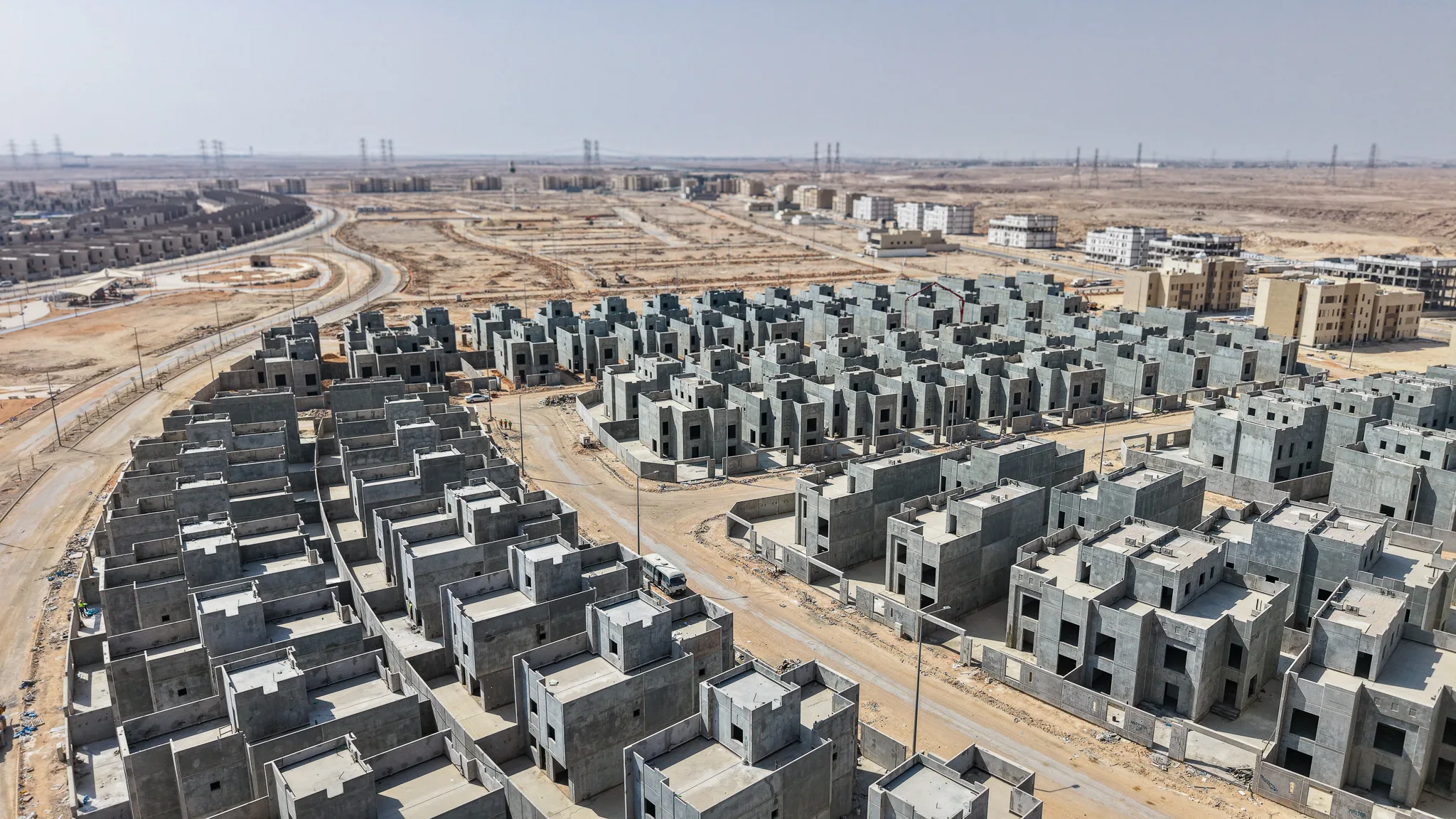

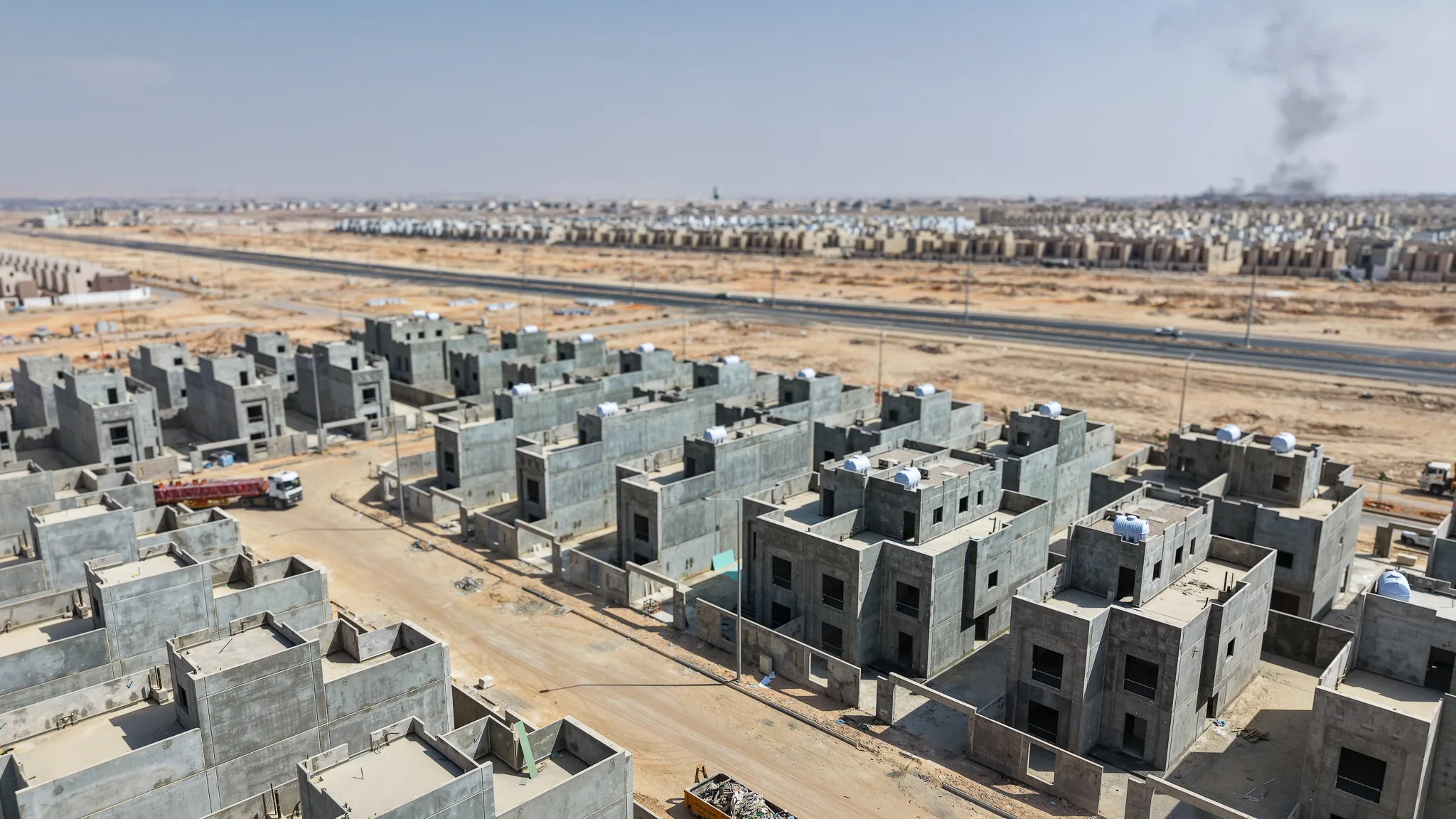

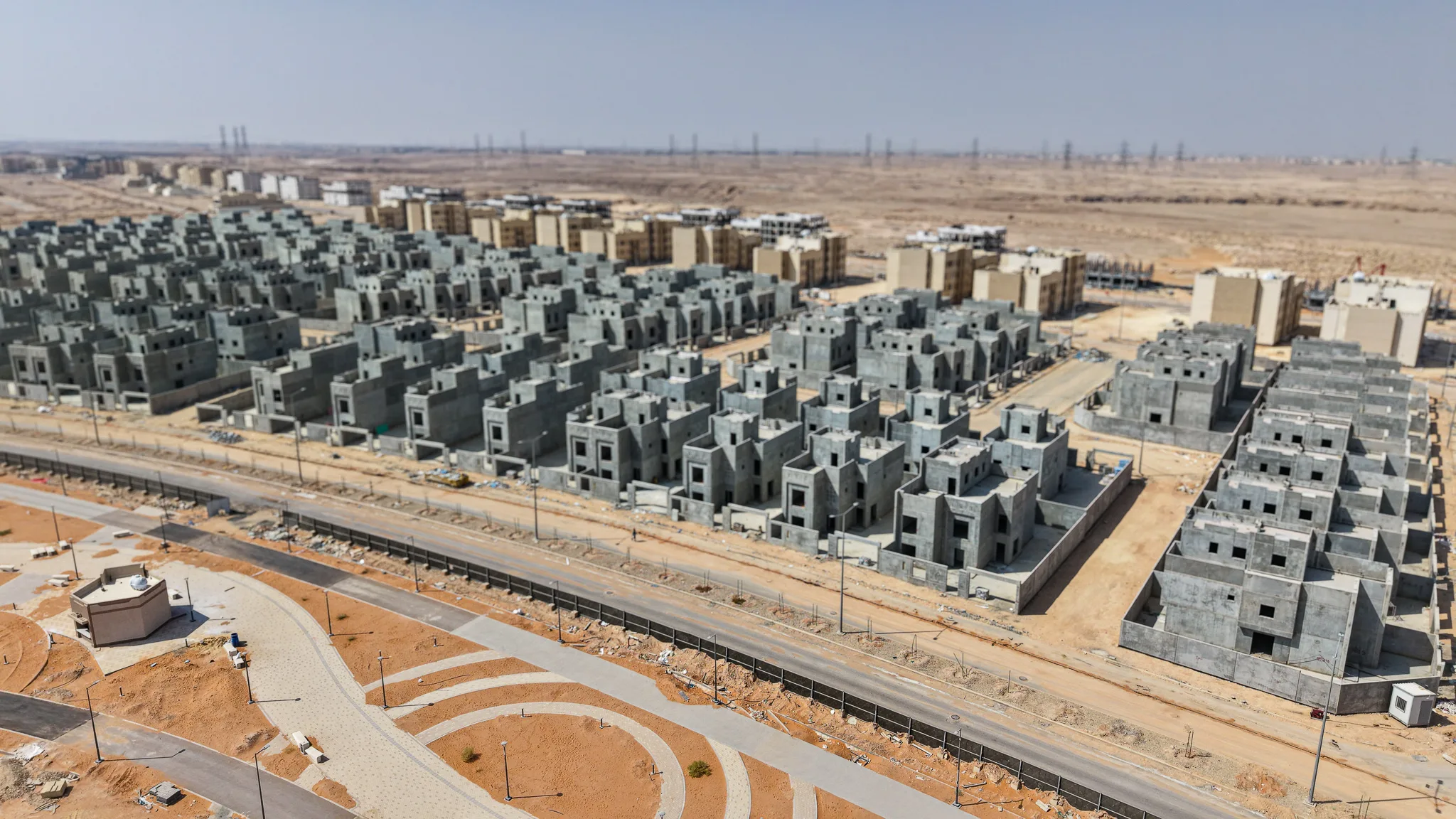

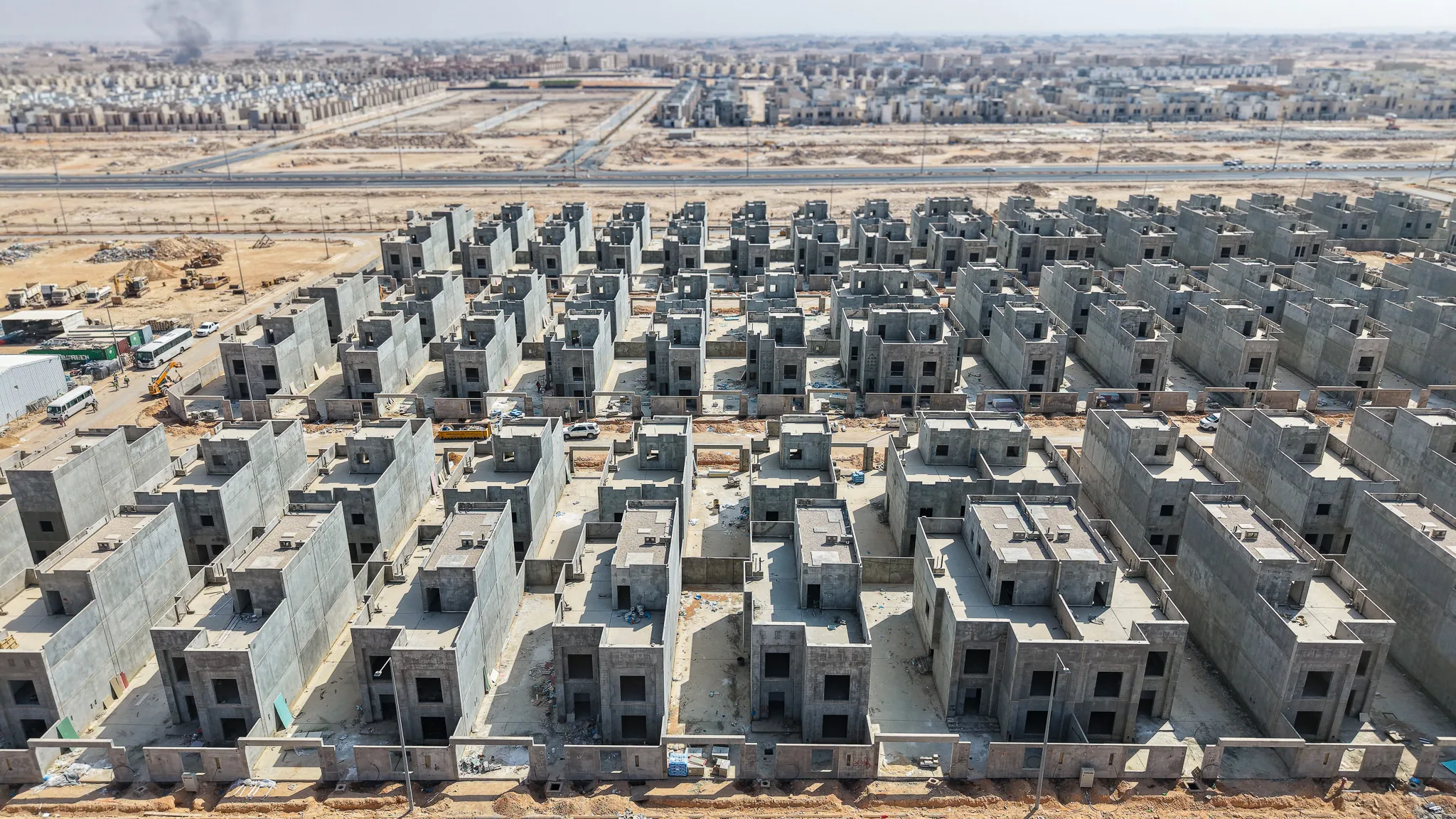

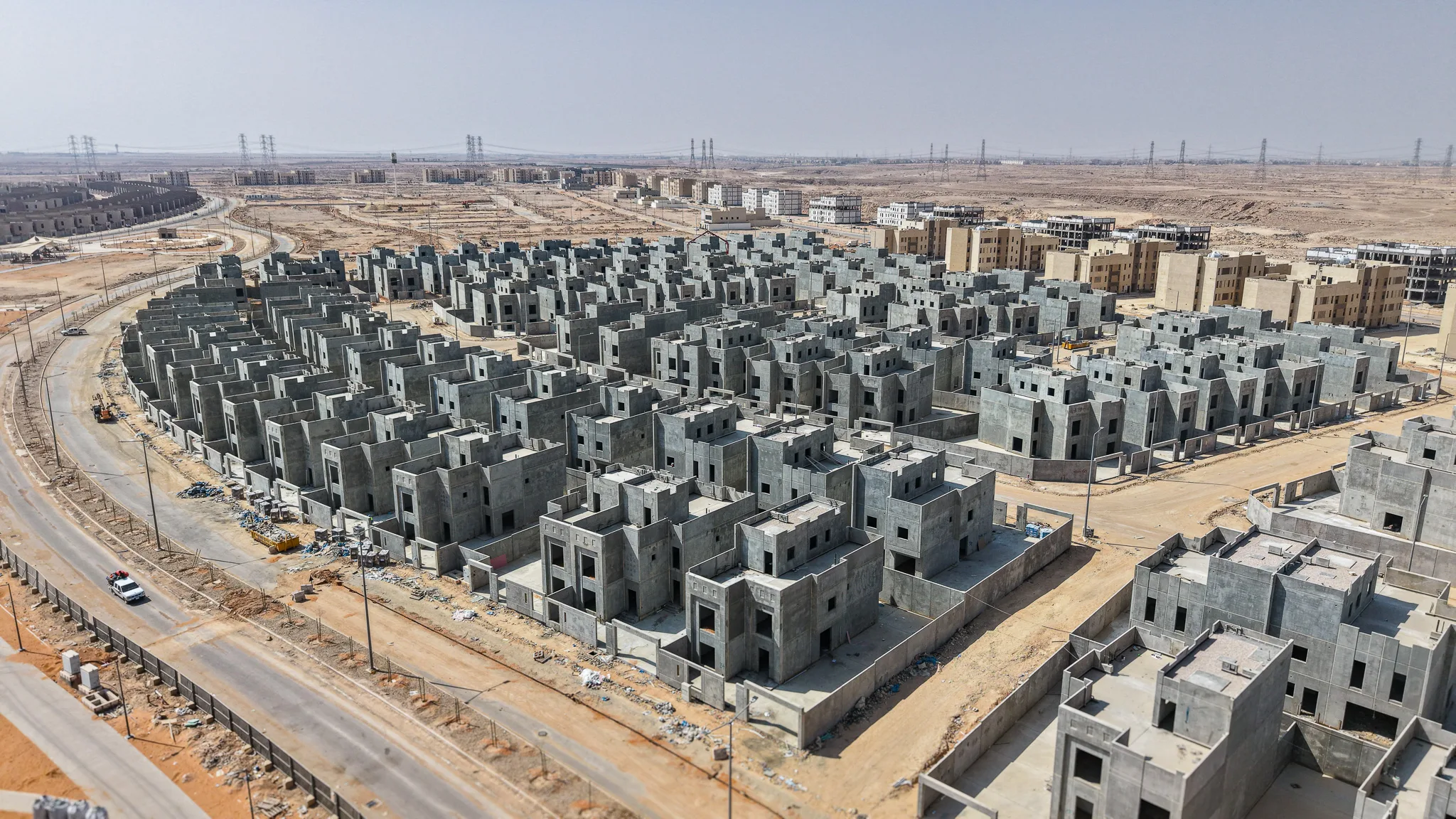

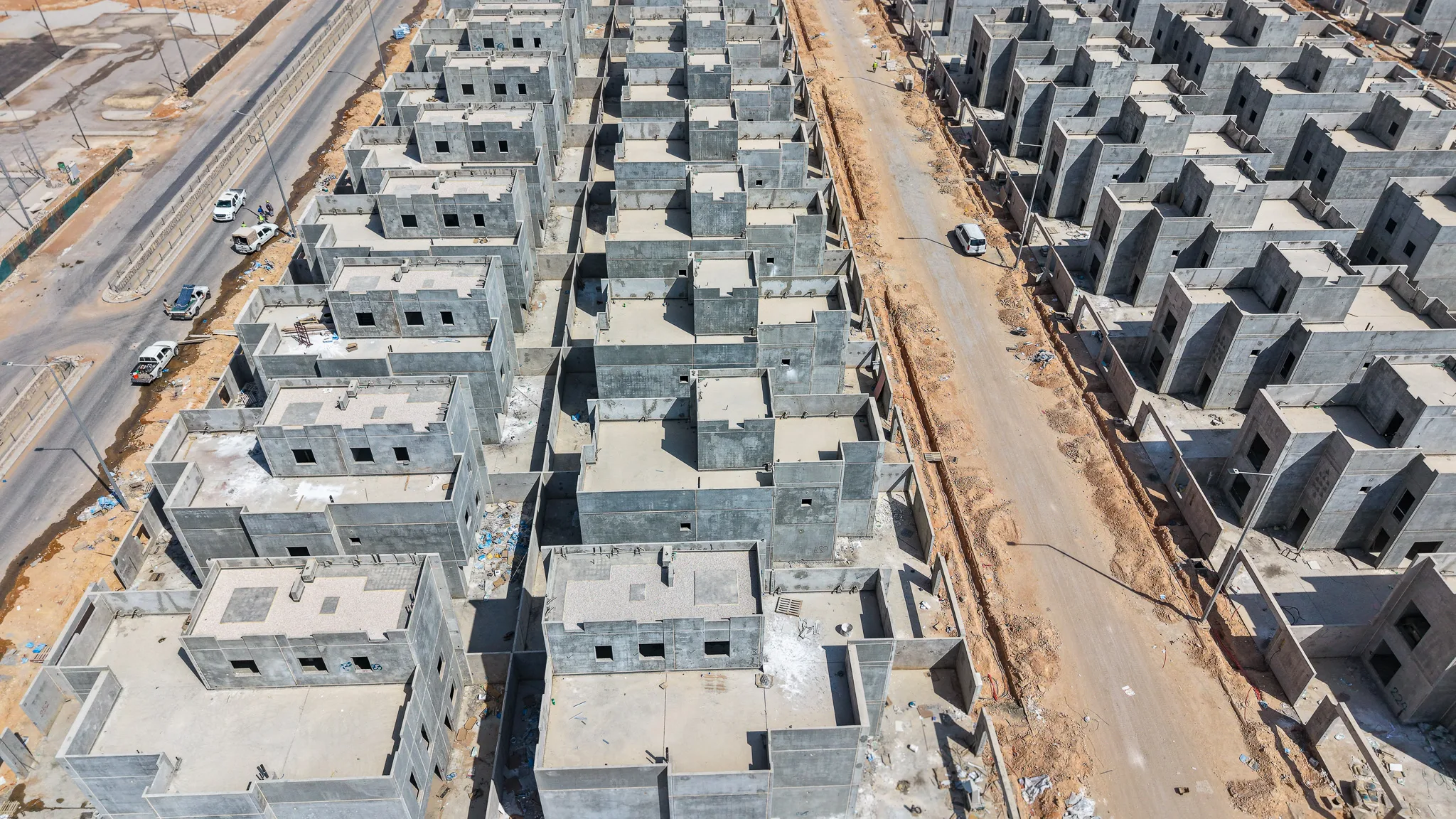

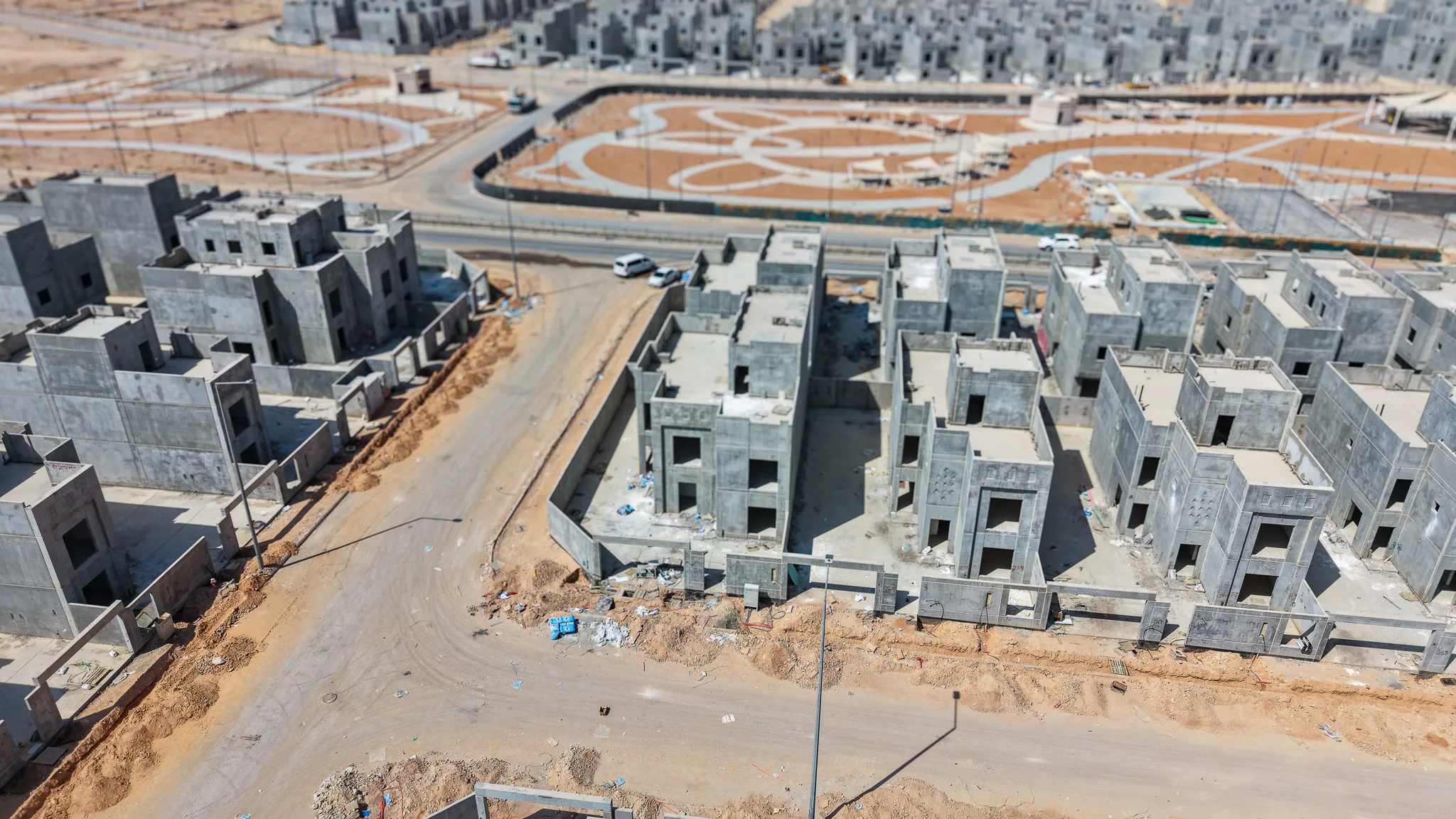

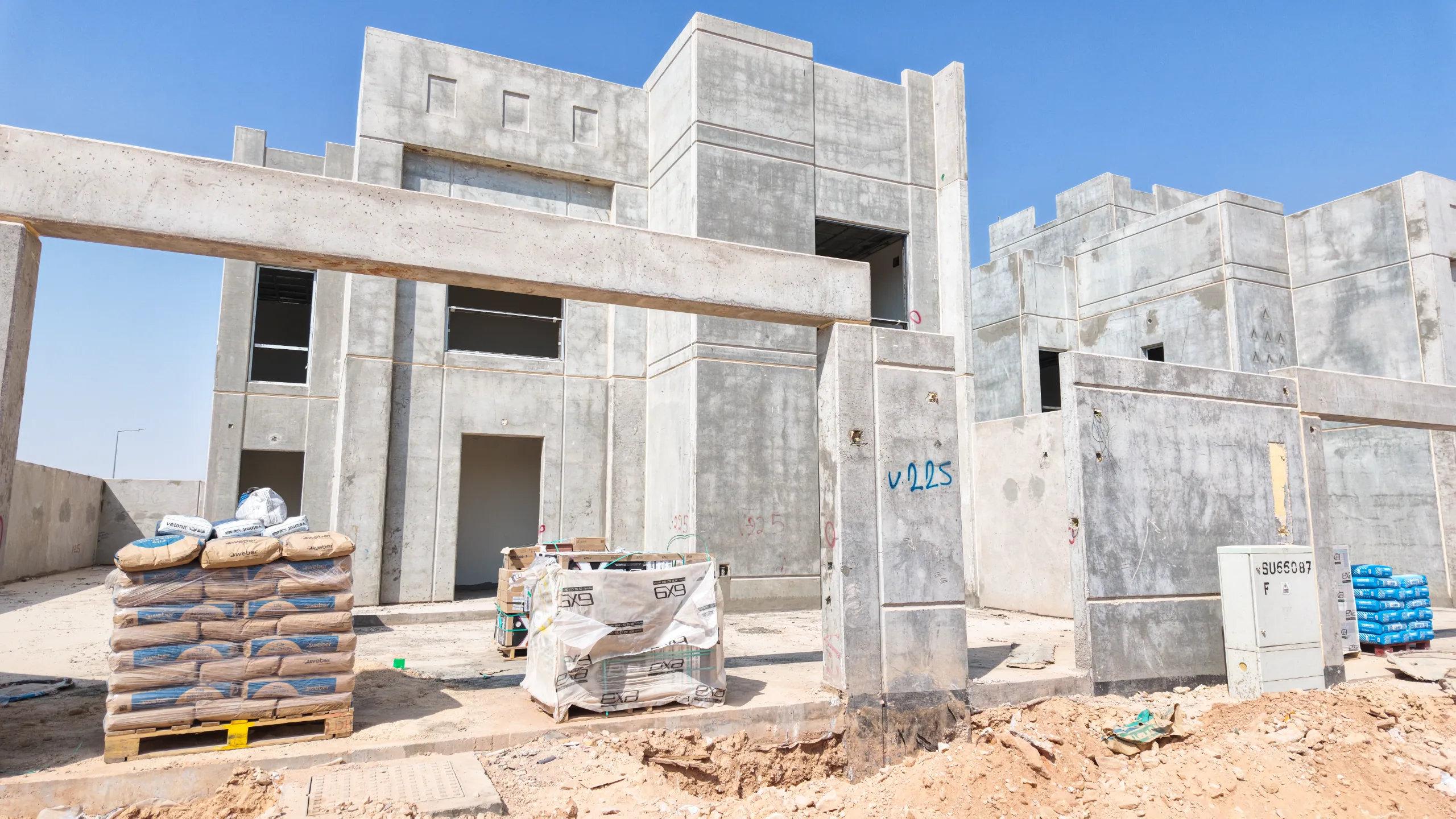

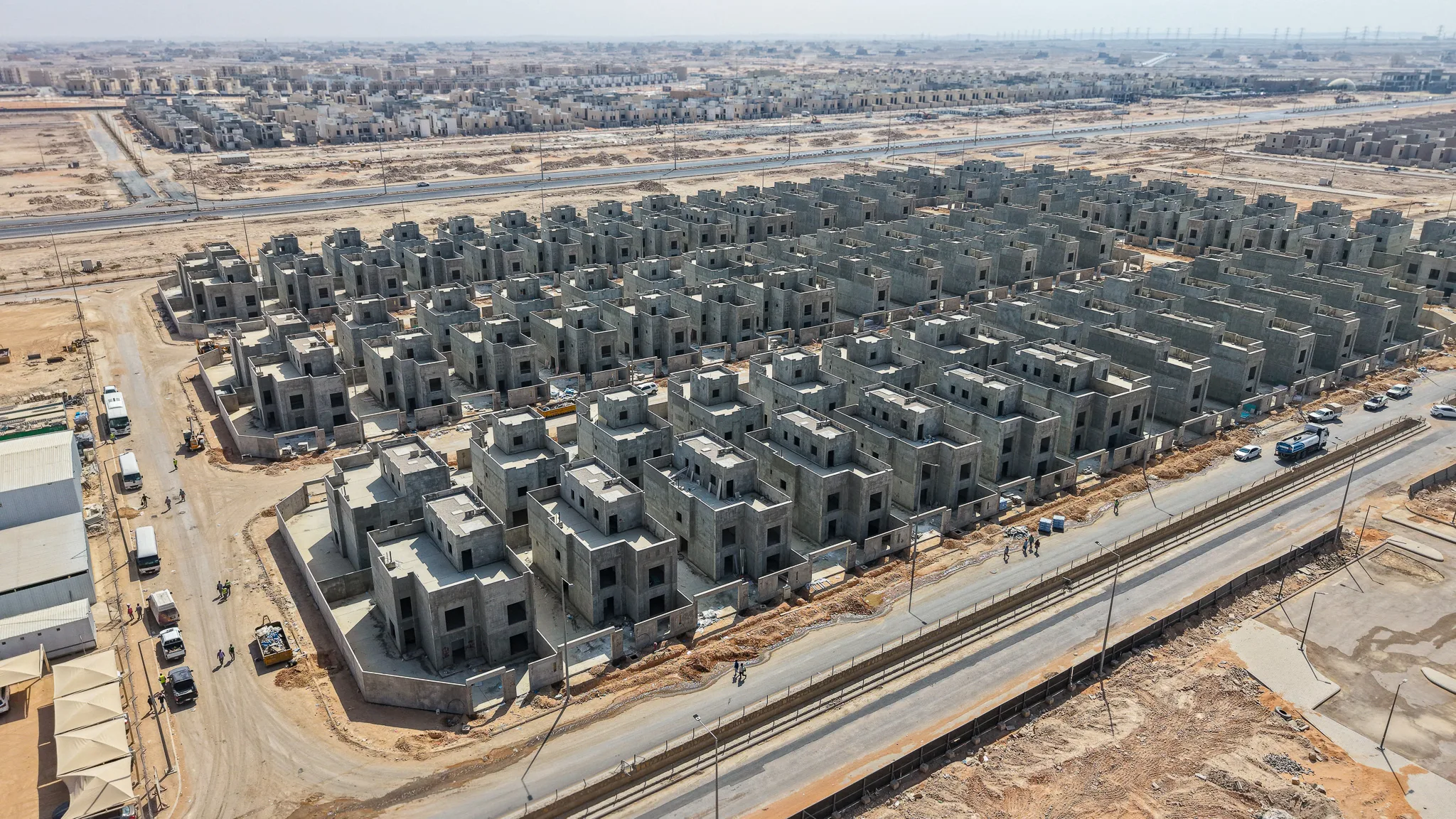

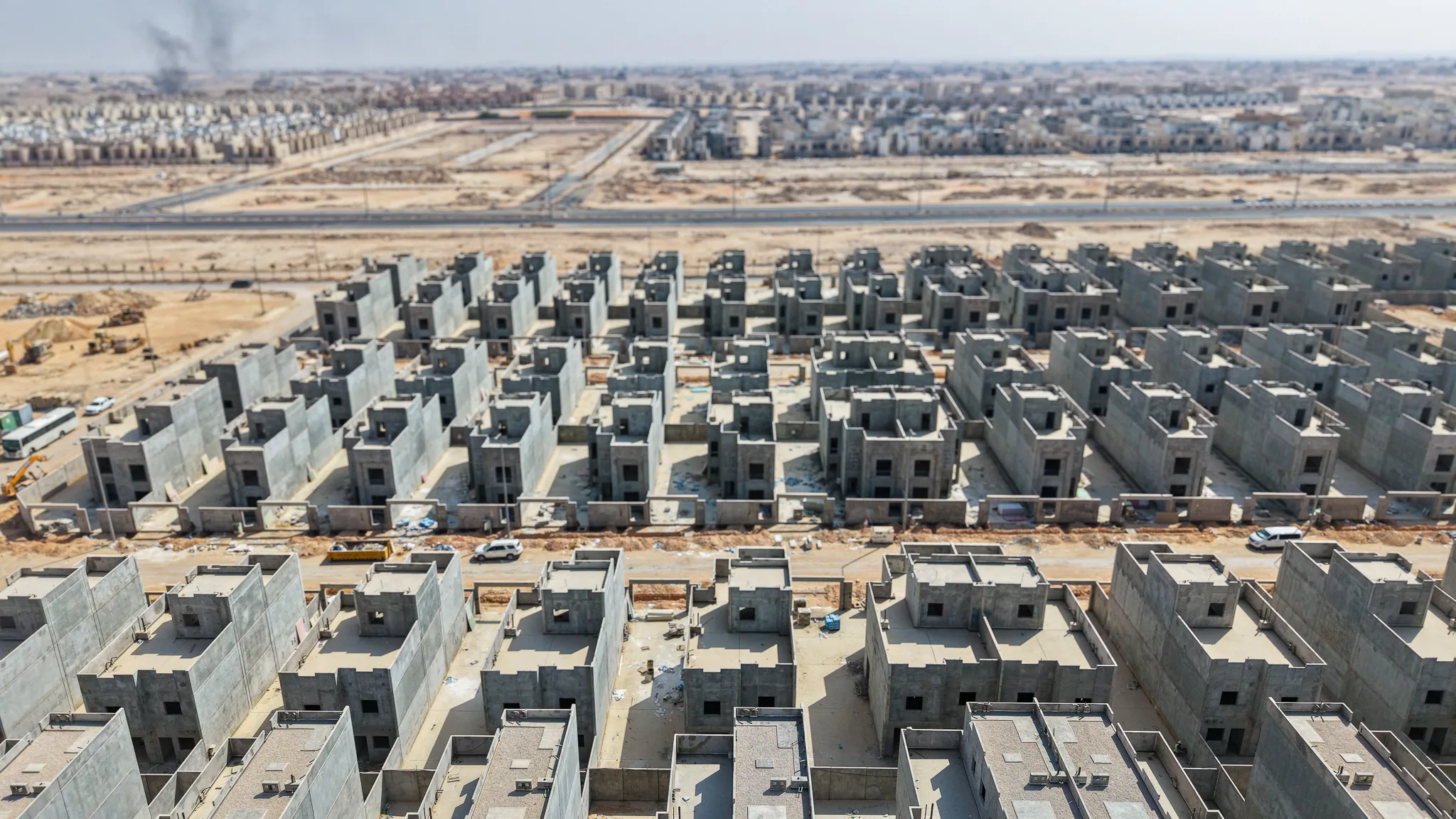

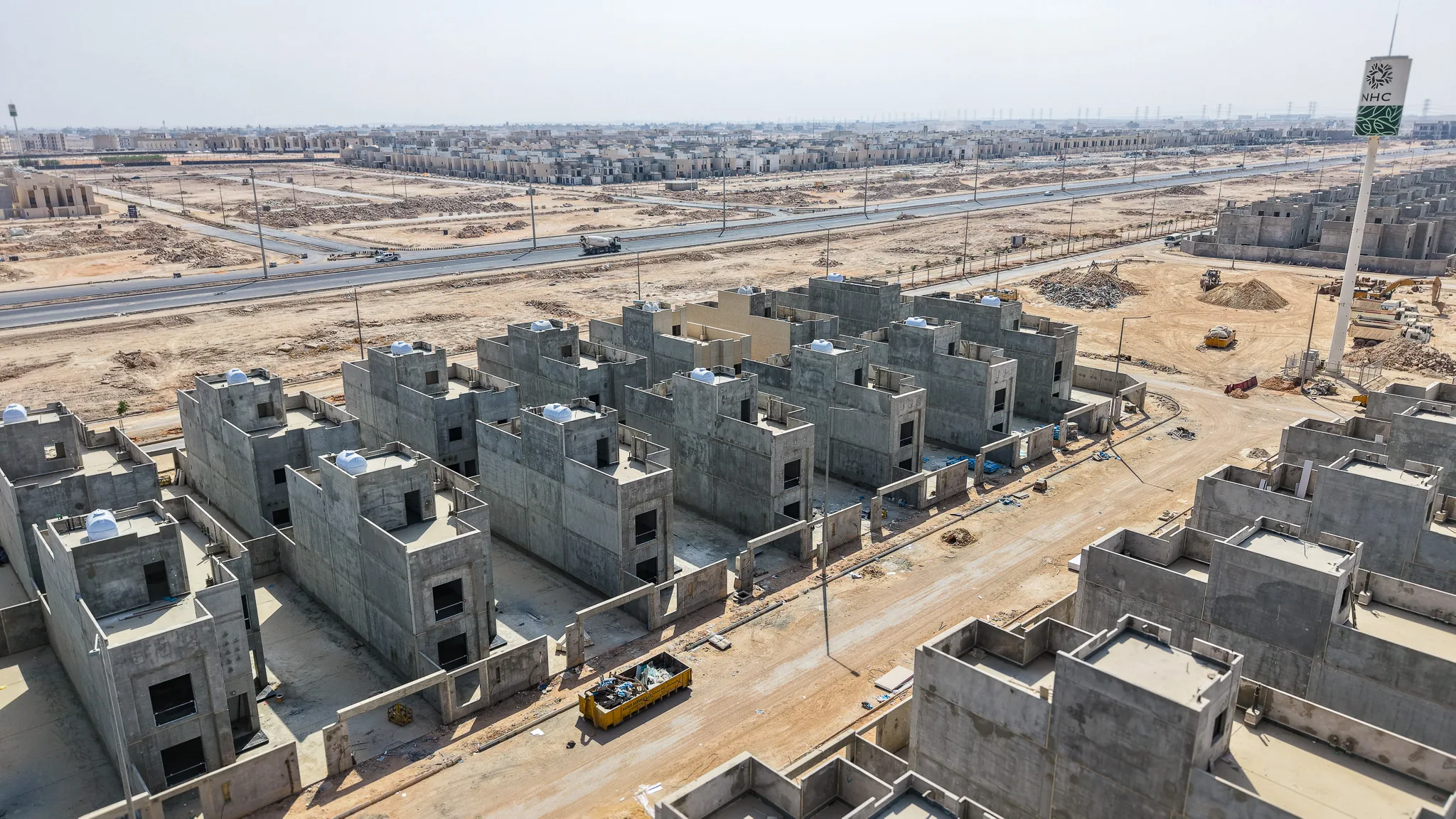

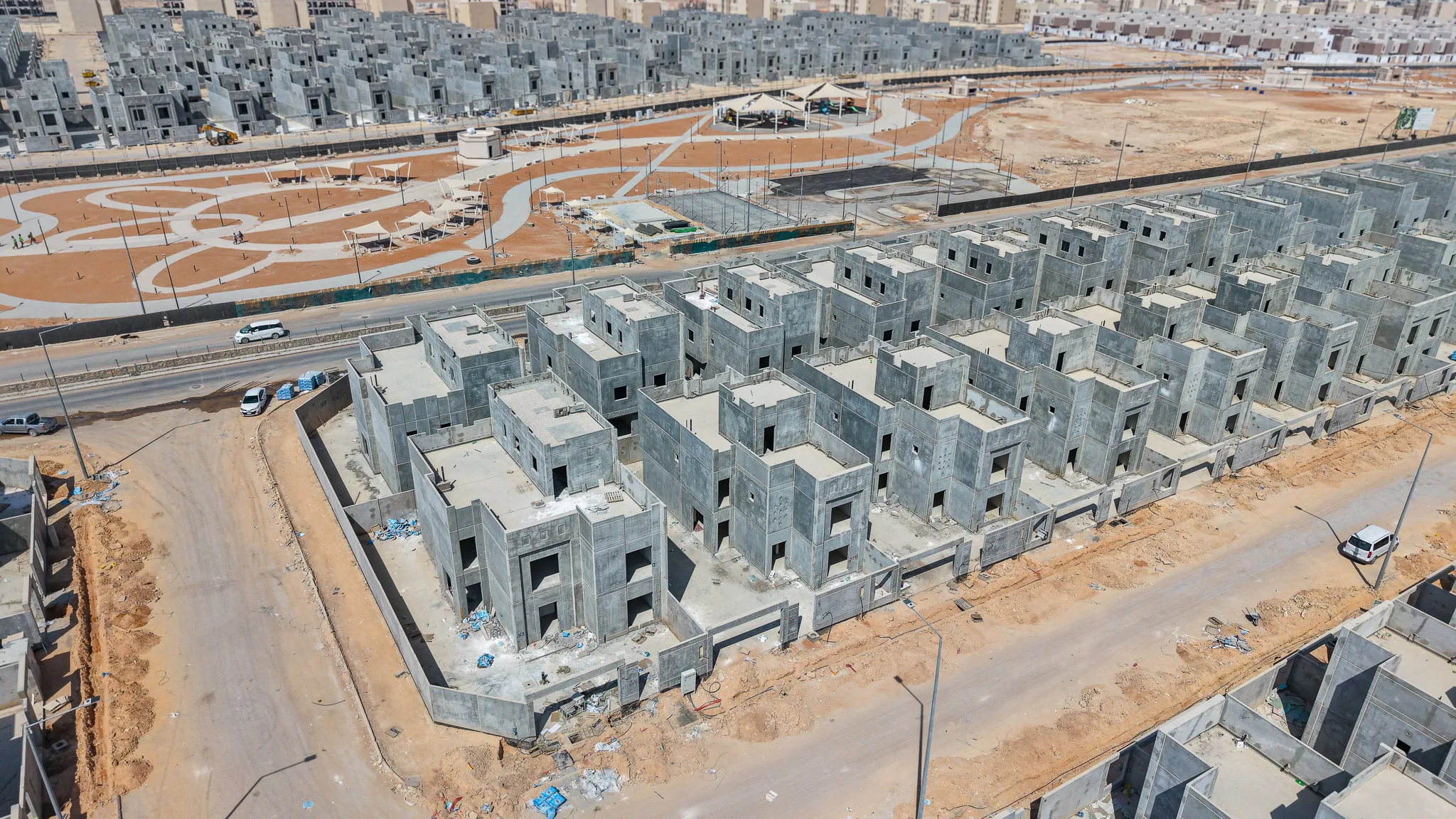

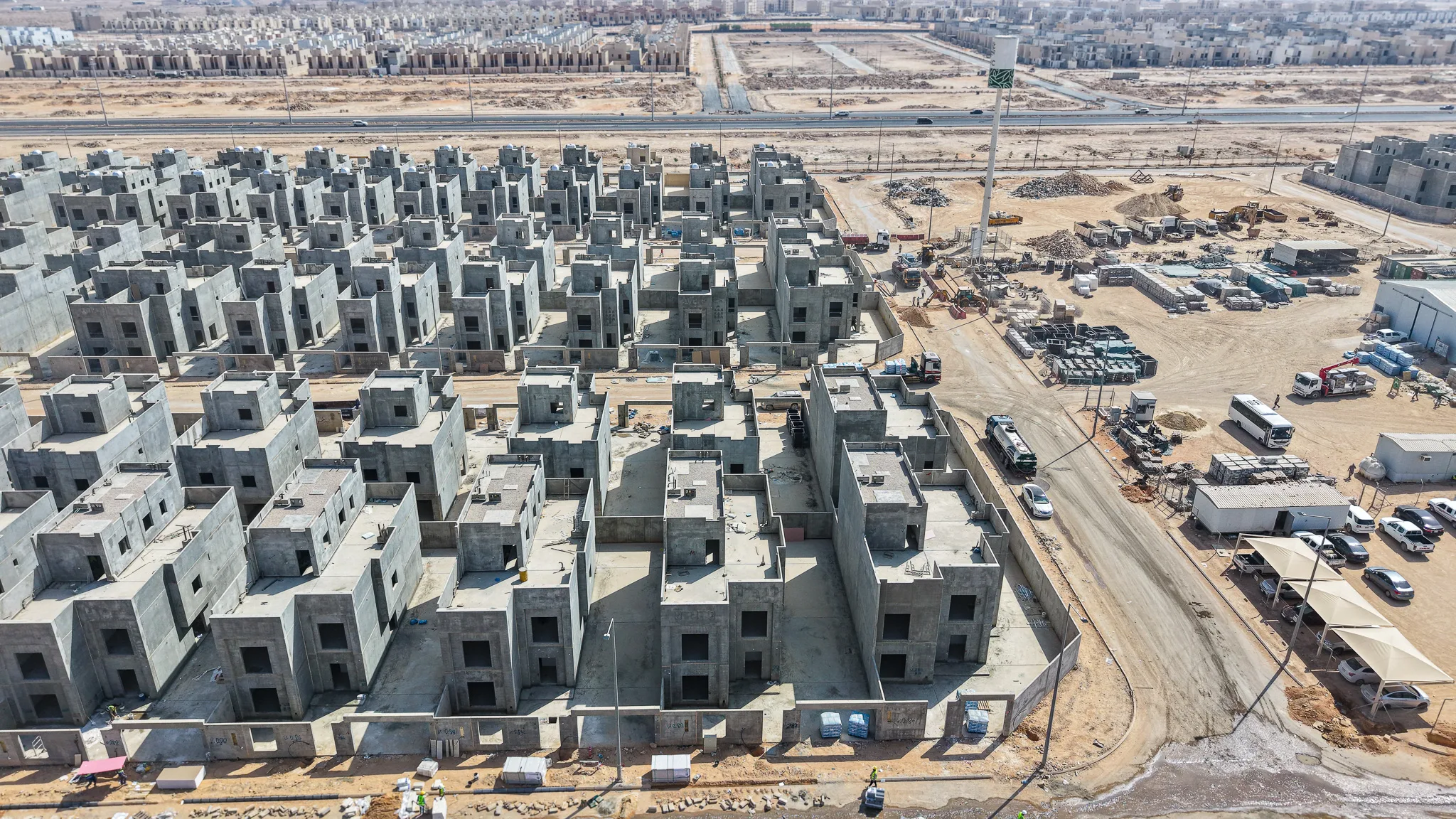

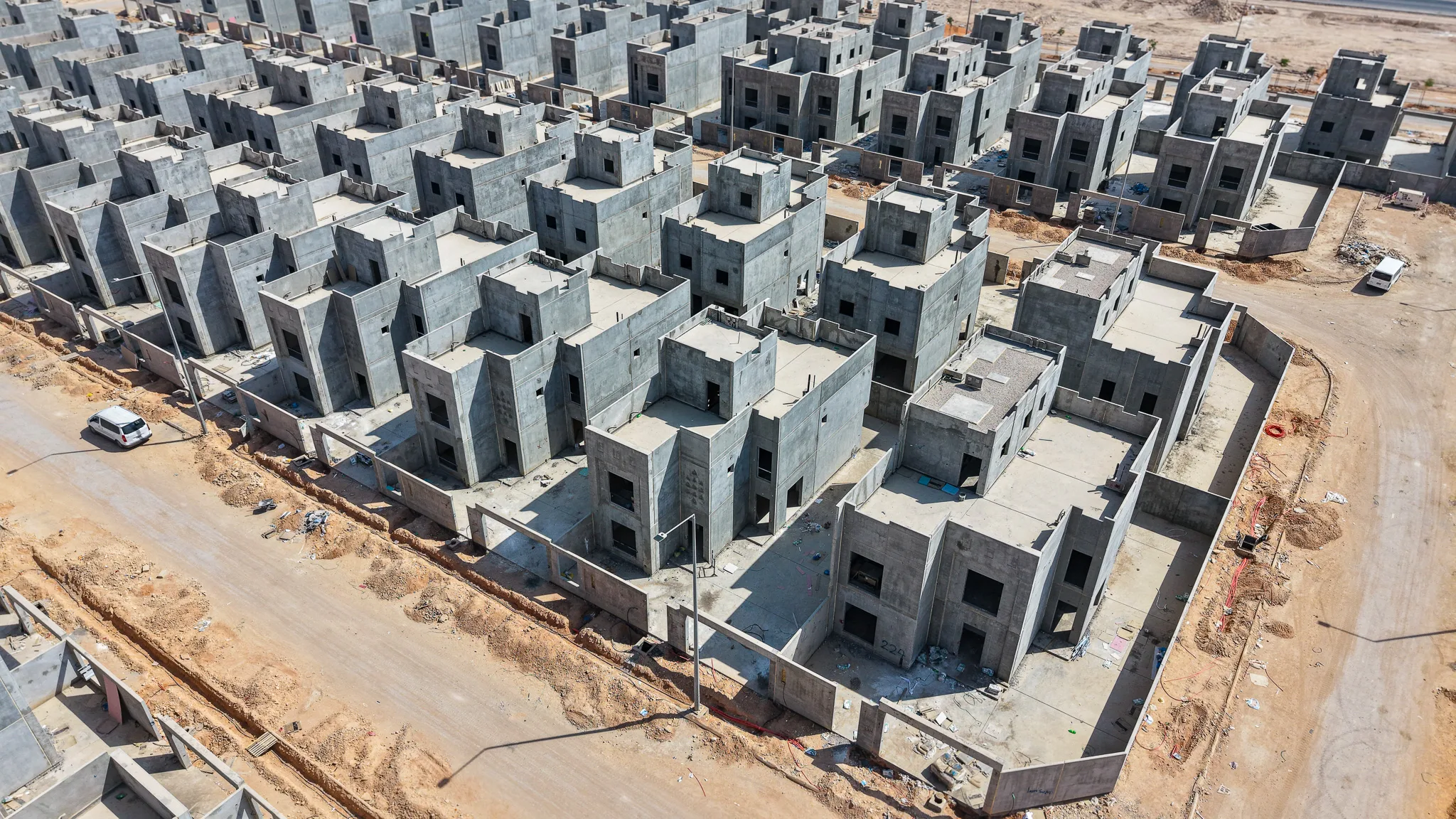

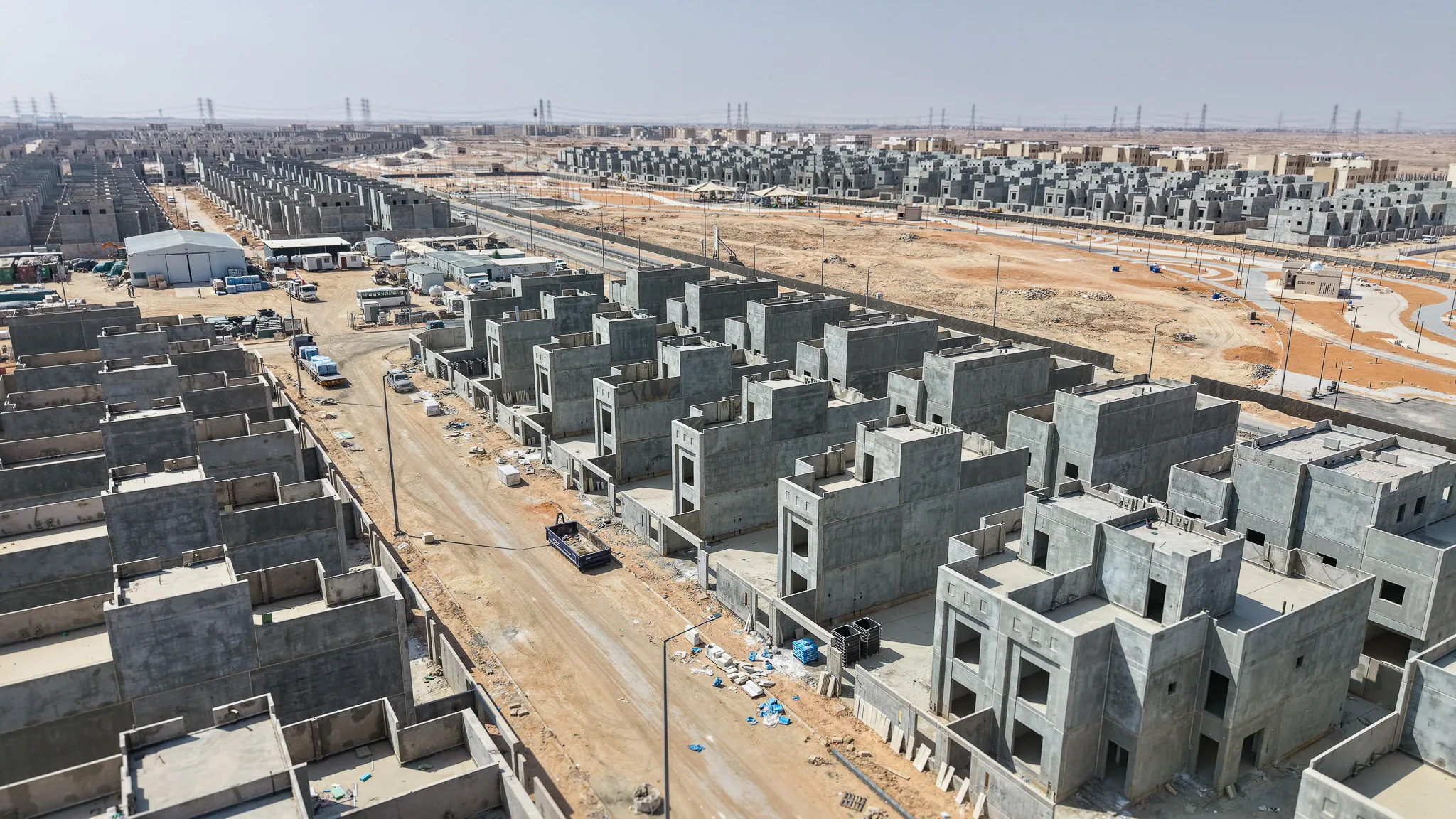

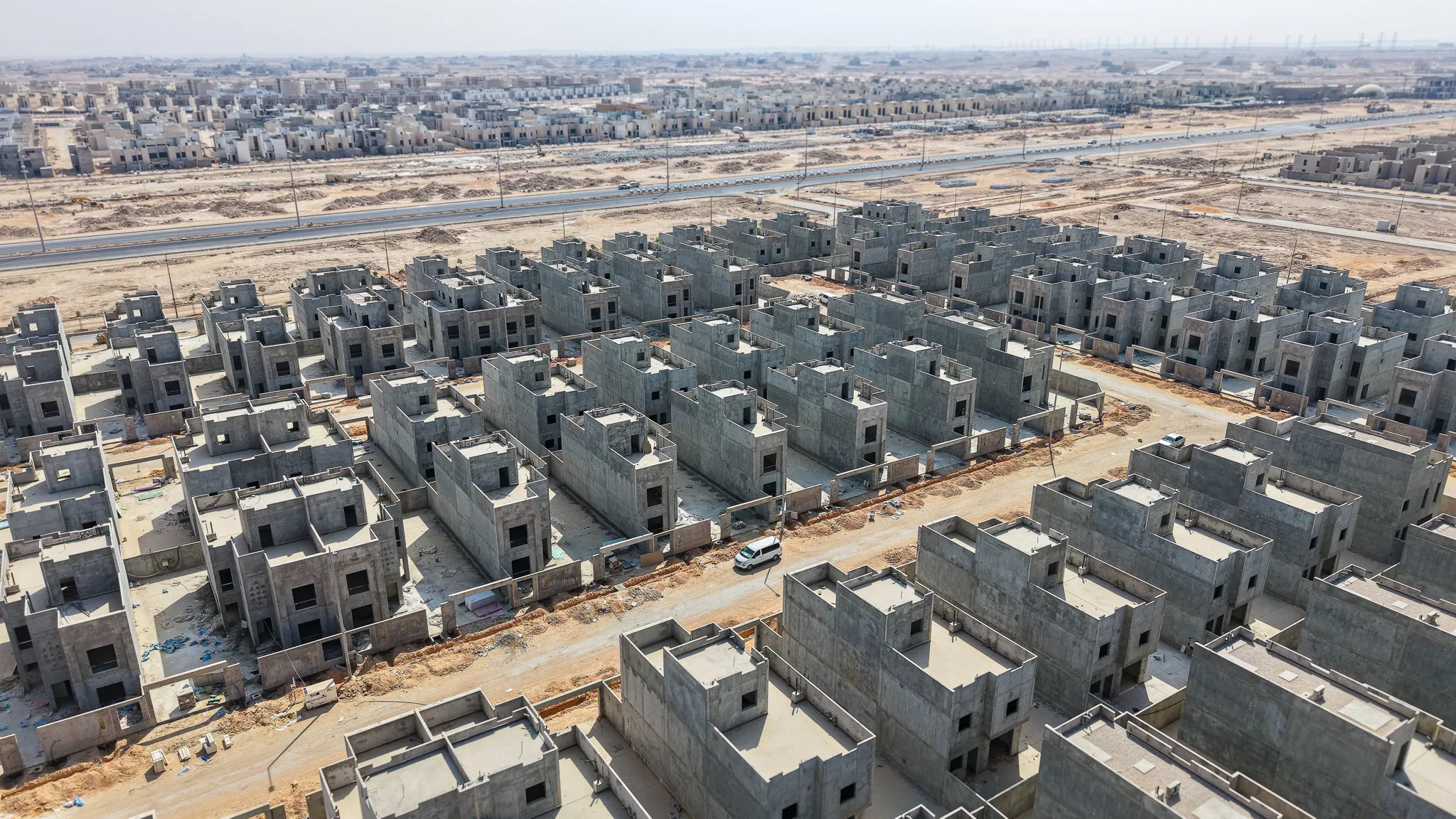

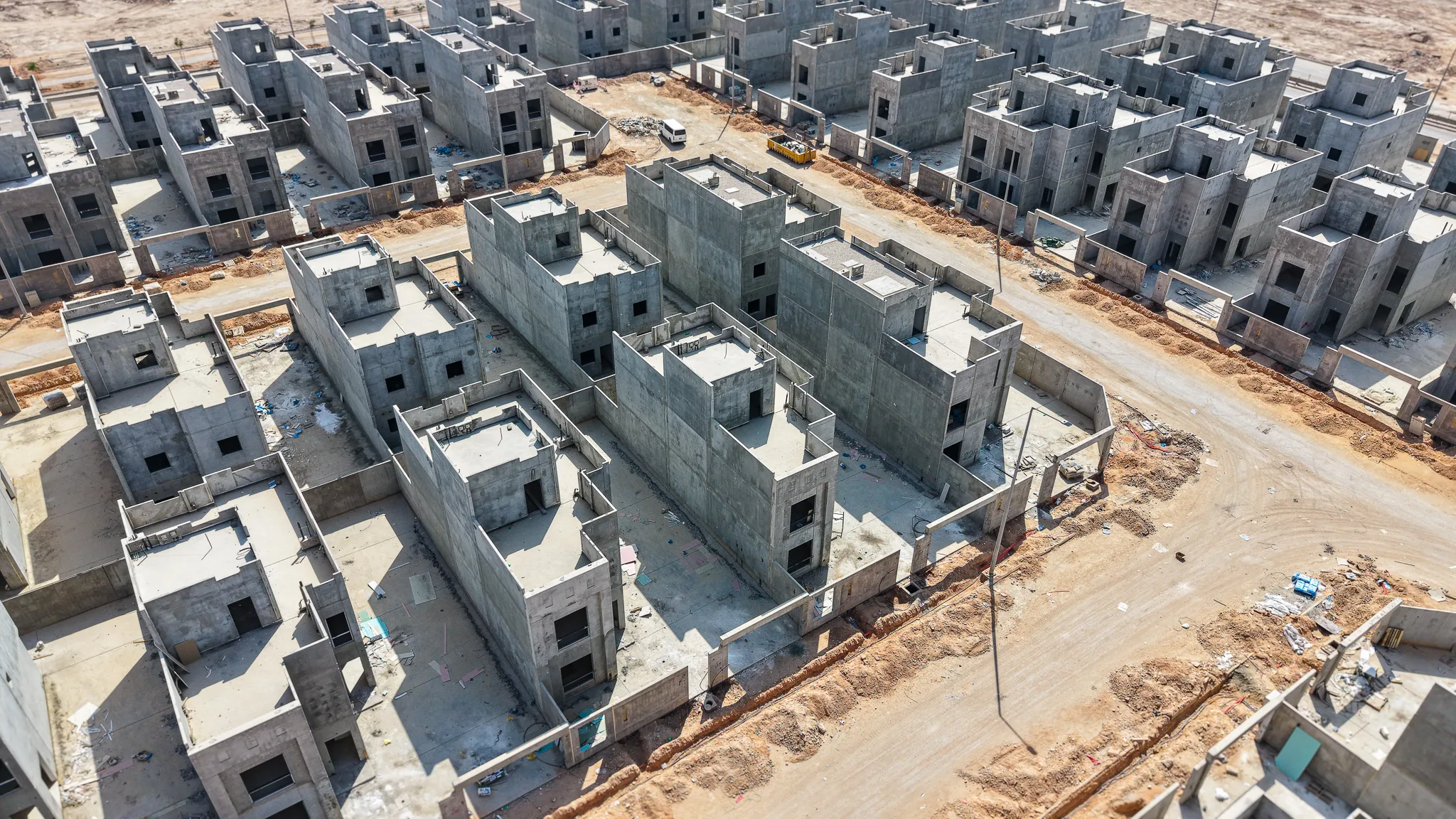

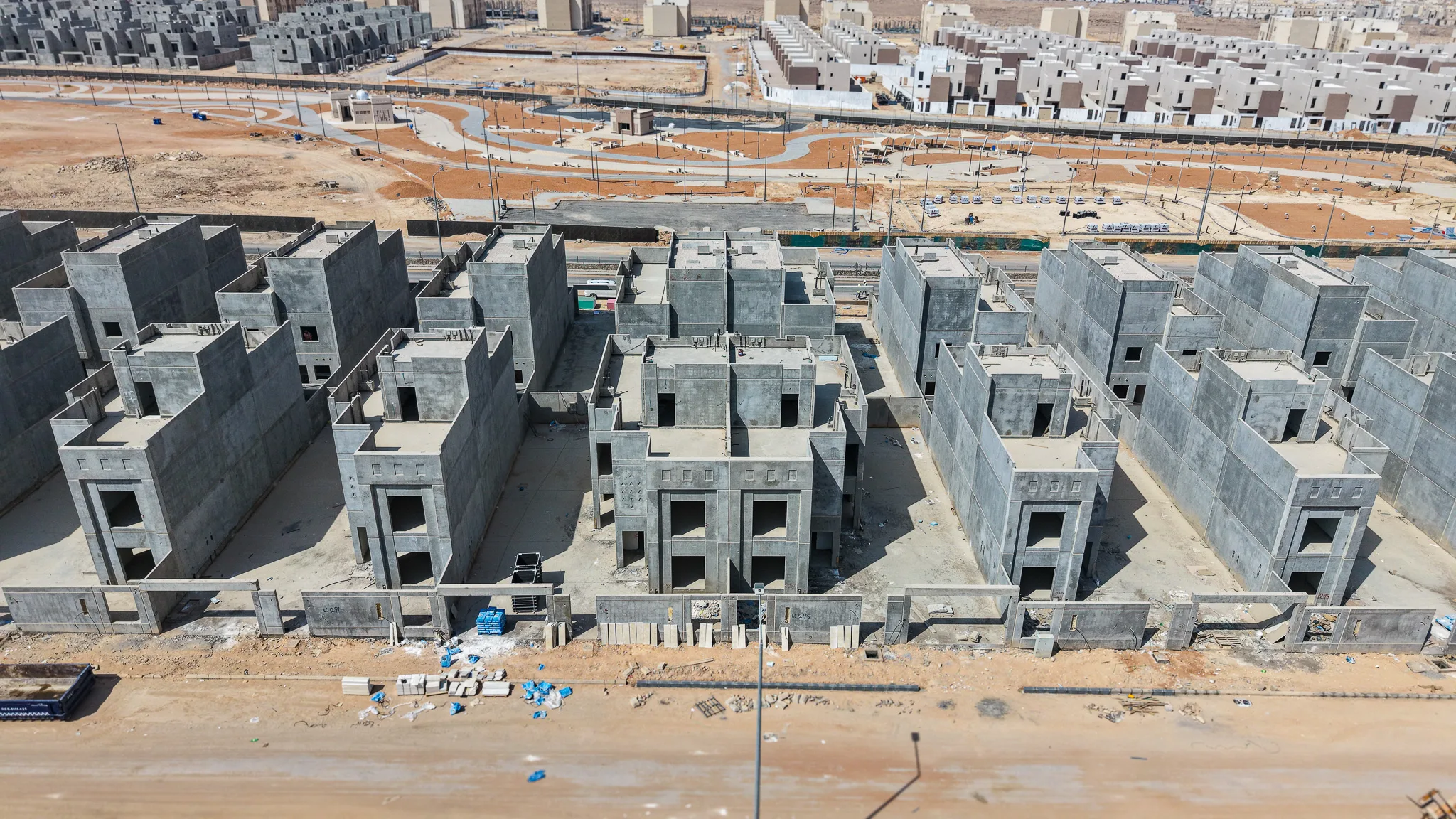

اكتمال الهيكل الخرساني للوحدات السكنية بنسبة 99%، مع ظهور الوحدات بهيئتها النهائية ككتل خرسانية جاهزة للتشطيبات اللاحقة.

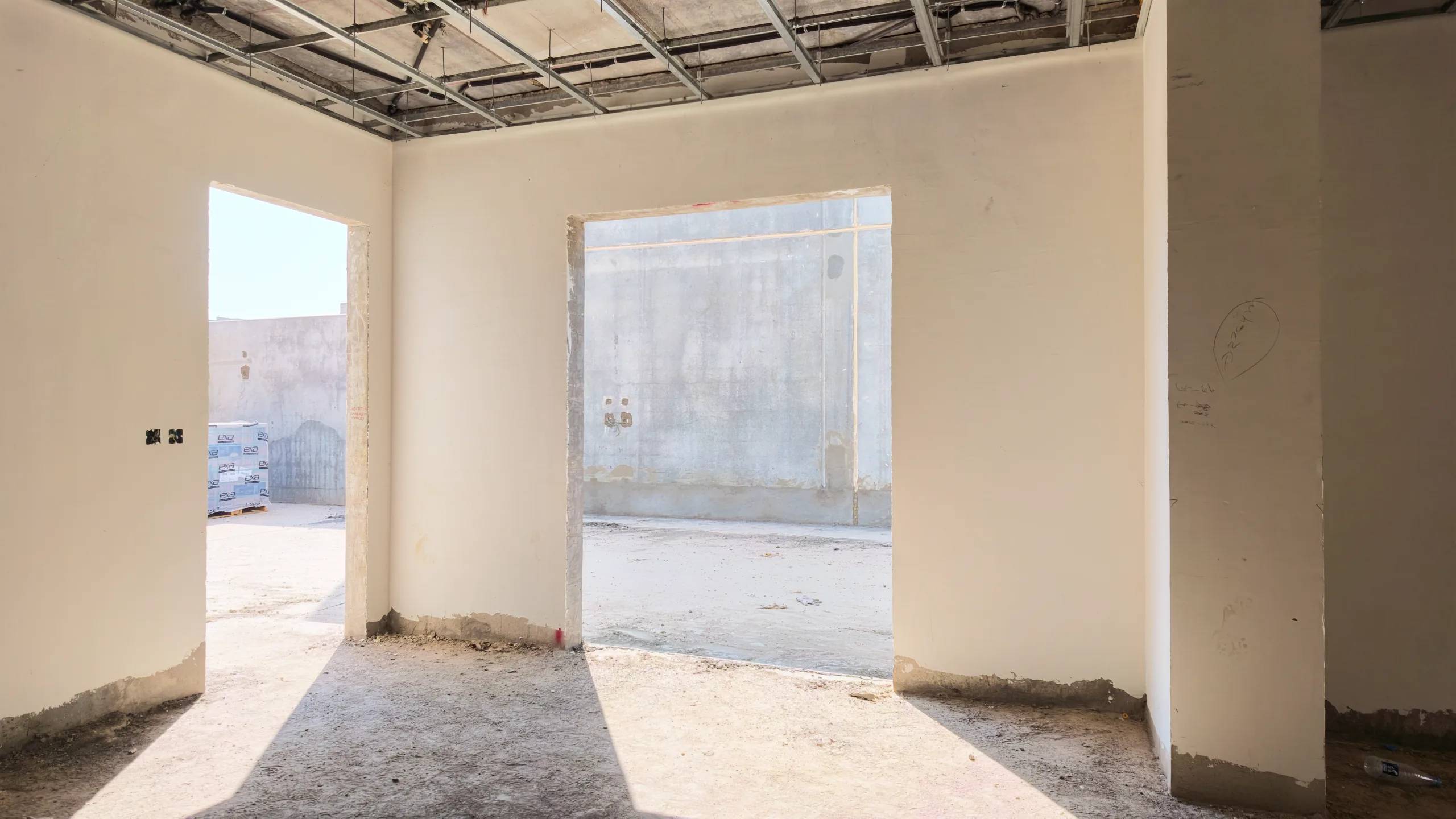

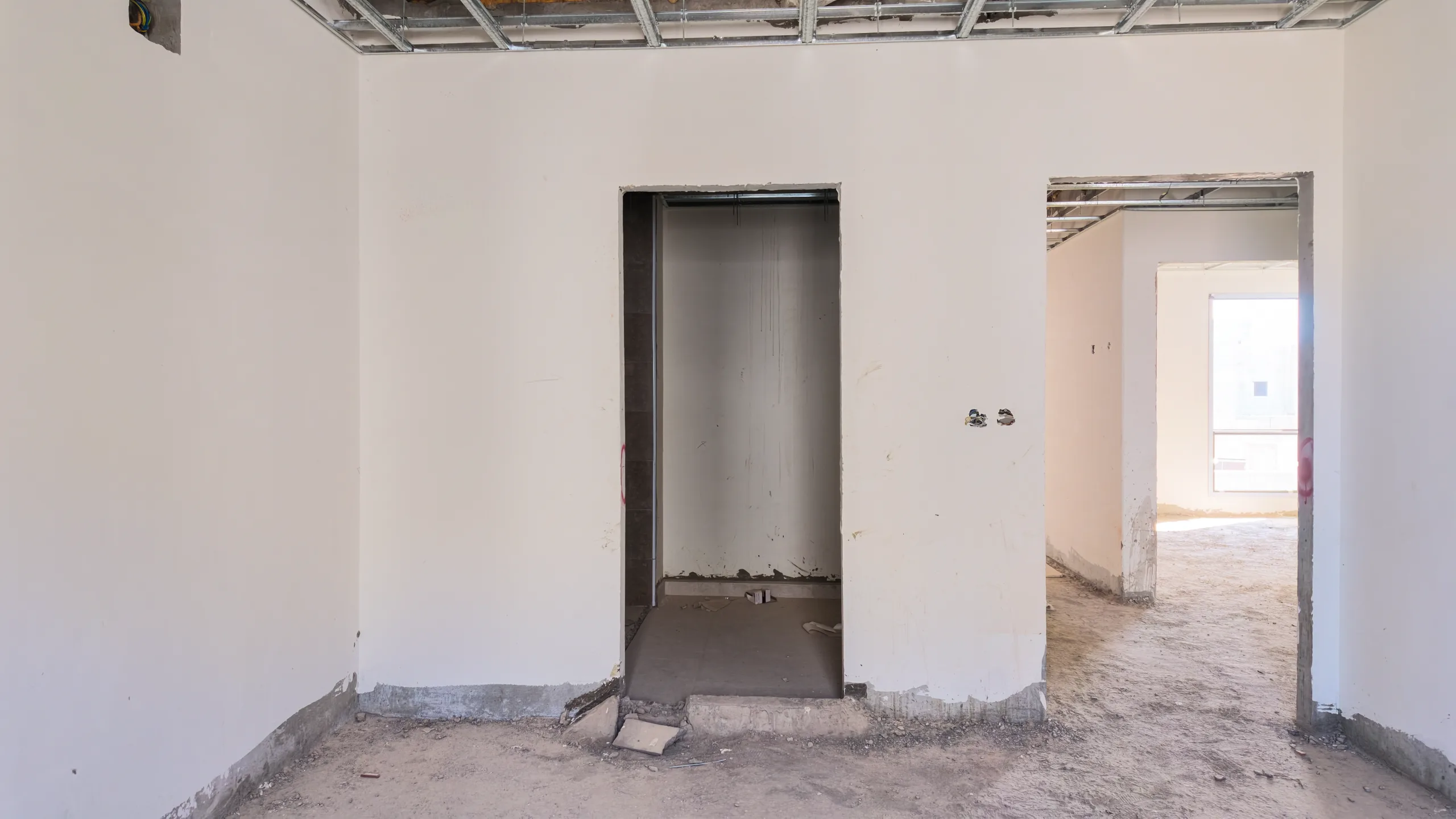

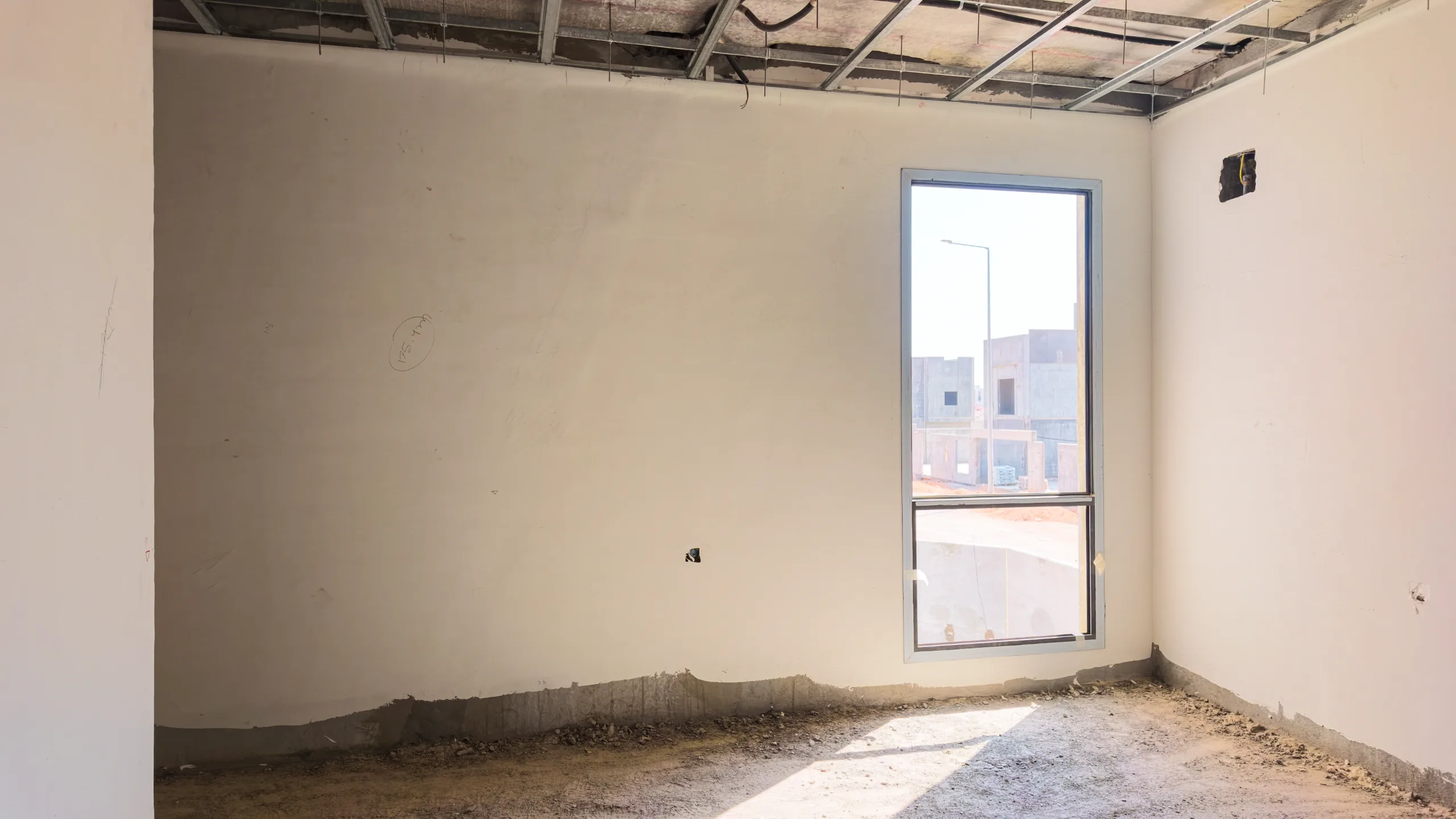

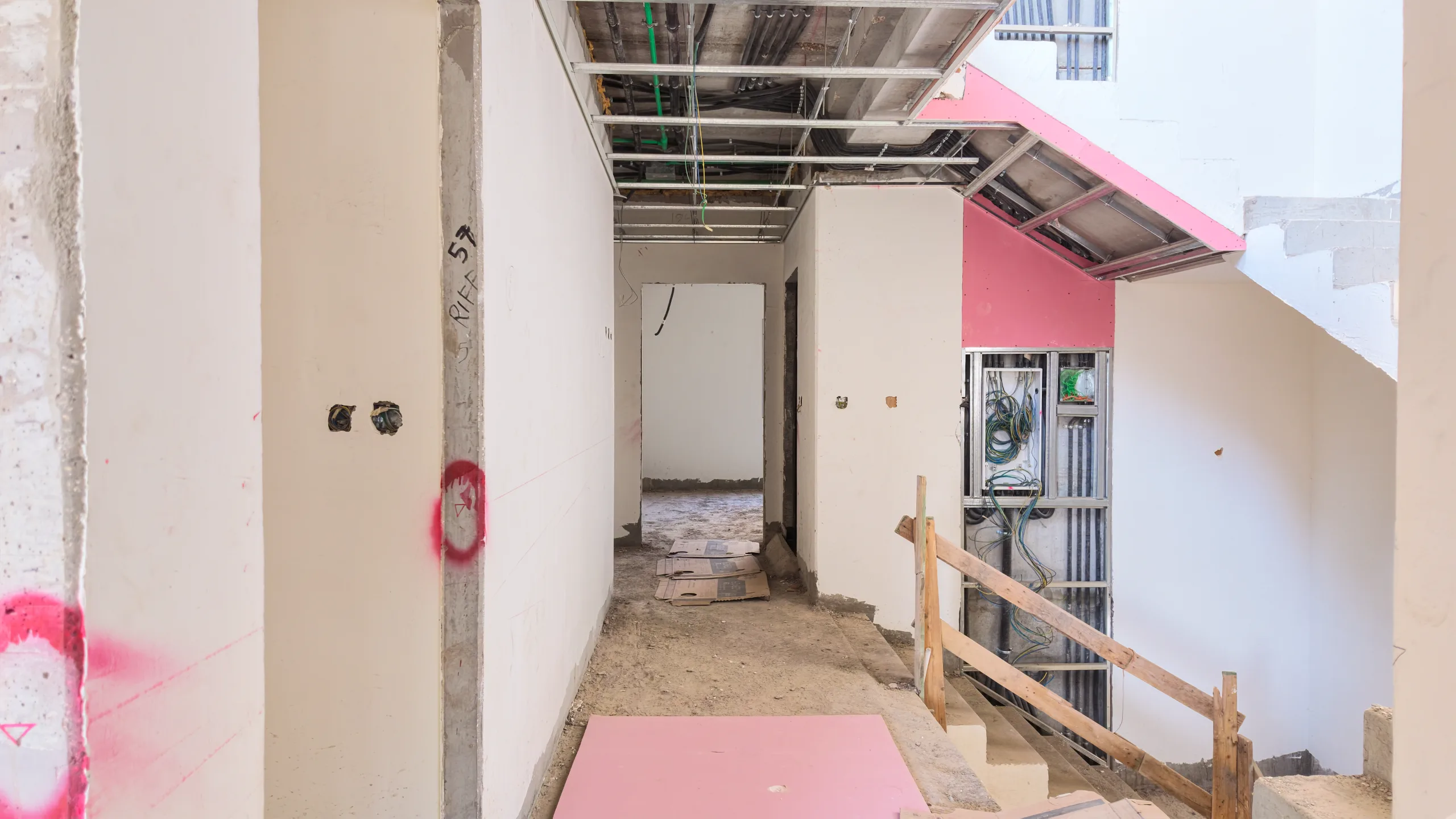

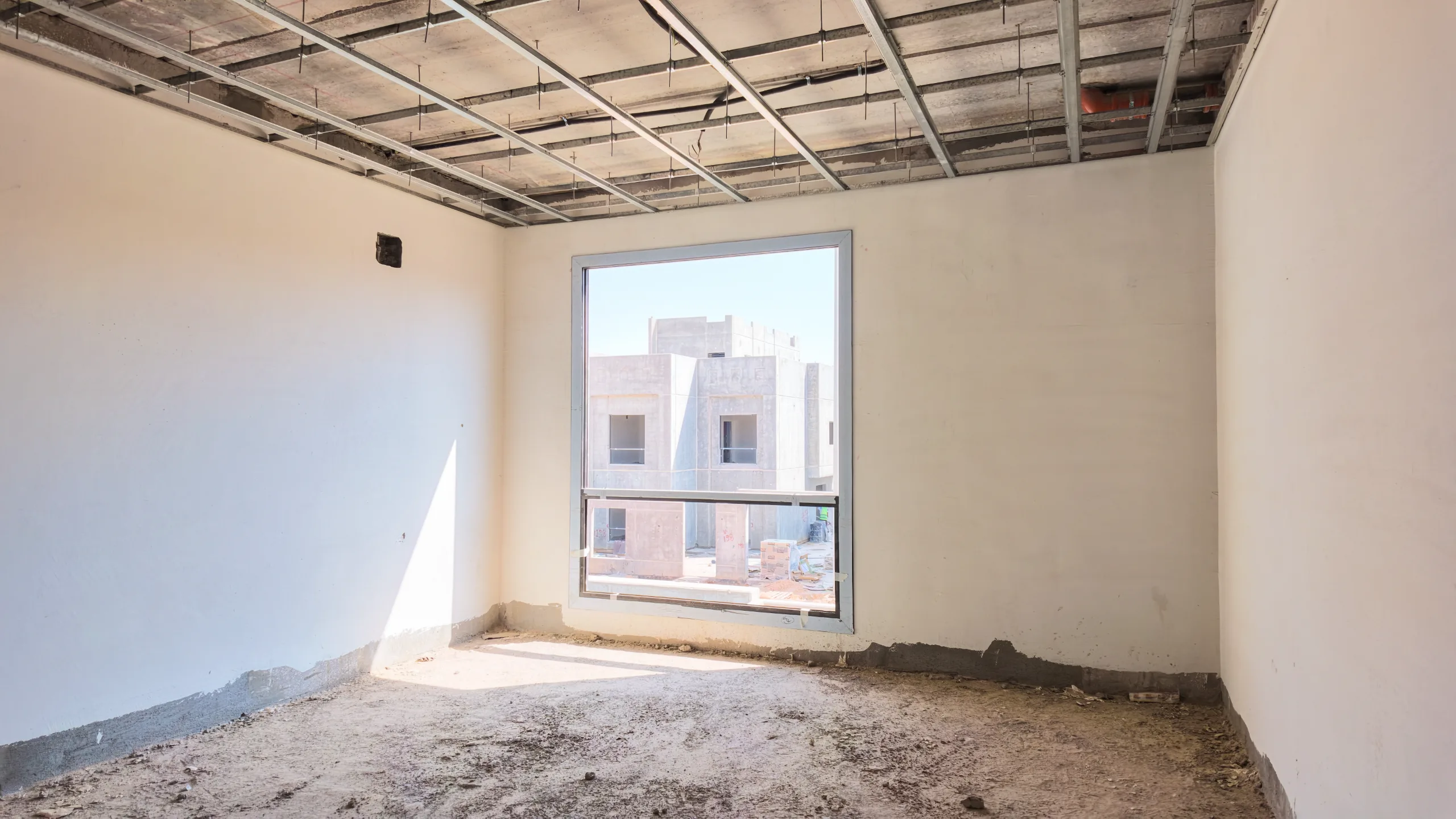

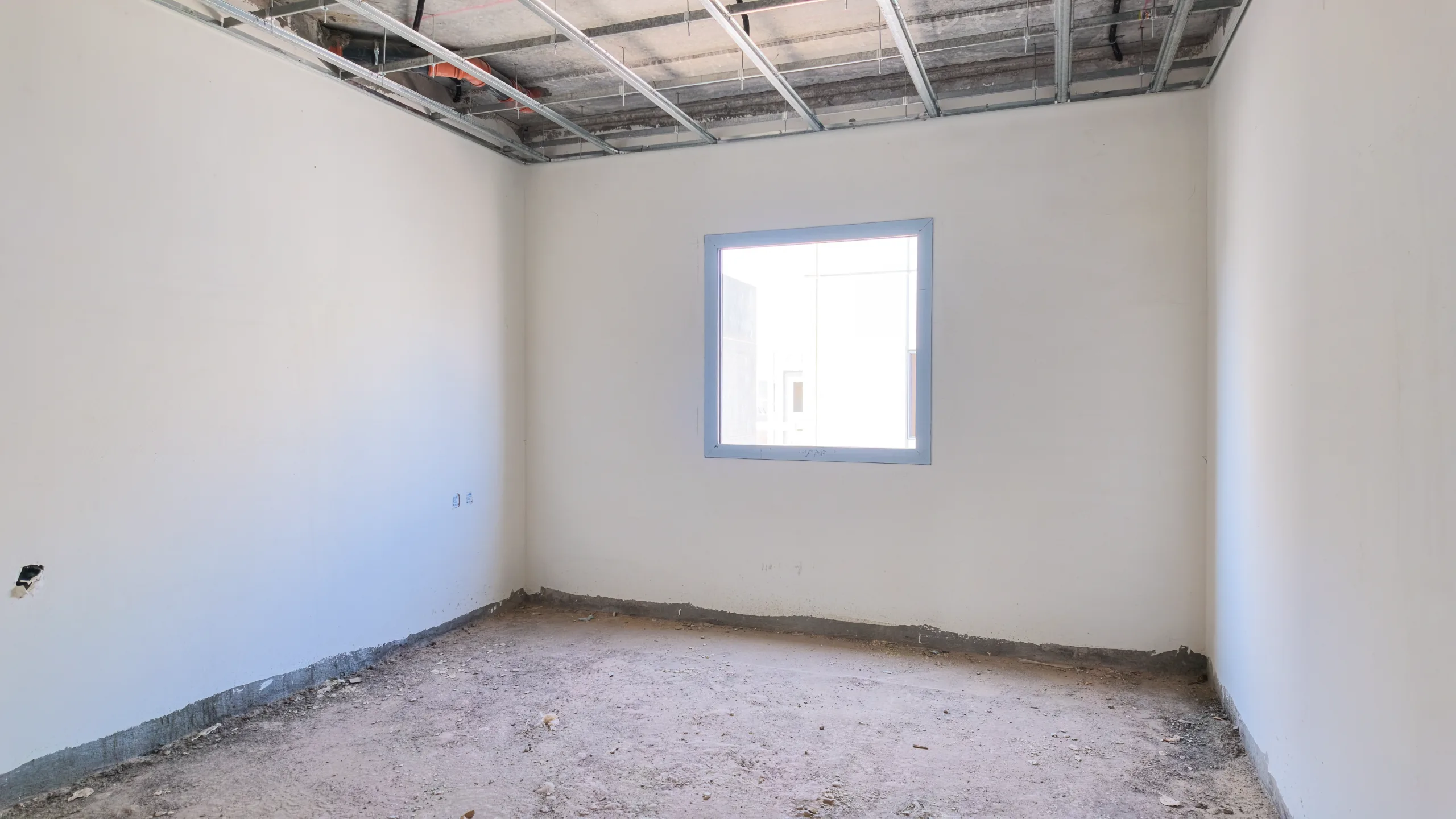

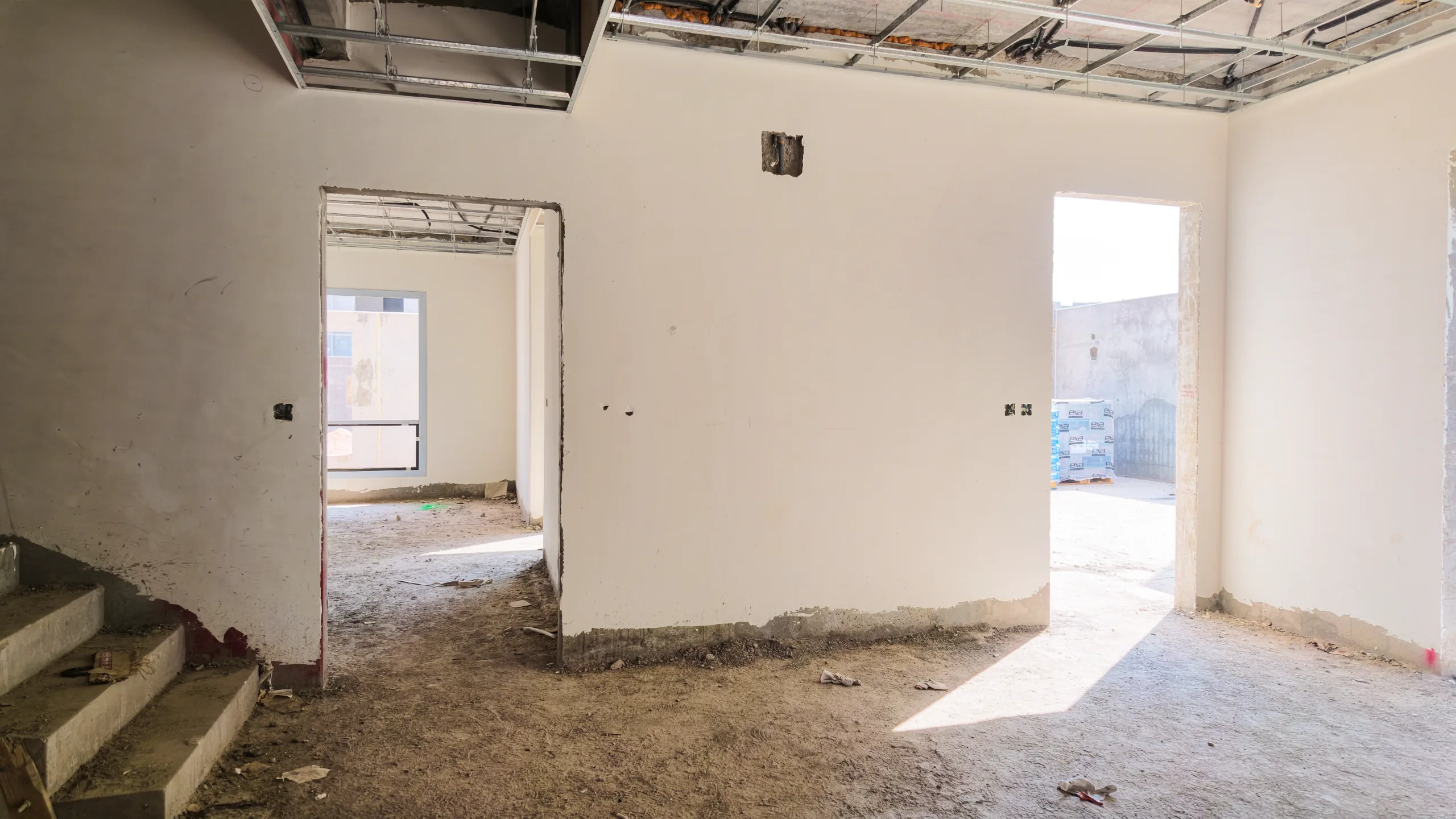

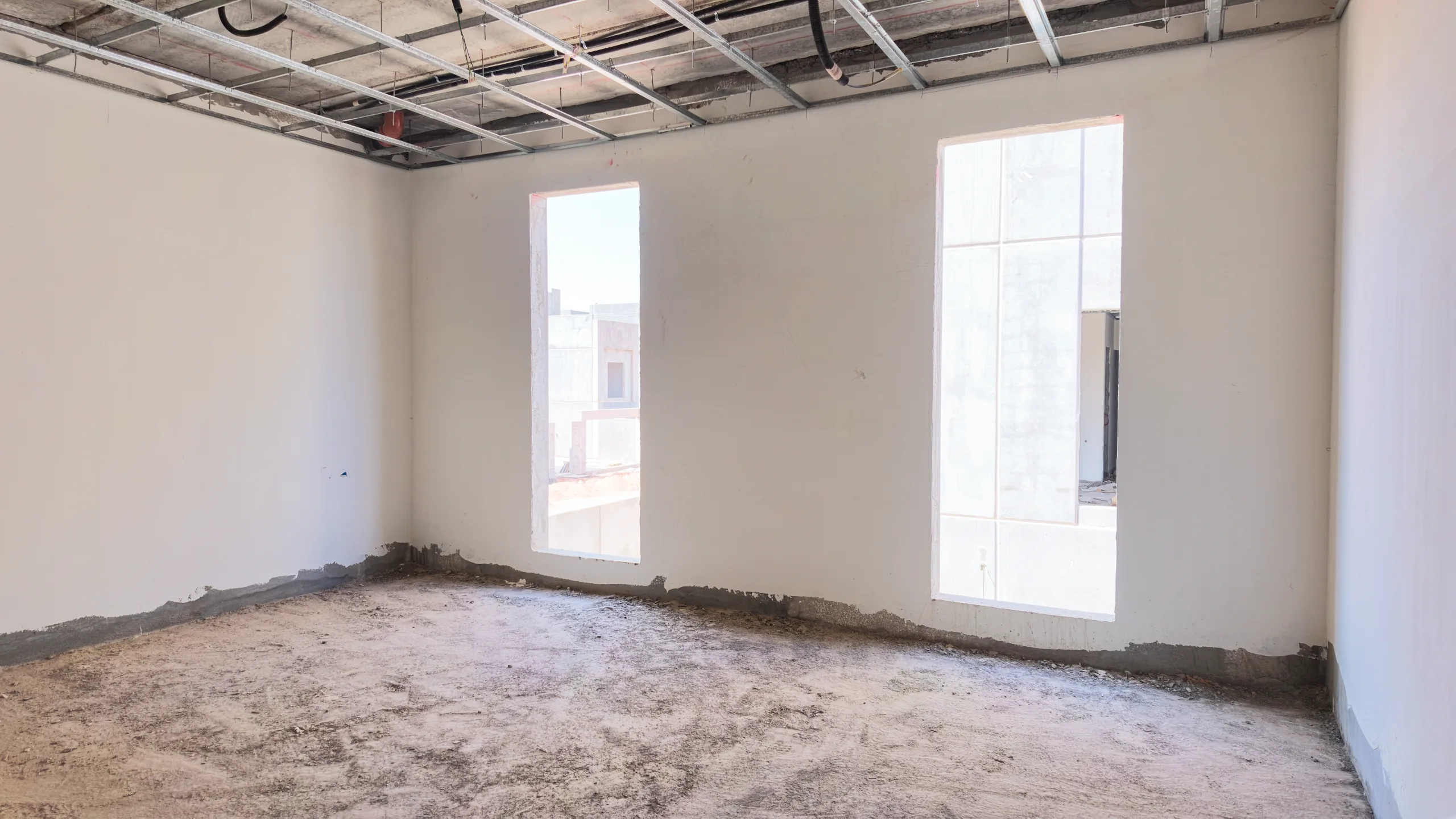

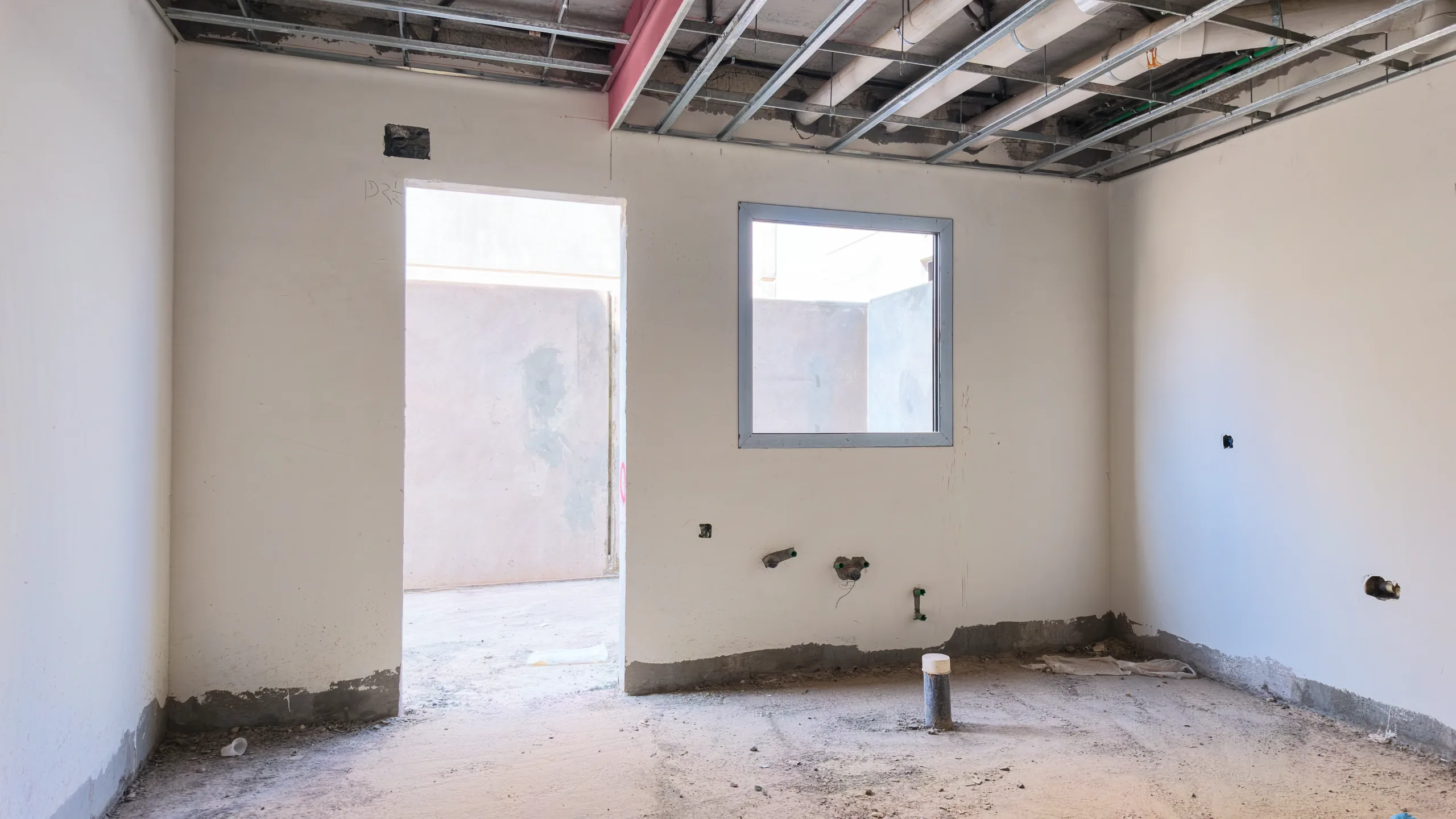

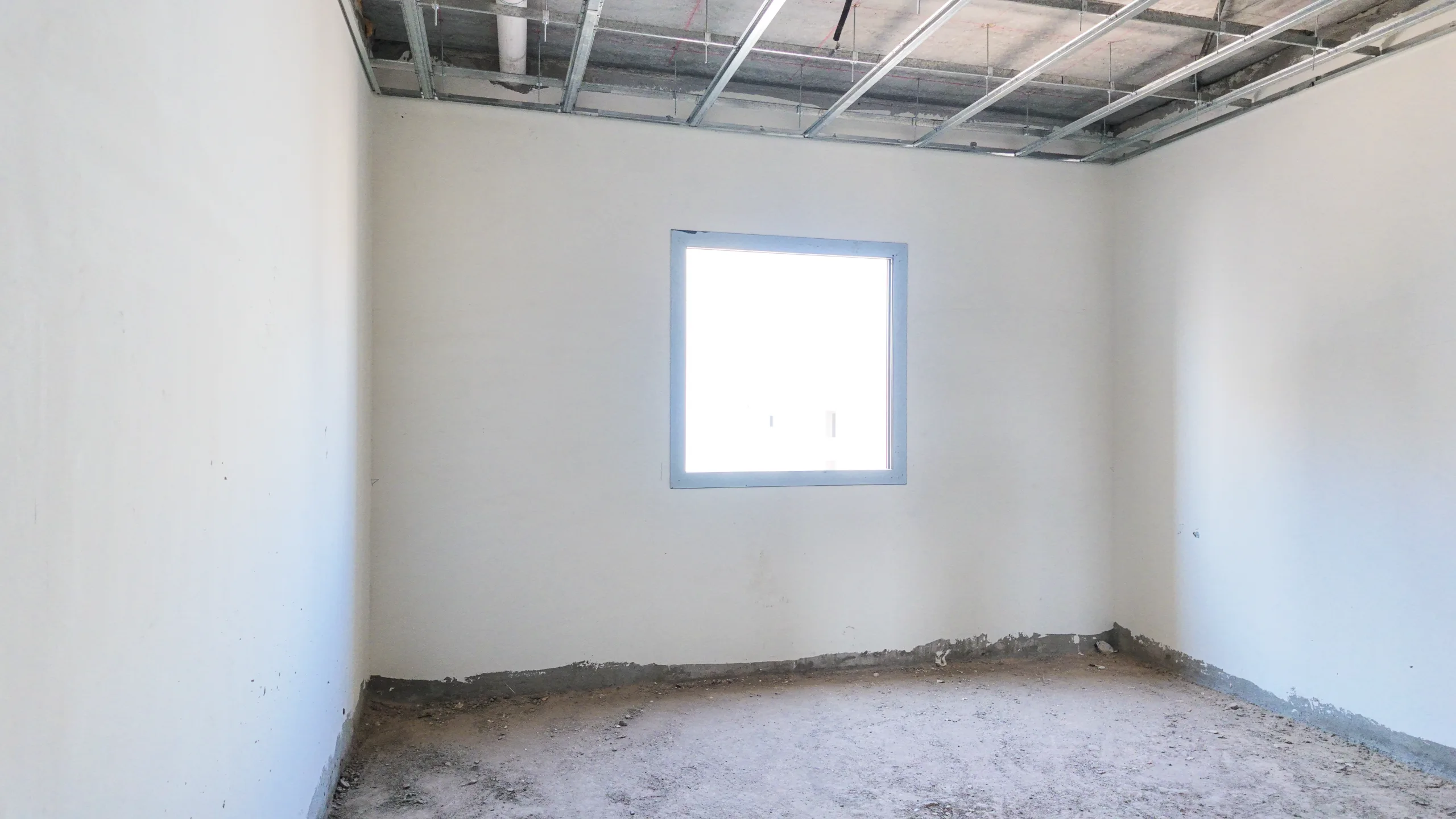

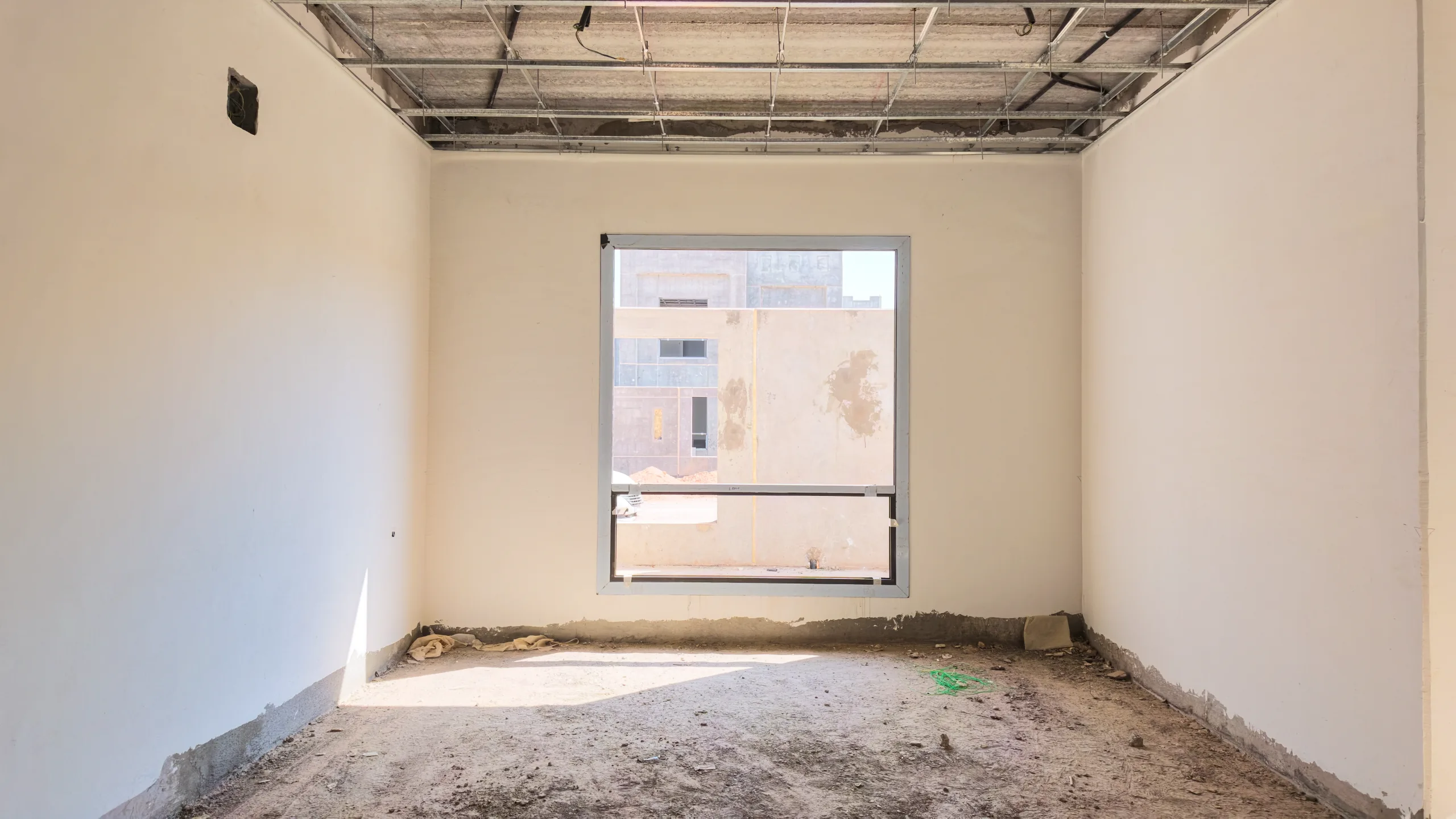

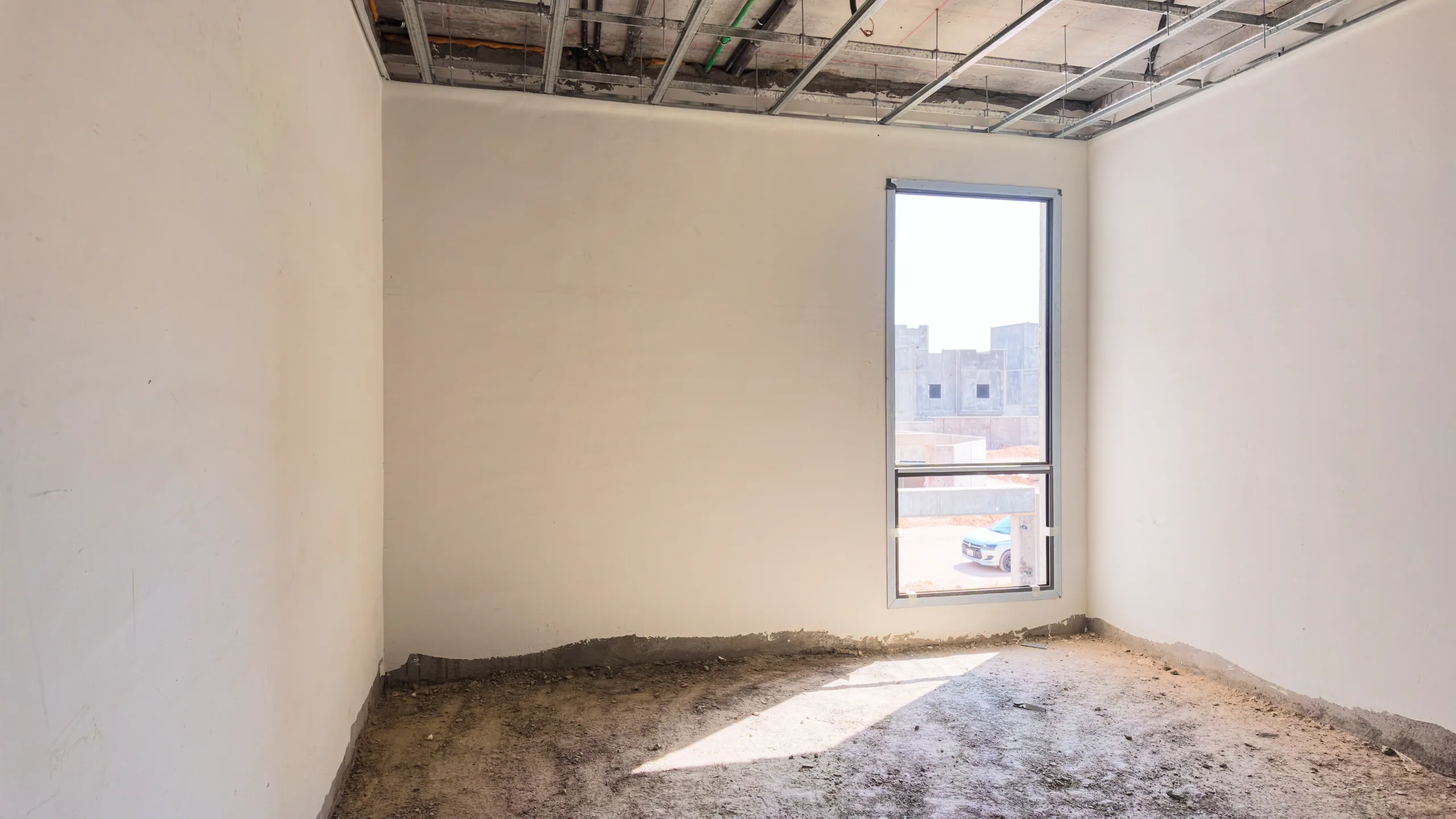

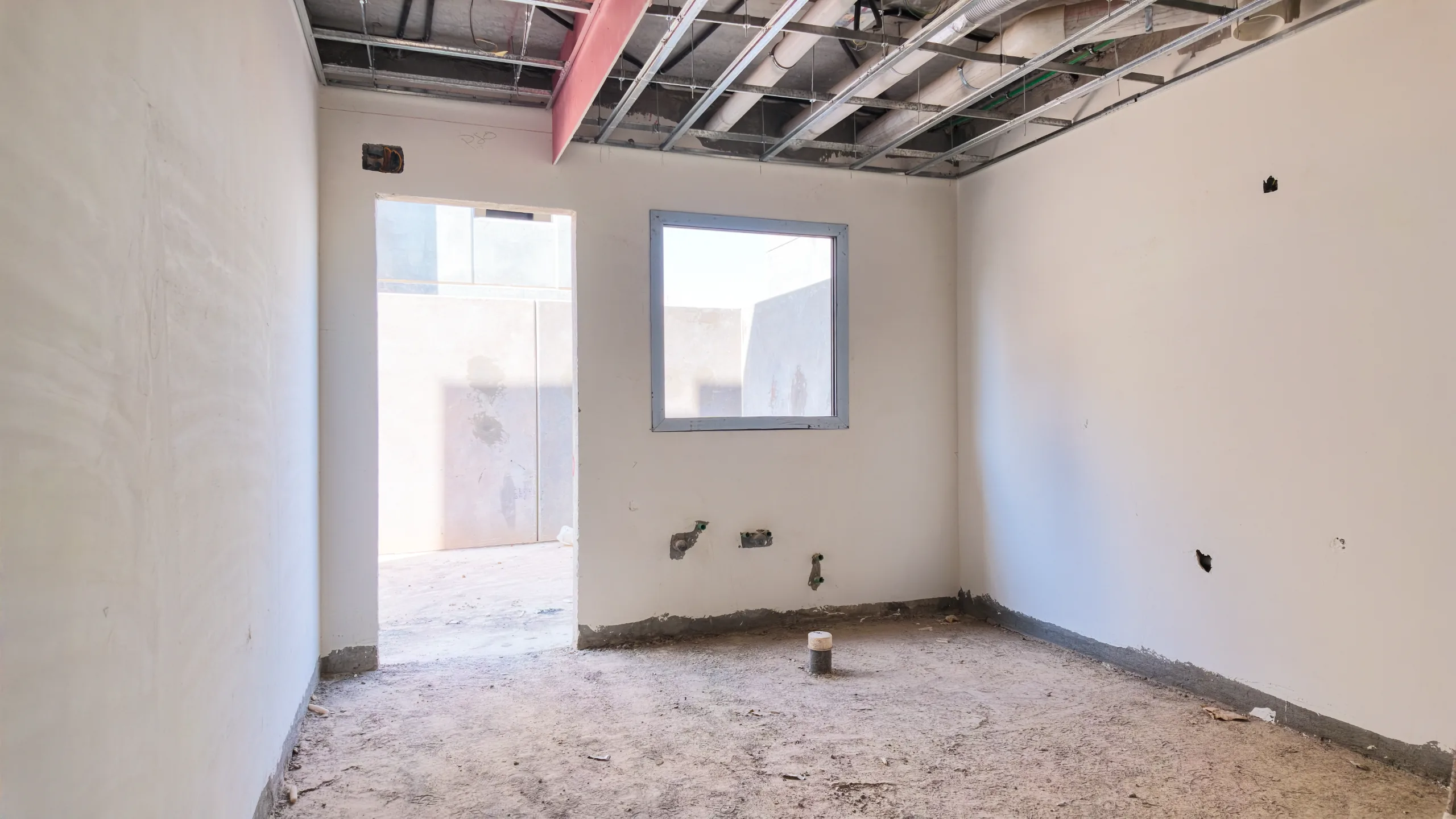

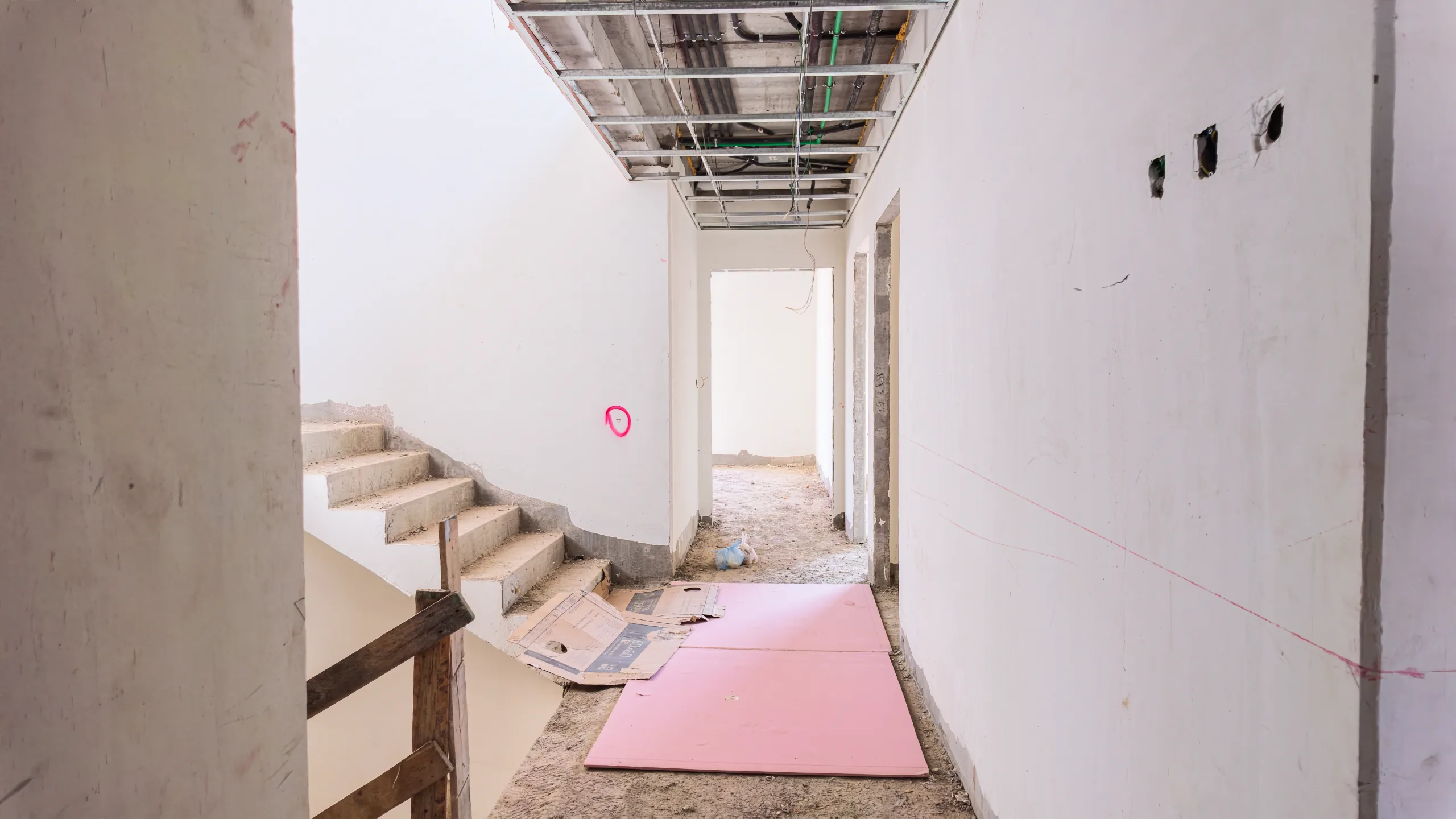

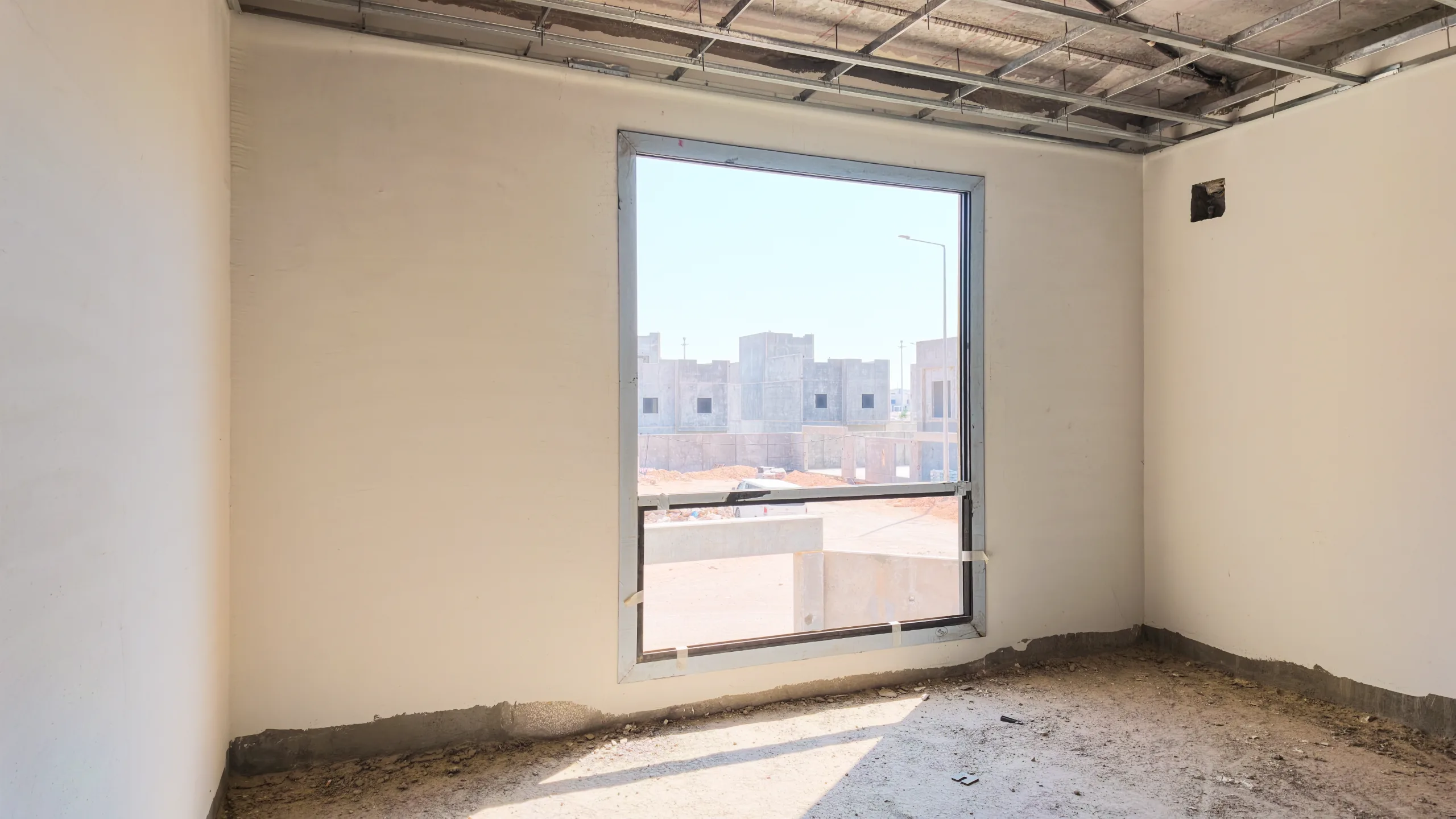

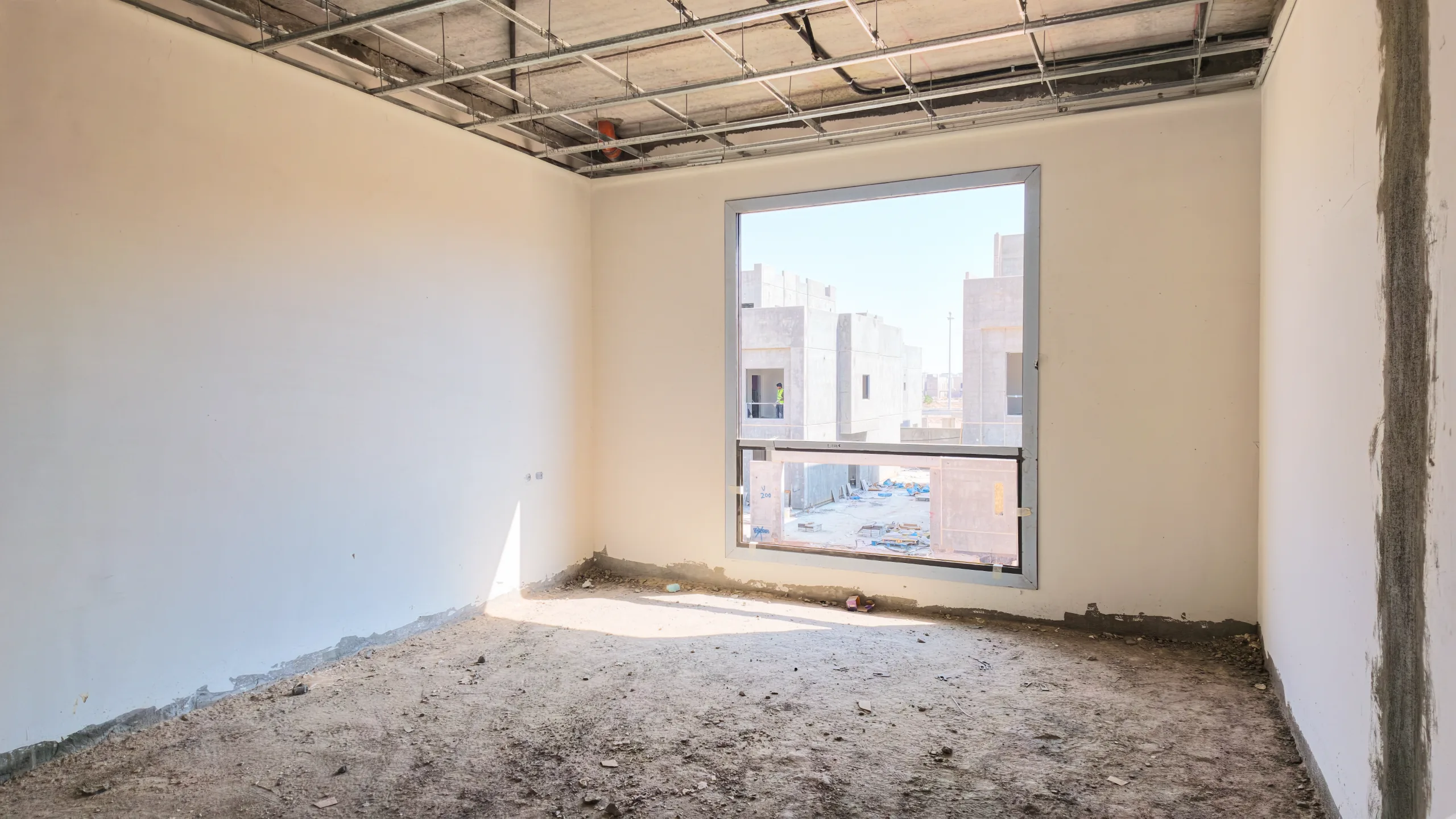

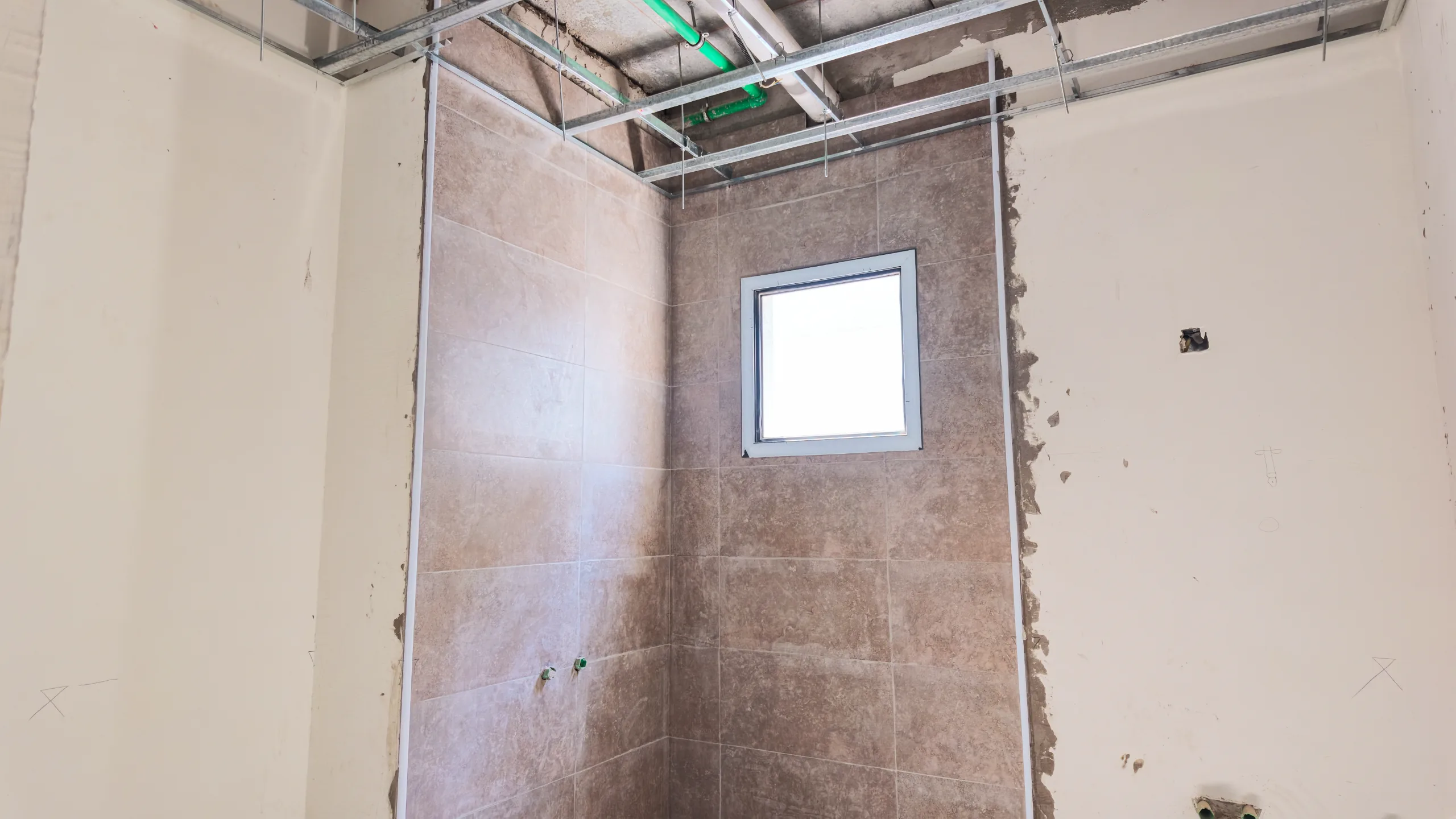

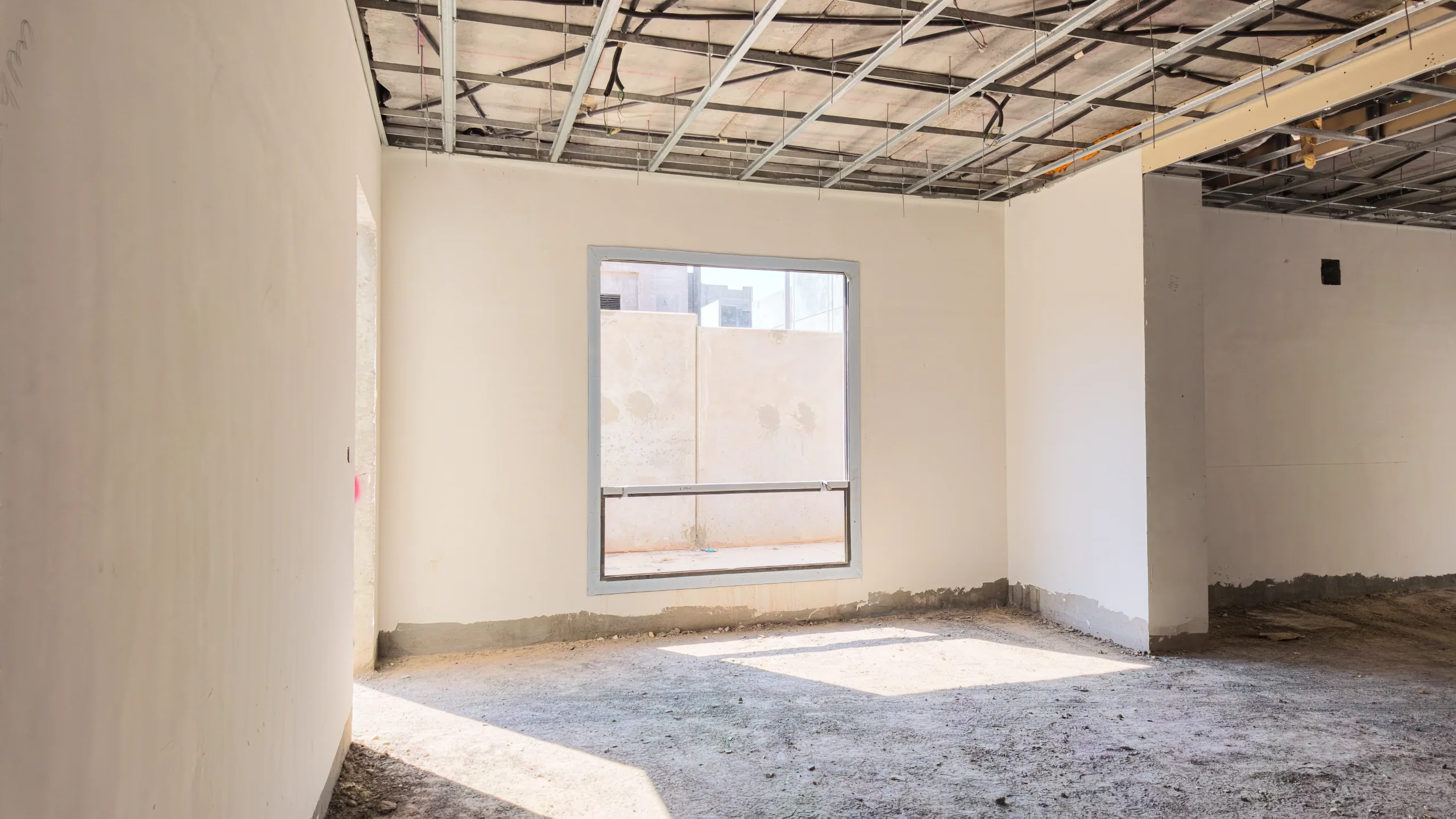

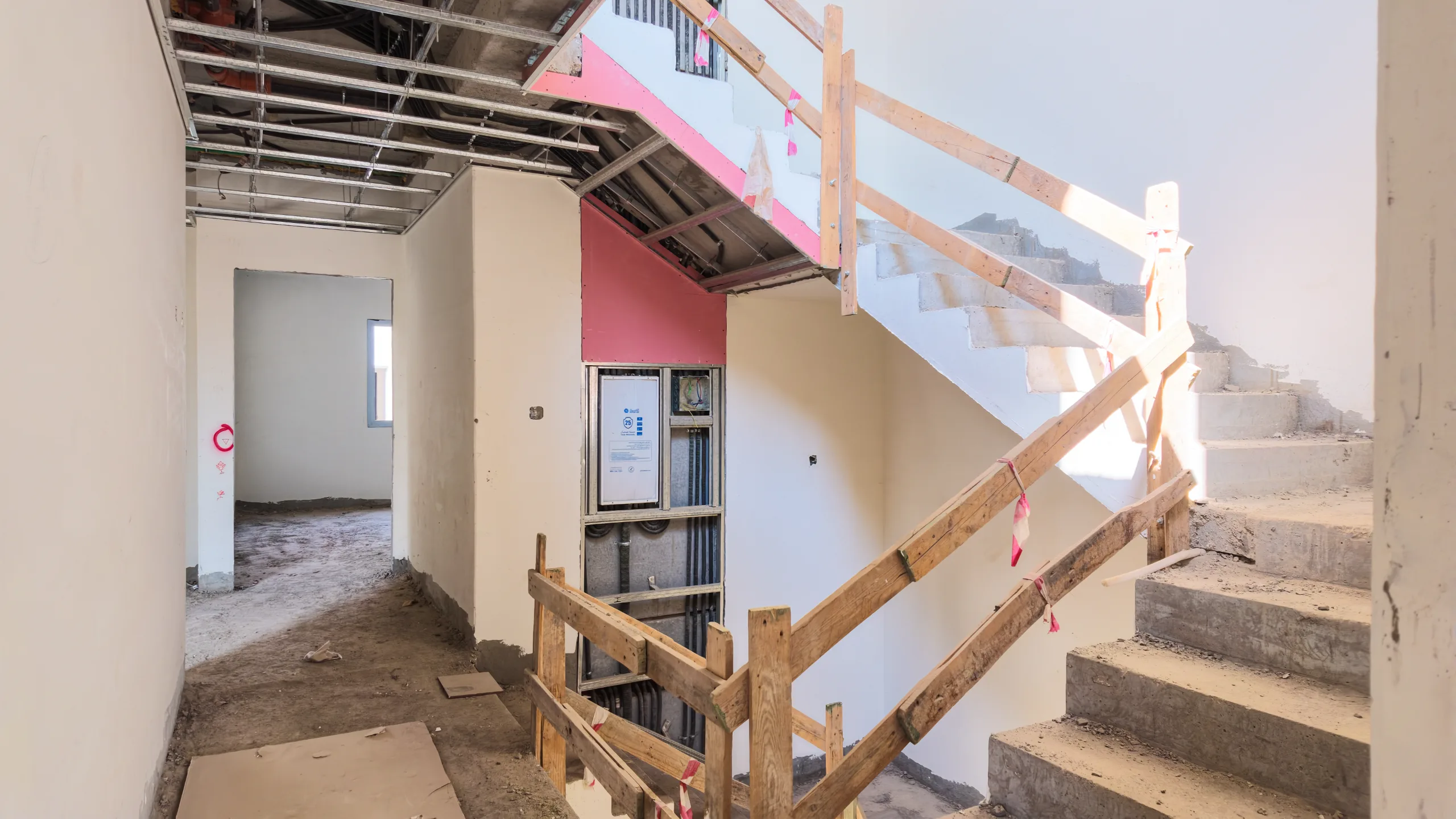

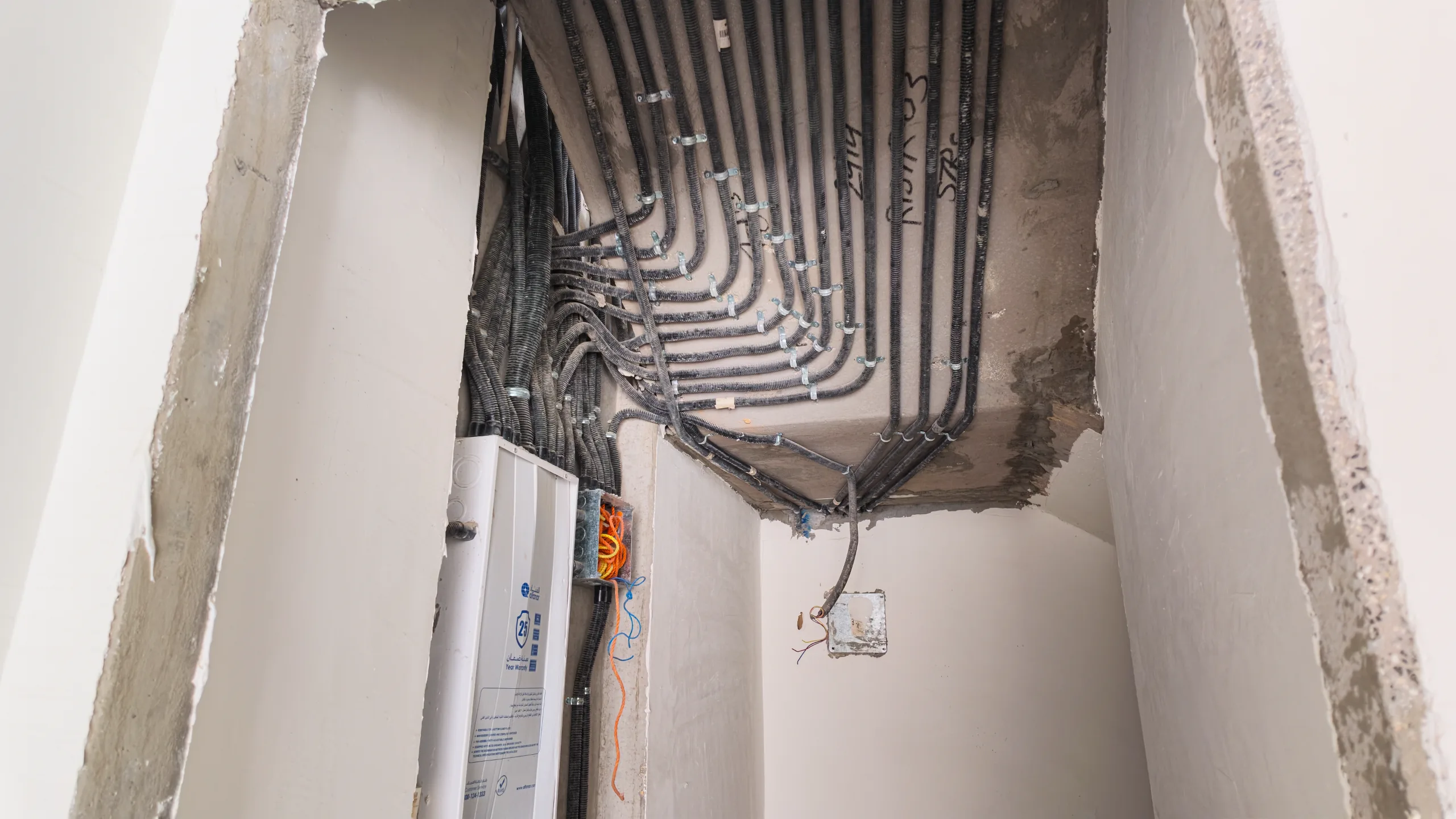

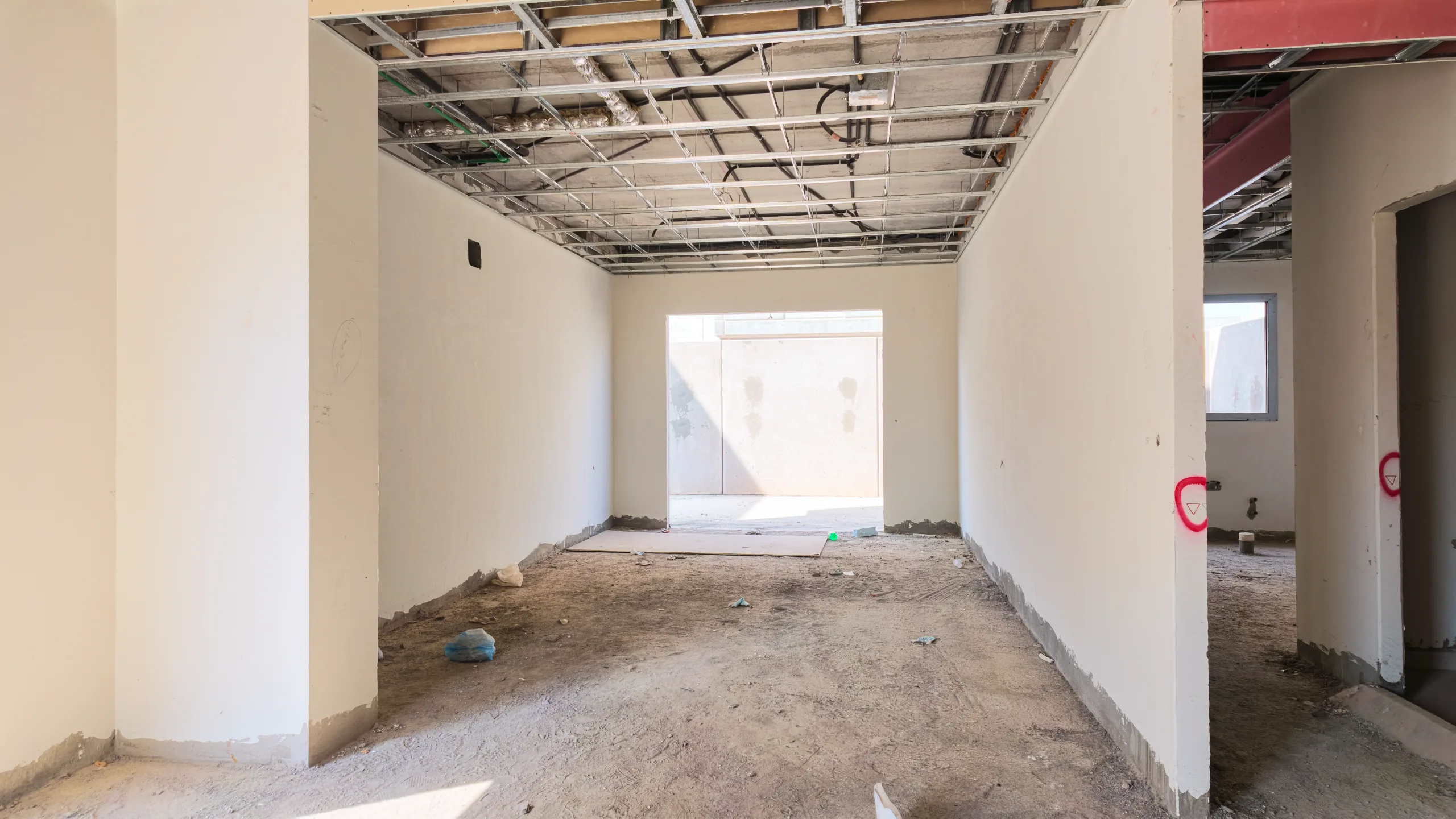

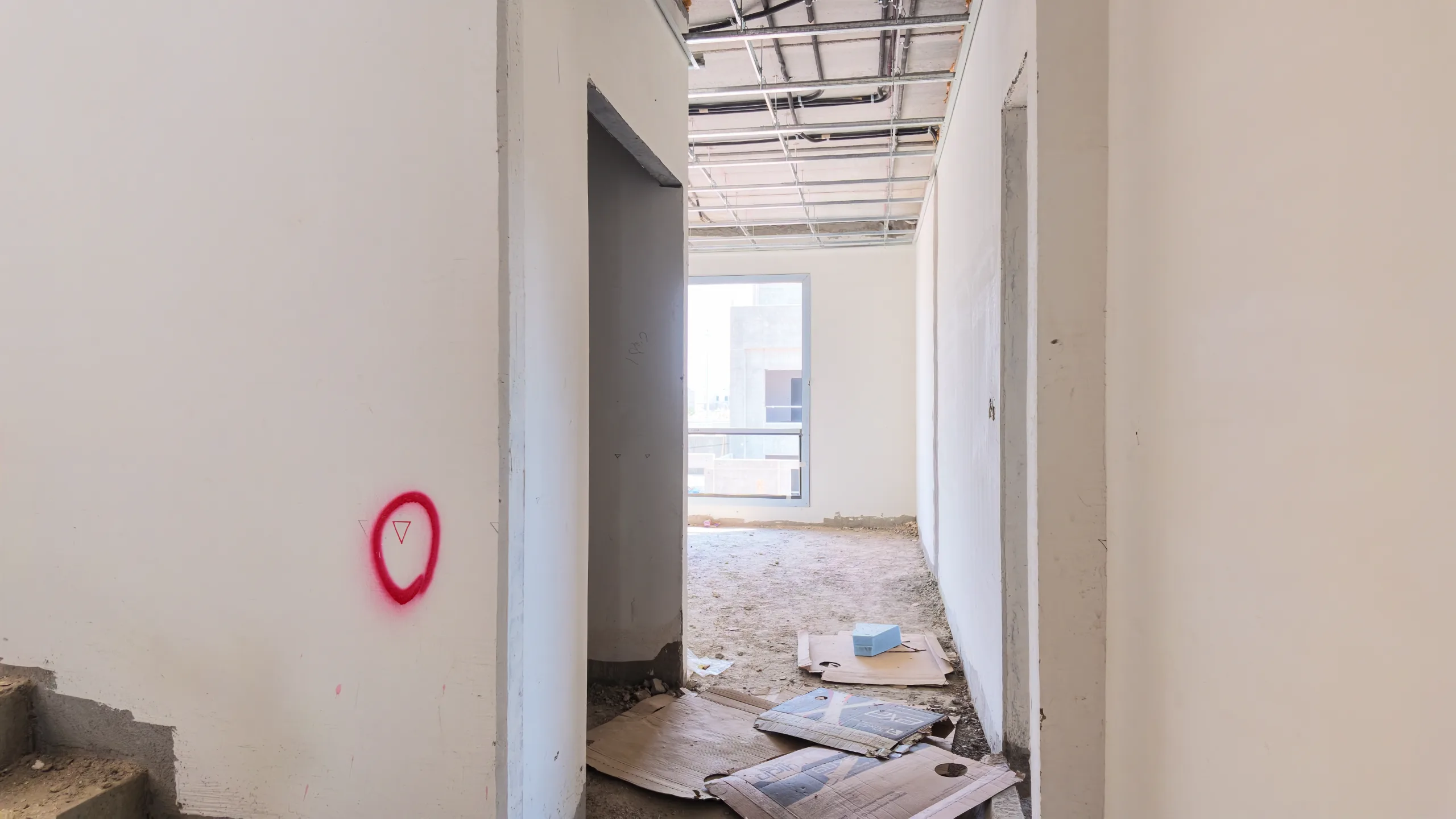

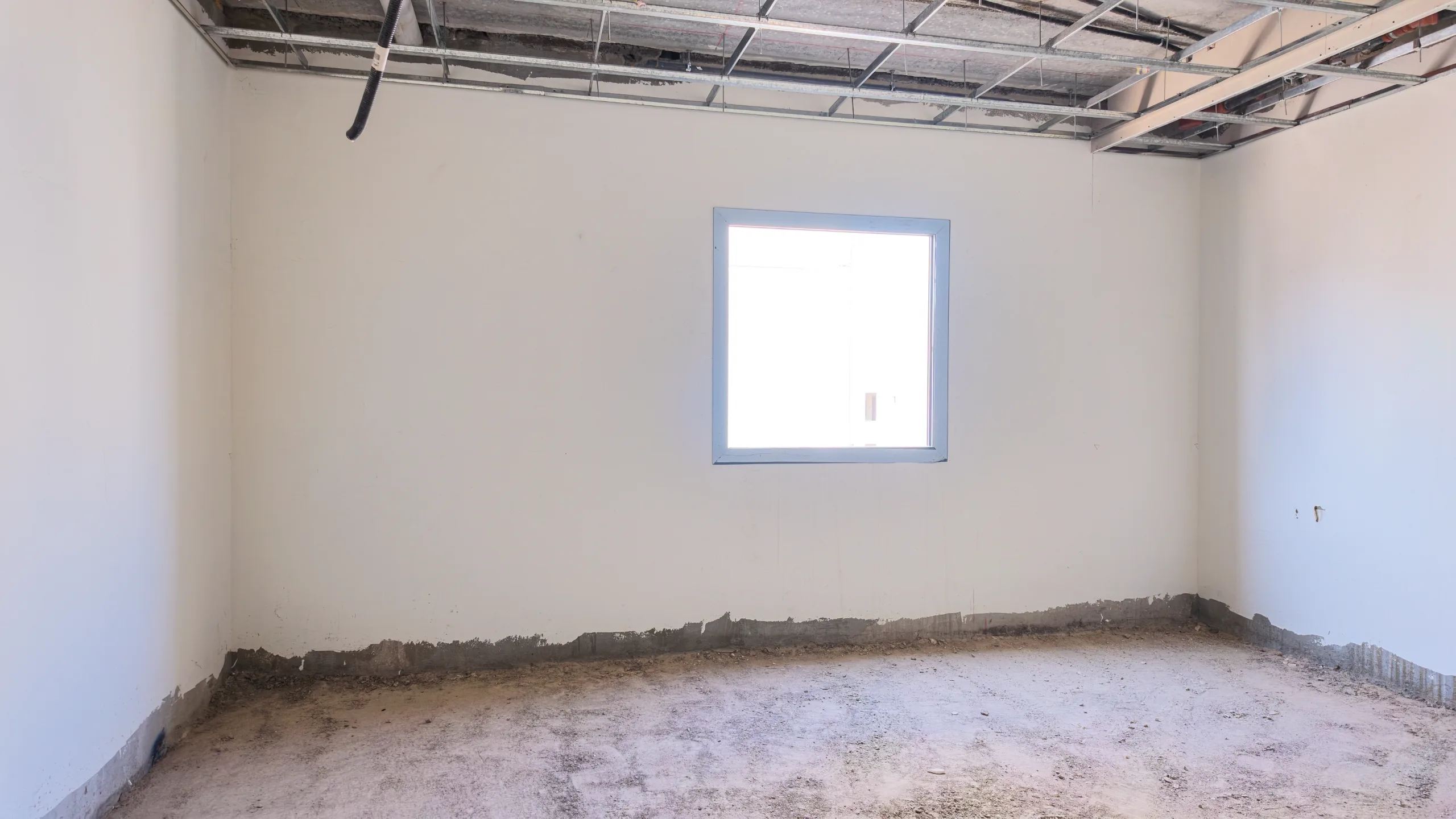

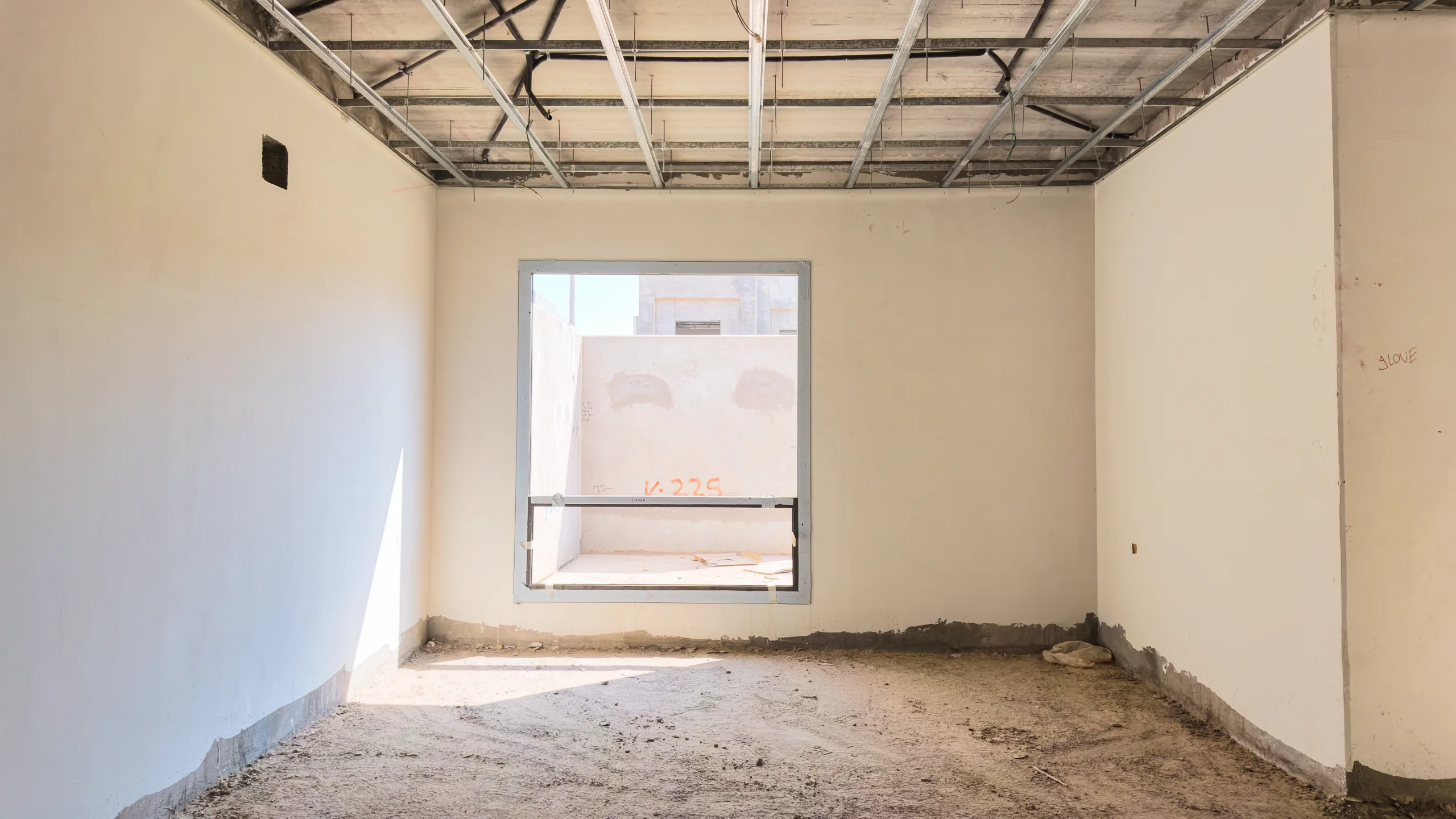

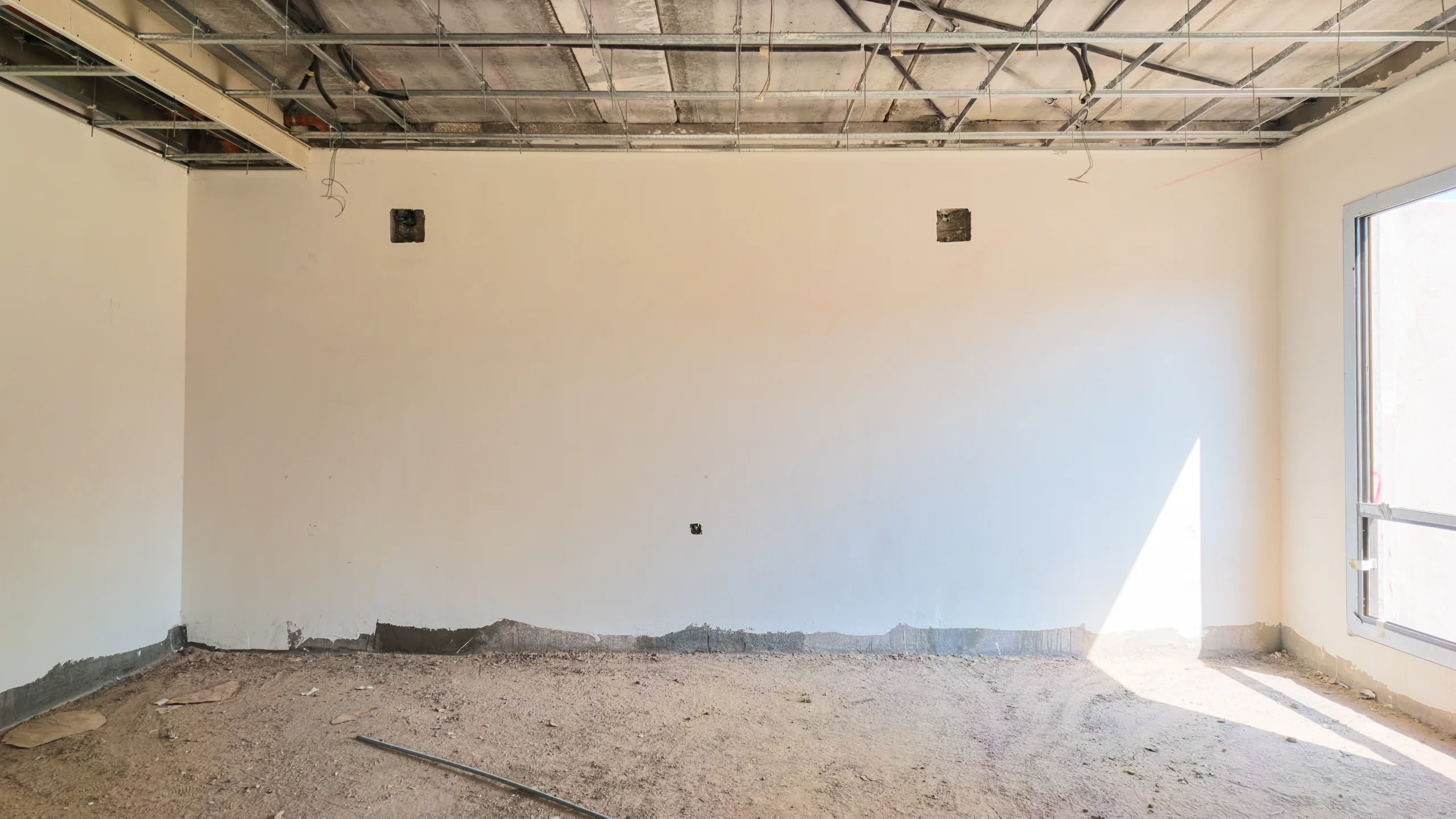

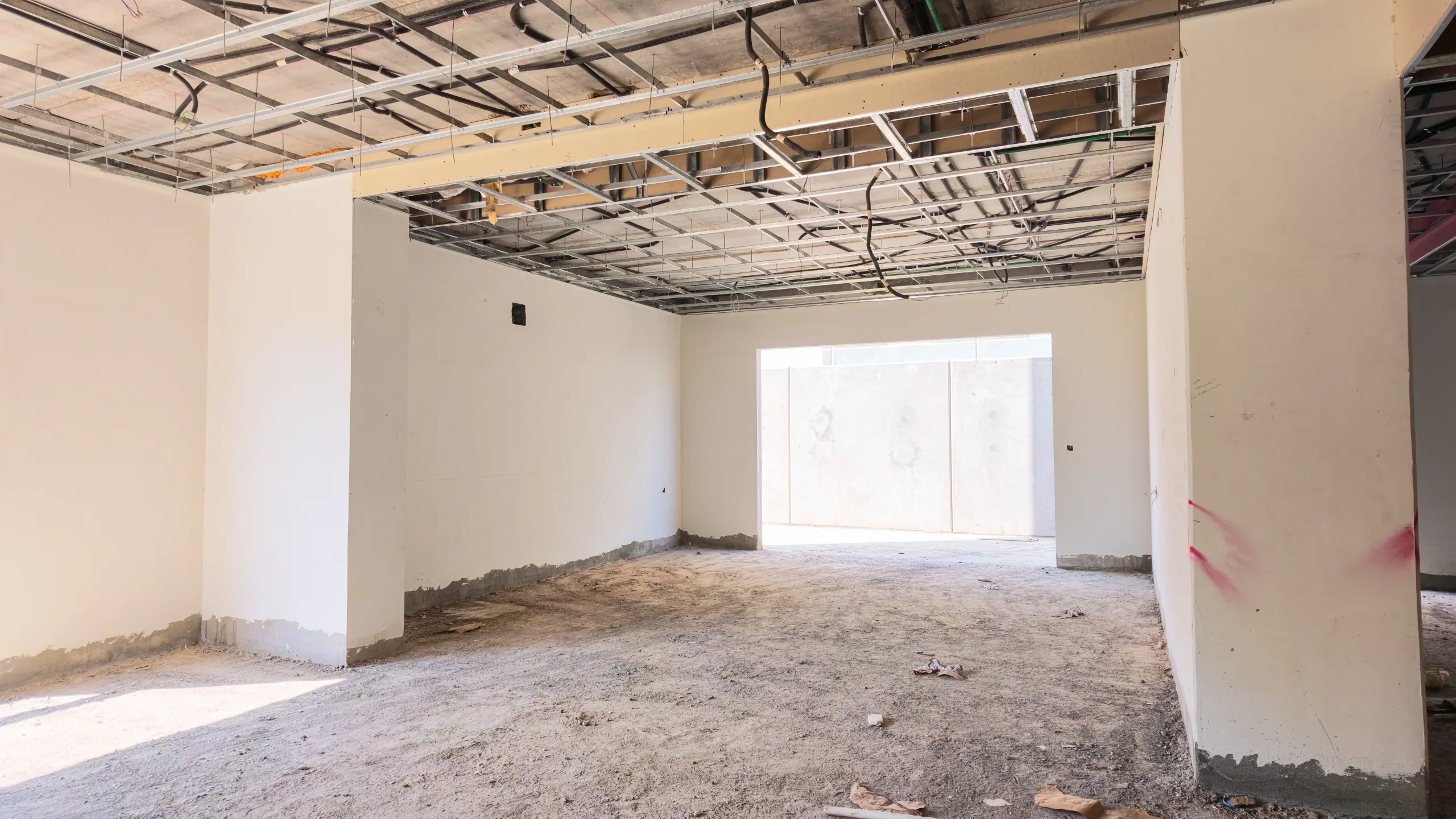

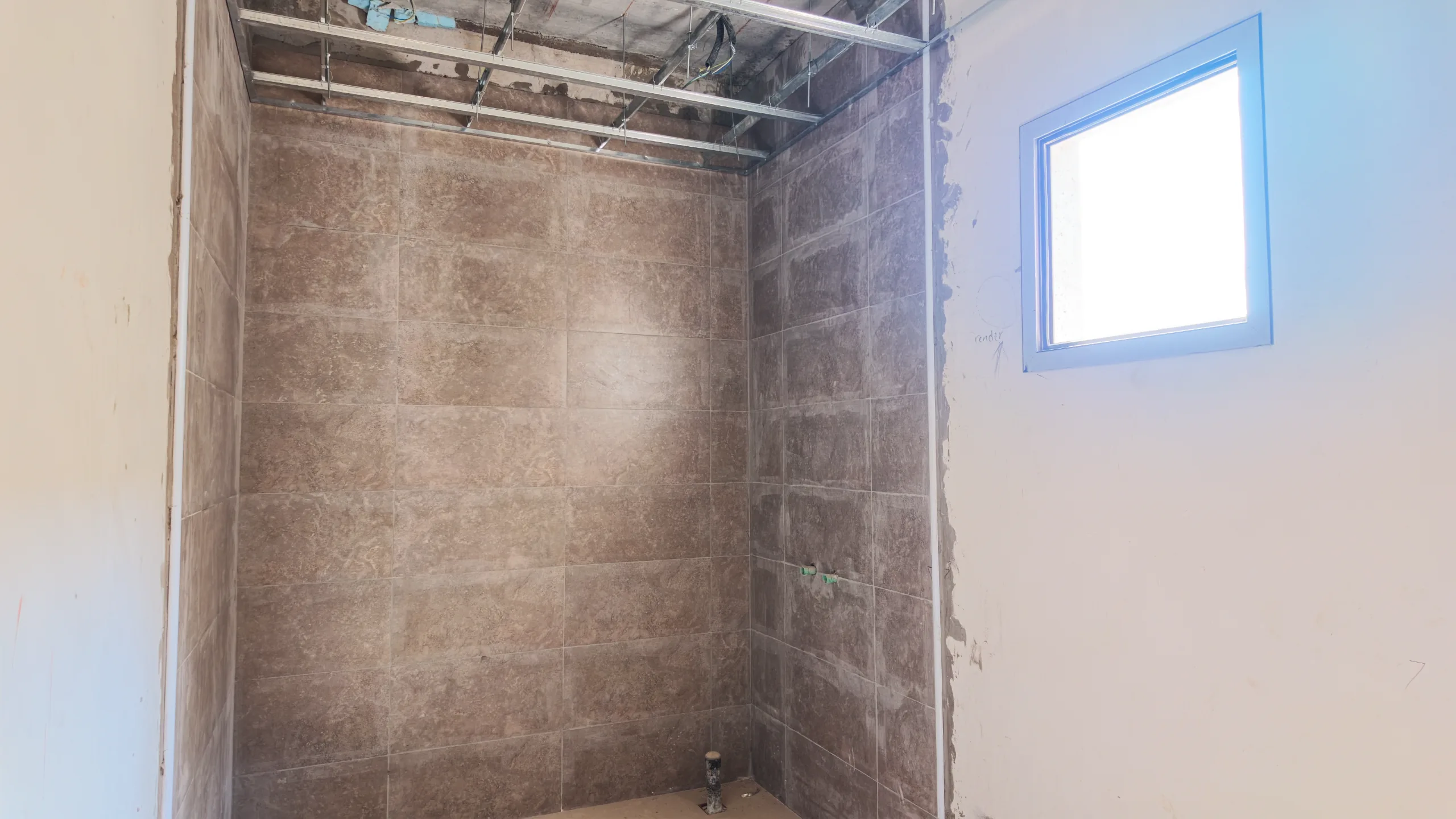

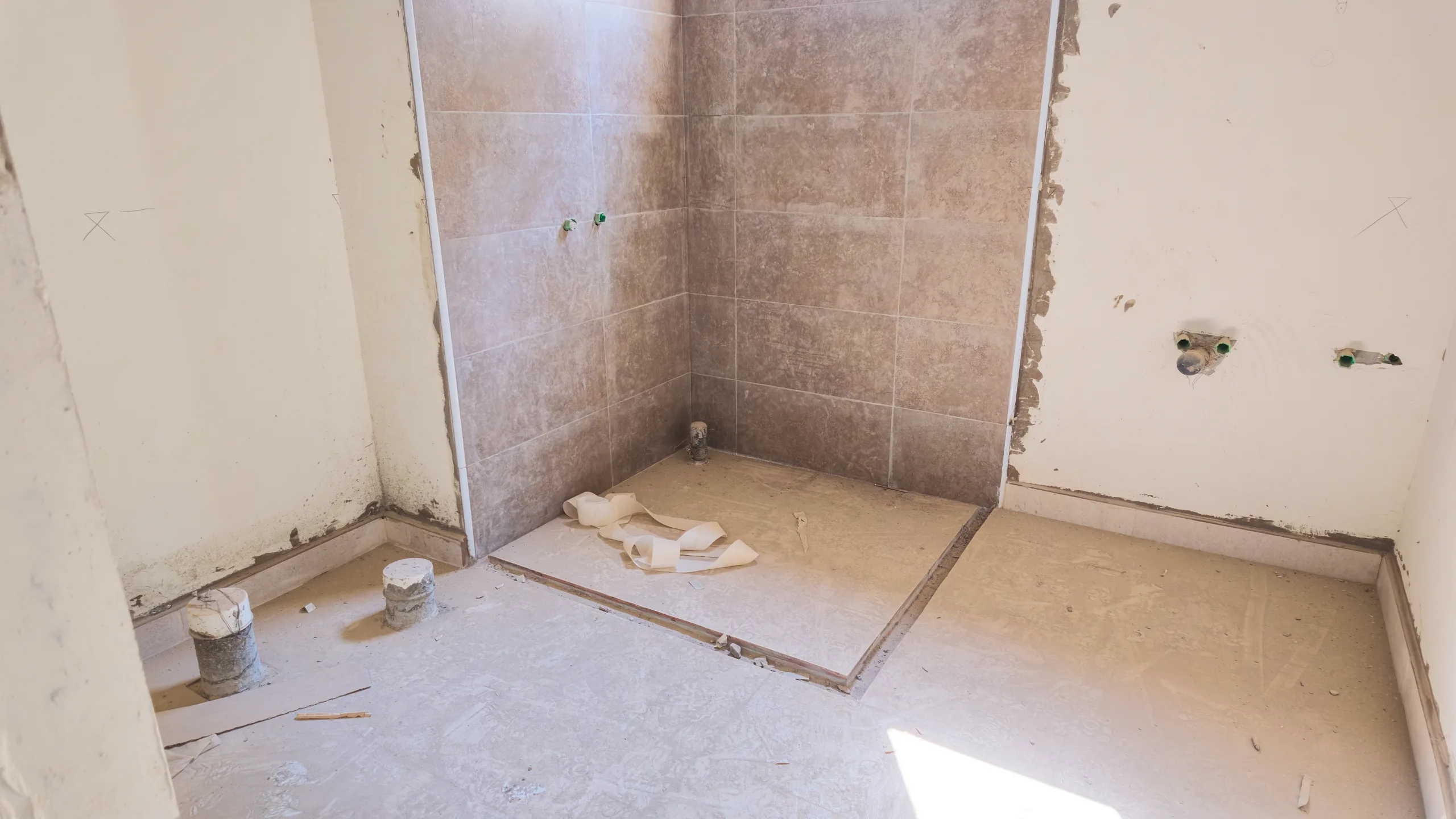

تقدم في أعمال التشطيبات الداخلية والخارجية بنسبة 8%، حيث تظهر الوحدات في مراحل متقدمة من التجهيز الإنشائي.

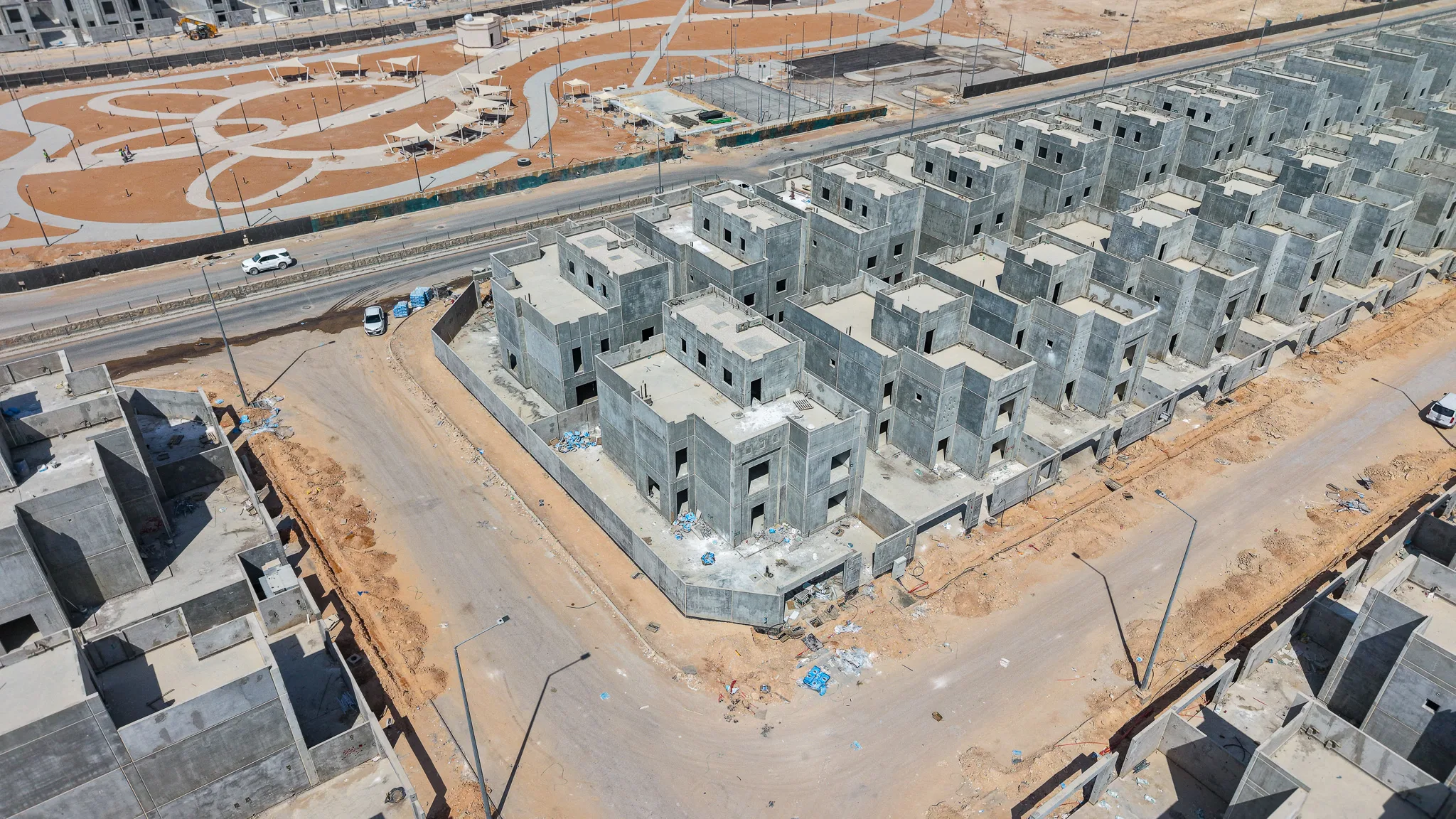

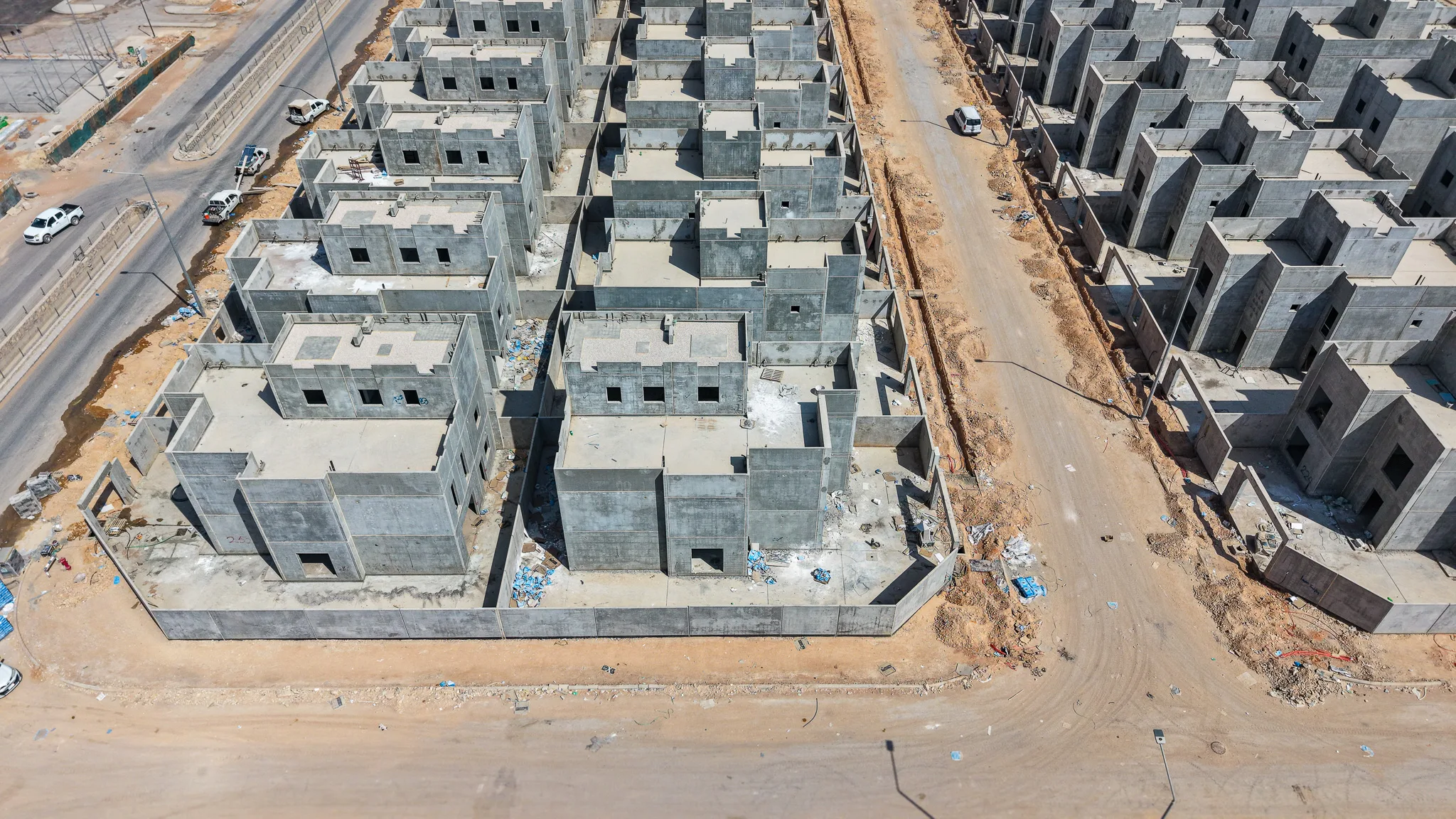

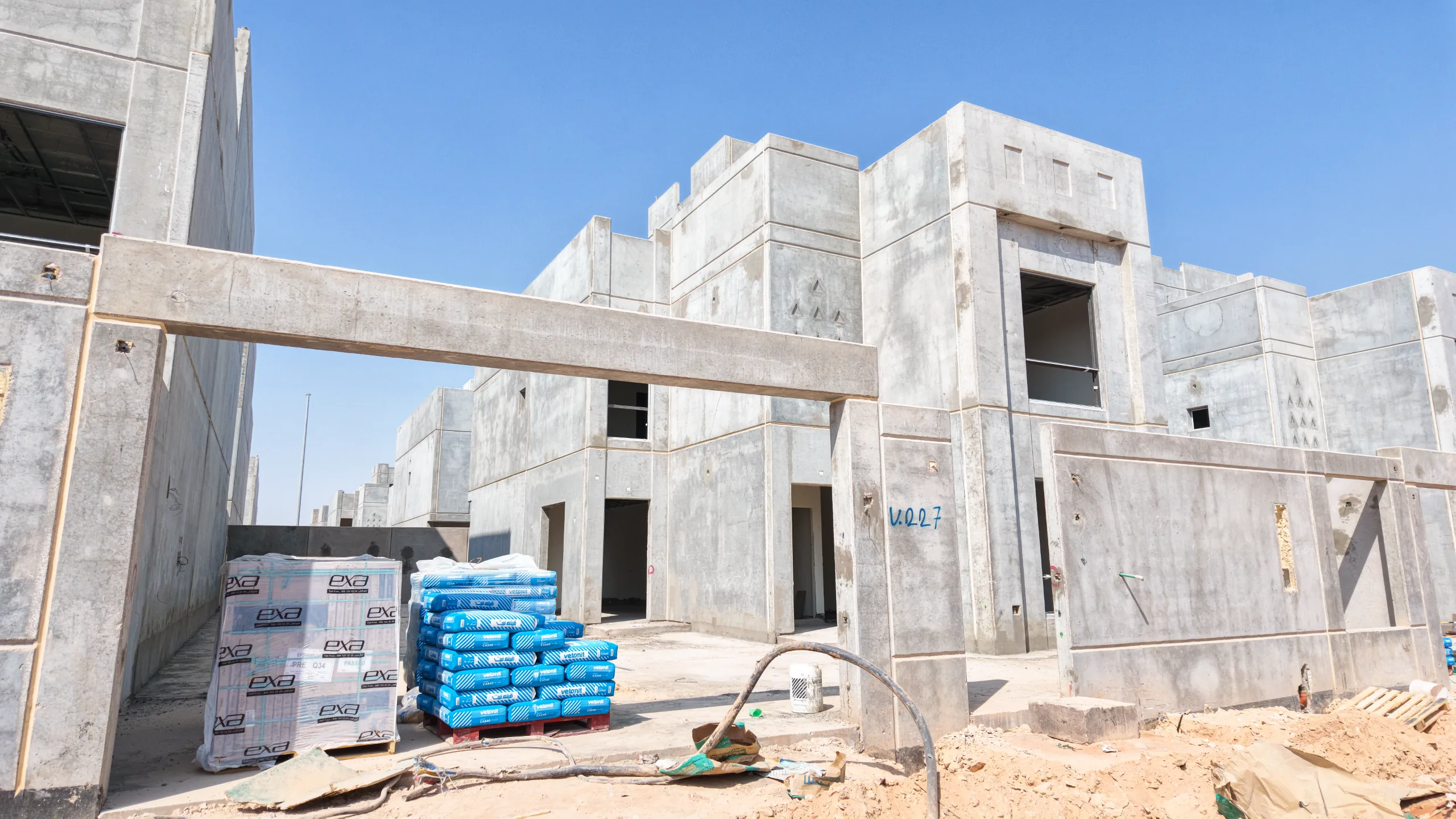

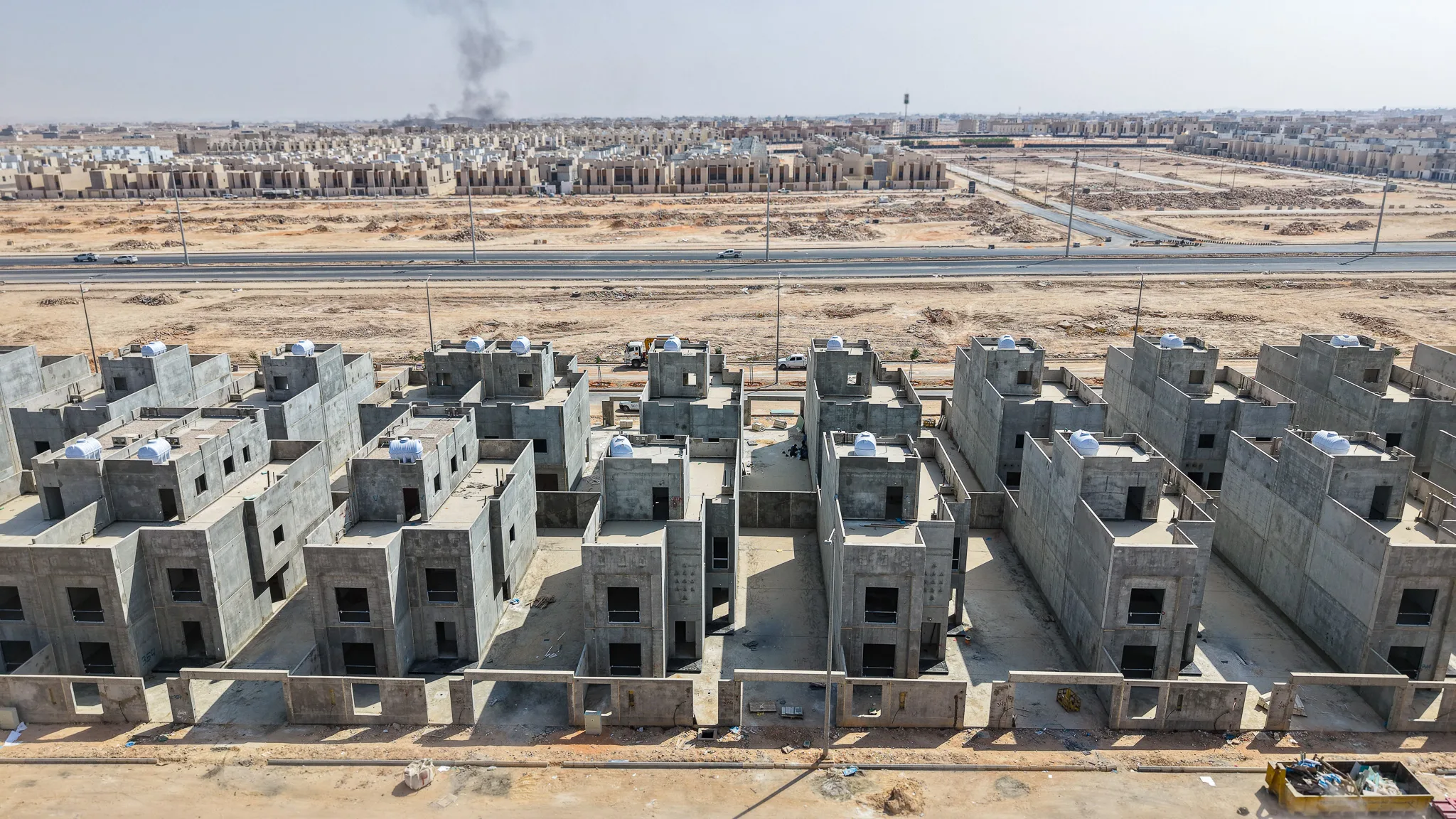

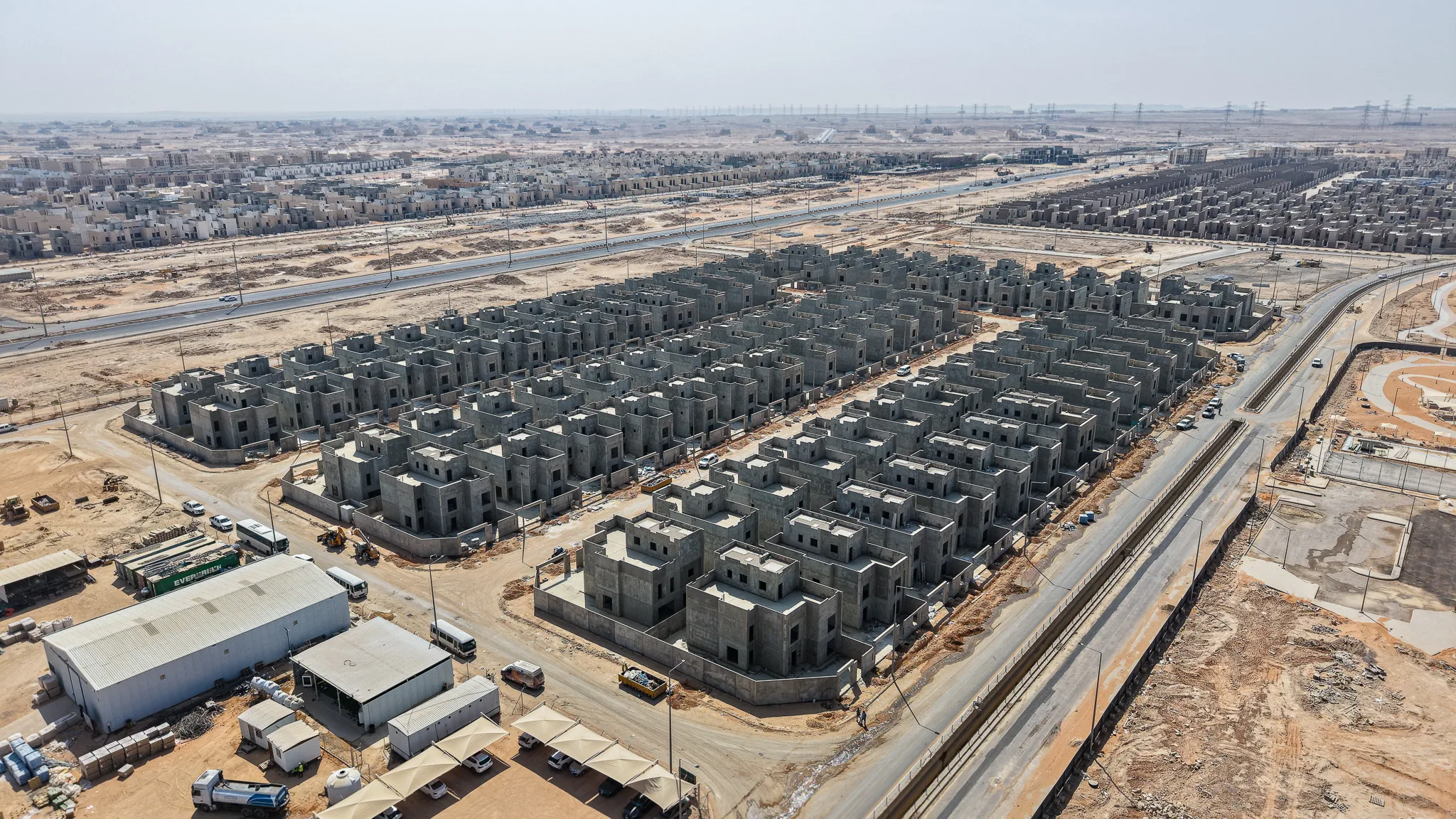

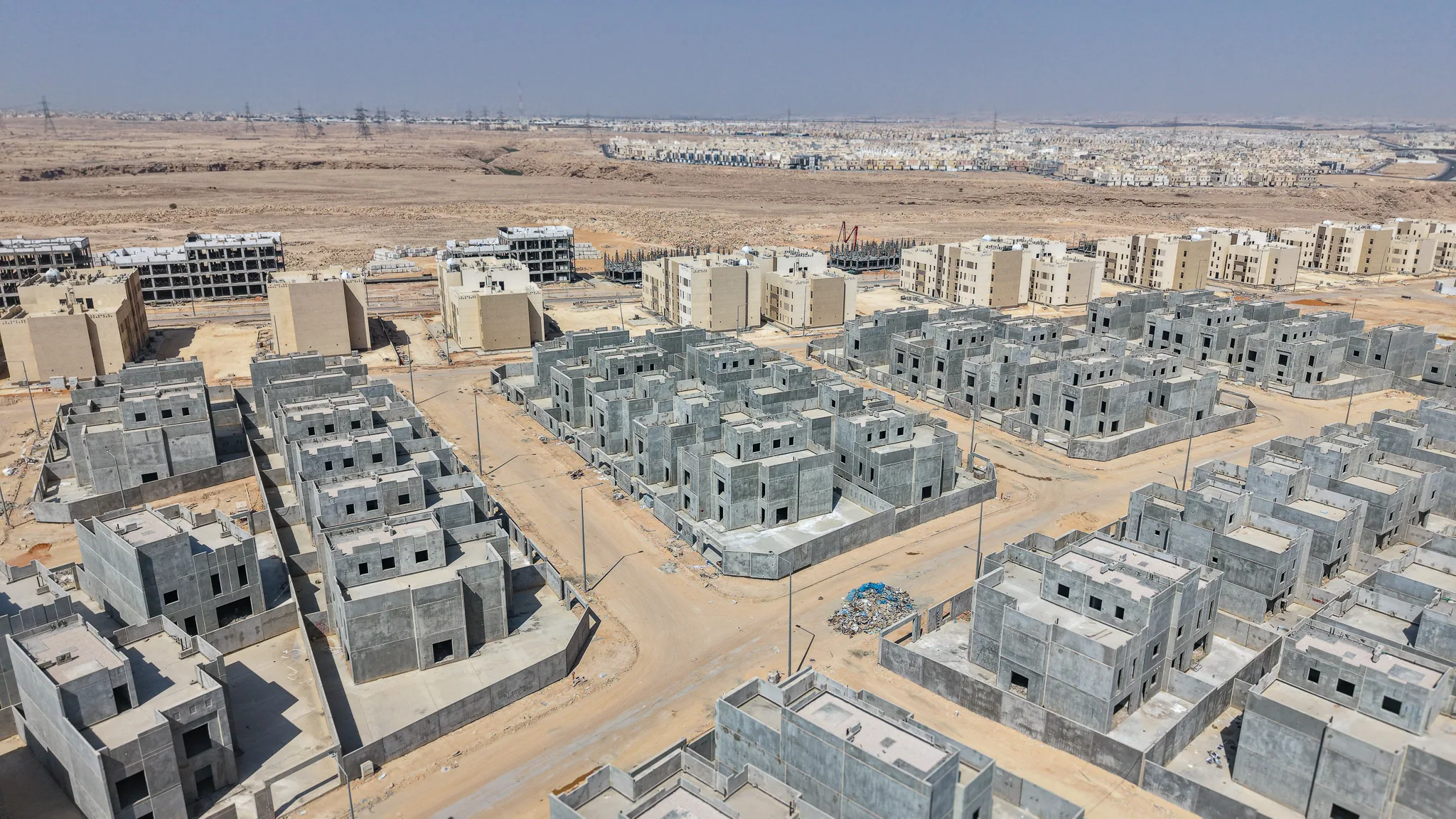

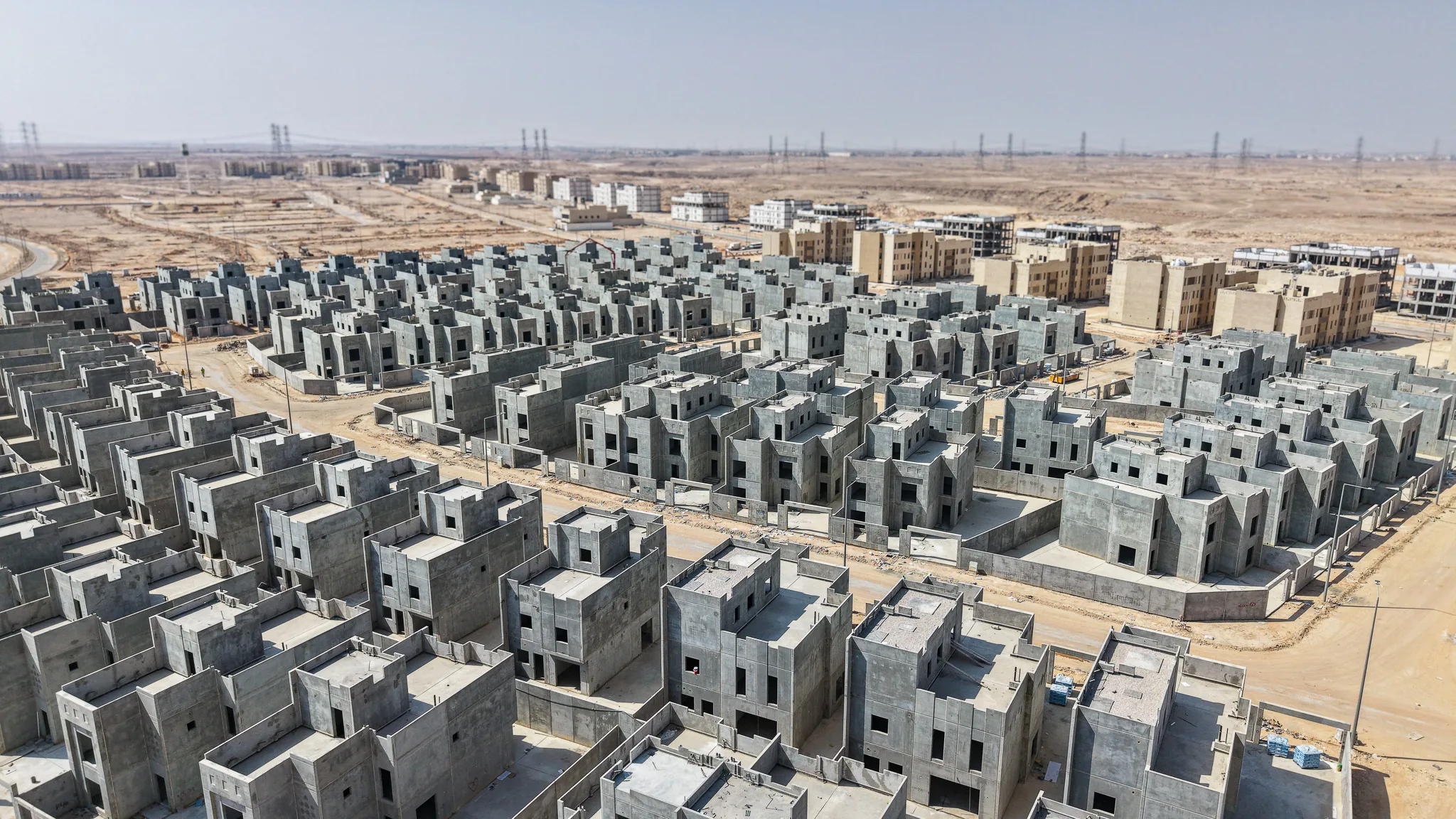

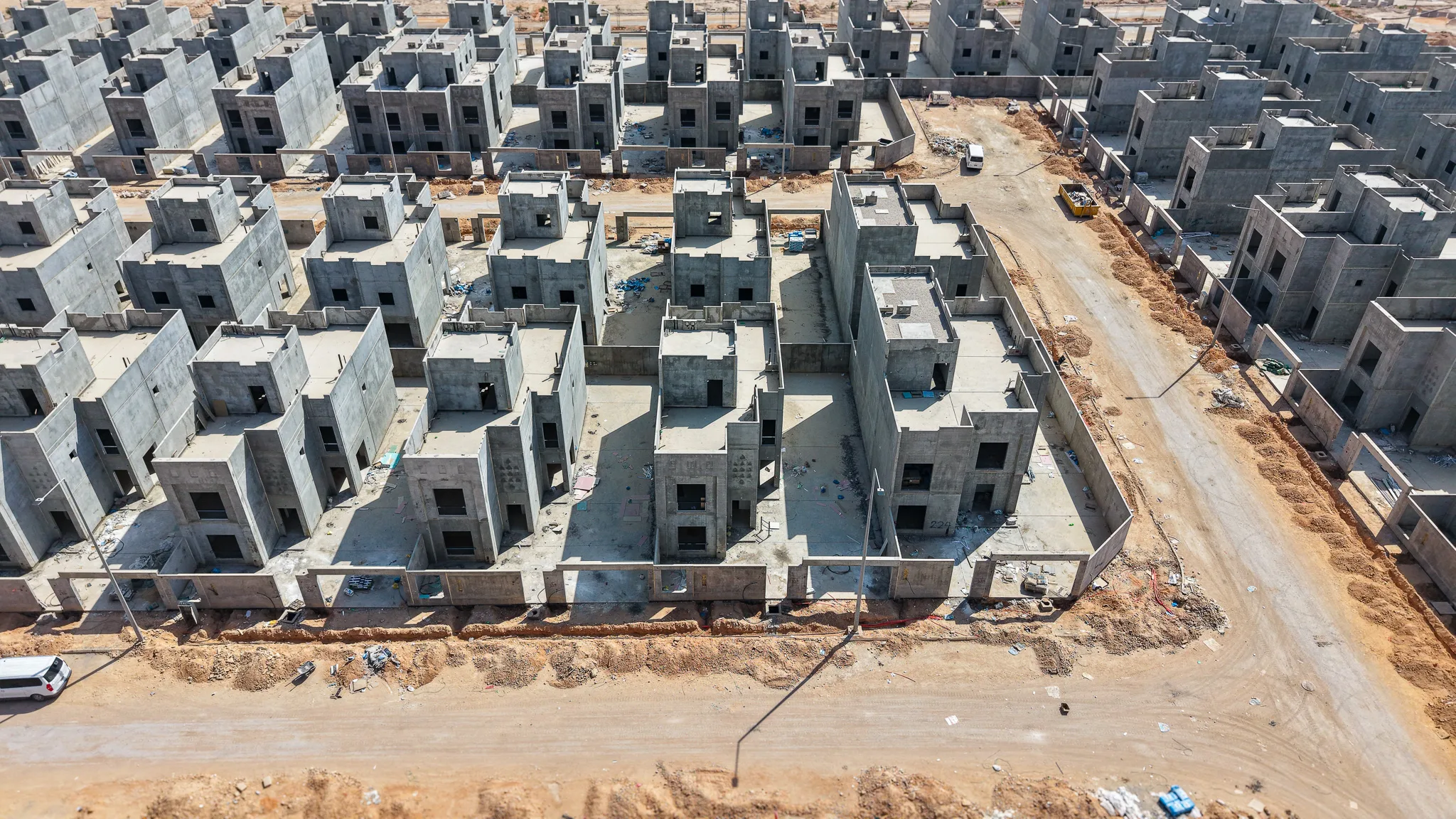

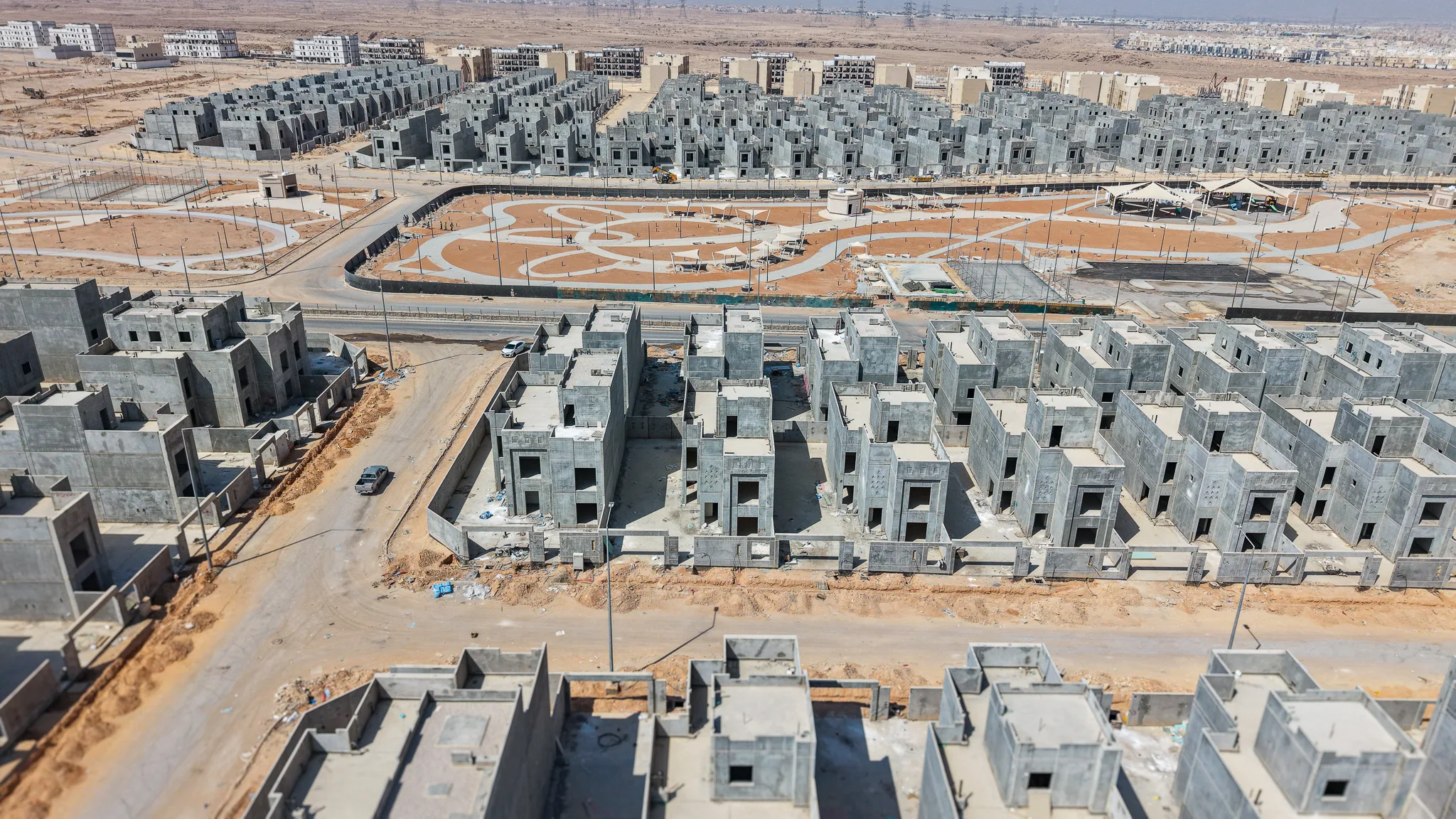

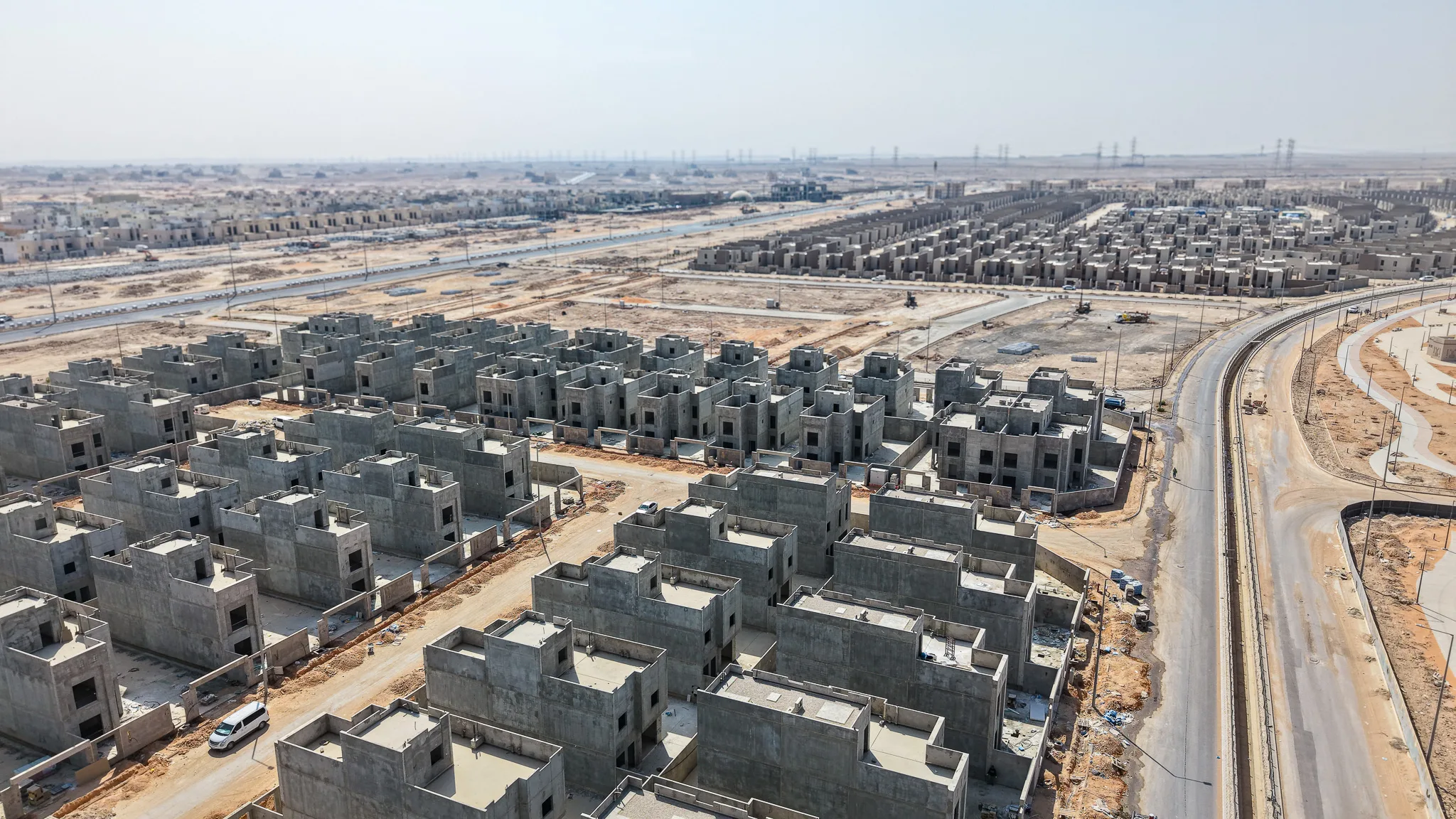

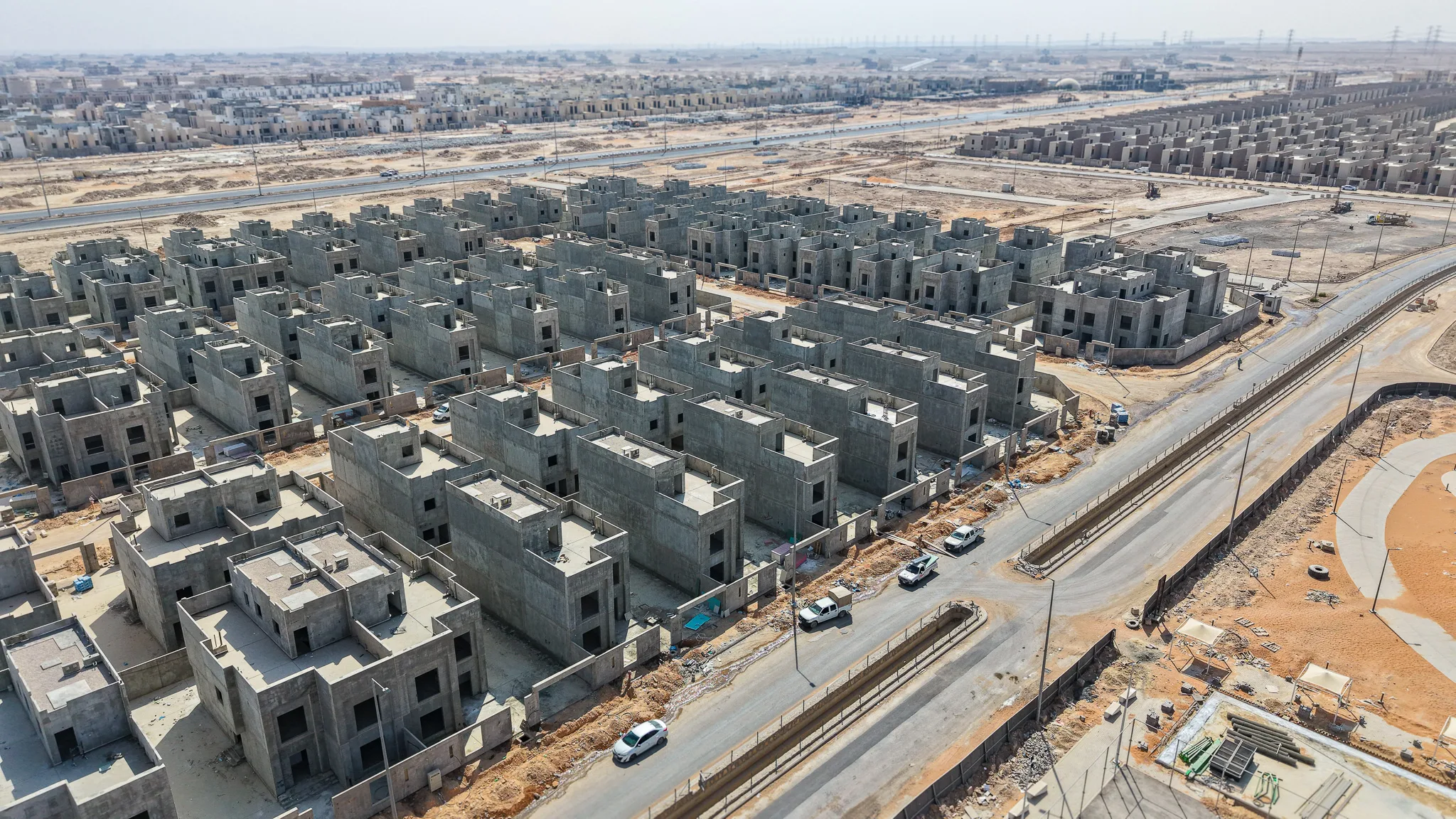

وصلت نسبة إنجاز الأسوار والأحواش إلى 95%، حيث تظهر الأسوار المحيطة بالوحدات مكتملة في معظم المواقع.
قراءة الإنجاز
تعكس الصور المرفقة تطوراً مستمراً في وتيرة العمل، حيث يظهر الموقع العام في حالة تنظيمية جيدة مع اكتمال الهياكل الخرسانية للوحدات، مما يفسر وصول نسبة الهيكل الإنشائي إلى 99% والأساسات إلى 100%.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة، يلاحظ زيادة في كثافة العمل وتطور في إغلاق الأسوار المحيطة بالوحدات، مع تقدم ملموس في أعمال التشطيبات التي ارتفعت بنسبة 8%، مما يشير إلى انتقال التركيز نحو الأعمال الداخلية.
المراحل القادمة المتوقعة
التركيز على استكمال أعمال التشطيبات الداخلية، وتنسيق الموقع العام، والبدء في أعمال العزل والدهانات الخارجية للوحدات.
