التقرير الهندسي
التغيّرات المرصودة

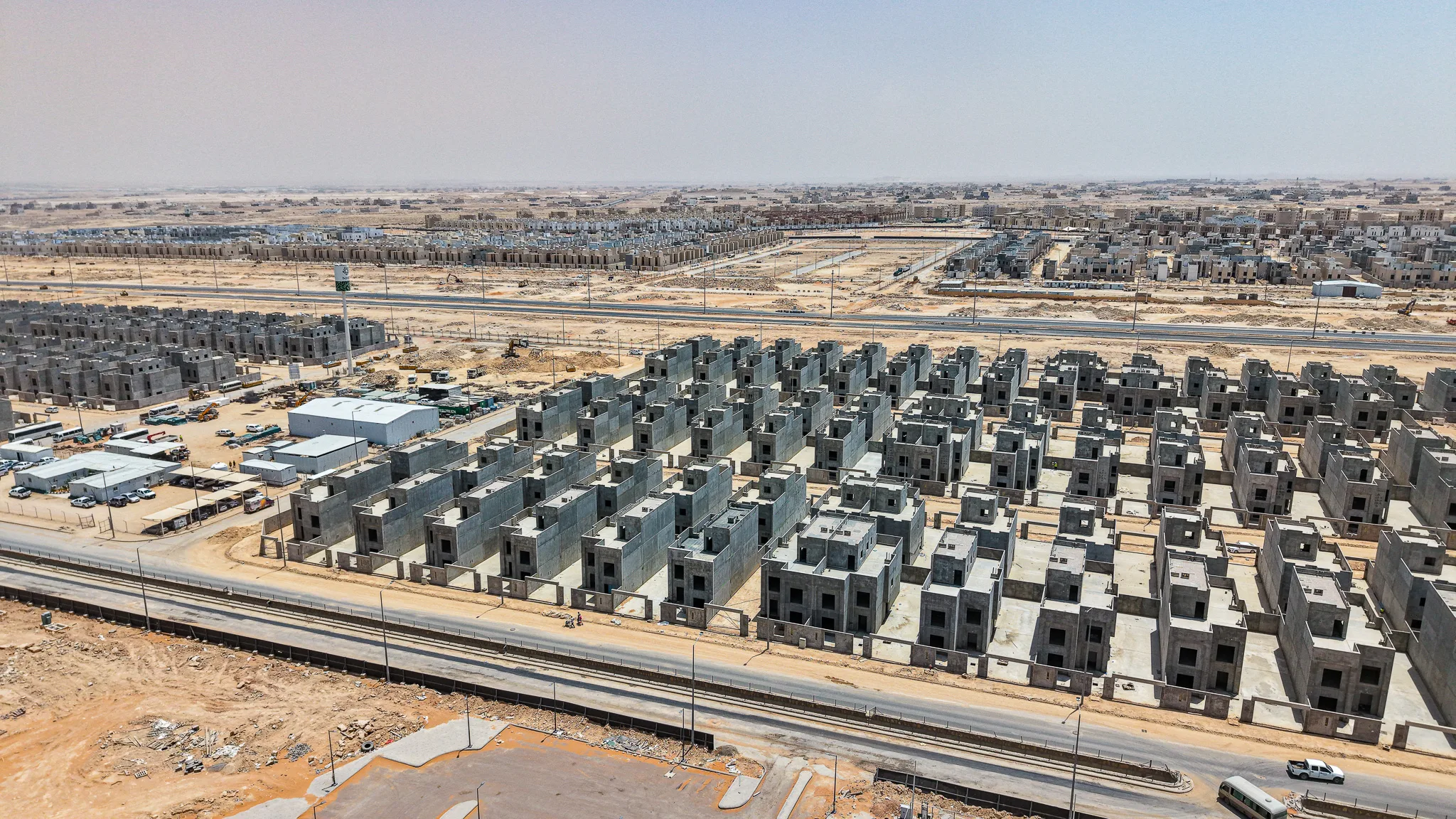

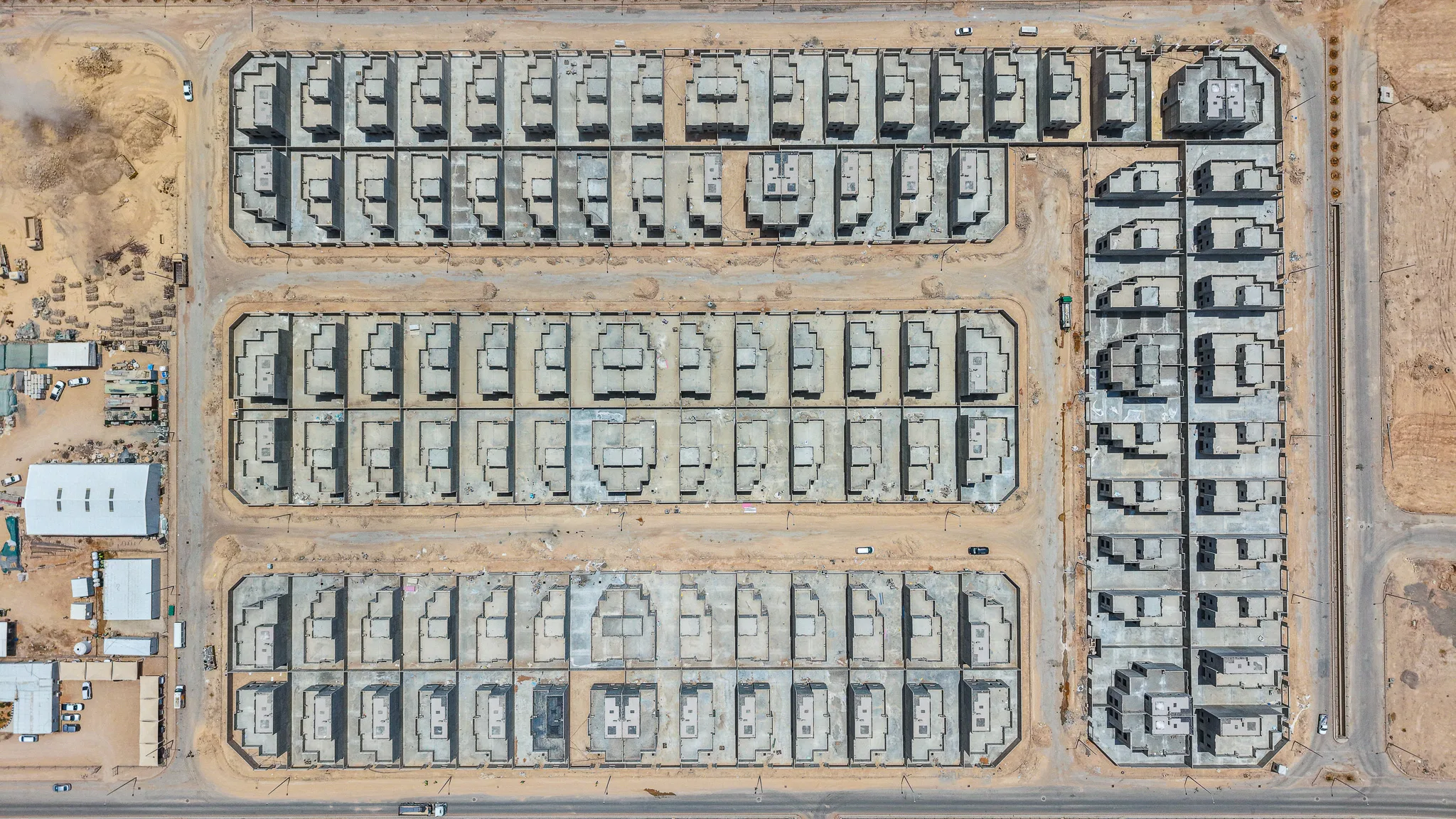

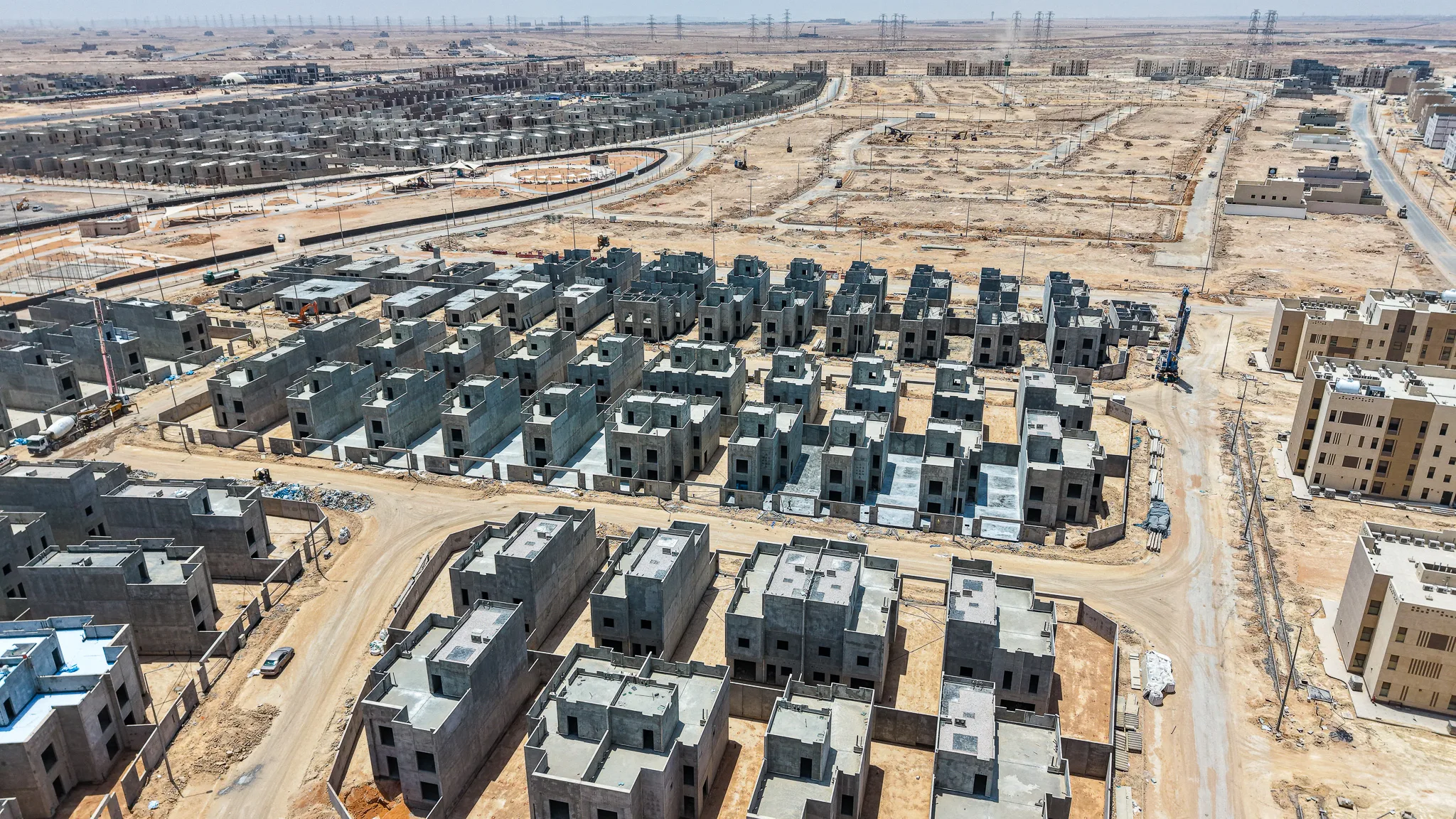

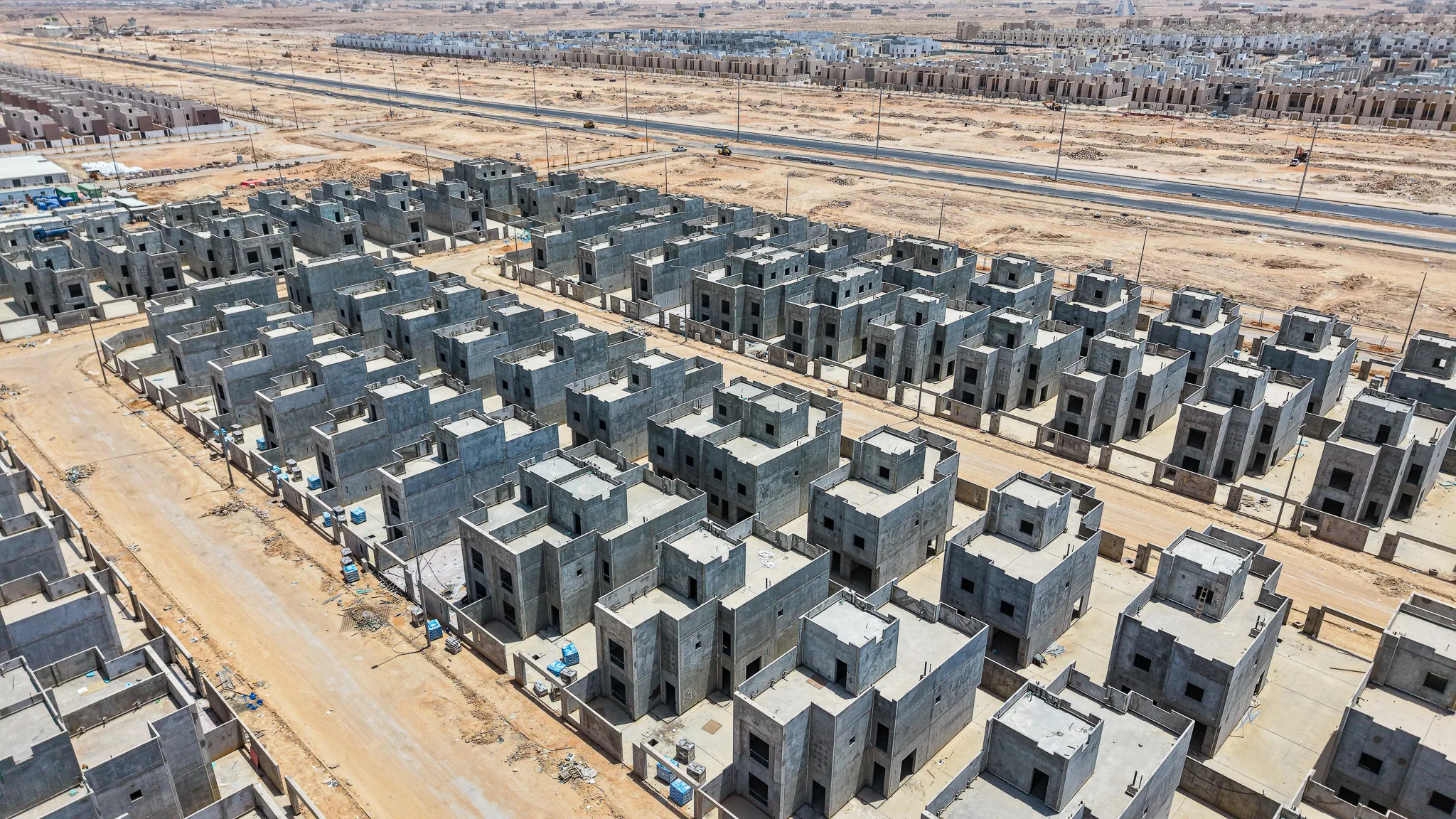

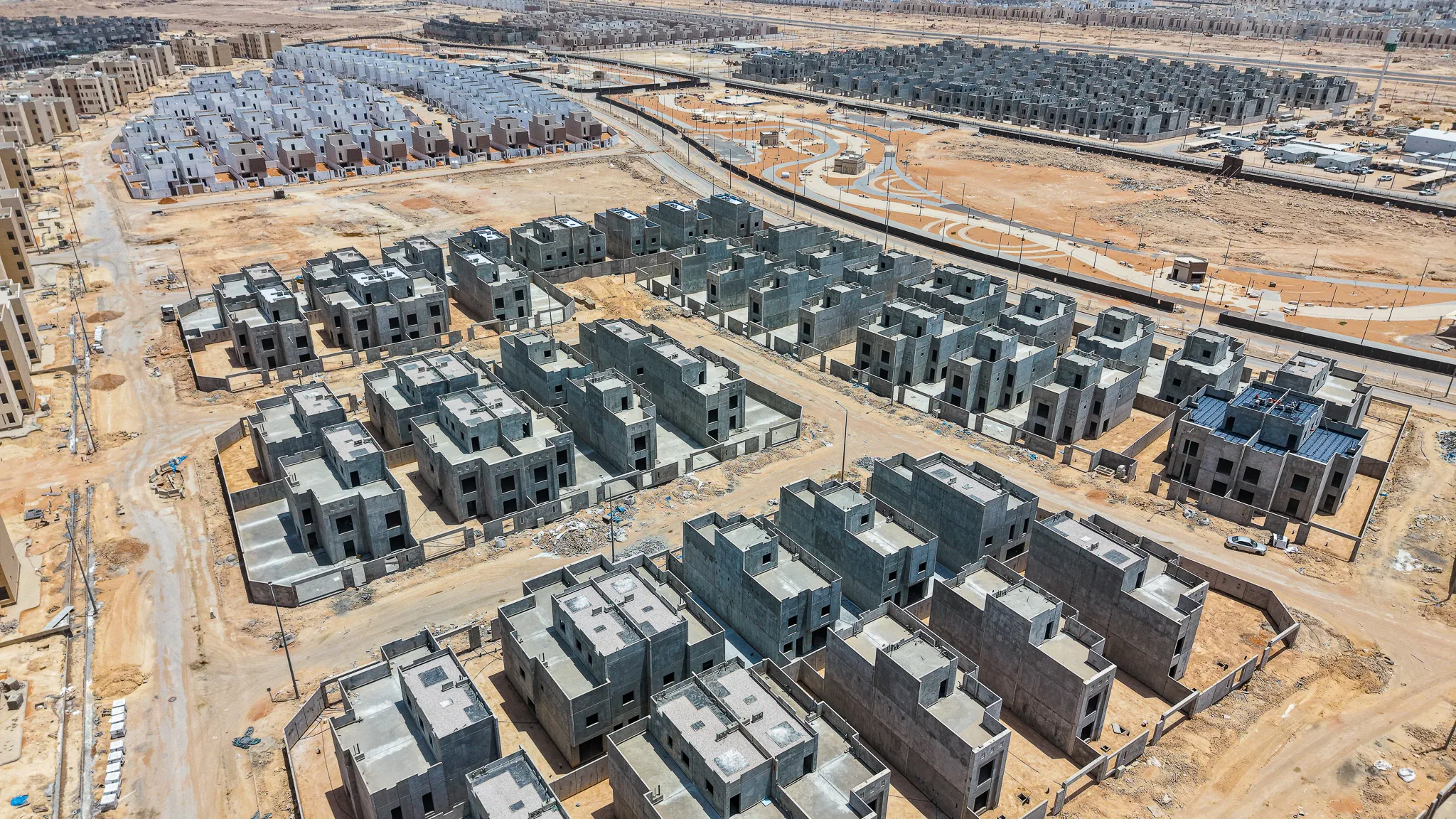

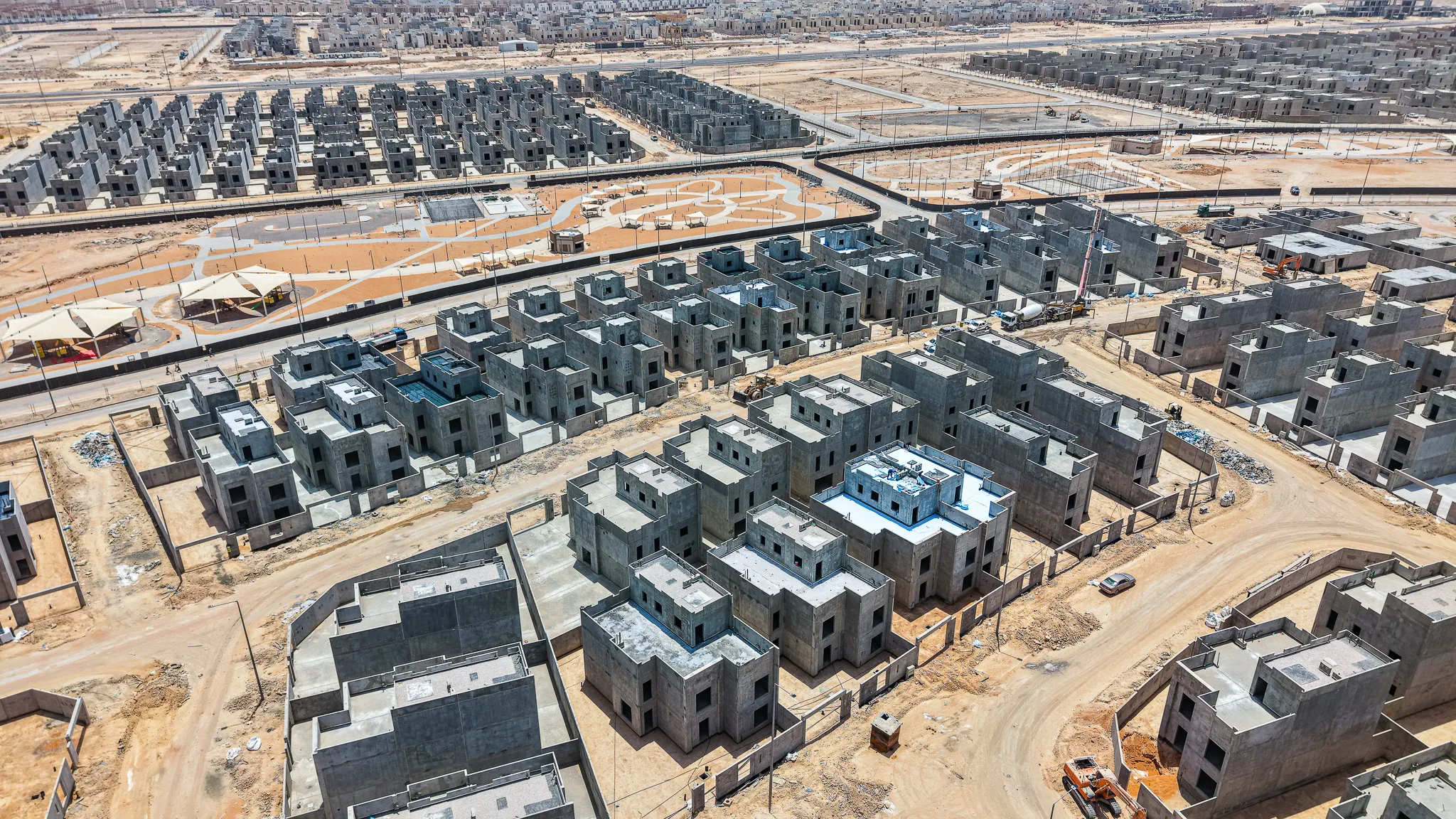

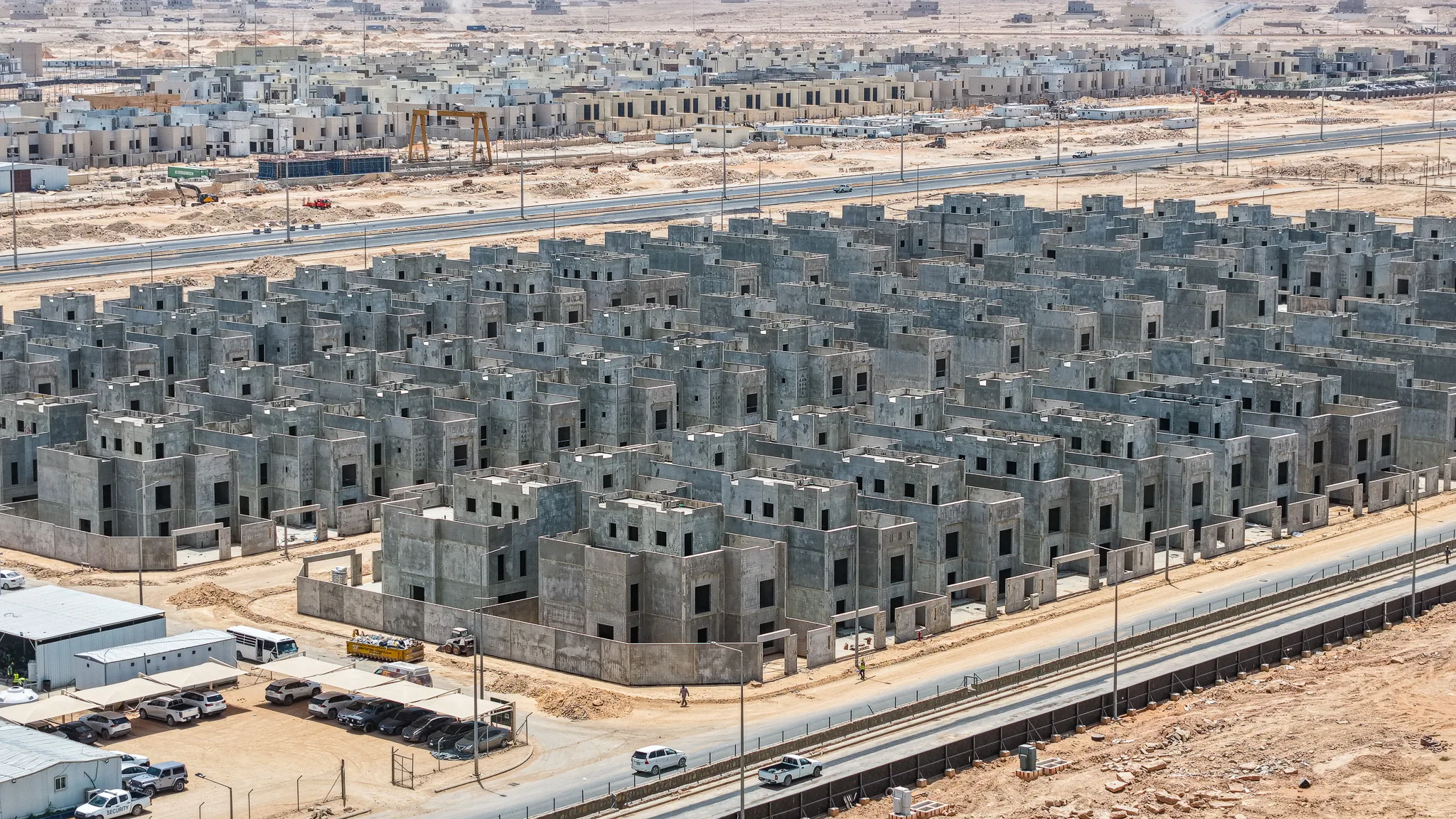

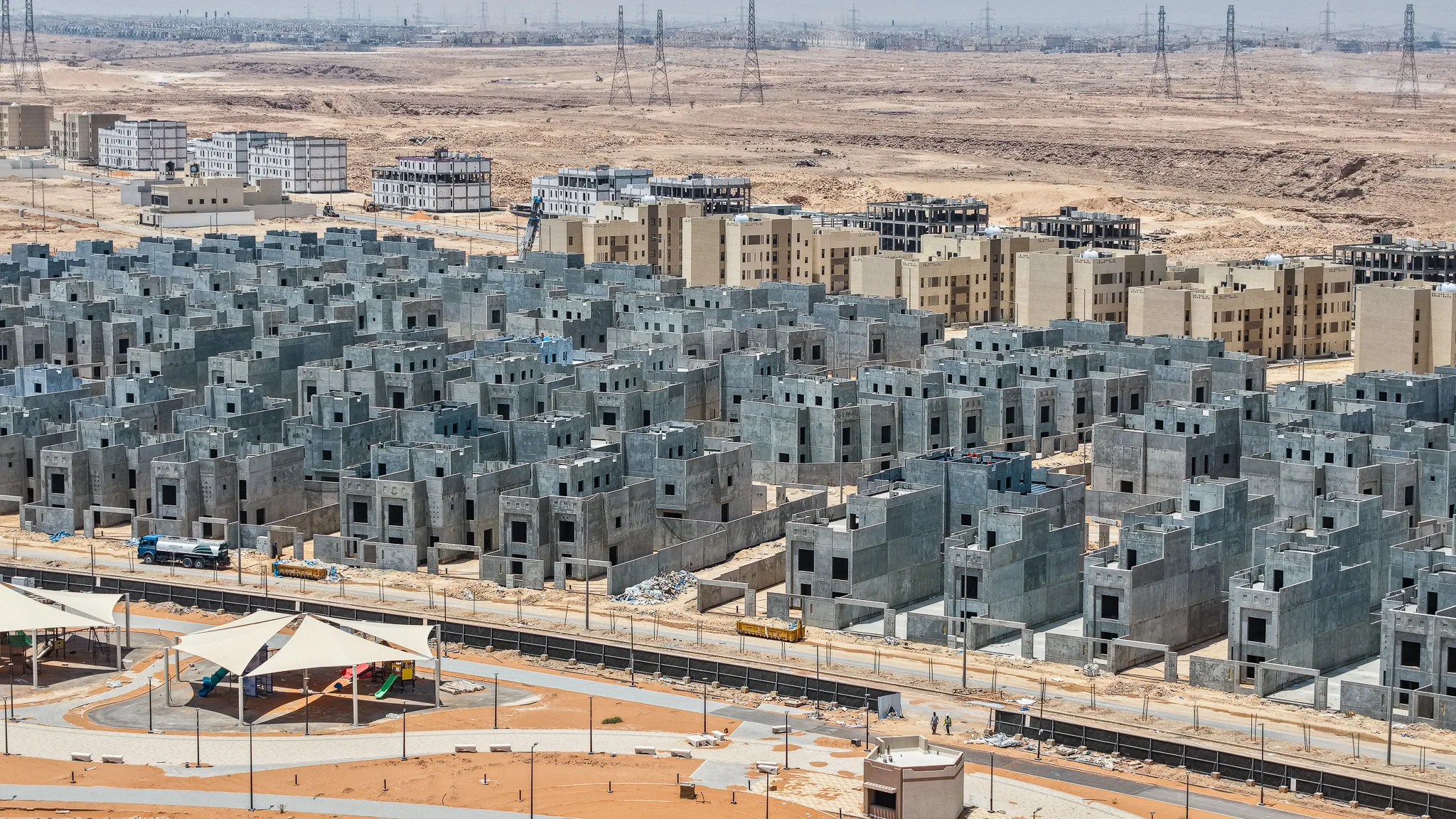

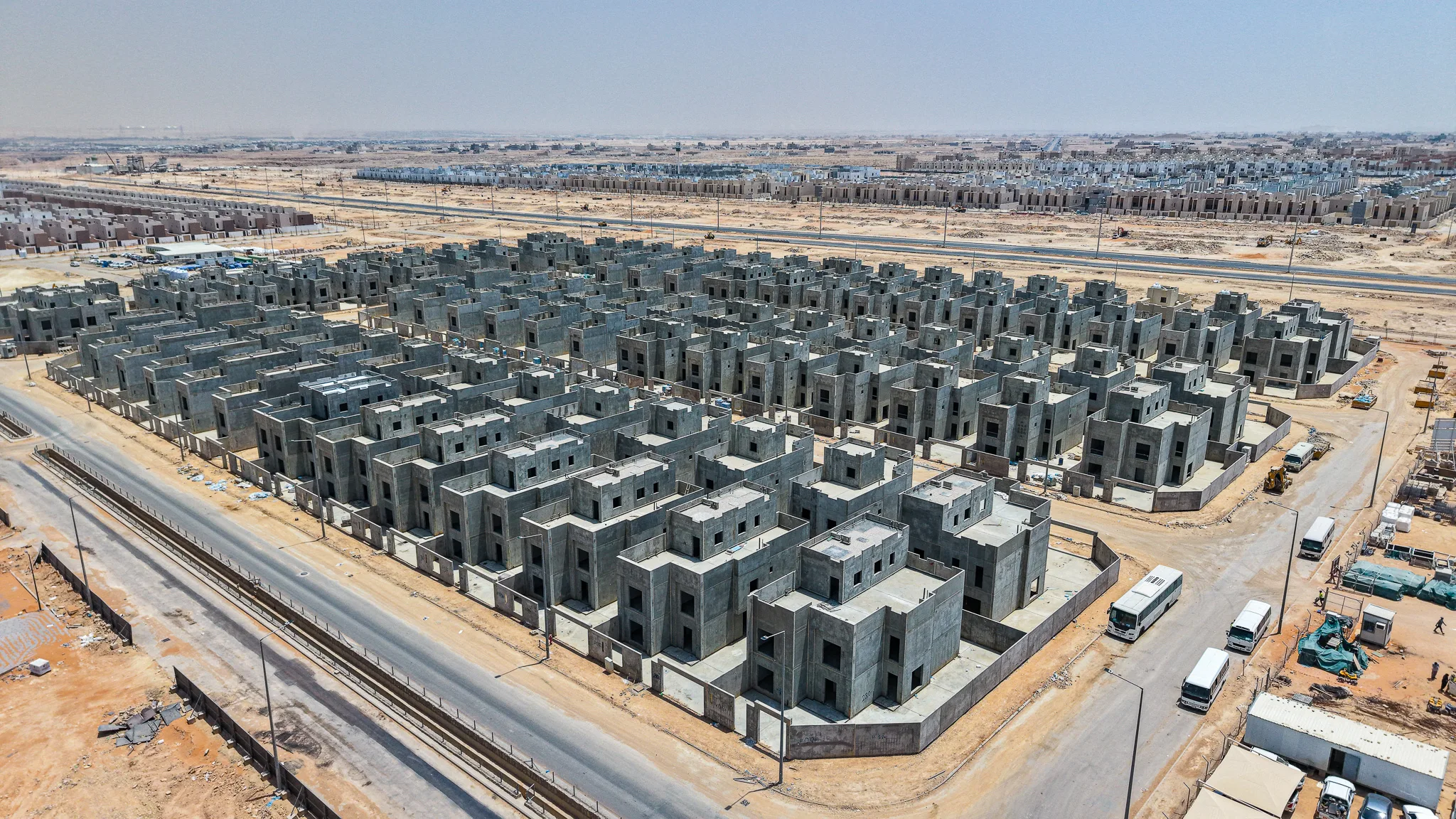

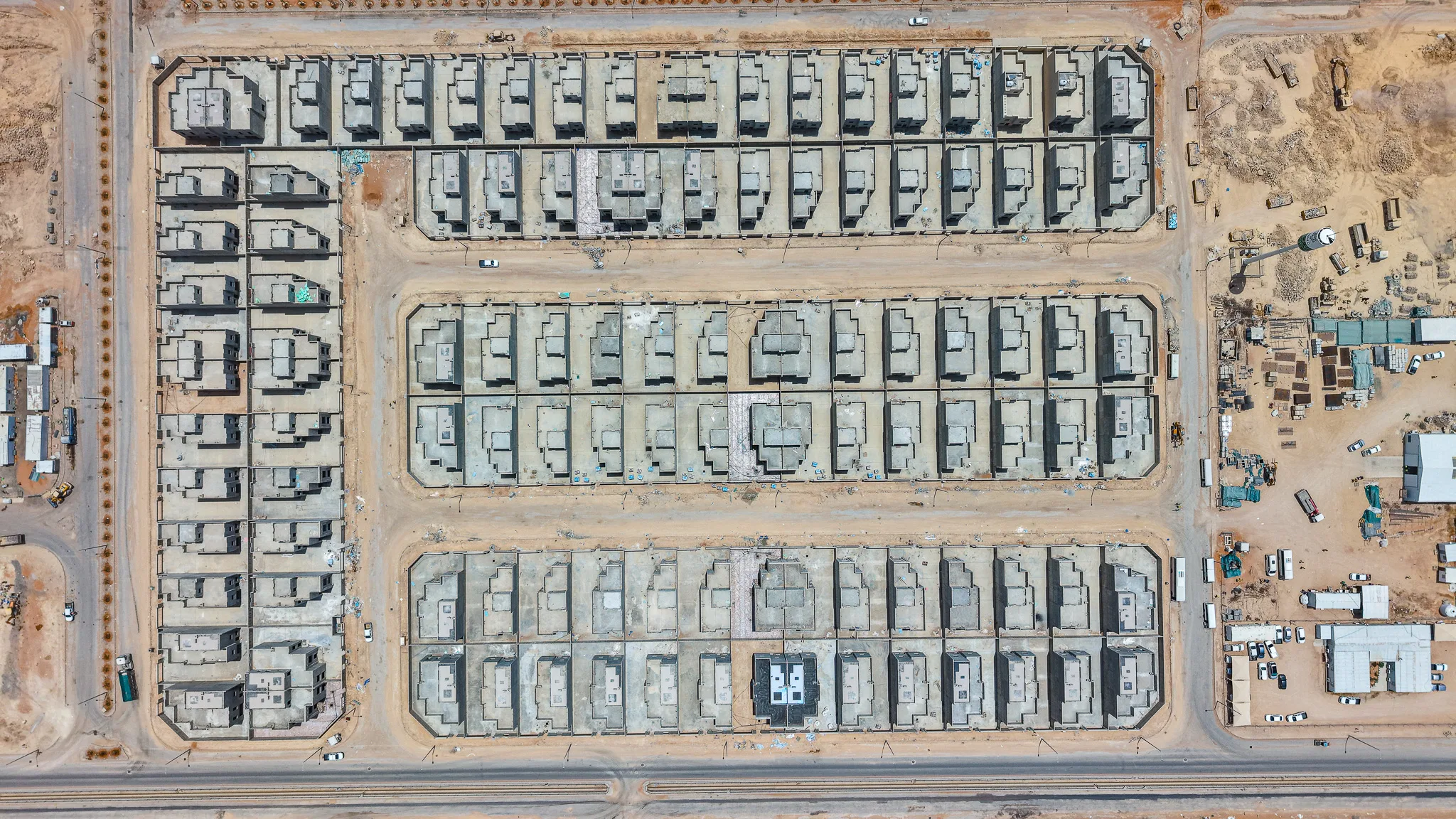

اكتمال صب الأسقف والأعمدة لمعظم الفلل السكنية، مع ظهور الهياكل الخرسانية بشكل نهائي في أغلب قطاعات المشروع.

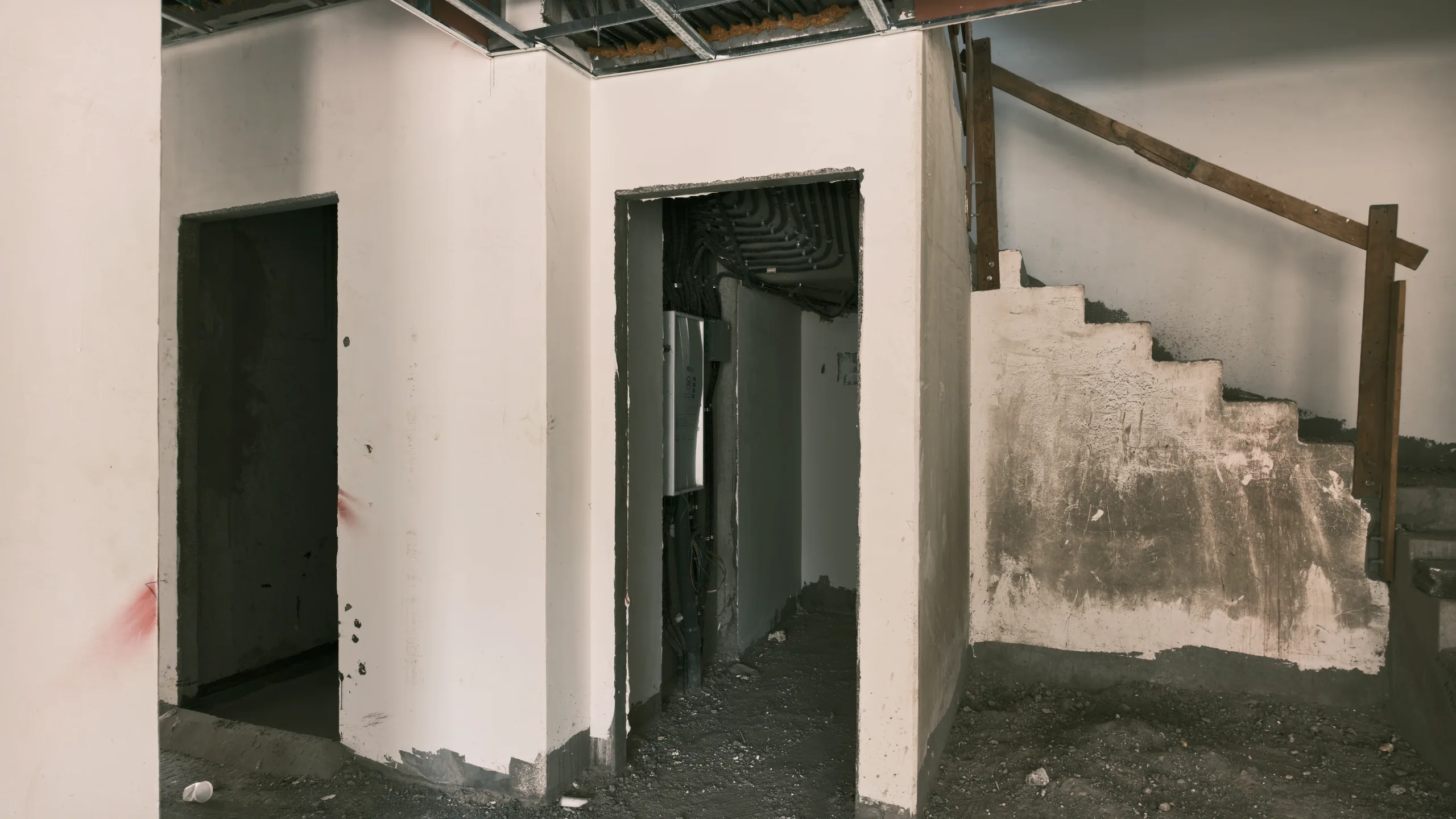

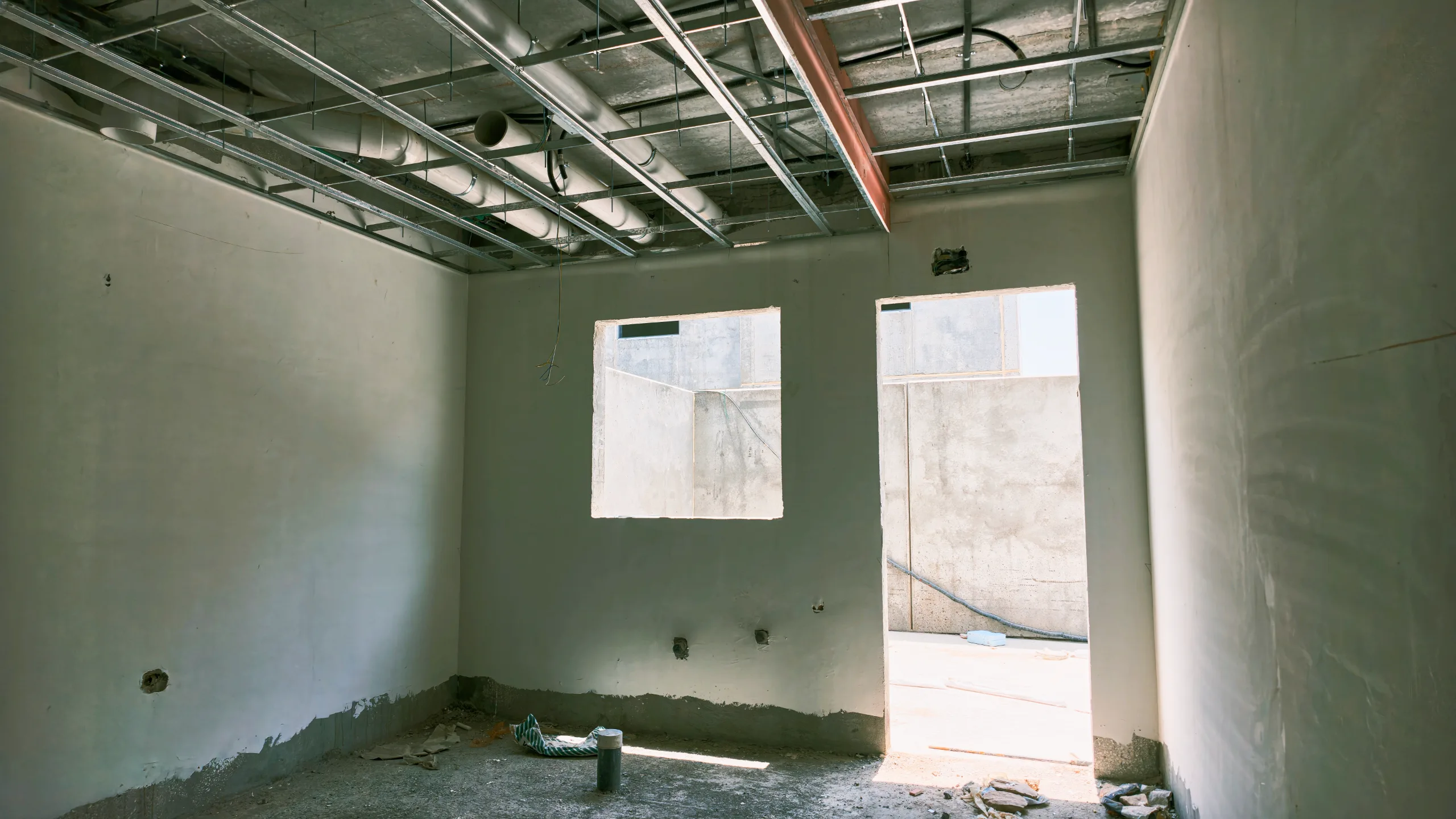

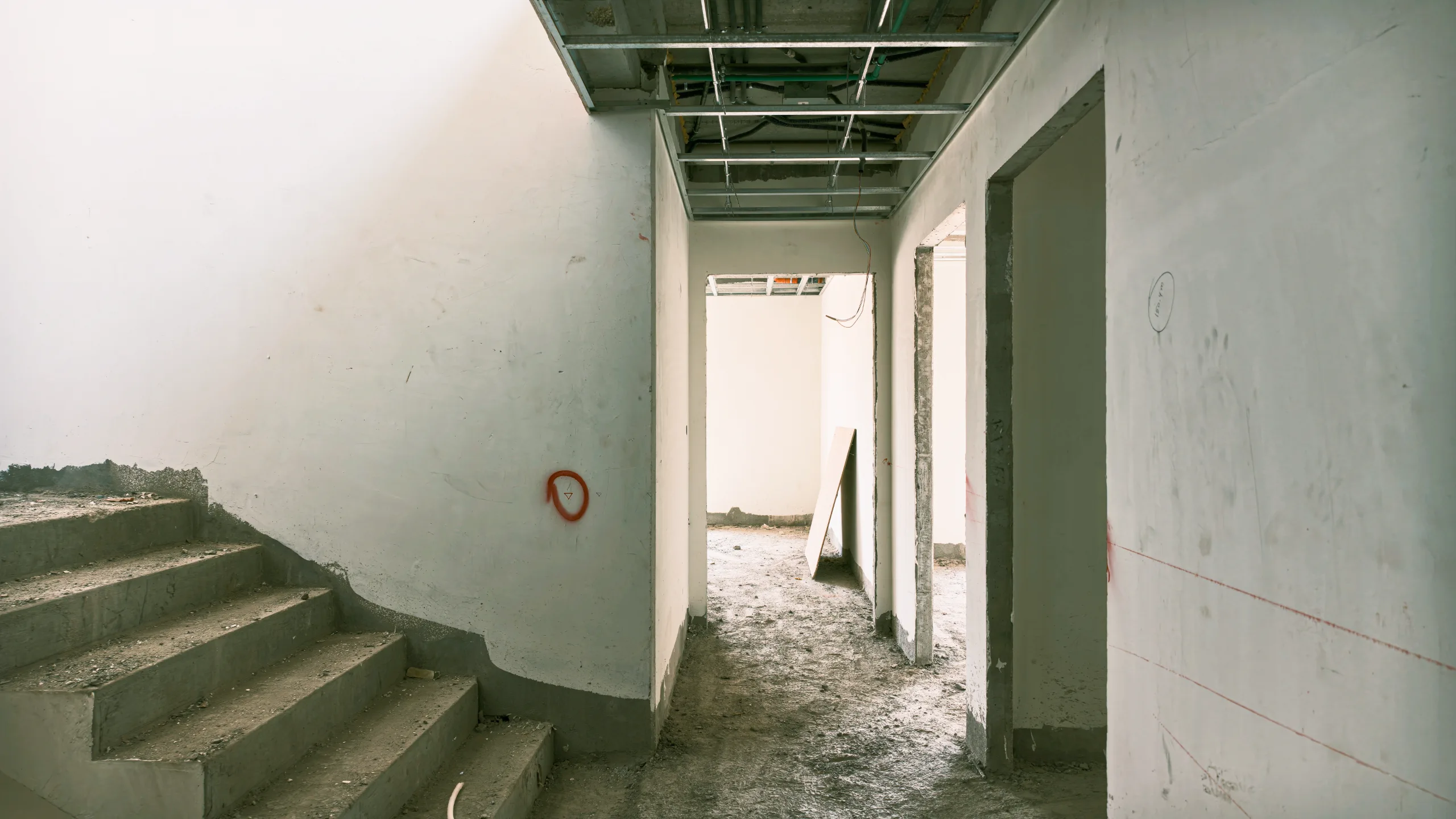

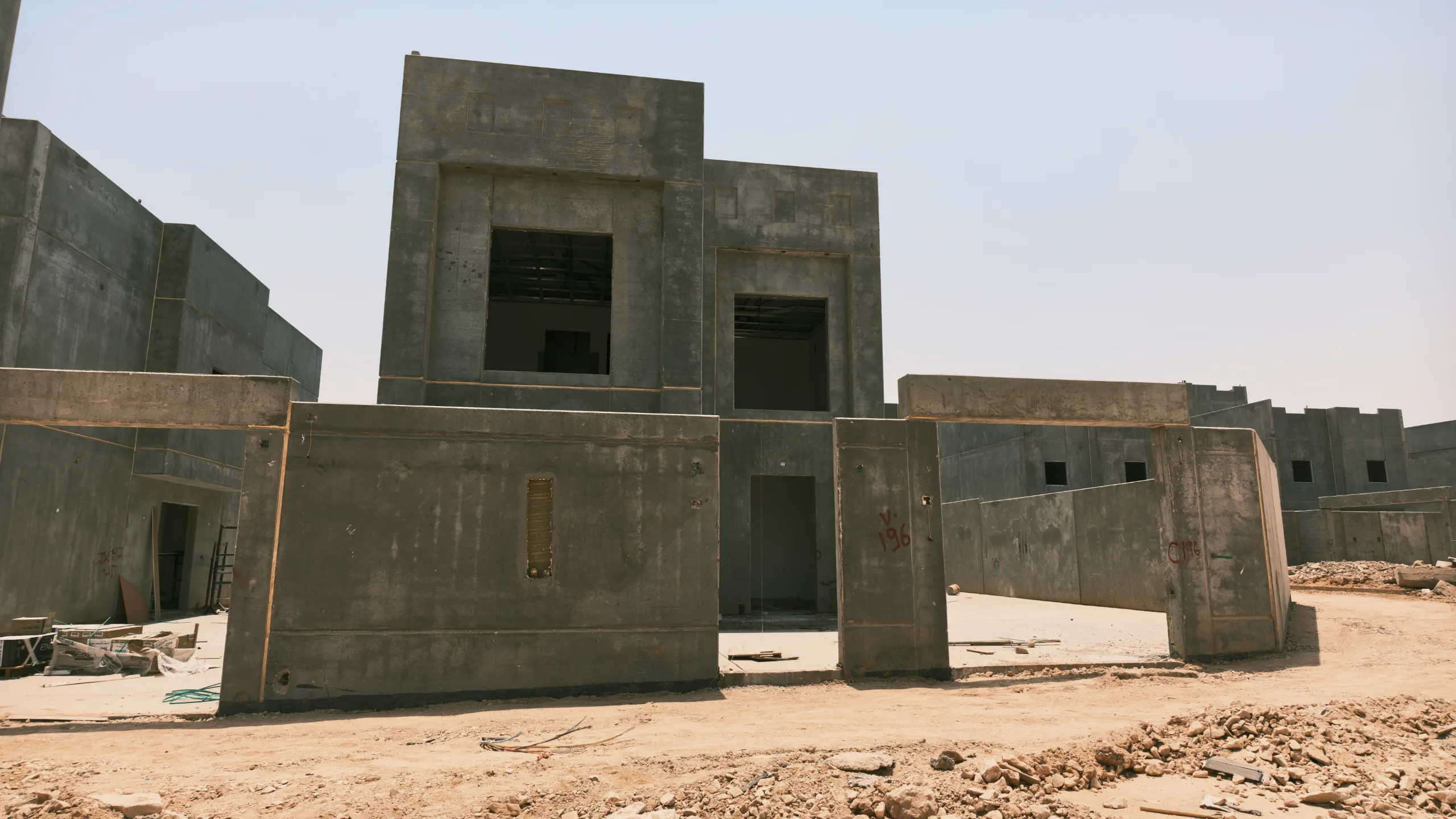

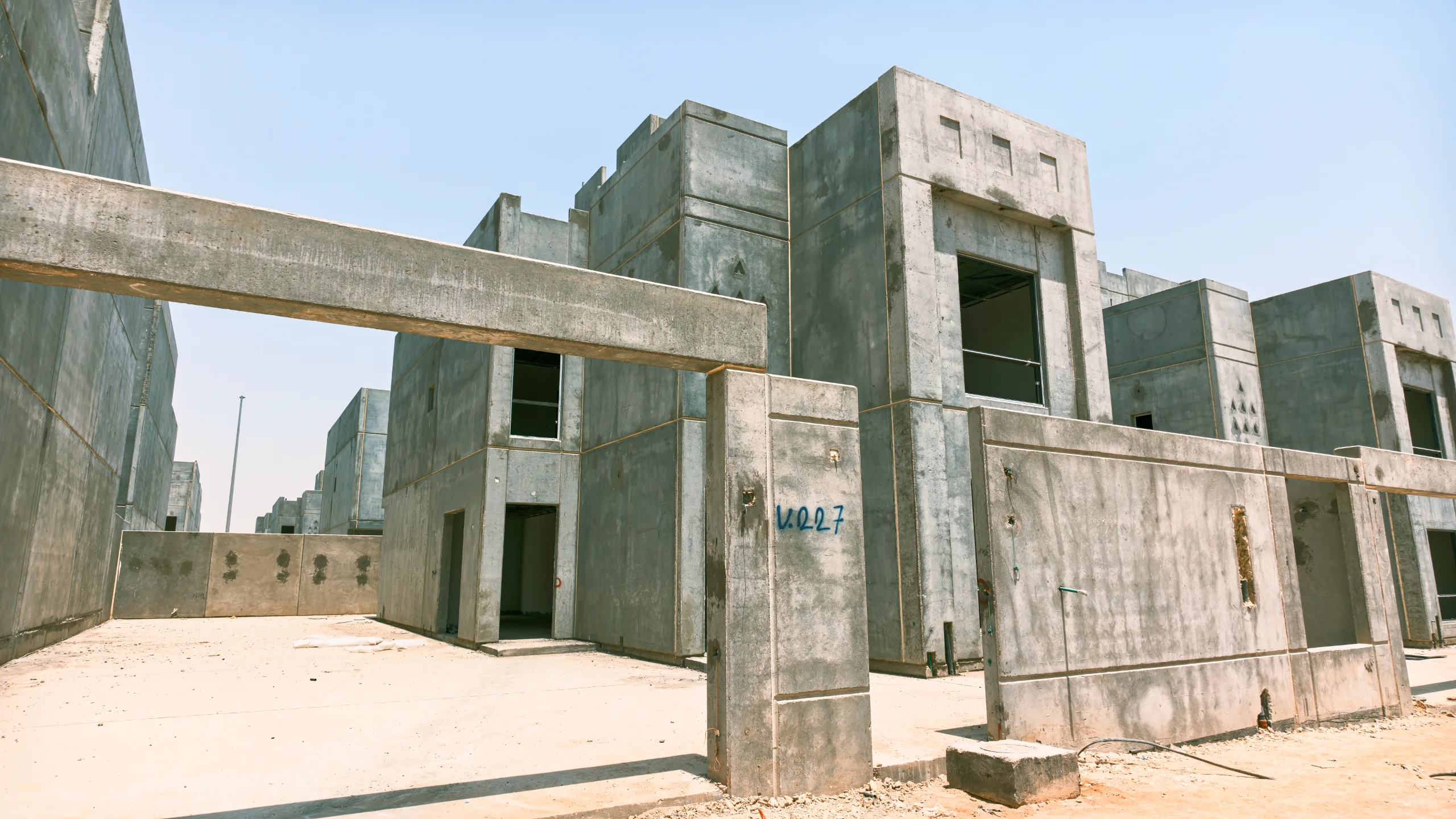

تقدم واضح في بناء الأسوار الخارجية الفاصلة بين الوحدات السكنية واستكمال أعمال البلوك الخارجي.

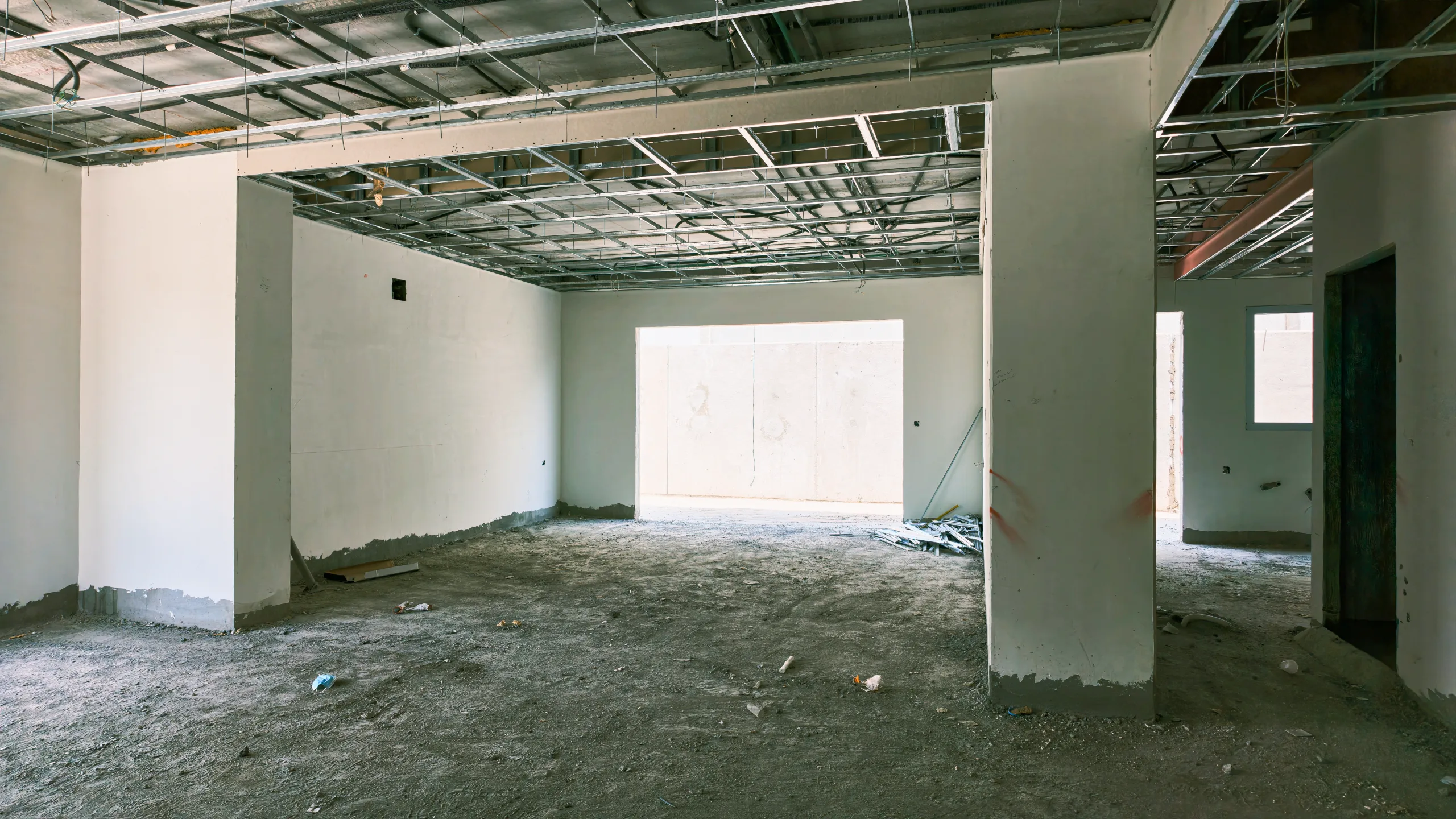

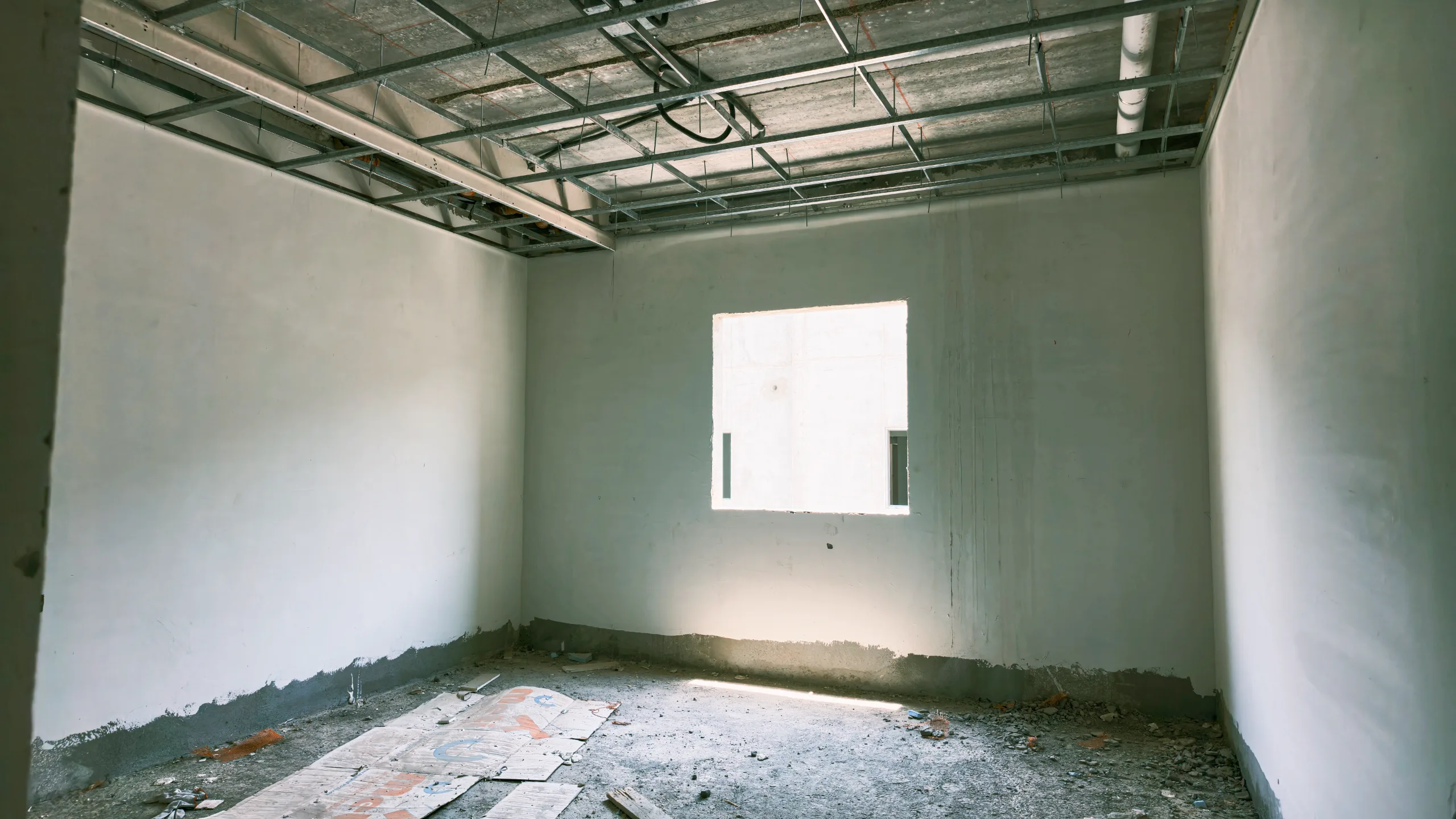

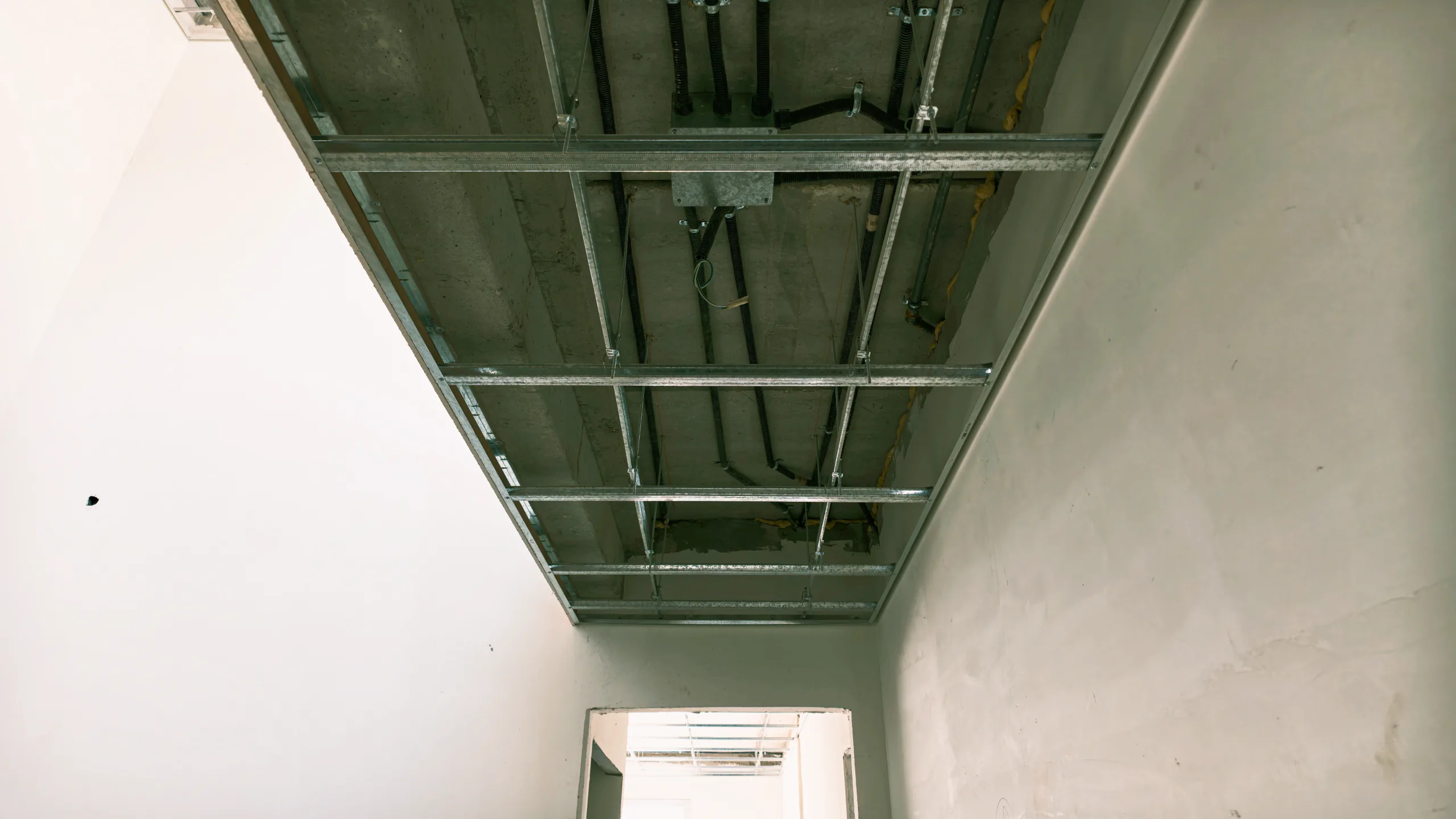

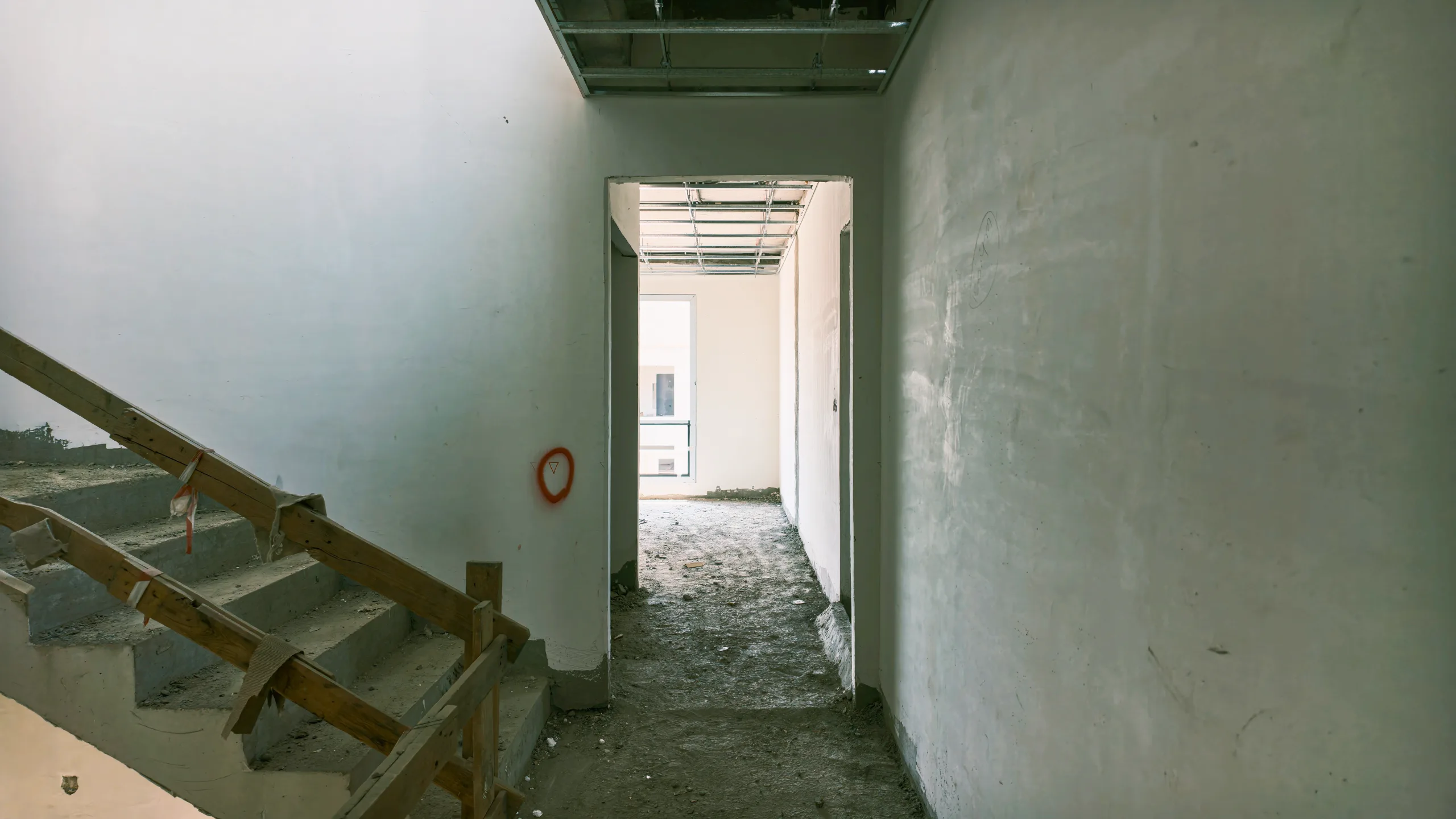

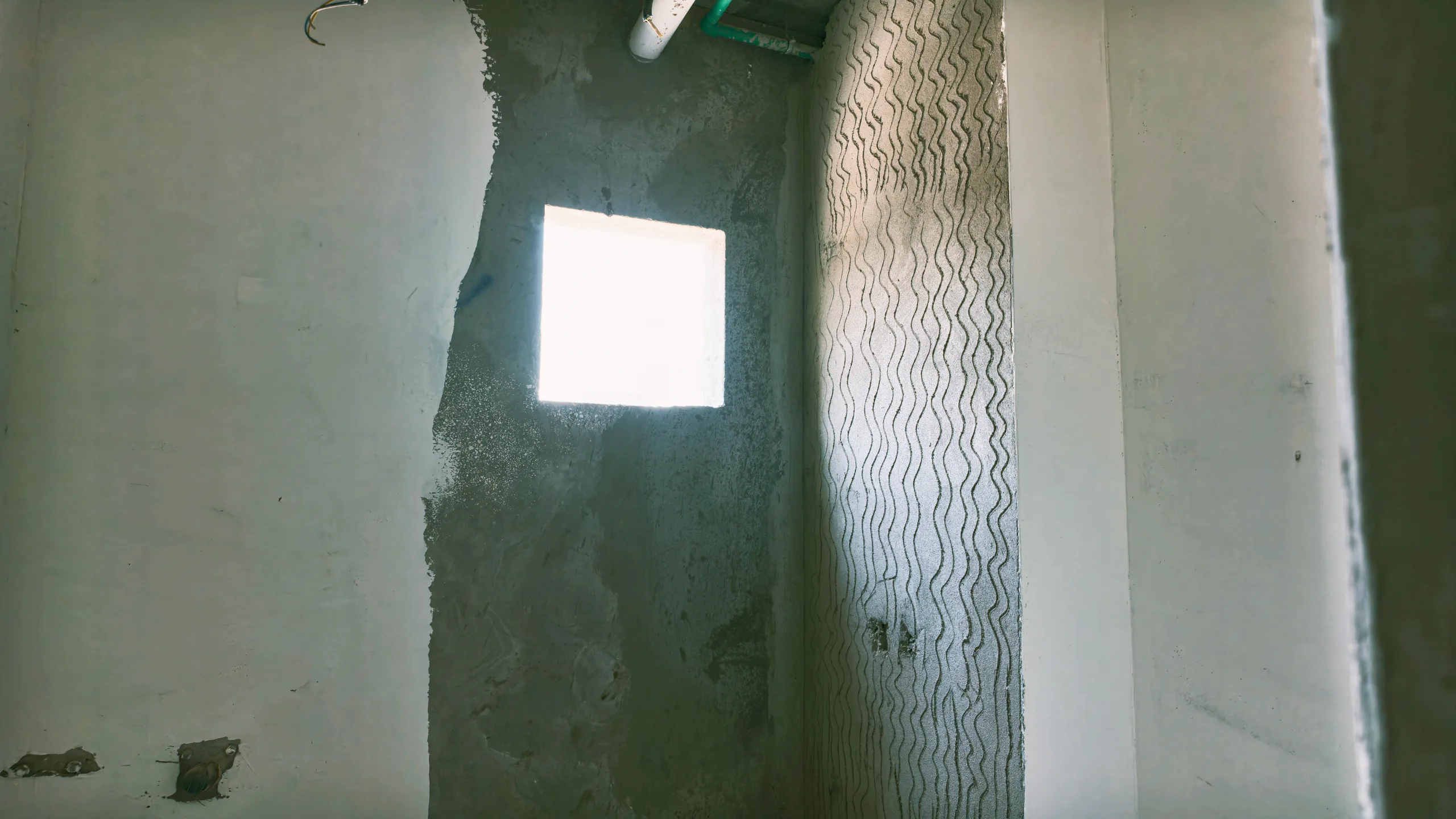

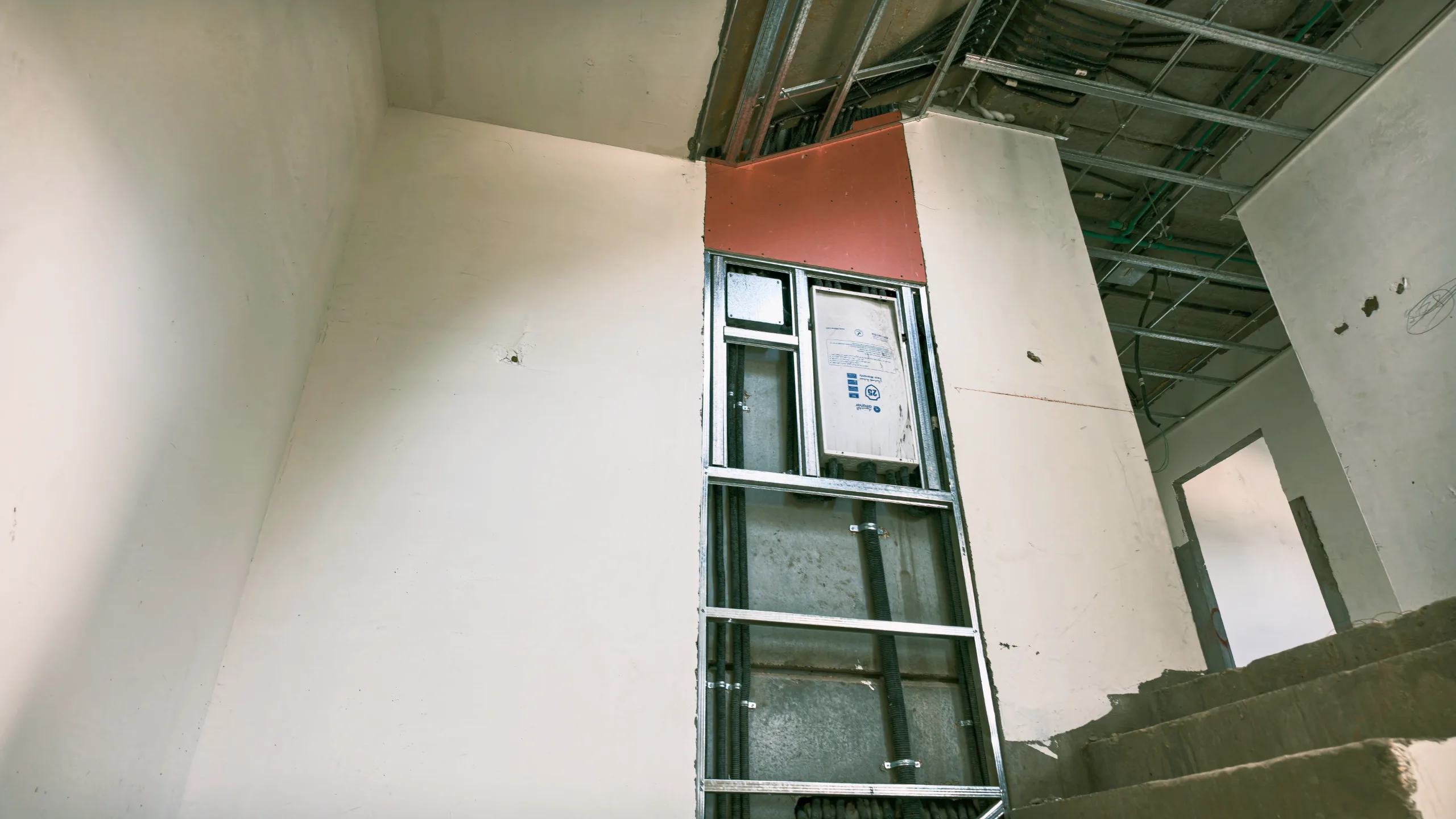

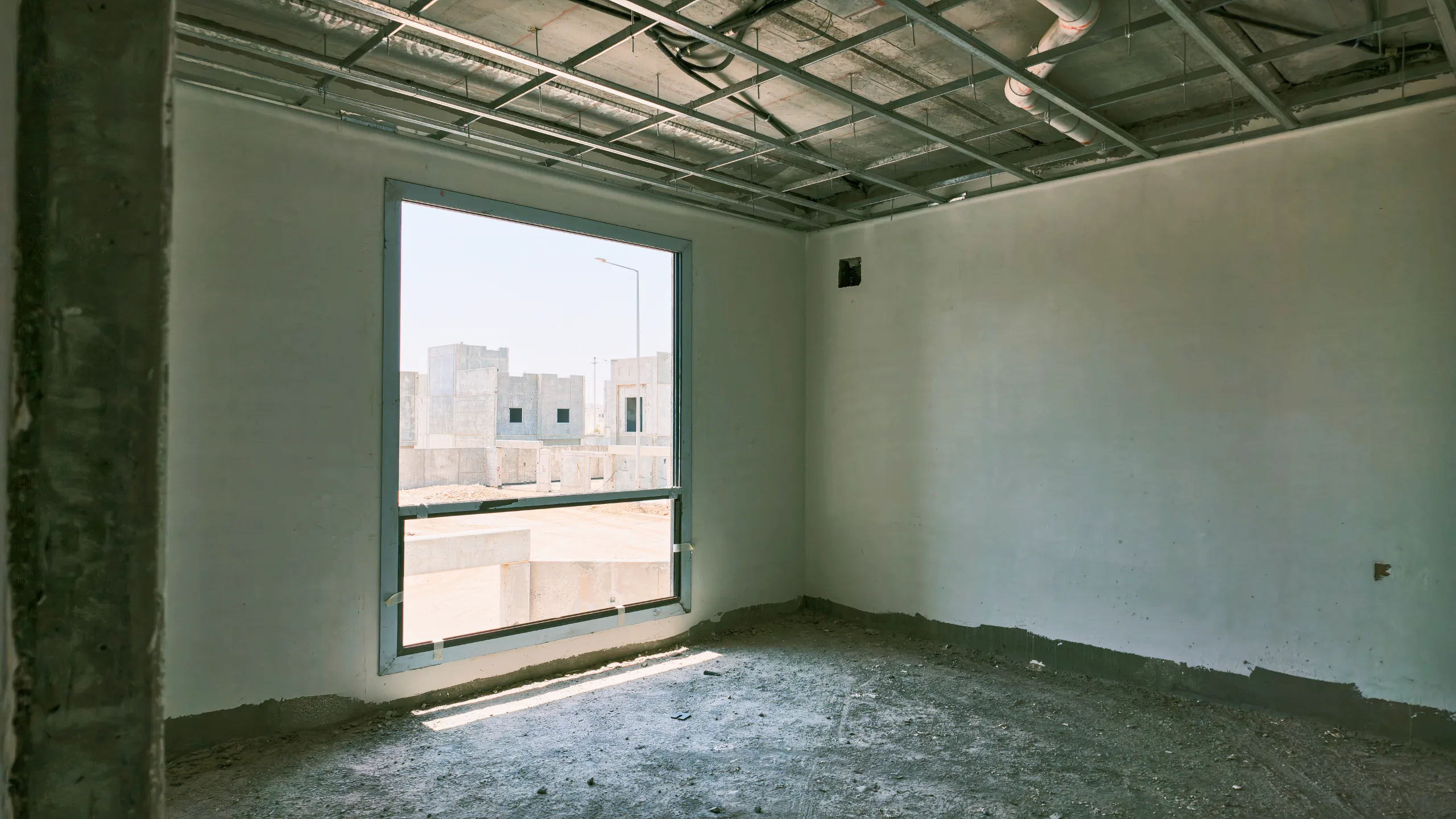

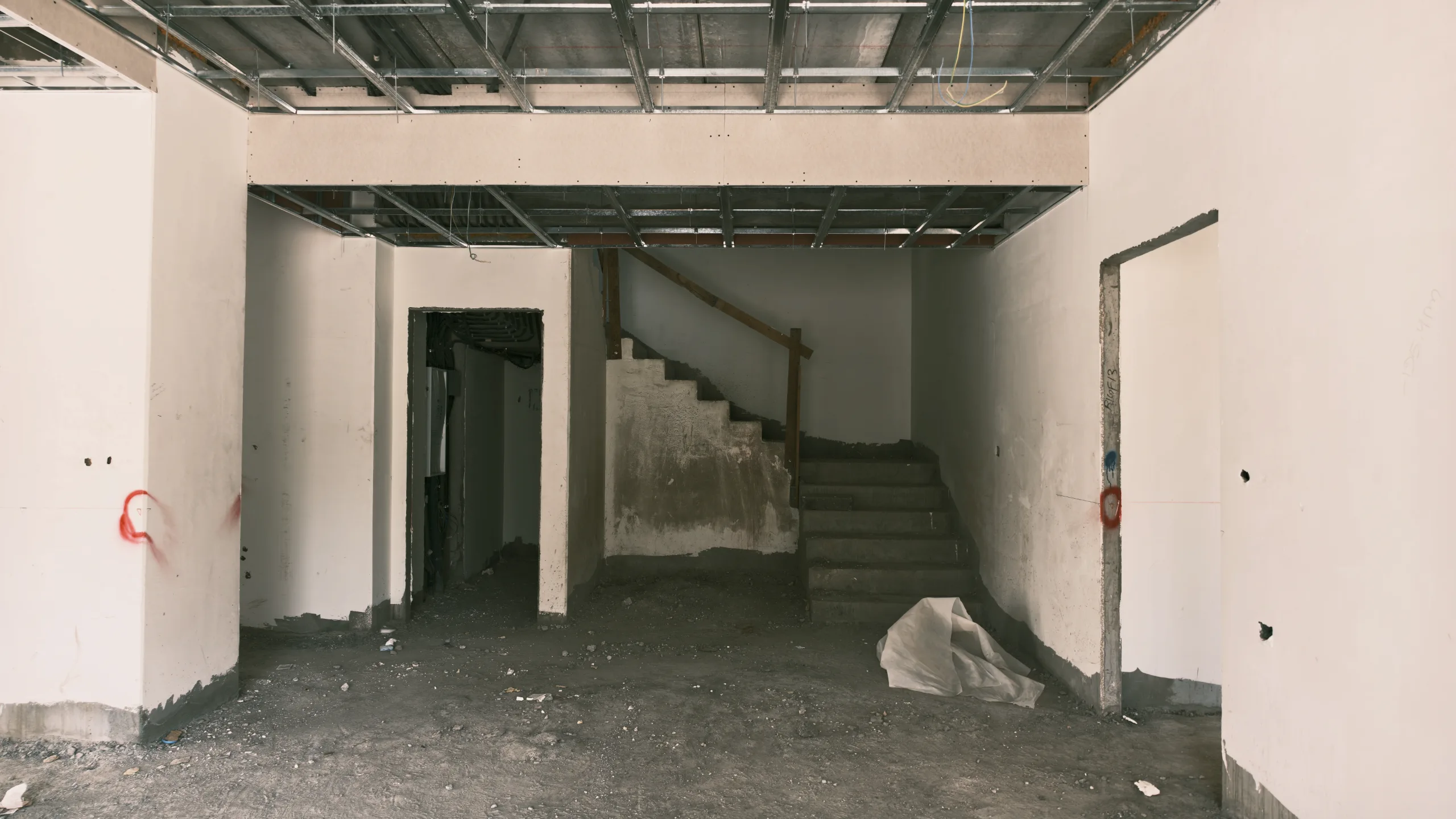

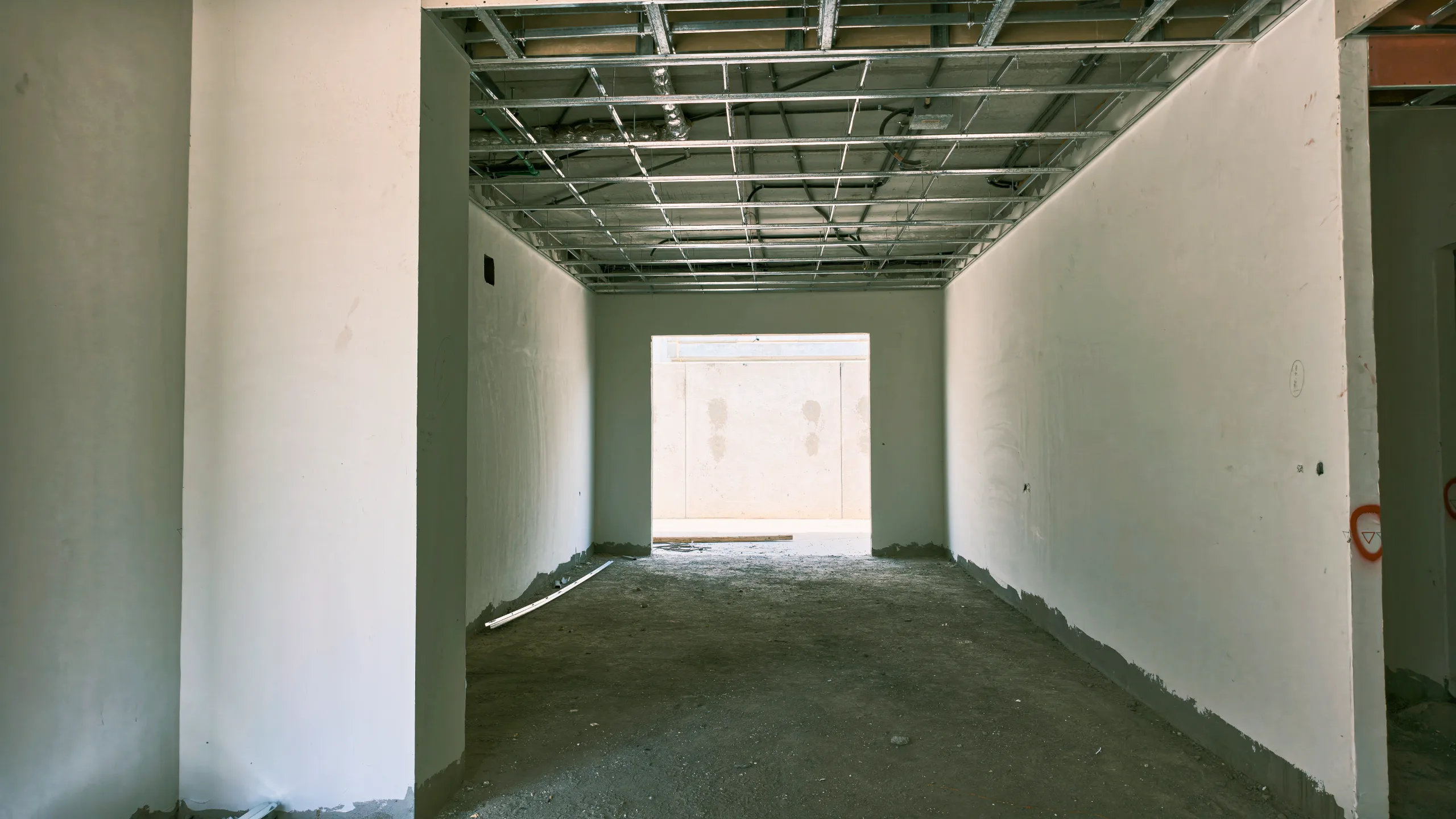

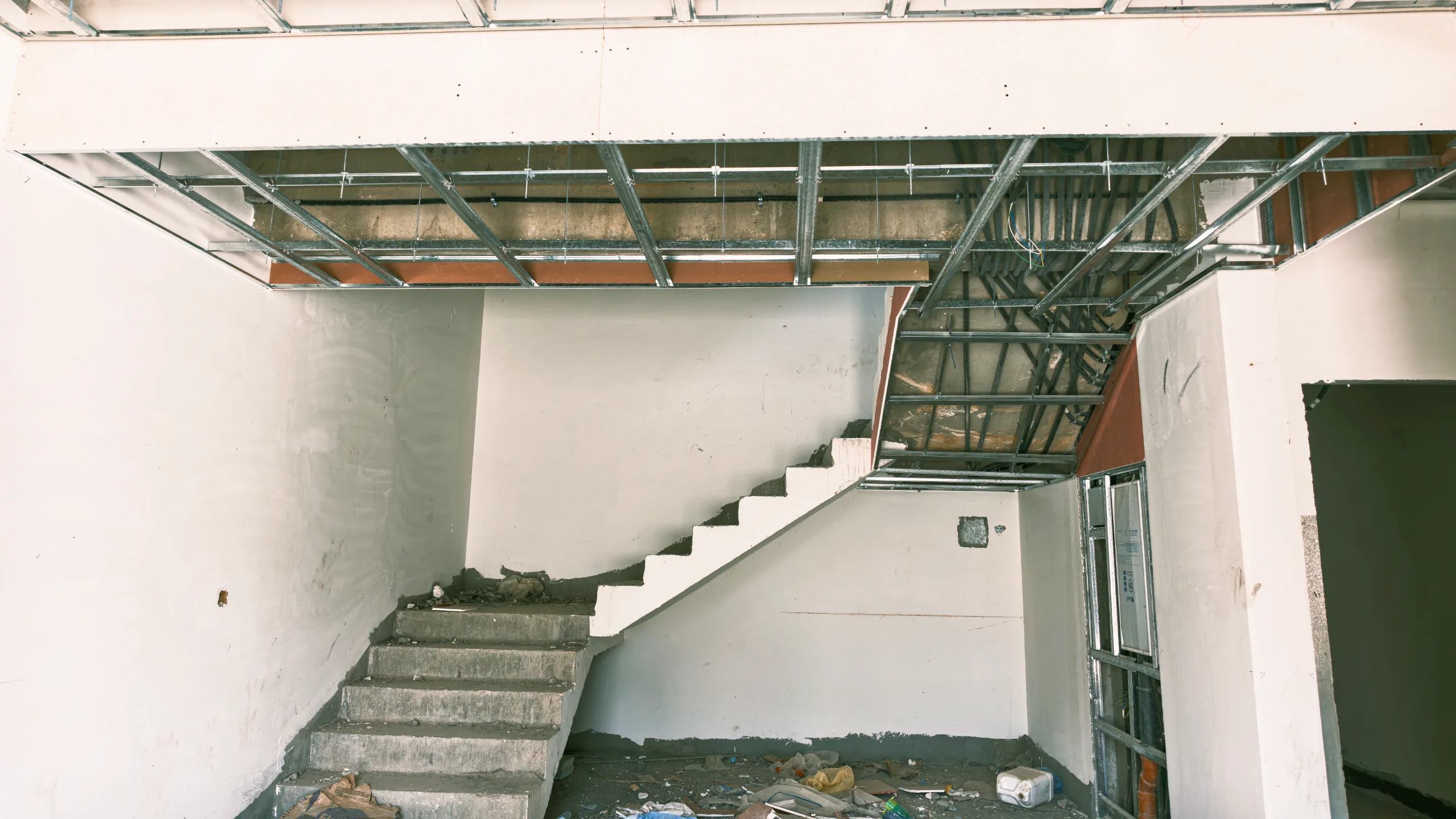

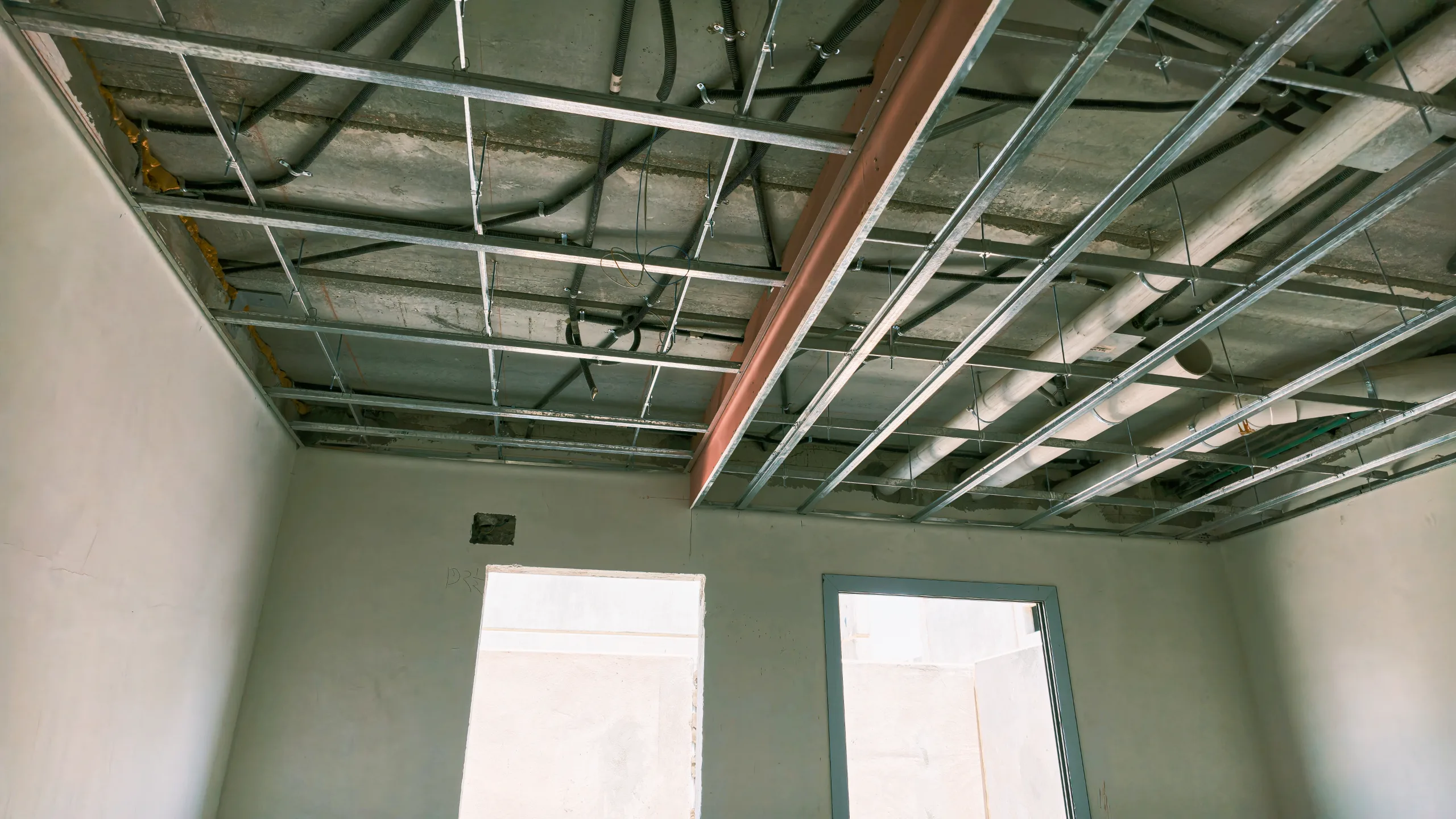

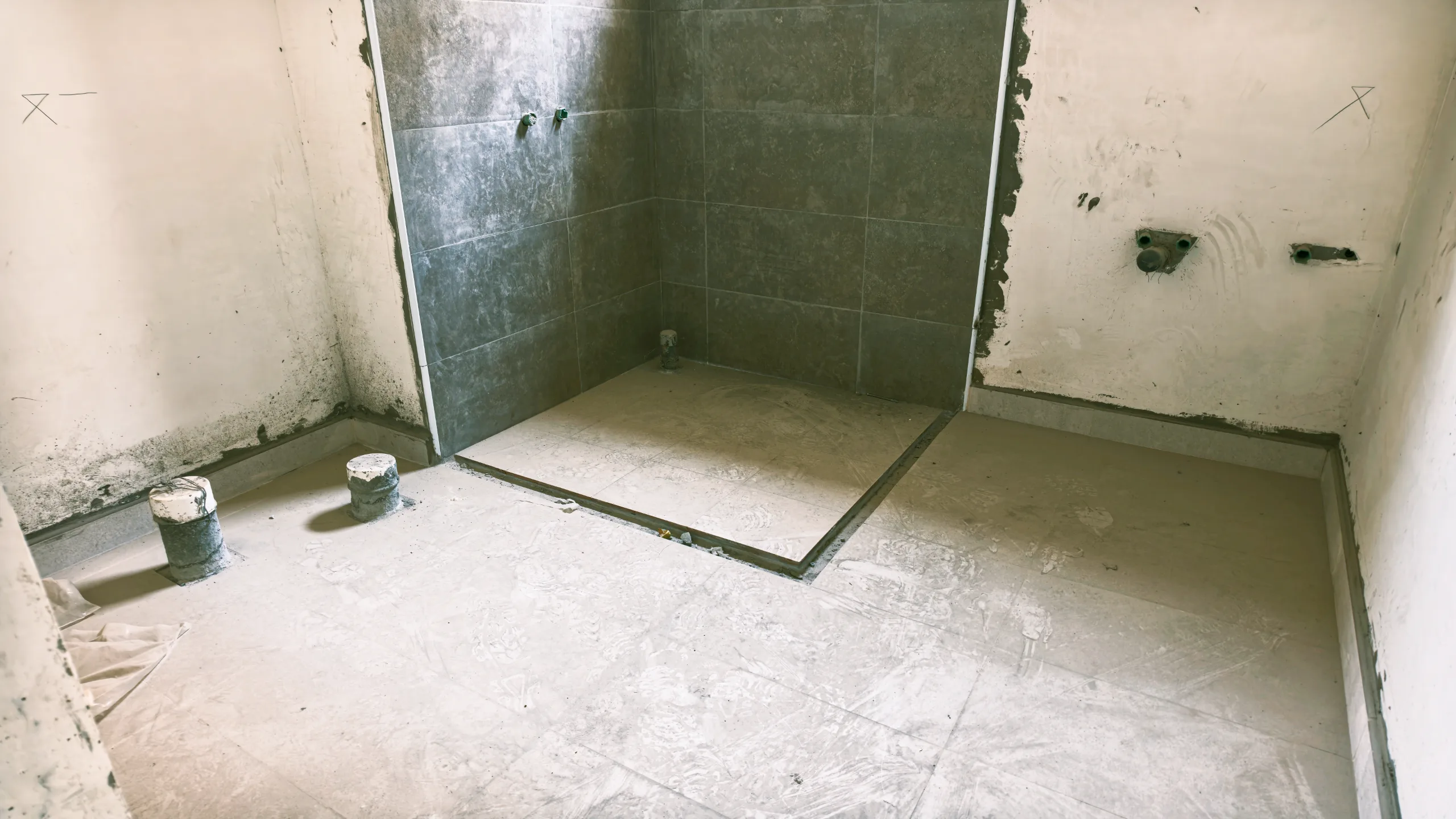

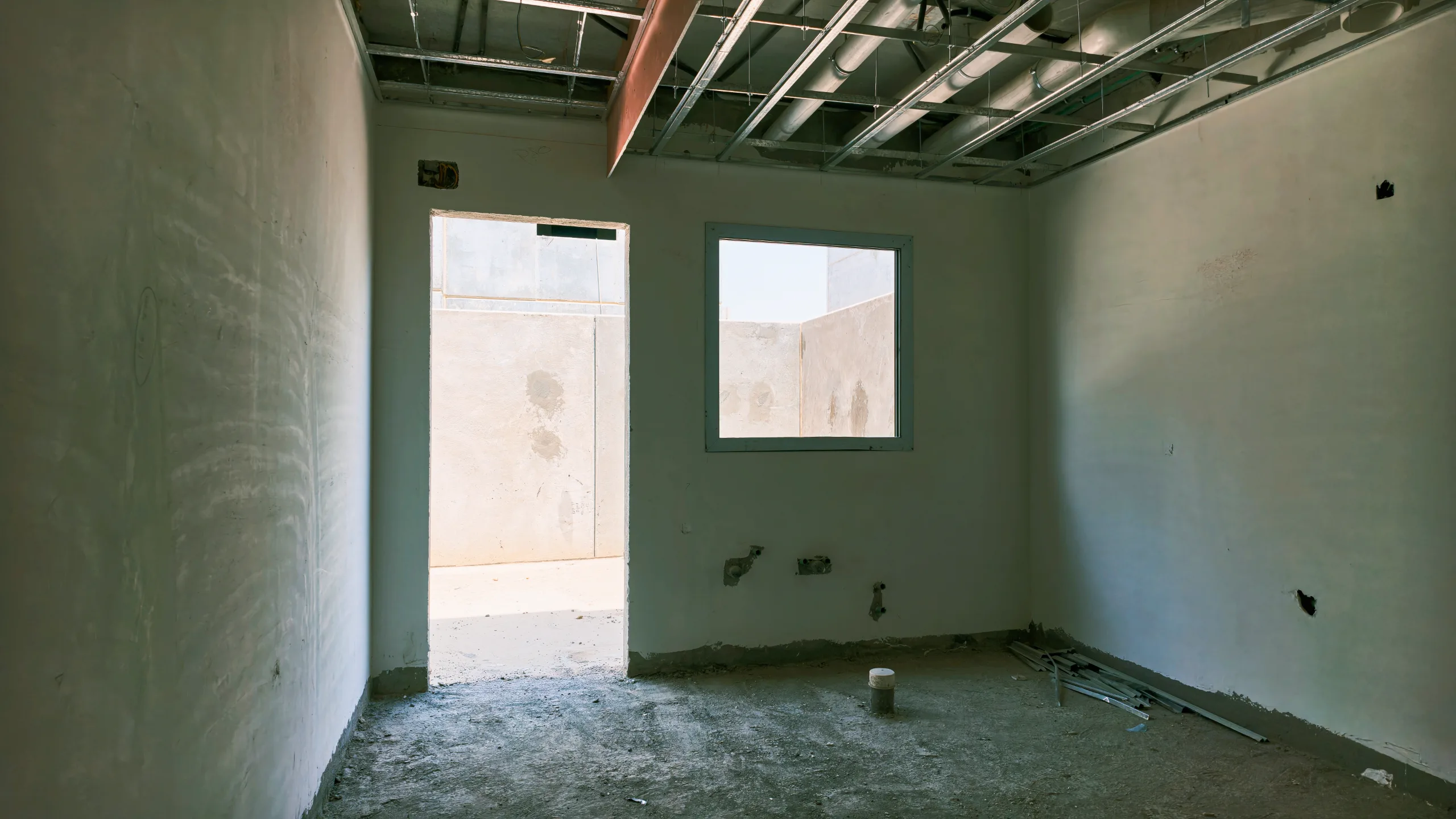

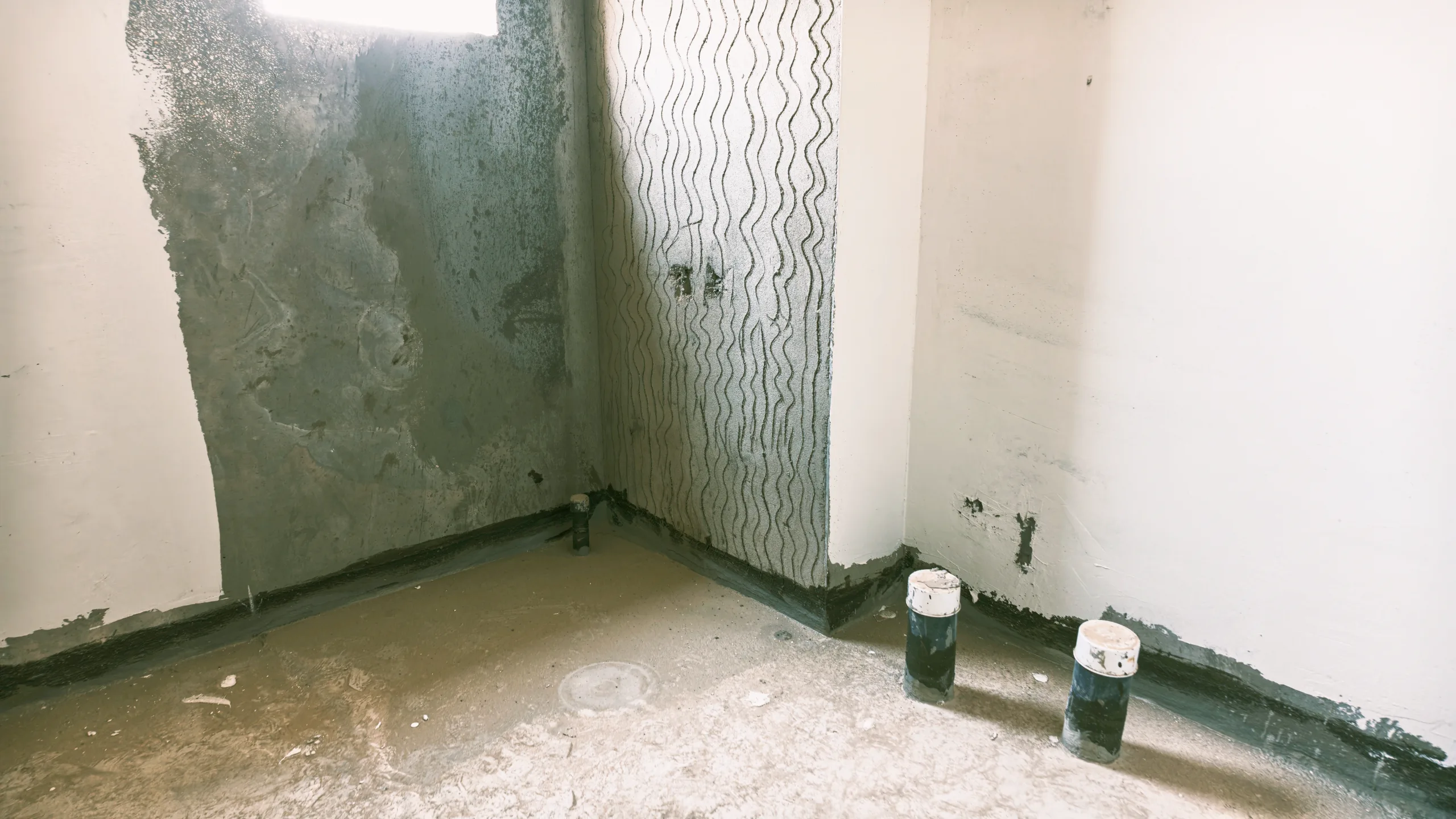

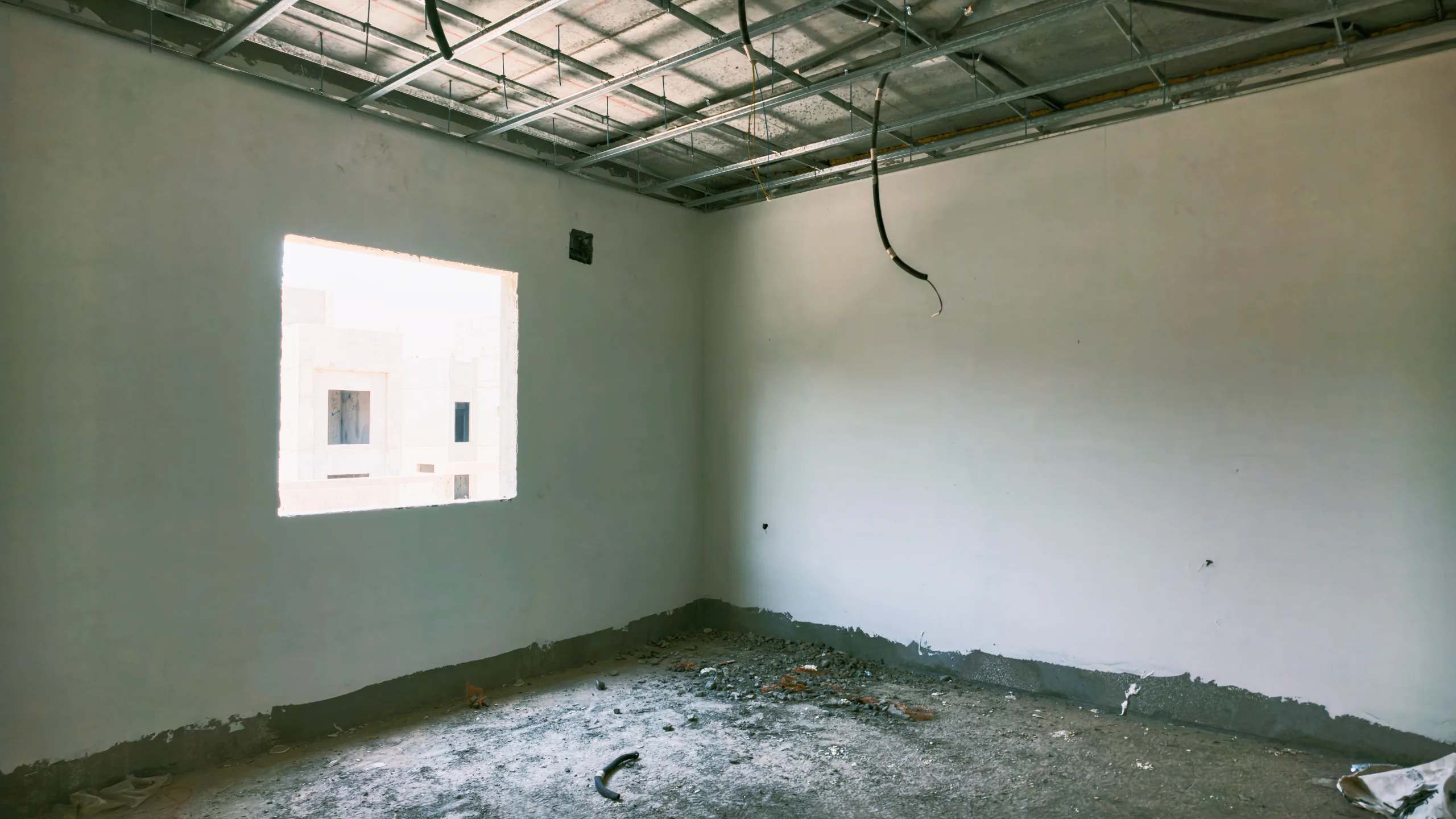

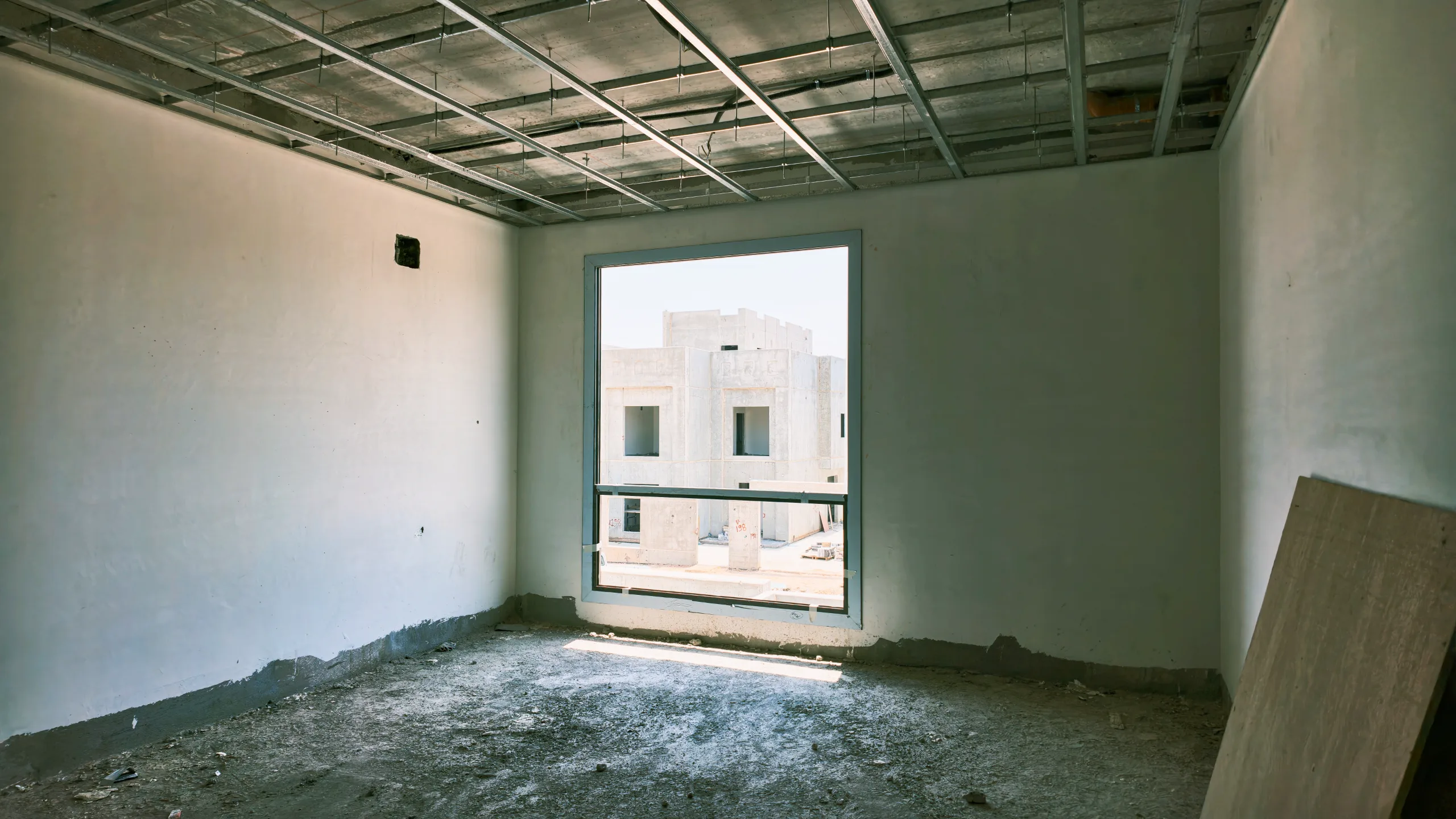

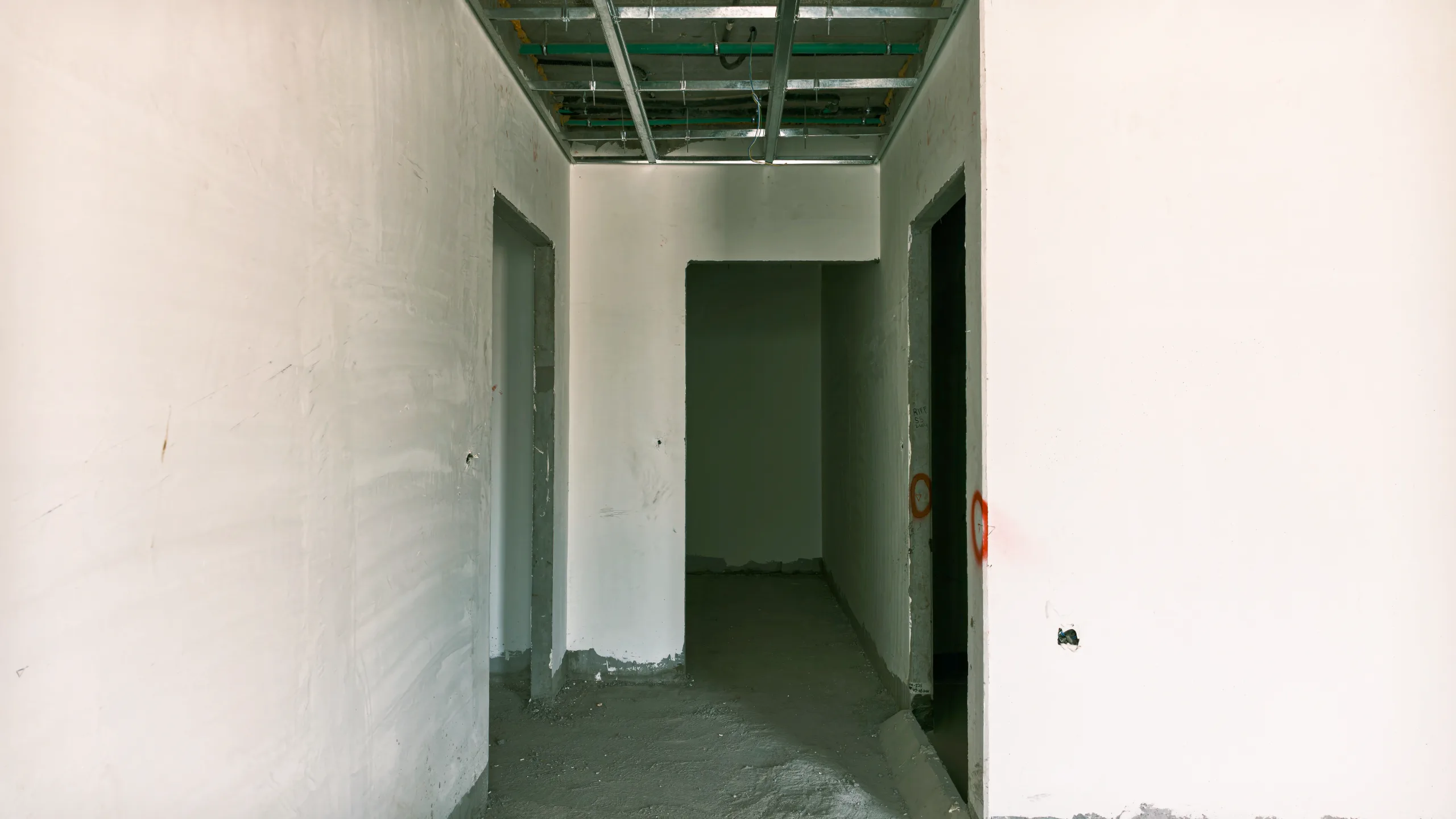

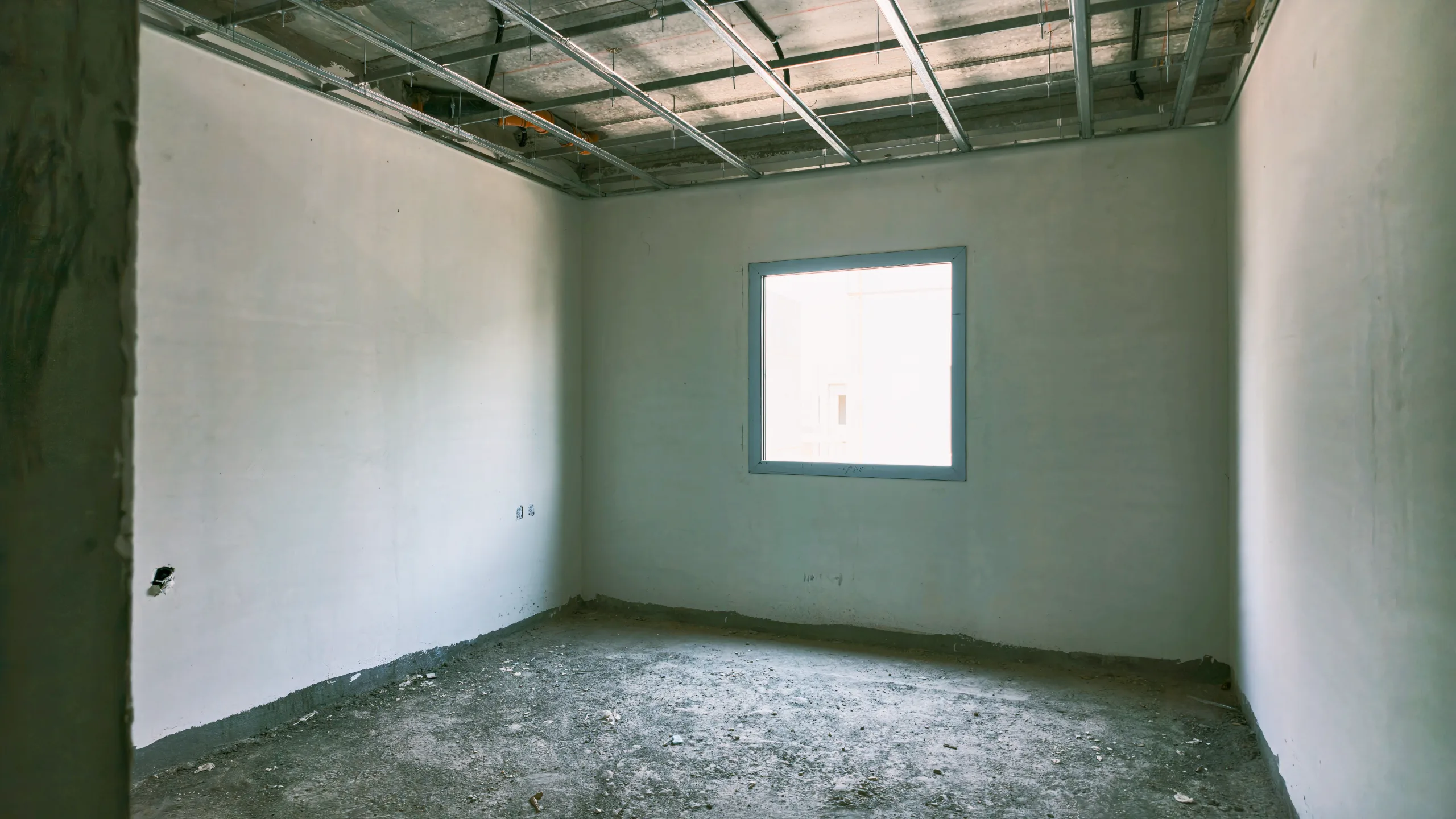

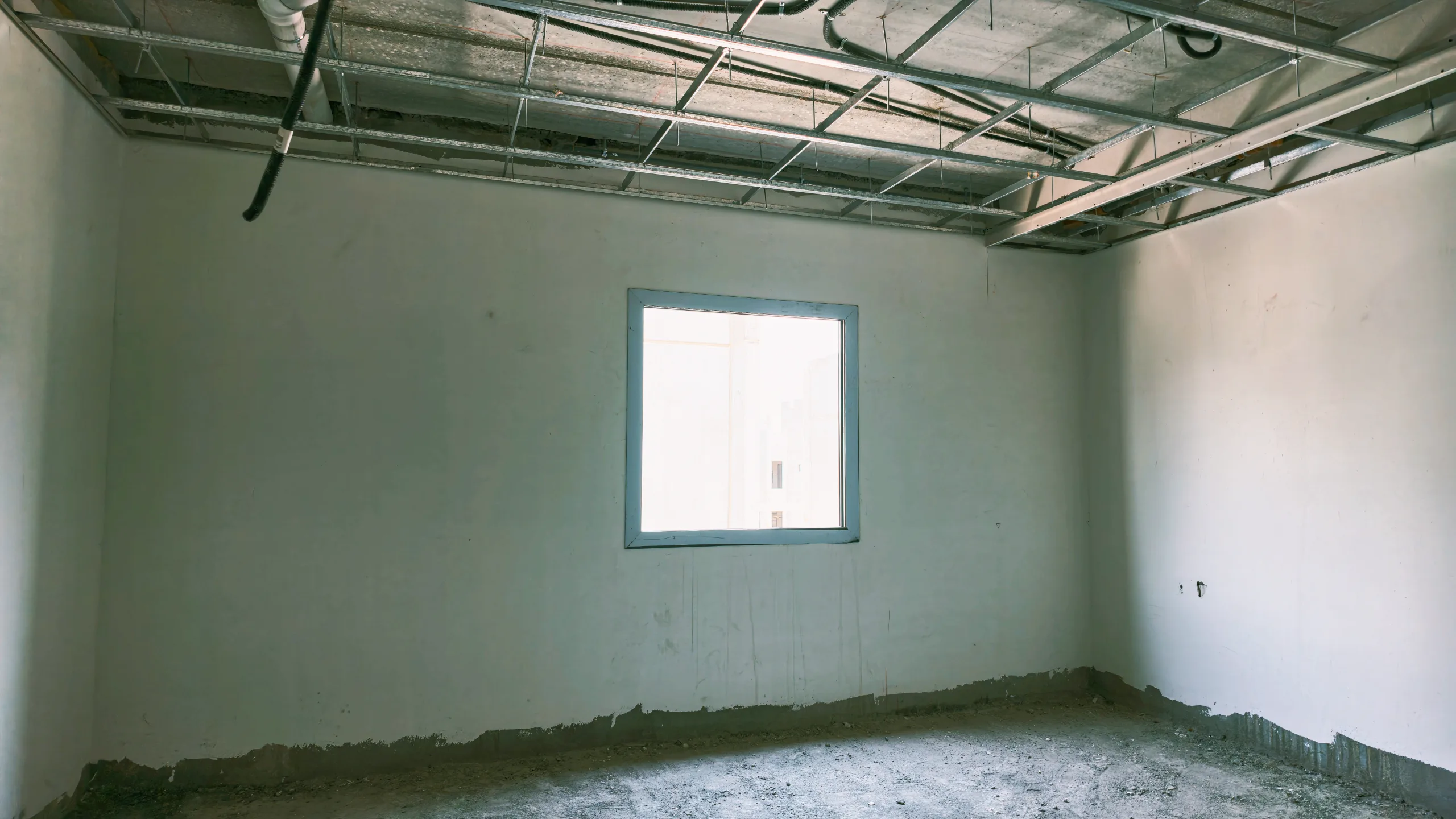

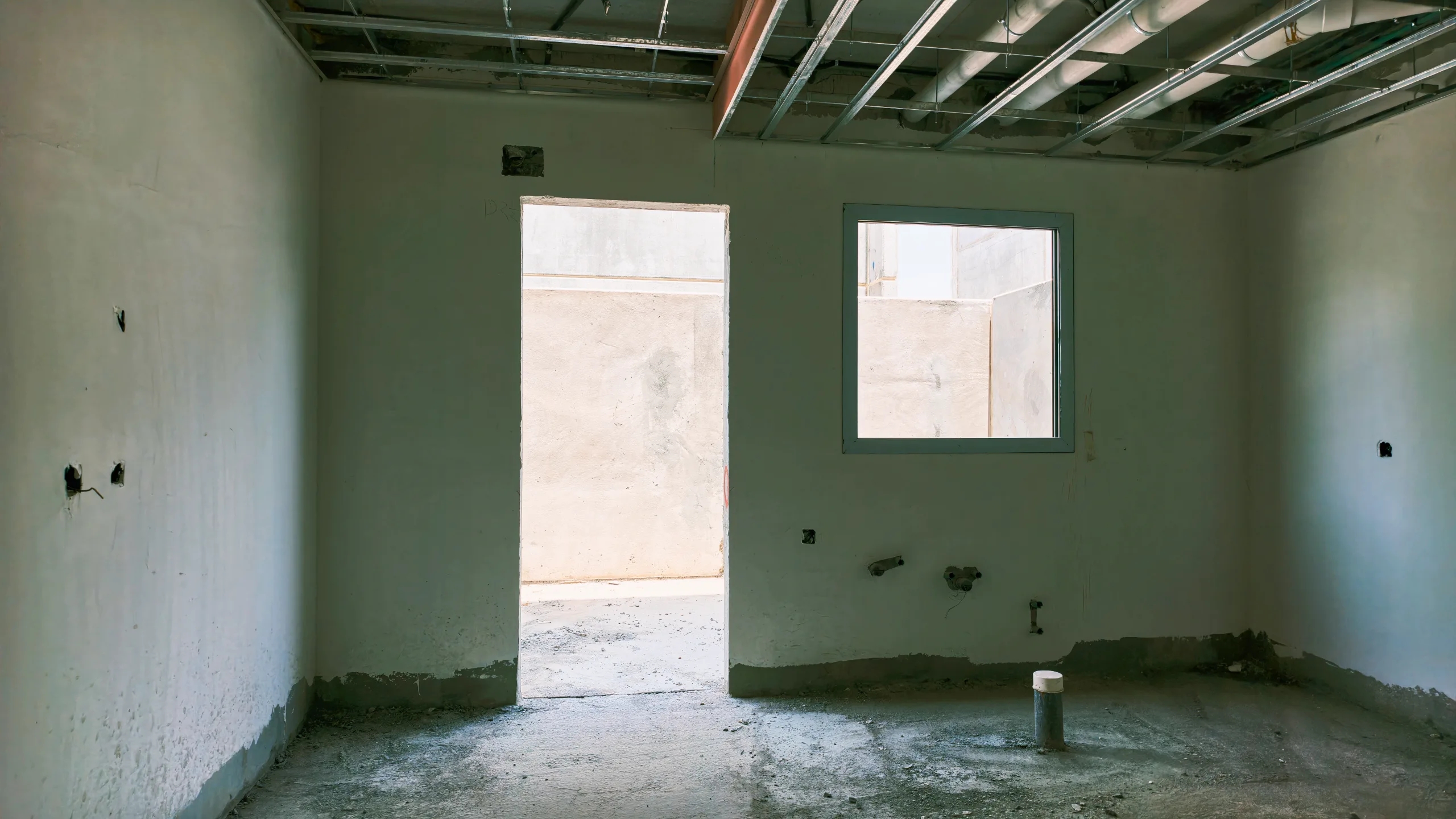

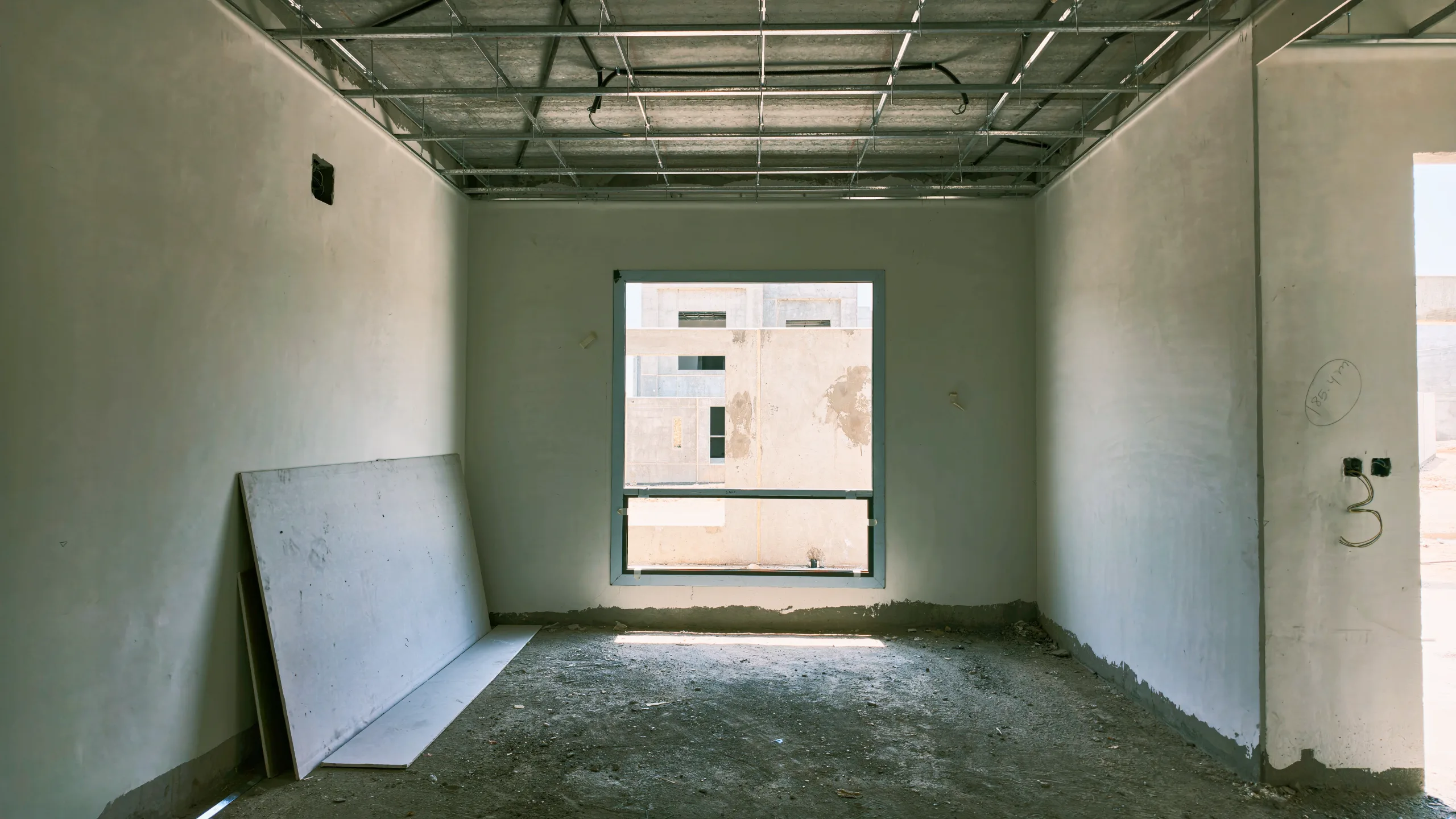

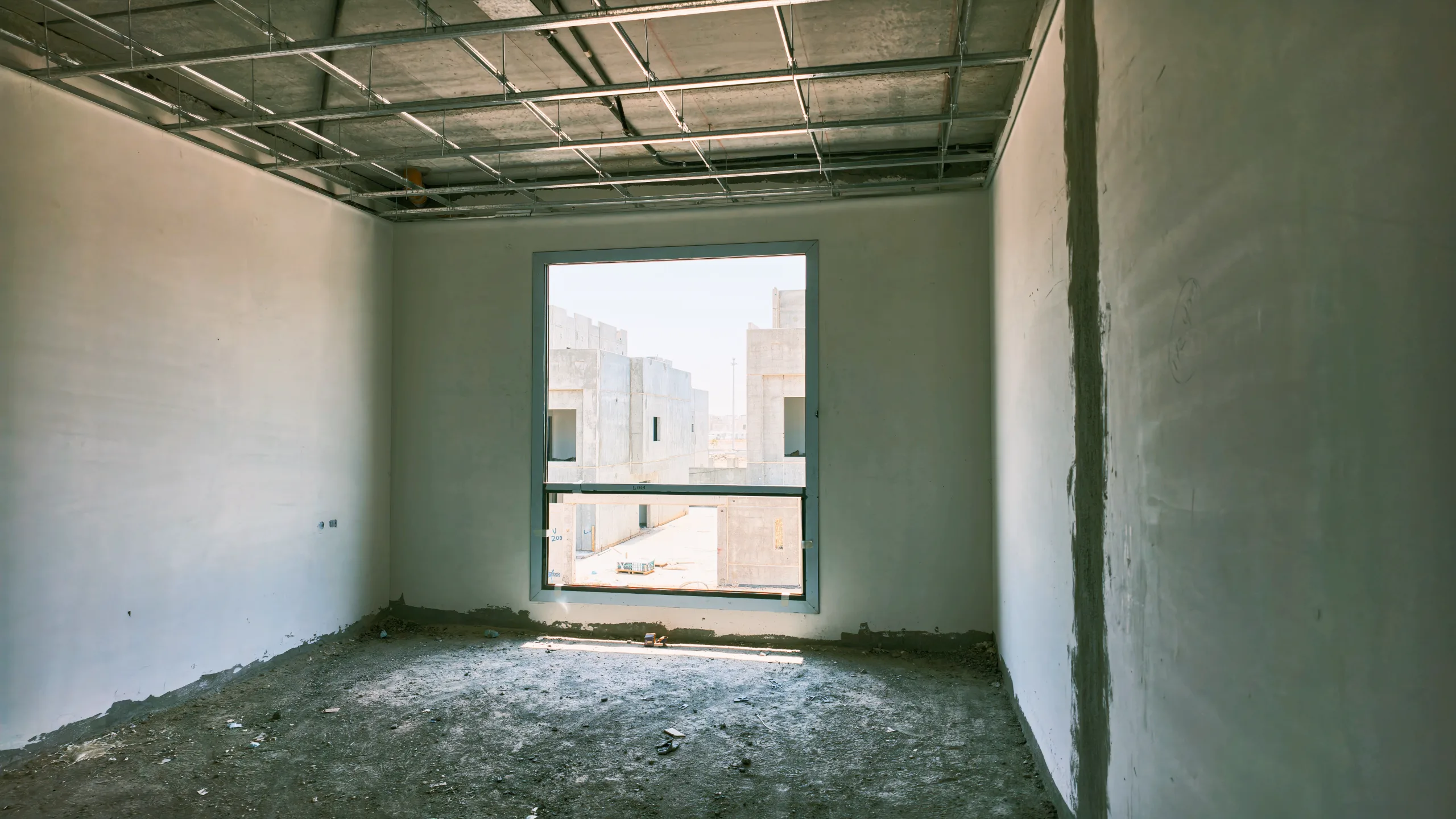

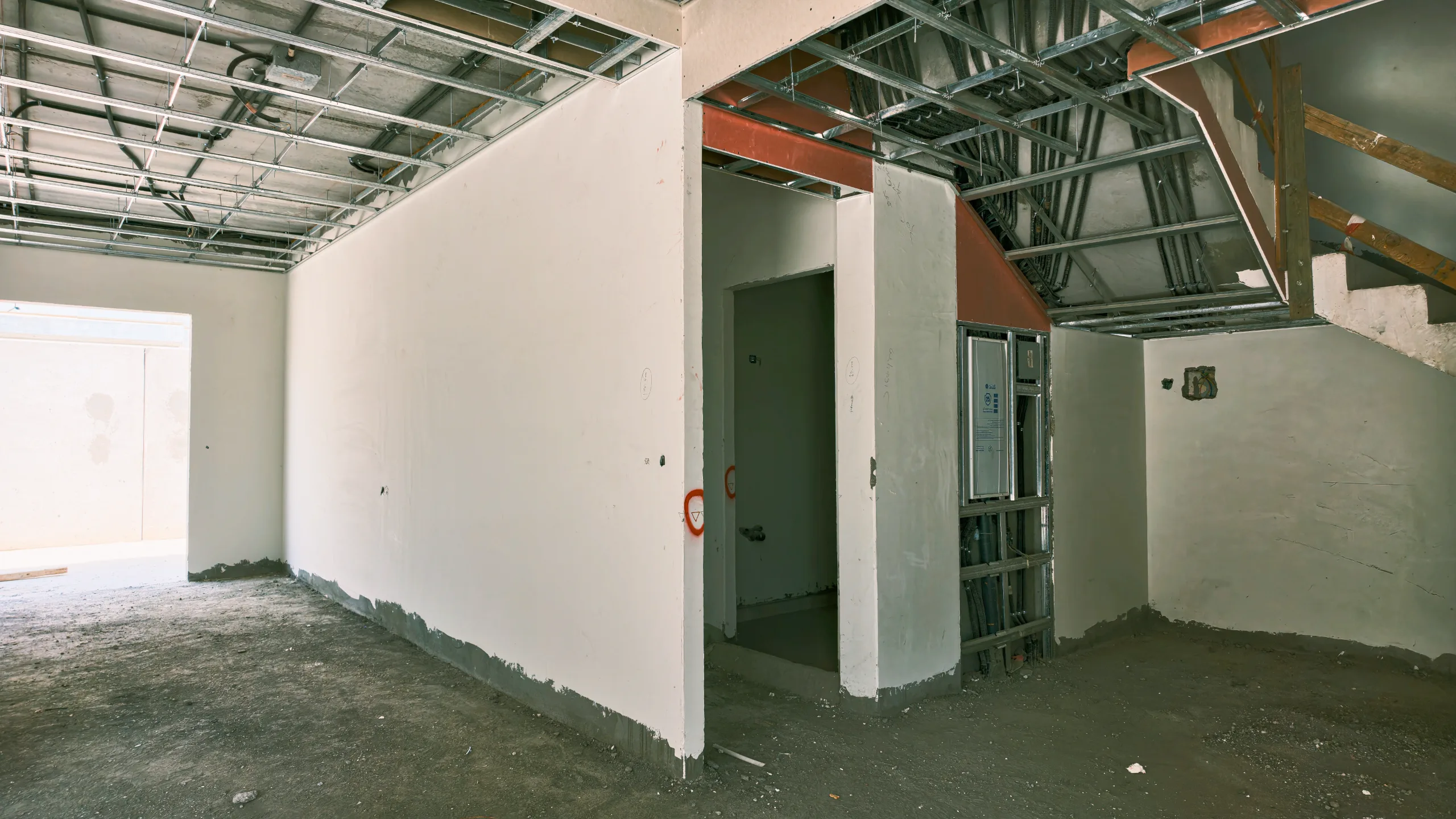

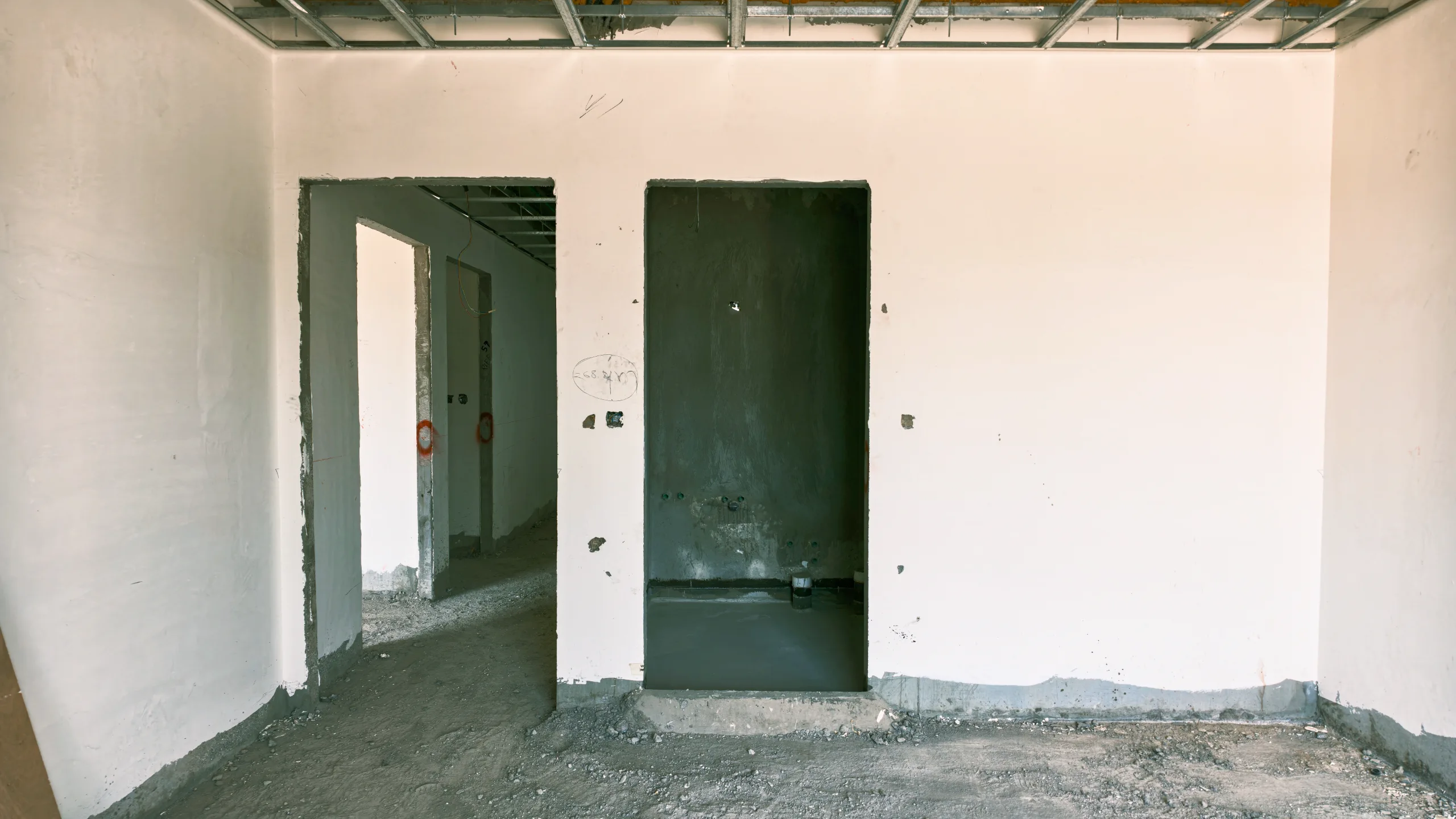

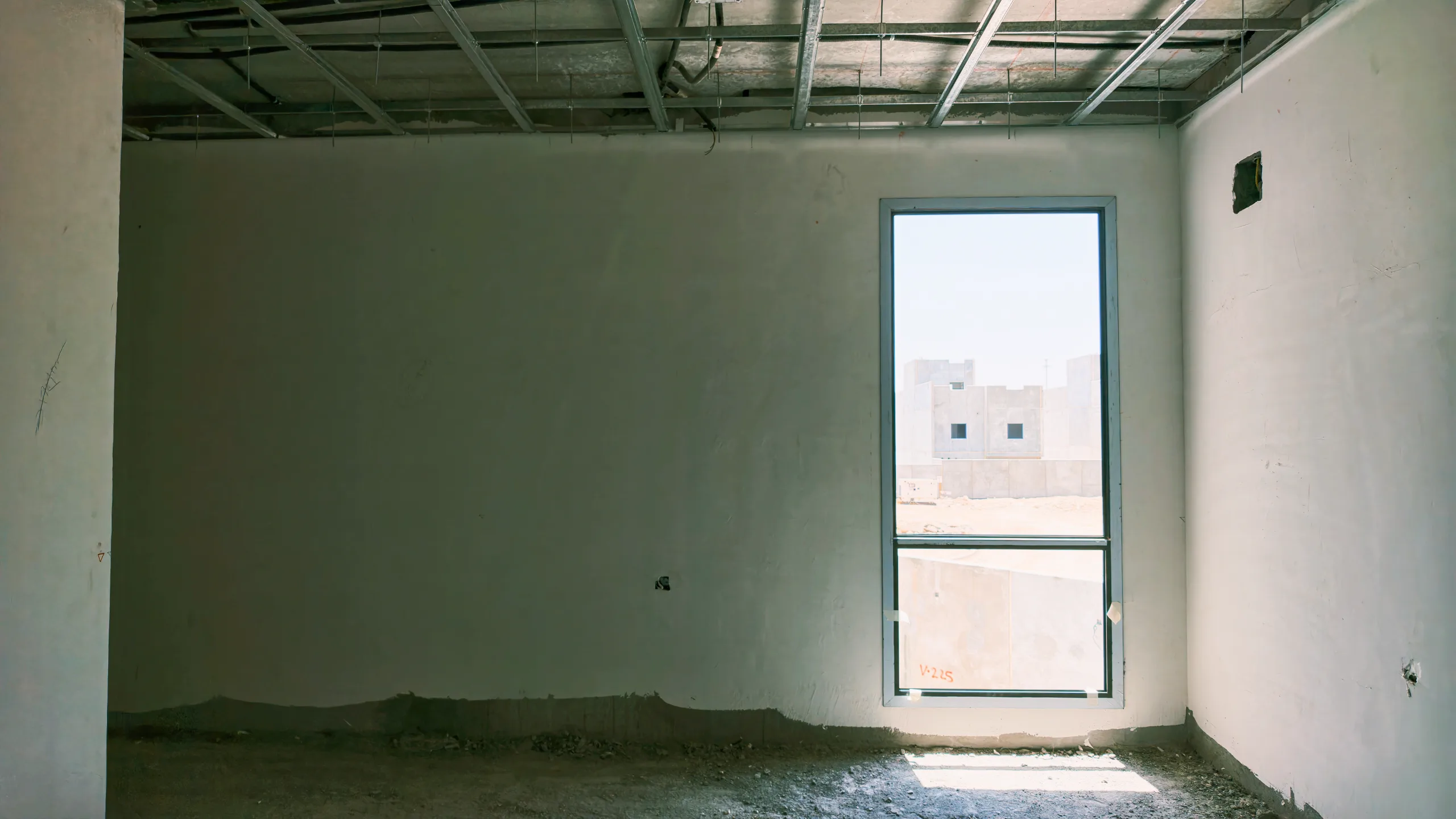

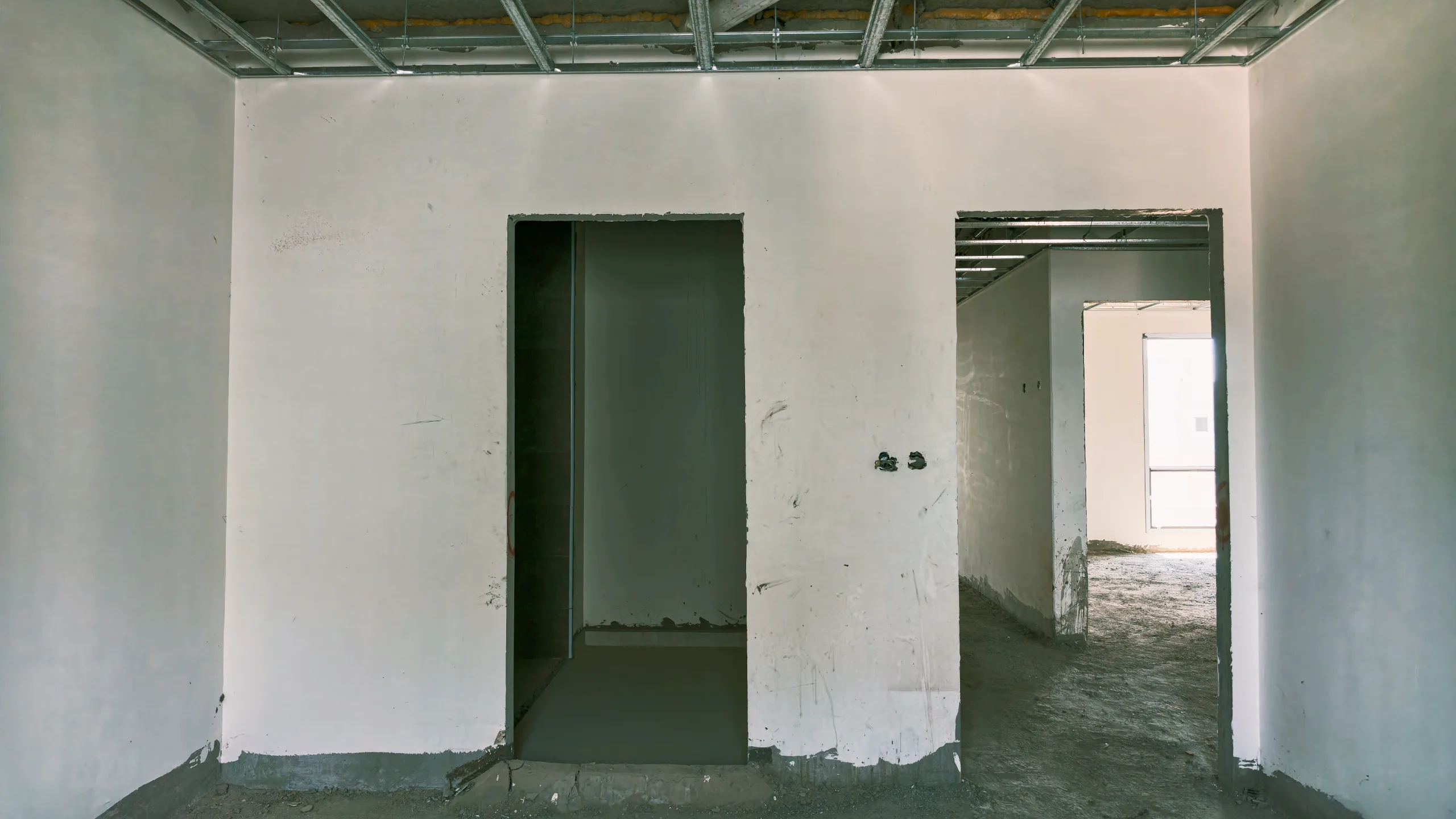

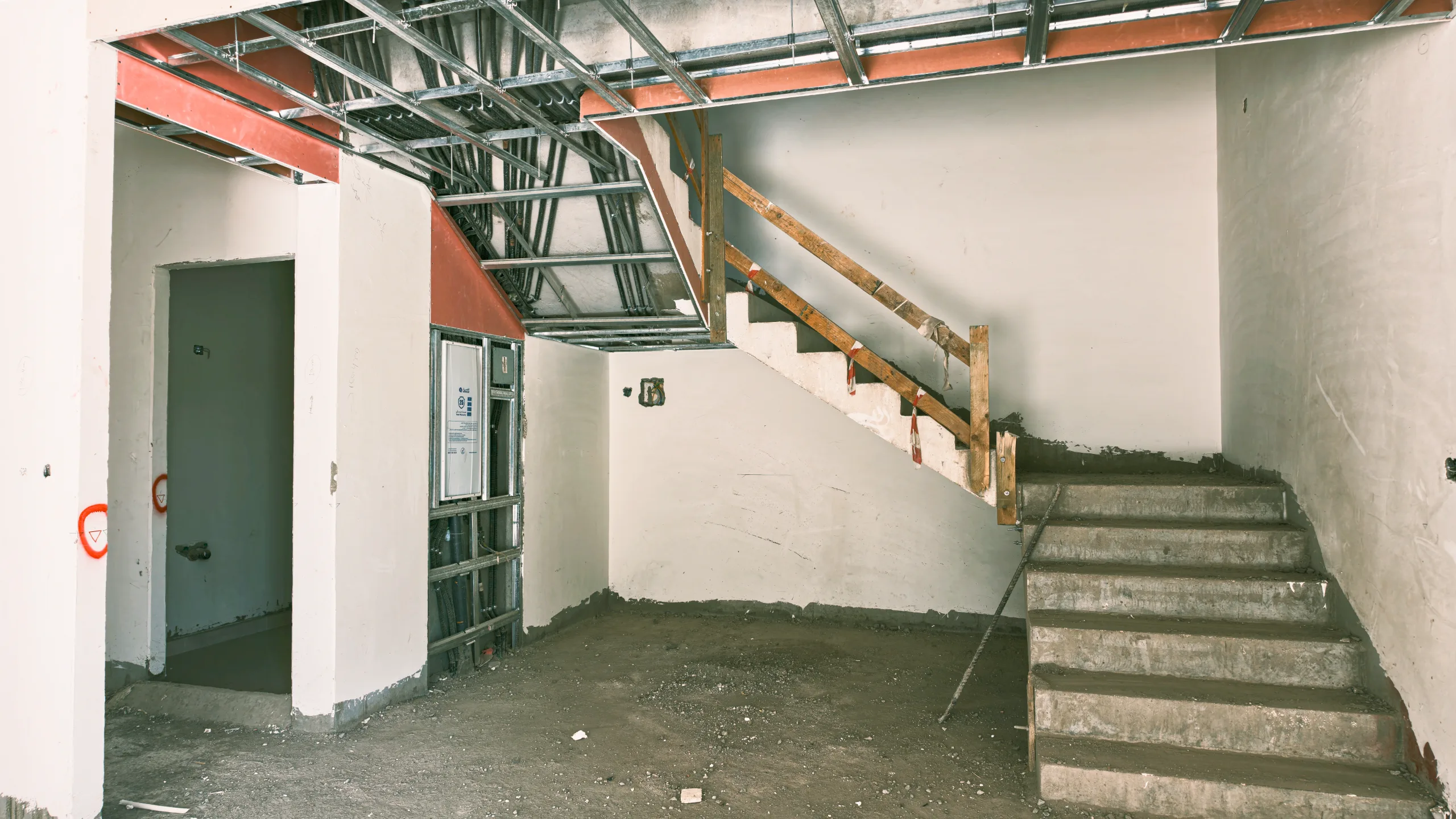

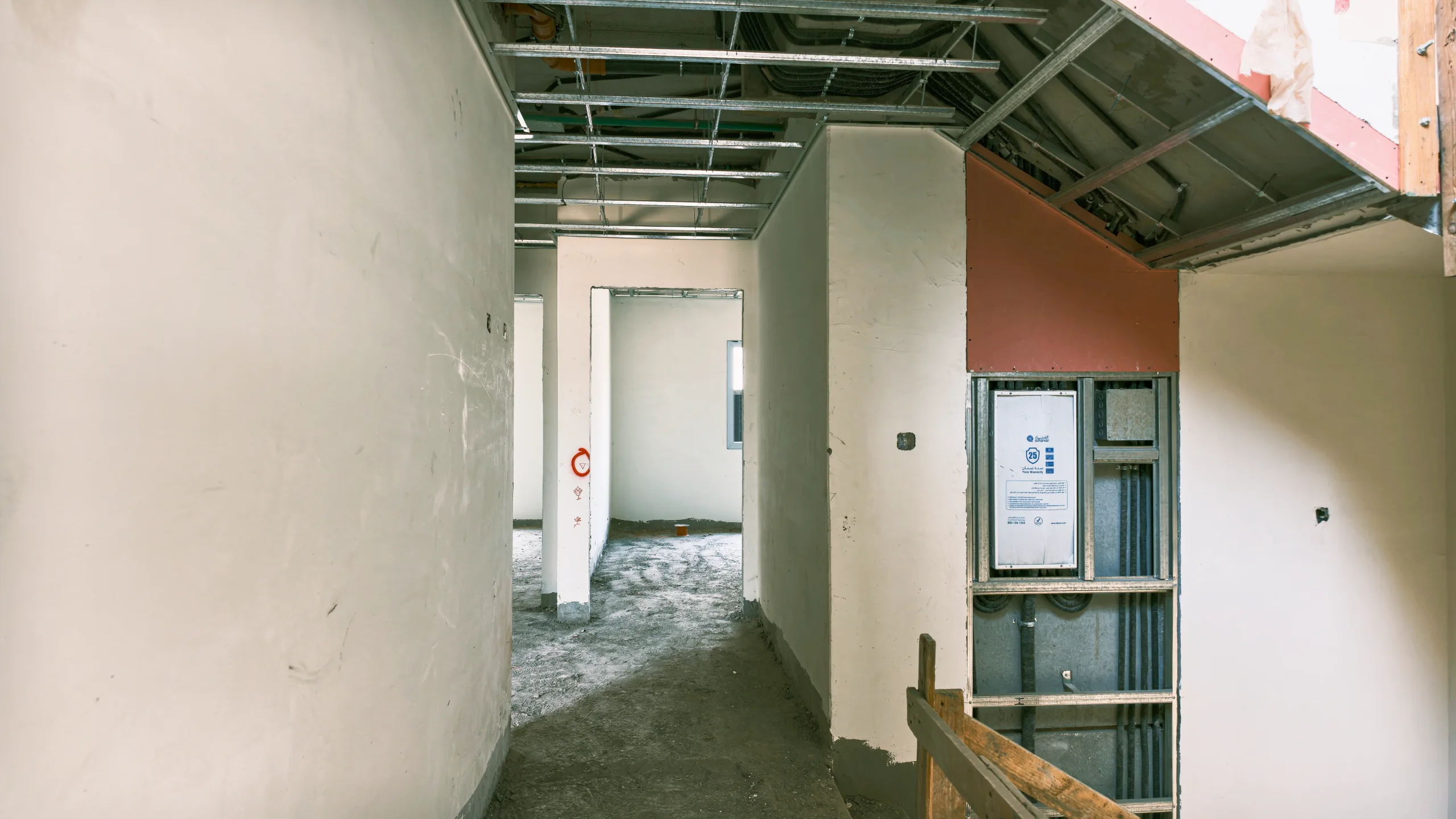

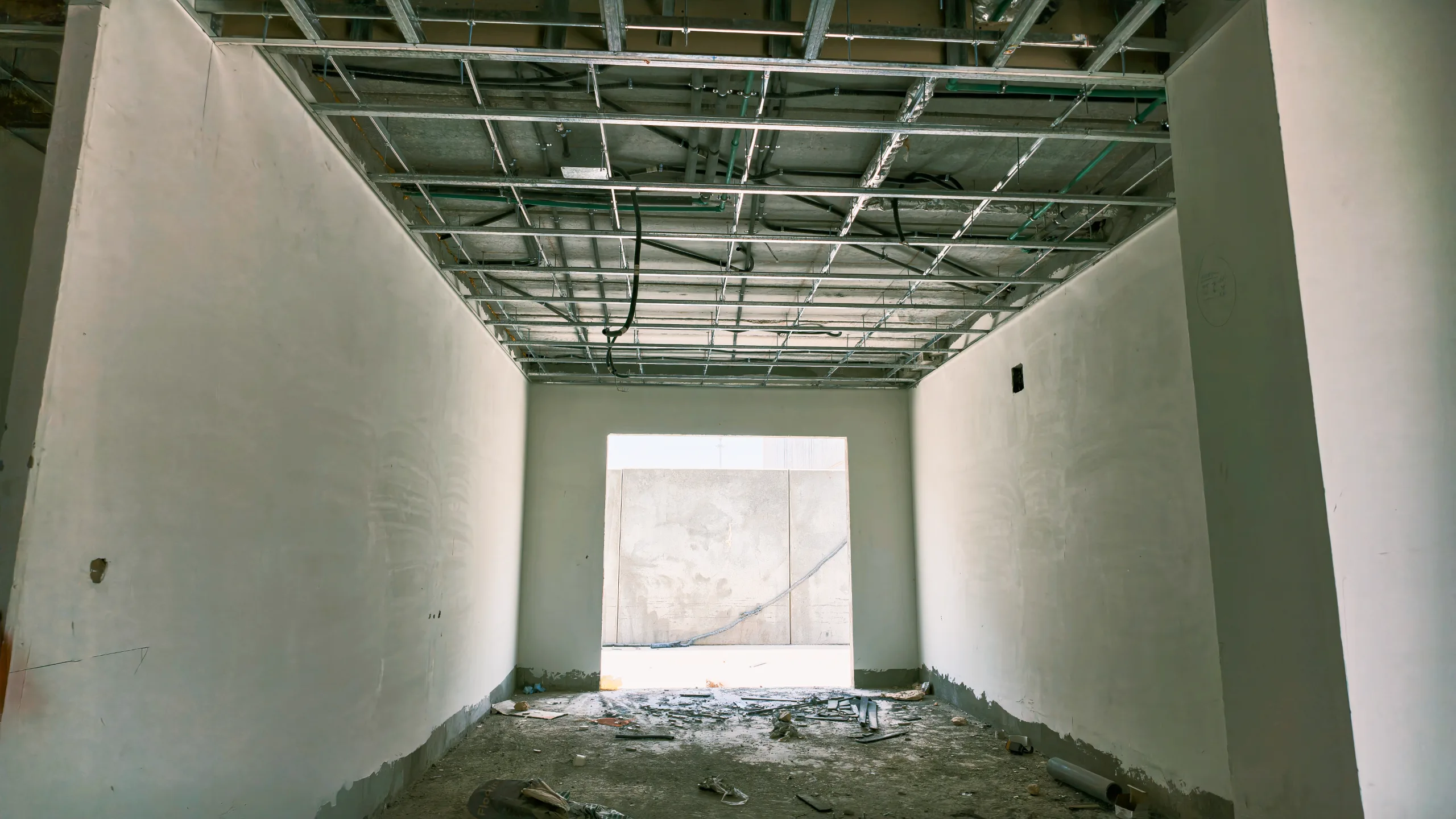

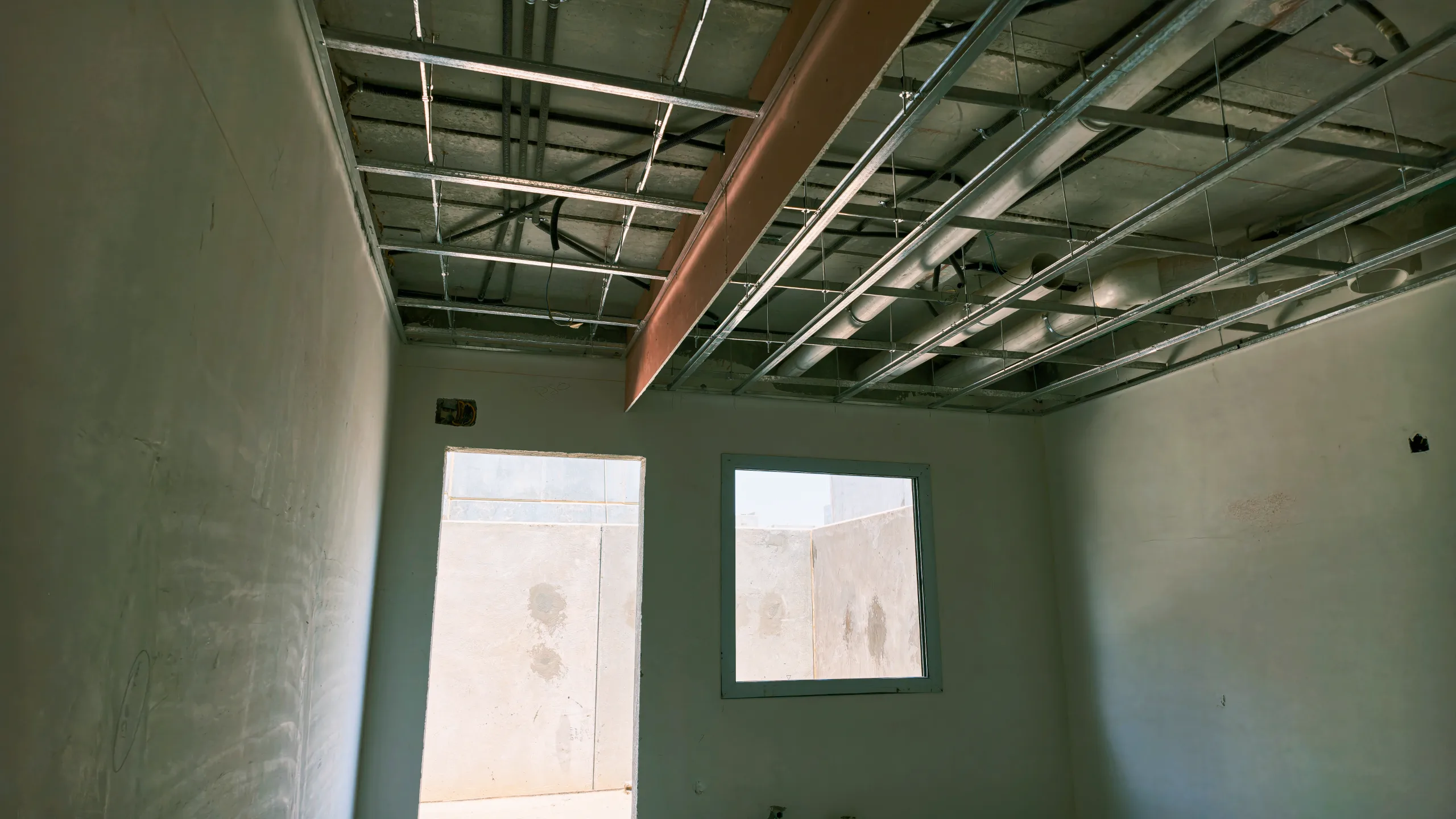

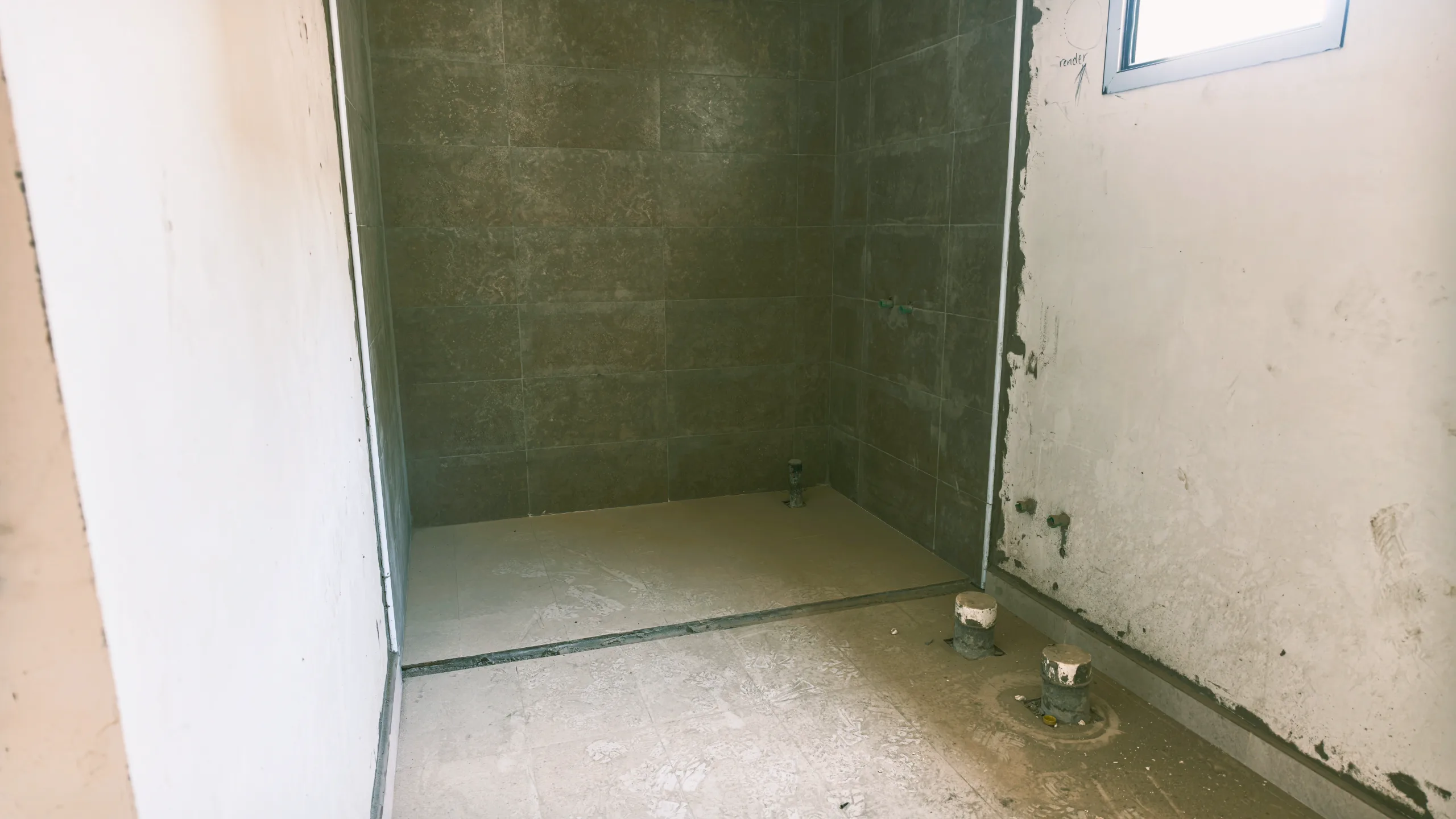

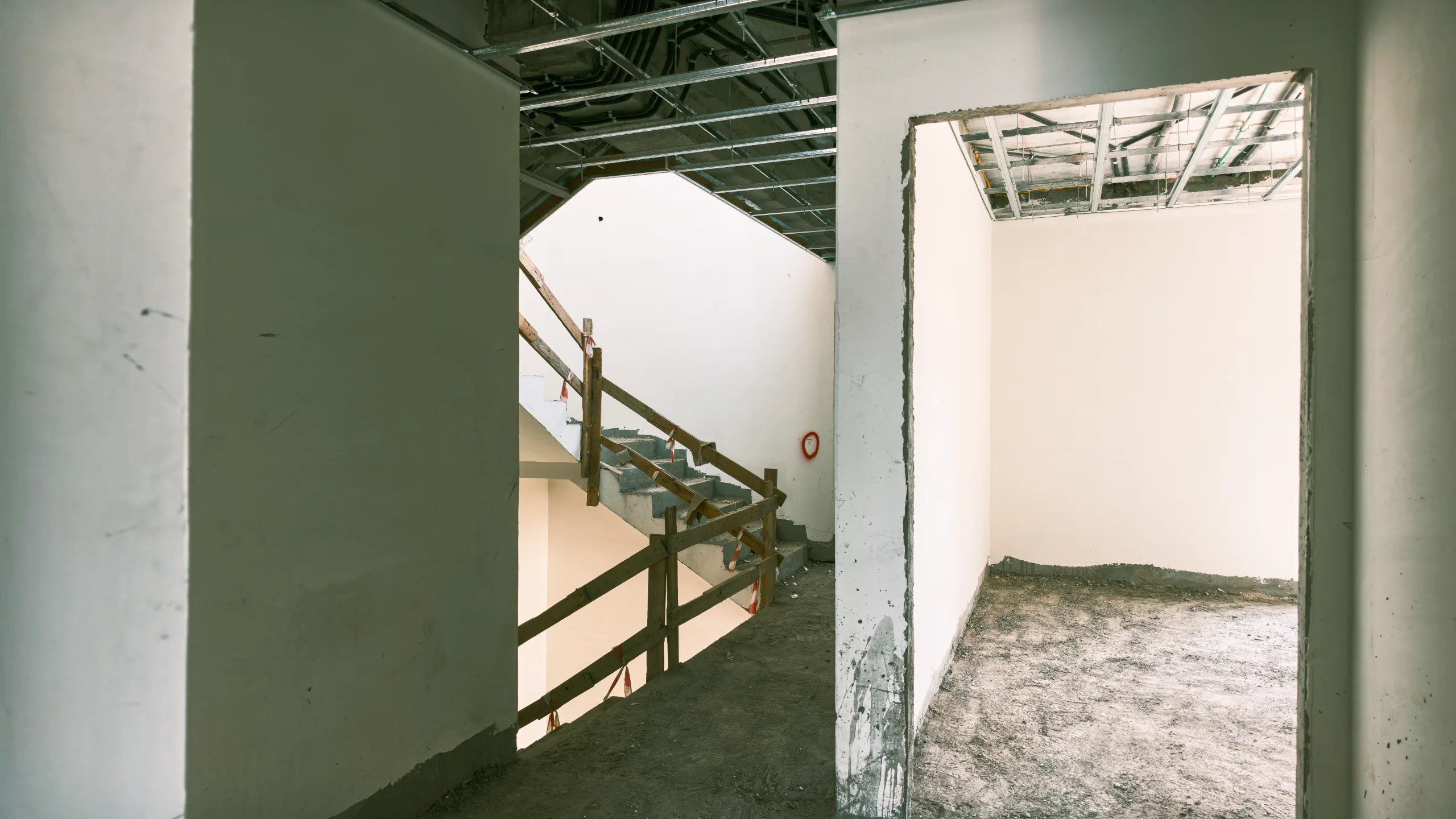

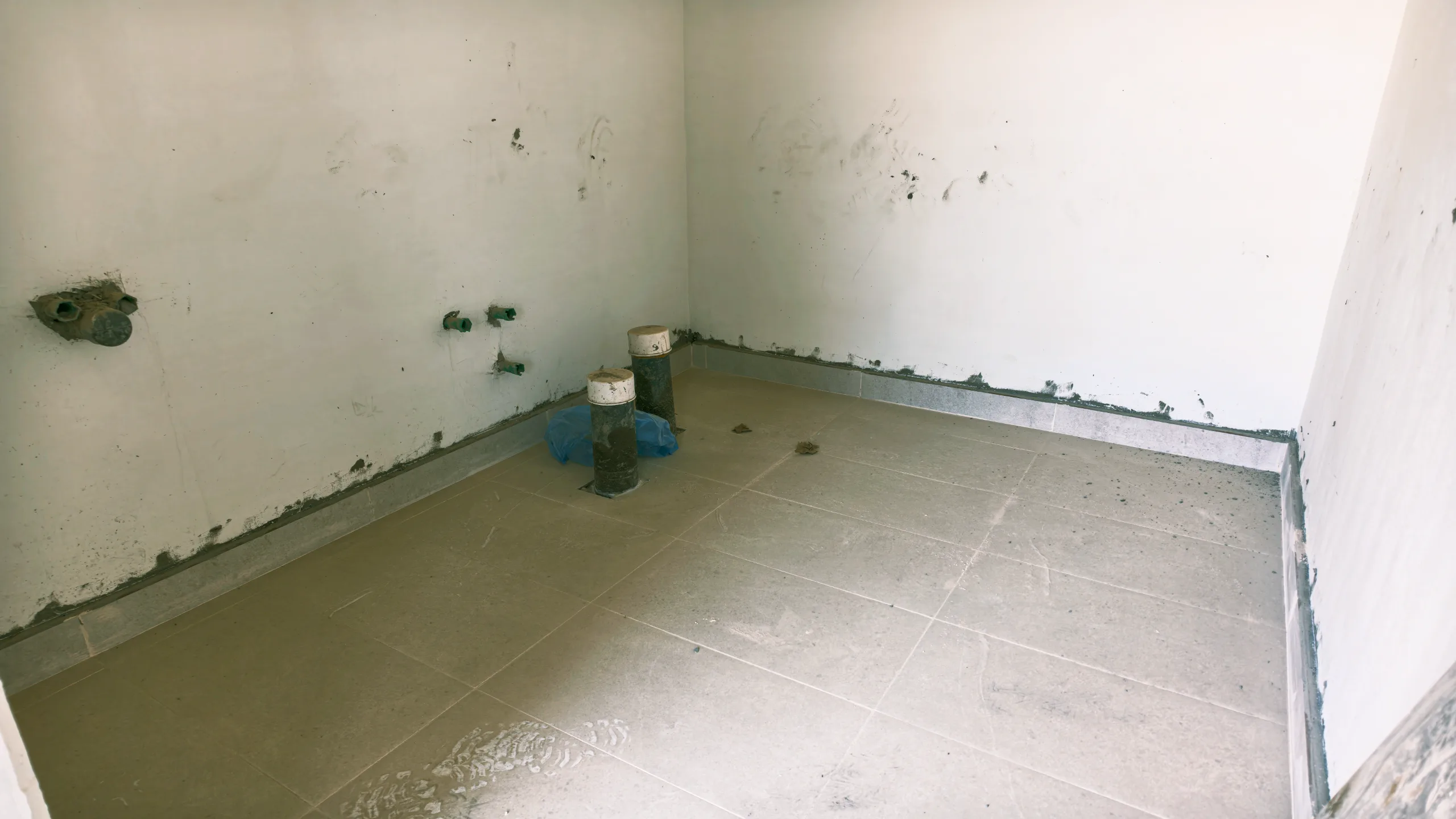

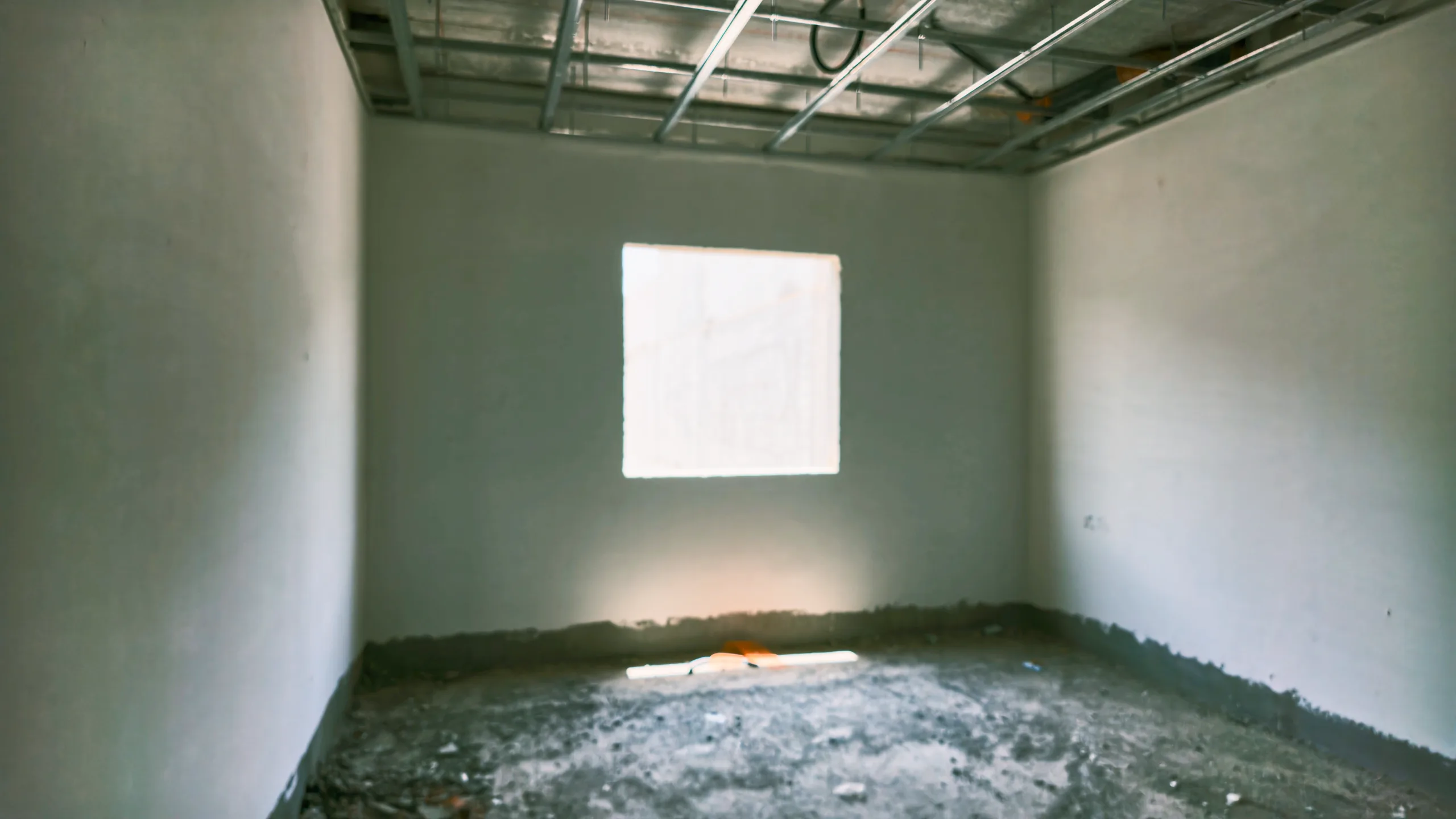

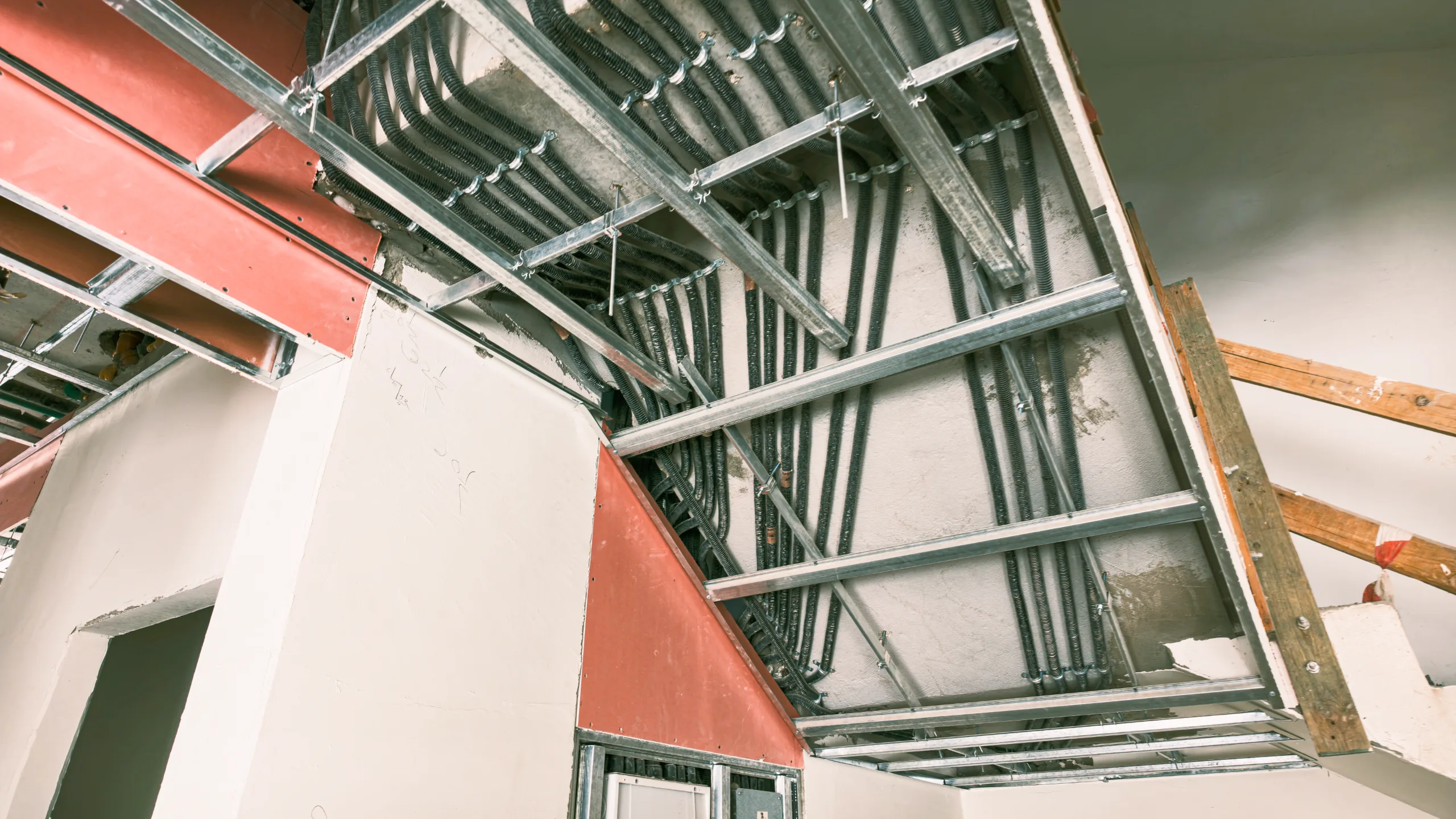

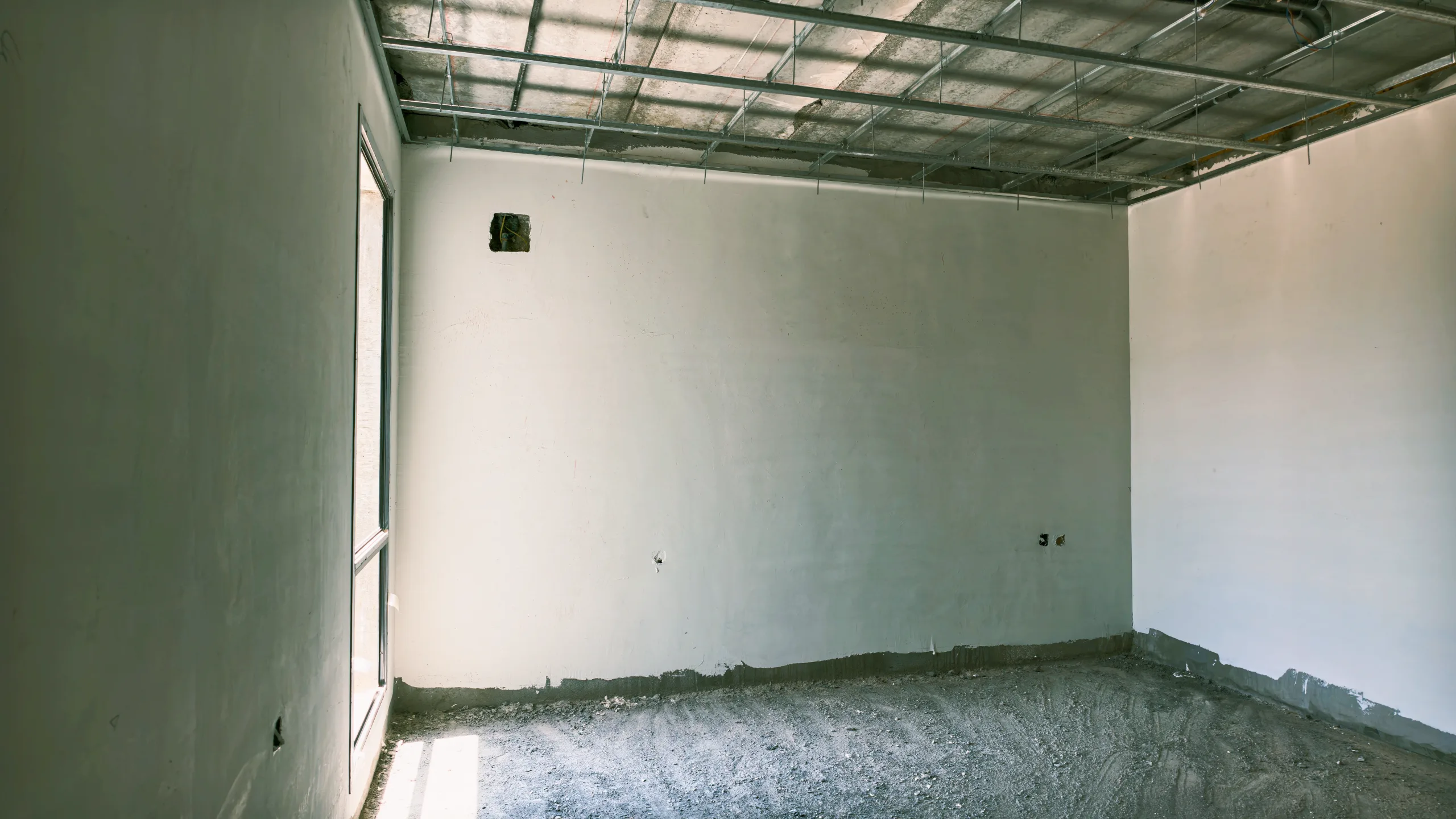

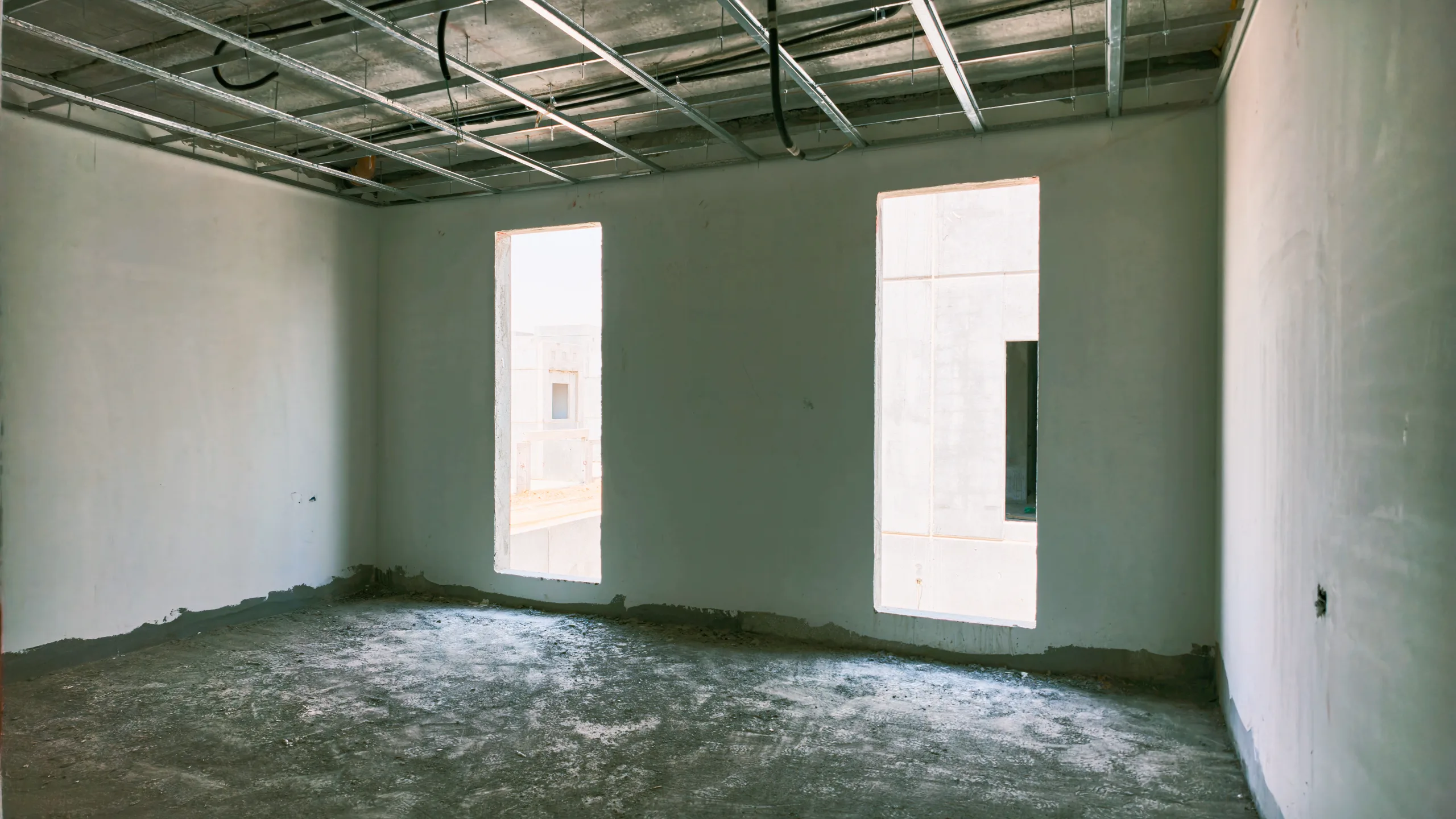

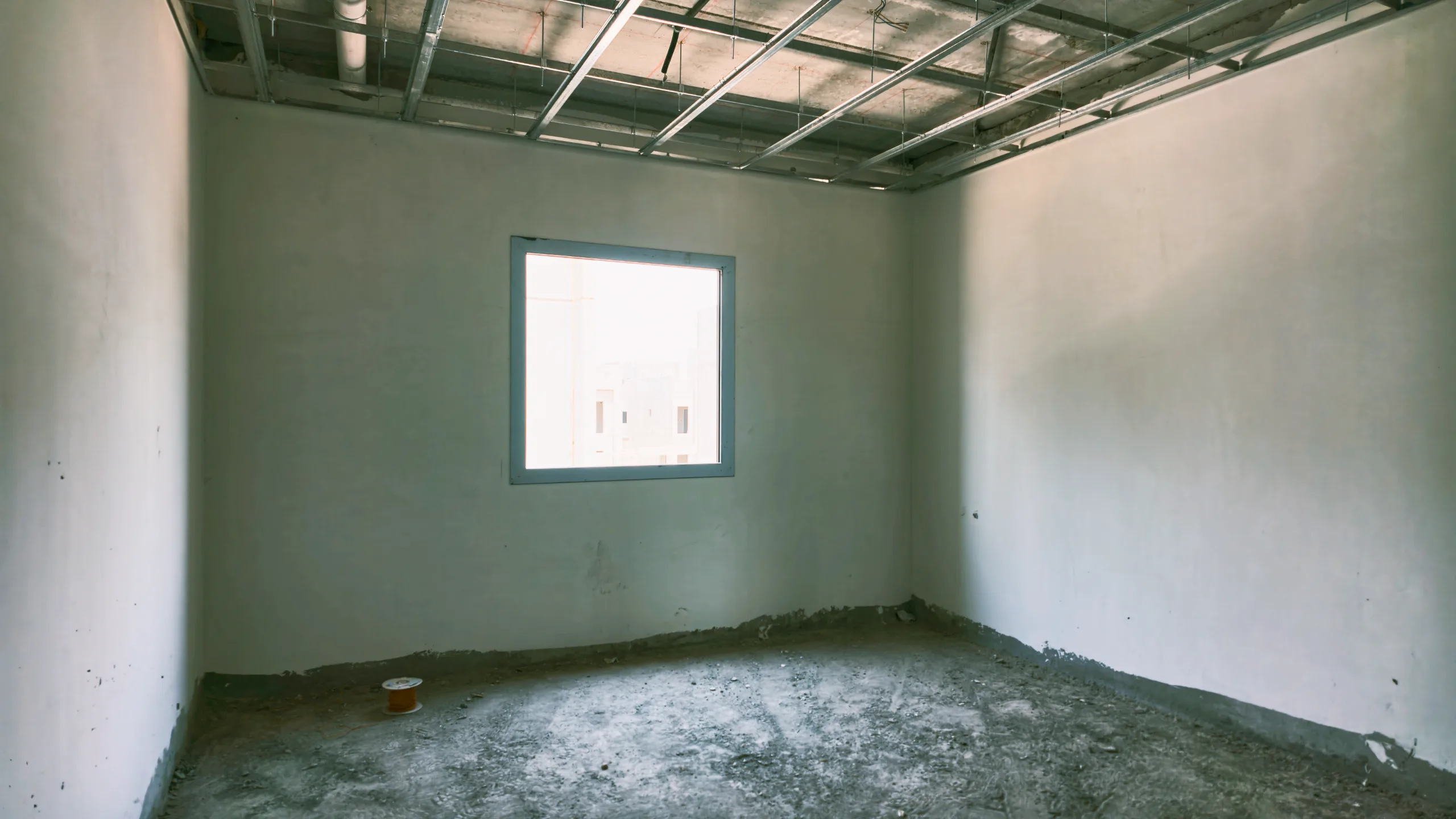

بدء أعمال اللياسة الداخلية وتأسيس شبكات التكييف والكهرباء والأسقف المستعارة في نماذج مختارة.

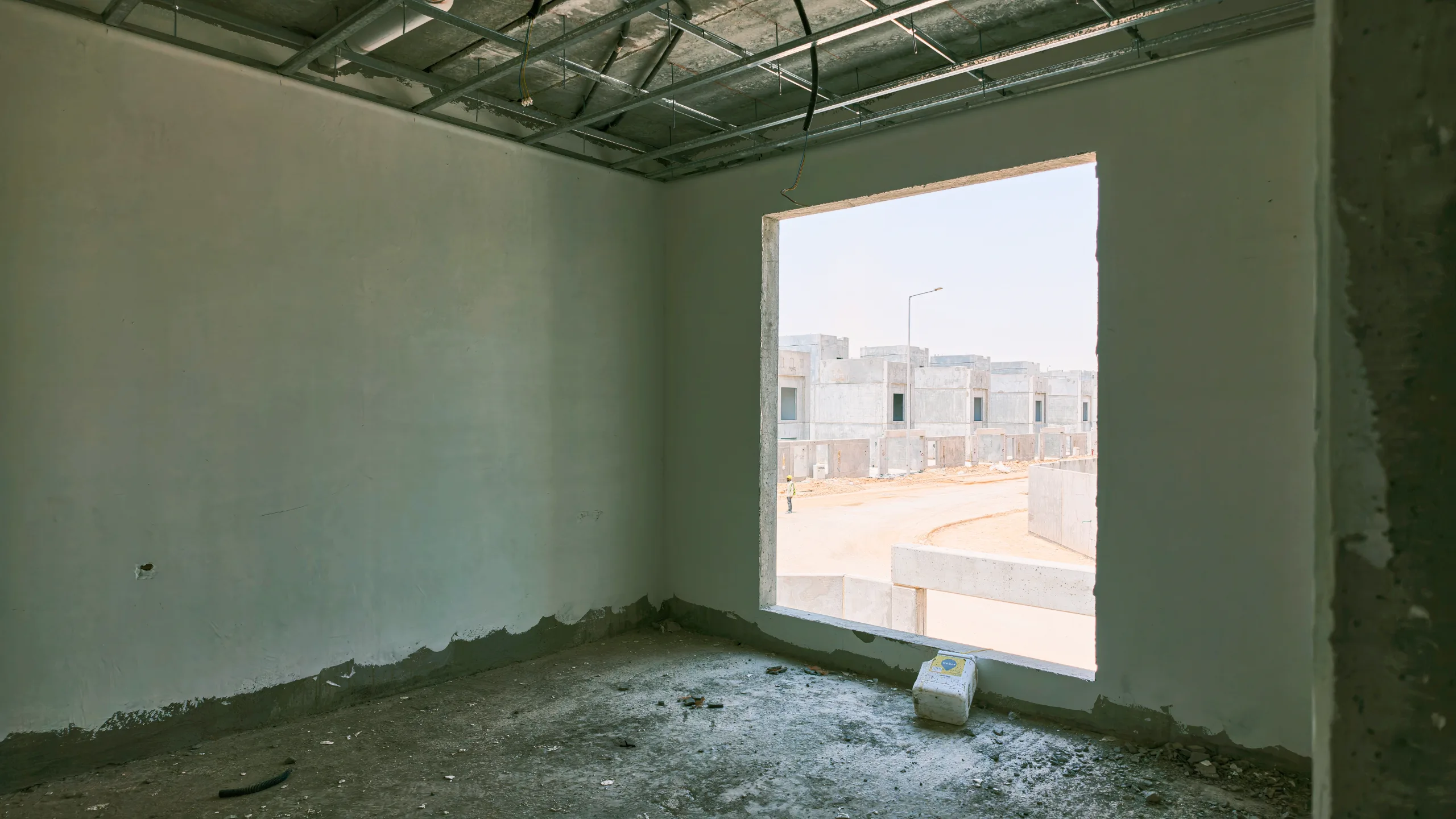

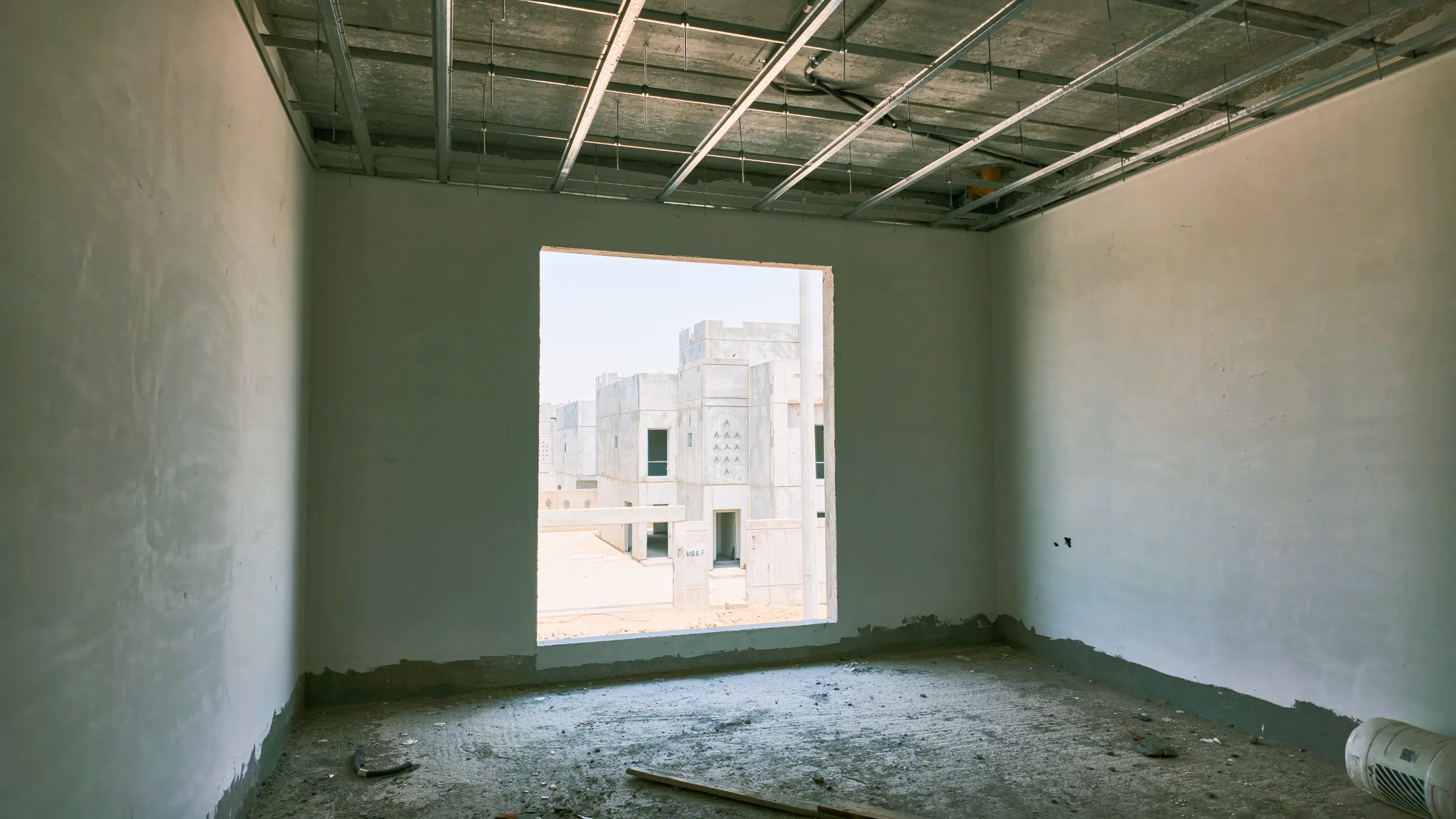

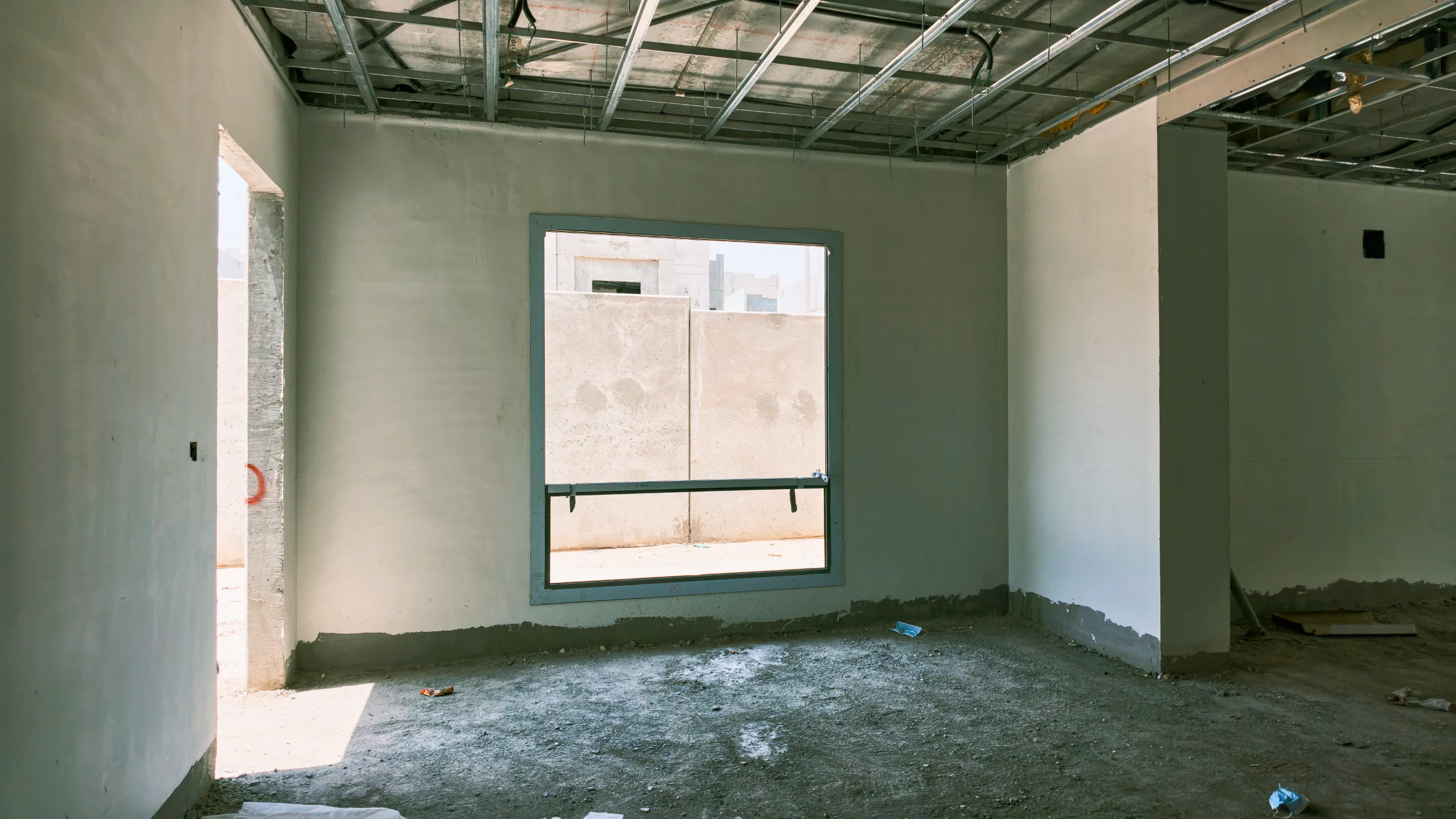

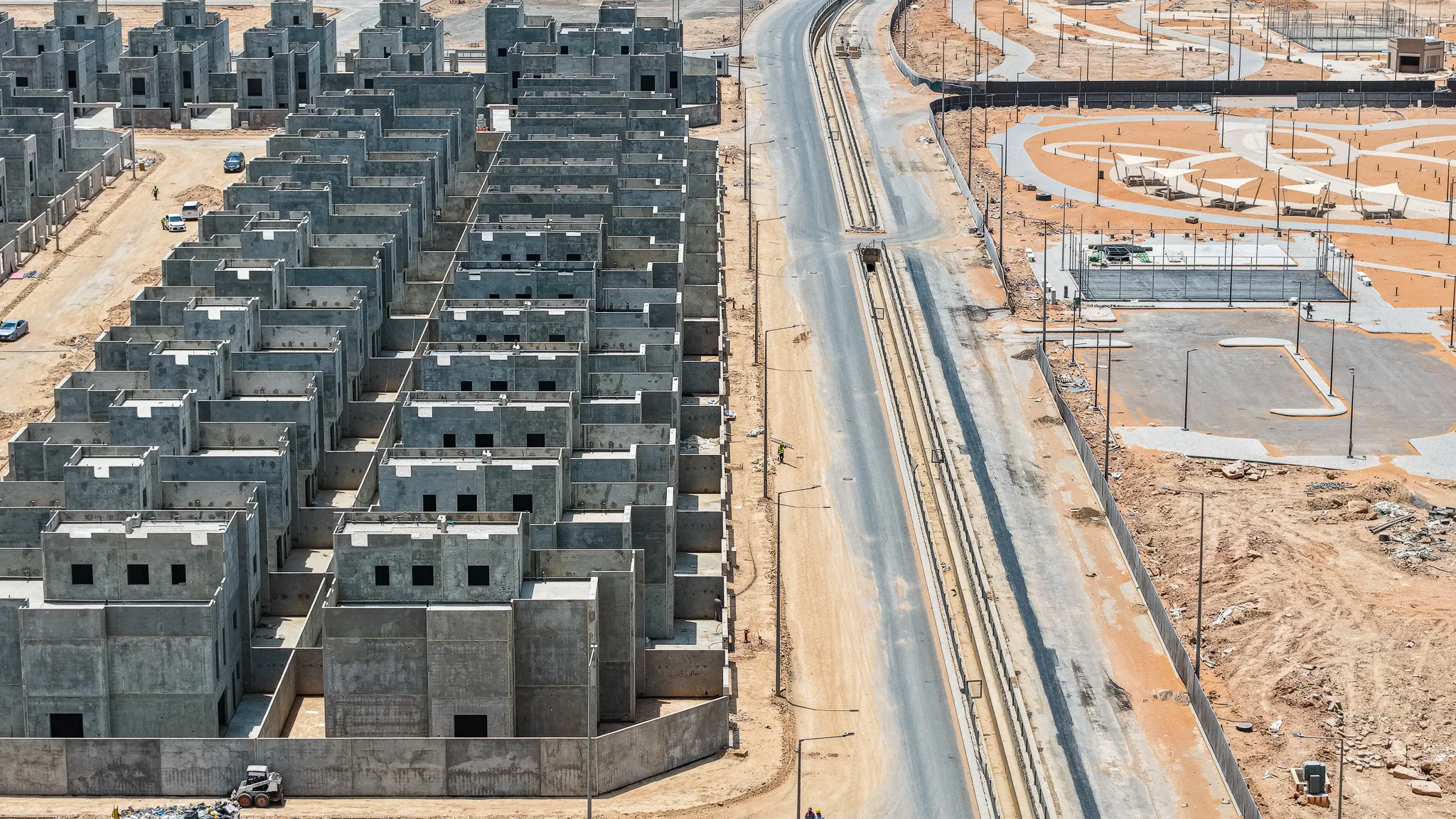

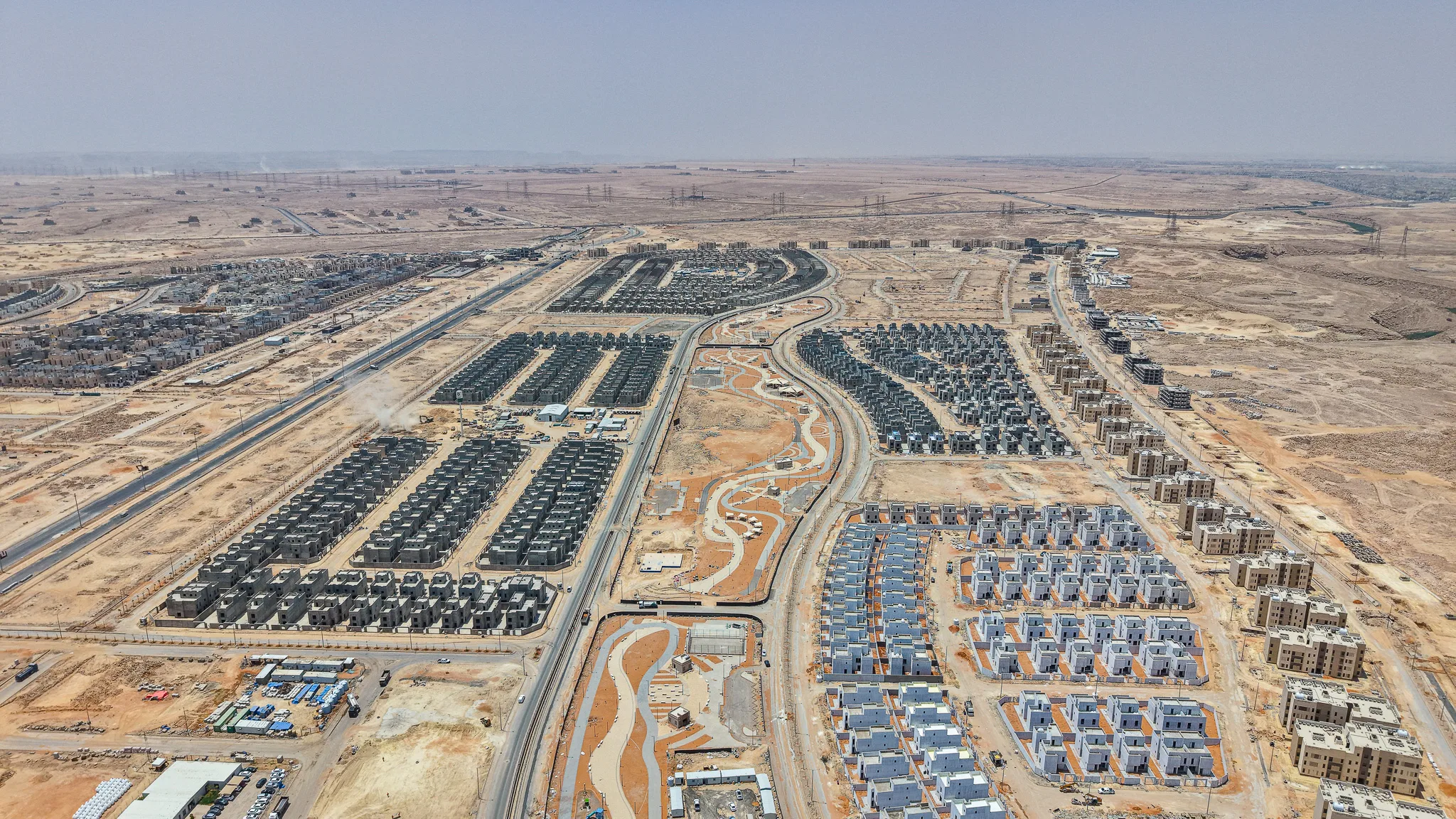

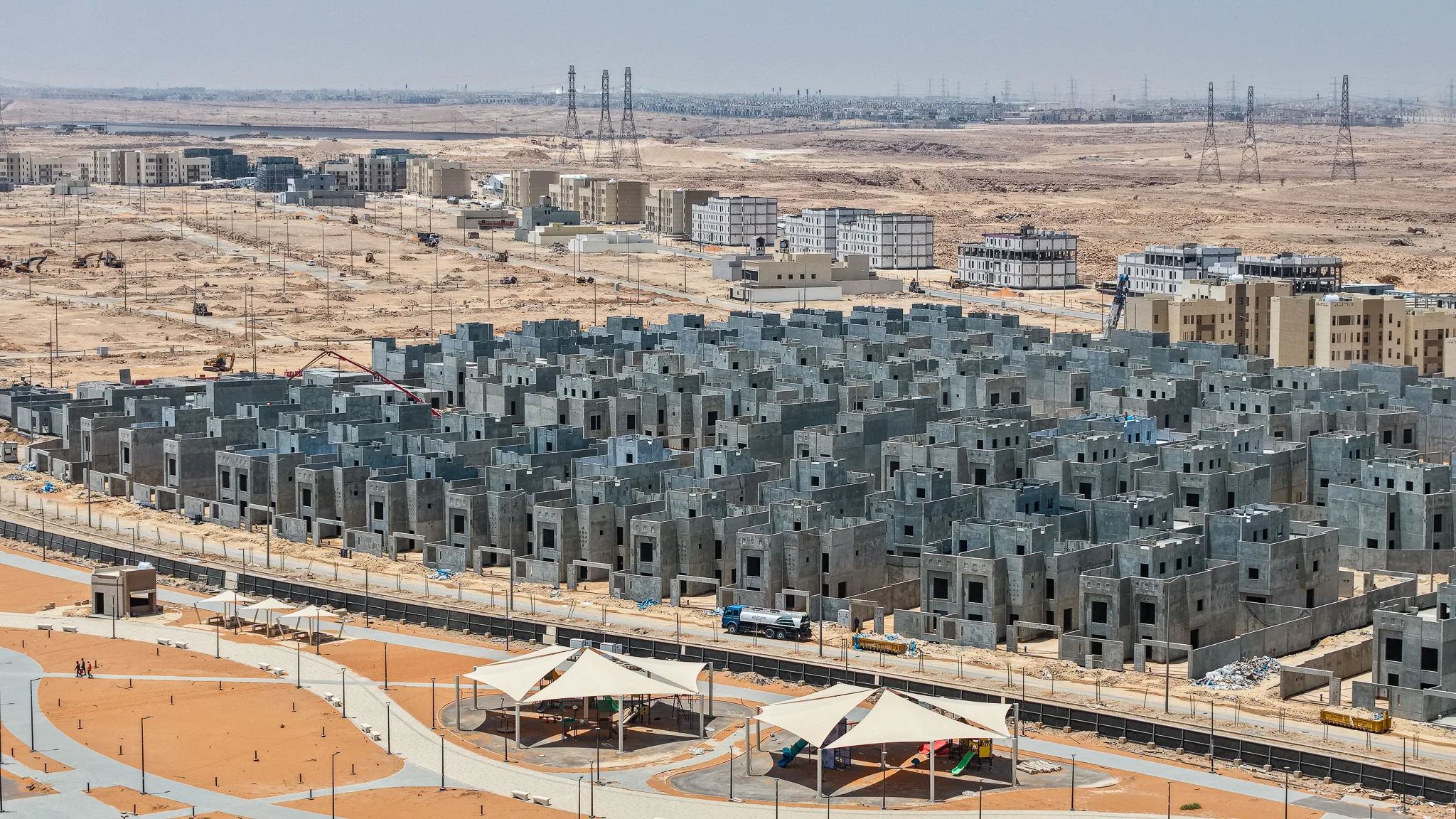

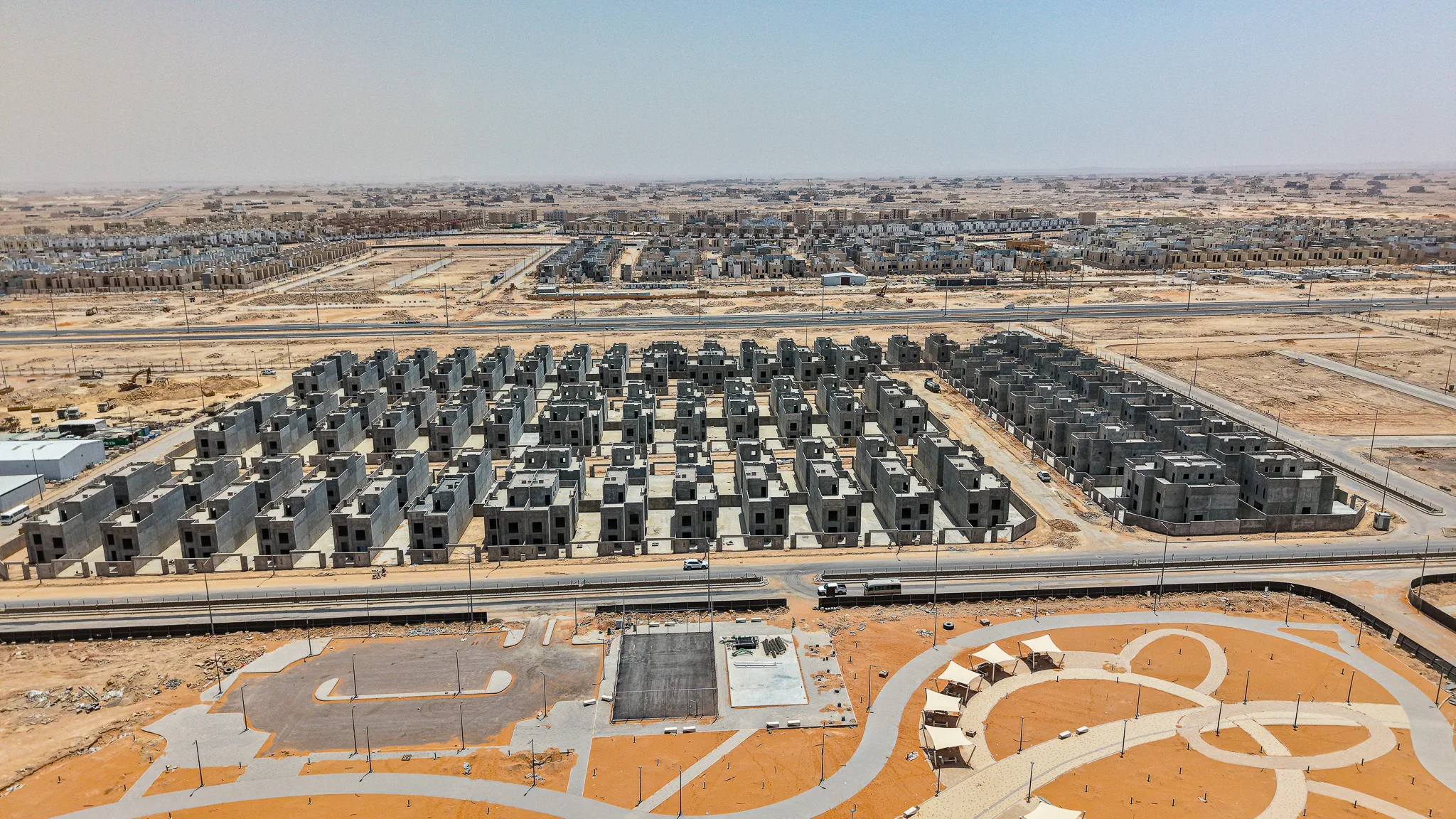

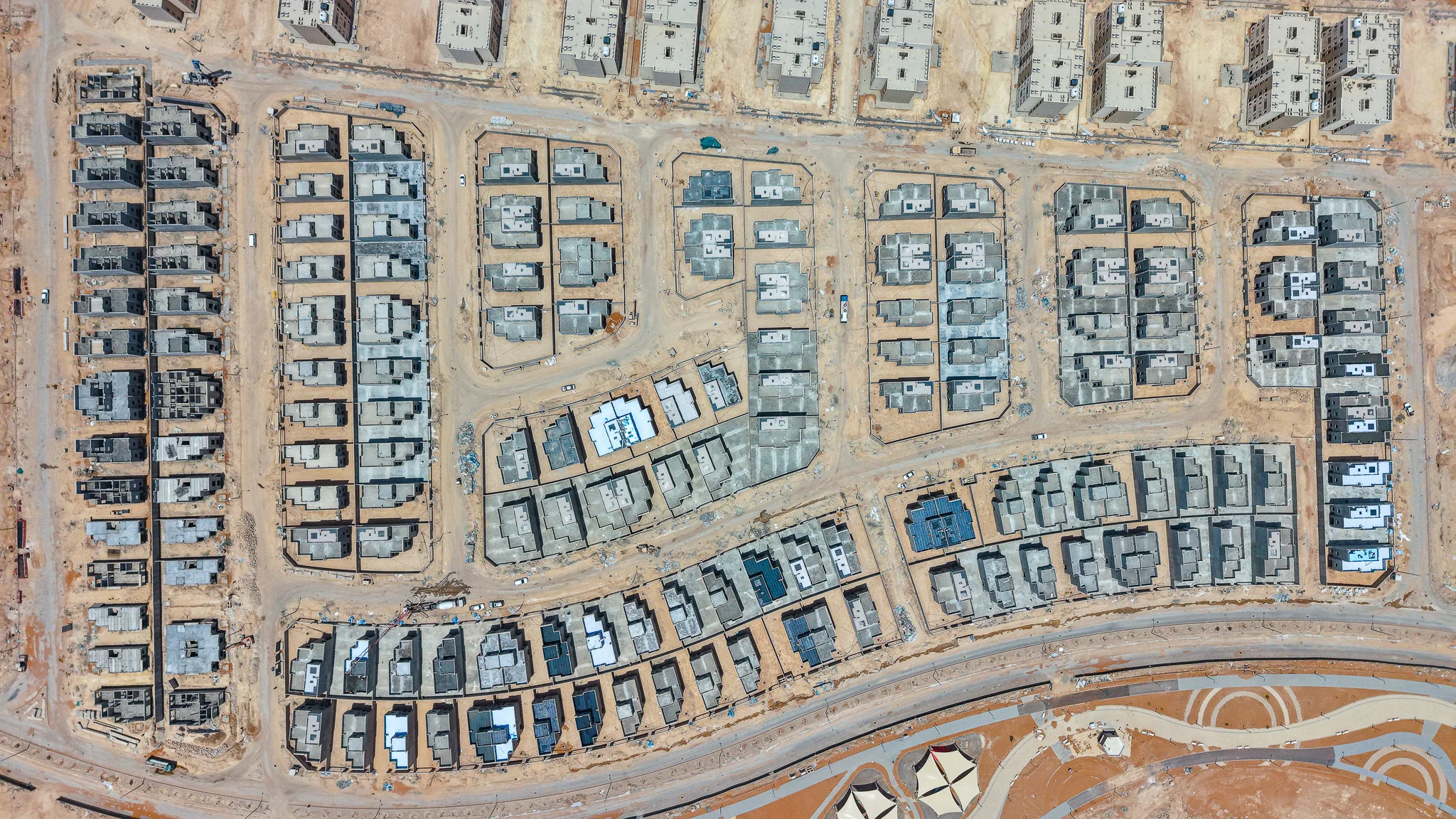

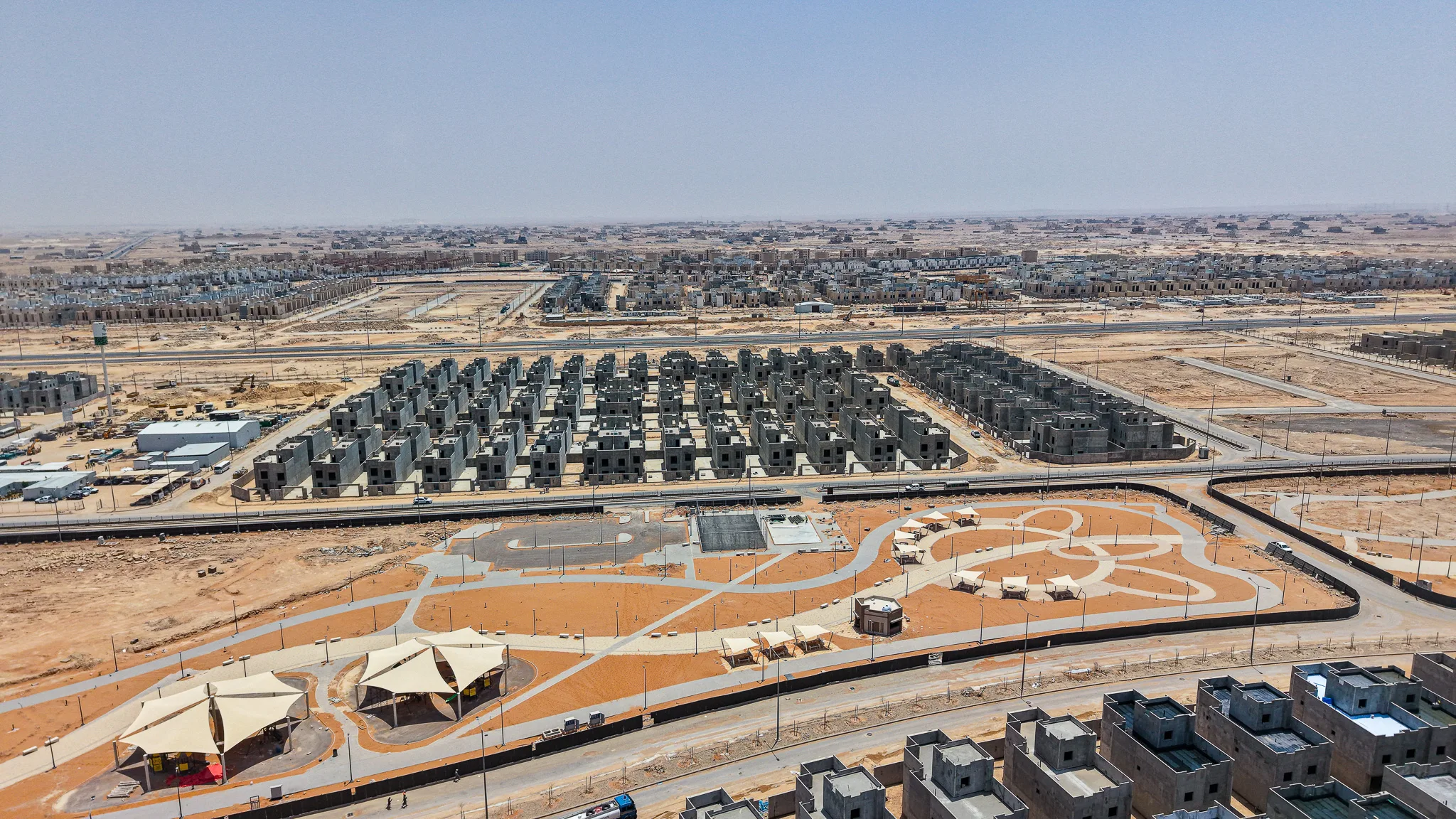

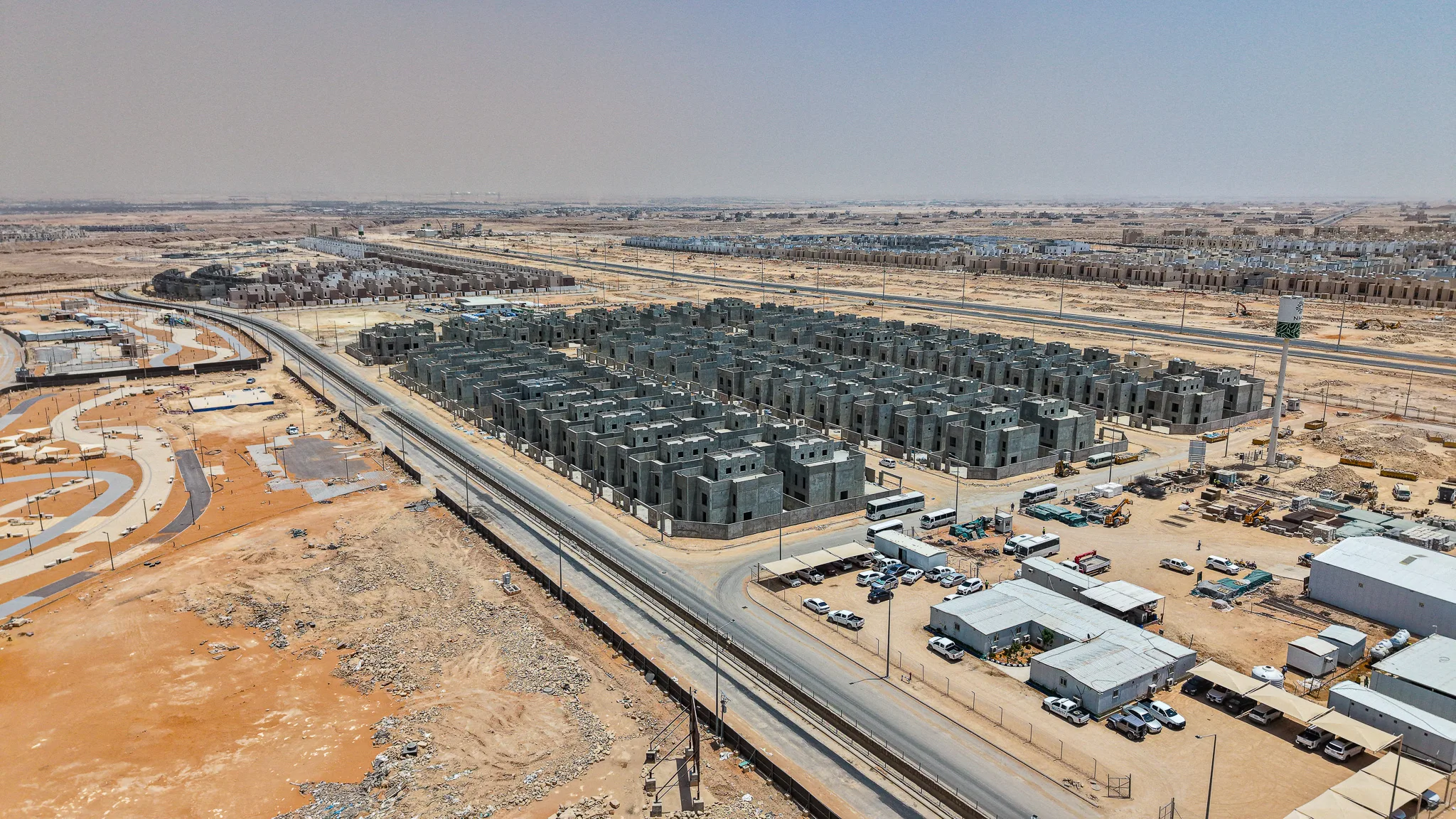

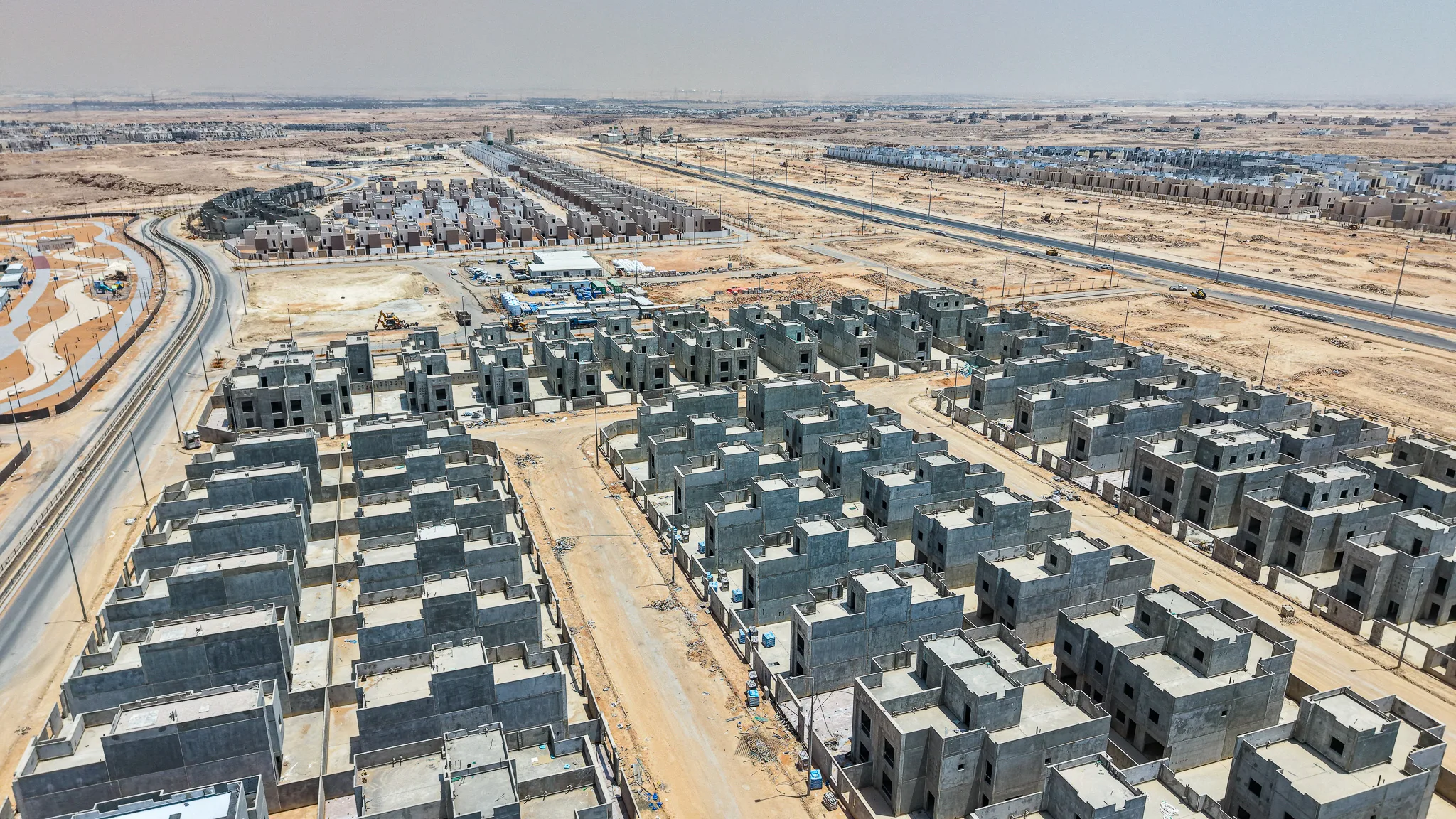

استمرار أعمال تسوية الطرق الداخلية وتجهيز الممرات، مع ظهور معالم الحدائق والمناطق المفتوحة والمظلات.
قراءة الإنجاز
تتوافق الصور المرئية مع نسب الإنجاز المعلنة، حيث يعكس اكتمال الهياكل الخرسانية نسبة الـ 96%، بينما تظهر أعمال الأسوار تقدماً كبيراً يقترب من الـ 90%. الزيادة الطفيفة في أعمال التشطيب (1%) تظهر في صور التأسيسات الداخلية والأسقف.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة، يلاحظ إغلاق المزيد من الهياكل الإنشائية للفلل التي كانت قيد التنفيذ، وزيادة طول الأسوار المبنية، بالإضافة إلى تقدم في أعمال تمهيد الطرق المحيطة بالبلوكات السكنية.
المراحل القادمة المتوقعة
استكمال صب الأجزاء المتبقية من الهيكل الإنشائي، التوسع في أعمال اللياسة والدهانات الخارجية، والبدء في رصف الطرق الداخلية.
