٩ أغسطس ٢٠٢٦

السدّان

67%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تم رصد تقدم ملحوظ في مشروع مسكان السدن خلال زيارة أغسطس 2026، حيث تركزت الأعمال بشكل أساسي على مرحلة التشطيبات الداخلية والأسوار الخارجية. تم الانتهاء بالكامل من الهيكل الإنشائي والأساسات لكافة الوحدات، مع استمرار وتيرة العمل في تمديدات الخدمات واللياسة الخارجية لبعض القطاعات.
التغيّرات المرصودة
أعمال التشطيب95%

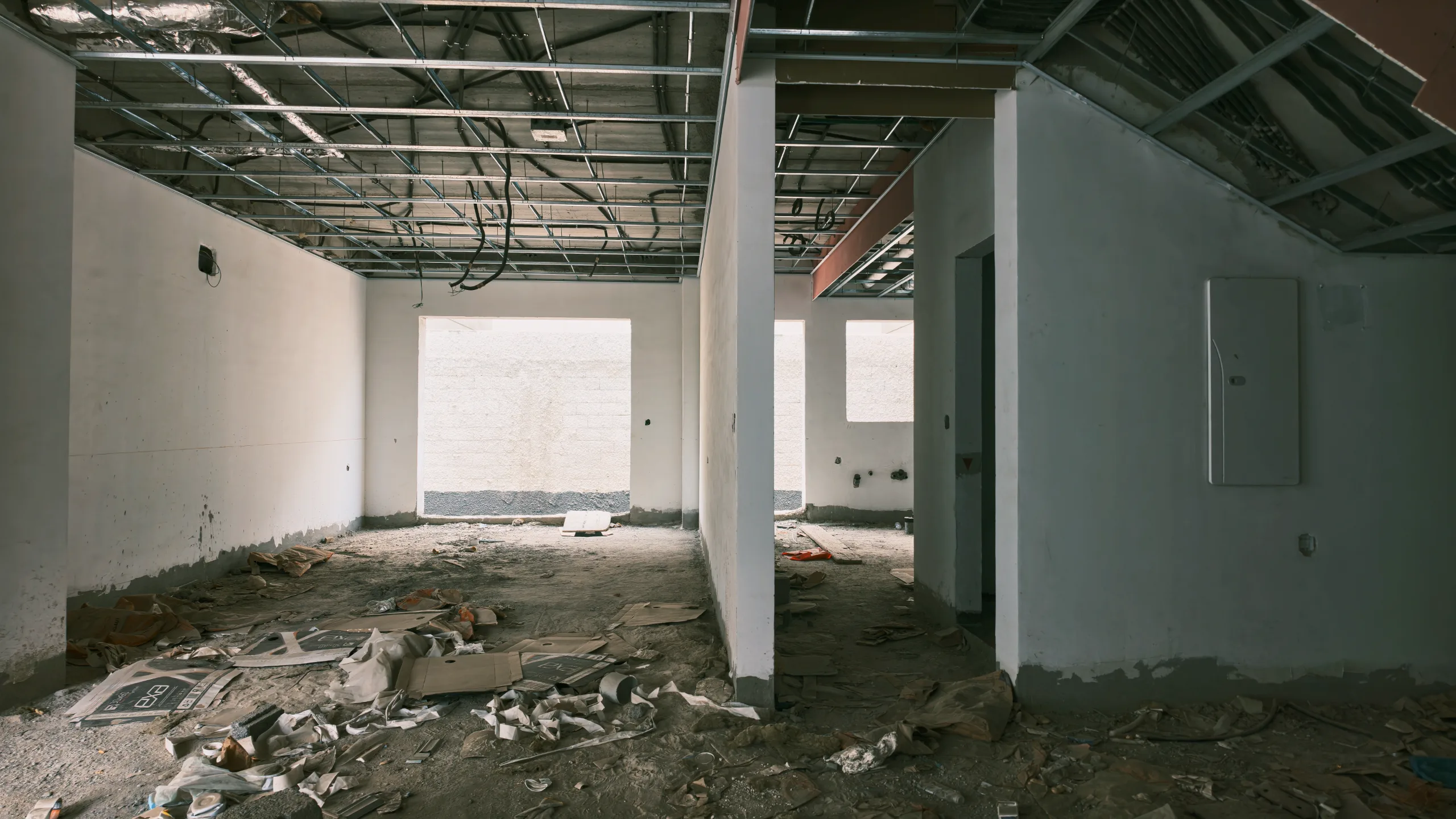

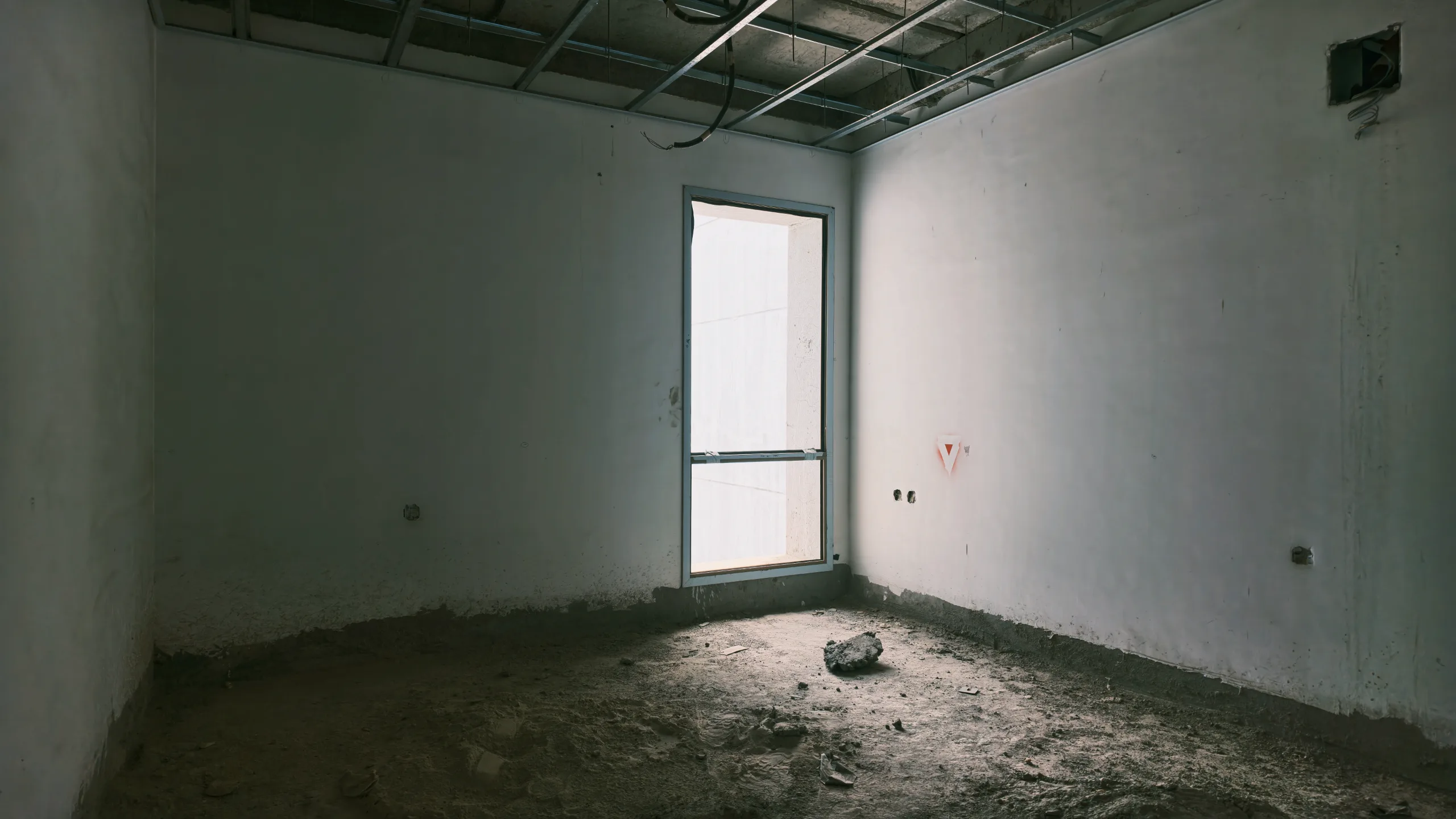

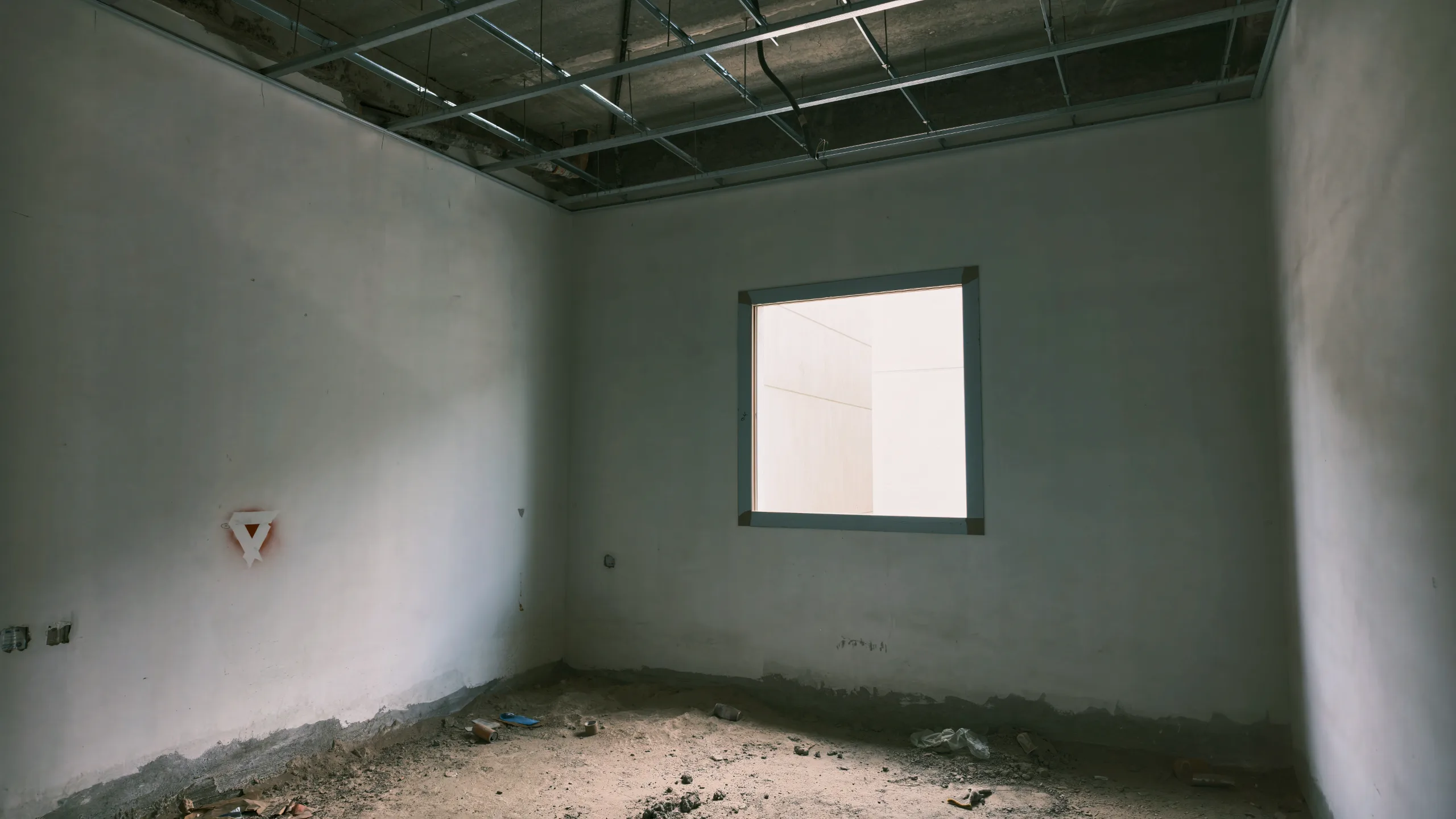

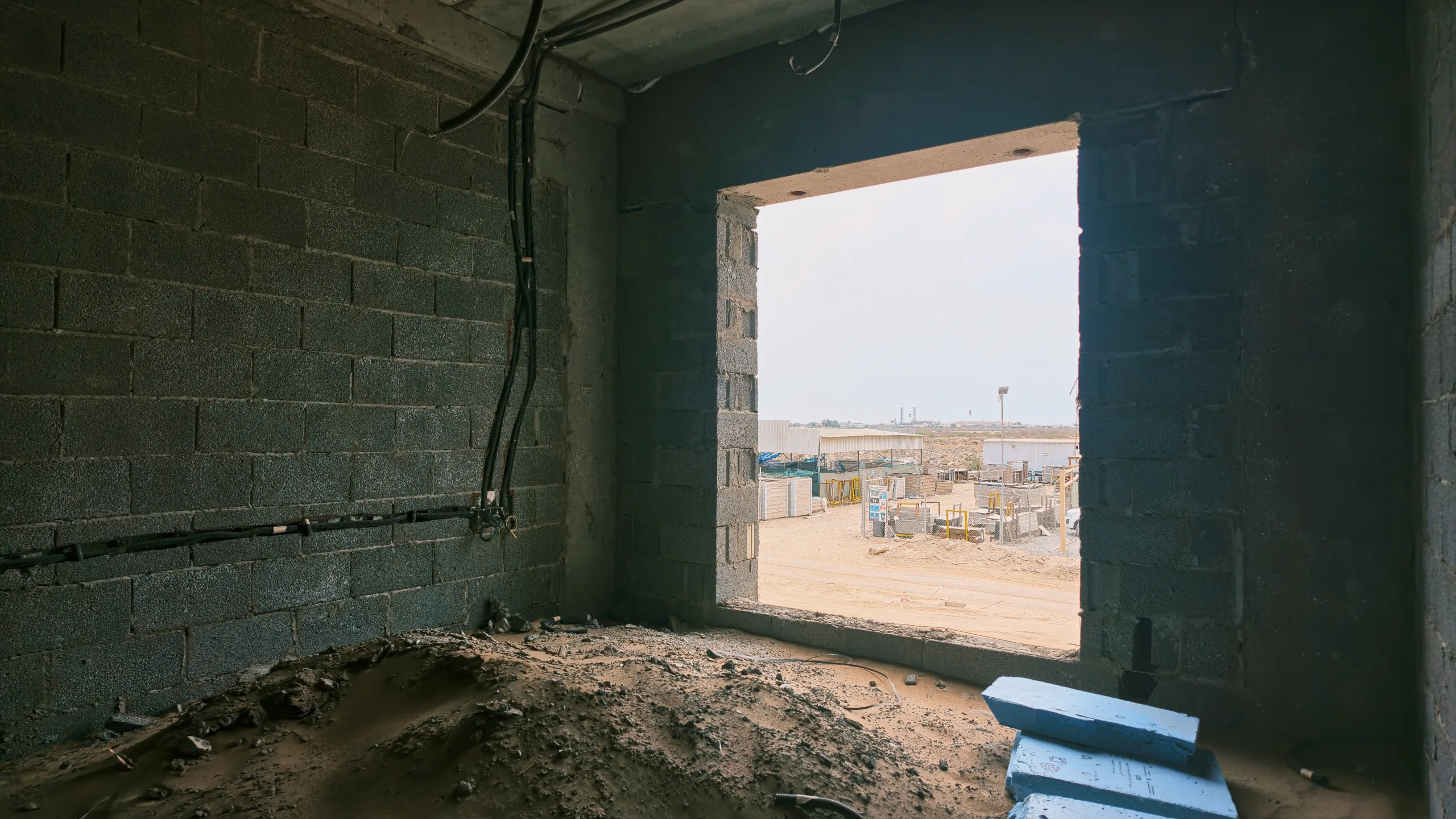

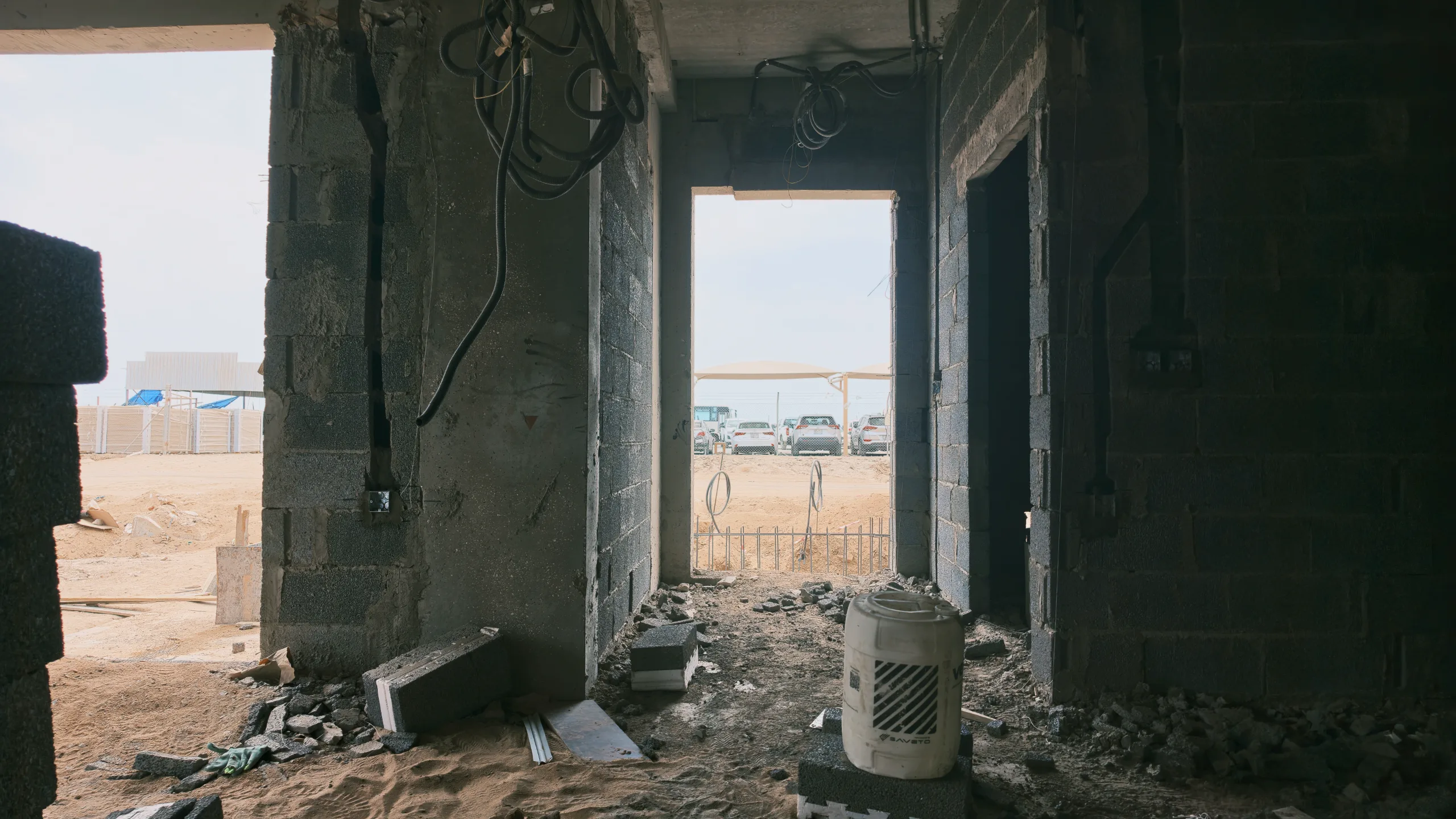

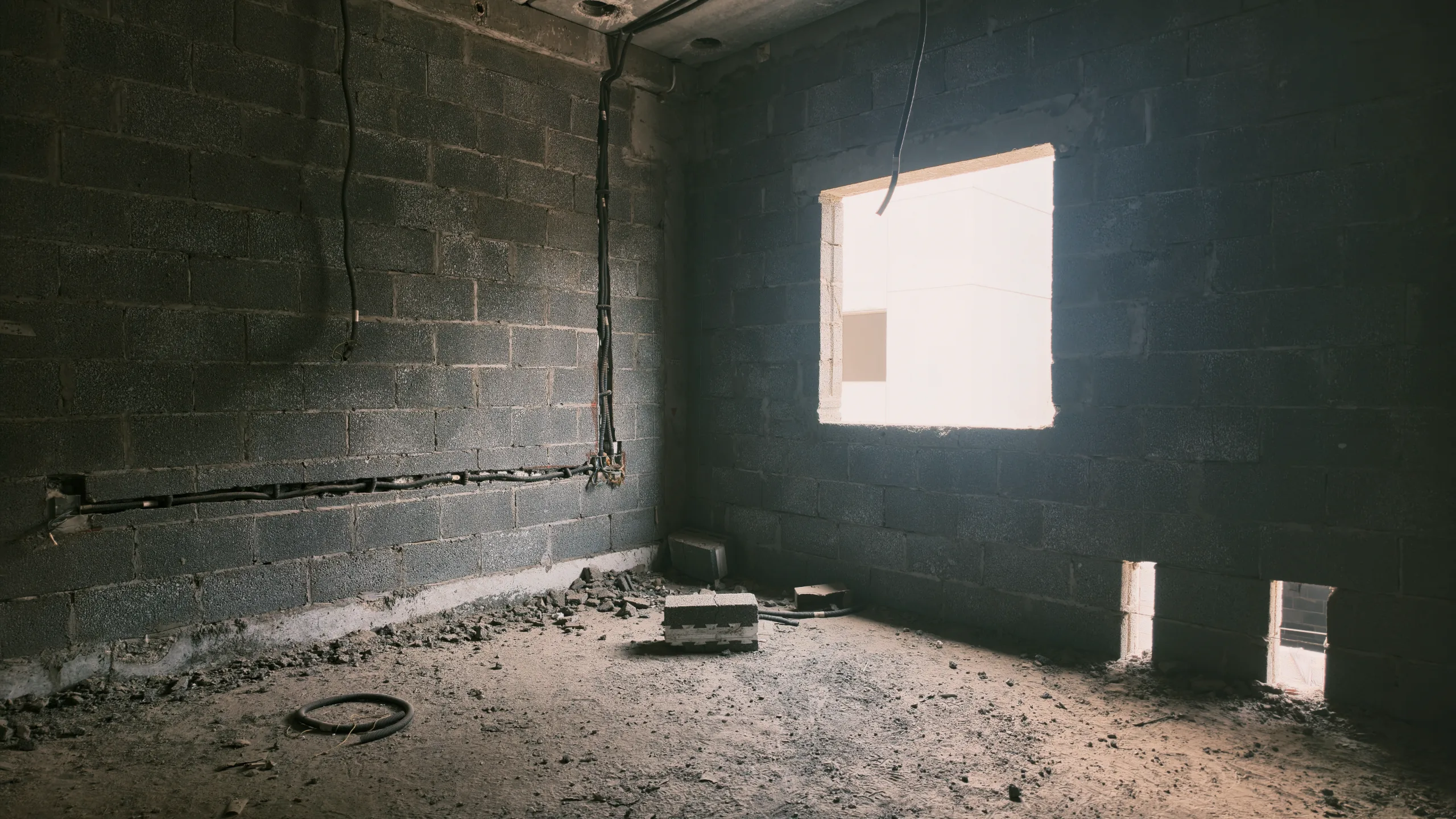

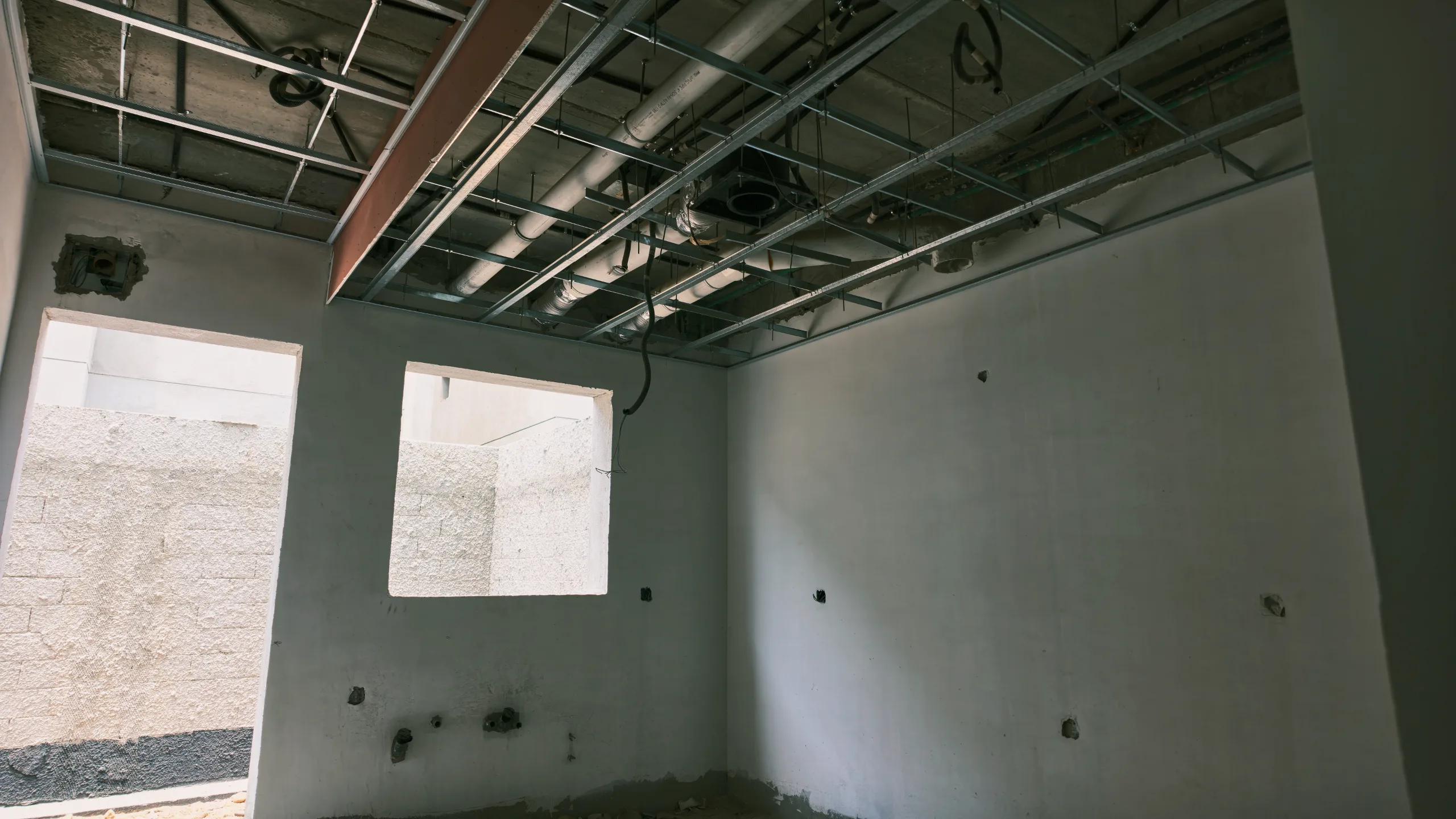

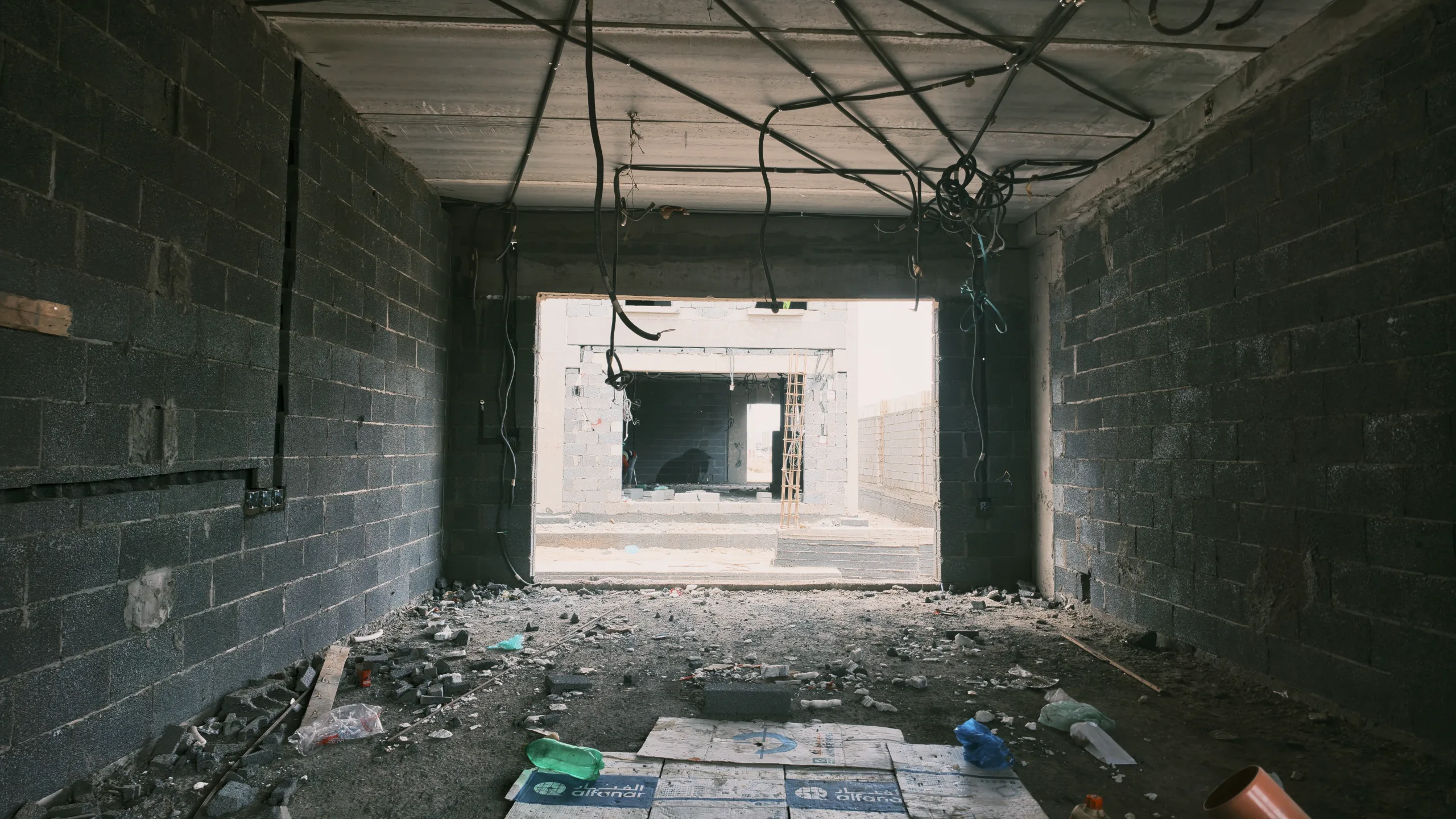

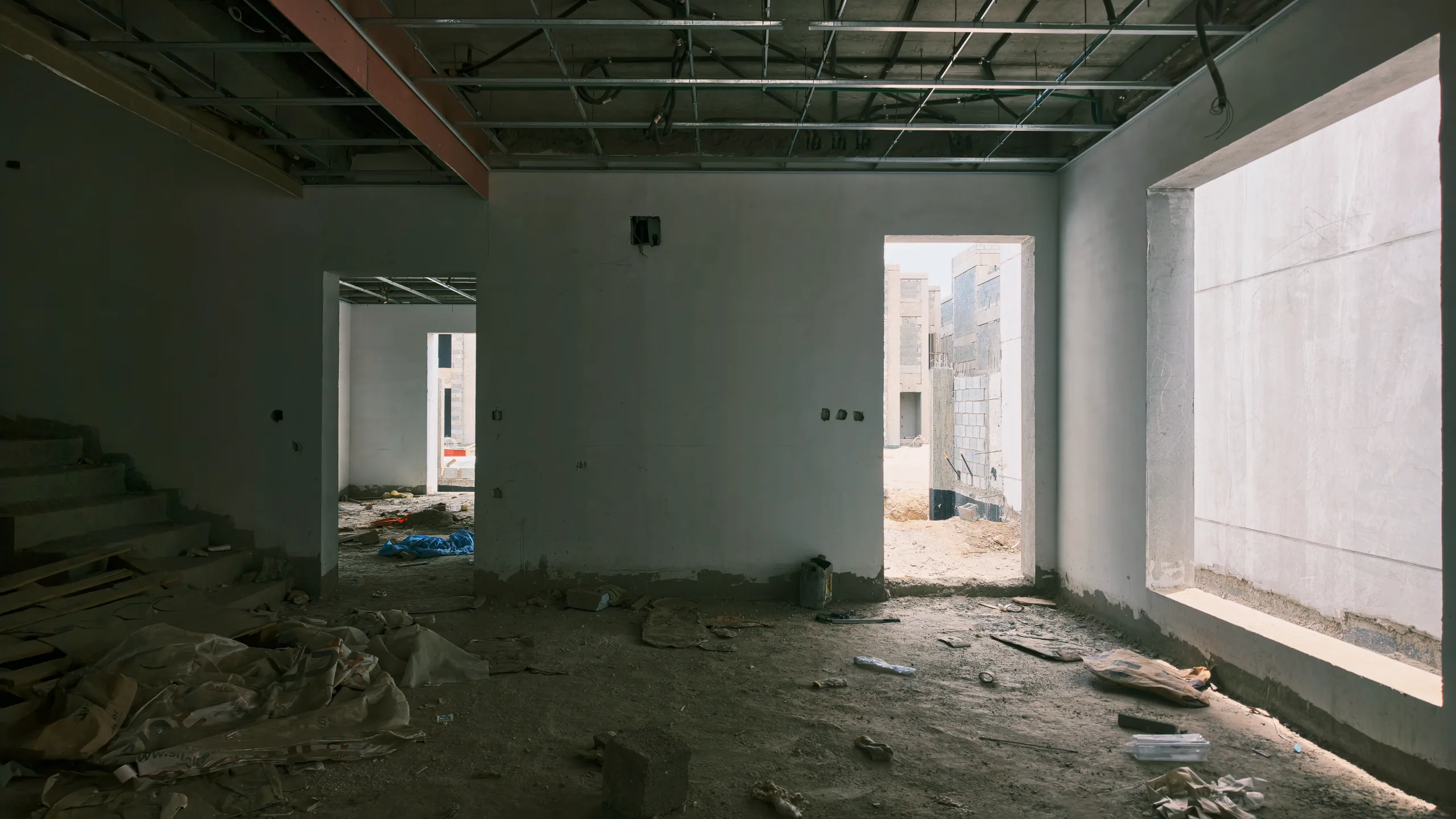

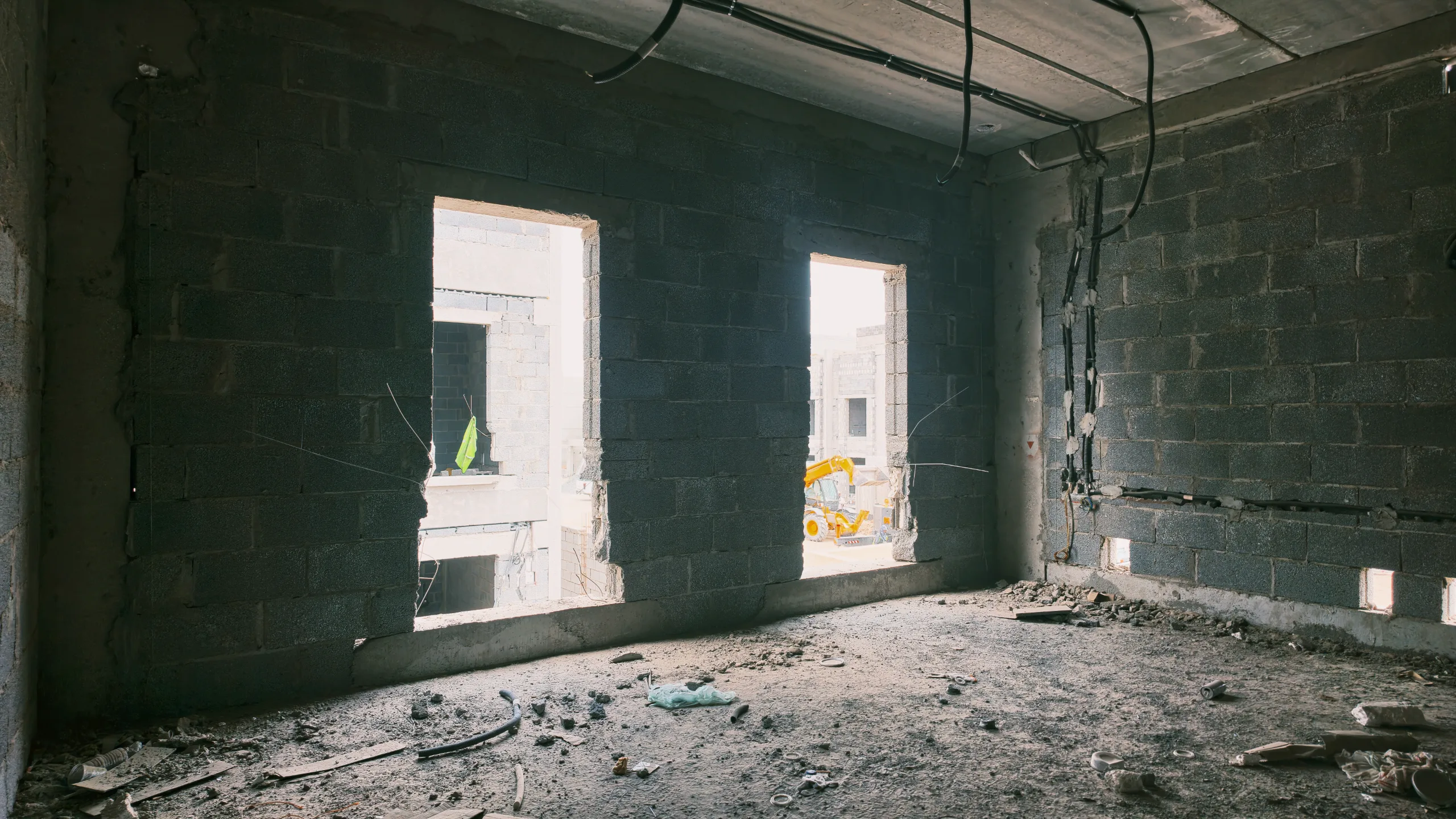

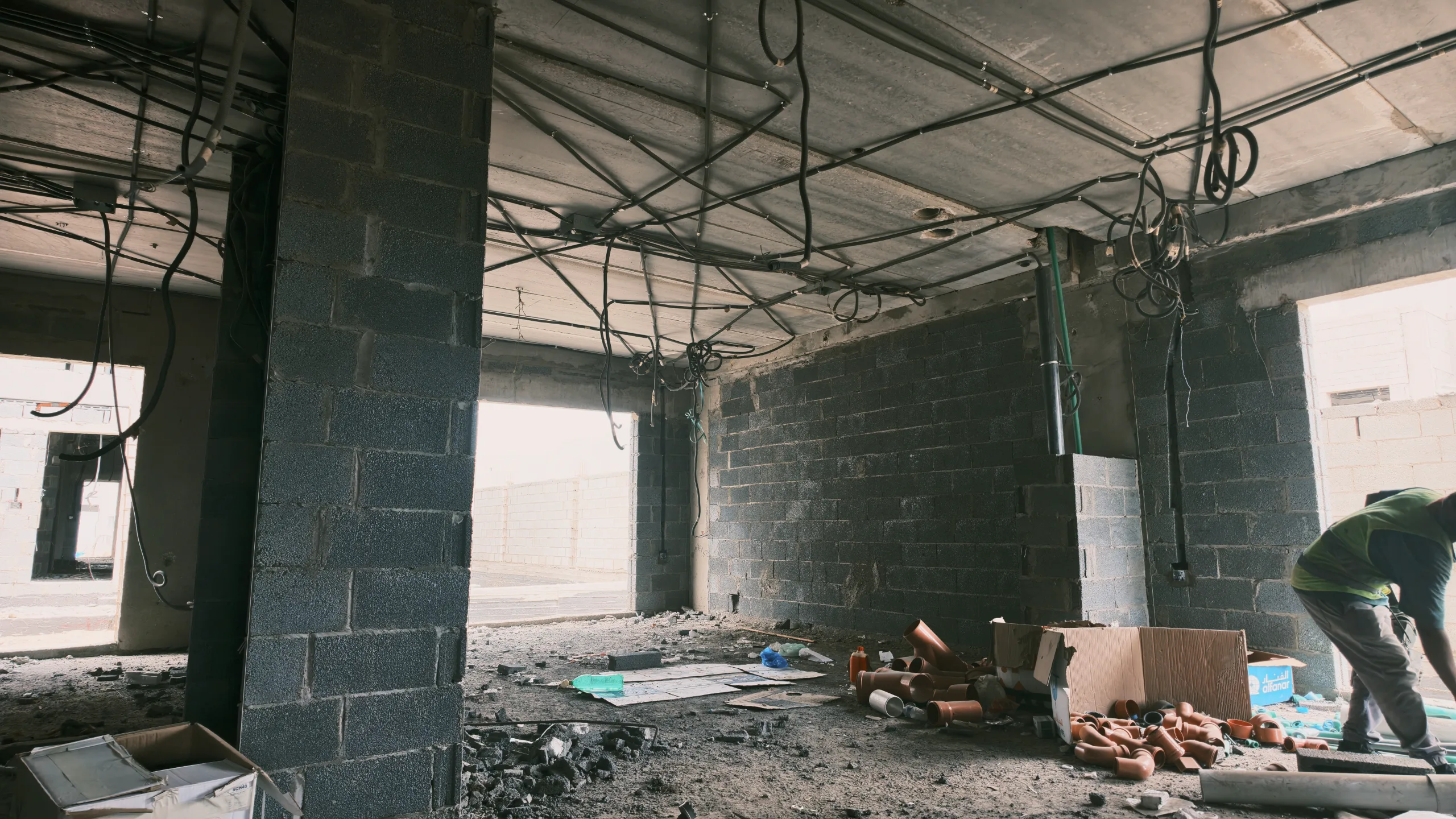

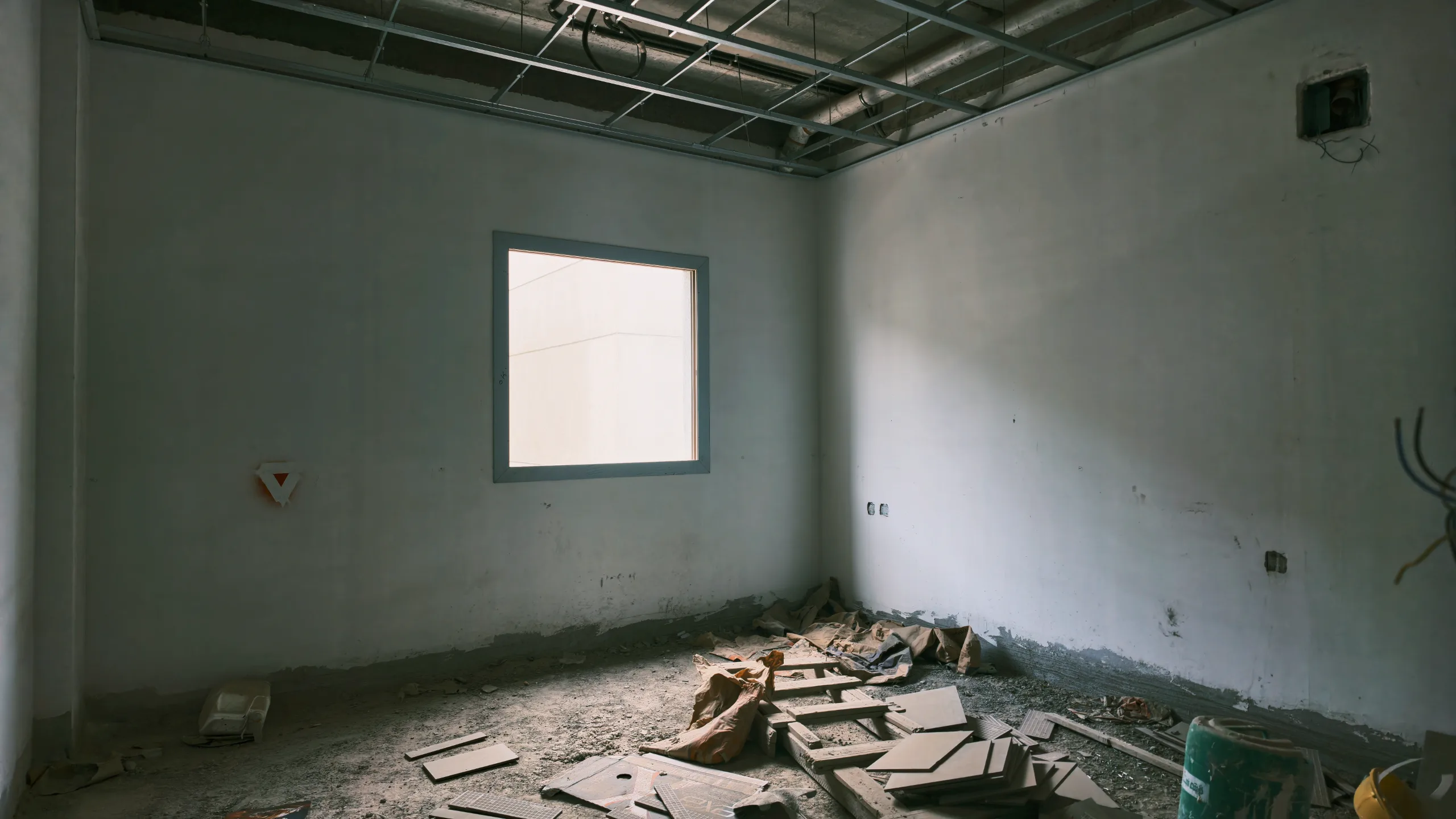

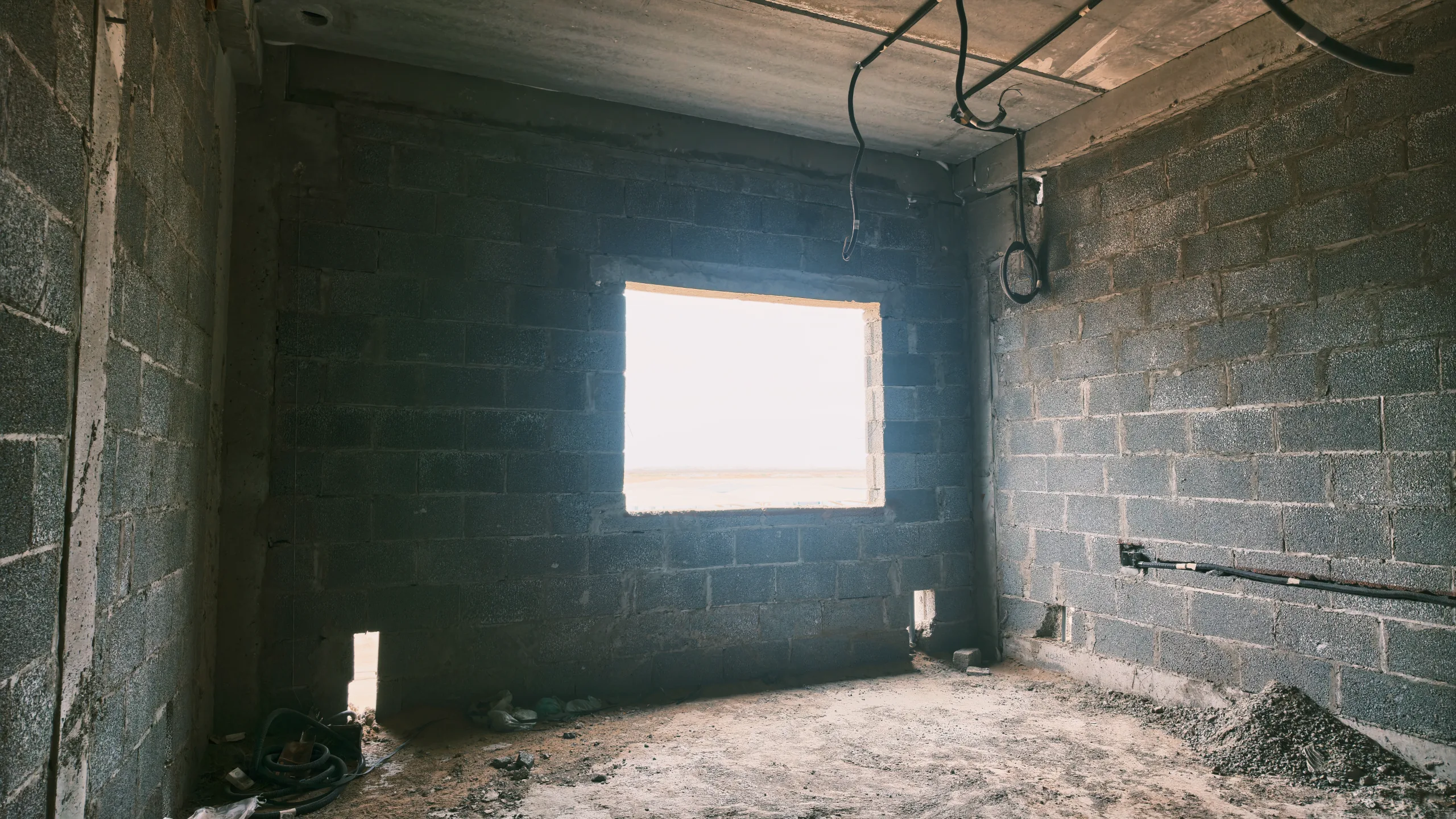

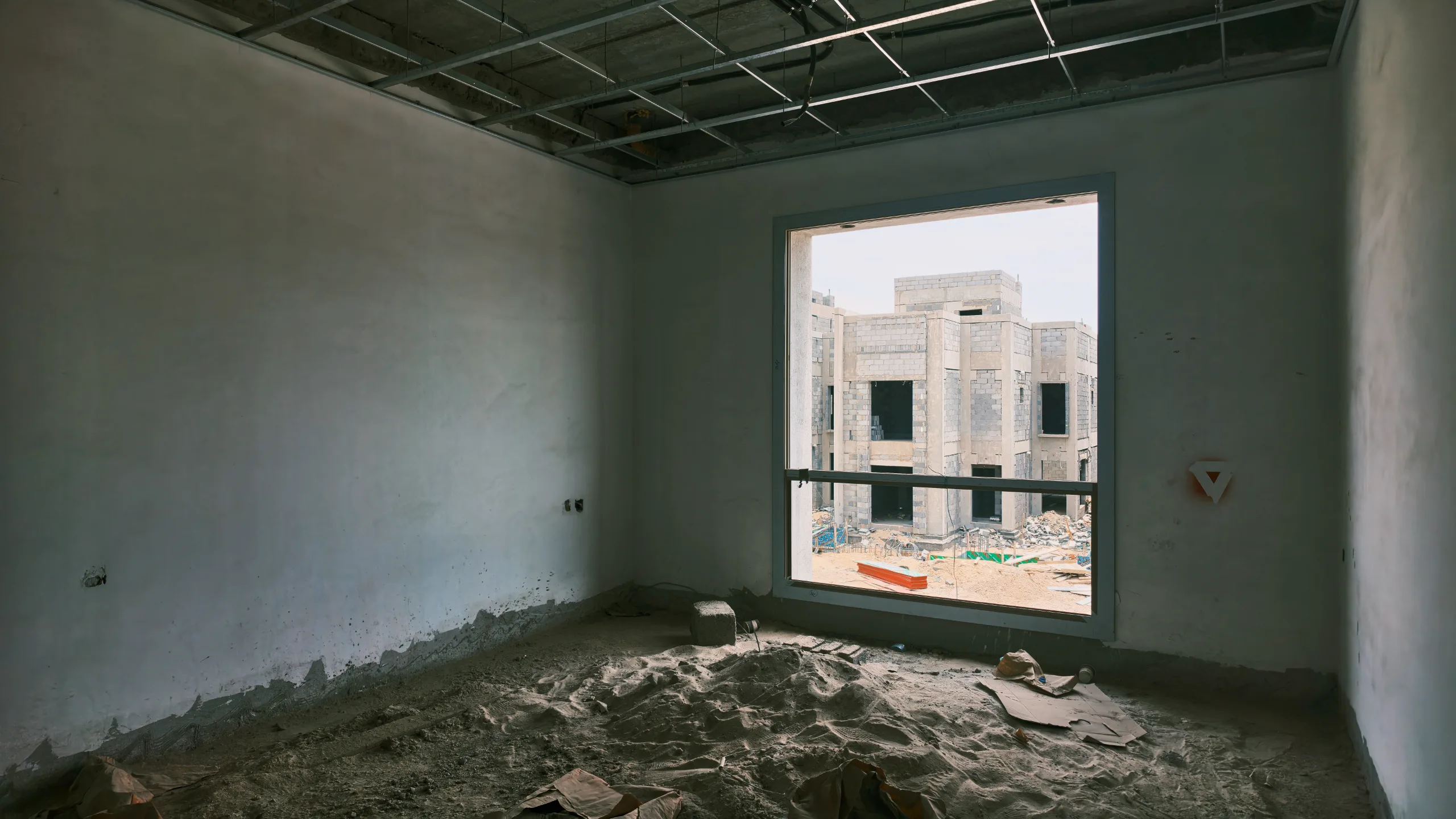

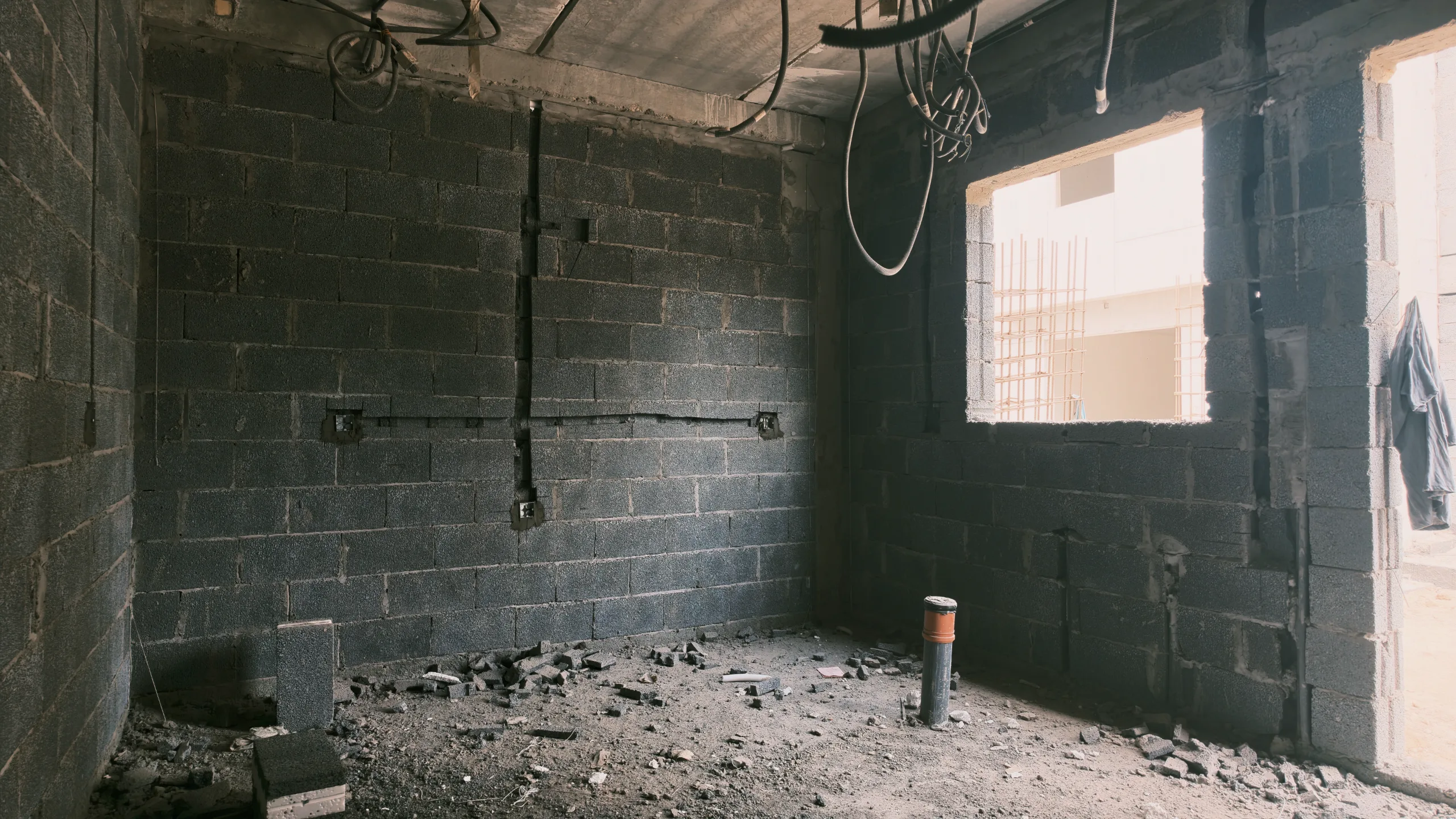

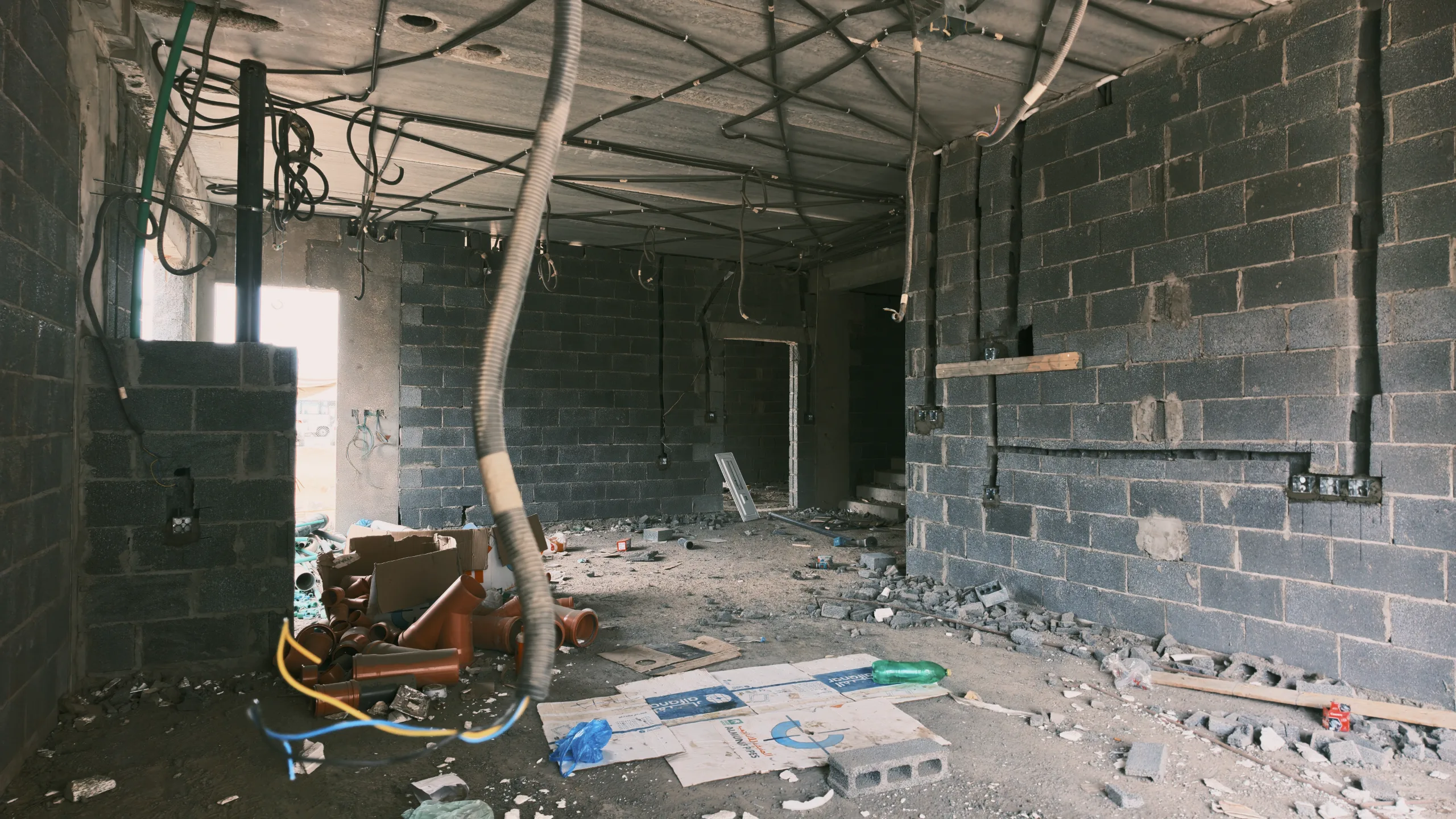

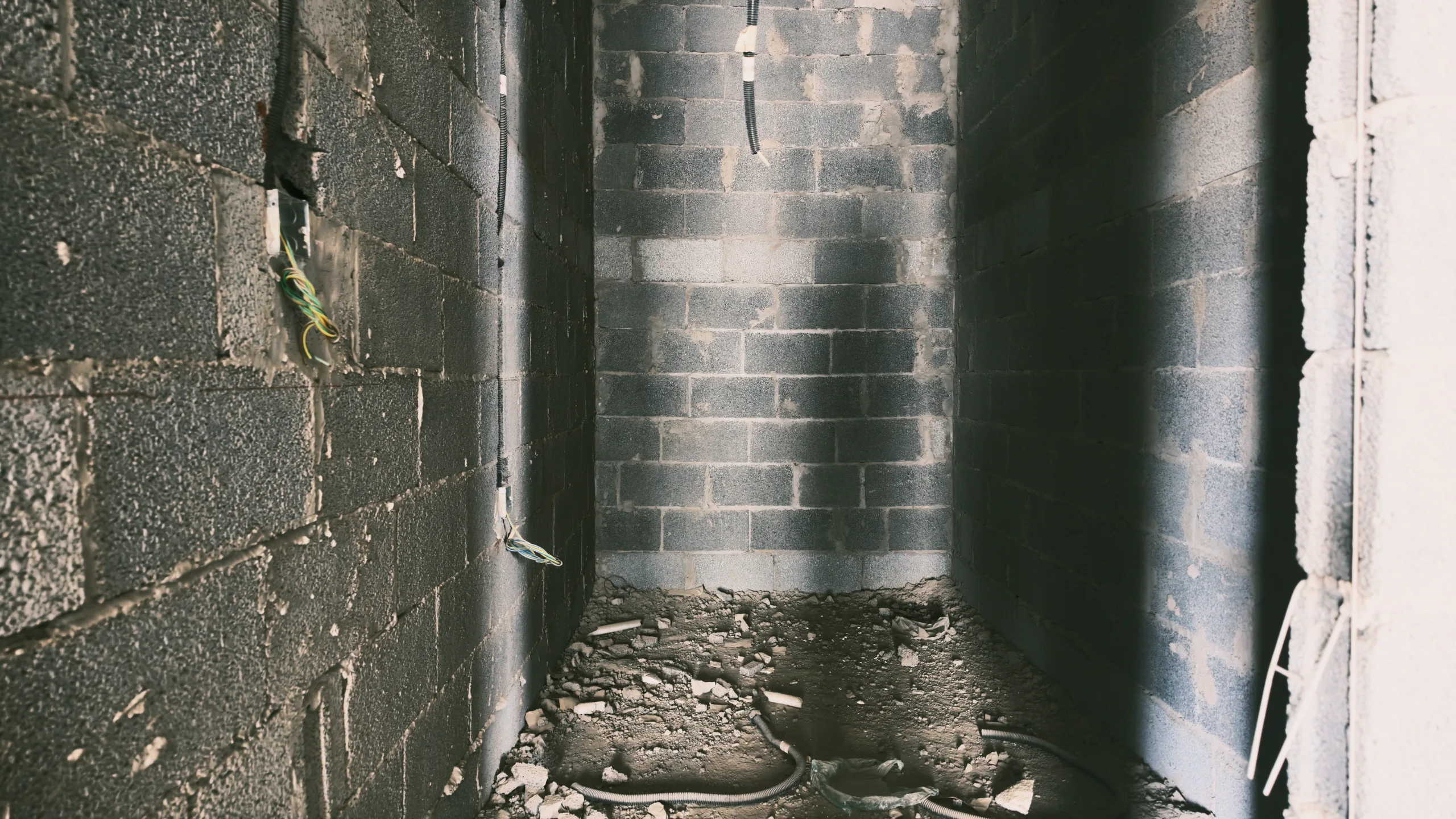

استمرار أعمال التمديدات الكهربائية والميكانيكية الداخلية، مع ظهور تمديدات المواسير في الأسقف والجدران، وبدء أعمال اللياسة الداخلية لبعض الوحدات.

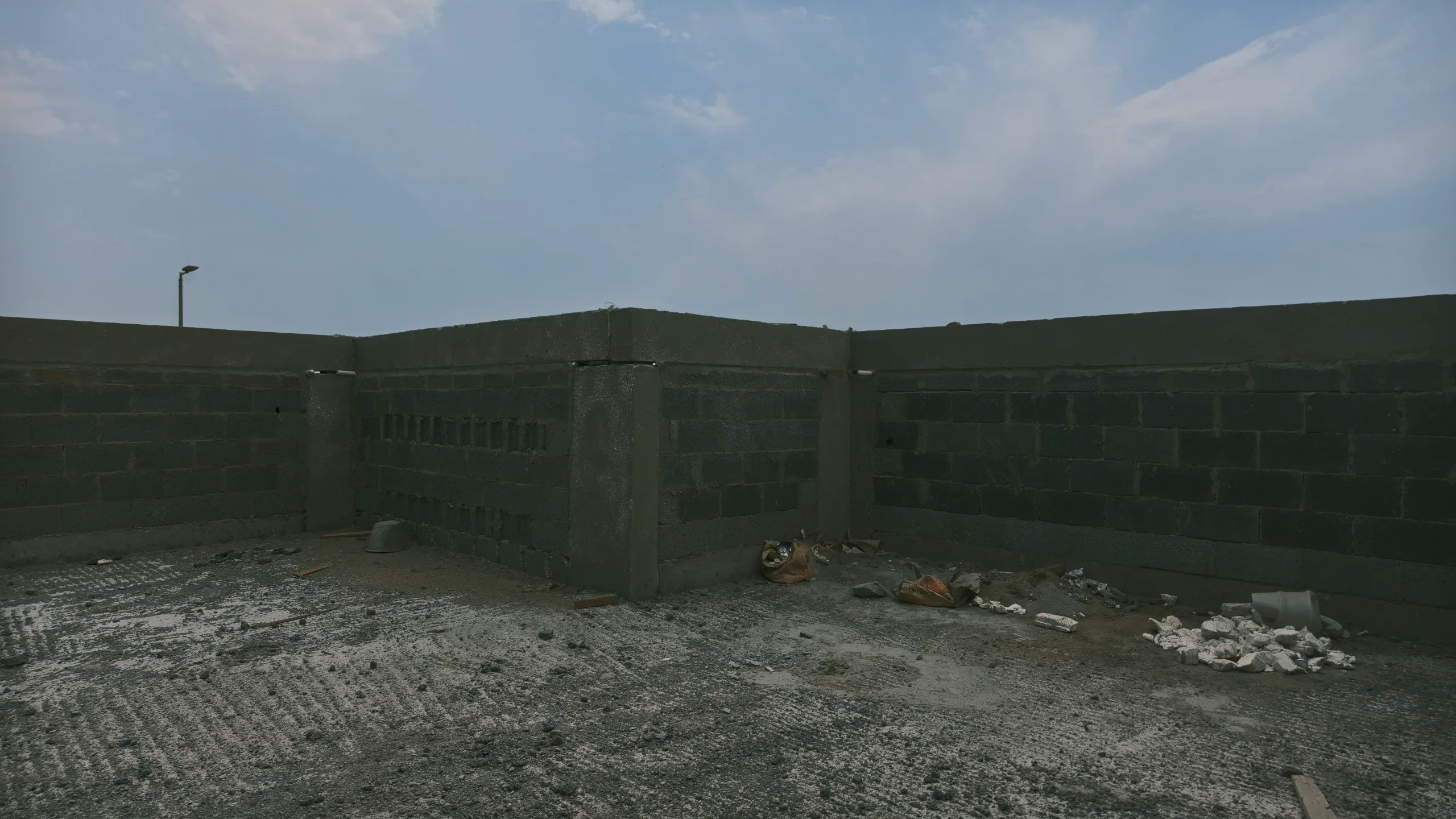

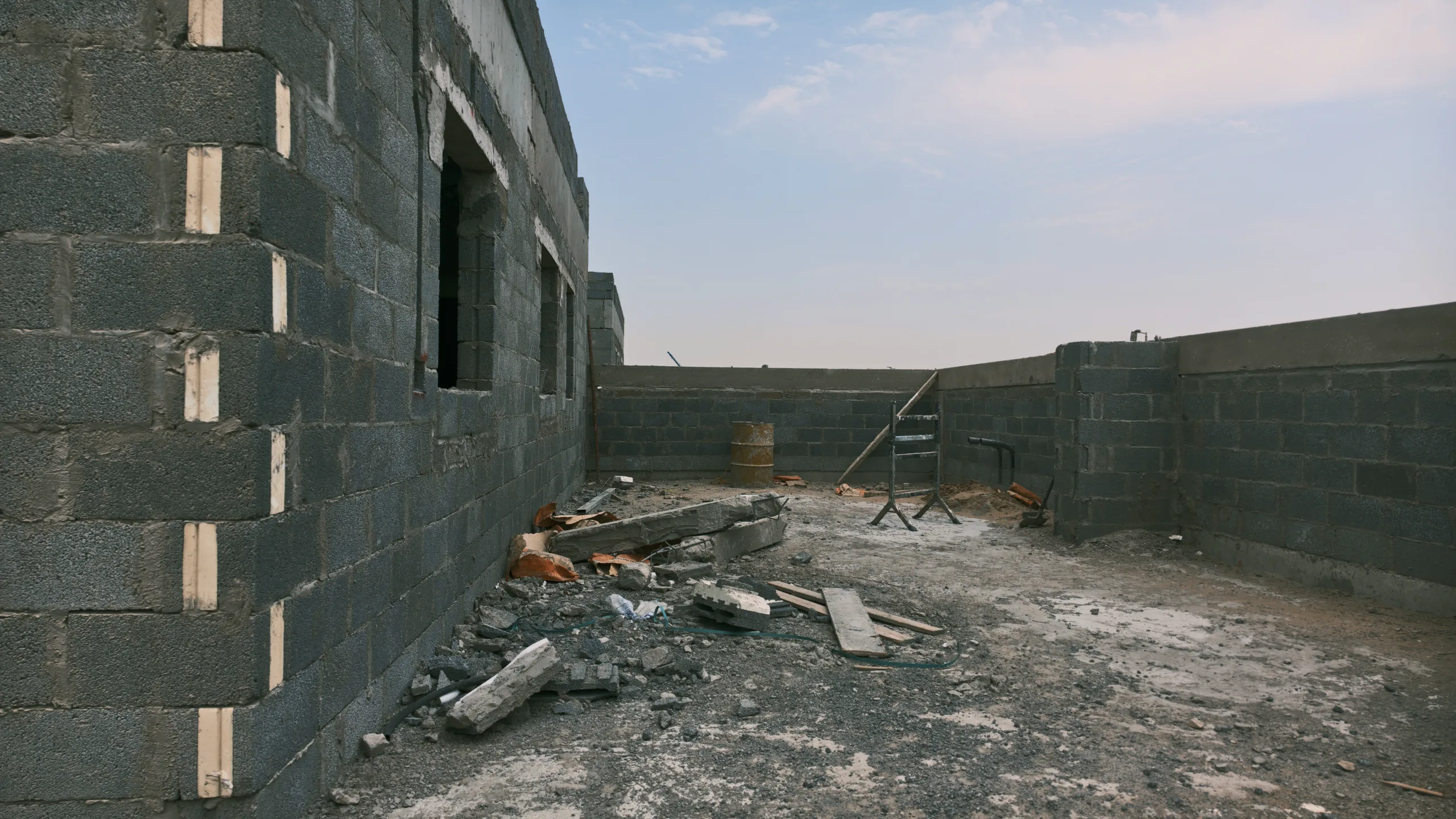

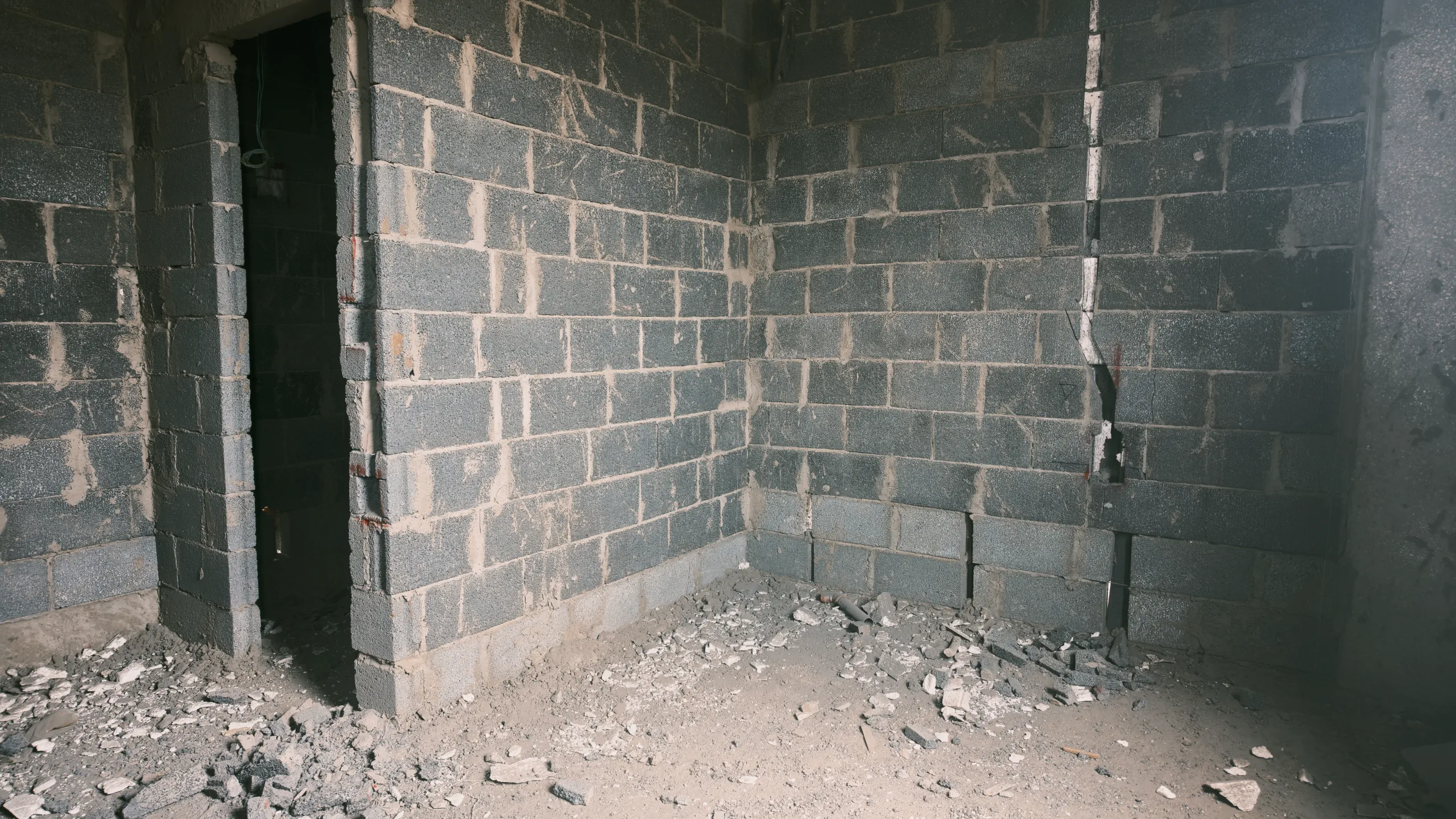

الأسوار والأحواش90%

تقدم في بناء الأسوار الخارجية الفاصلة بين الوحدات السكنية باستخدام البلوك الإسمنتي، وظهور معالم المداخل والأحواش بشكل أوضح.

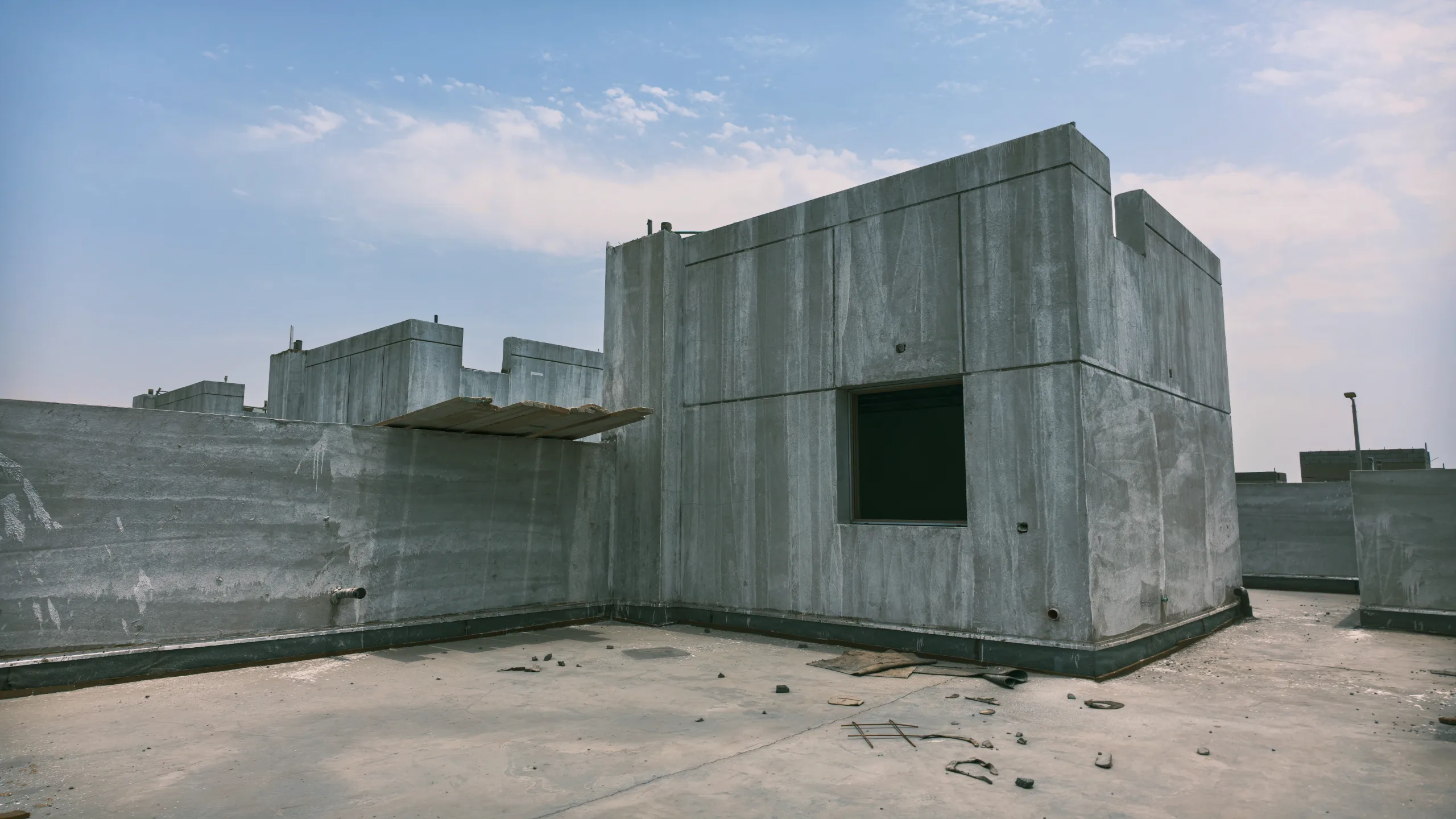

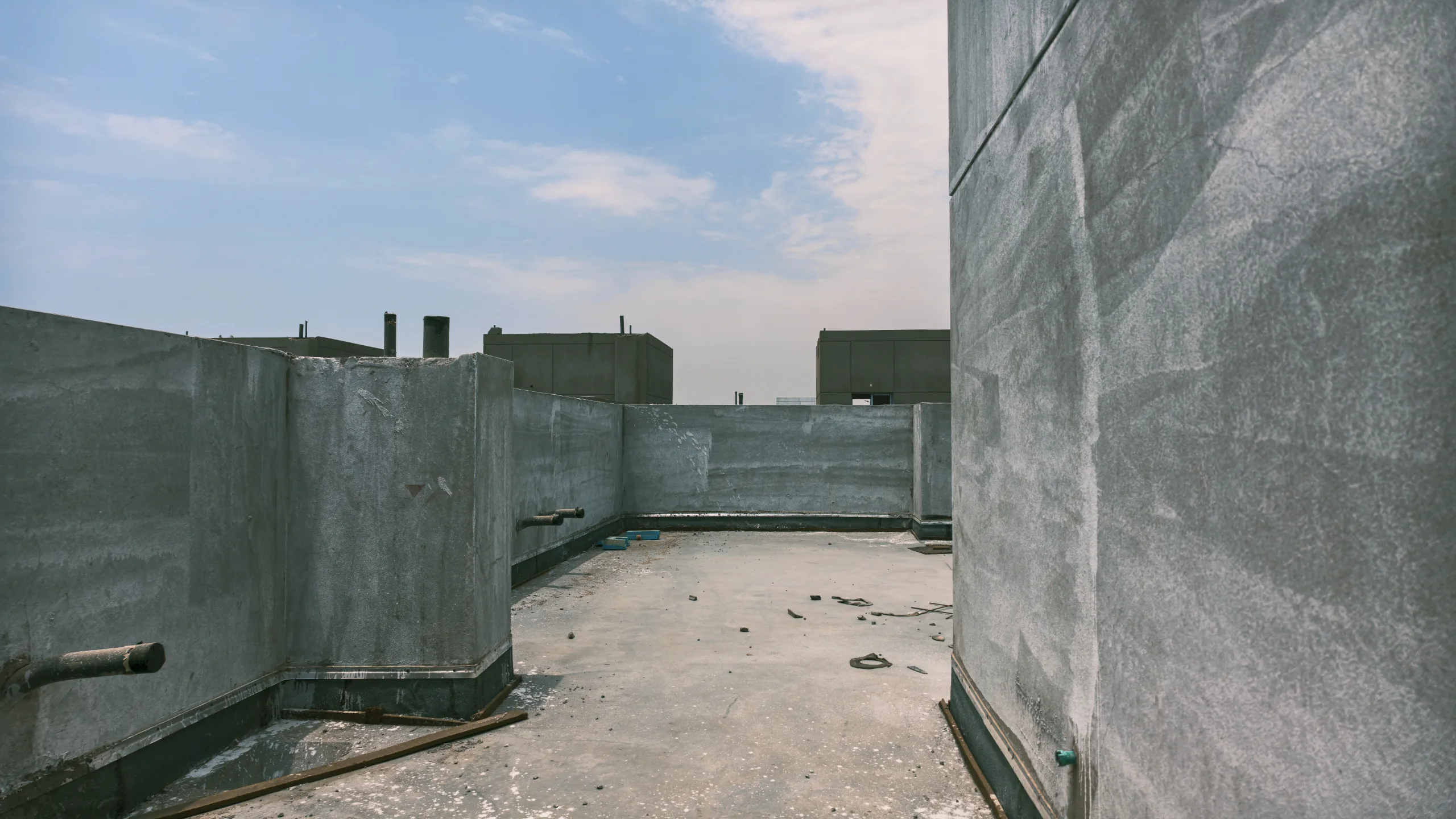

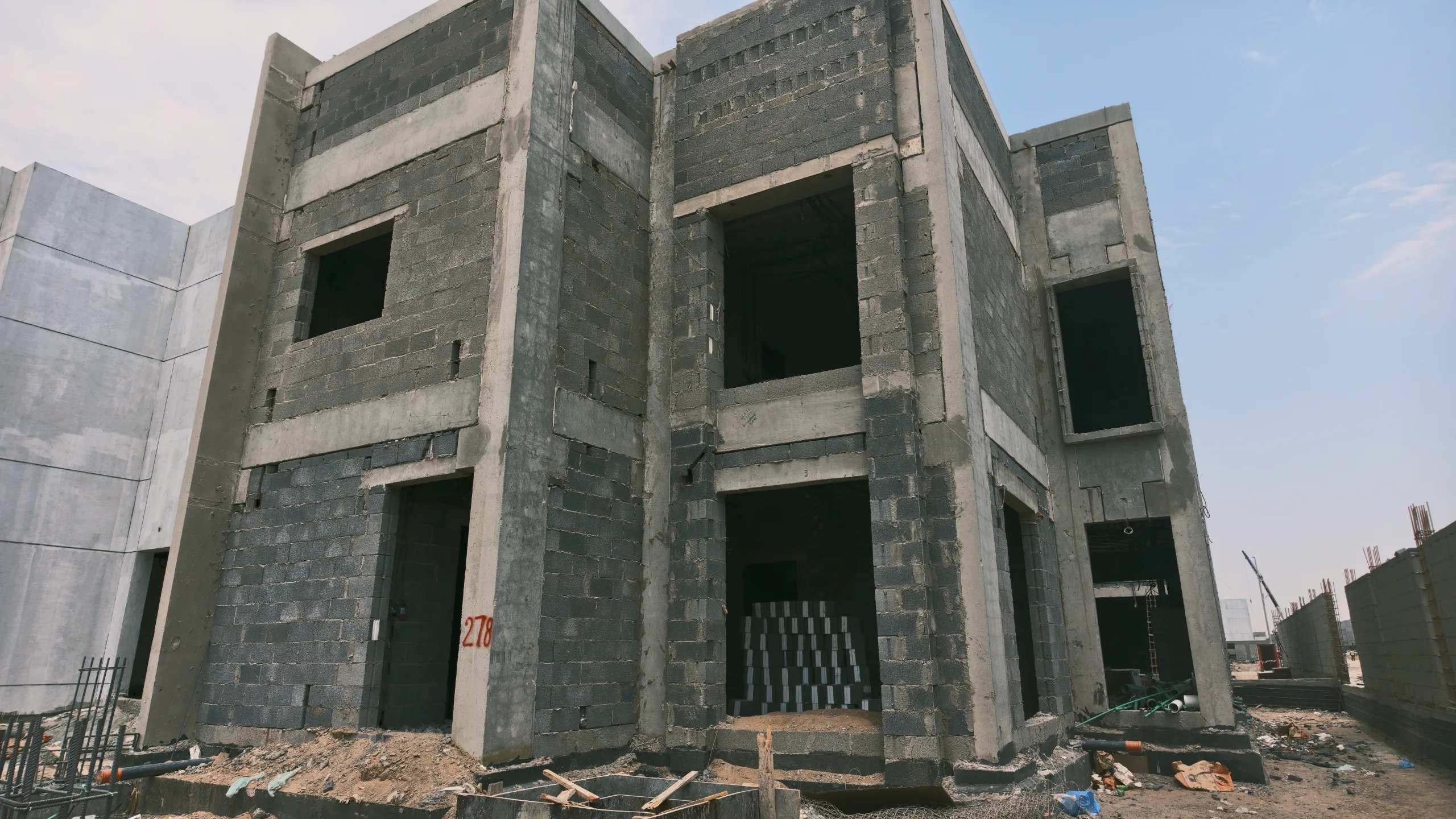

الواجهات الخارجية92%

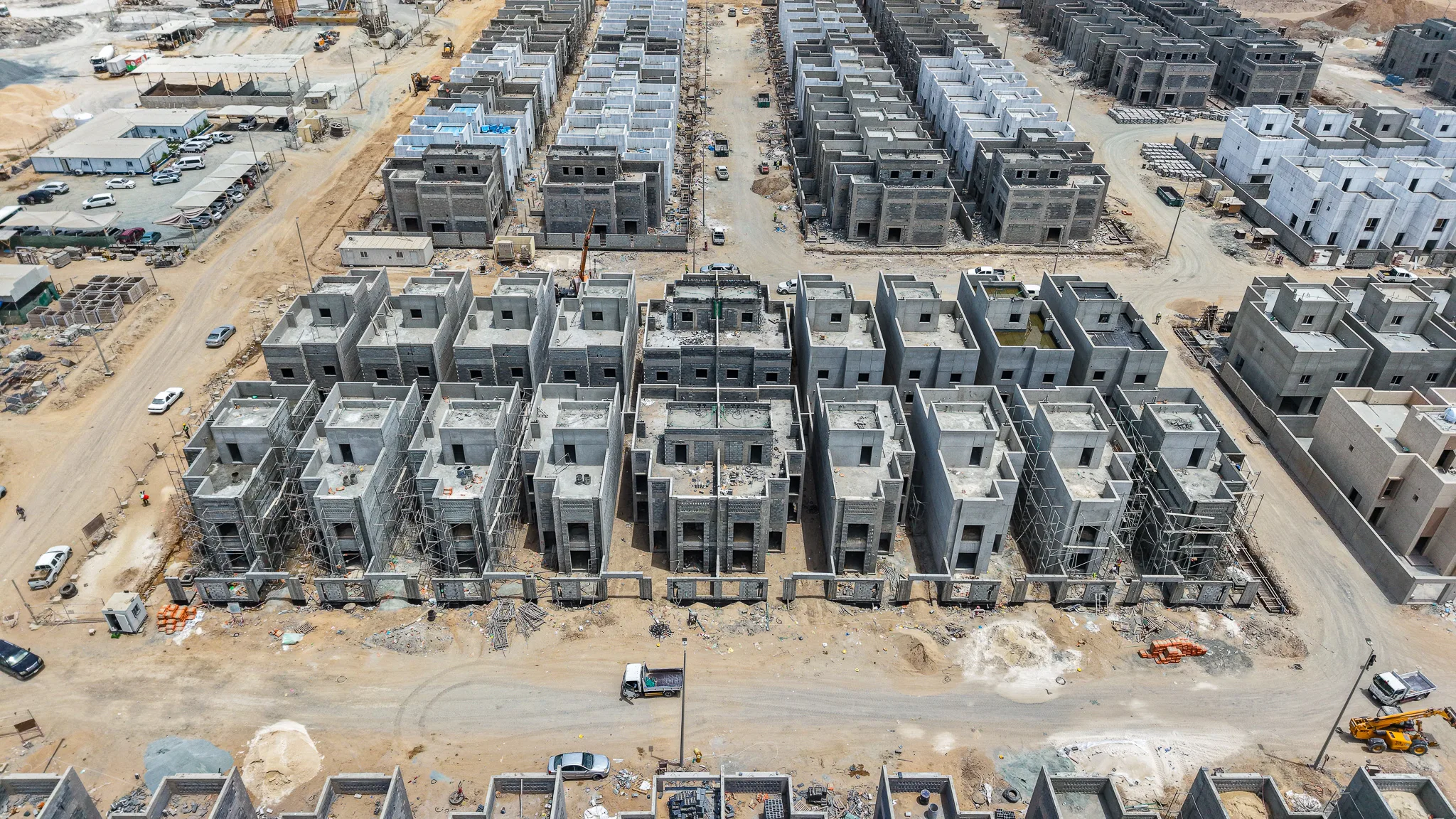

تنفيذ أعمال اللياسة الخارجية (الطرطشة) لعدد من البلوكات السكنية، وتركيب السقالات المعدنية لاستكمال أعمال الواجهات.

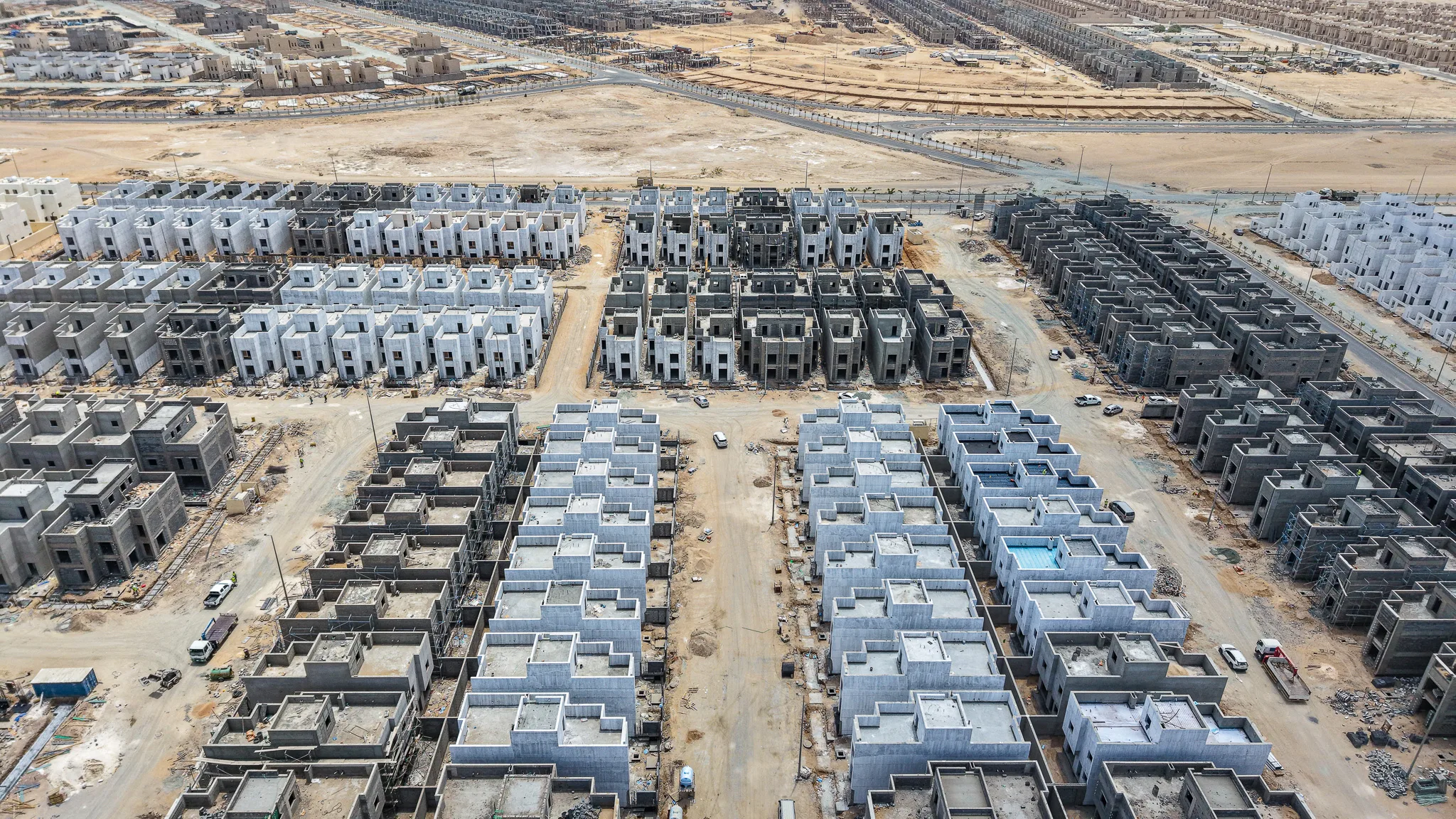

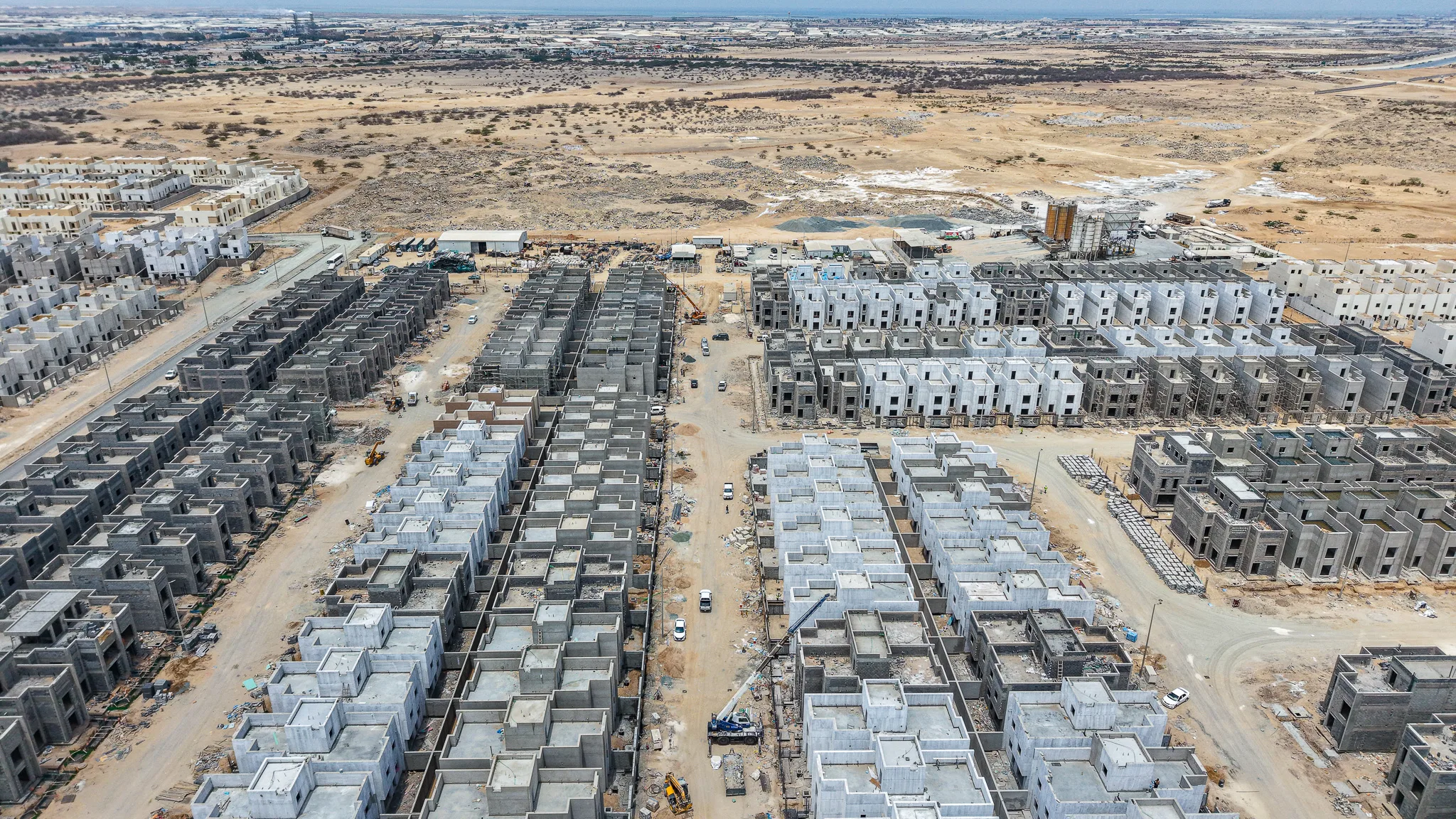

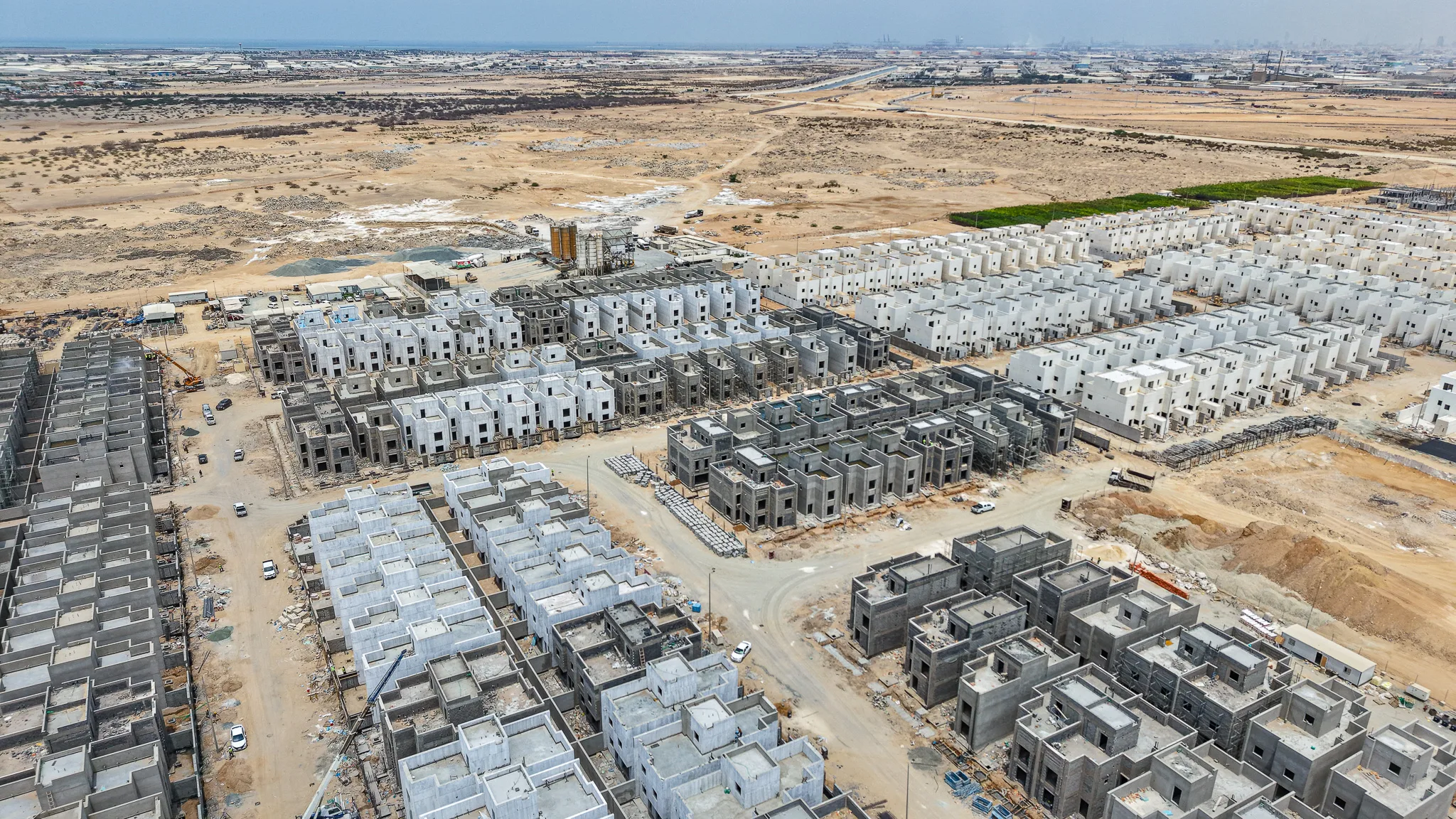

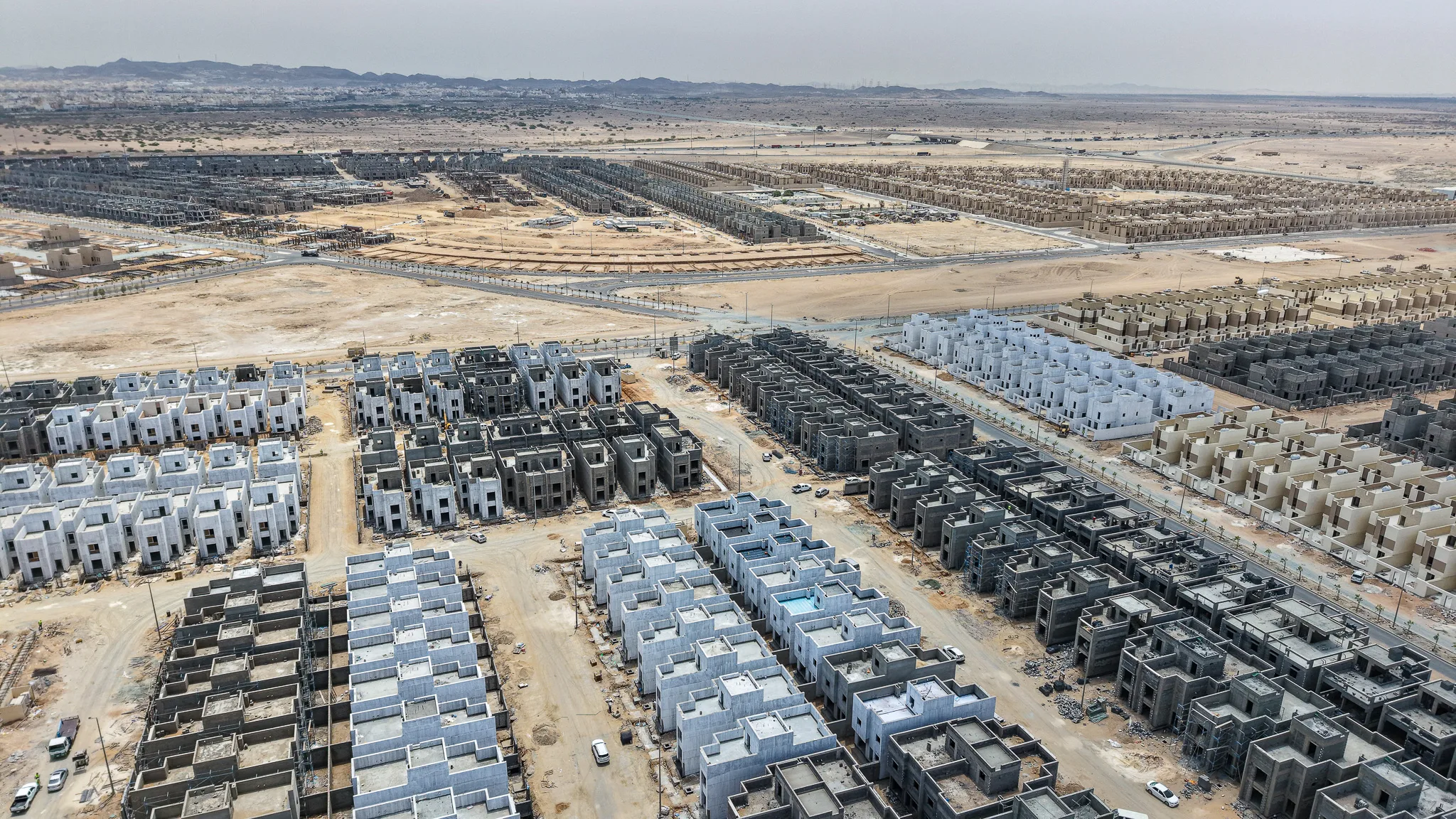

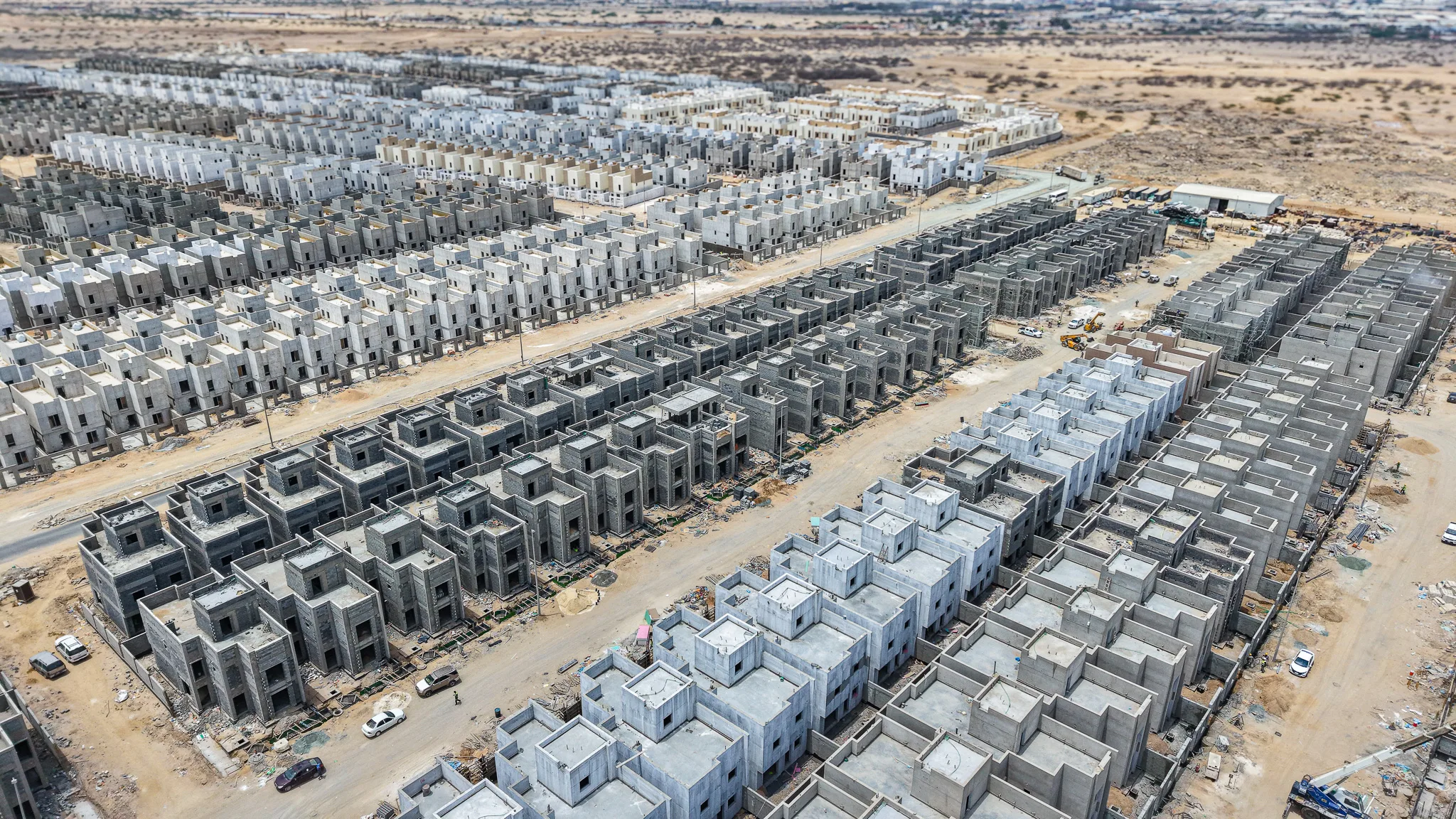

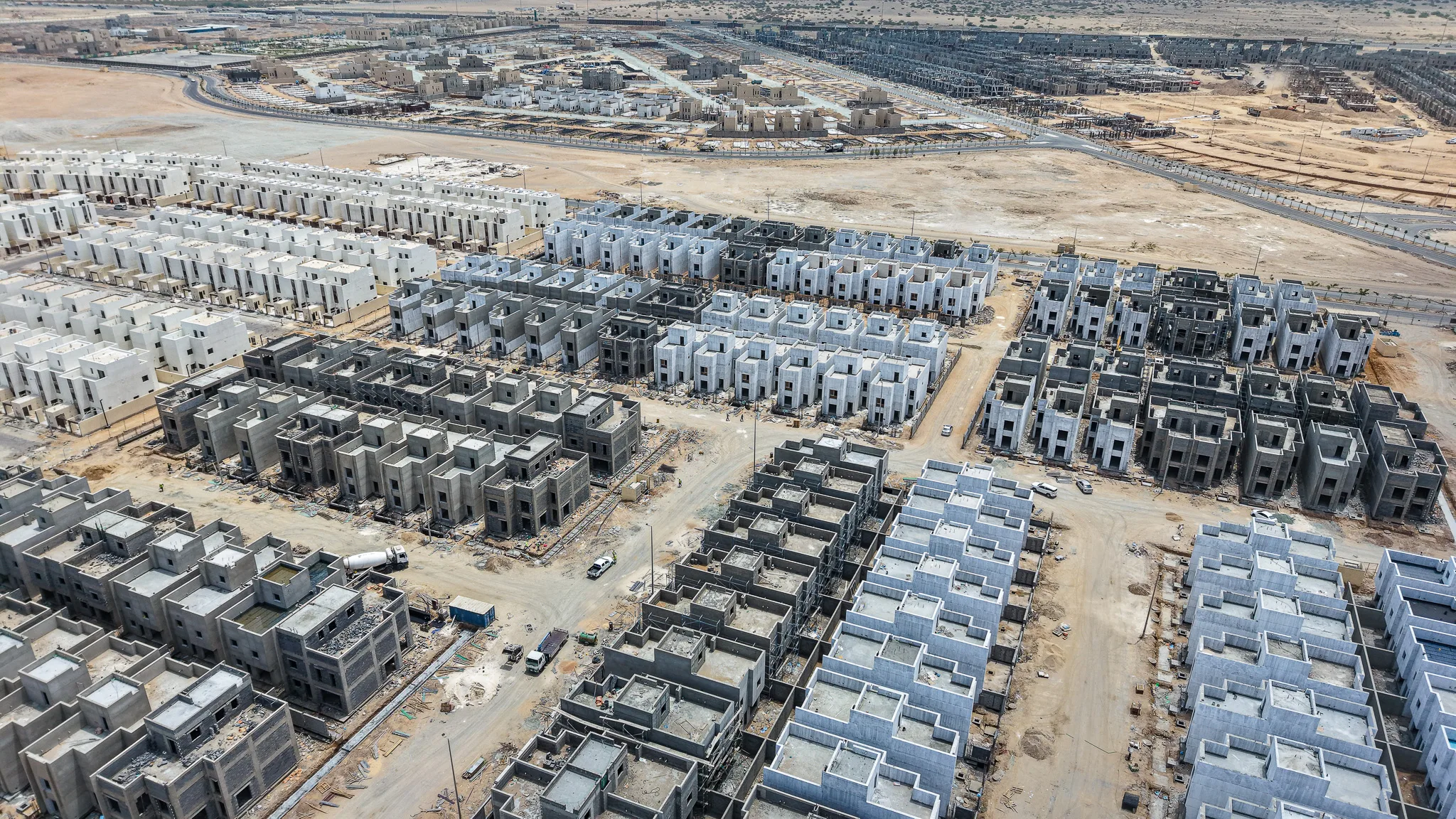

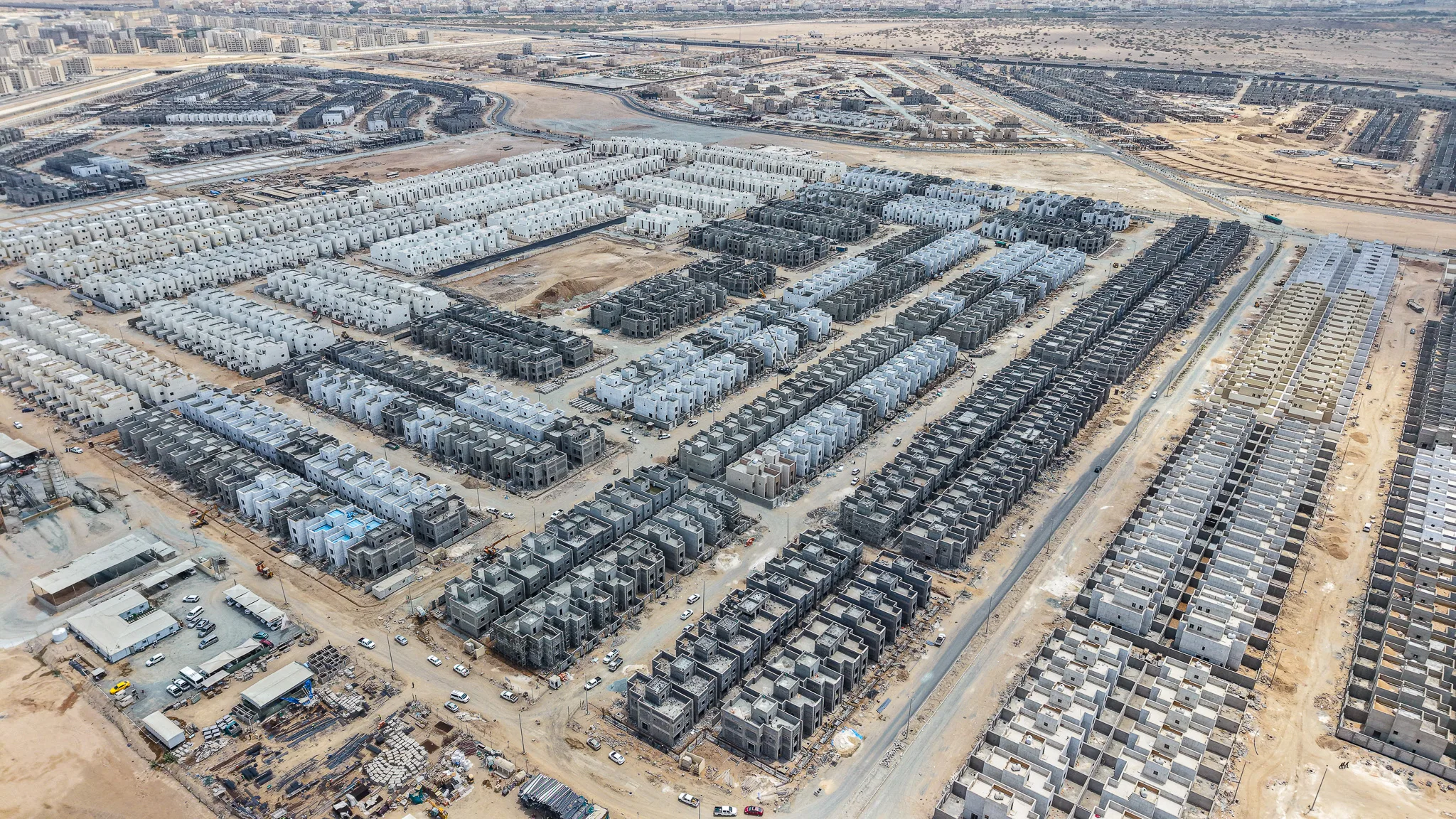

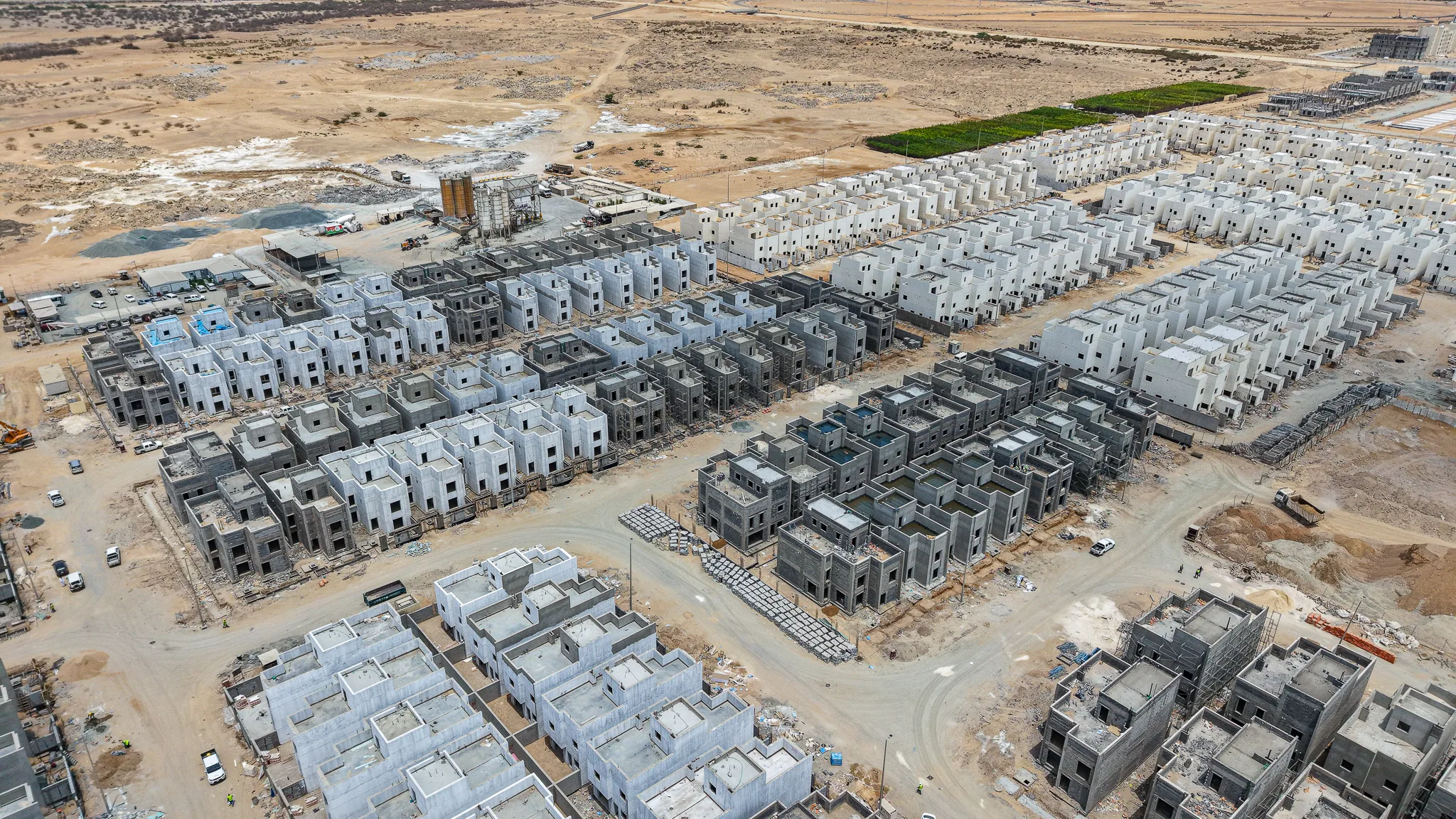

الموقع العام95%

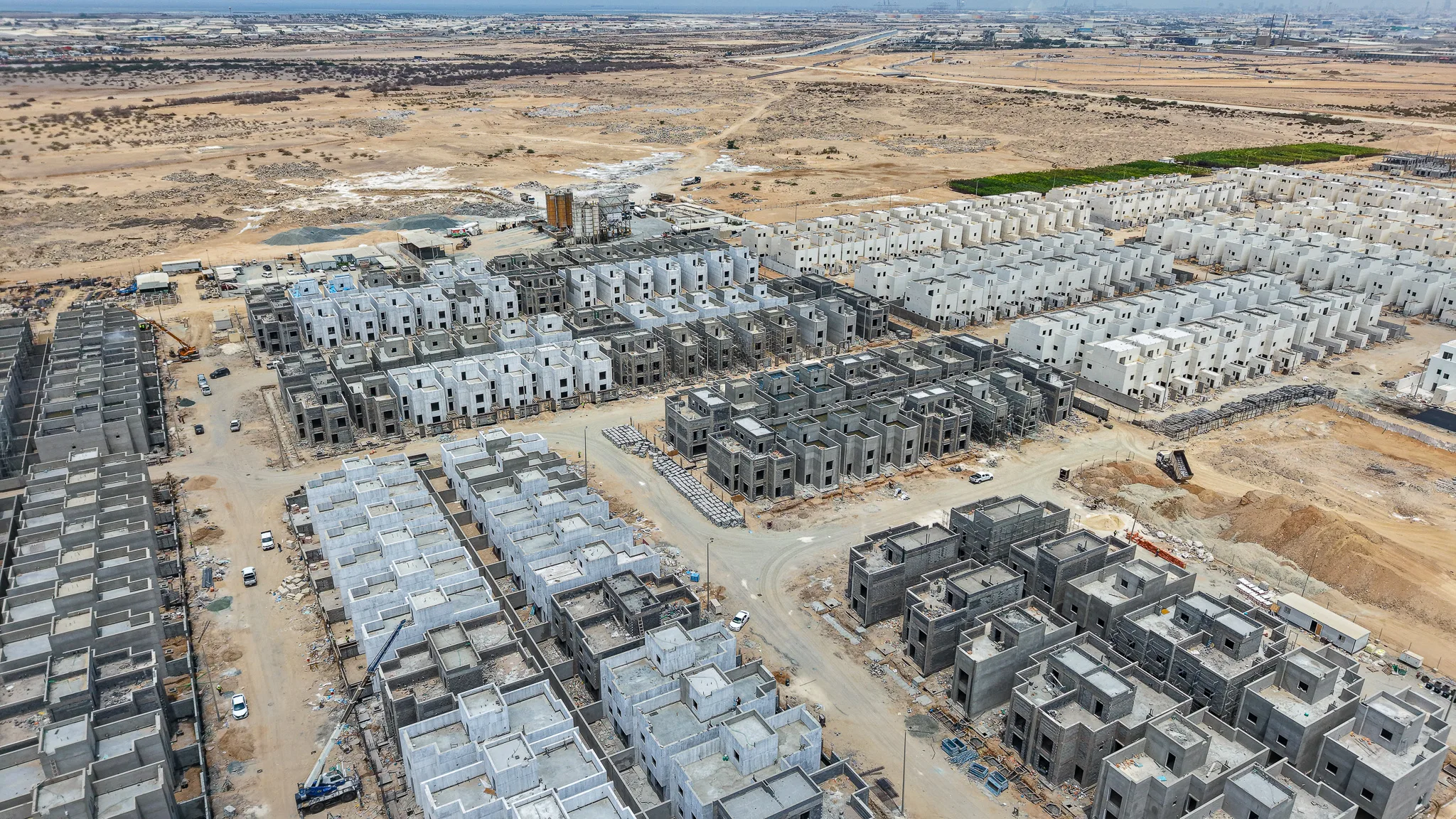

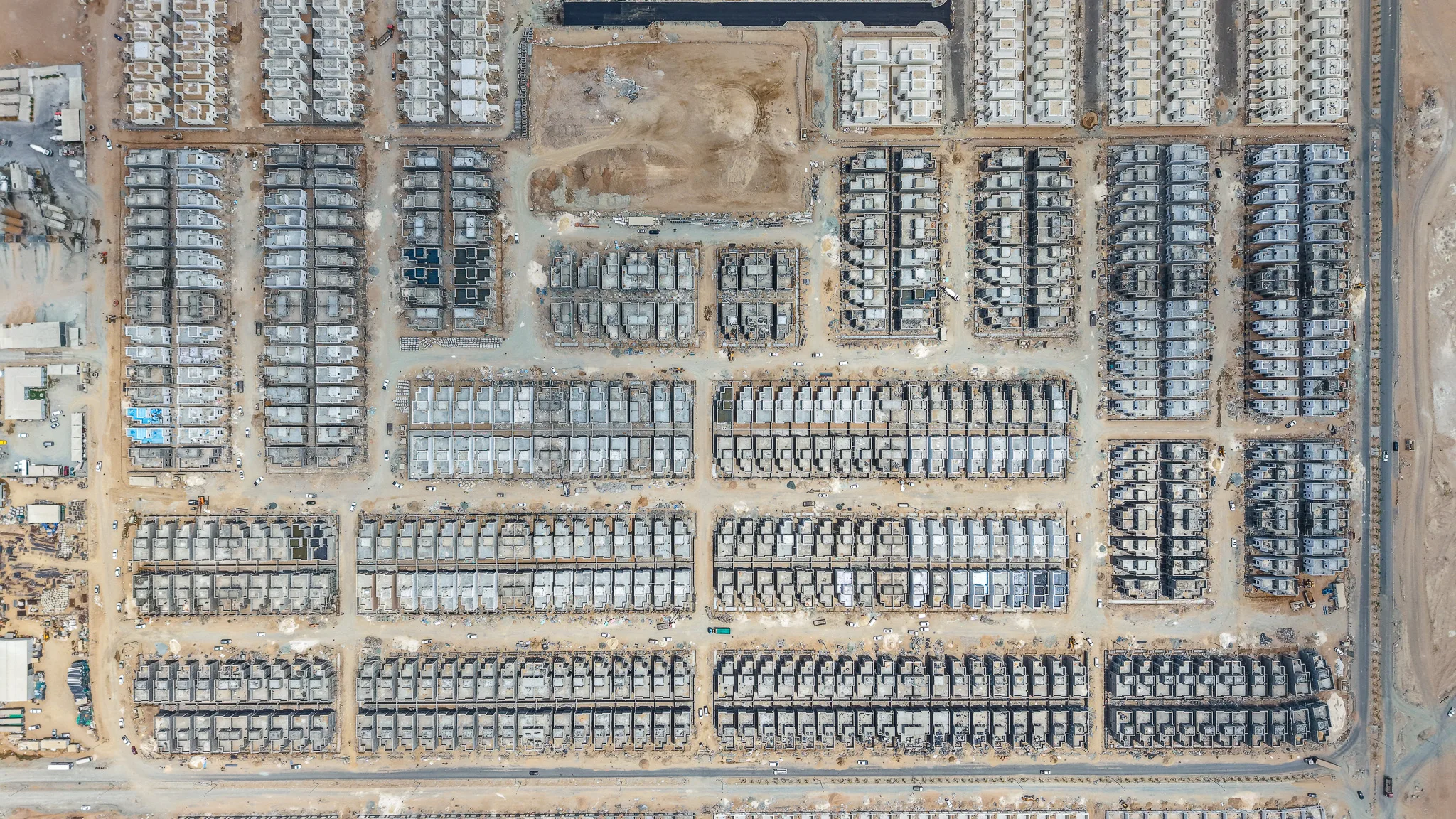

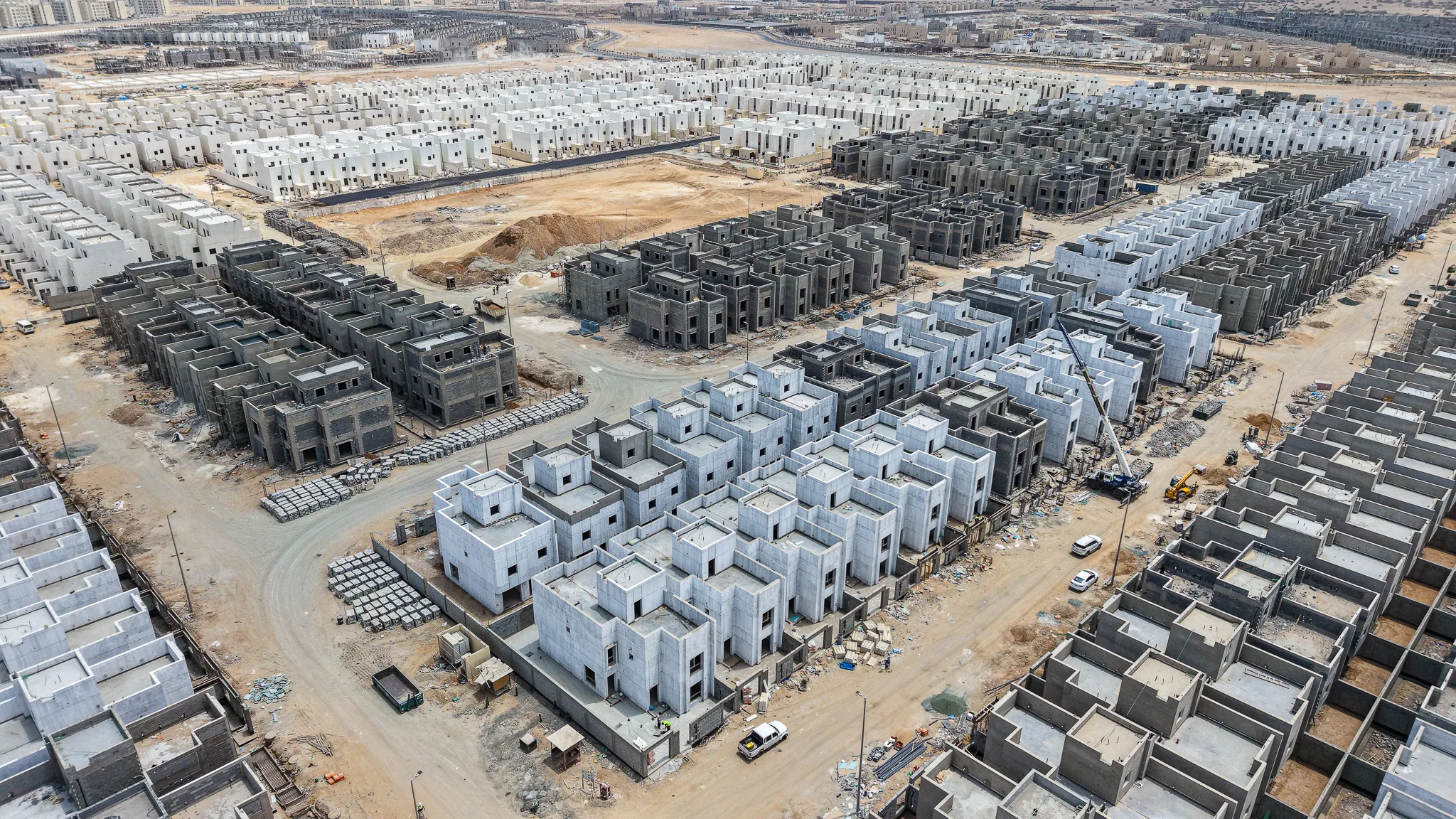

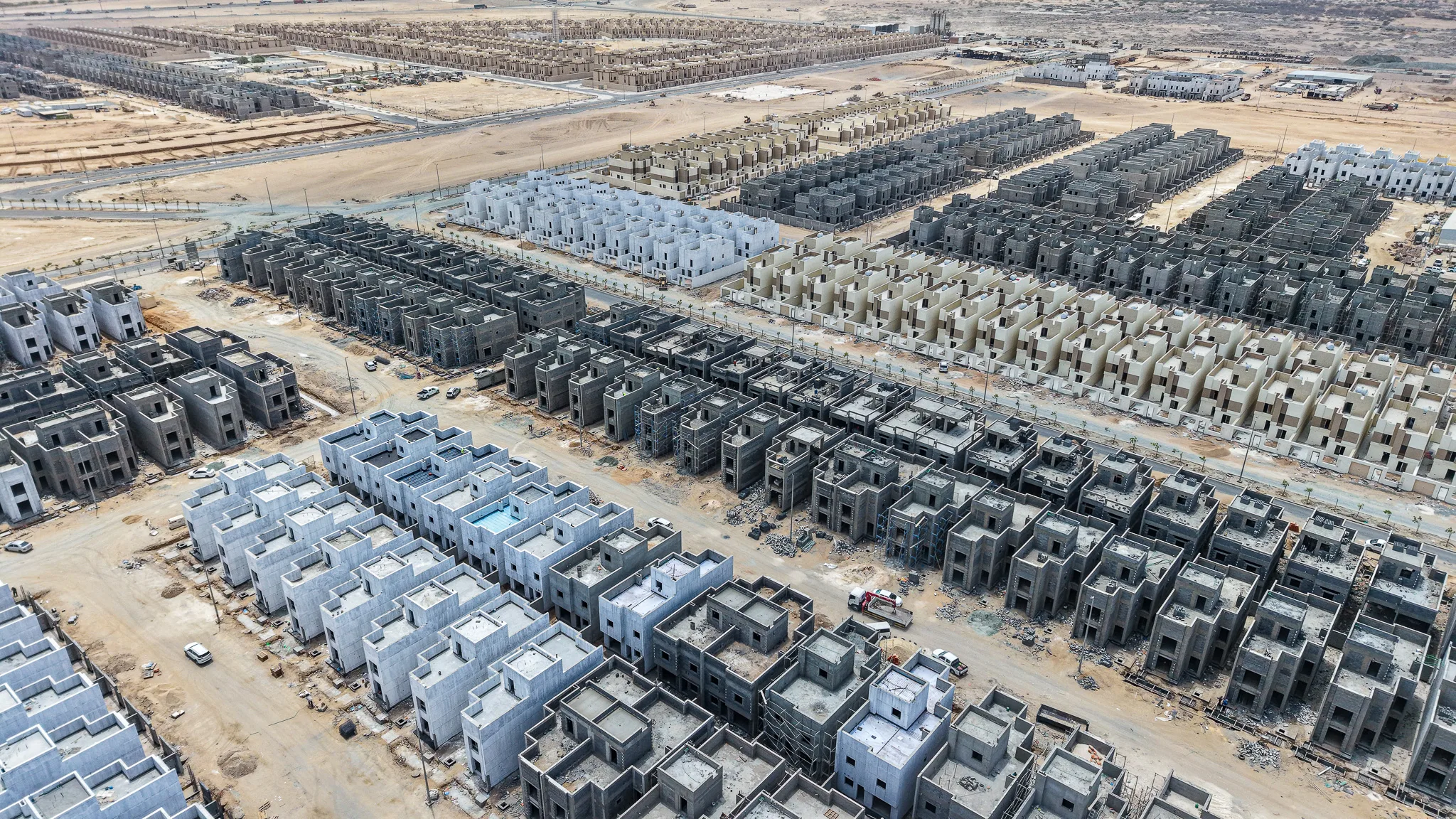

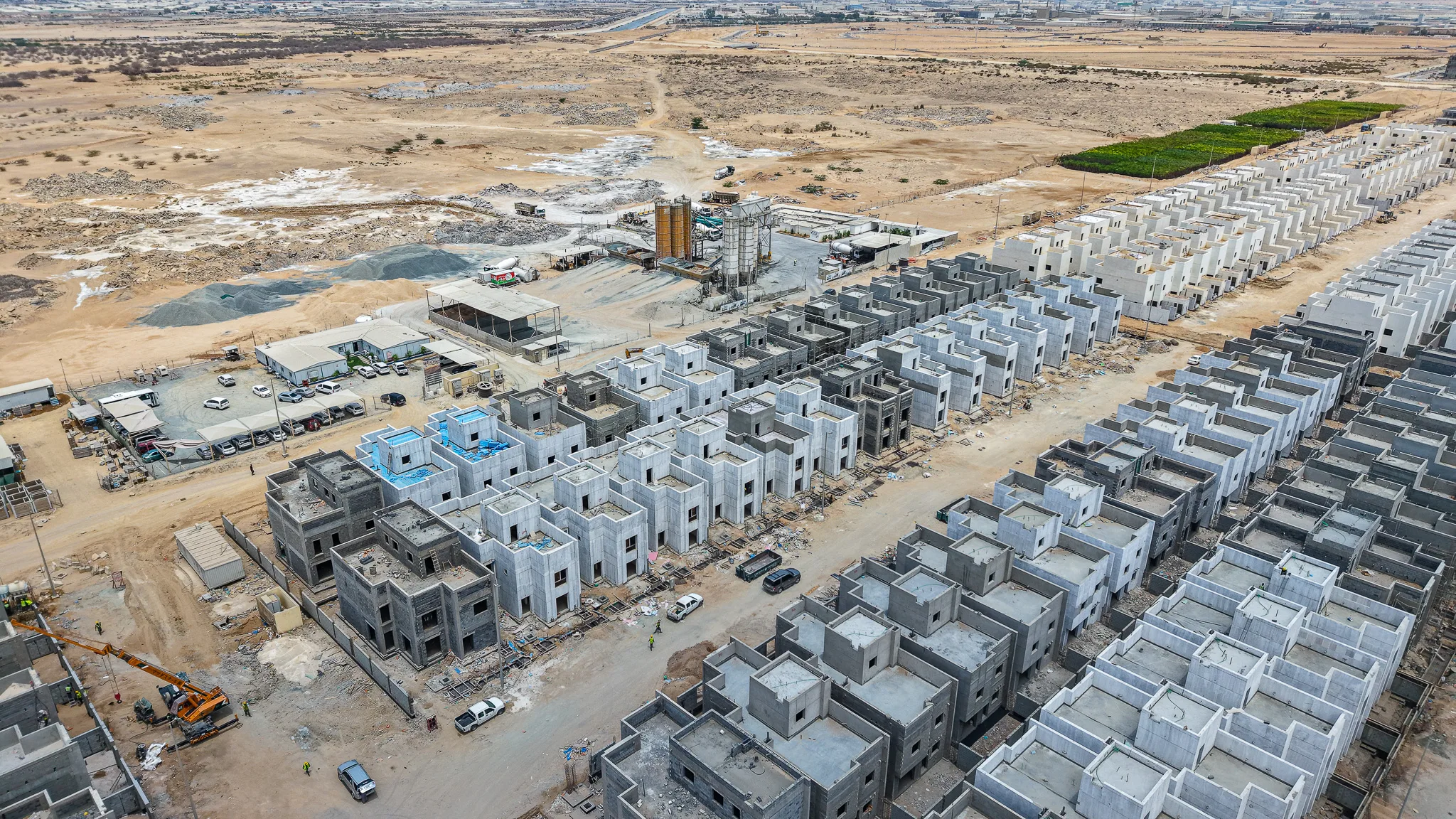

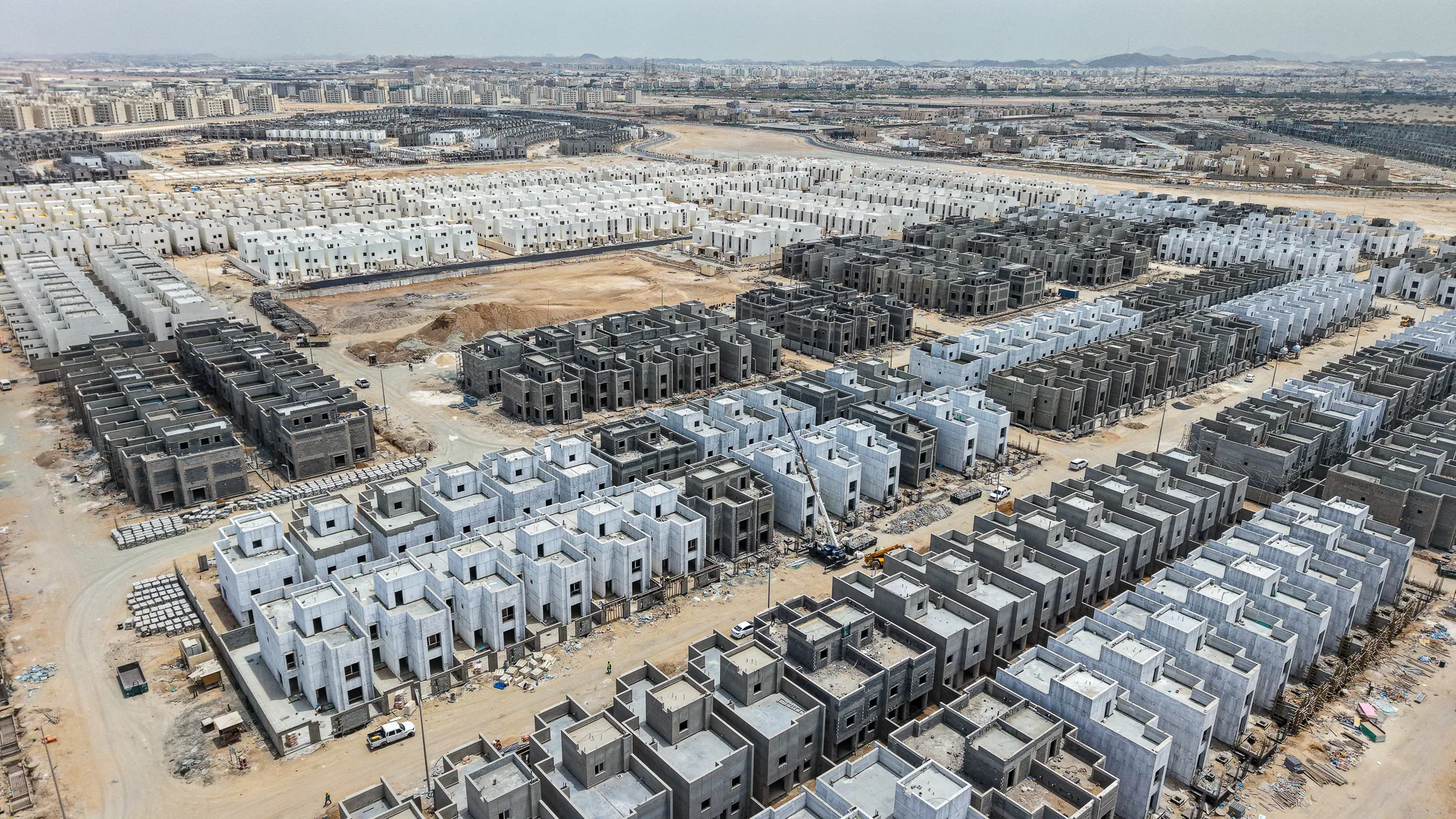

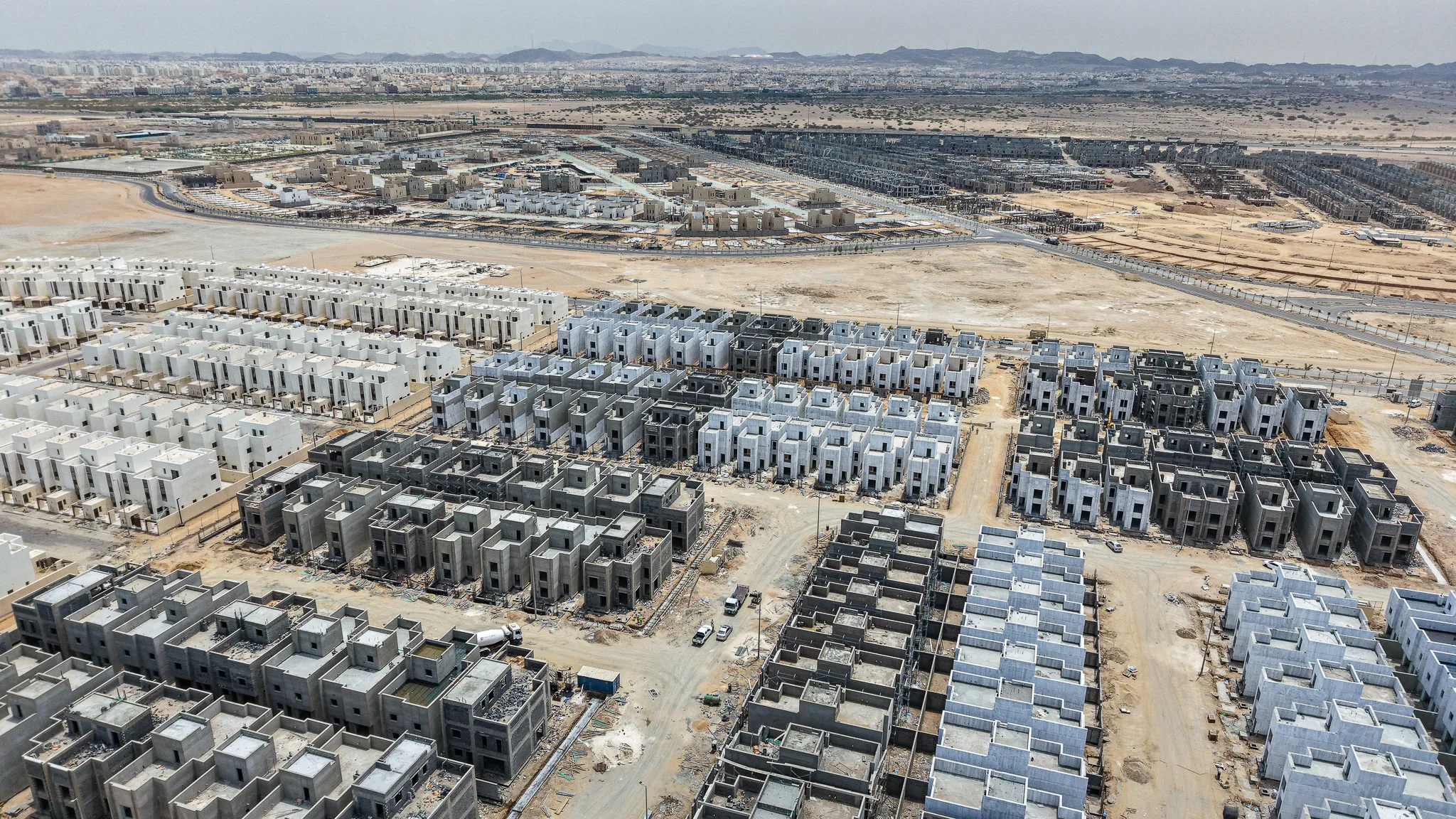

تمهيد الطرق الداخلية بين البلوكات السكنية، وتشوين مواد البناء (البلوك والمواسير) في مناطق العمل لضمان استمرارية التنفيذ.

قراءة الإنجاز

تتطابق الصور المرئية مع نسب الإنجاز المعلنة، حيث يظهر الارتفاع في نسبة التشطيبات (+4%) من خلال كثافة التمديدات الداخلية الظاهرة في الصور القريبة. كما يفسر التقدم في بناء الأسوار الارتفاع بنسبة 5% في هذا البند، بينما يظل الهيكل الإنشائي ثابتاً عند 100% لاكتمال كافة العناصر الخرسانية.

مقارنة بالزيارة السابقة

بالمقارنة مع صور يوليو، نلاحظ انتقال العمل من مرحلة العظم الصرف إلى مرحلة إغلاق الفتحات وبناء الأسوار المحيطة، مع زيادة واضحة في عدد الوحدات التي بدأت فيها أعمال اللياسة الخارجية وتمديدات الخدمات السقفية.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الداخلية والخارجية، البدء في أعمال تركيب البلاط، واستمرار تنفيذ البنية التحتية للطرق والأرصفة.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +2%
أعمال التشطيب▲ +4%
0%
الأسوار والأحواش▲ +5%
0%

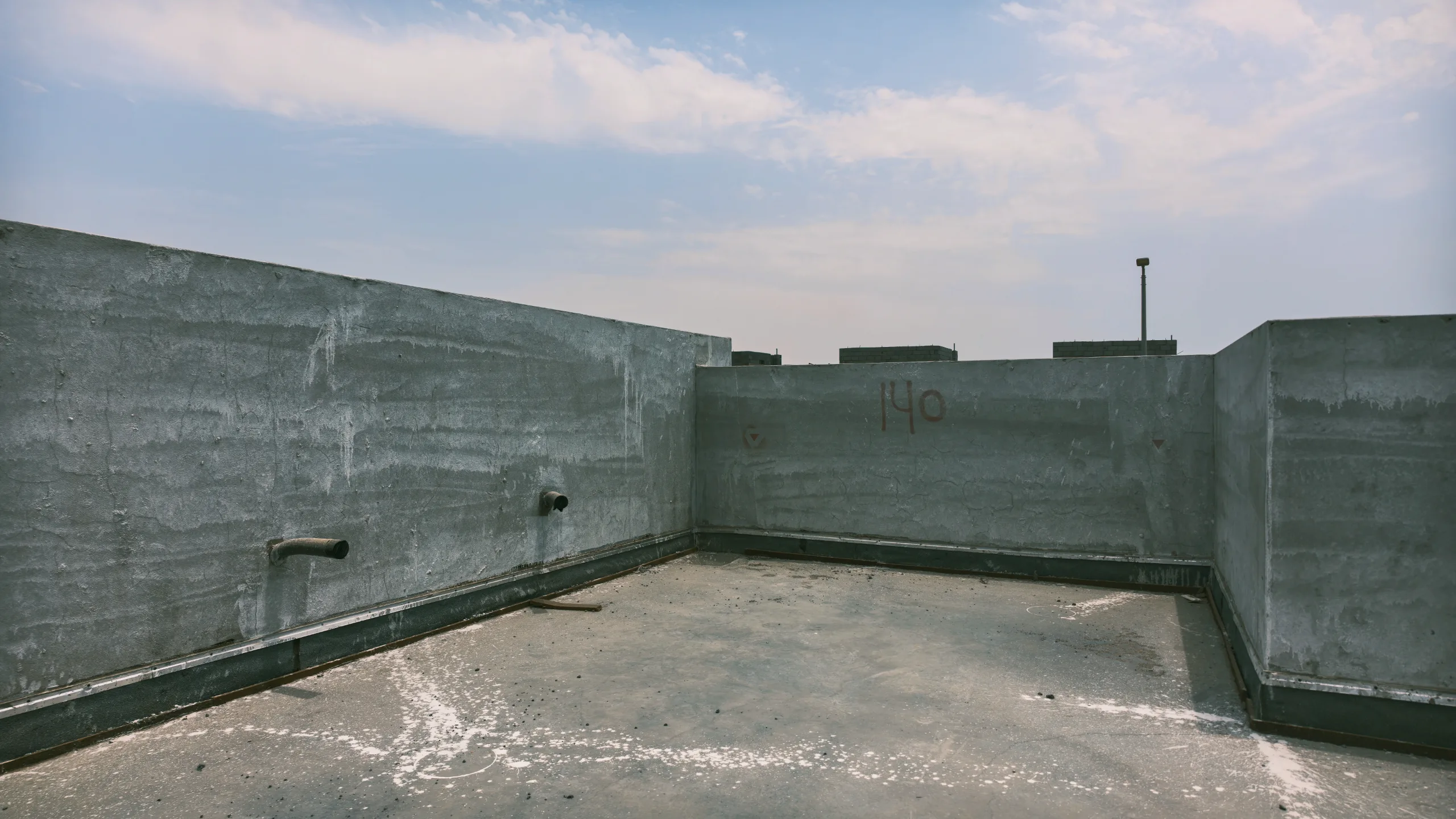

الهيكل الإنشائي
0%
الأساسات
0%

Site (360)

ثلاثي الابعاد

الموقع العام

صور درون

النماذج

J1

360

J2

360

مشاركةتواصل عبر واتساب
