مسكان الأصايل
16 أغسطس 2026

الفرسان

89%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

شهدت الزيارة الحالية تقدماً ملحوظاً في أعمال التشطيبات بنسبة 3%، مع استقرار تام في الهيكل الإنشائي والأسوار، مما يعكس تركيز العمل على المراحل النهائية للمشروع.
التغيّرات المرصودة

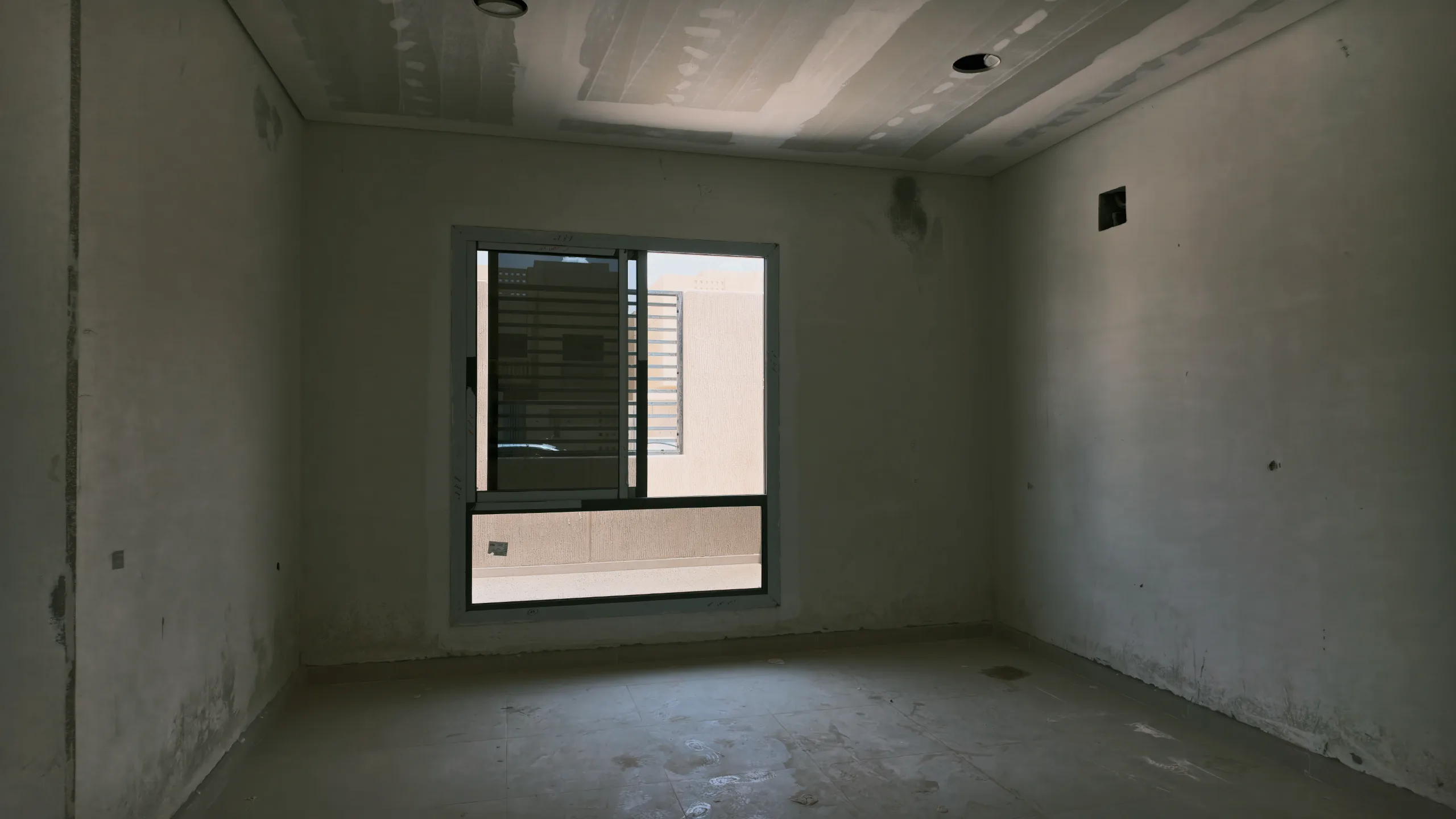

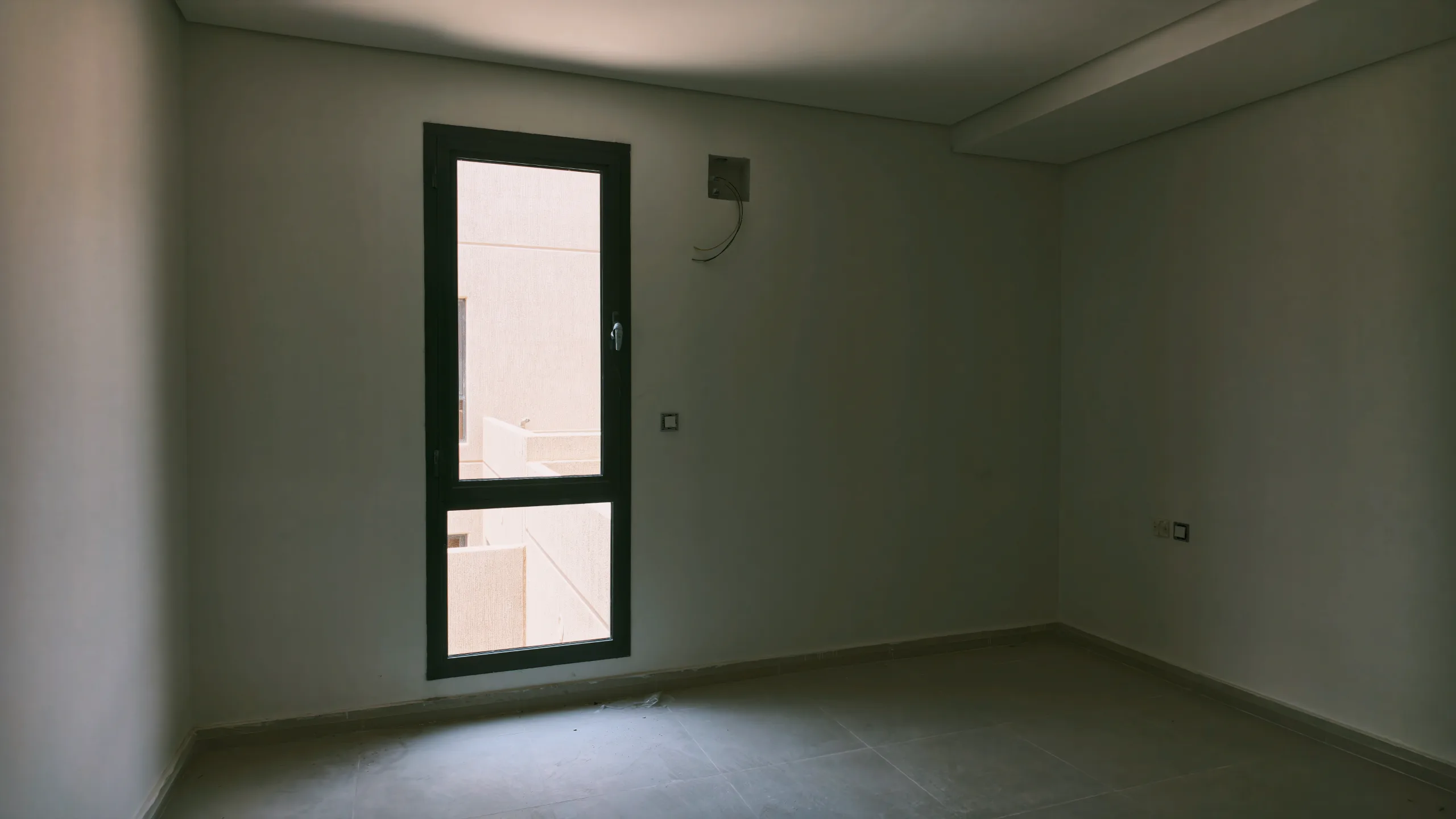

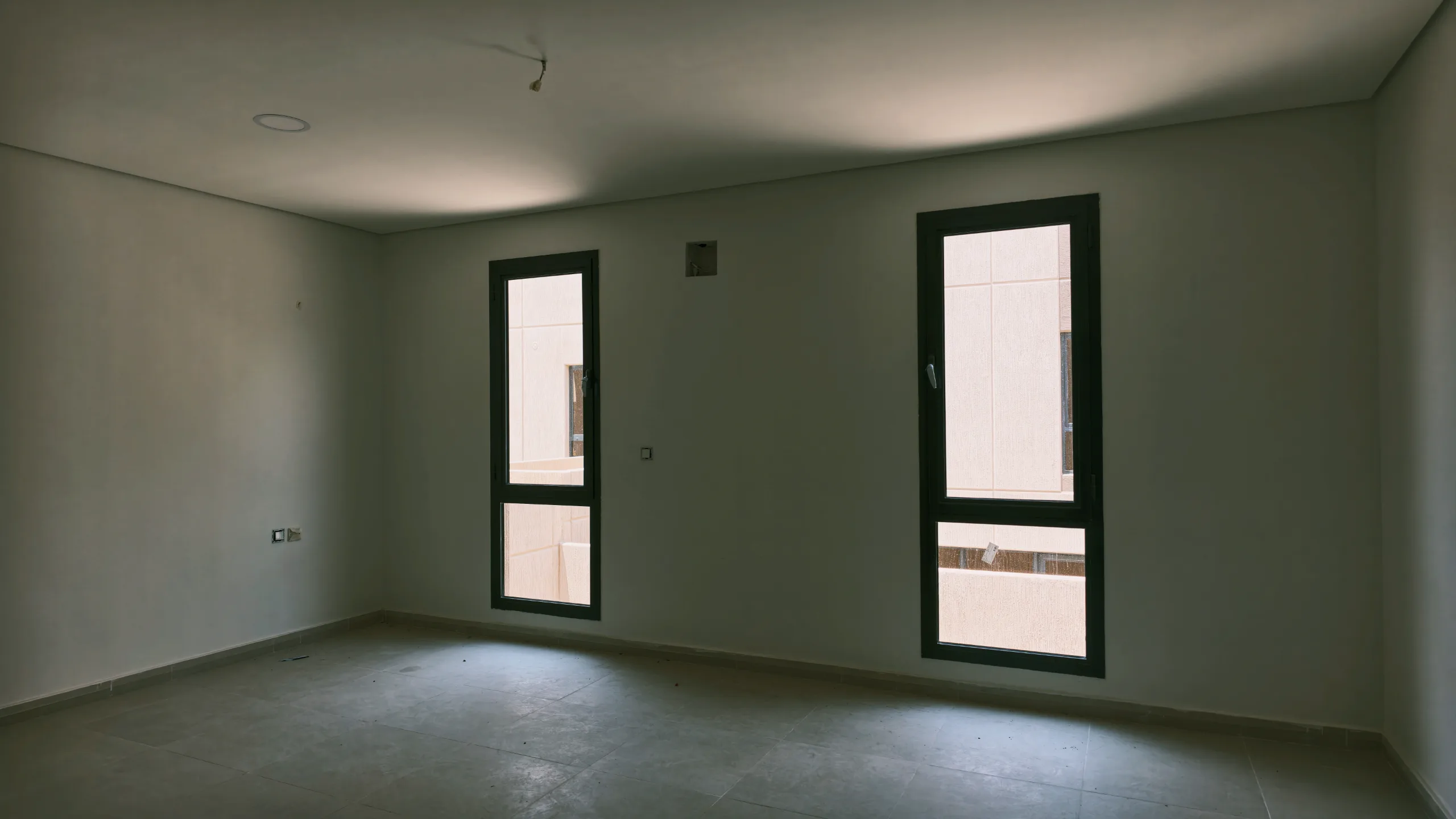

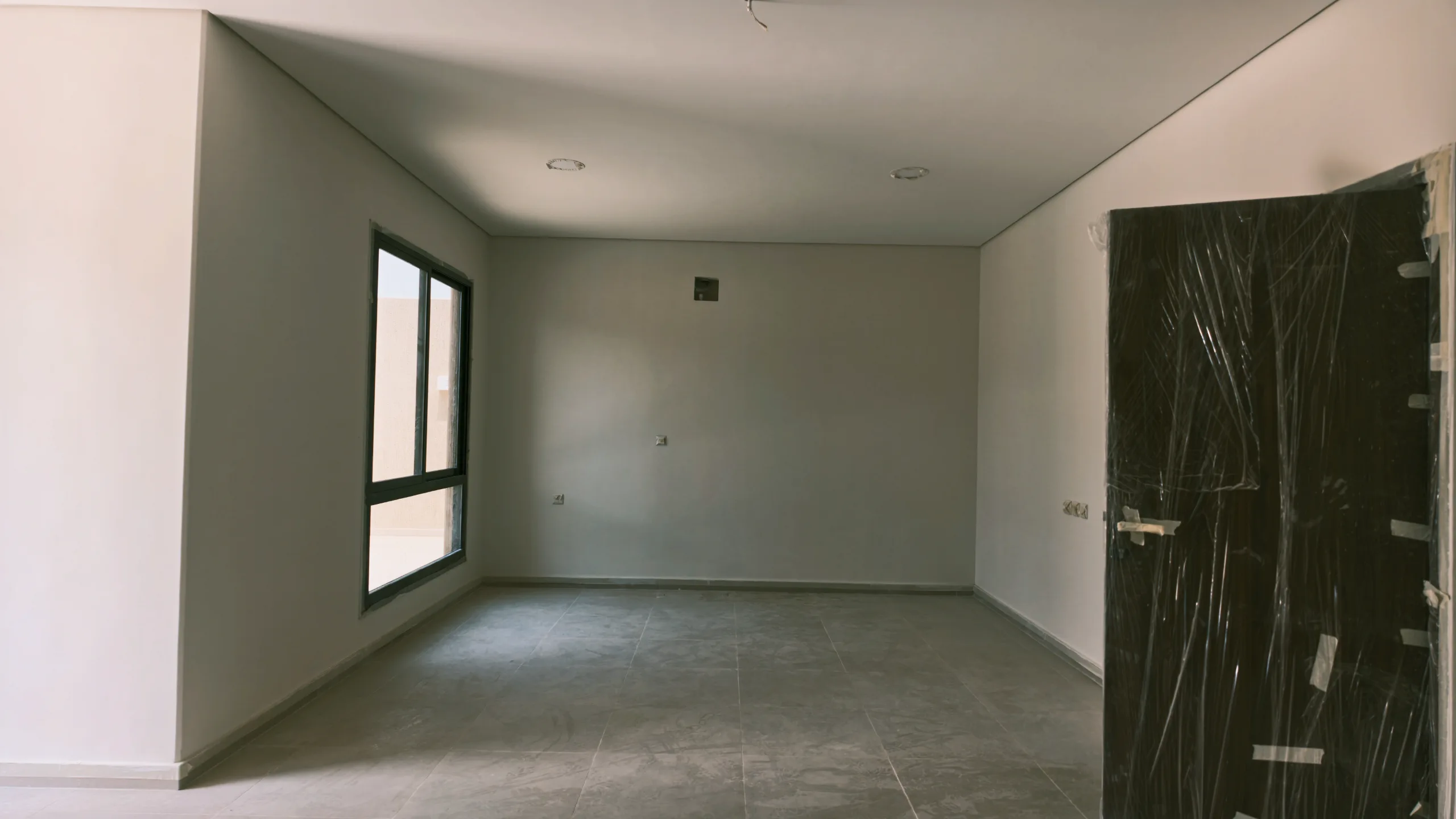

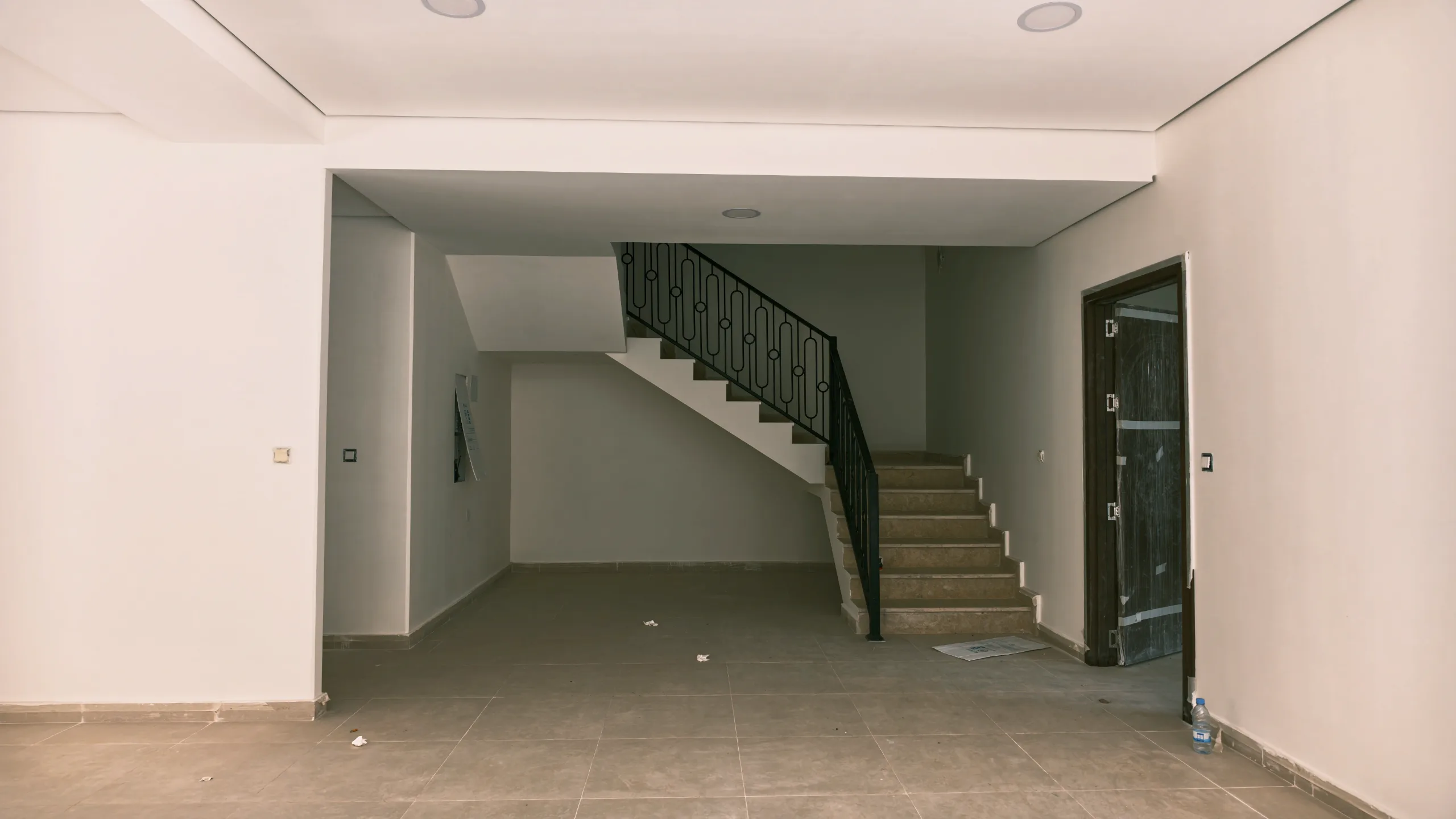

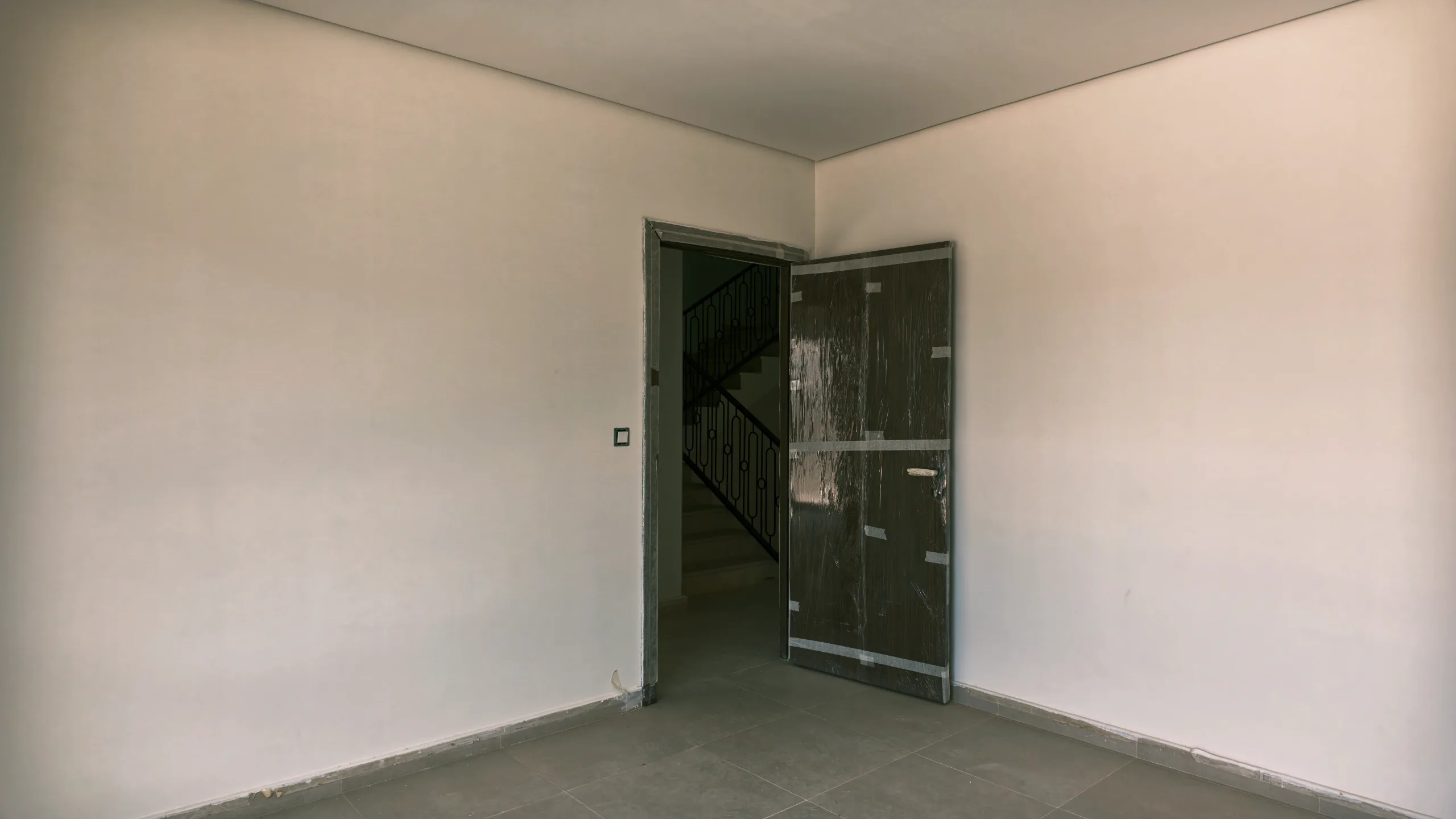

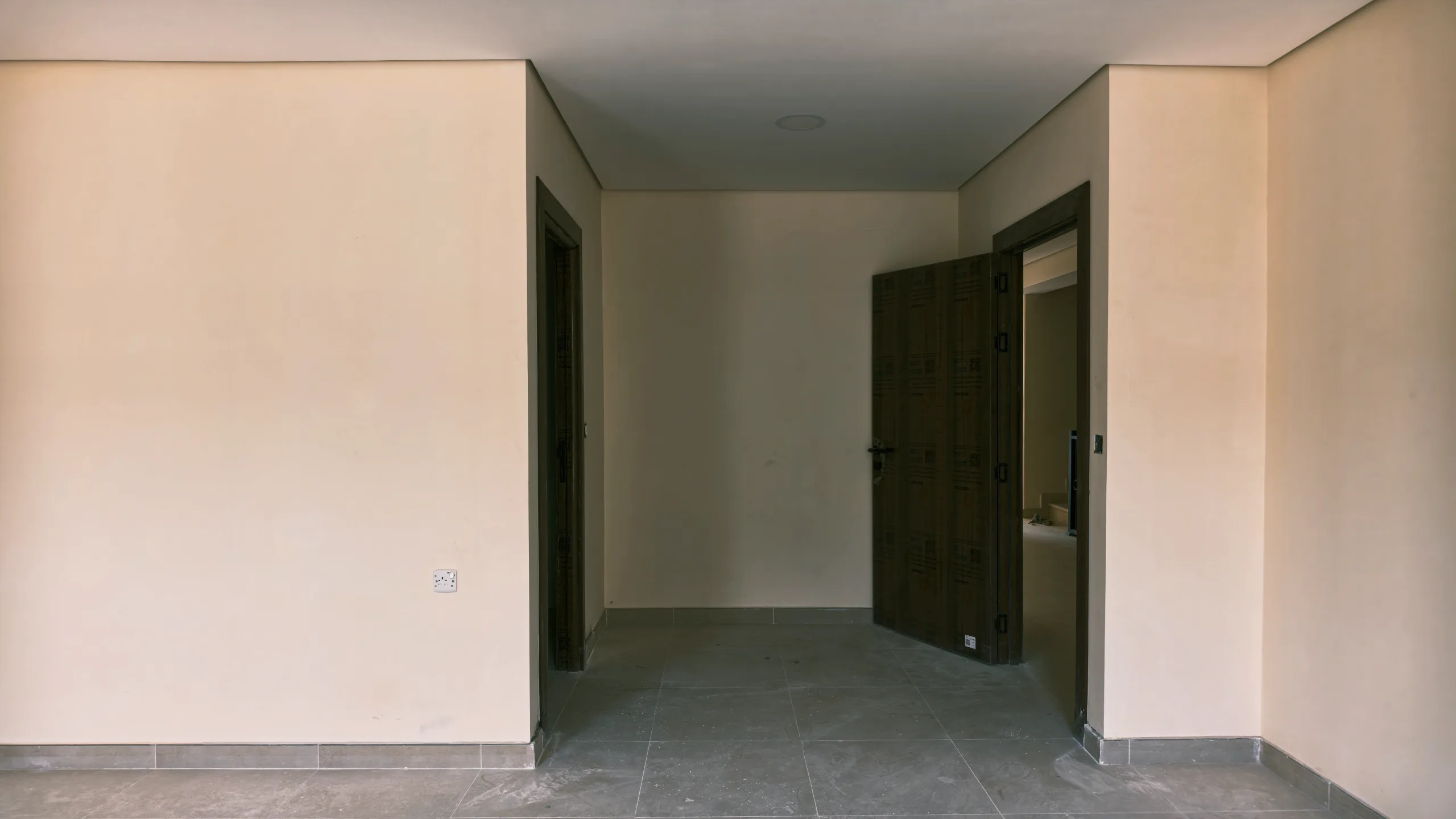

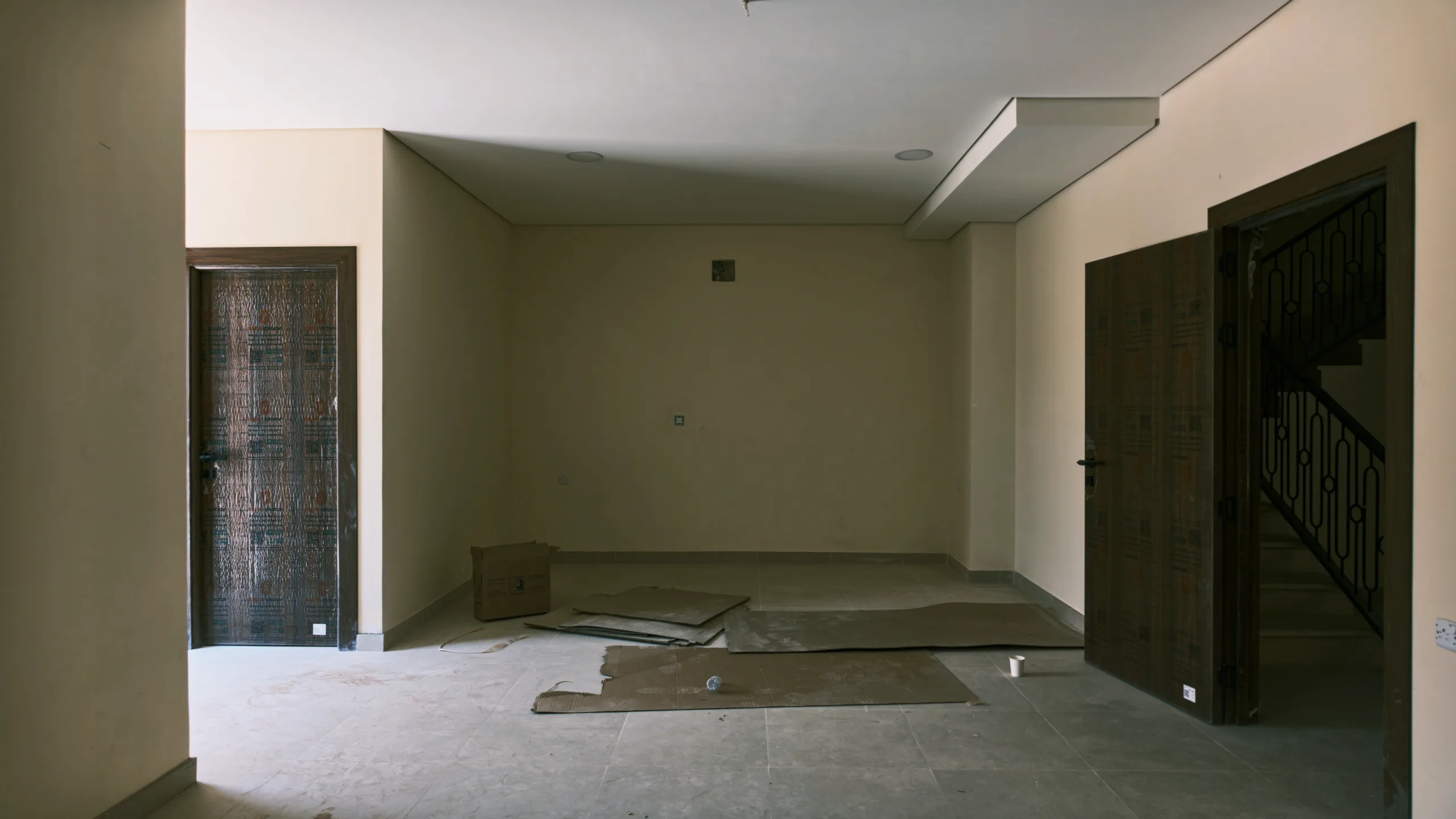

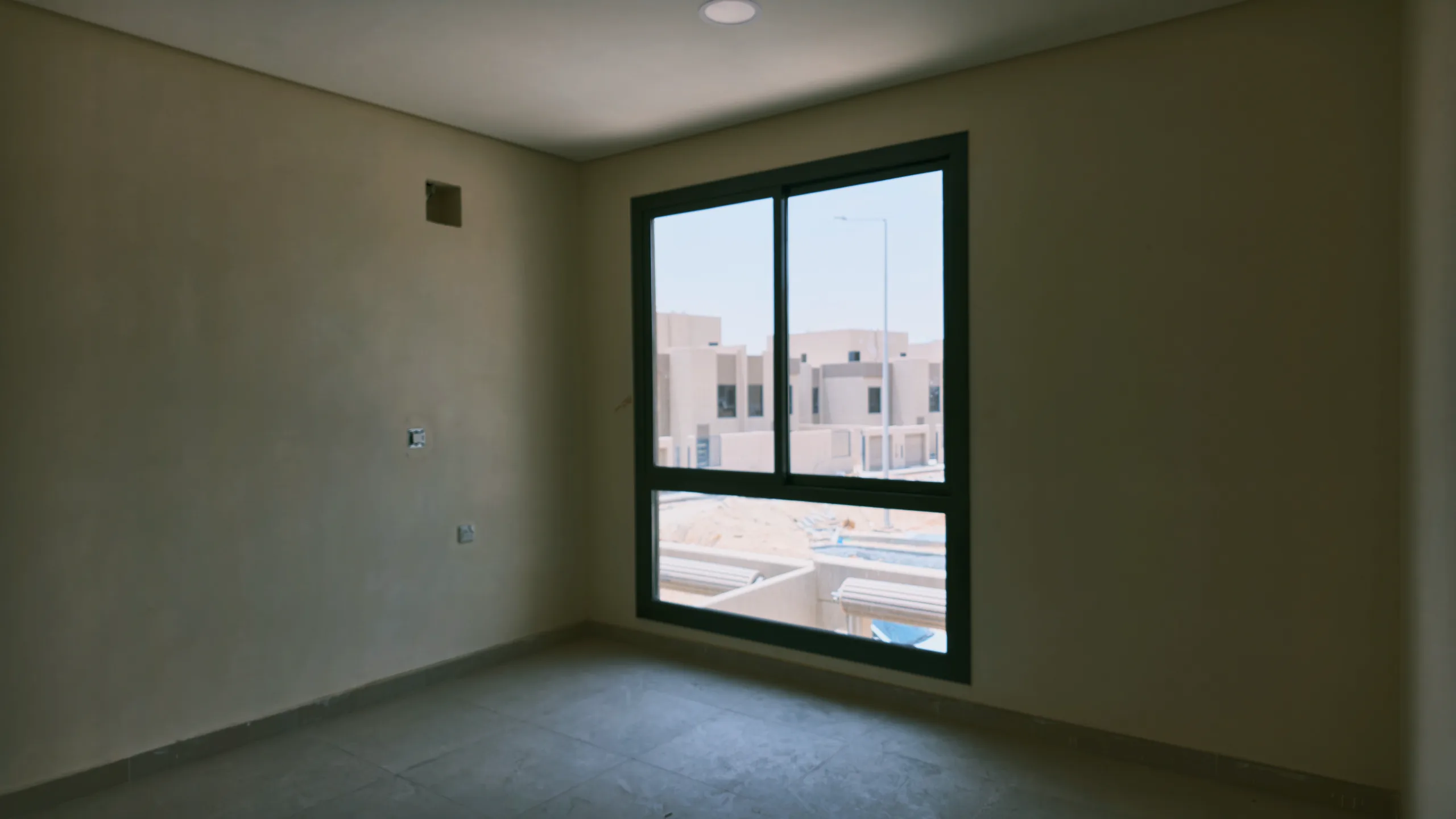

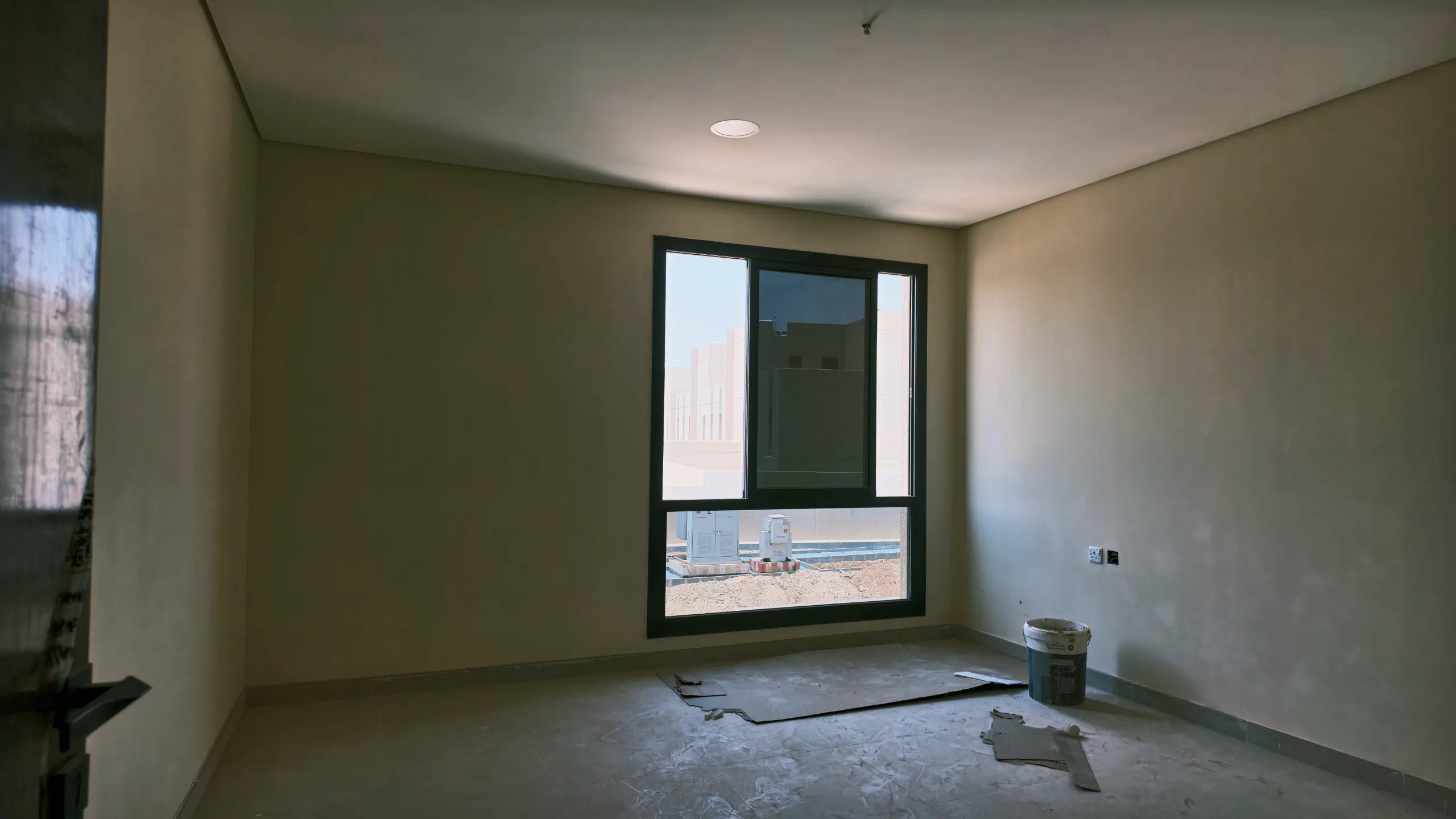

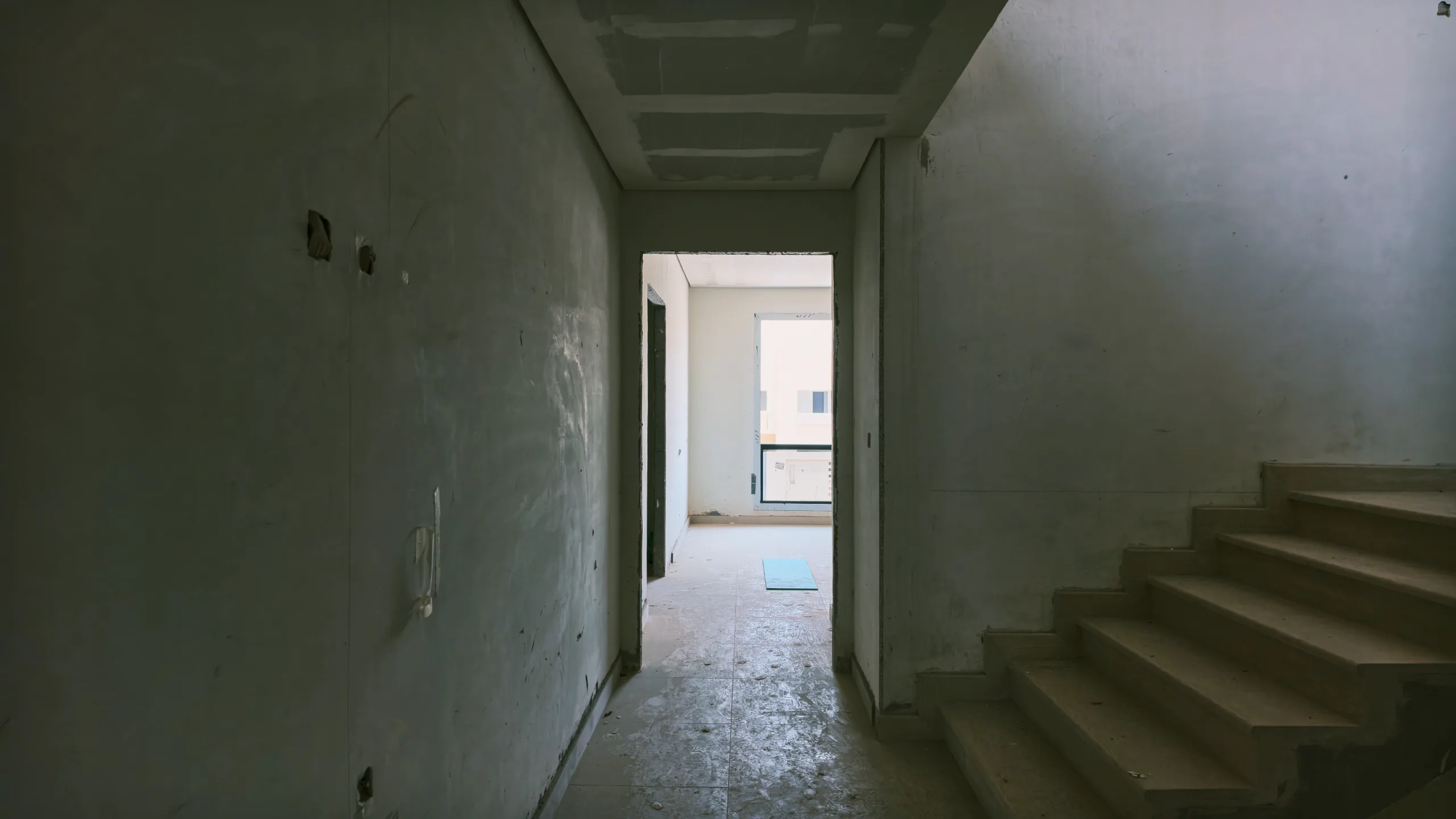

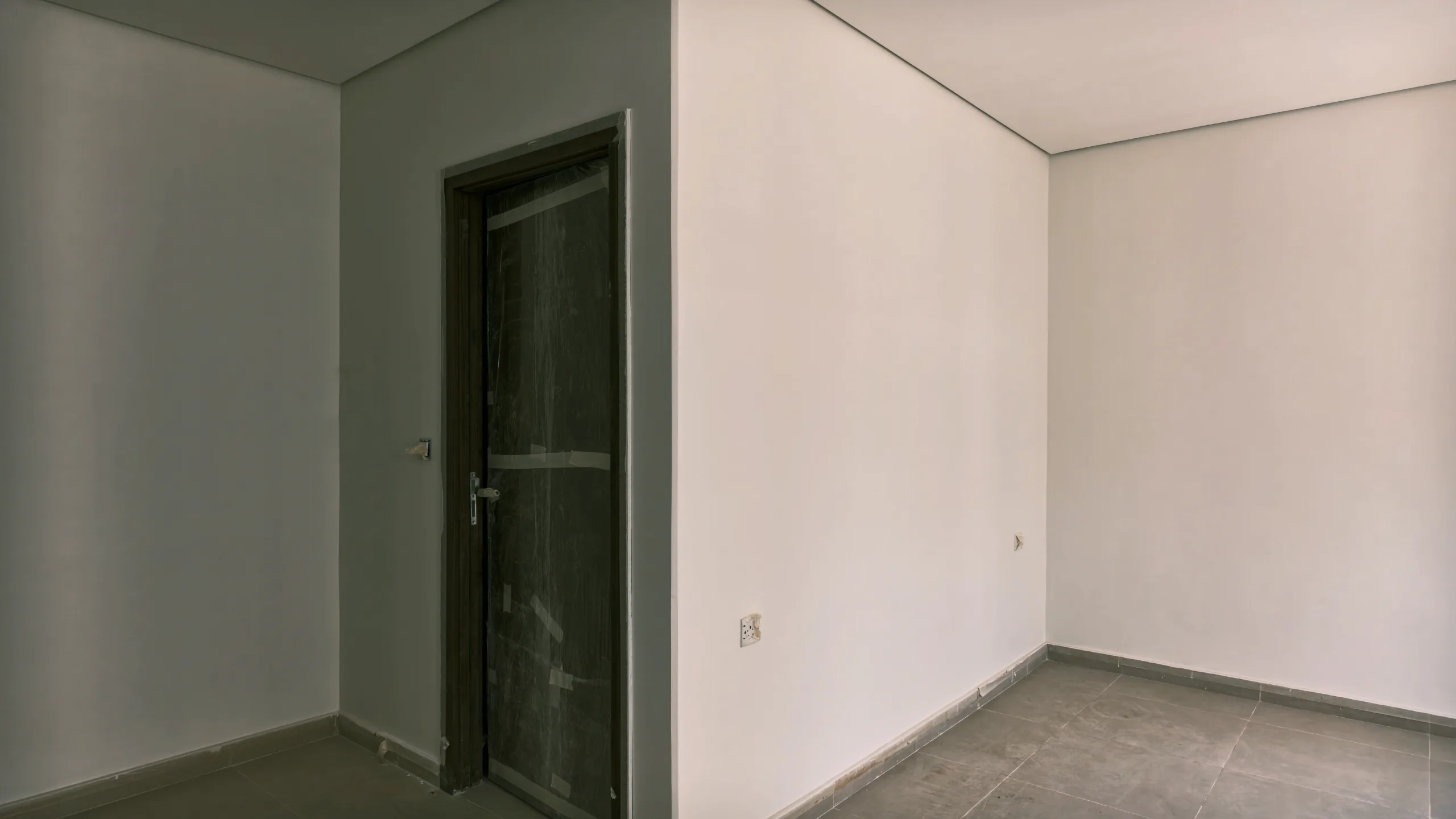

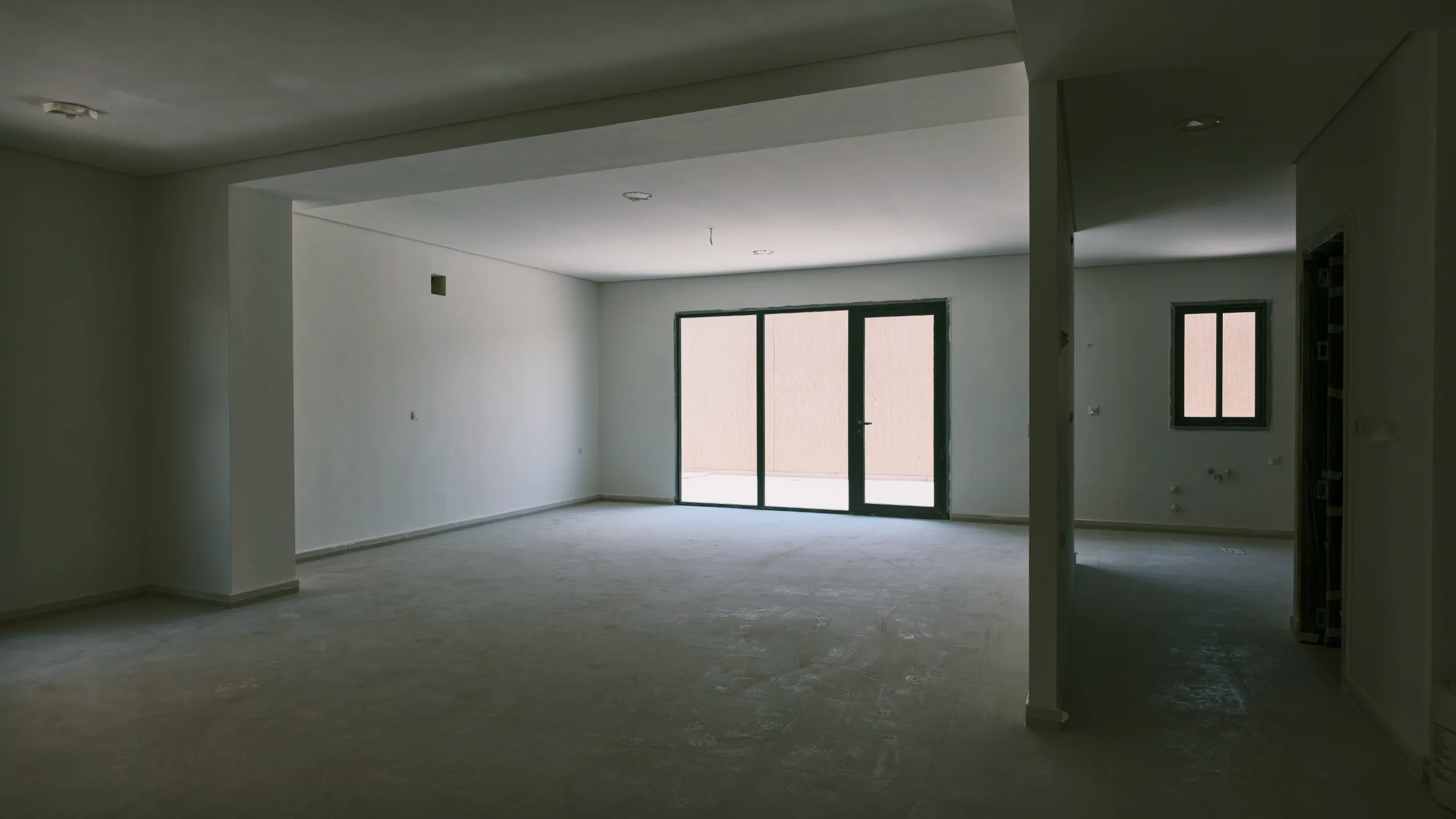

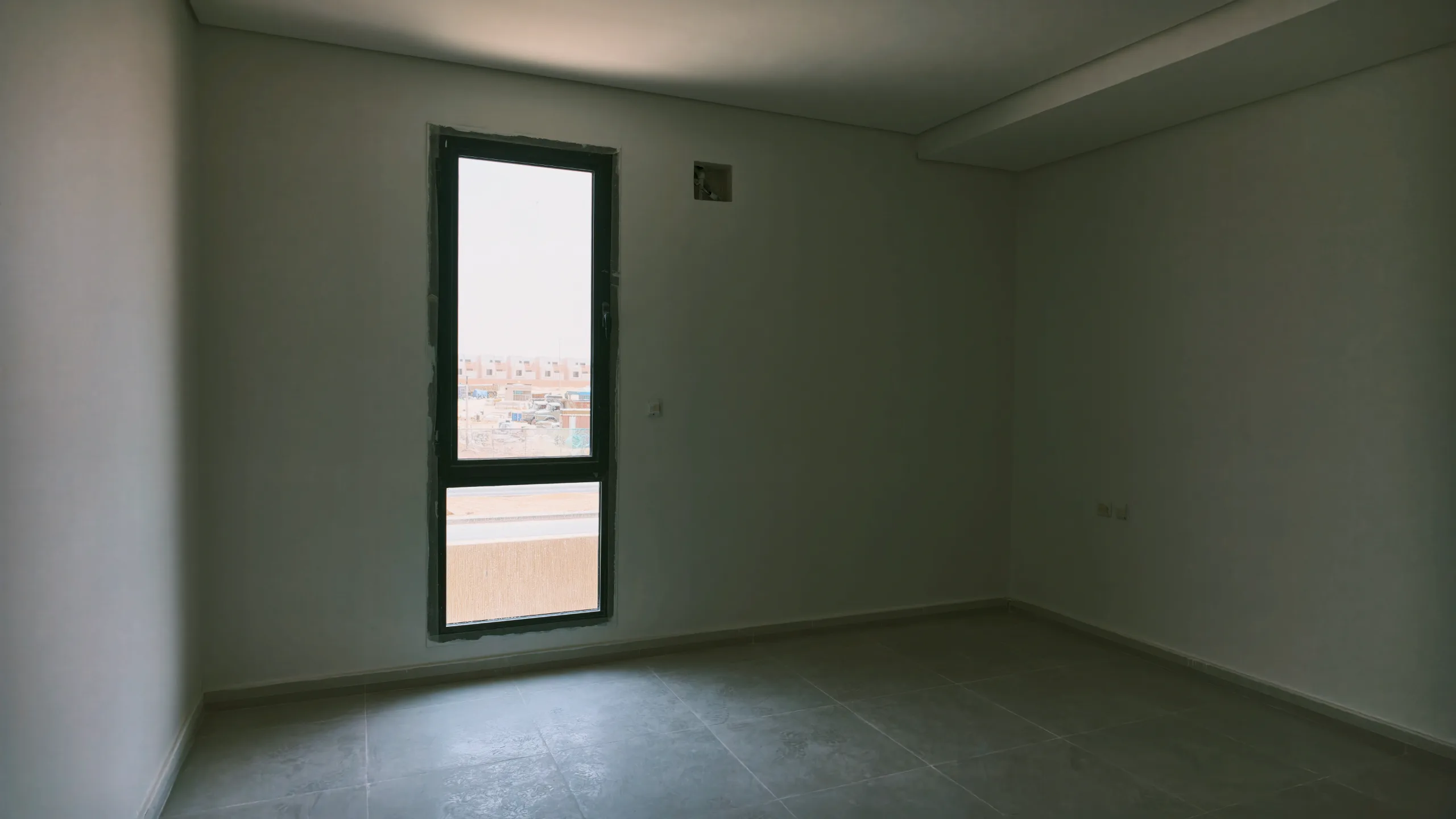

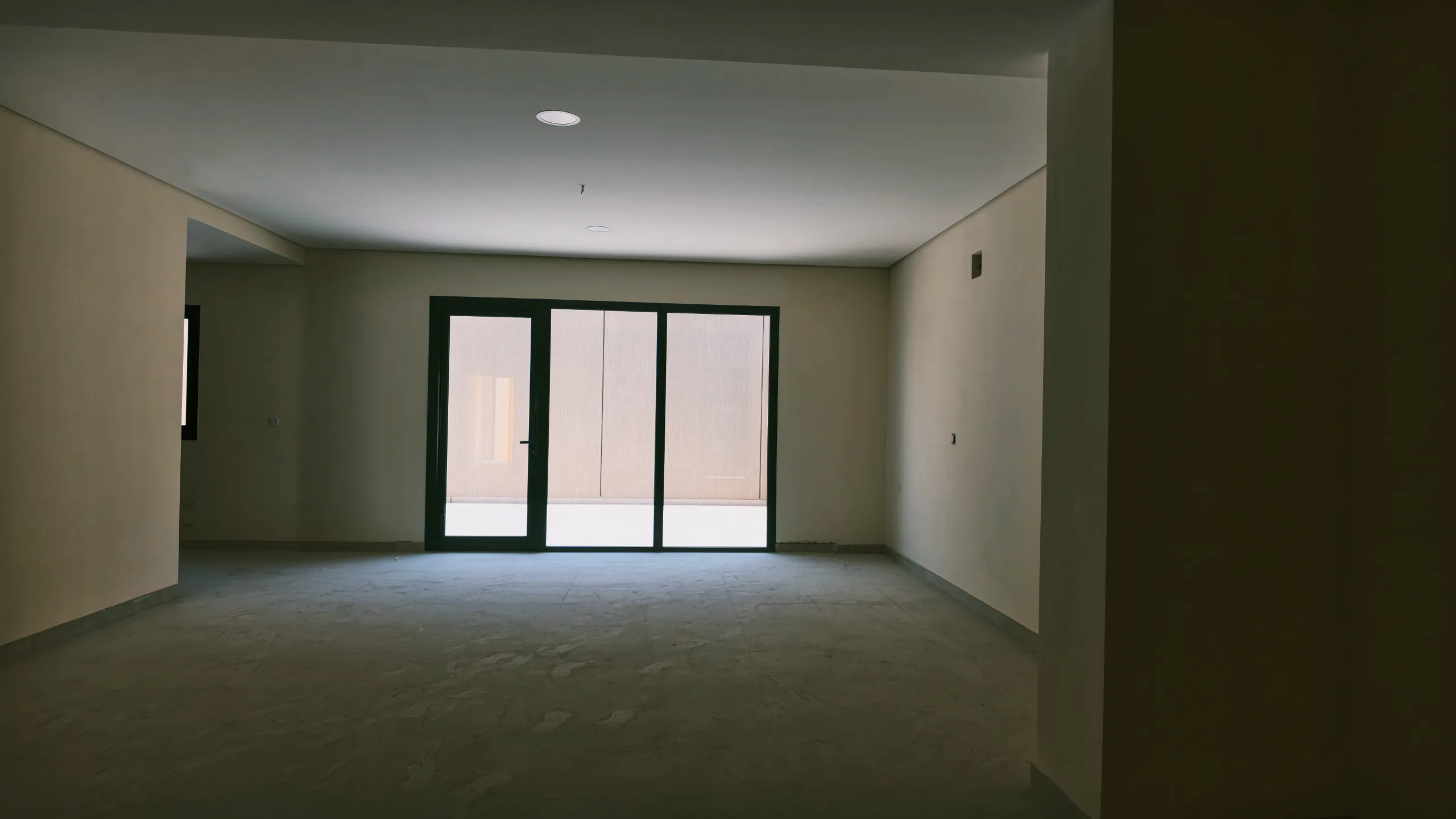

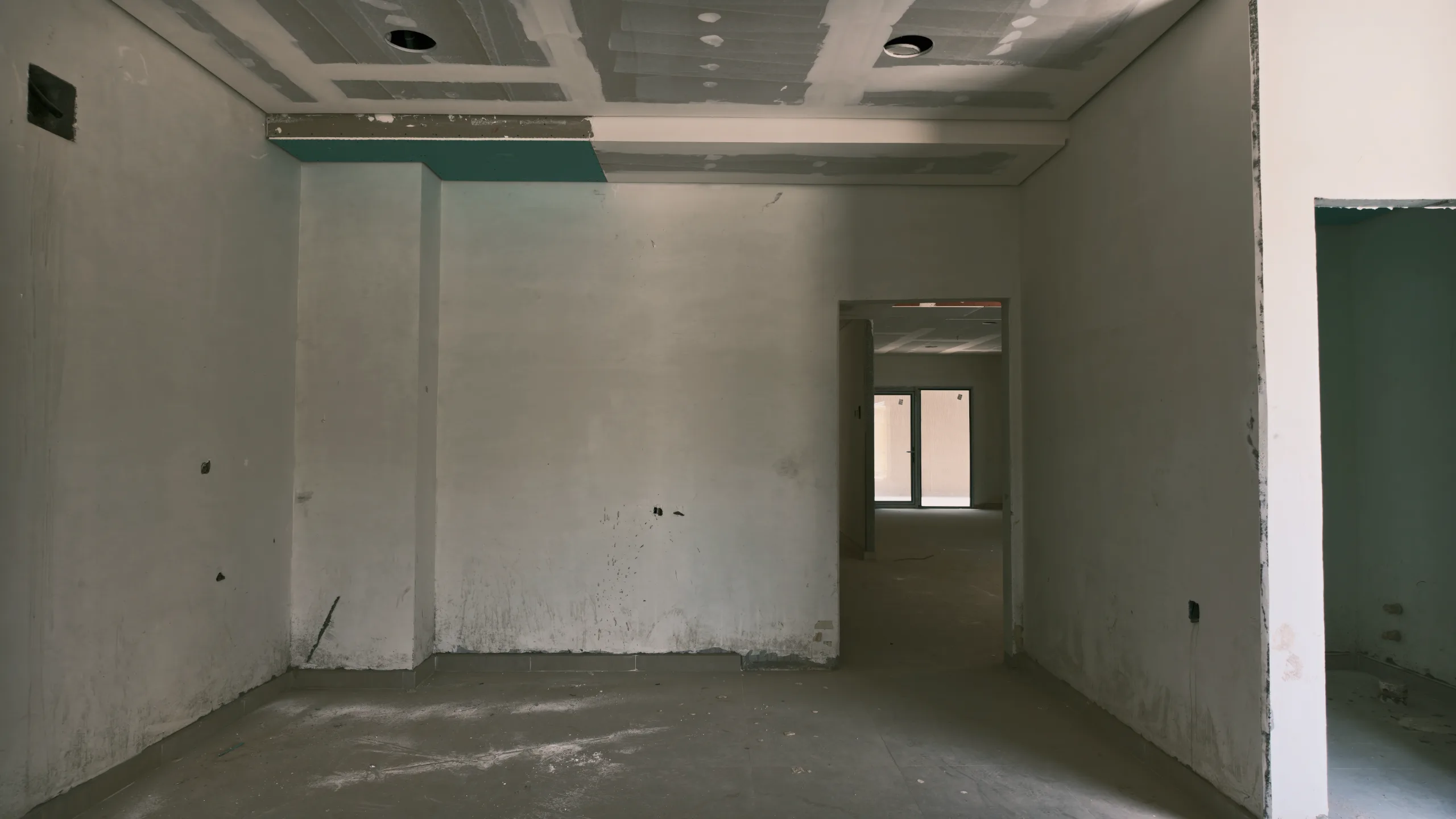

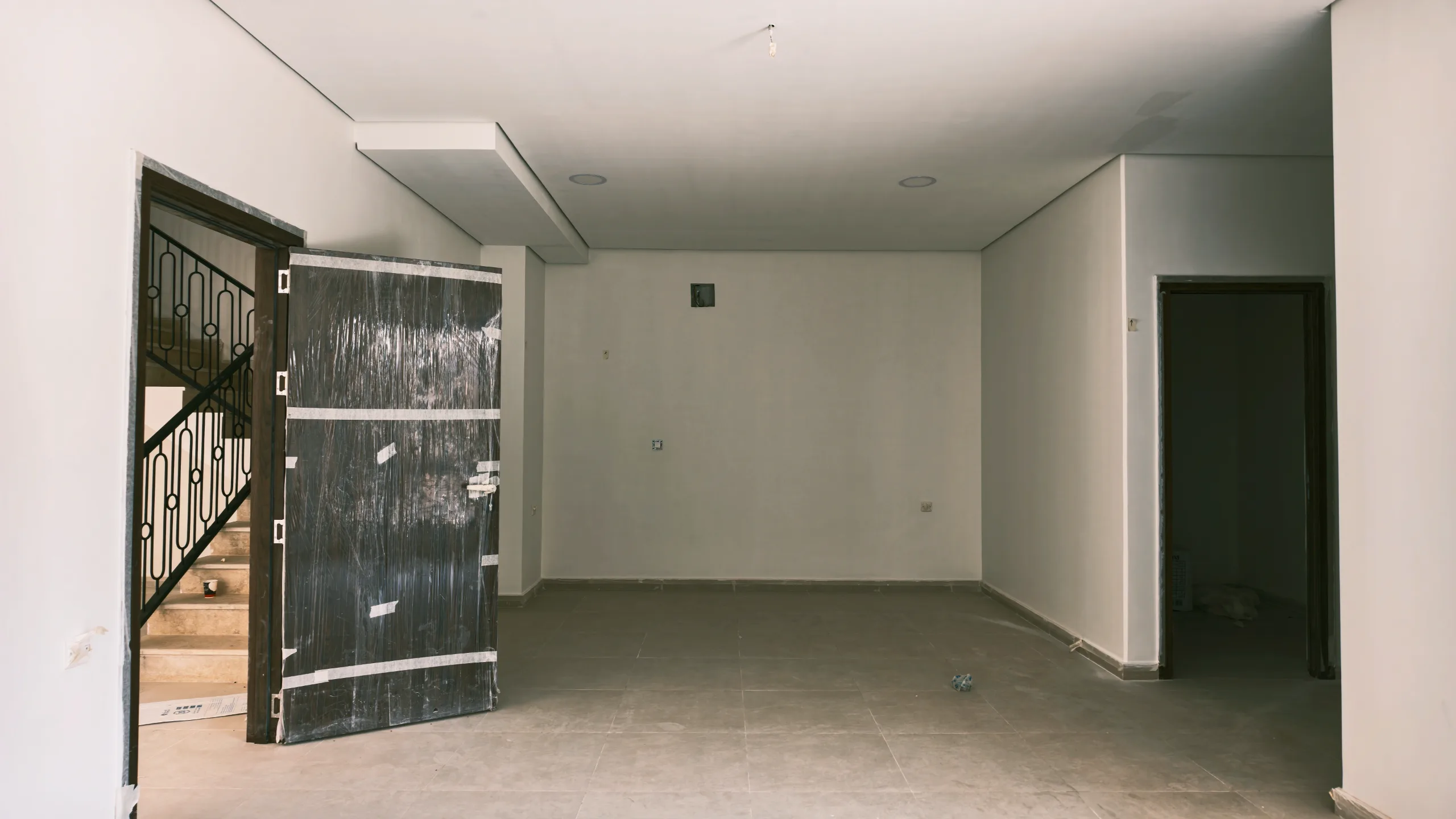

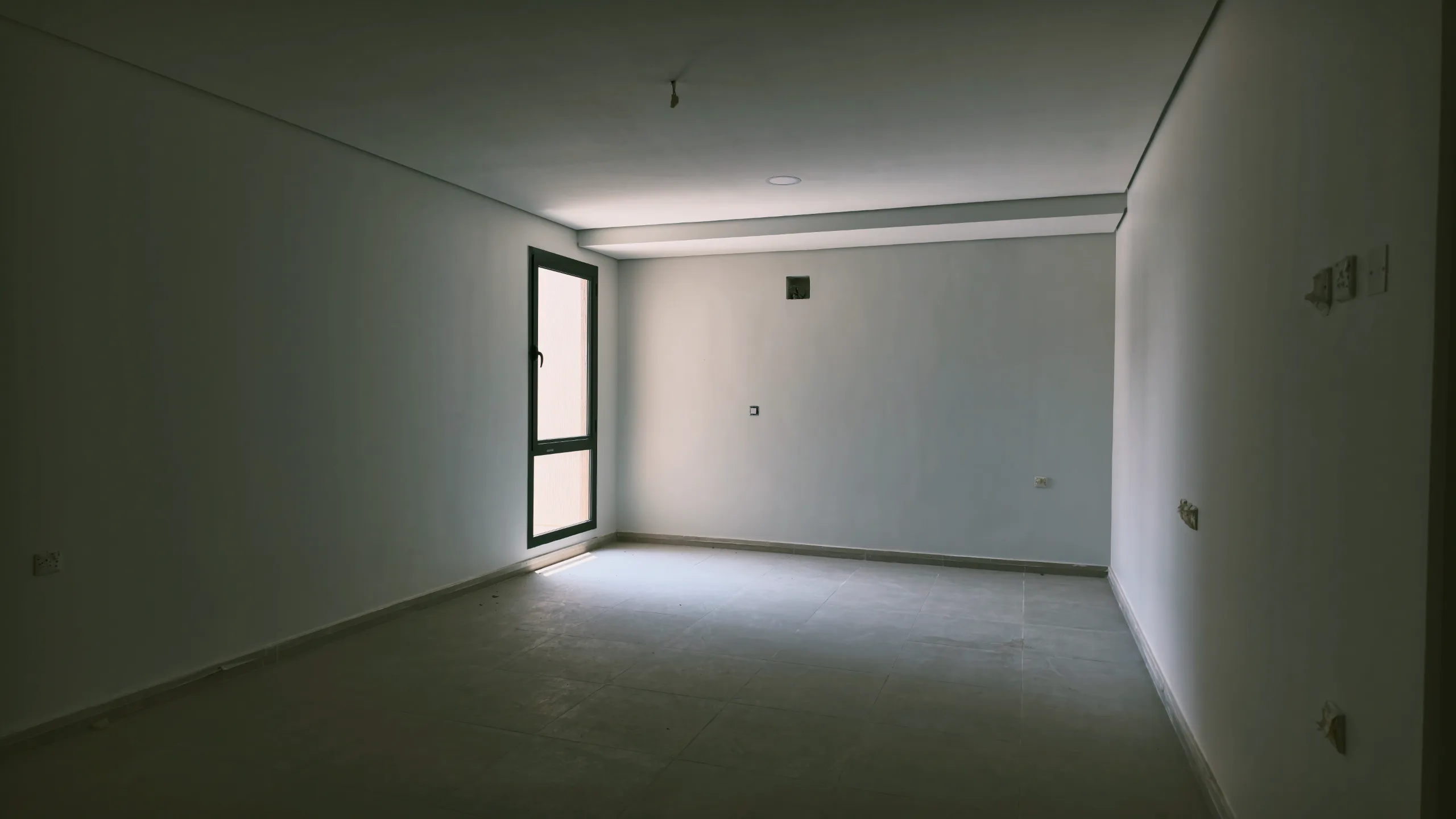

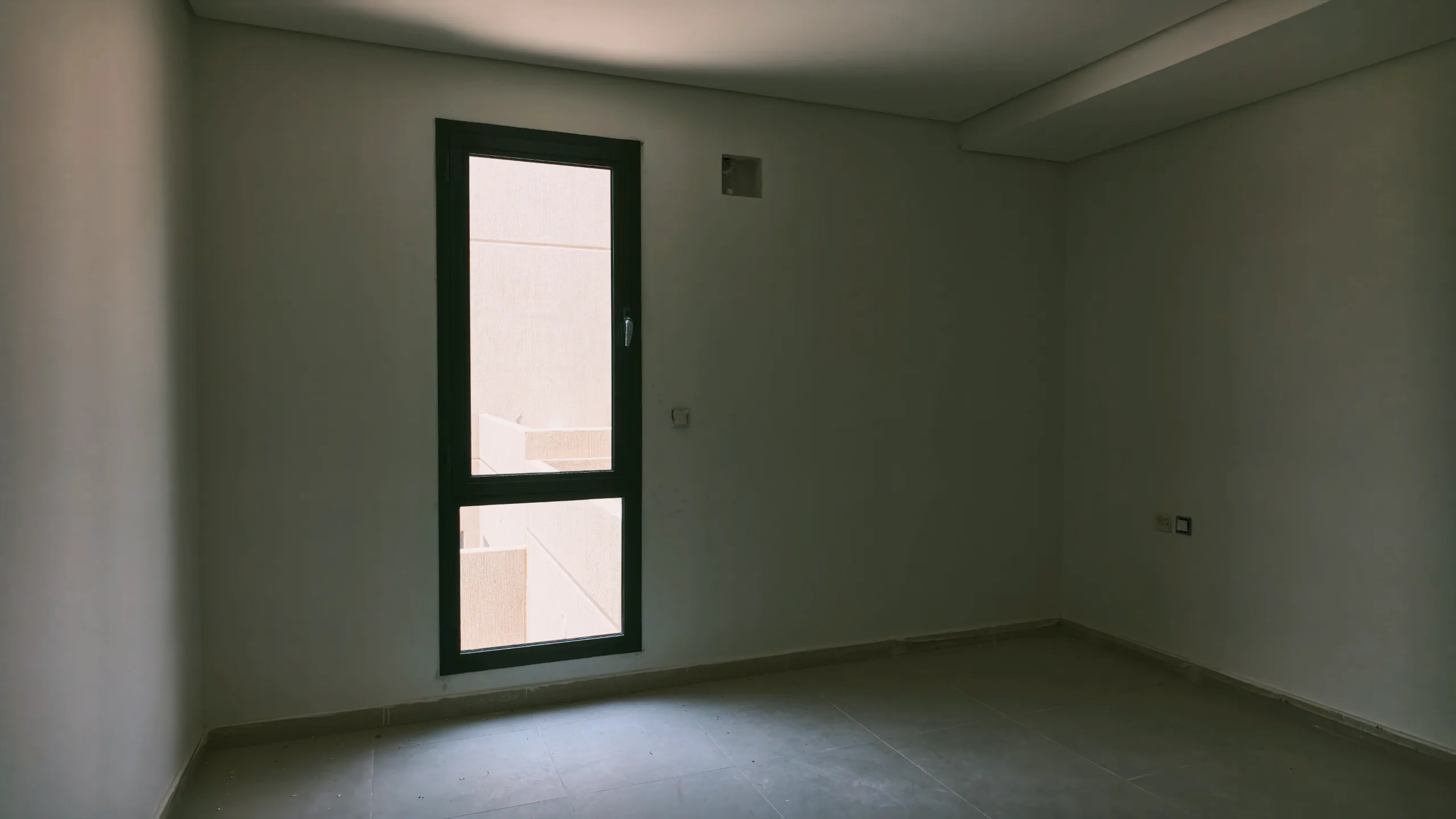

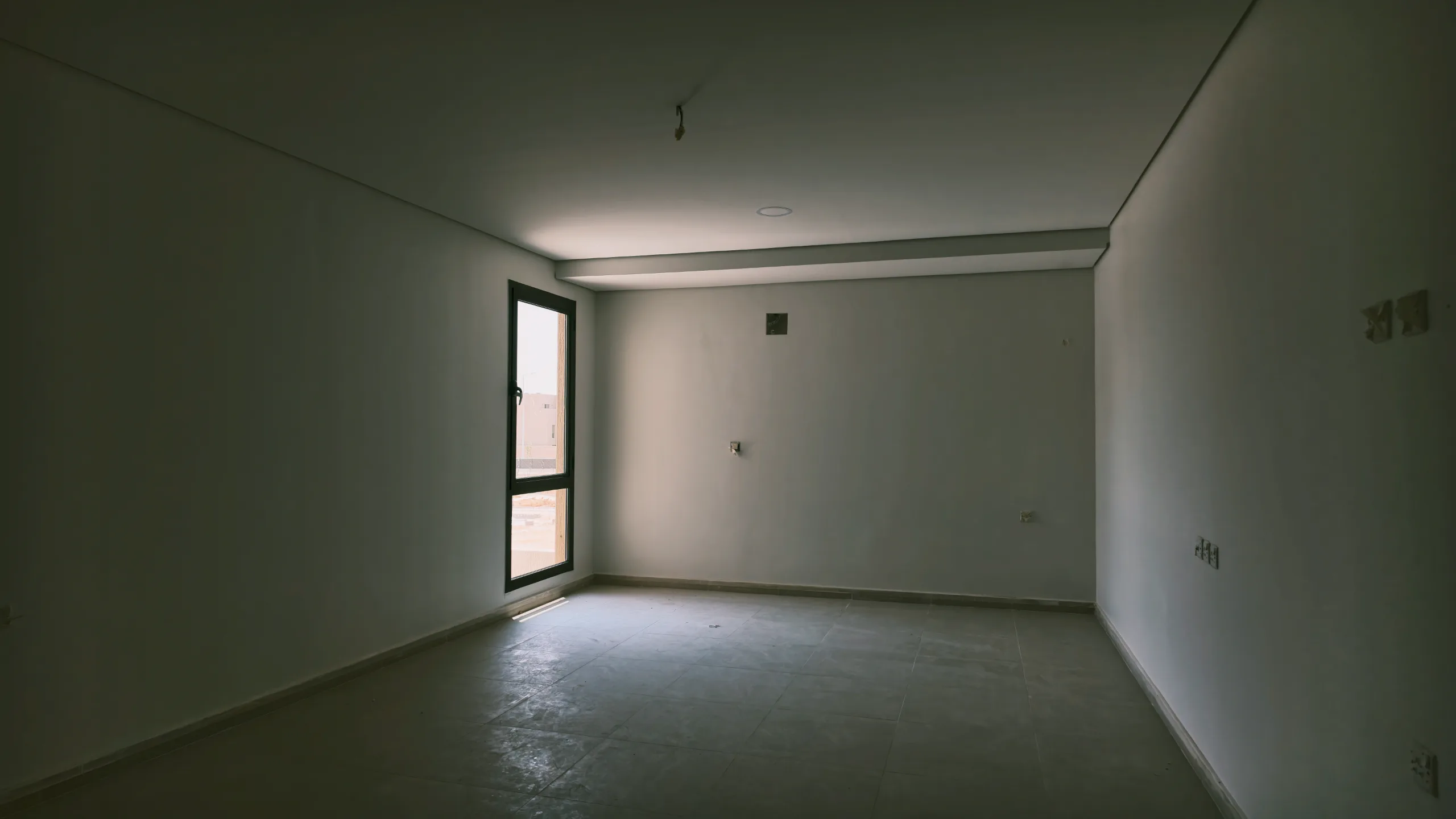

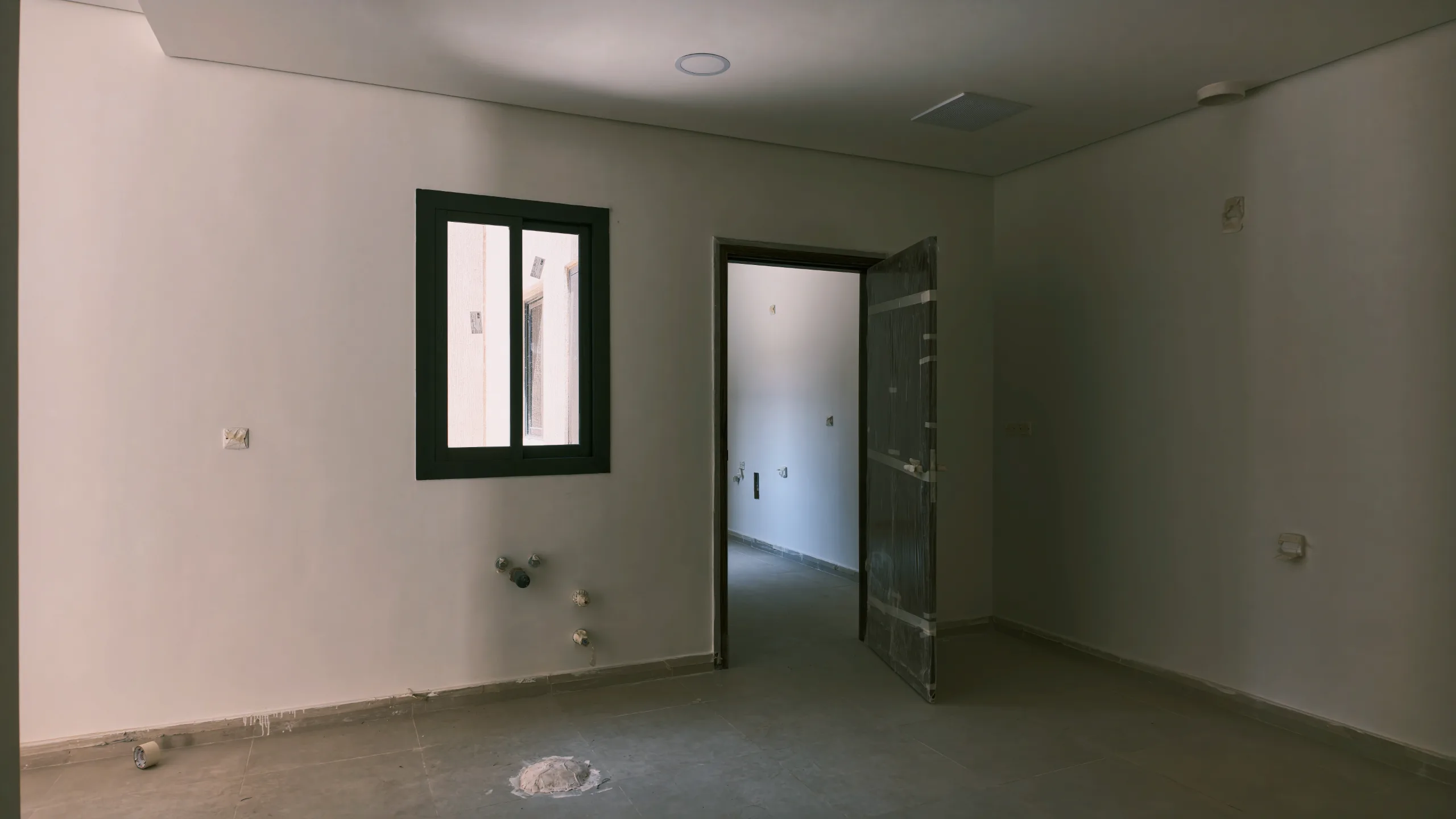

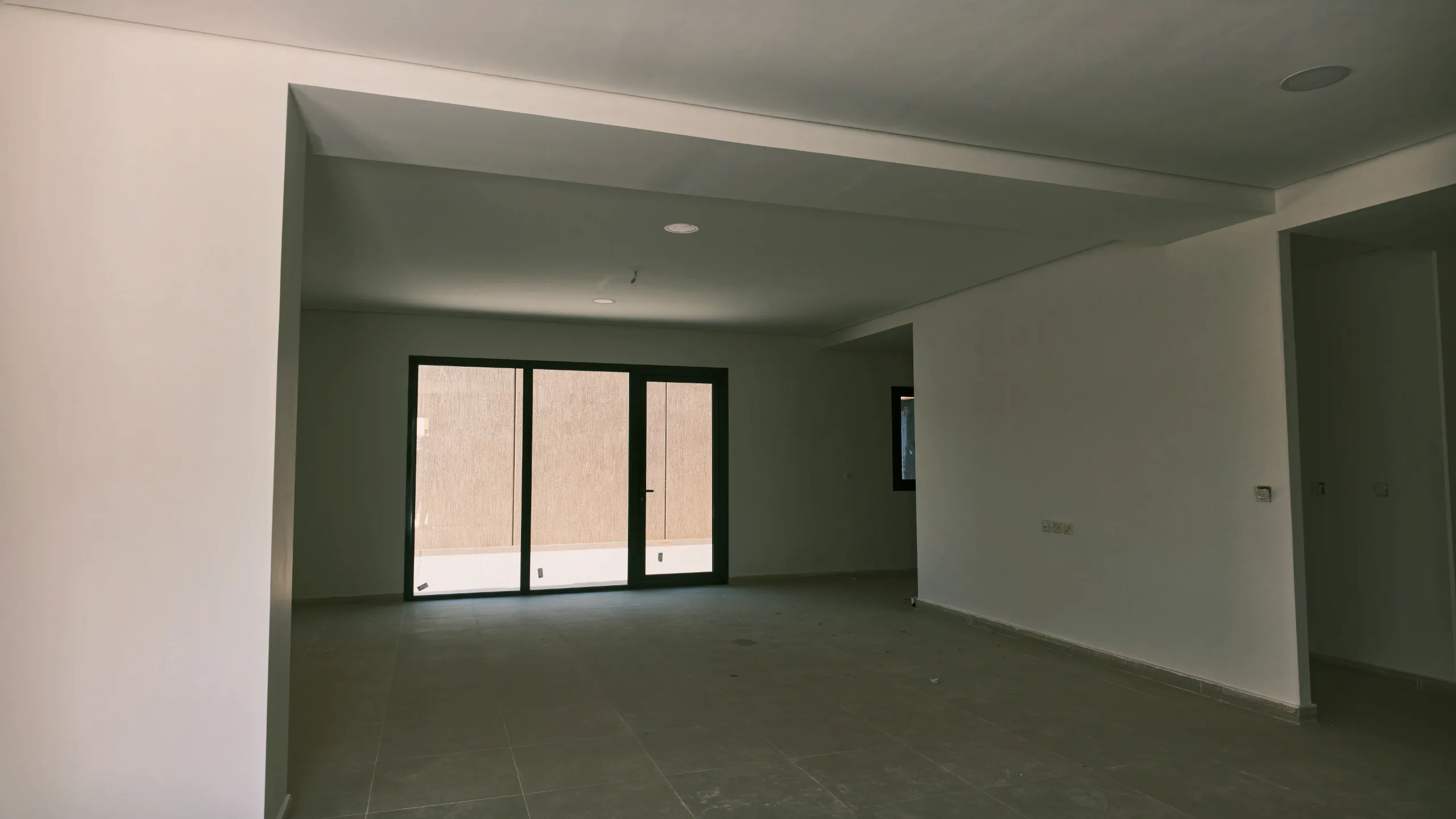

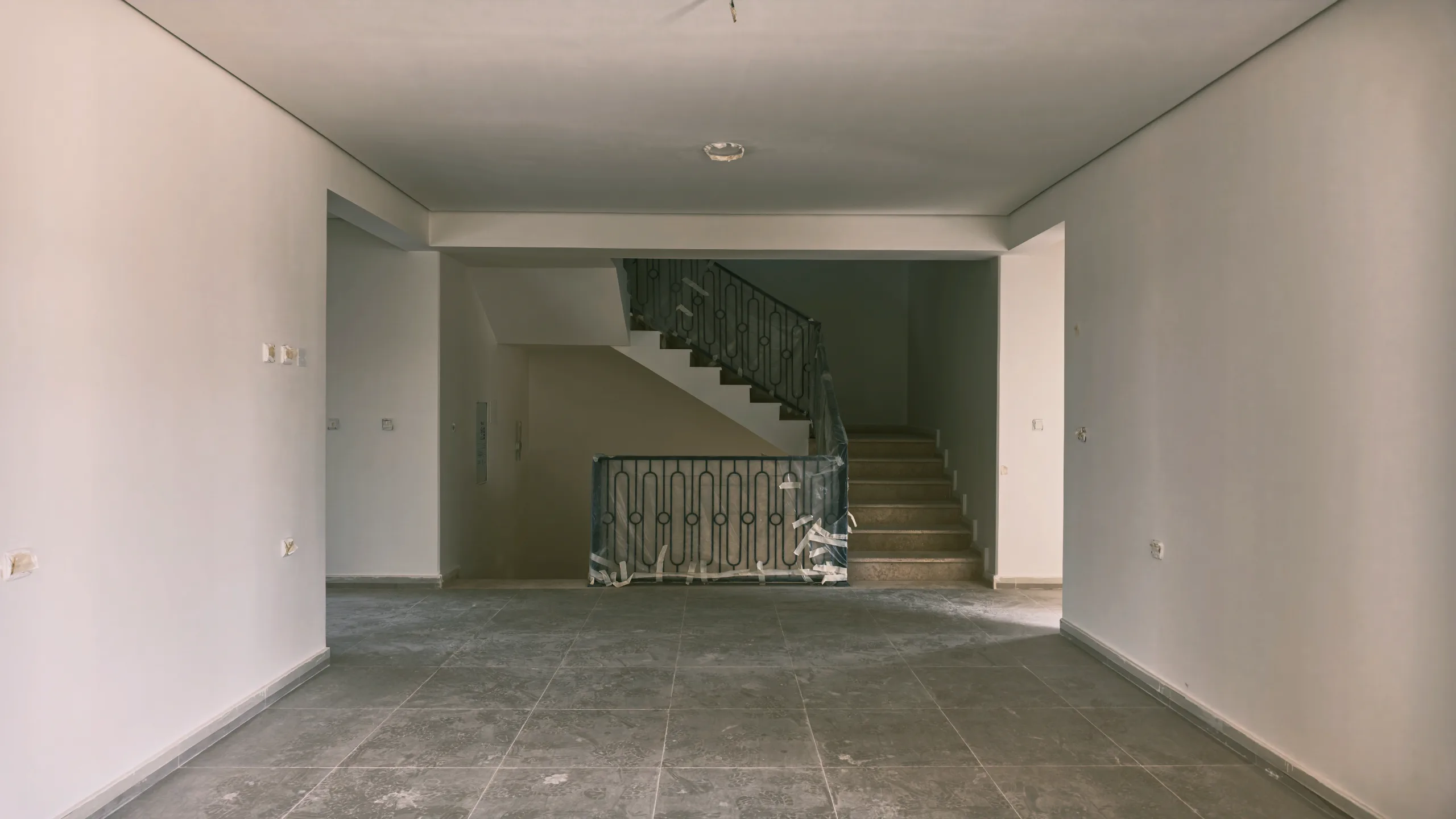

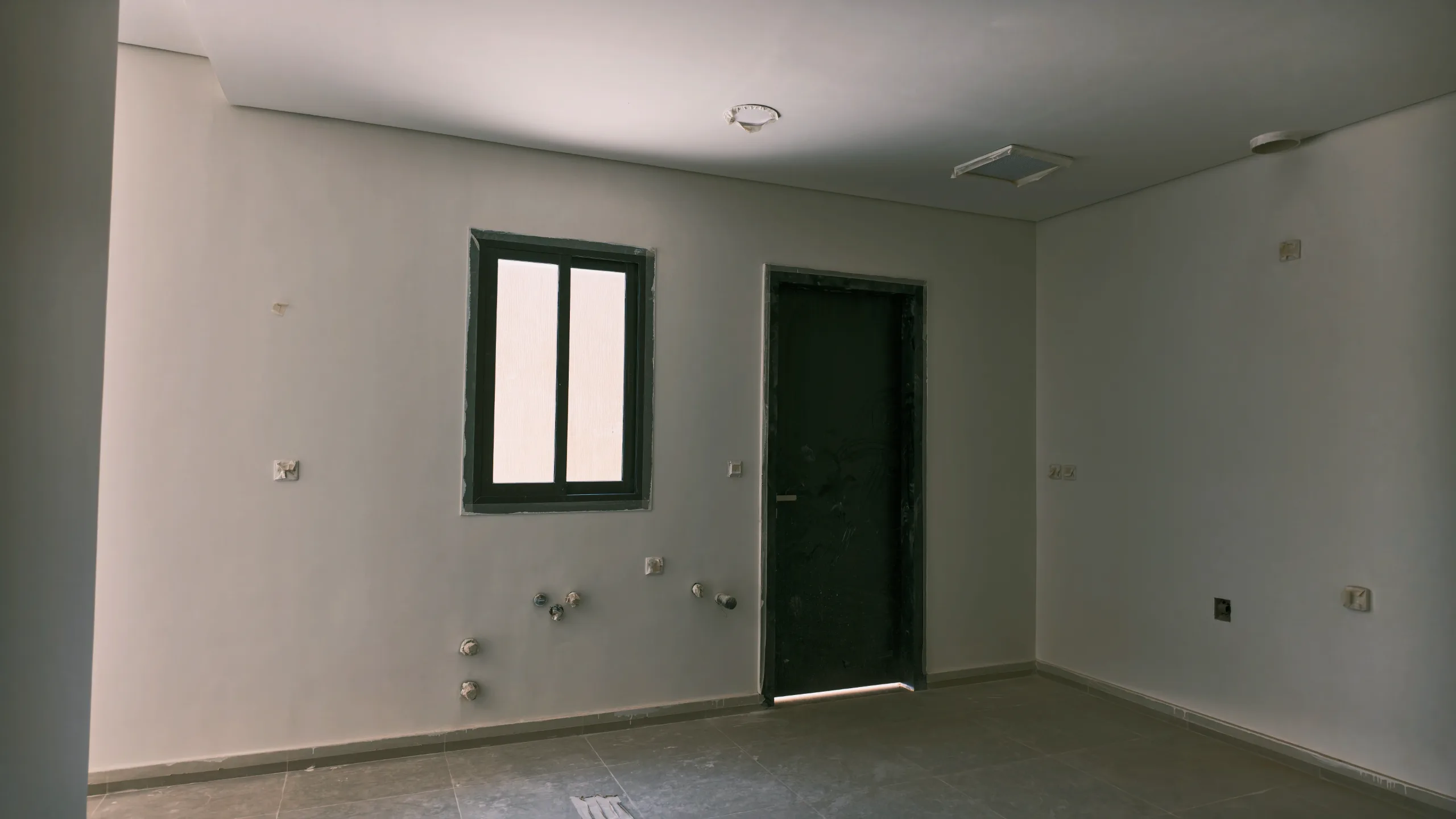

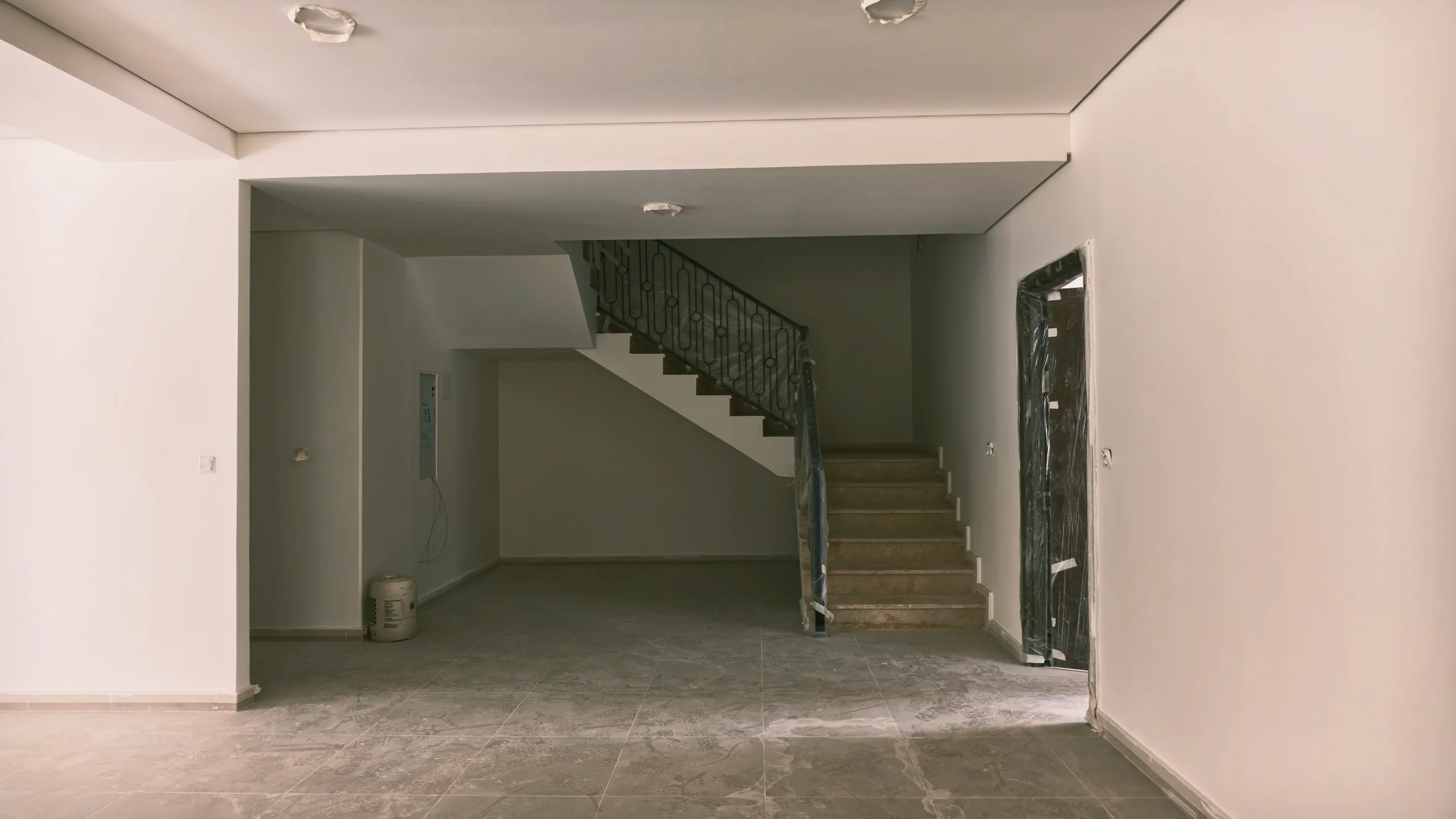

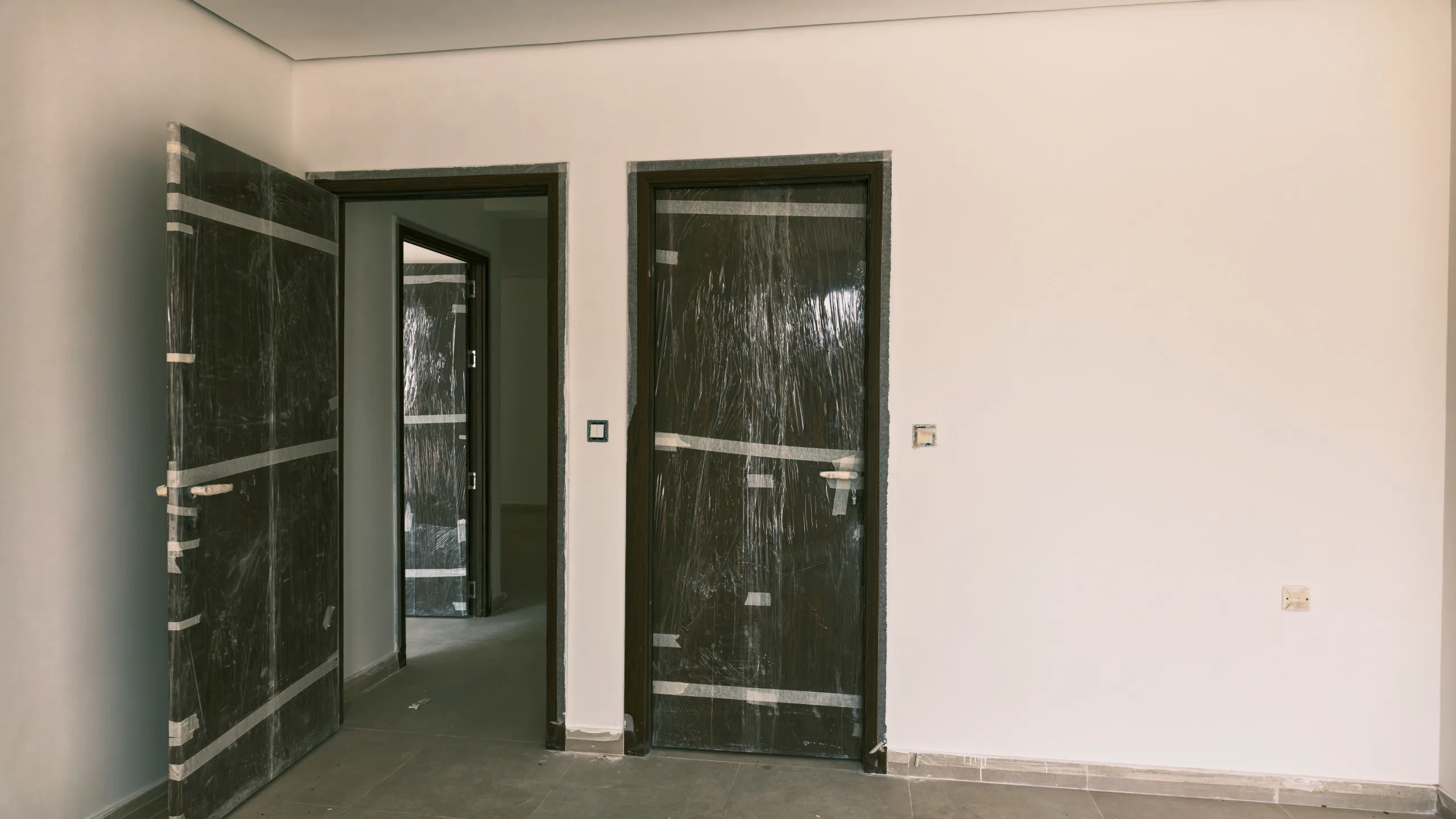

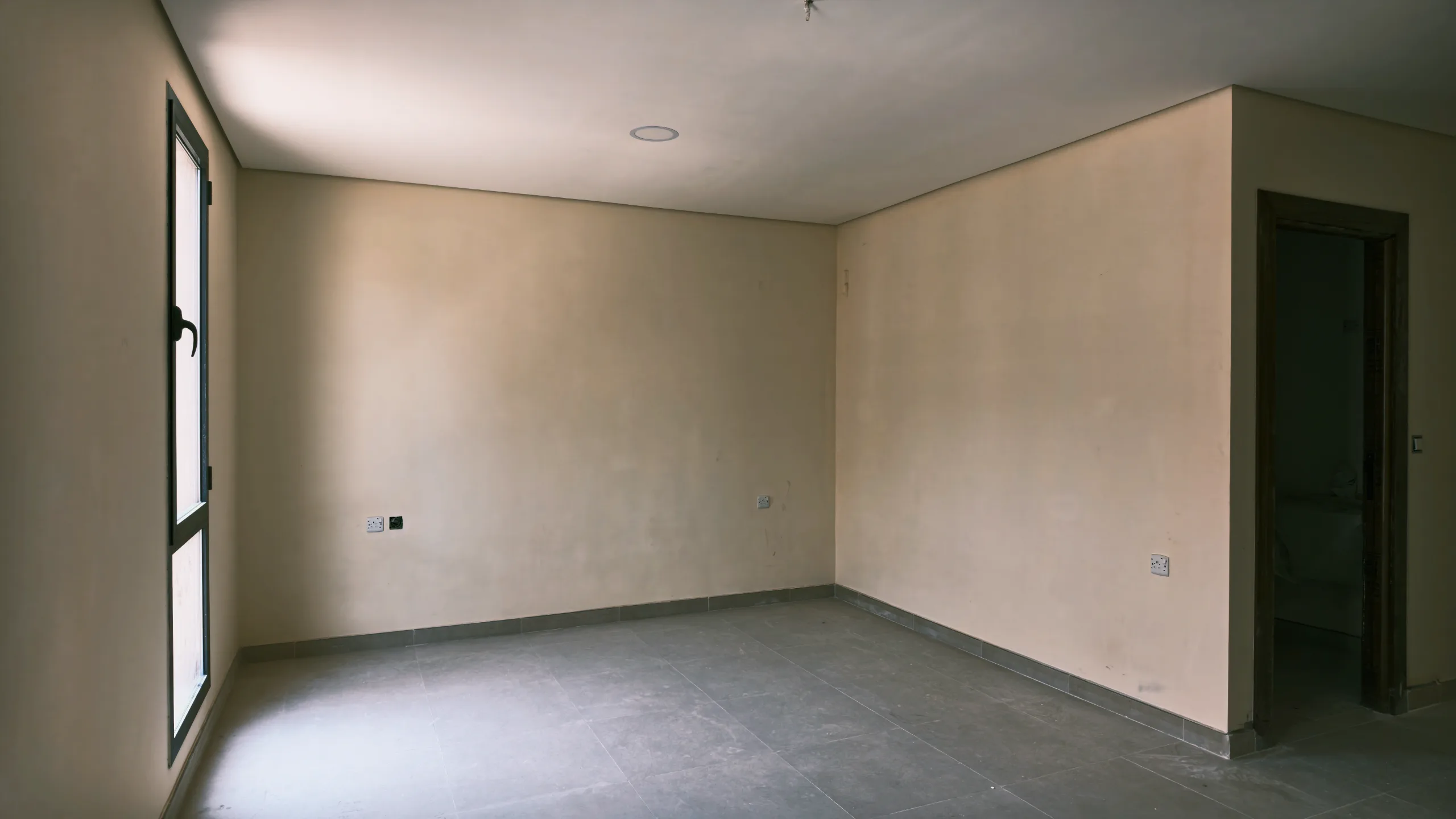

أعمال التشطيب73%

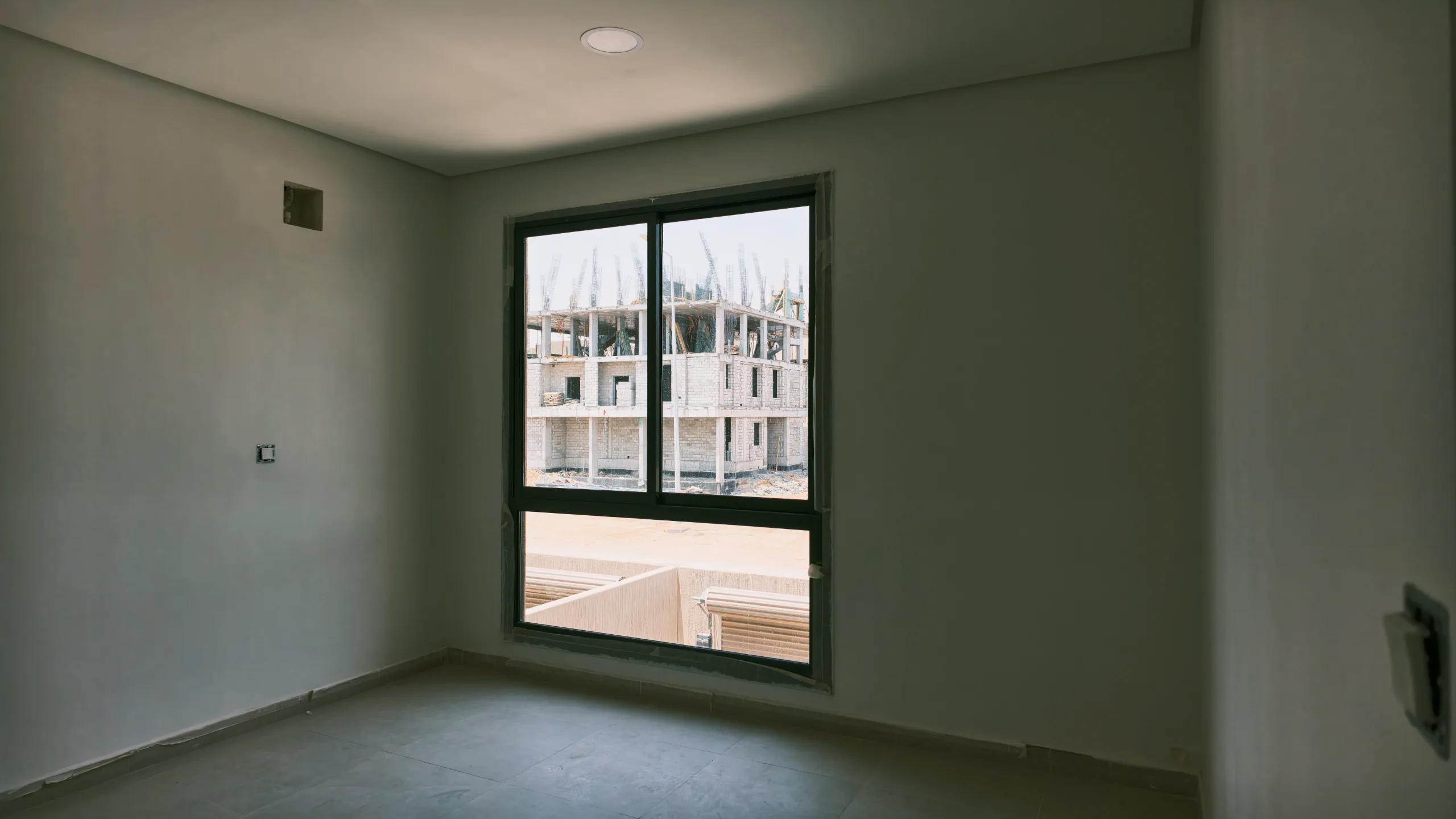

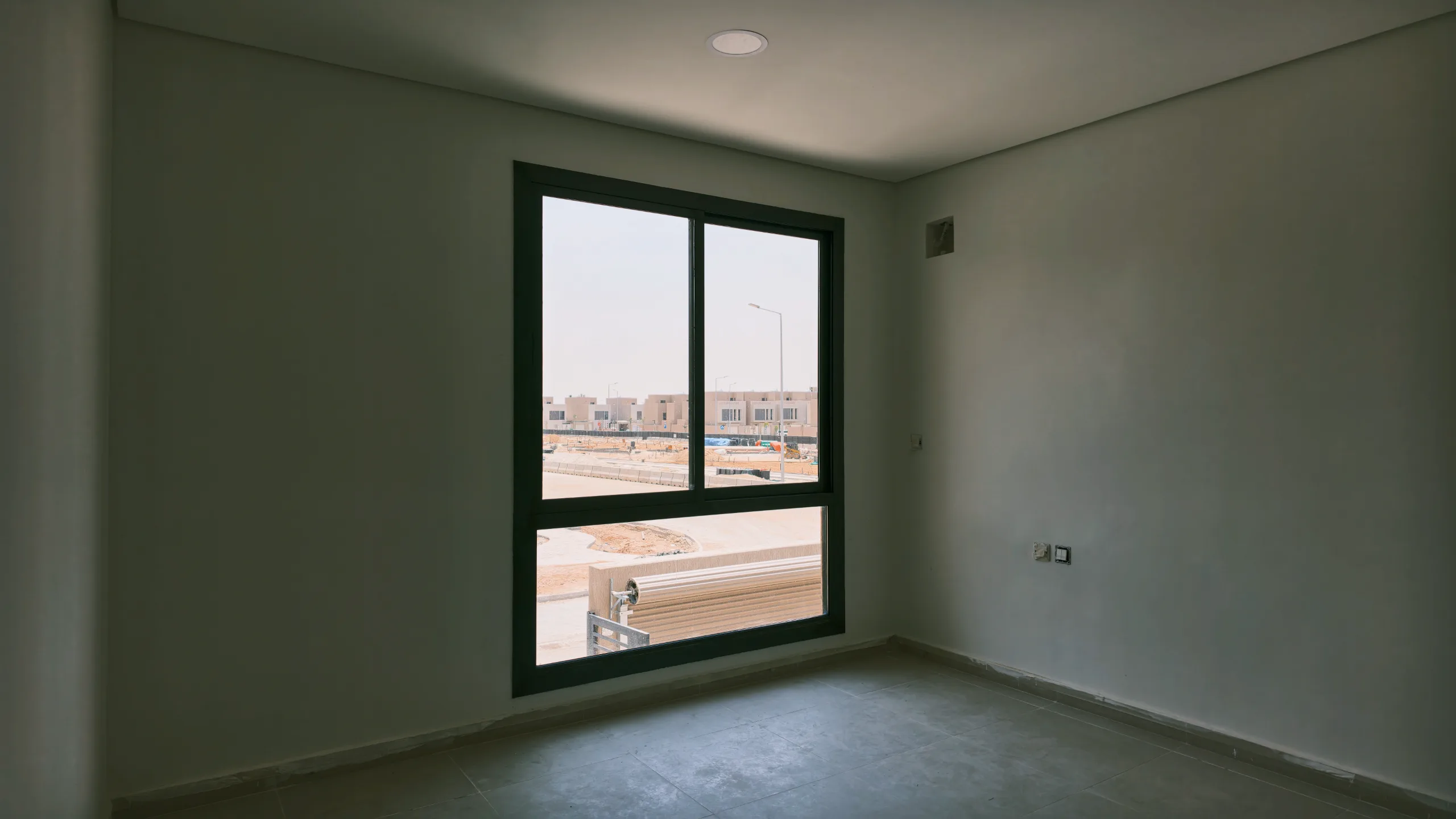

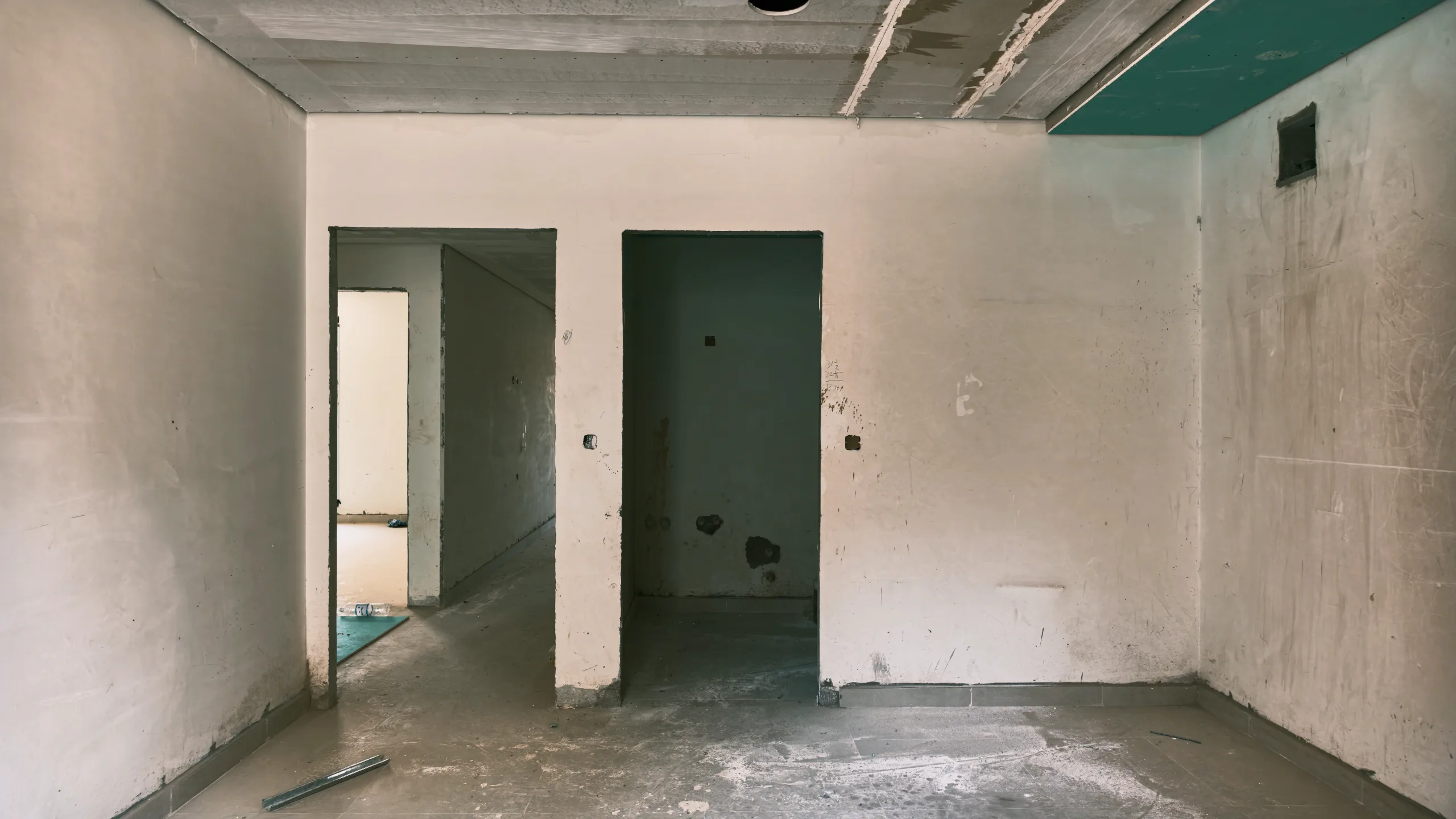

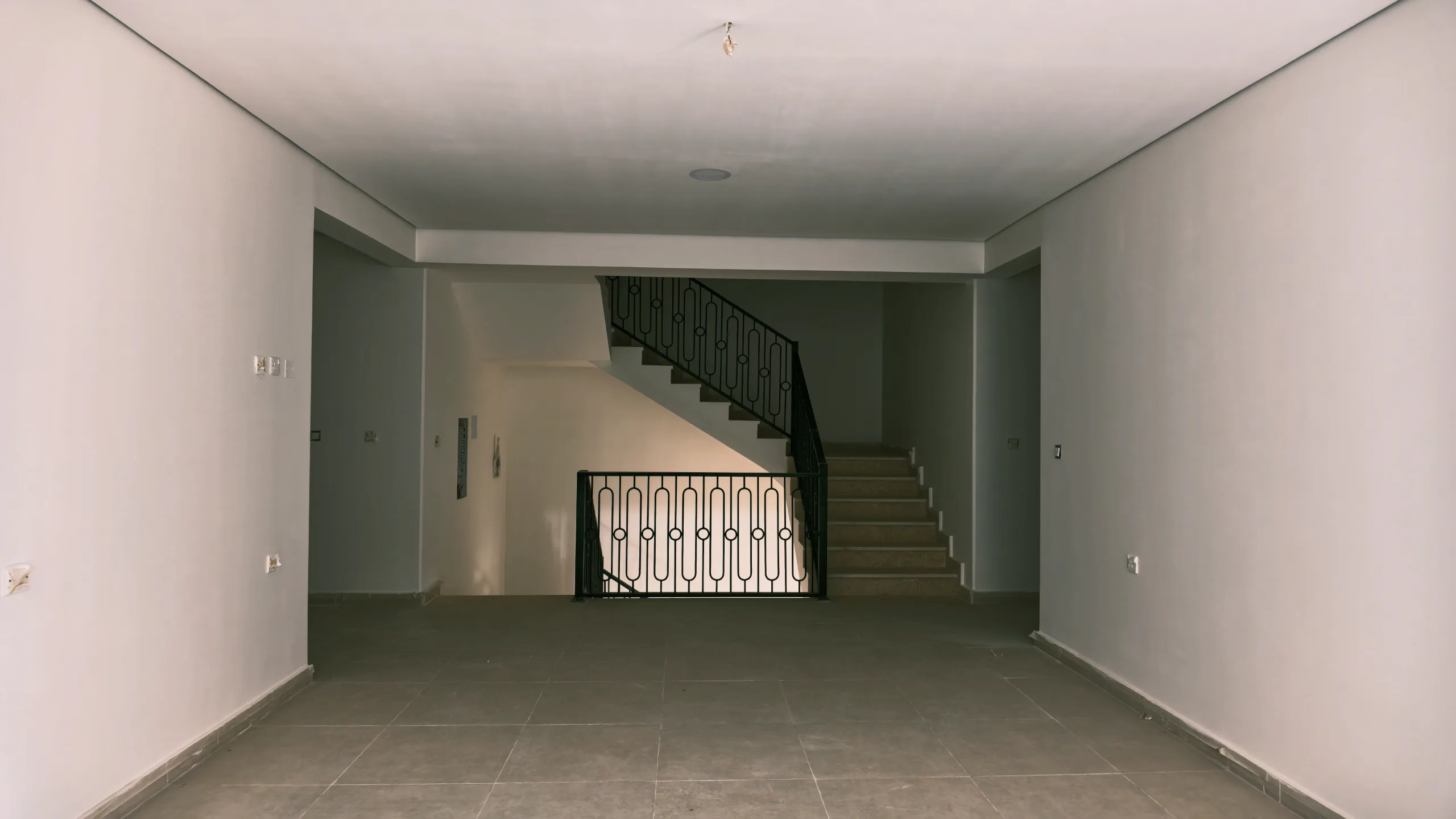

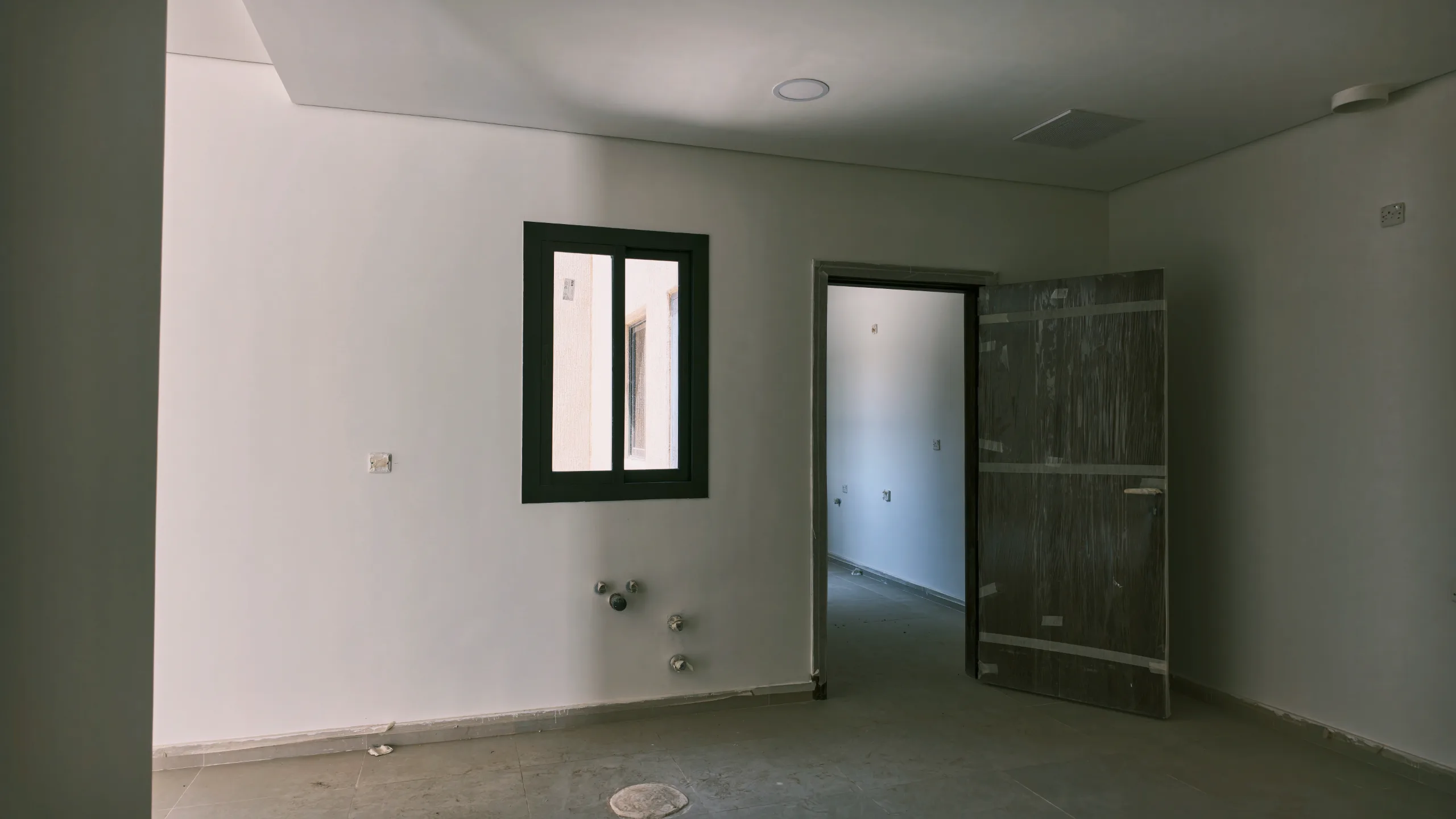

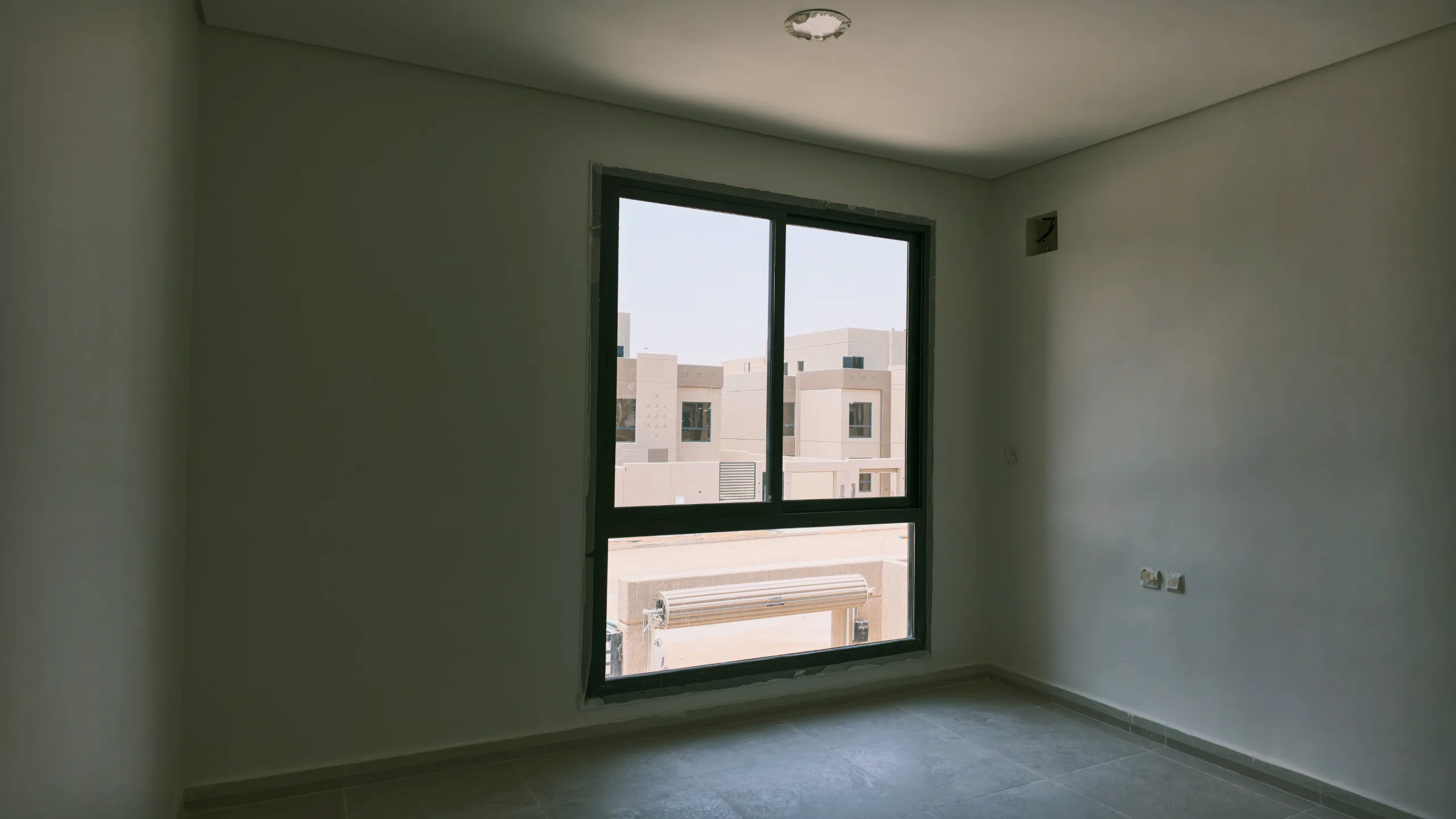

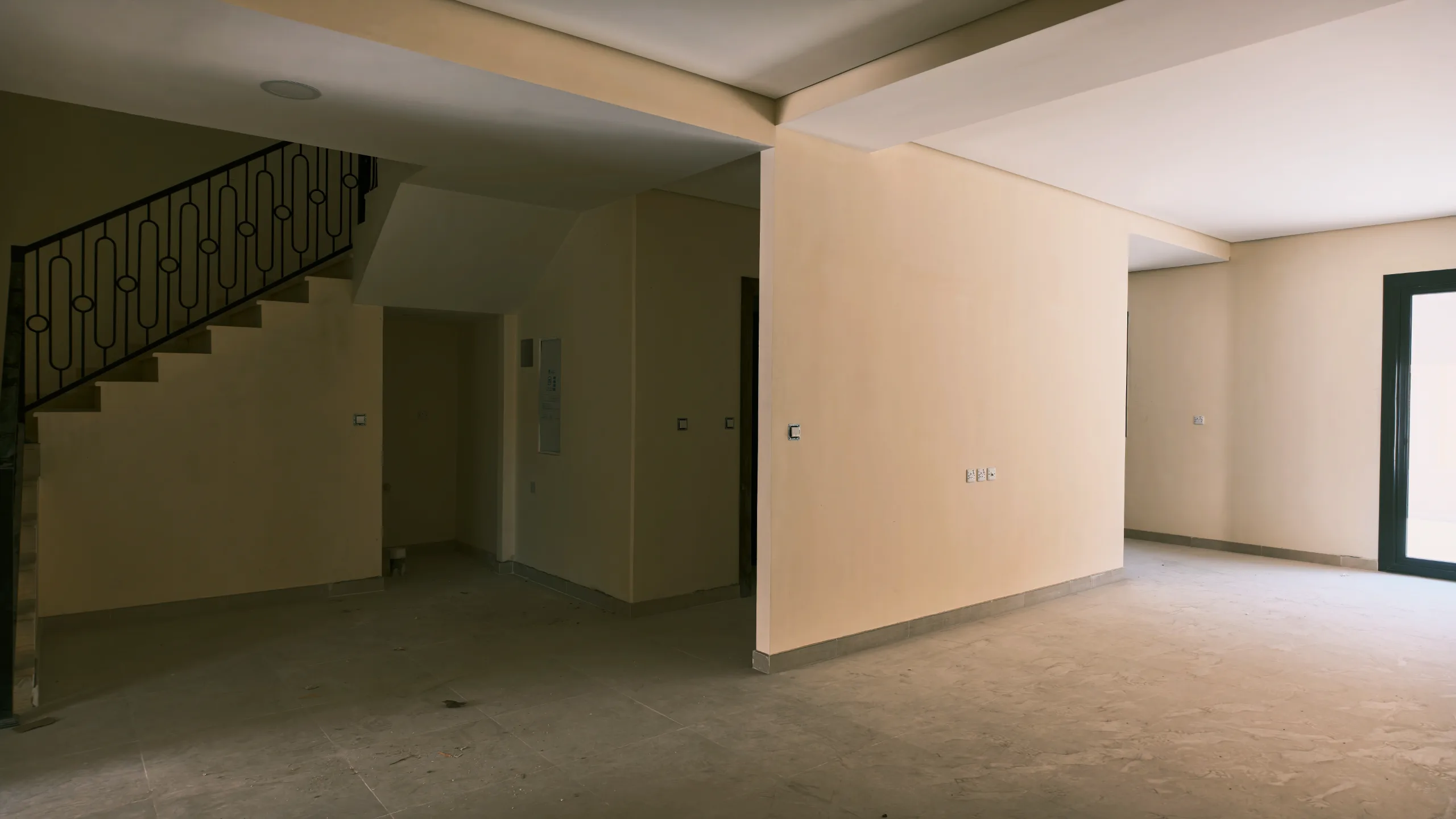

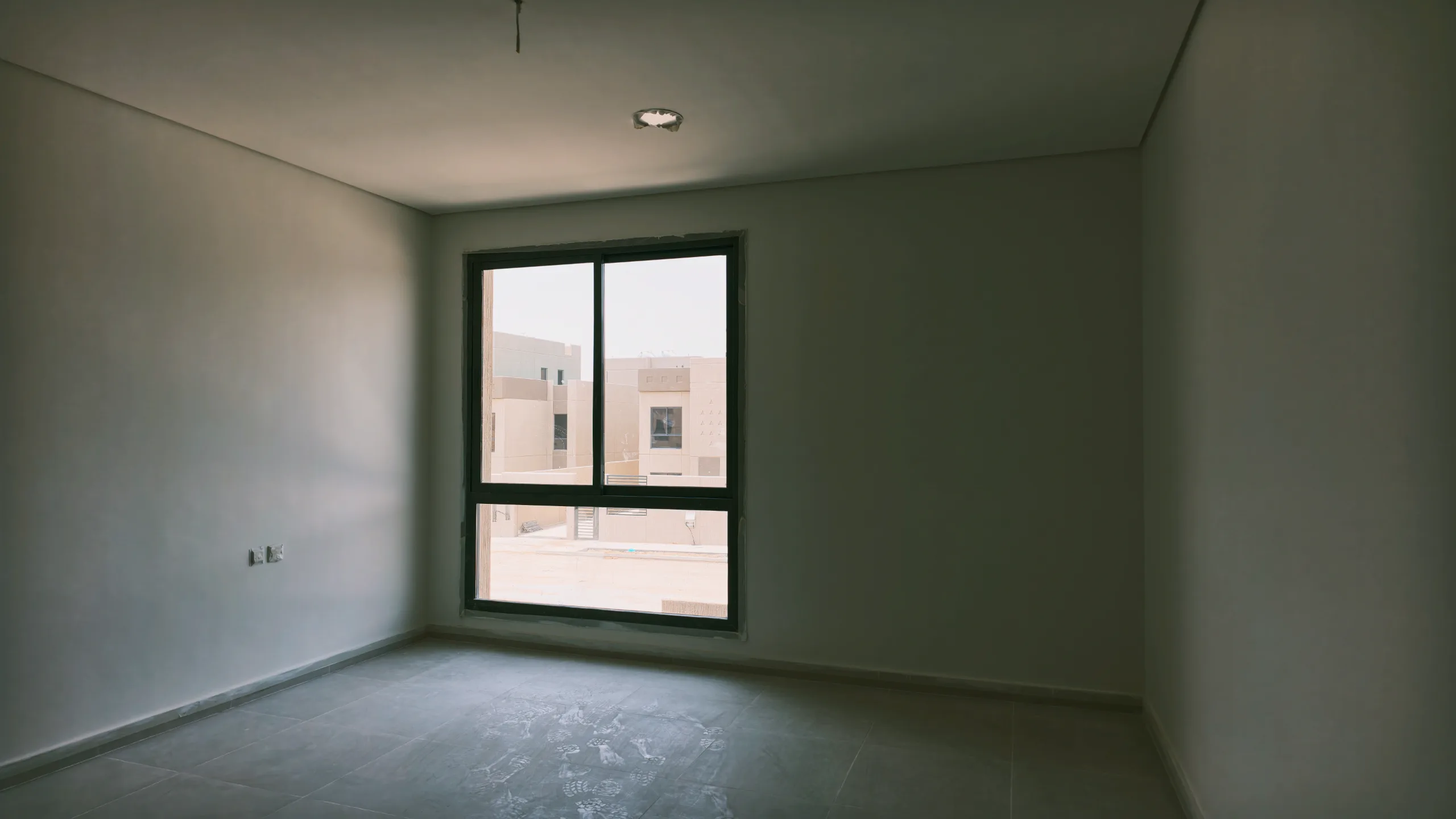

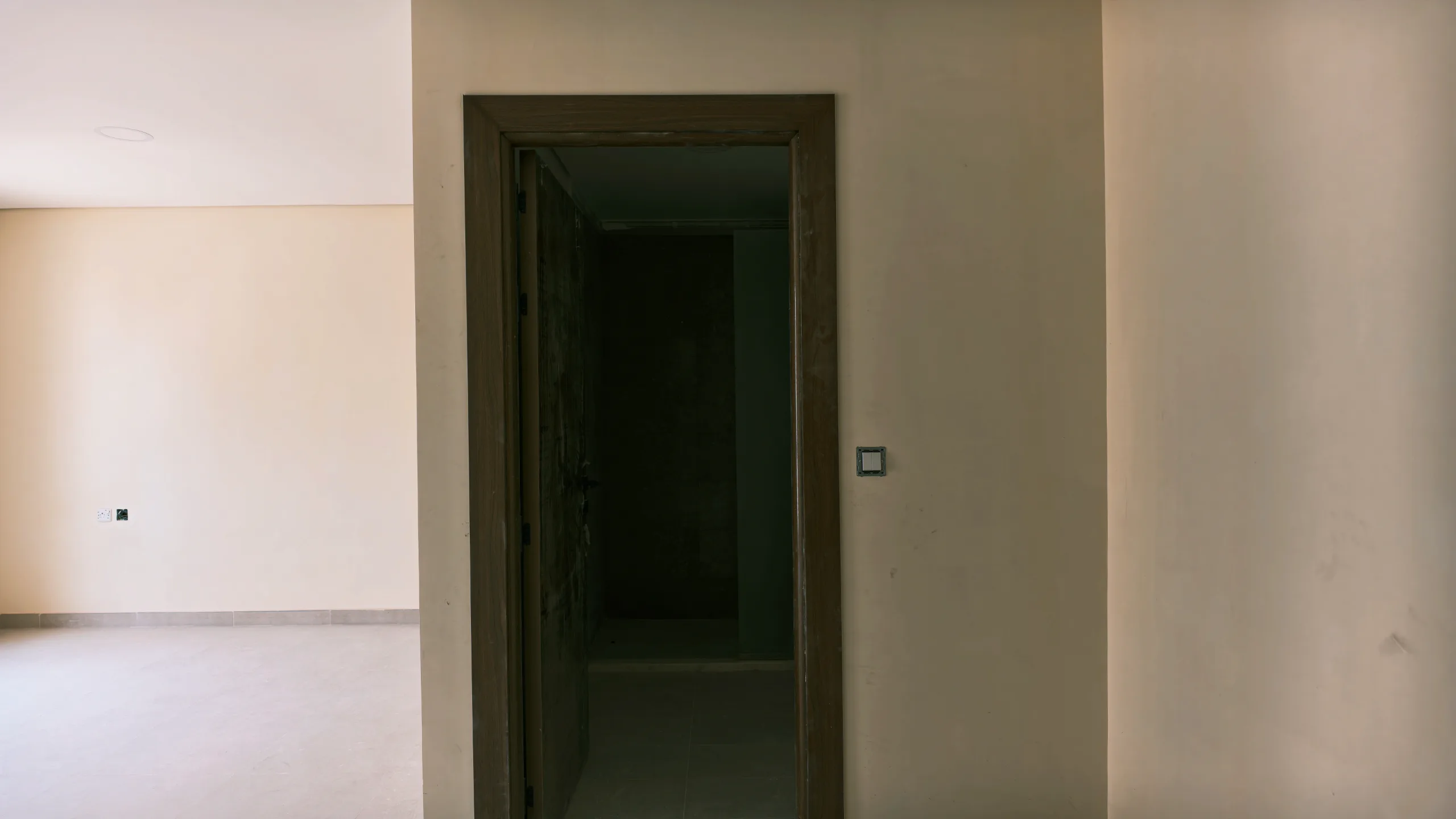

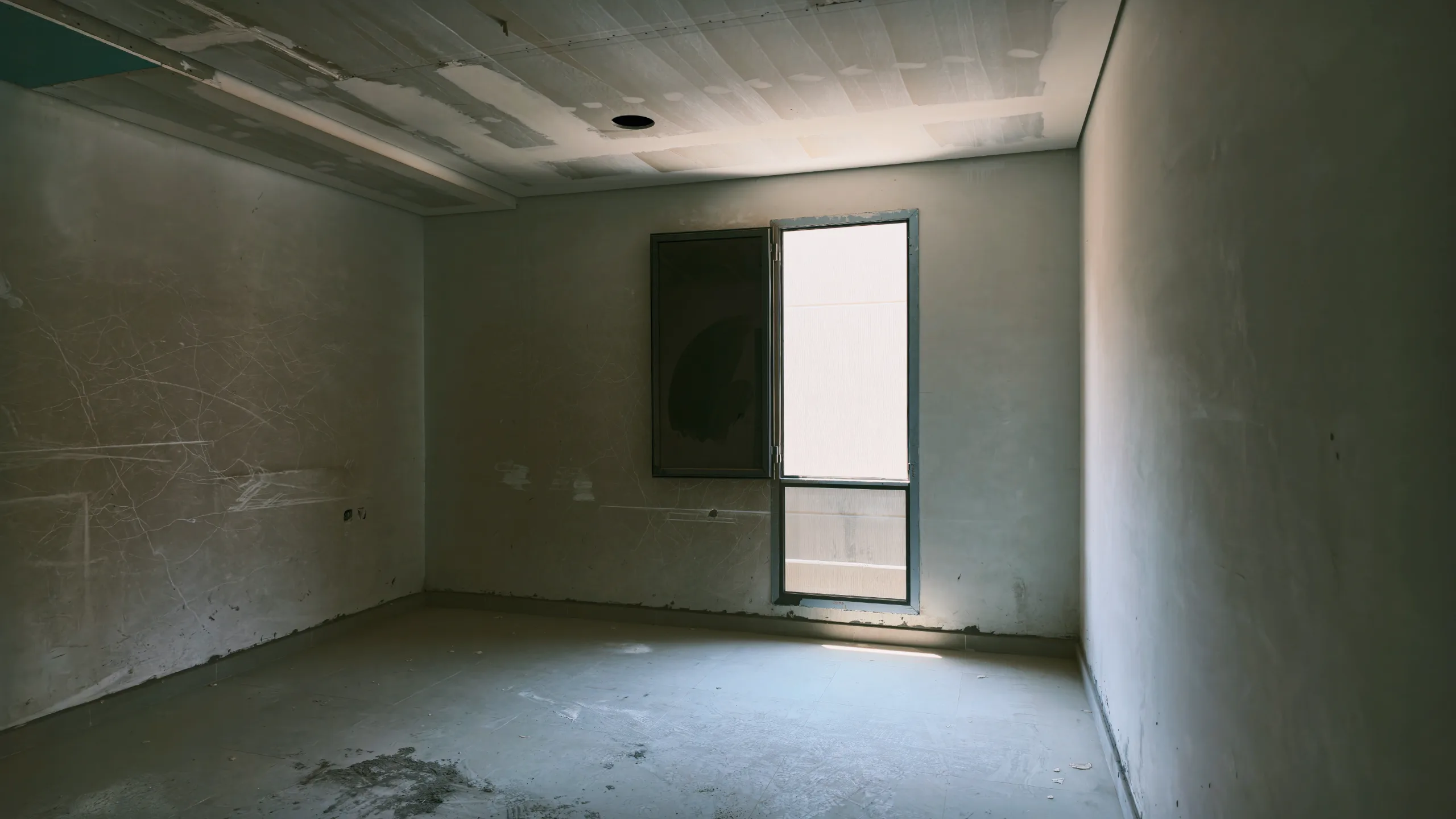

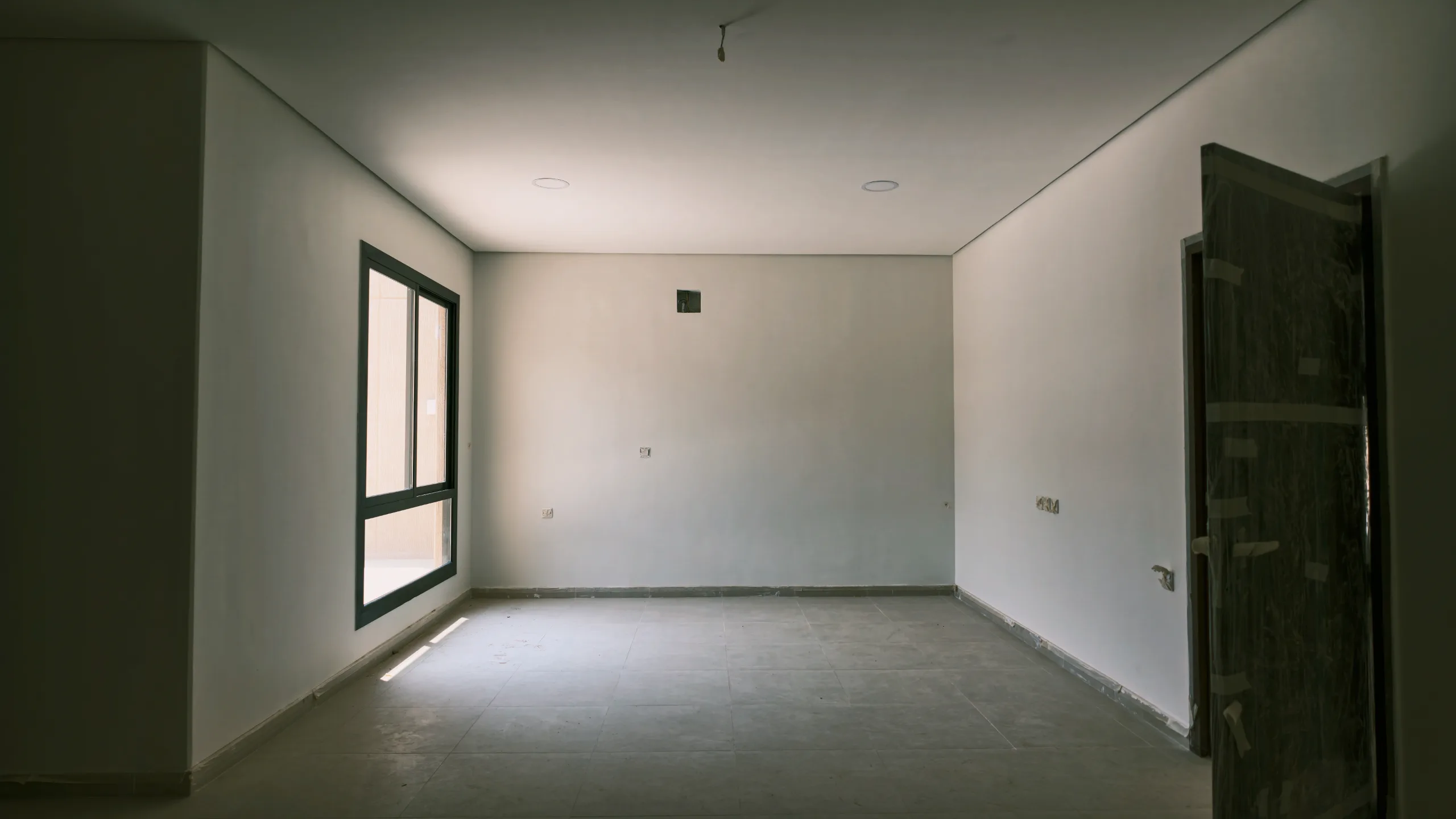

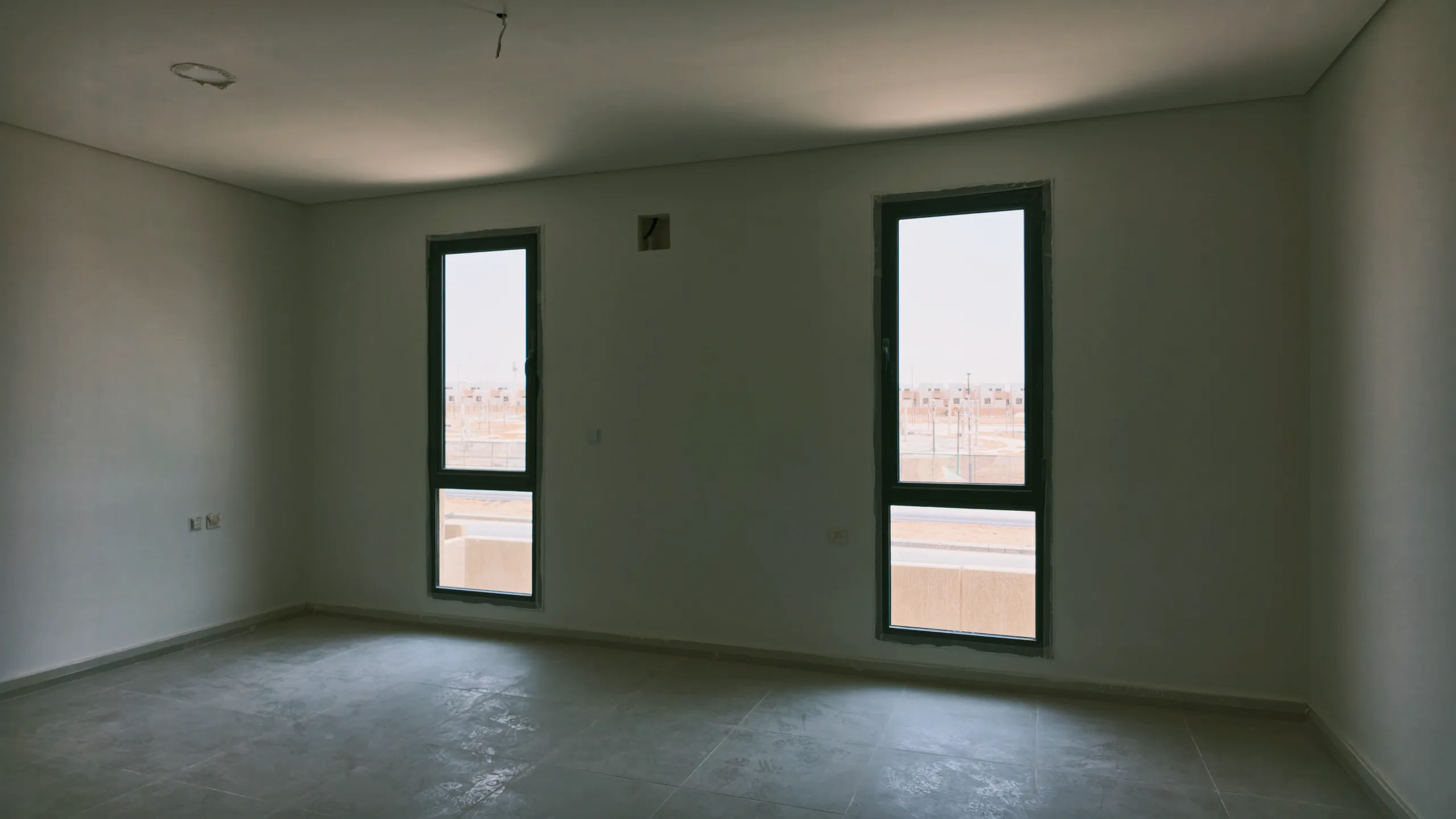

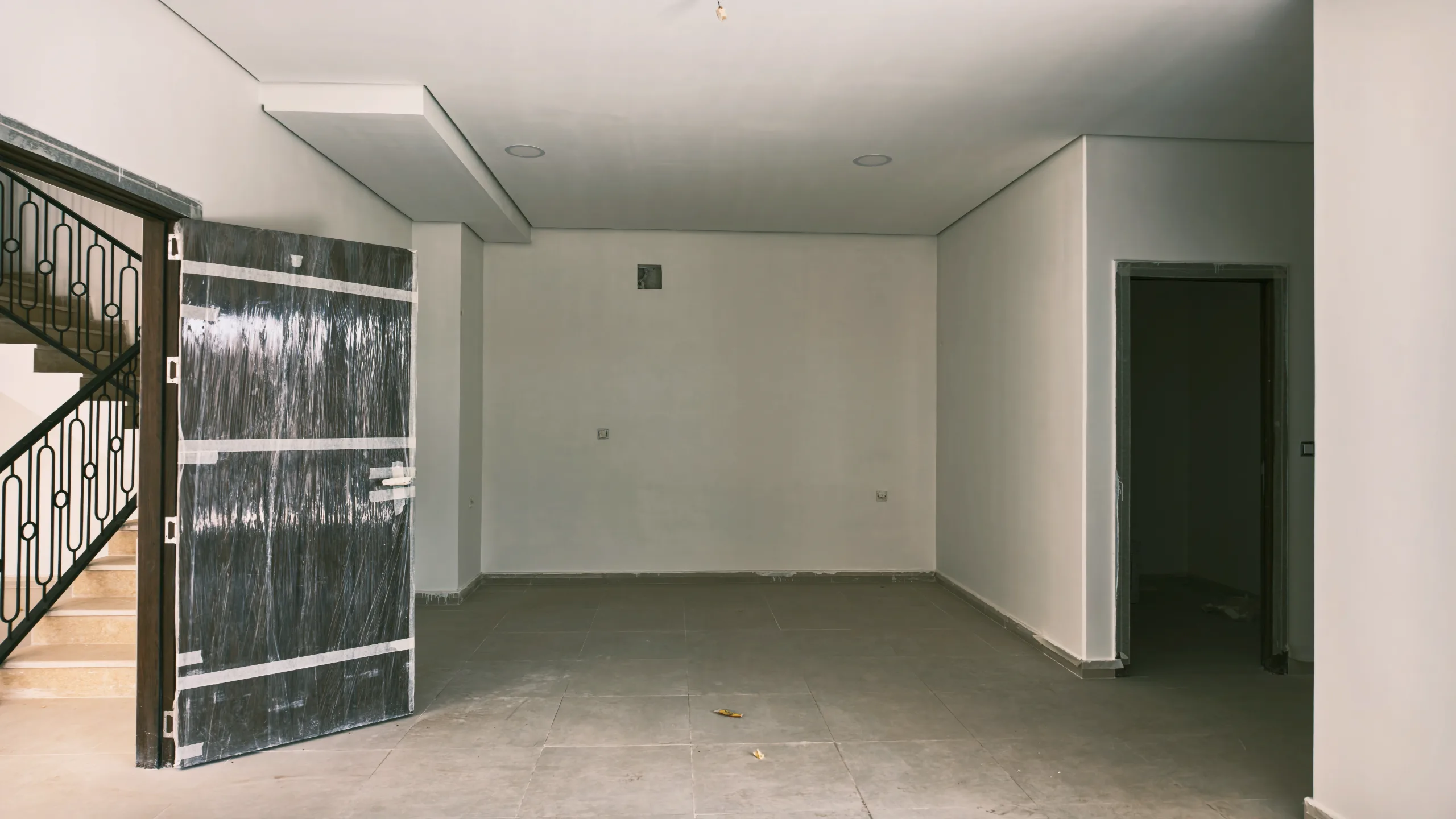

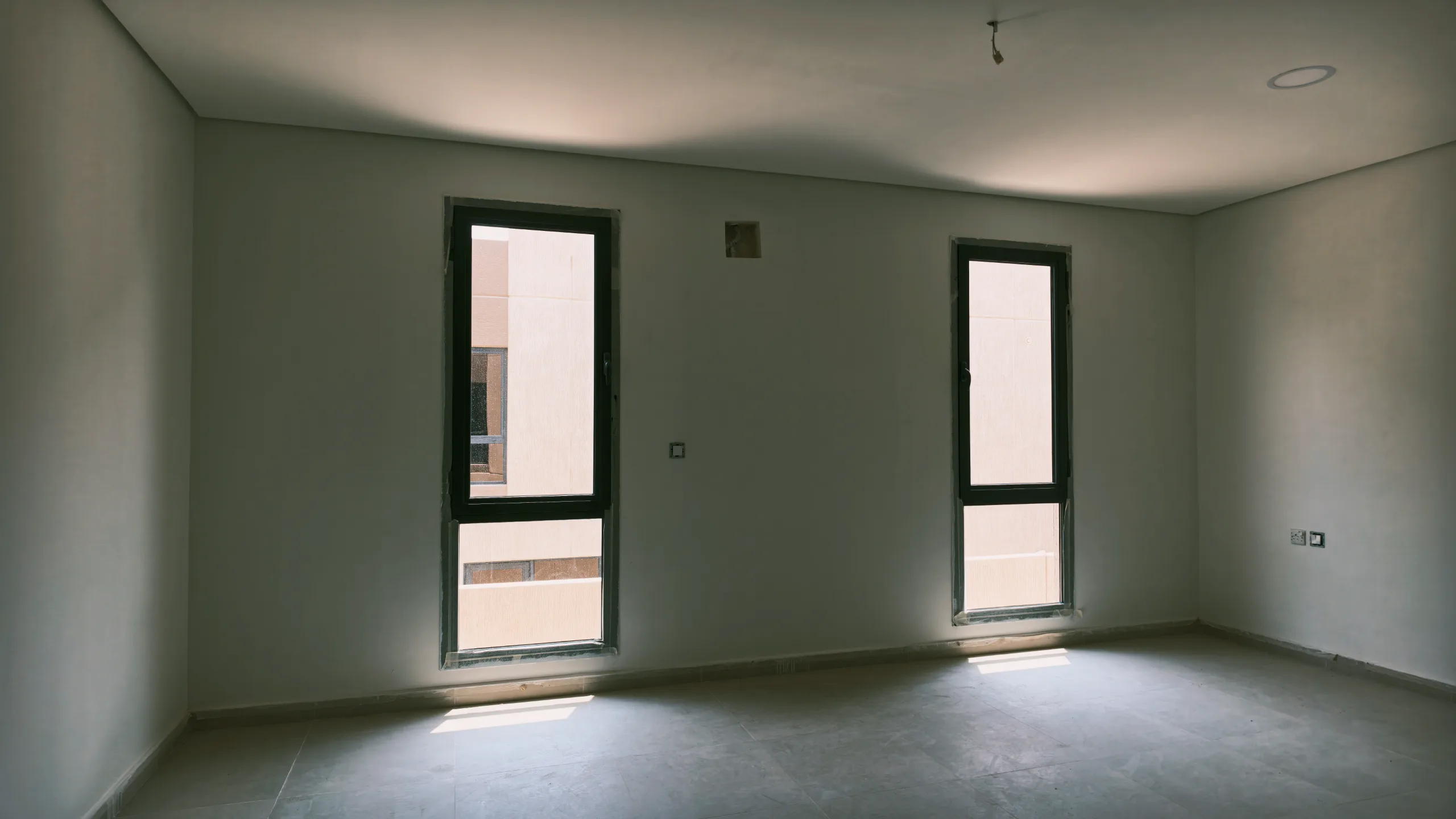

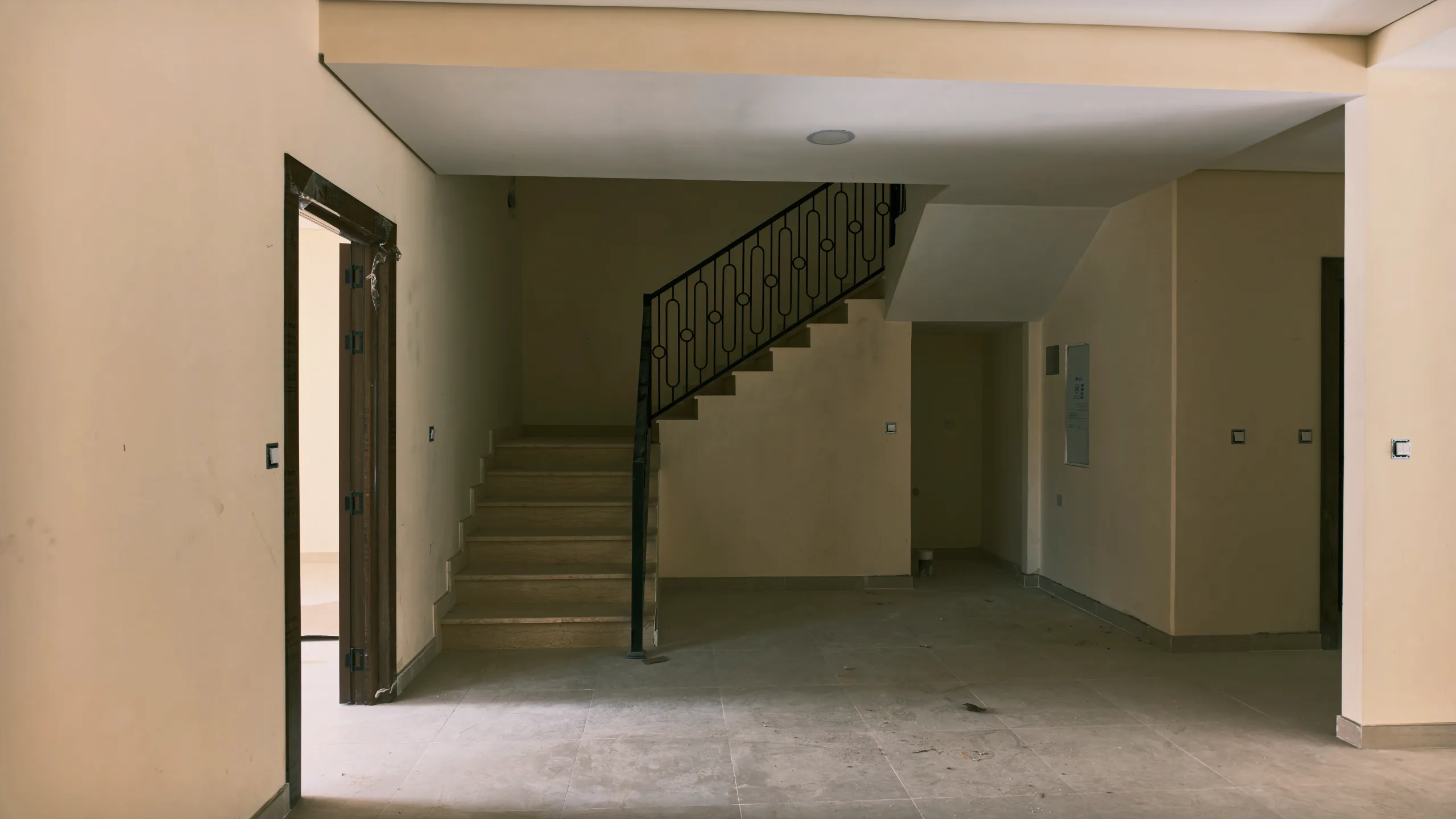

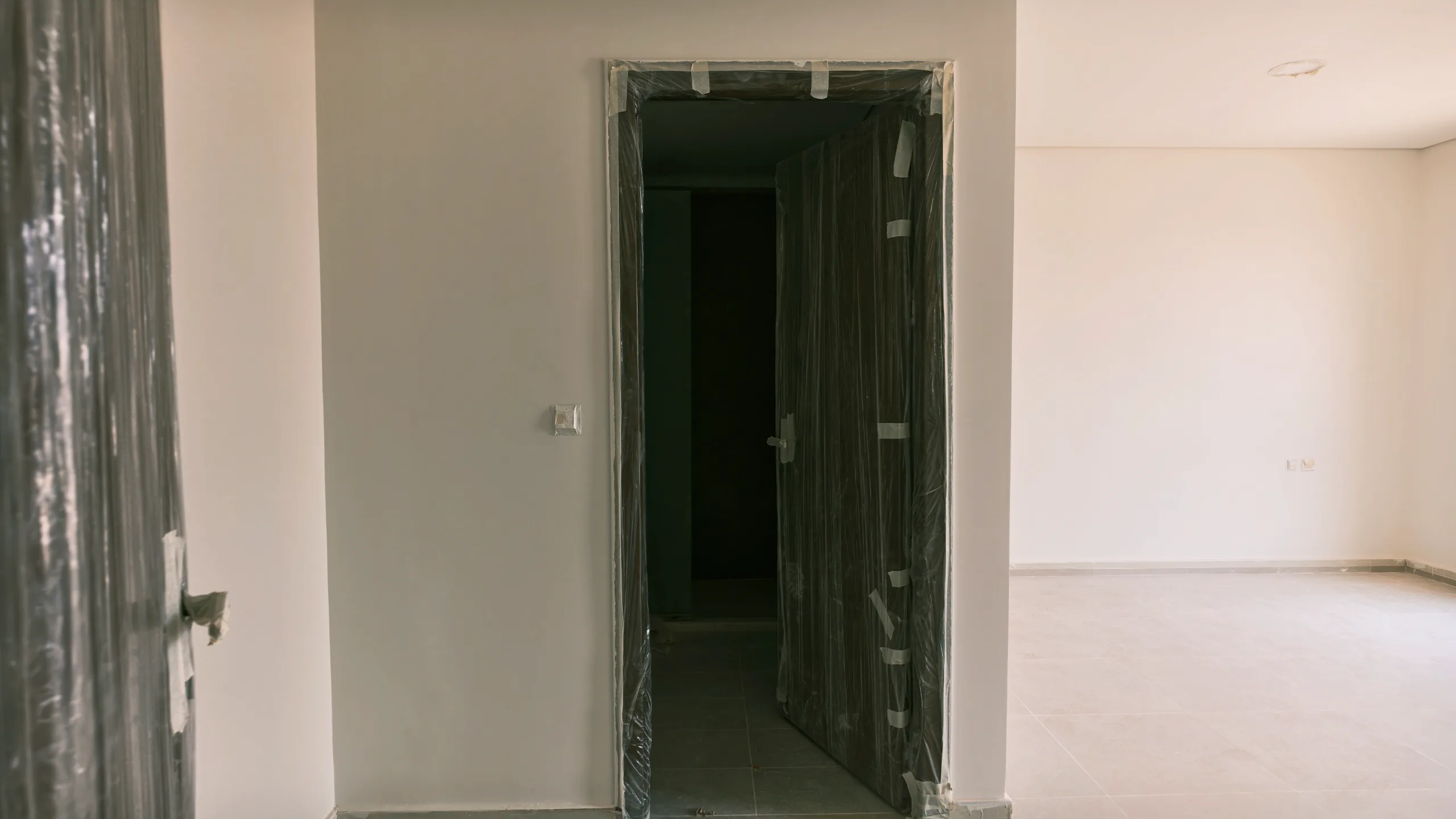

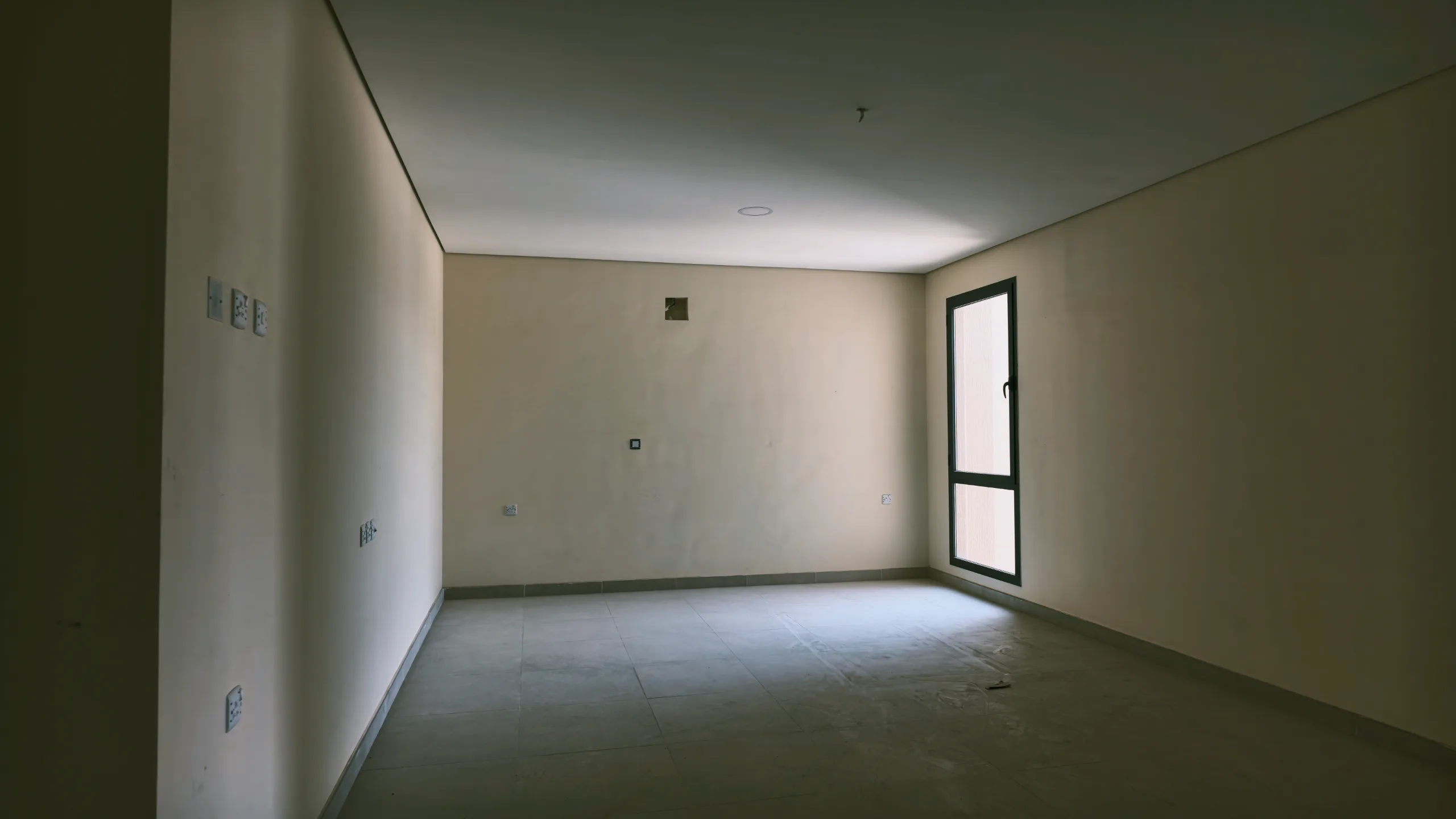

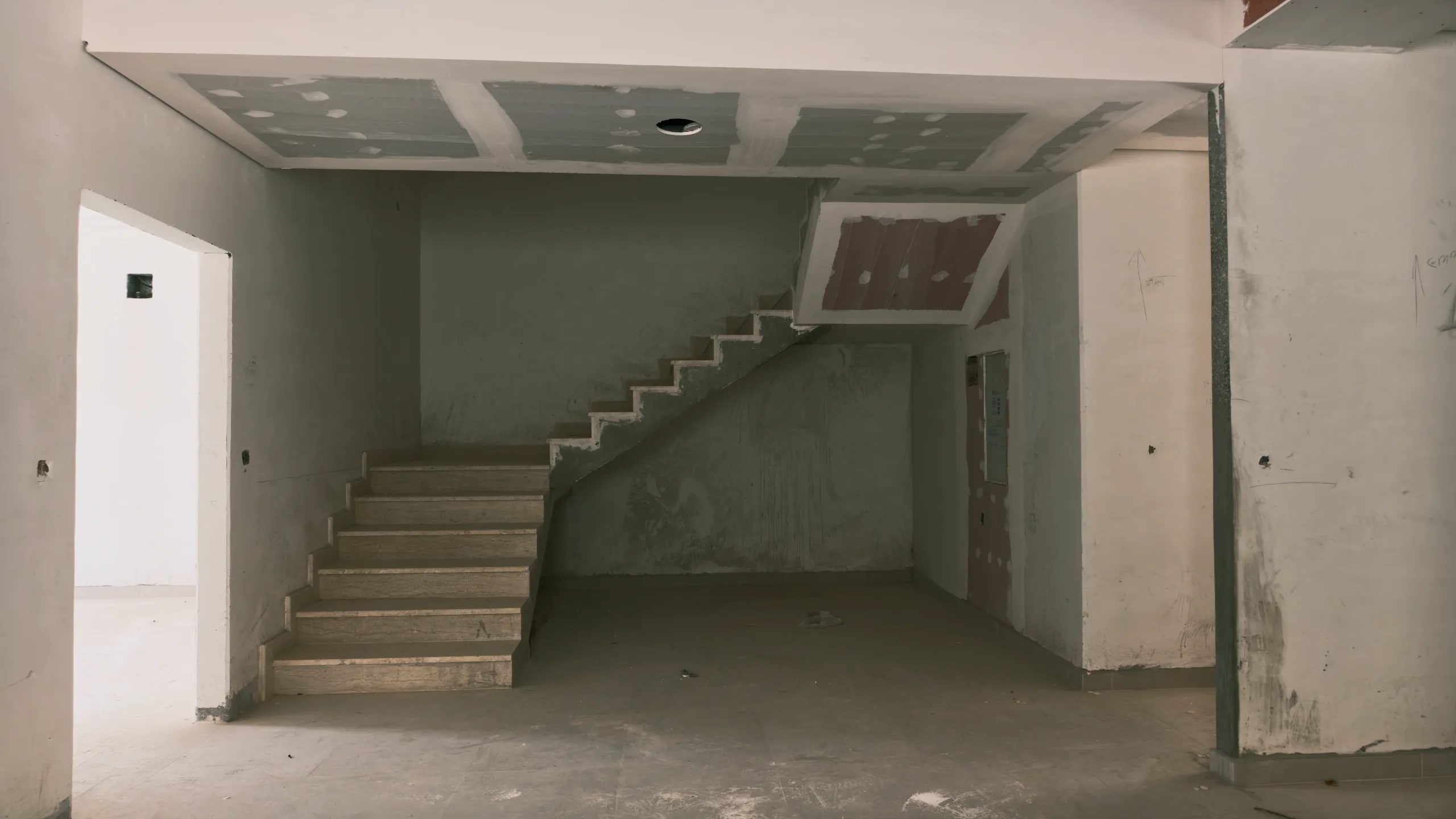

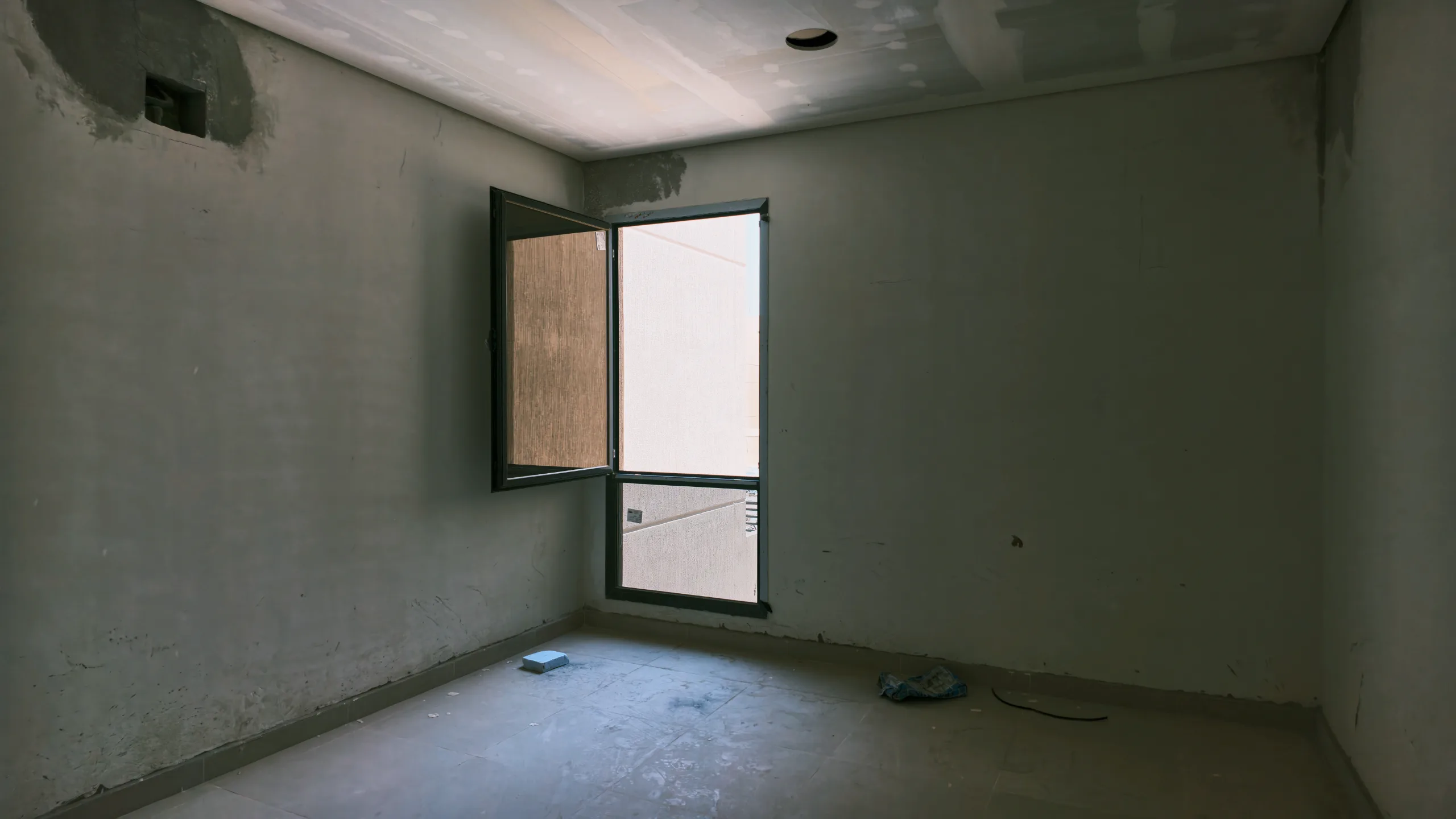

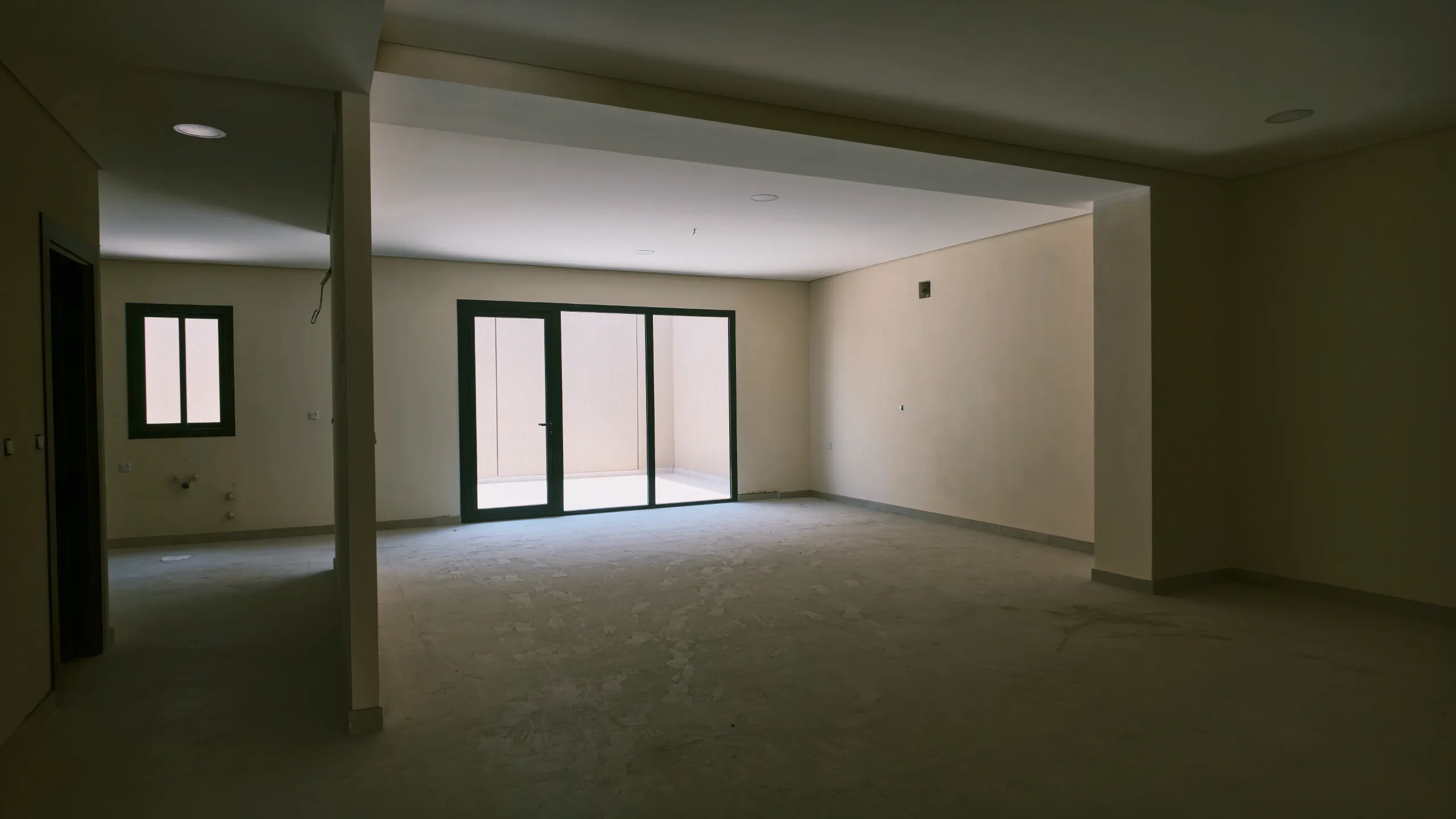

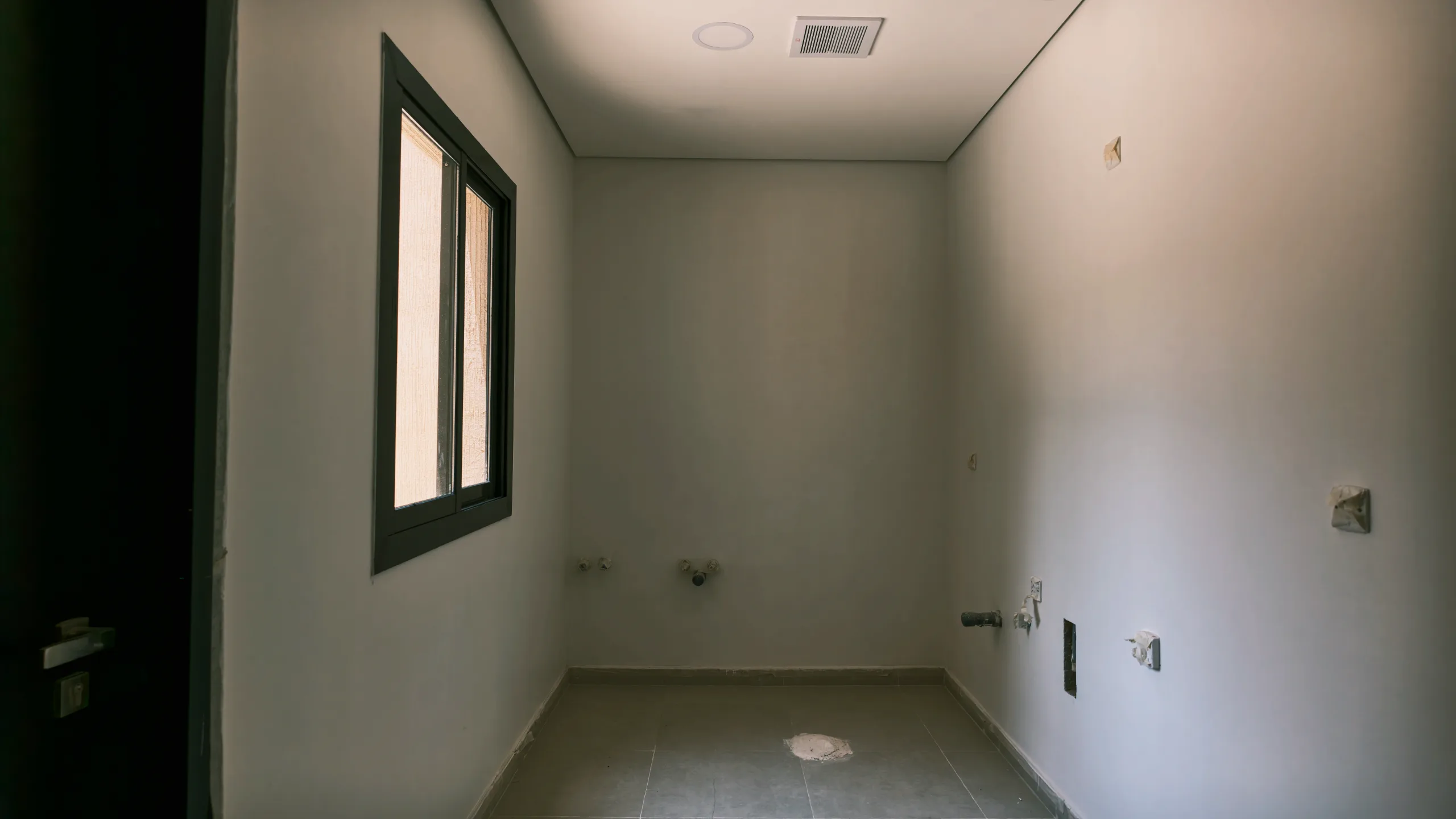

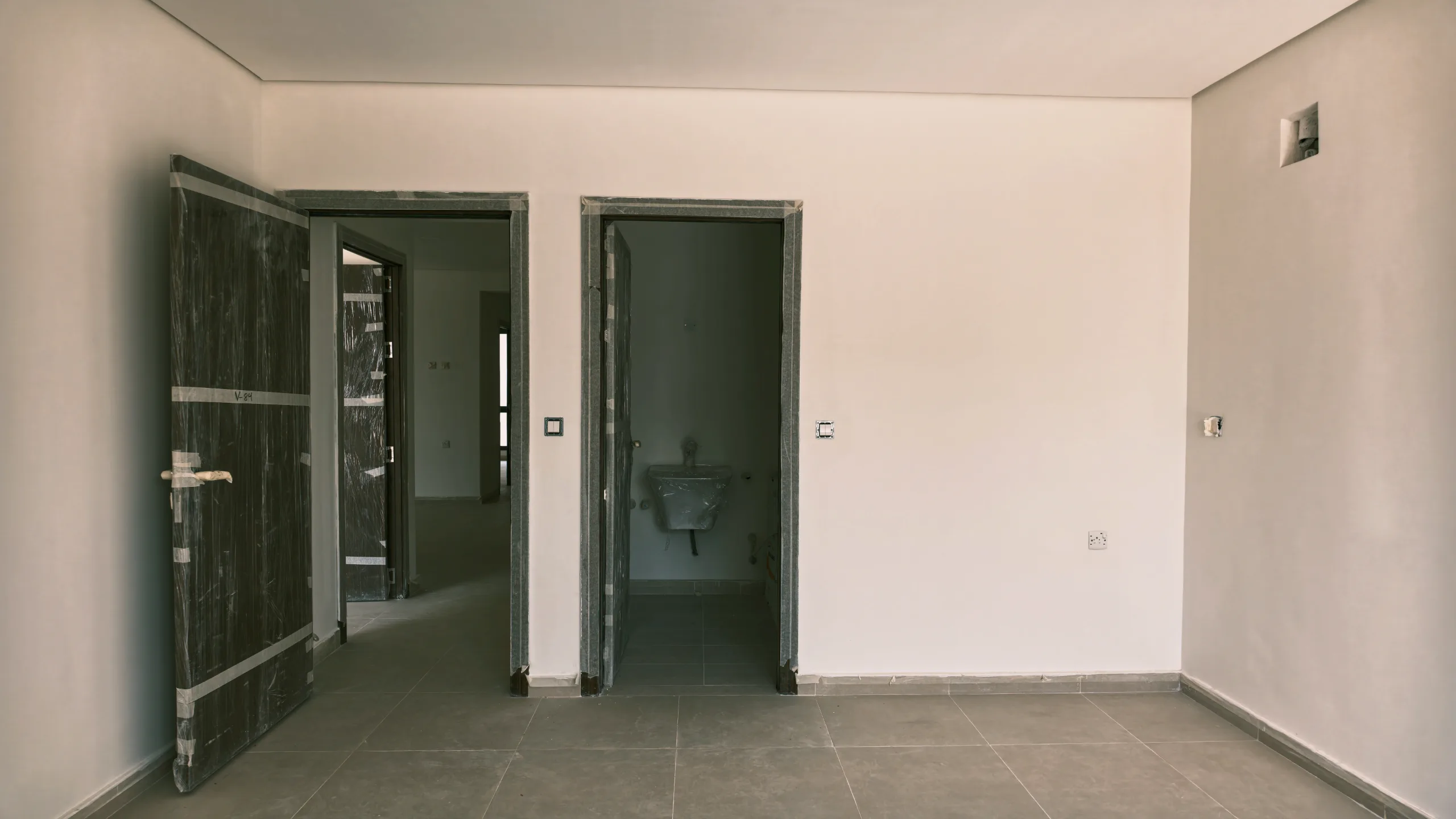

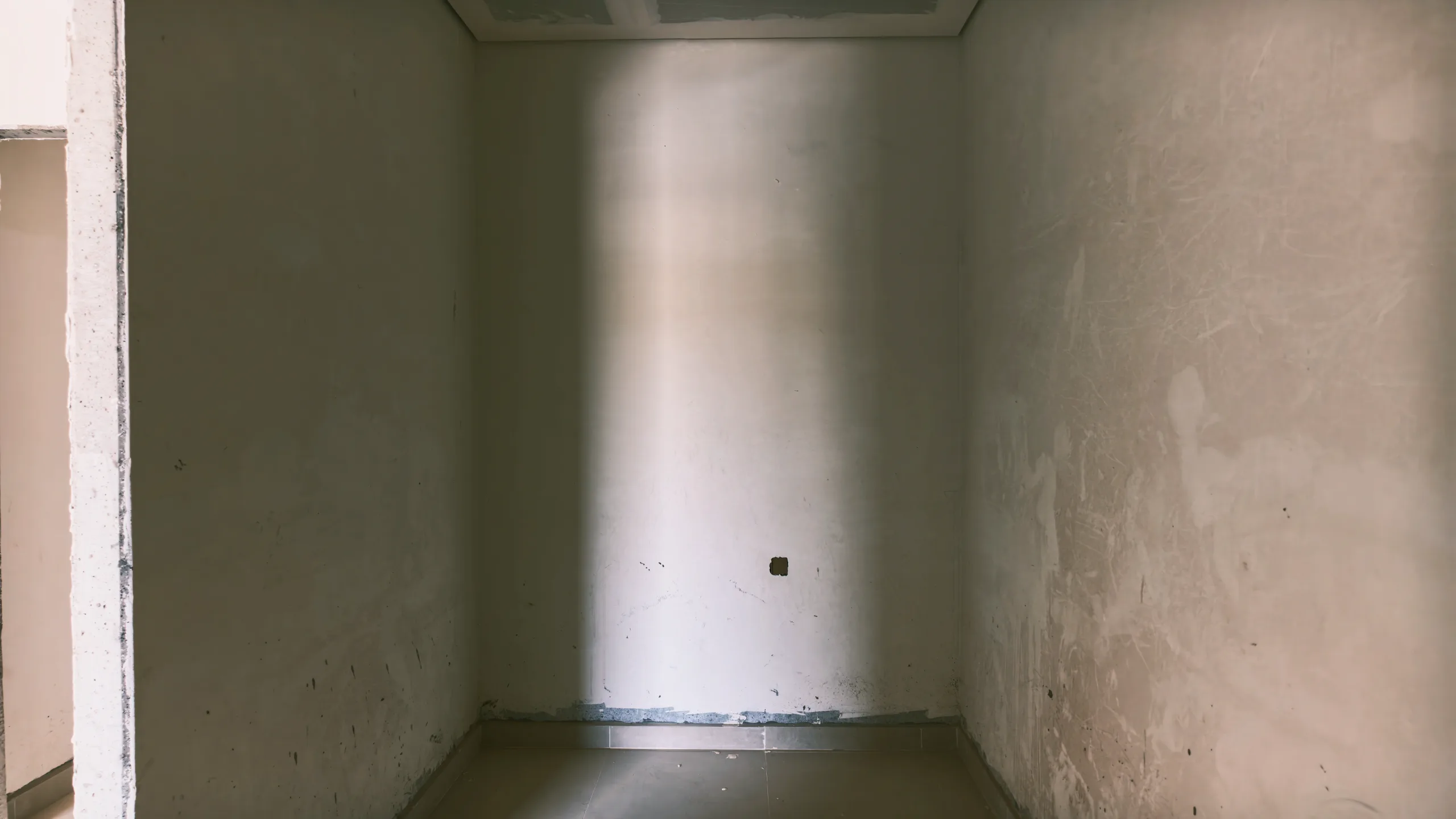

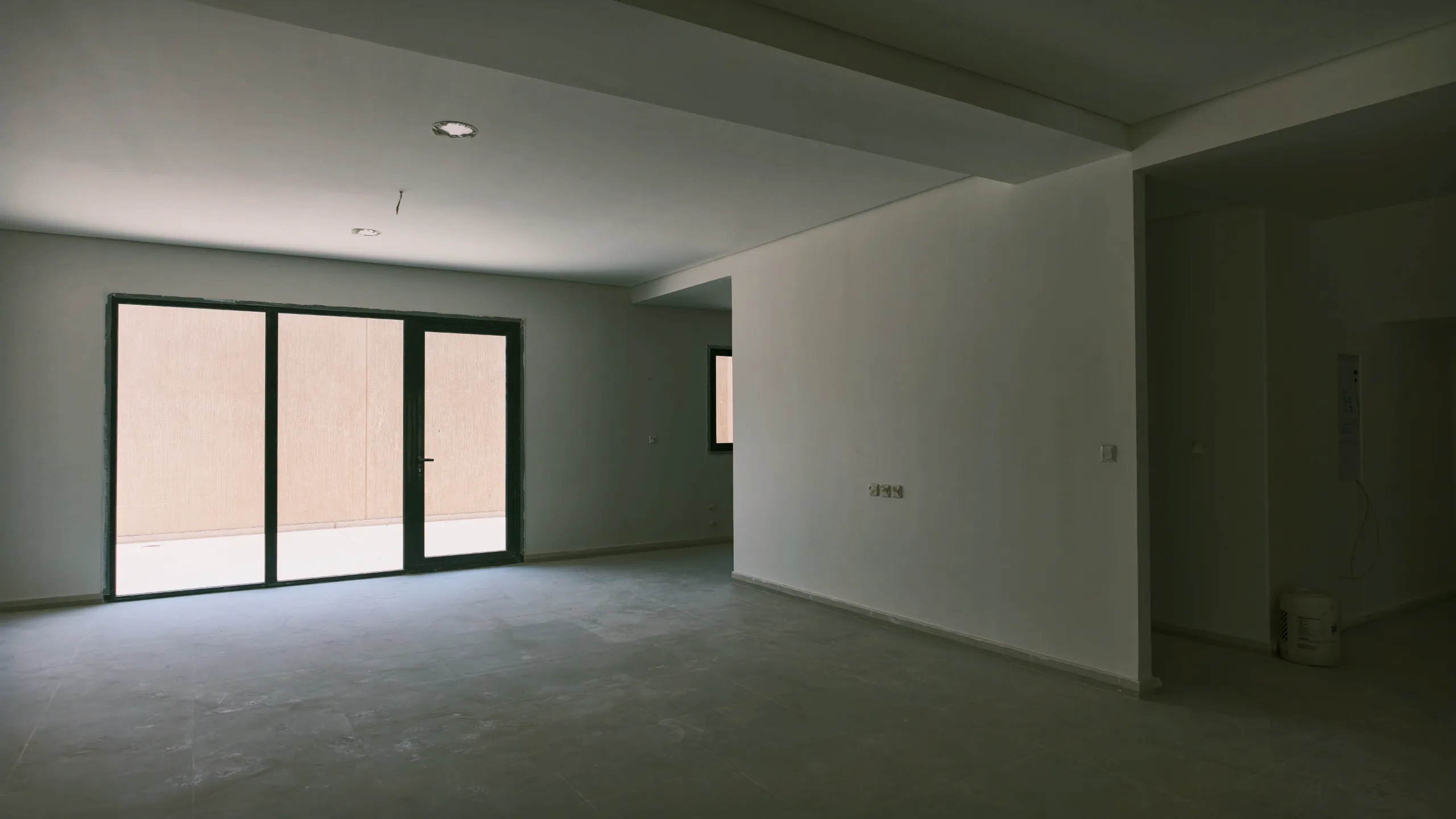

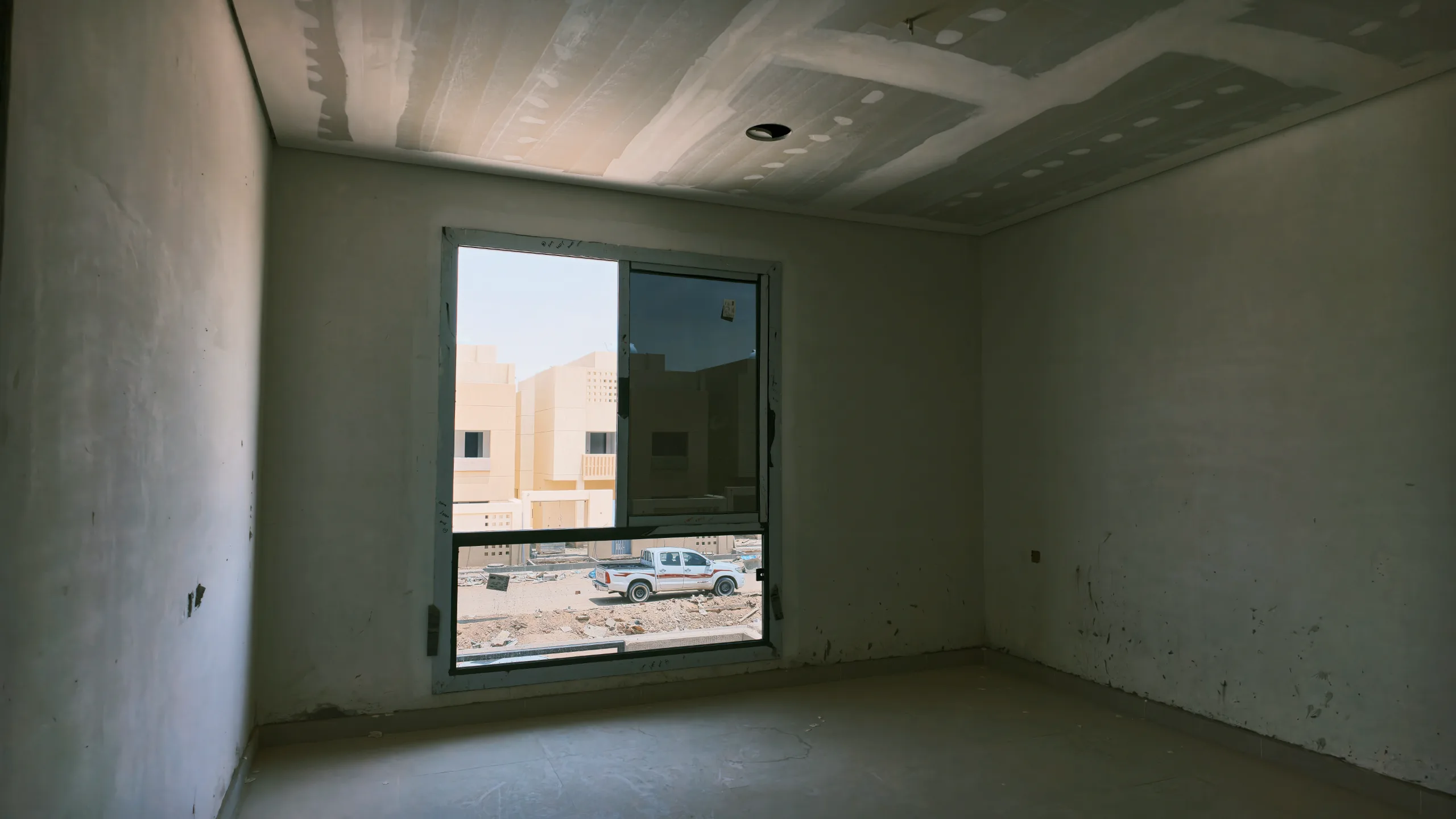

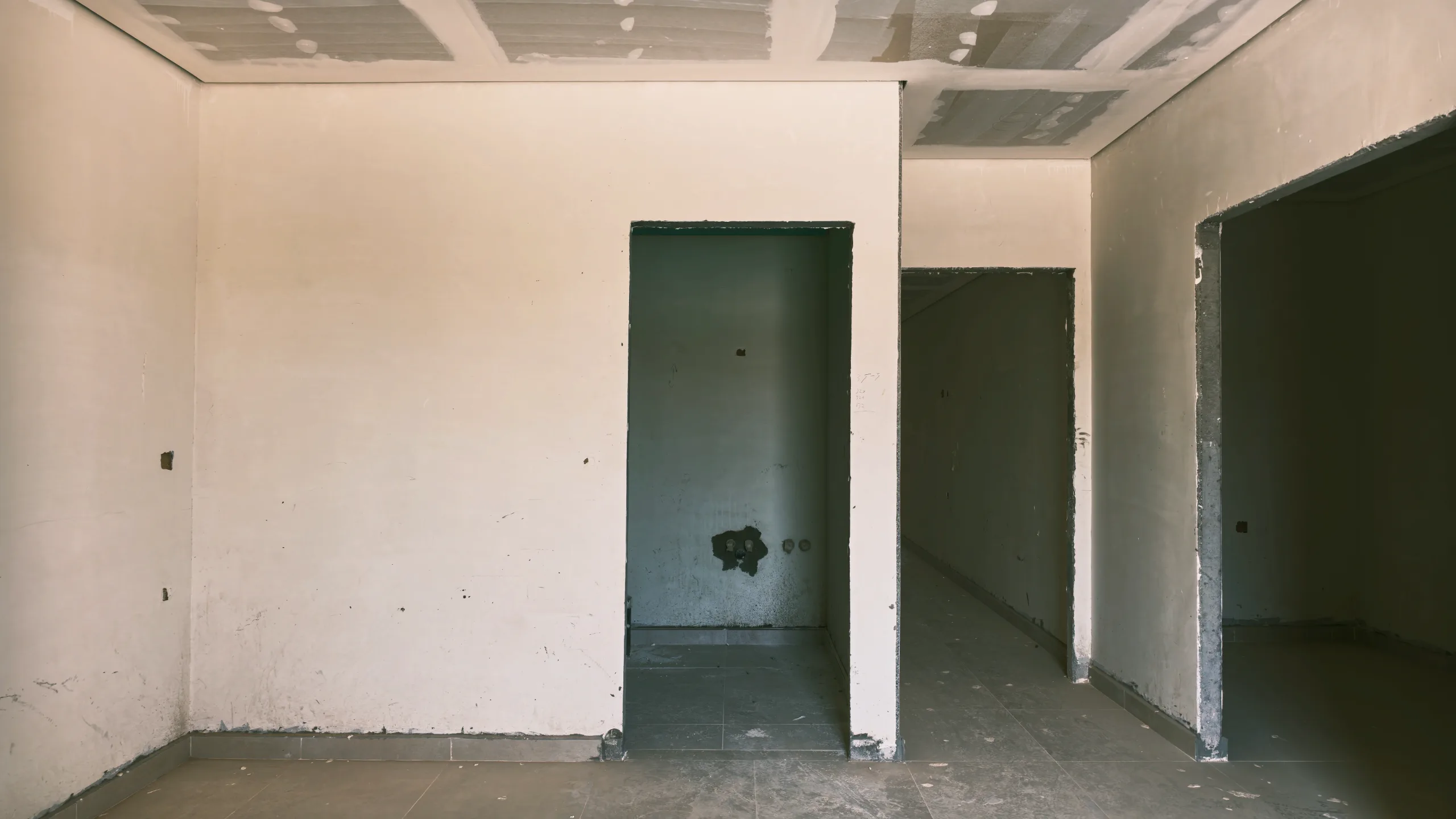

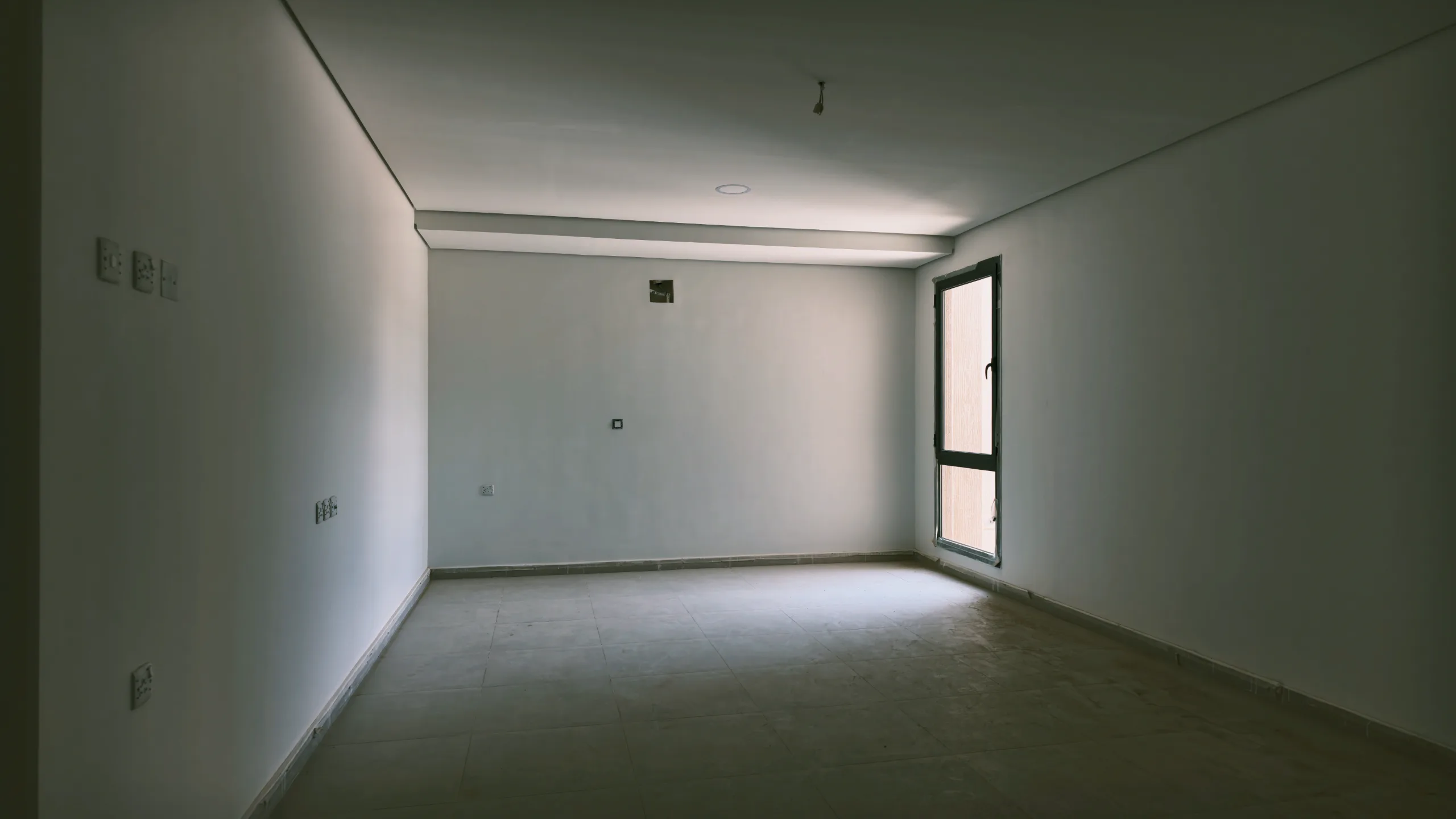

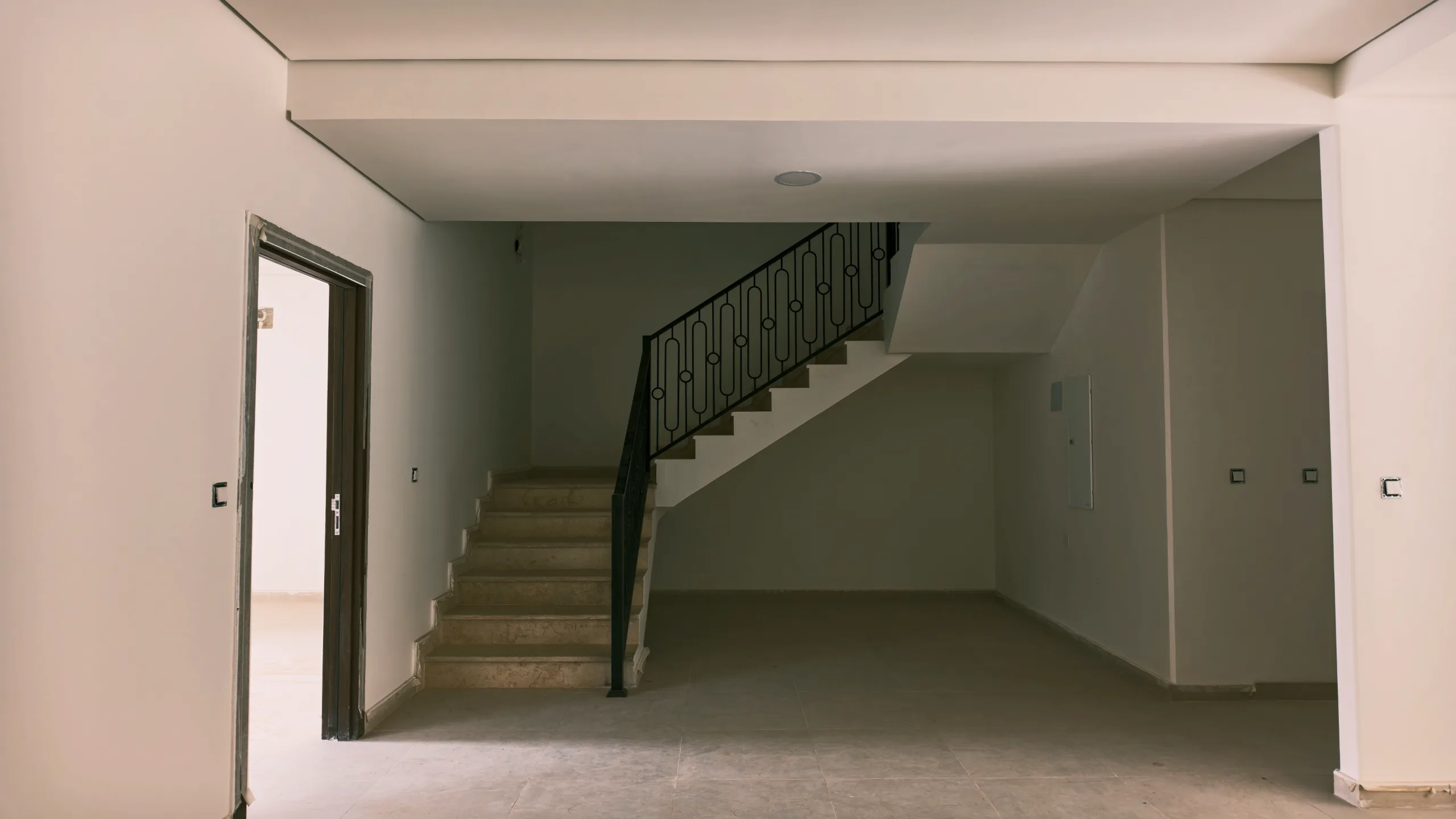

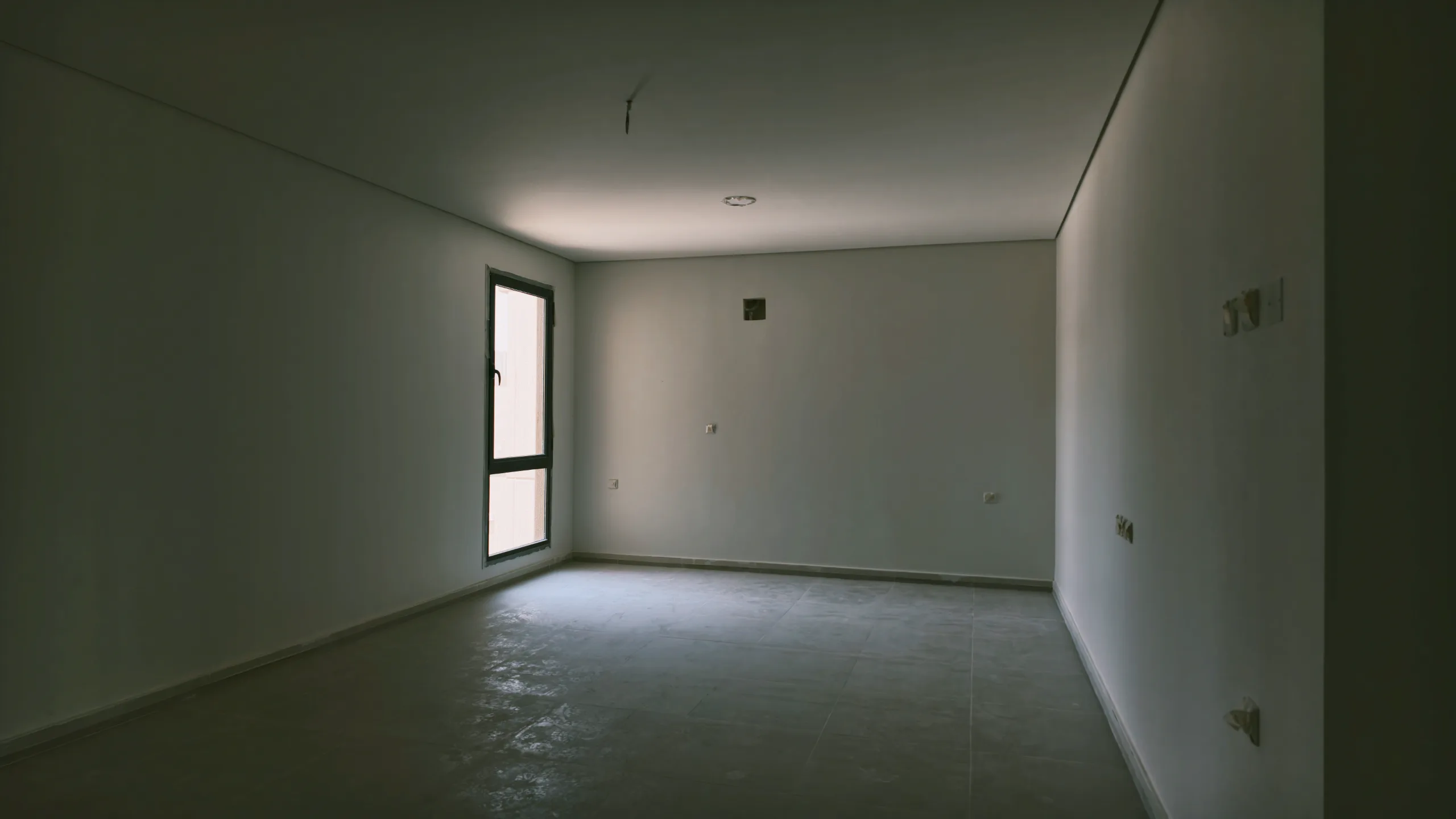

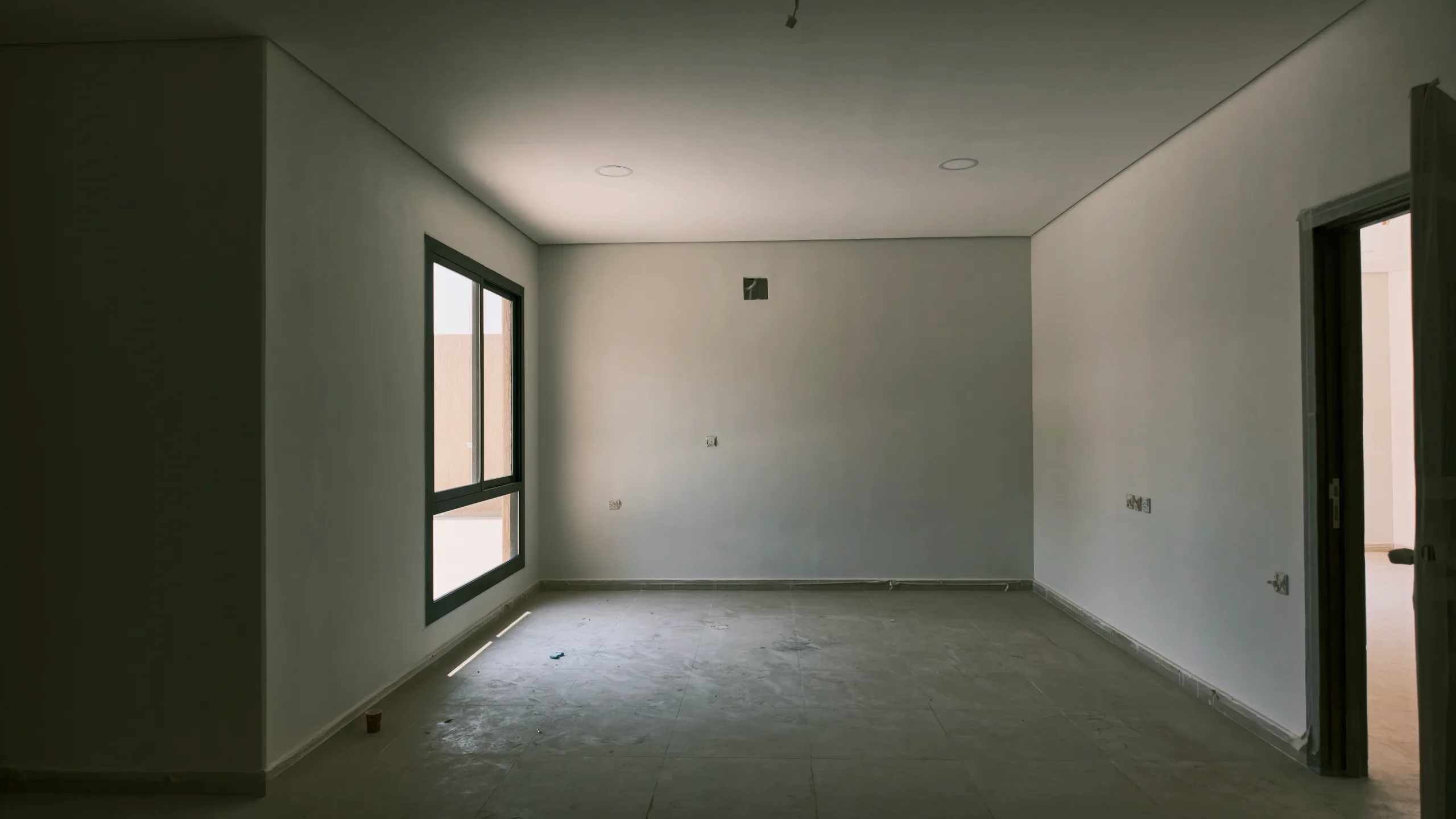

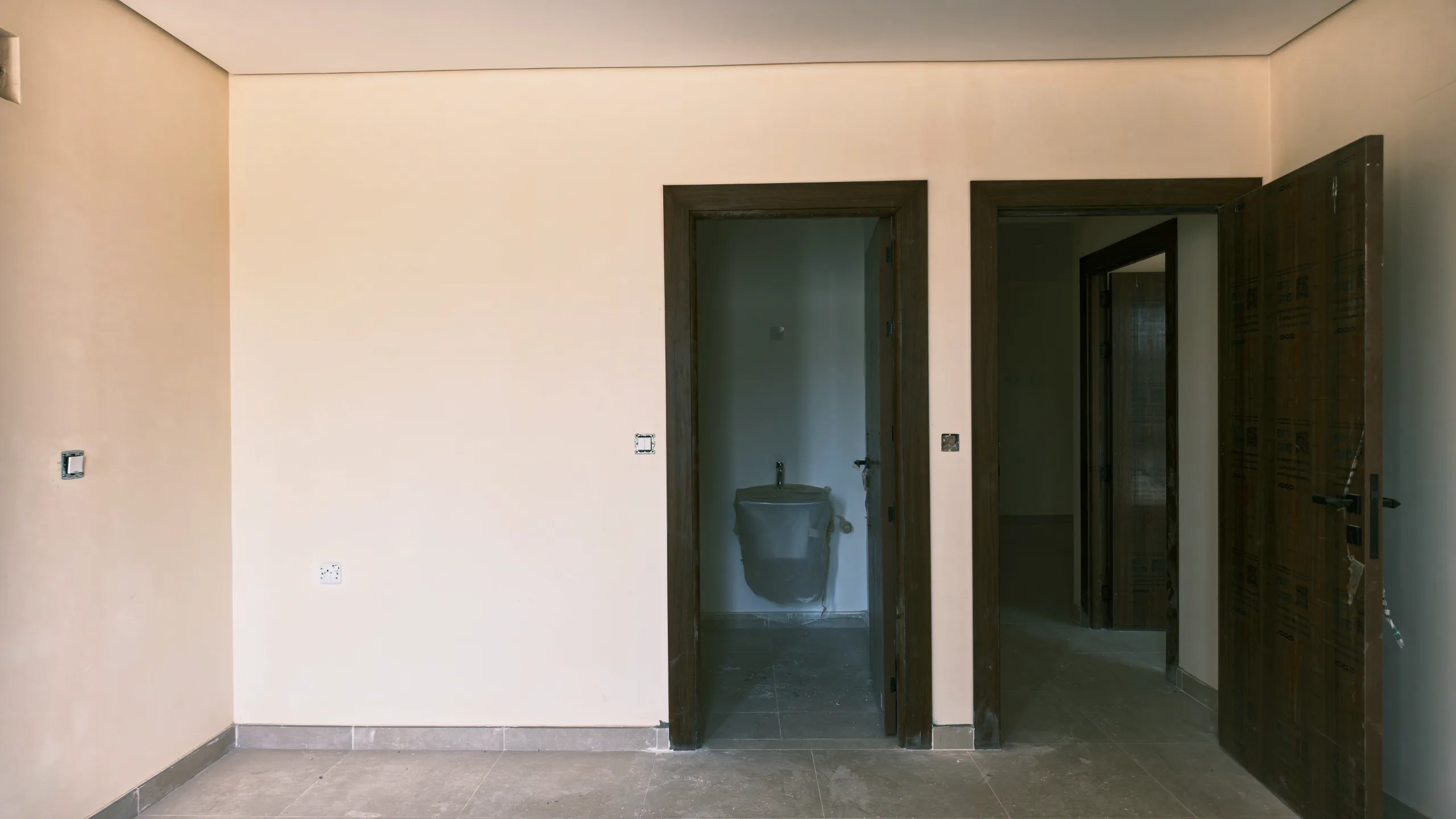

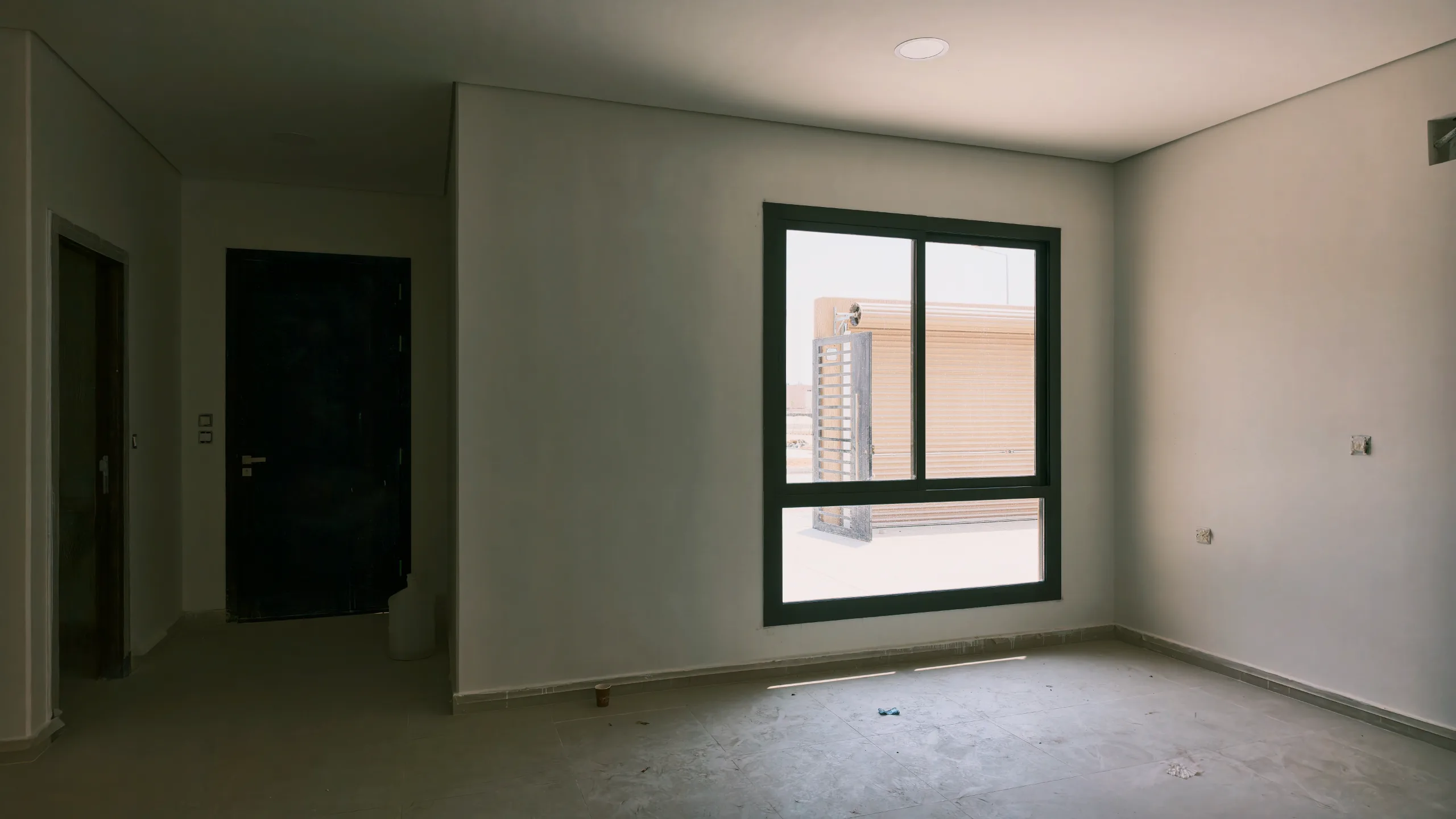

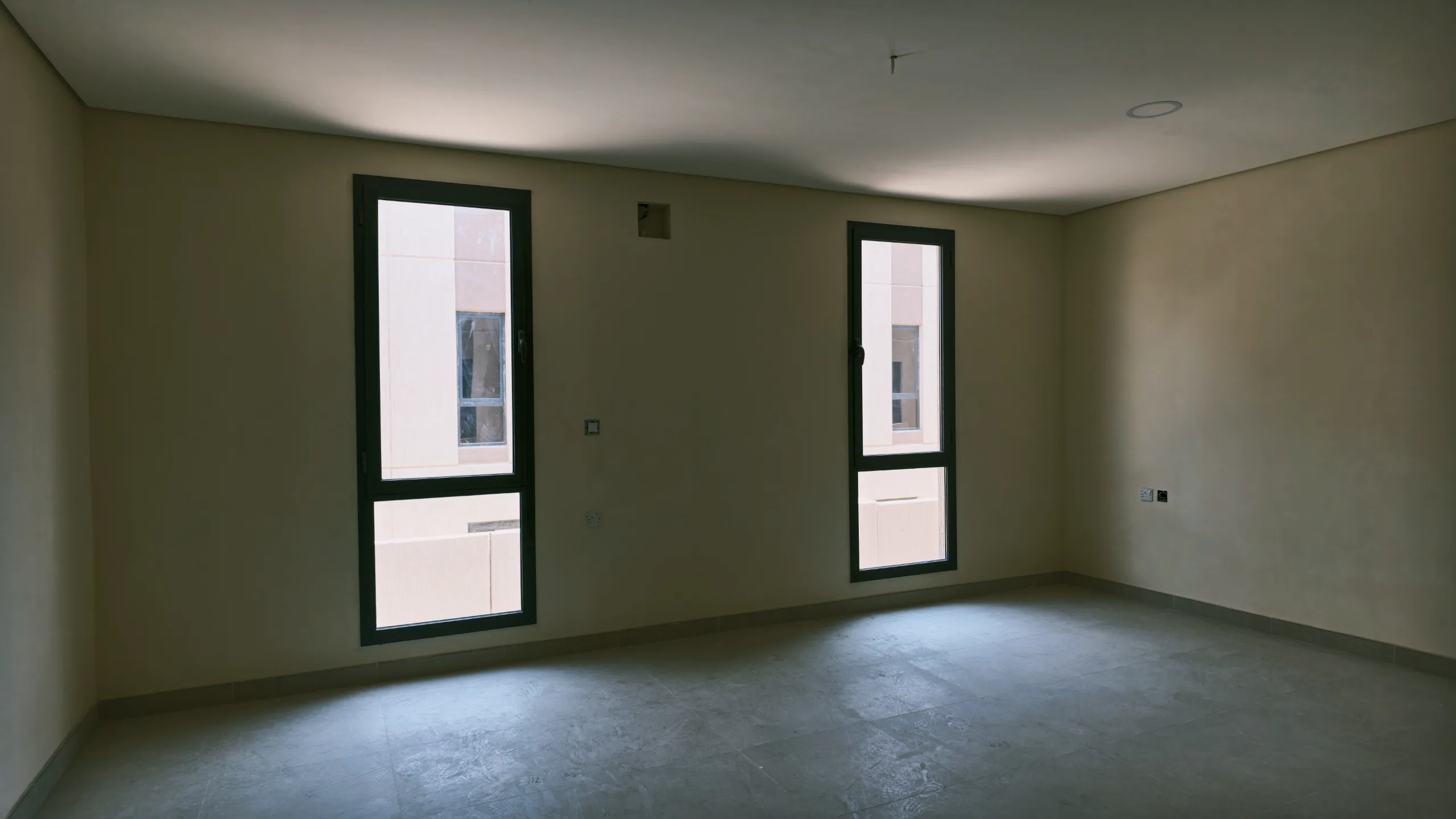

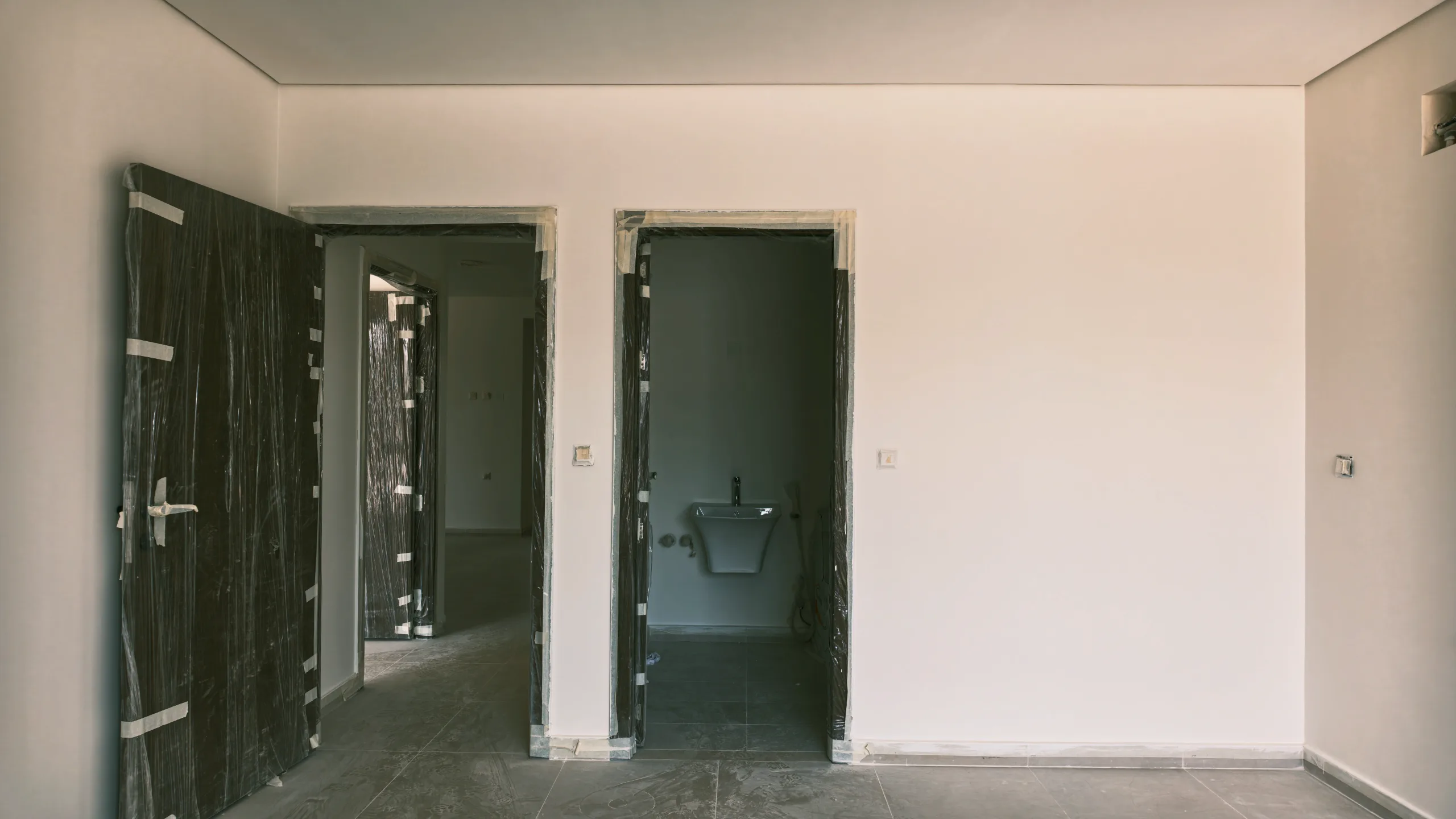

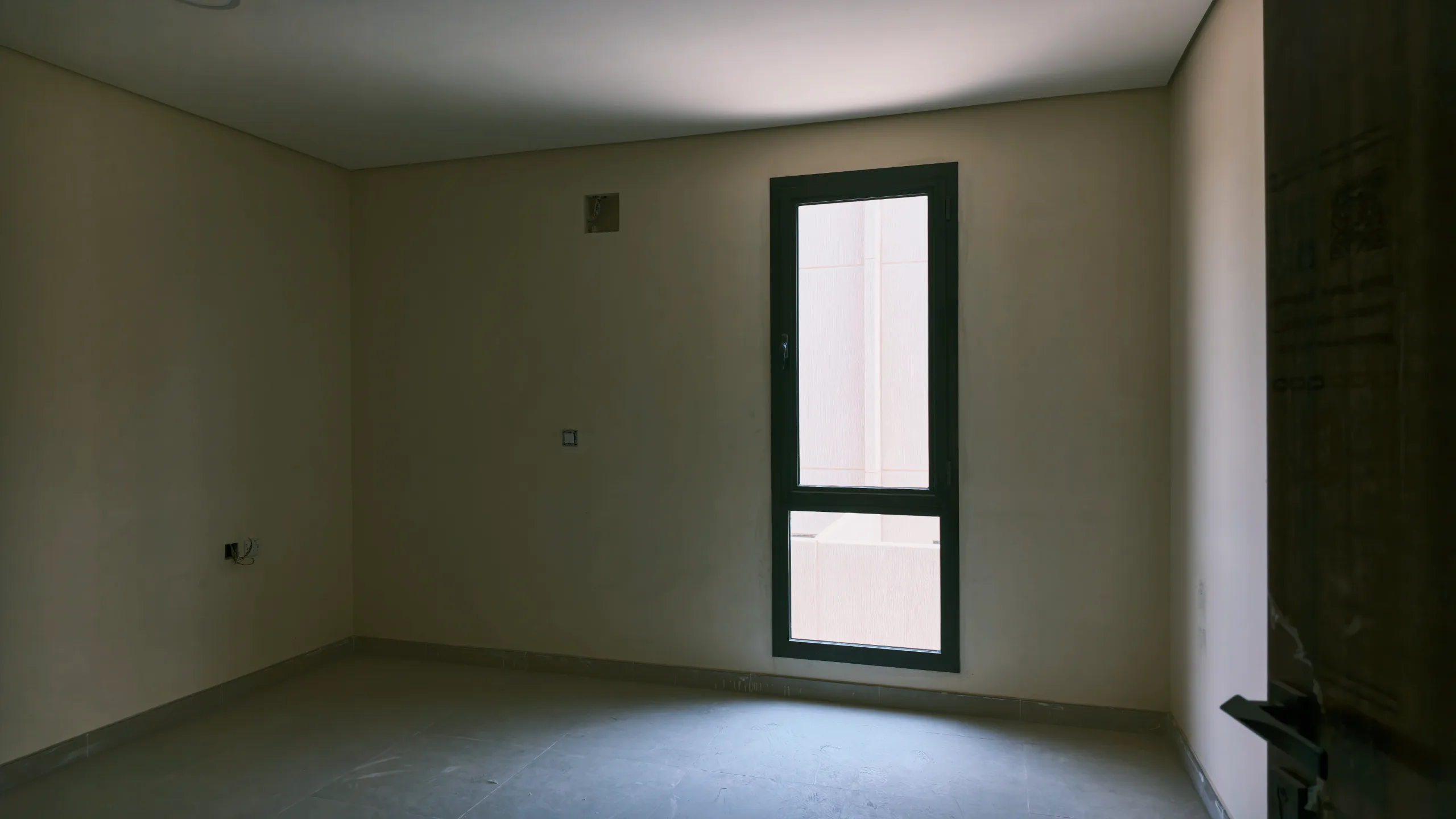

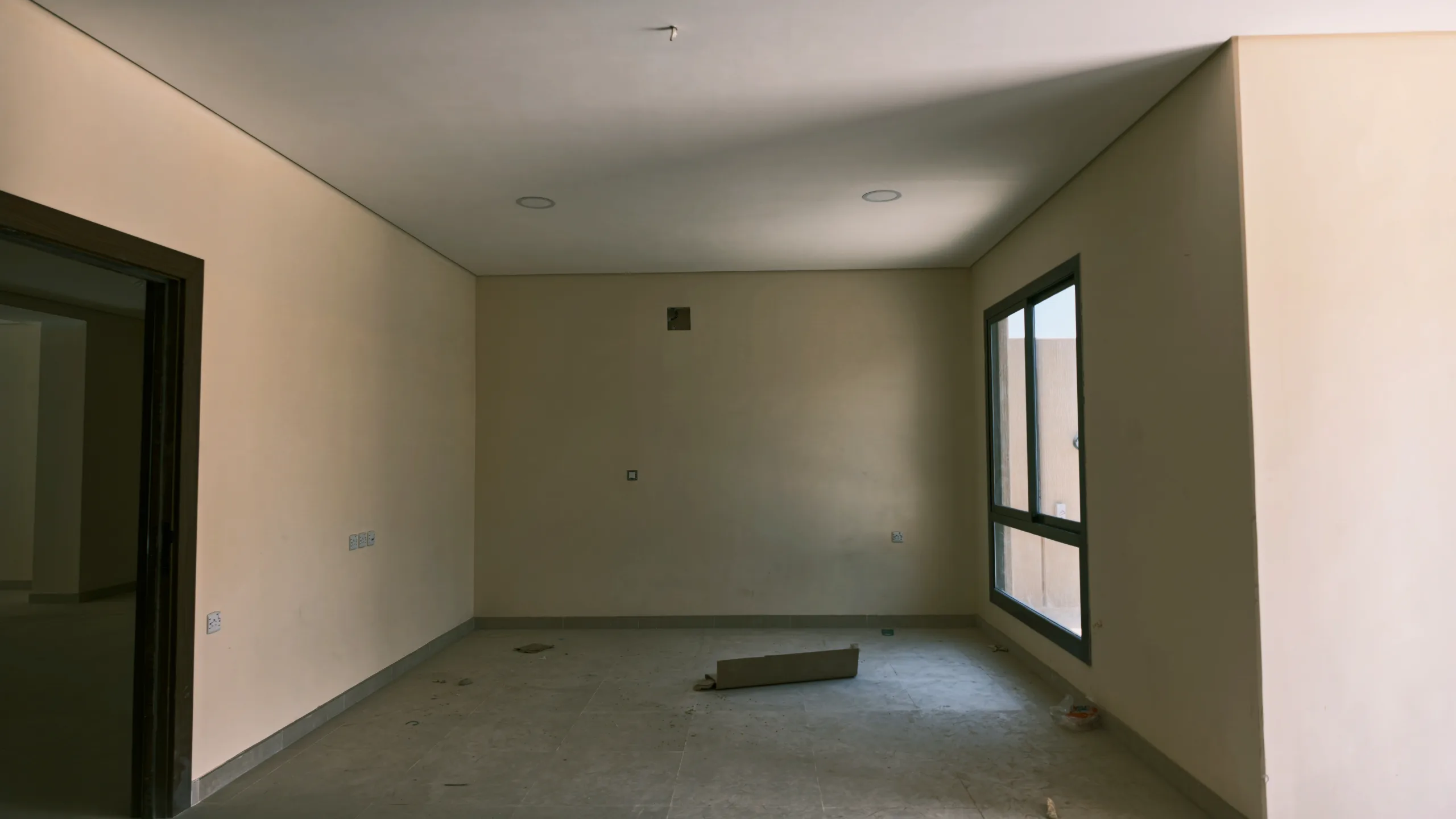

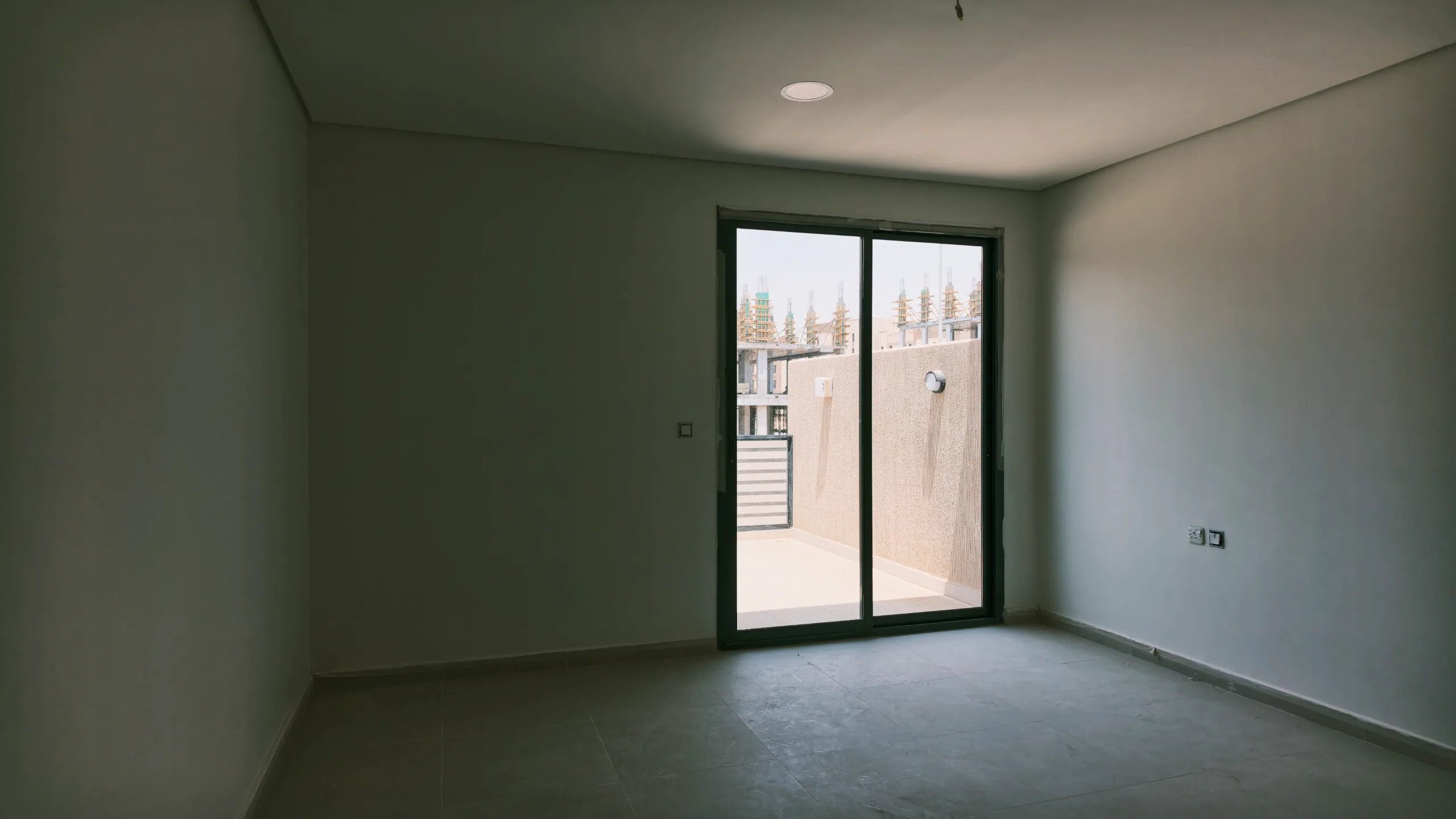

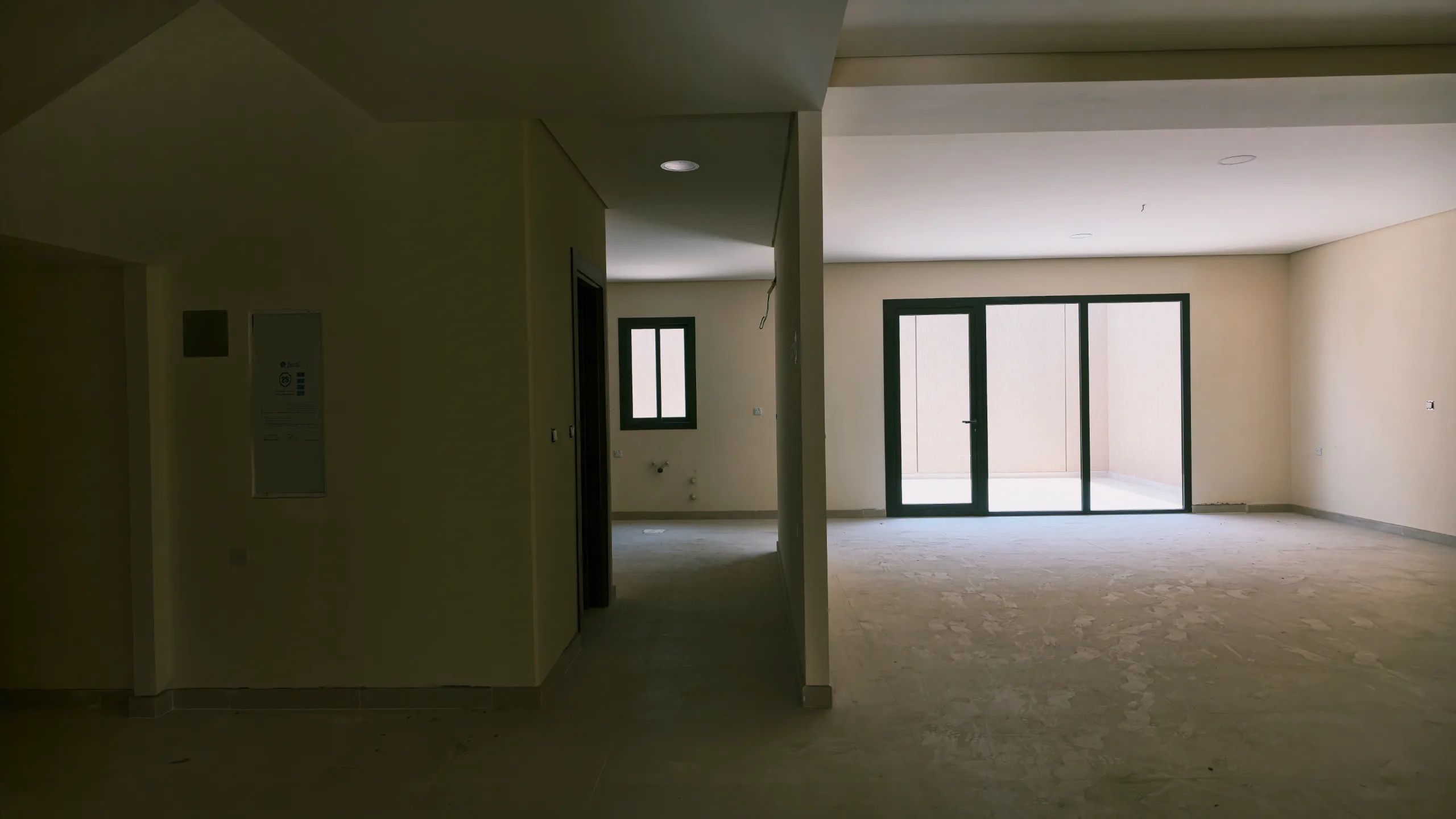

استمرار أعمال التشطيبات الخارجية والداخلية، مع ملاحظة اكتمال تركيبات الأسطح والتشطيبات النهائية للواجهات في معظم الوحدات.

الهيكل الإنشائي100%

الهيكل الإنشائي مكتمل بالكامل لجميع الوحدات، ولا توجد أي أعمال إنشائية جديدة.

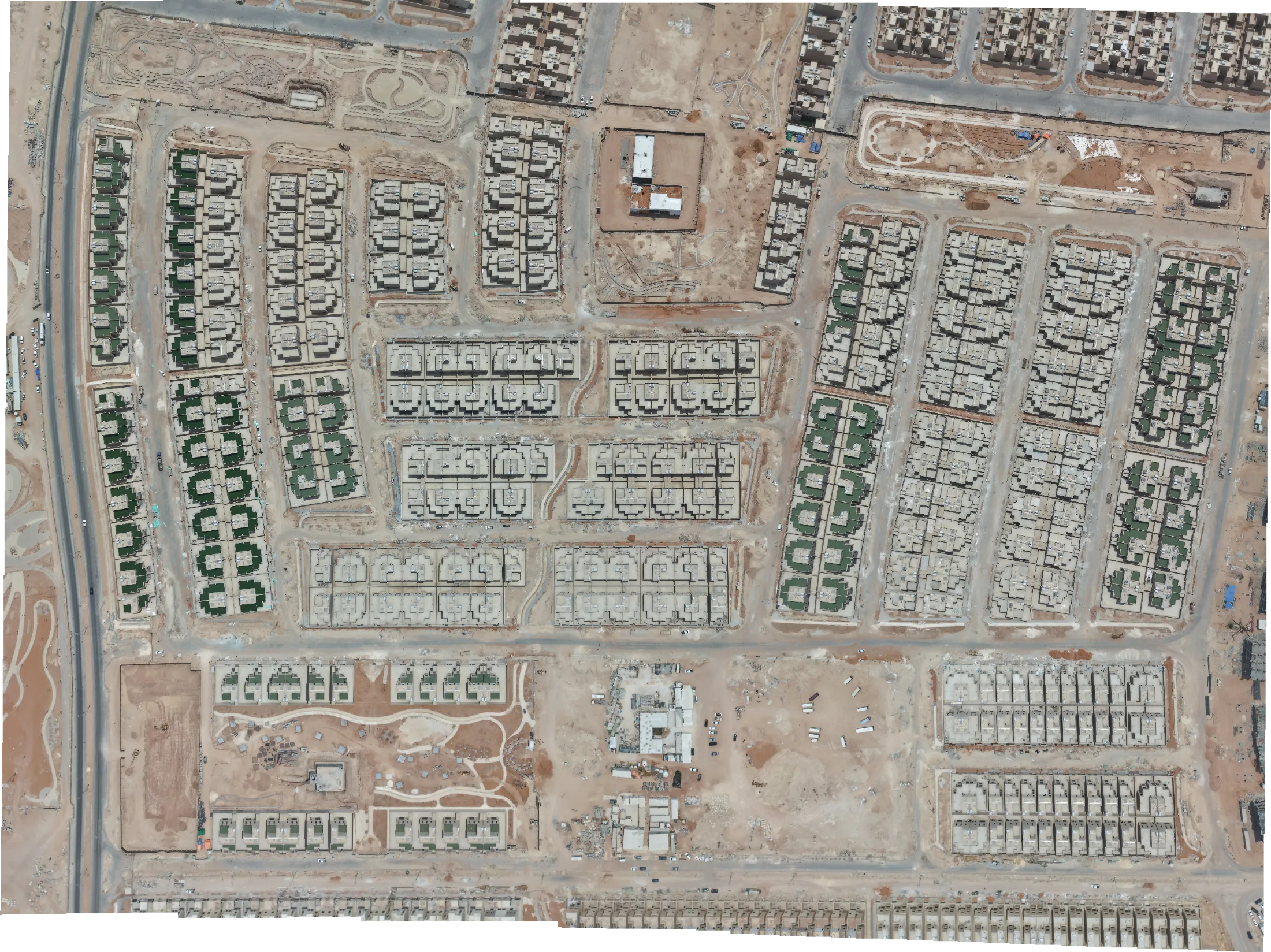

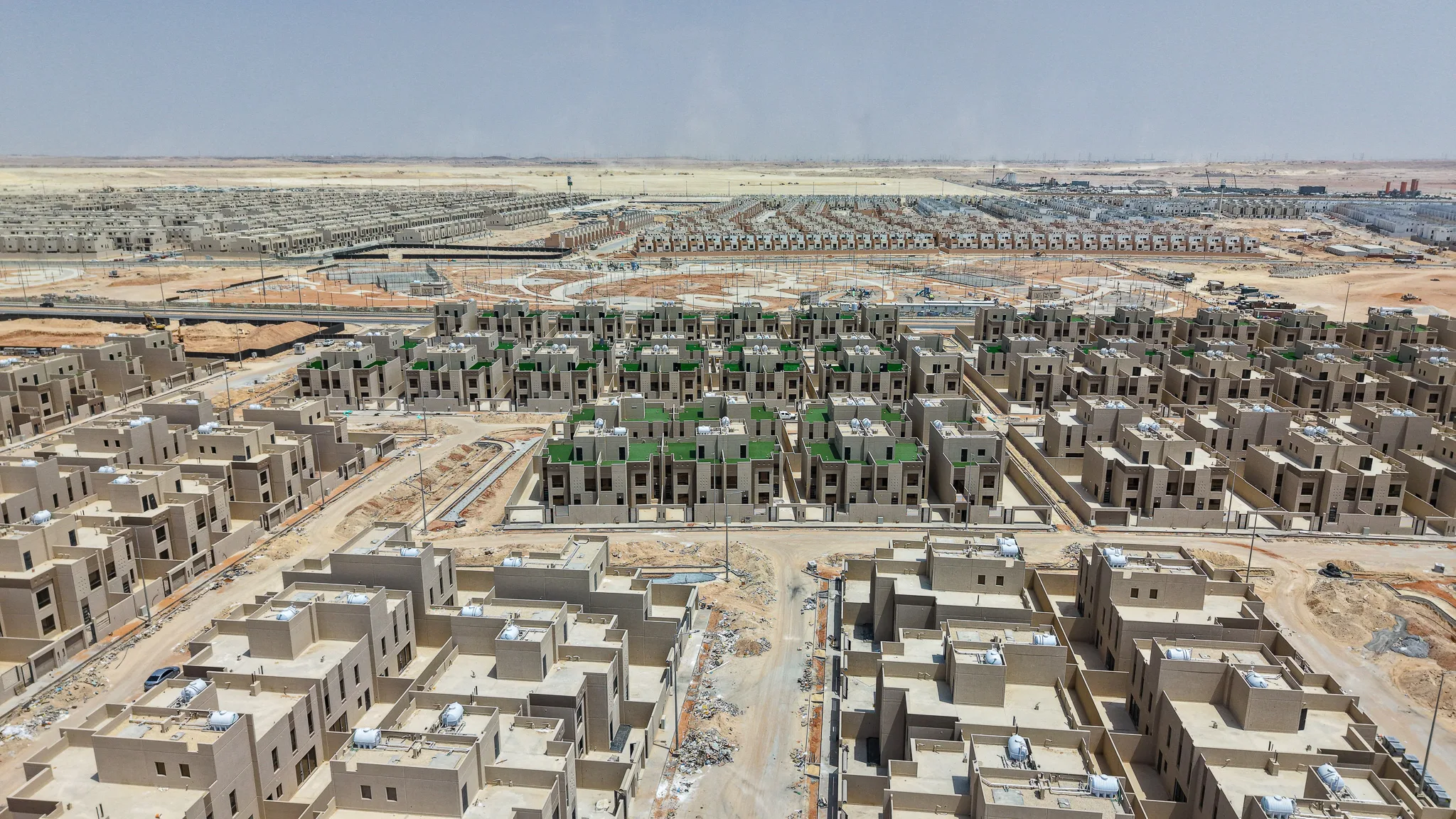

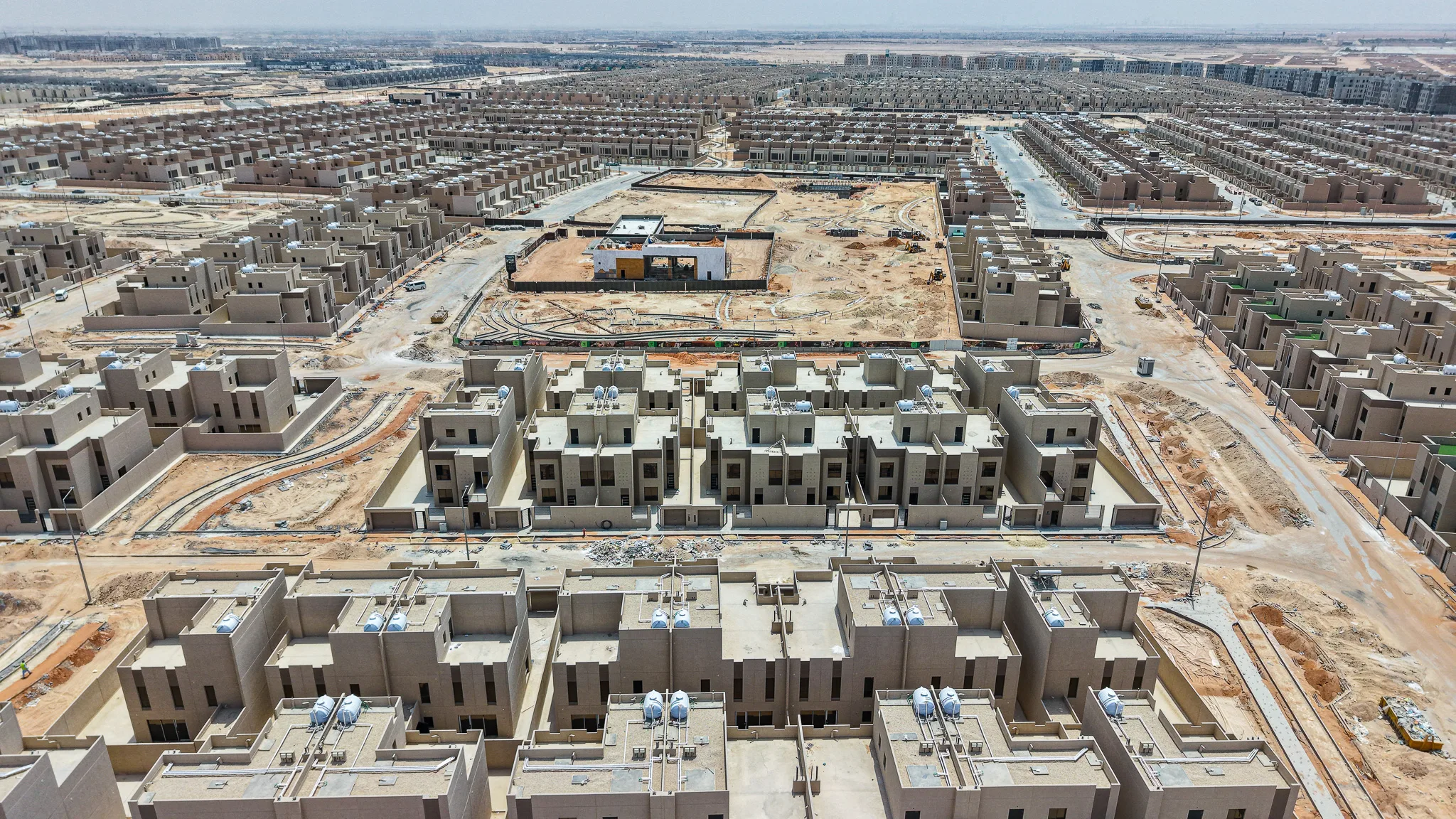

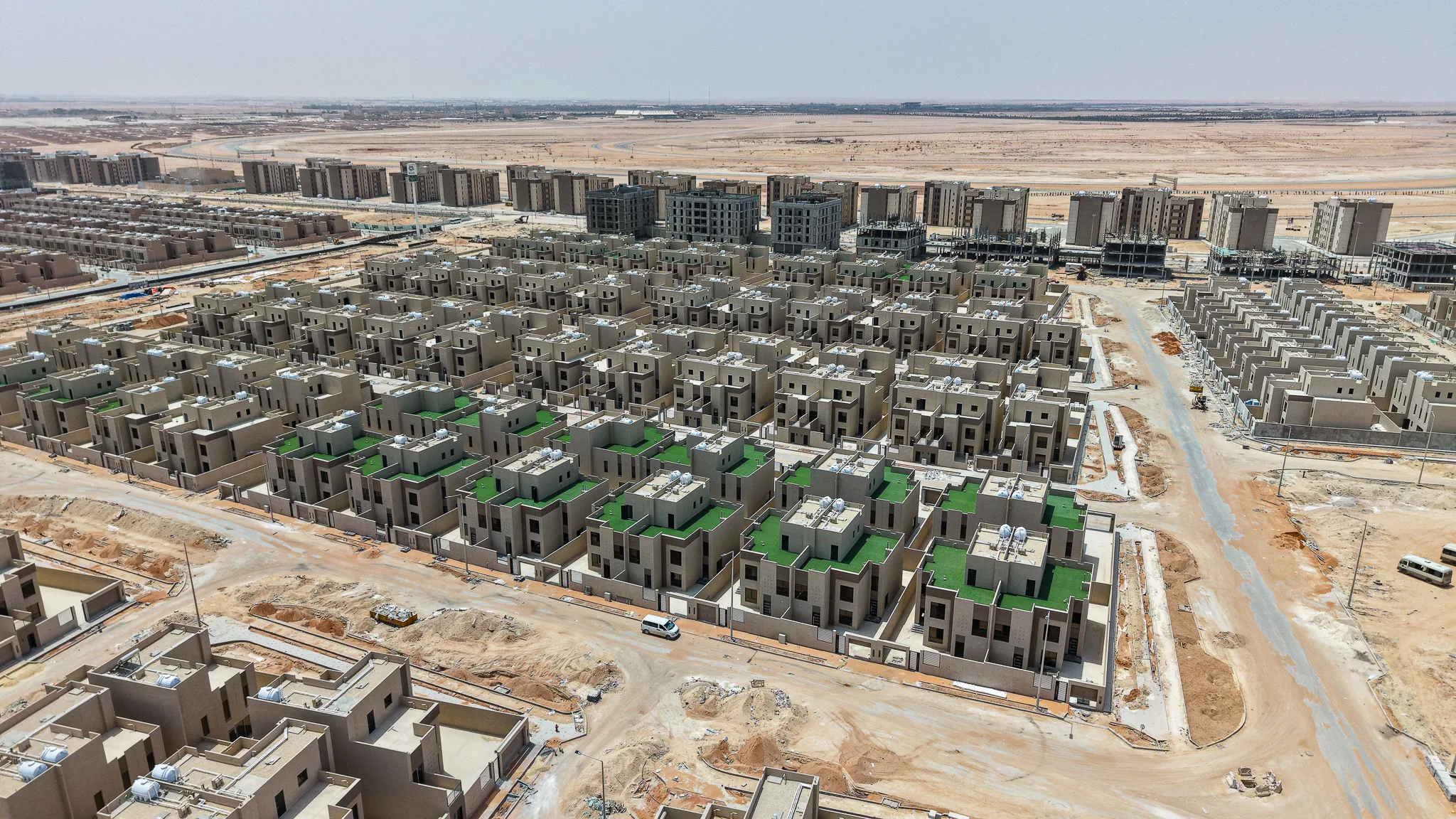

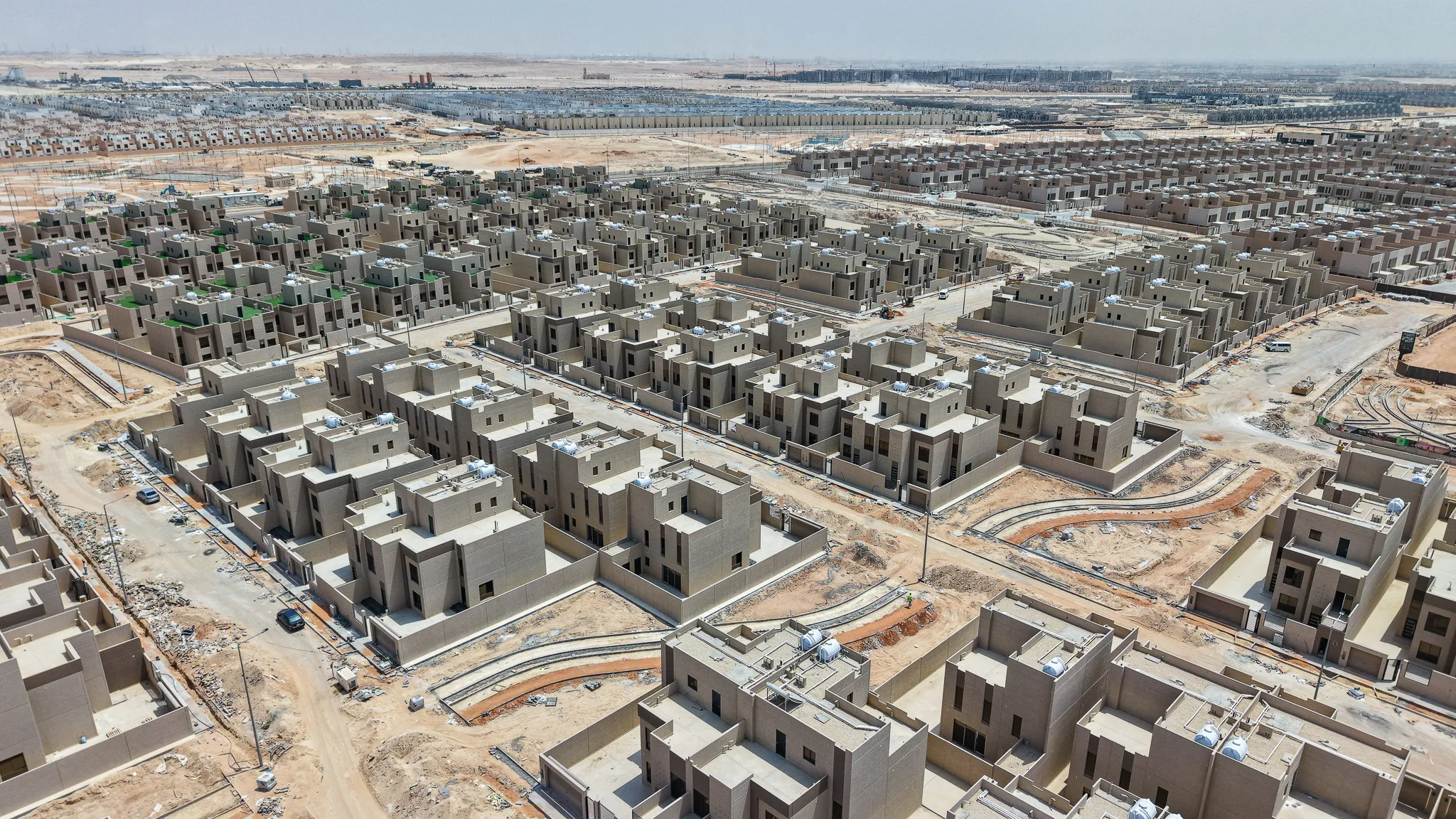

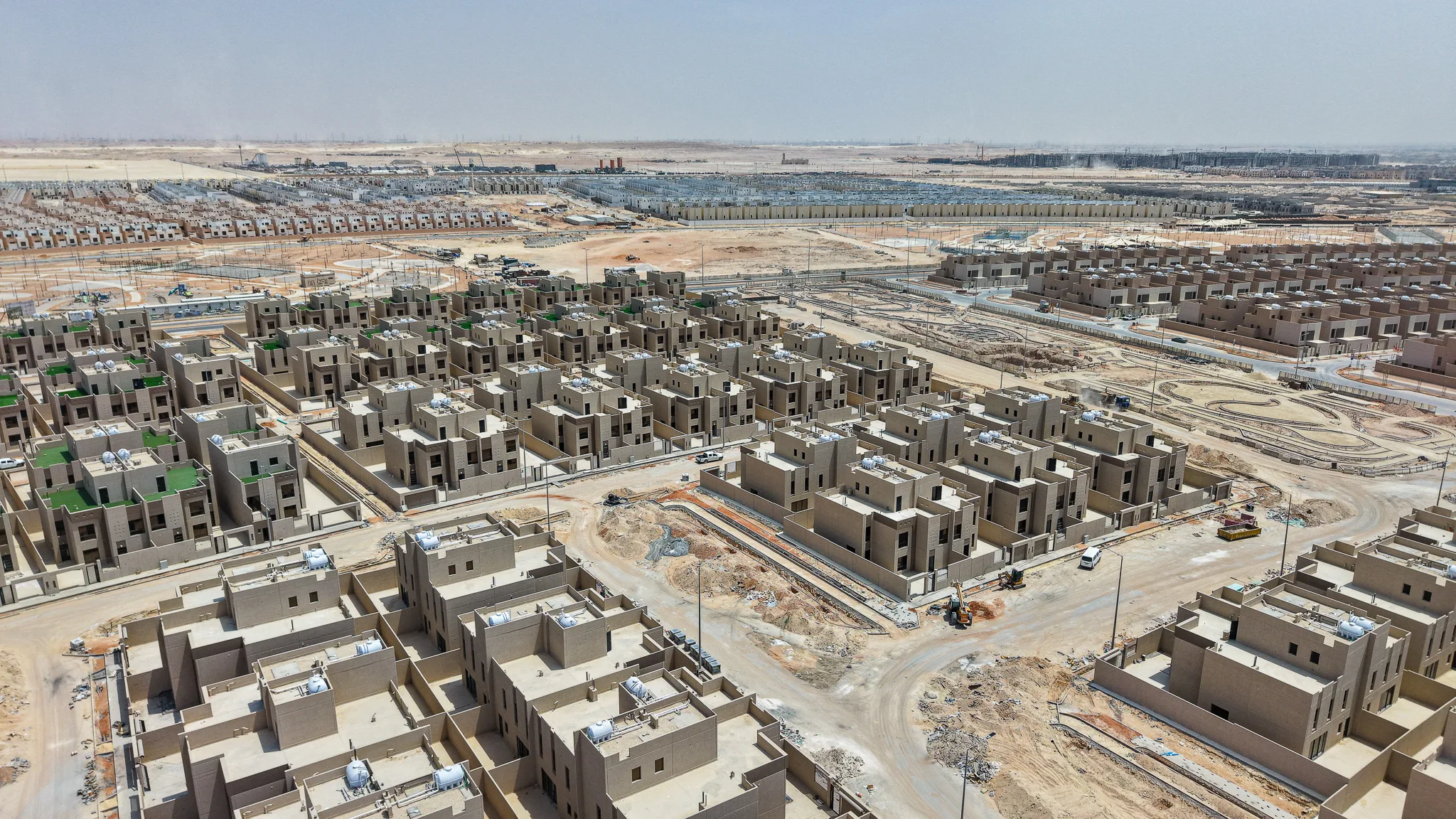

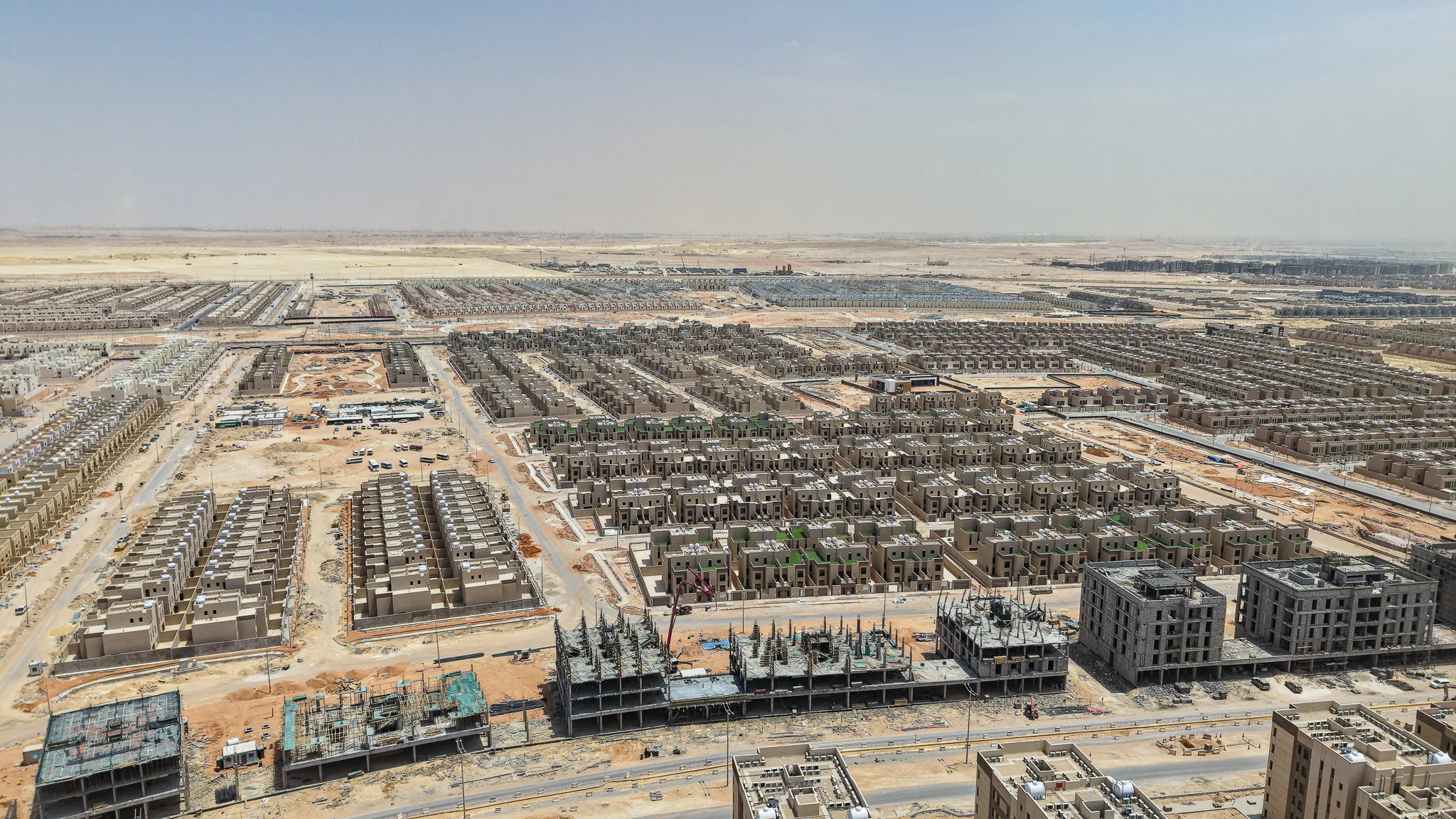

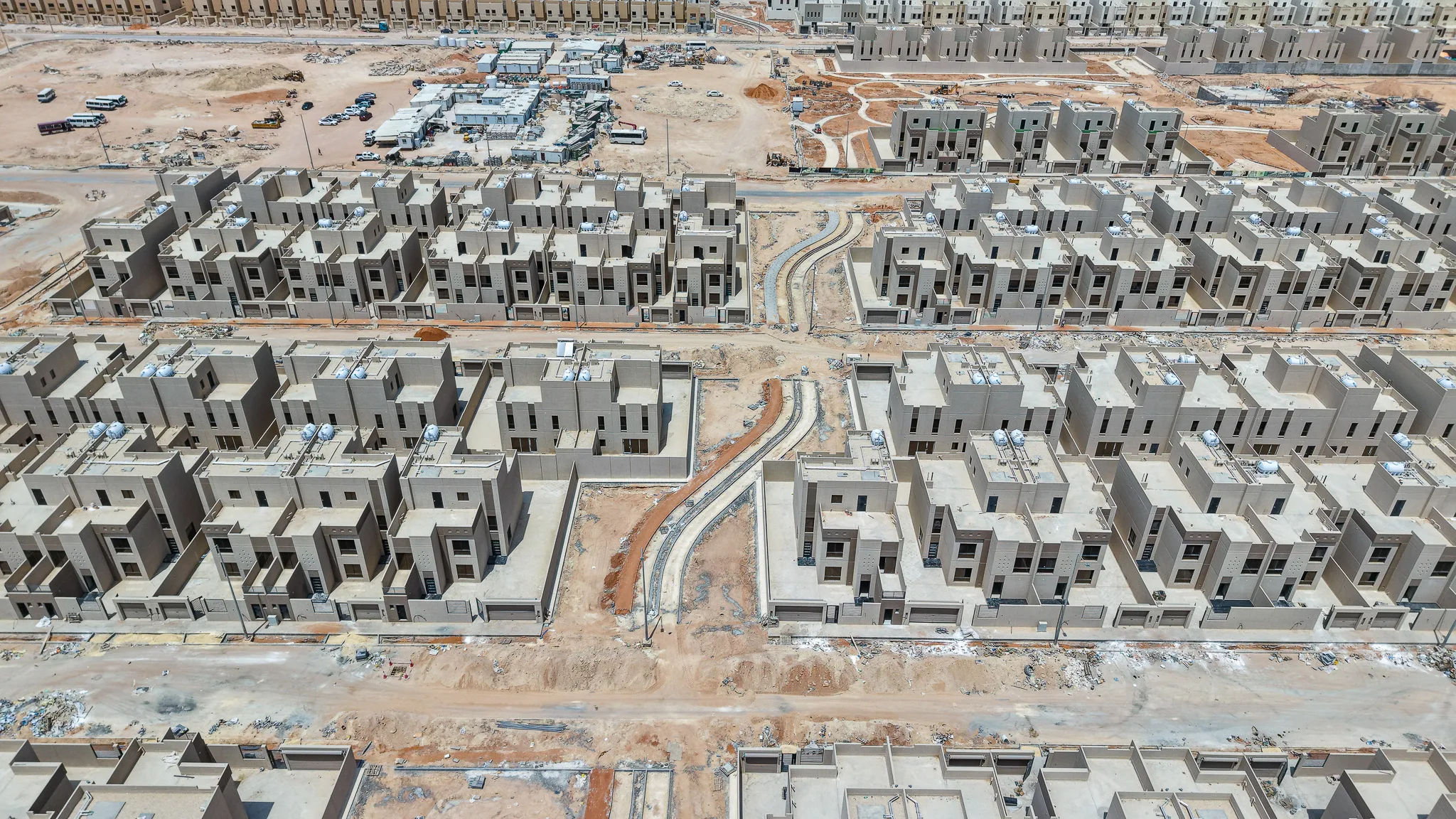

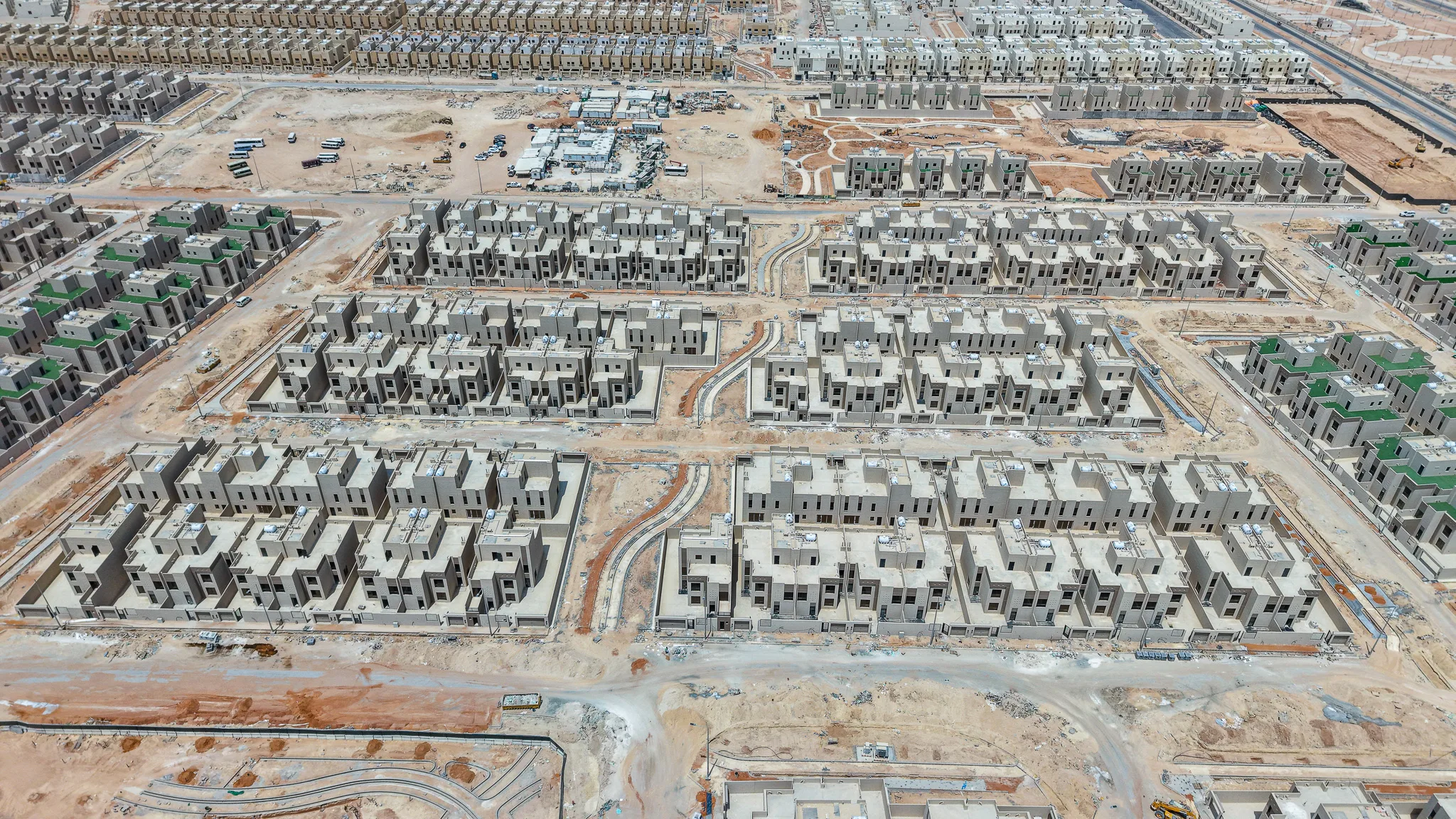

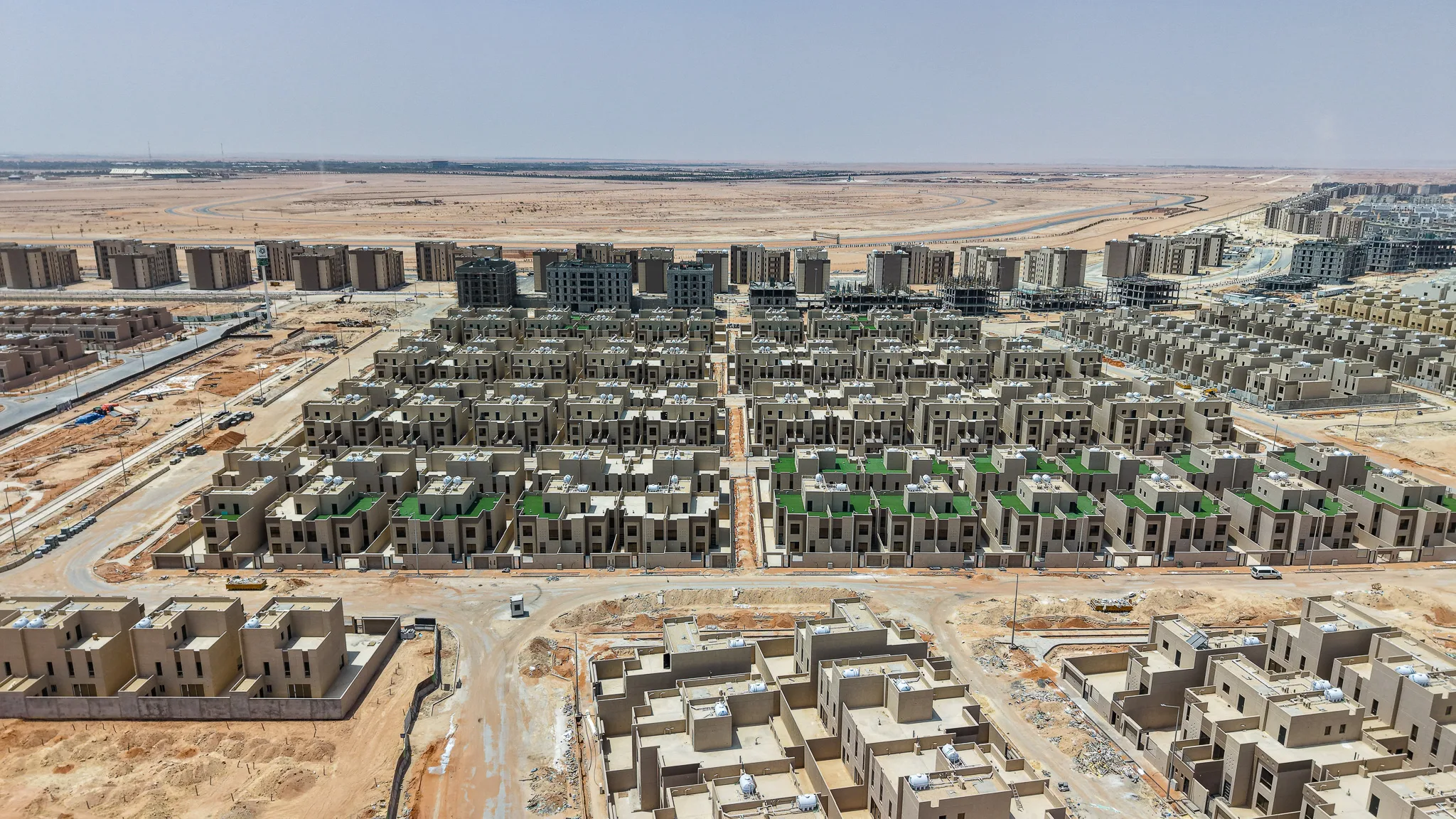

الموقع العام

استمرار أعمال التنسيق الخارجي للموقع العام، مع بقاء الأسوار والحواش مكتملة كما في الزيارة السابقة.

قراءة الإنجاز

الزيادة بنسبة 3% في أعمال التشطيب تتوافق مع الملاحظات البصرية التي تظهر استمرار العمل في التفاصيل الدقيقة للوحدات السكنية، بينما استقرت نسب الهيكل الإنشائي والأسوار عند 100% نظراً لاكتمالها الفعلي.

مقارنة بالزيارة السابقة

مقارنة بالزيارة السابقة، لا توجد تغييرات جوهرية في الهيكل الإنشائي أو الأسوار، بينما يظهر تقدم طفيف وتراكمي في أعمال التشطيبات الخارجية وتجهيز الموقع العام.

المراحل القادمة المتوقعة

الانتهاء من أعمال التشطيبات النهائية، البدء في أعمال الرصف النهائية للطرق الداخلية، وتجهيز الموقع للتسليم النهائي.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/3 مكتملمتوسط ▲ +1%
الهيكل الانشائي
0%
الأسوار والحواش
0%
أعمال التشطيب▲ +3%
0%

Site (360)

ثلاثي الابعاد

الموقع العام

صور درون

النماذج

A1

A2

A3

B1

B2

C1

مشاركةتواصل عبر واتساب
