21 سبتمبر 2026
الفرسان
93%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة
الفيديو الرئيسي
التقرير الهندسي
شهد المشروع تقدماً ملحوظاً في أعمال التشطيبات الداخلية والخارجية، حيث وصلت نسبة الإنجاز الكلي إلى 93%. تم الانتهاء بالكامل من الهيكل الإنشائي والأسوار، مع تركيز الجهود الحالية على إنهاء التشطيبات النهائية للوحدات السكنية.
التغيّرات المرصودة

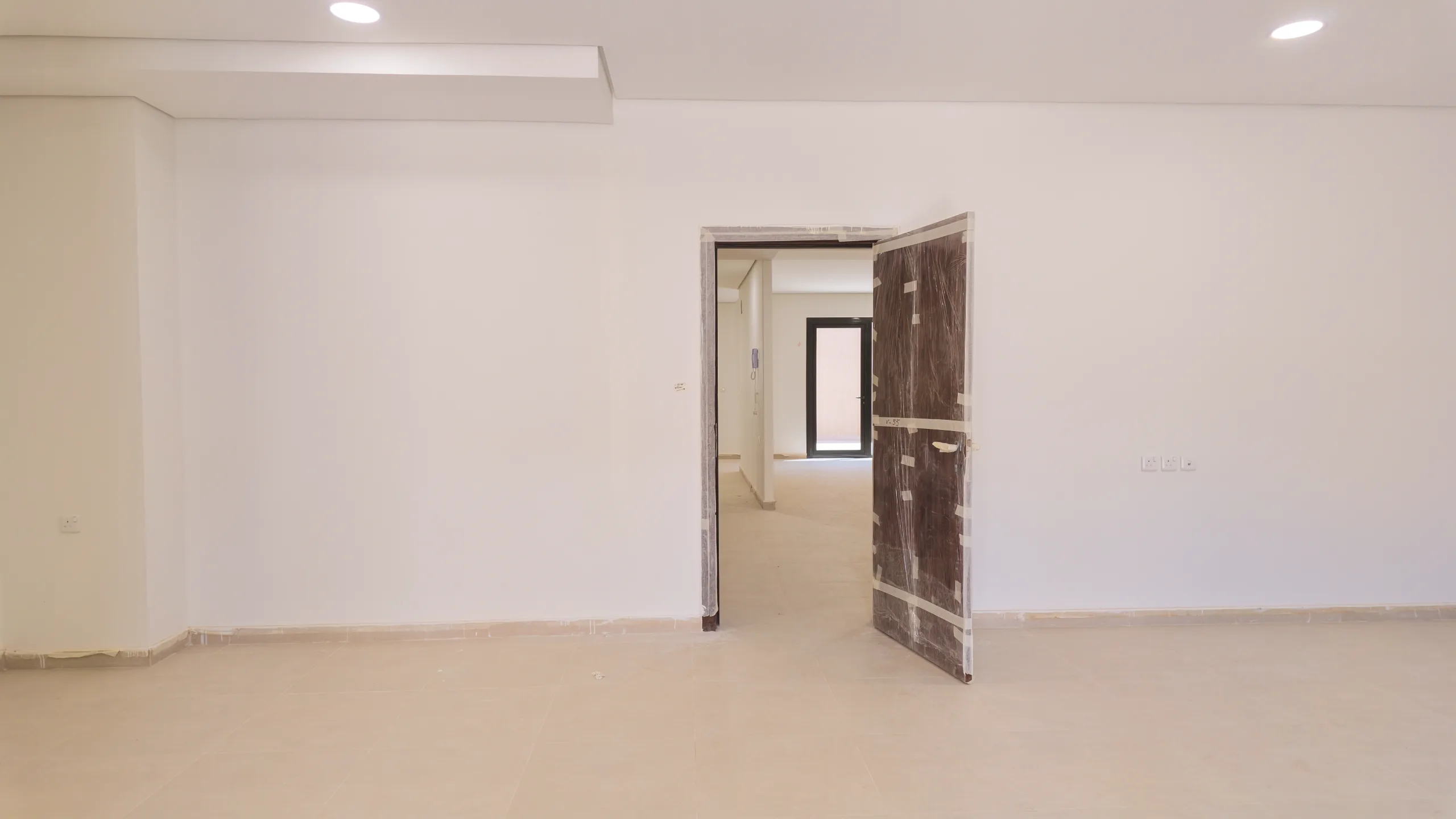

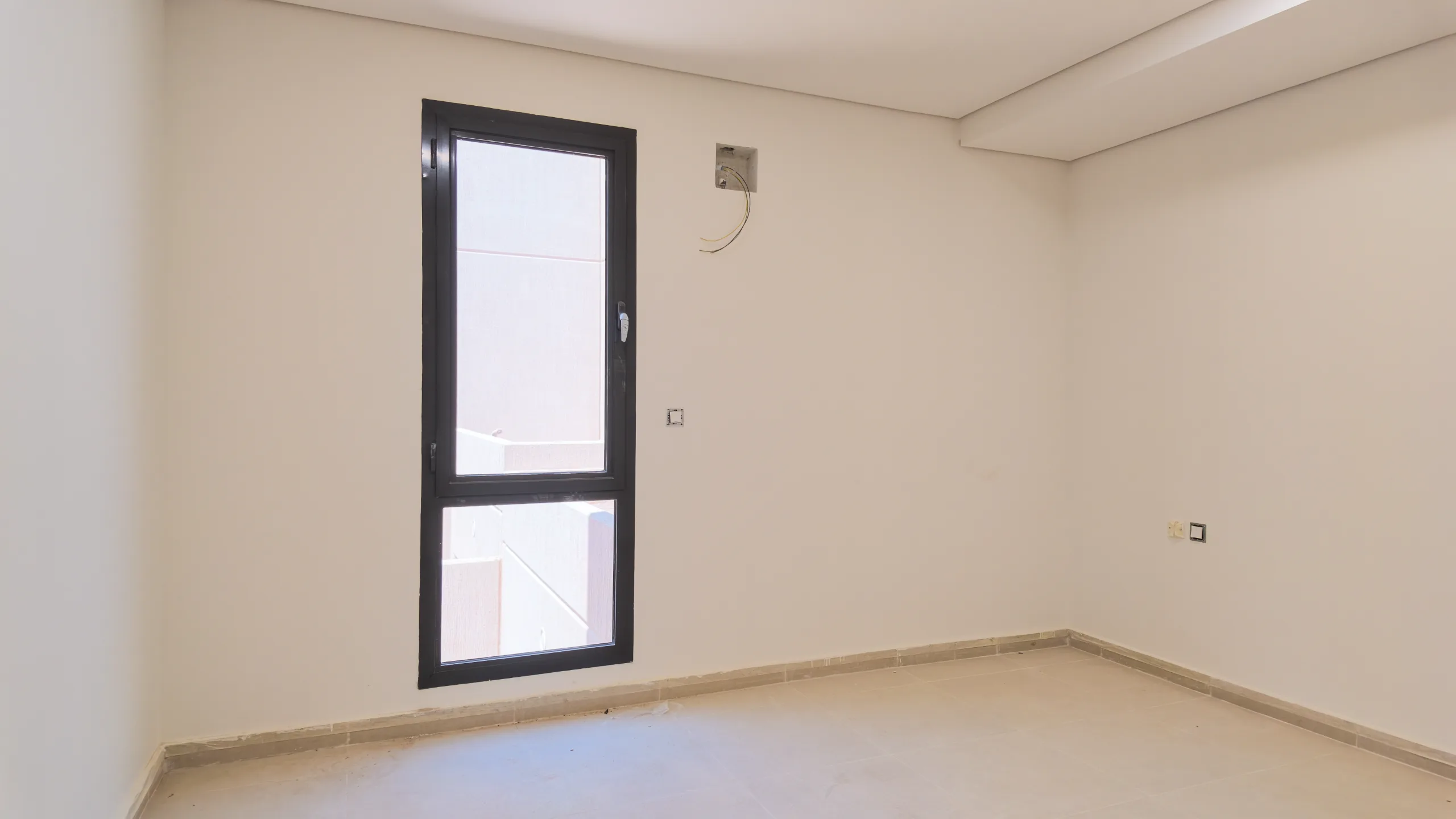

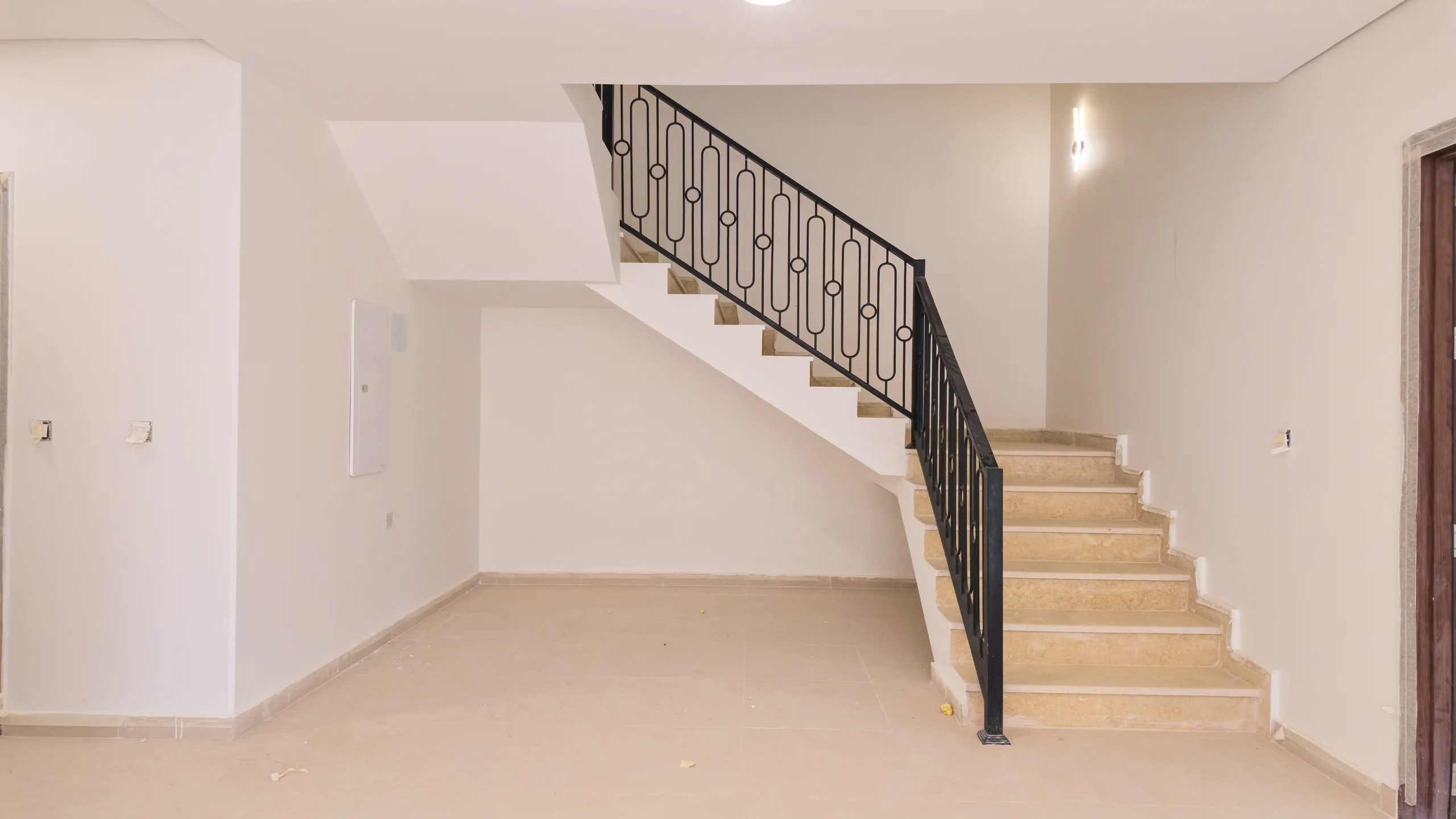

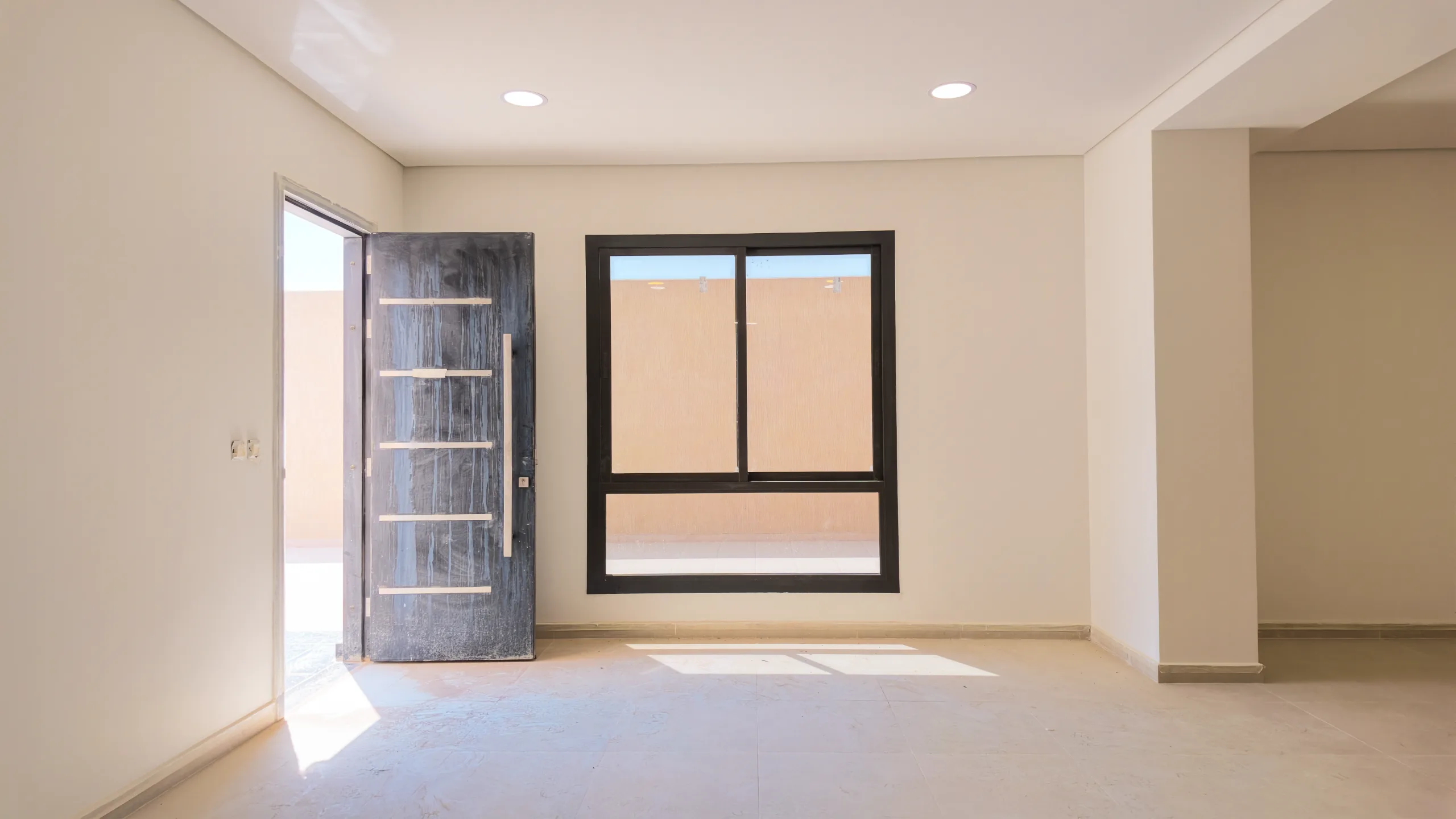

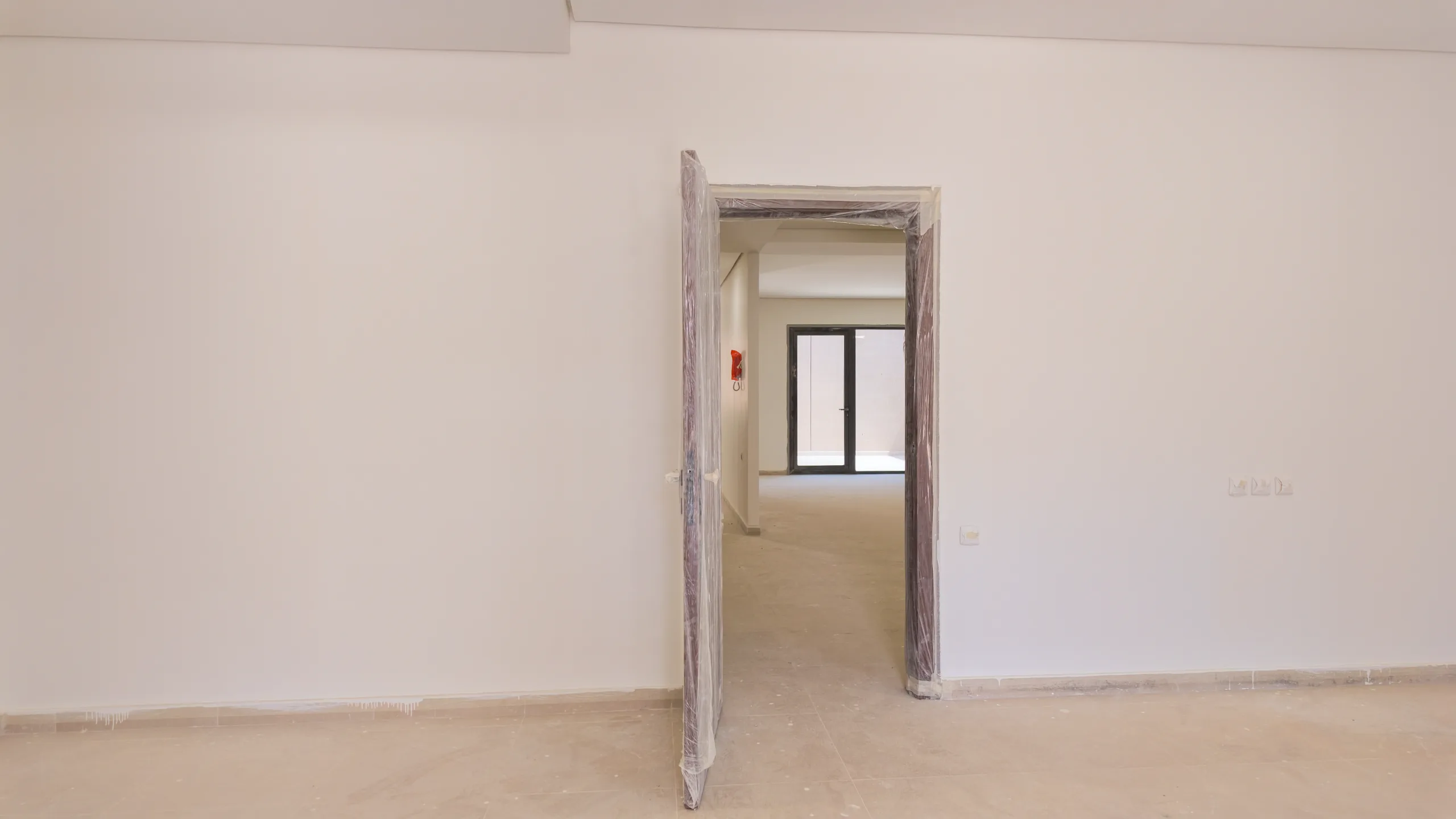

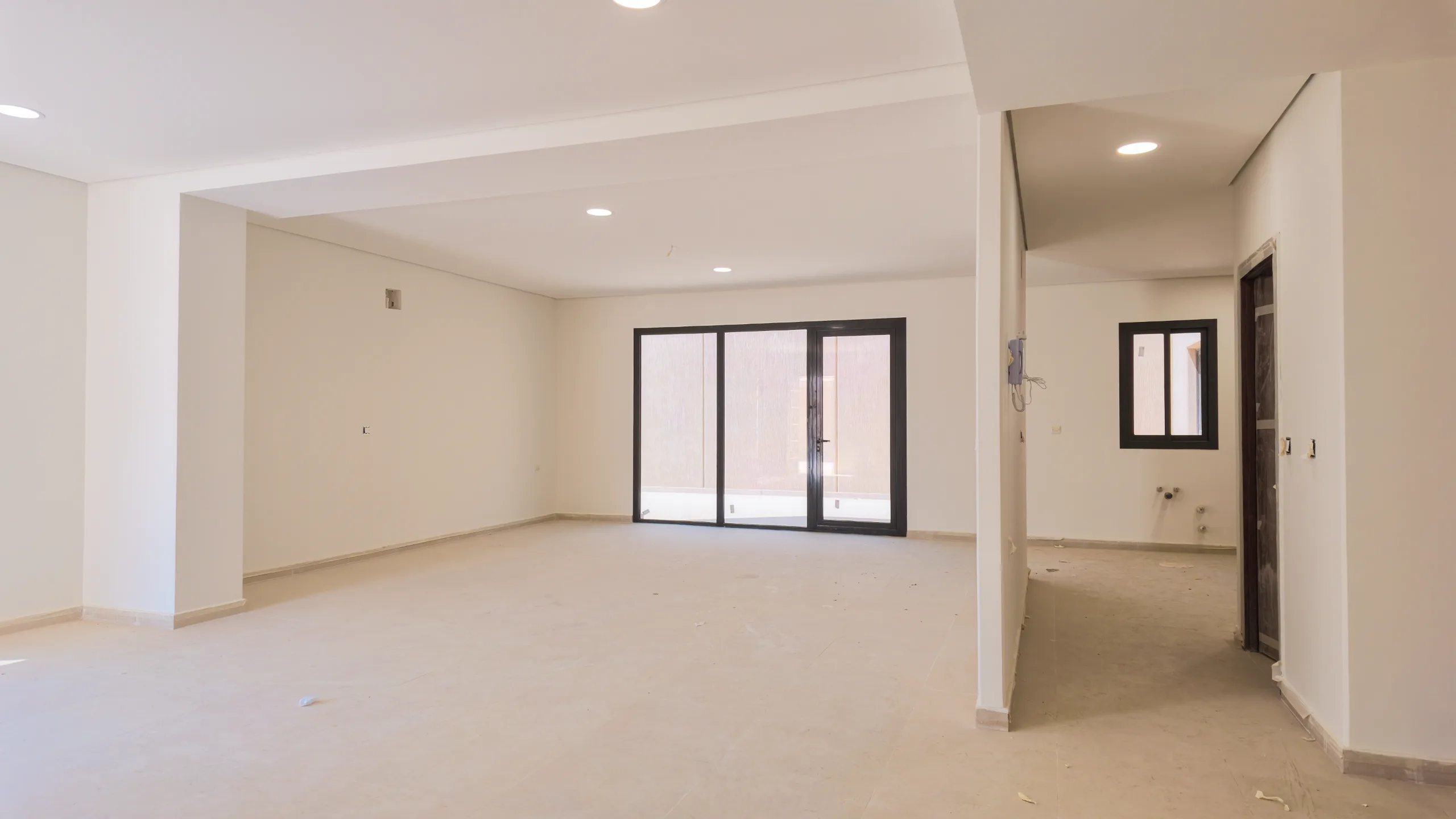

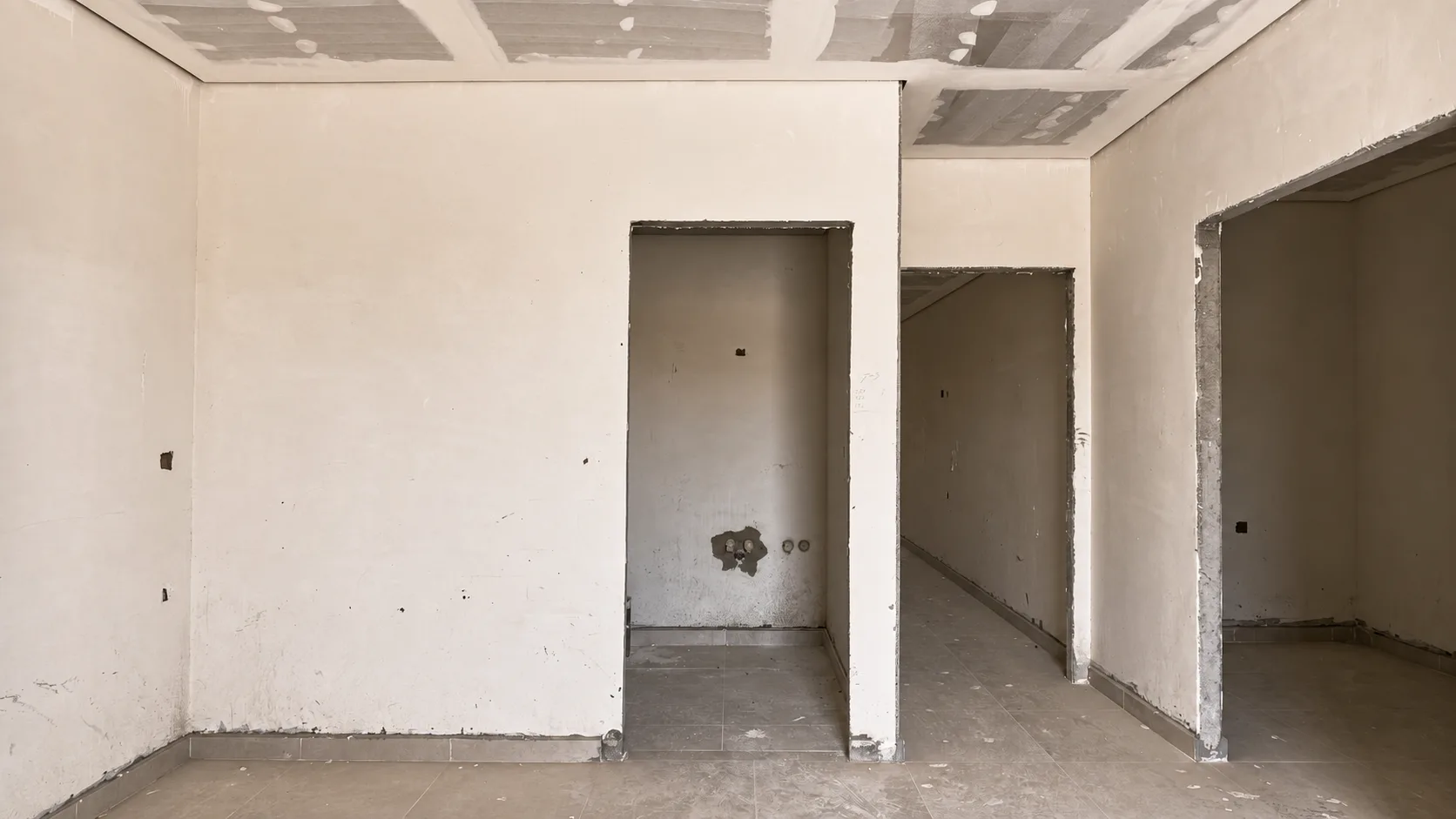

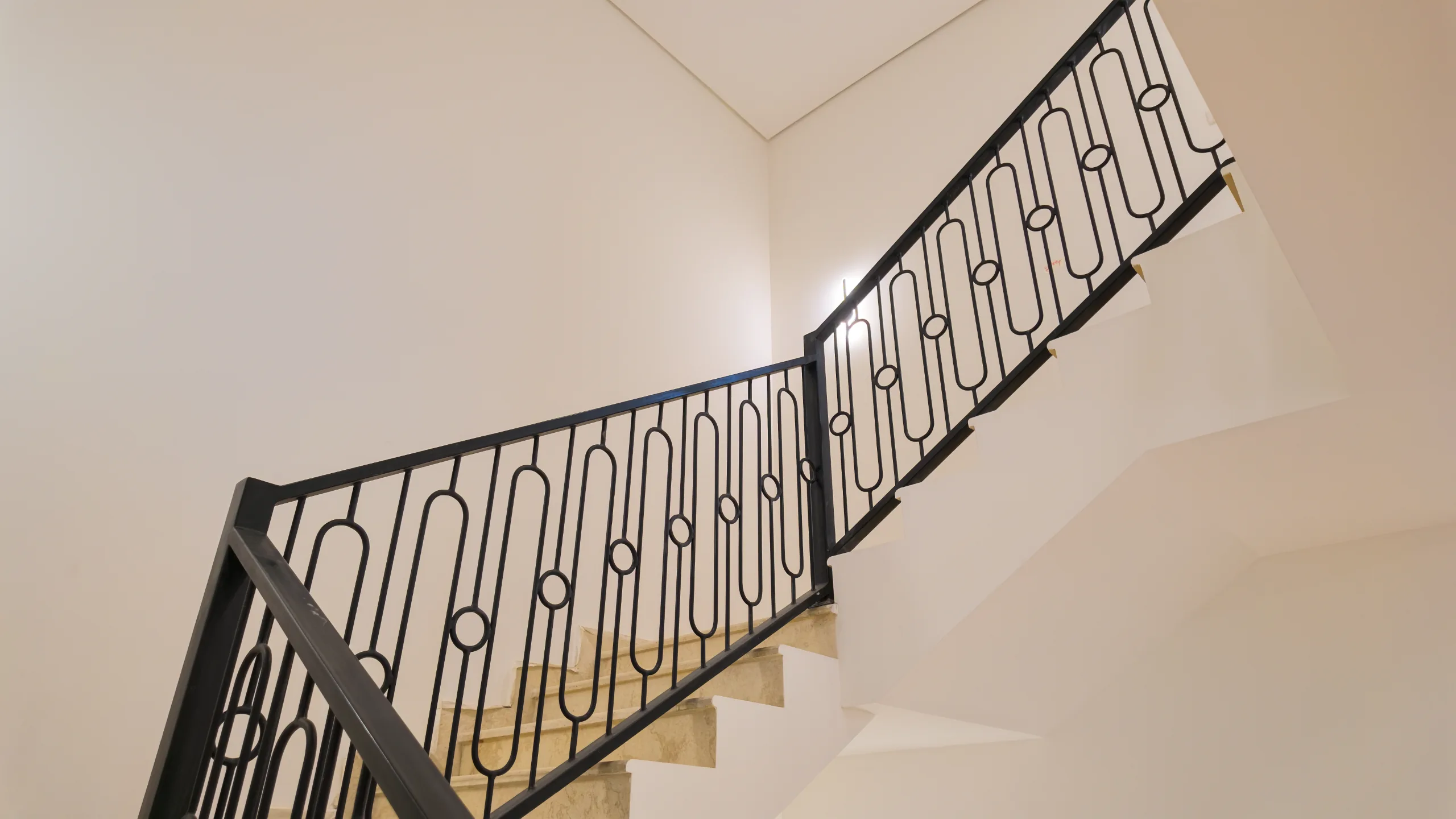

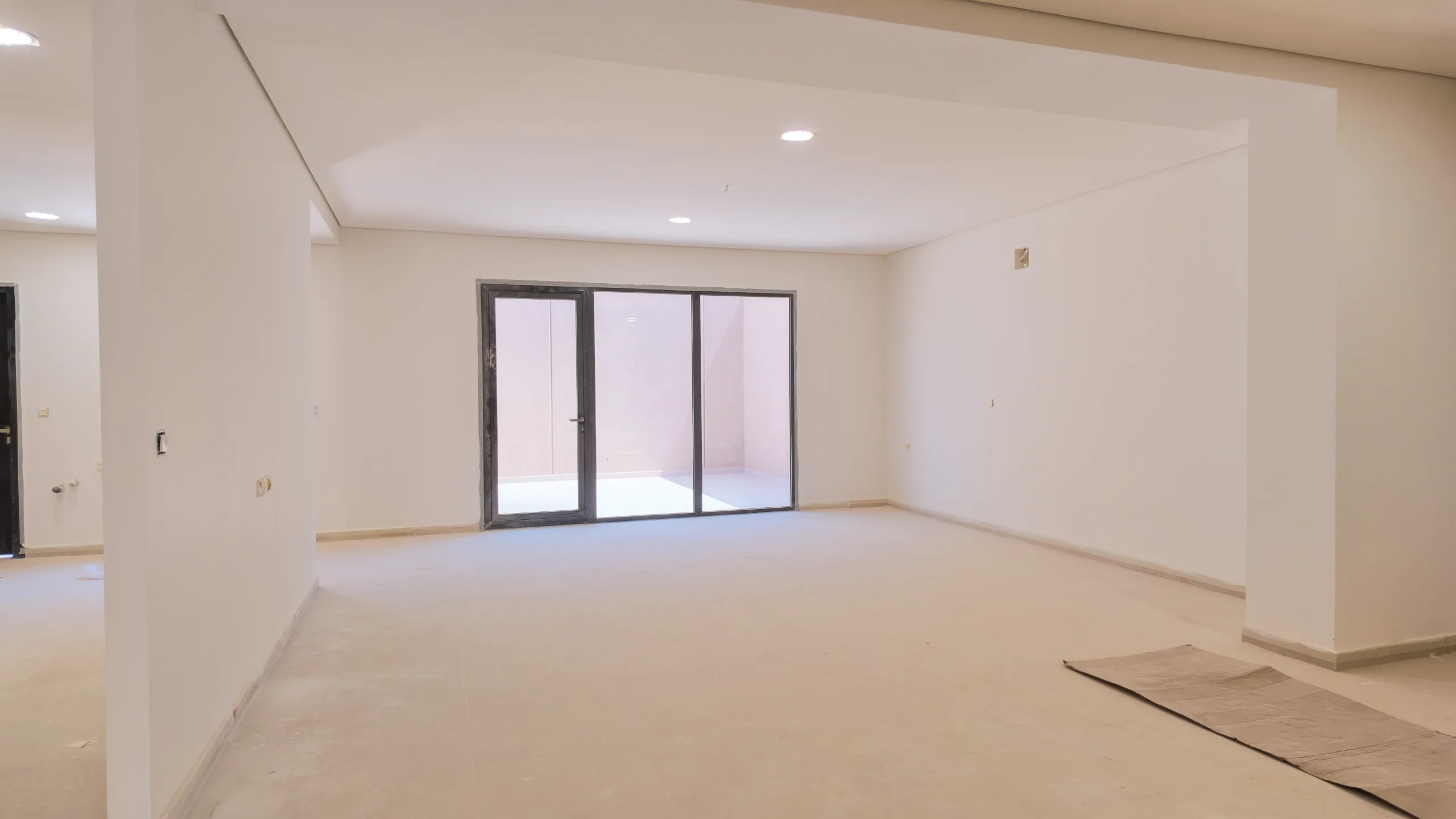

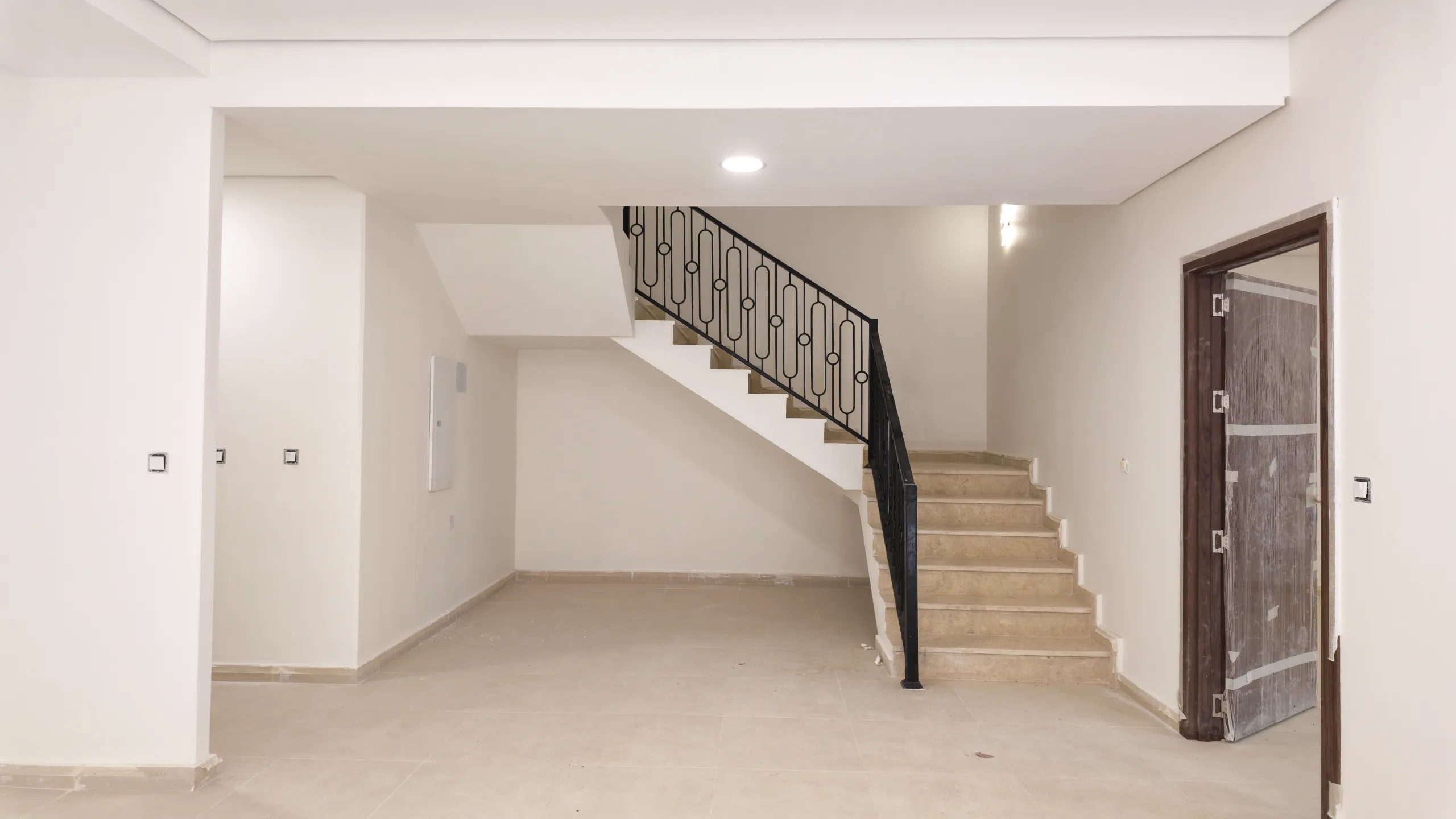

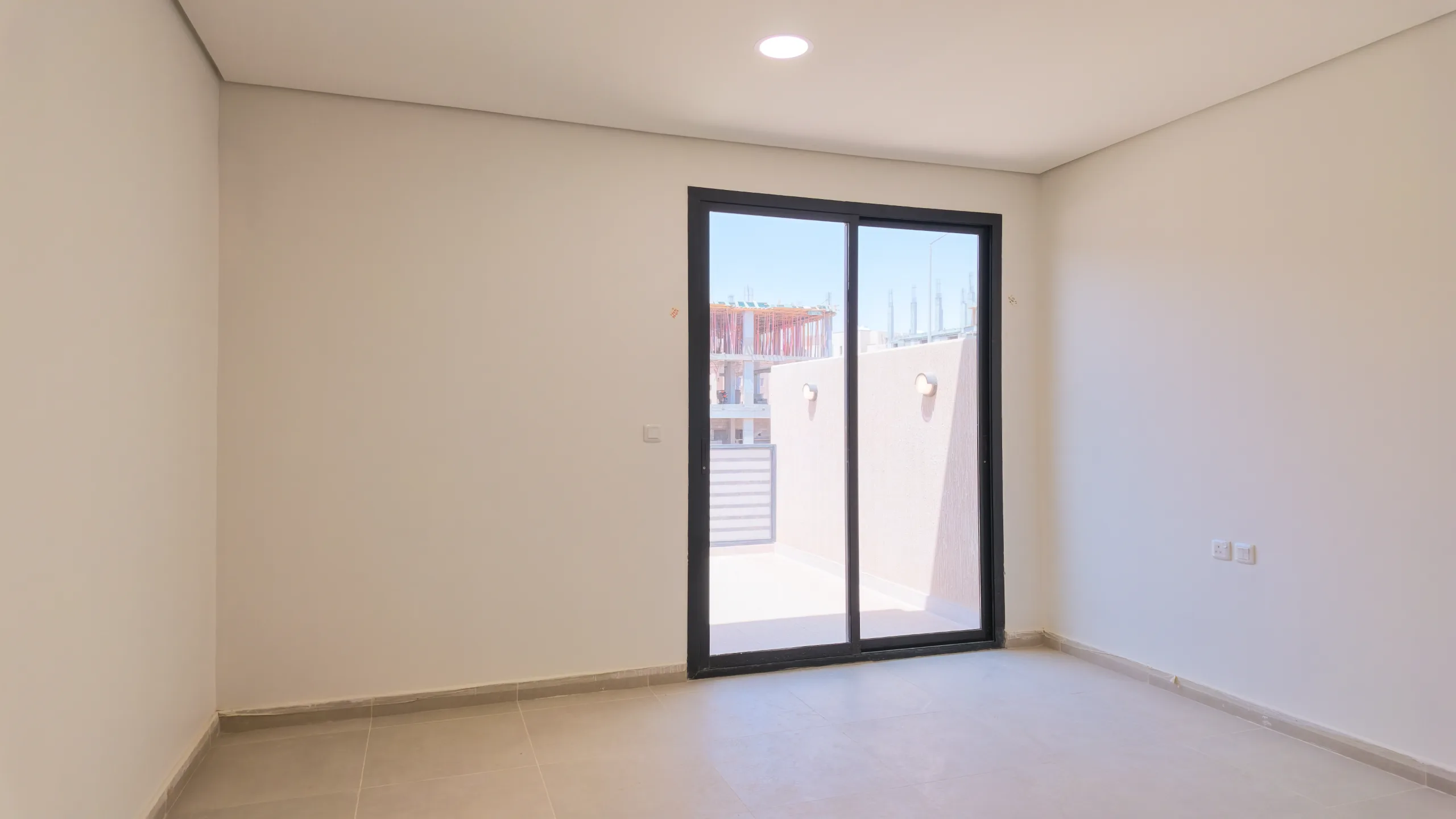

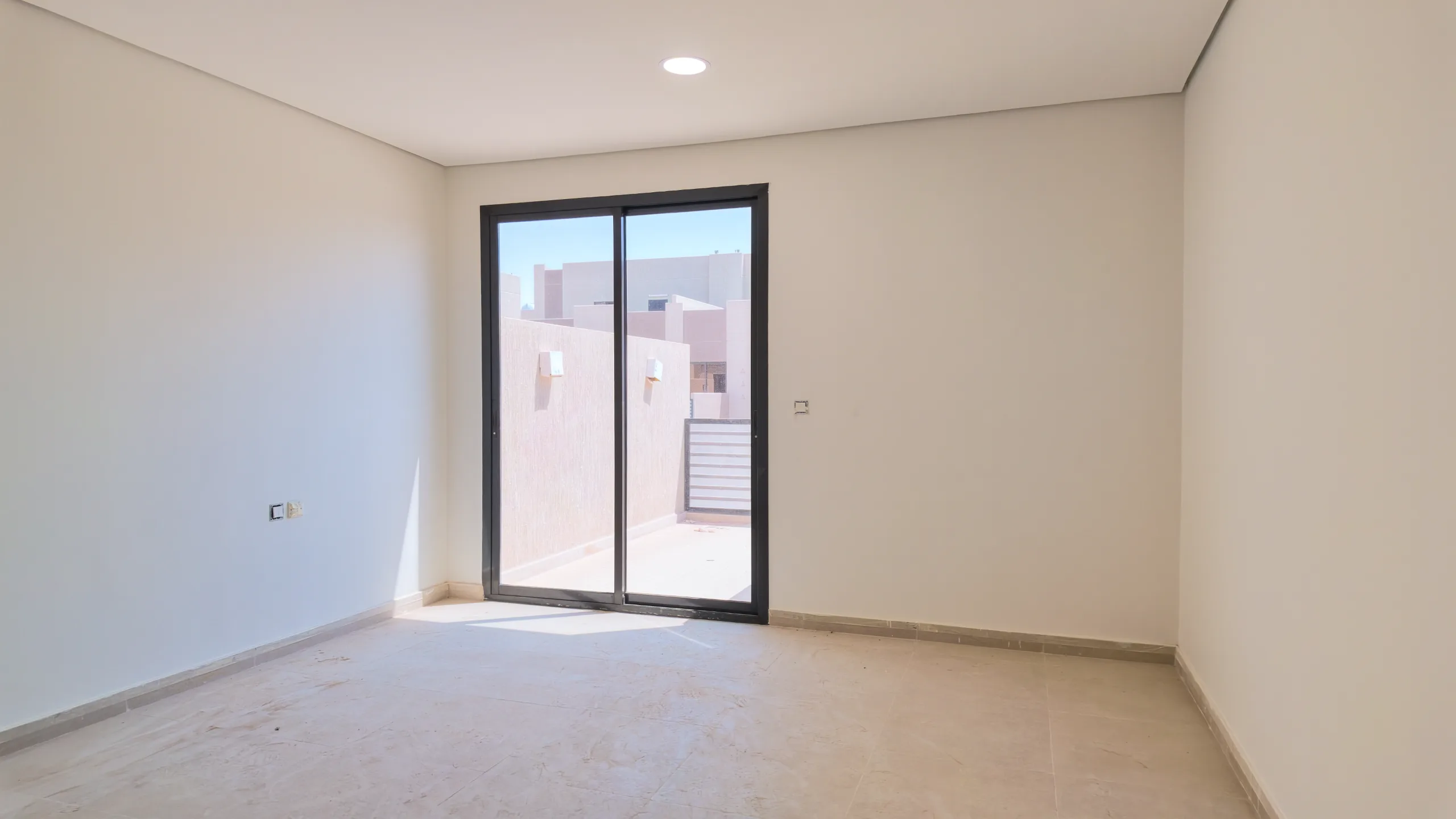

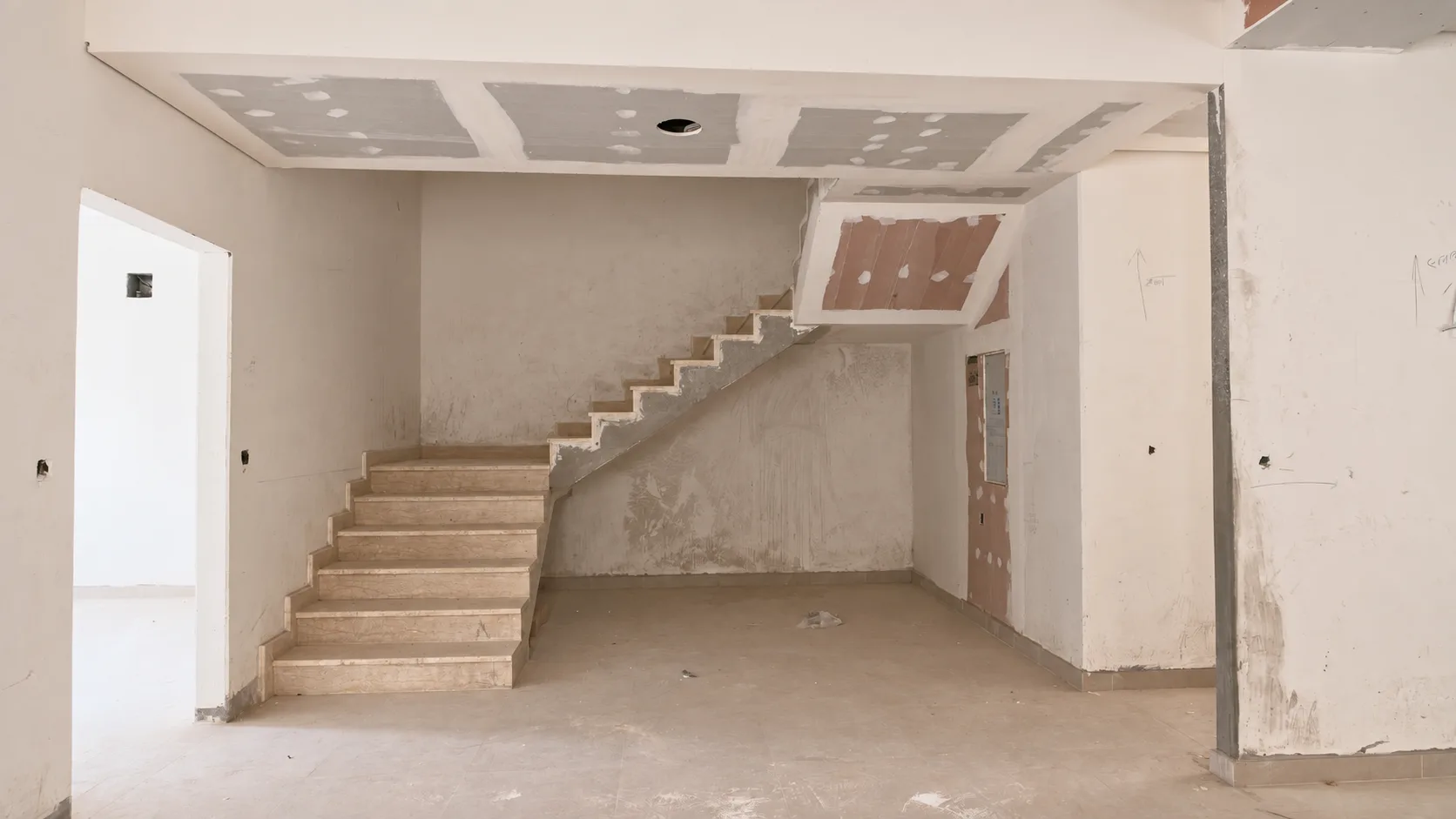

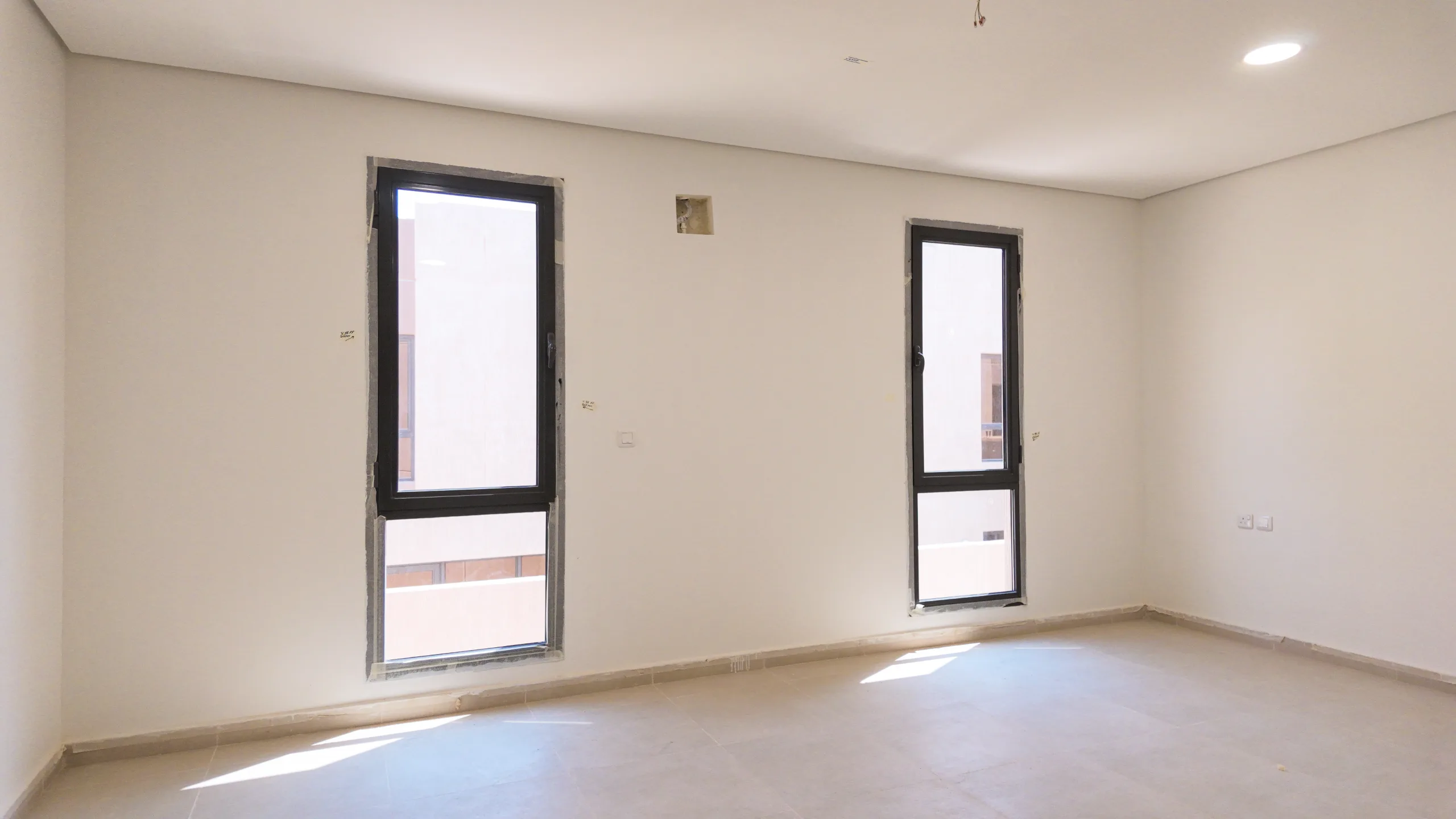

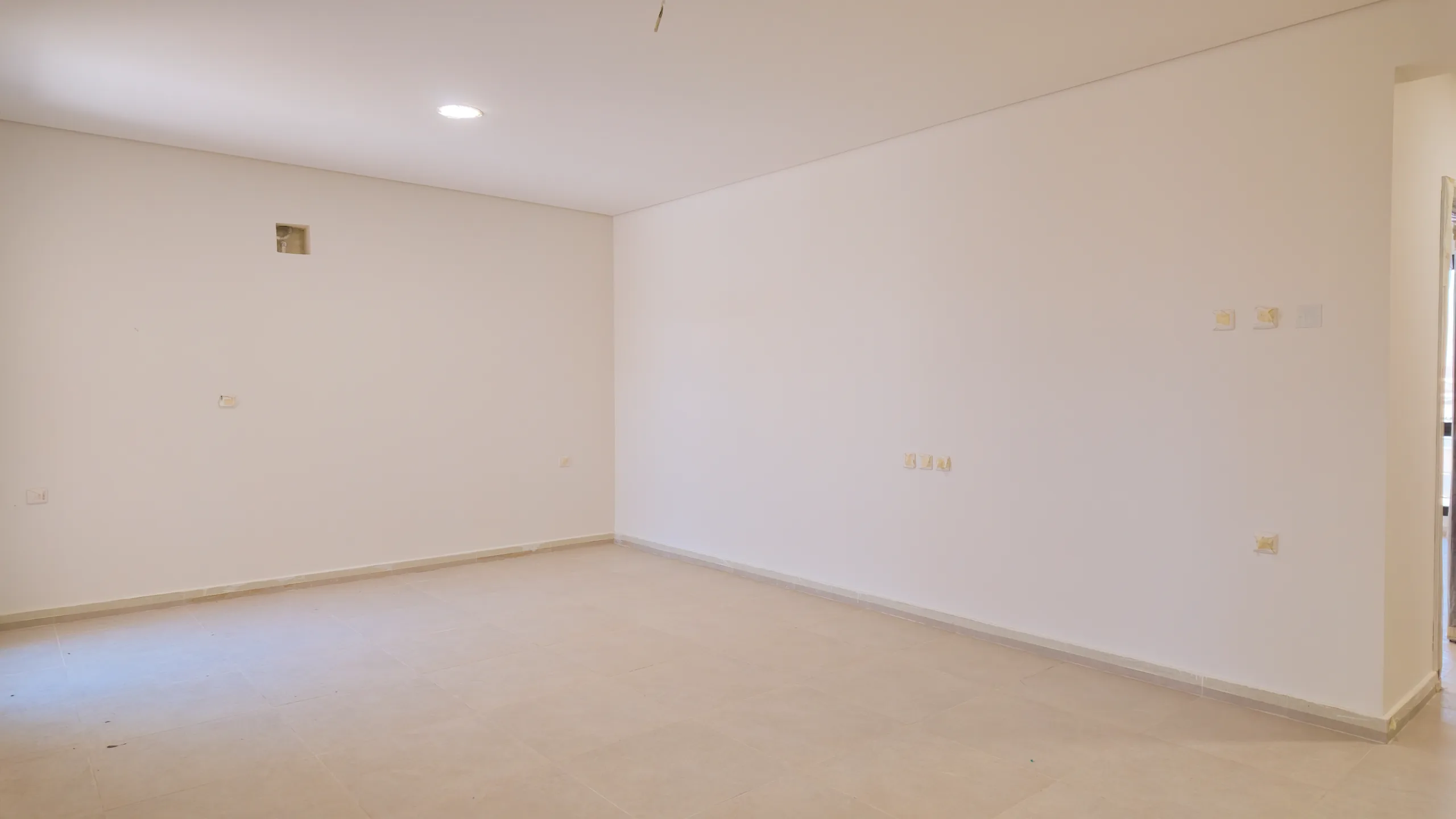

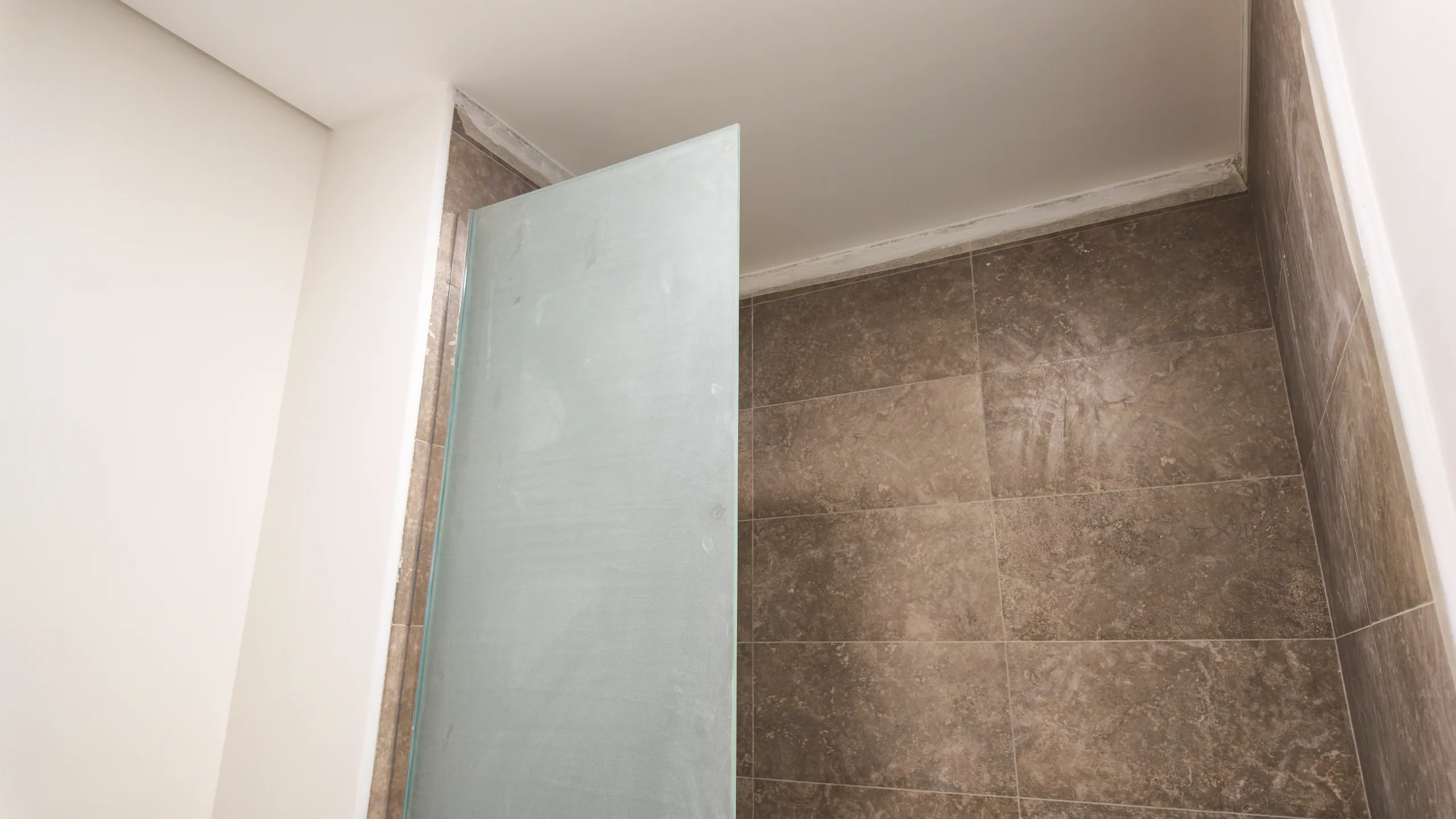

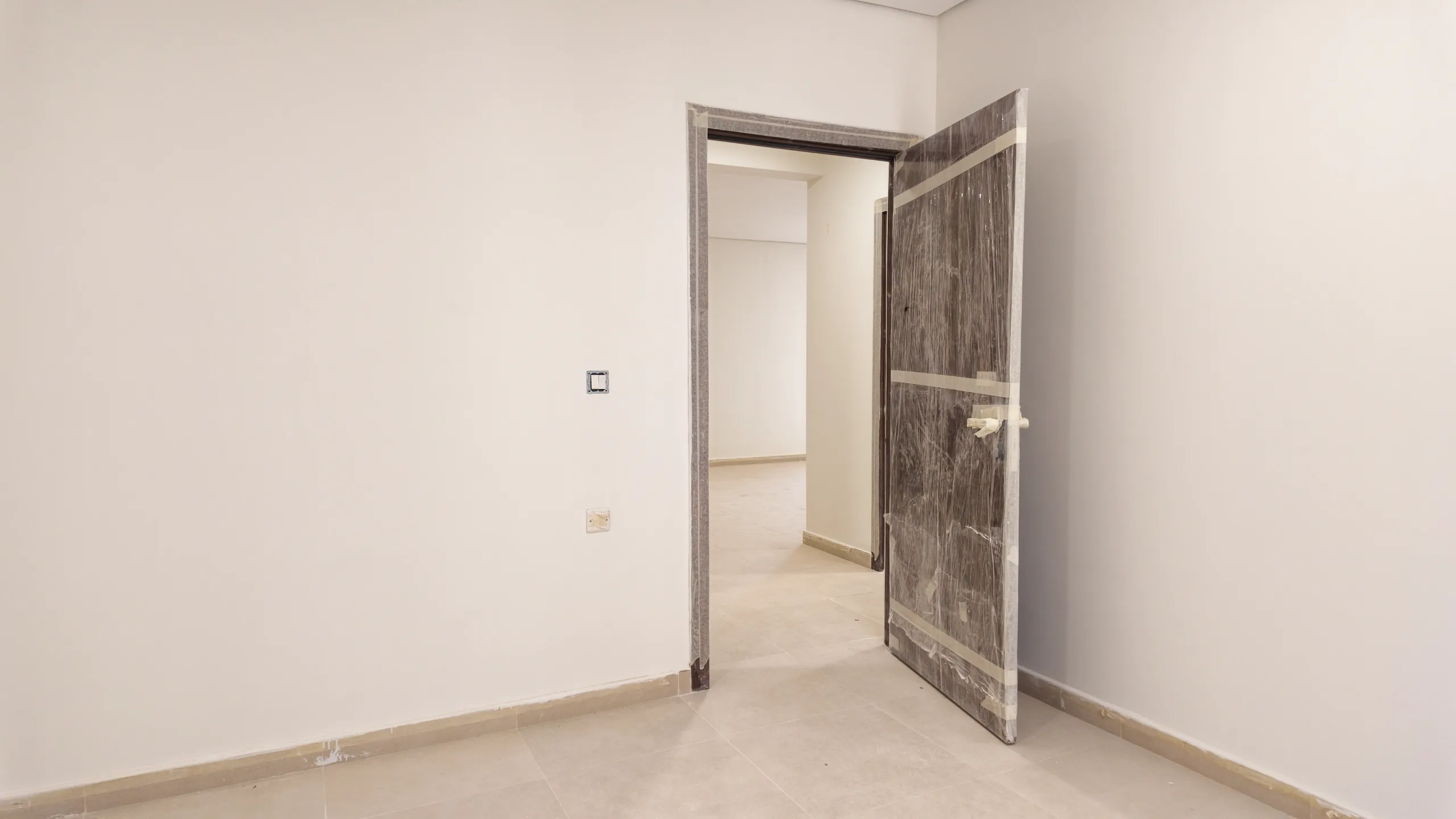

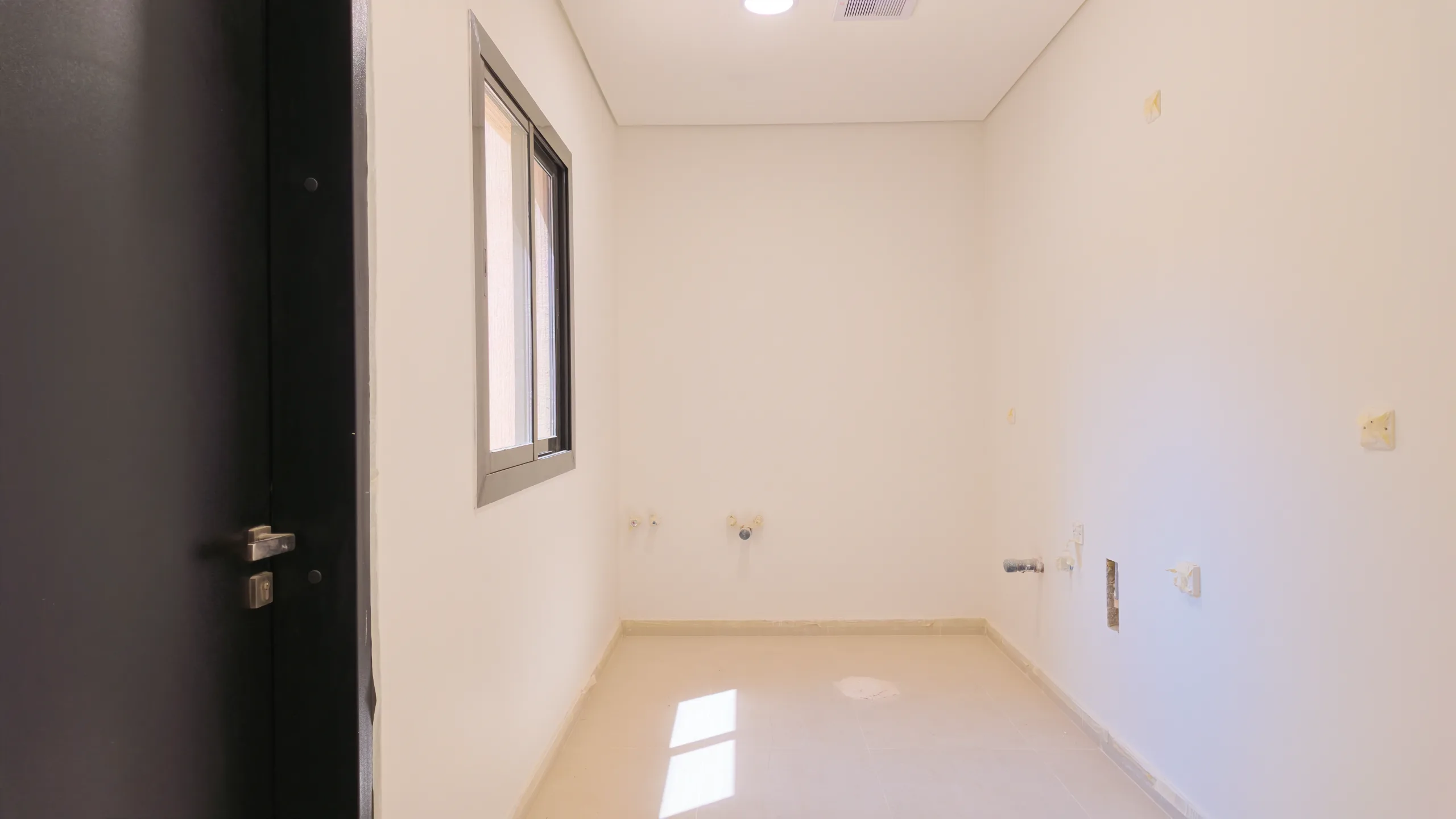

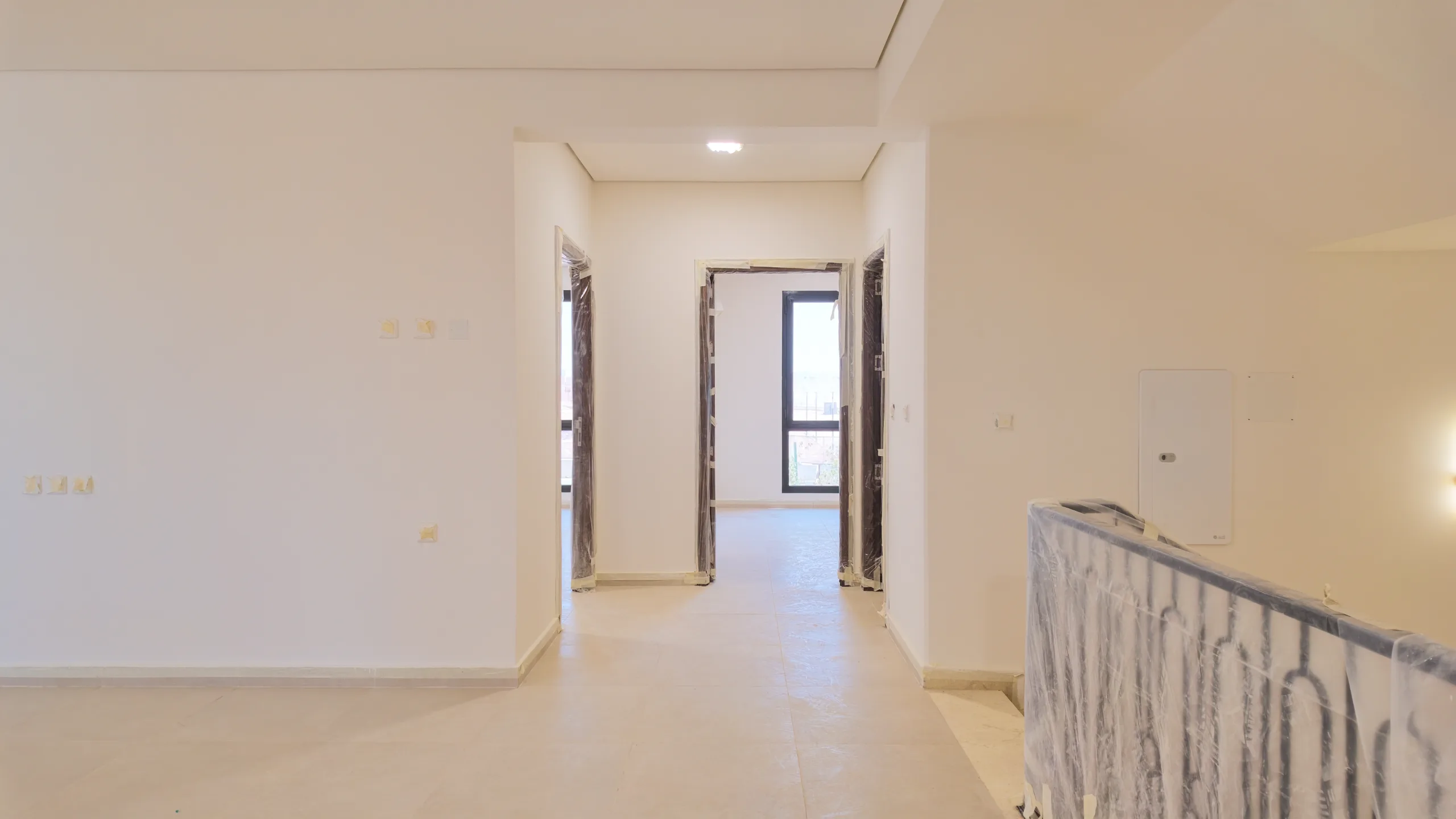

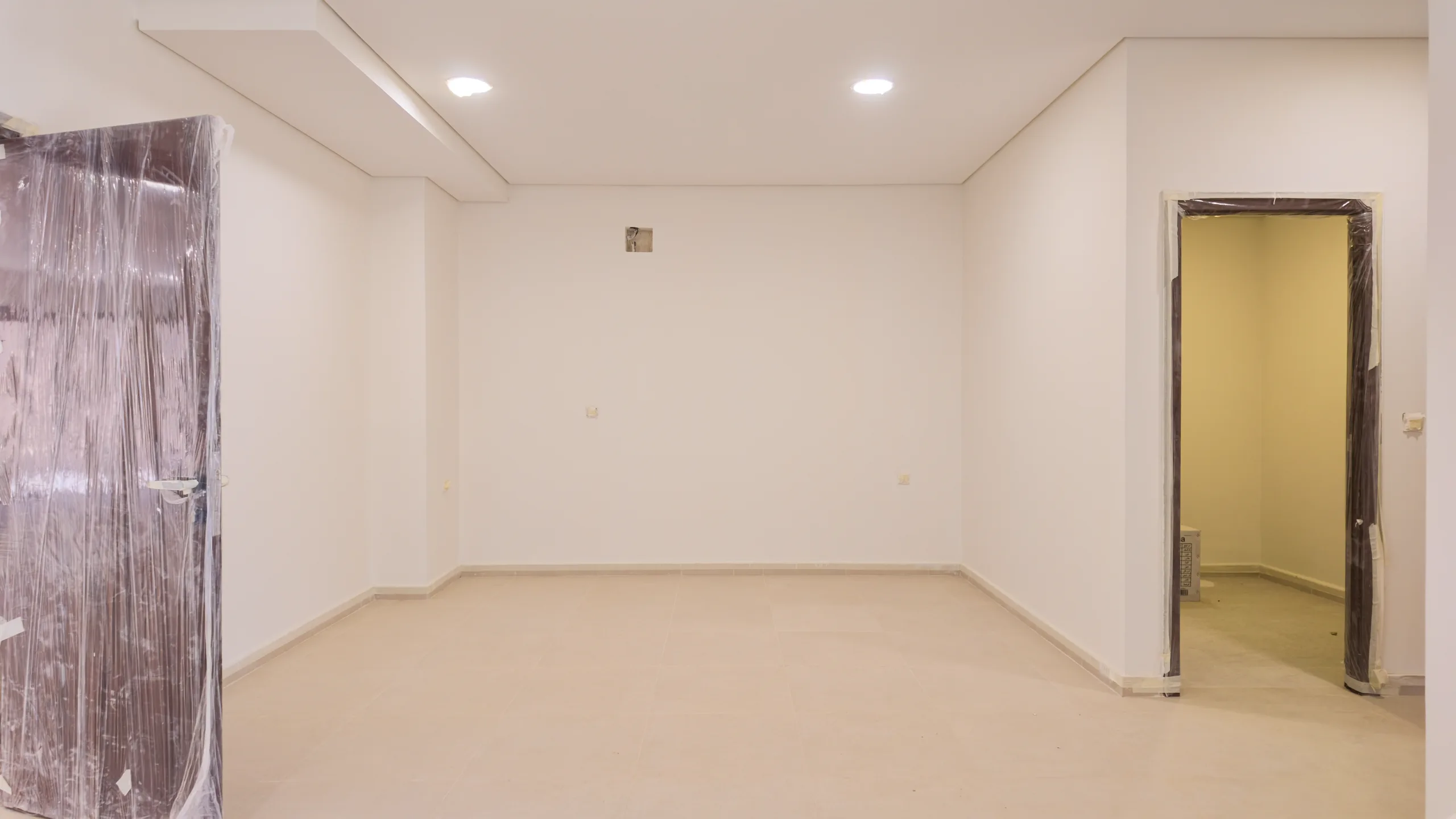

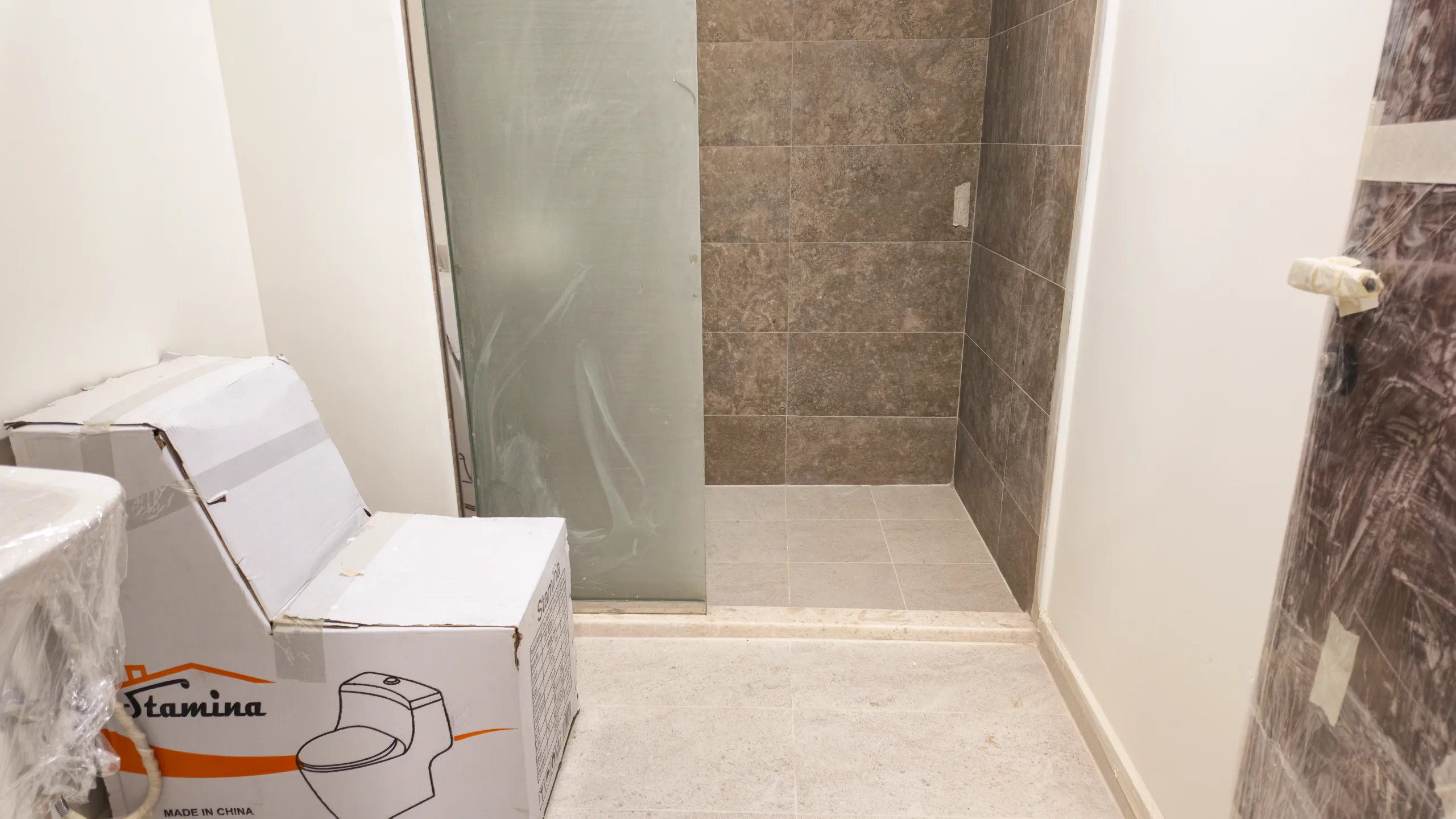

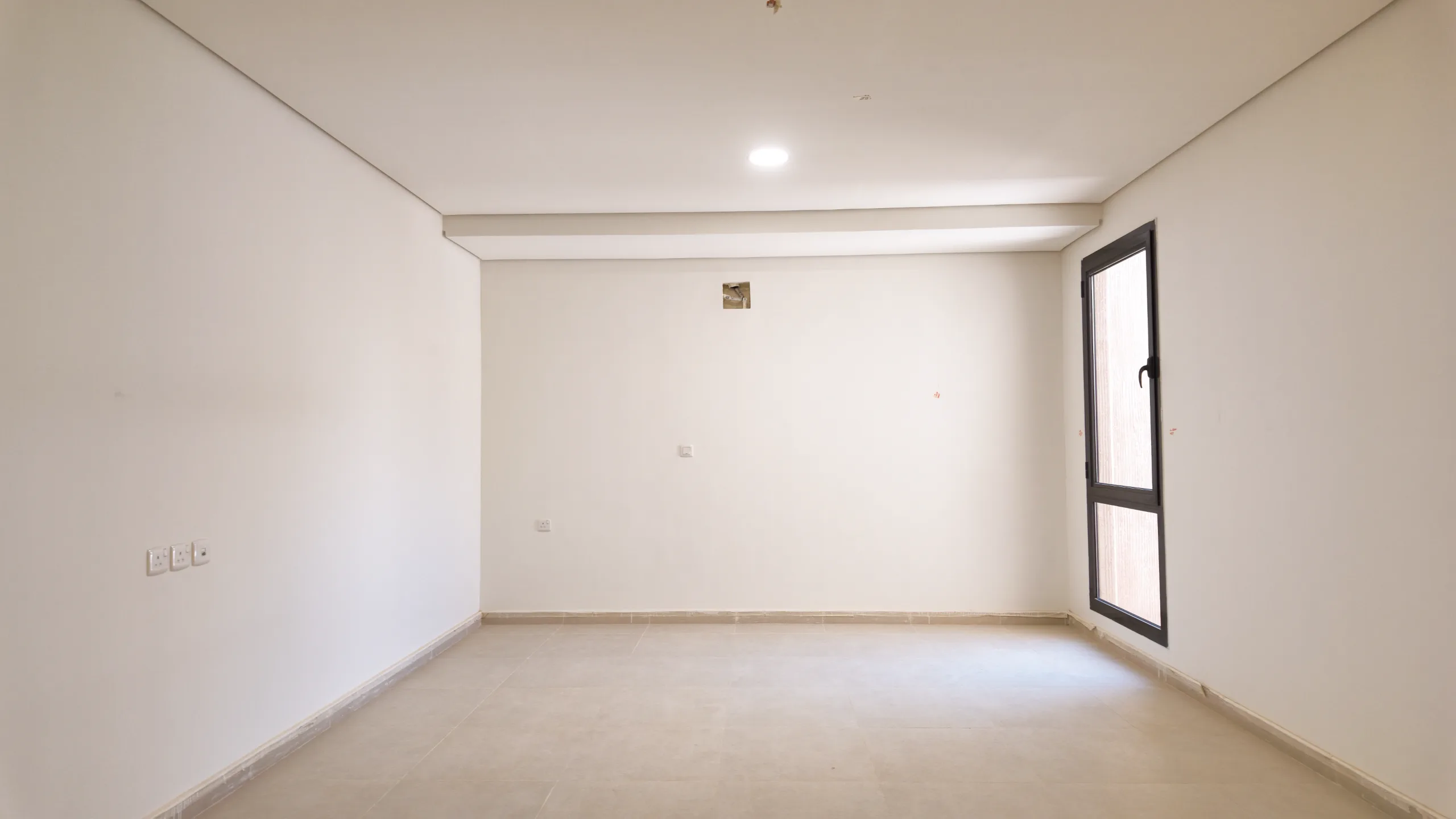

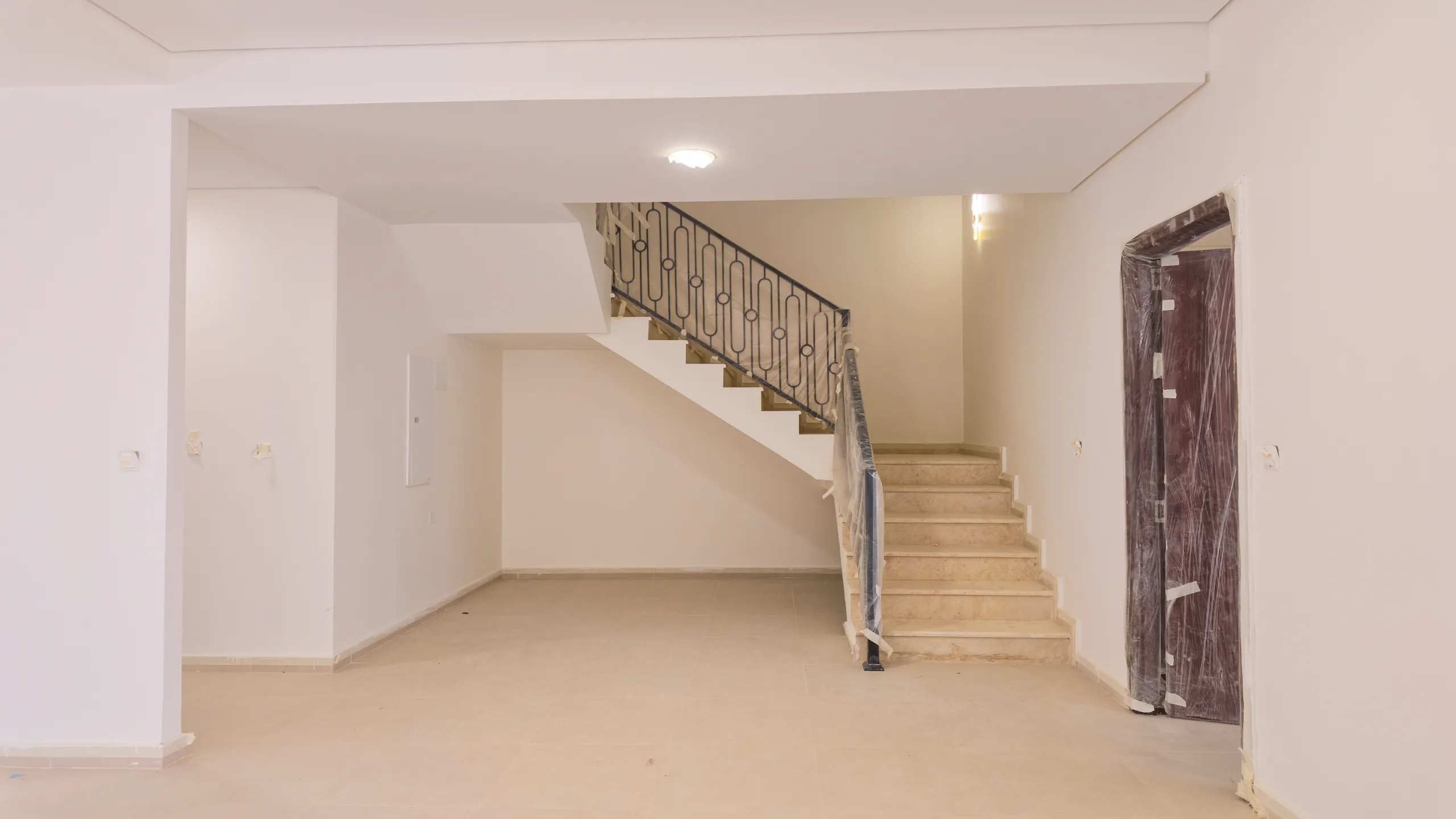

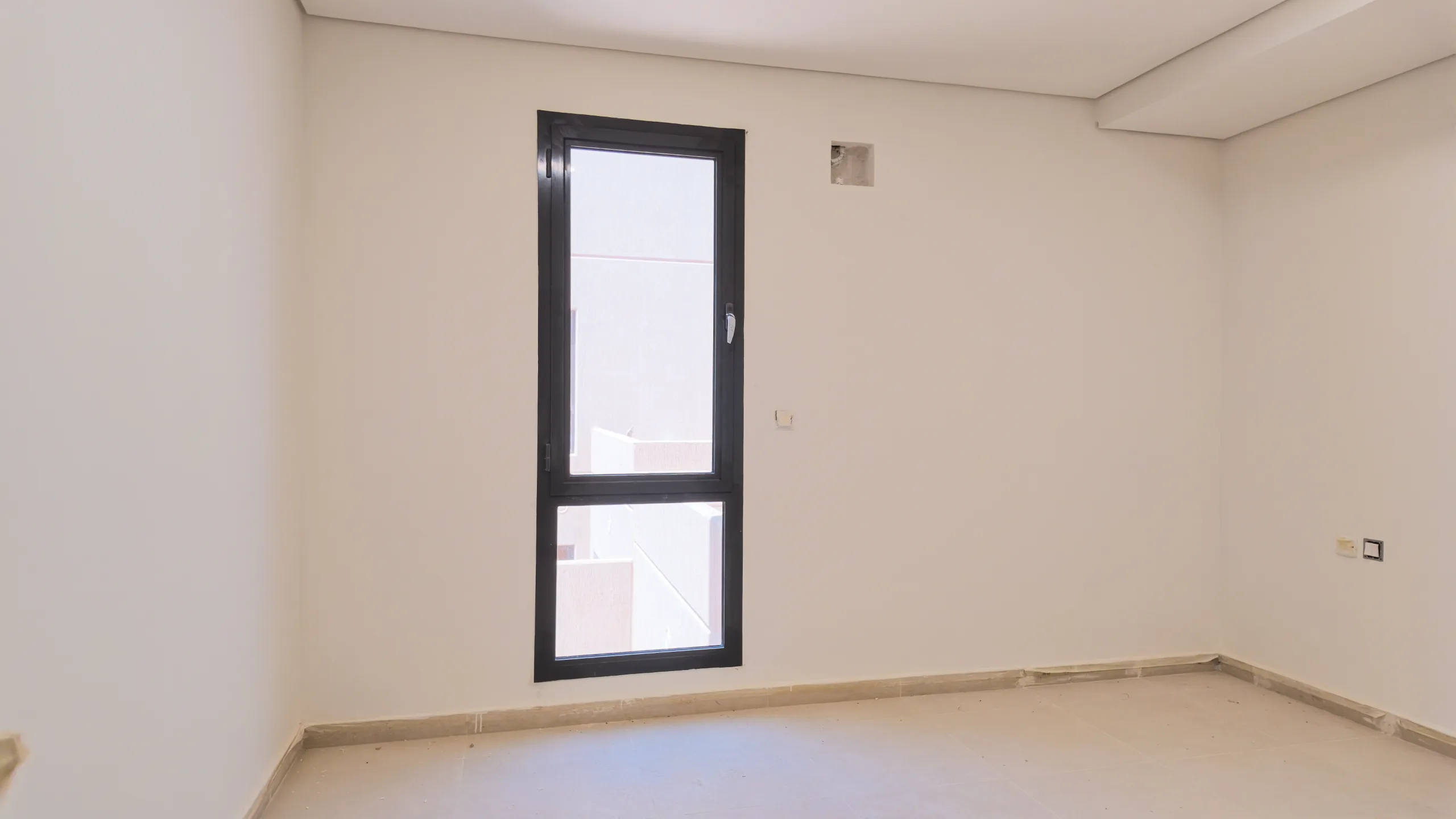

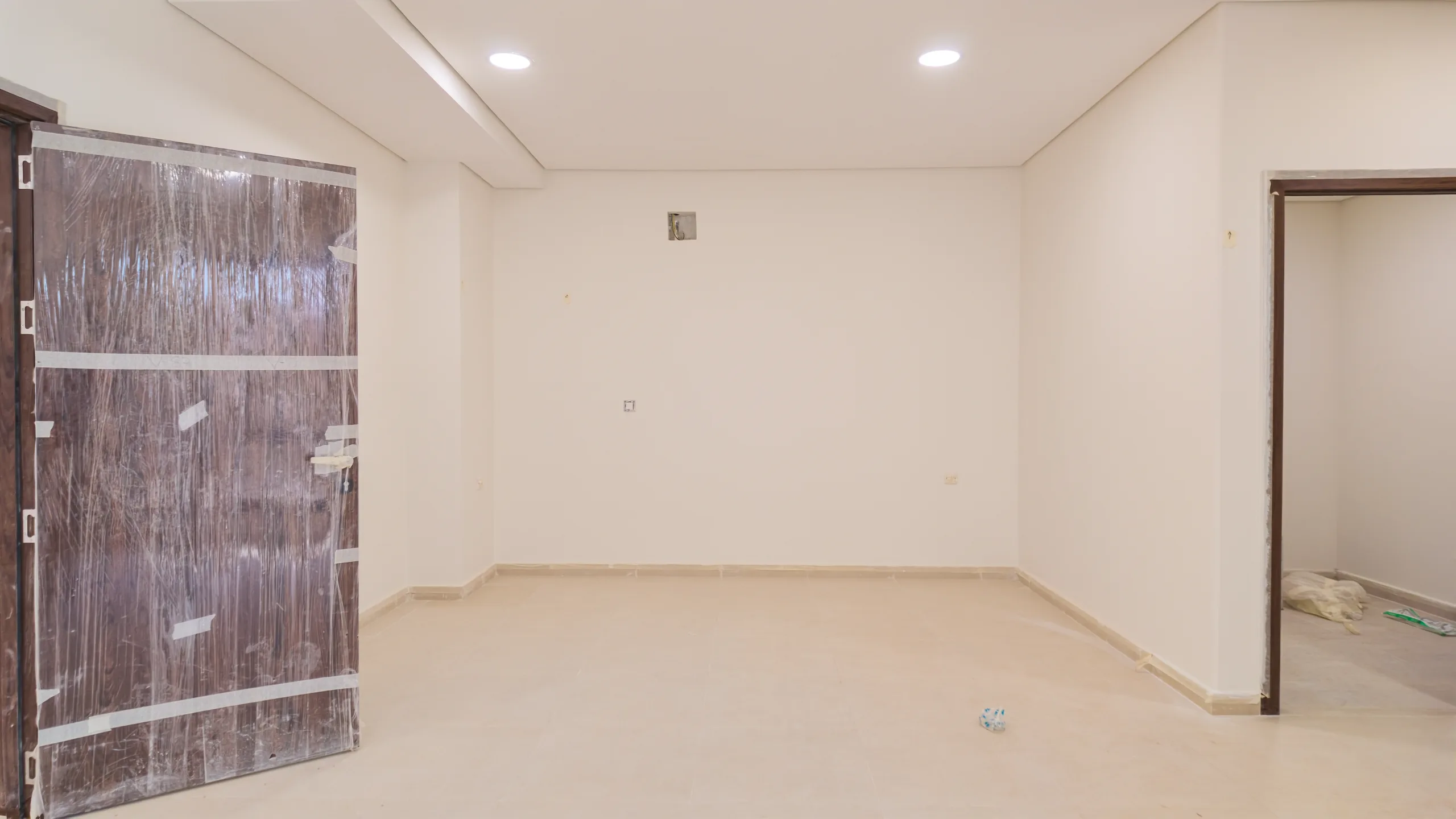

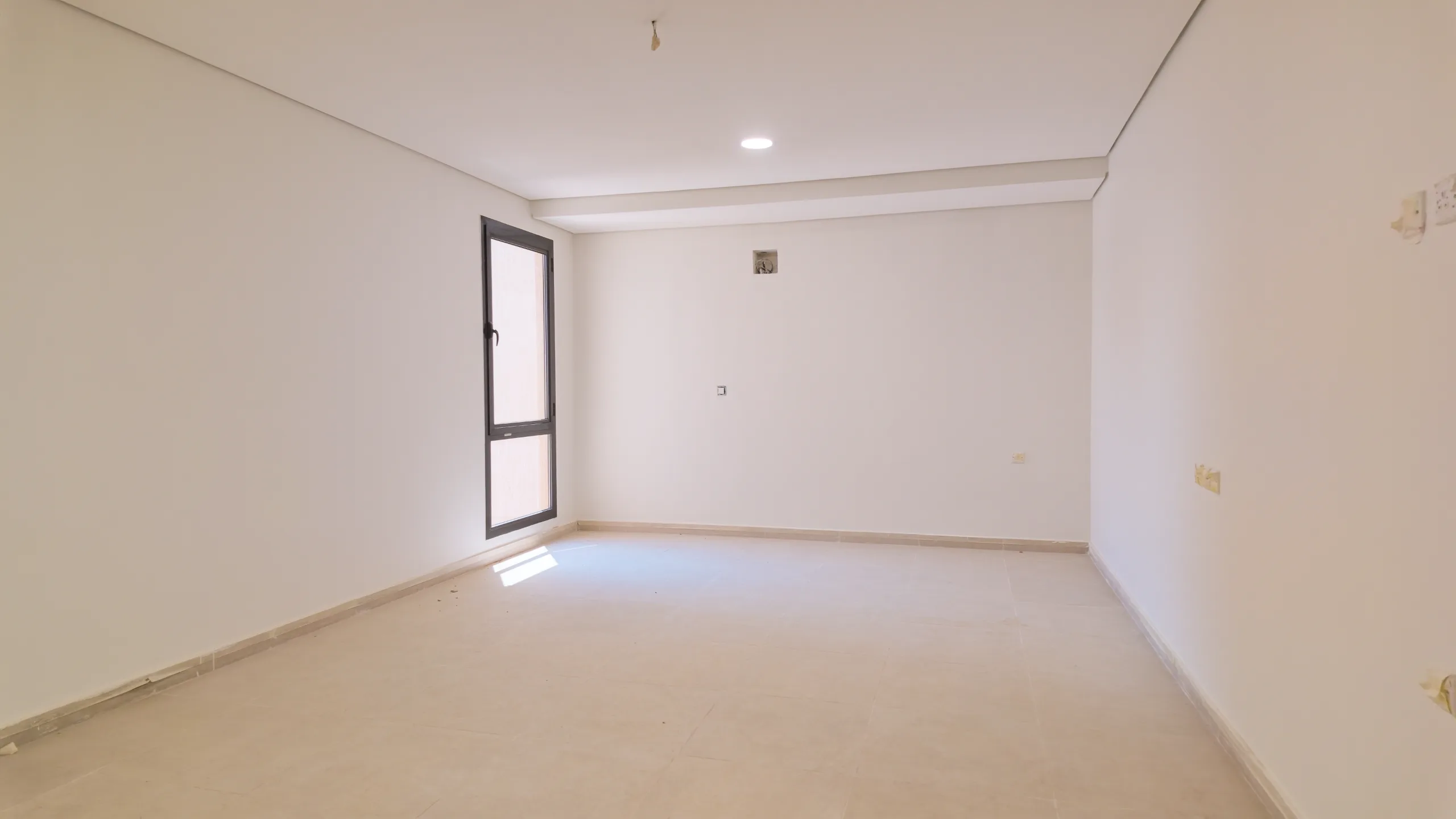

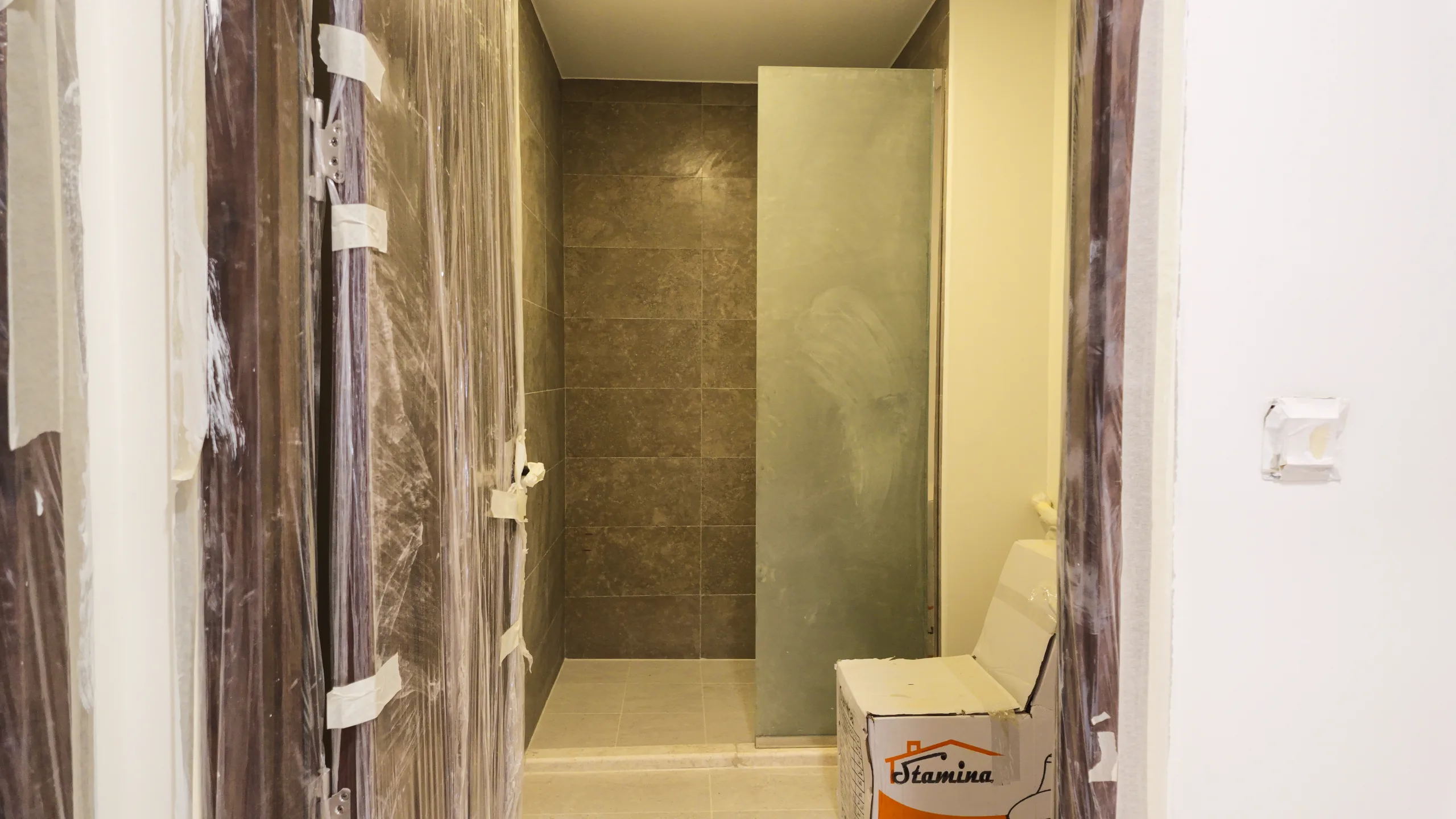

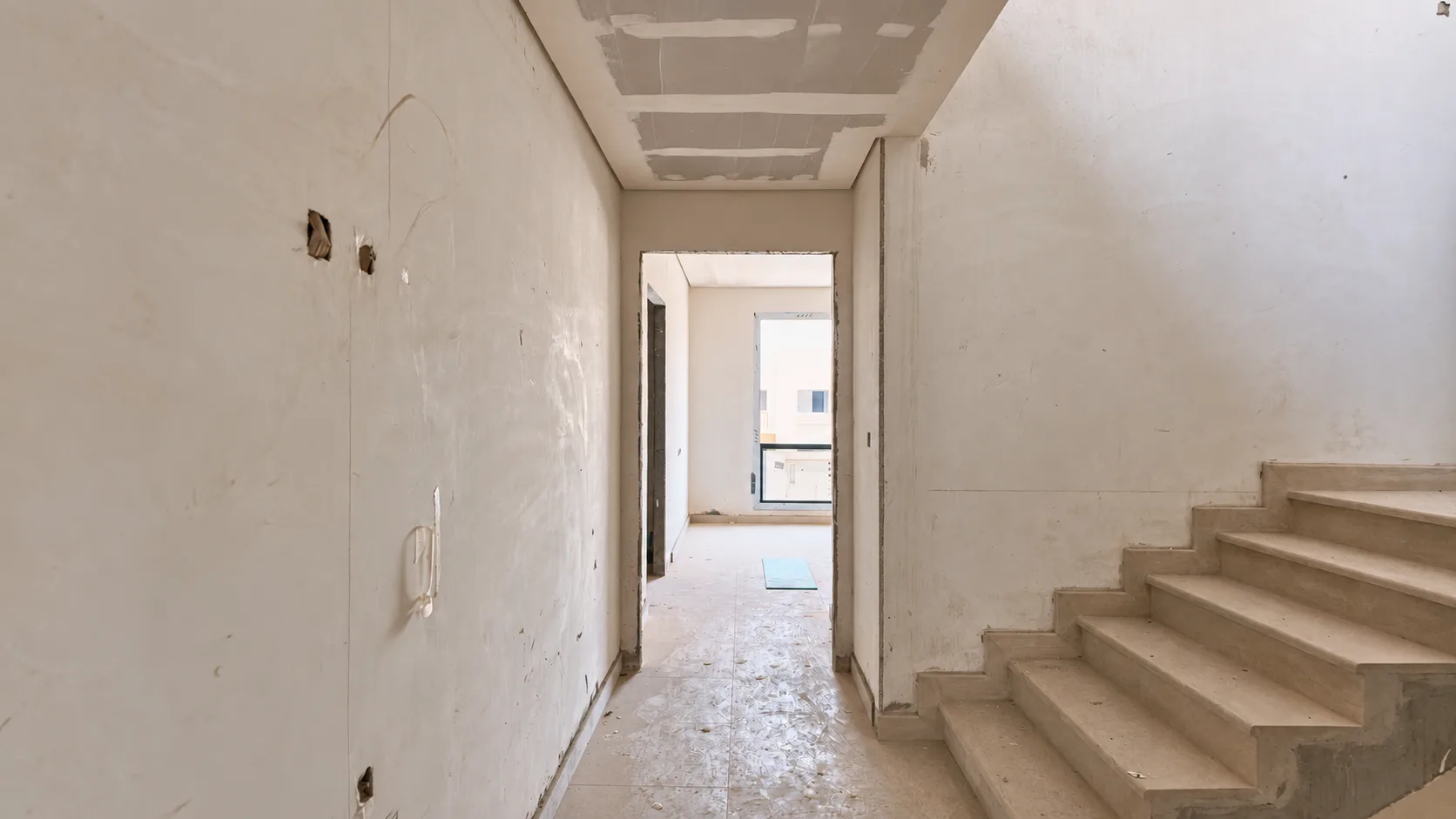

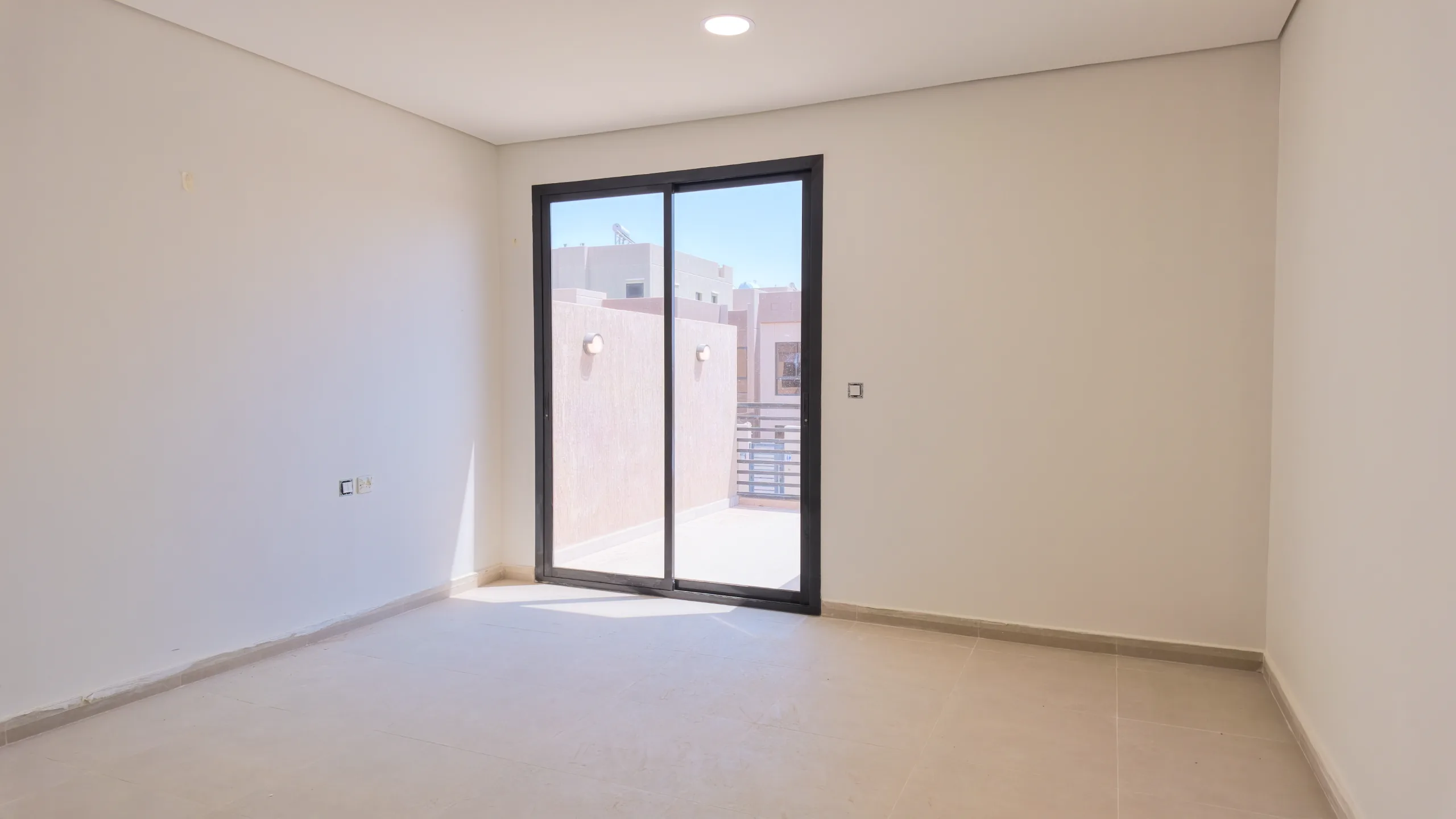

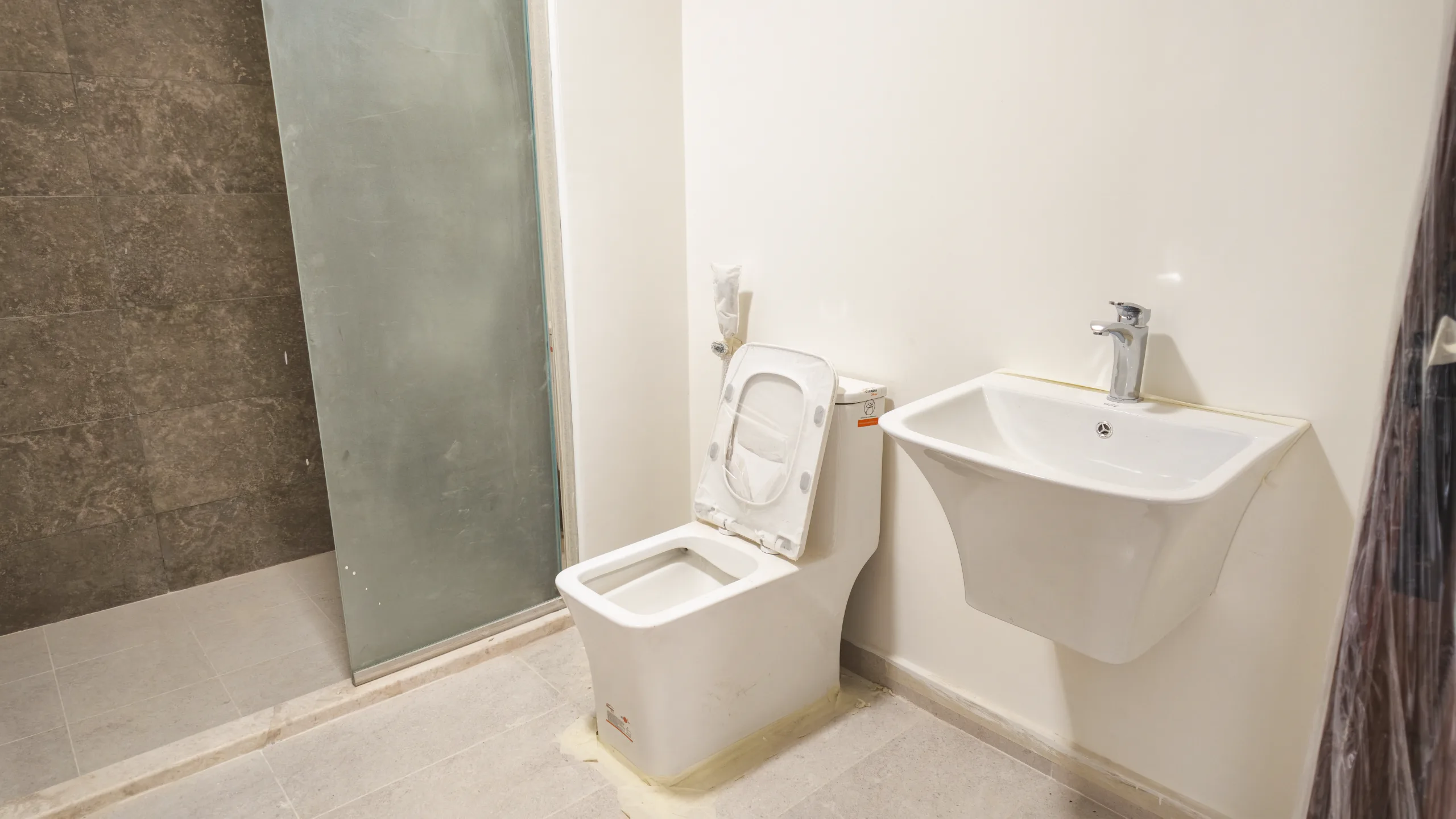

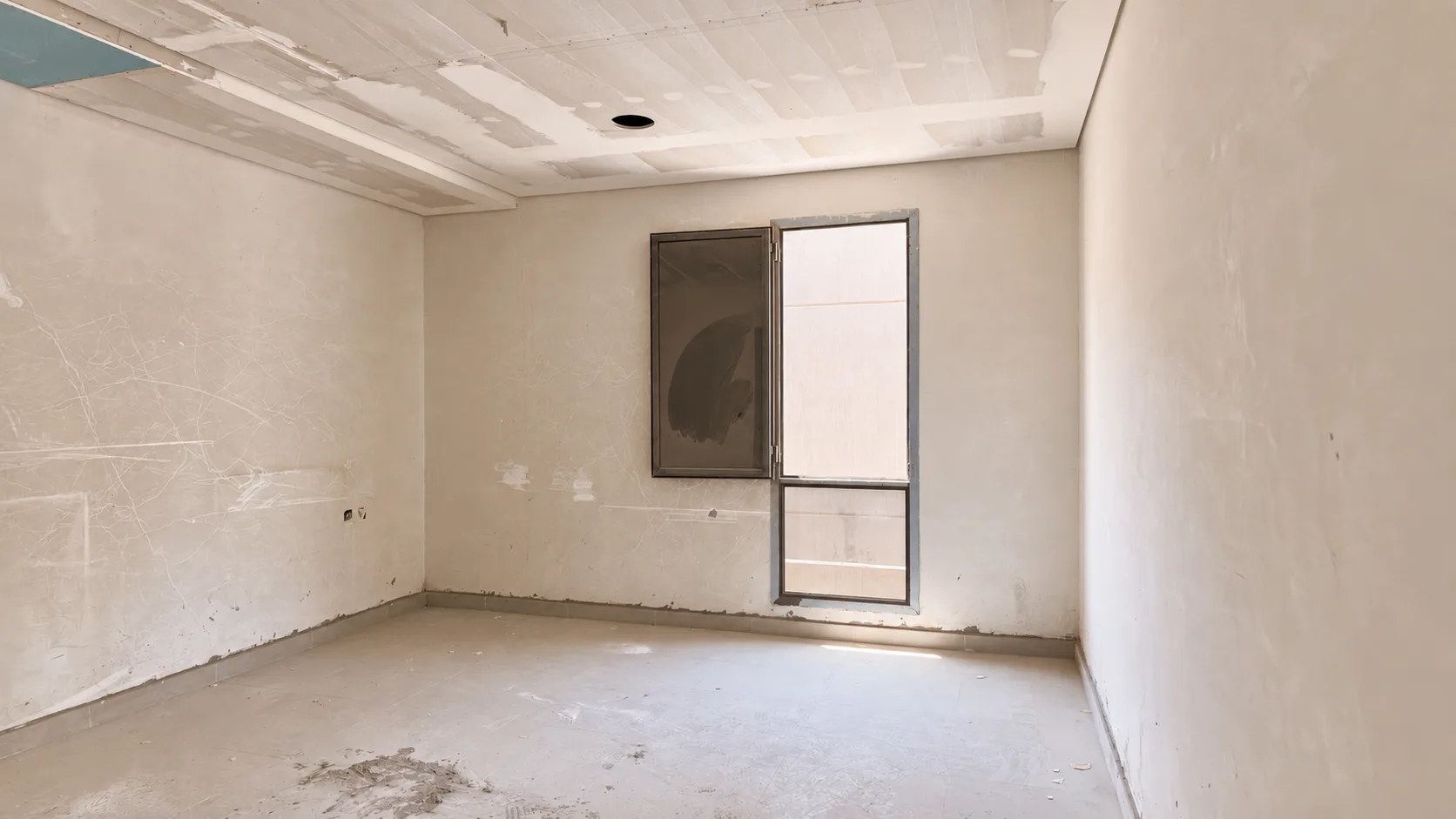

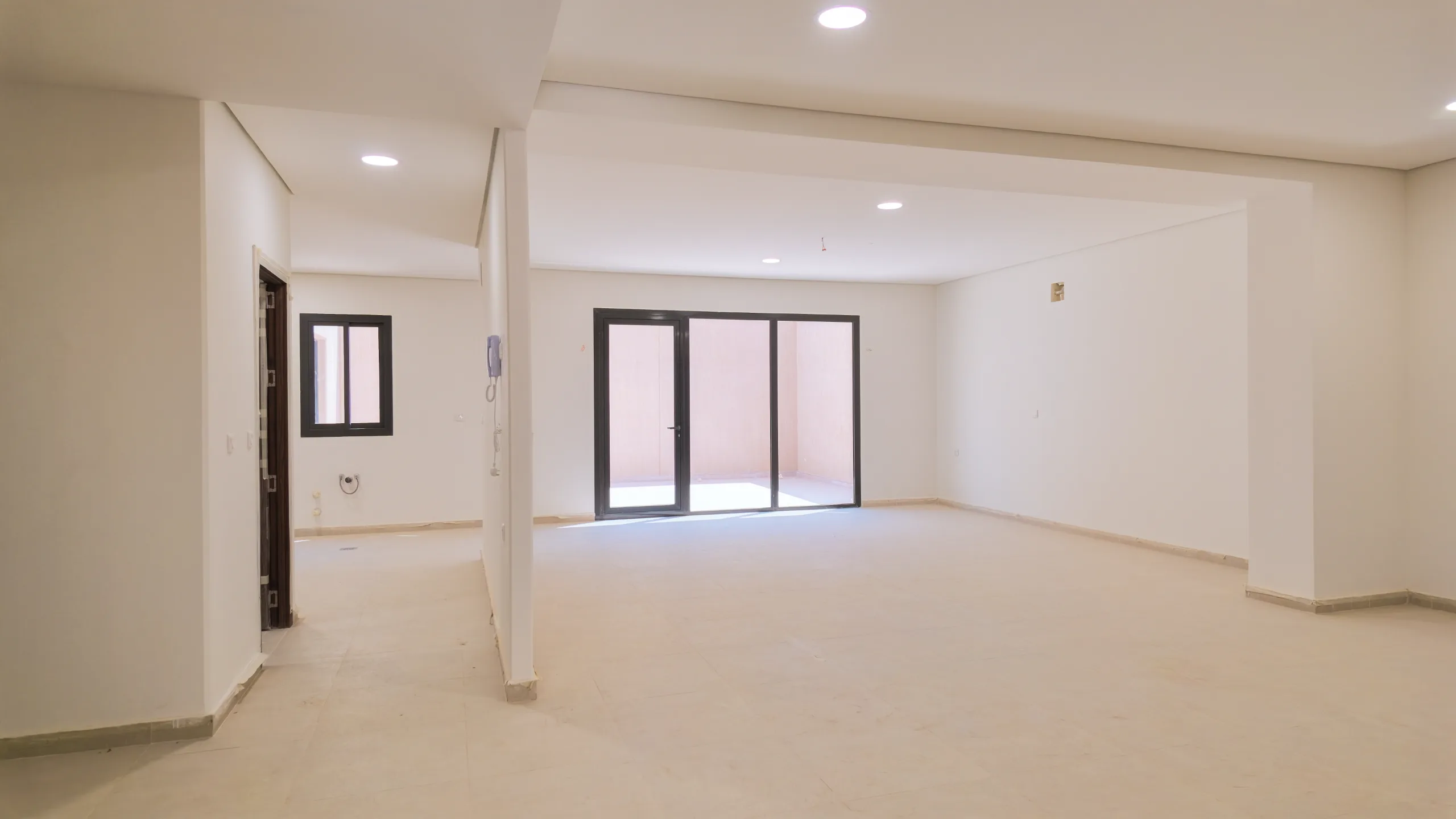

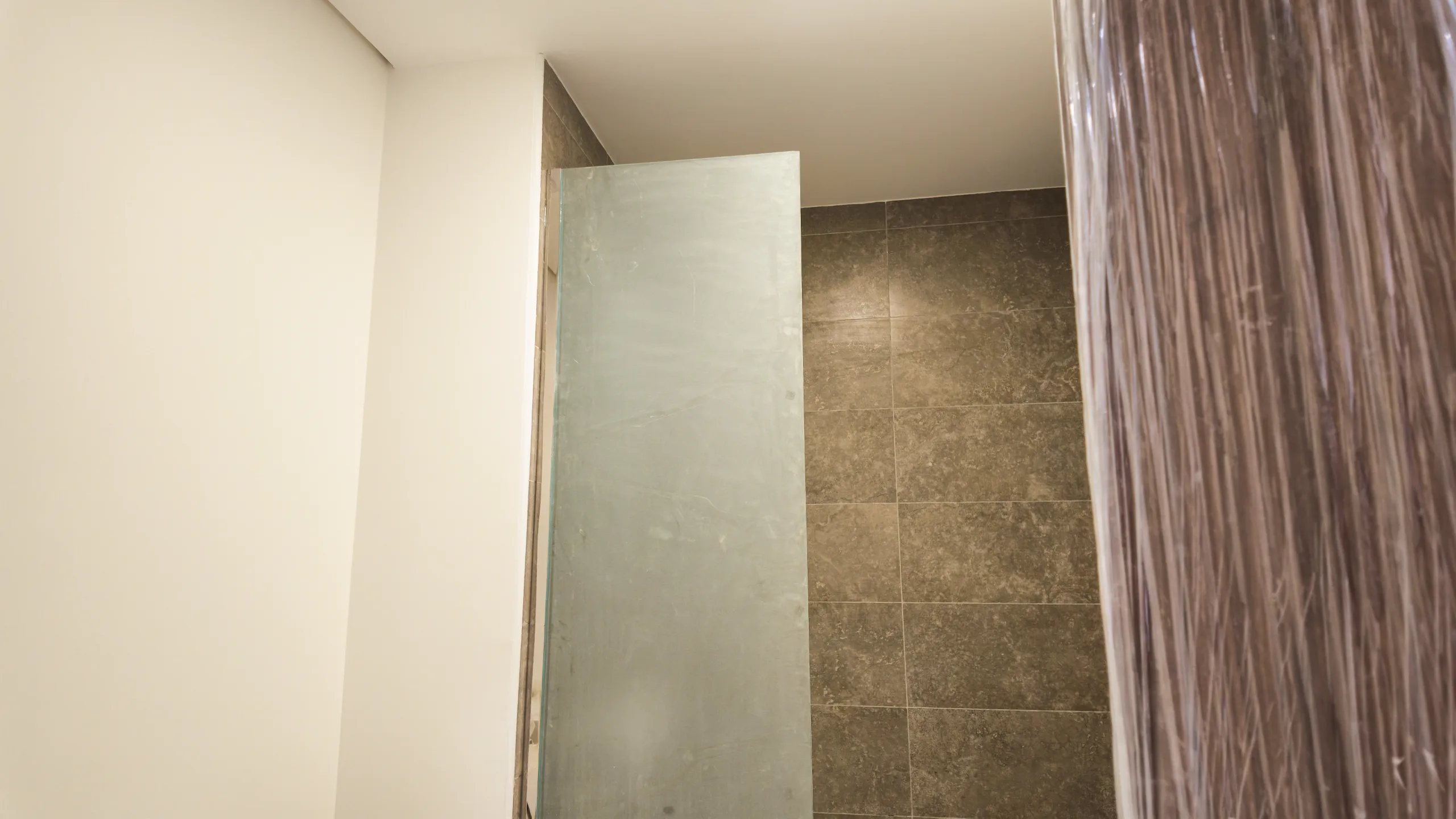

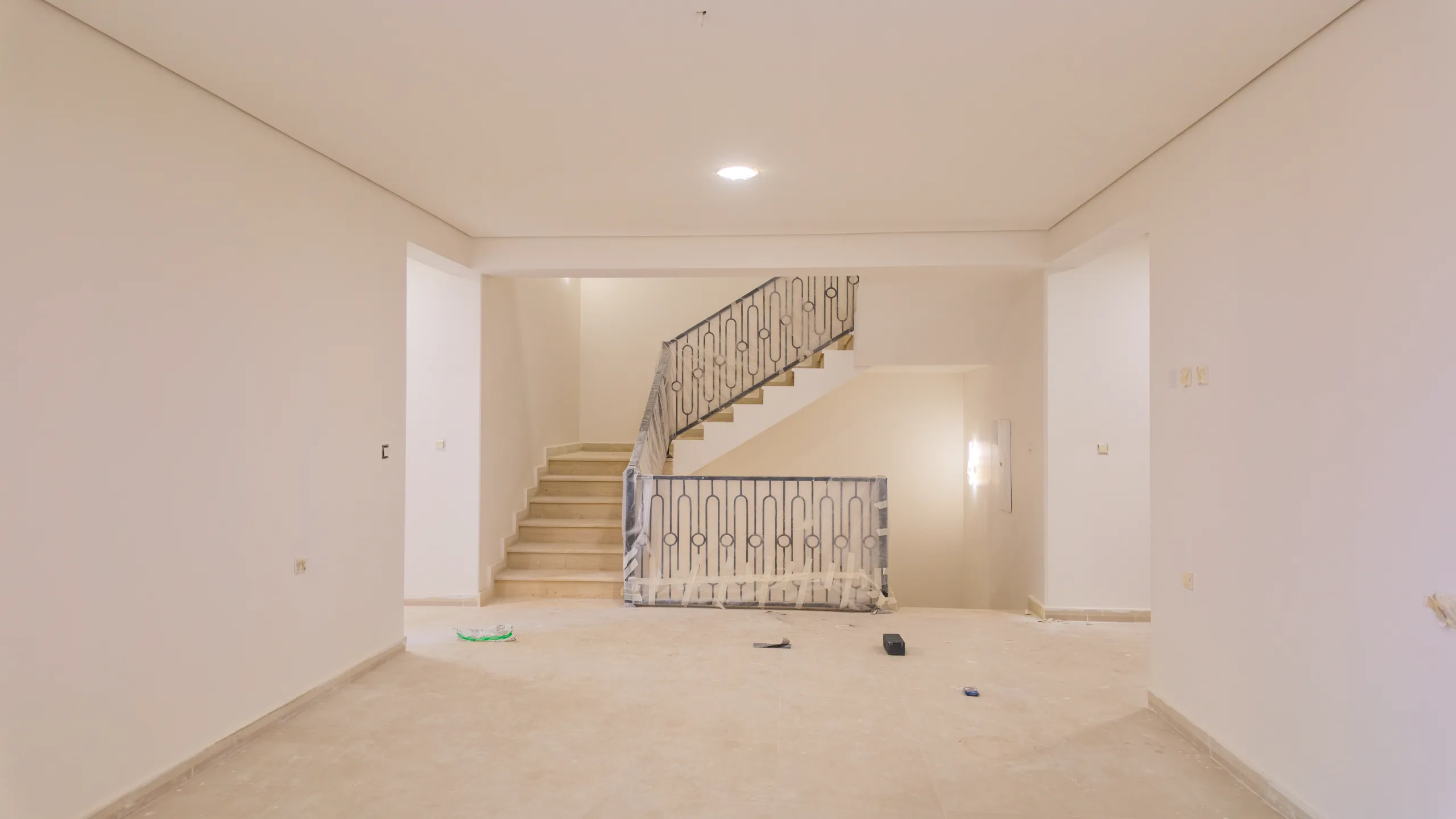

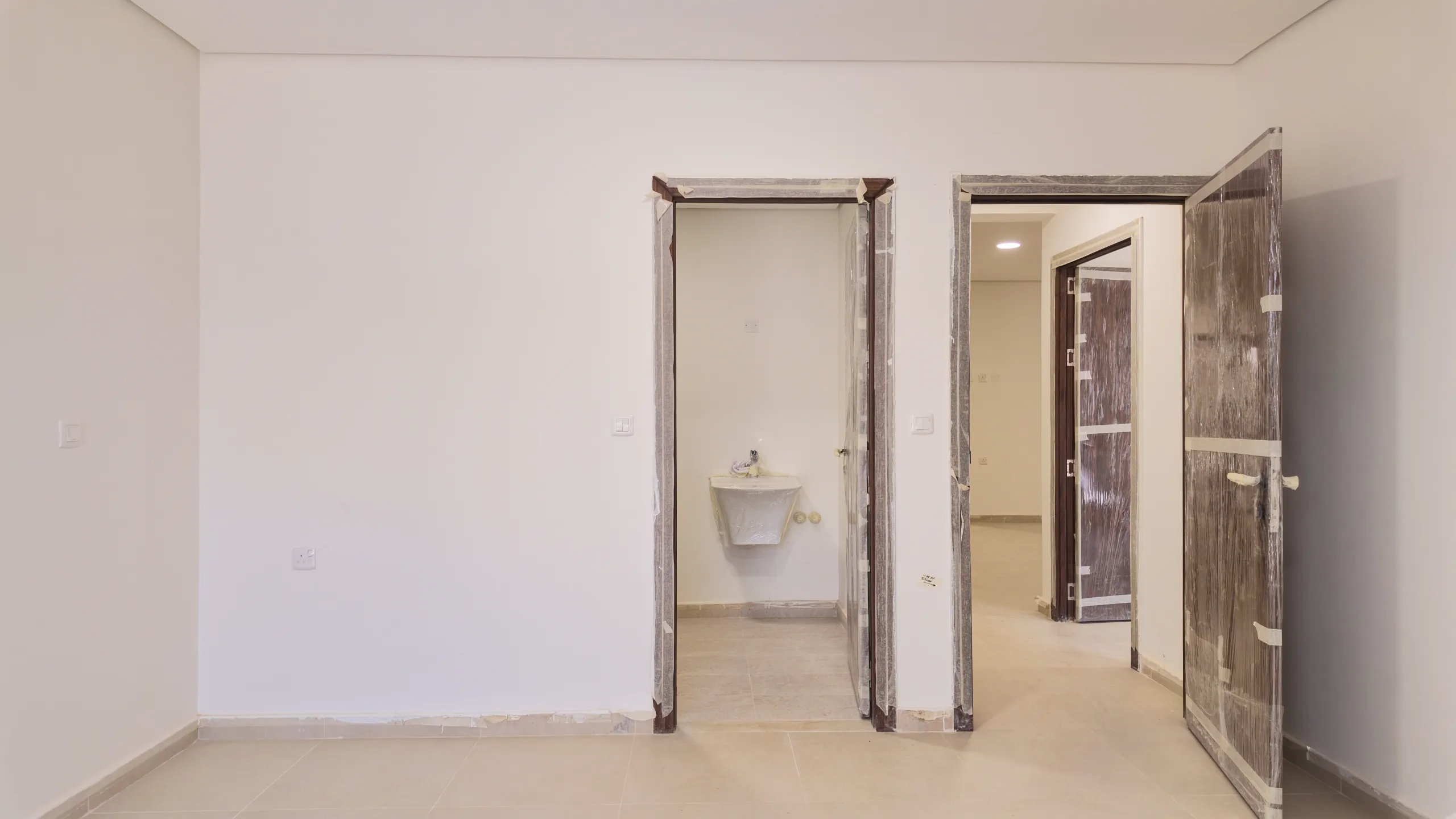

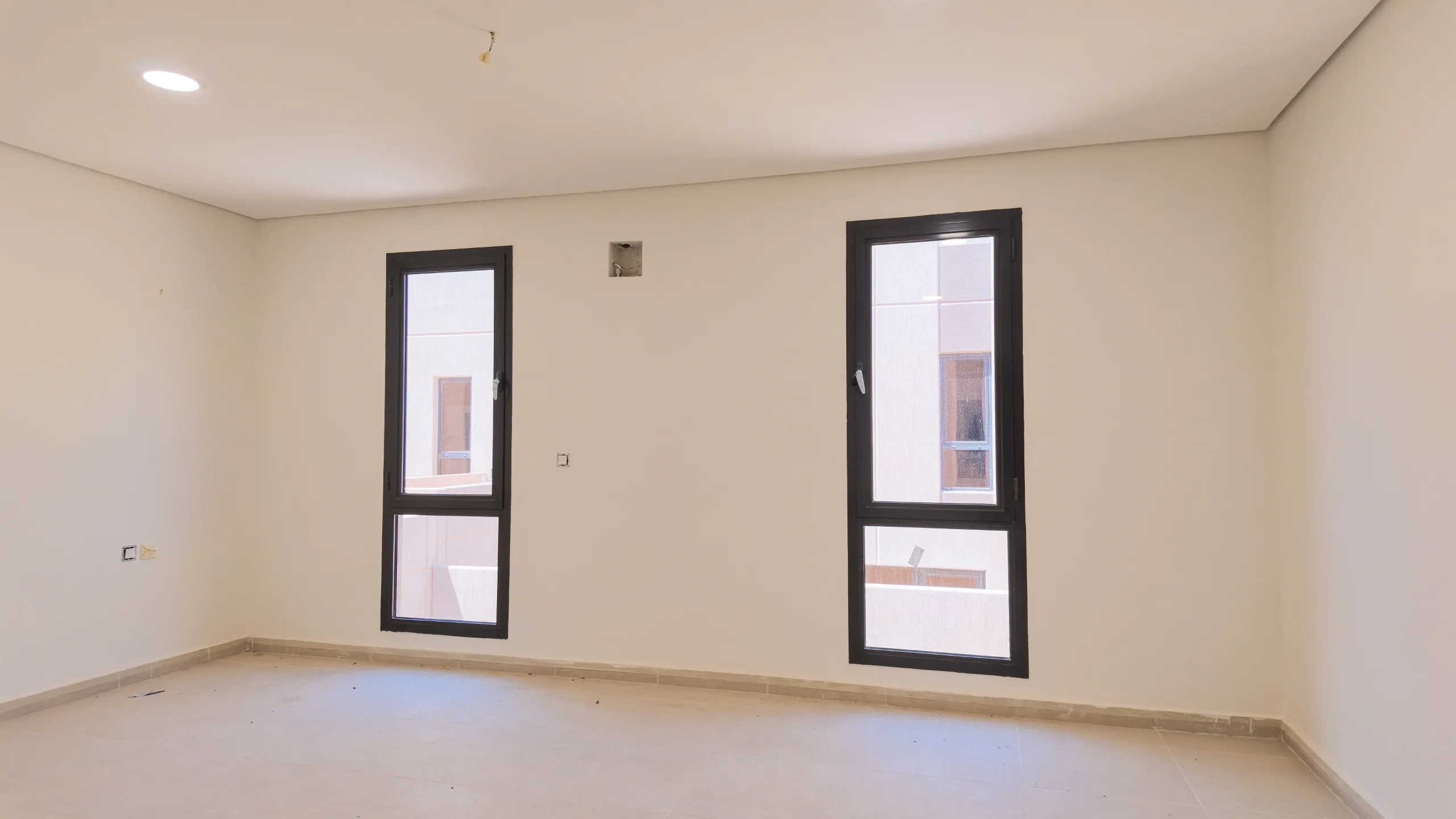

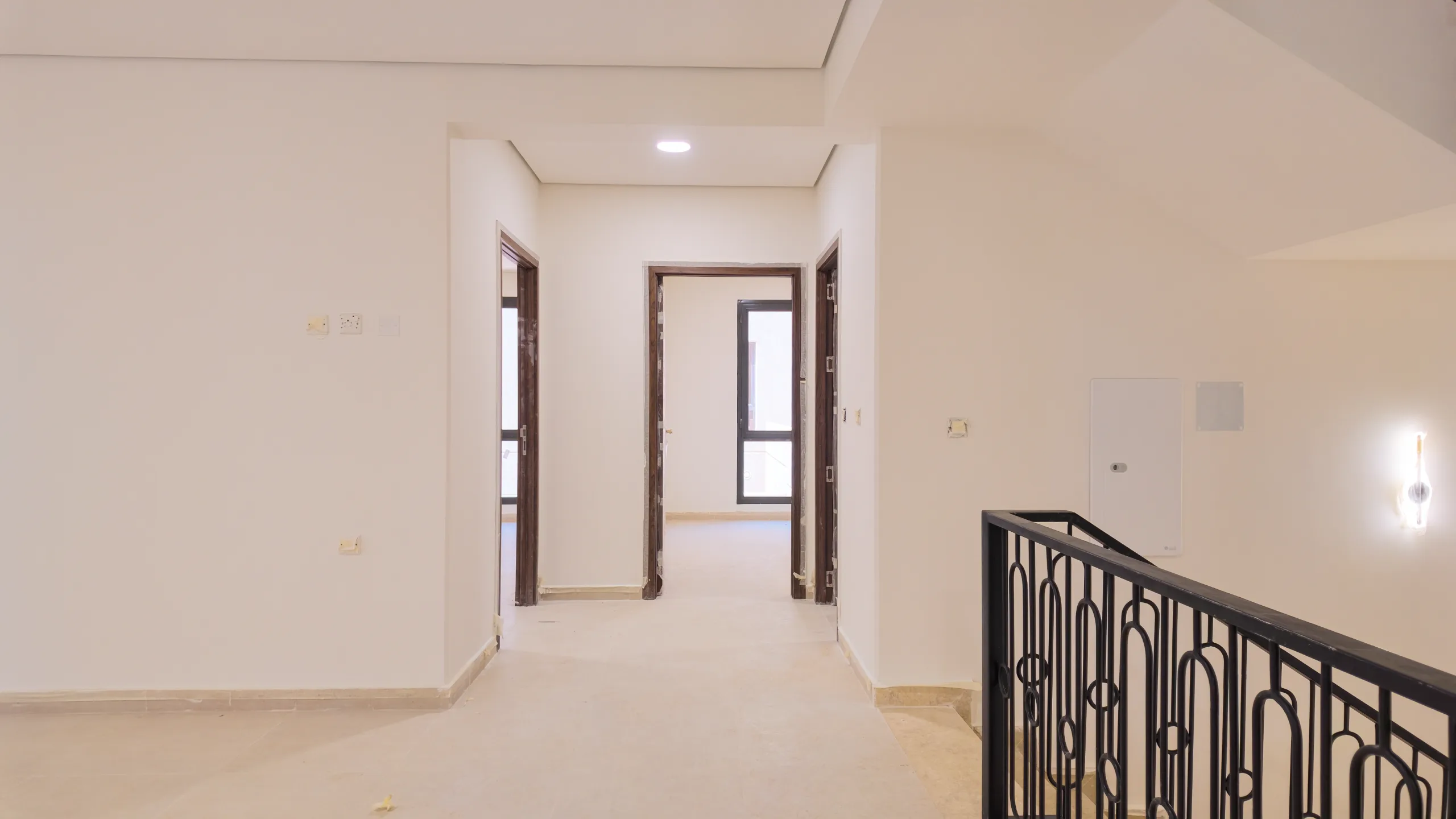

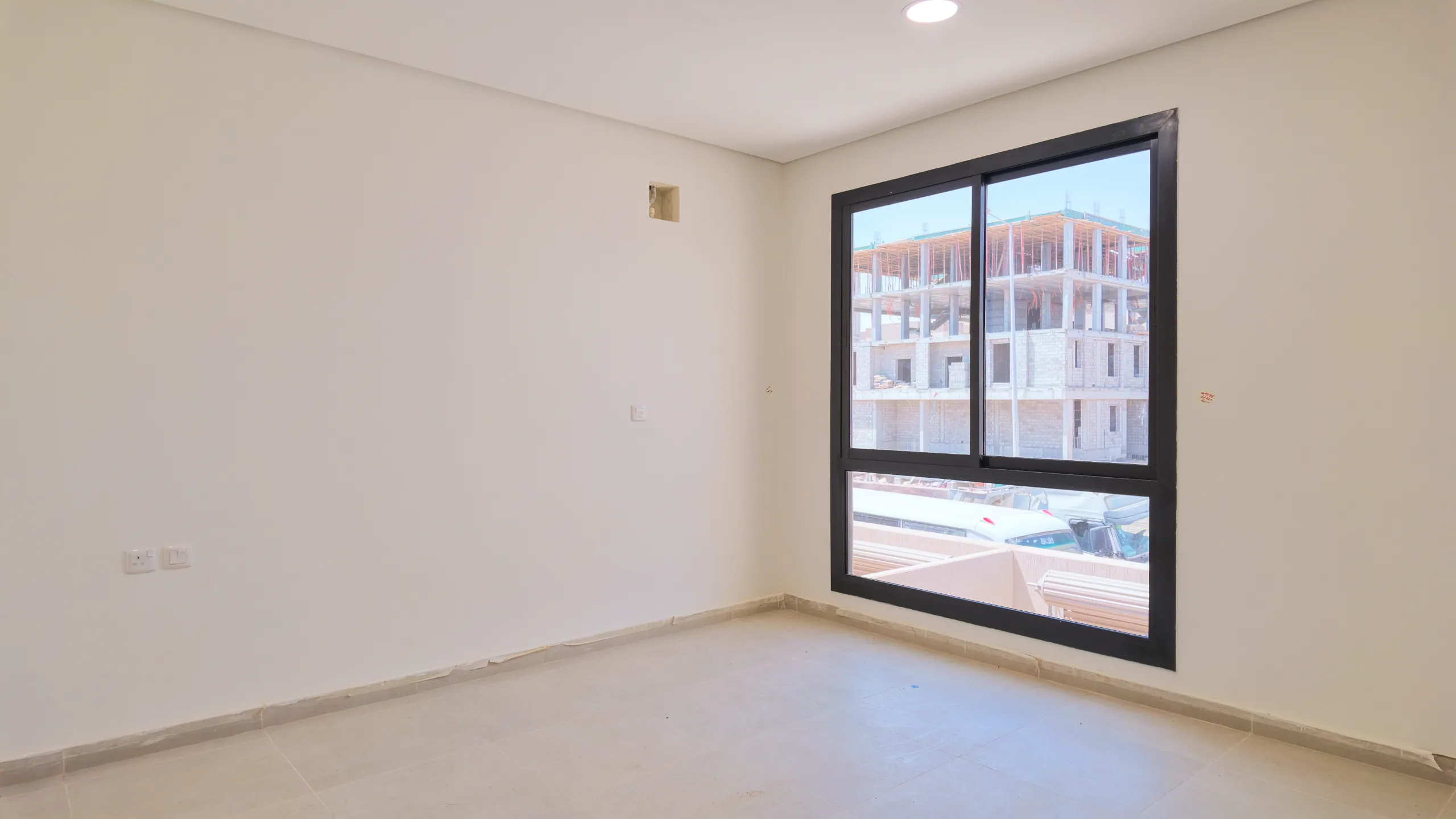

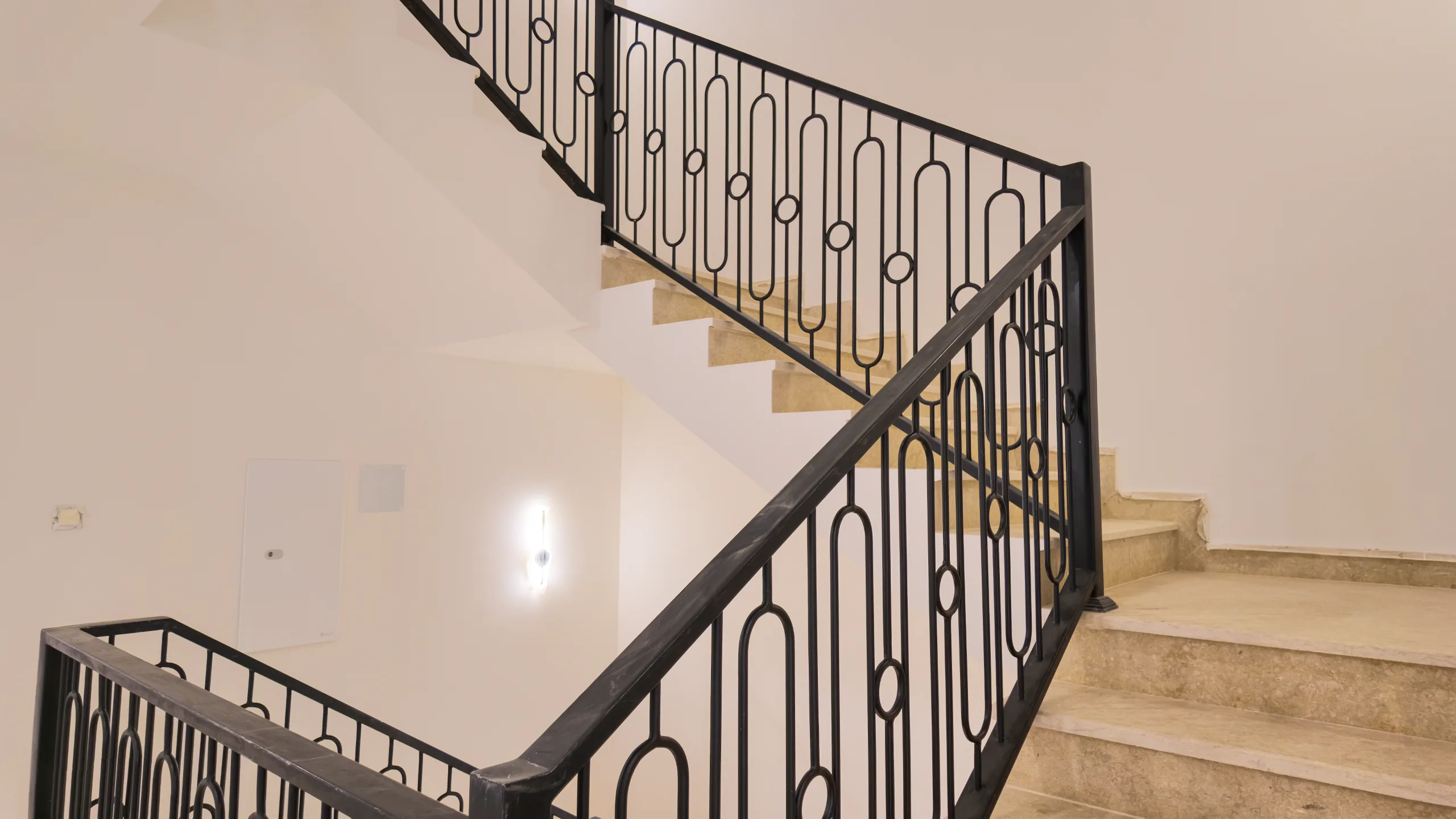

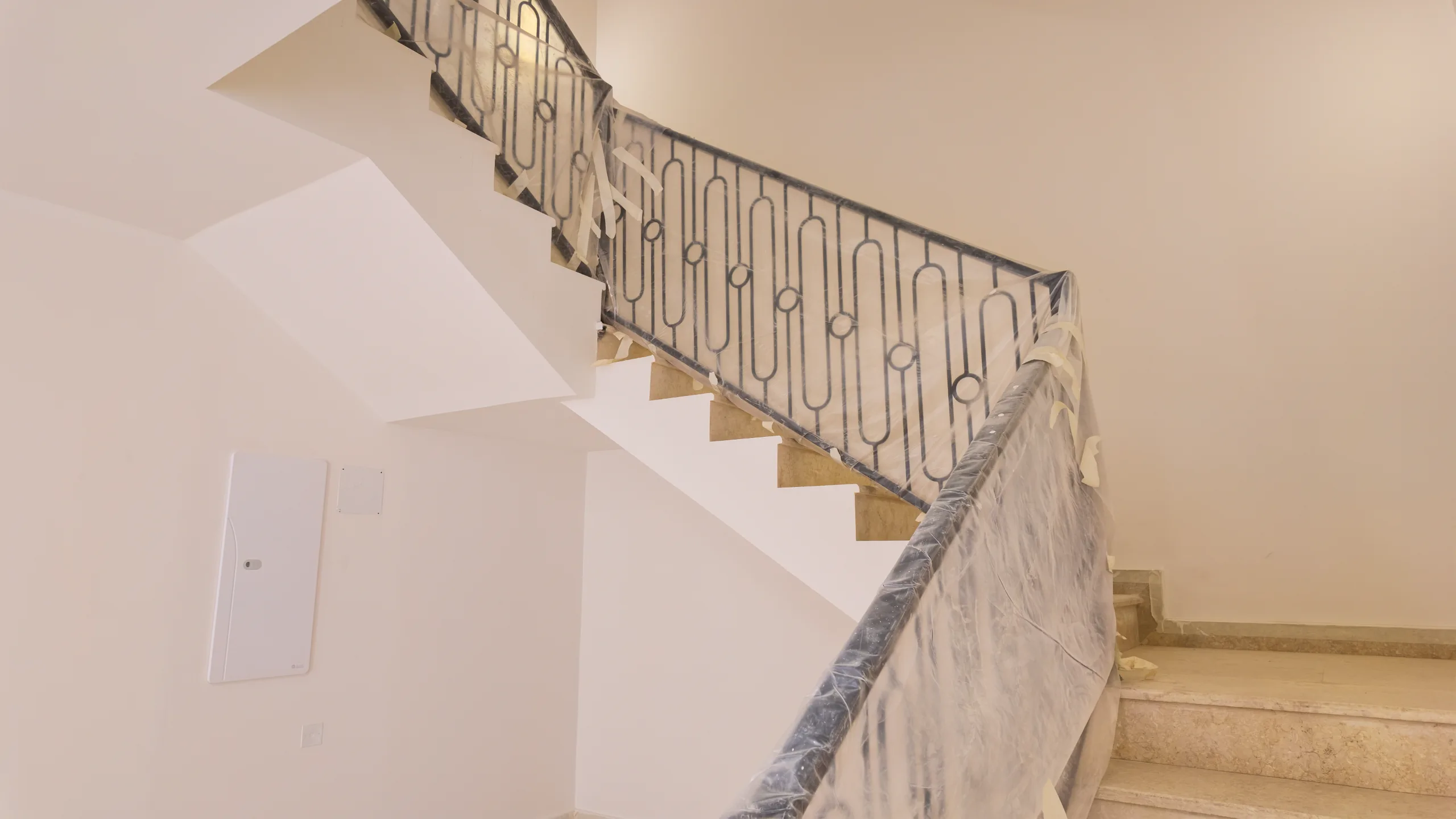

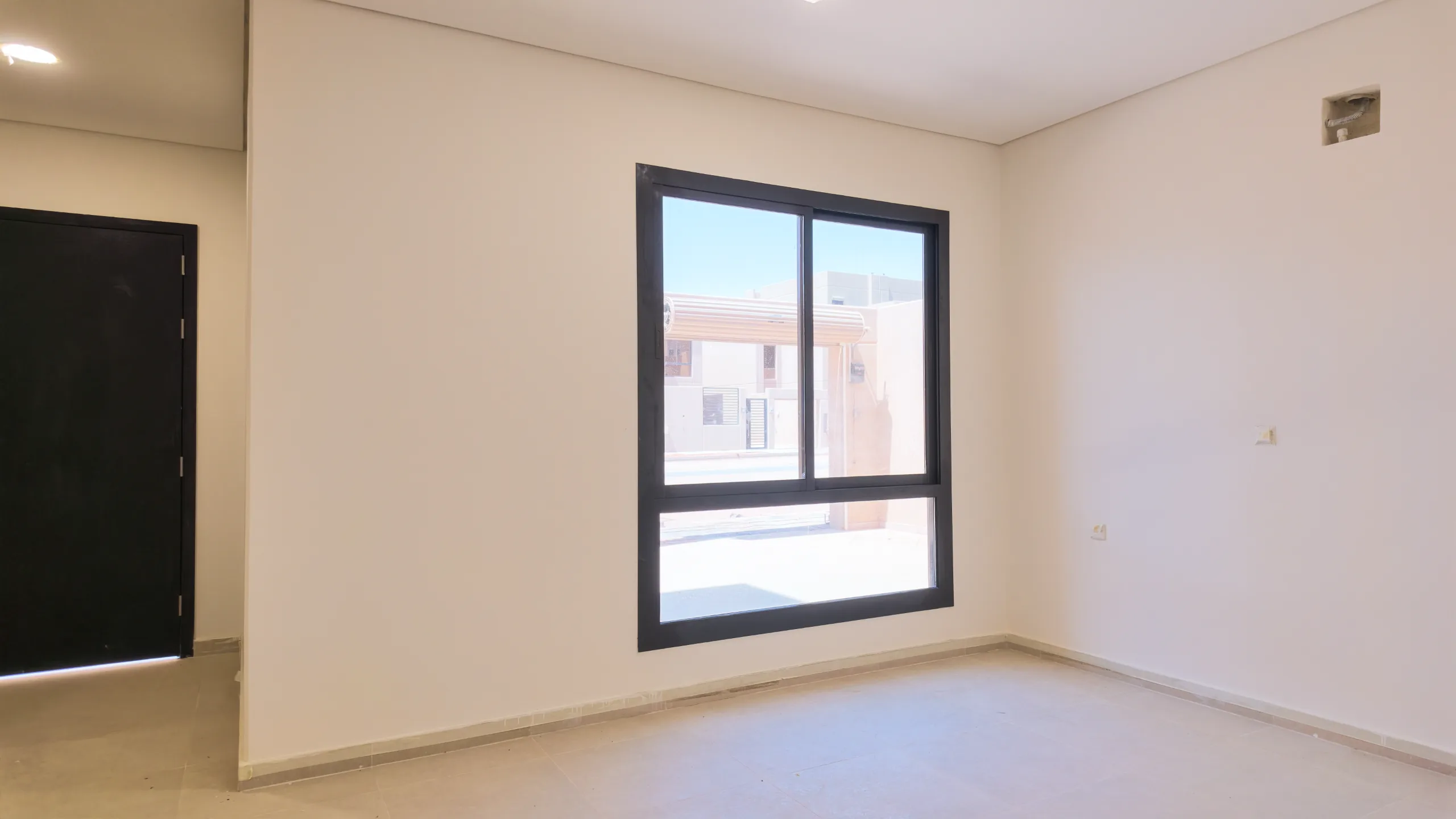

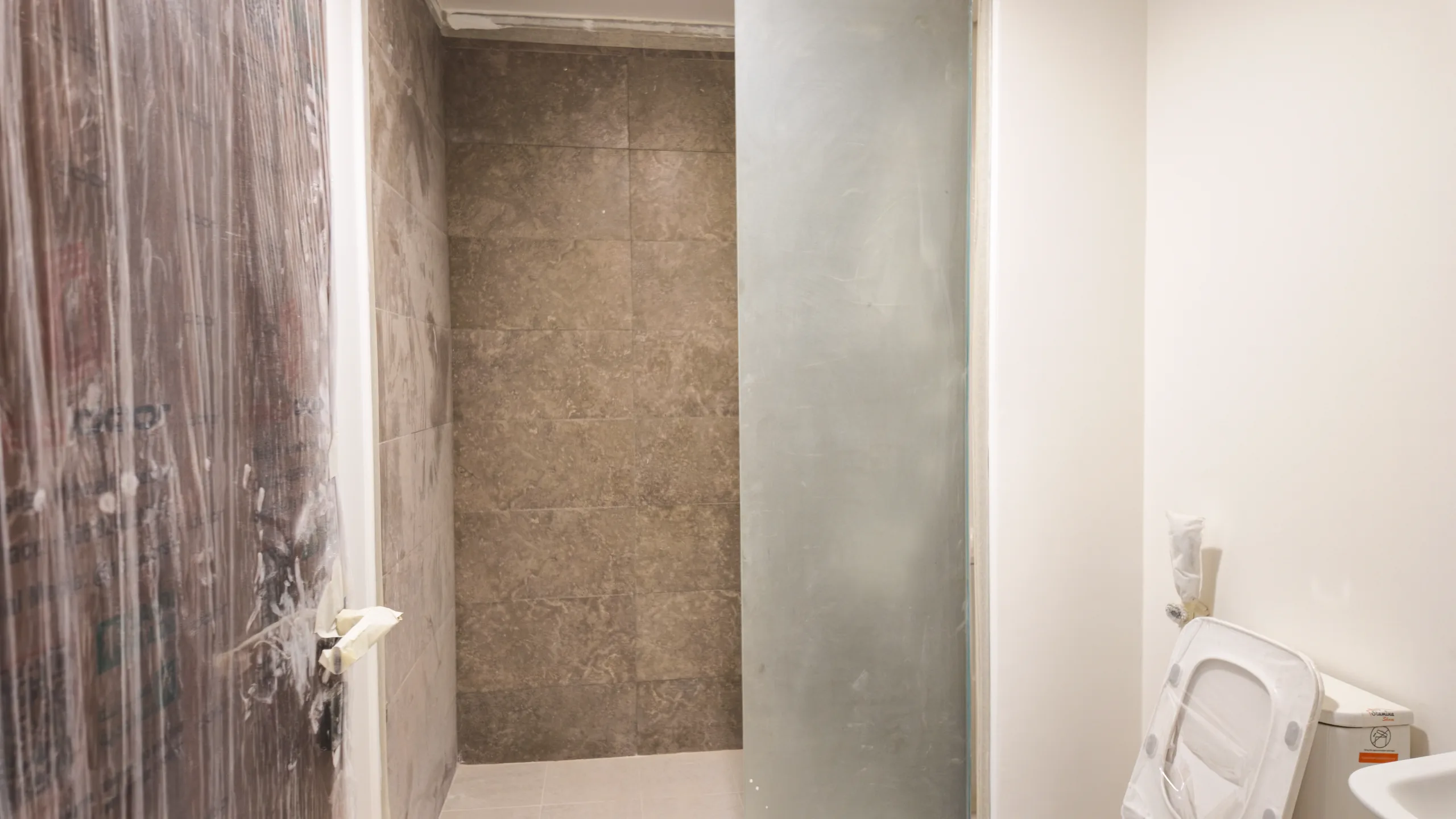

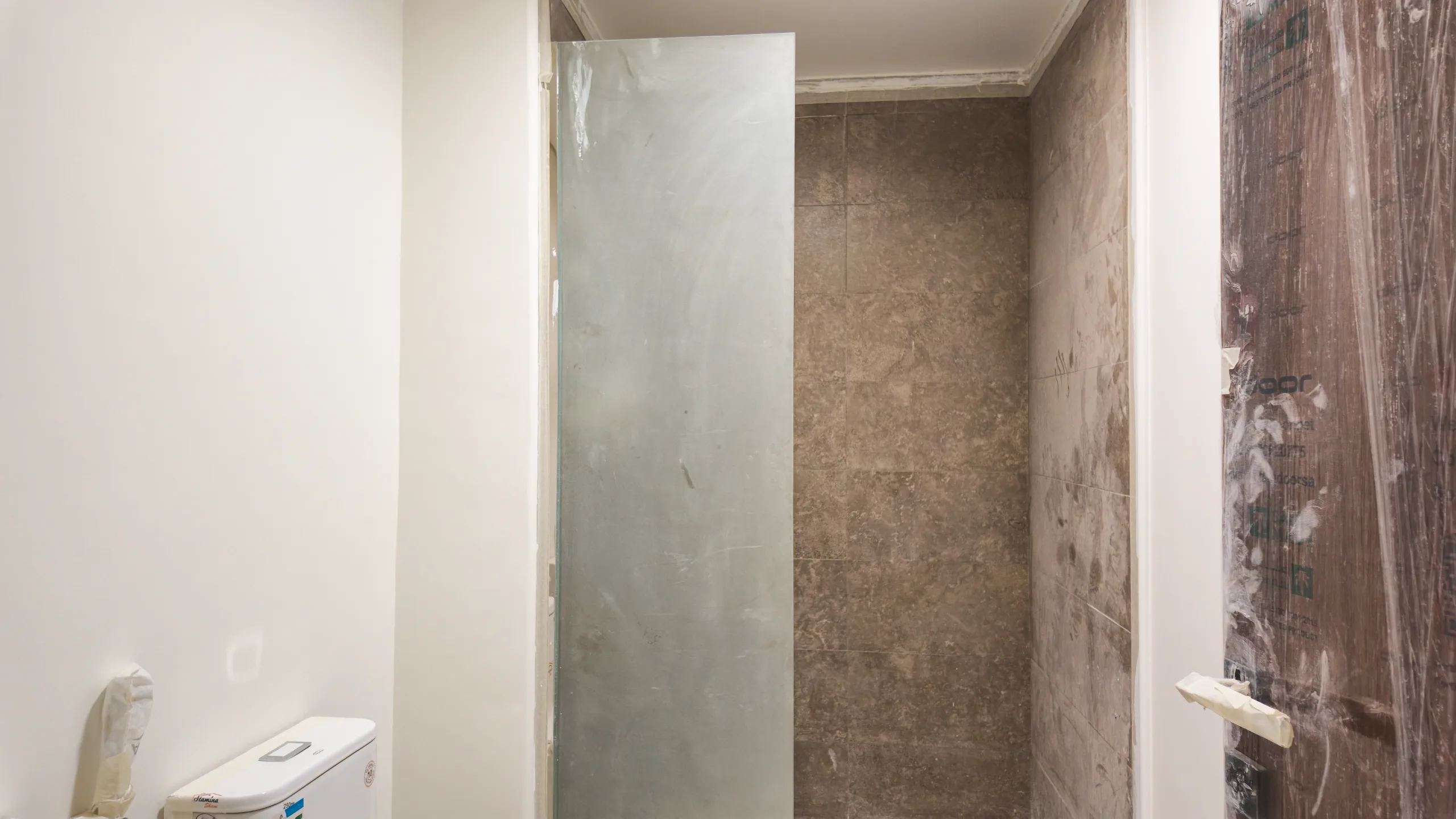

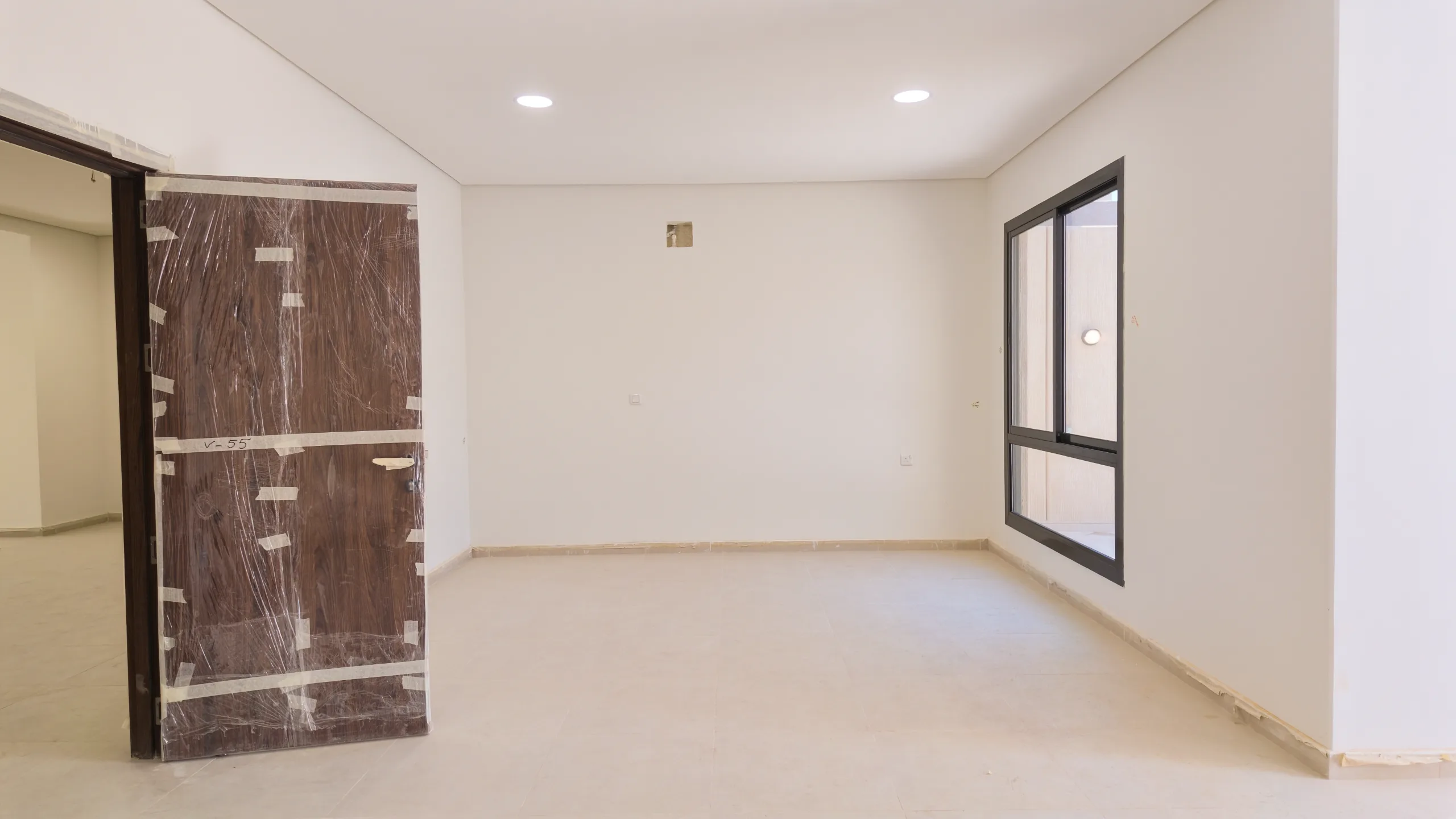

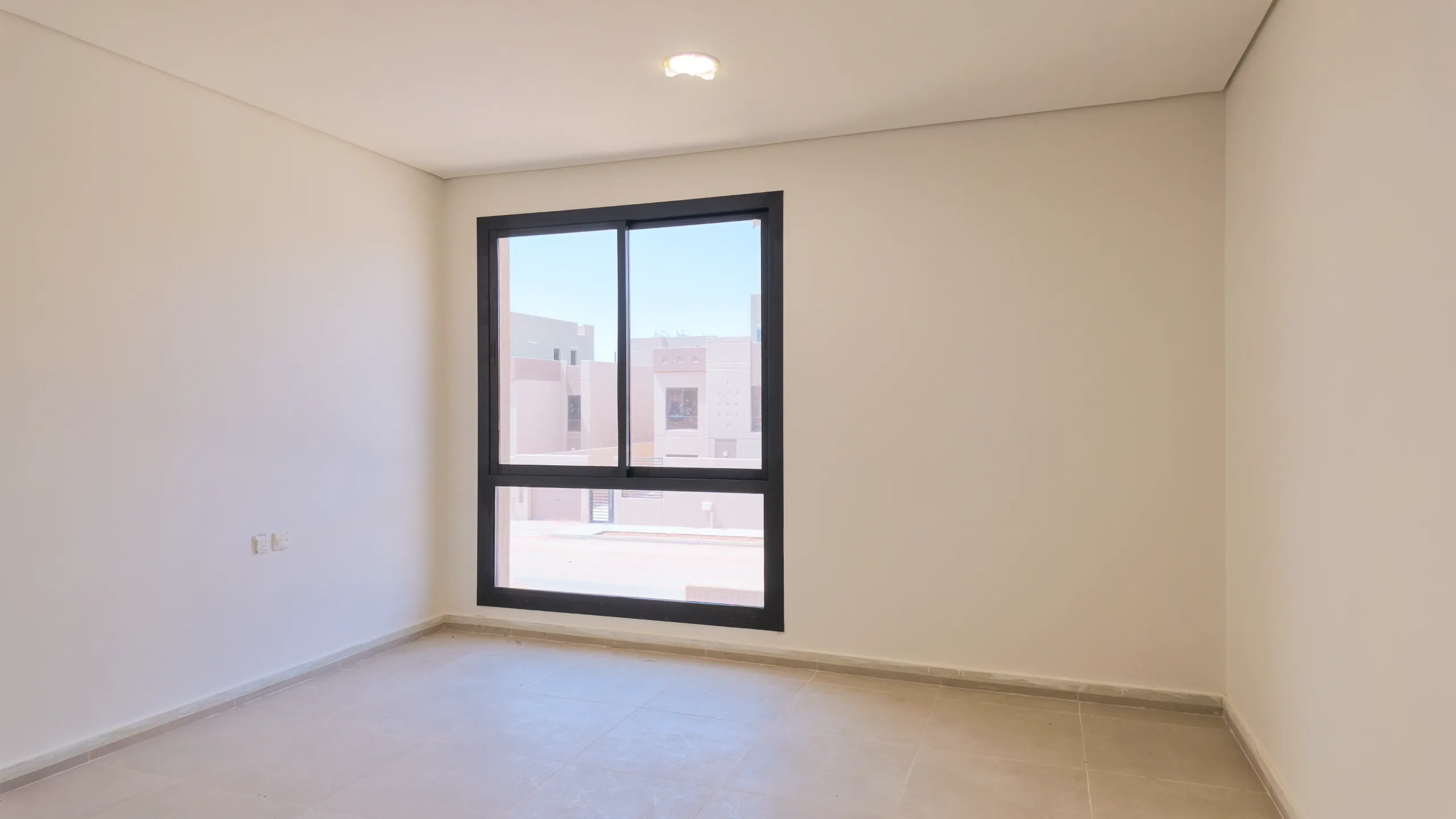

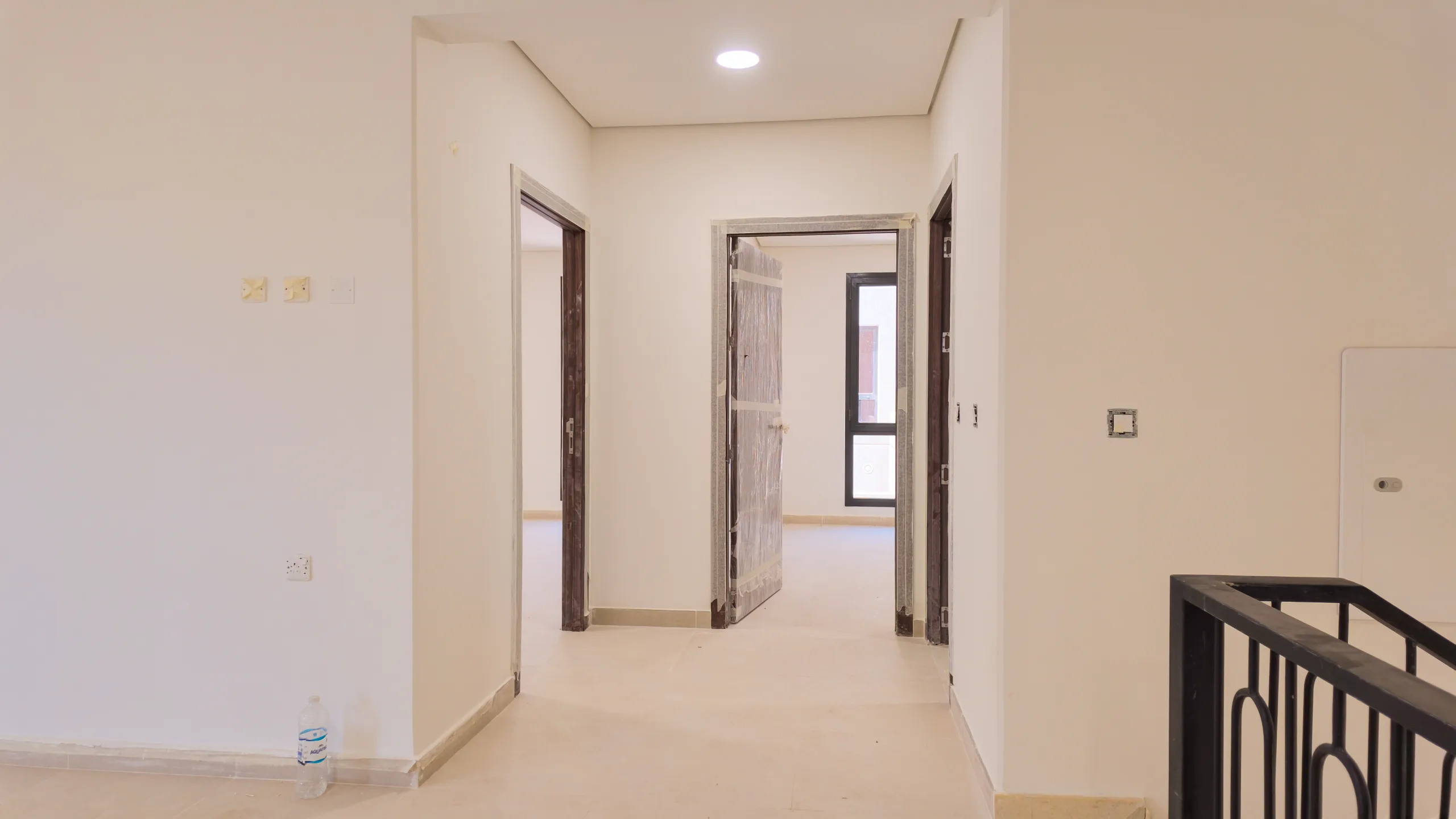

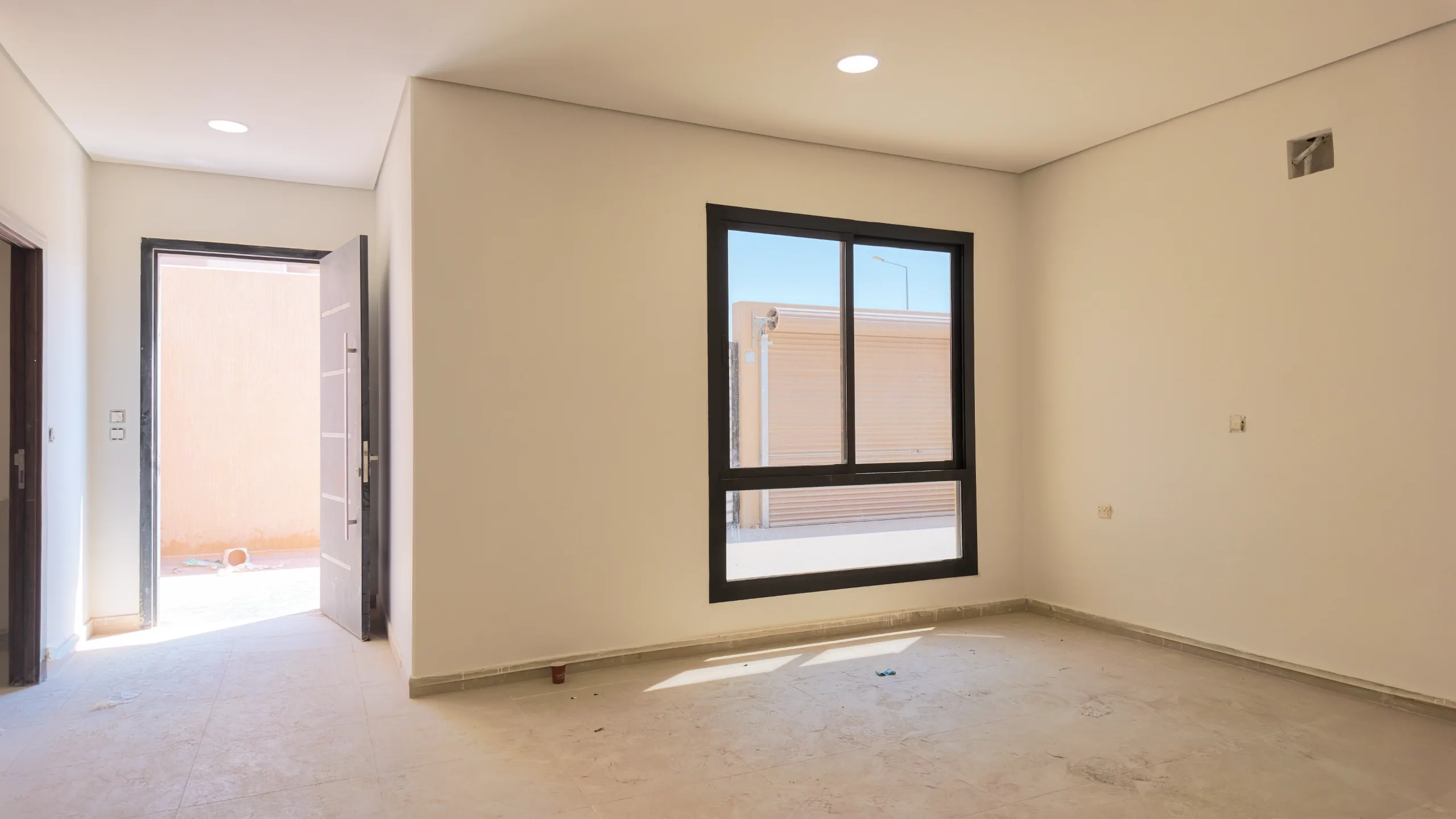

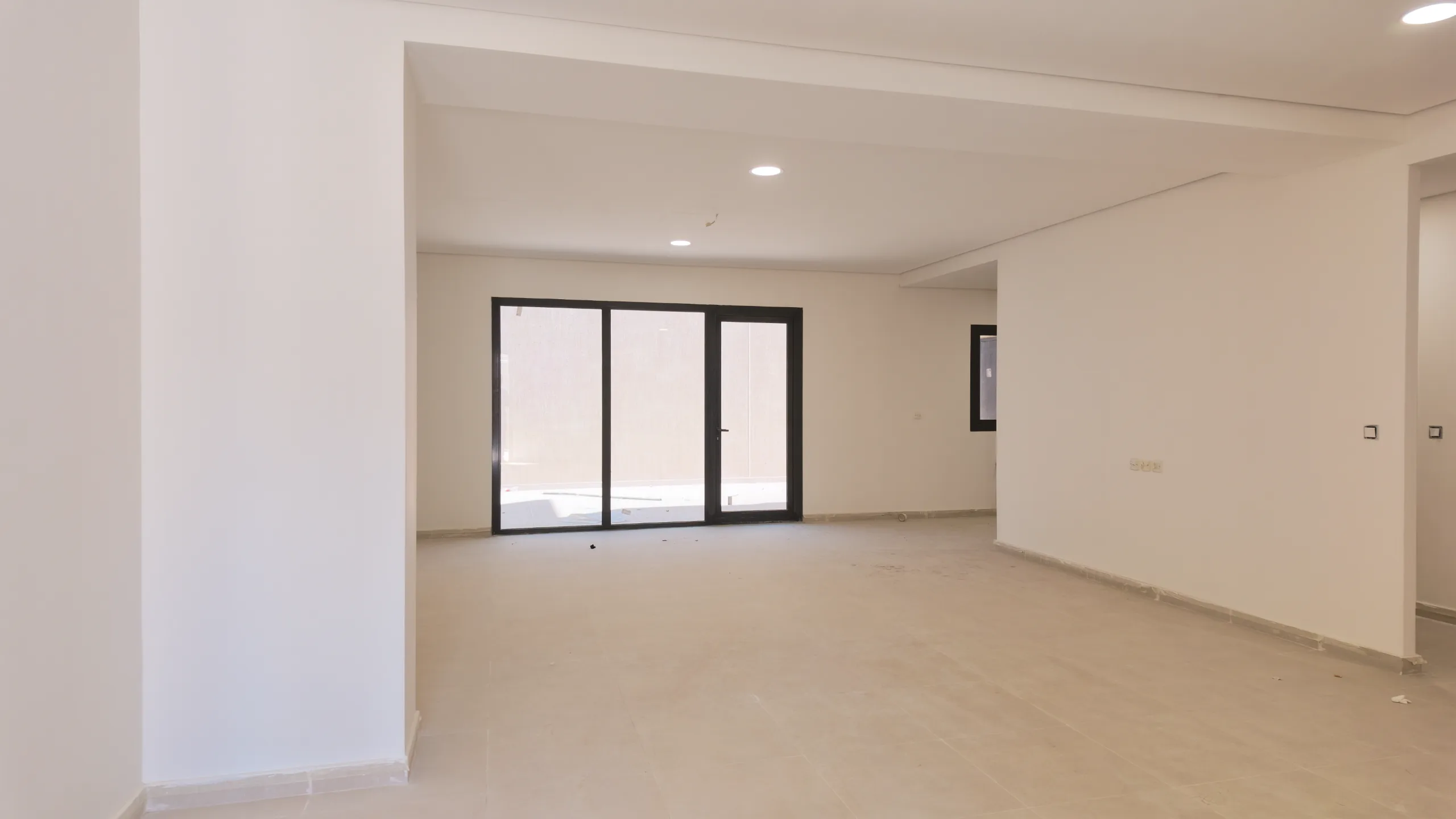

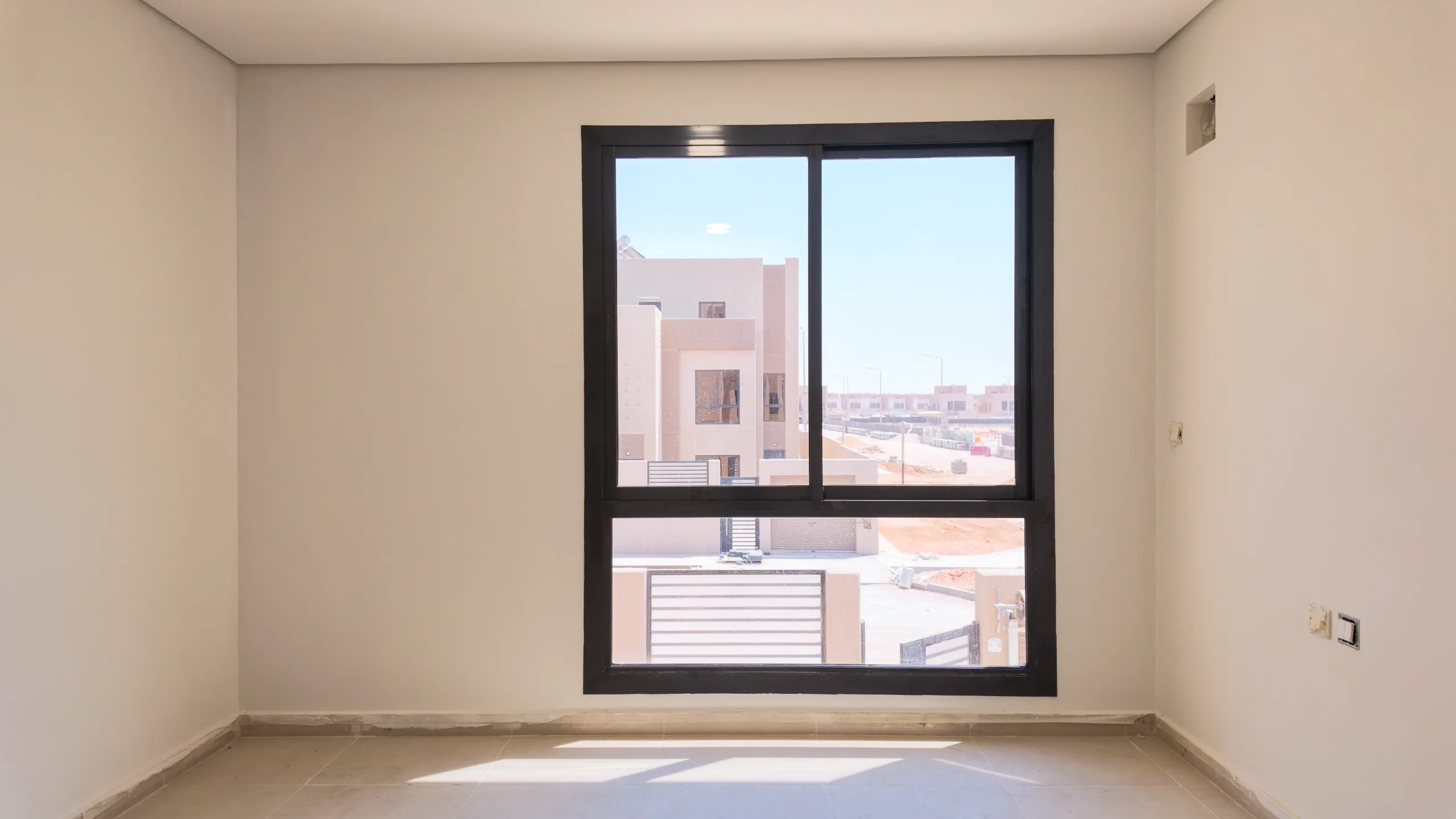

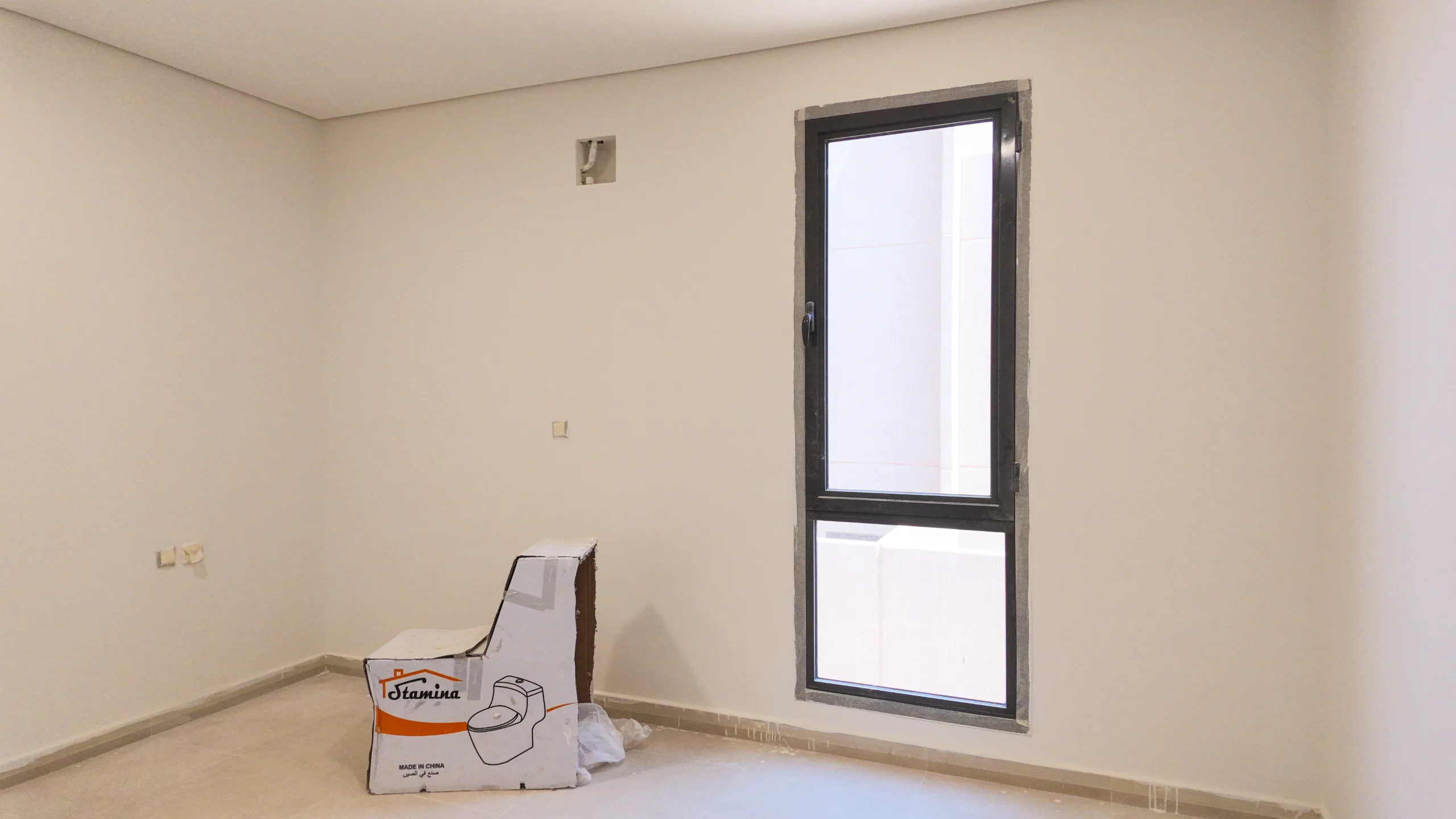

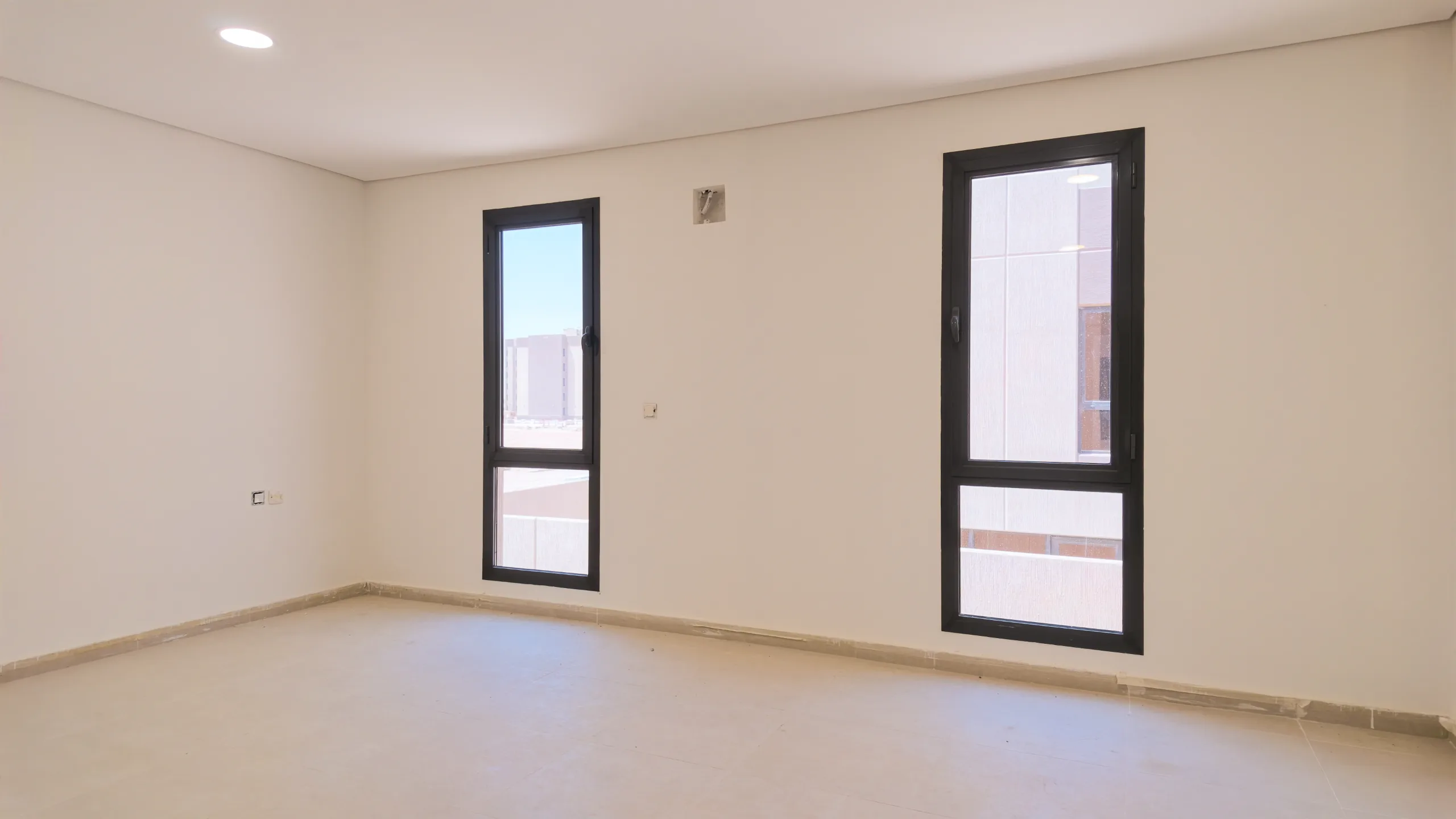

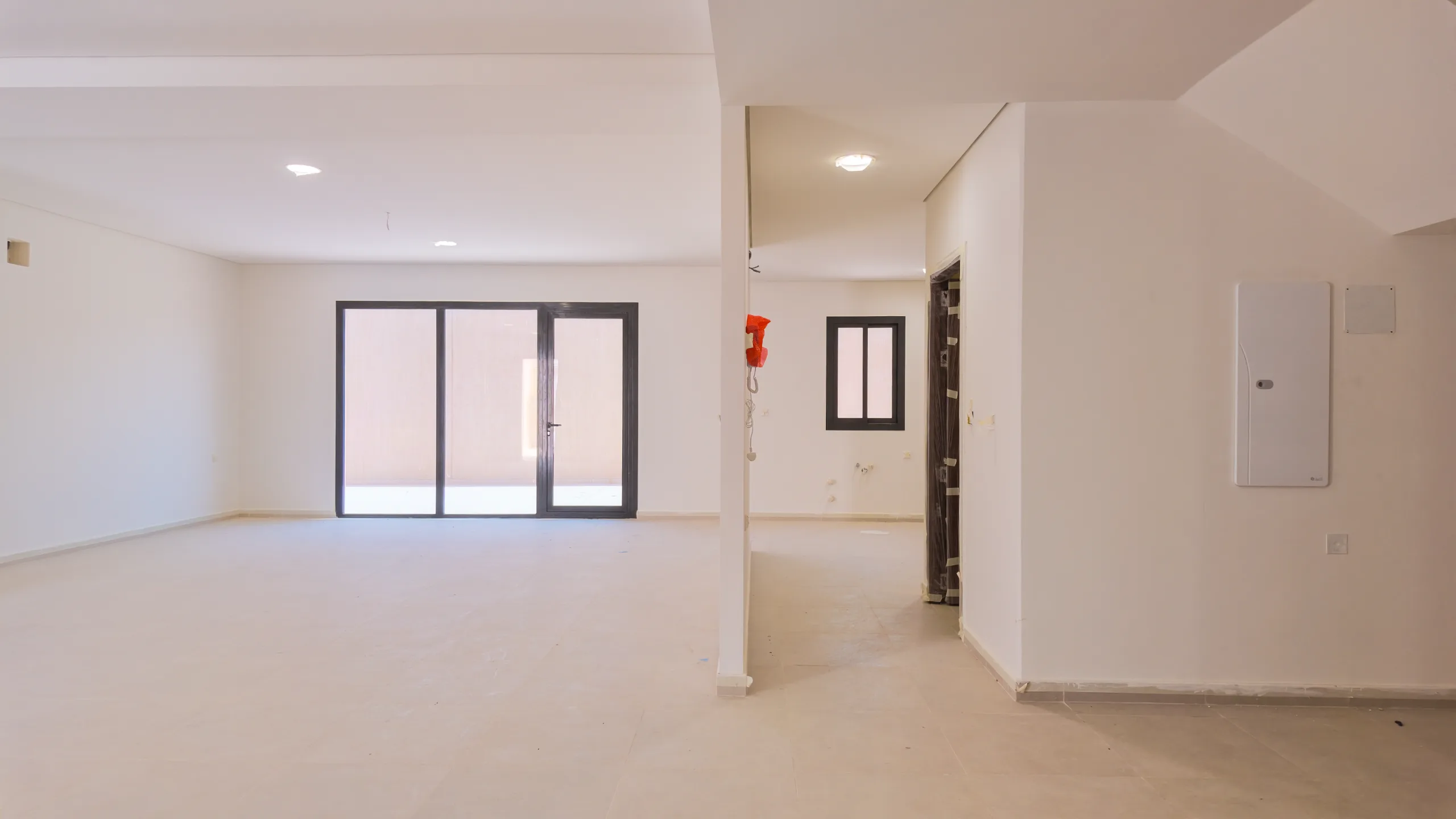

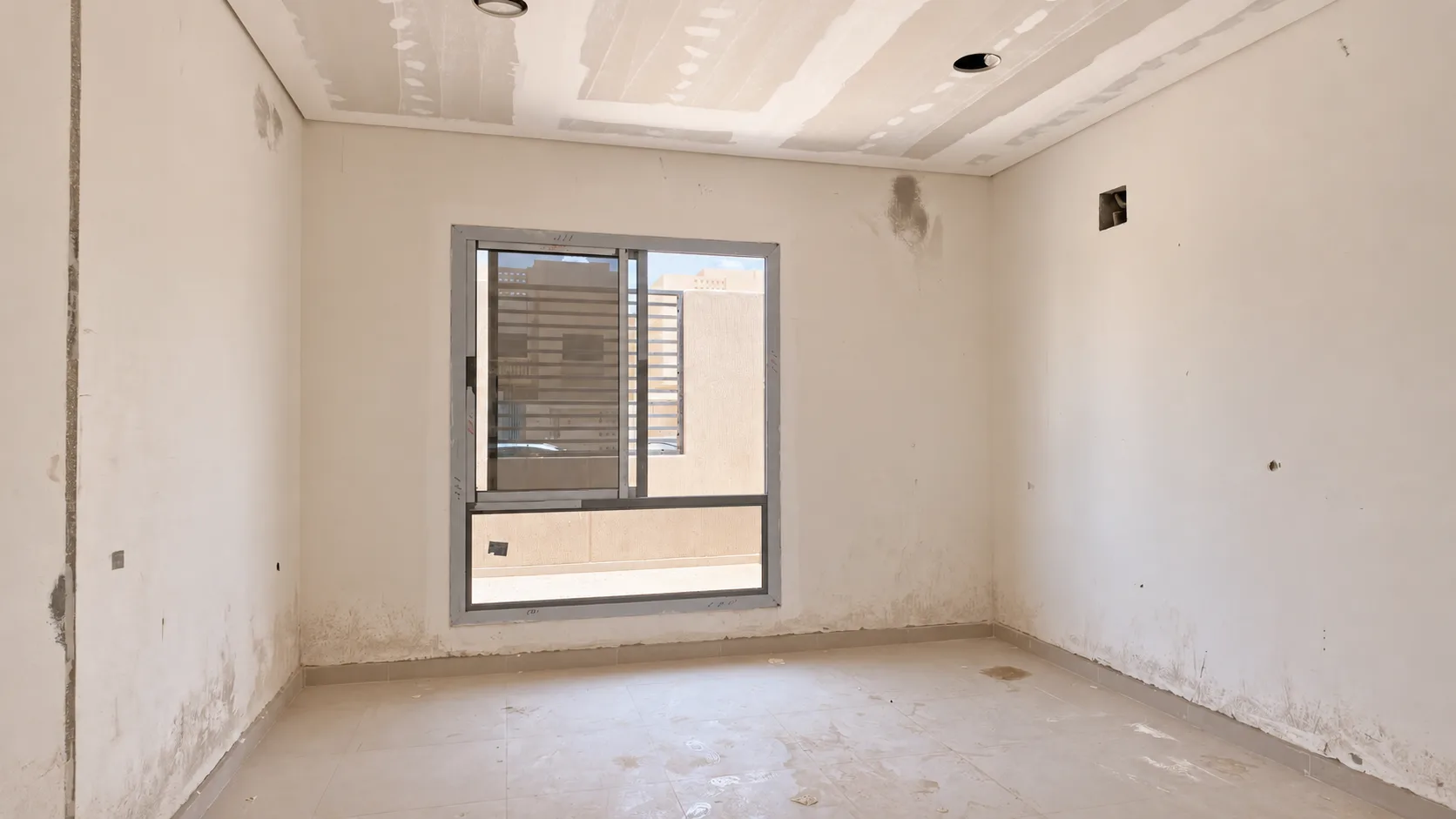

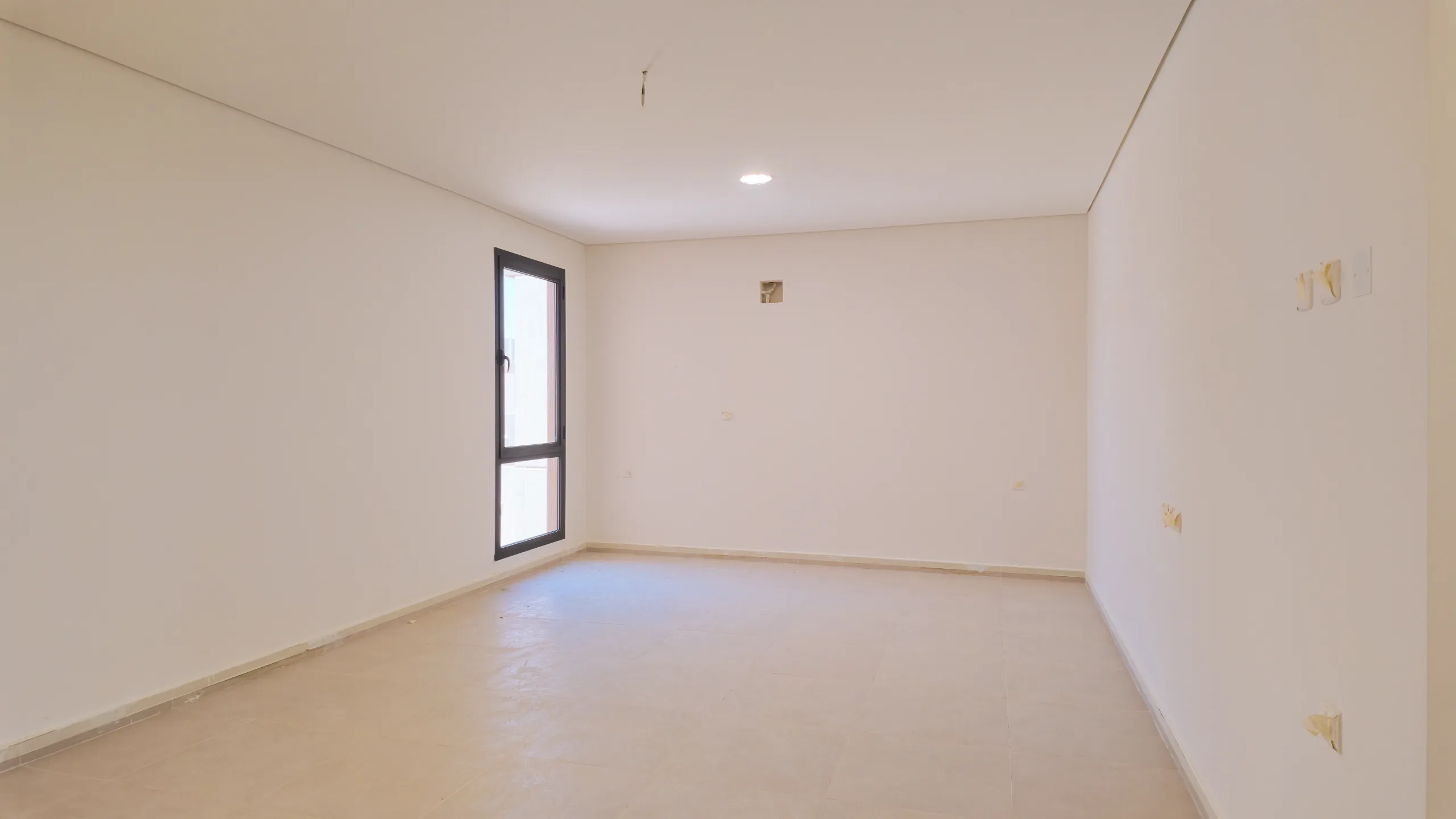

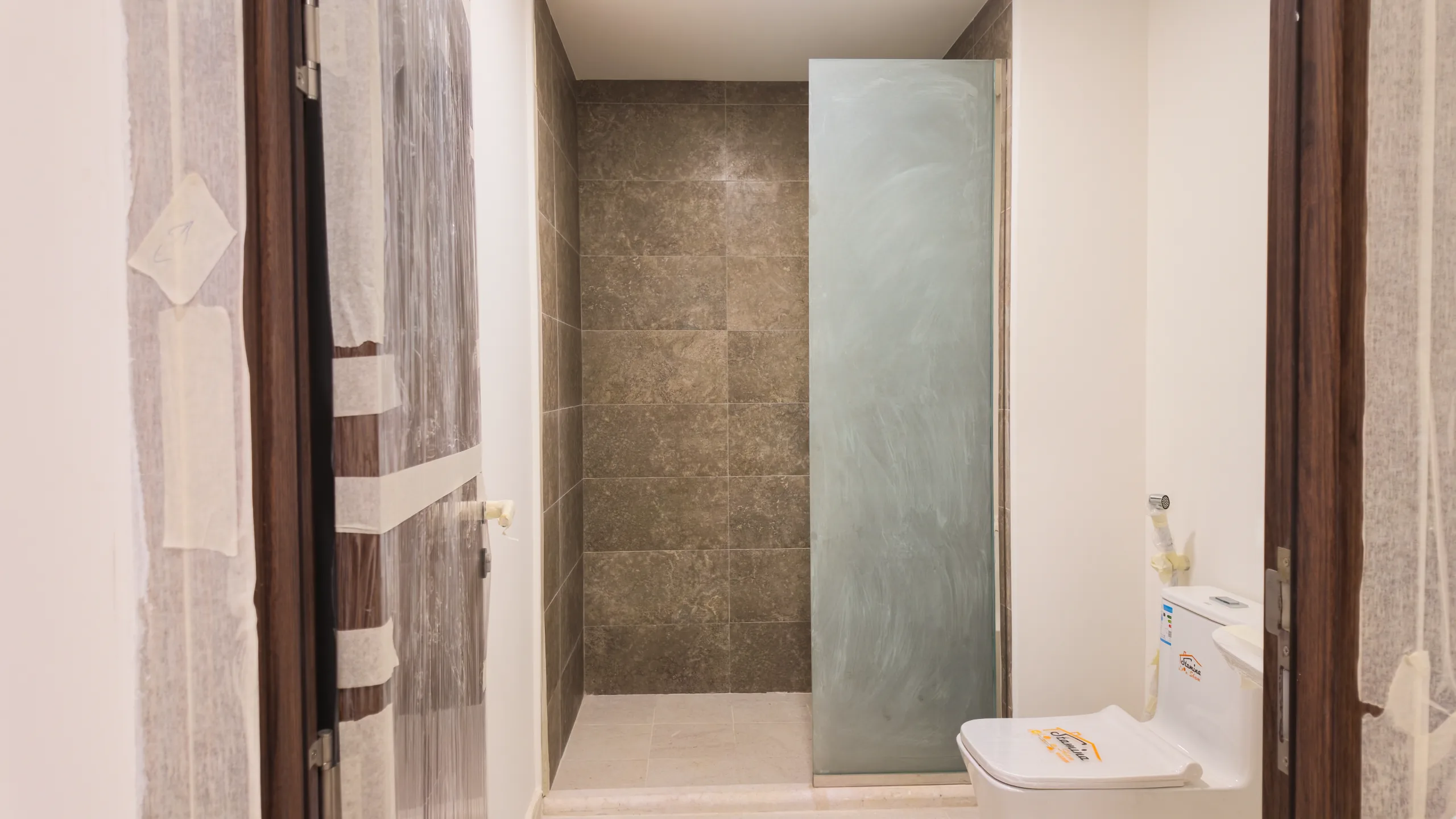

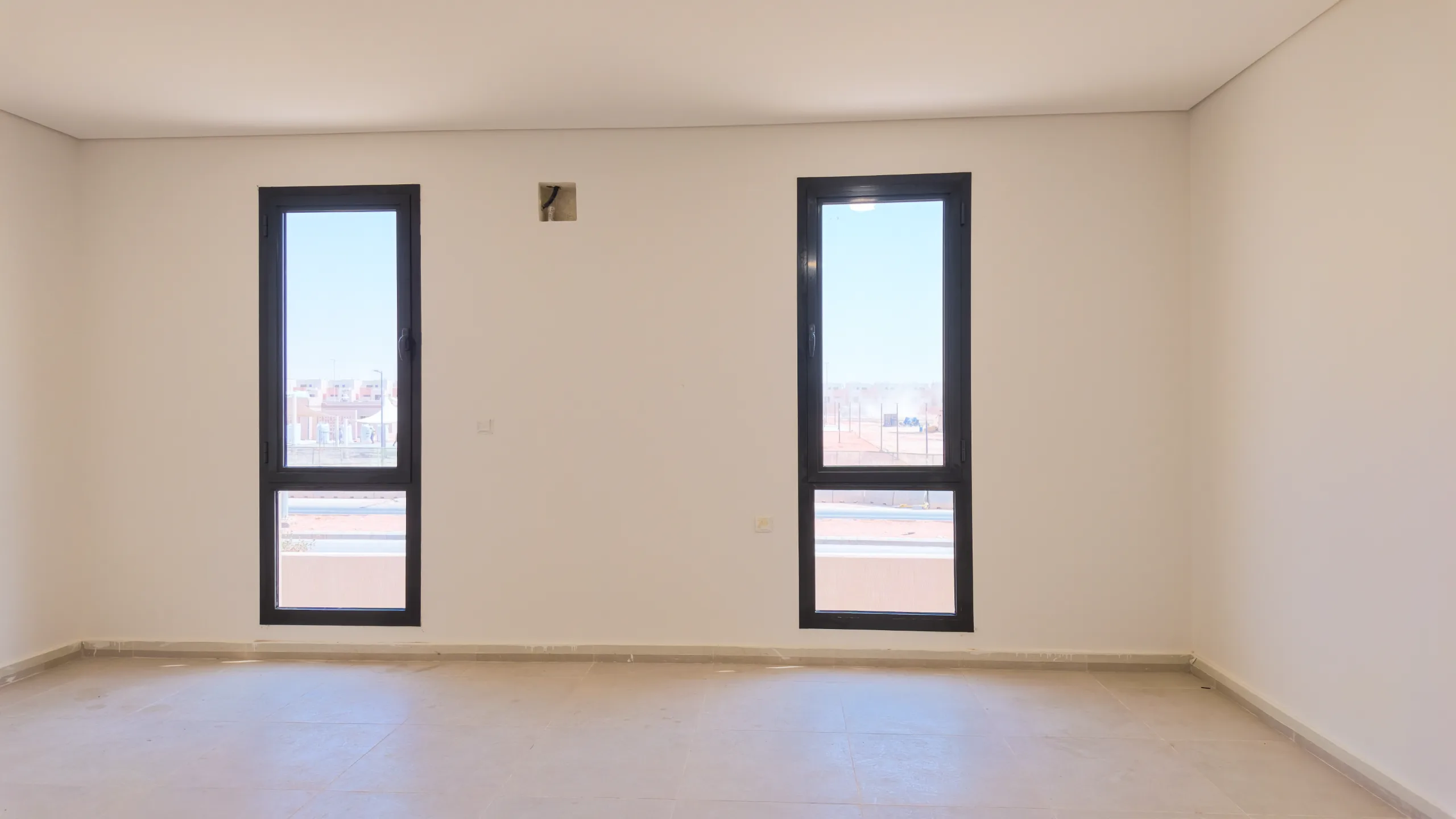

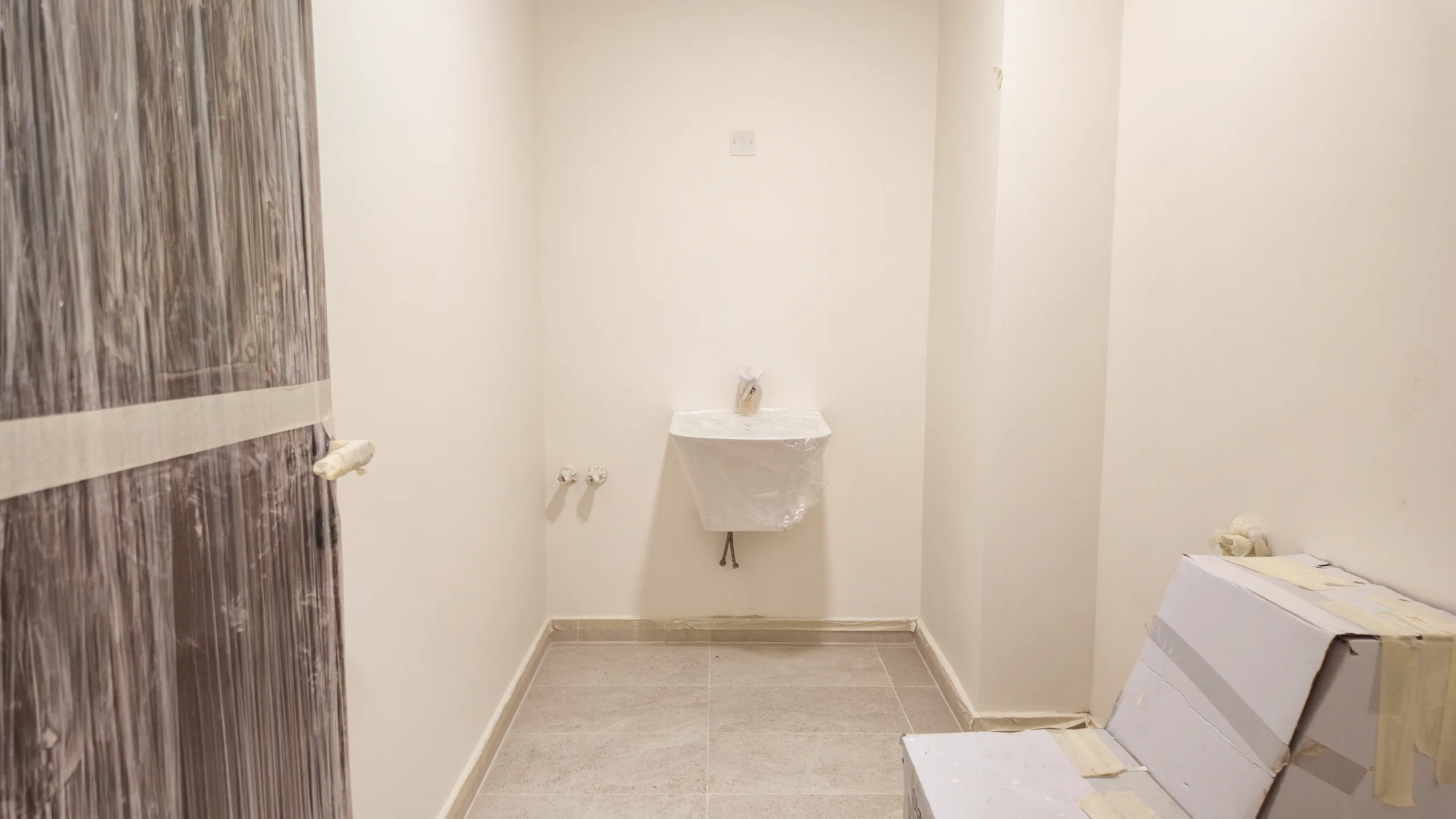

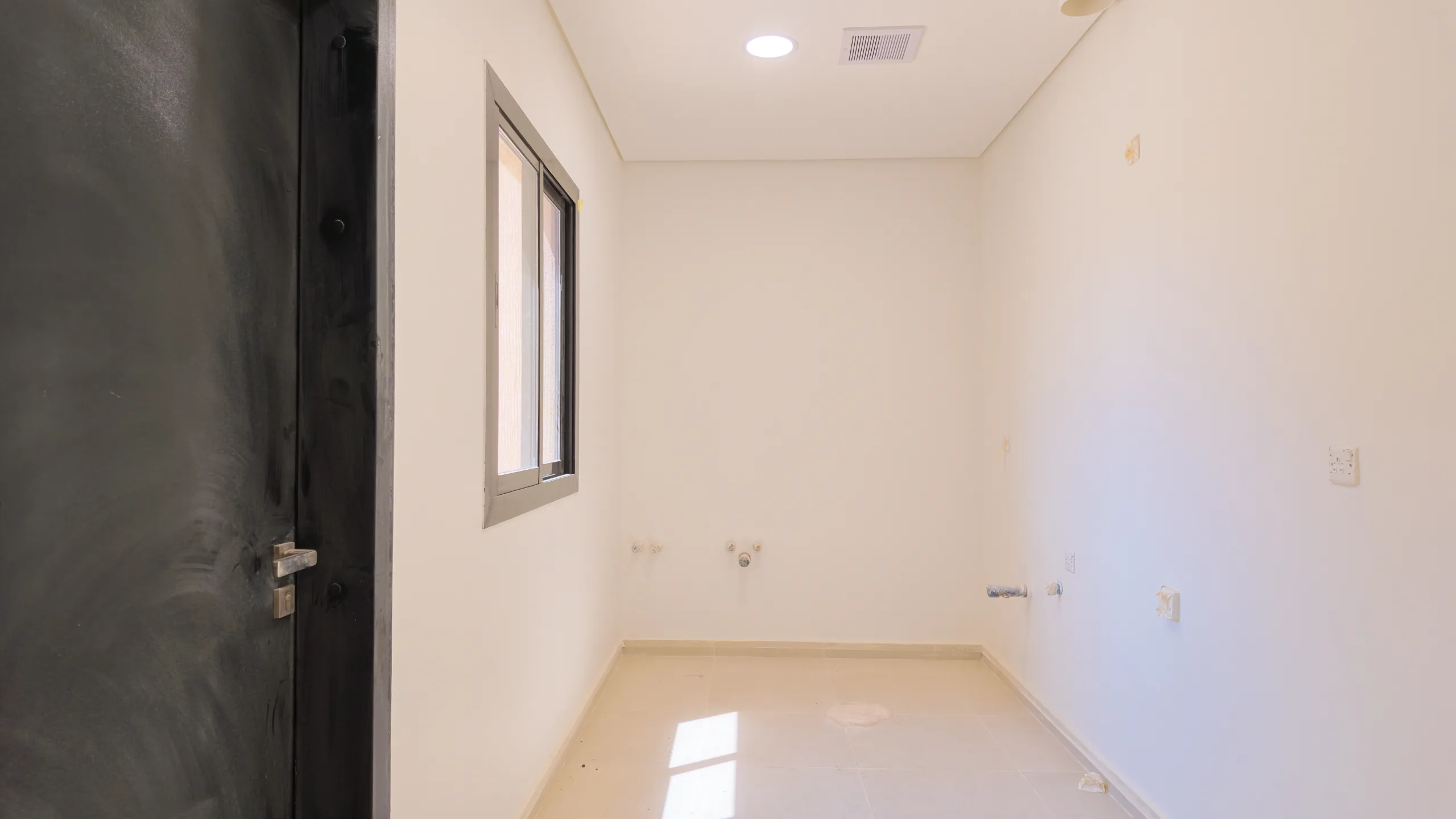

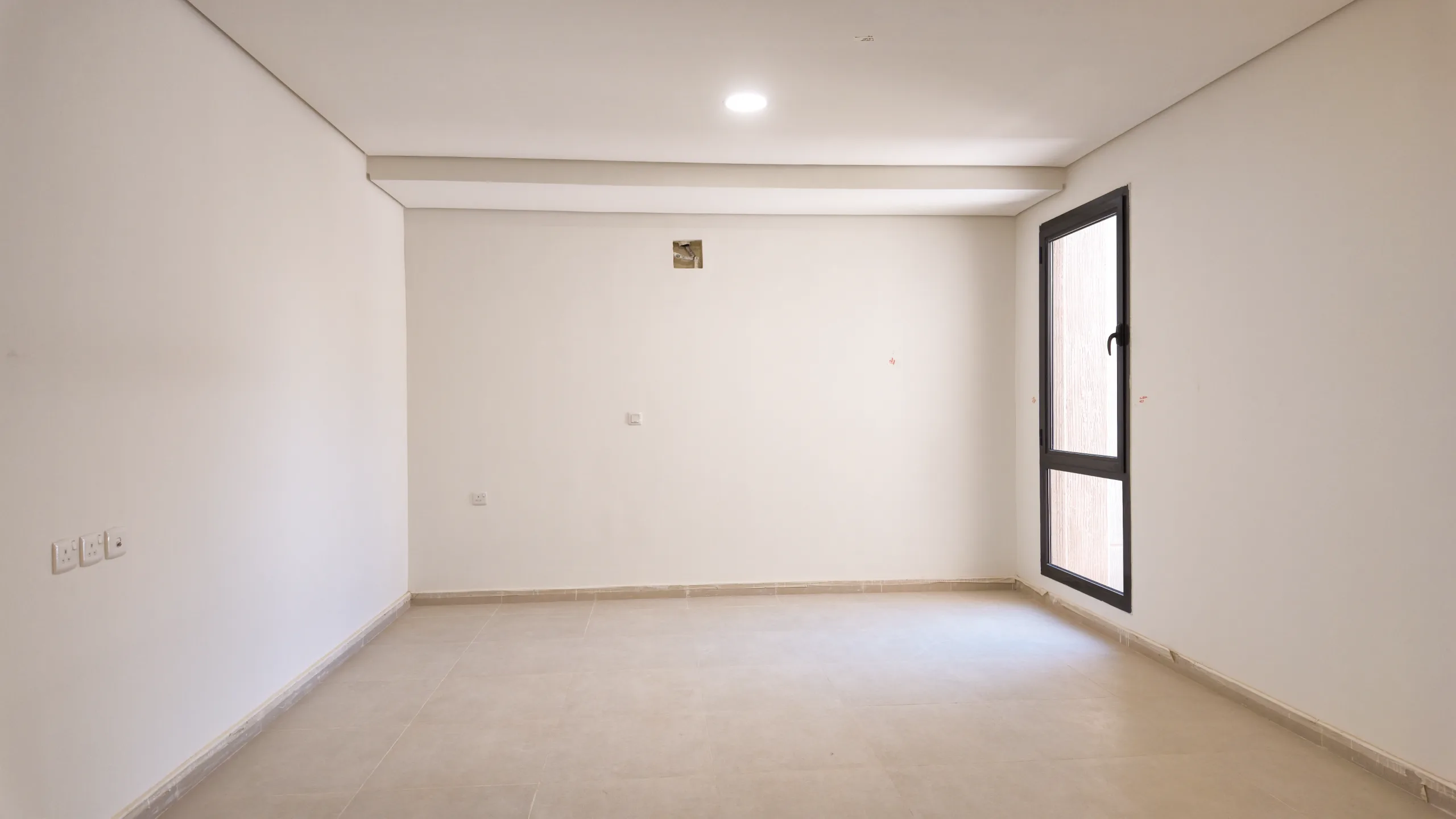

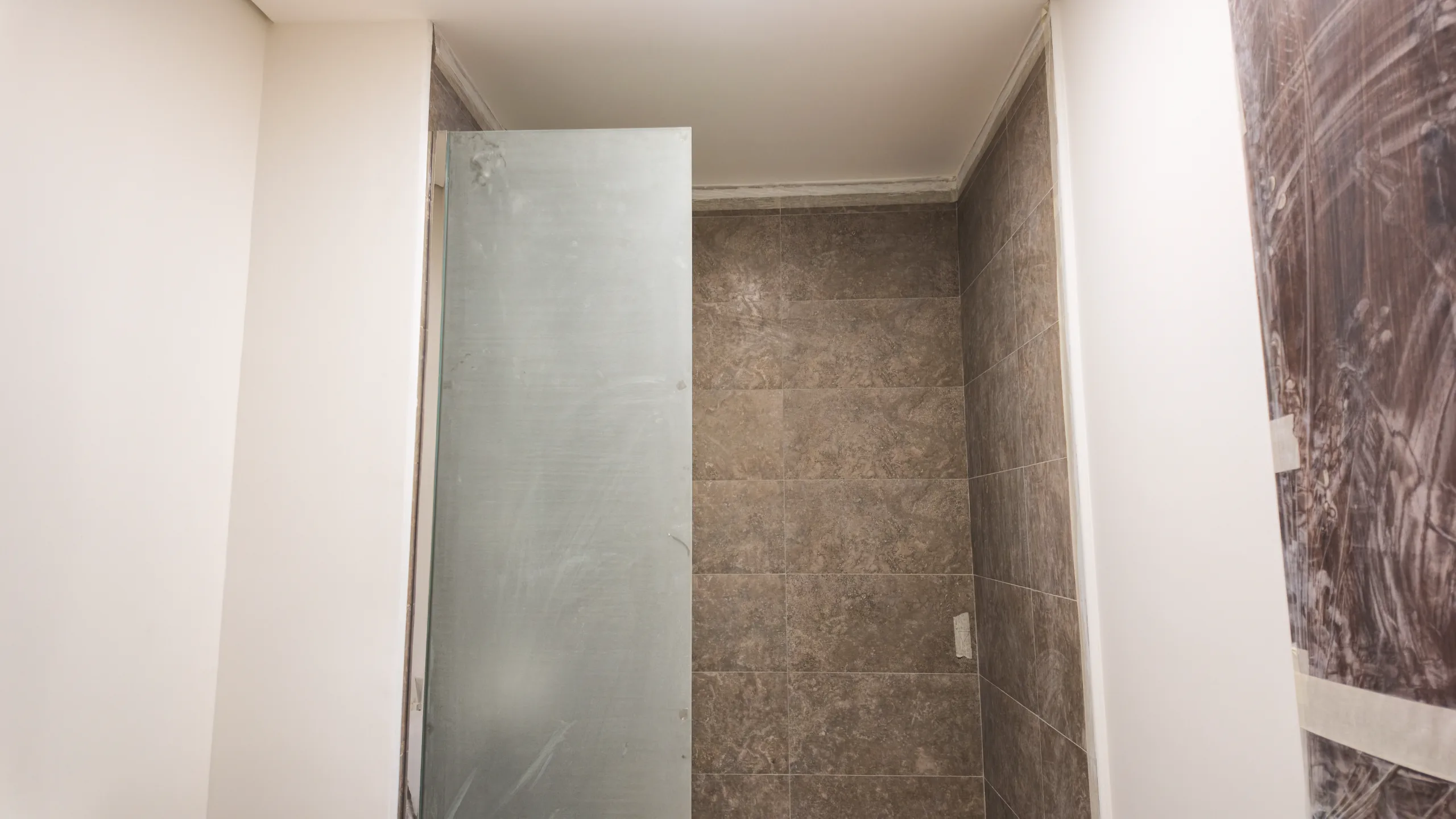

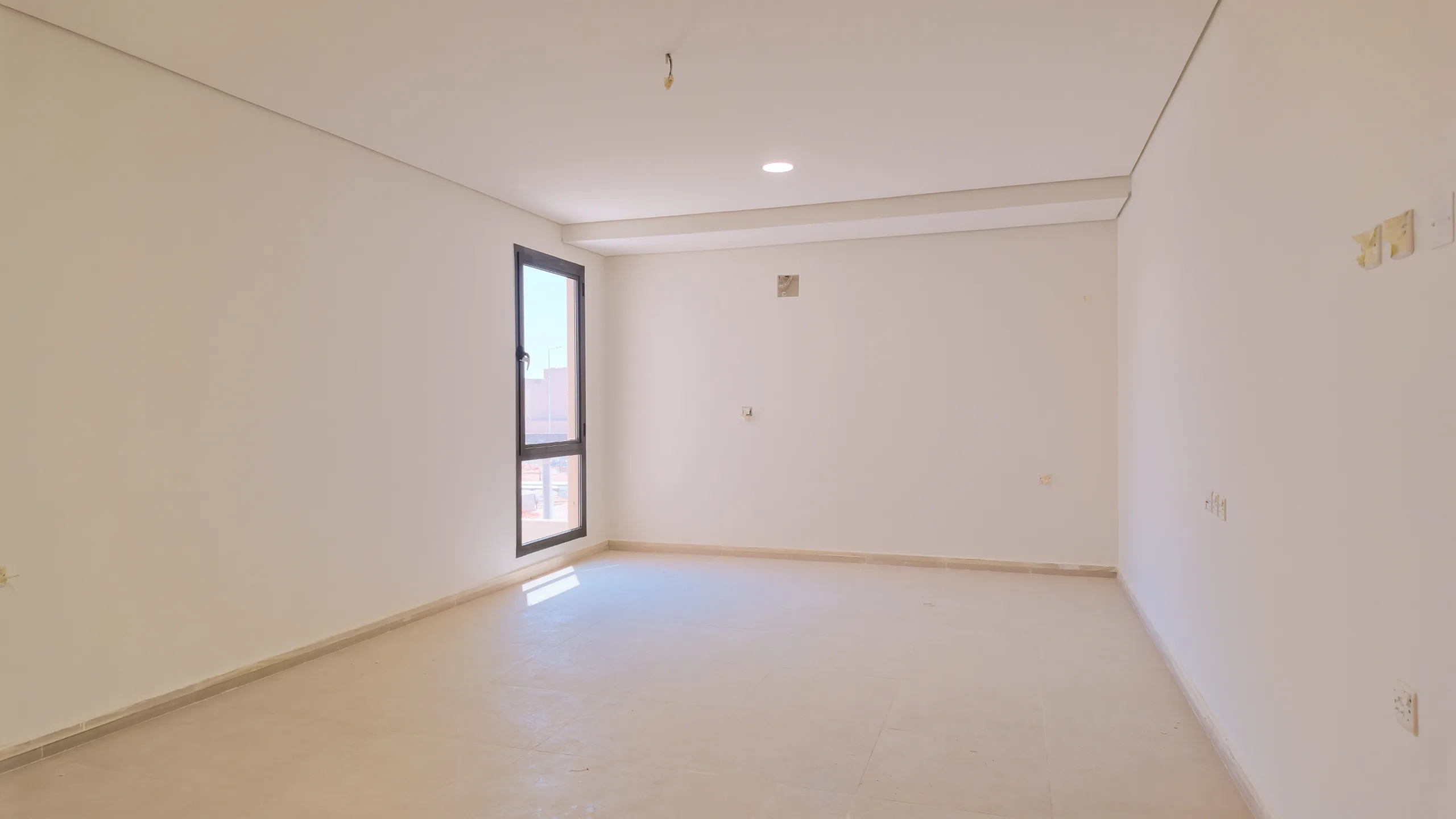

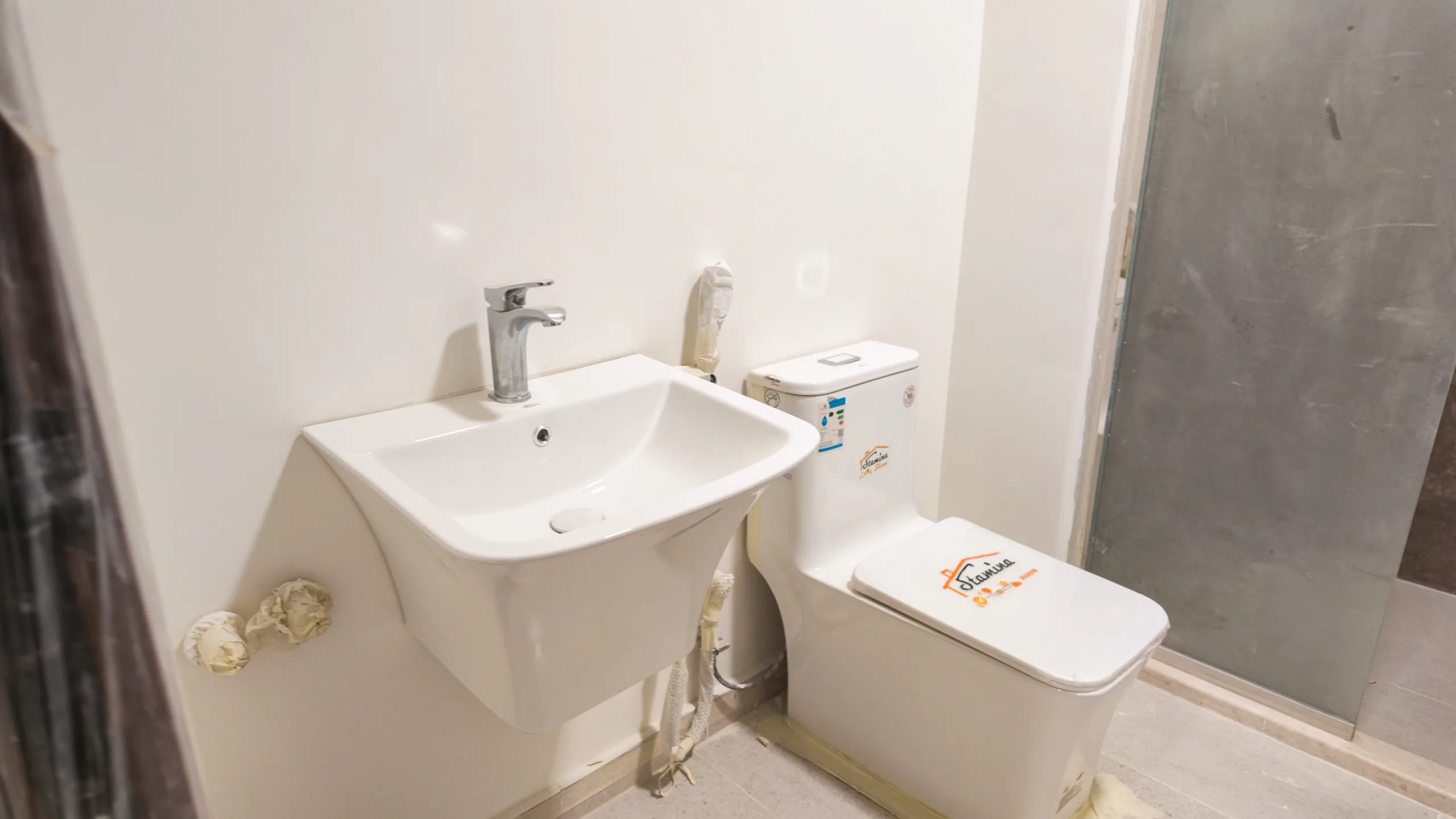

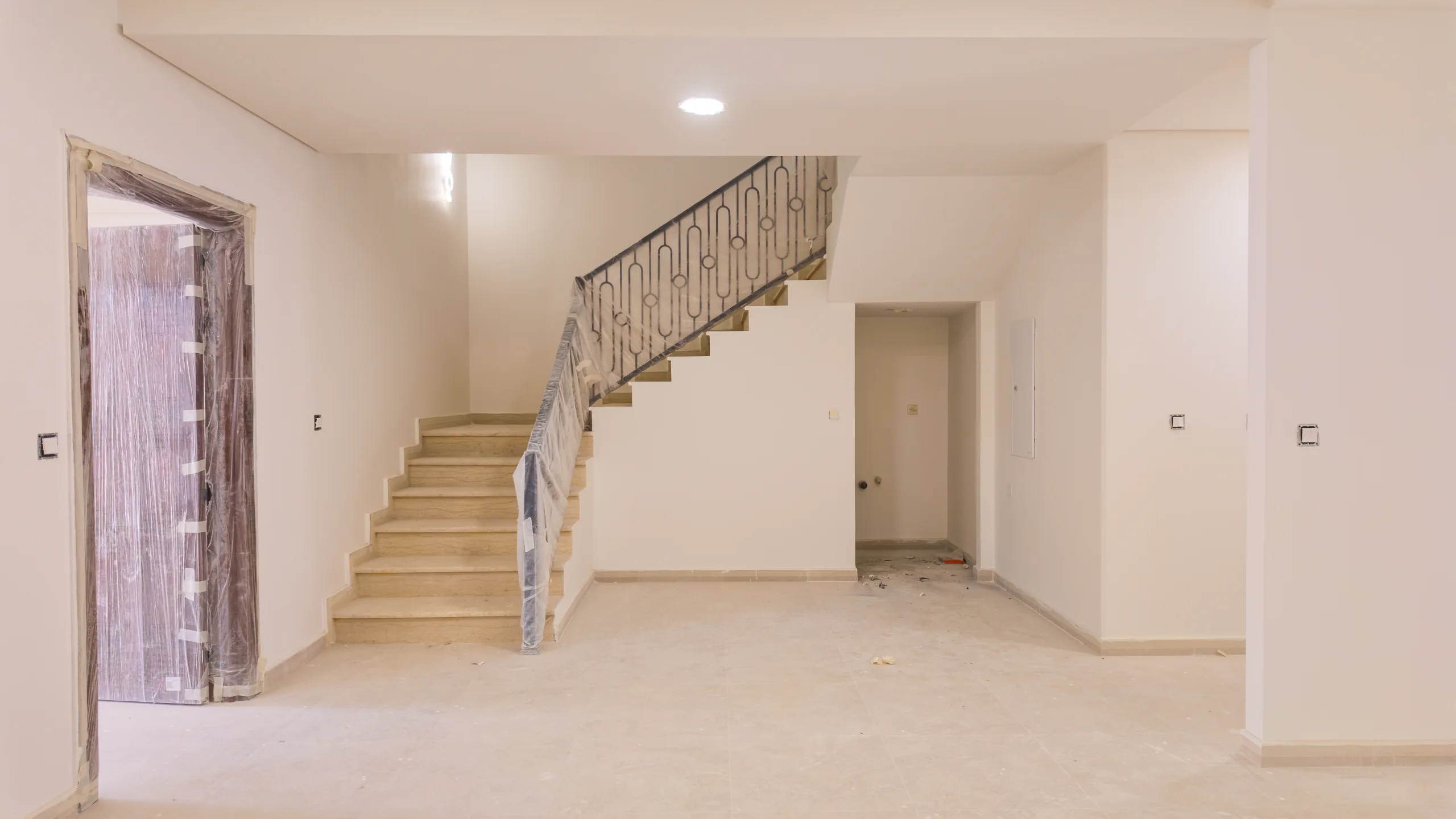

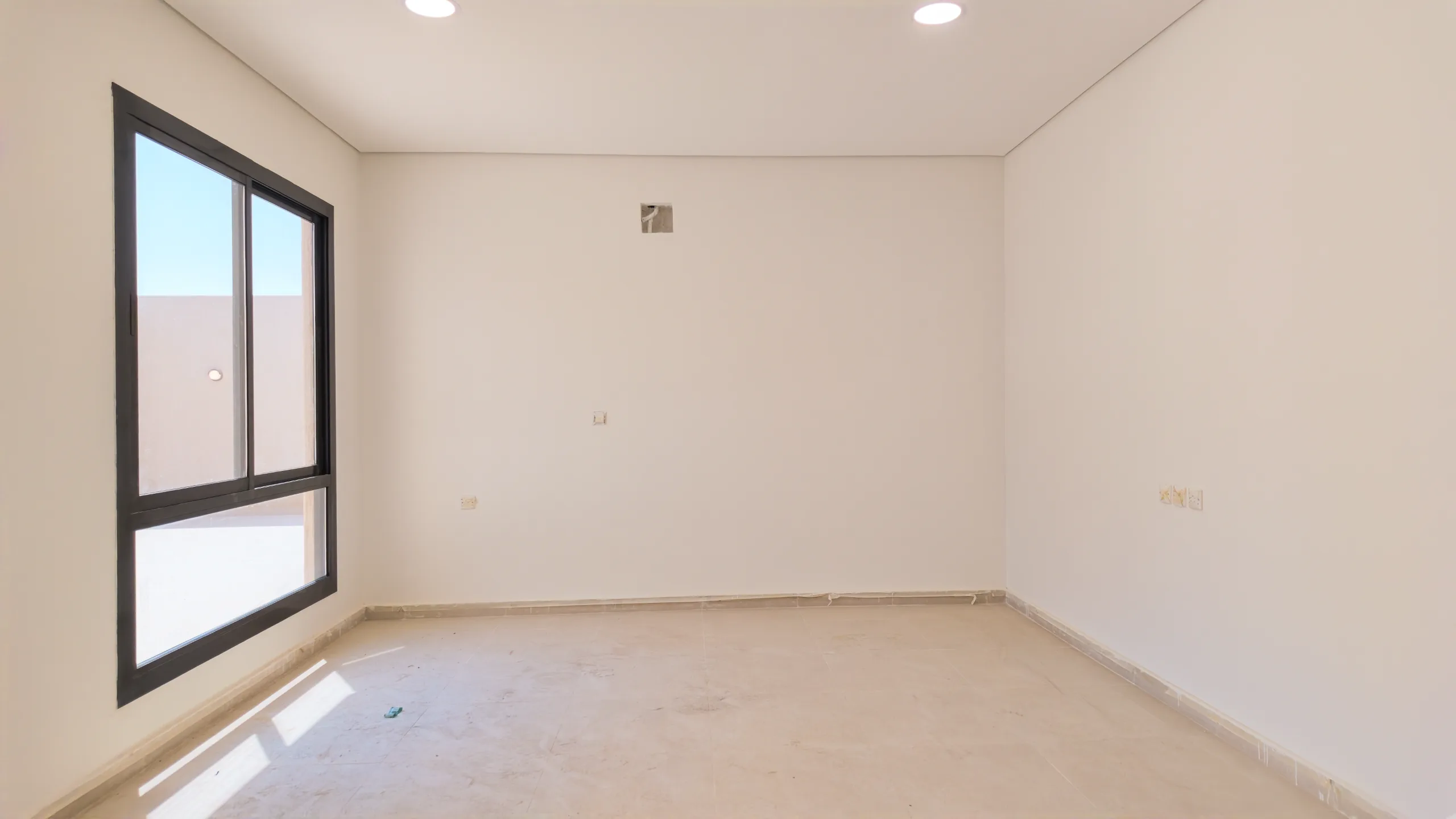

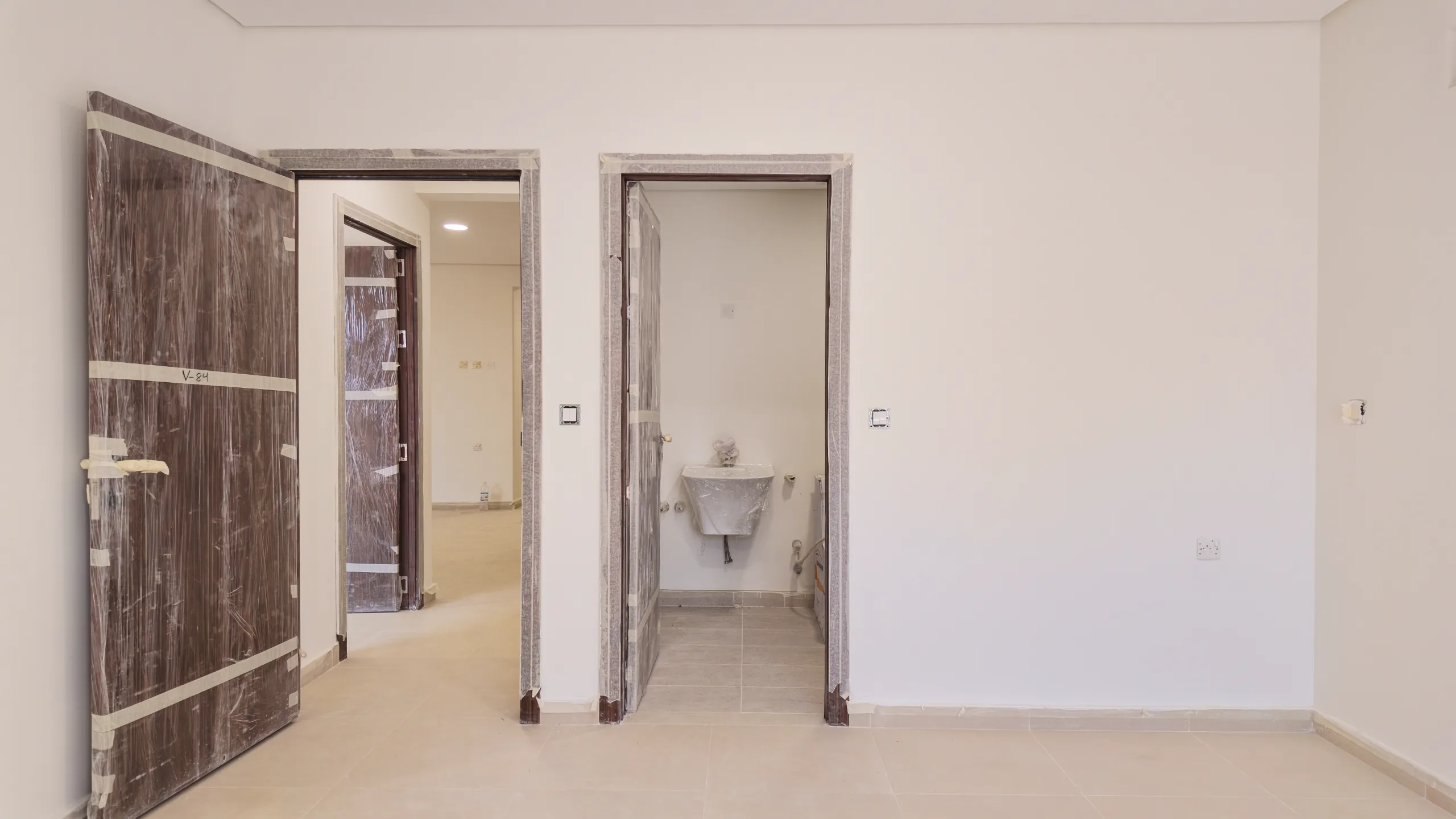

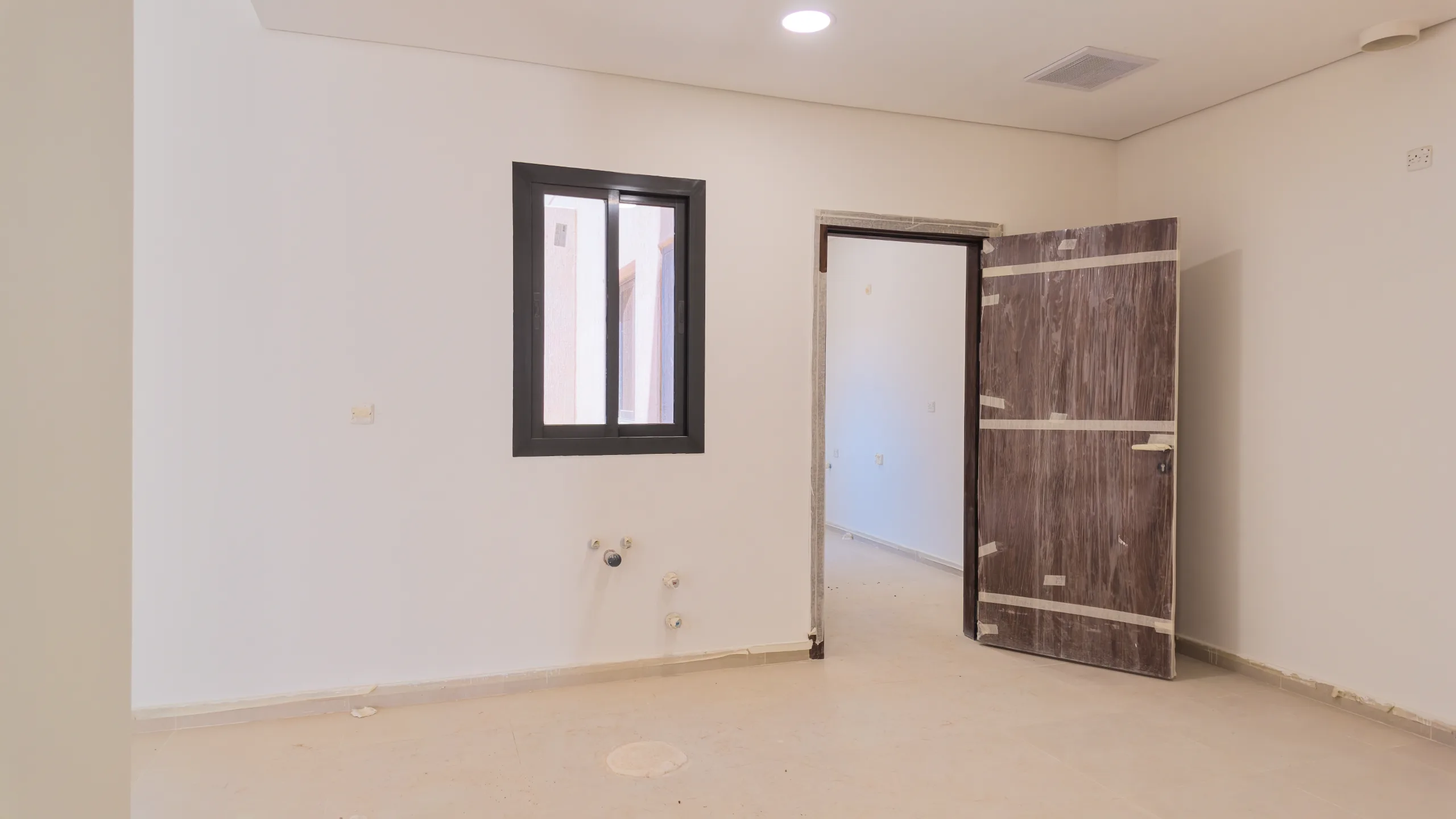

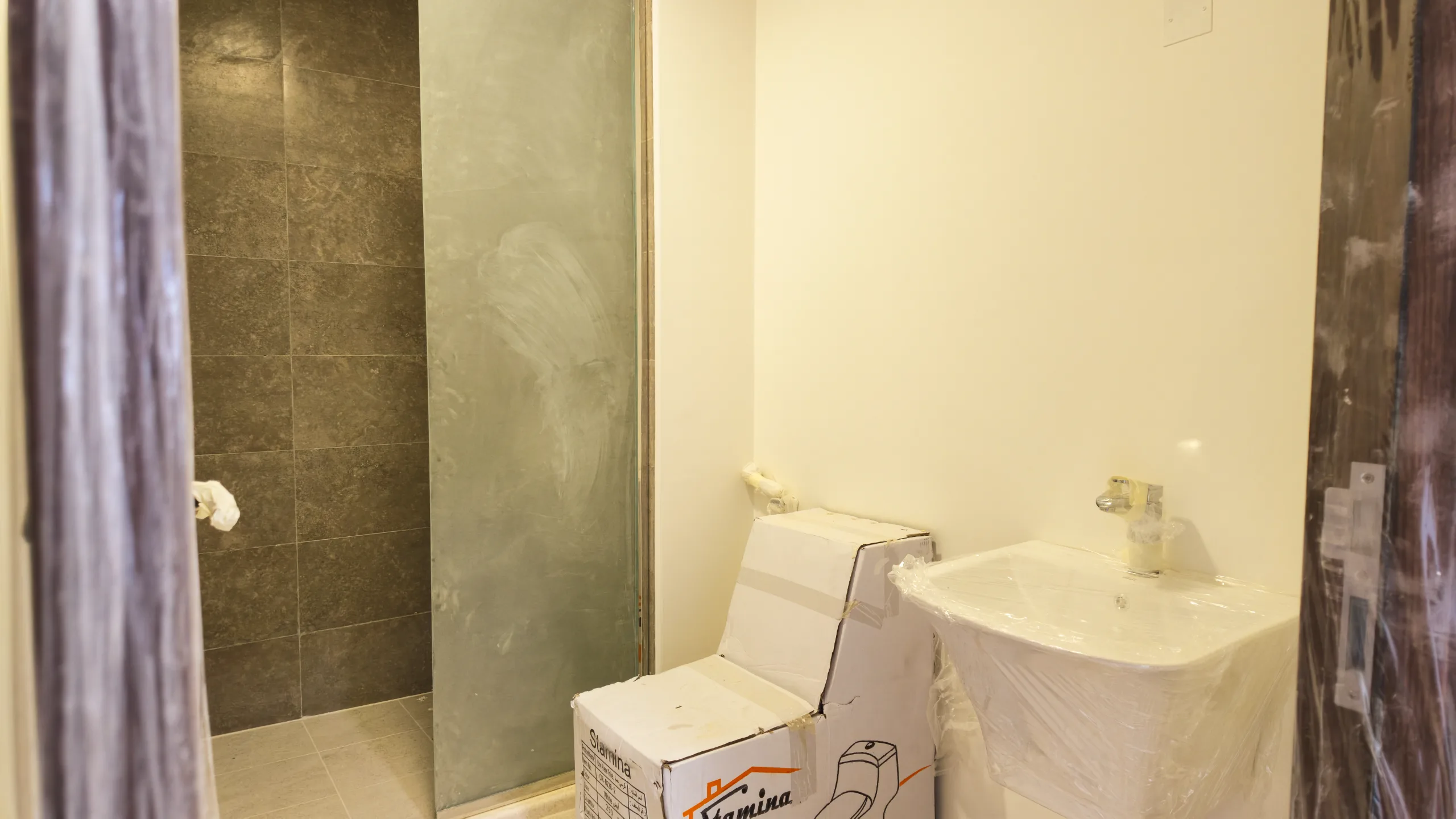

أعمال التشطيبات الداخلية88%

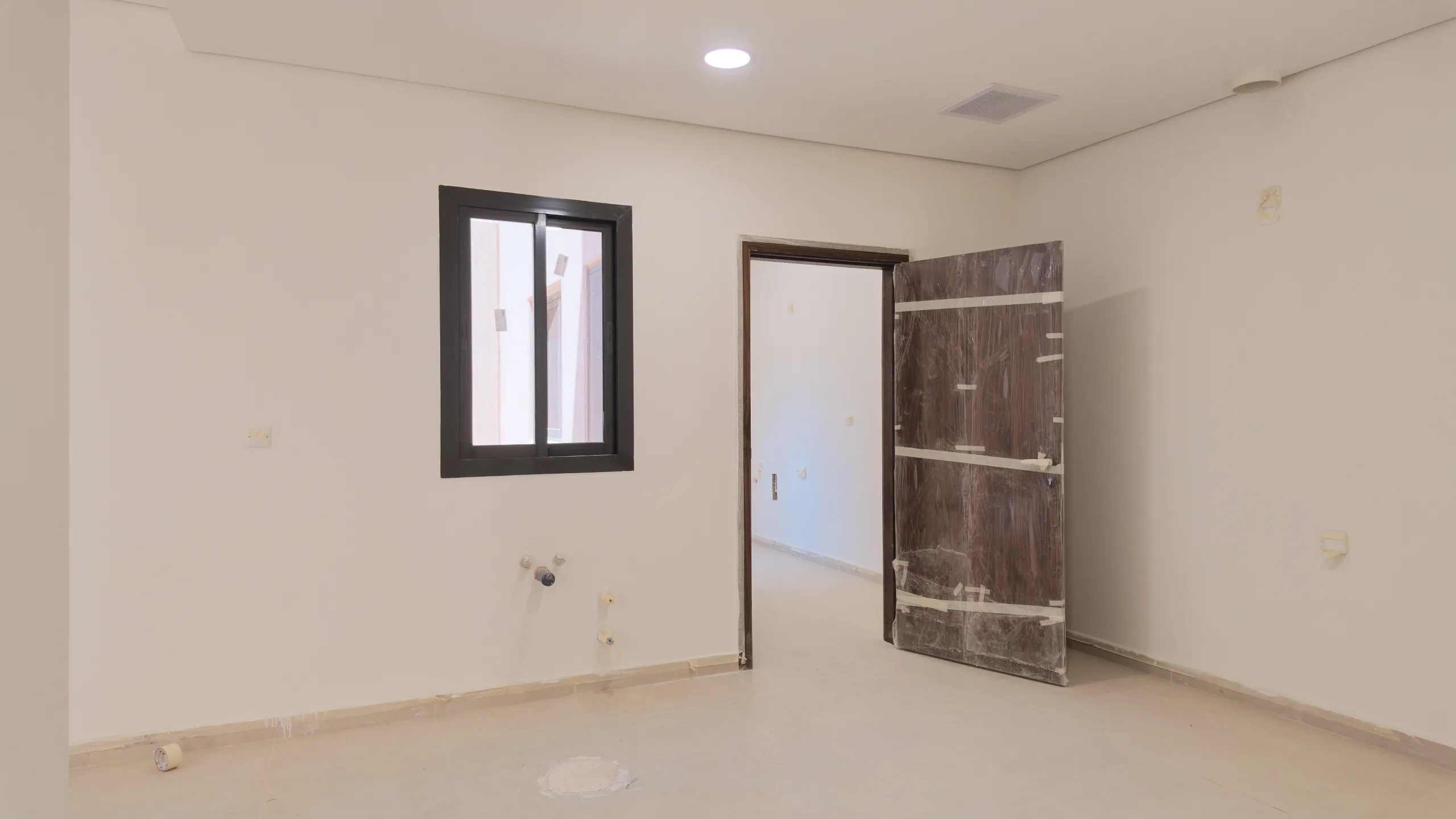

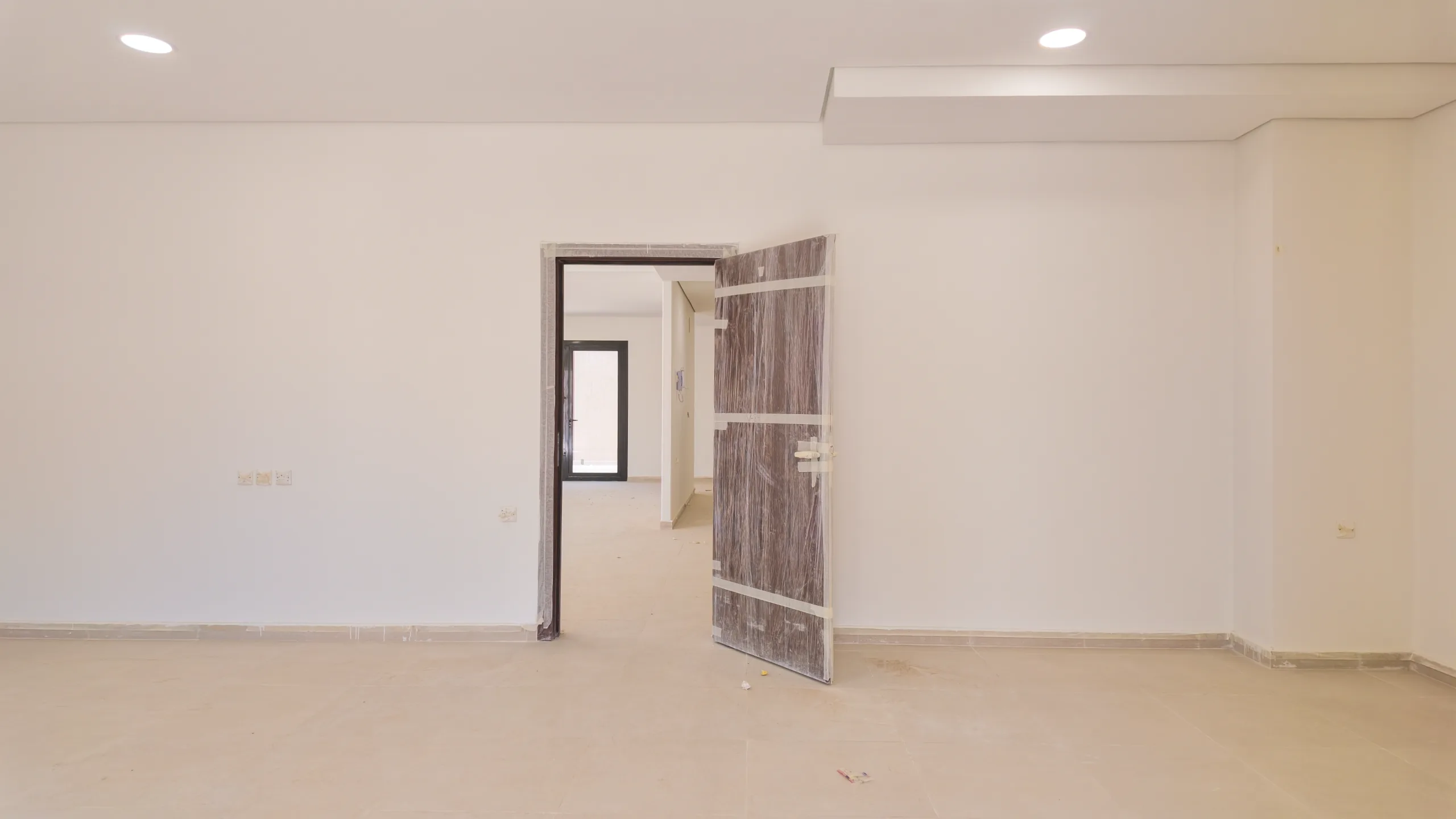

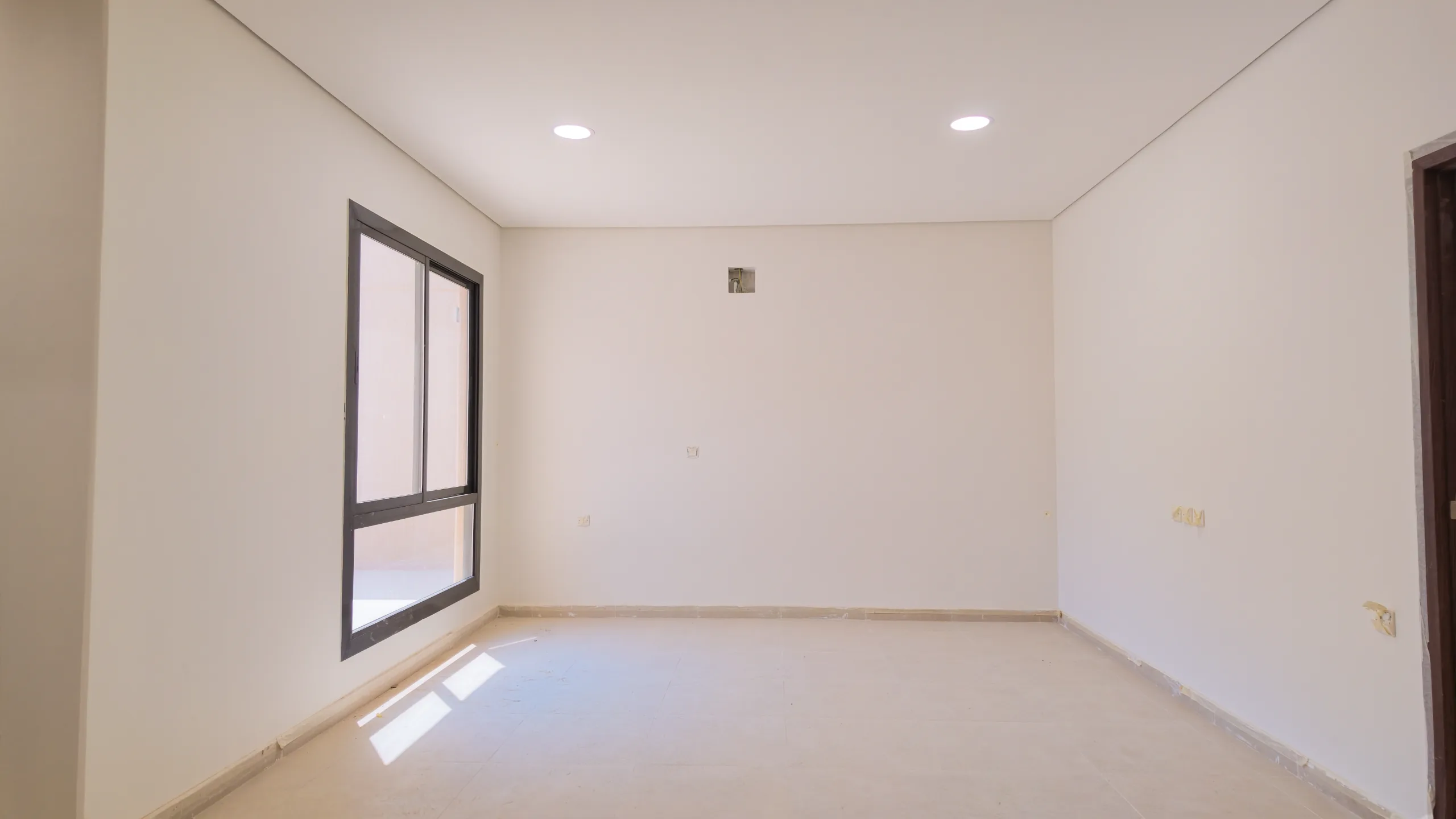

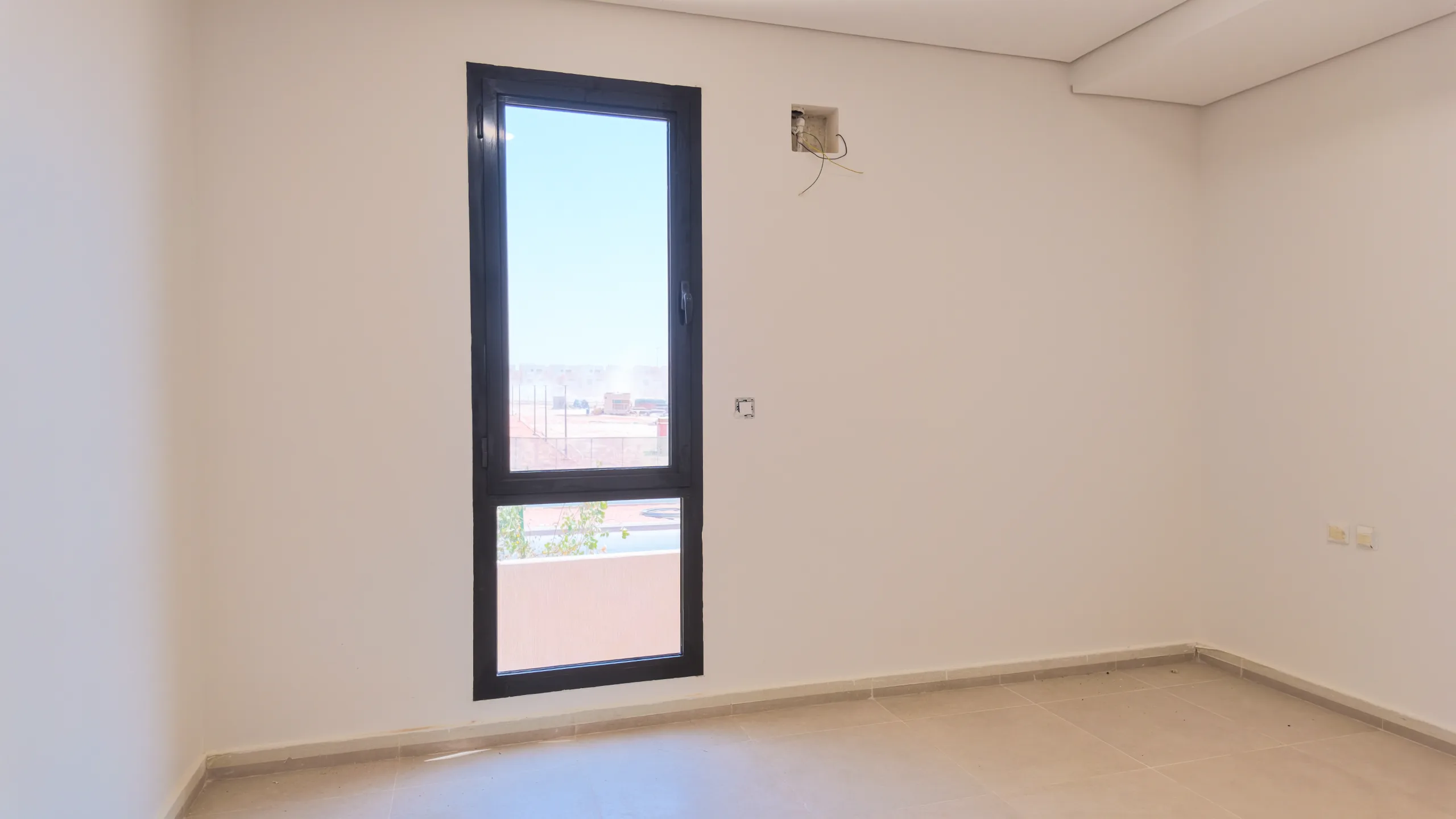

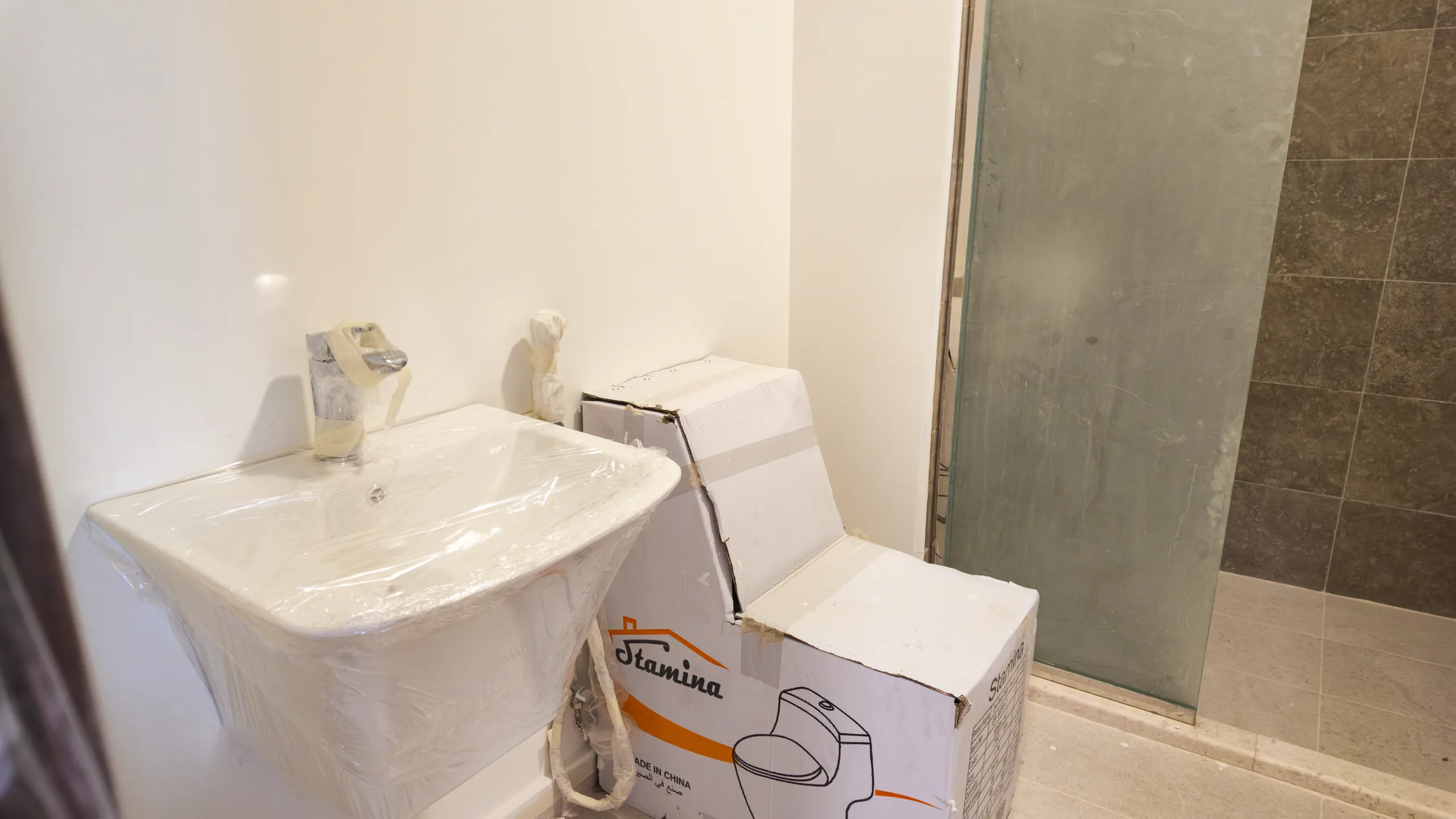

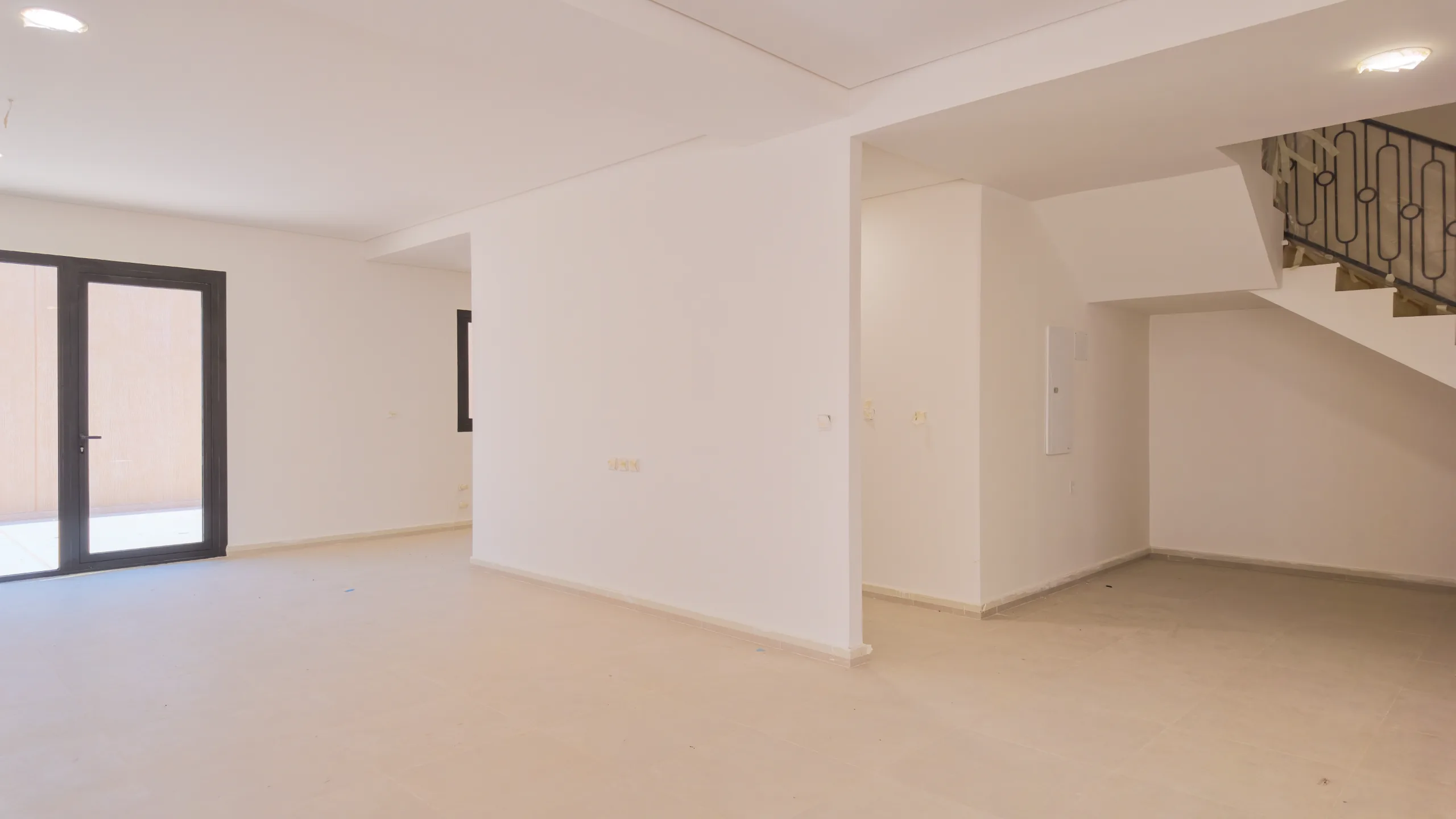

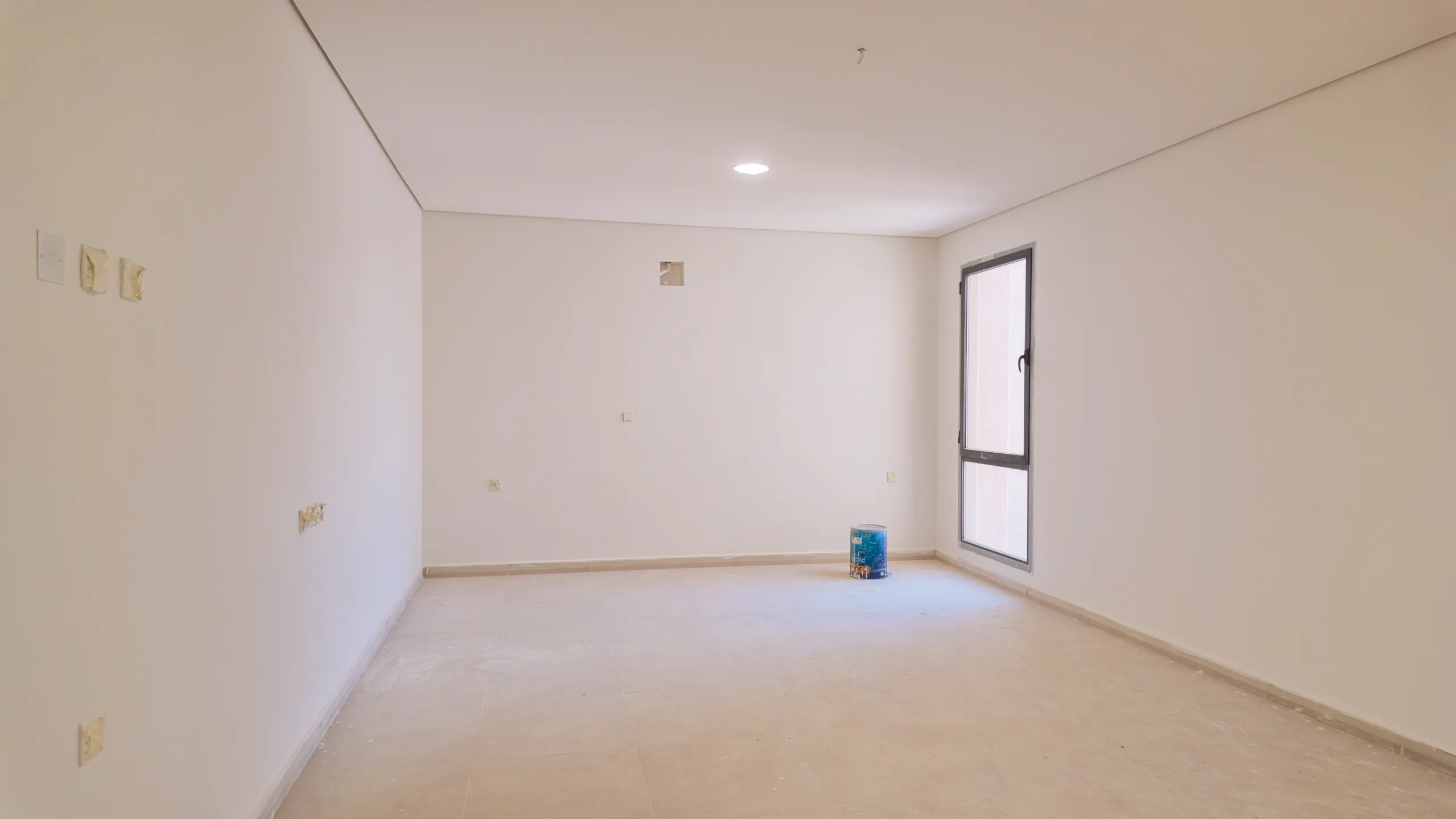

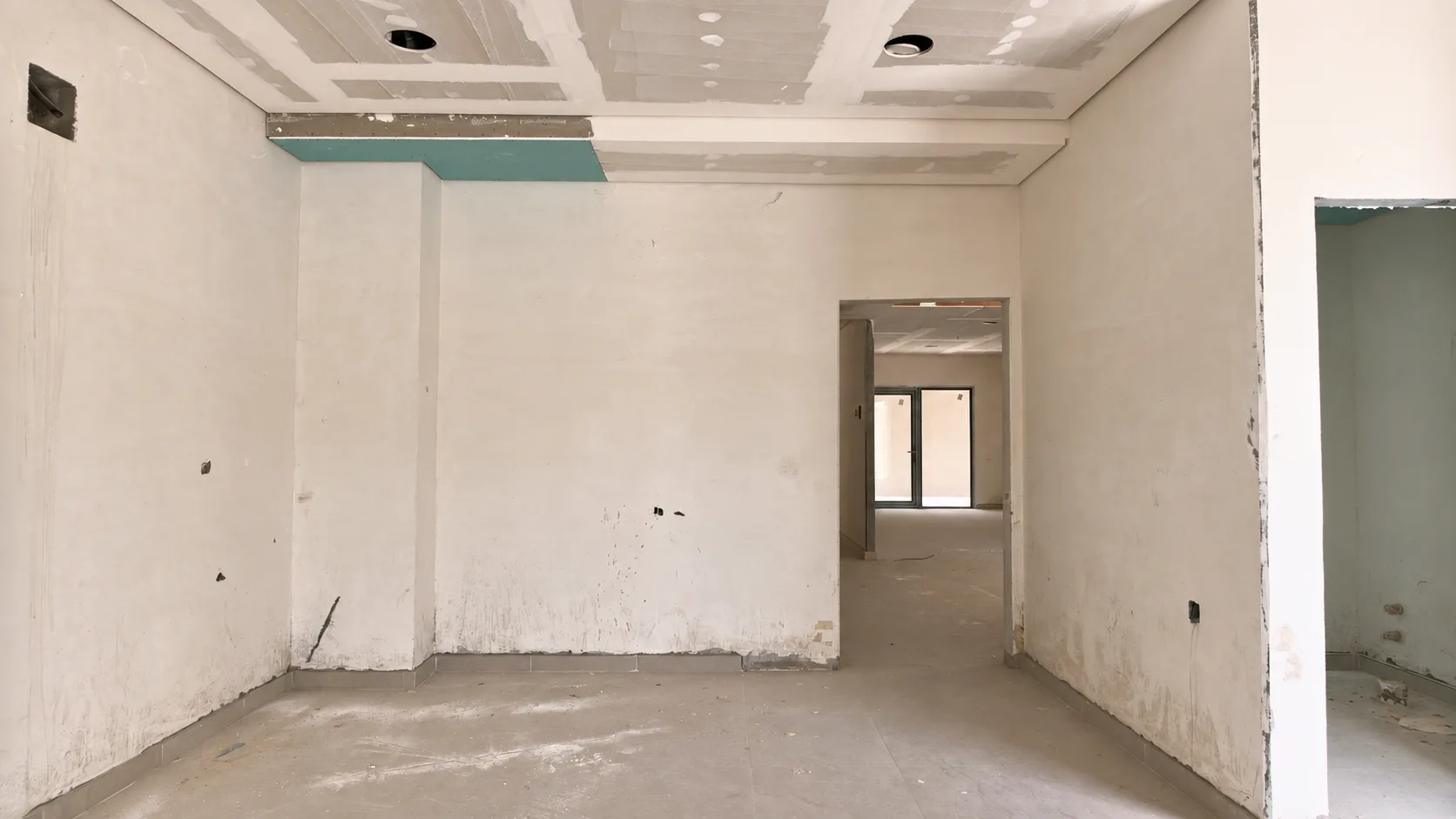

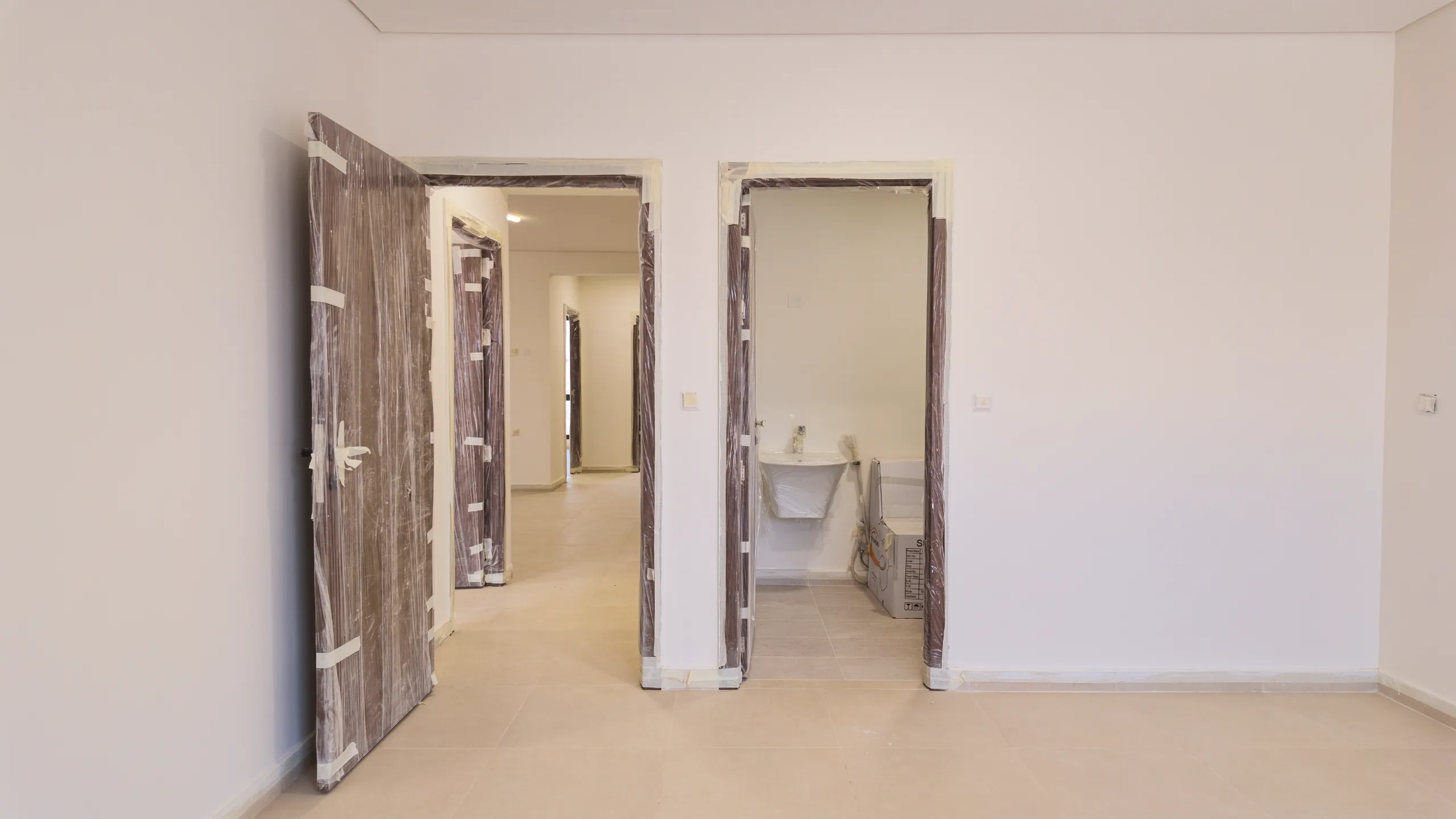

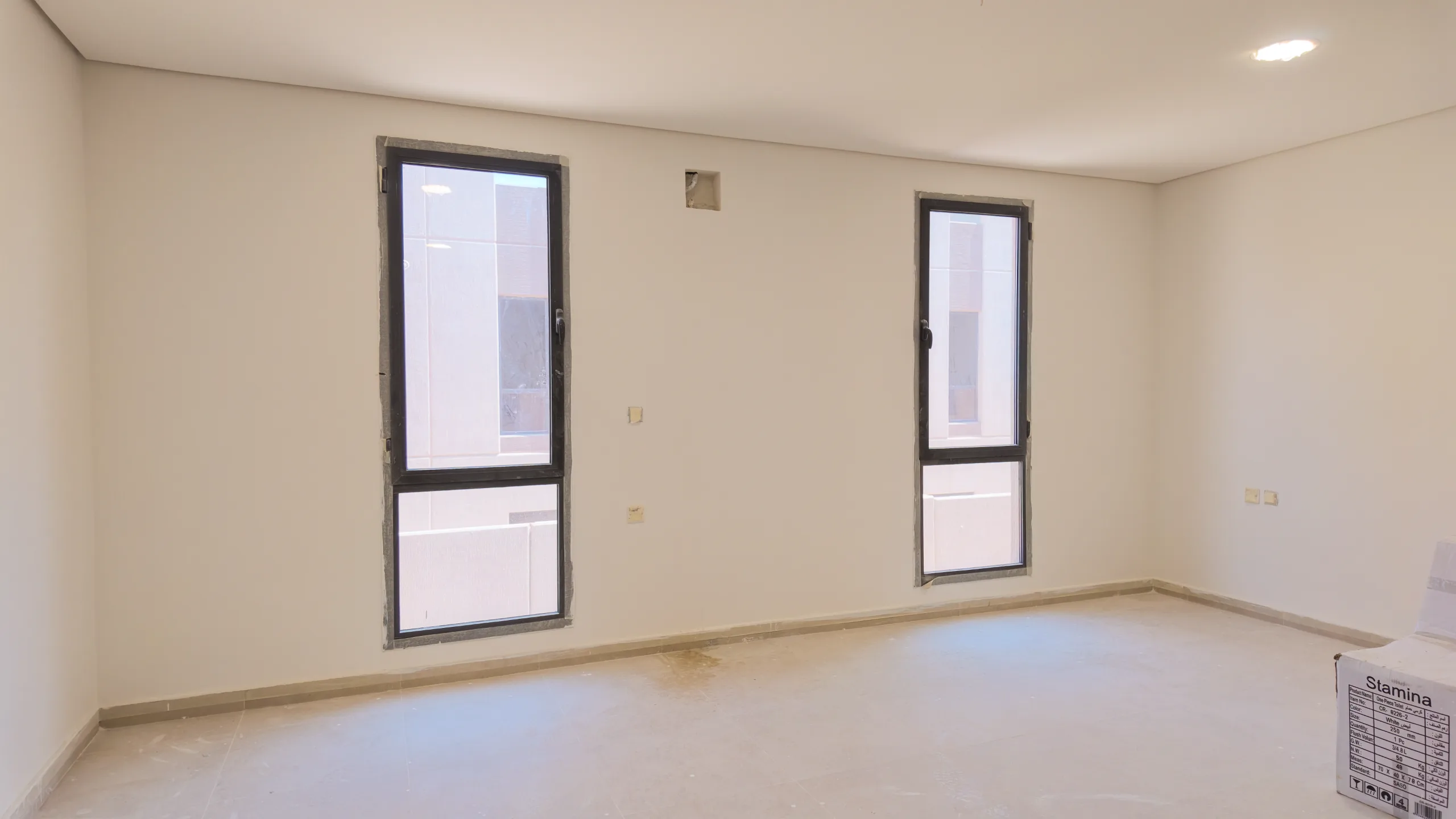

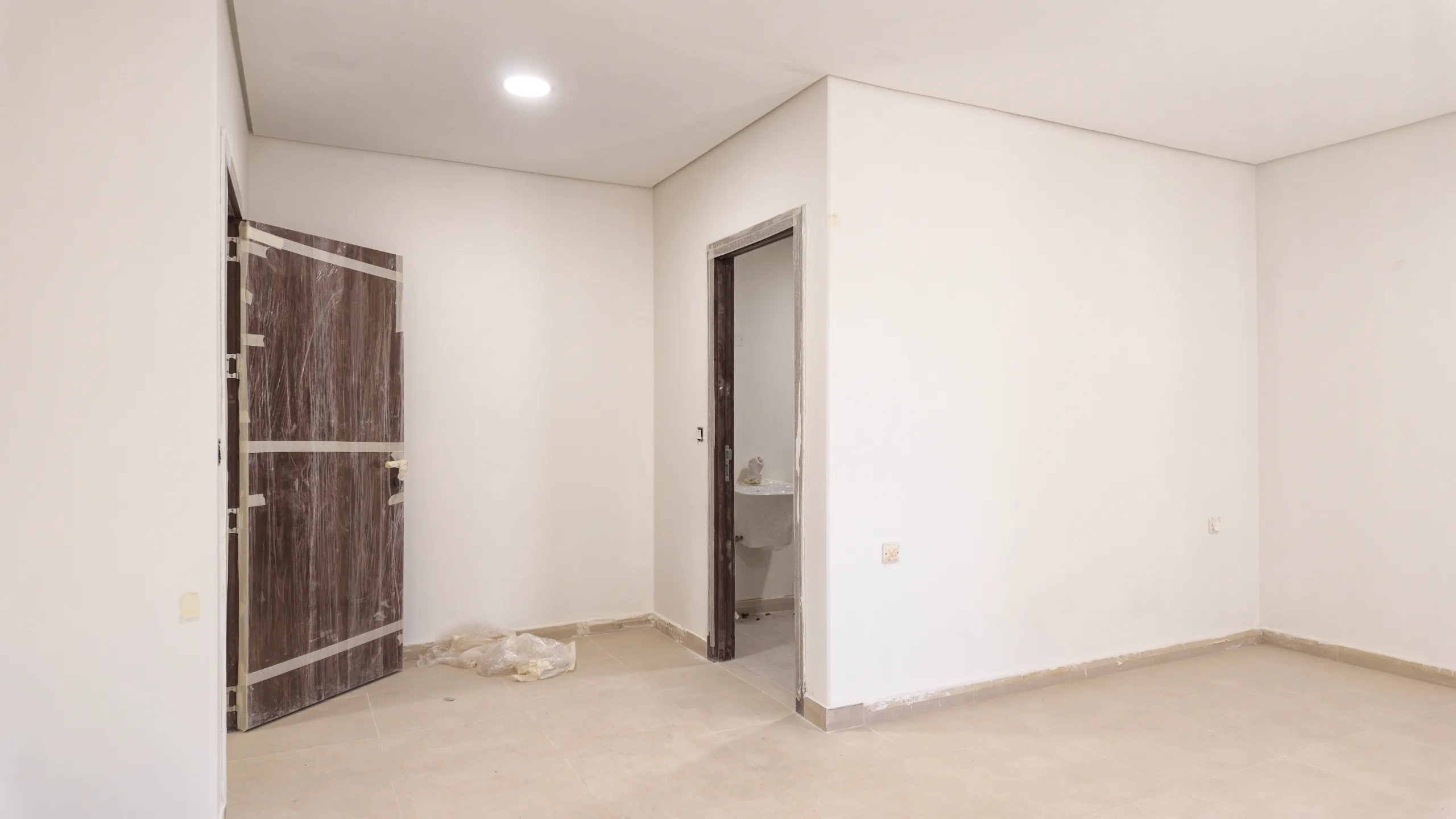

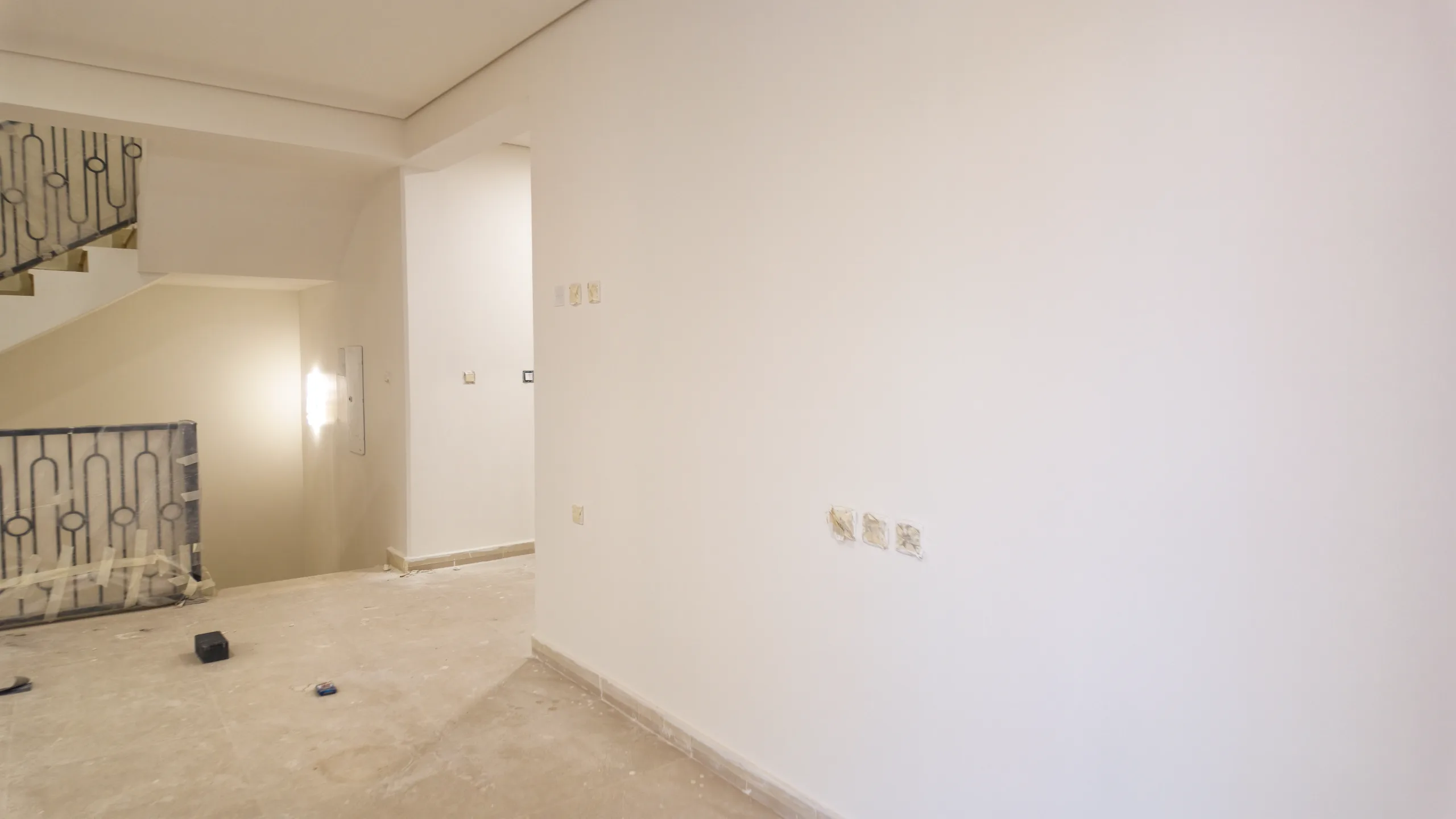

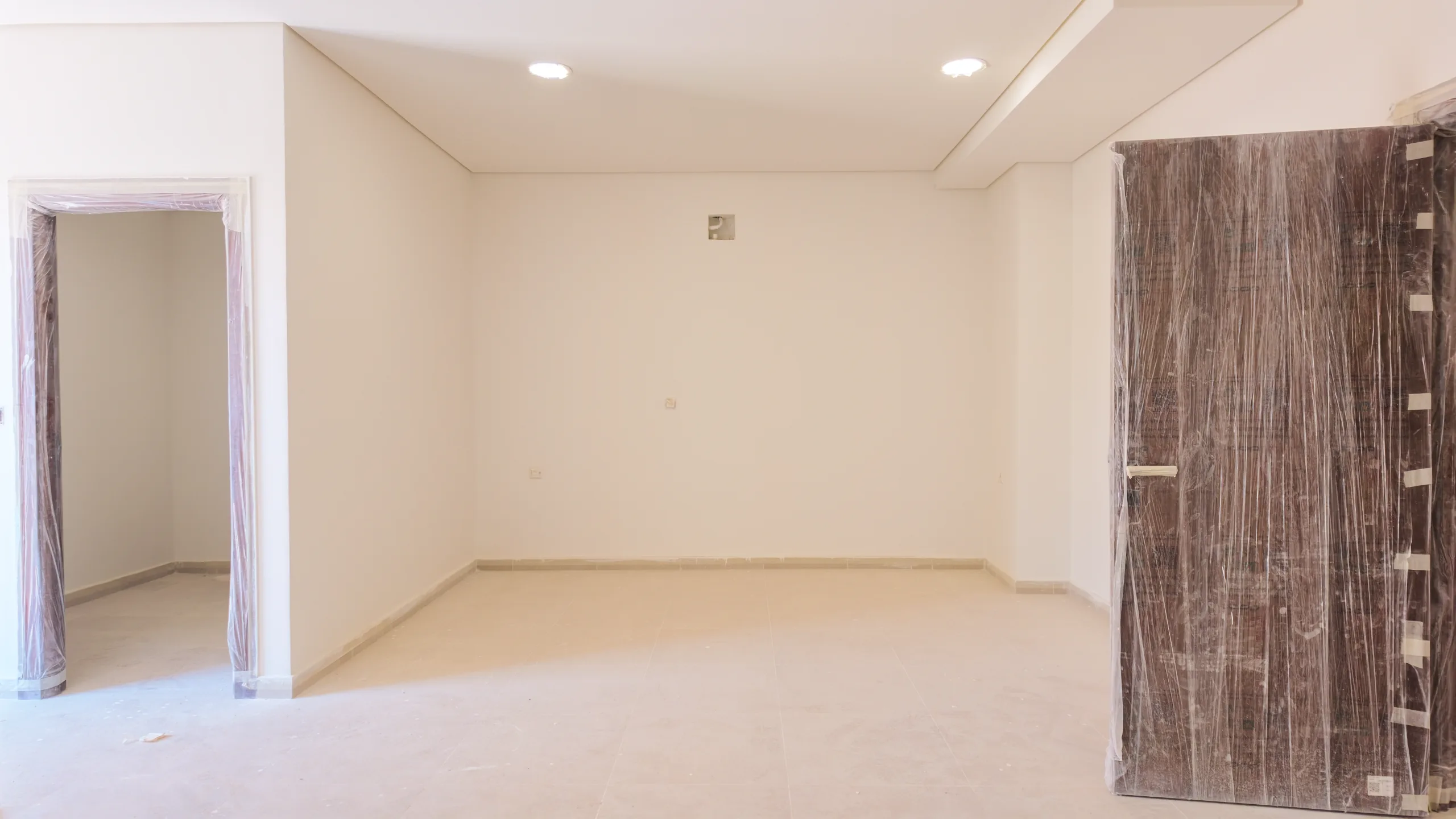

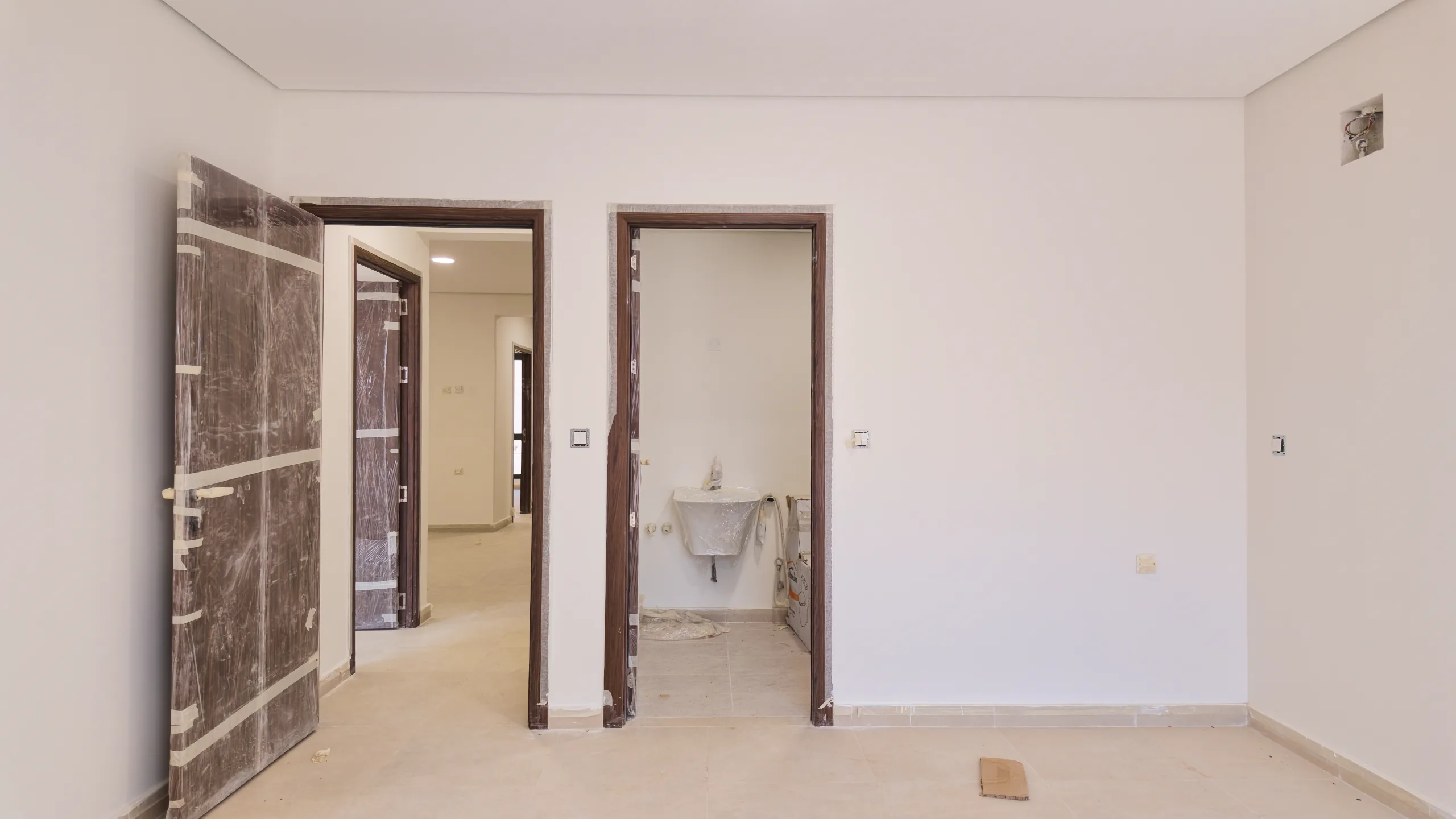

استكمال أعمال الدهانات، تركيب الأبواب، وتجهيز التمديدات الكهربائية والصحية في الوحدات السكنية.

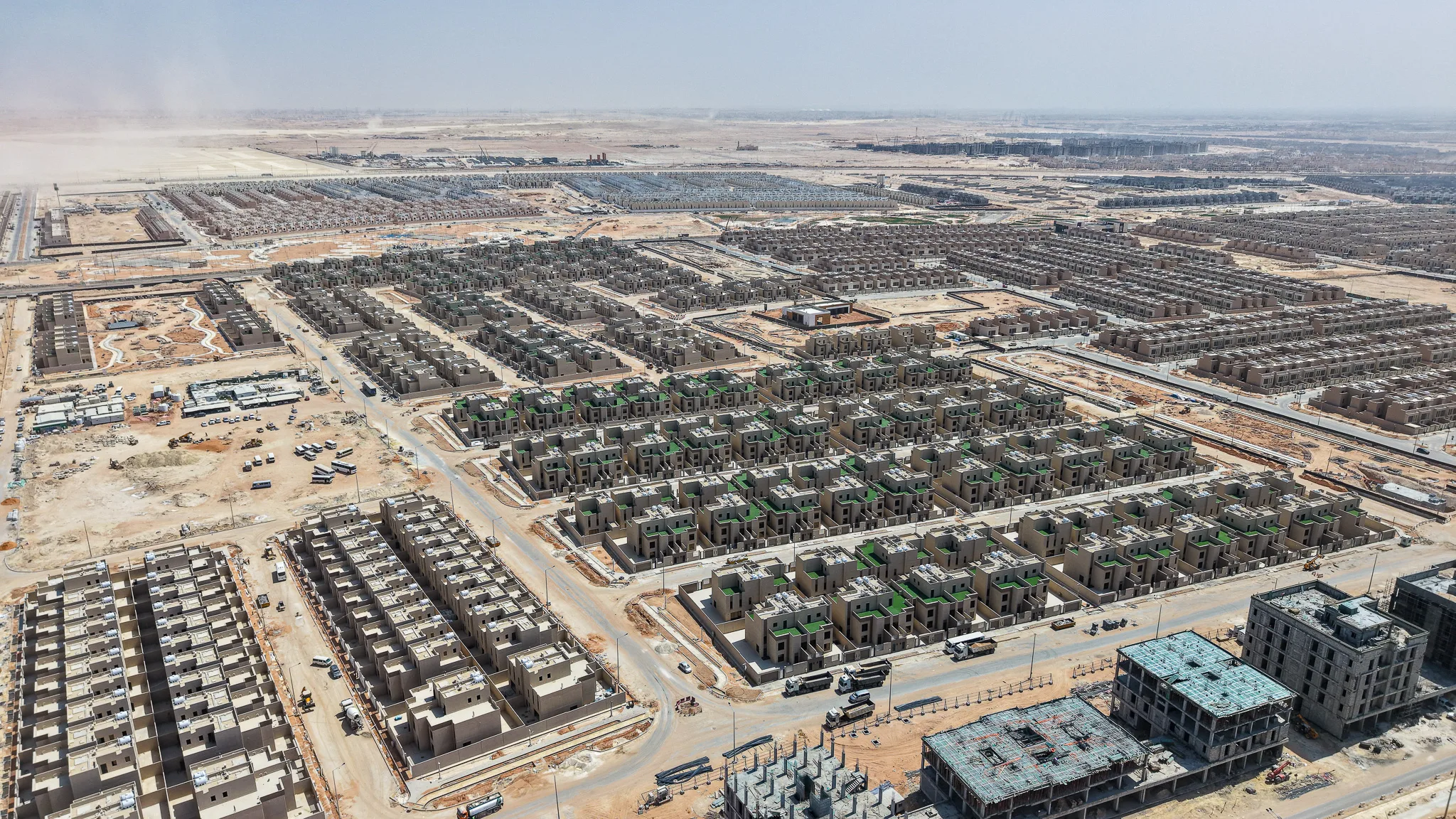

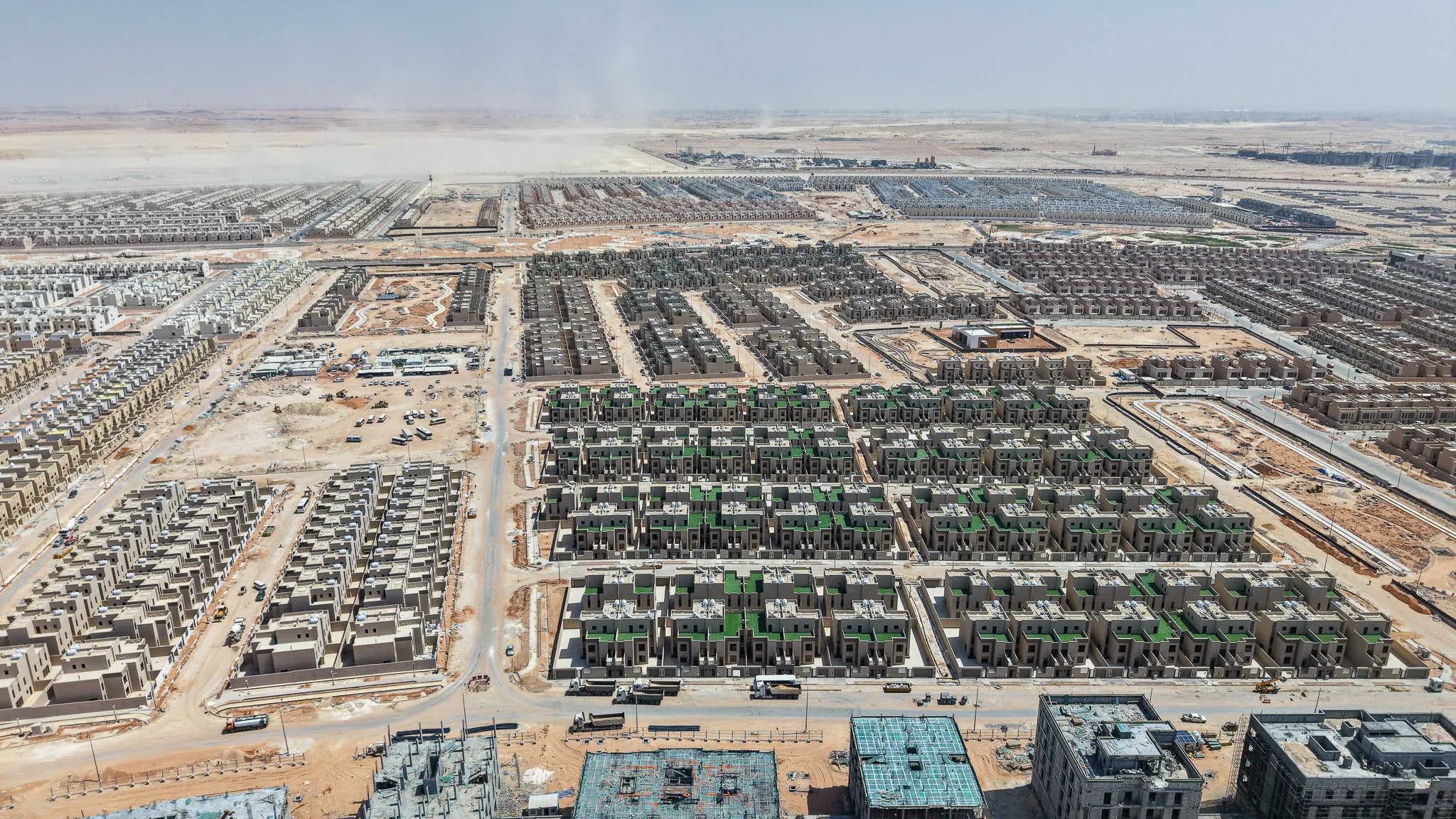

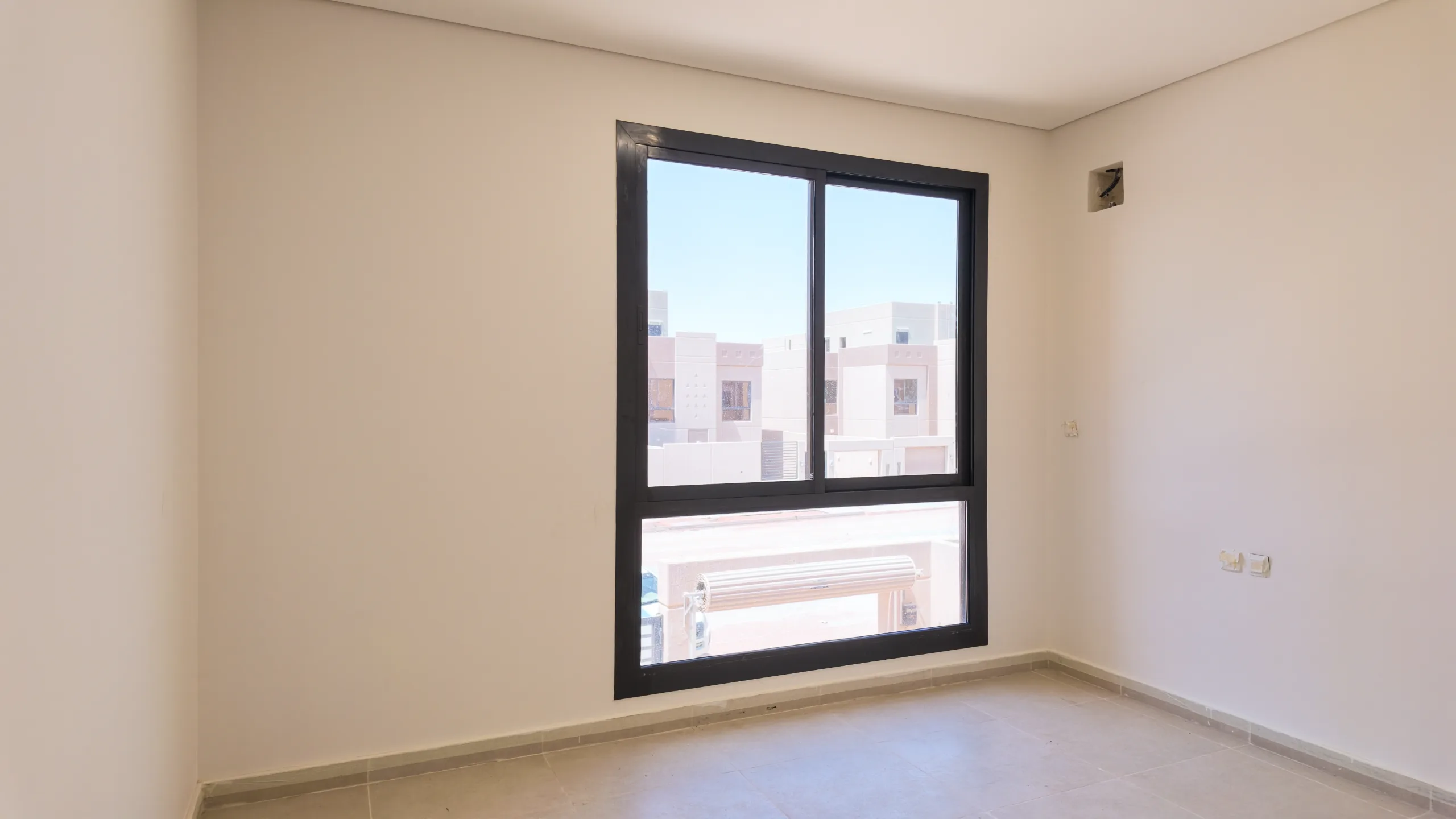

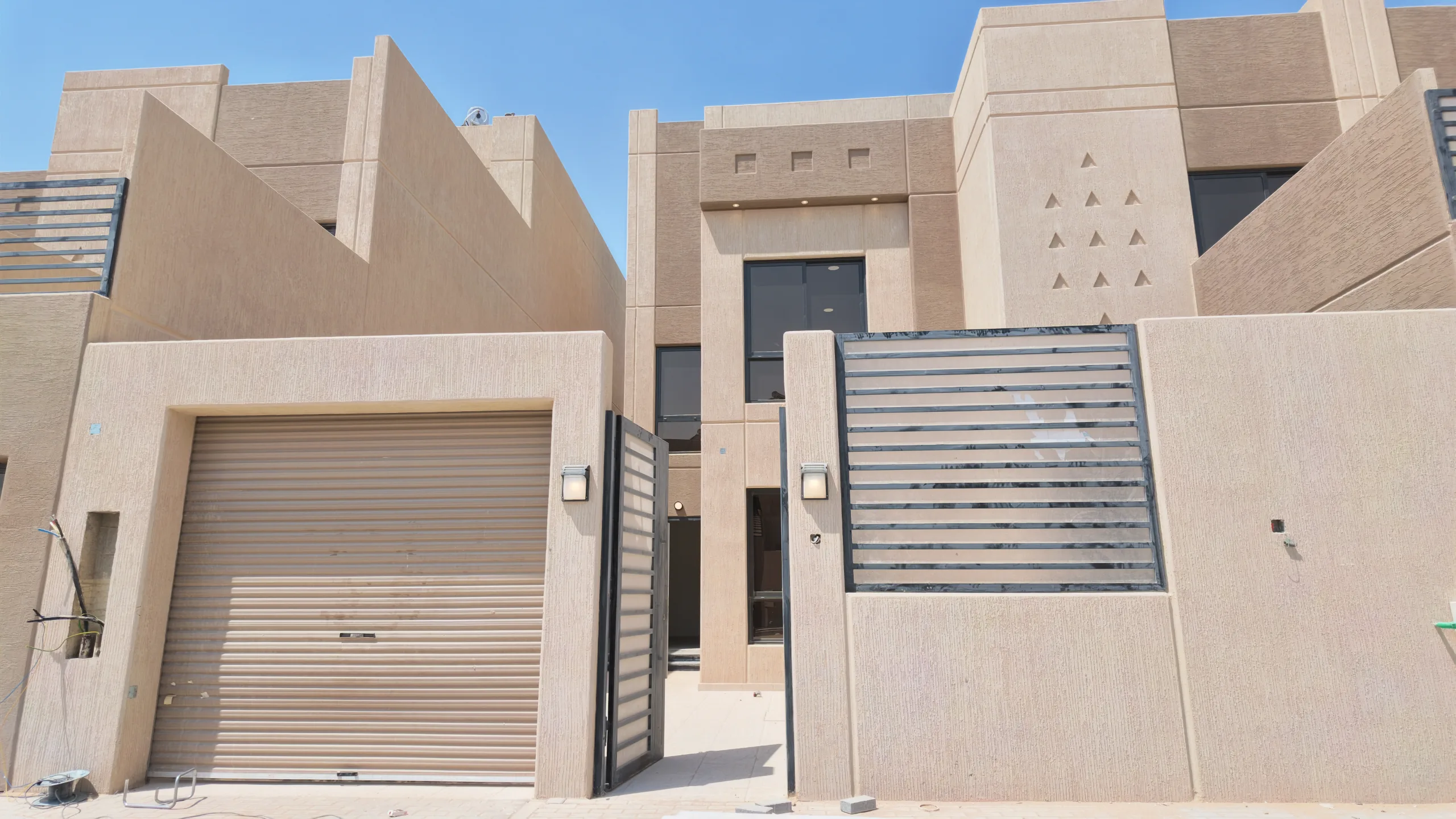

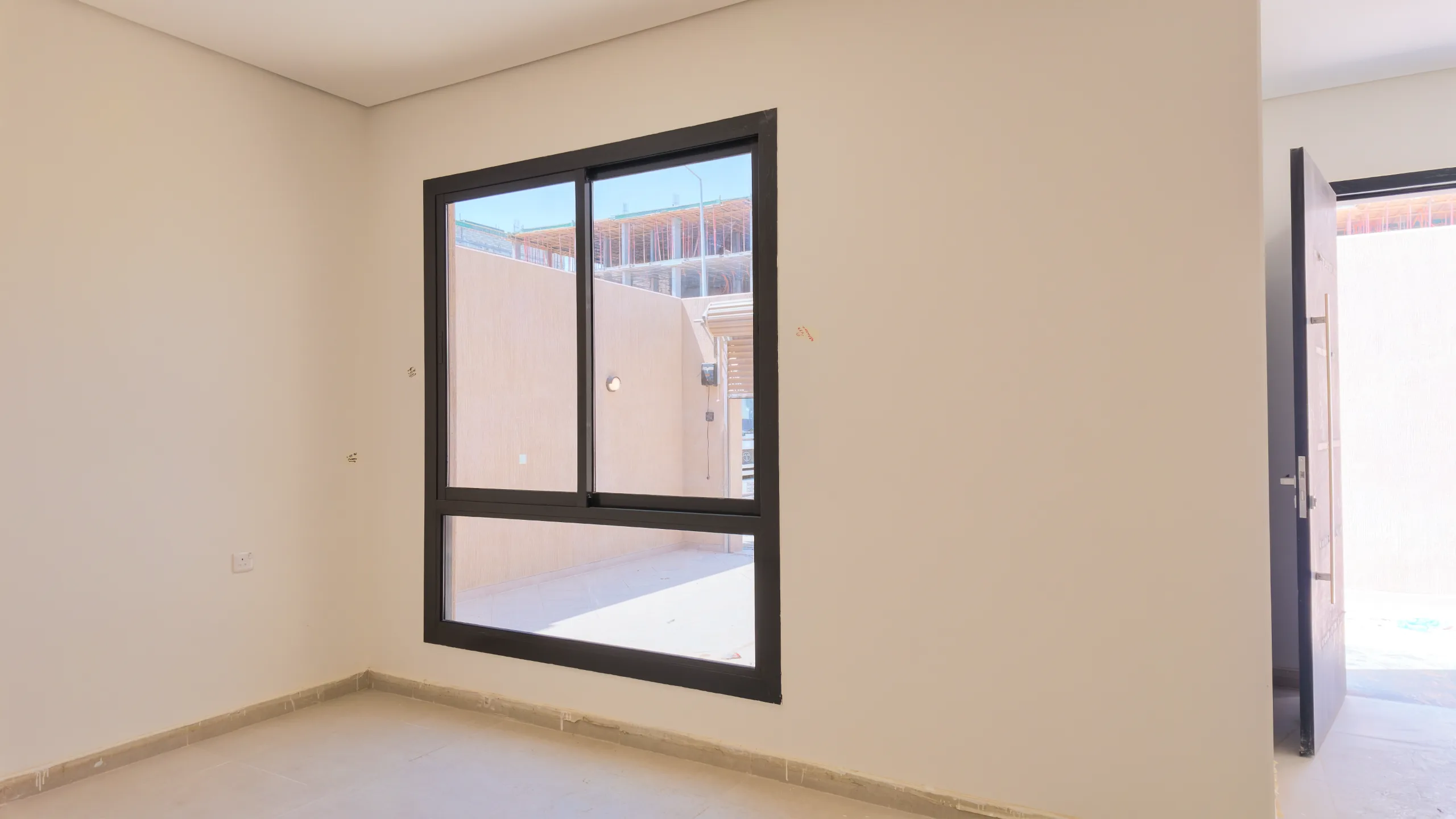

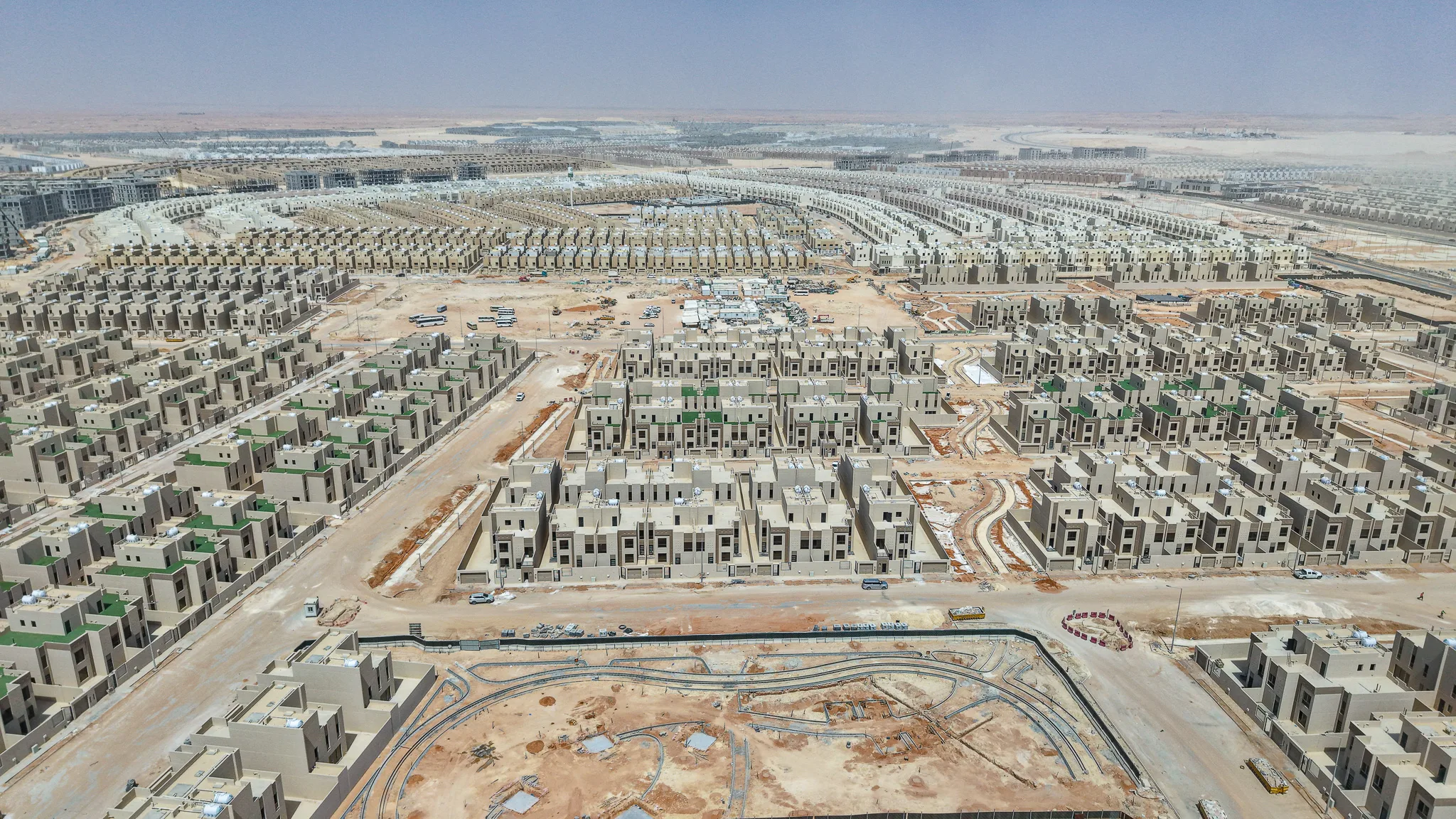

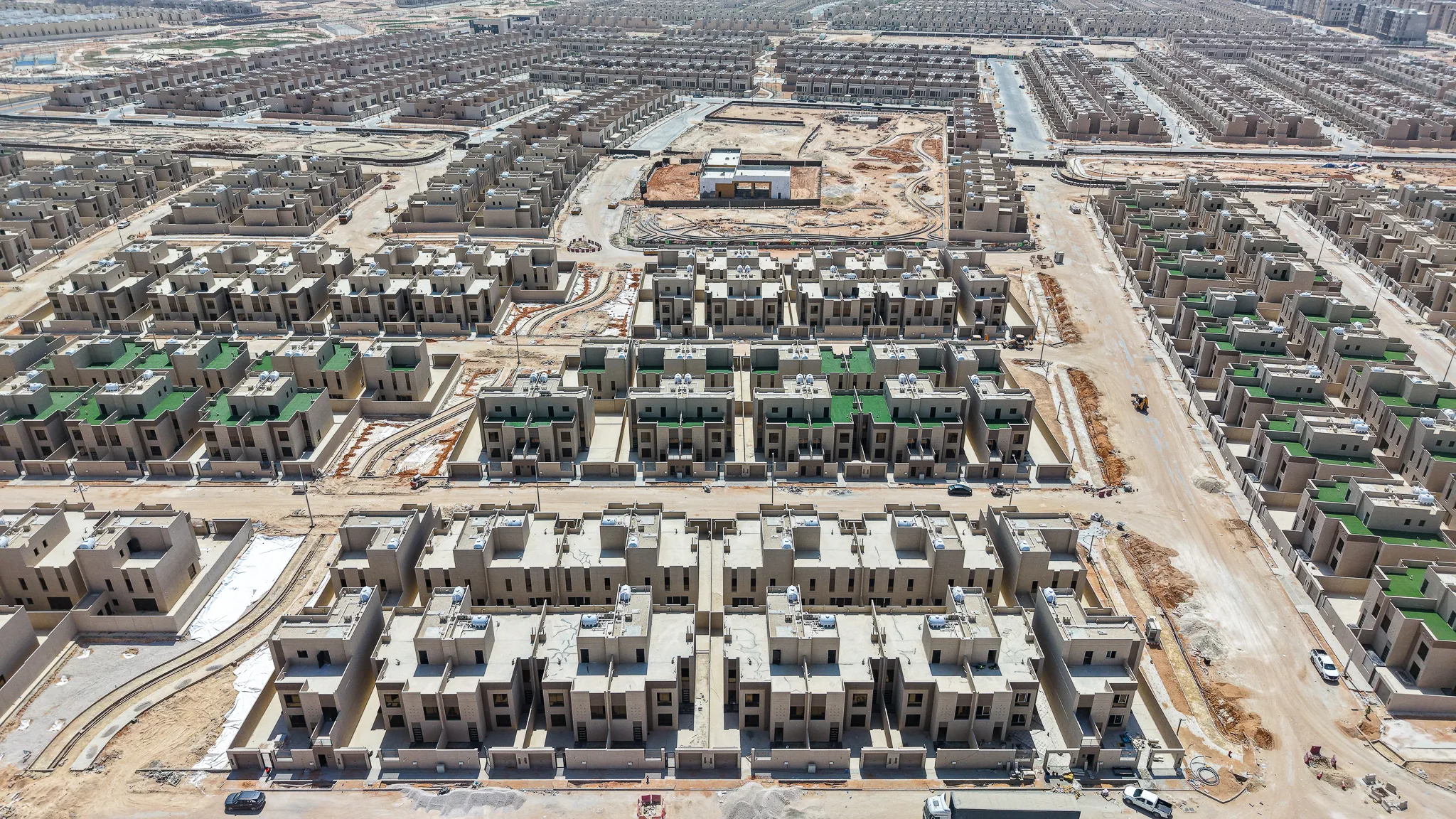

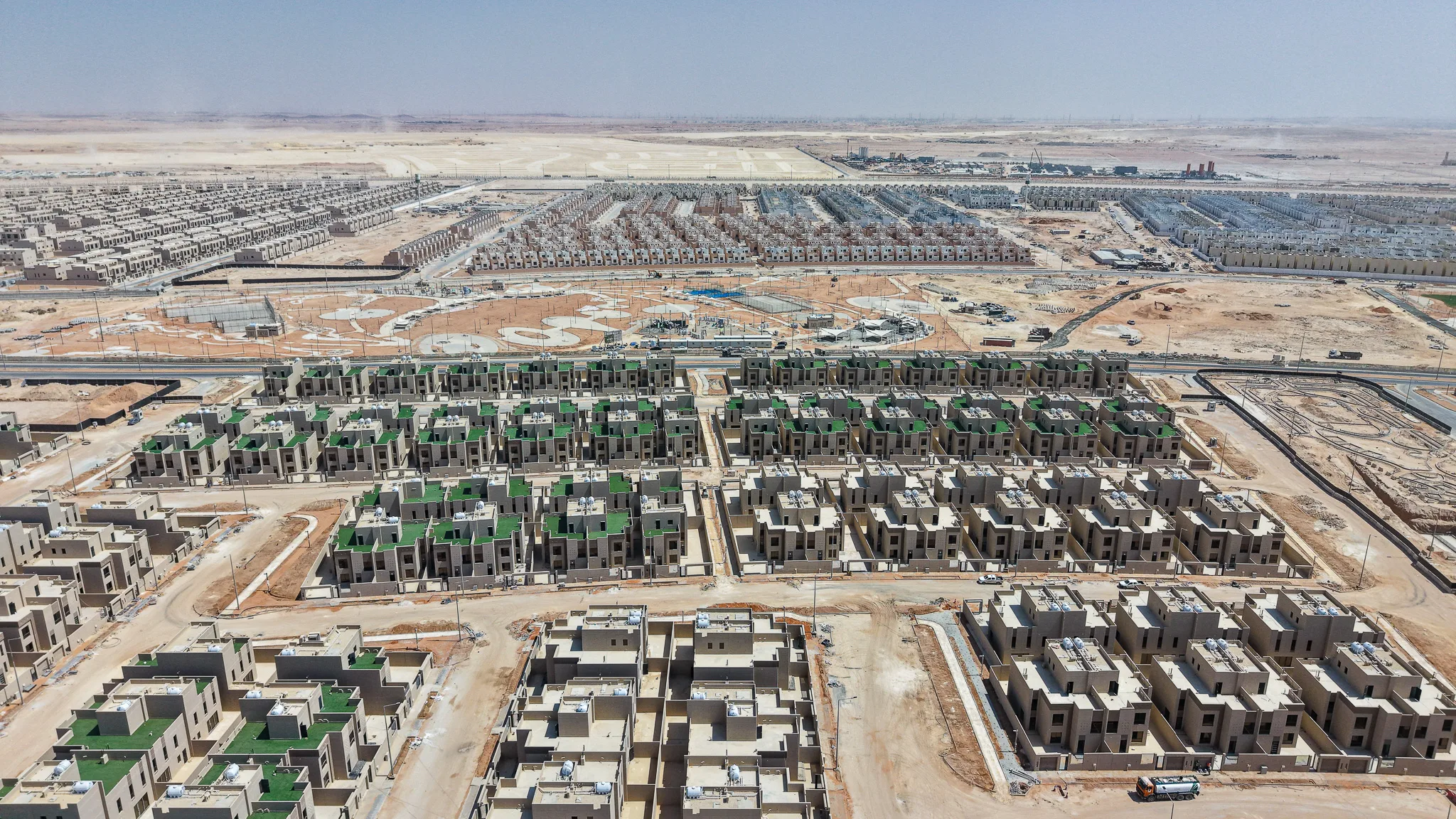

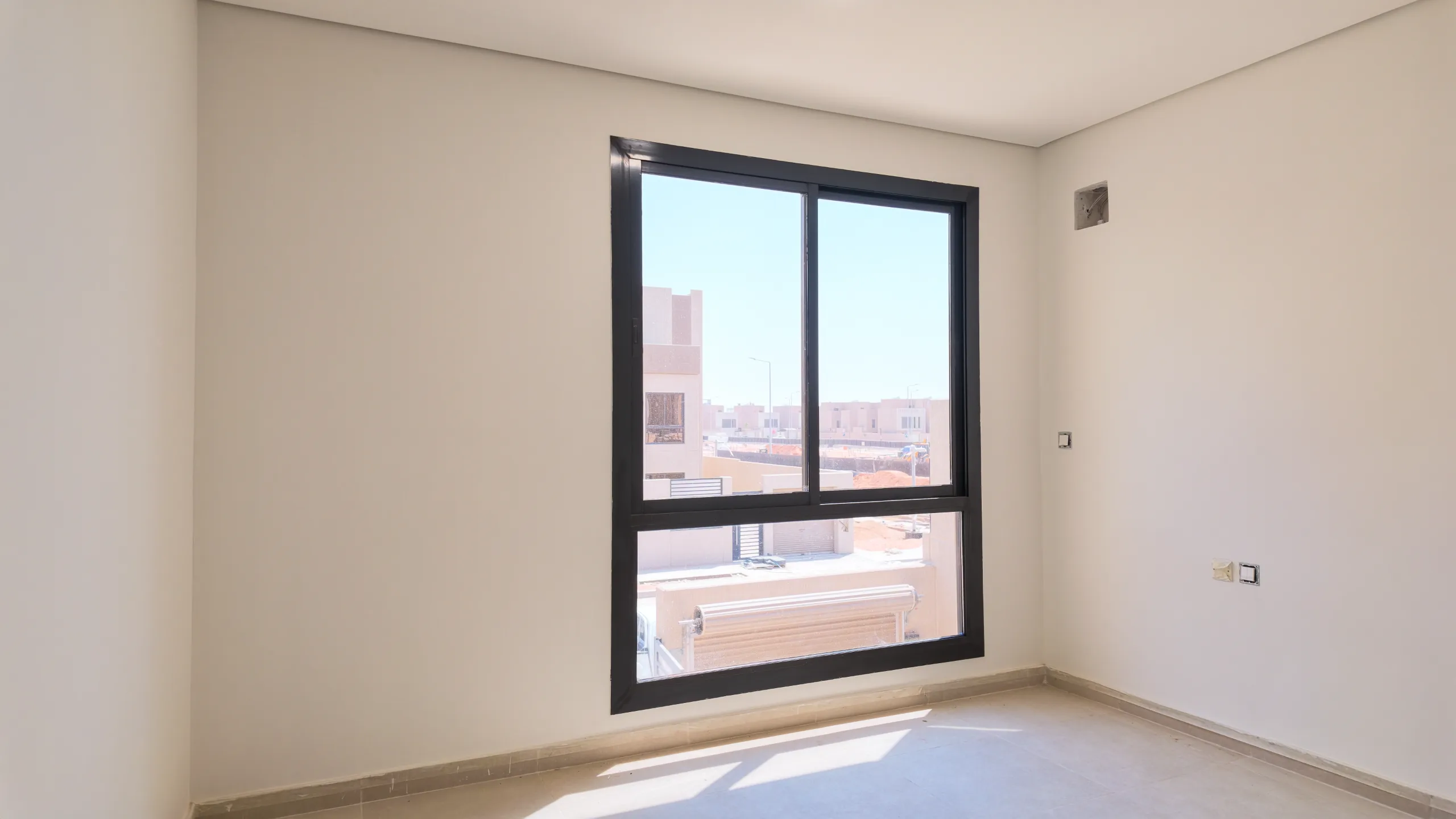

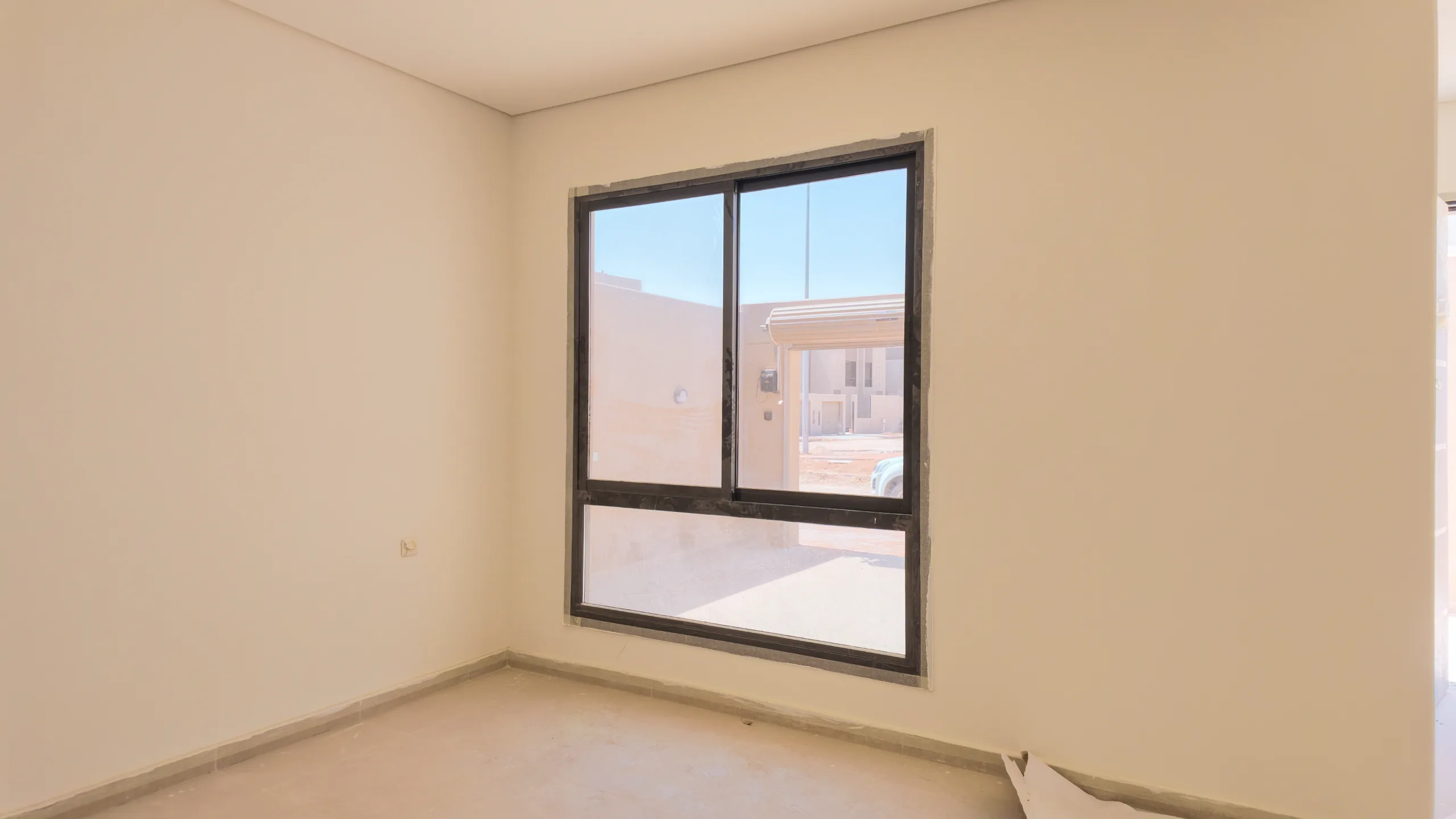

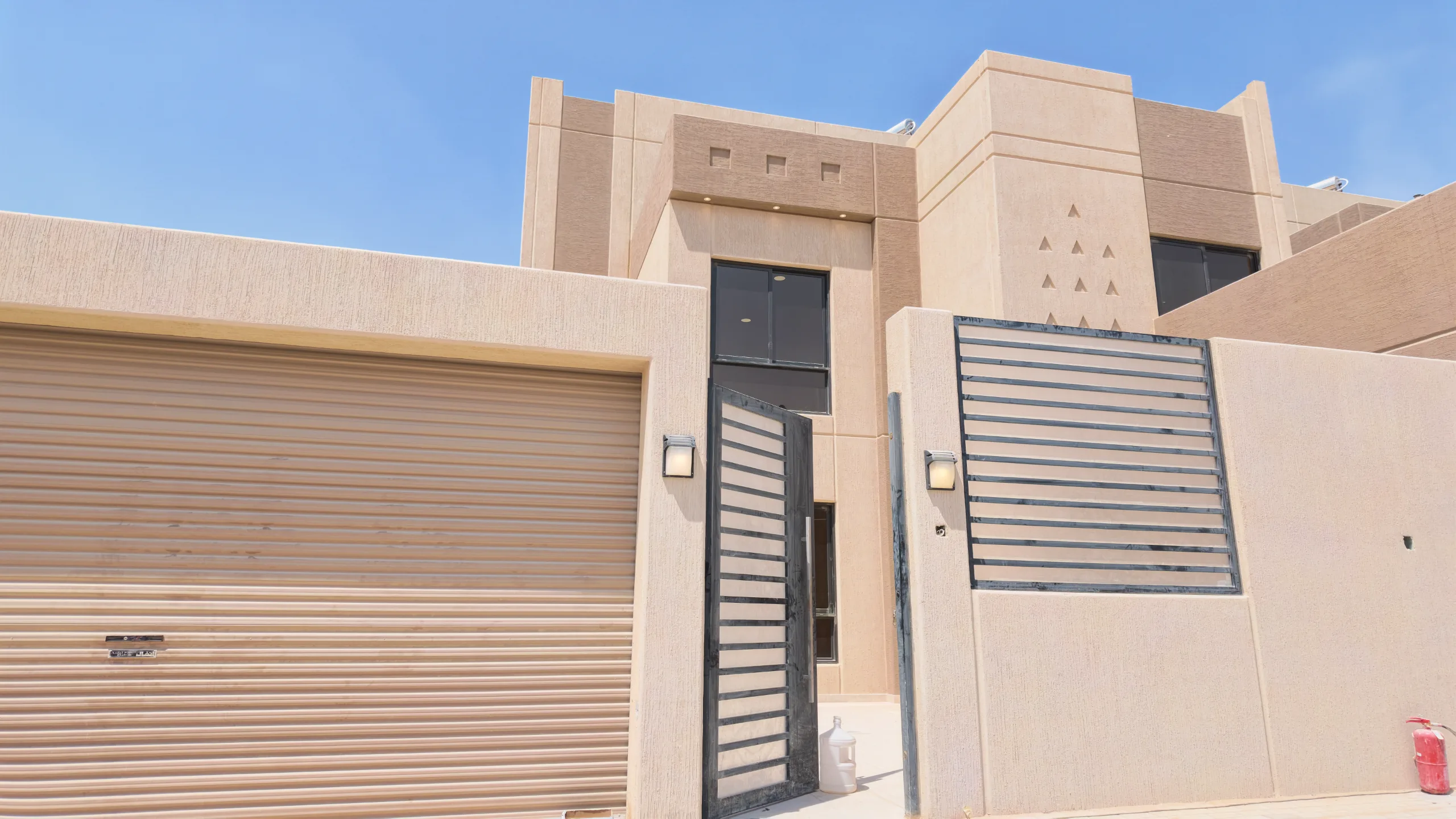

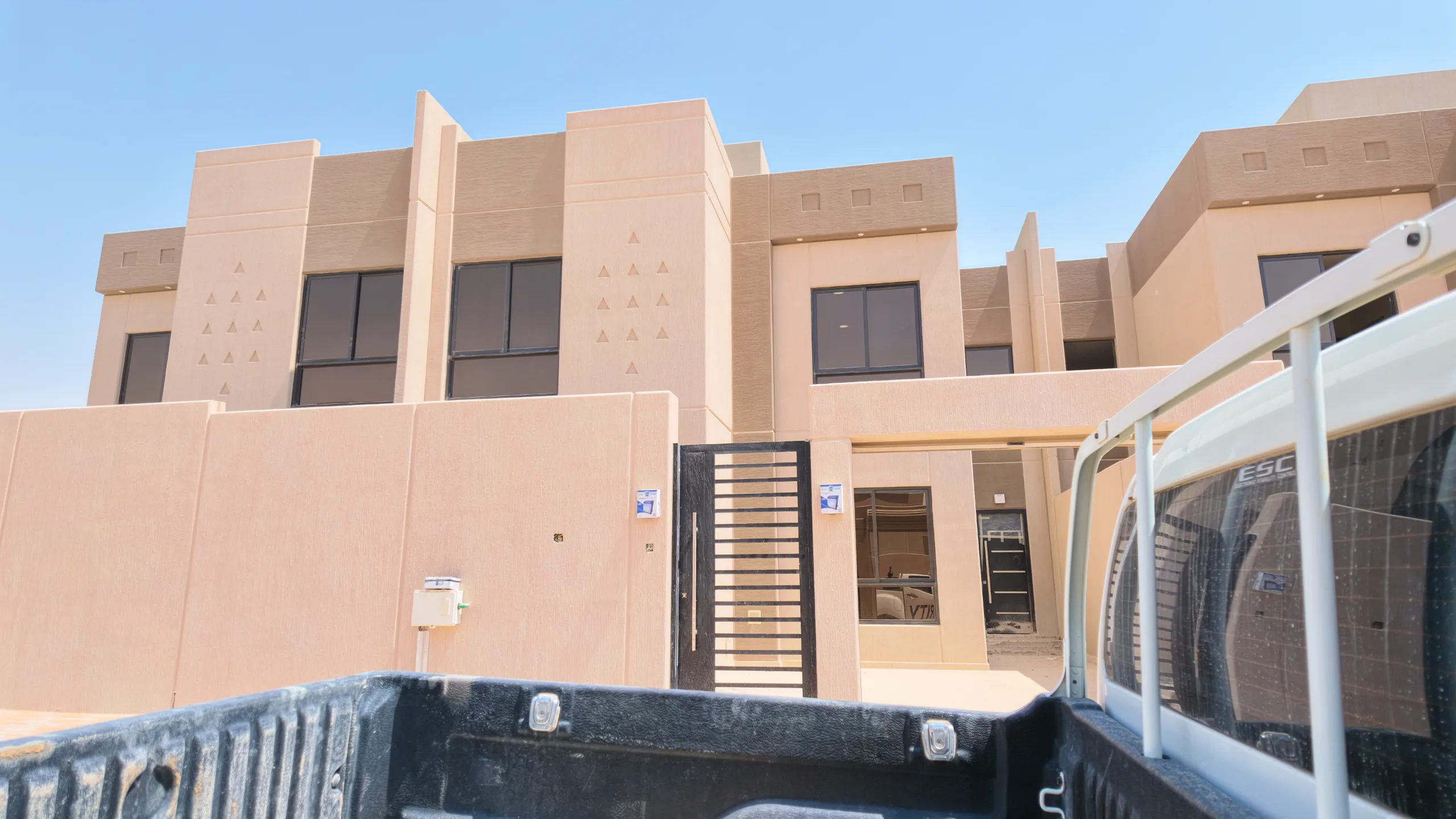

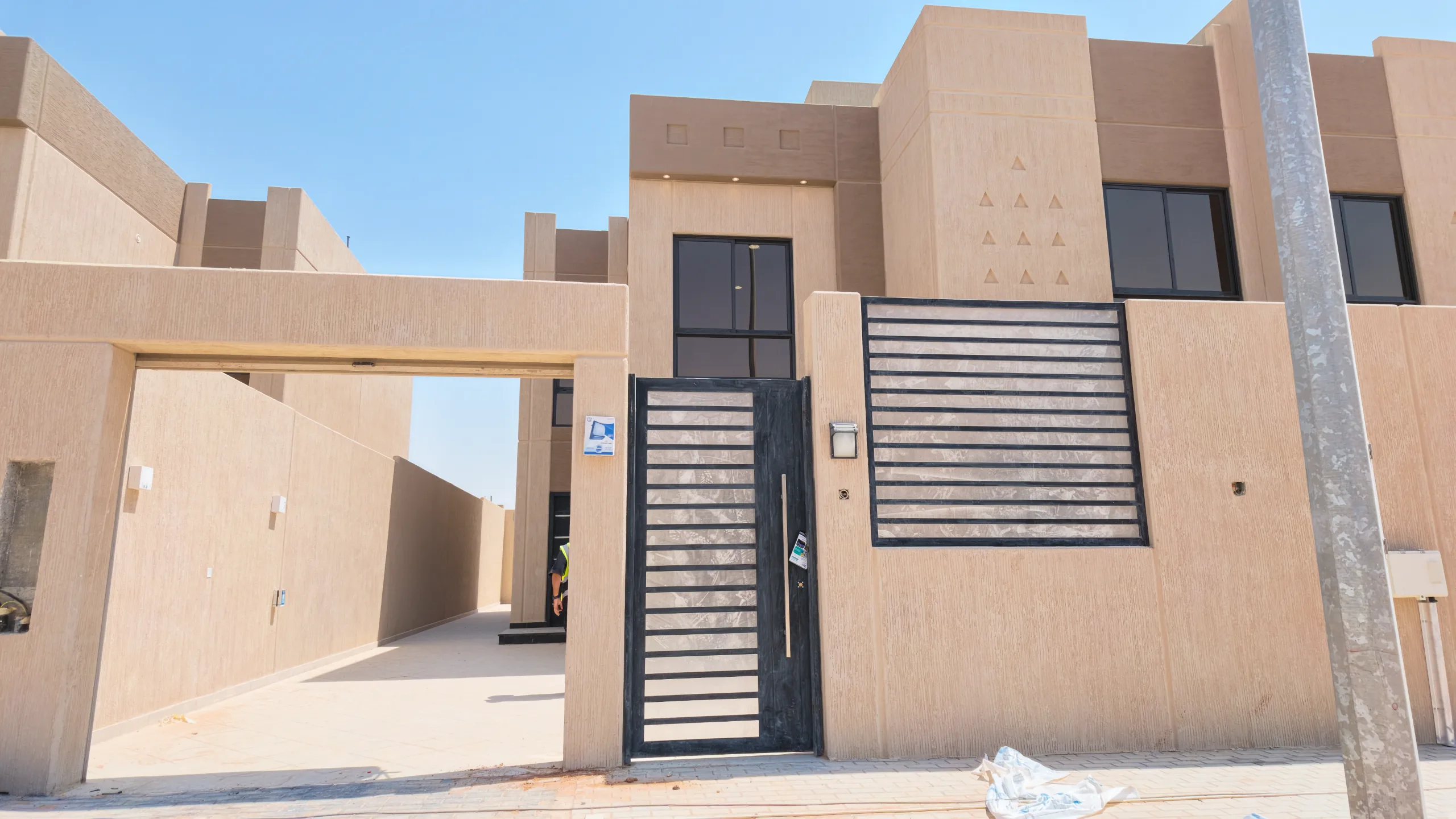

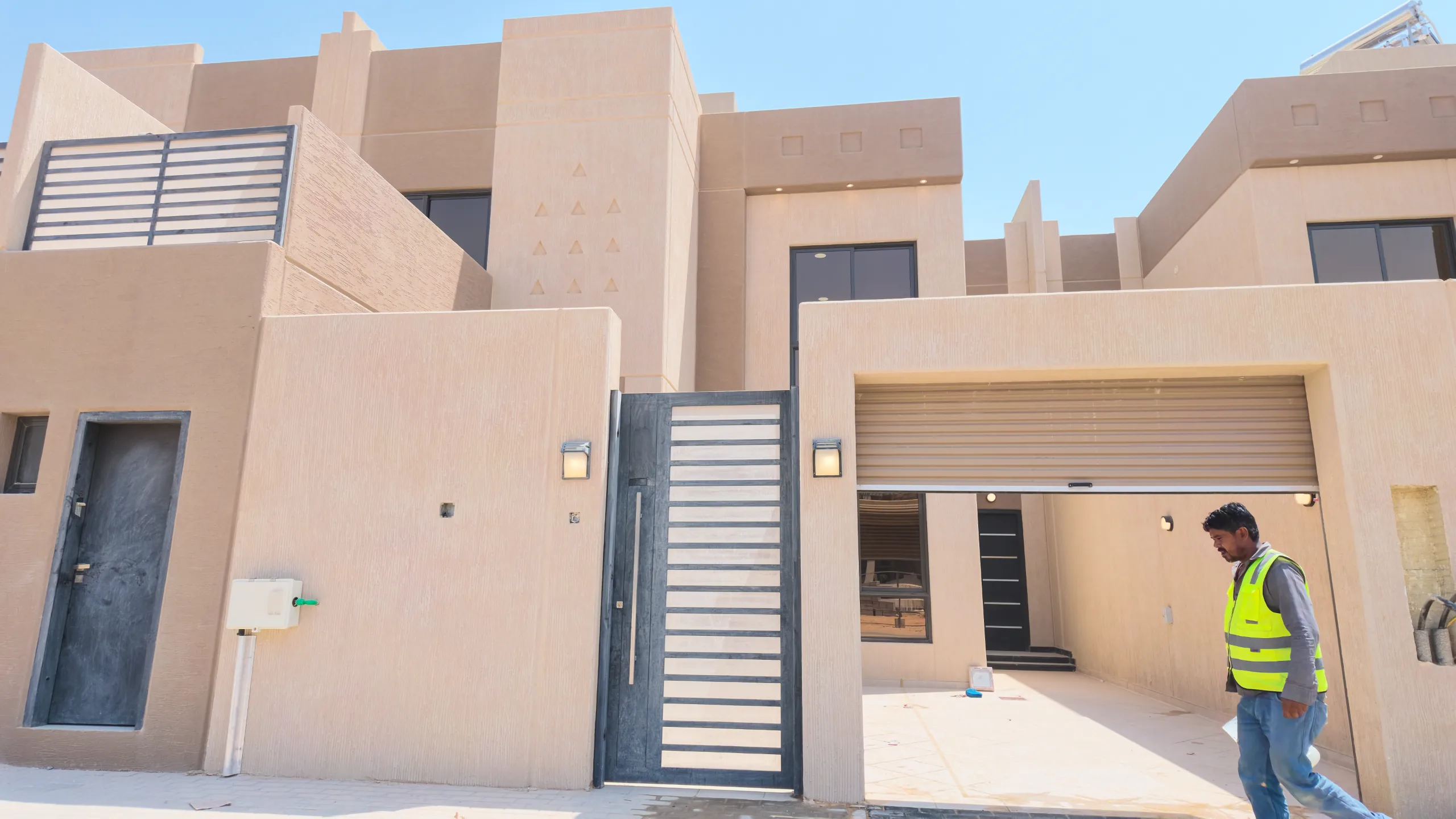

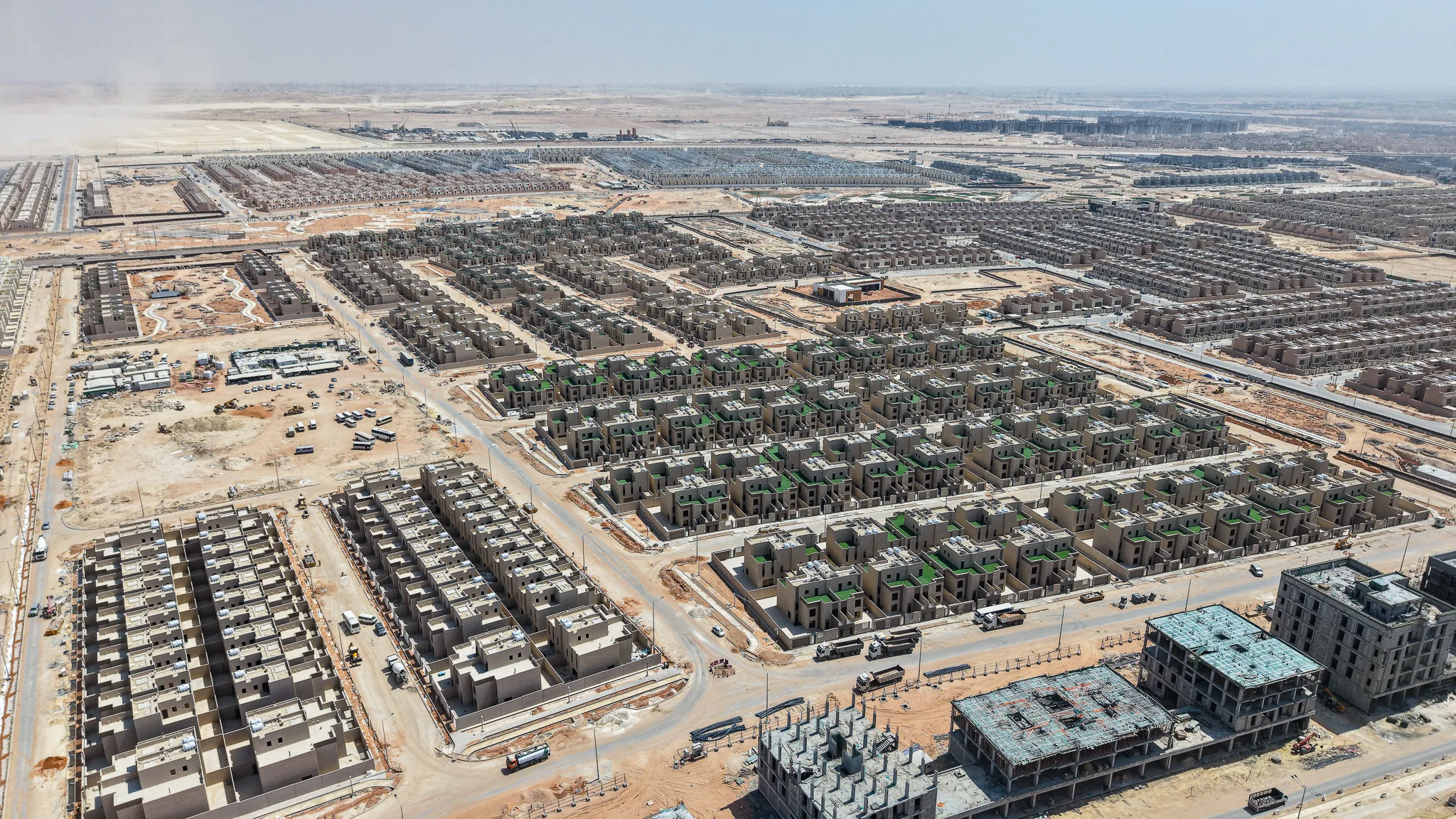

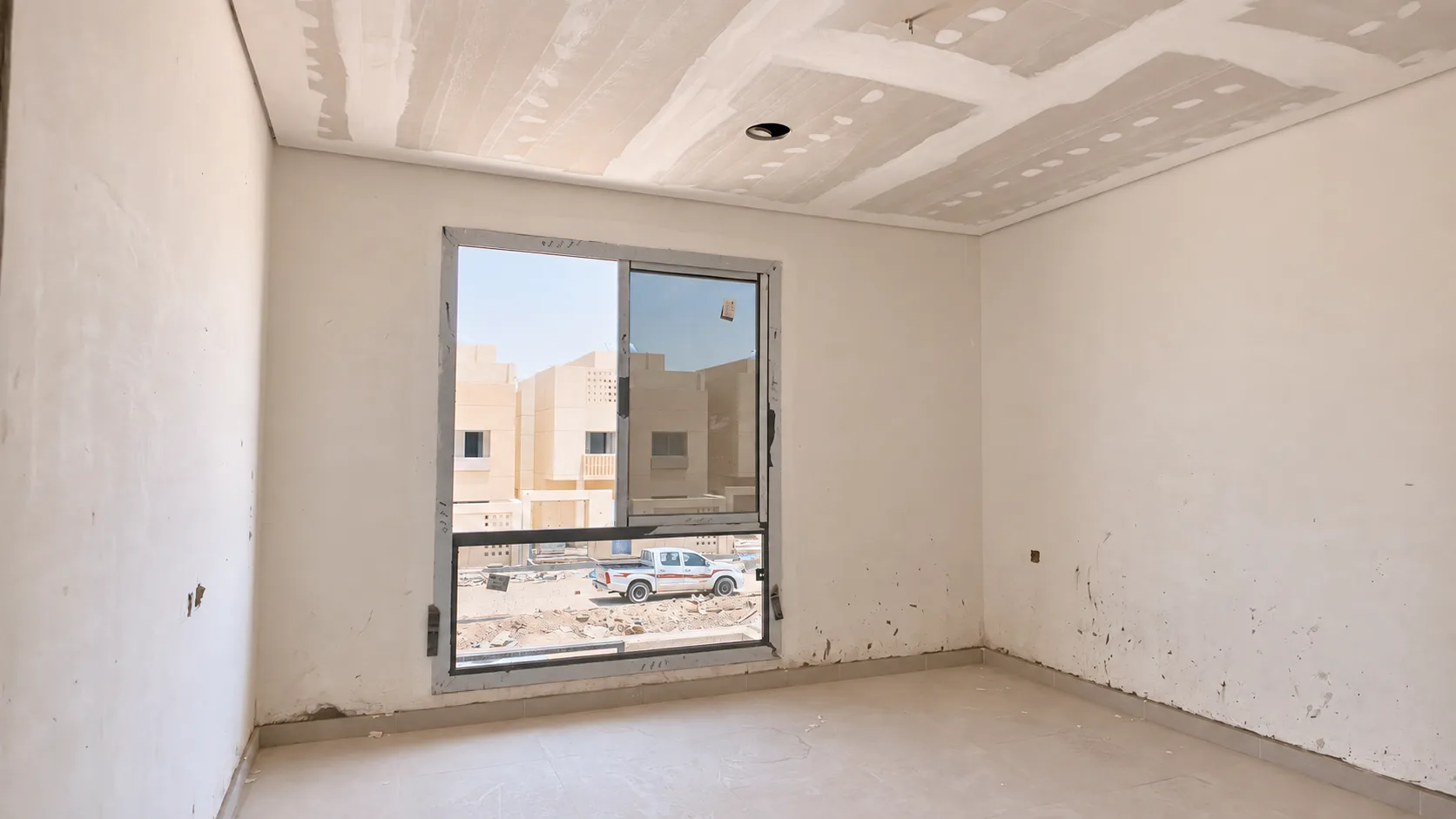

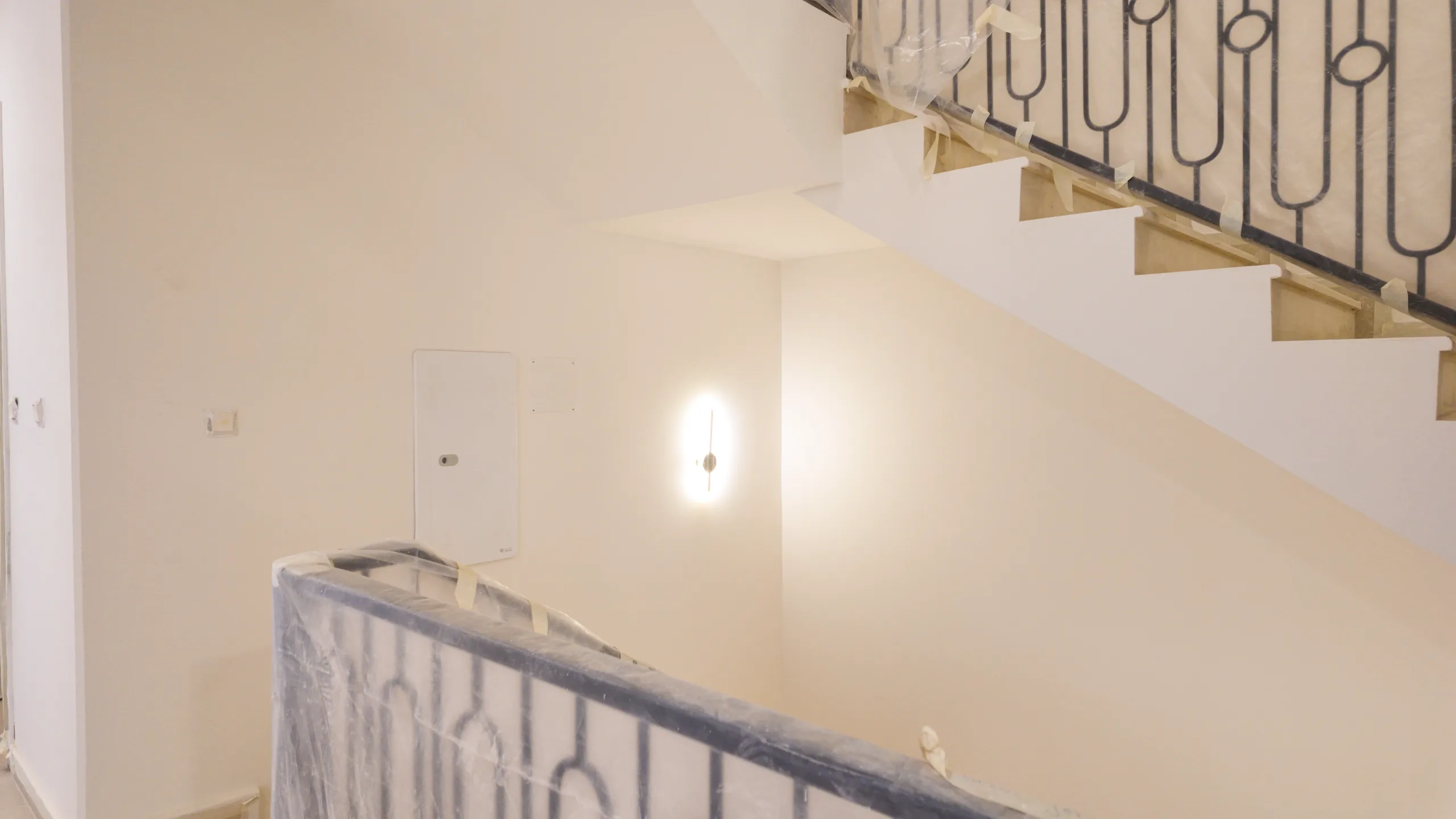

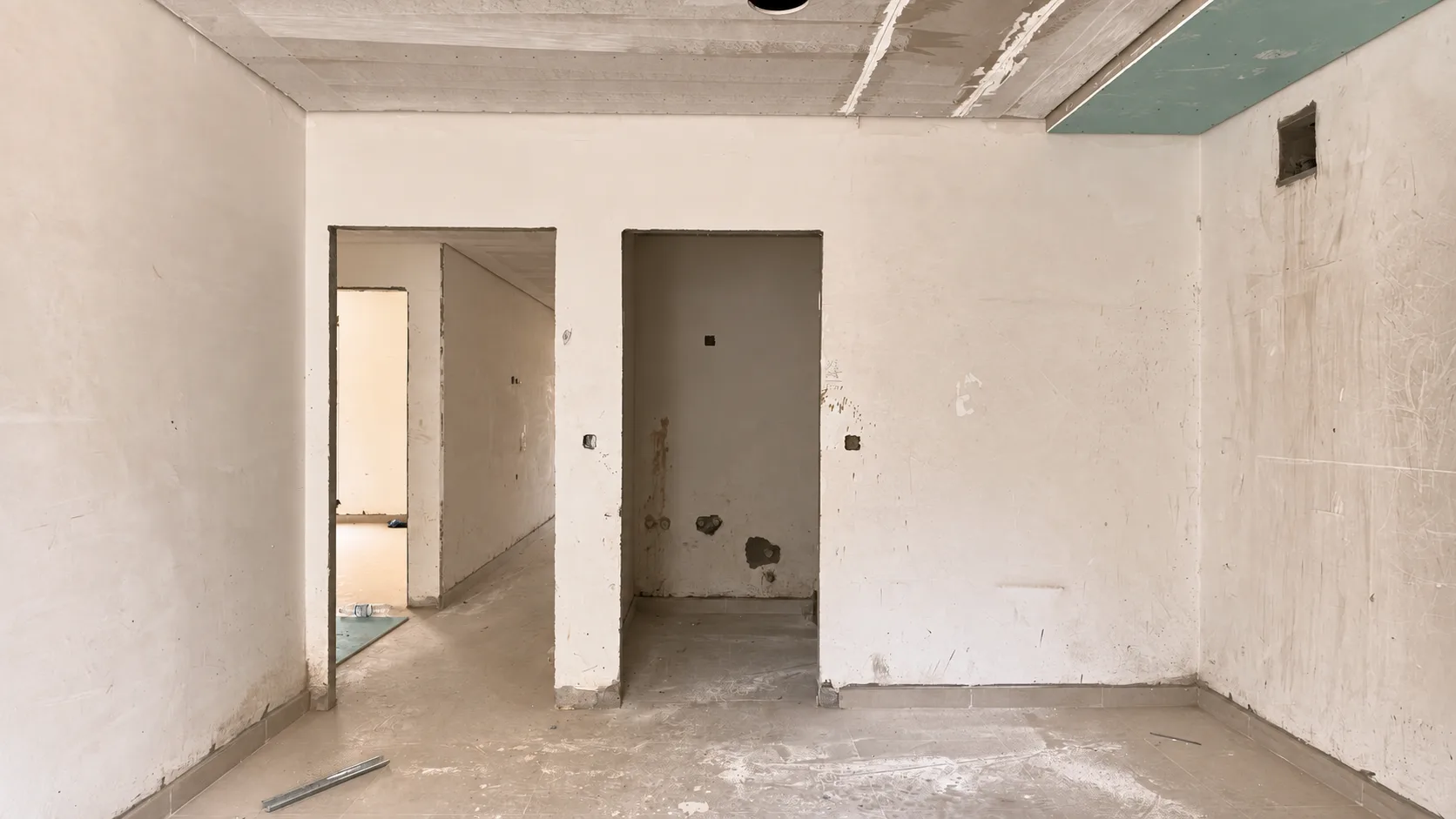

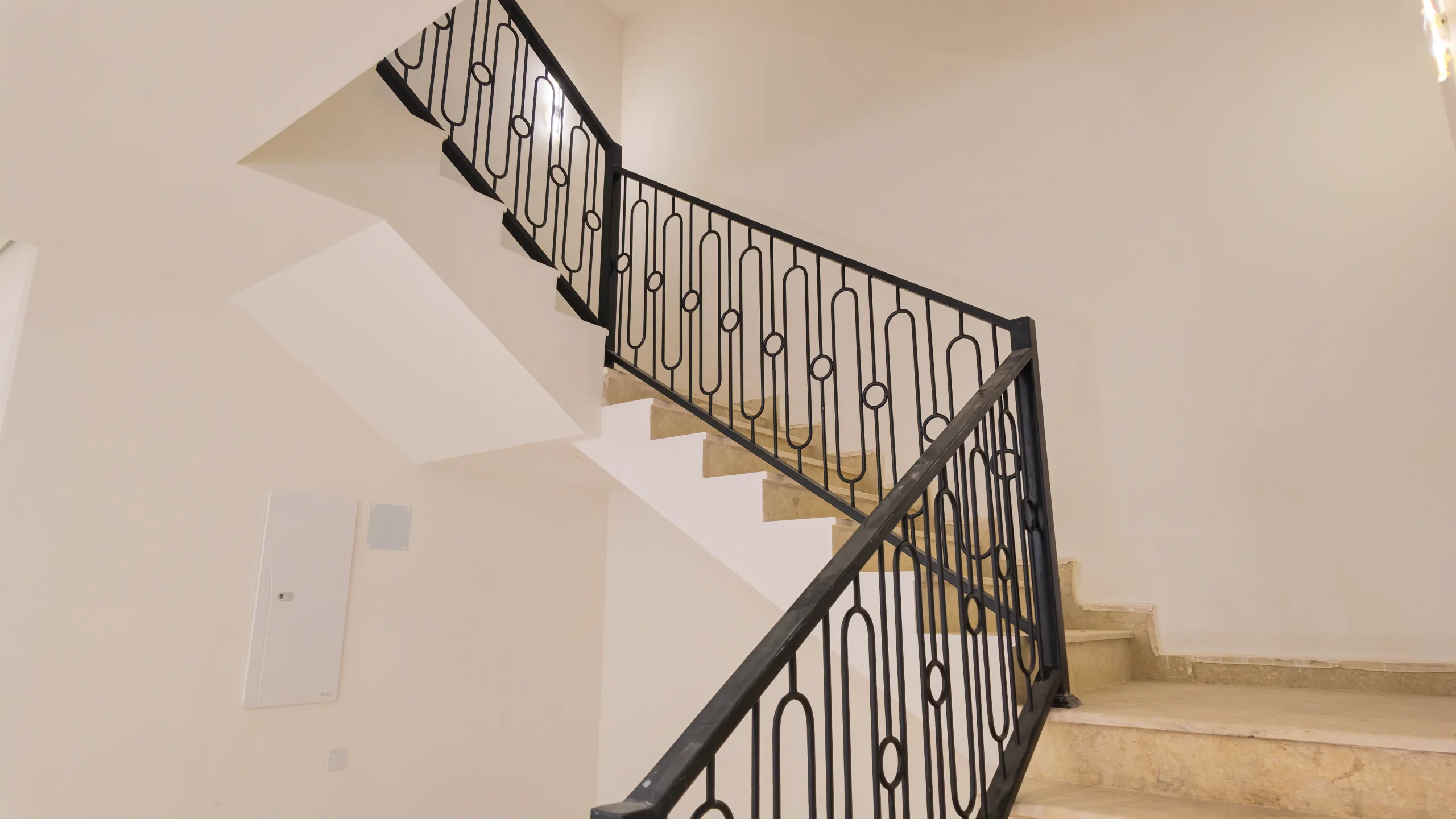

الموقع العام والواجهات
استمرار أعمال تنسيق الموقع الخارجي والواجهات للوحدات السكنية المكتملة إنشائياً.
قراءة الإنجاز
تعكس الصور زيادة بنسبة 15% في أعمال التشطيب مقارنة بالزيارة السابقة، وهو ما يتوافق مع الحالة المرئية للوحدات التي تظهر في مراحلها النهائية من التجهيز الداخلي.
مقارنة بالزيارة السابقة
مقارنة بالزيارة السابقة، تظهر الصور الحالية تقدماً كبيراً في جاهزية الوحدات من الداخل، حيث تم تركيب الأبواب والانتهاء من أعمال الدهانات والتشطيبات النهائية التي كانت في مراحل أولية في الزيارة السابقة.
المراحل القادمة المتوقعة
استكمال أعمال اللاندسكيب، تنظيف الموقع العام، وبدء إجراءات التسليم الابتدائي للوحدات الجاهزة.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
2/3 مكتملمتوسط ▲ +5%
الهيكل الانشائي
0%
100%مقارنةً بالزيارة السابقة
الأسوار والحواش
0%
100%مقارنةً بالزيارة السابقة
أعمال التشطيب▲ +15%
0%
73% → 88%+15%مقارنةً بالزيارة السابقة
