مسكان السدن
١٥ يونيو ٢٠٢٦

السدّان

61%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

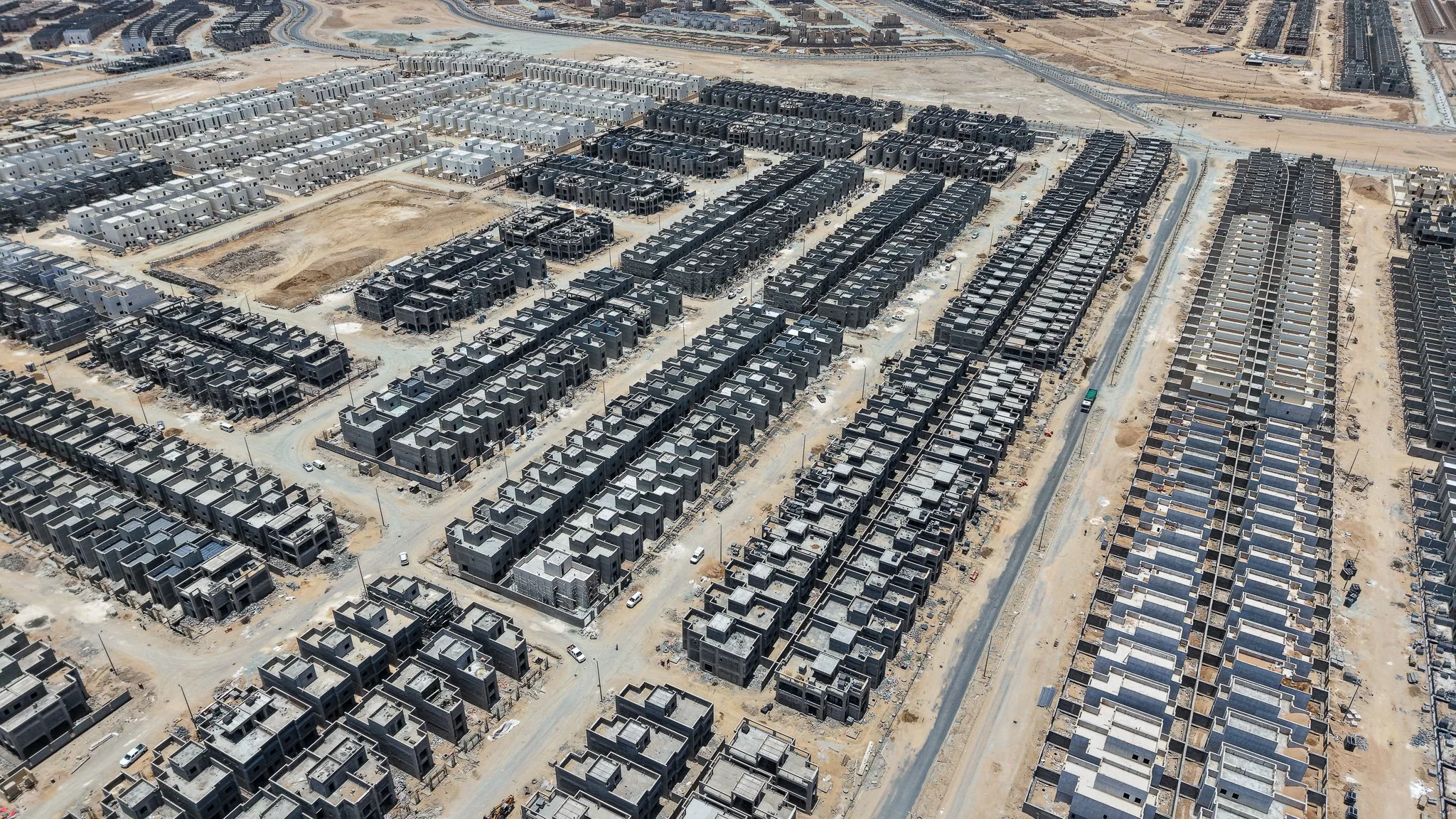

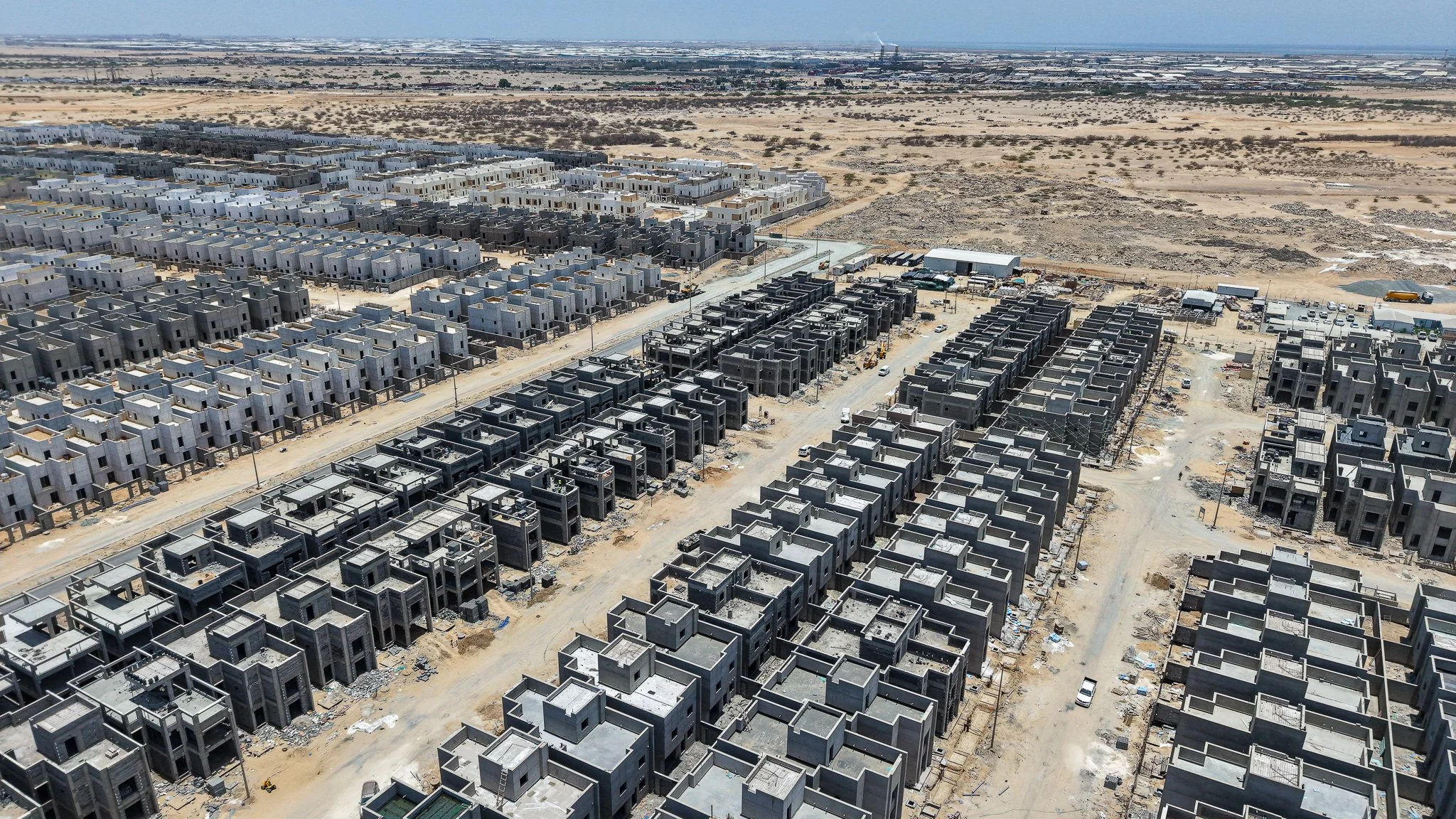

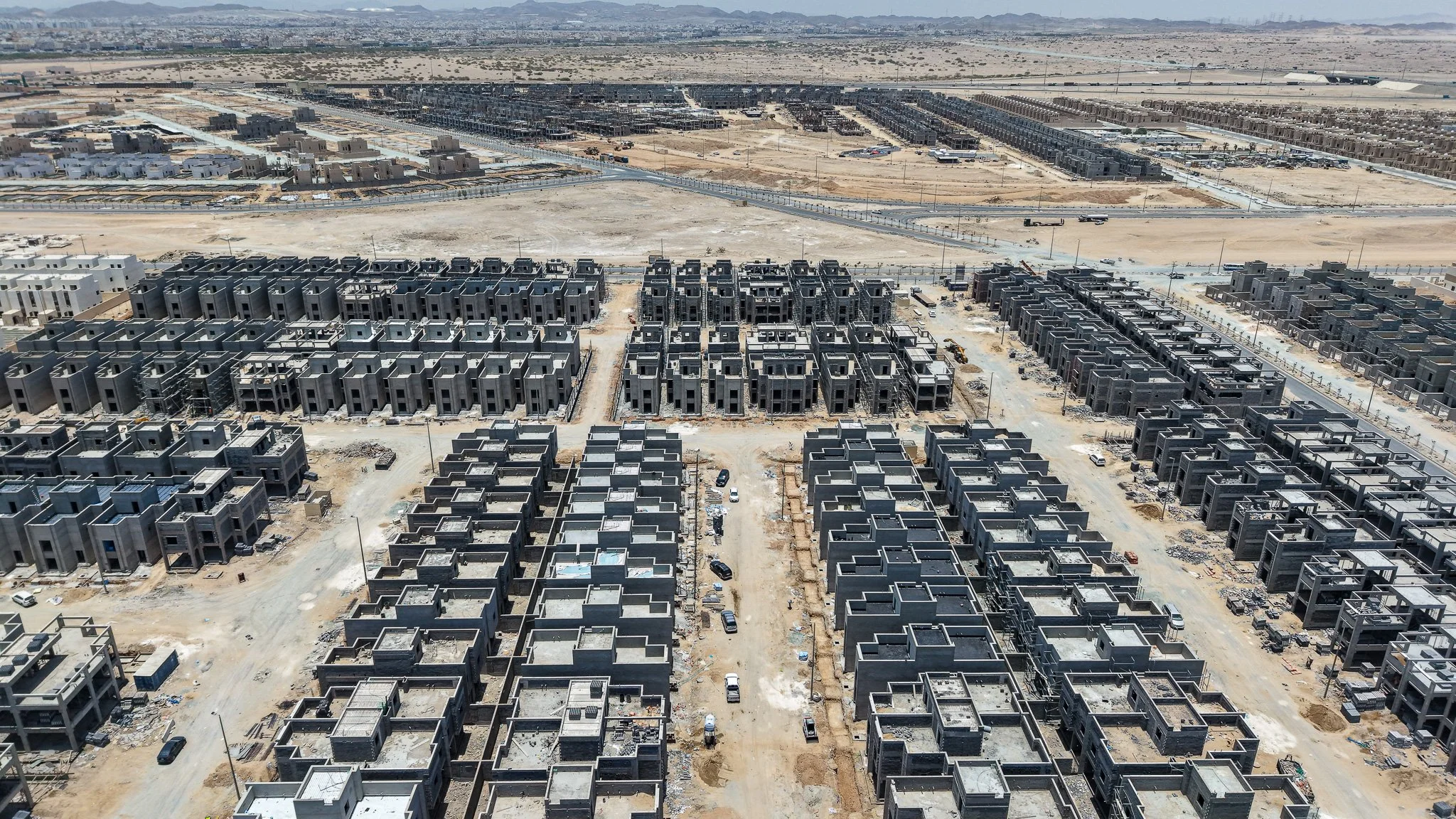

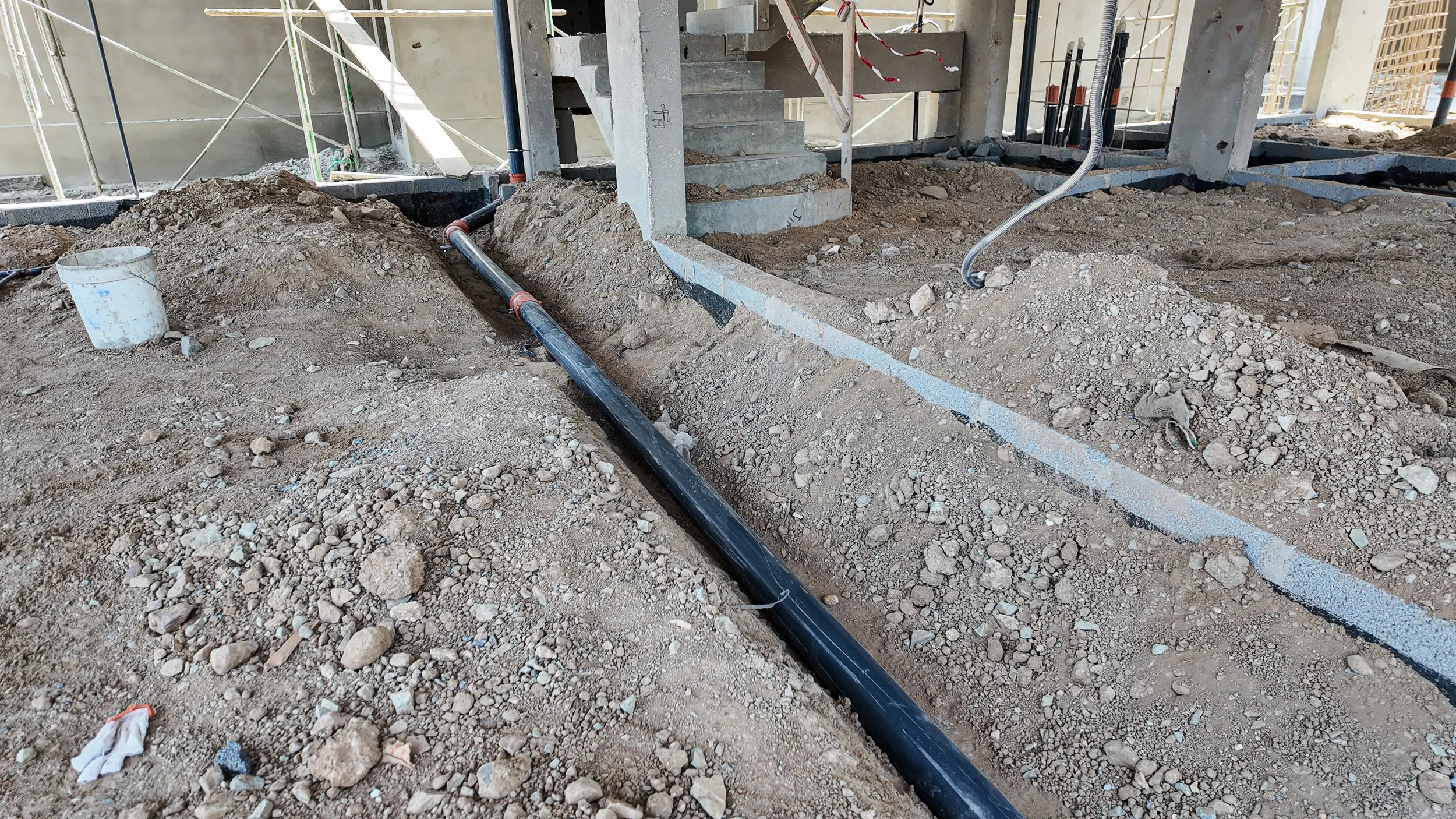

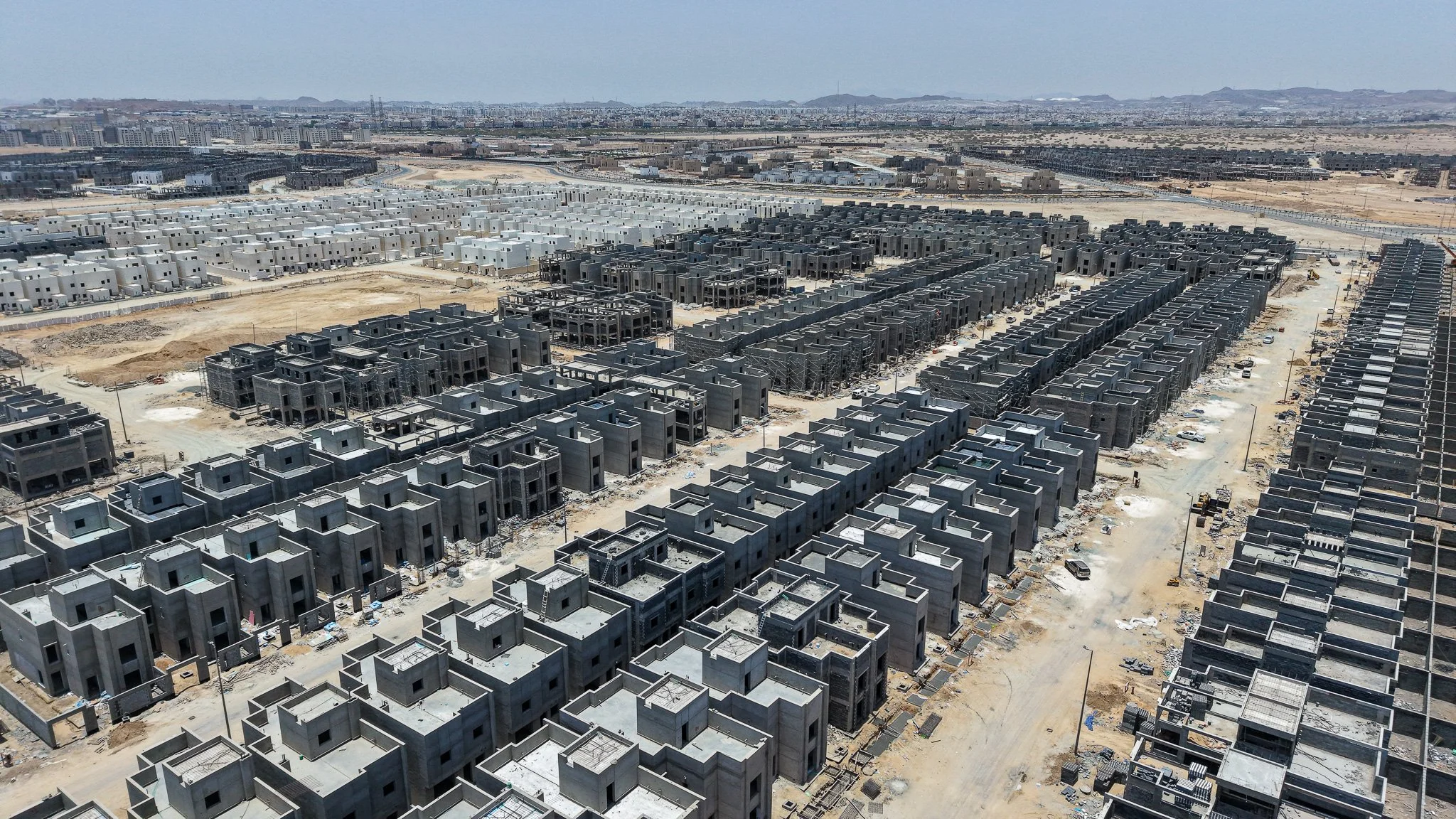

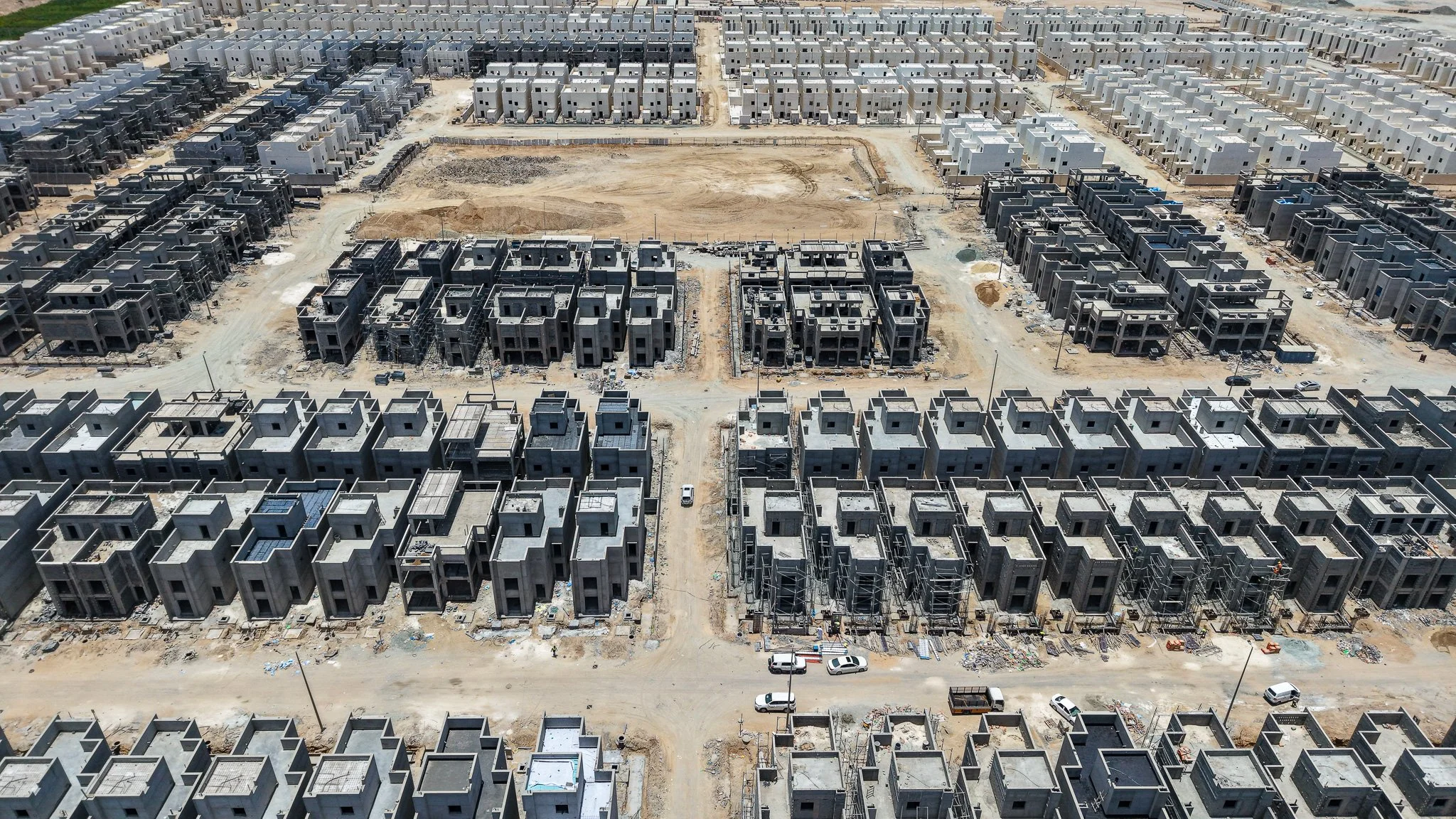

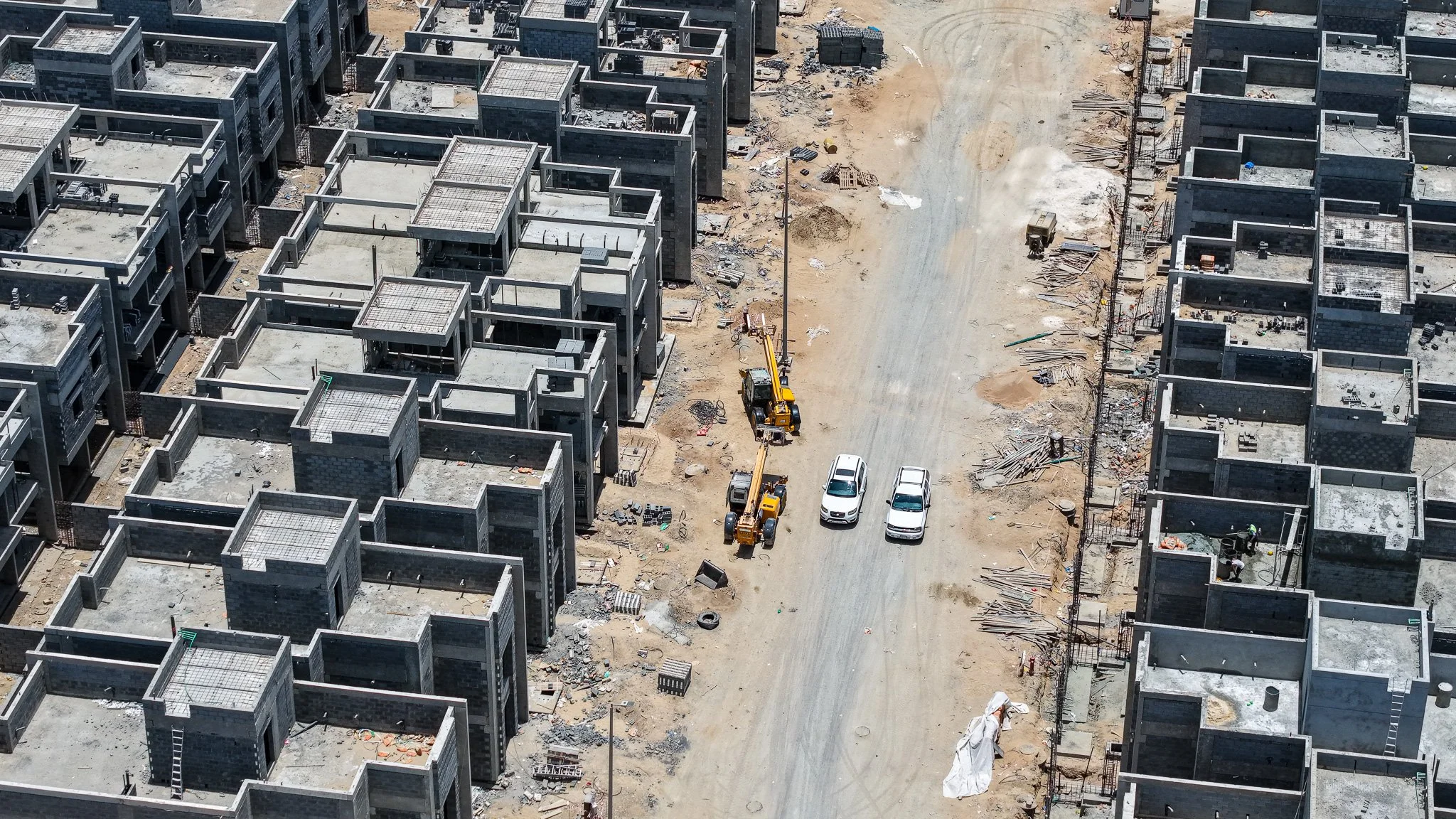

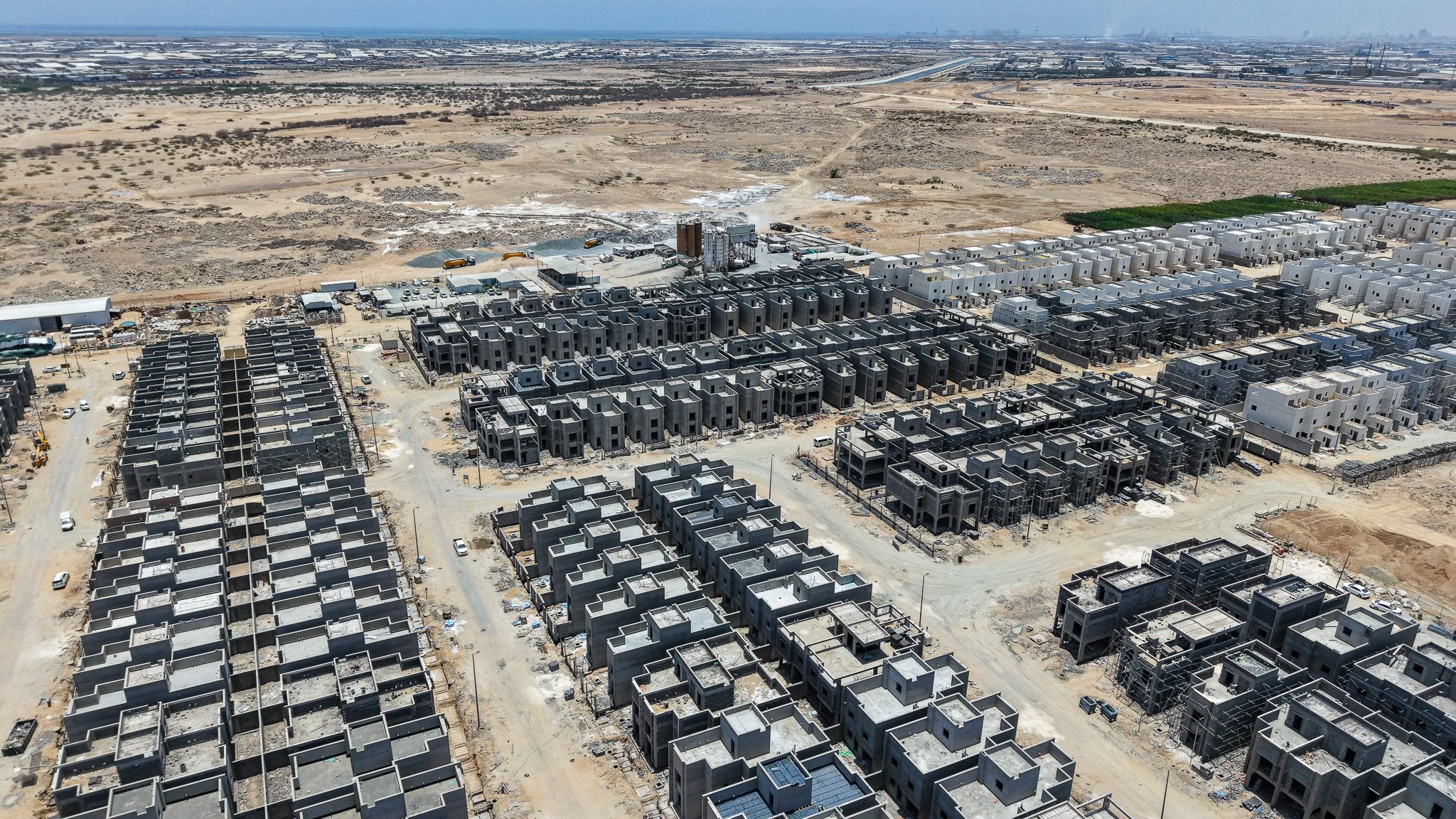

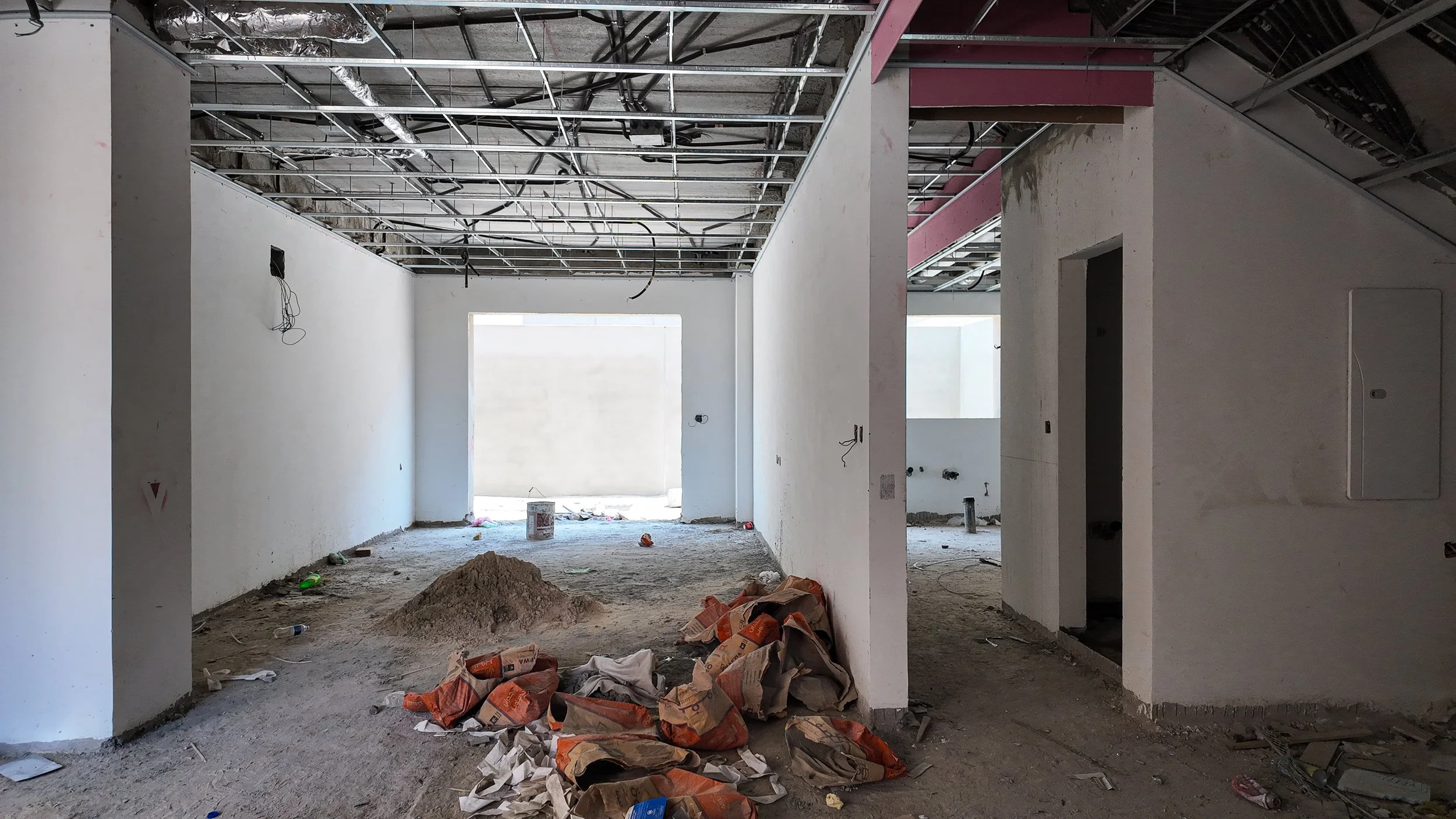

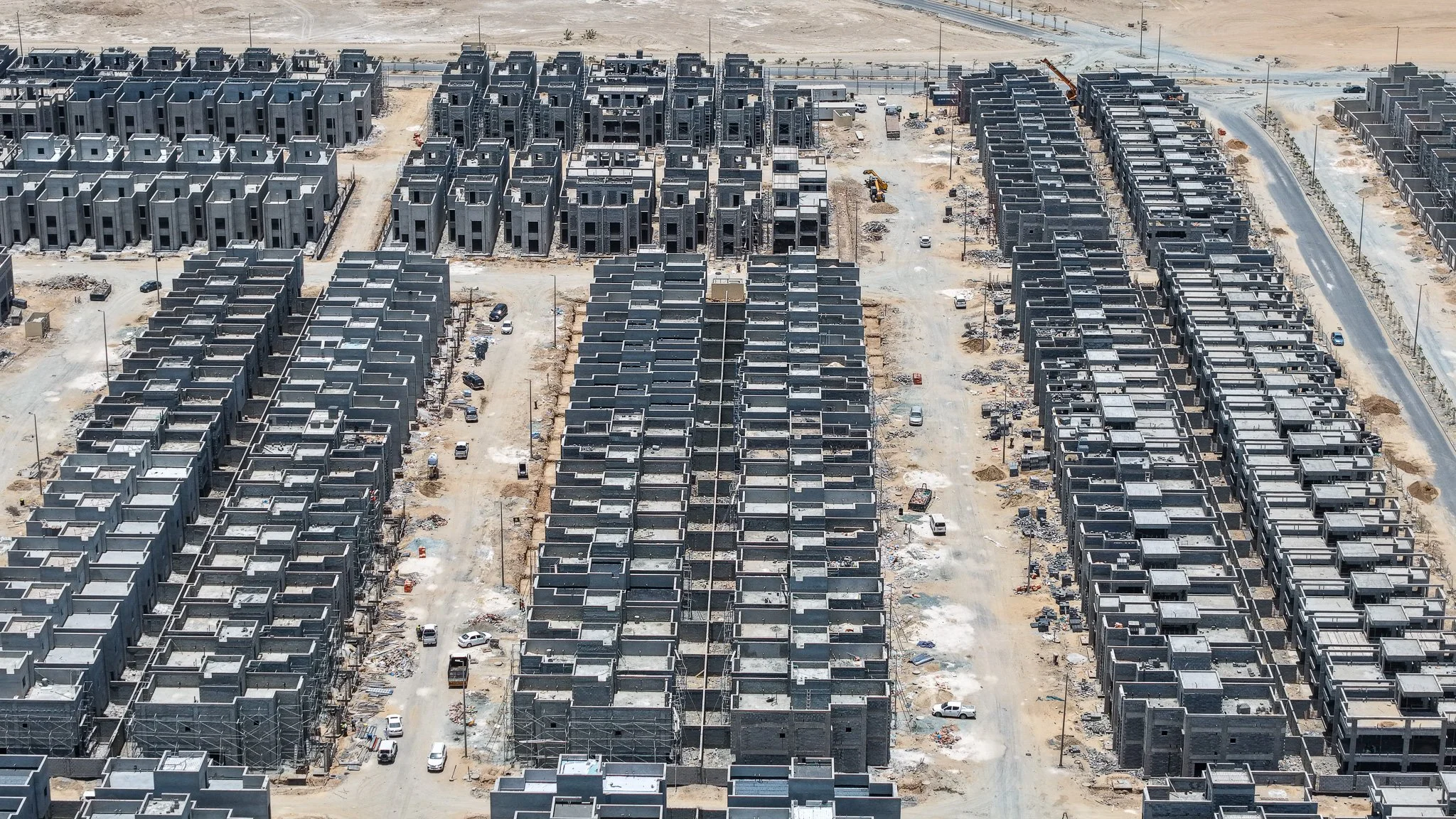

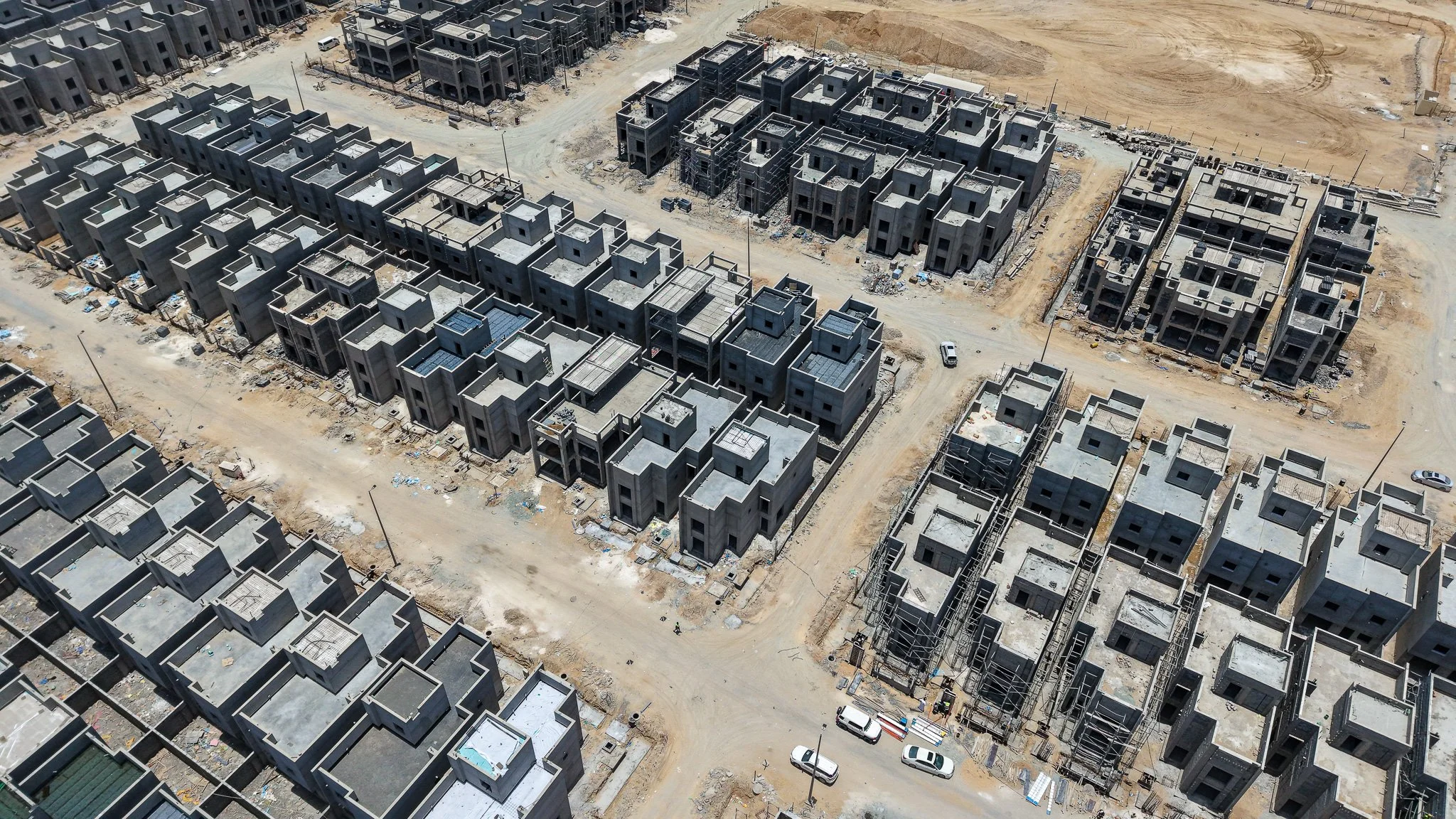

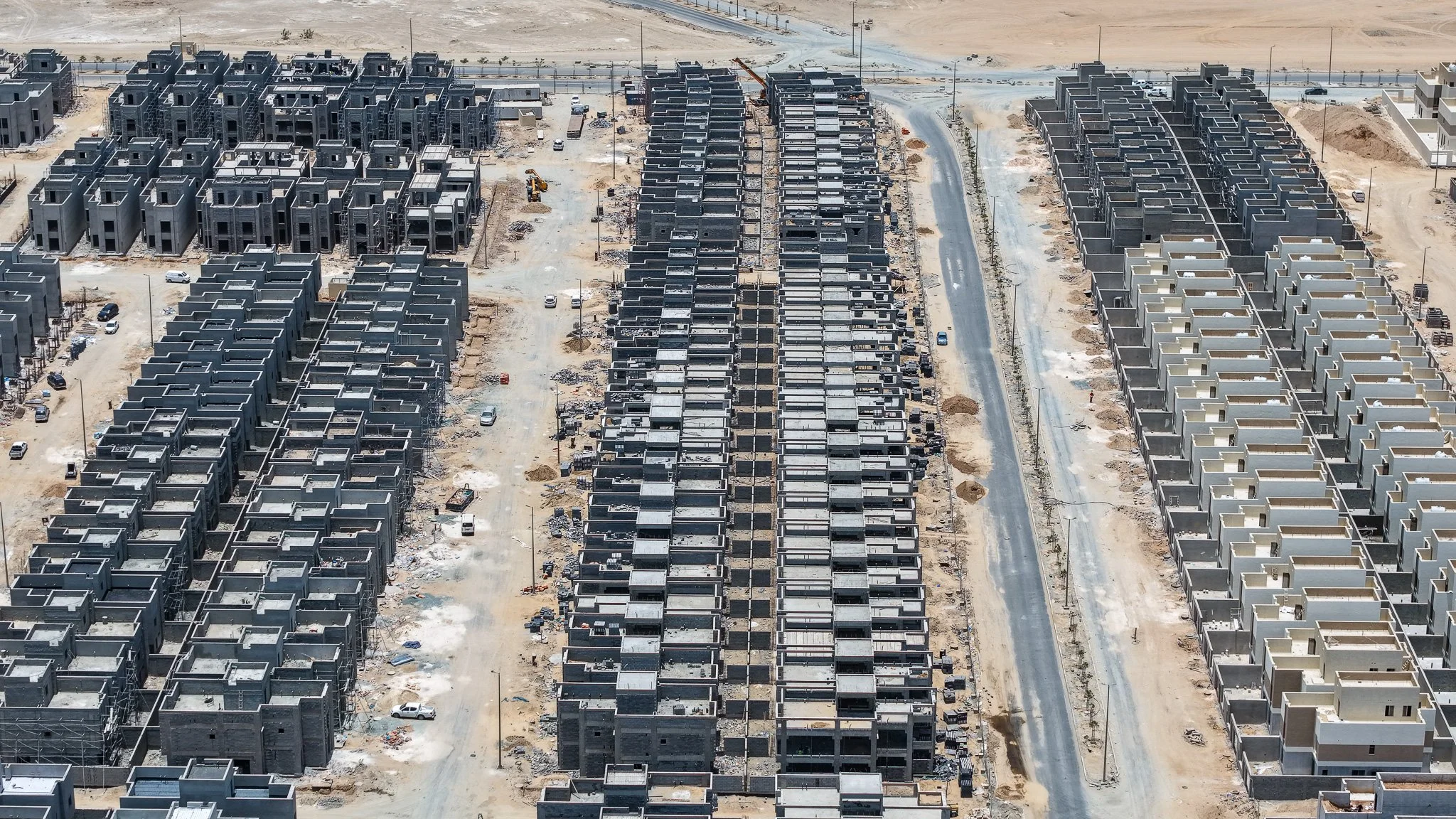

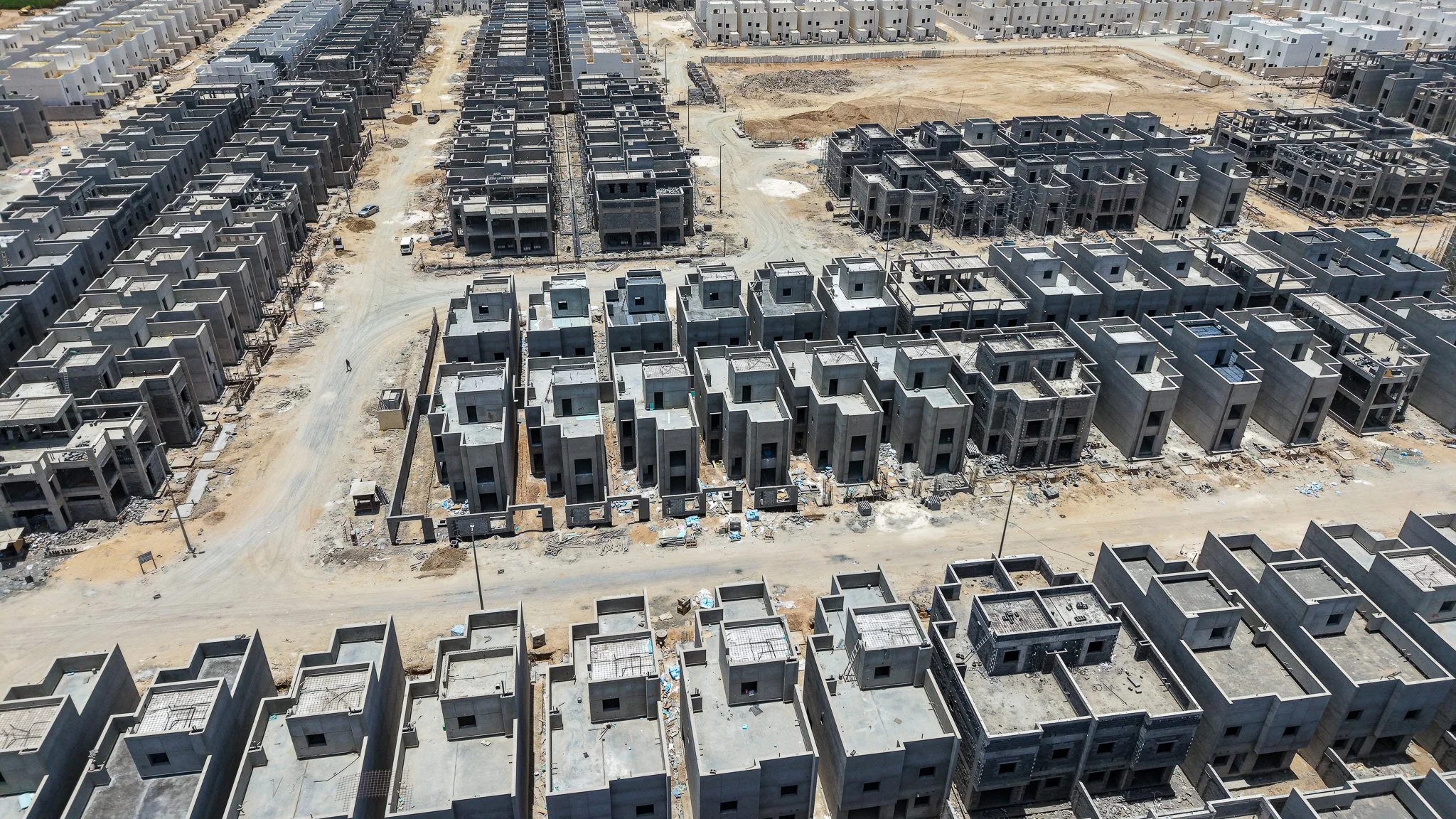

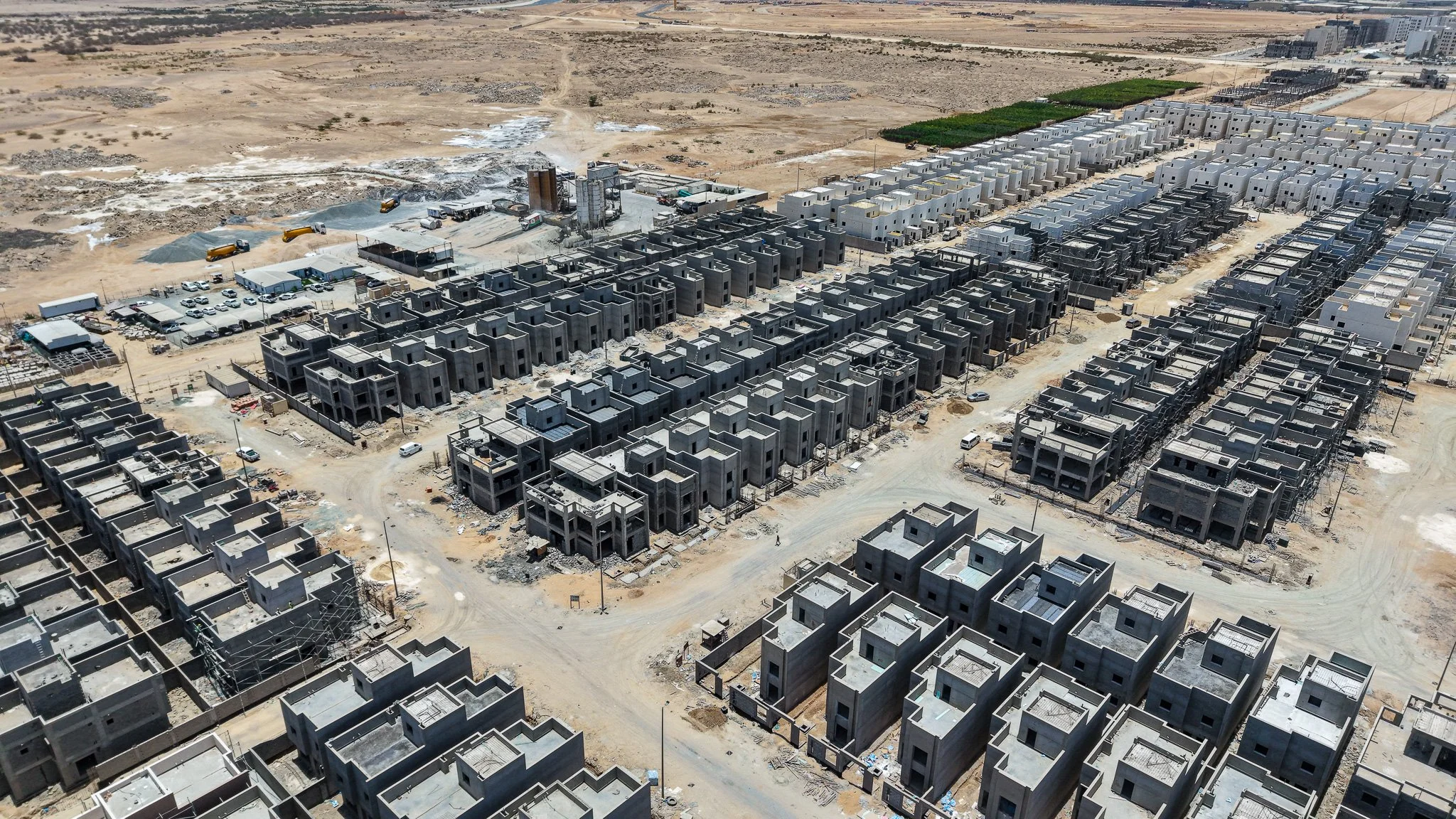

تم تحقيق تقدم ملحوظ في مشروع مسكان السدن حيث بلغت نسبة الإنجاز الكلي 61%. اكتمل الهيكل الإنشائي والأساسات بنسبة 100%، مع تركيز العمل الحالي على أعمال التشطيبات الداخلية والخارجية التي وصلت إلى 22%، وتطوير الأسوار والأحواش بنسبة 16%. تظهر الصور الجوية والداخلية استمرارية العمل في تمديدات الخدمات واللياسة الخارجية.
التغيّرات المرصودة

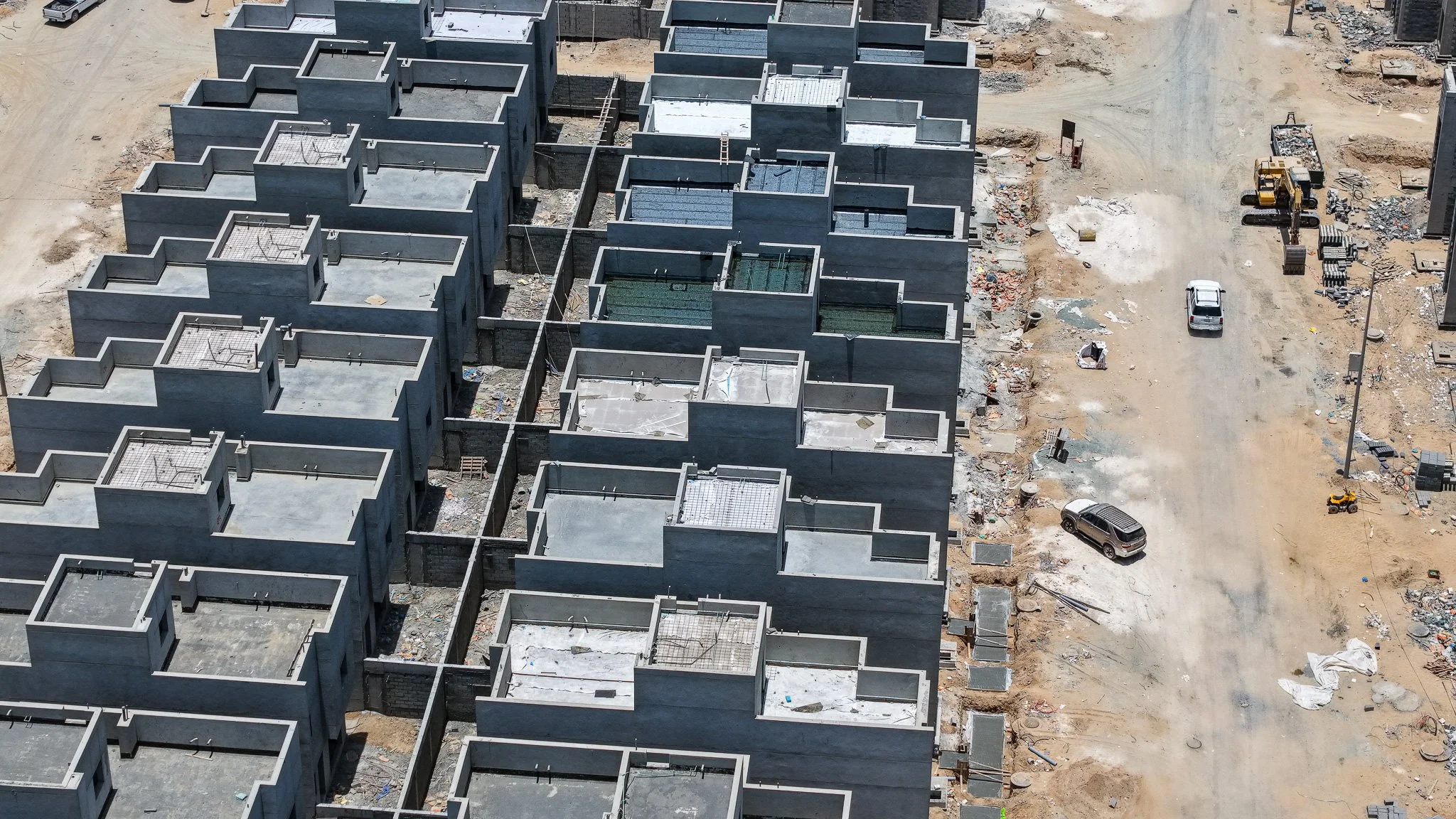

الهيكل الإنشائي والمباني100%

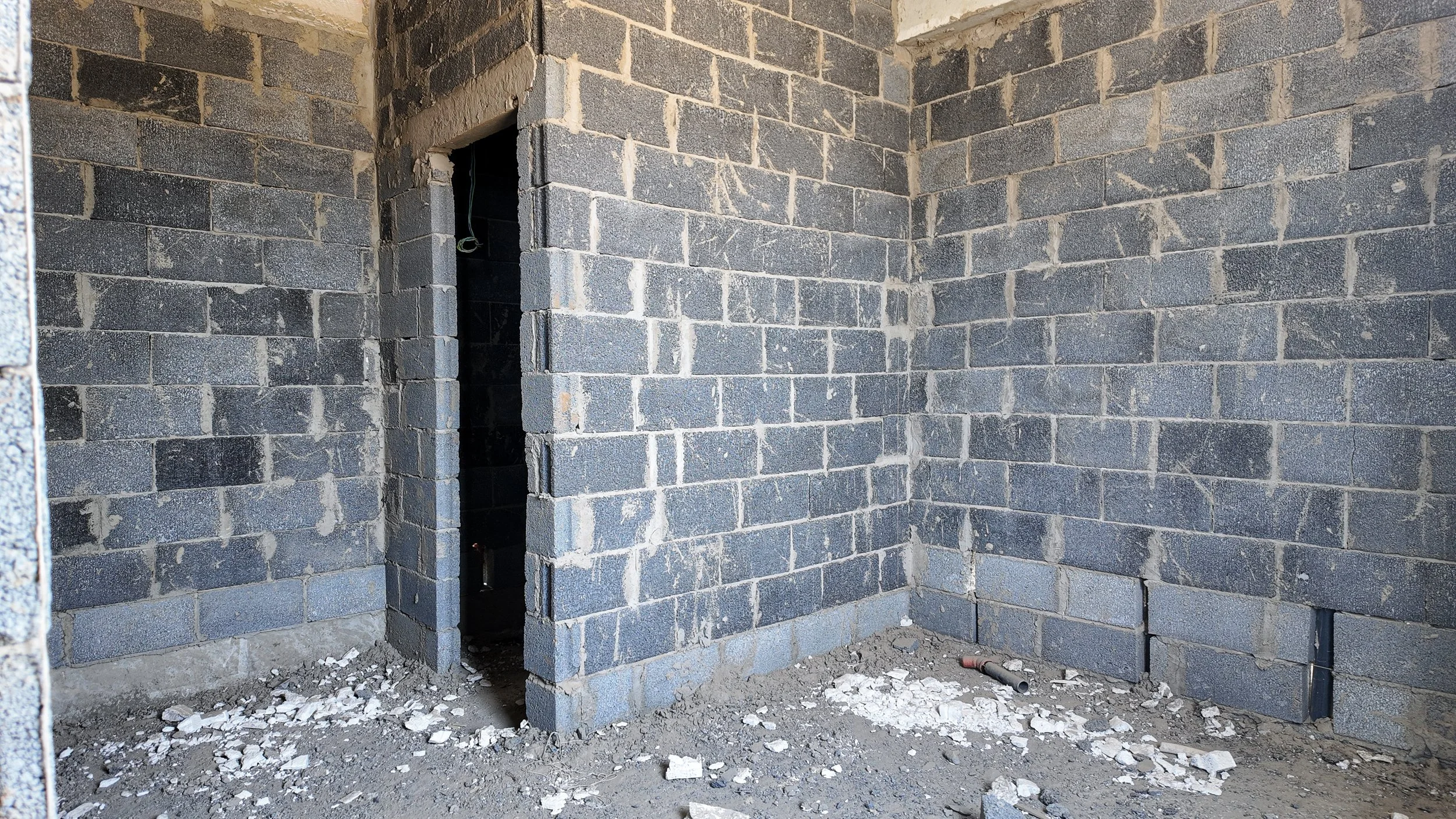

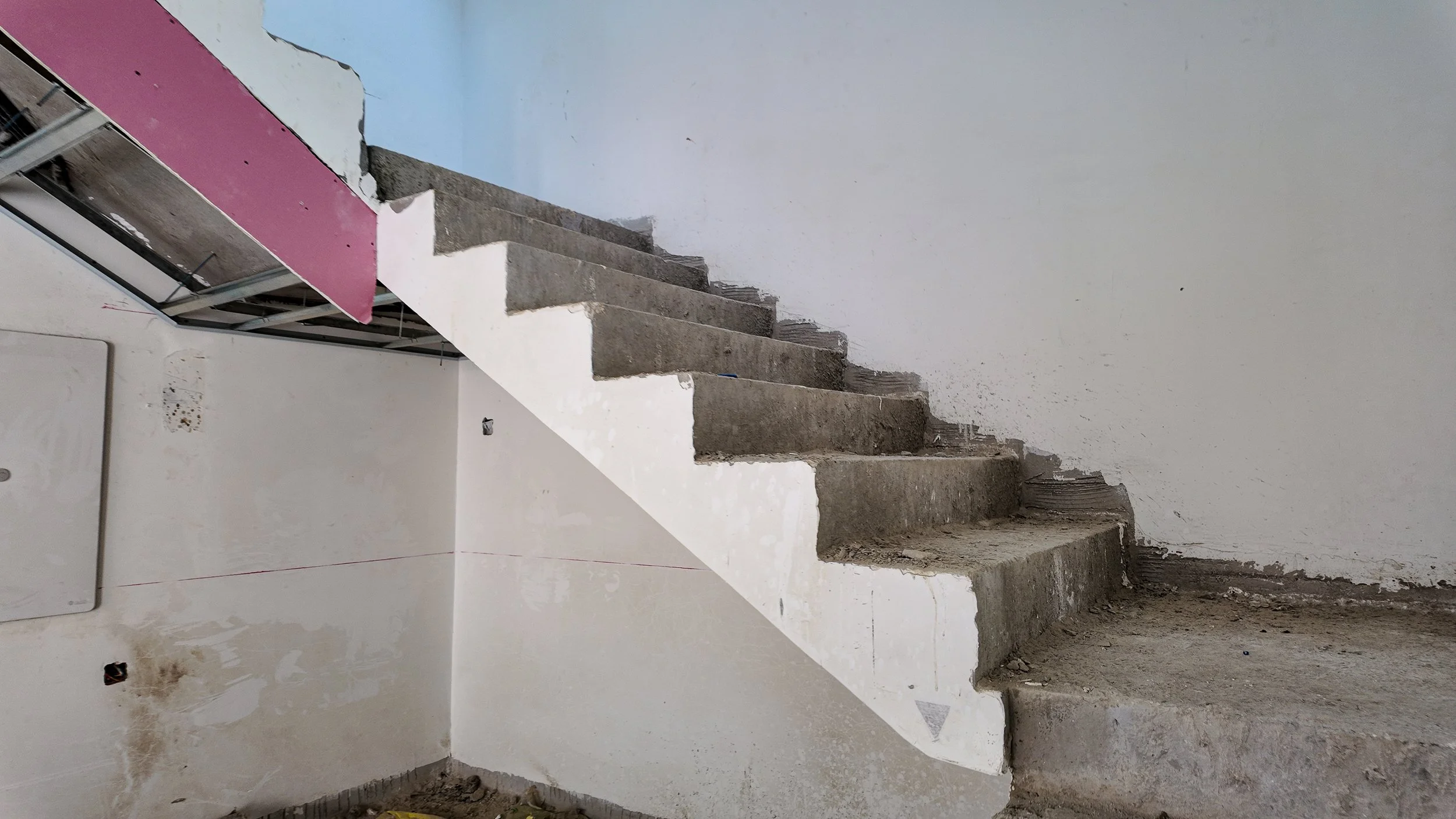

اكتمال كافة الأعمال الخرسانية لجميع الفلل وبدء أعمال البناء بالطوب الأسمنتي للقواطع الداخلية والخارجية بشكل كامل.

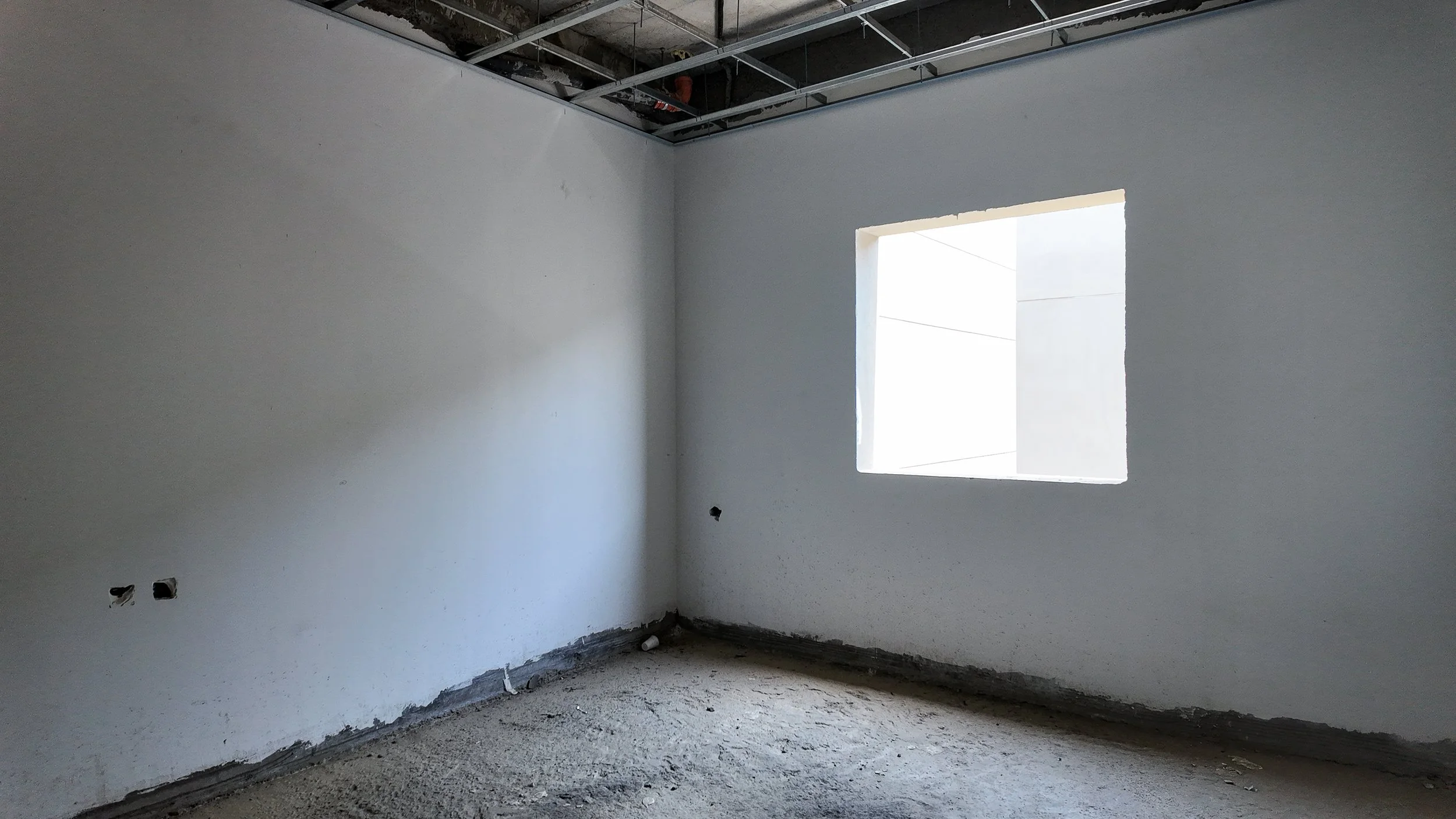

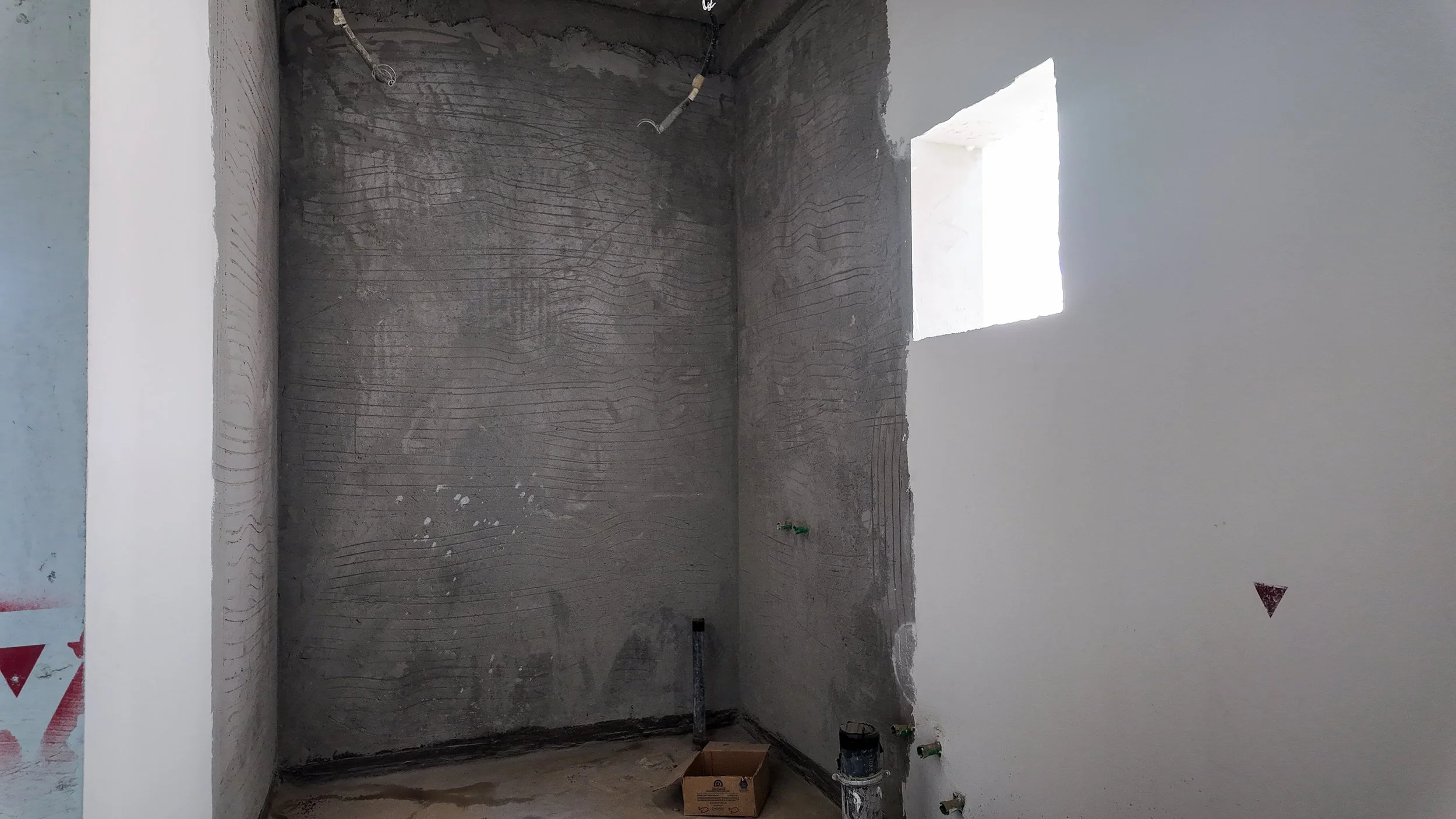

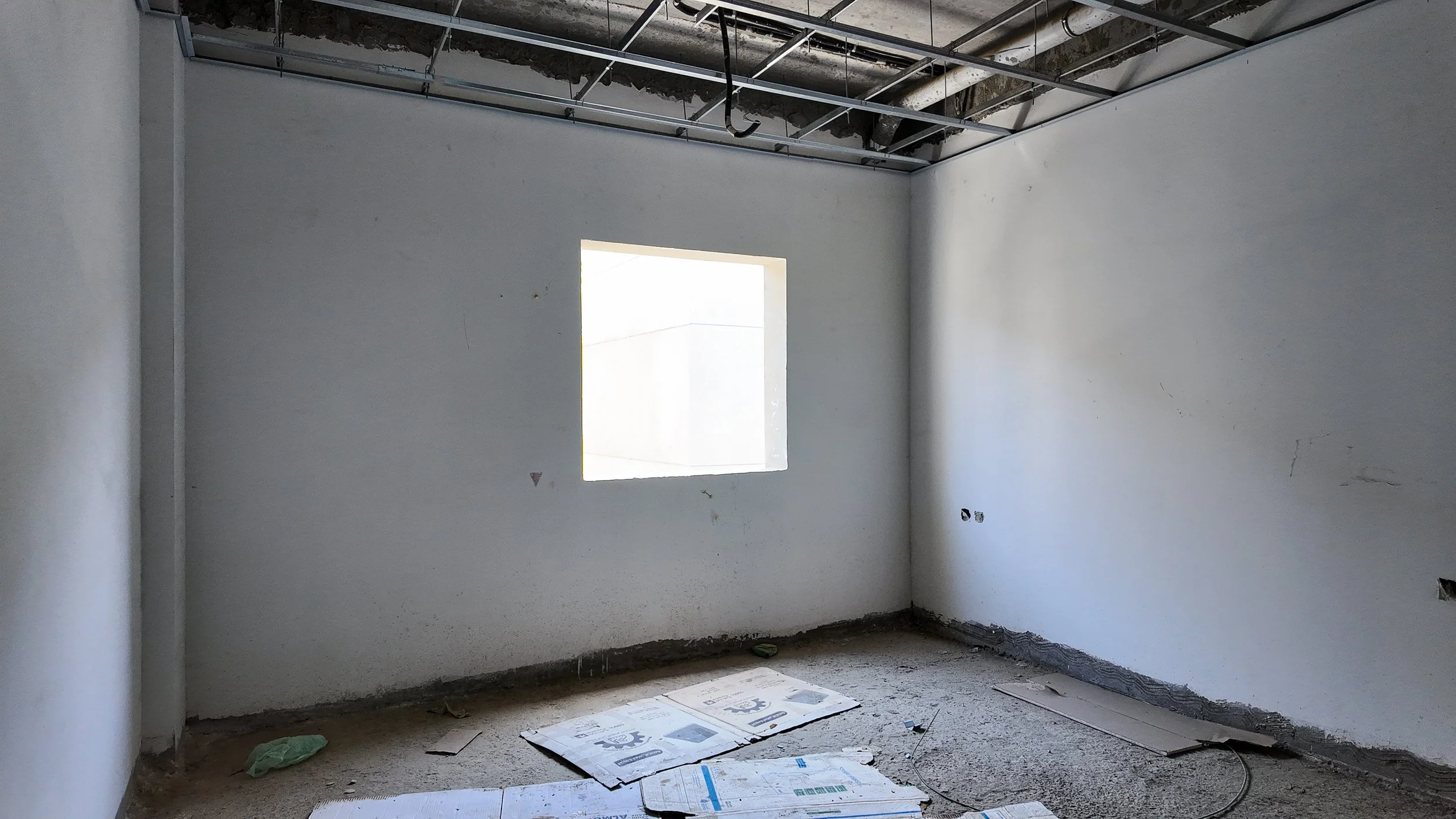

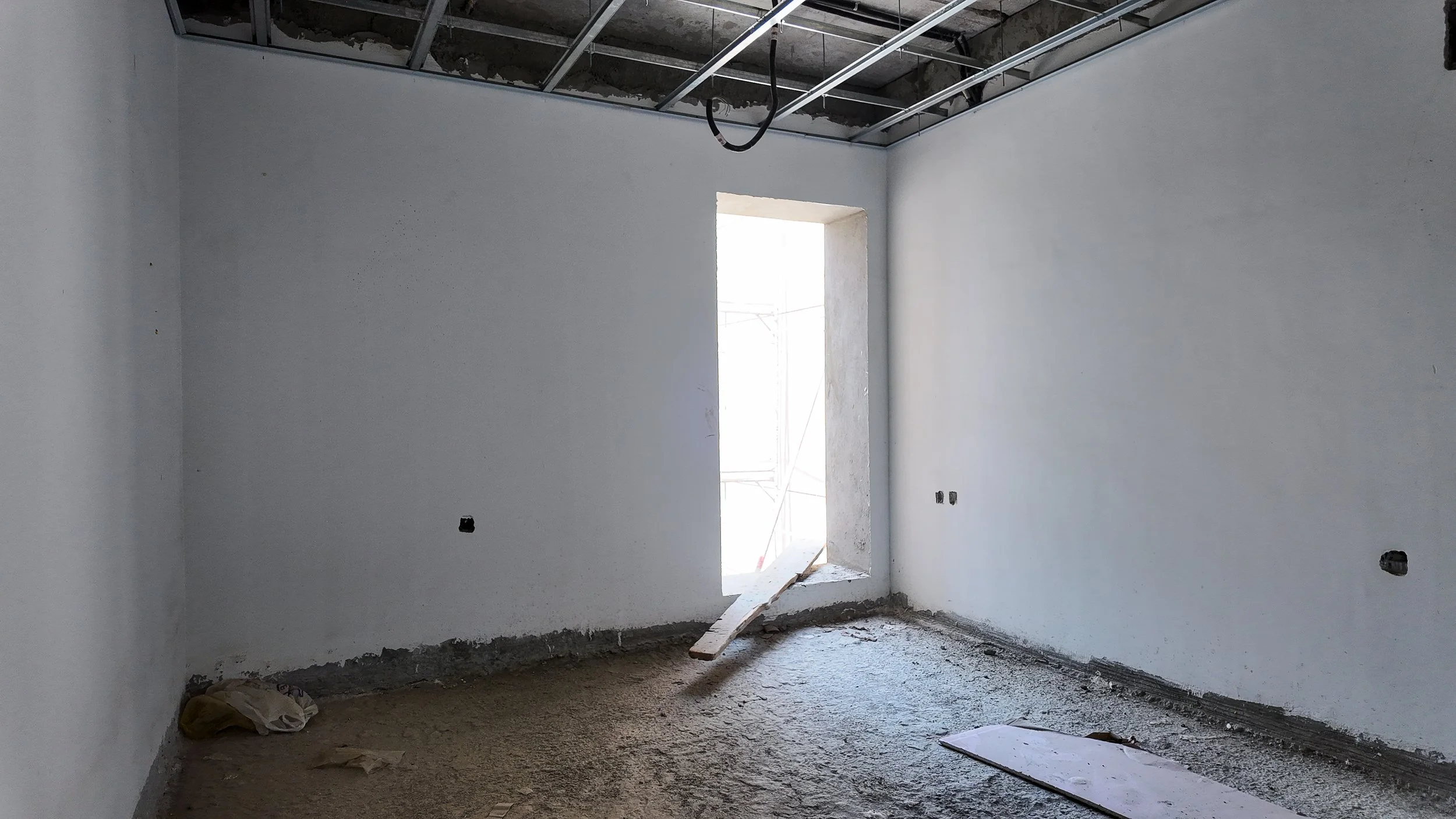

أعمال التشطيبات95%

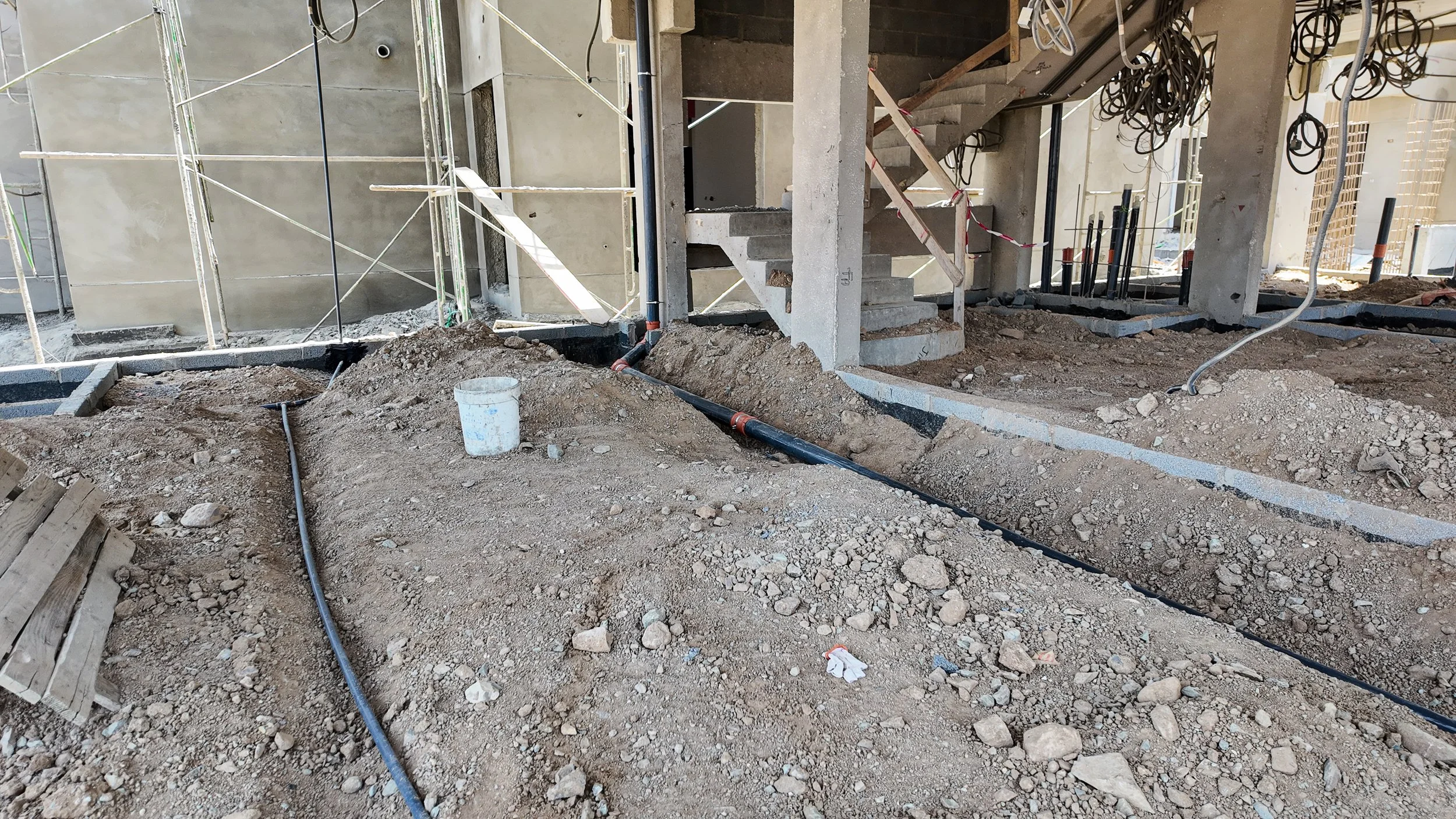

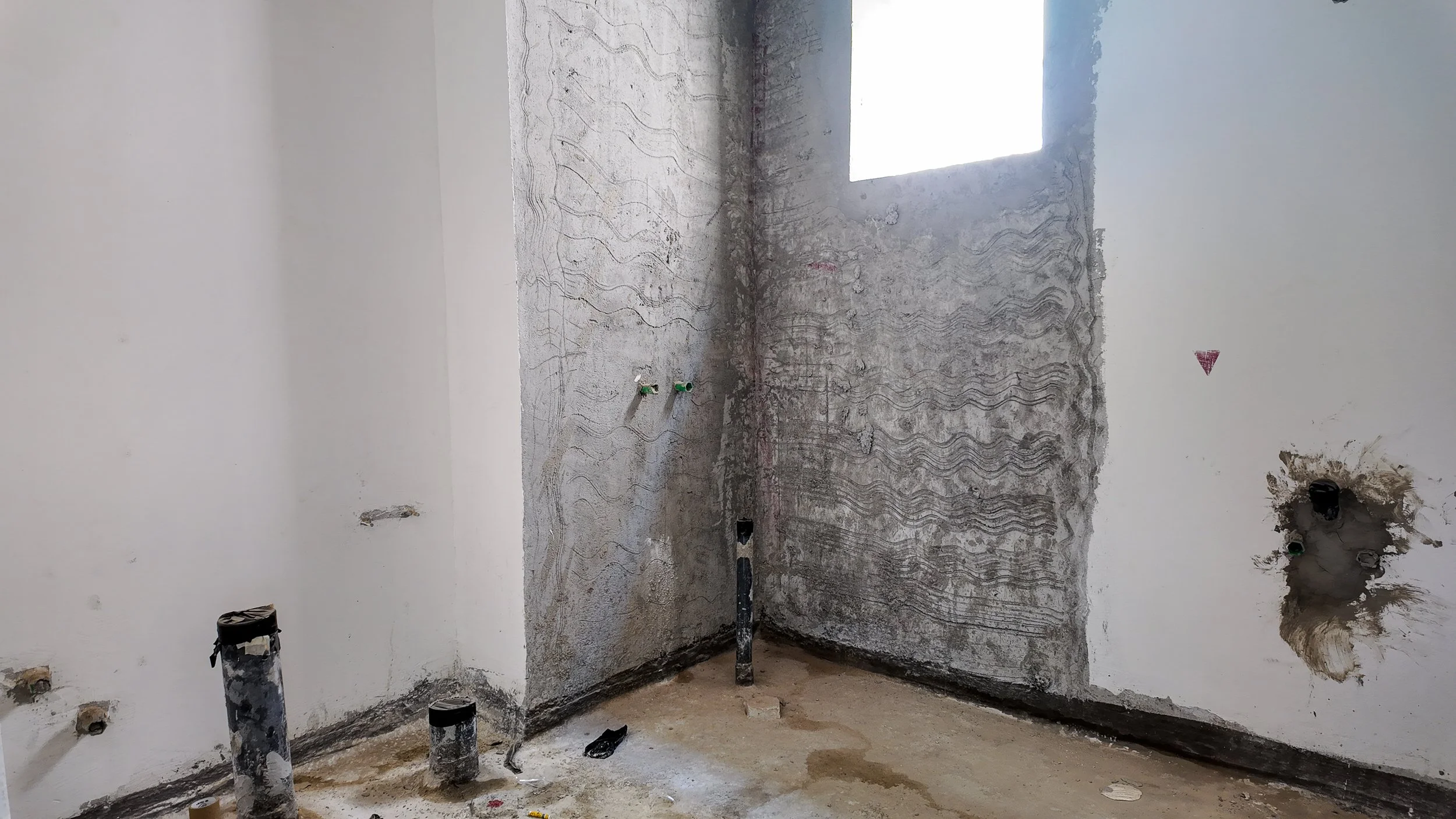

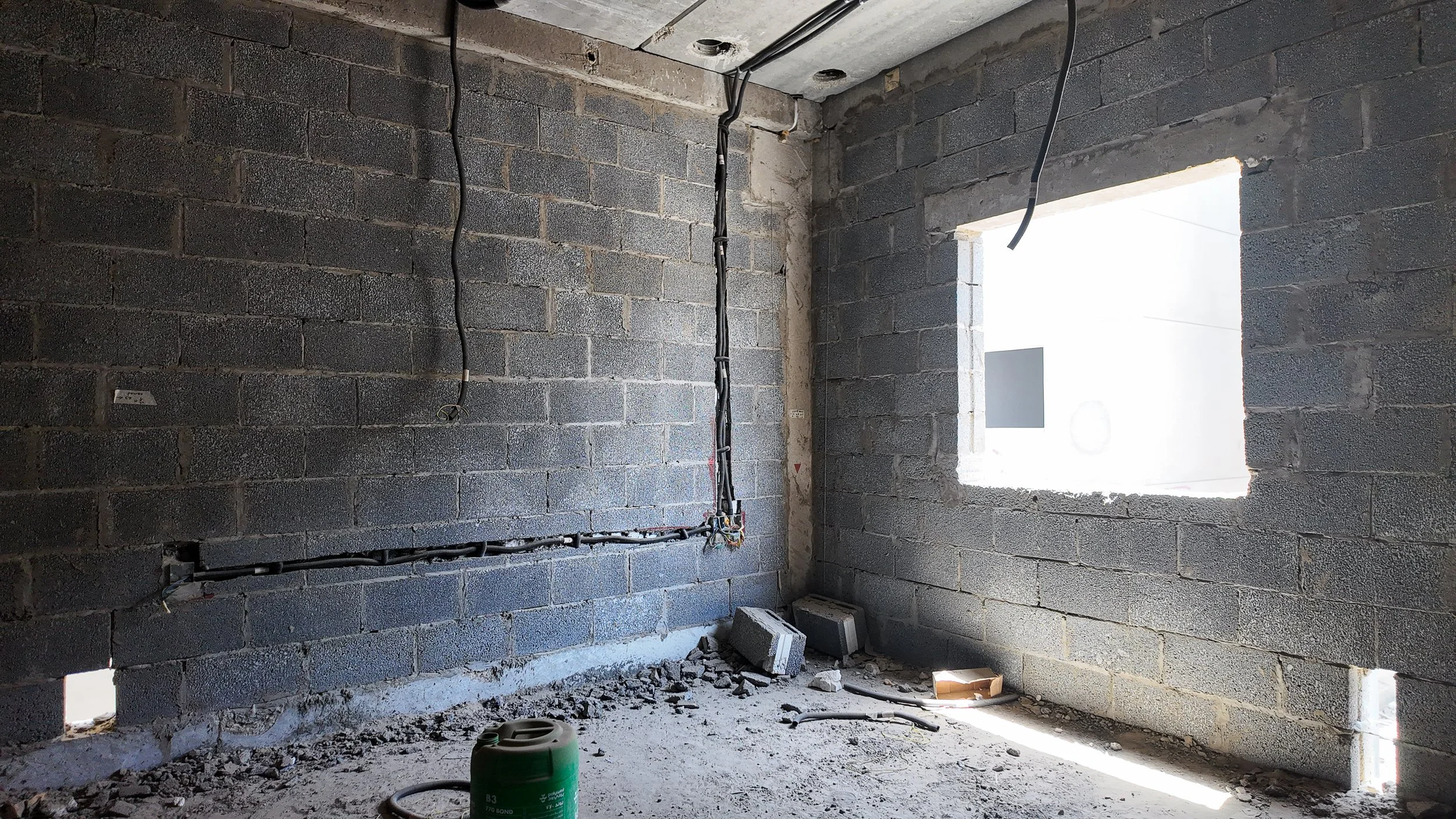

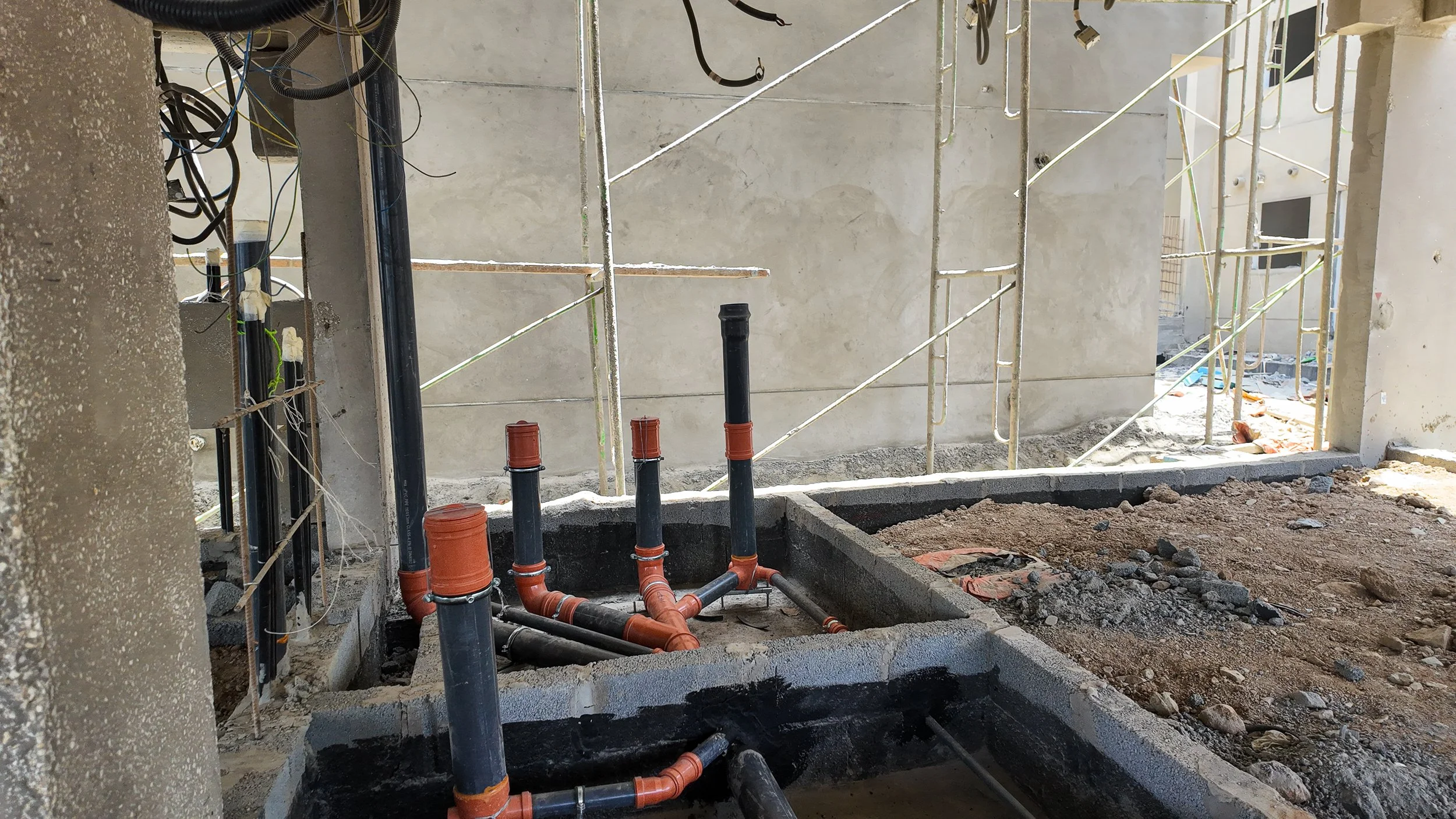

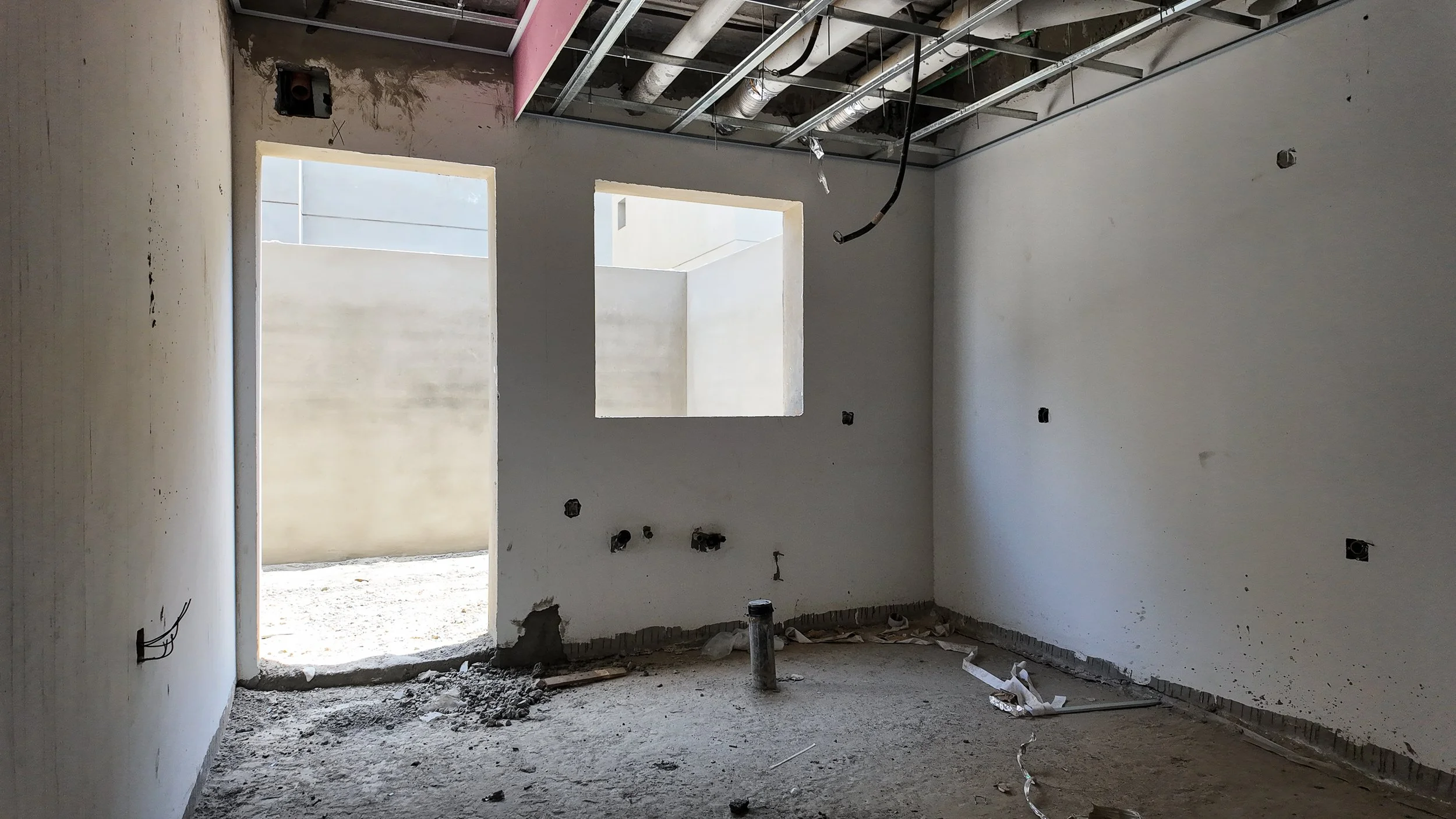

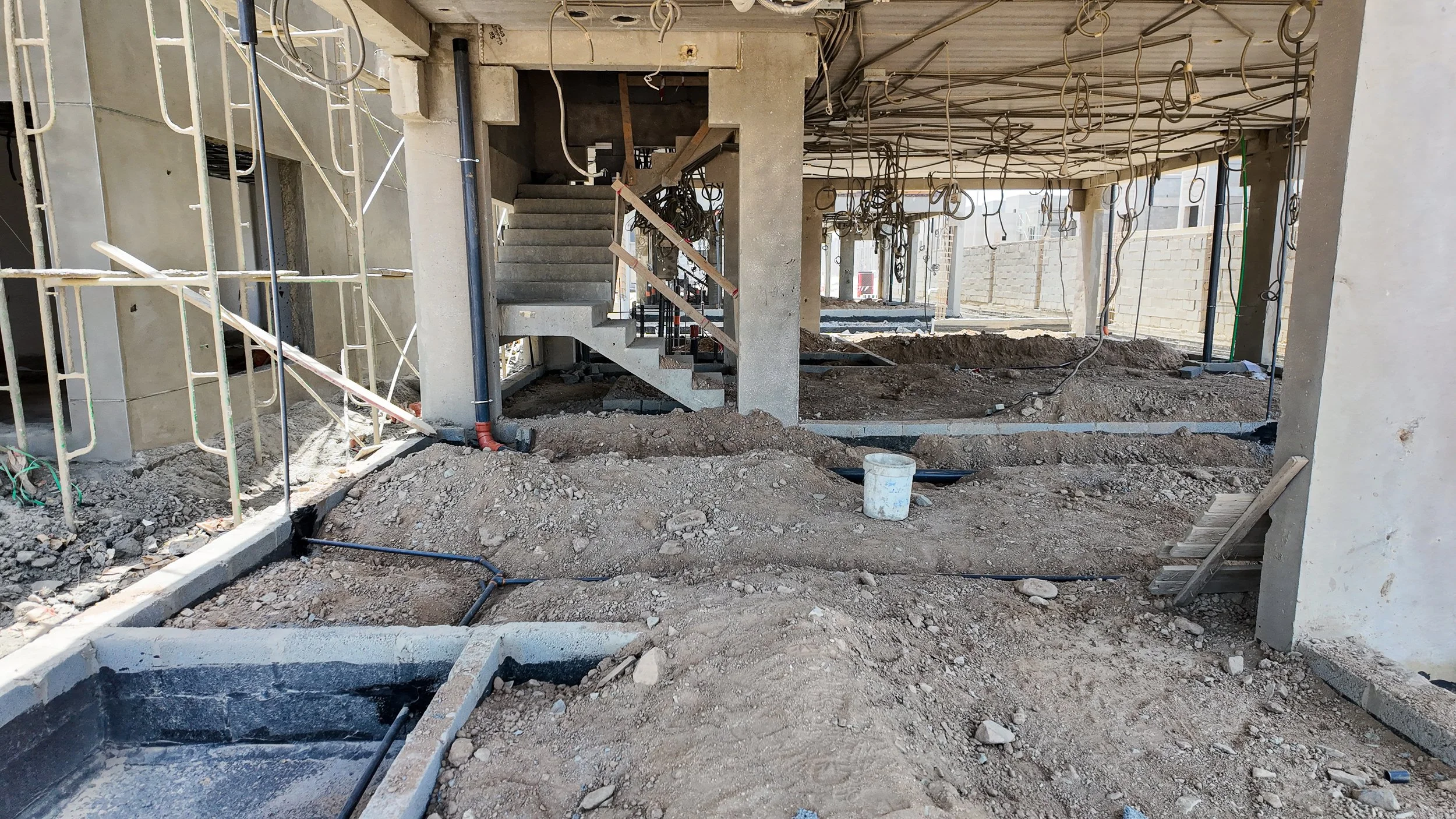

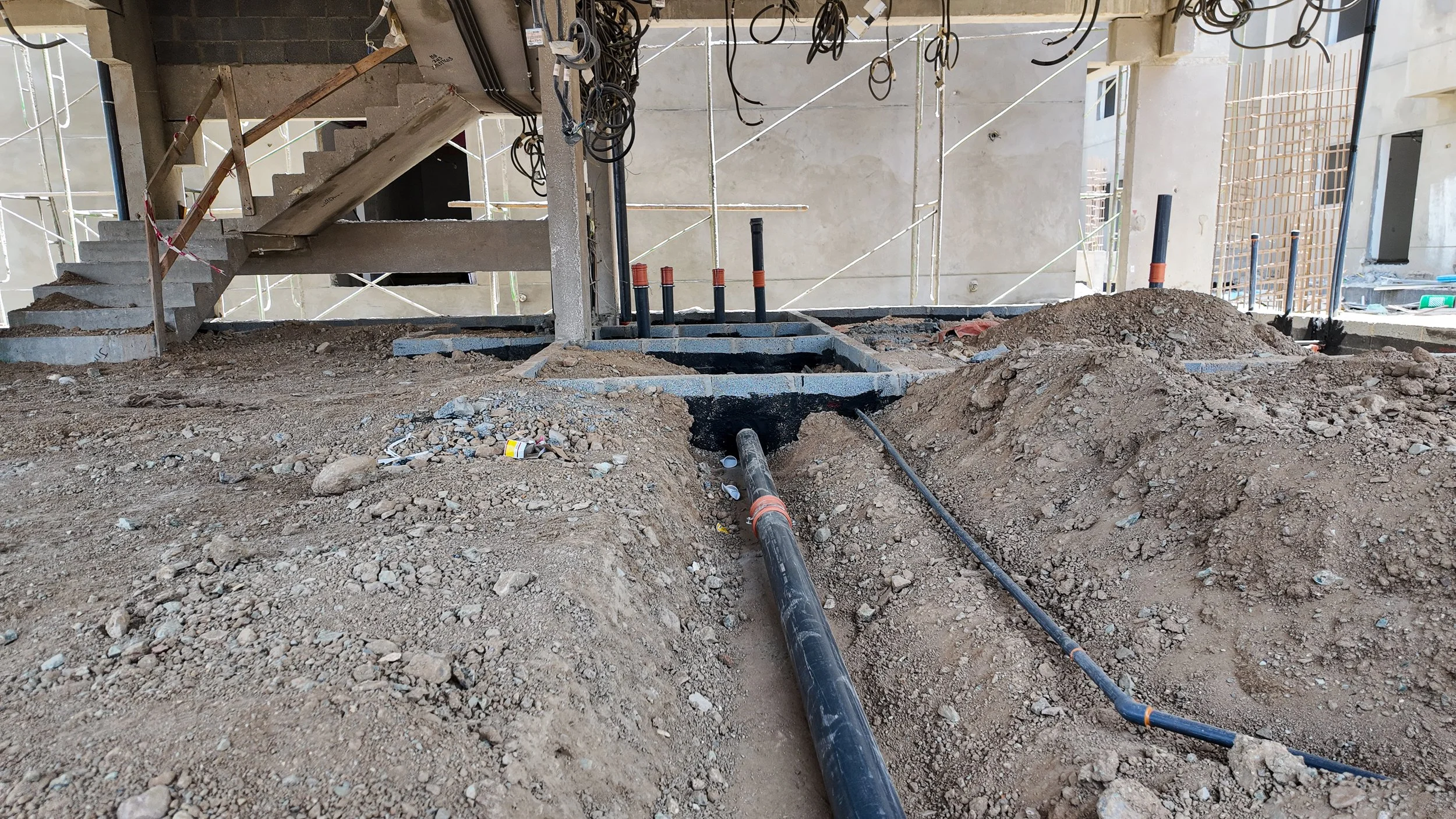

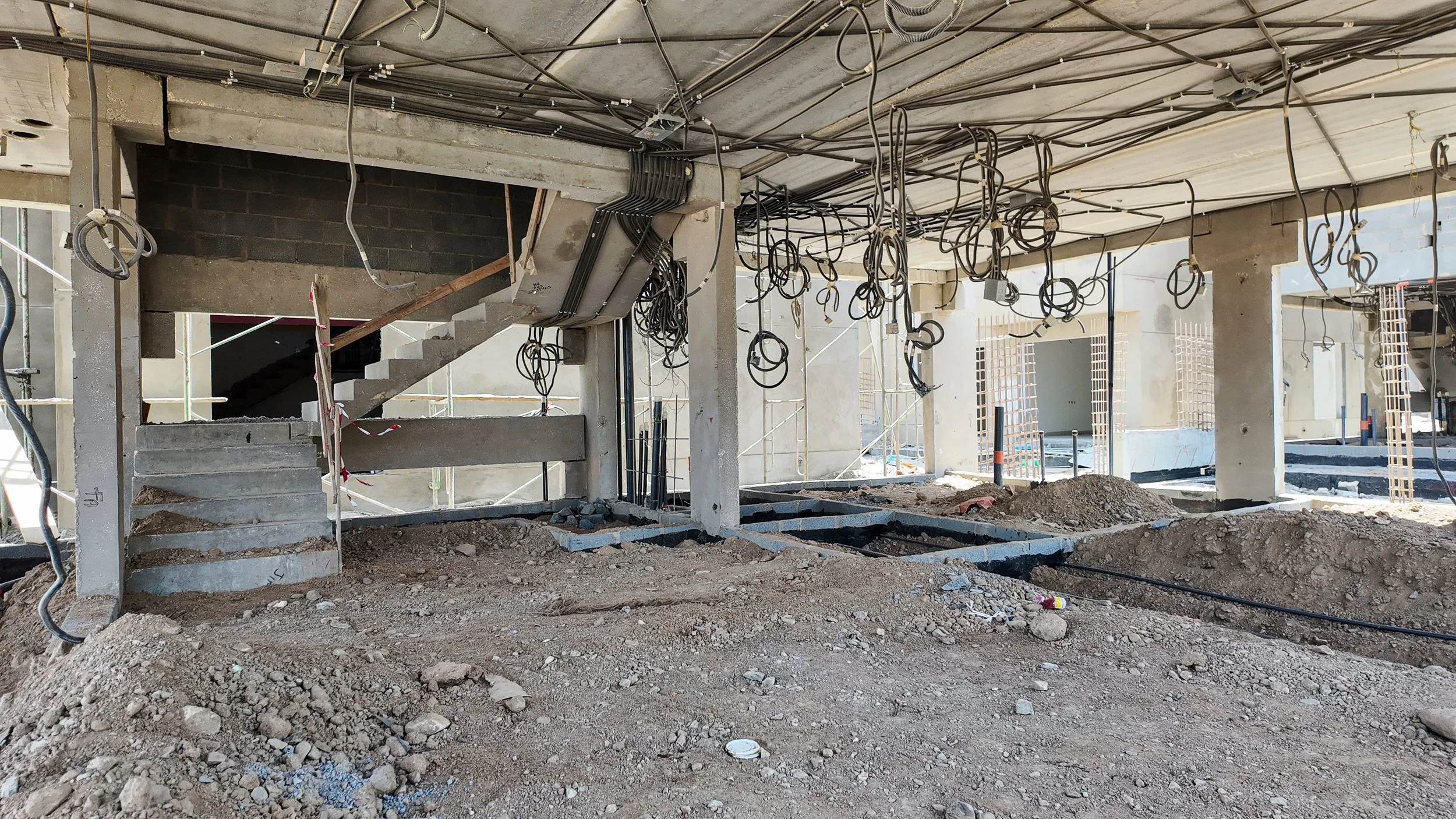

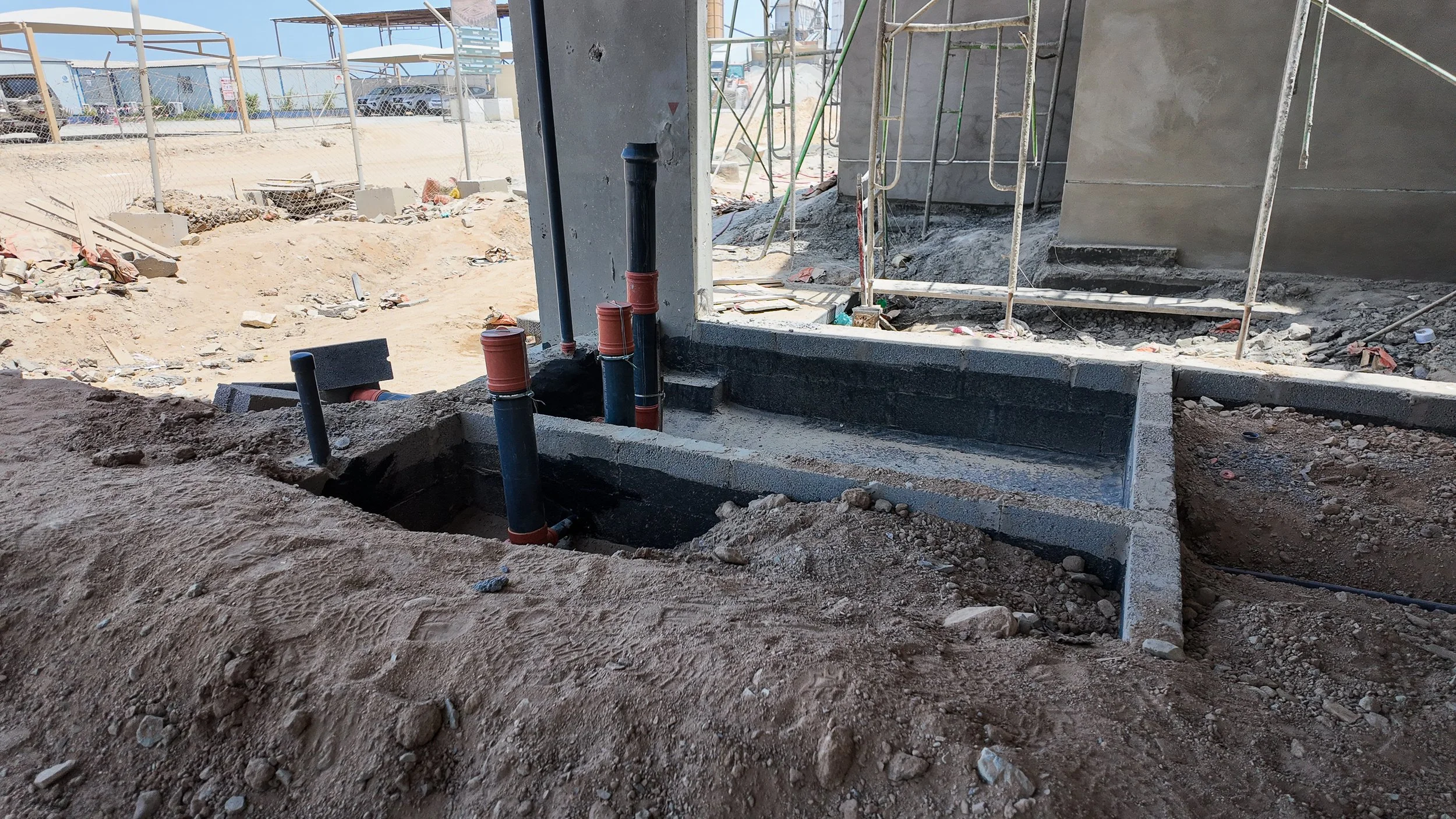

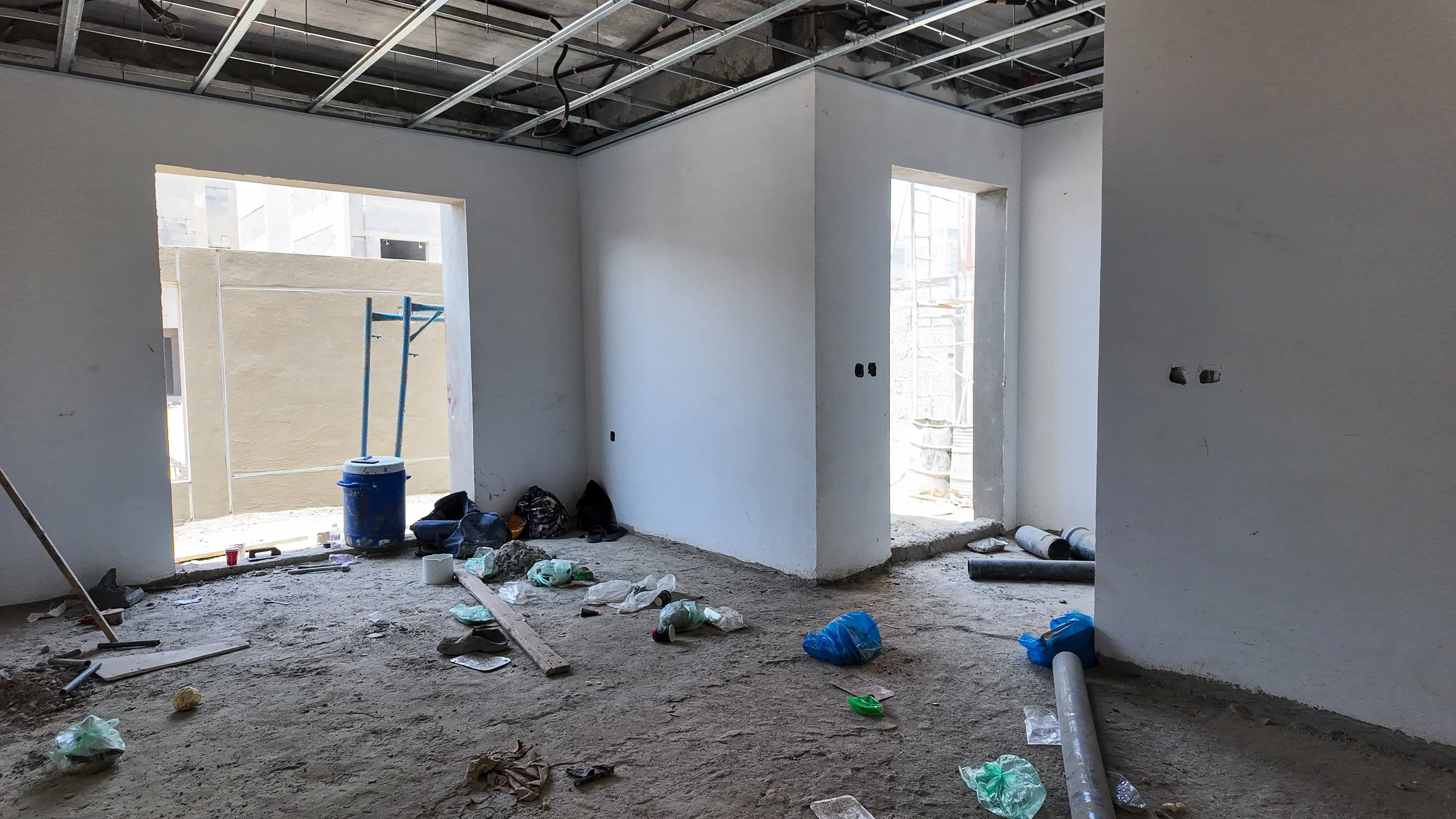

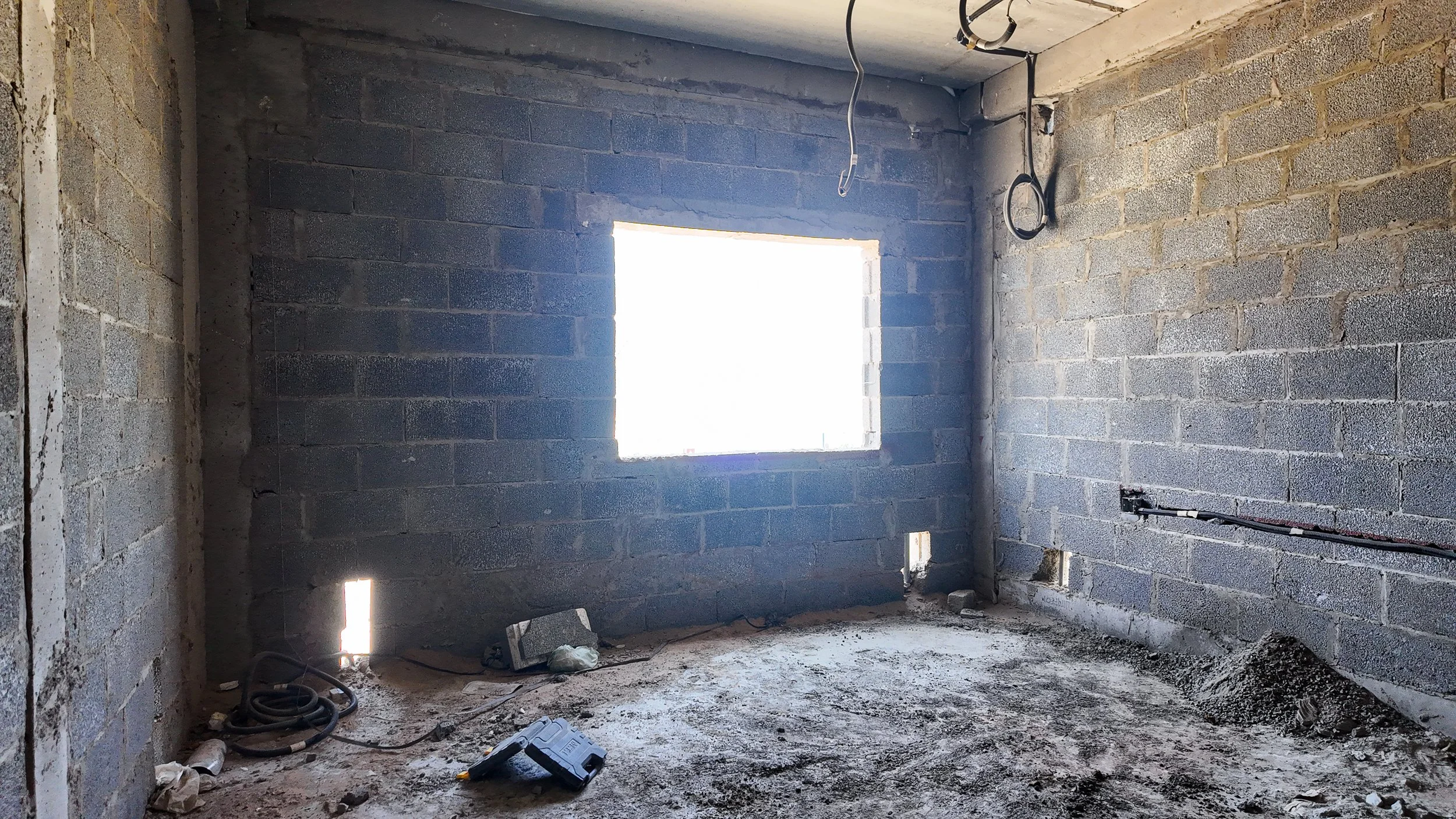

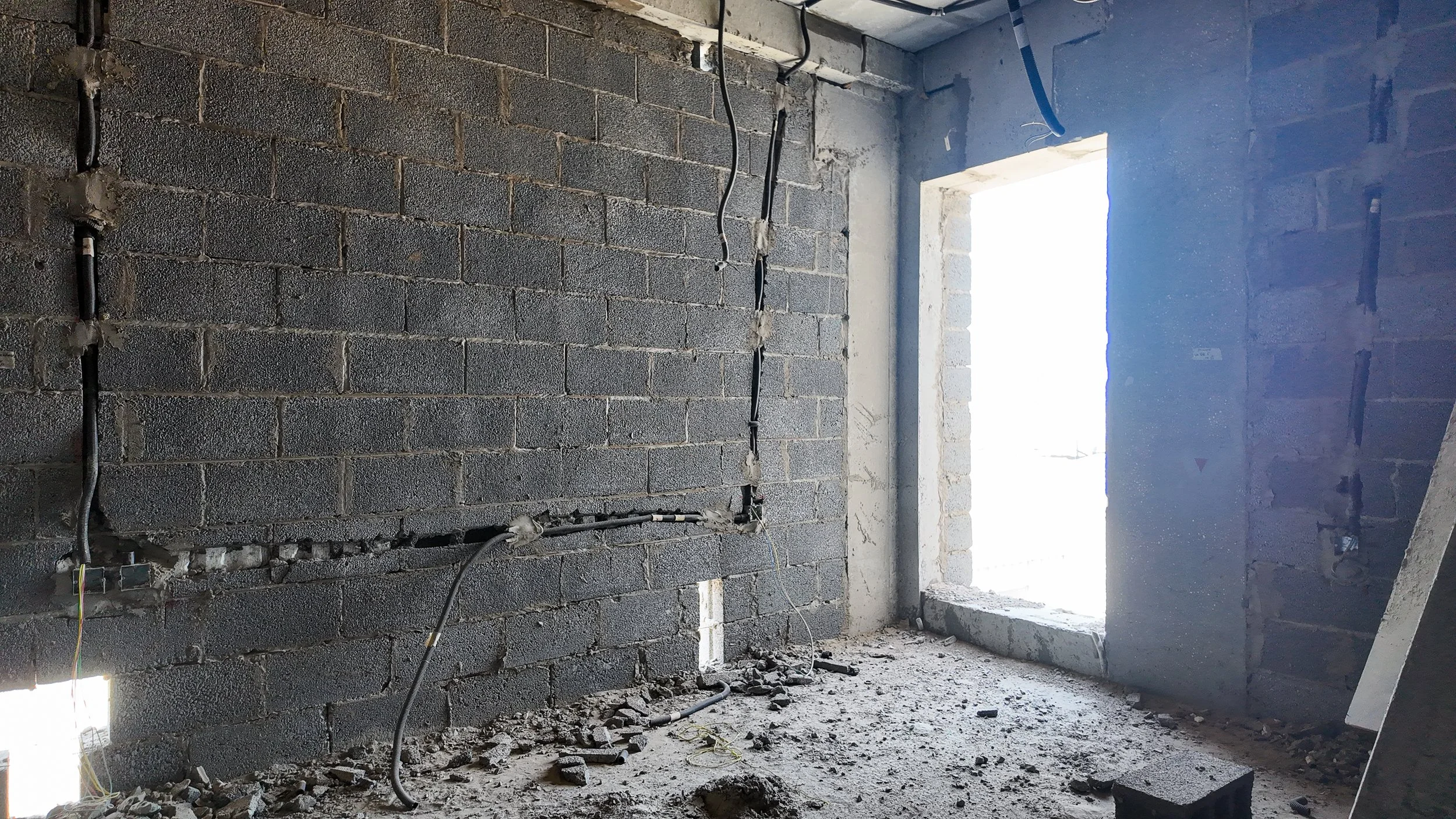

بدء أعمال التمديدات الكهربائية والميكانيكية الداخلية، مع ظهور أعمال اللياسة الأولية لبعض الواجهات وتجهيز الأسطح بالعزل.

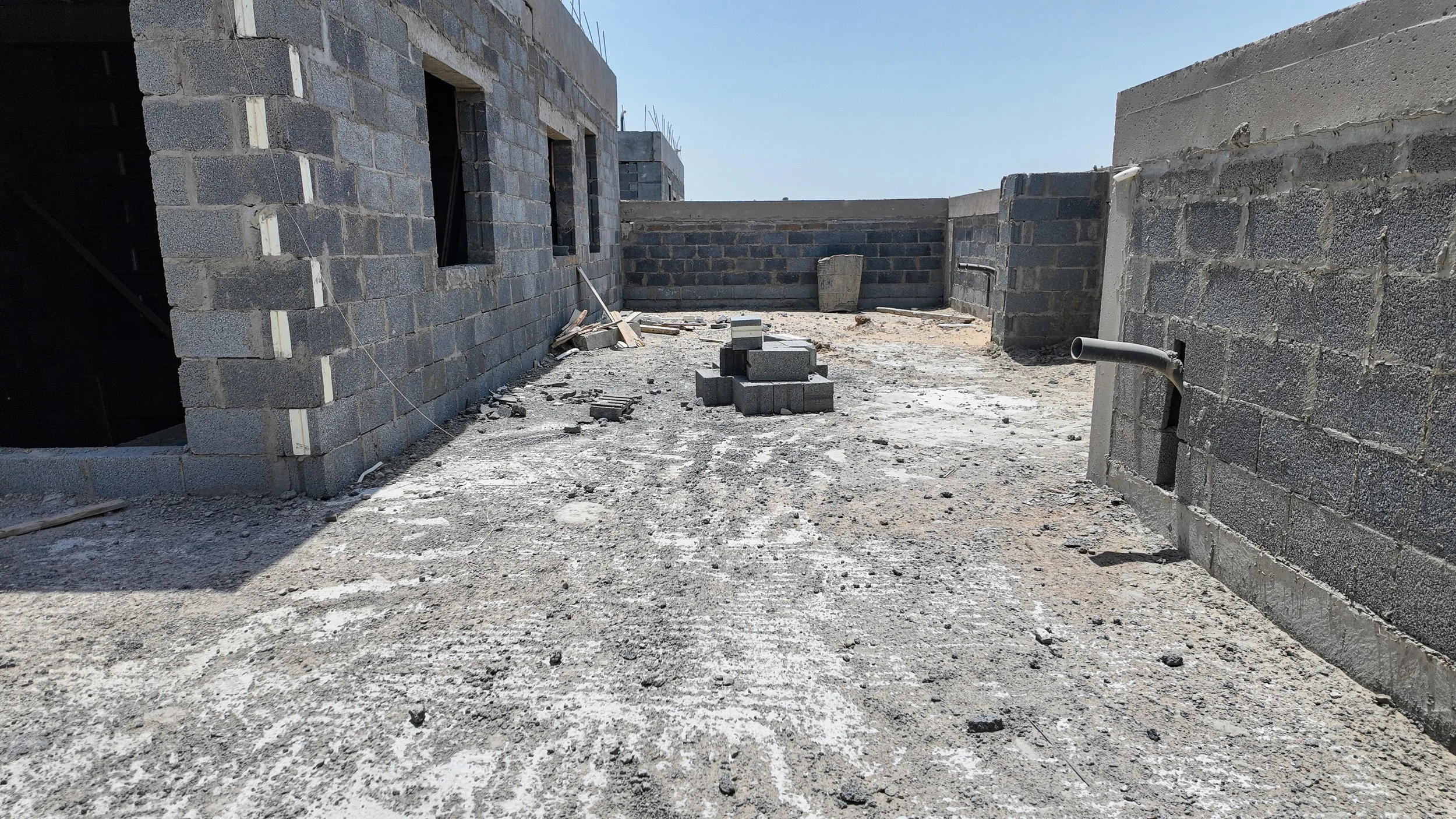

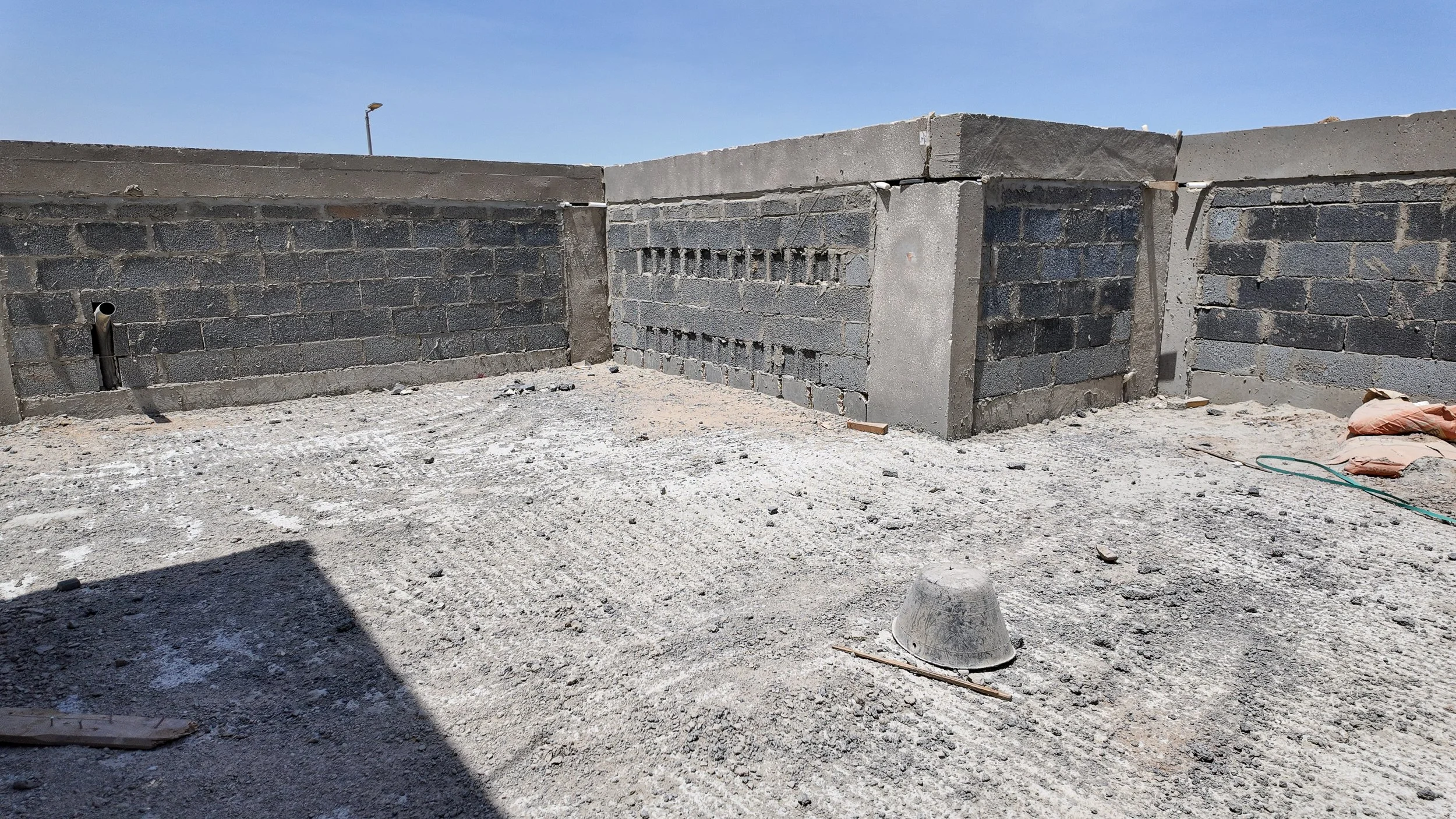

الأسوار والموقع العام90%

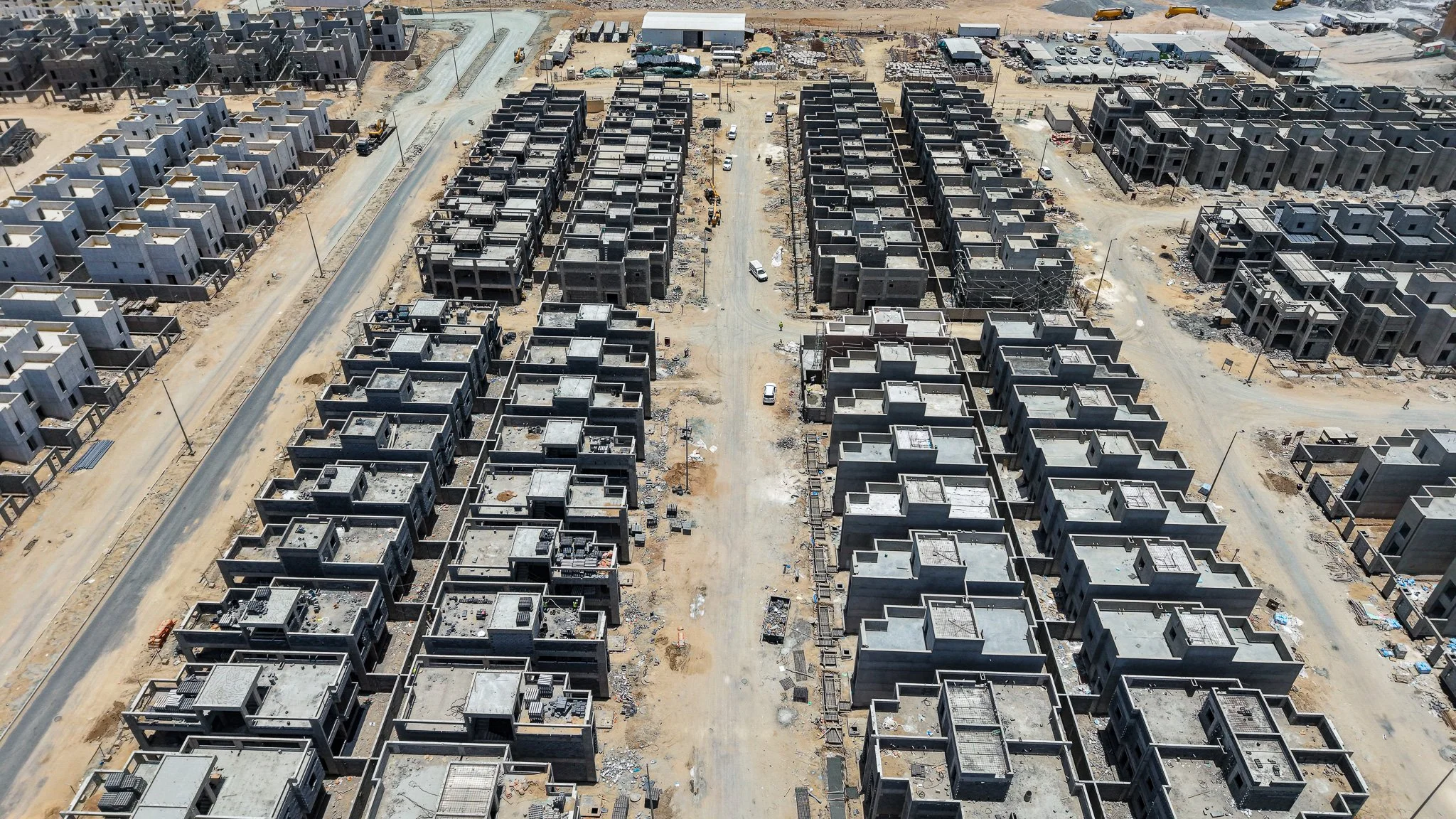

تنفيذ القواعد والأعمدة الخاصة بأسوار الفلل، وبدء تمهيد الطرق الداخلية بين البلوكات السكنية.

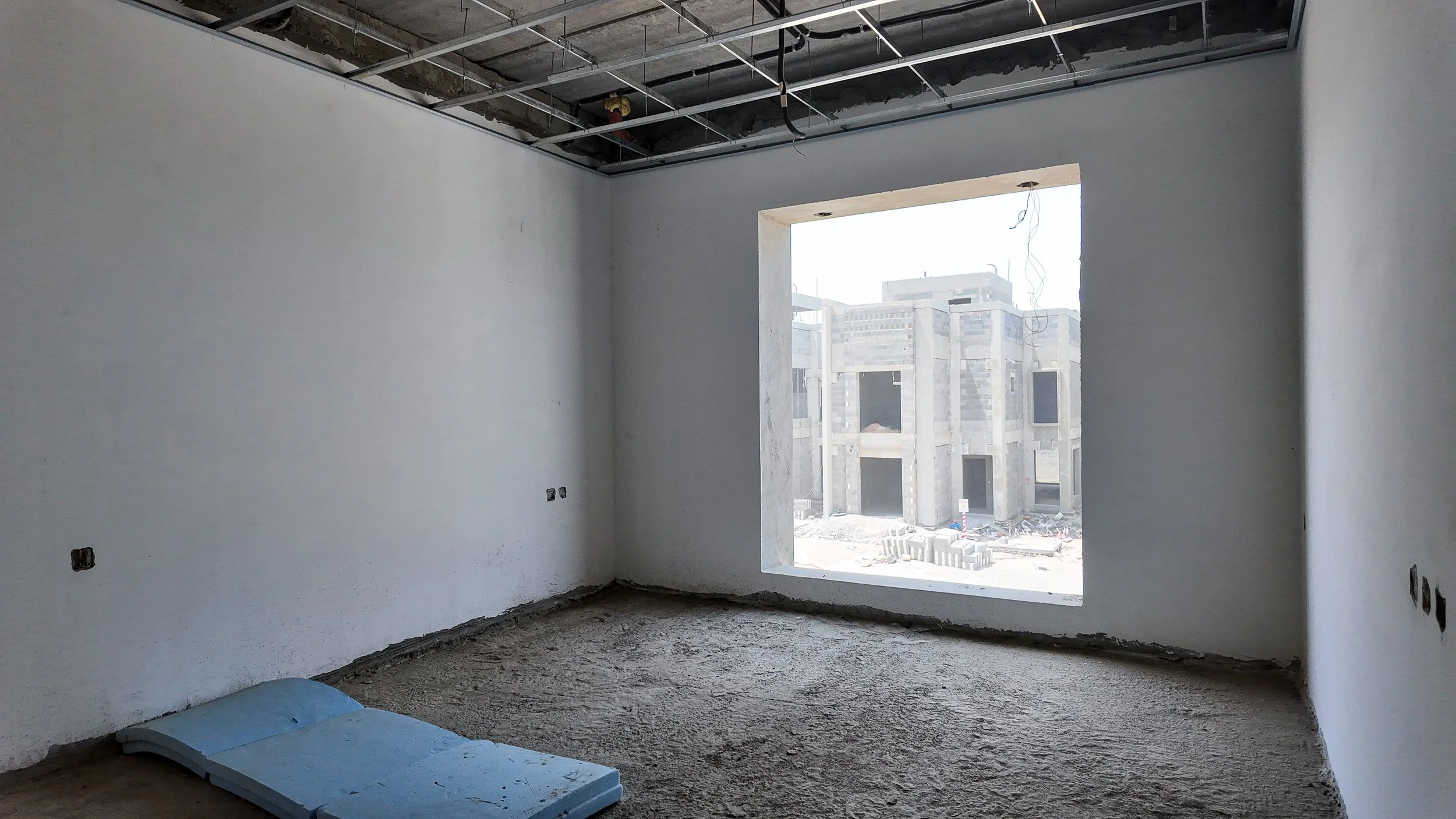

الواجهات الخارجية95%

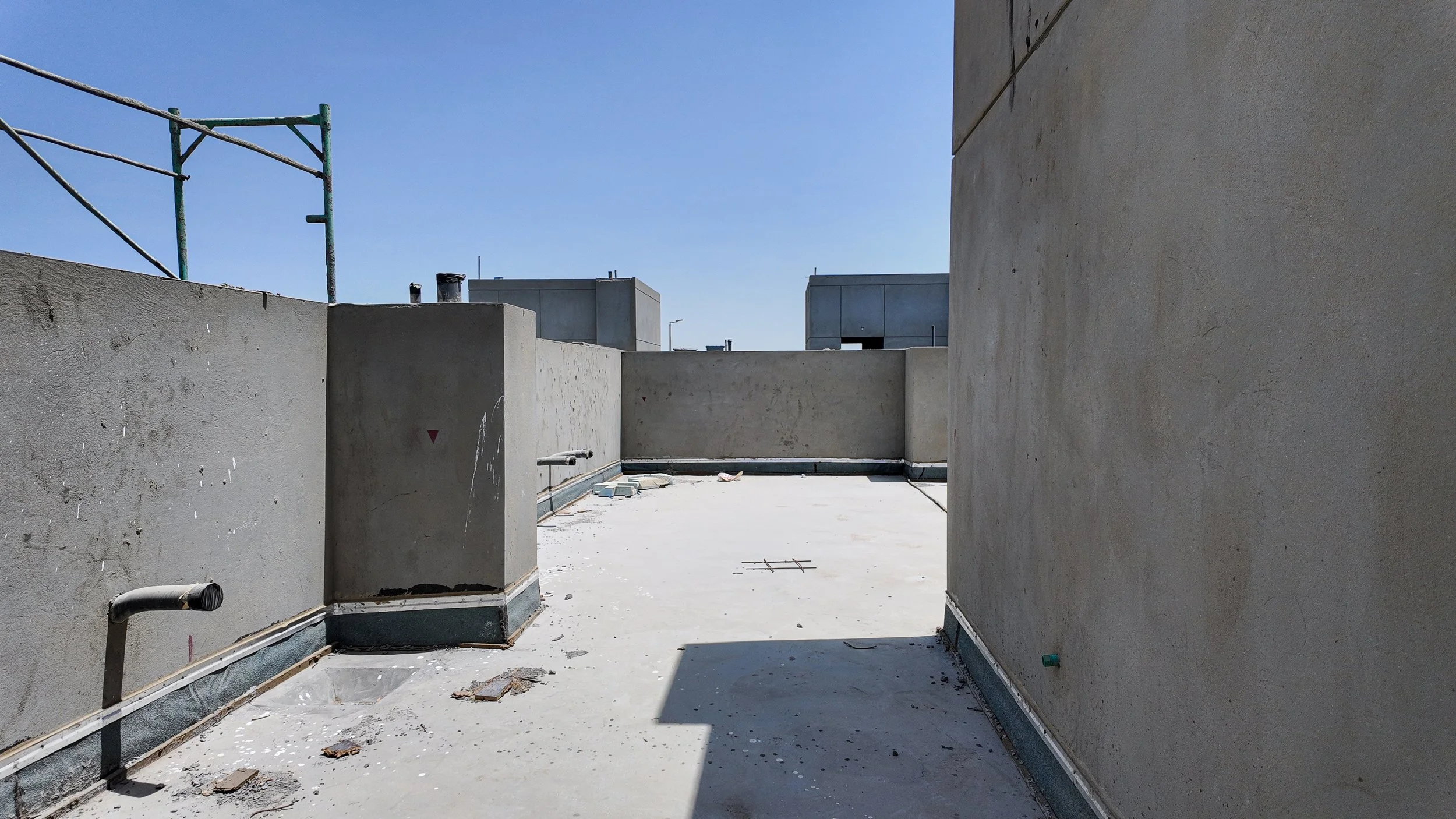

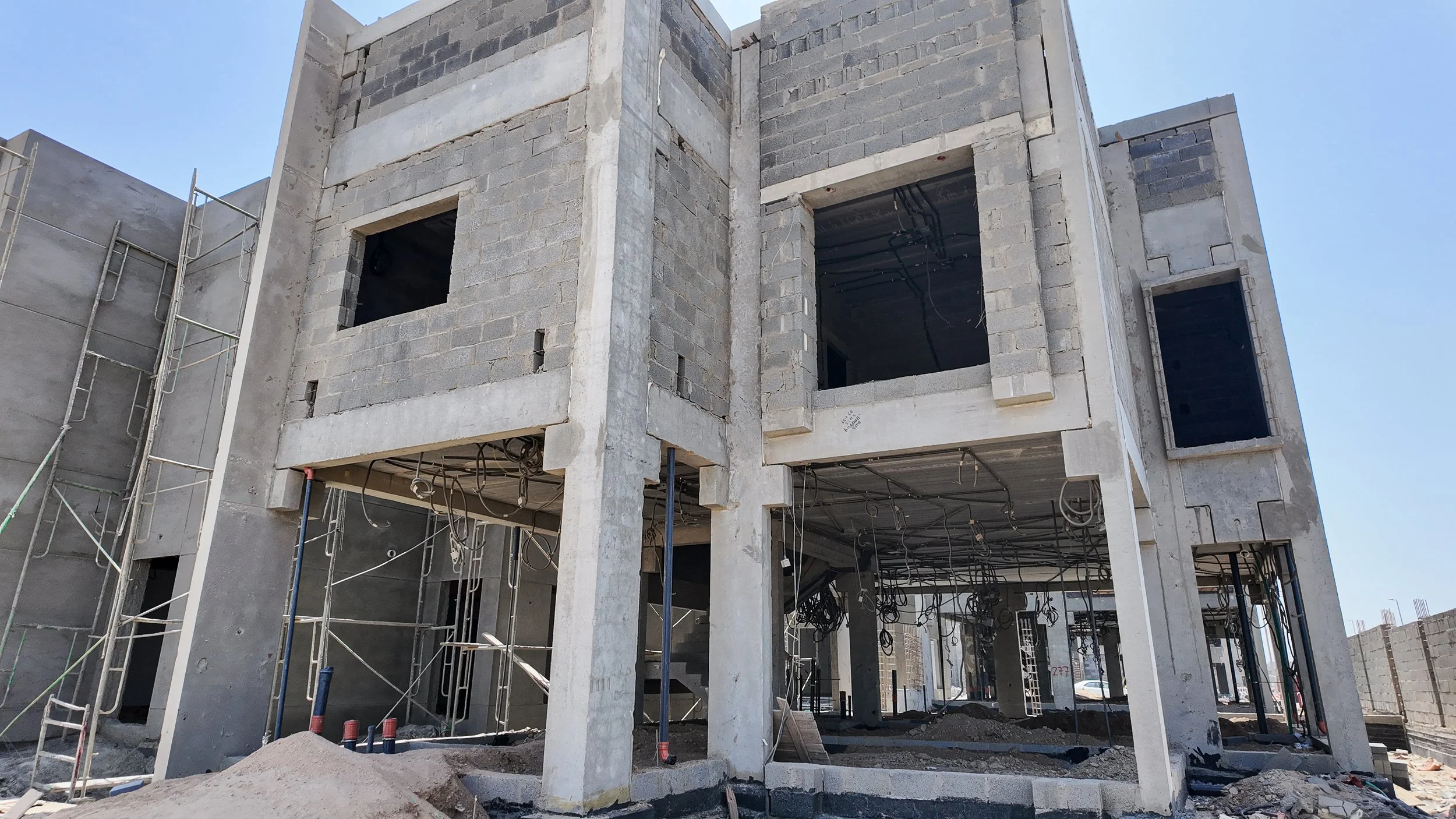

تركيب السقالات المعدنية على عدد كبير من الفلل للبدء في أعمال اللياسة والدهانات الخارجية.

قراءة الإنجاز

يتماشى التقدم المرئي مع الزيادة المسجلة في أعمال التشطيبات (+4%)، حيث انتقل العمل من مرحلة الهيكل الأسود إلى مرحلة التمديدات الكهروميكانيكية واللياسة. كما يظهر تقدم طفيف في الأسوار (+2%) من خلال استكمال صب أجزاء من أسوار الأحواش.

مقارنة بالزيارة السابقة

بالمقارنة مع زيارة مايو 2026، نلاحظ زيادة كثافة السقالات الخارجية وبدء ظهور تمديدات المواسير والأسلاك داخل الغرف، بالإضافة إلى وضوح معالم الطرق الداخلية التي كانت في السابق مجرد مساحات ترابية غير ممهدة.

المراحل القادمة المتوقعة

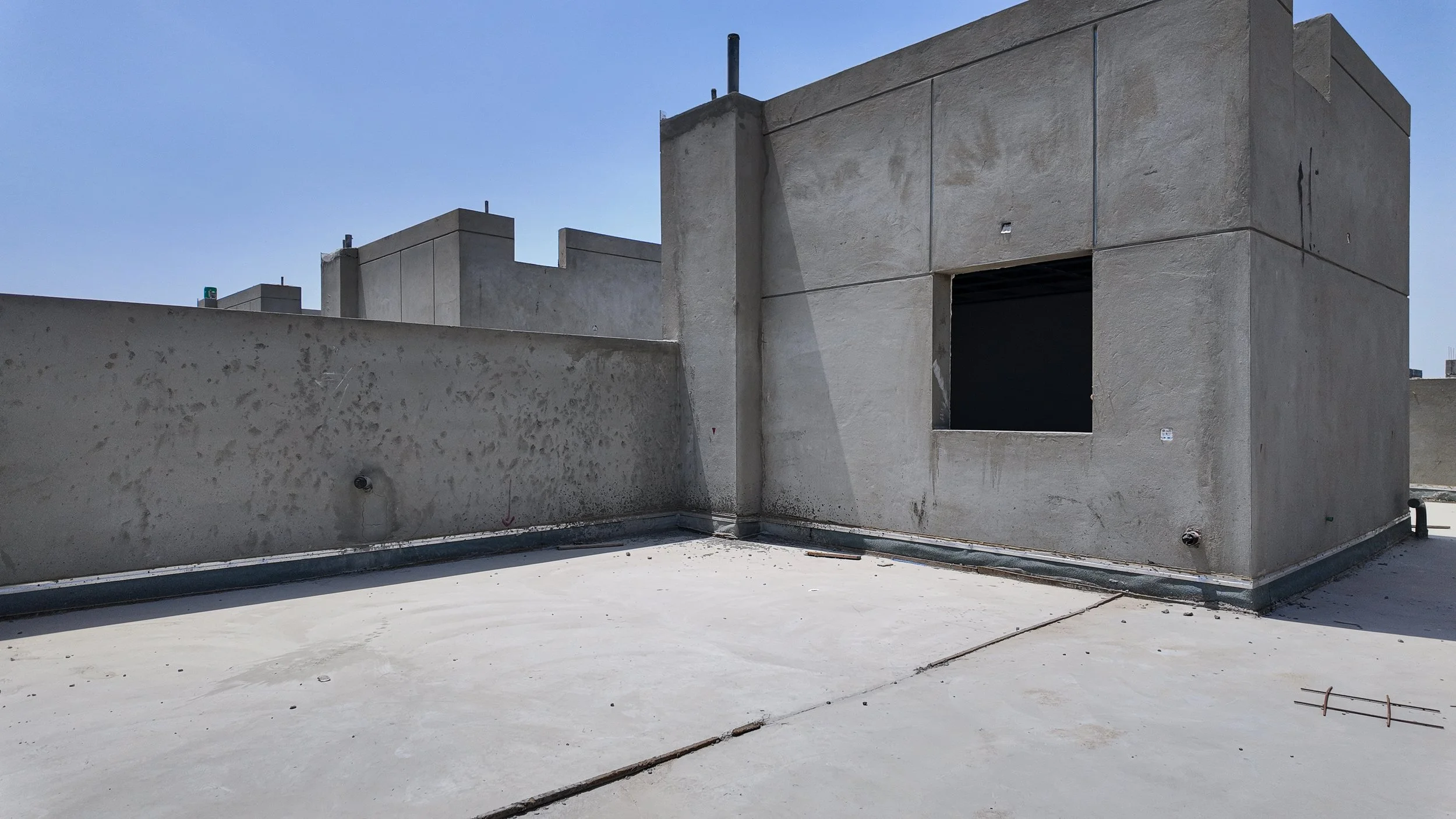

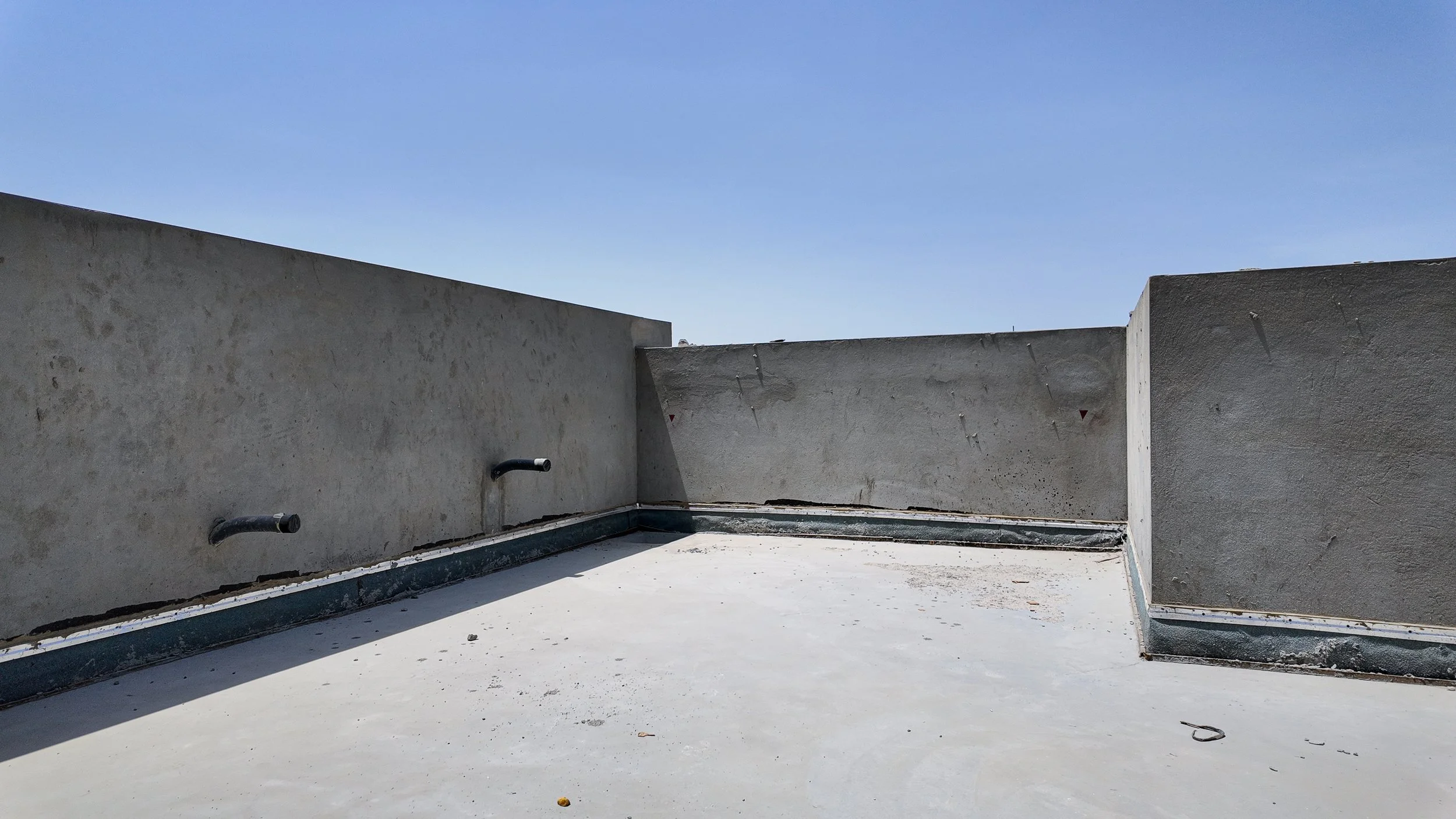

استكمال أعمال اللياسة الخارجية، البدء في تركيب النوافذ والأبواب، ومتابعة أعمال العزل المائي للأسطح والحمامات.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +2%
أعمال التشطيب▲ +4%
0%
الأسوار والأحواش▲ +2%
0%
الهيكل الإنشائيجديد
0%
الأساسات
0%

Site (360)

ثلاثي الابعاد

الموقع العام

صور درون

النماذج

J1

J2

مشاركةتواصل عبر واتساب
