مسكان السدن
١٦ مايو ٢٠٢٦

السدّان

57%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

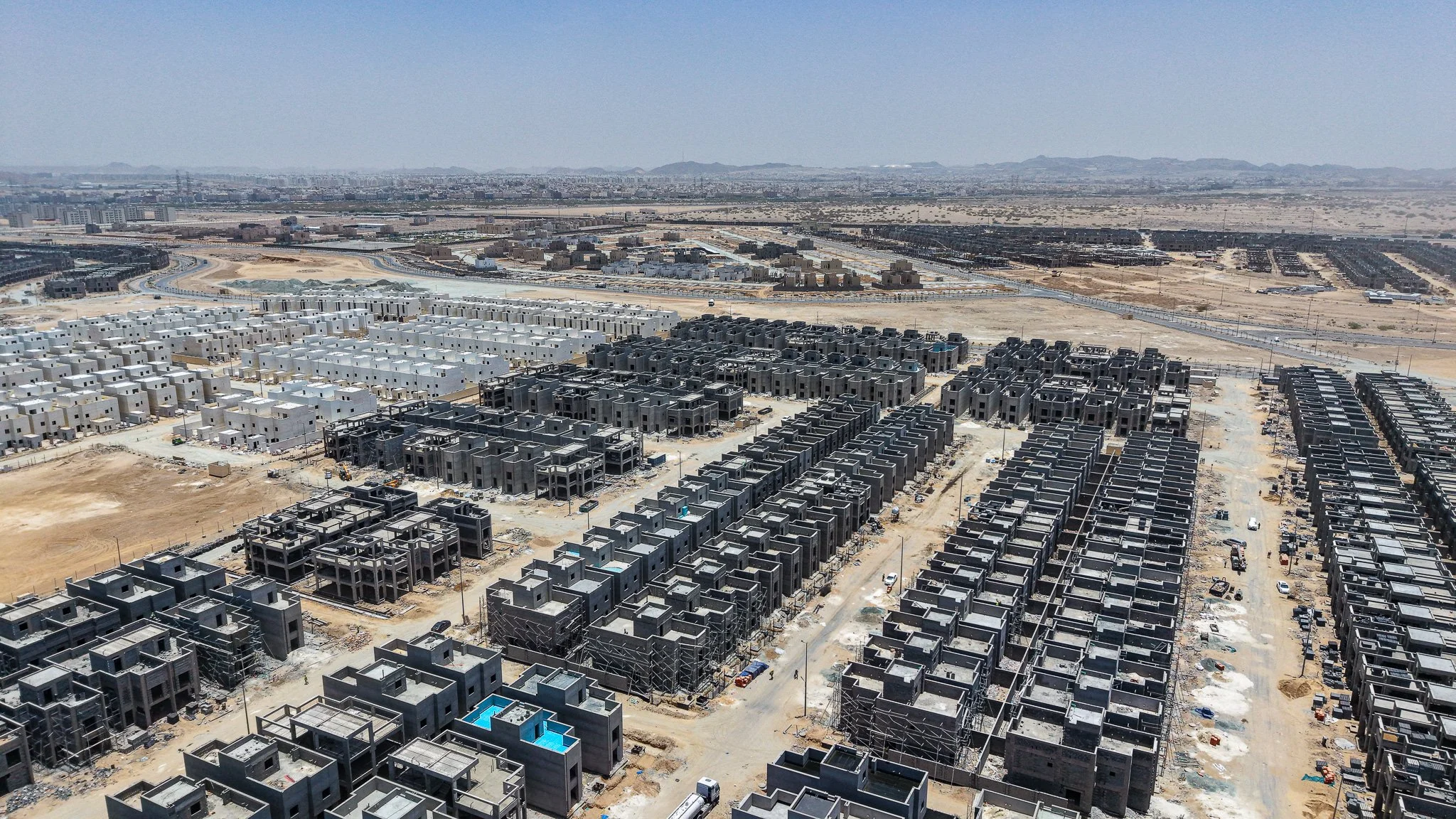

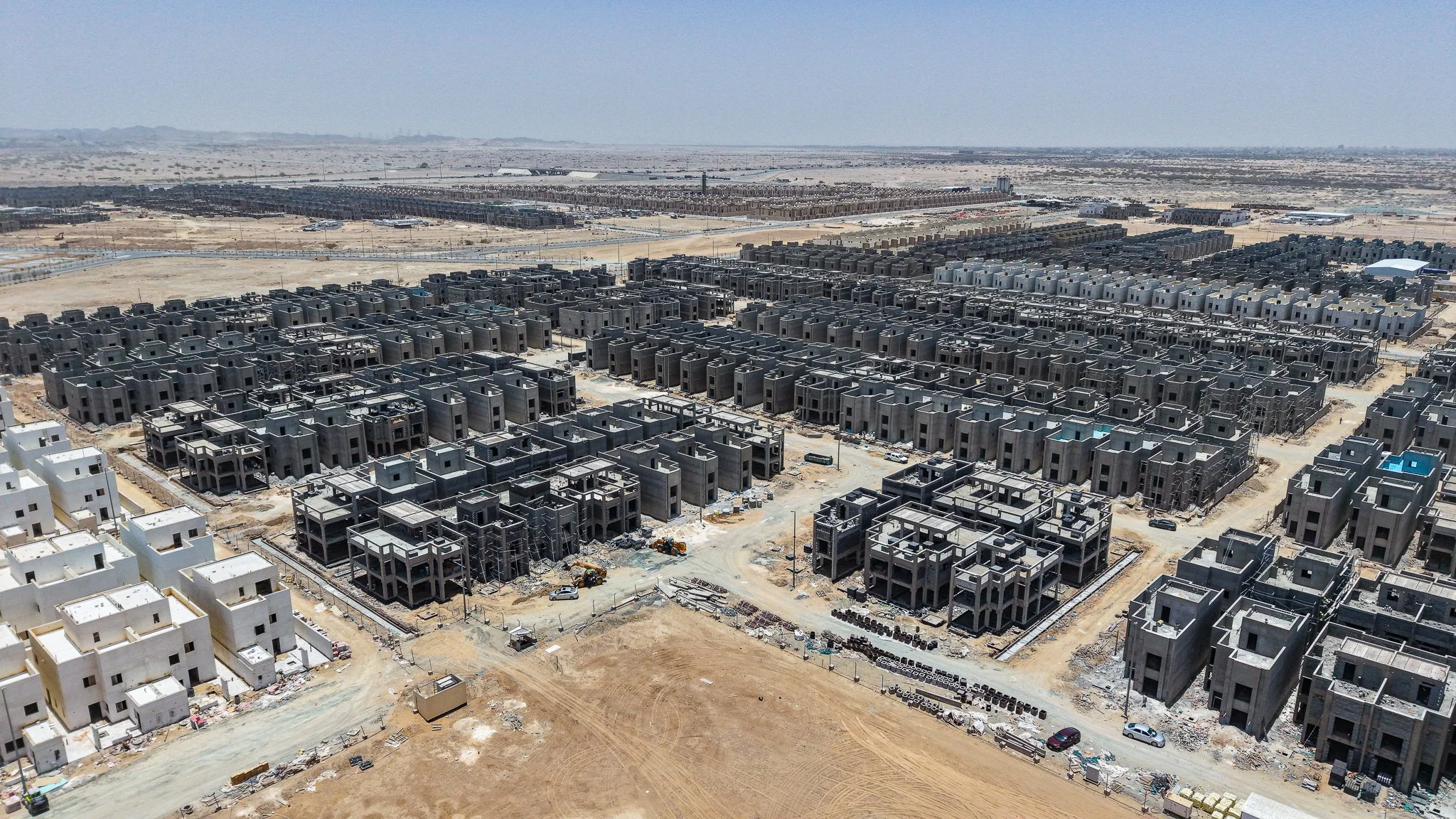

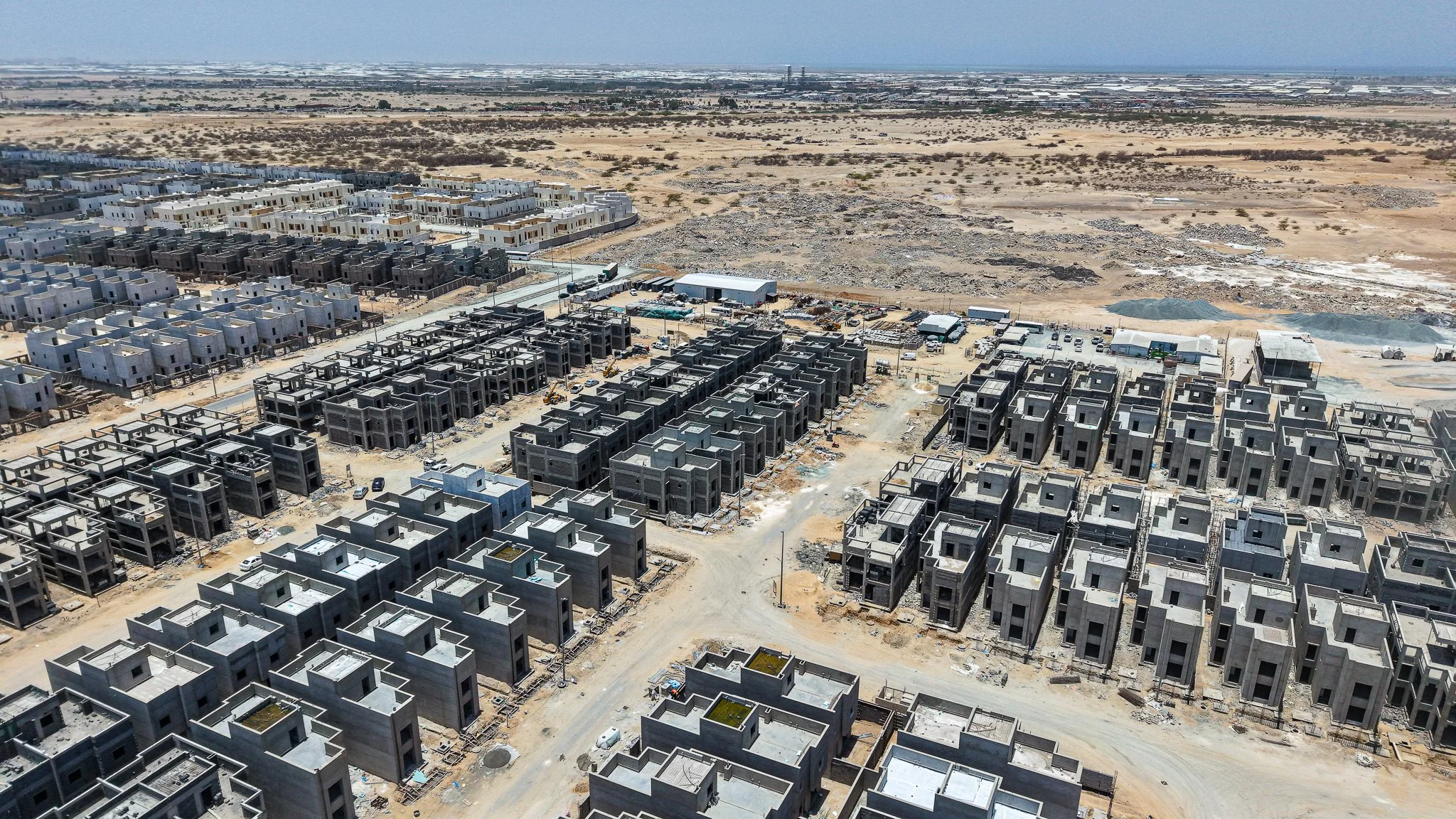

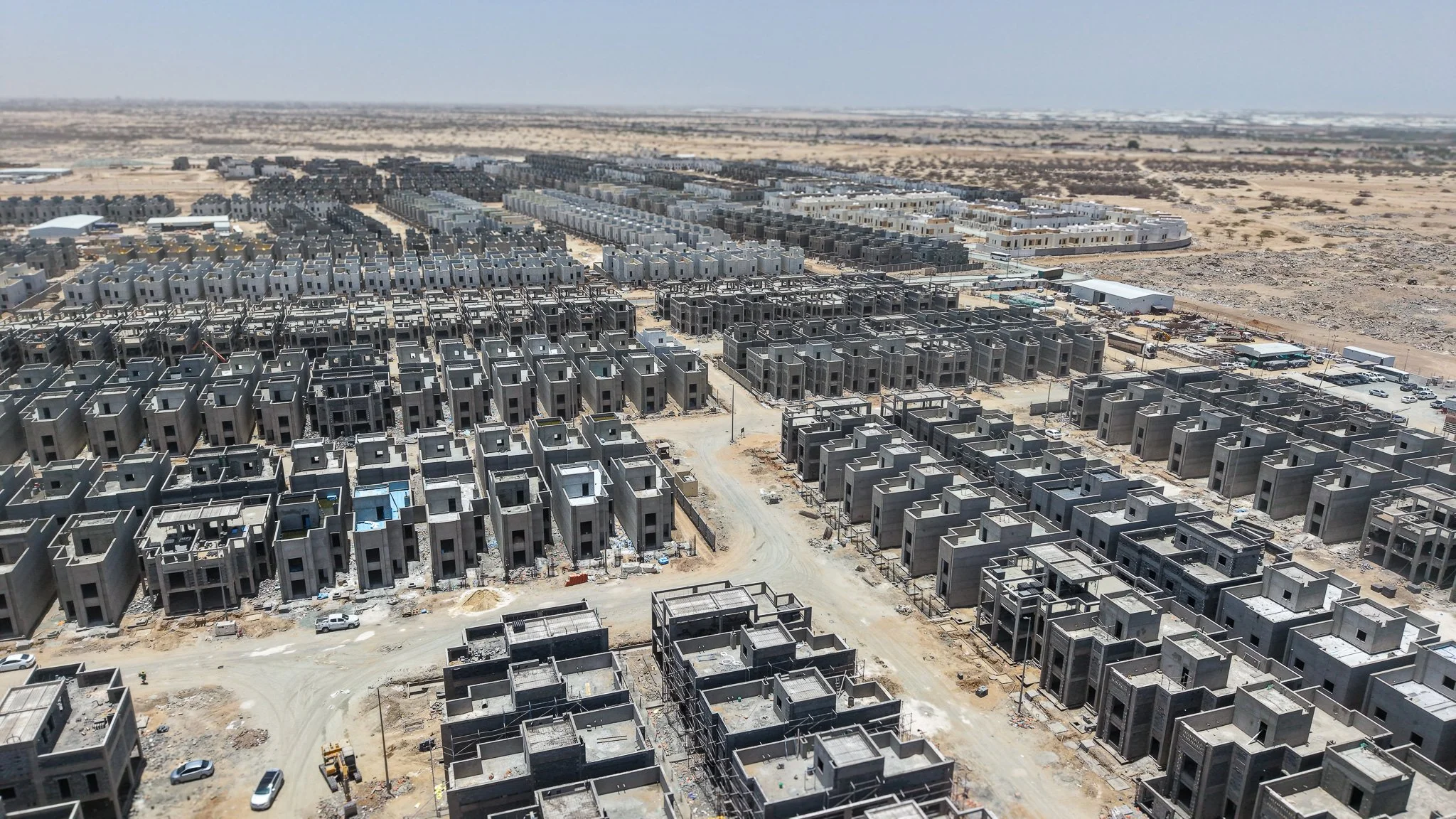

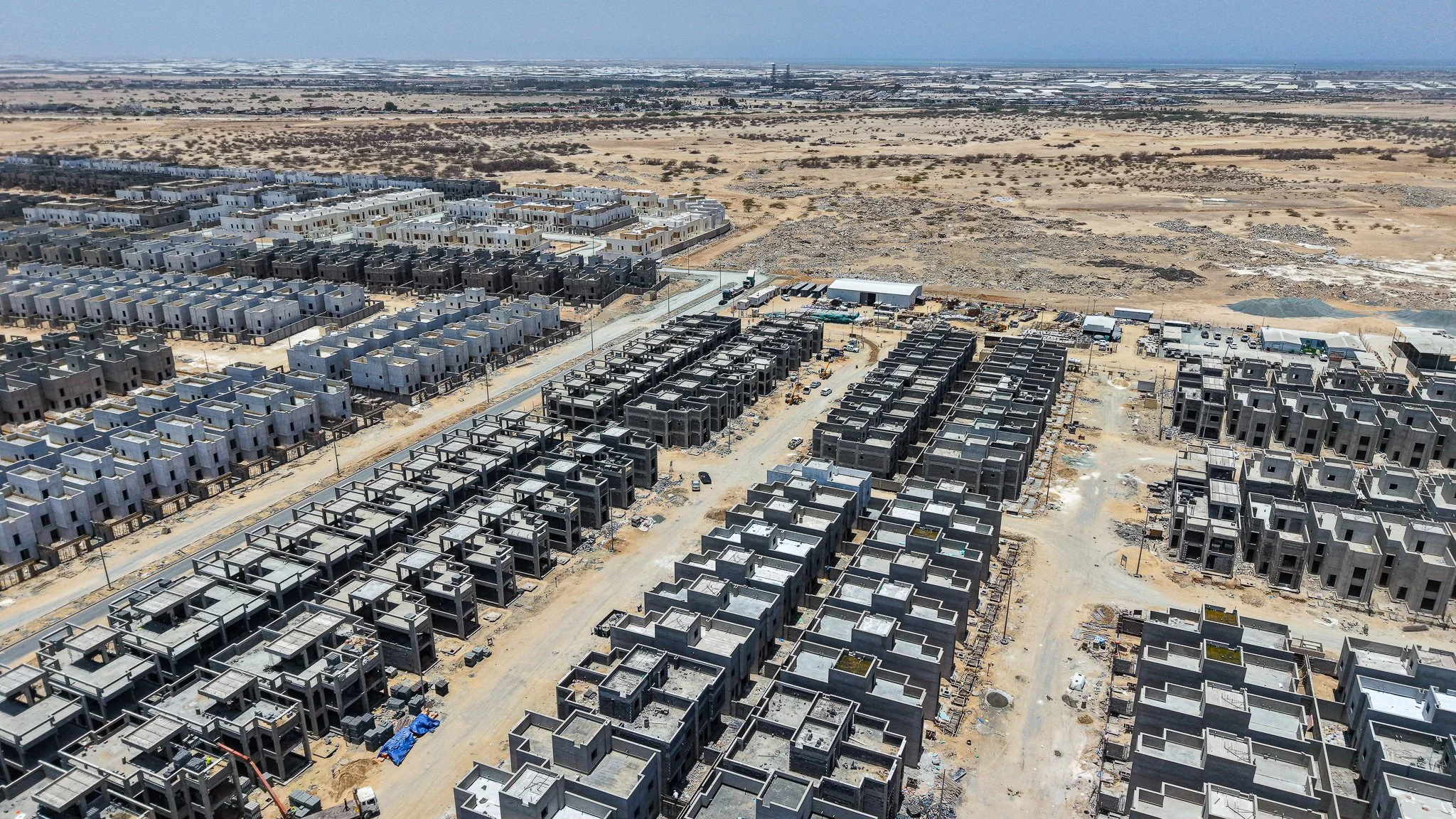

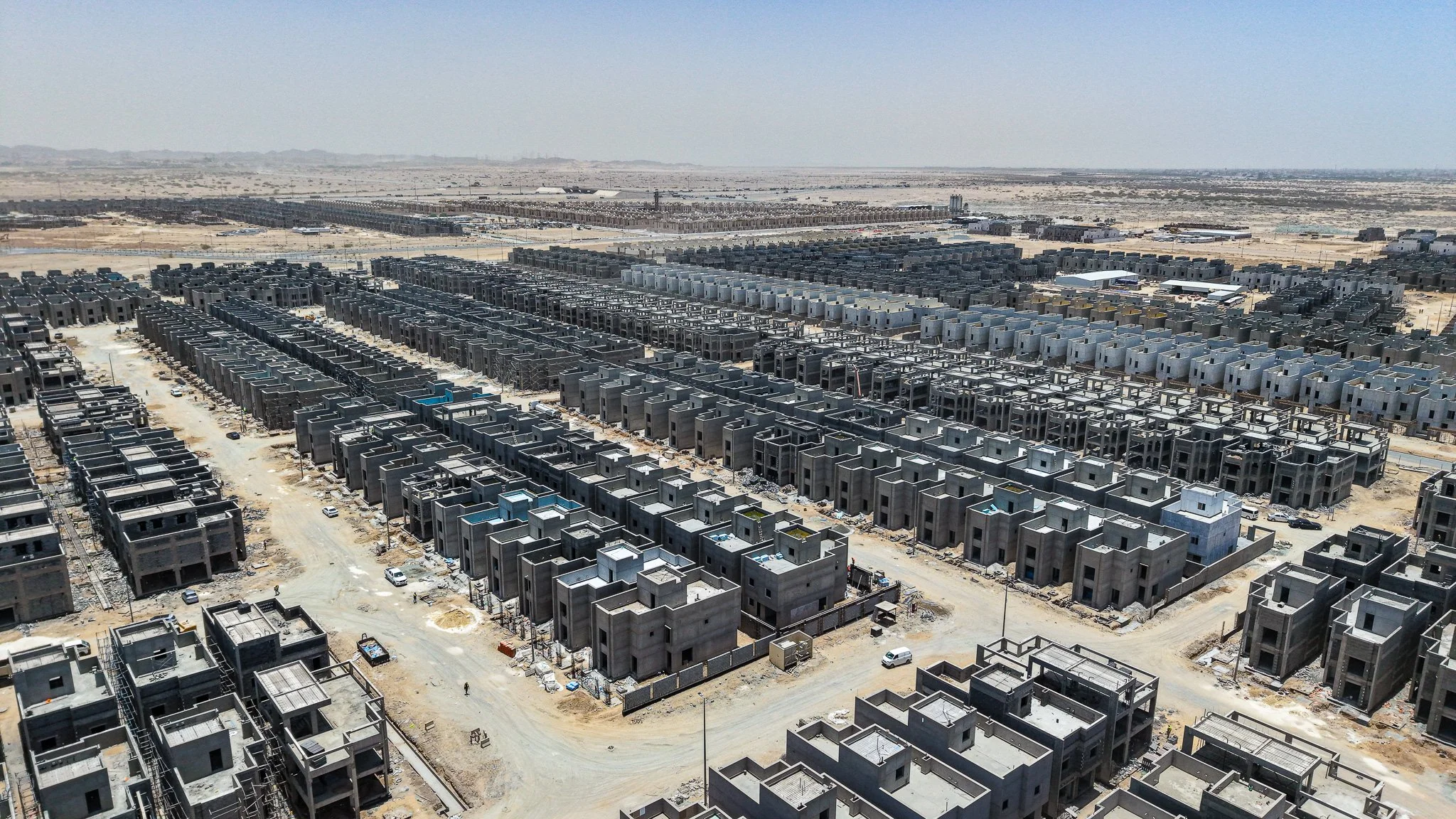

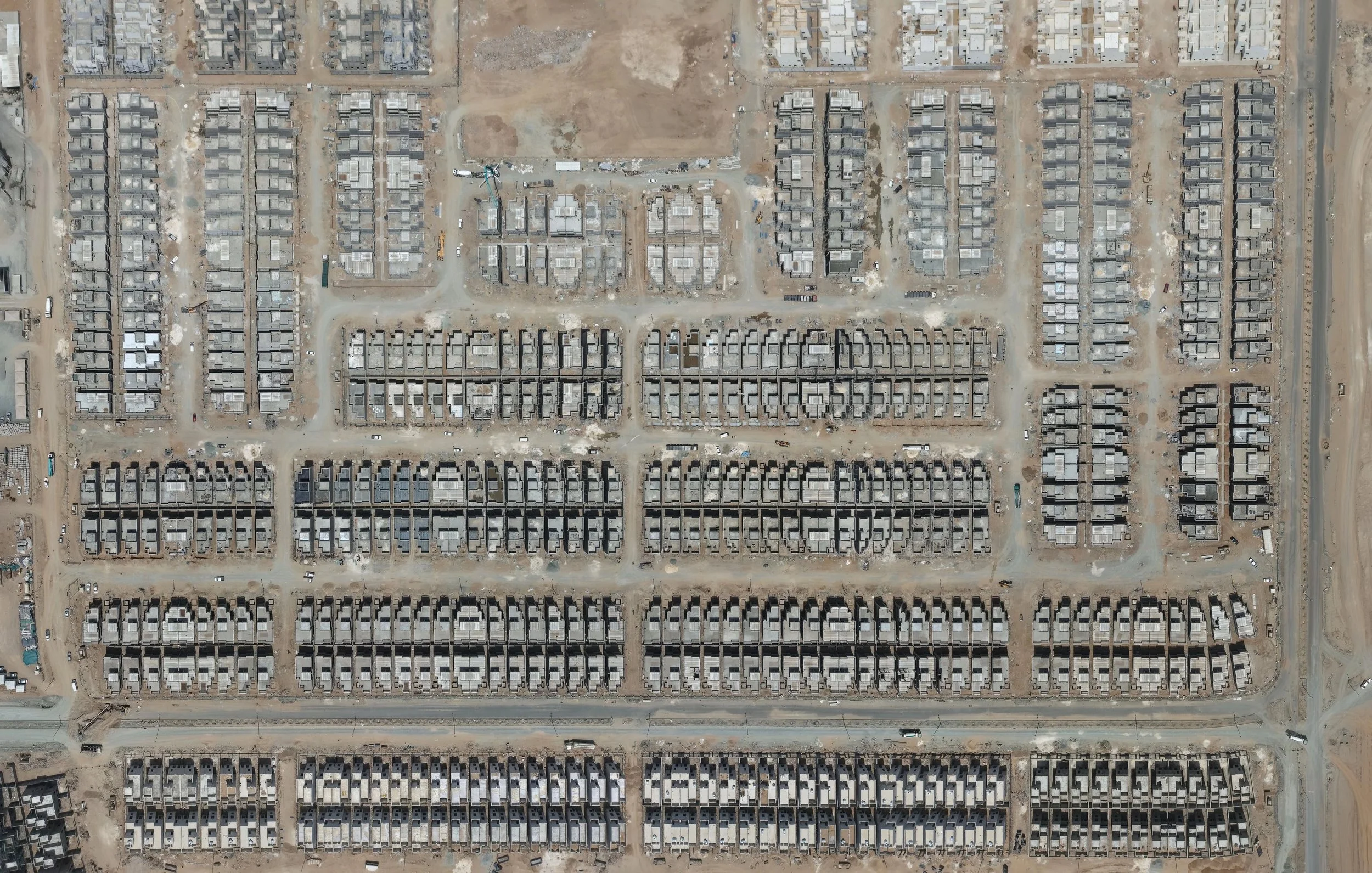

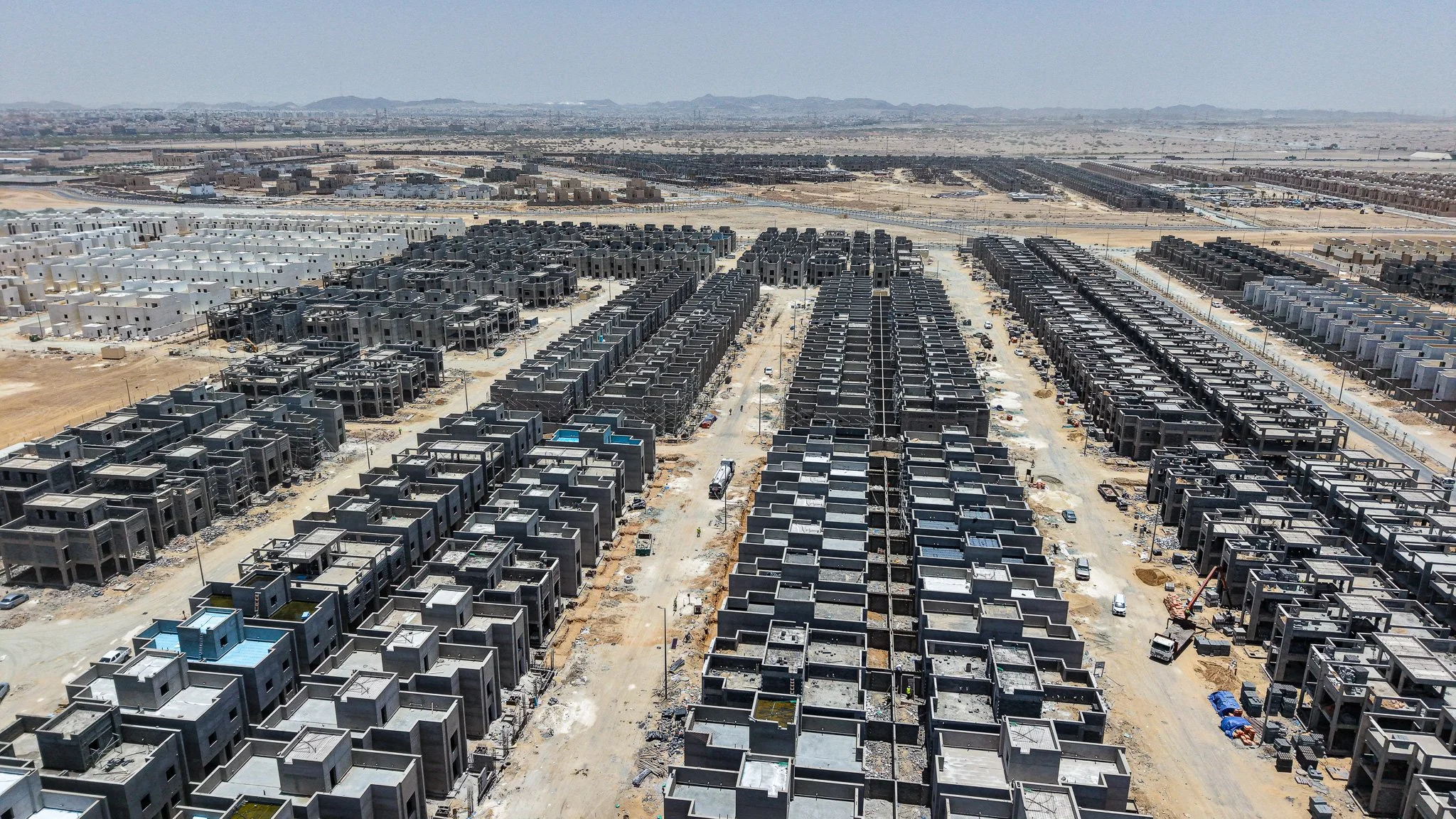

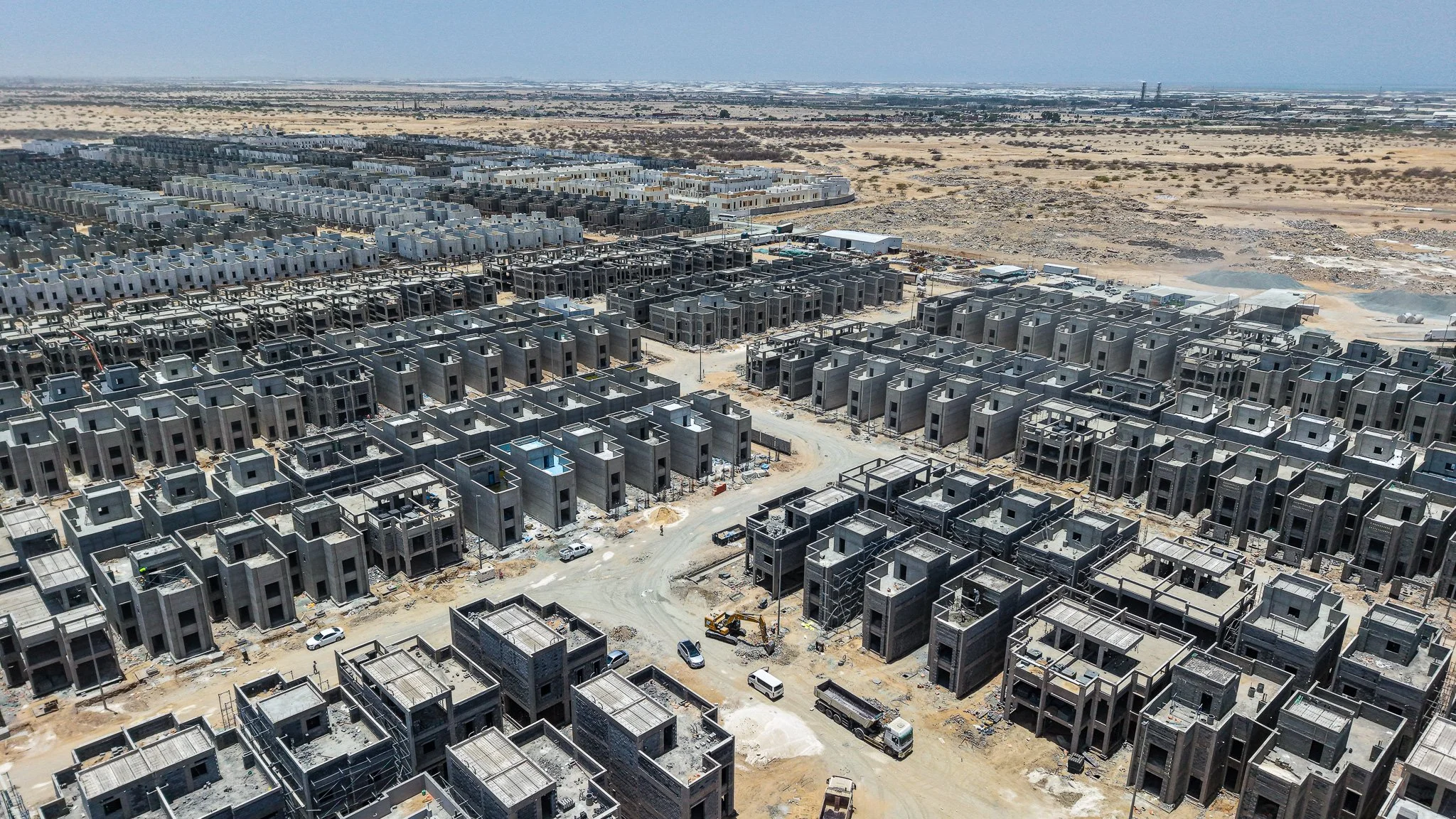

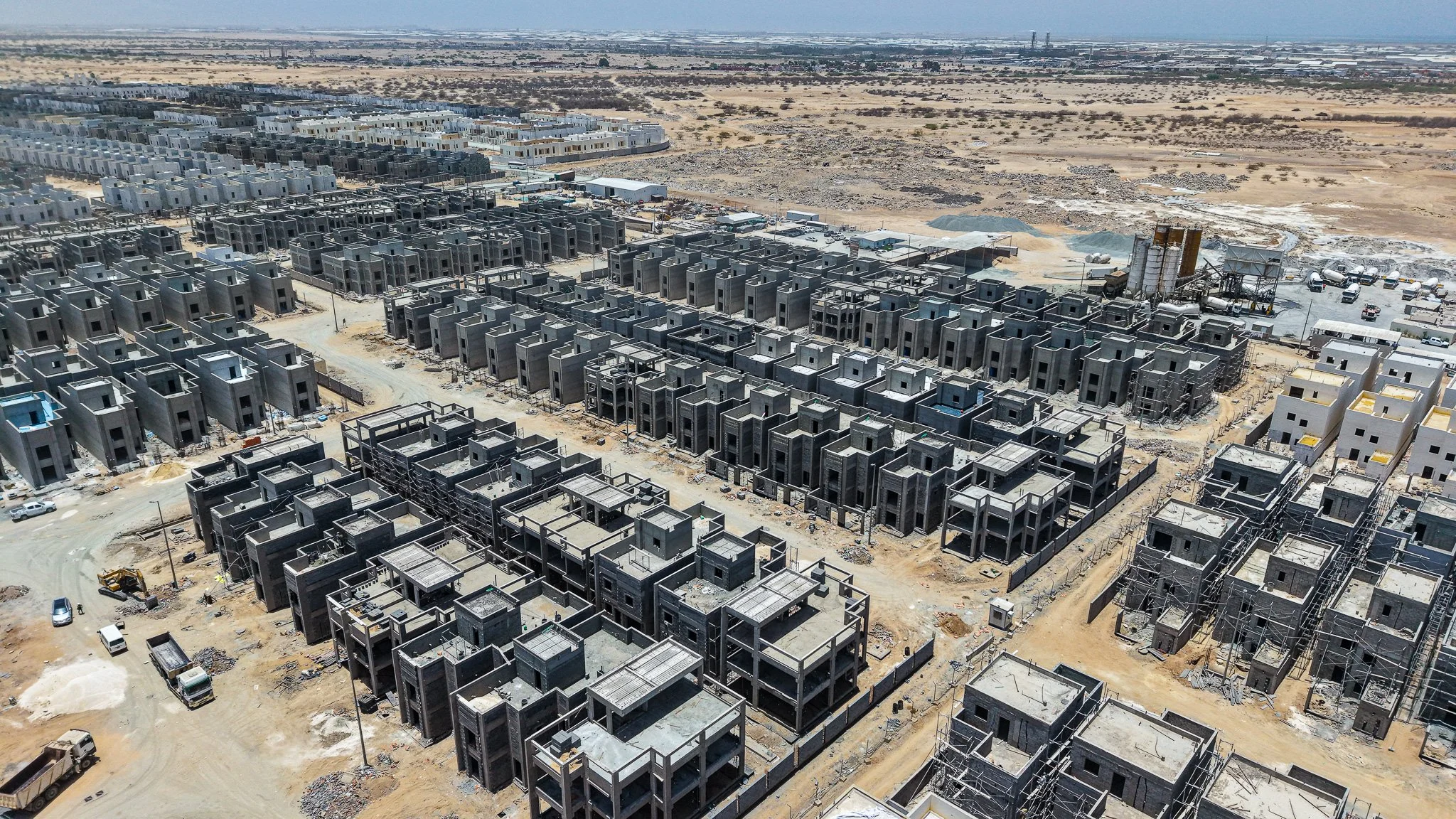

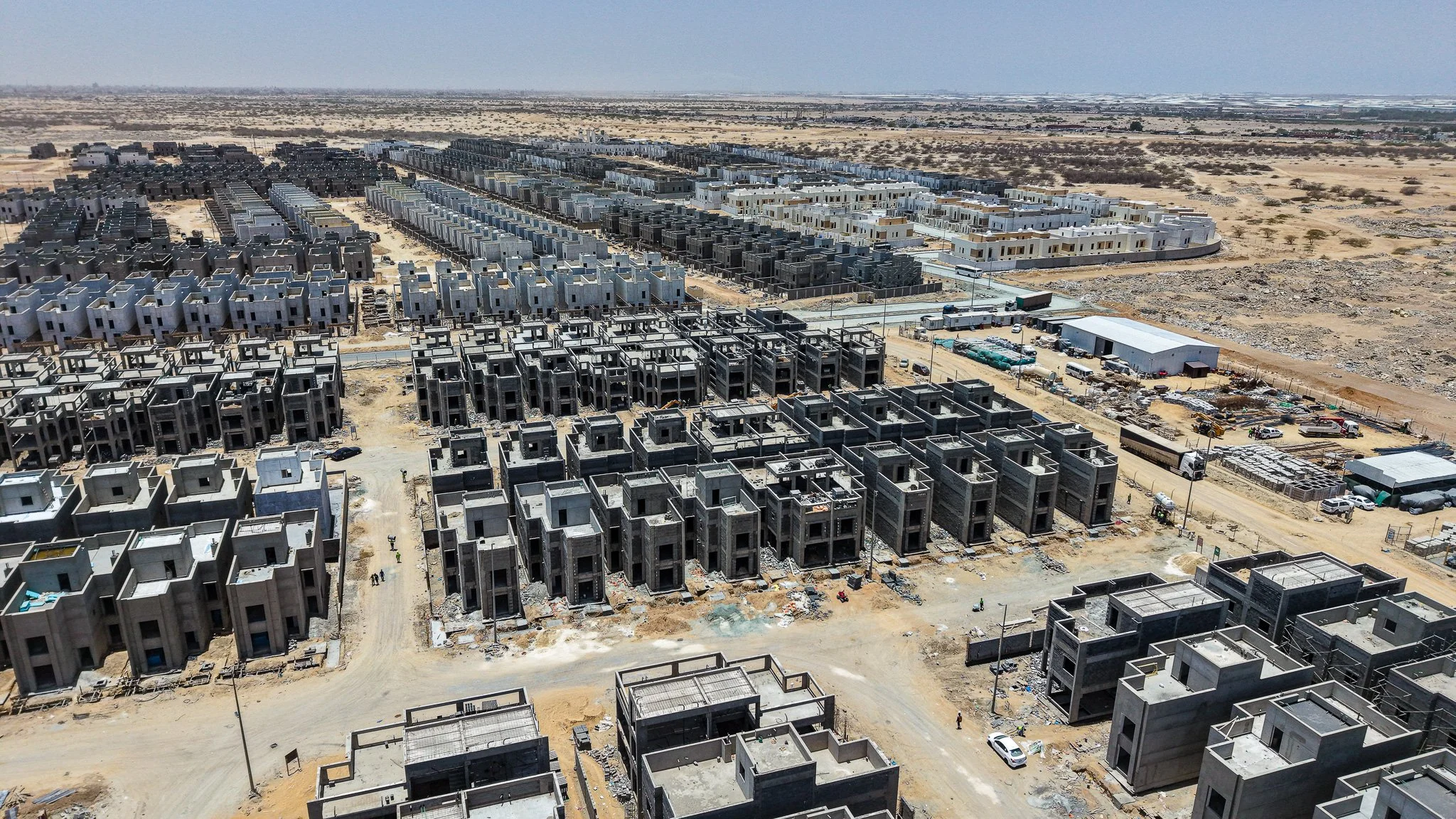

تم تحقيق تقدم ملحوظ في مشروع مسكان السدن، حيث وصل الإنجاز الكلي إلى 57%. اكتمل الهيكل الإنشائي والأساسات بنسبة 100%، مع استمرار تصاعد أعمال التشطيبات الخارجية والداخلية وبدء تشكيل الأسوار والأحواش بشكل ملموس في عدة قطاعات.
التغيّرات المرصودة

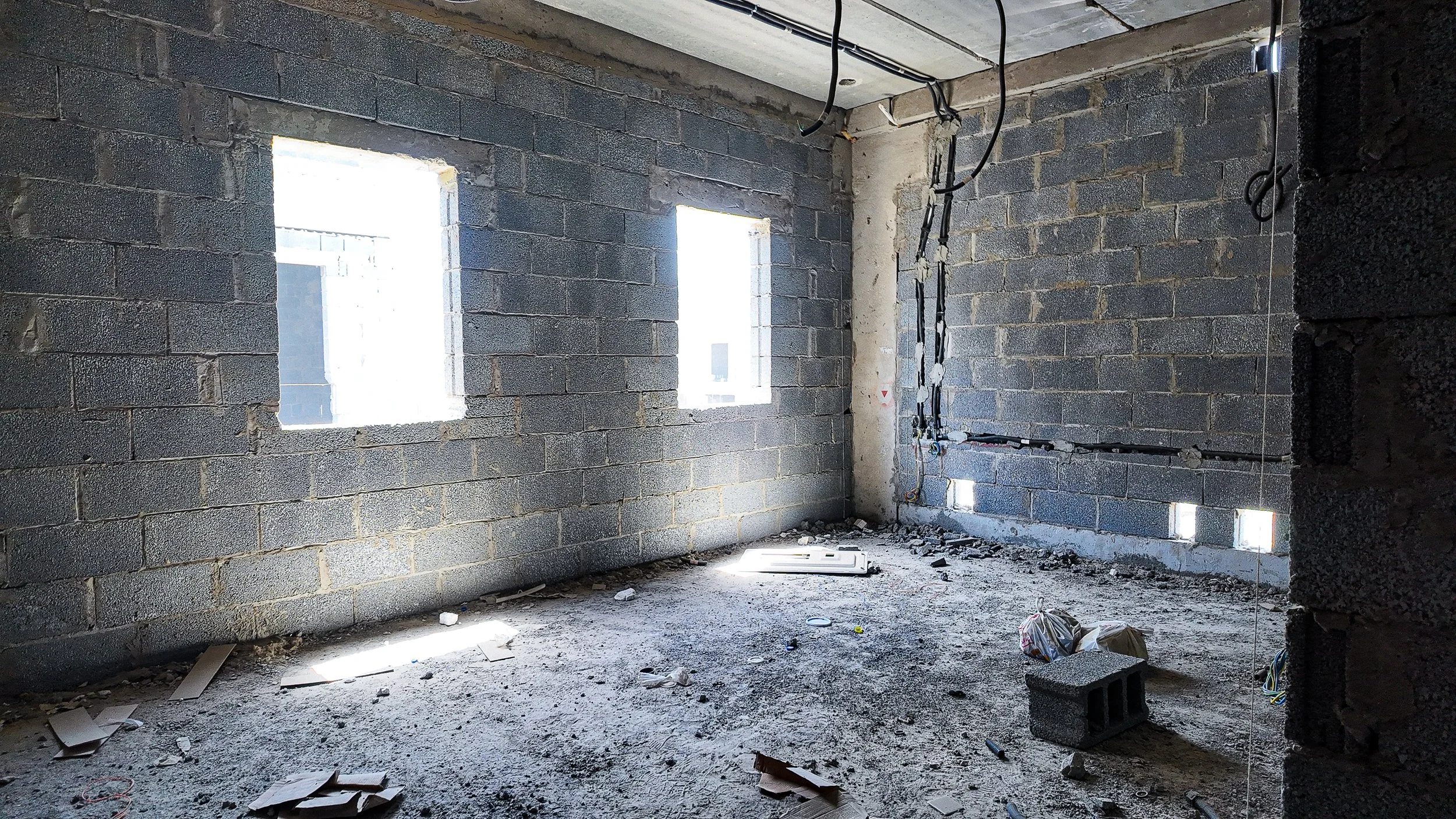

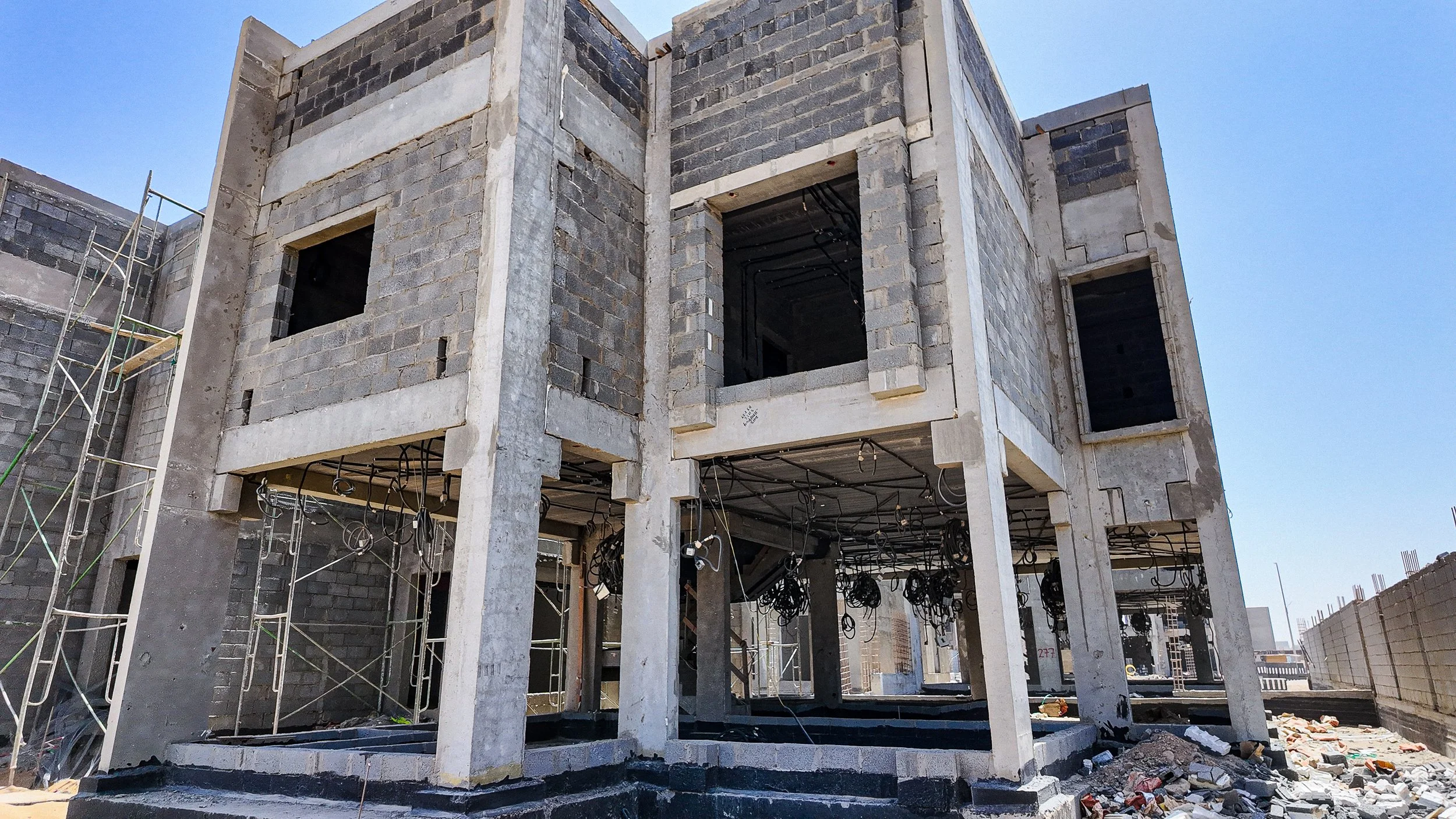

الهيكل الإنشائي والمباني100%

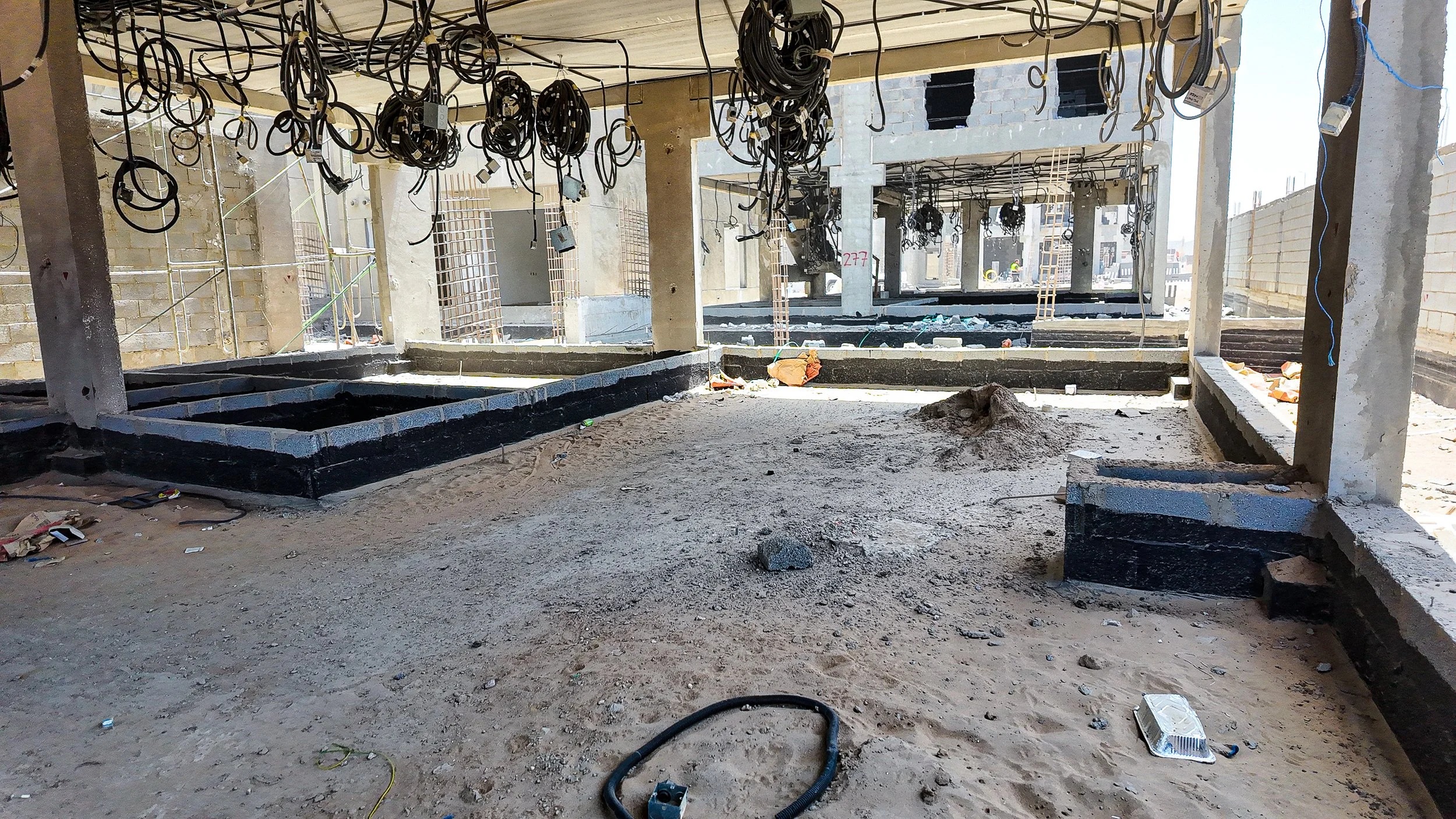

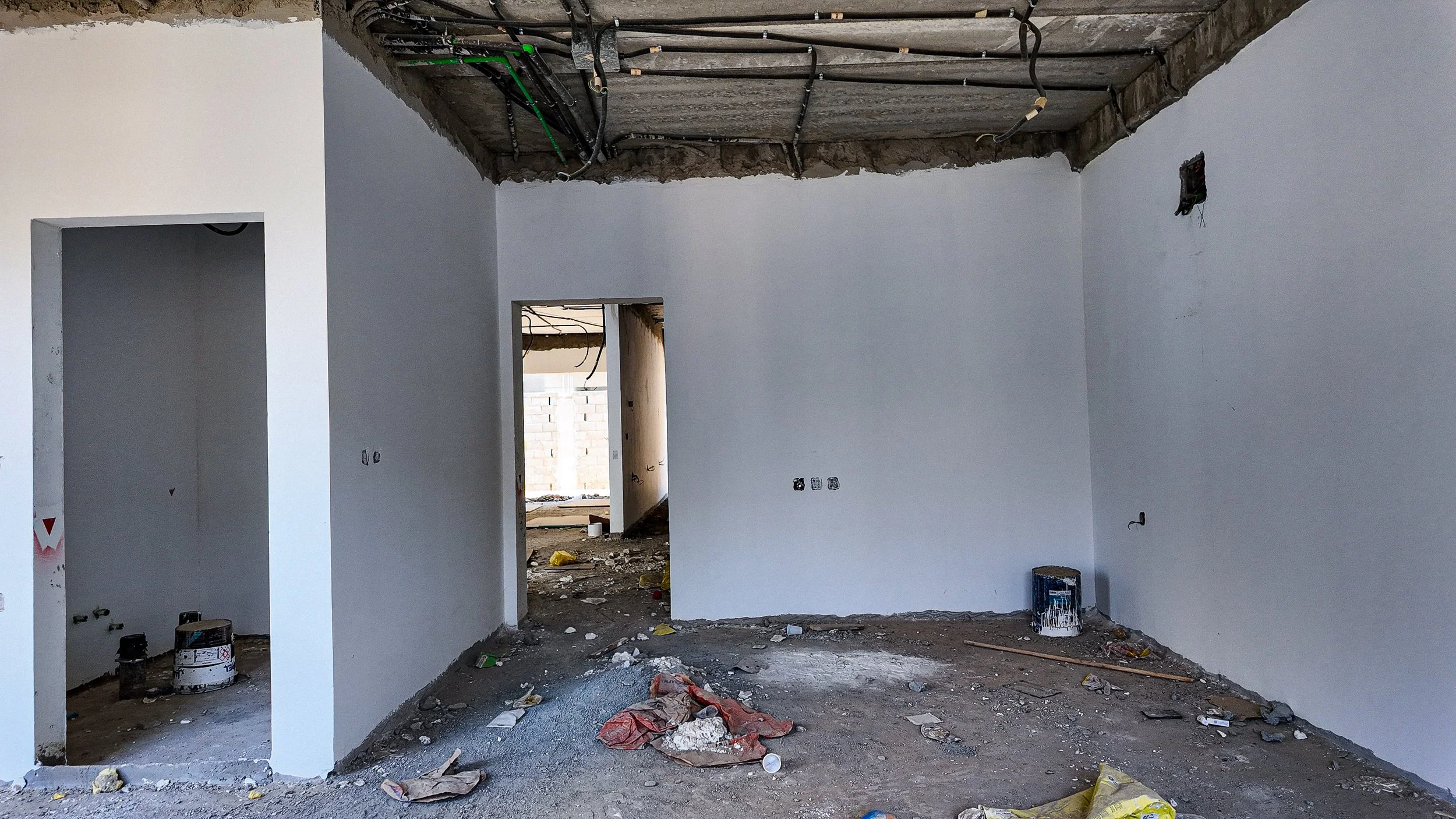

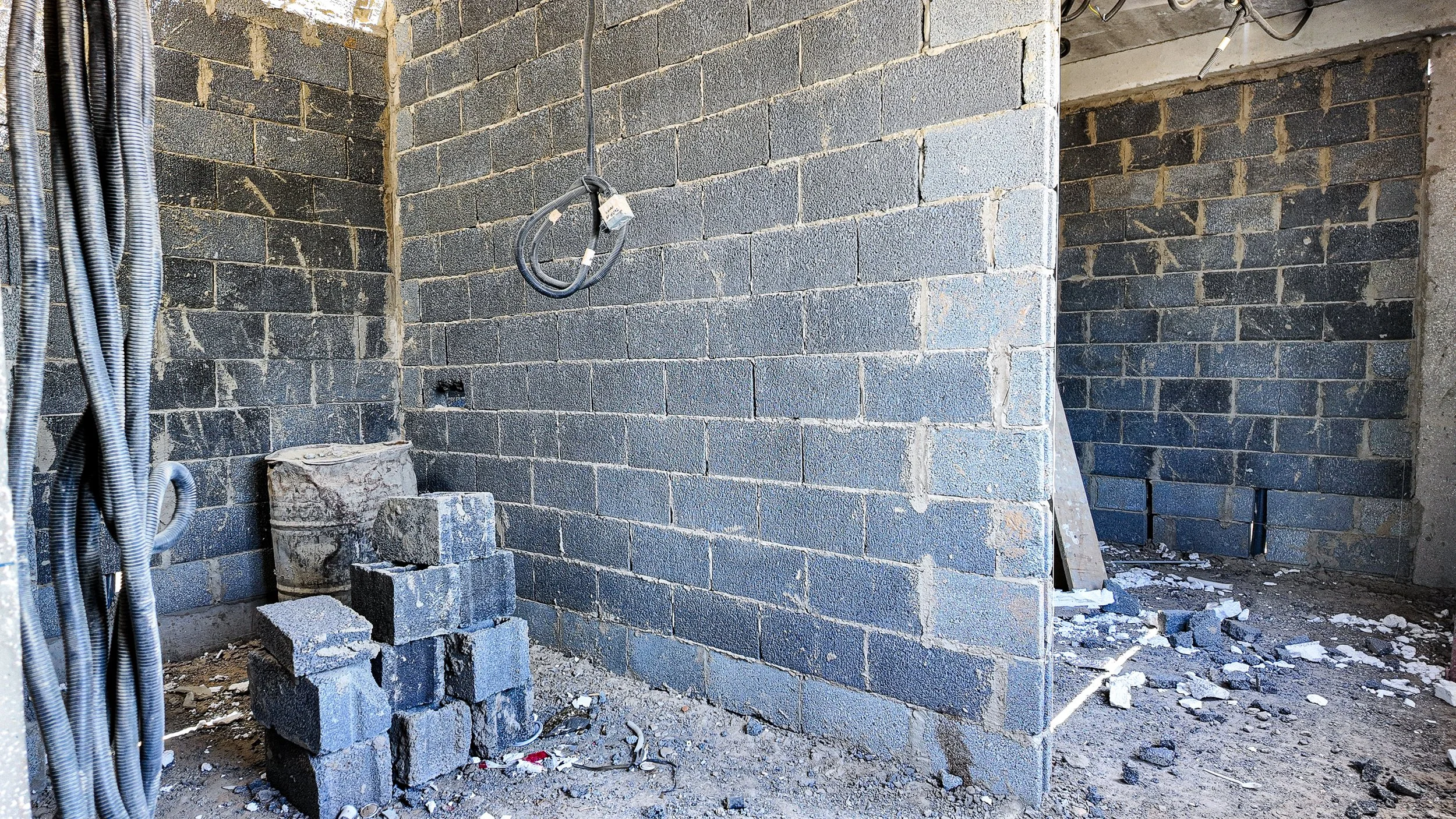

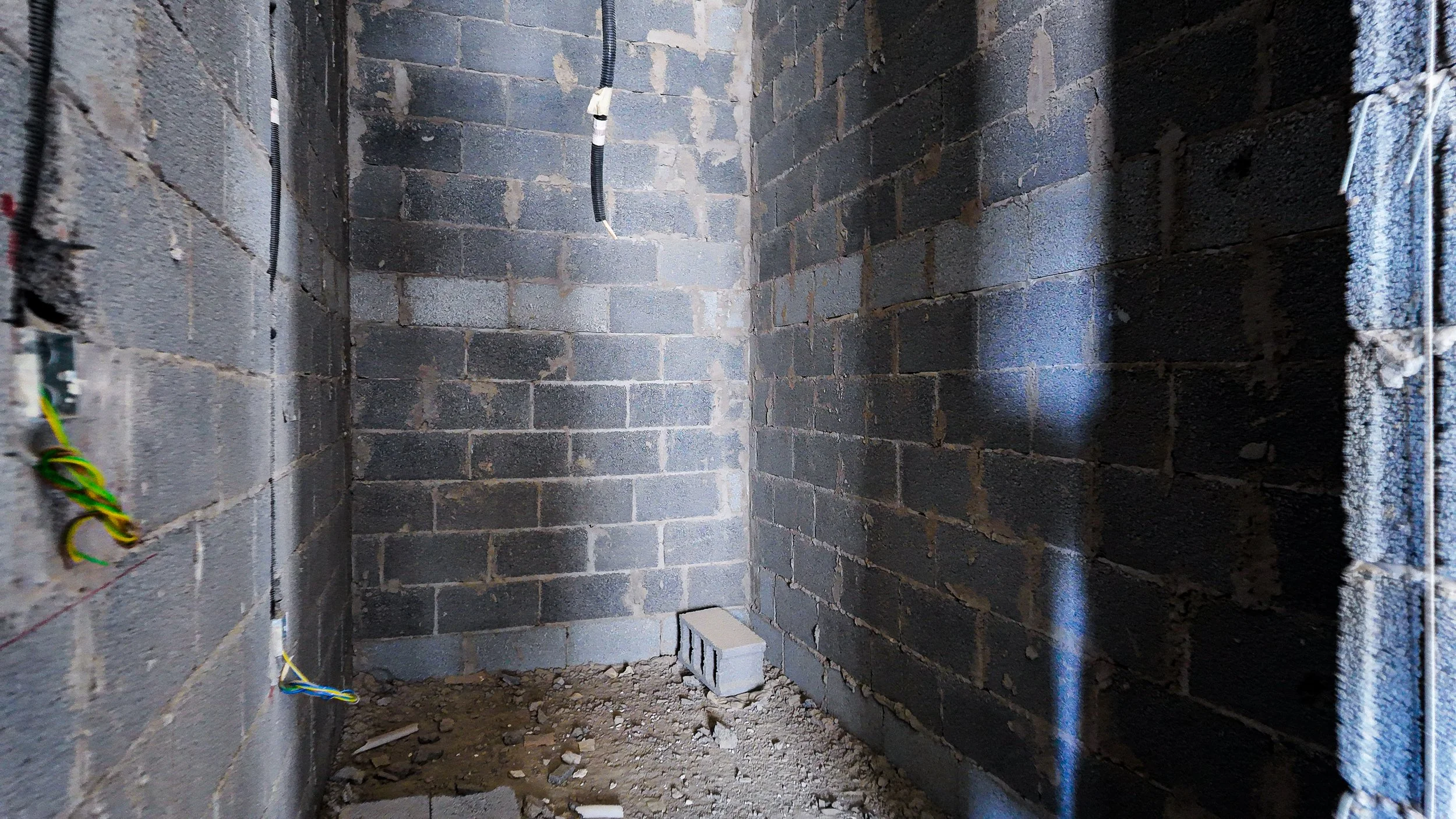

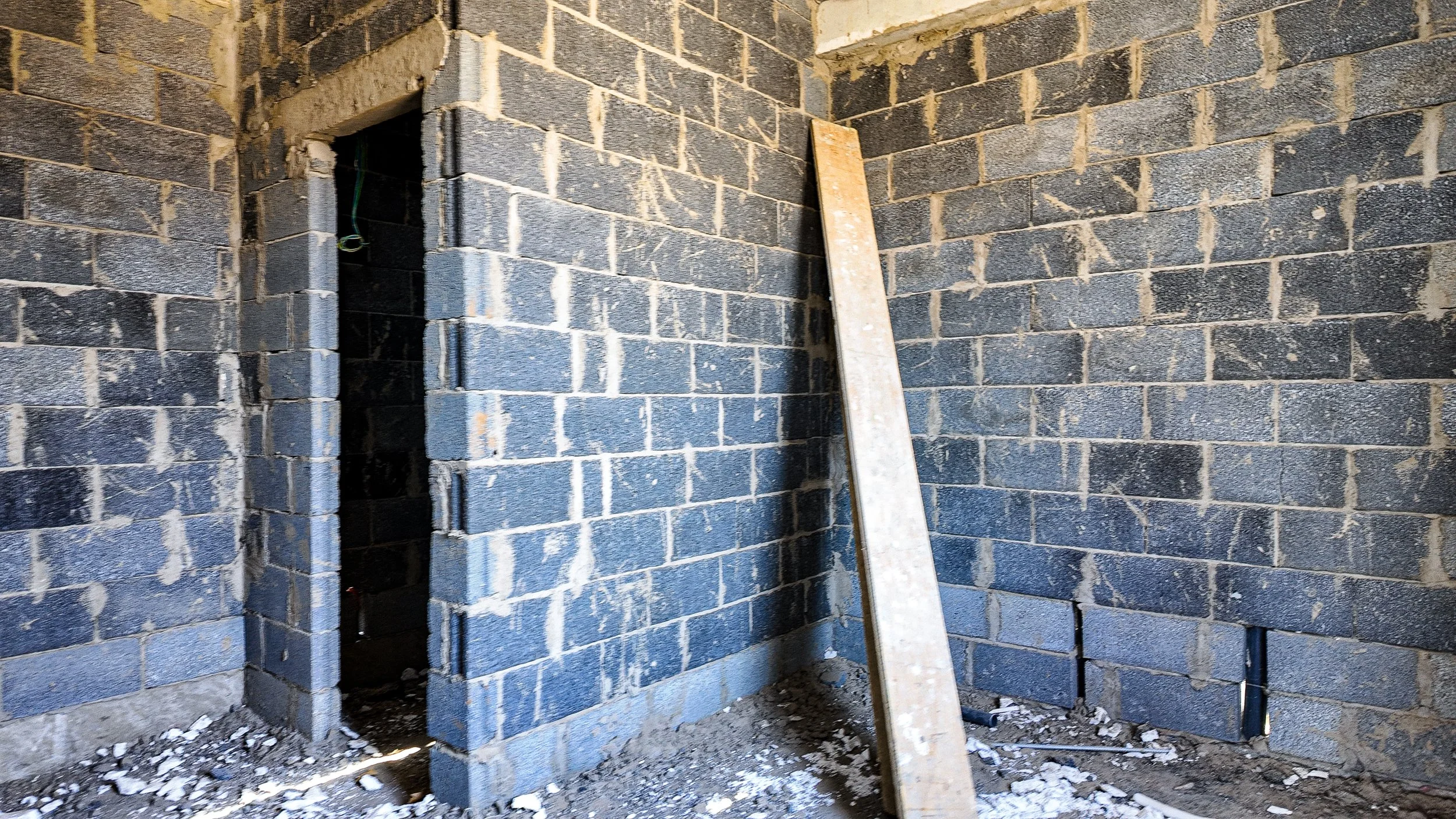

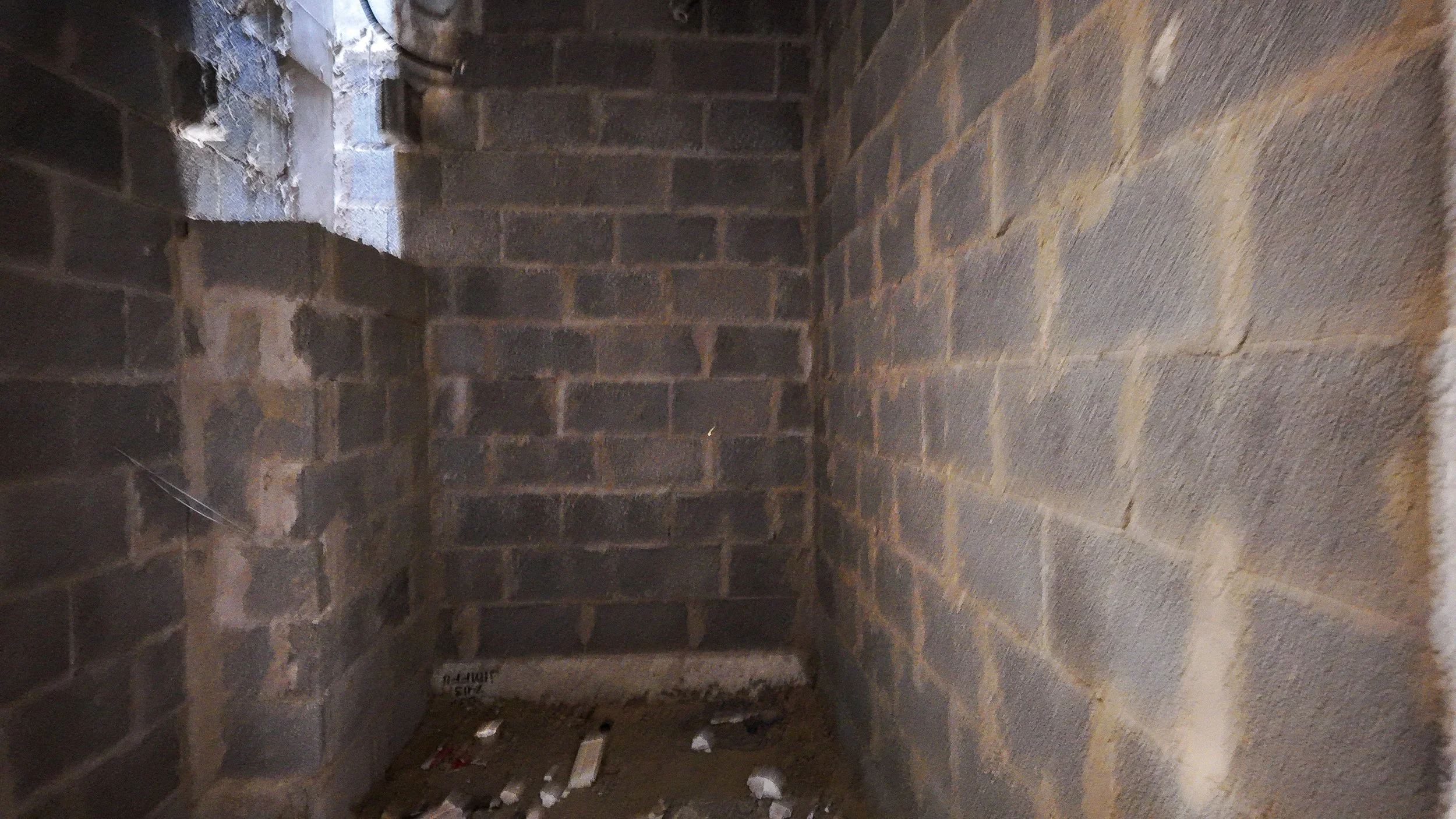

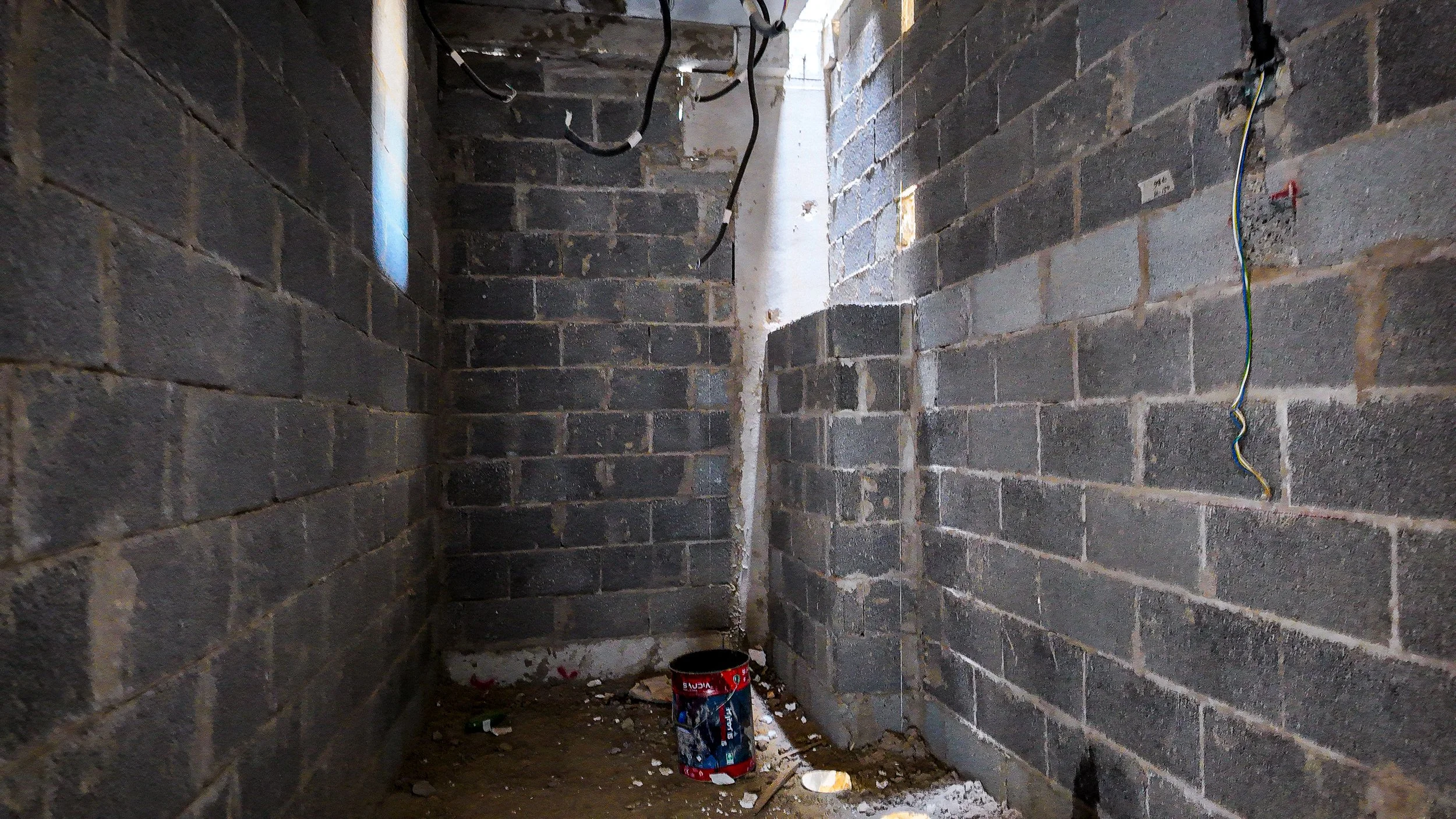

اكتمال كافة العناصر الخرسانية للفلل السكنية، مع استمرار أعمال بناء القواطع البلوكية الداخلية والخارجية وتجهيز الفتحات المعمارية.

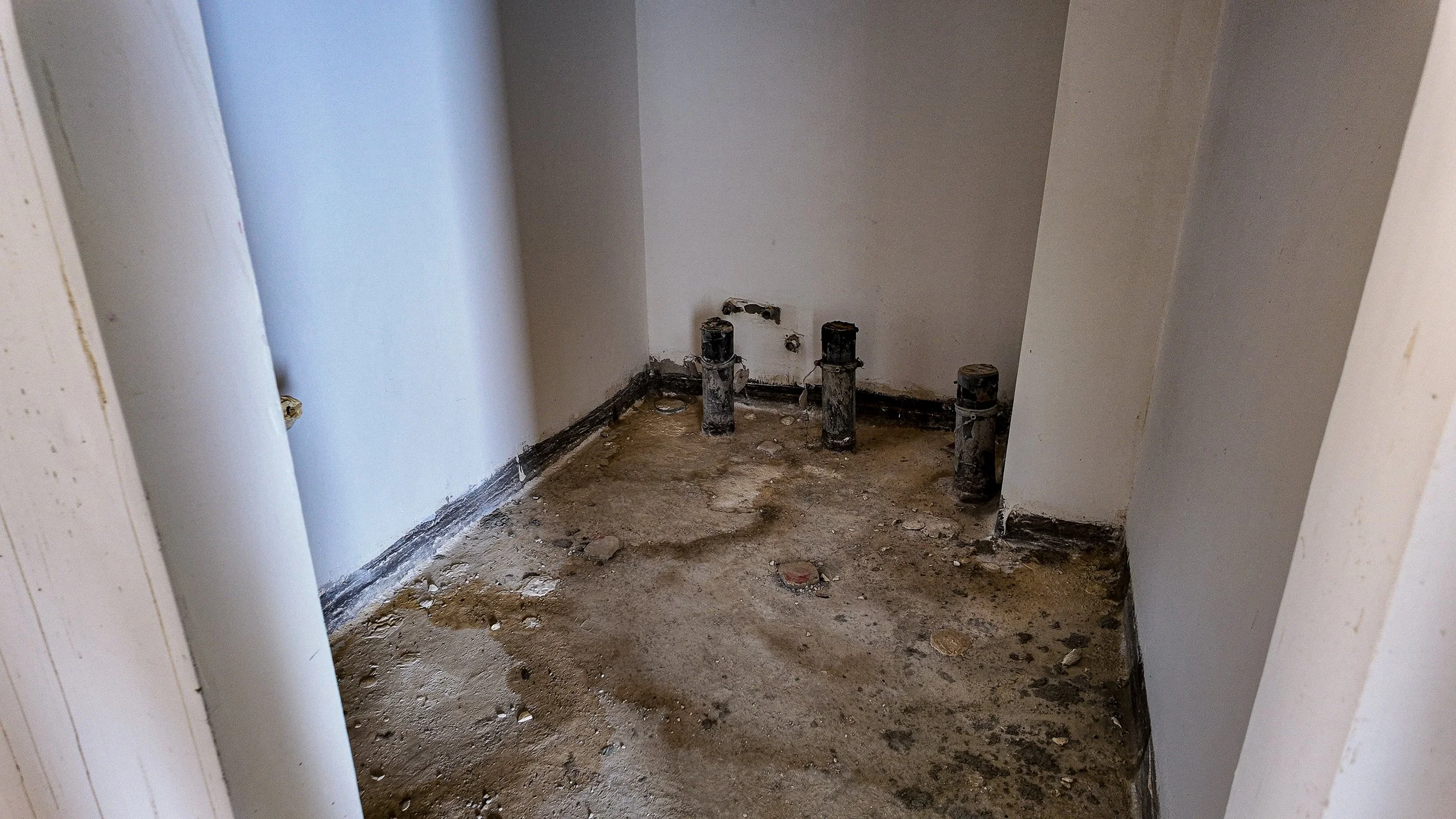

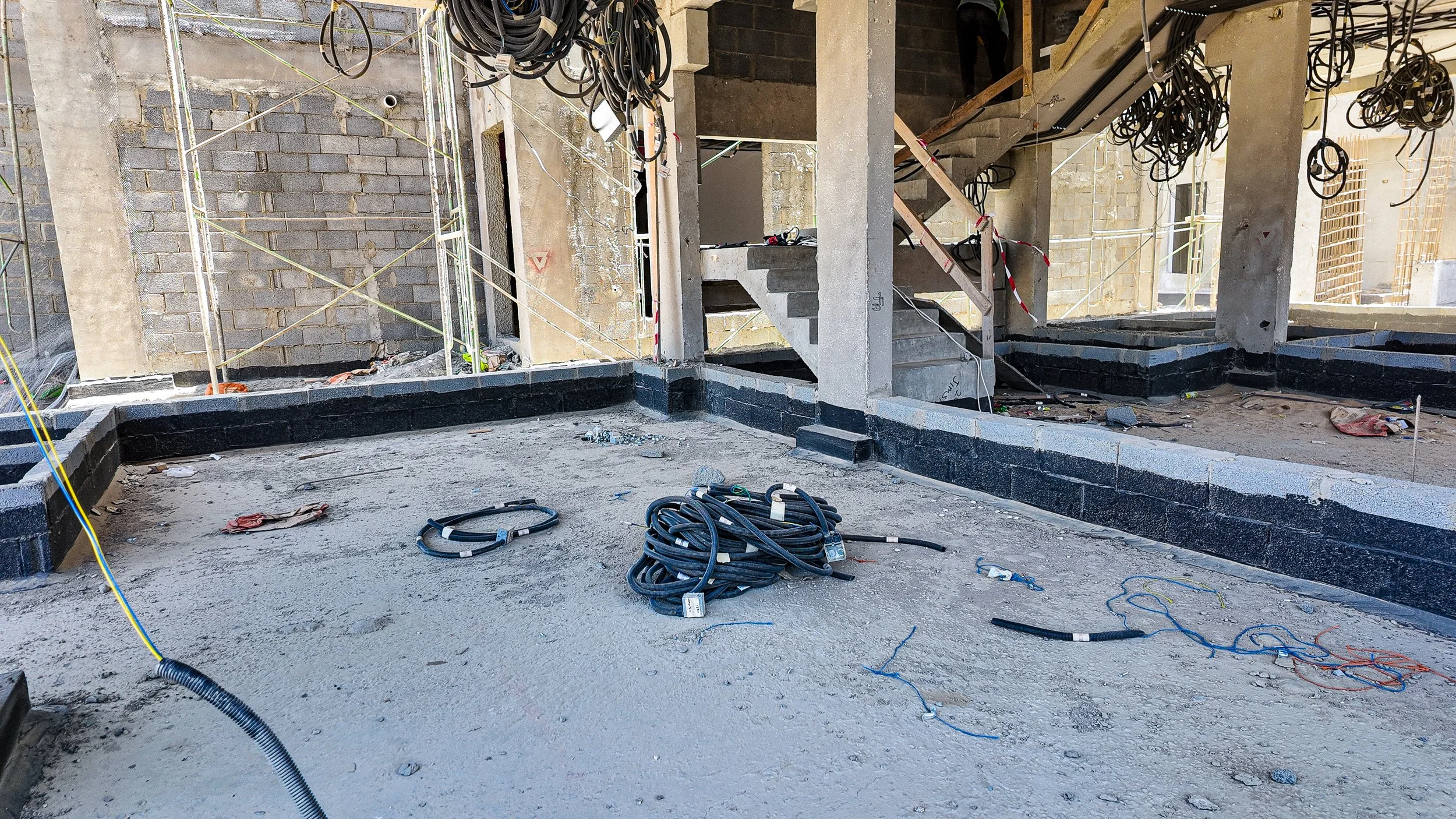

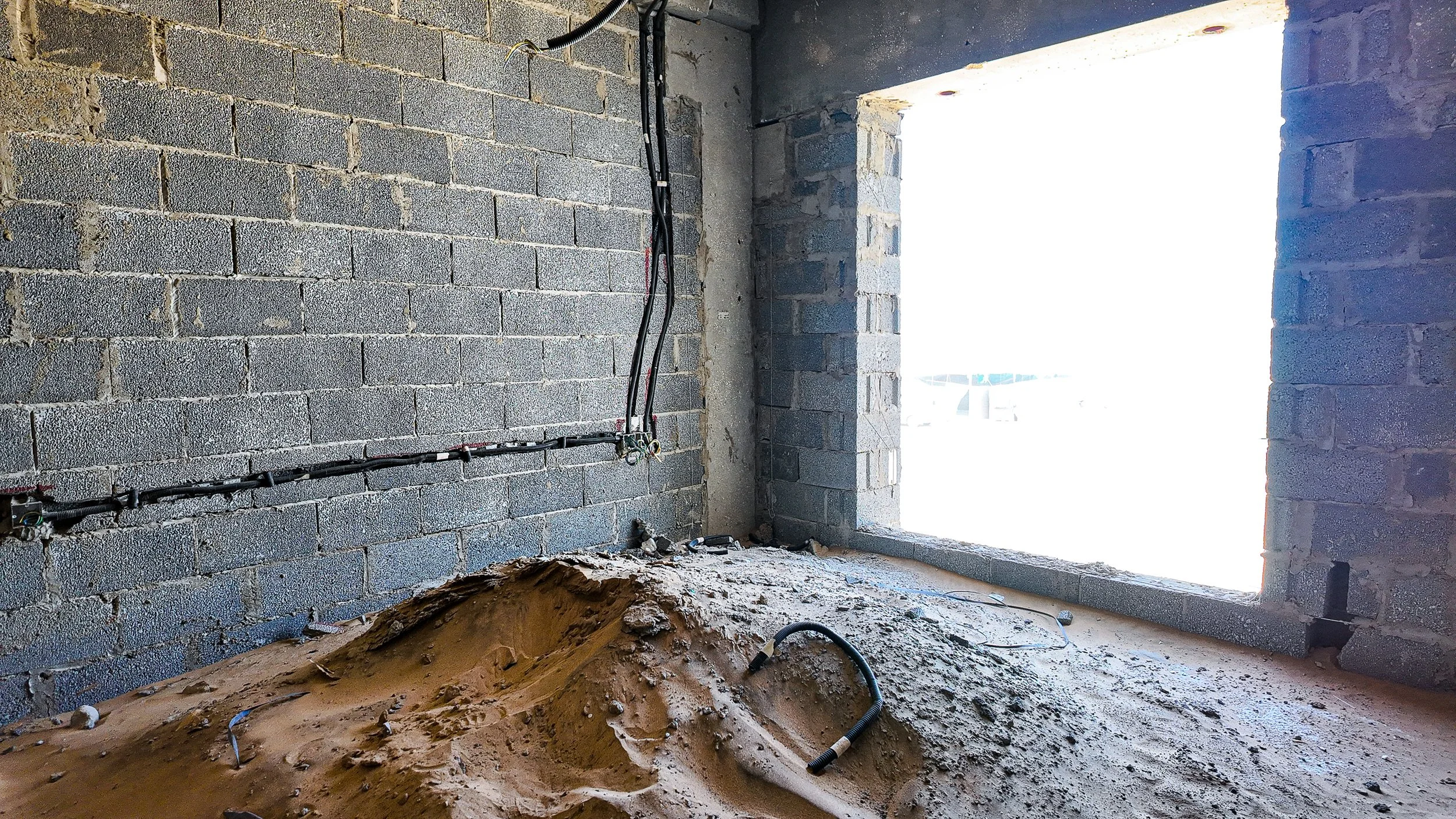

أعمال العزل والأسطح95%

ظهور أعمال العزل المائي (اللفائف الزرقاء) على أسطح عدد كبير من الوحدات السكنية لحمايتها قبل استكمال طبقات التشطيب.

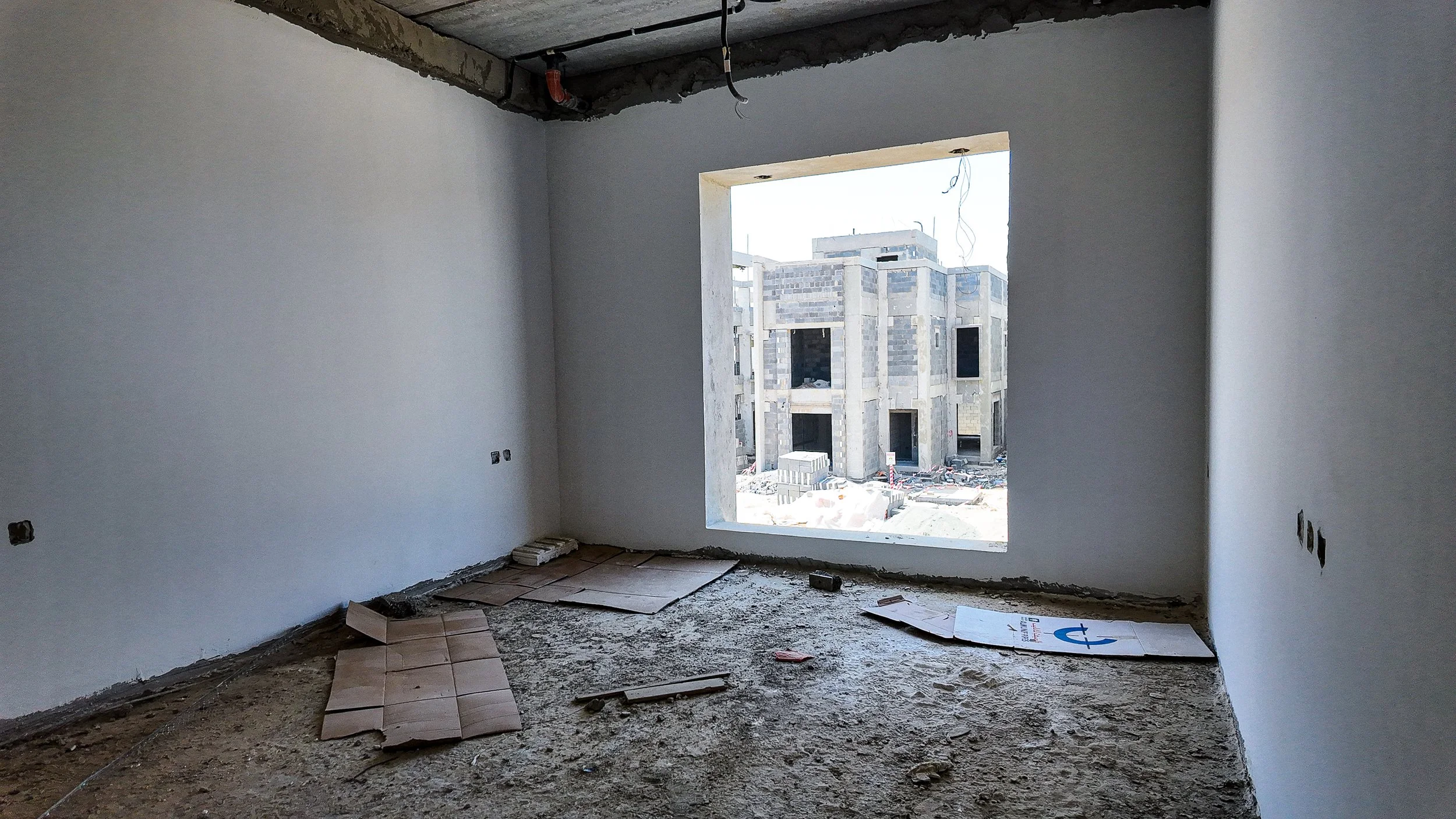

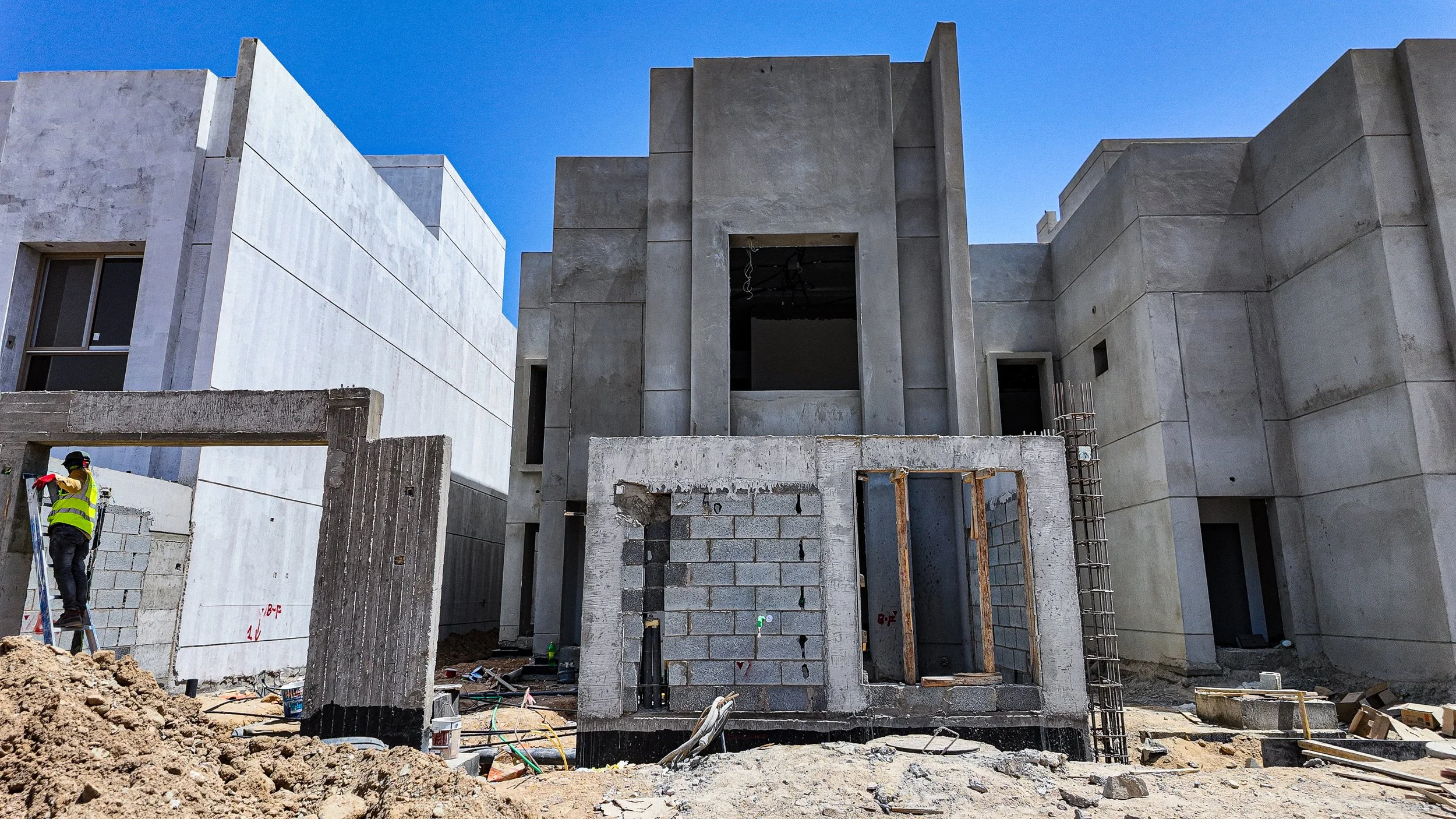

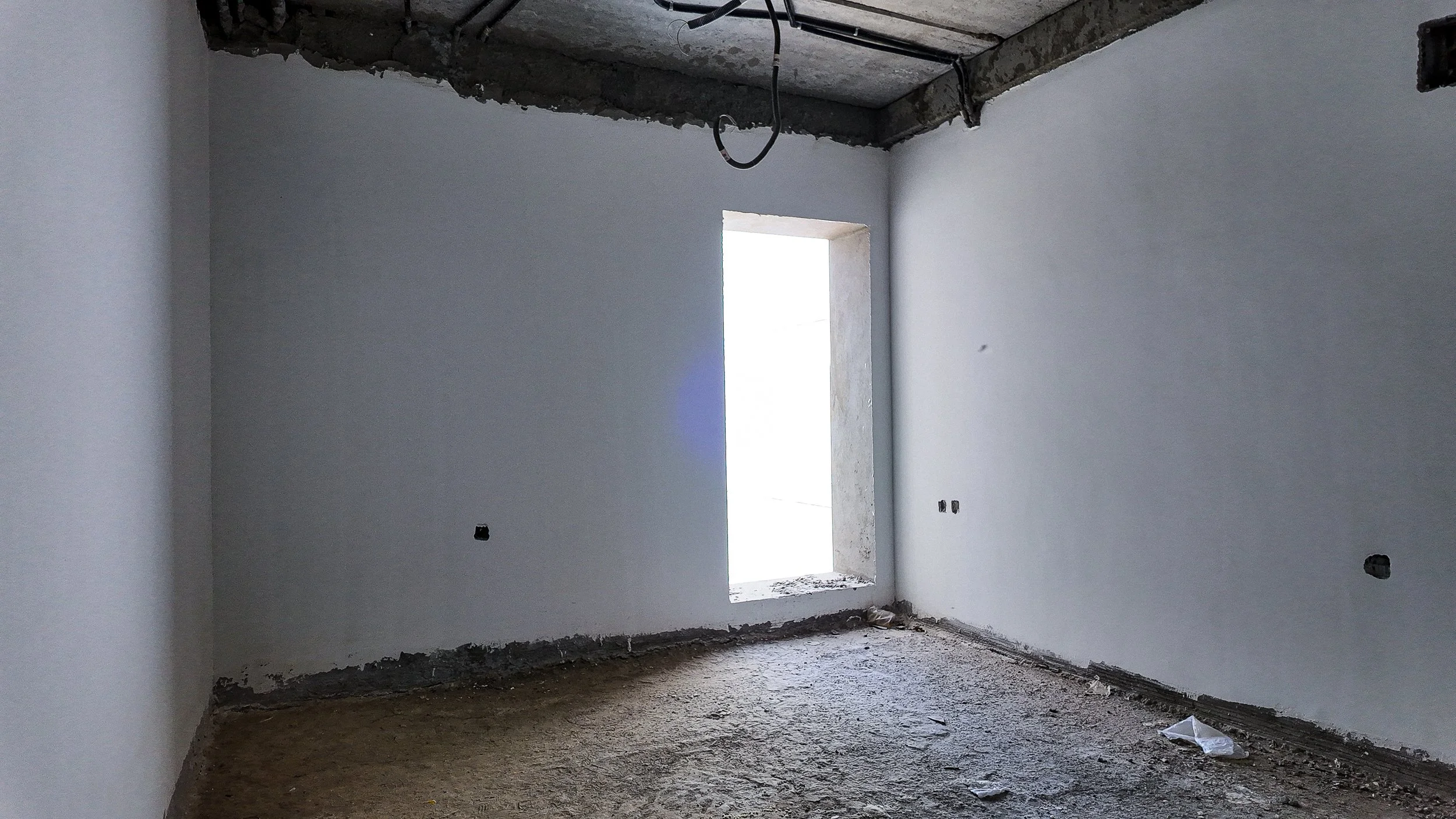

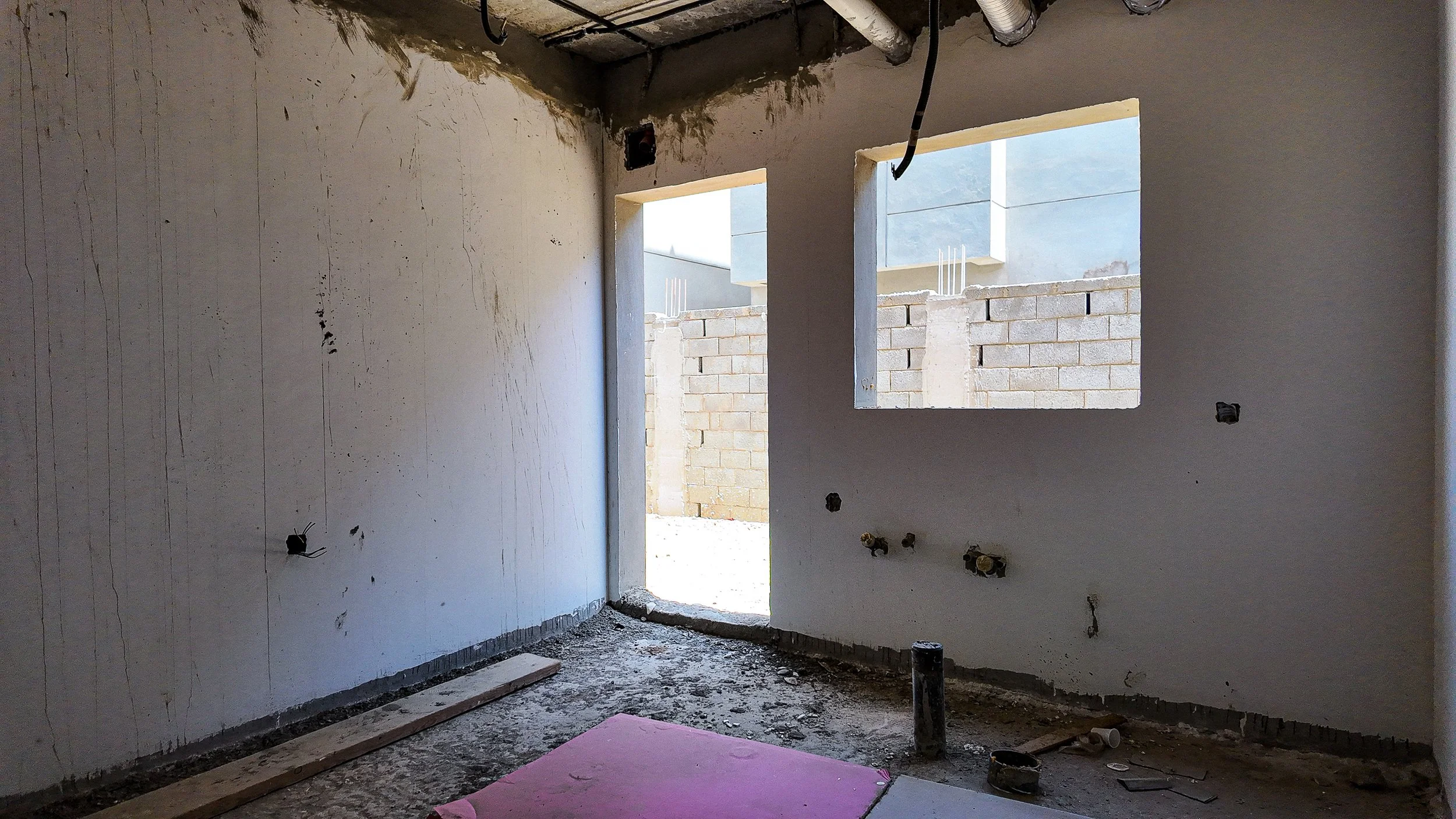

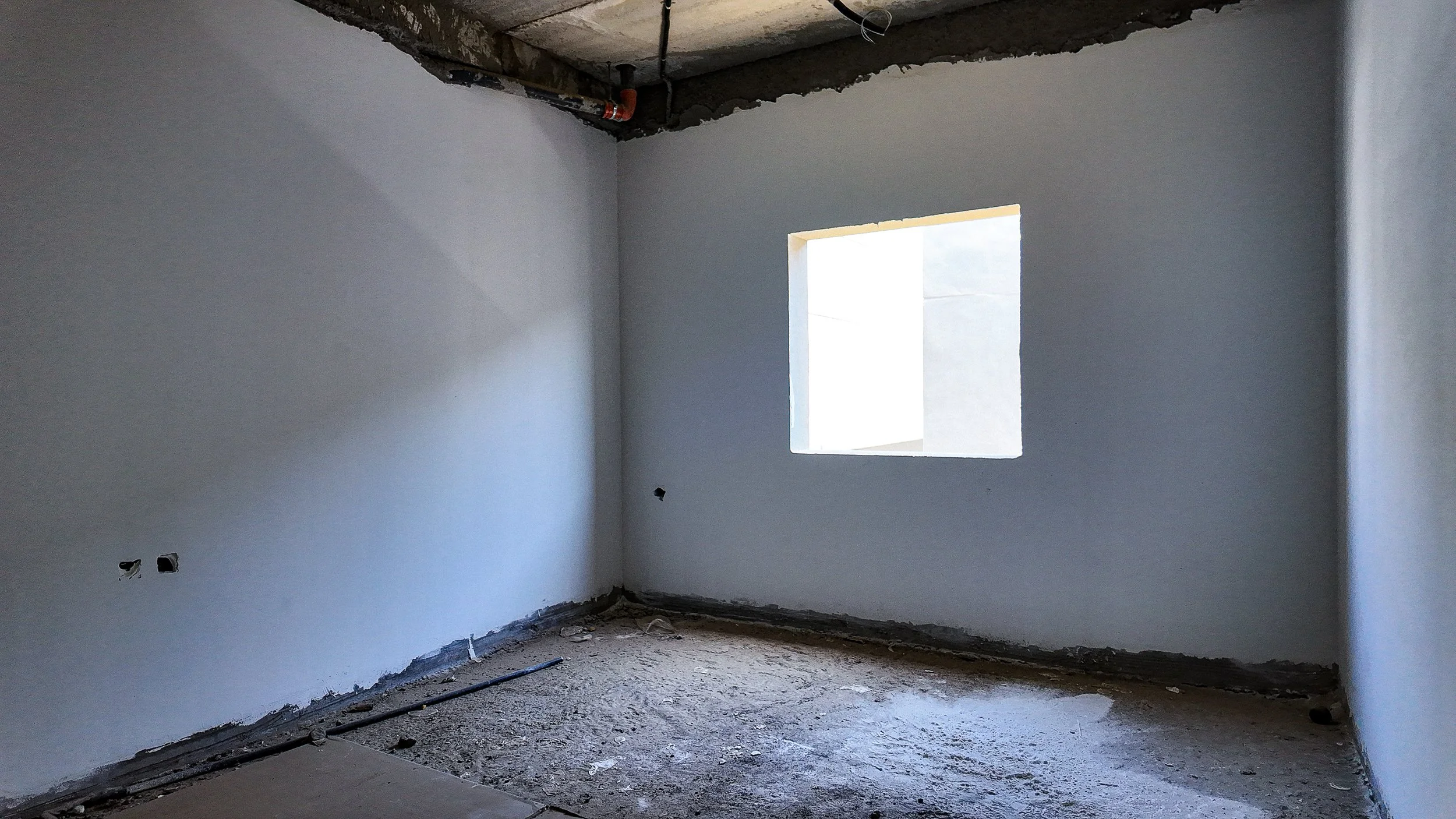

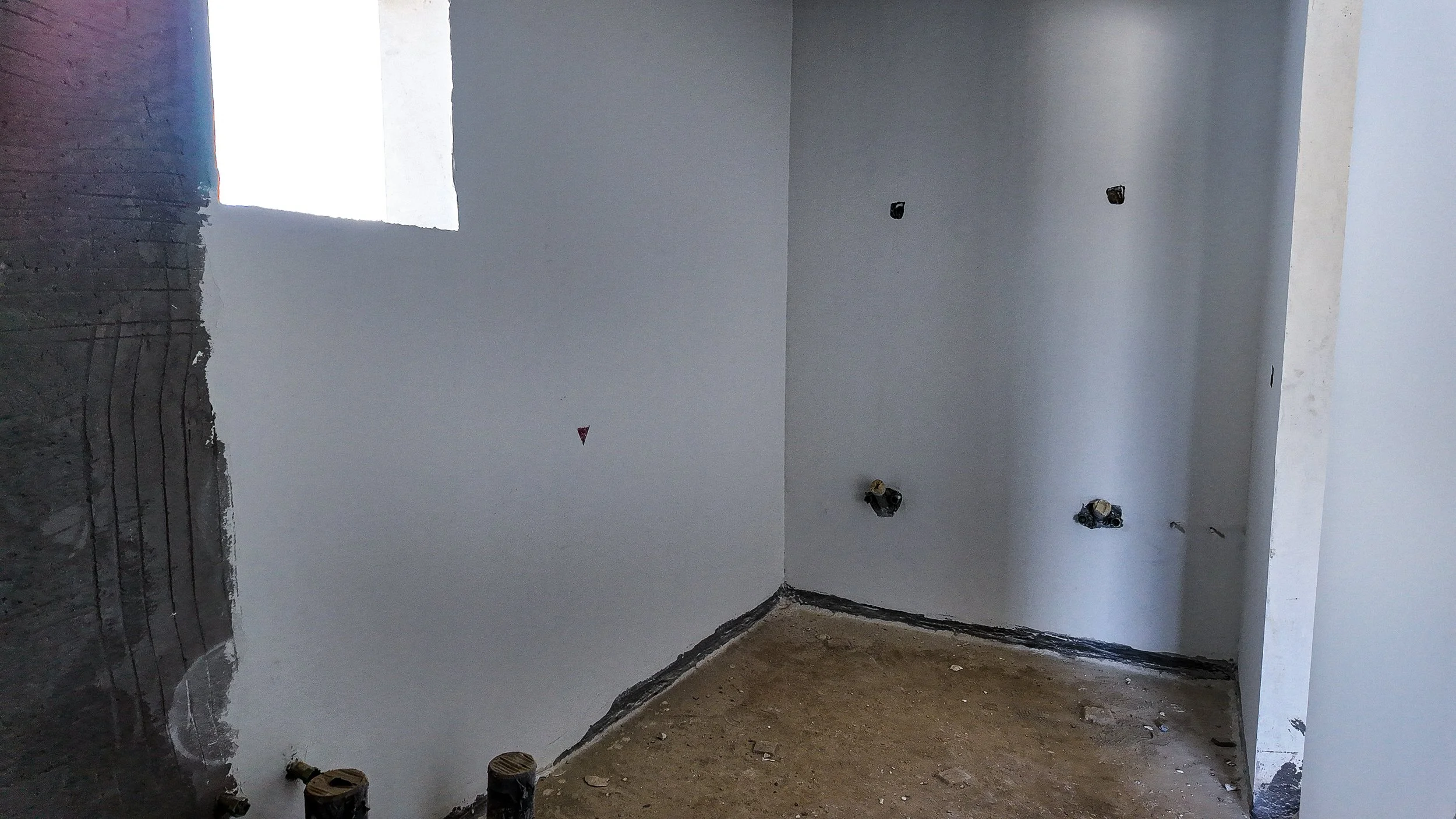

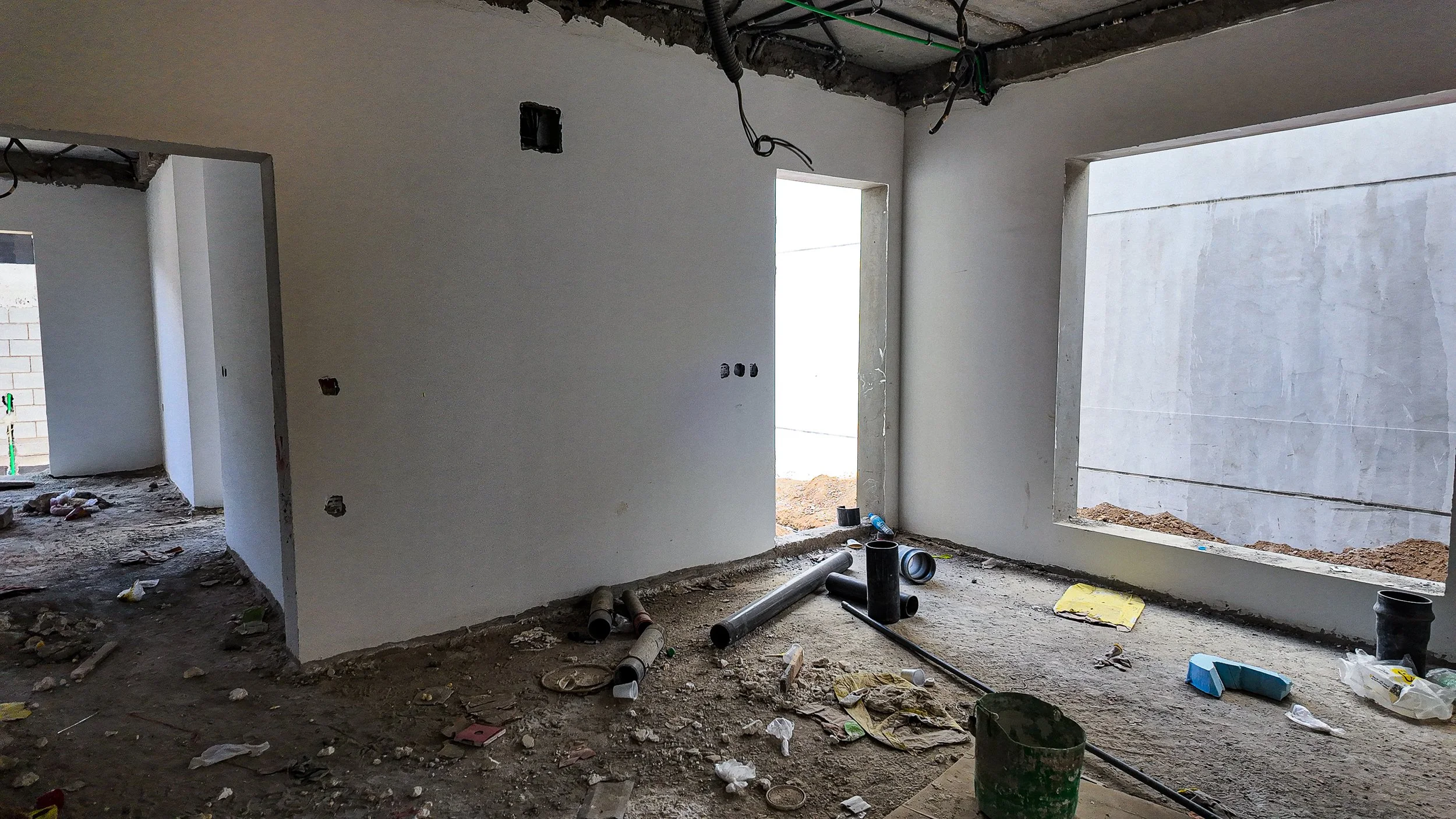

الواجهات الخارجية والتشطيبات90%

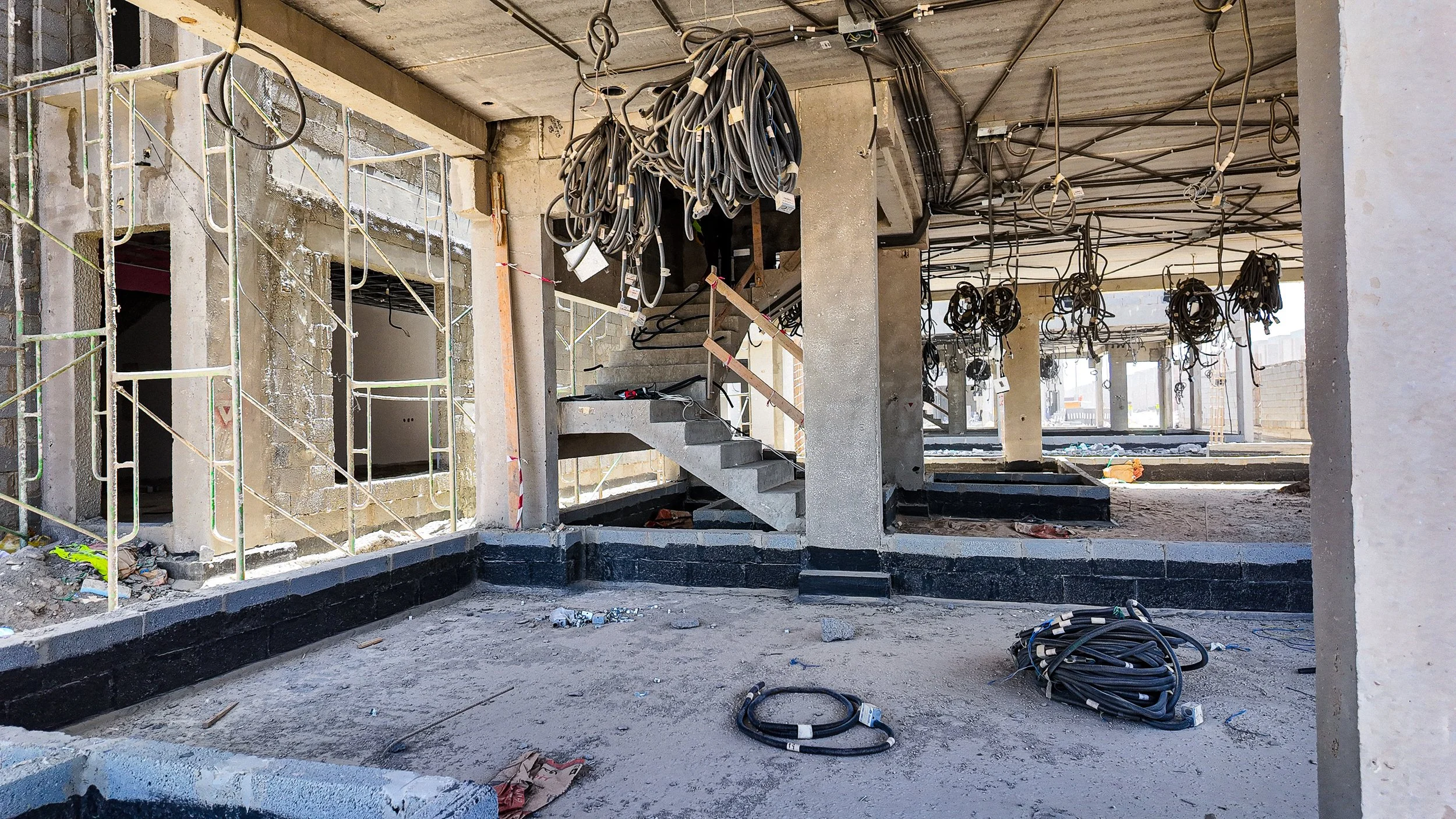

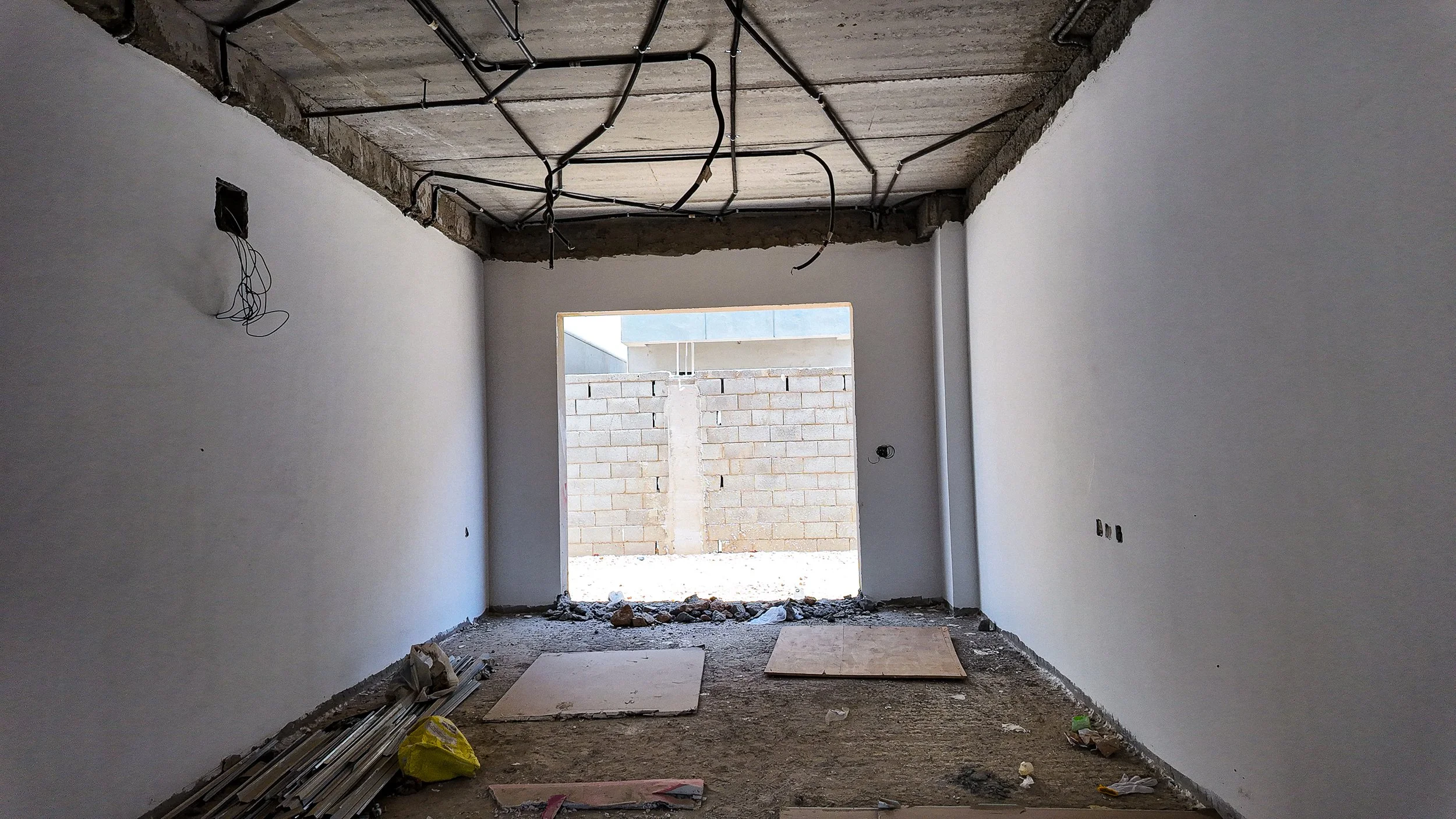

بدء أعمال اللياسة الخارجية وتركيب السقالات لبعض البلوكات، مع ظهور وحدات في مراحل متقدمة من الدهانات الأساسية البيضاء.

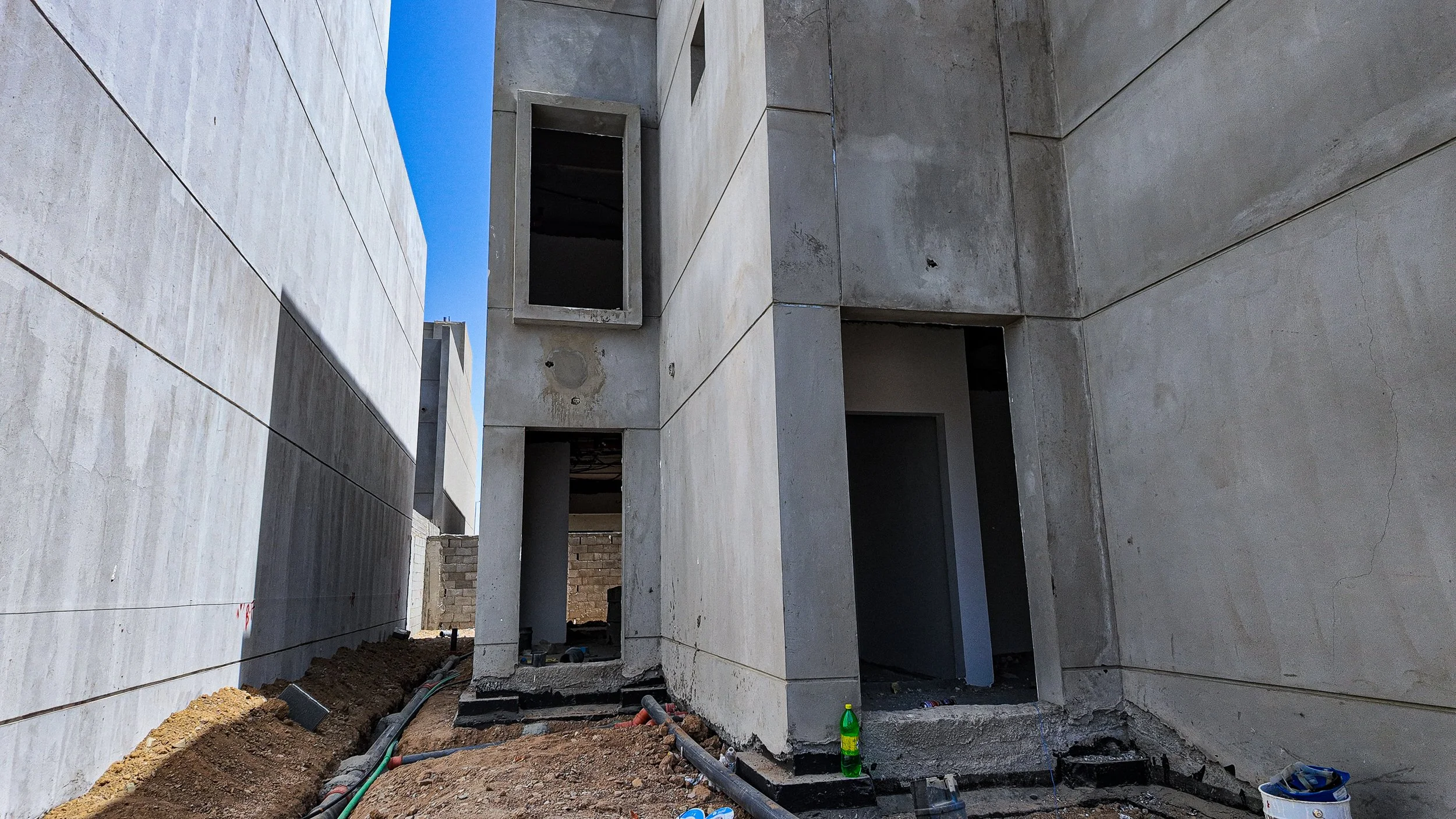

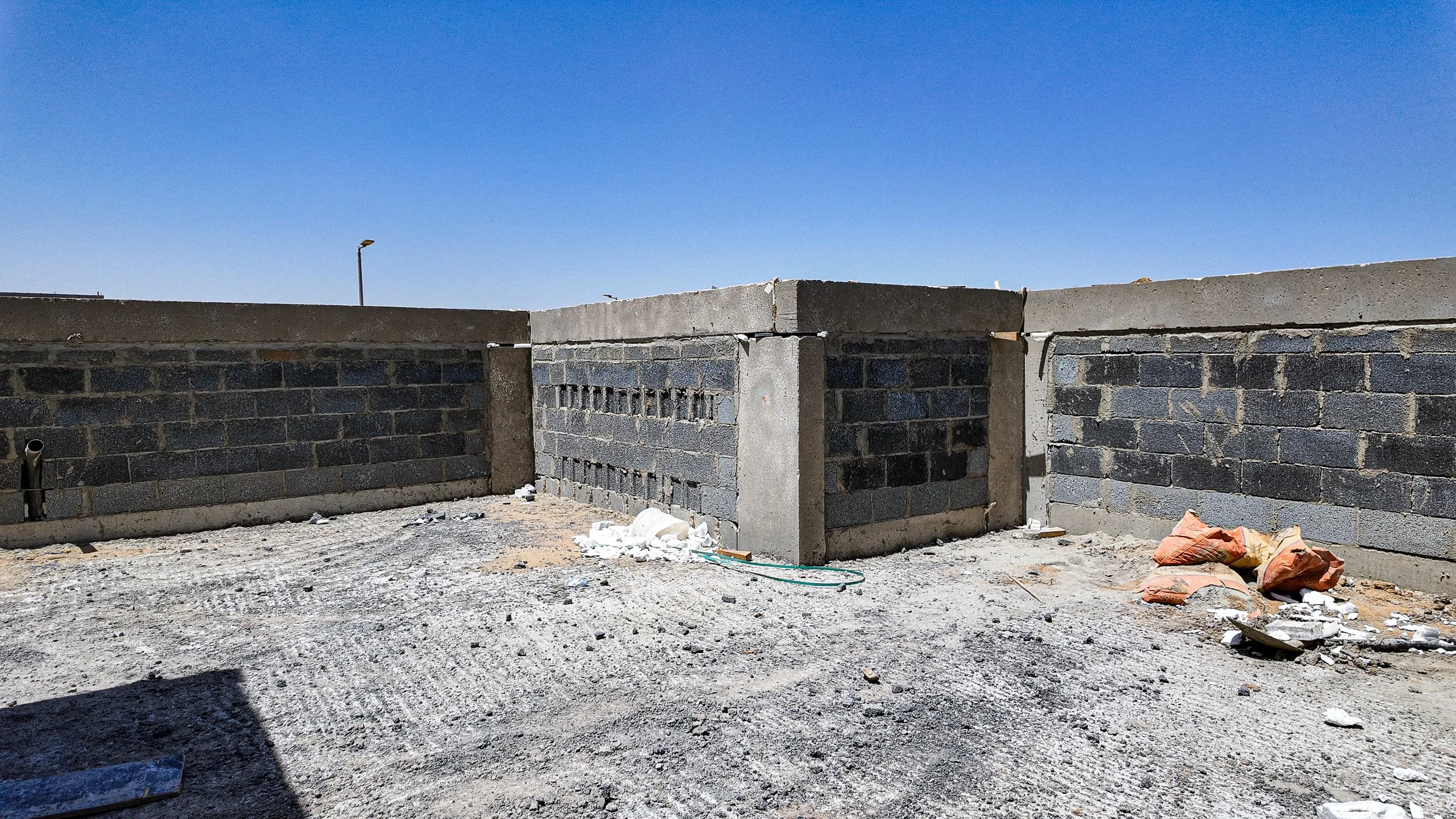

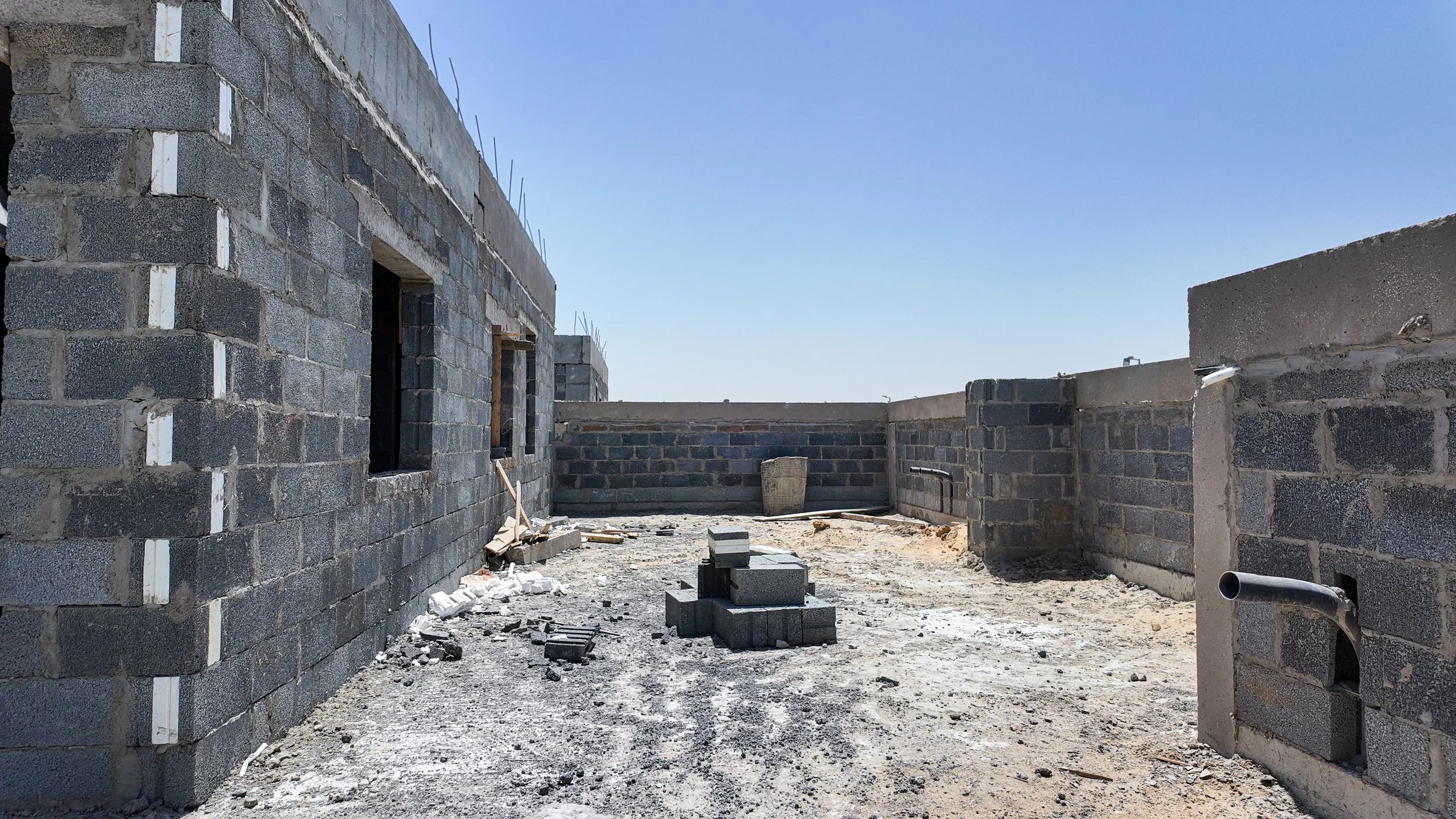

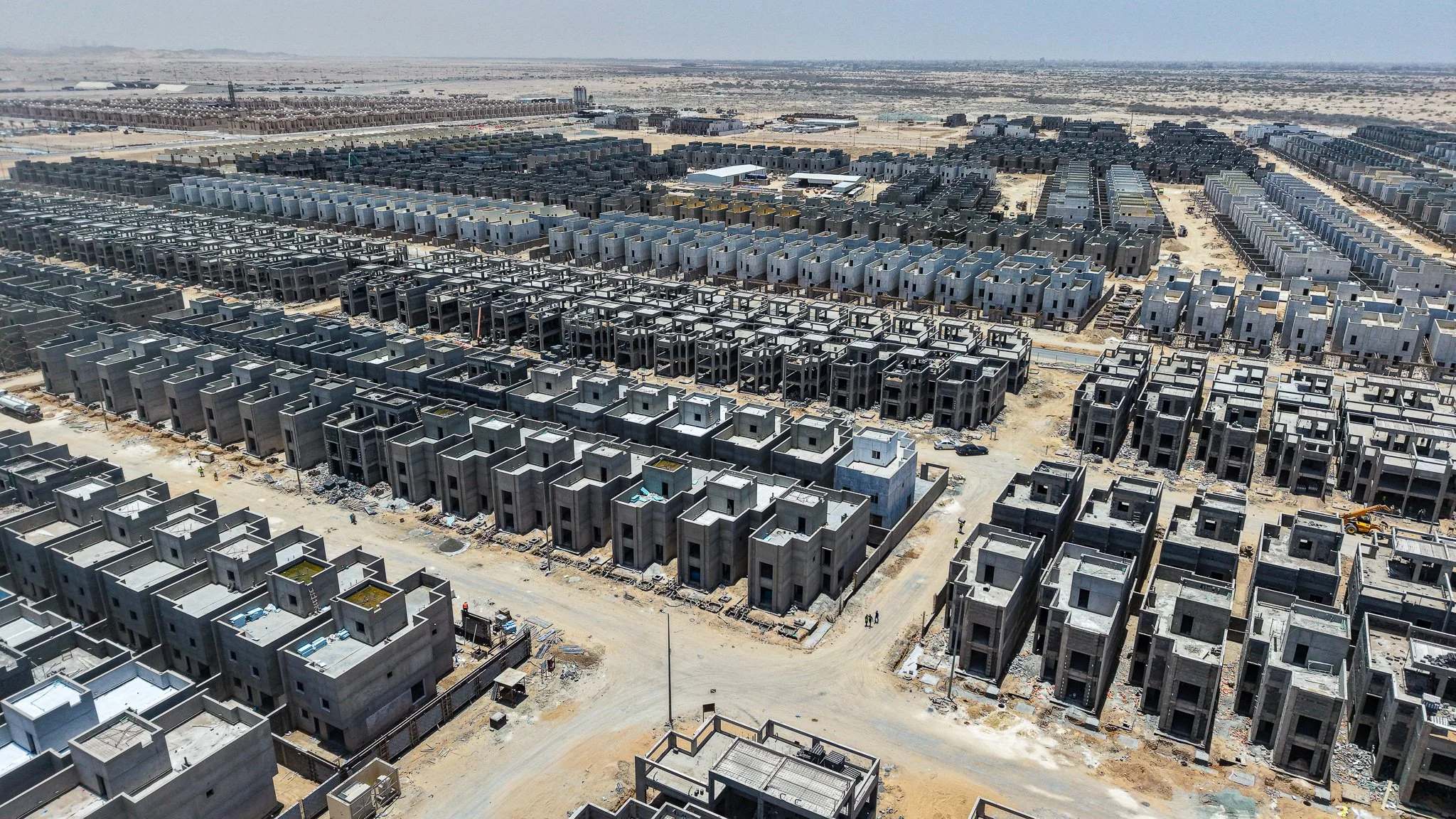

الأسوار والموقع العام85%

تقدم في بناء أسوار الأحواش الفاصلة بين الوحدات، واستمرار أعمال تمهيد الطرق الداخلية وتجهيز البنية التحتية.

قراءة الإنجاز

يتسق المشهد البصري مع نسب الإنجاز المعلنة؛ حيث يعكس اكتمال الهيكل الخرساني (100%) الحالة العامة للموقع، بينما يفسر بدء أعمال اللياسة والعزل والدهانات الأولية وصول نسبة التشطيبات إلى 18%. الزيادة في أعمال الأسوار (من 9% إلى 14%) تظهر بوضوح في تحديد مسارات الأحواش بين الفلل.

مقارنة بالزيارة السابقة

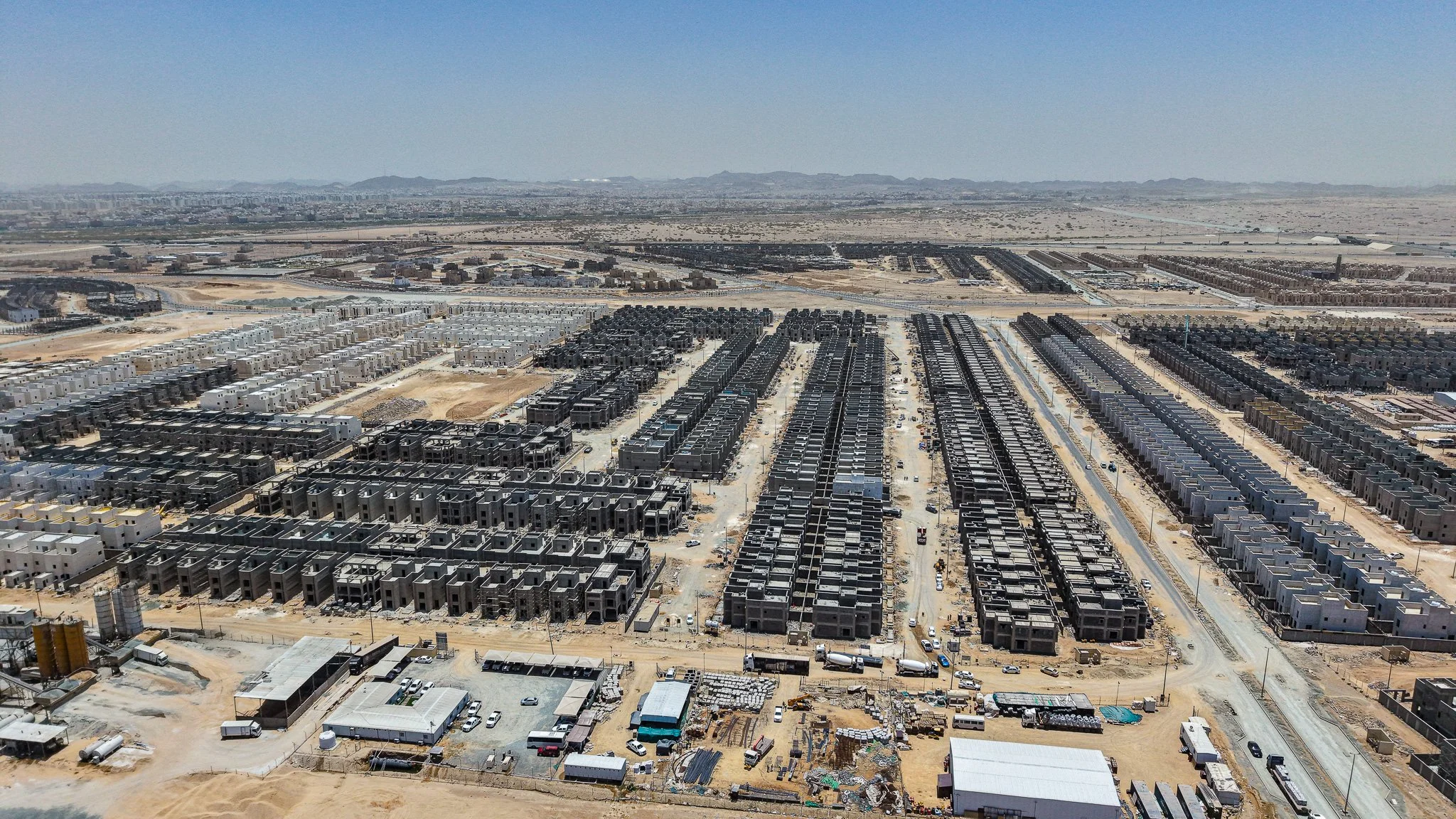

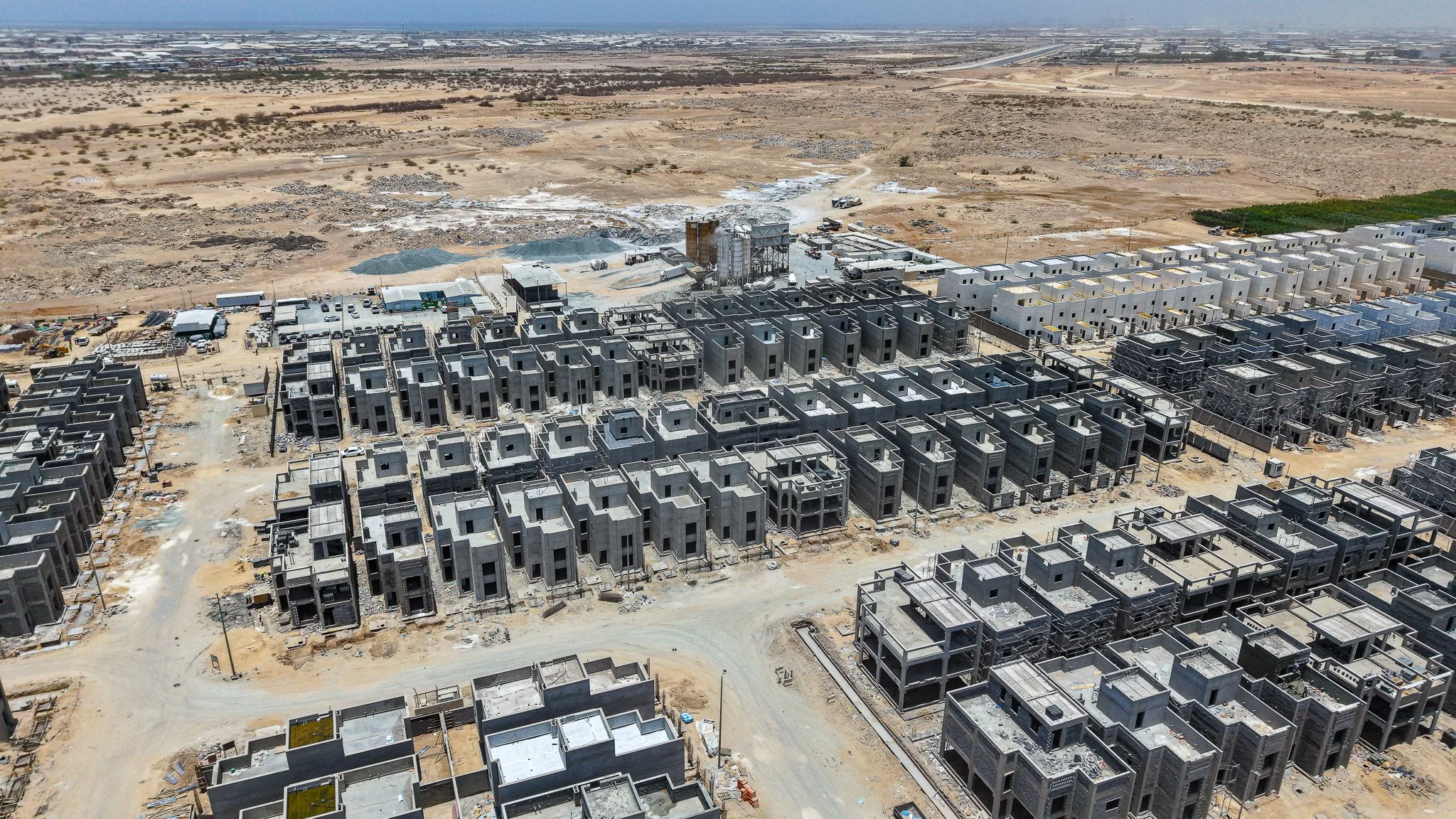

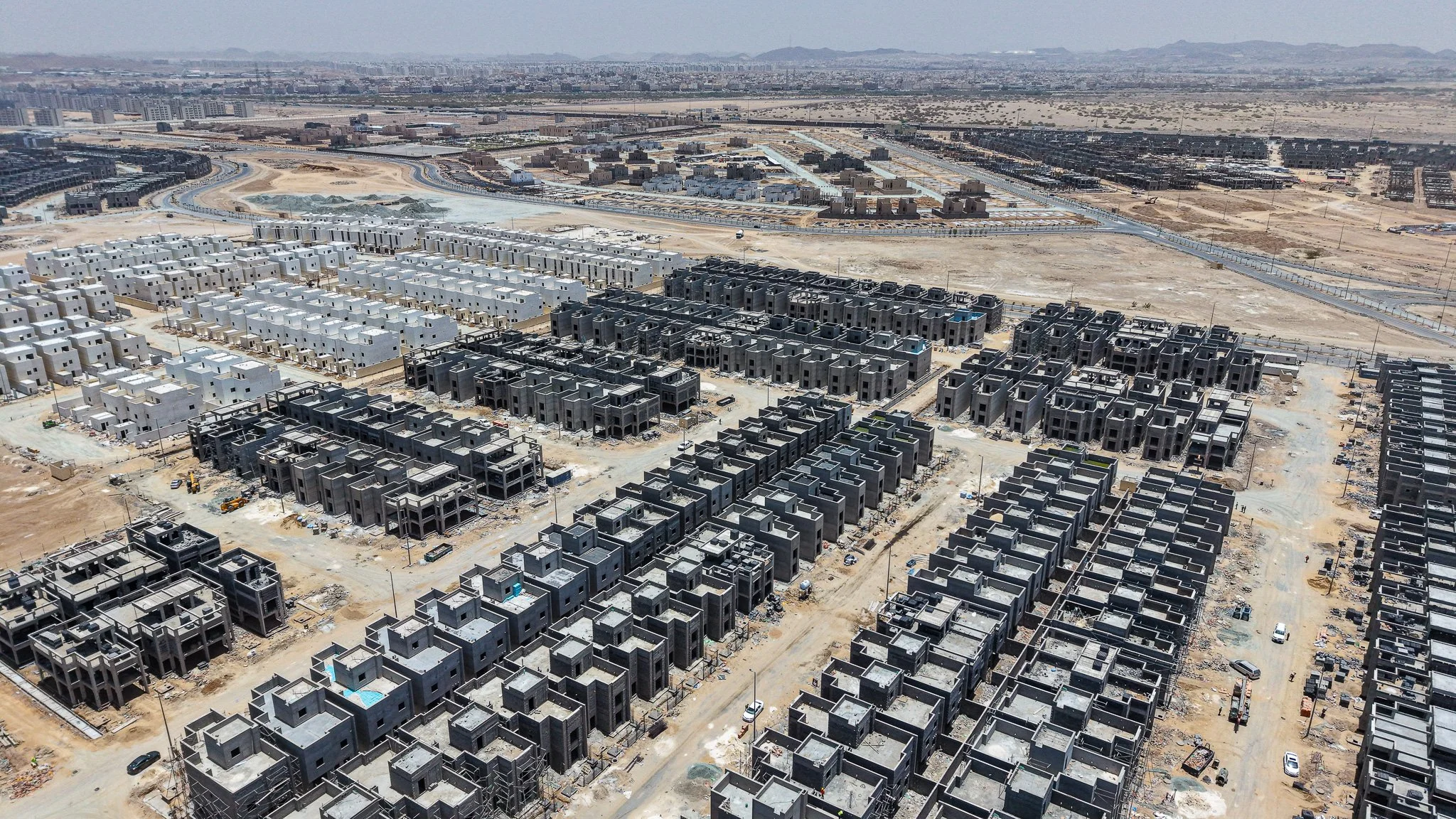

بالمقارنة مع صور الزيارة السابقة، انتقل المشروع من مرحلة صب العناصر الإنشائية المكشوفة إلى مرحلة إغلاق المباني بالعزل واللياسة. كما يلاحظ اختفاء معظم الرافعات الإنشائية الكبيرة واستبدالها بمعدات التشطيب والتمهيد الأرضي.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الخارجية، البدء في تركيب النوافذ والأبواب، وتكثيف أعمال التمديدات الكهربائية والميكانيكية الداخلية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +30%
أعمال التشطيب▲ +2%
0%
الأسوار والأحواش▲ +5%
0%
الهيكل الانشائيجديد
0%
الأساسات▲ +84%
0%

Site (360)

ثلاثي الابعاد

الموقع العام

صور درون

النماذج

J1

J2
