مسكان السدن
١٦ أبريل ٢٠٢٦

السدّان

55%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

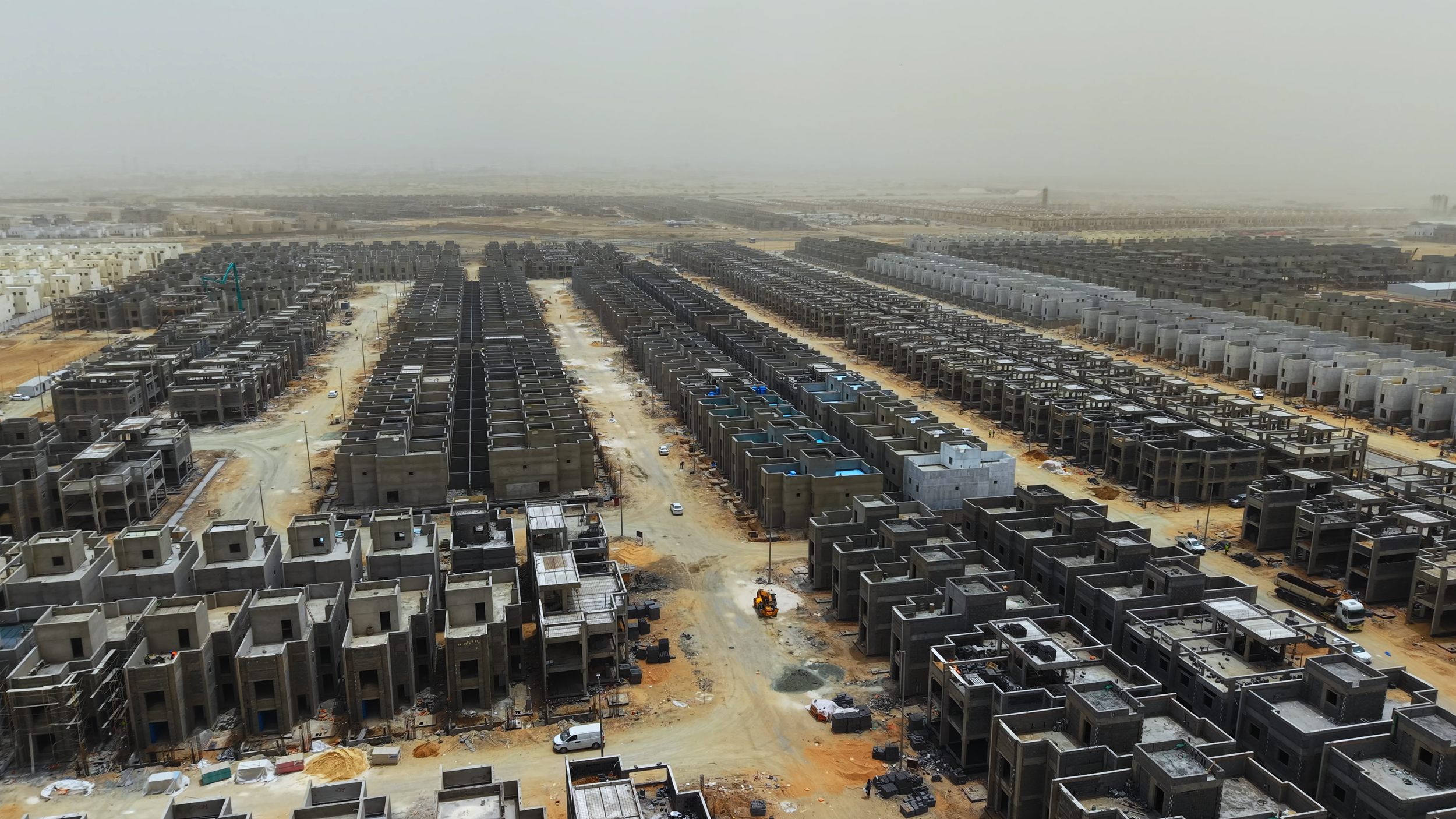

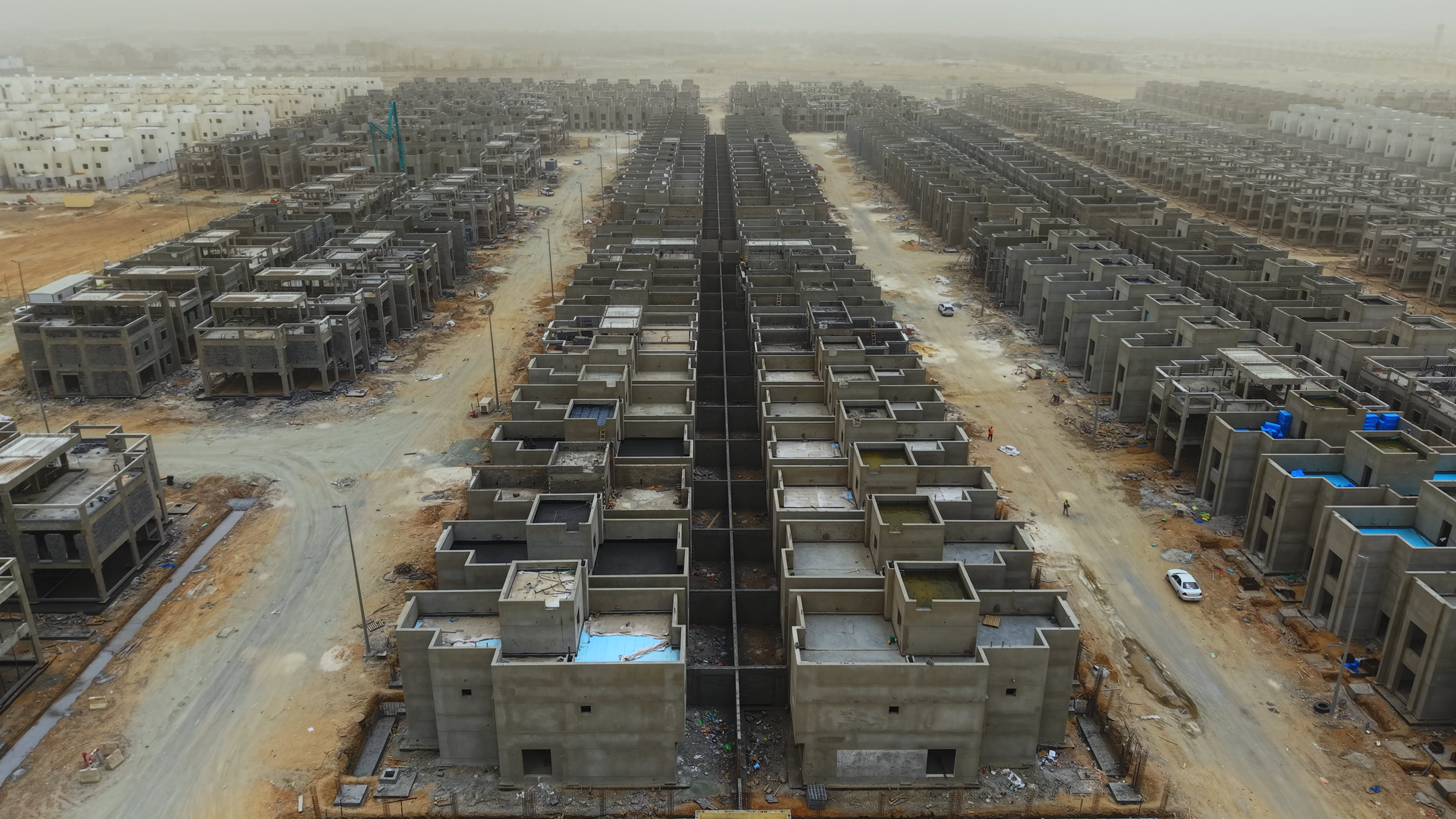

تم رصد تقدم ملحوظ في مشروع مسكان السدن، حيث اكتمل الهيكل الإنشائي بنسبة 100% لكافة الوحدات، مع استمرار أعمال التشطيبات الداخلية والخارجية وأعمال العزل المائي والحراري للأسطح. كما بدأت أعمال الأسوار والأحواش في مناطق محددة من الموقع العام.
التغيّرات المرصودة

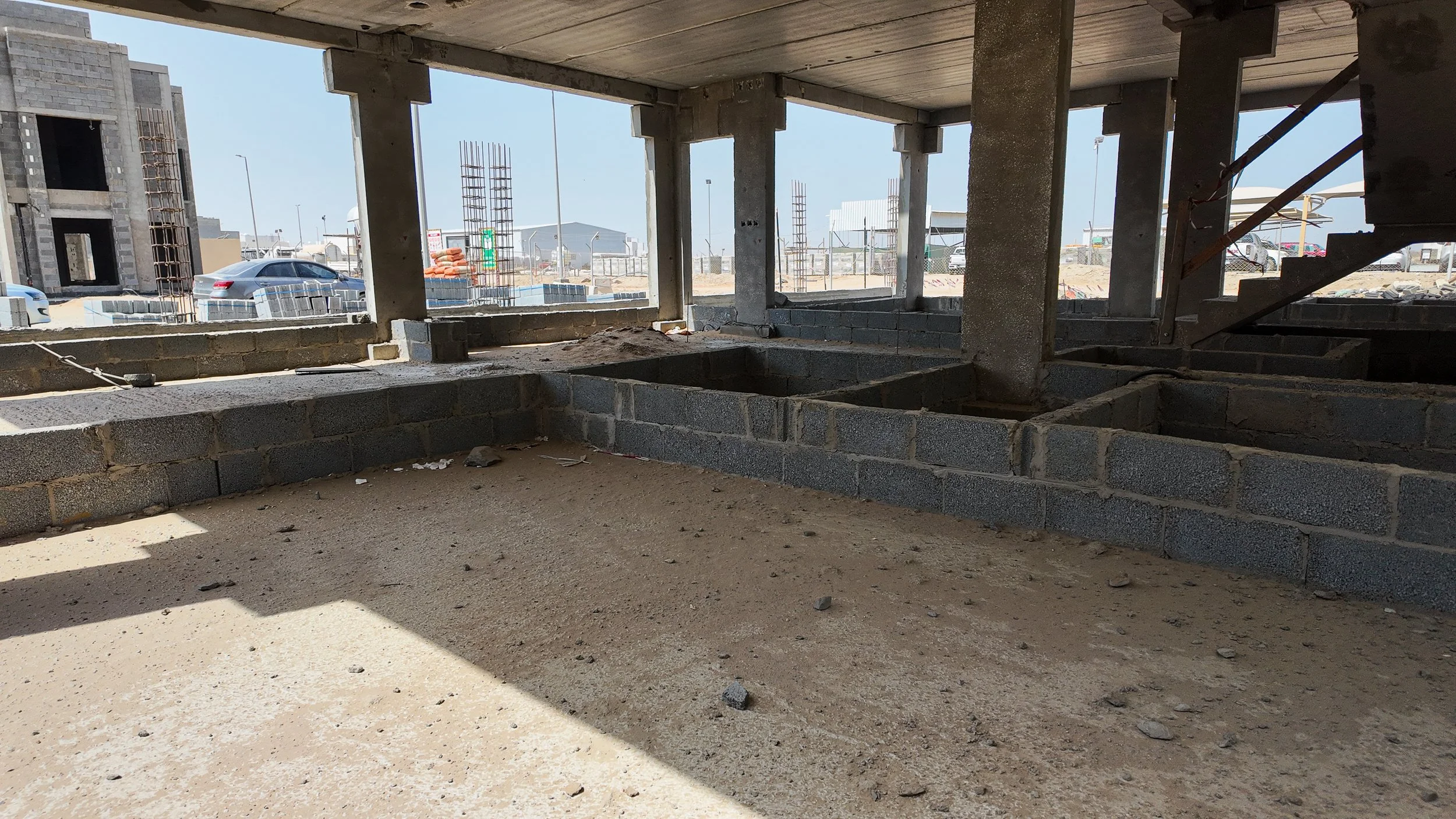

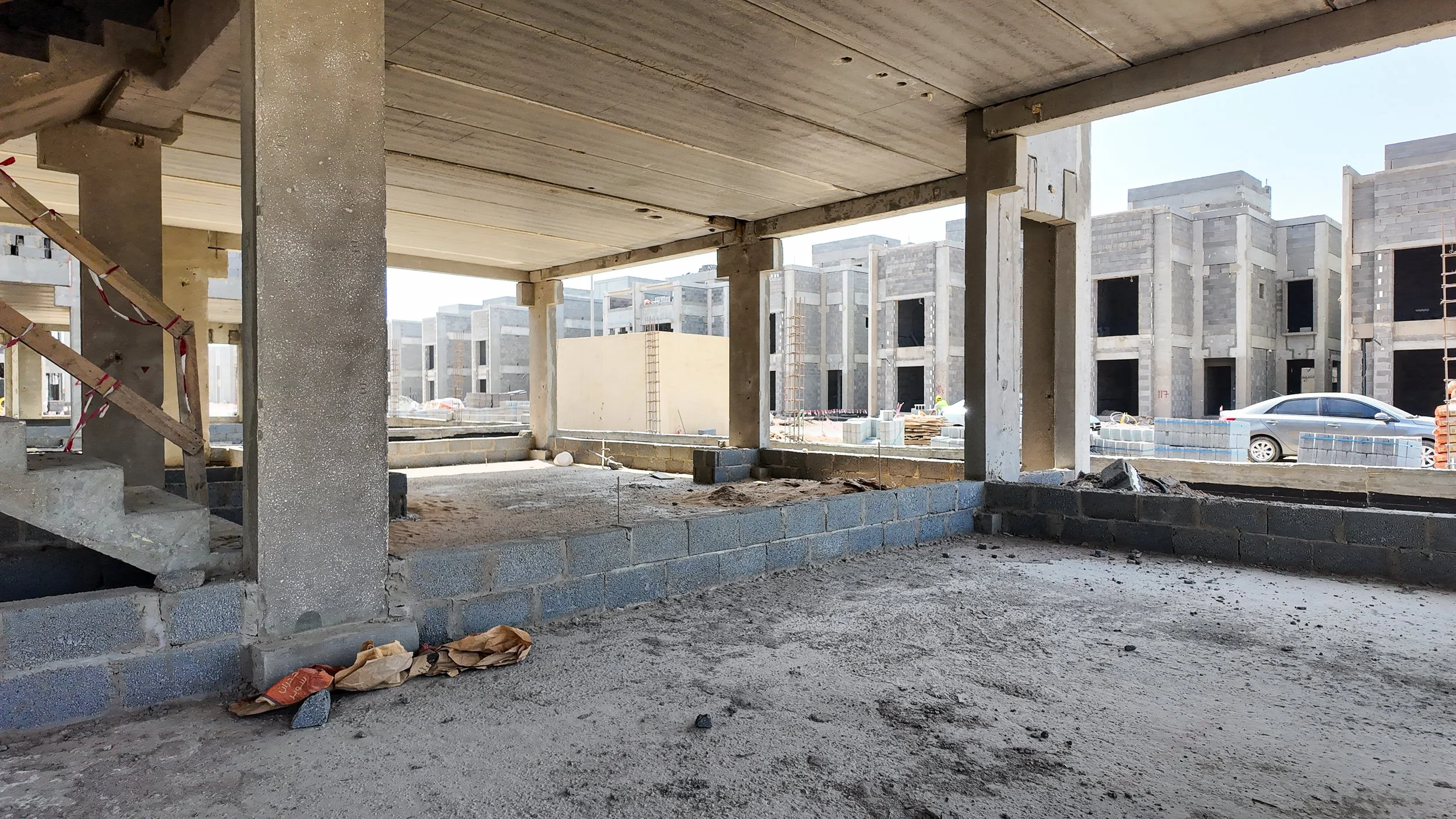

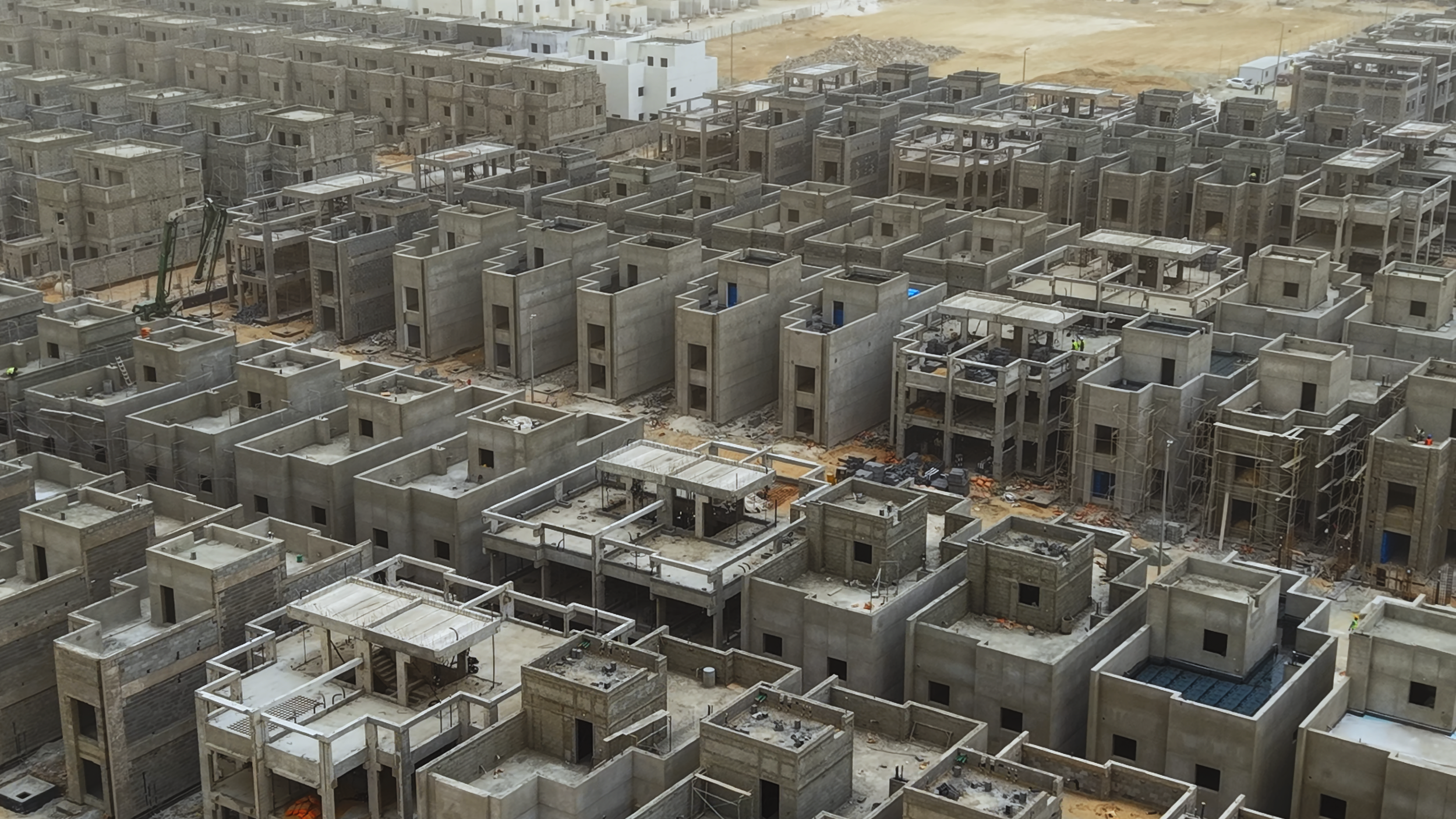

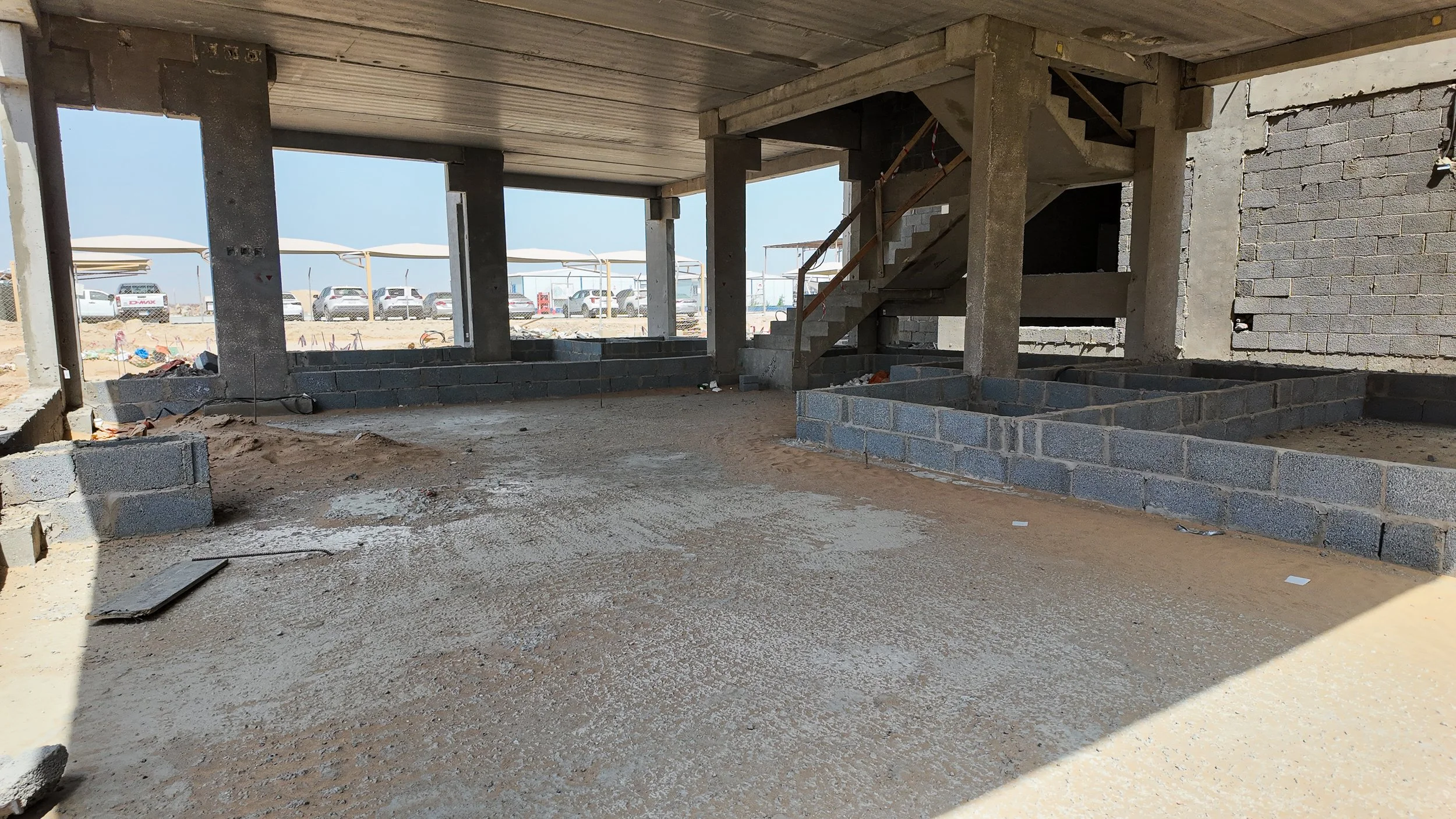

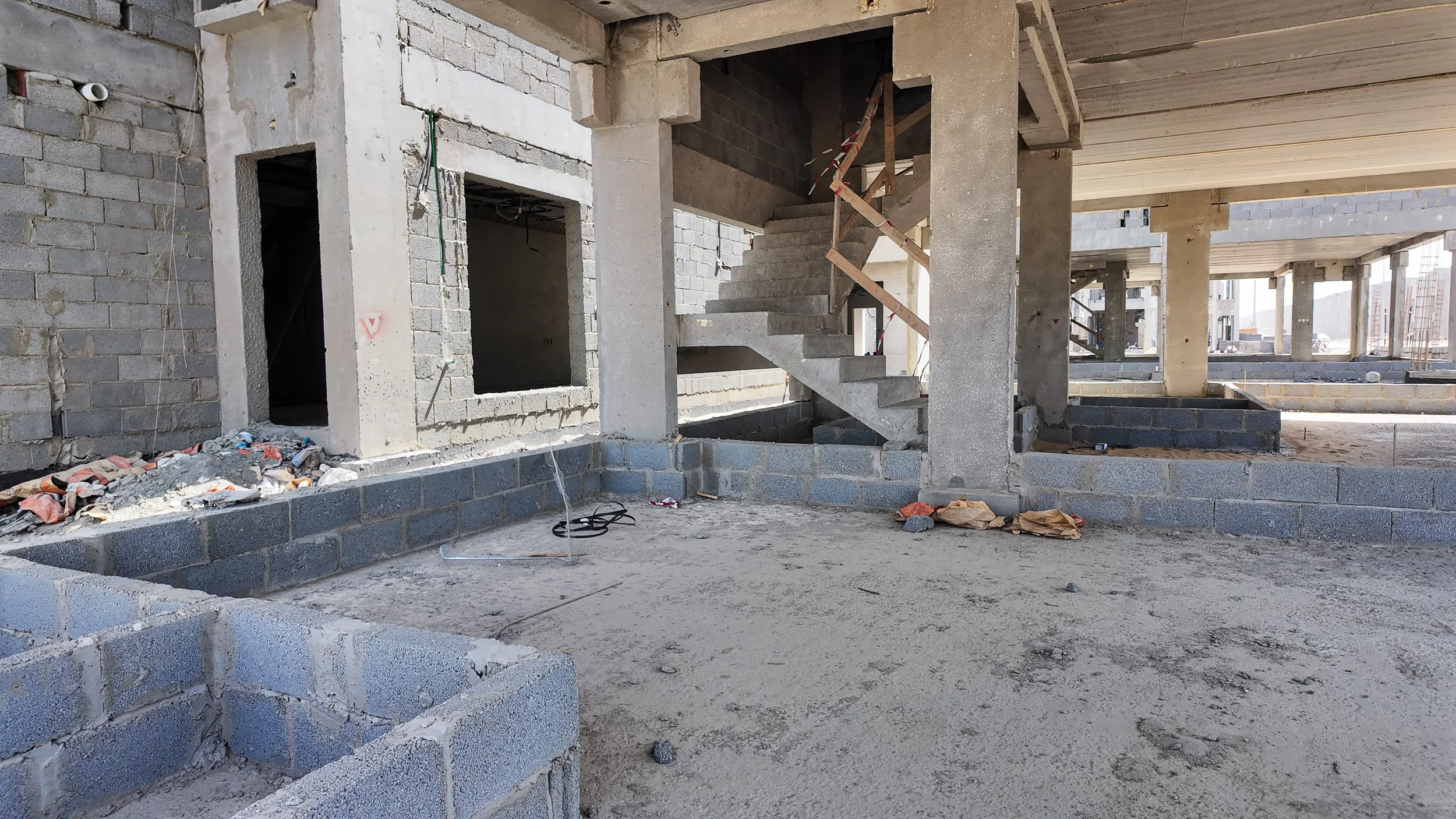

الهيكل الإنشائي100%

اكتمال كافة العناصر الخرسانية للوحدات السكنية بما في ذلك الأعمدة والأسقف وسترات الأسطح.

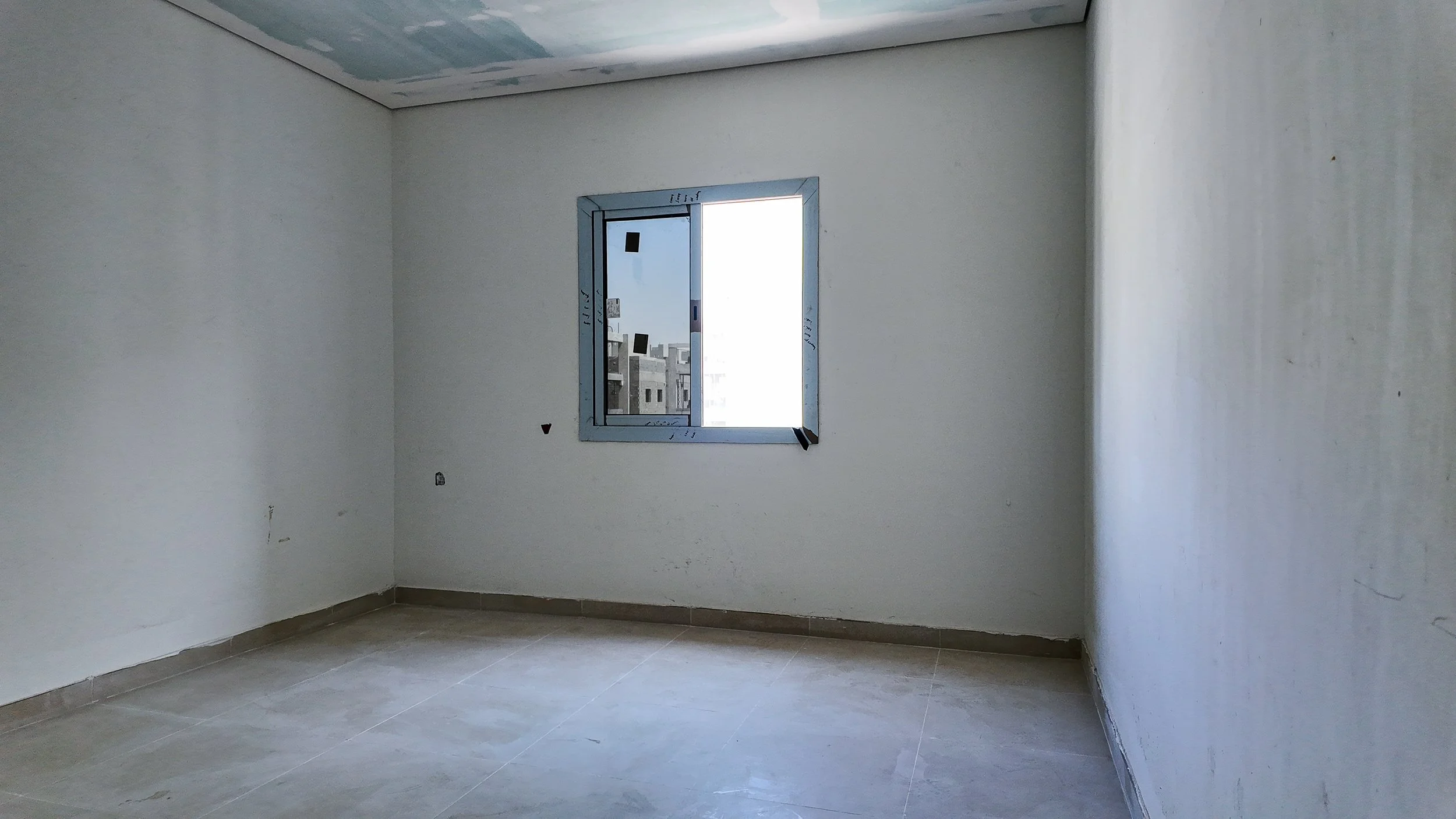

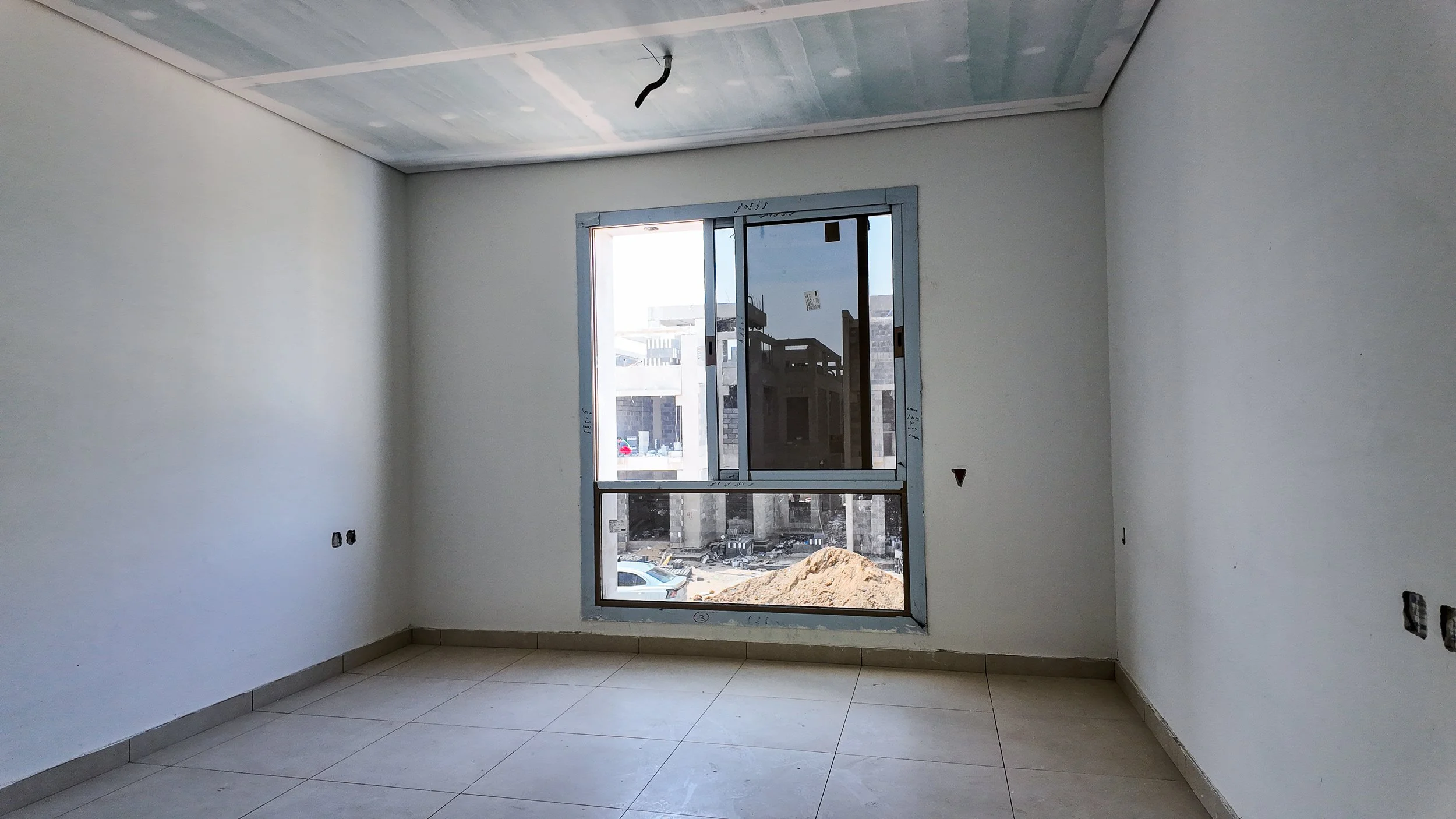

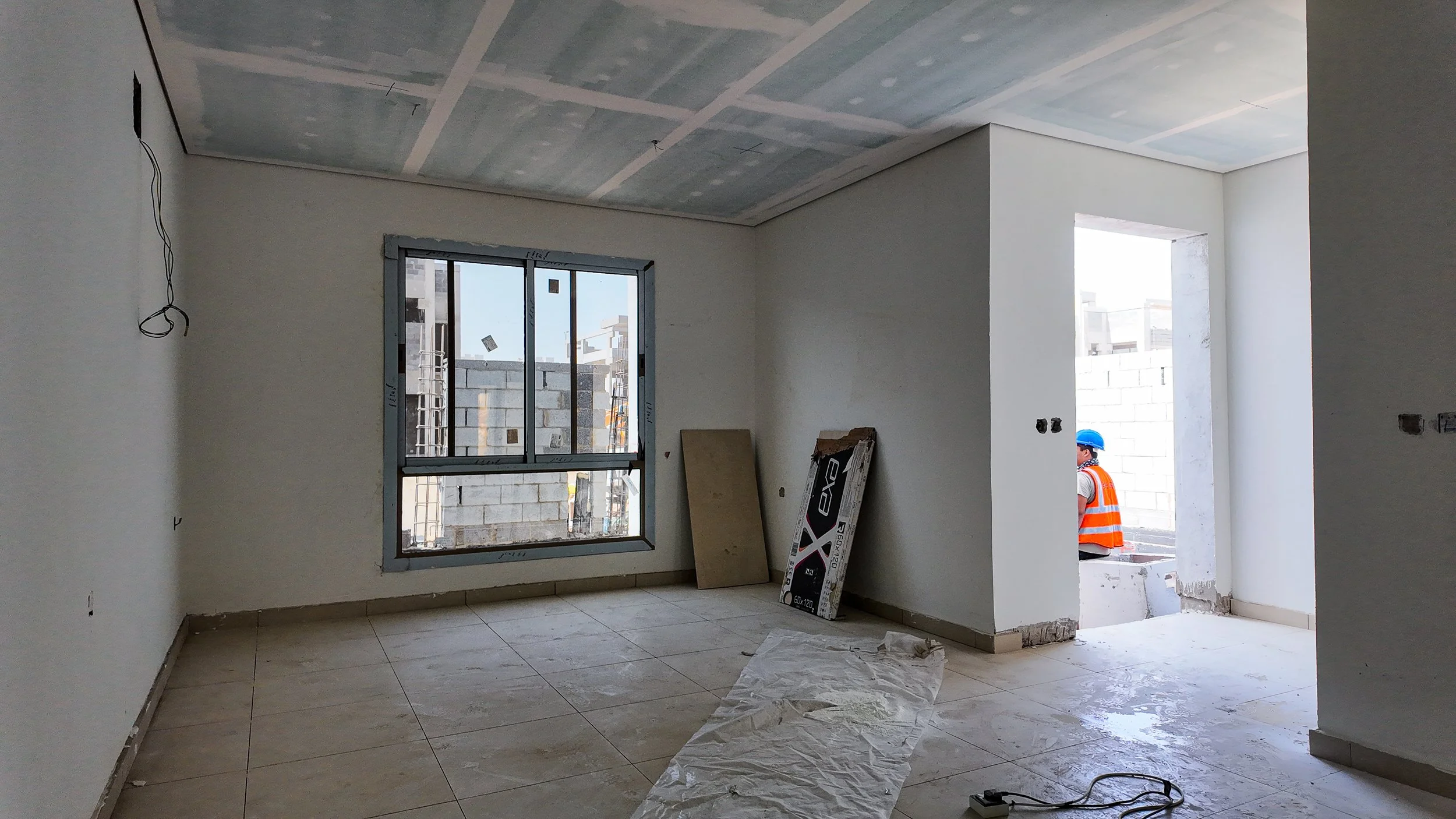

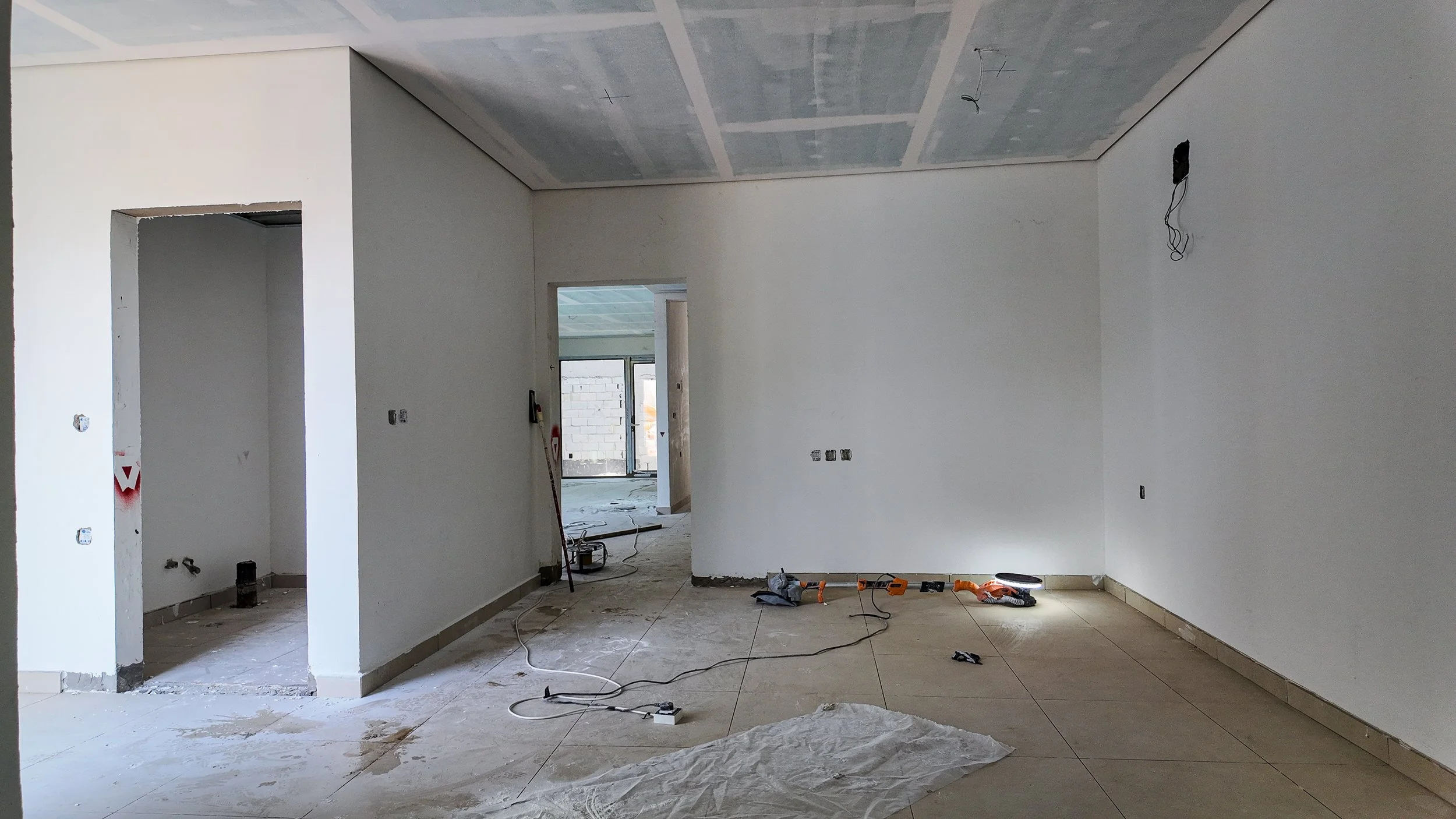

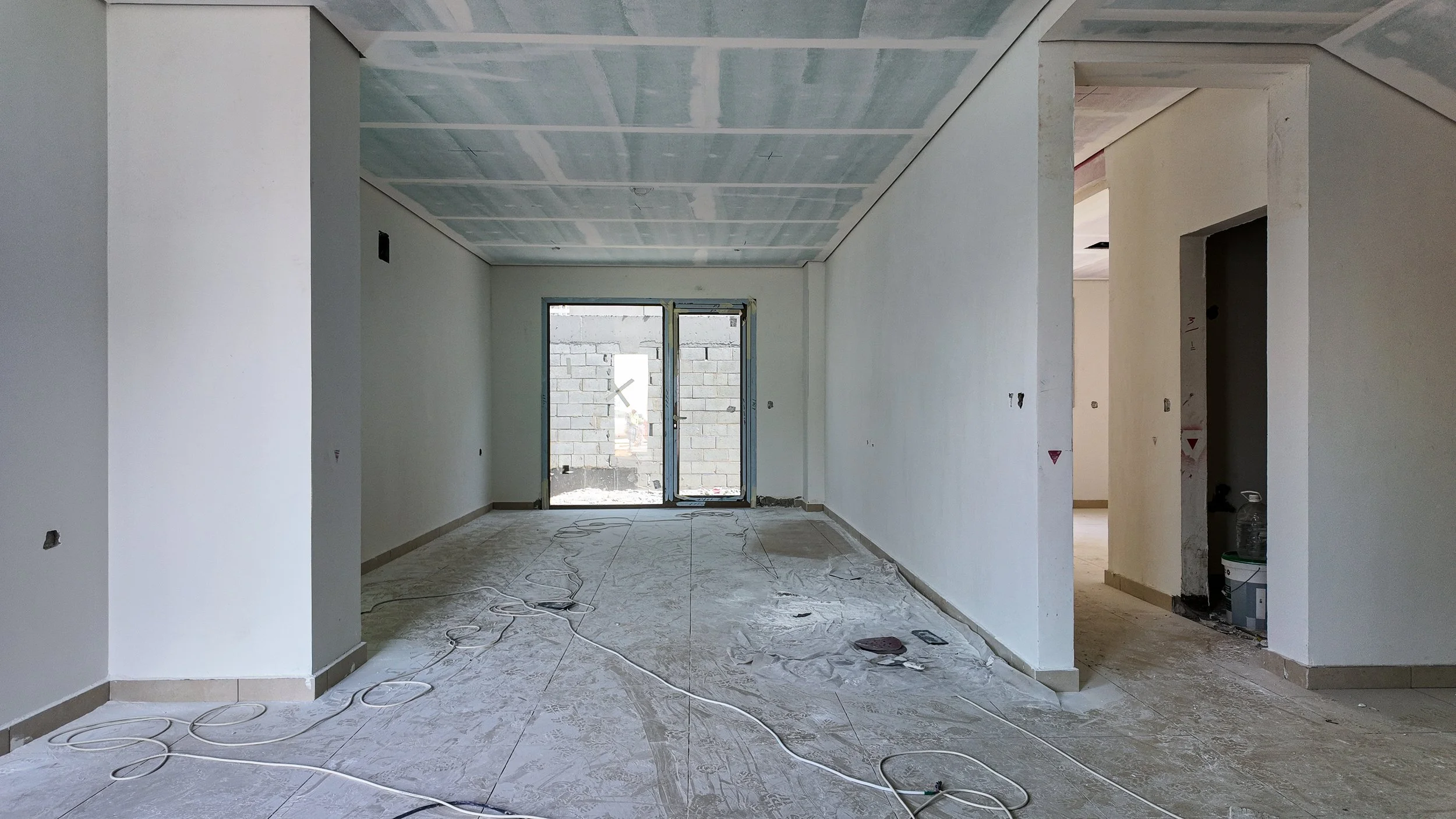

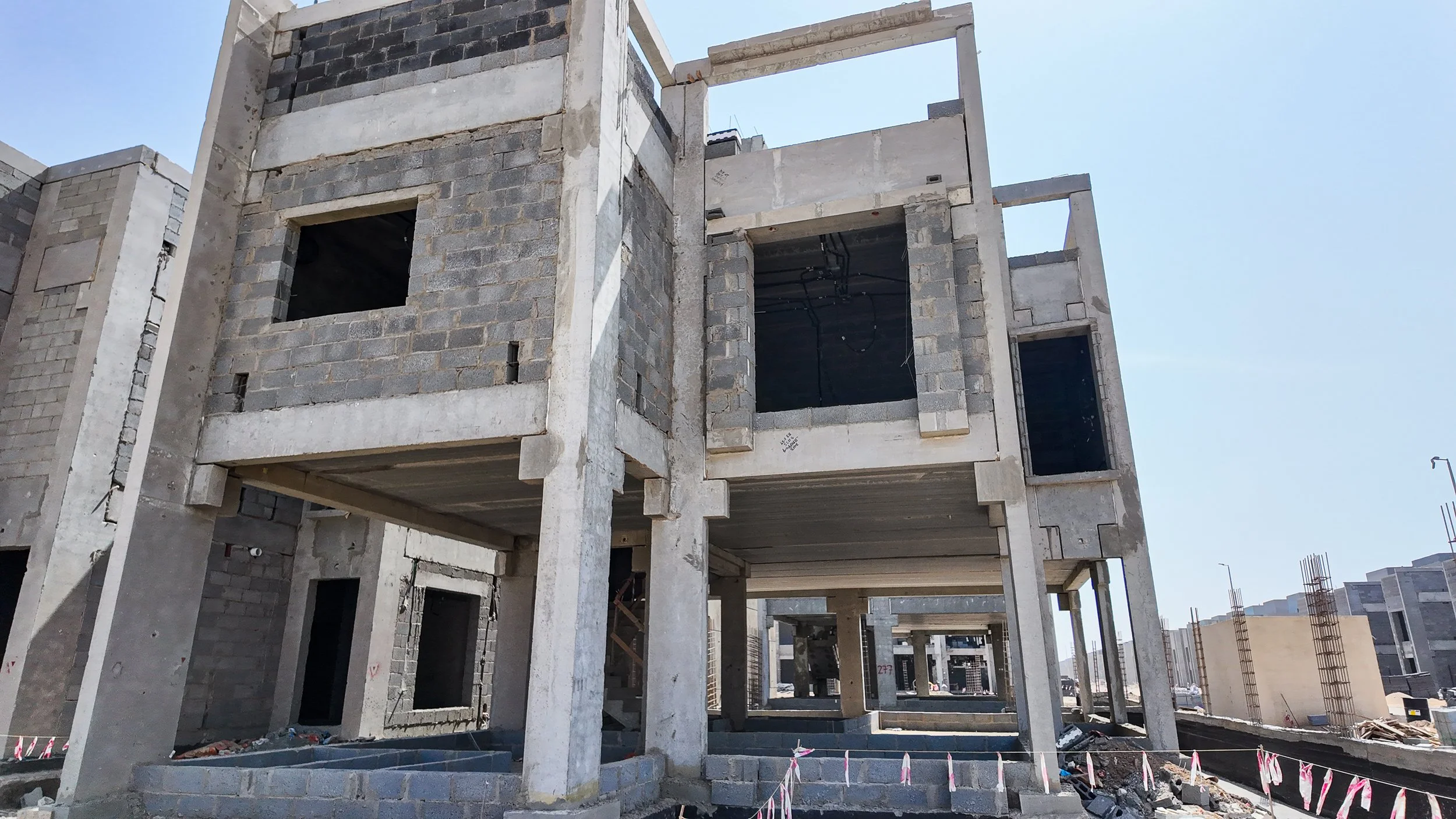

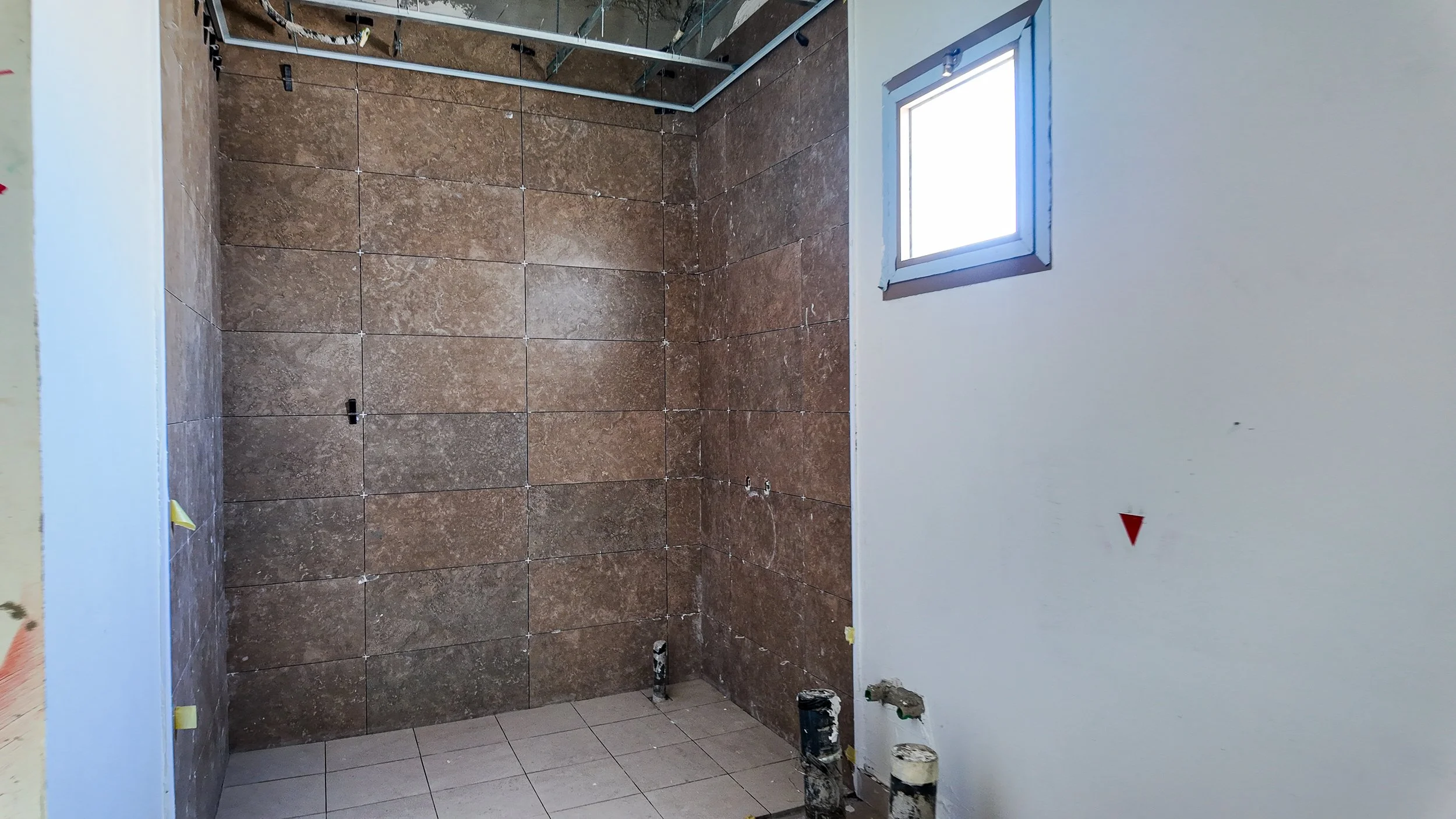

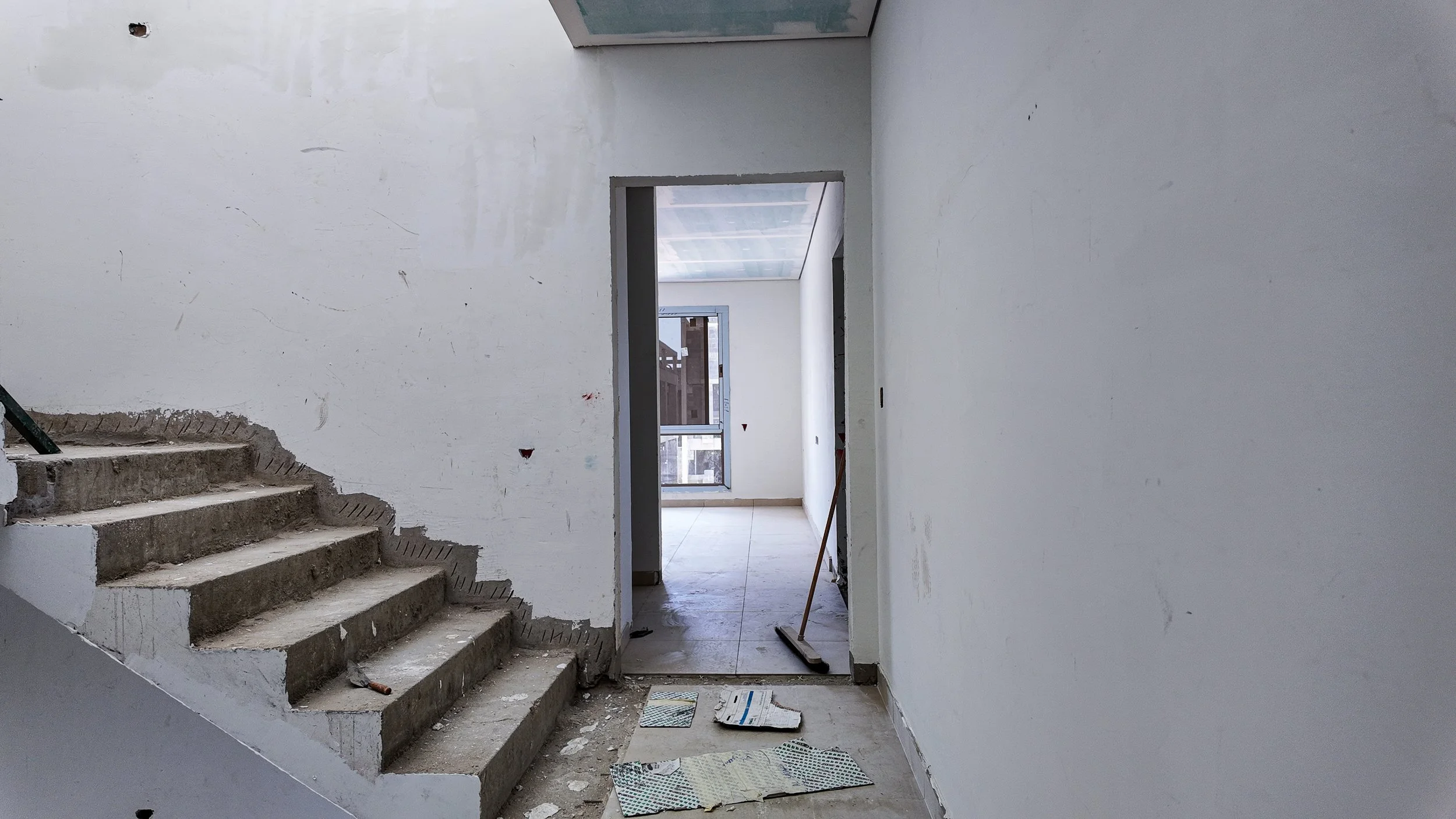

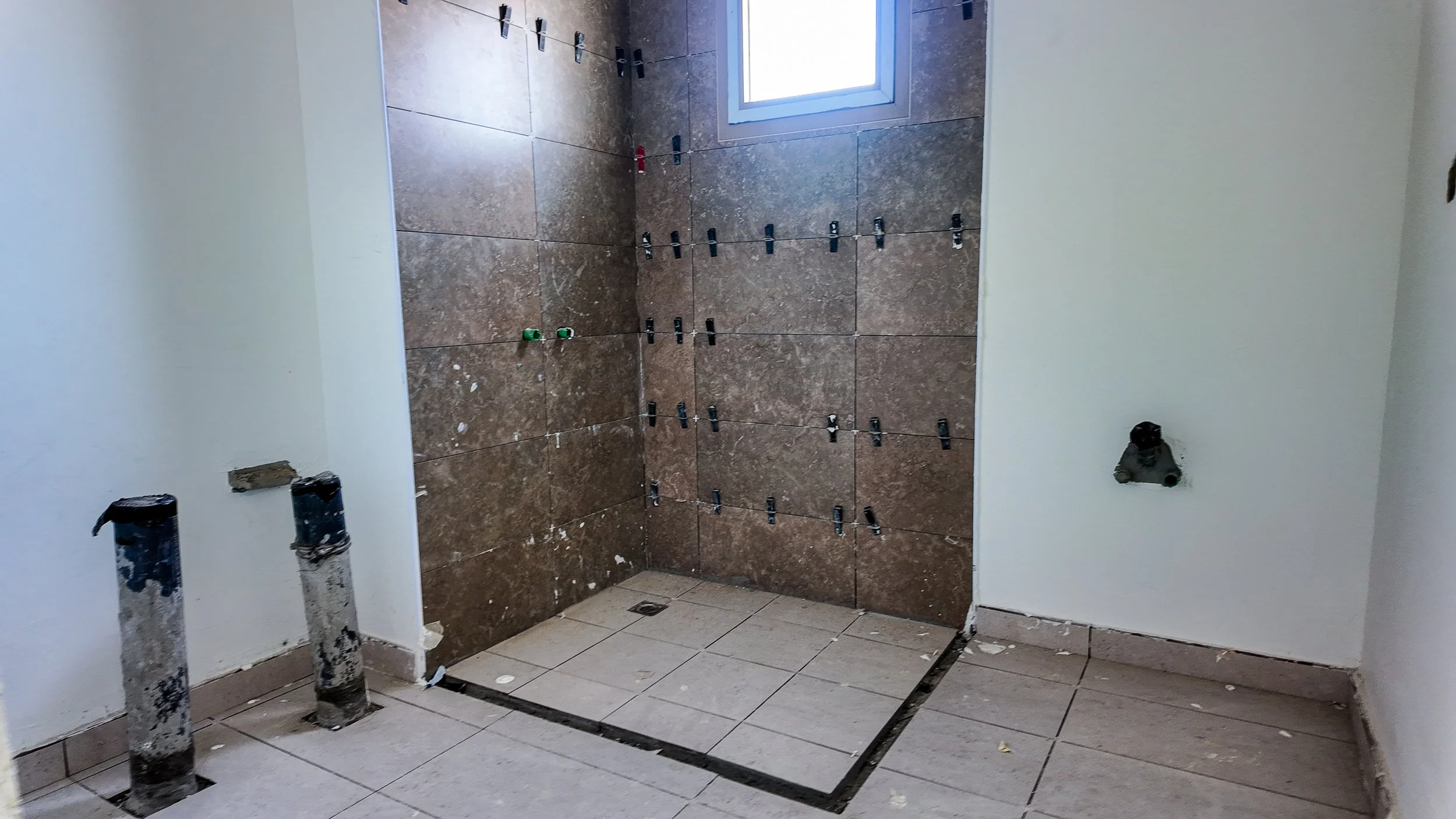

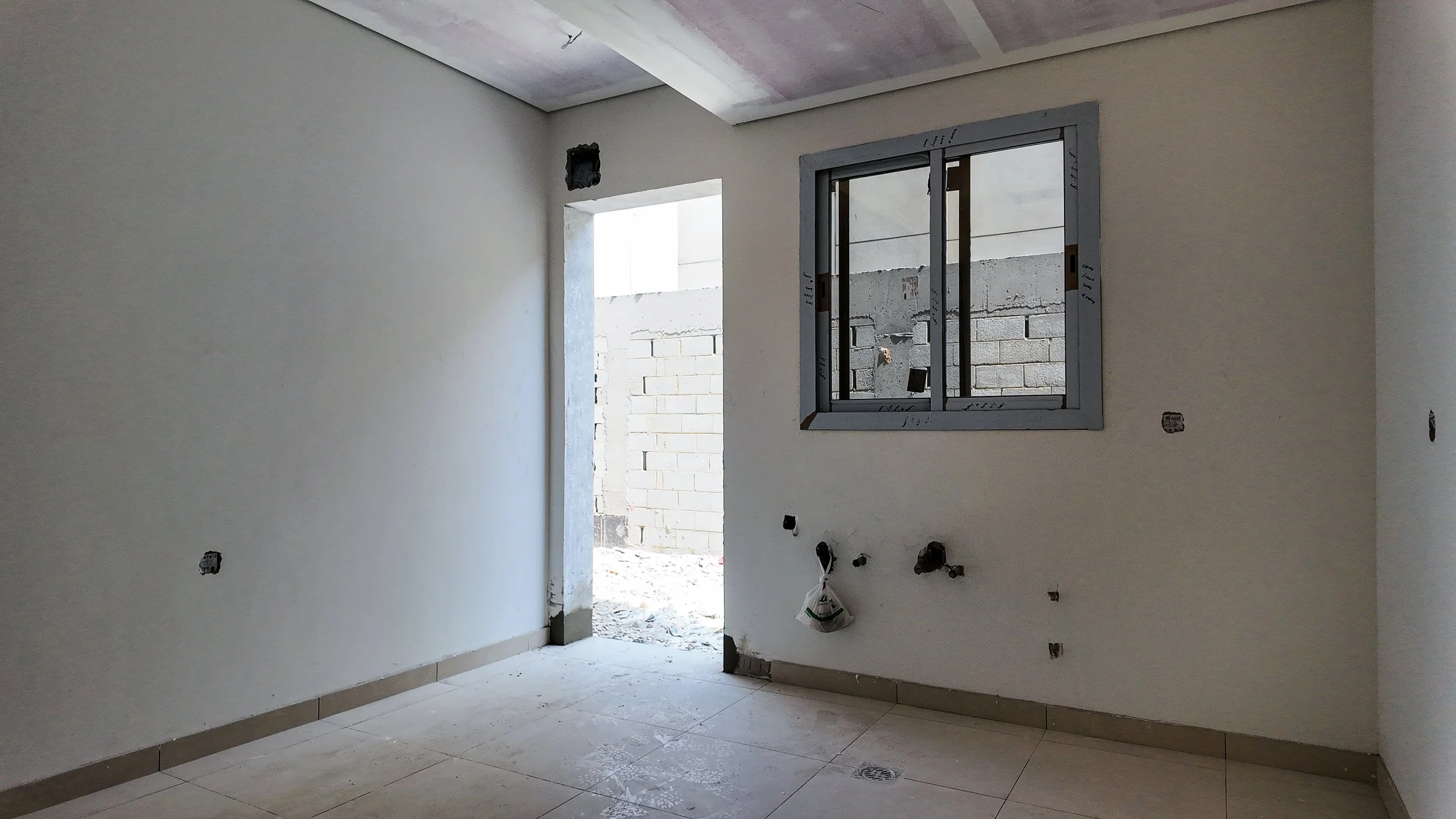

أعمال المباني والتشطيبات95%

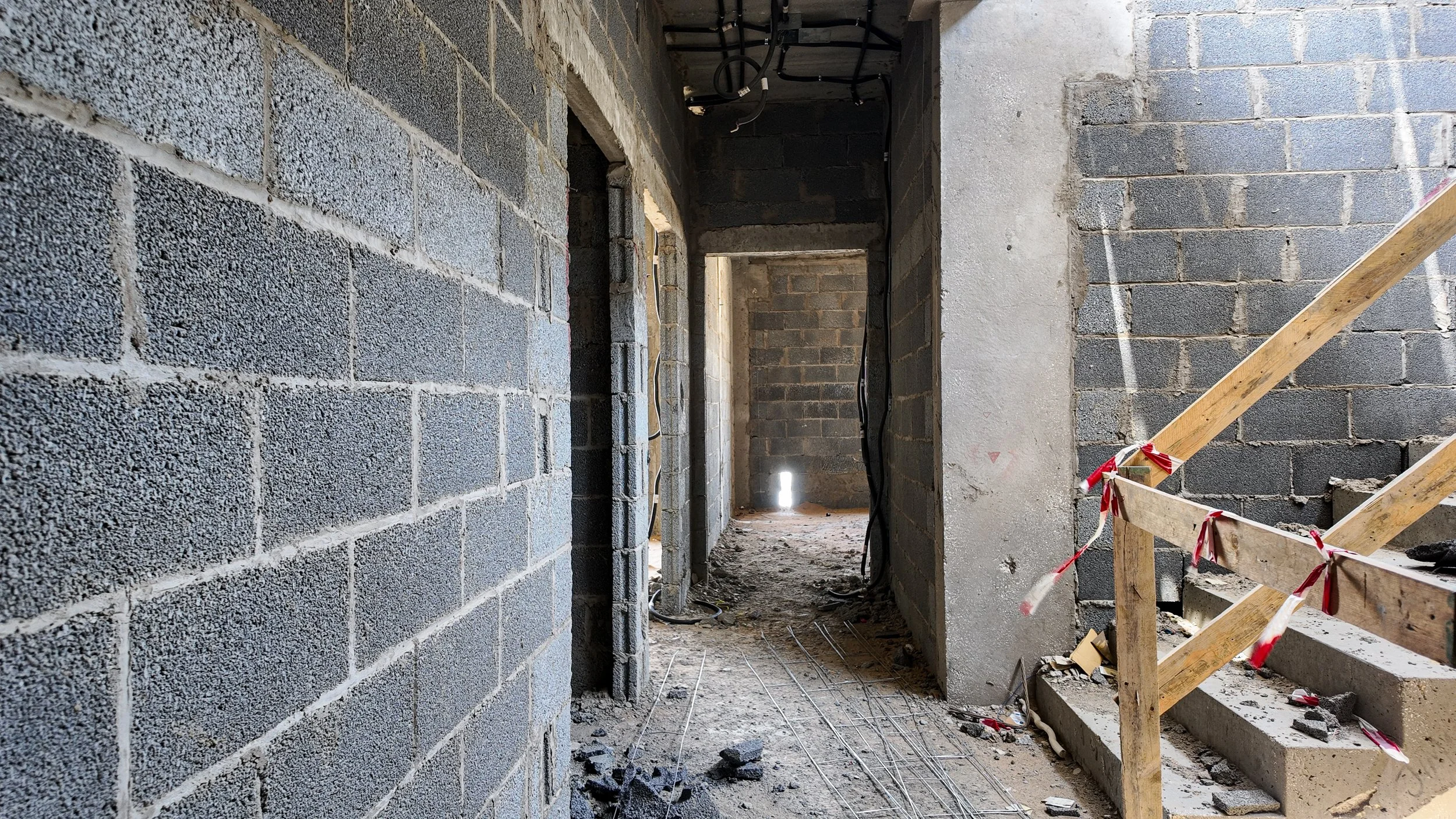

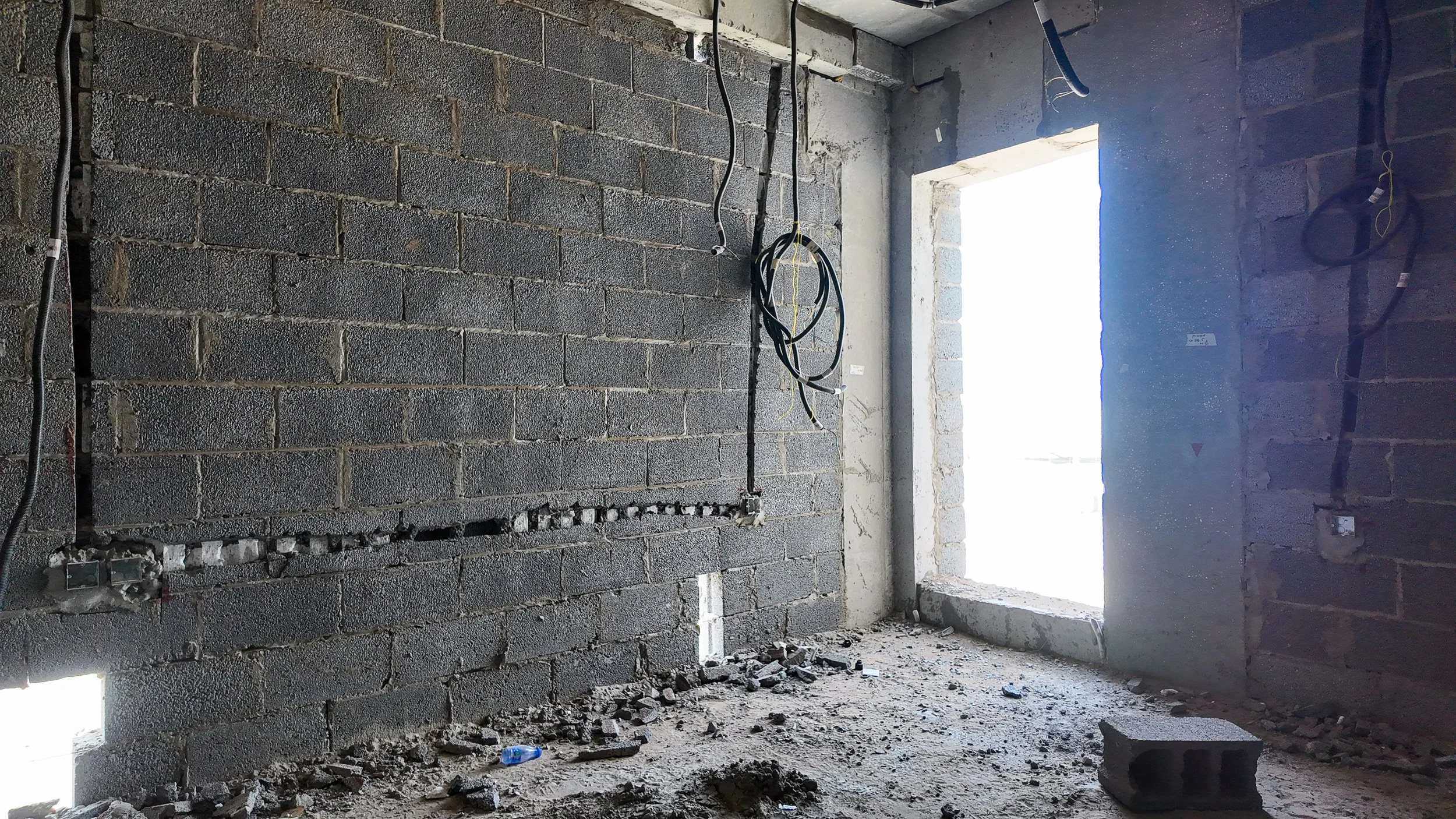

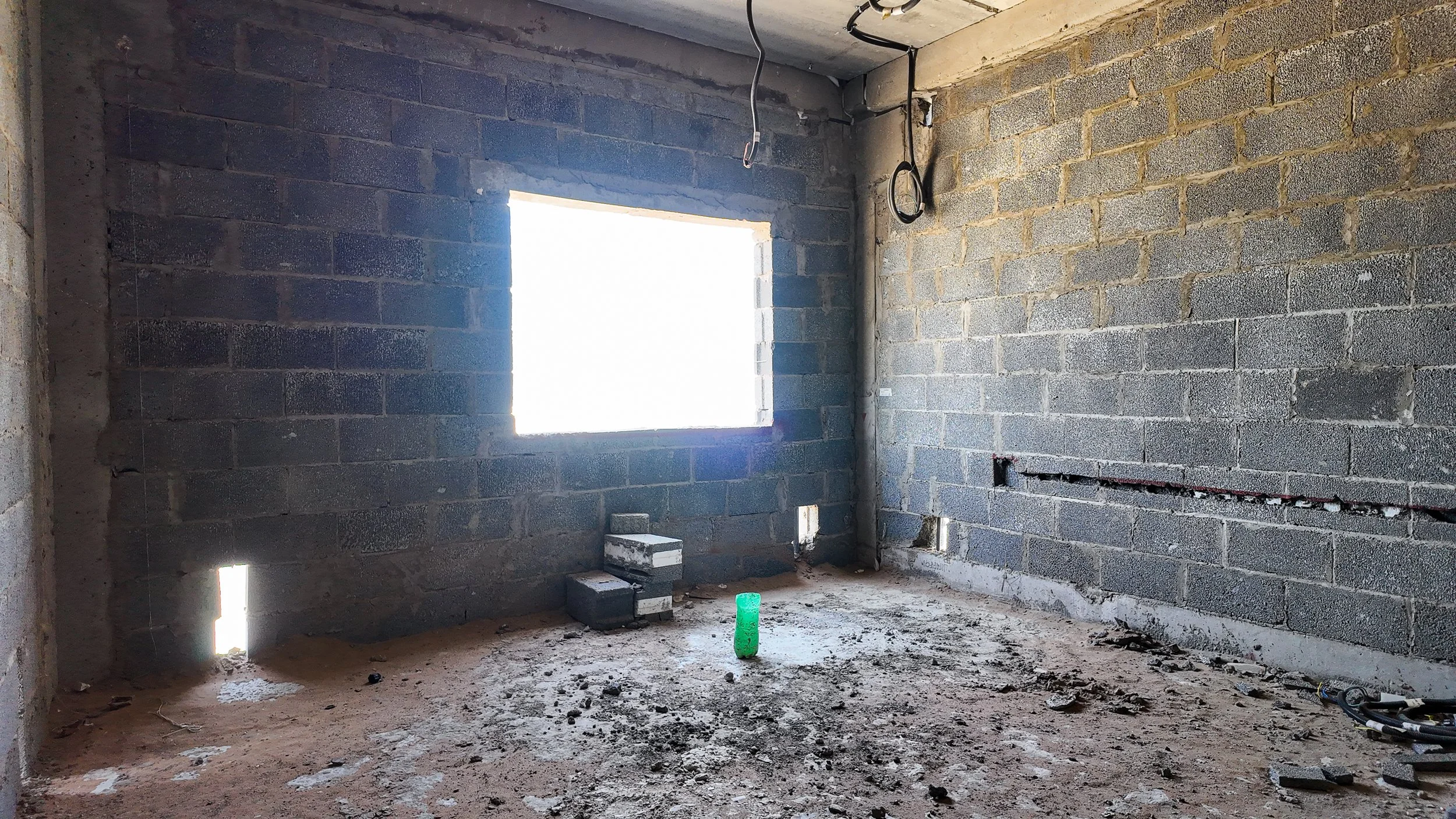

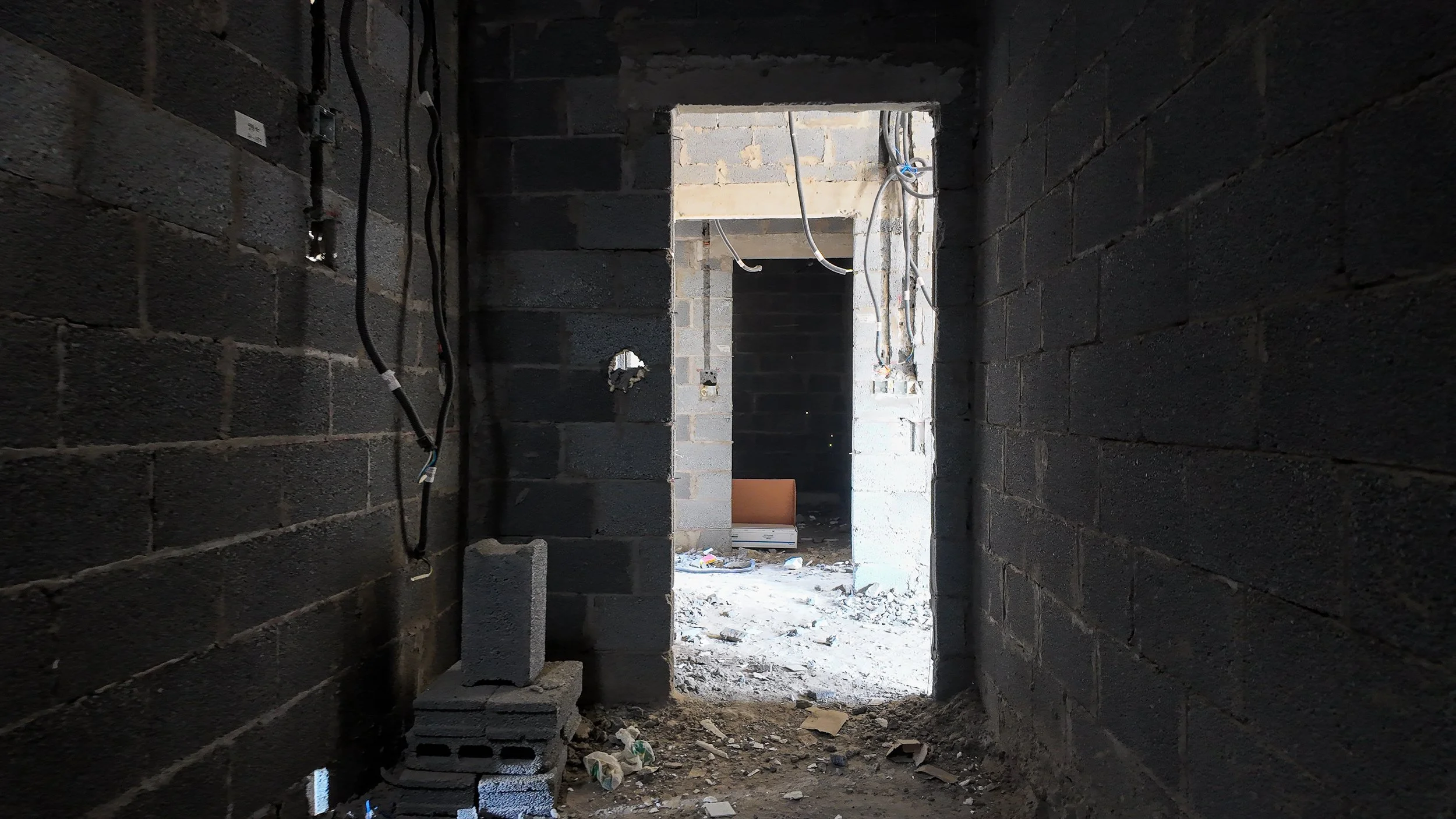

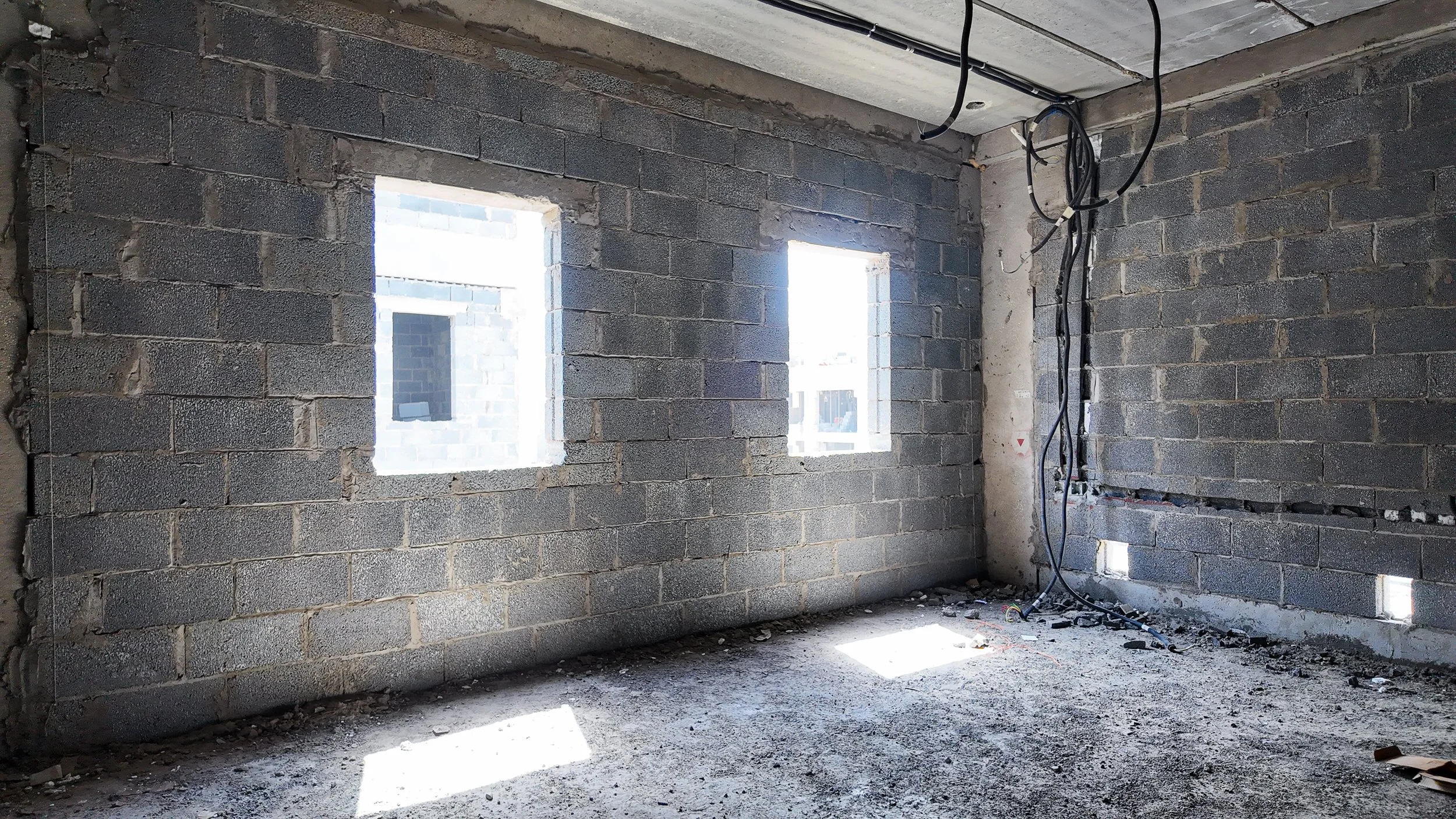

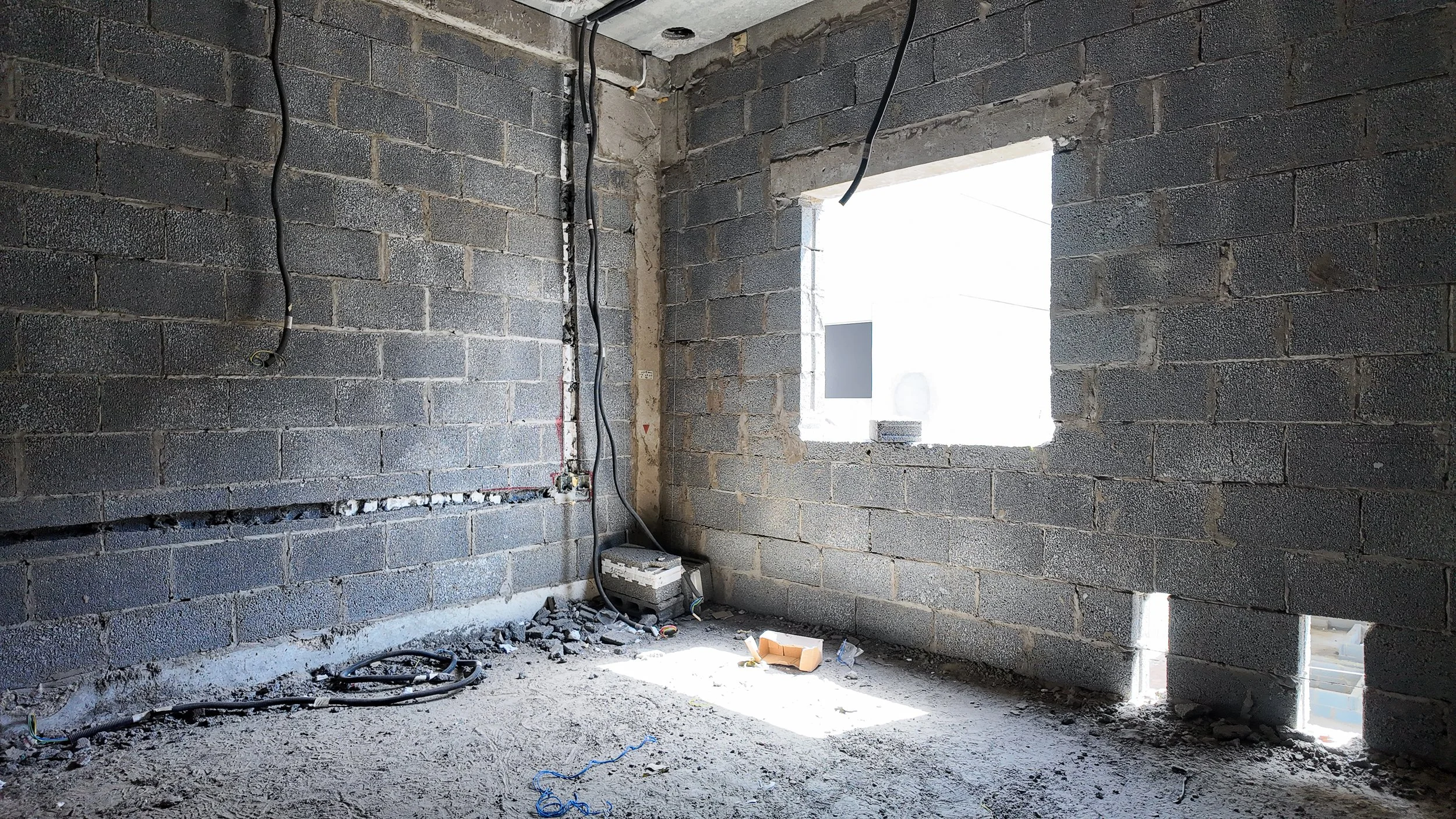

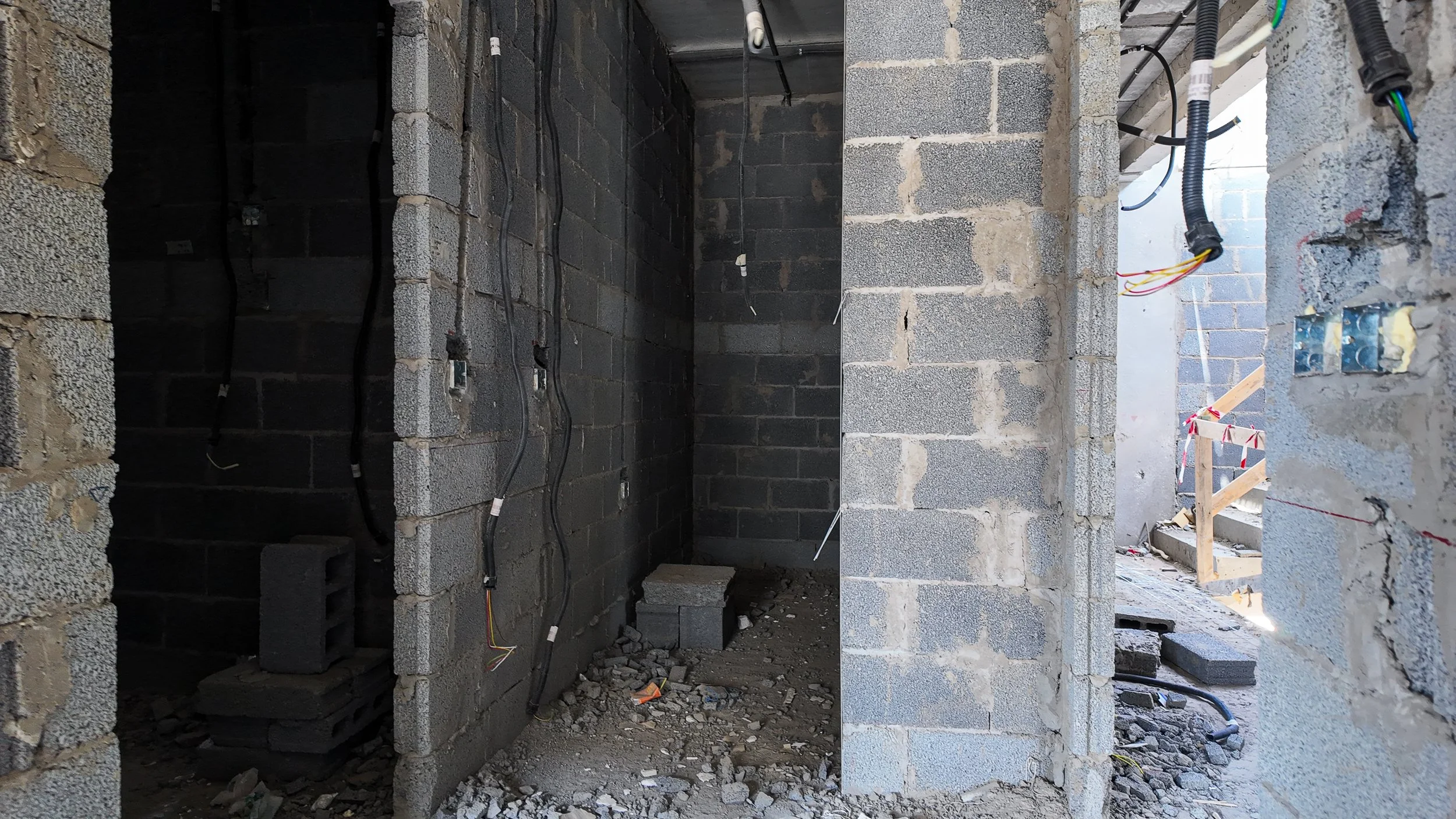

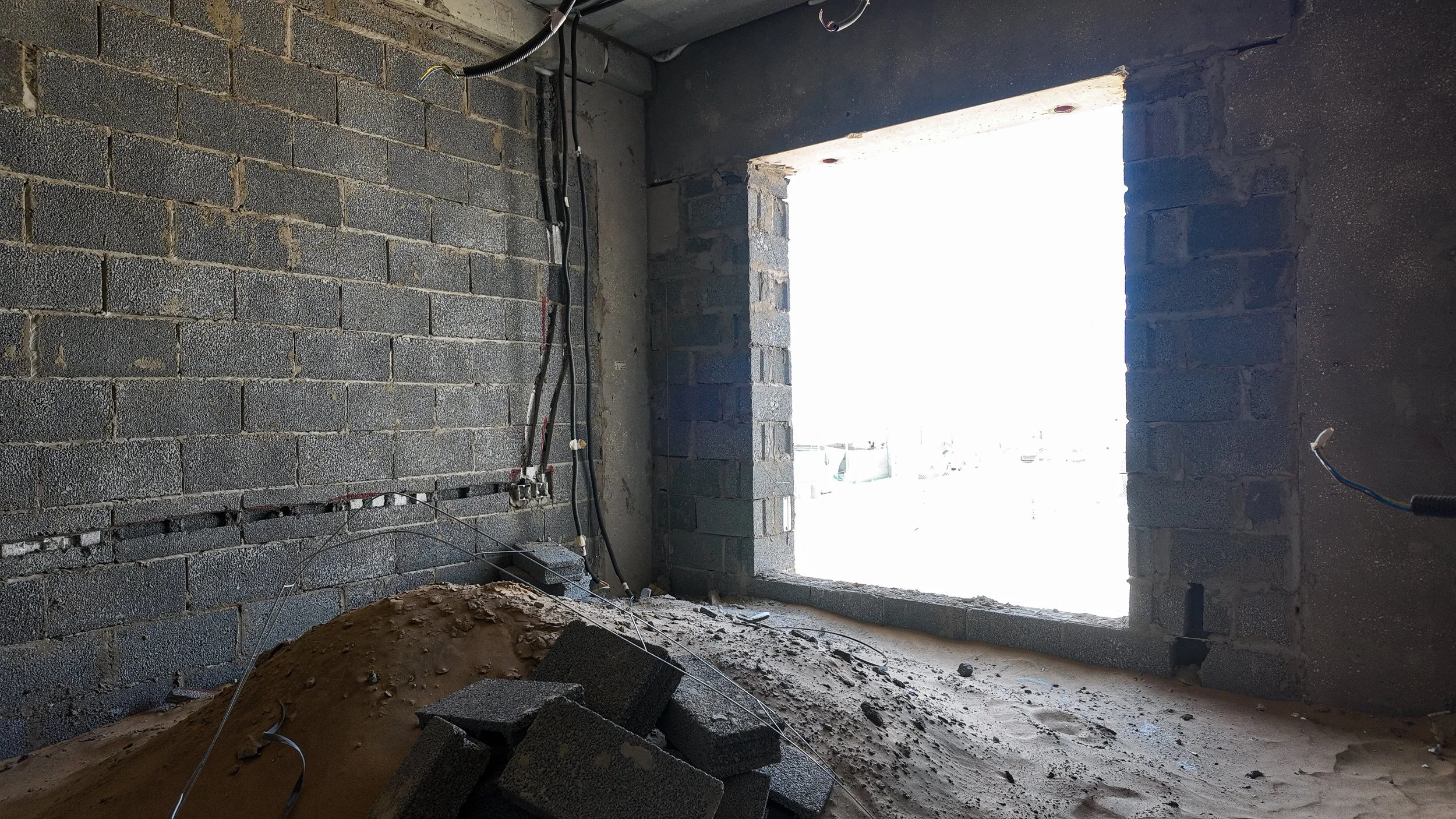

استمرار أعمال بناء القواطع الداخلية بالبلوك الأسمنتي، والبدء في أعمال اللياسة الخارجية لبعض الوحدات، وتمديد التأسيسات الكهربائية والميكانيكية.

أعمال العزل والأسطح100%

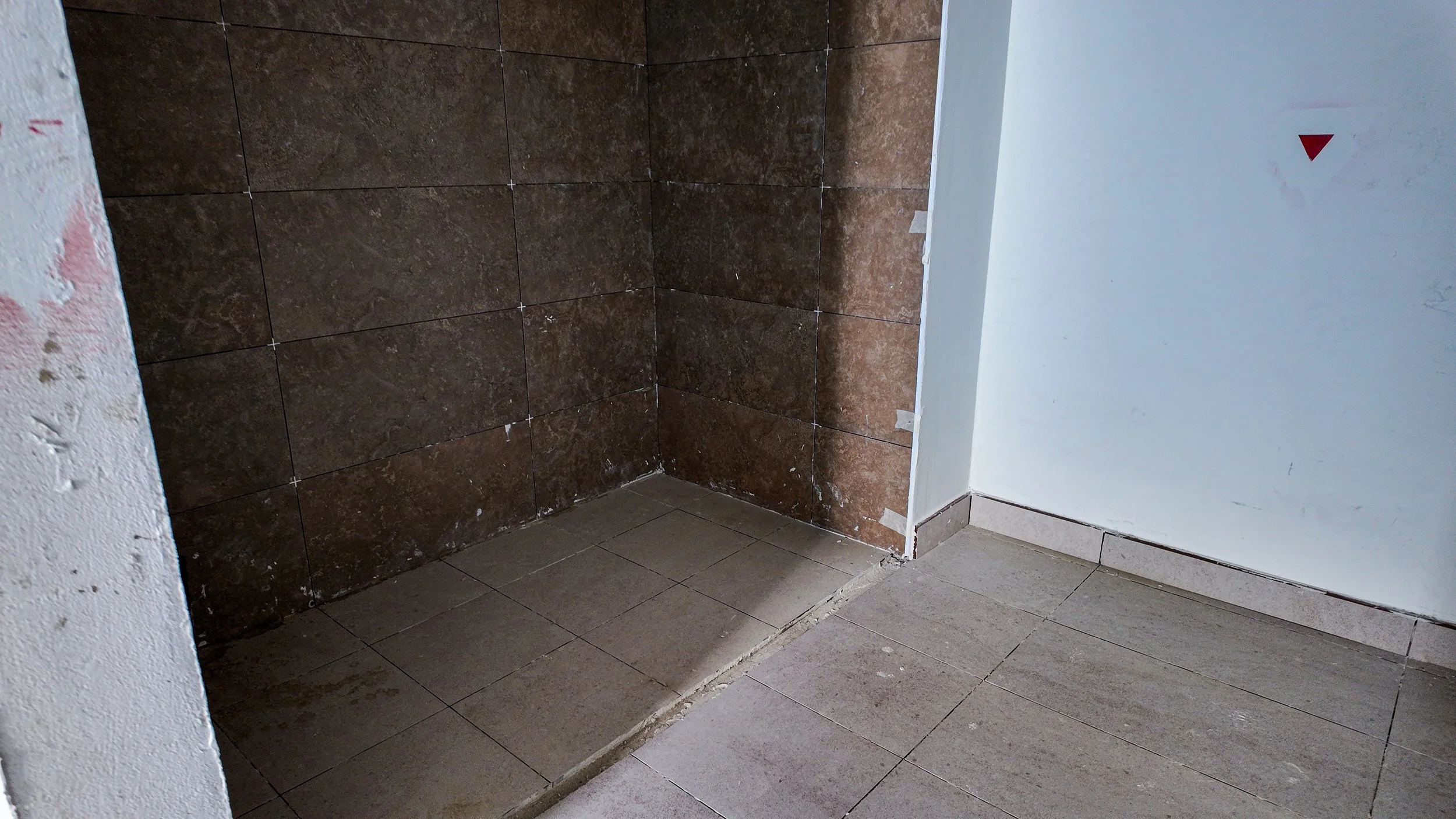

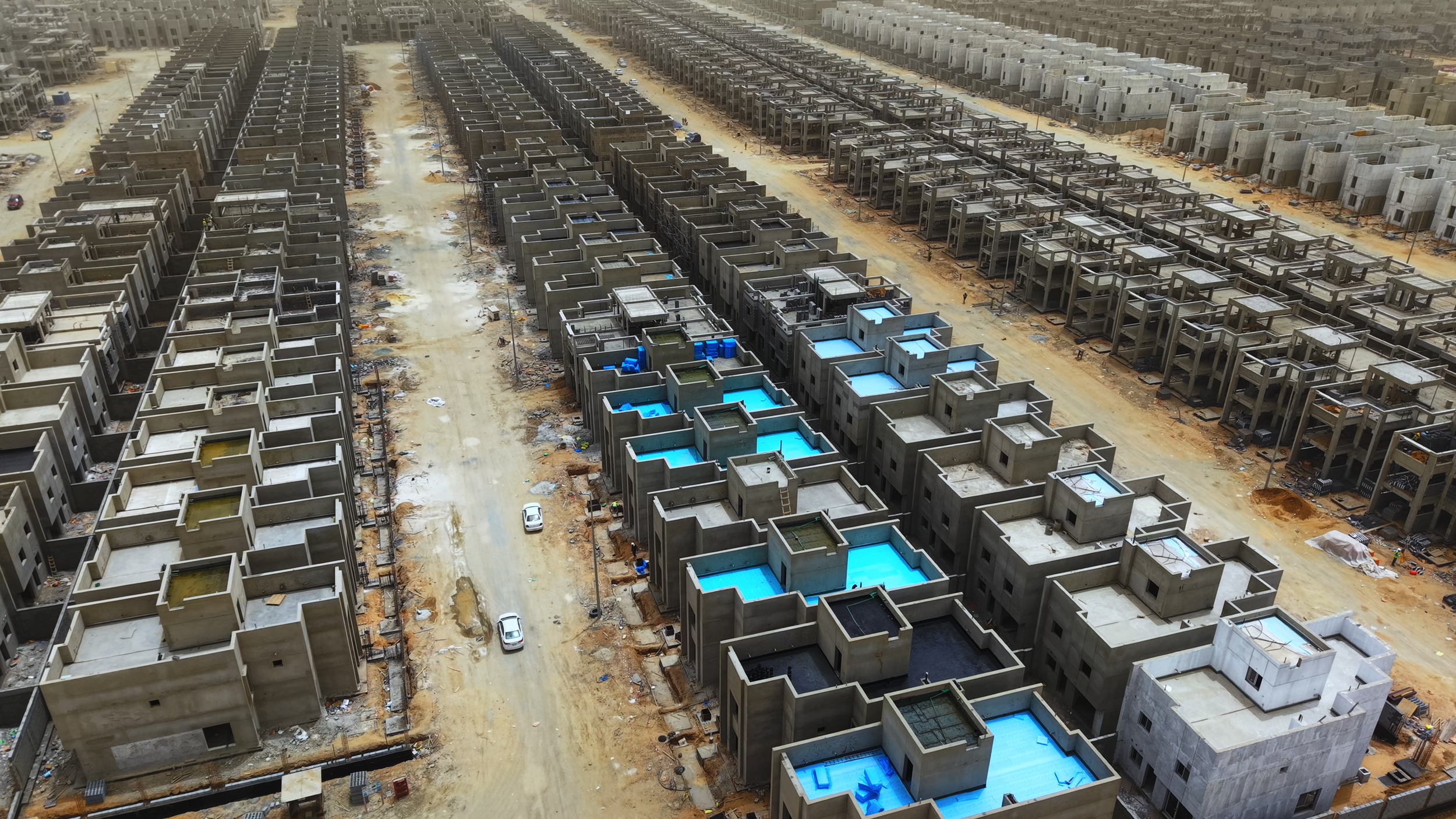

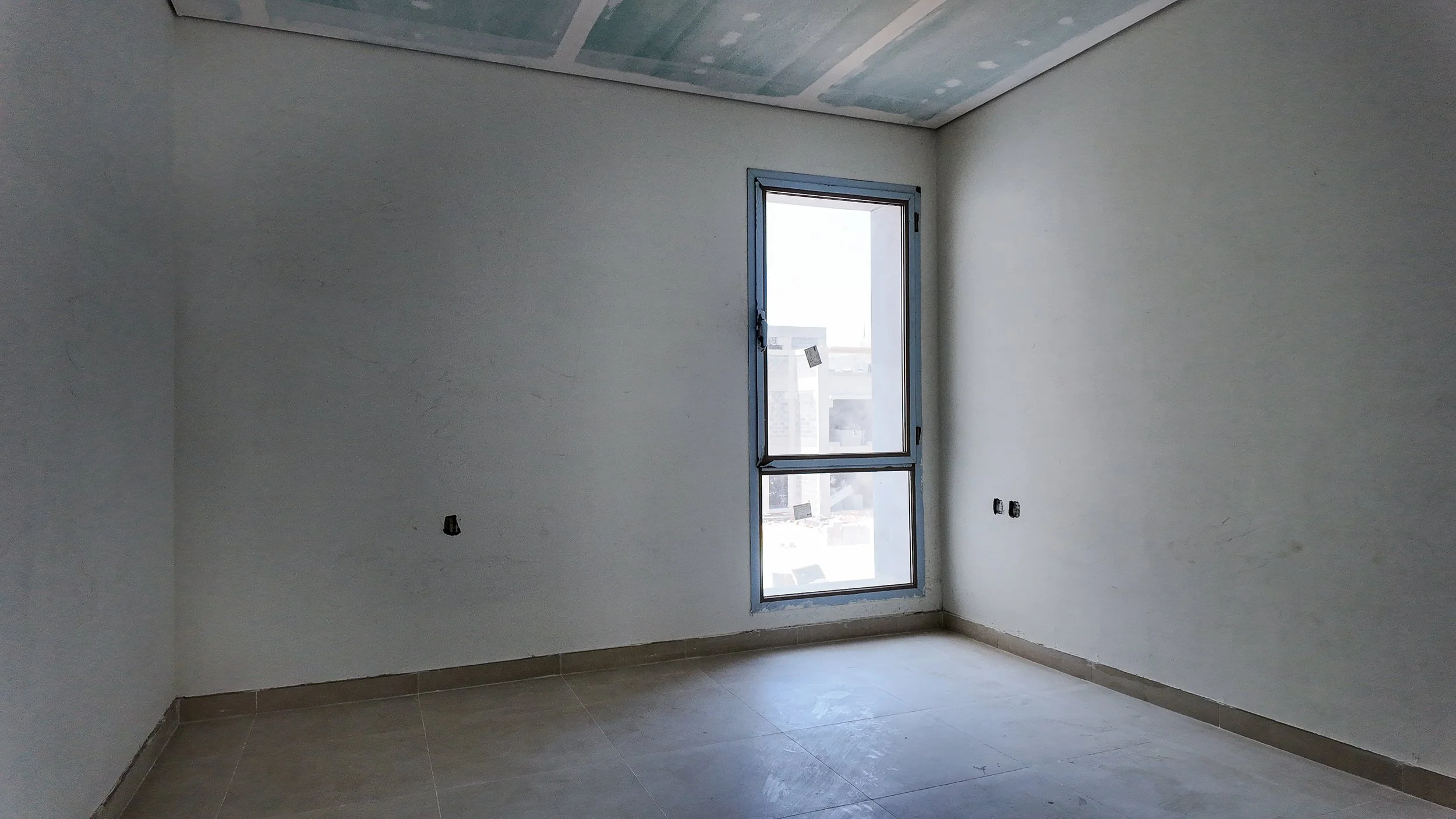

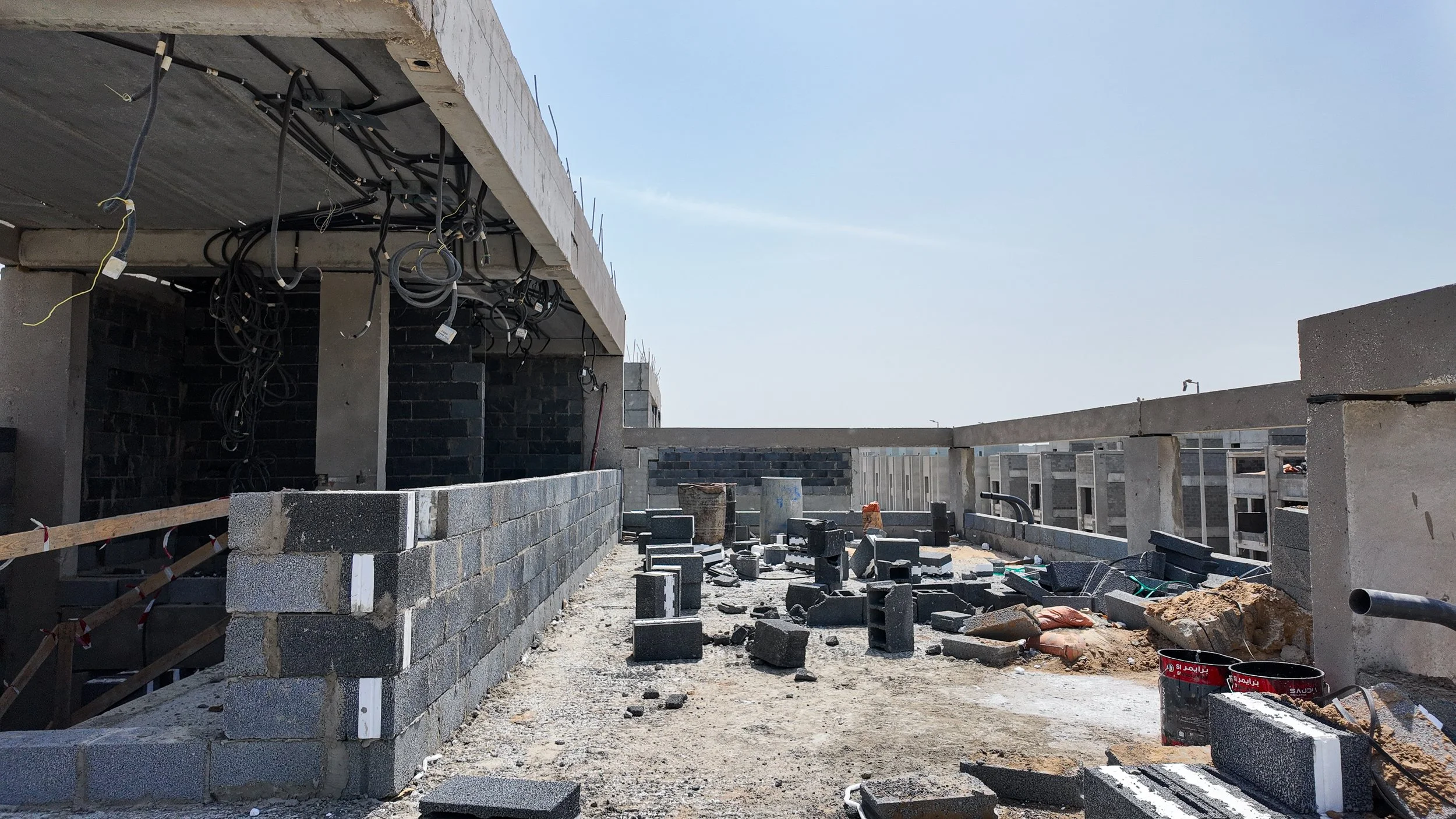

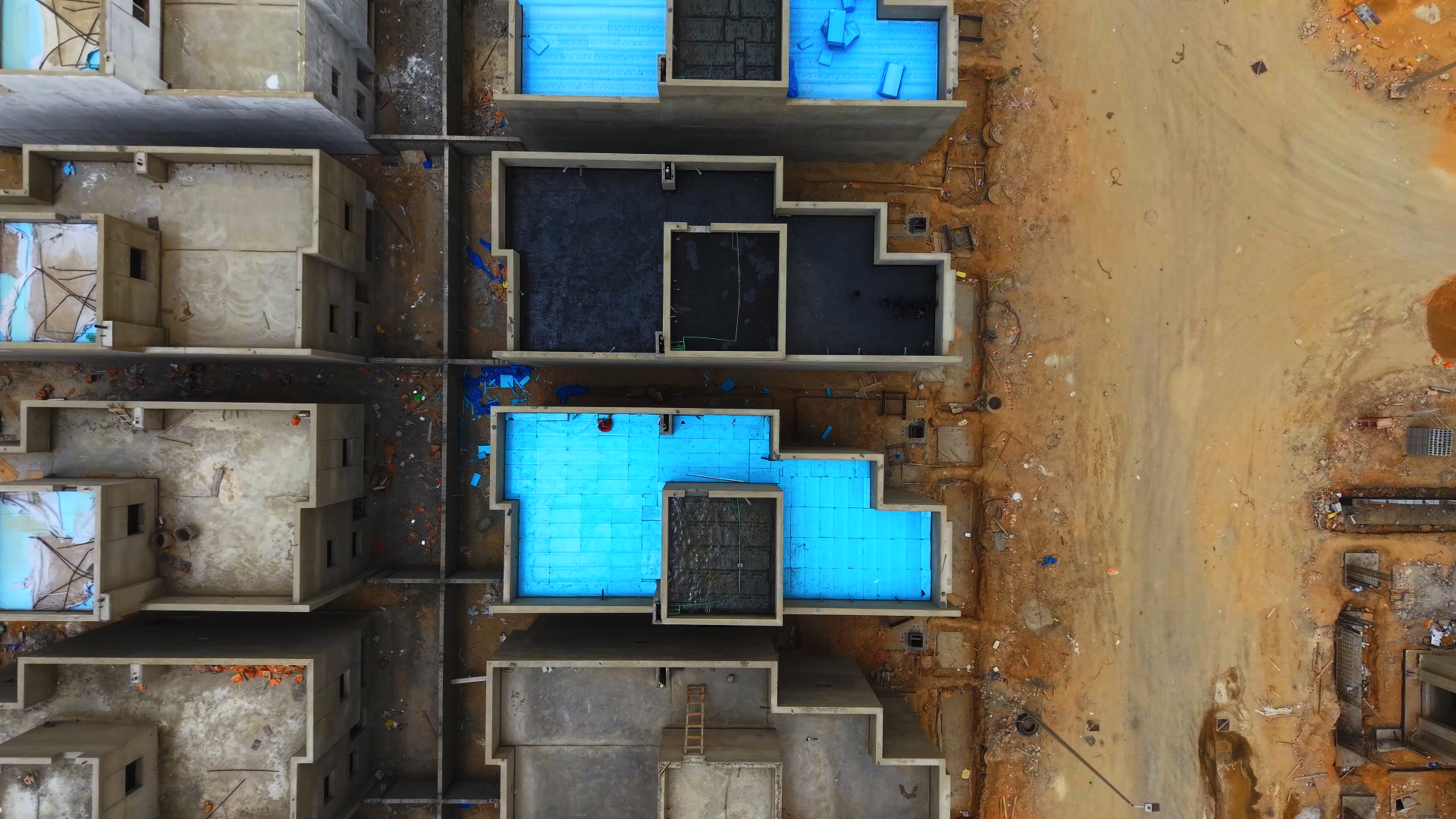

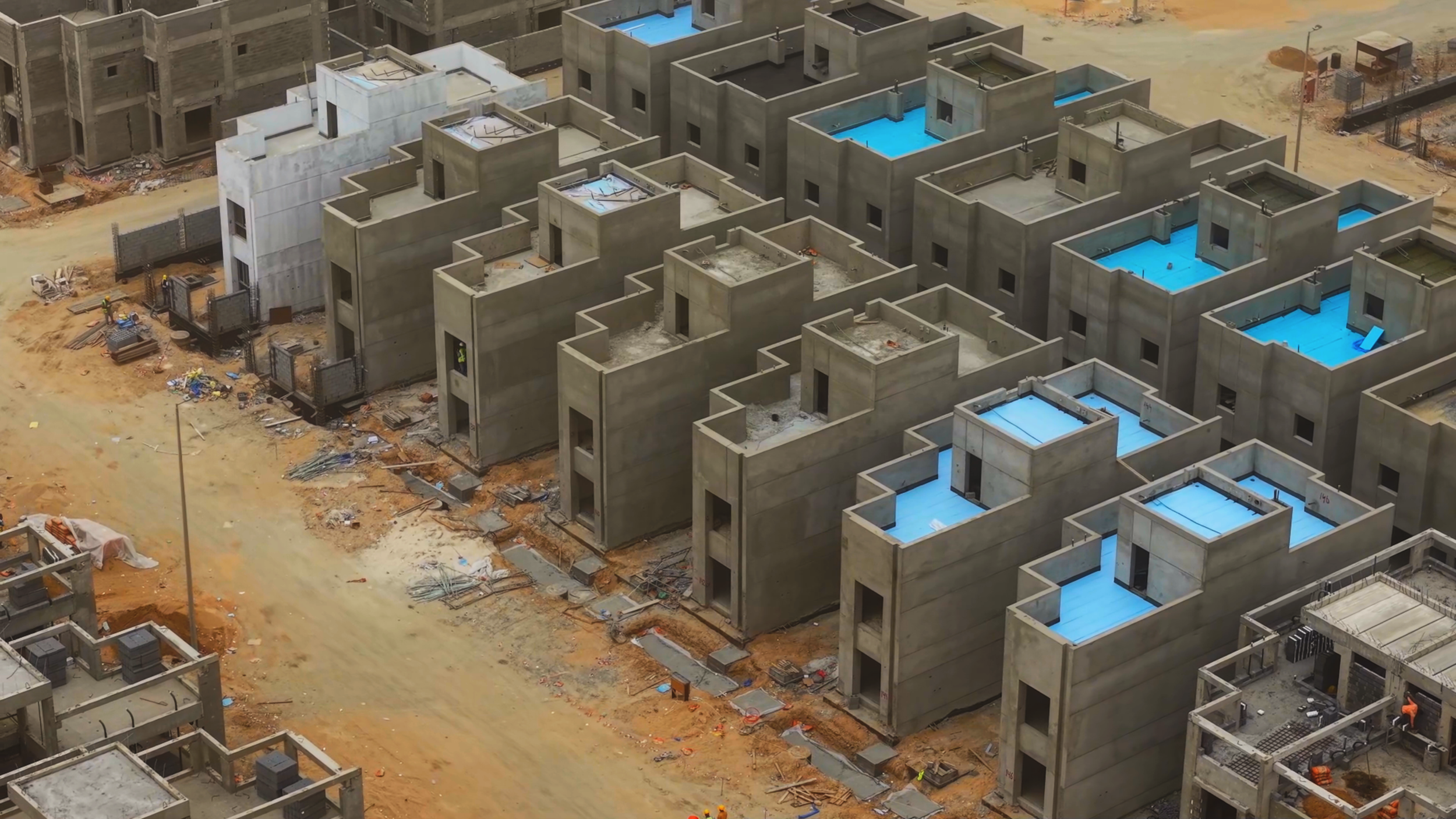

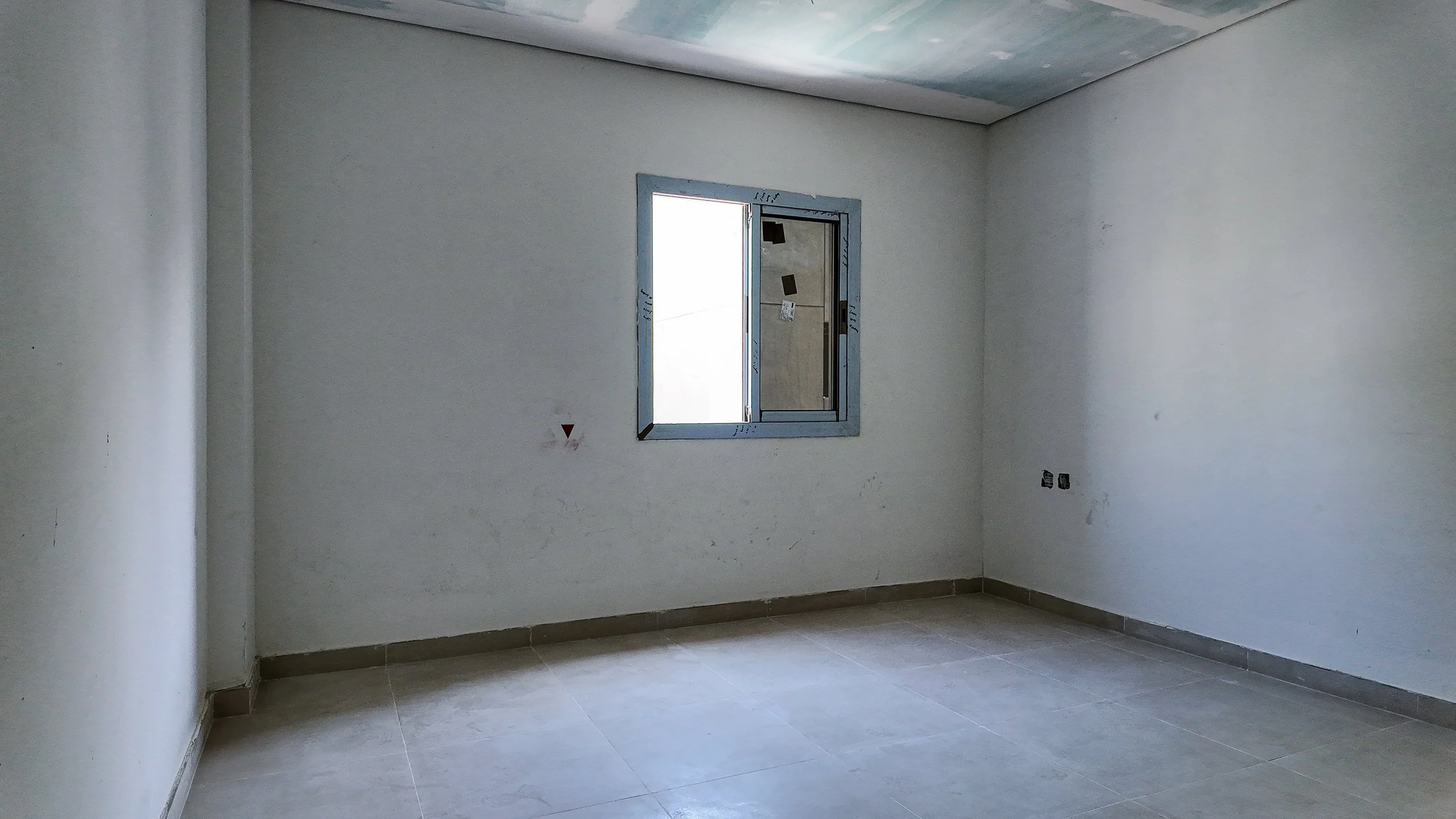

تنفيذ أعمال العزل المائي (اللفائف) والحراري (الفوم الأزرق) لأسطح الفلل السكنية لضمان الحماية من التسربات.

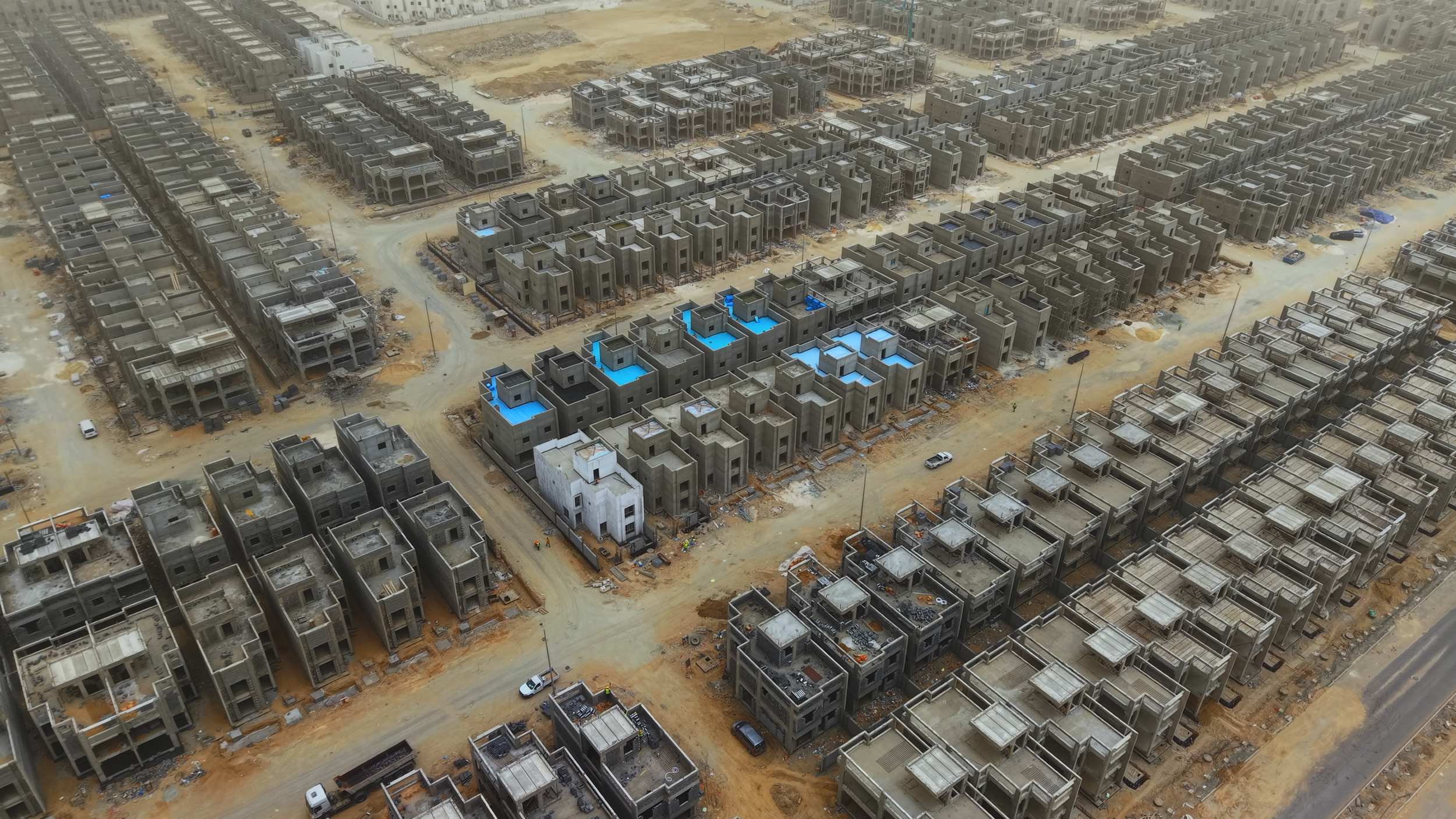

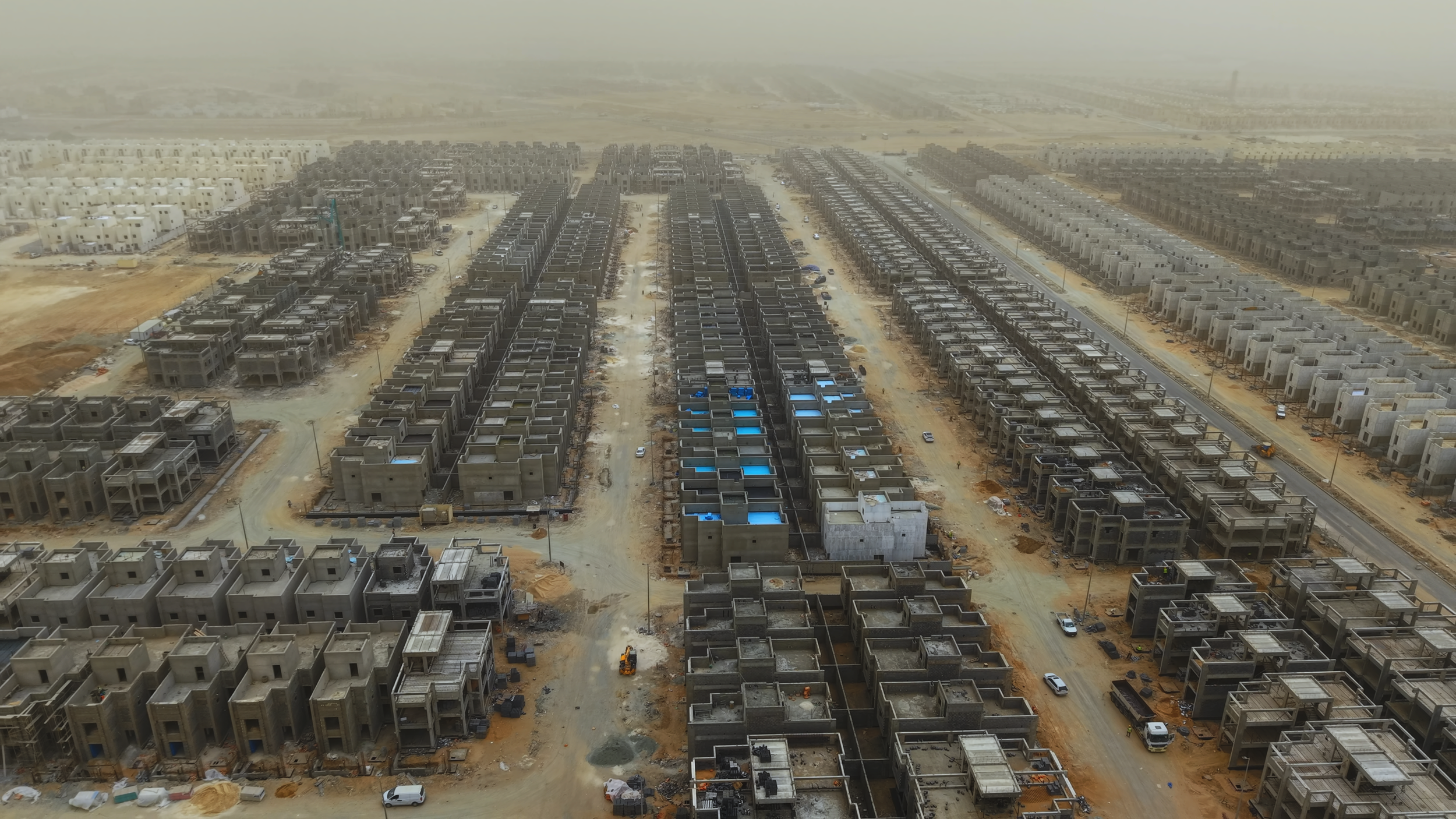

الموقع العام والأسوار90%

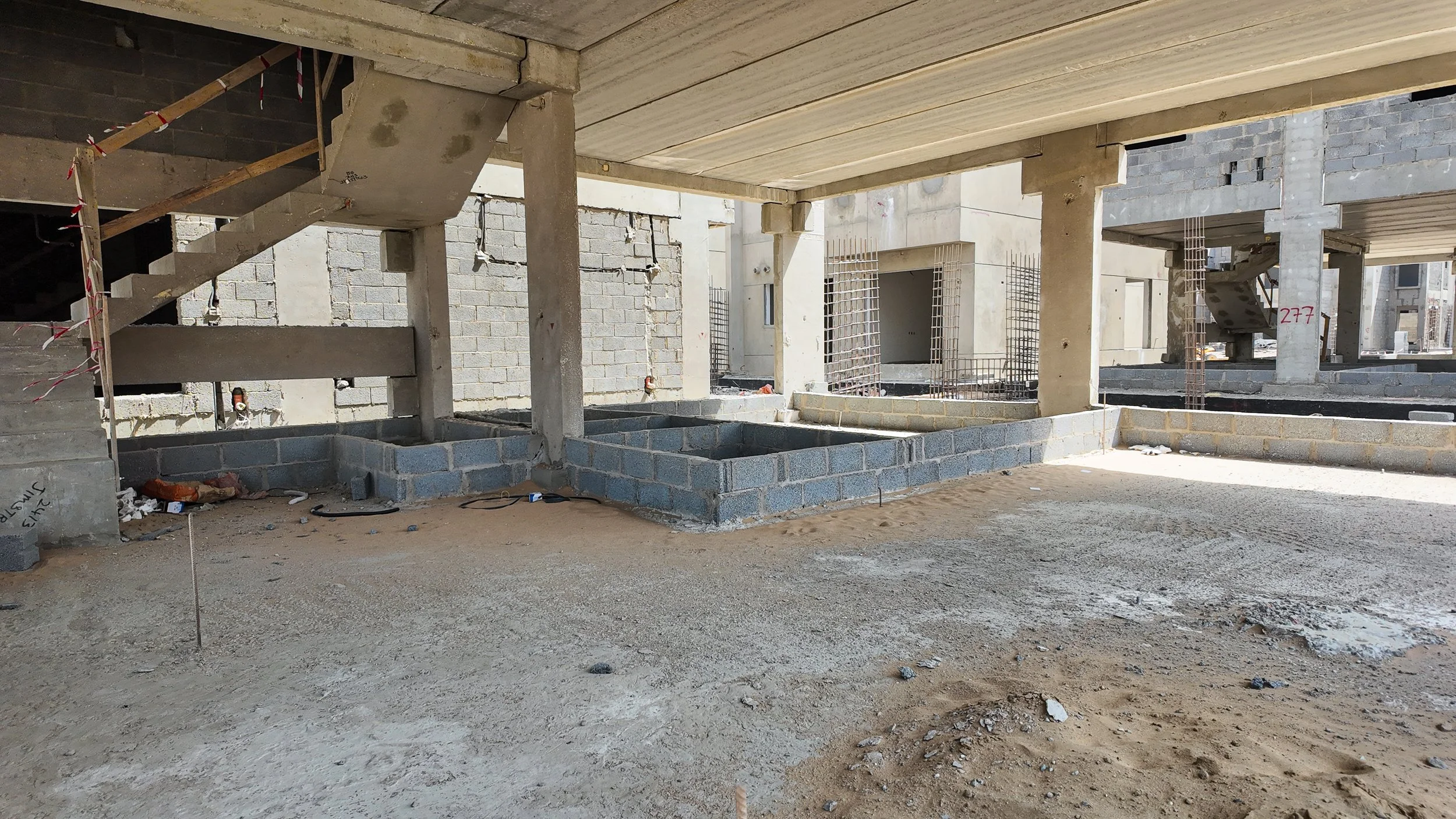

البدء في أعمال حفر وصب القواعد الخرسانية وبناء البلوك لأسوار الوحدات والأحواش الخارجية.

قراءة الإنجاز

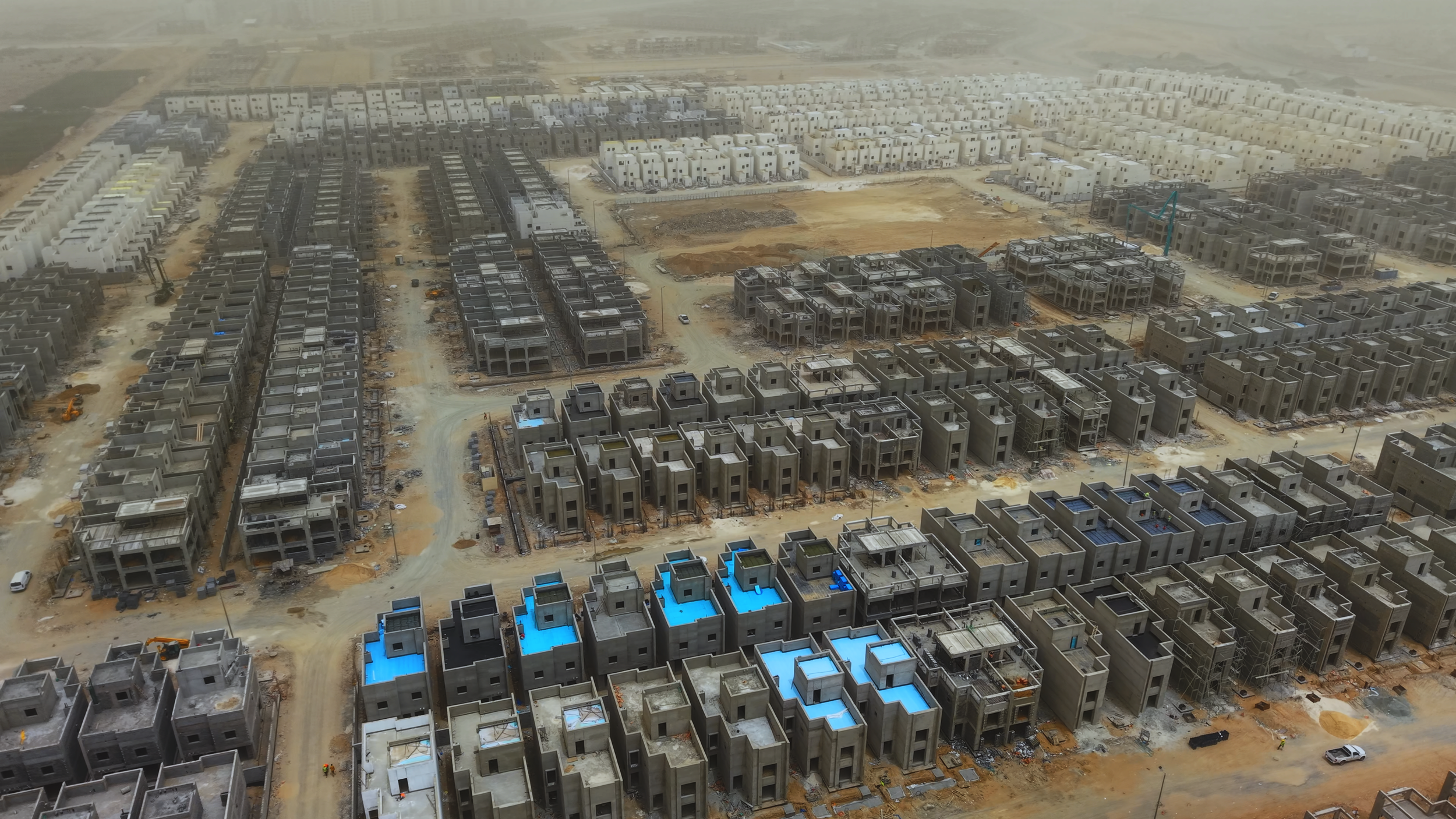

تتطابق الصور مع نسب الإنجاز المذكورة، حيث يظهر اكتمال الهيكل الإنشائي بوضوح. الزيادة الطفيفة في أعمال التشطيب (1%) تنعكس في انتشار أعمال العزل وتمديدات الخدمات داخل الوحدات. ظهور نسبة 9% للأسوار والأحواش مدعوم بصرياً ببدء أعمال البناء المحيطة بالوحدات.

مقارنة بالزيارة السابقة

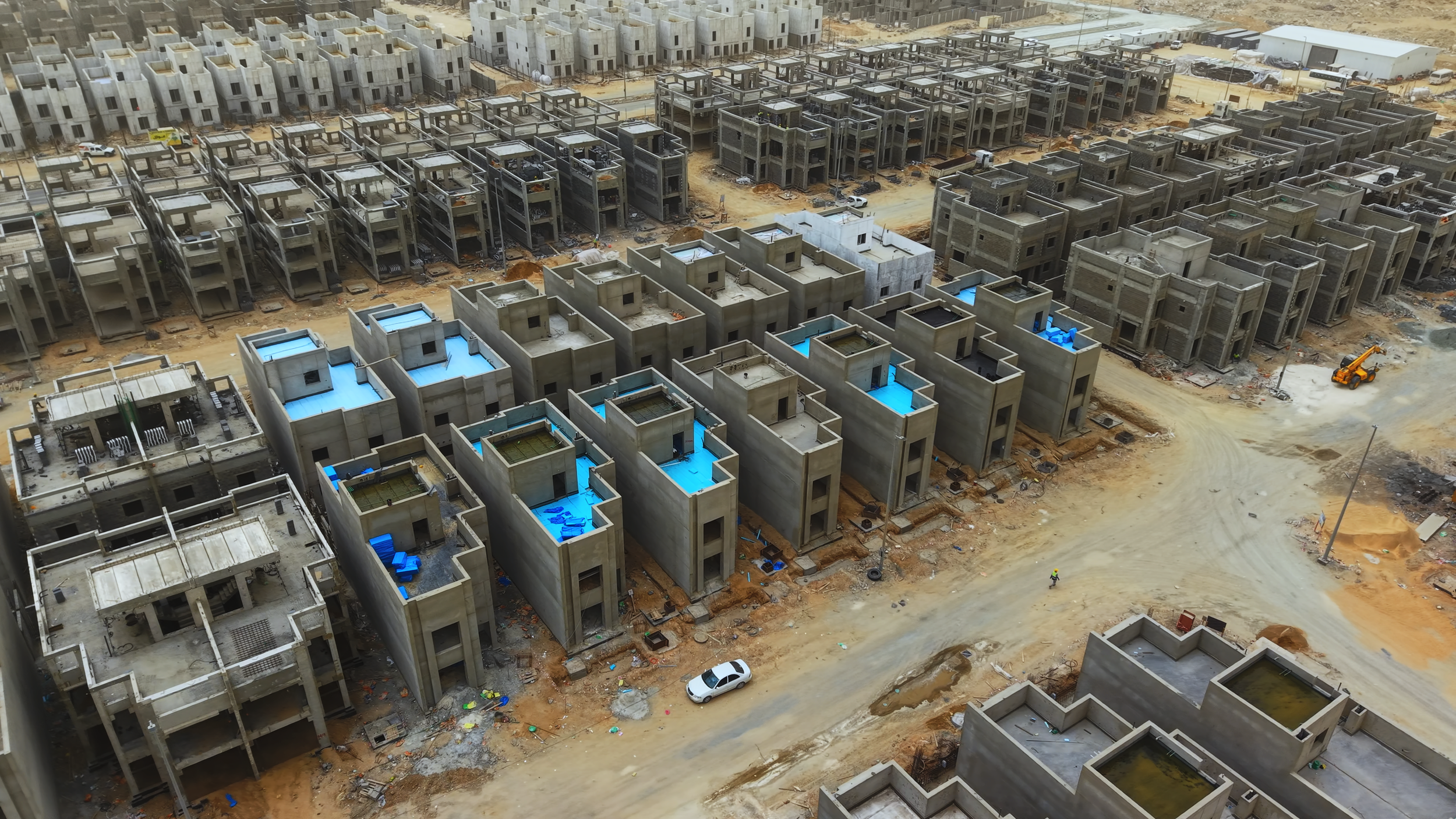

بالمقارنة مع الزيارة السابقة، يلاحظ توسع كبير في نطاق أعمال عزل الأسطح (الفوم الأزرق) وزيادة في عدد الوحدات التي بدأت فيها أعمال المباني الداخلية والأسوار الخارجية، مما يعزز الانتقال من مرحلة الهيكل إلى مرحلة التشطيبات.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الخارجية، البدء في تركيب النوافذ والأبواب، ومتابعة أعمال رصف الطرق الداخلية للموقع العام.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▼ -28%
أعمال التشطيب▲ +1%
0%
الأسوار والأحواشجديد
0%
الهيكل الإنشائي
0%
الأساسات-84%
