التقرير الهندسي
التغيّرات المرصودة

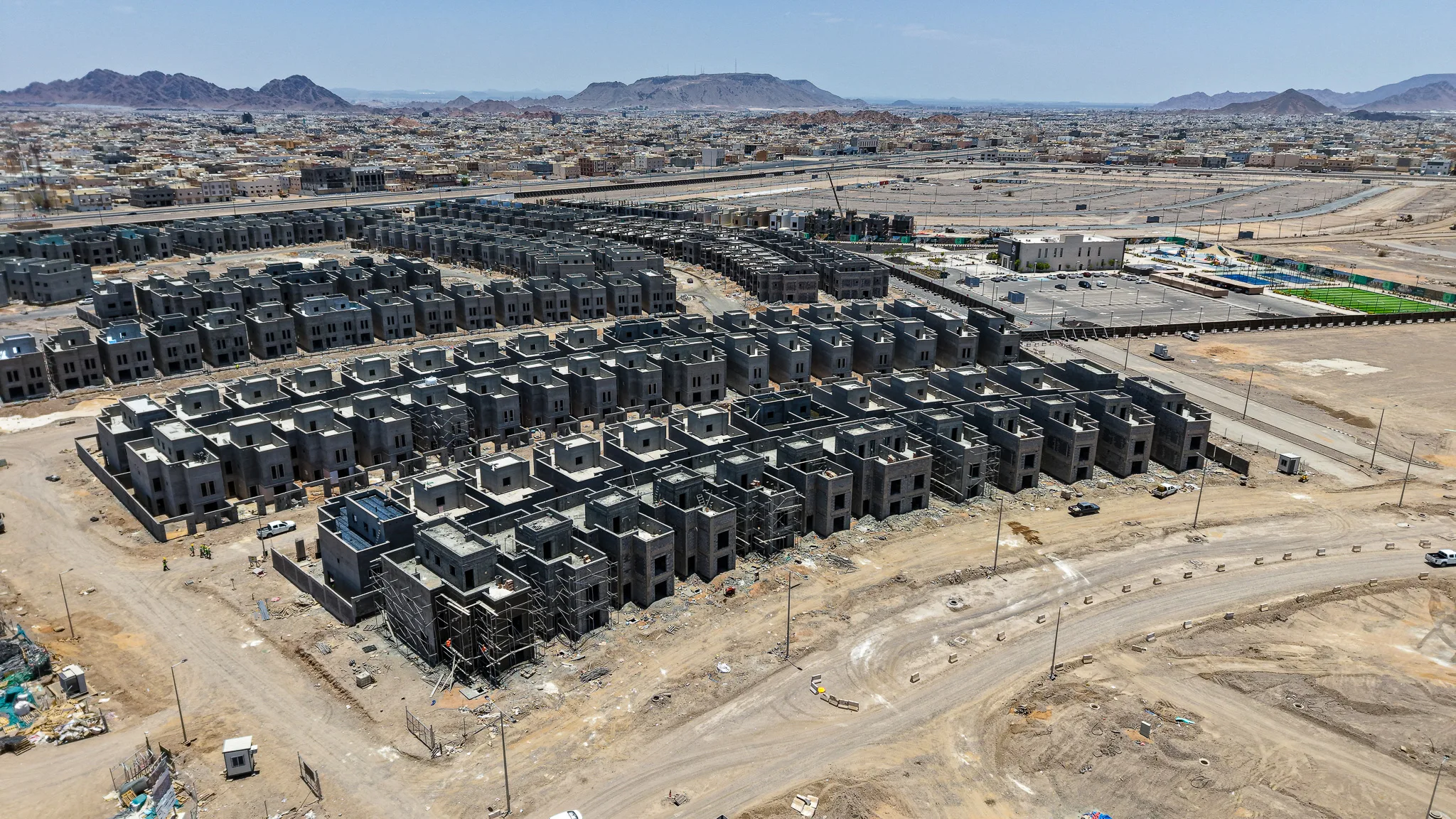

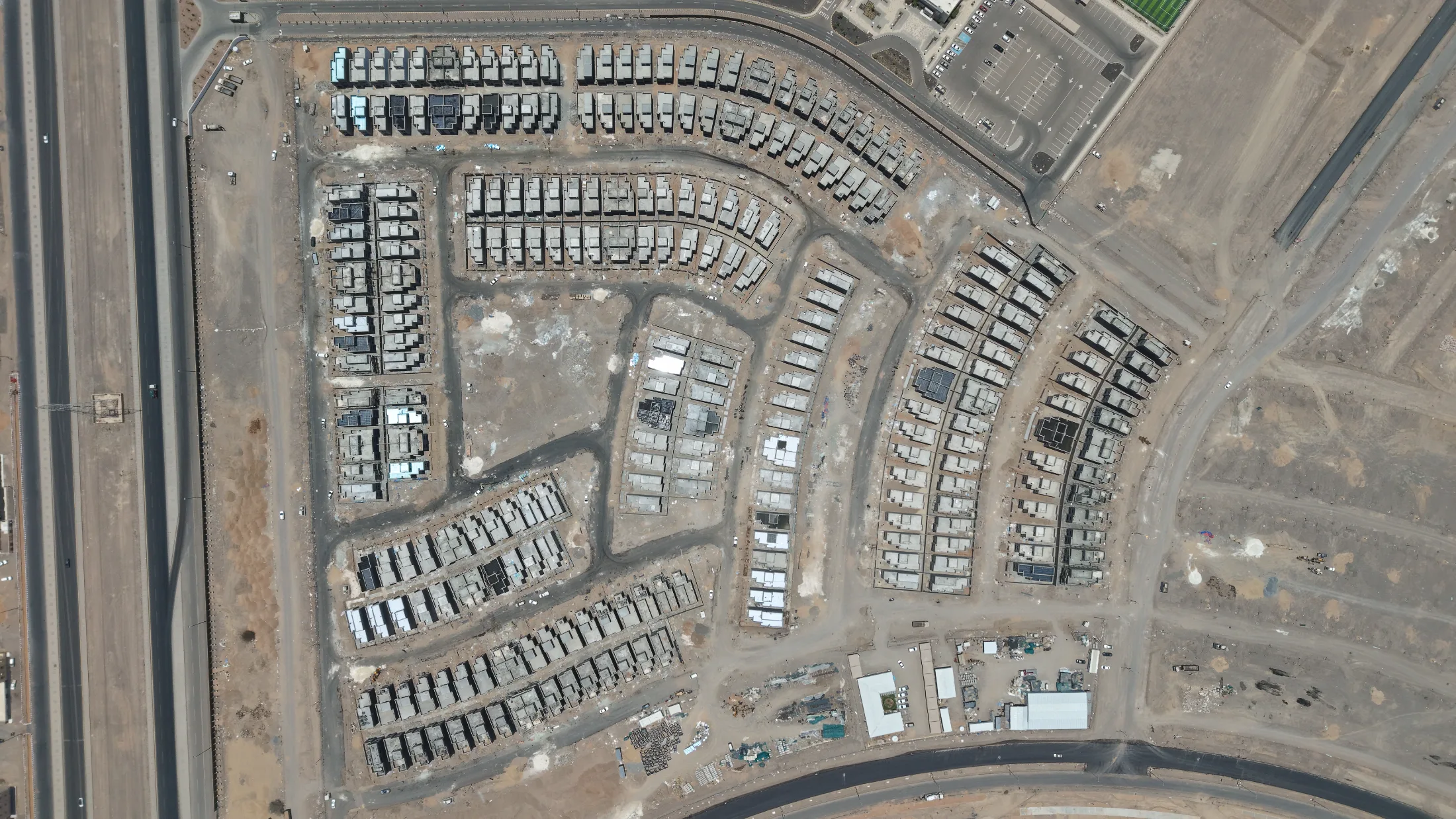

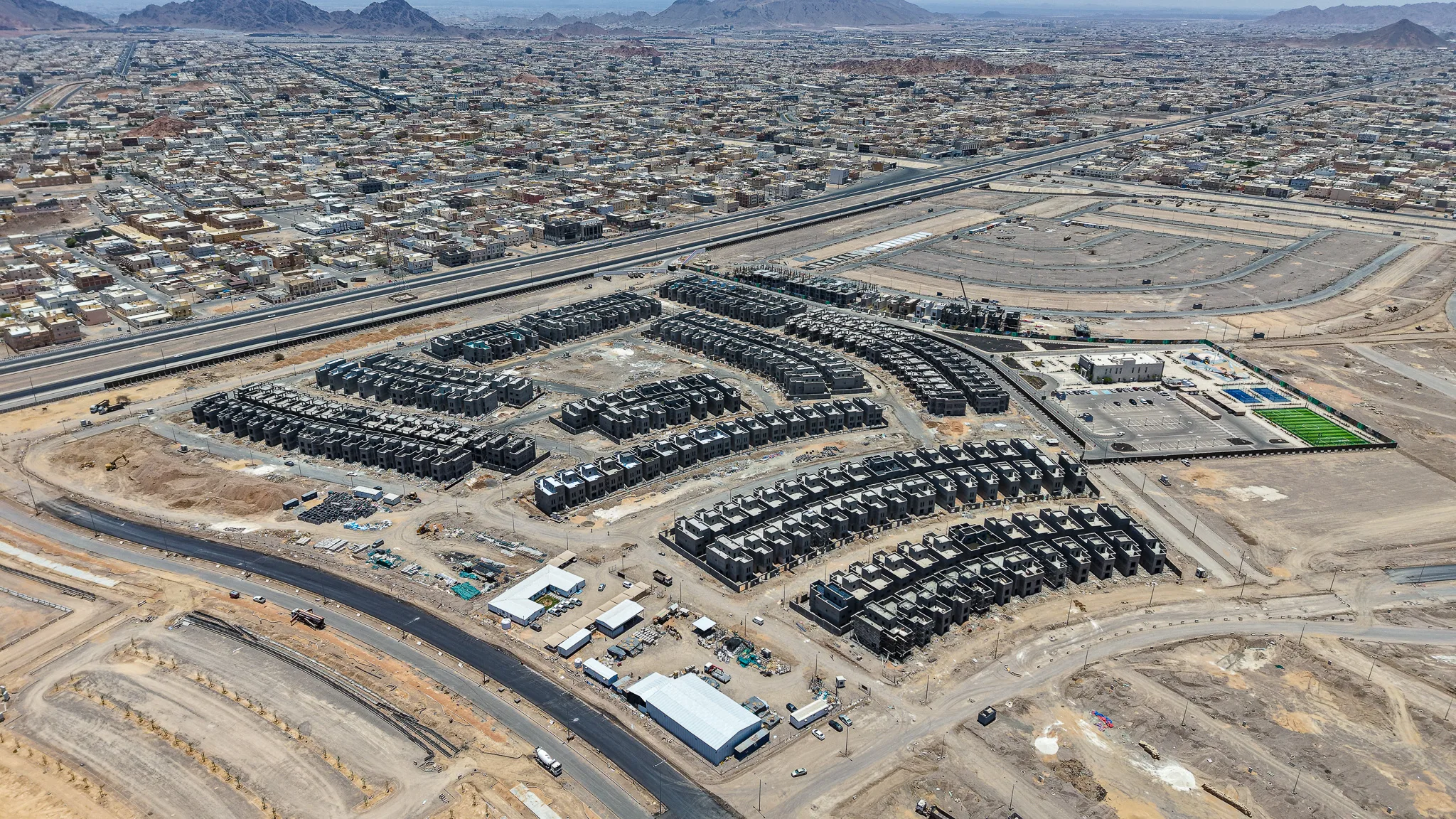

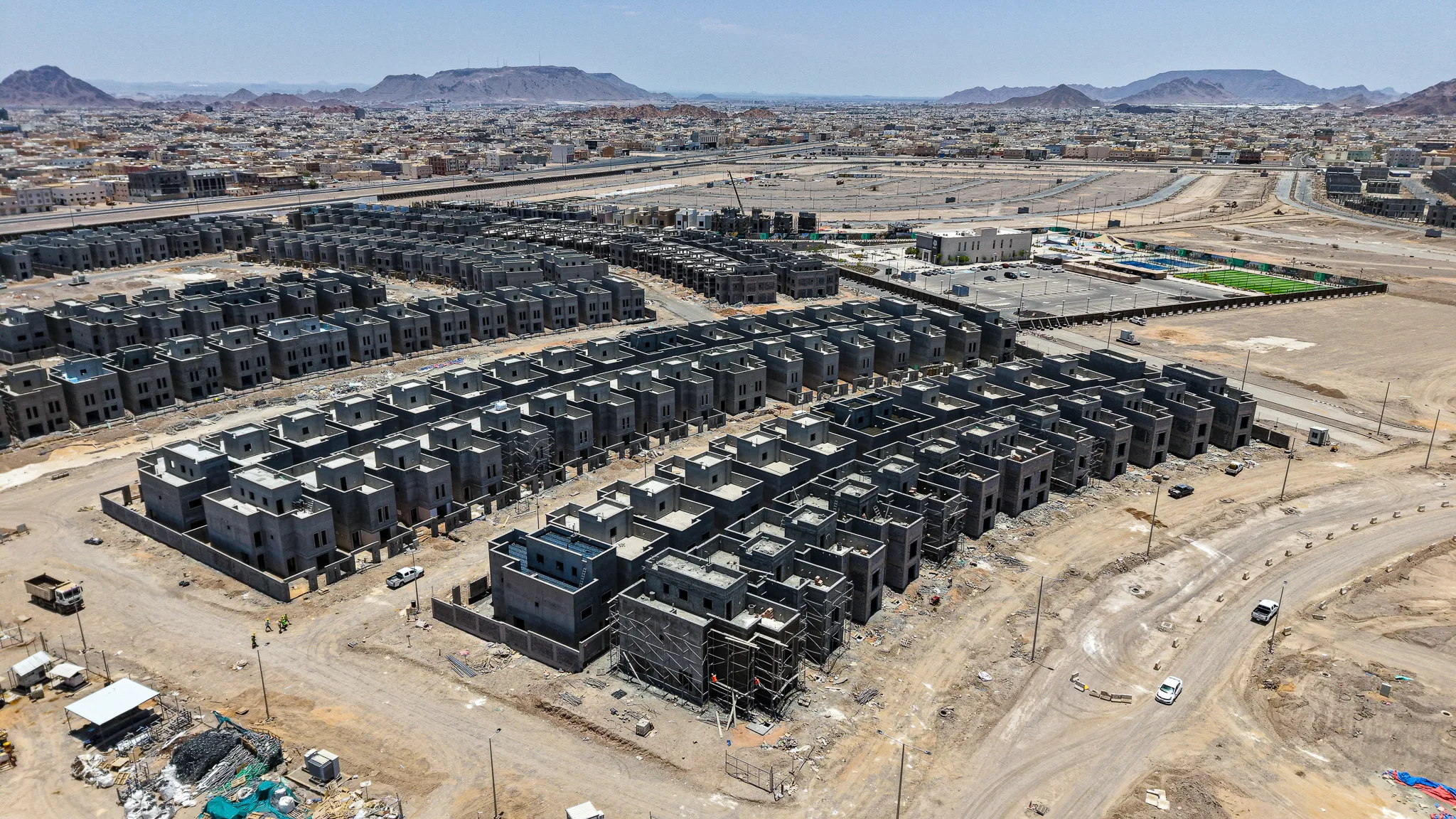

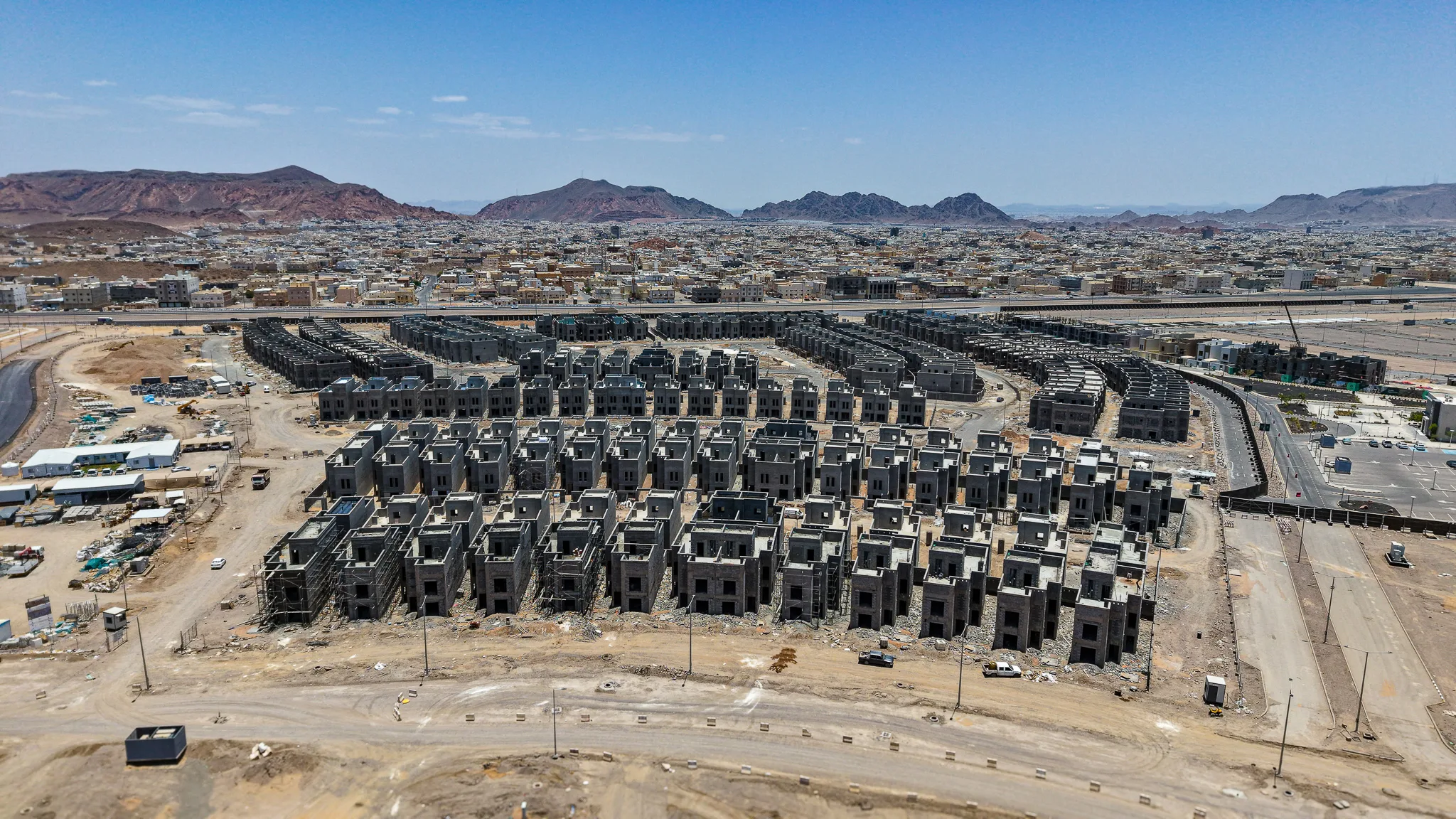

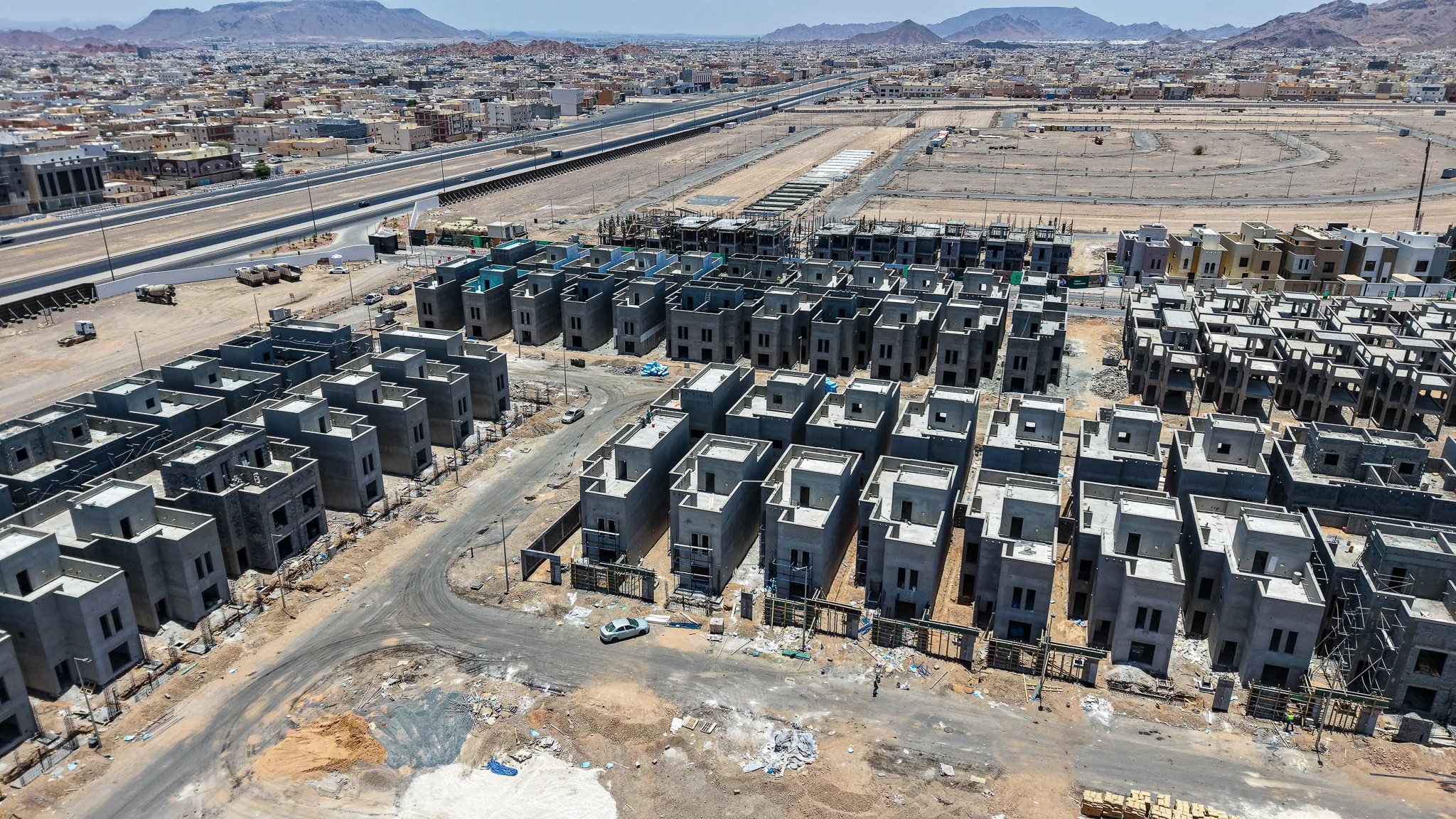

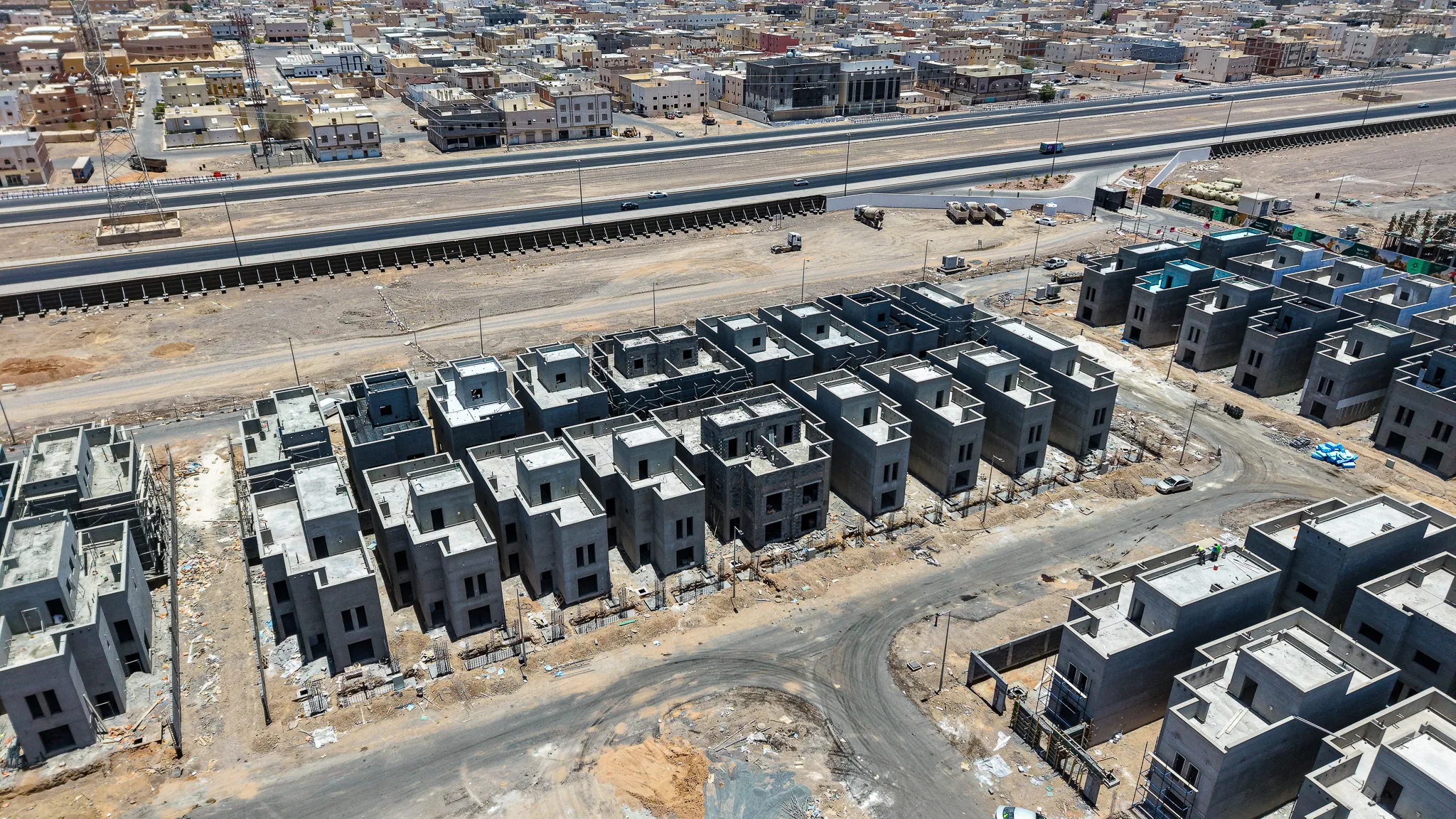

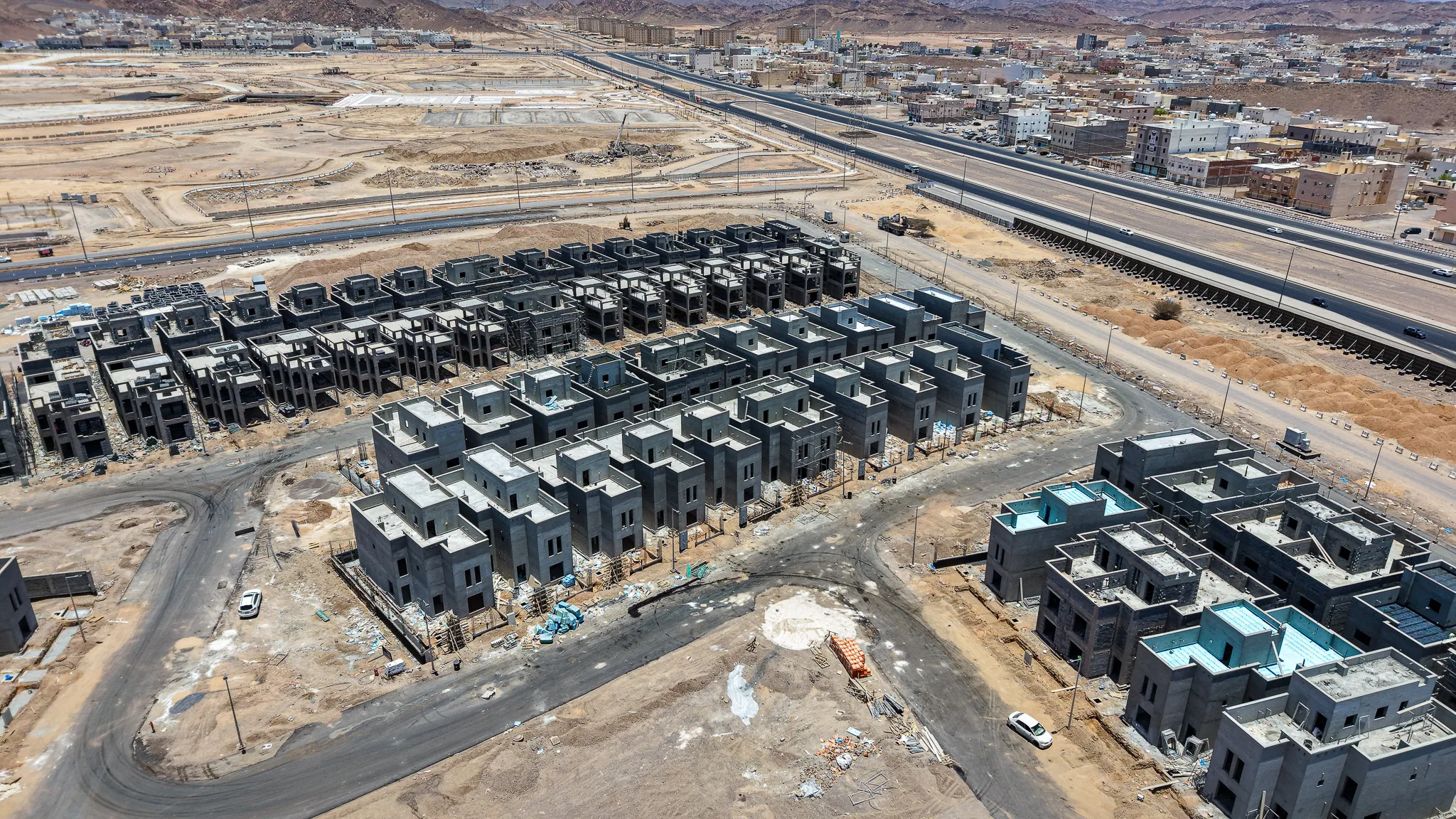

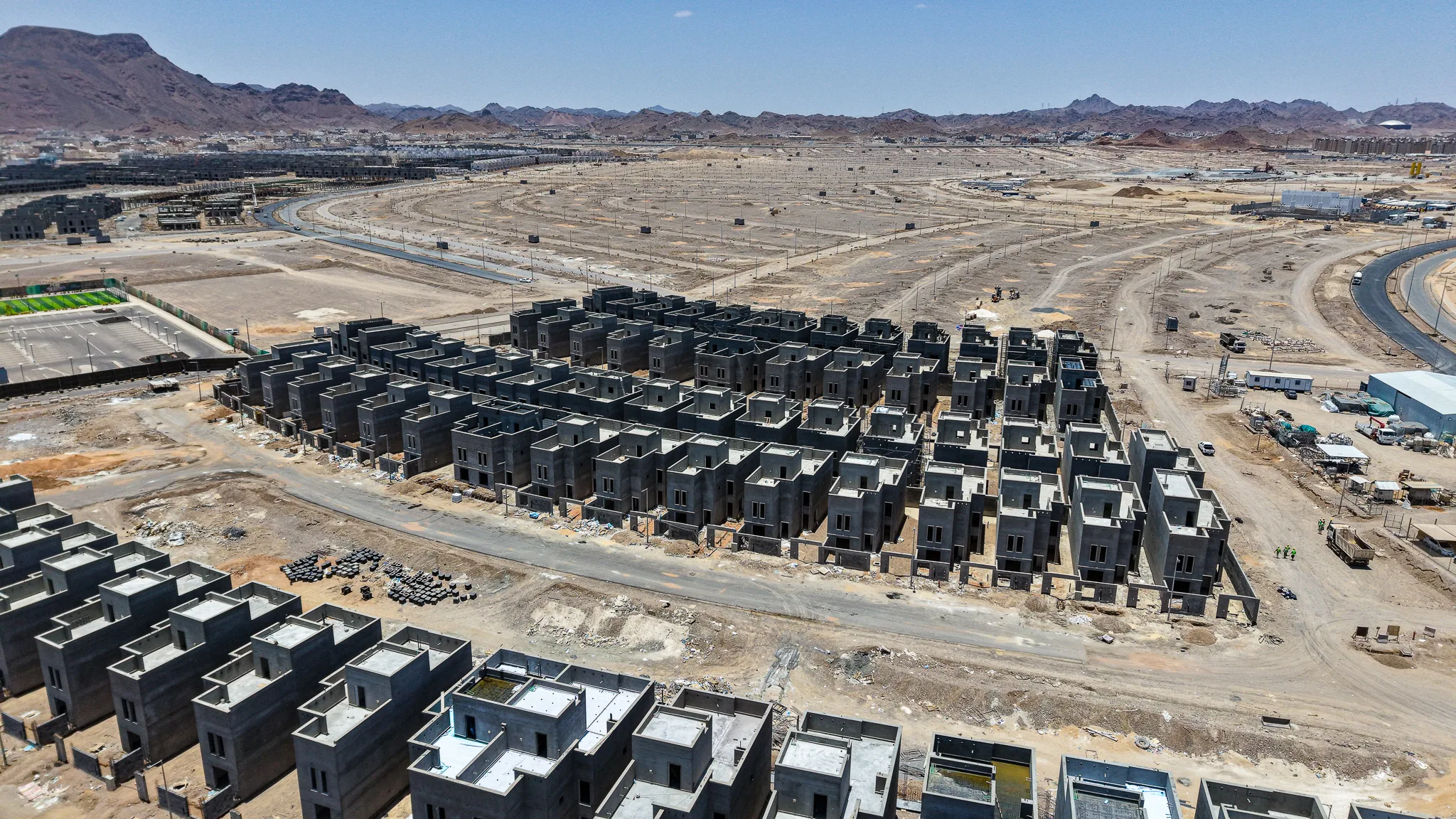

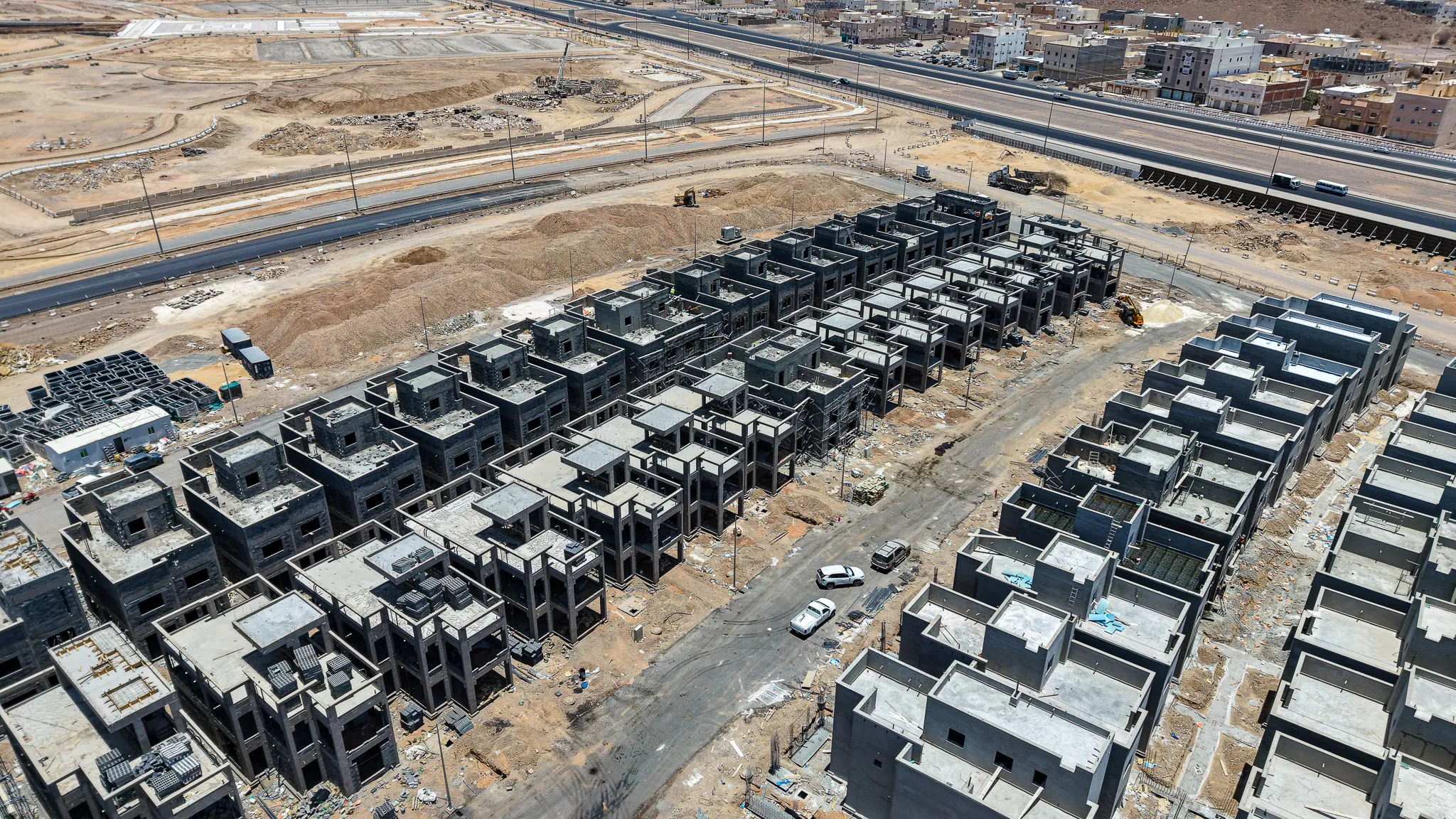

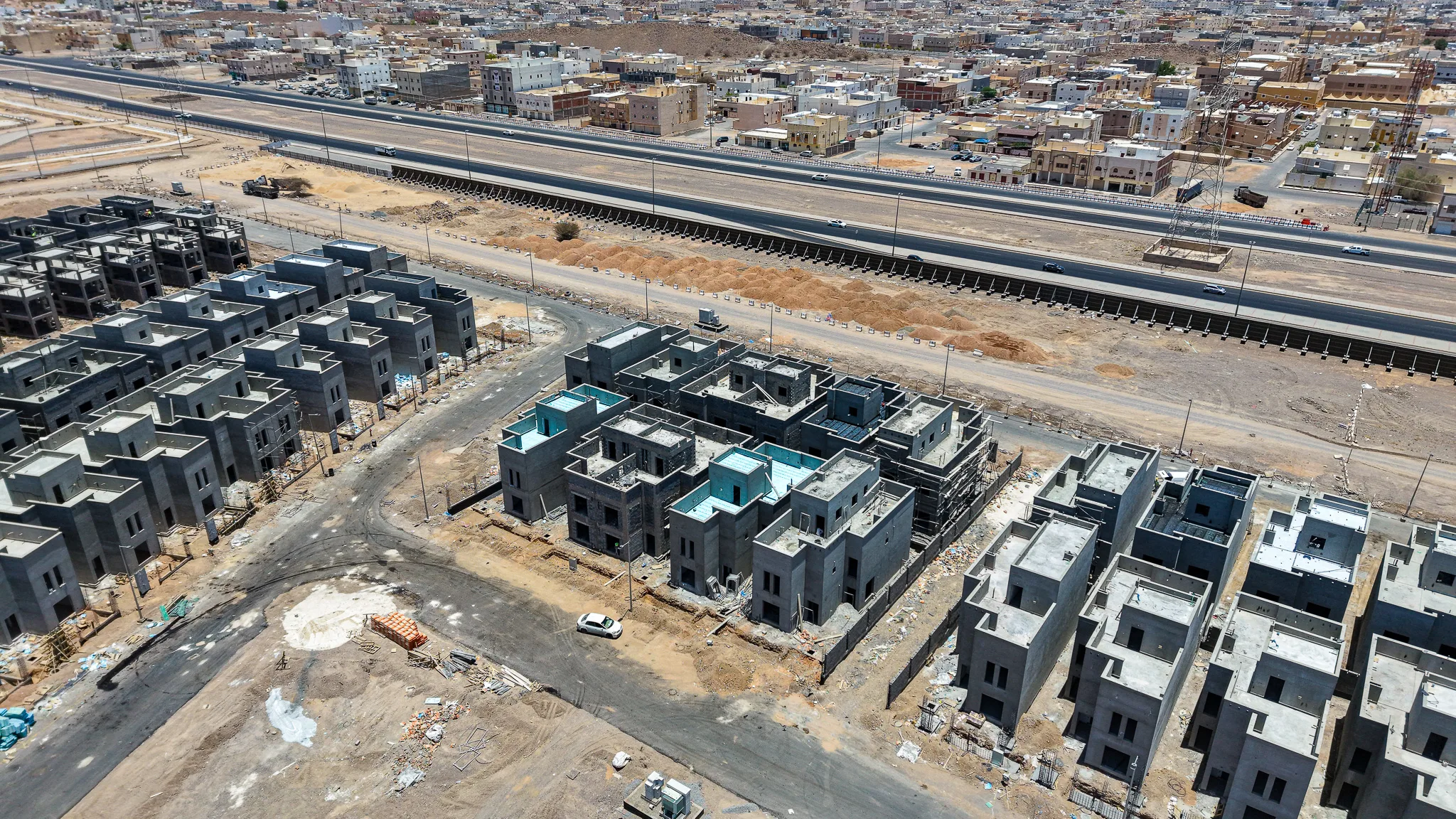

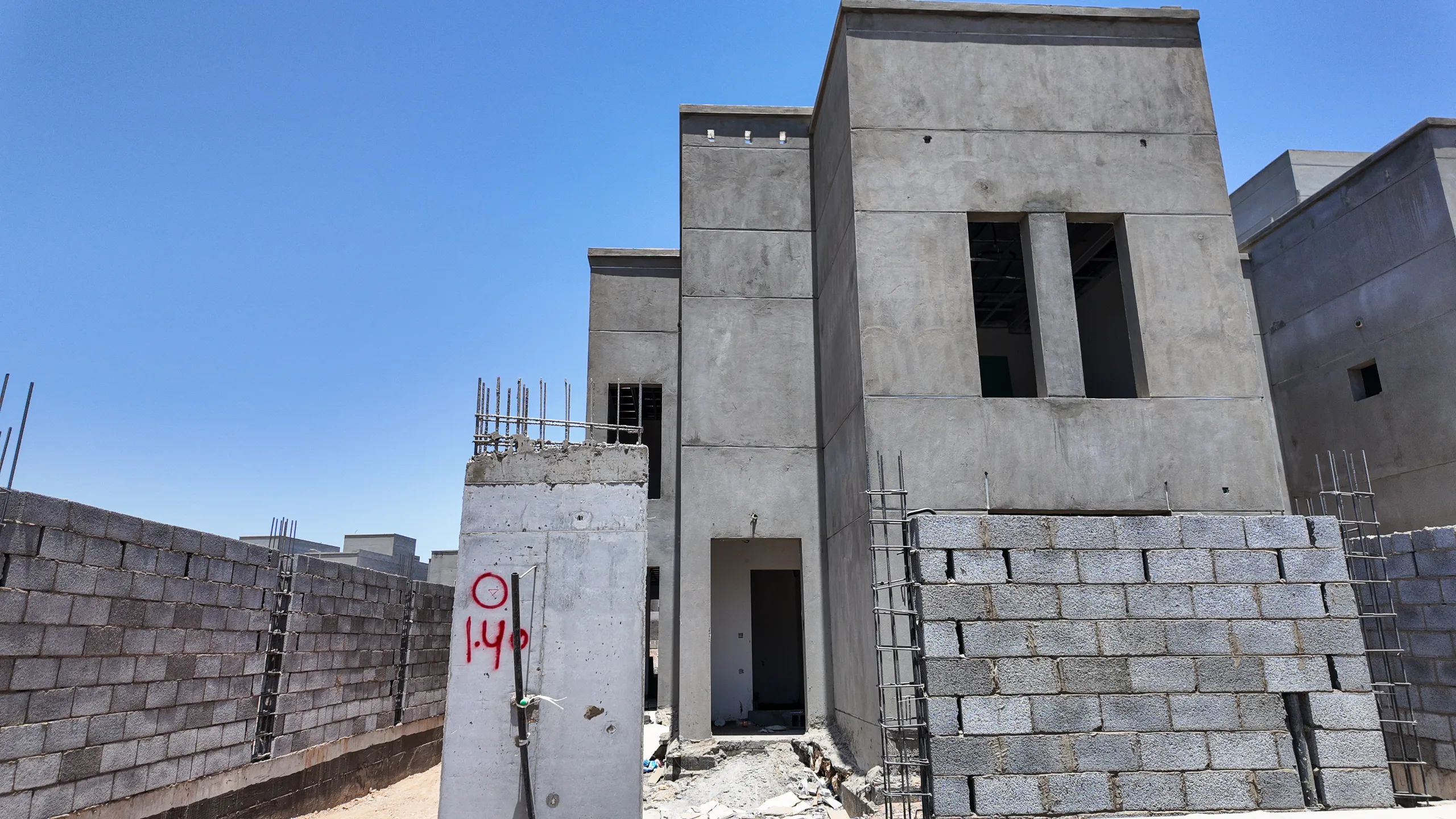

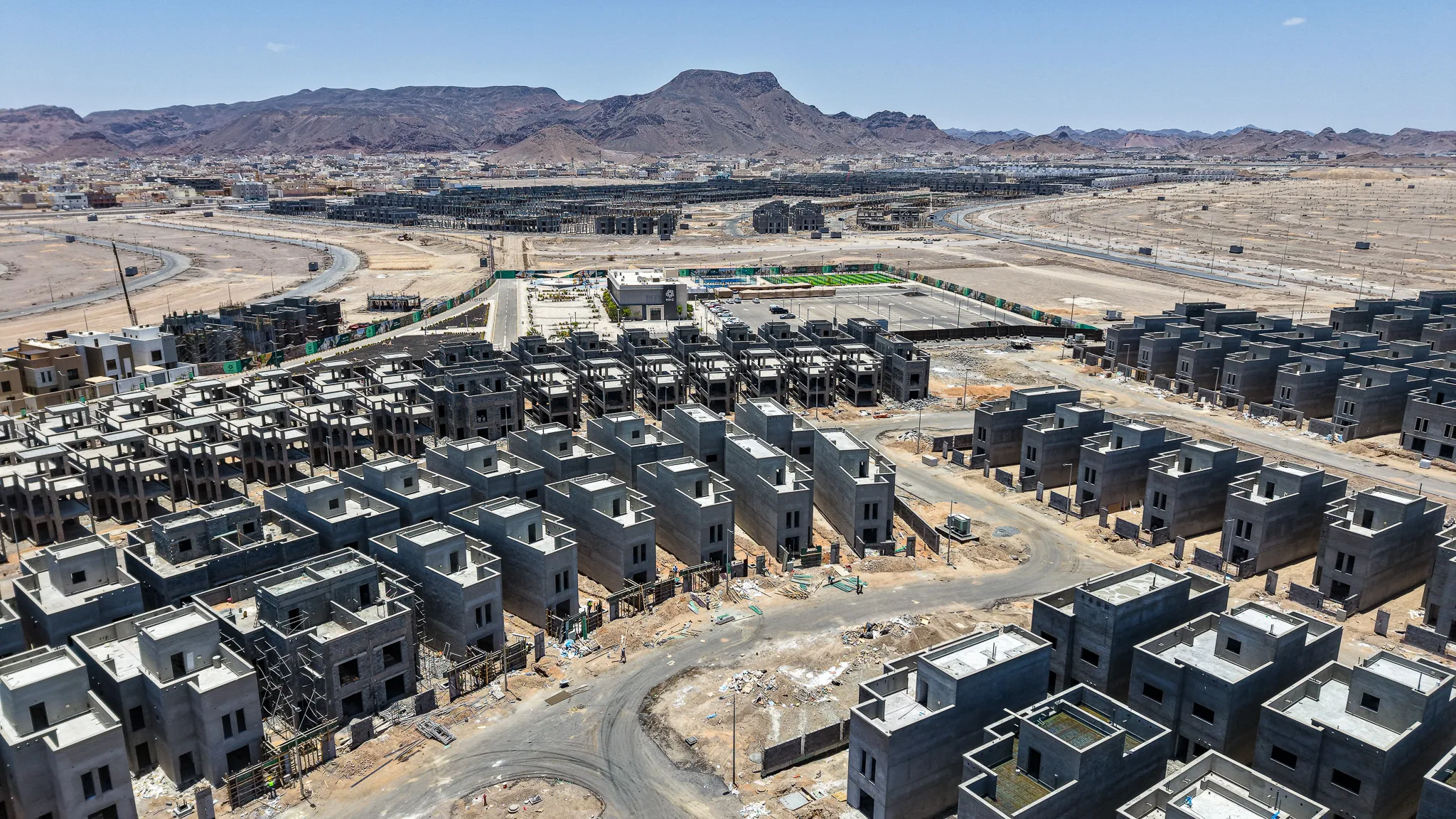

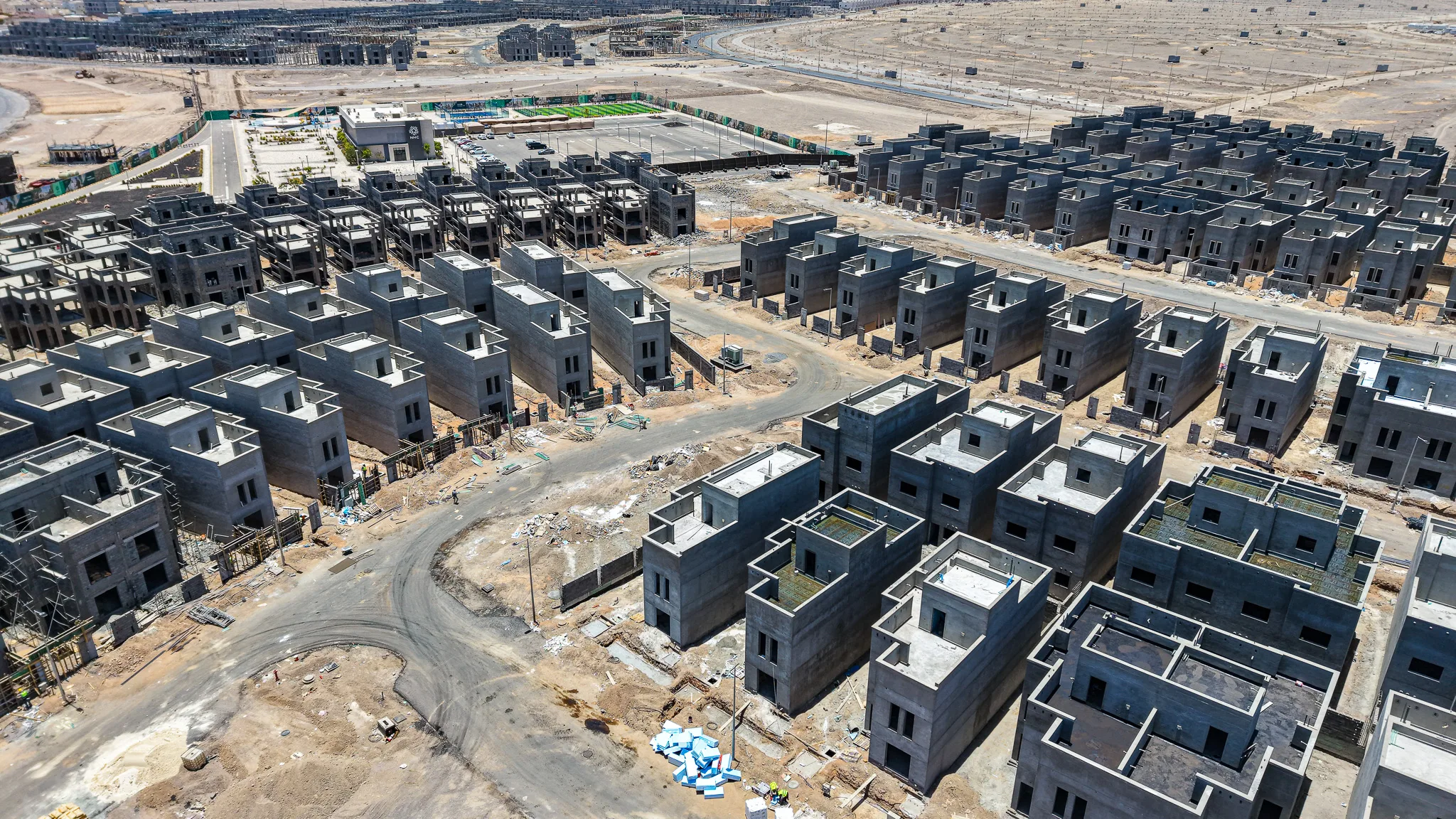

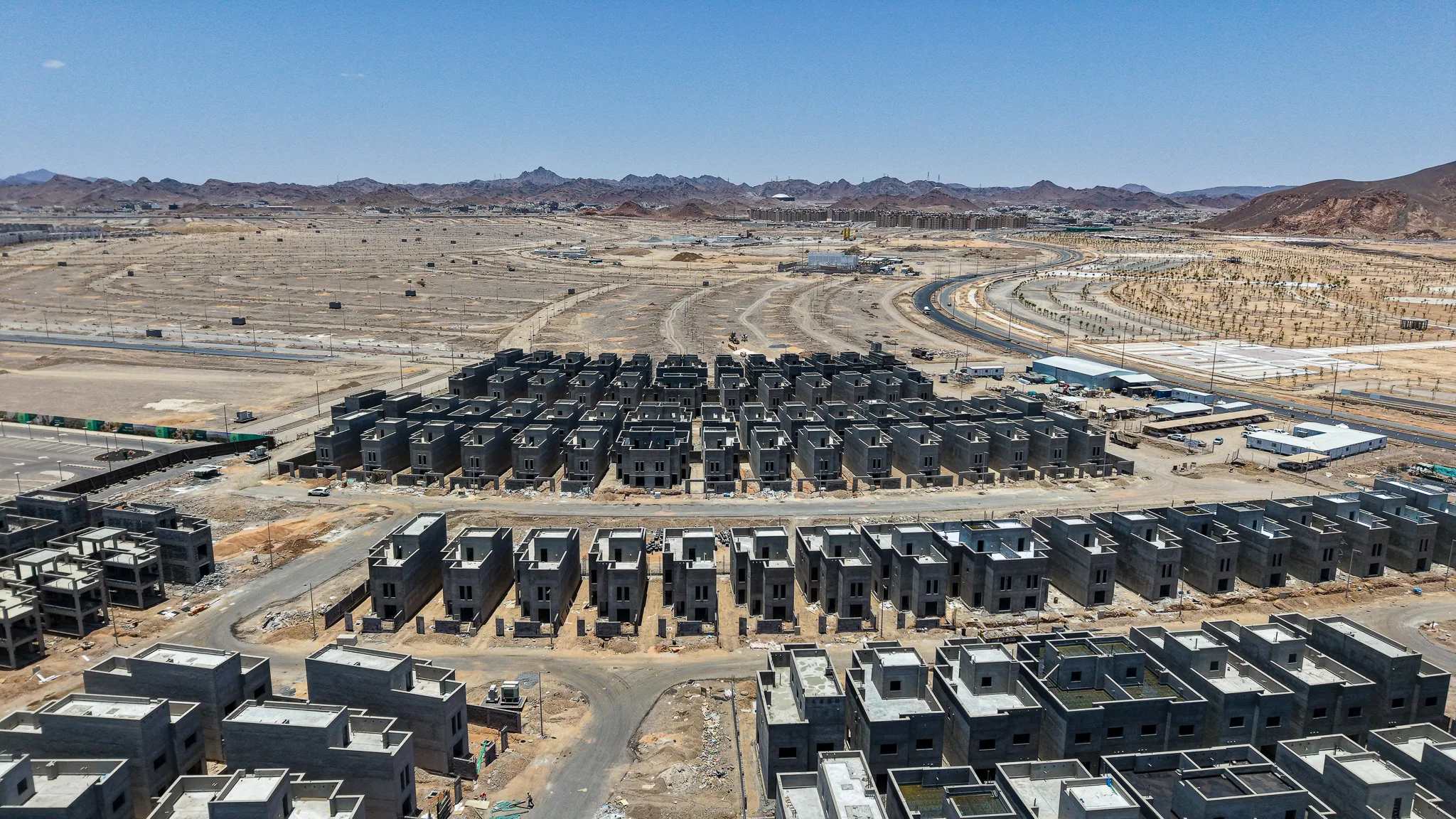

اكتمال كافة الأعمال الخرسانية لجميع الفلل في المشروع بنسبة 100%، مع ظهور الهياكل بوضوح في الصور الجوية.

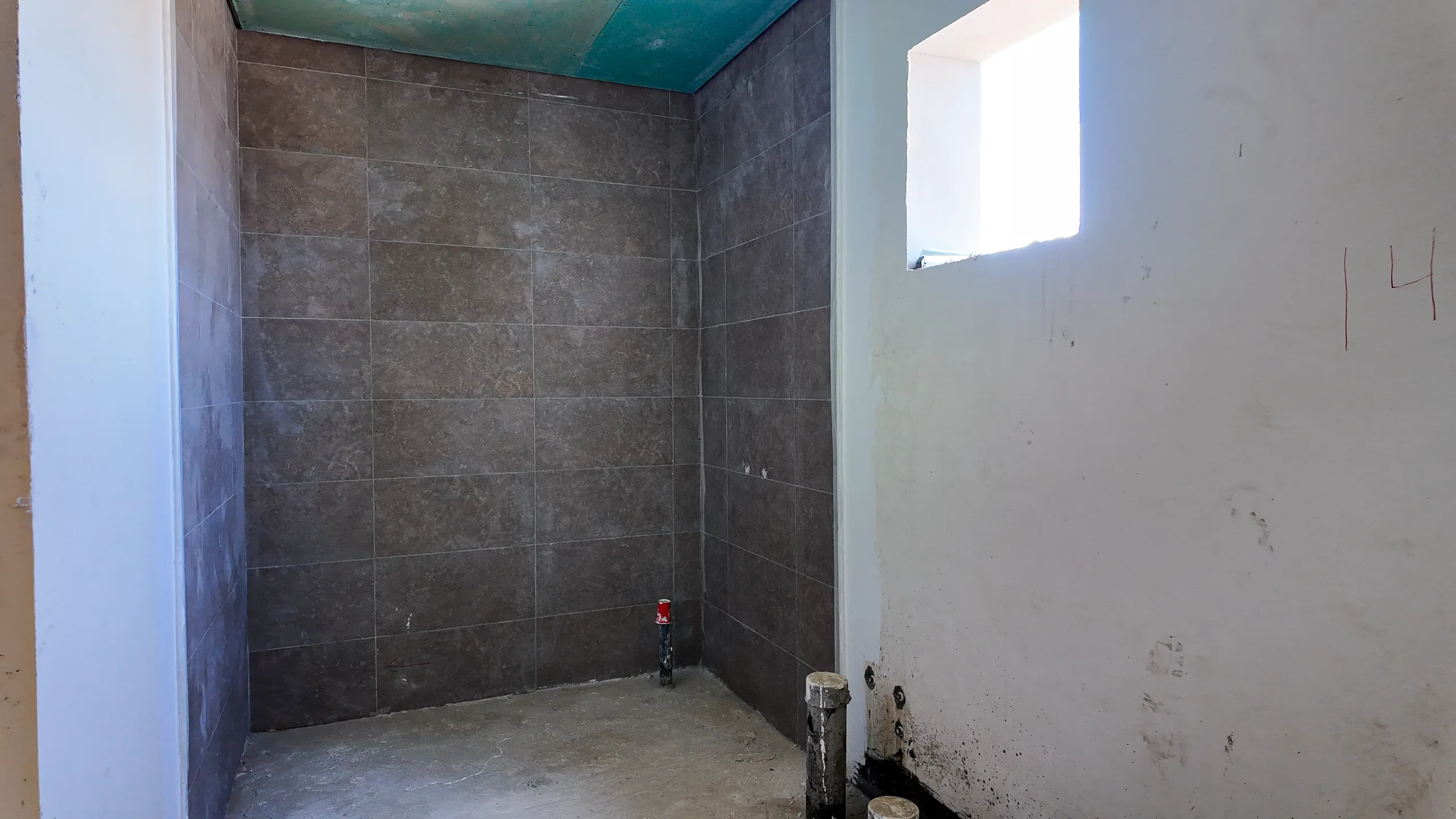

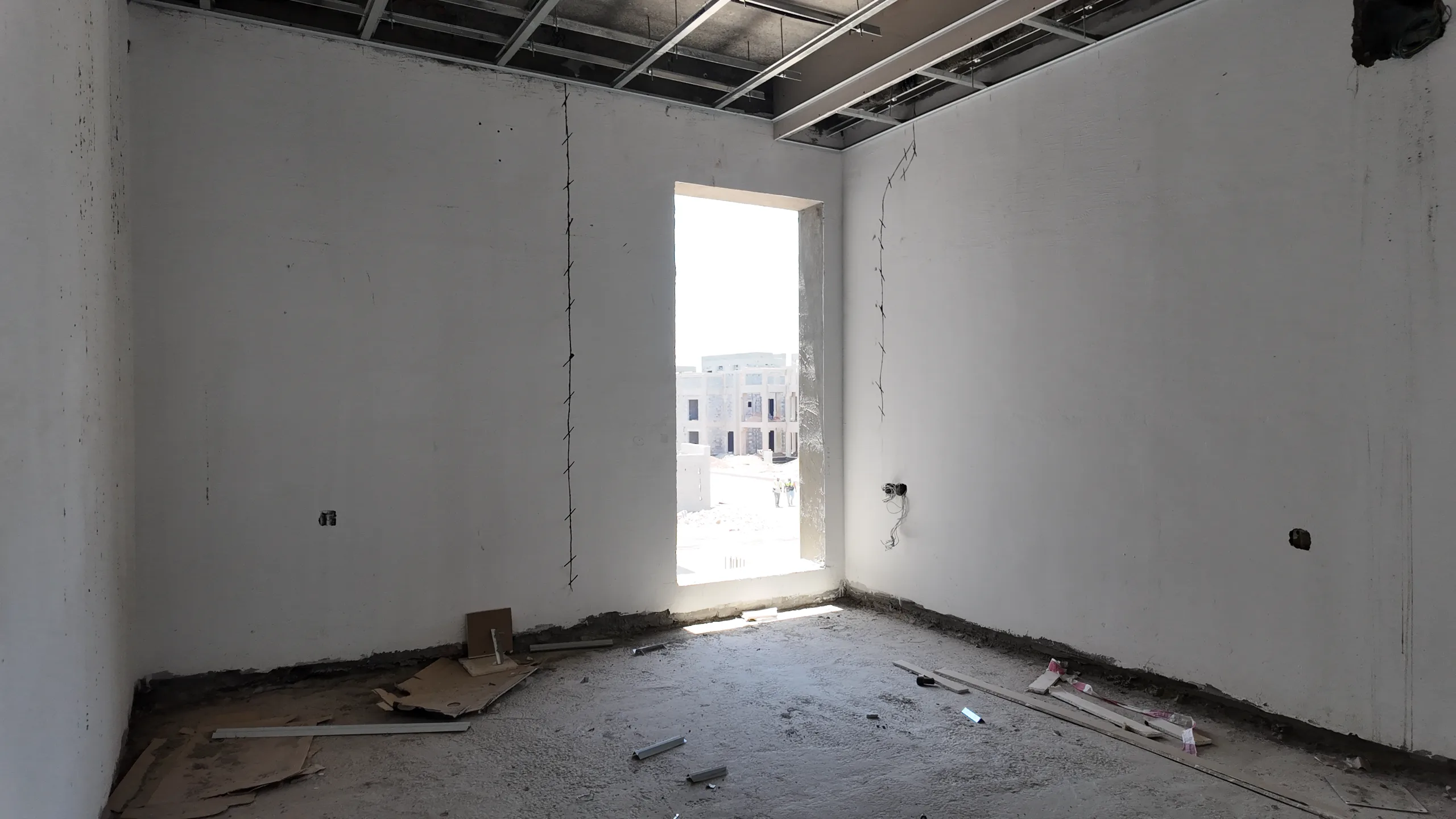

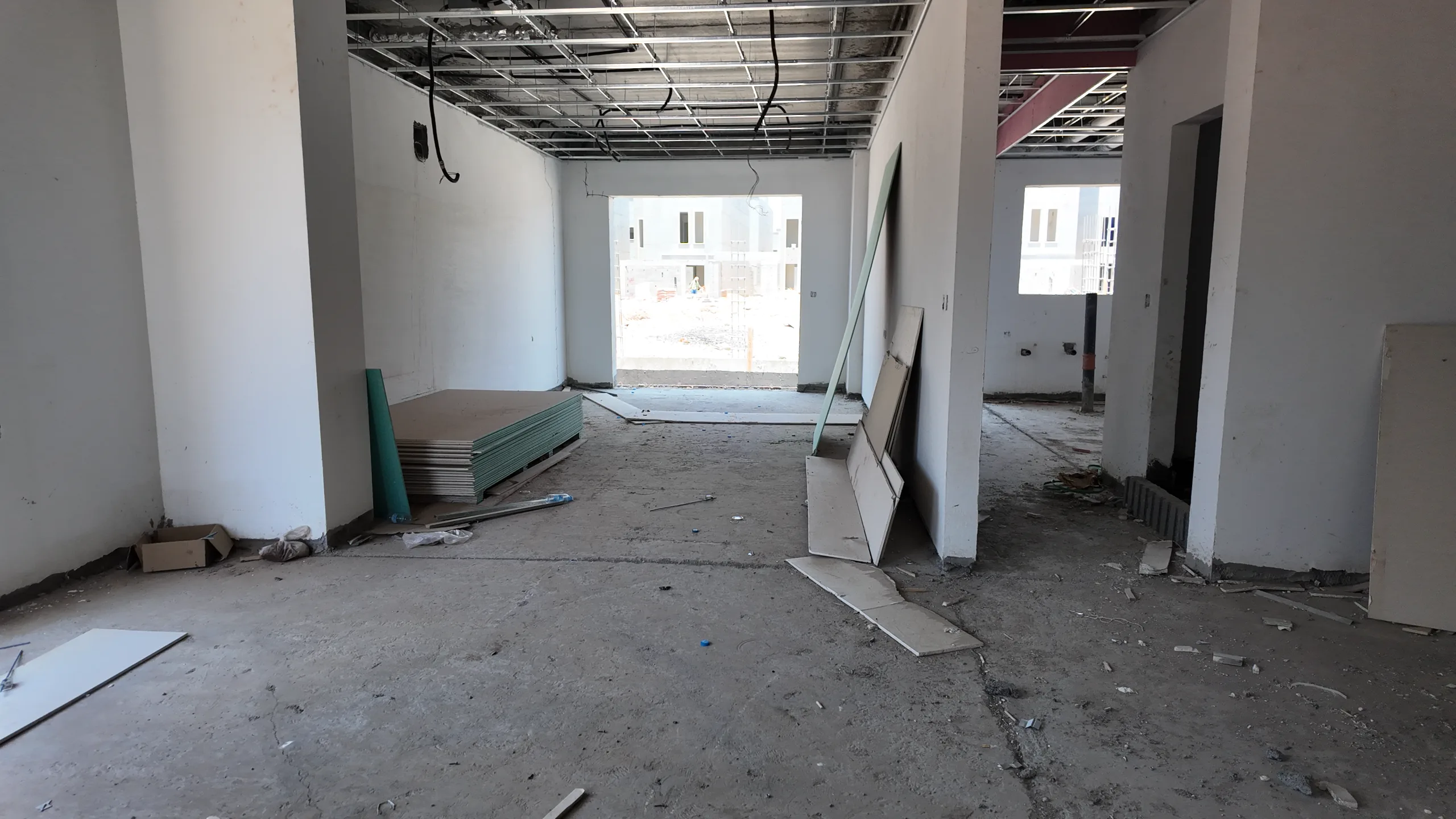

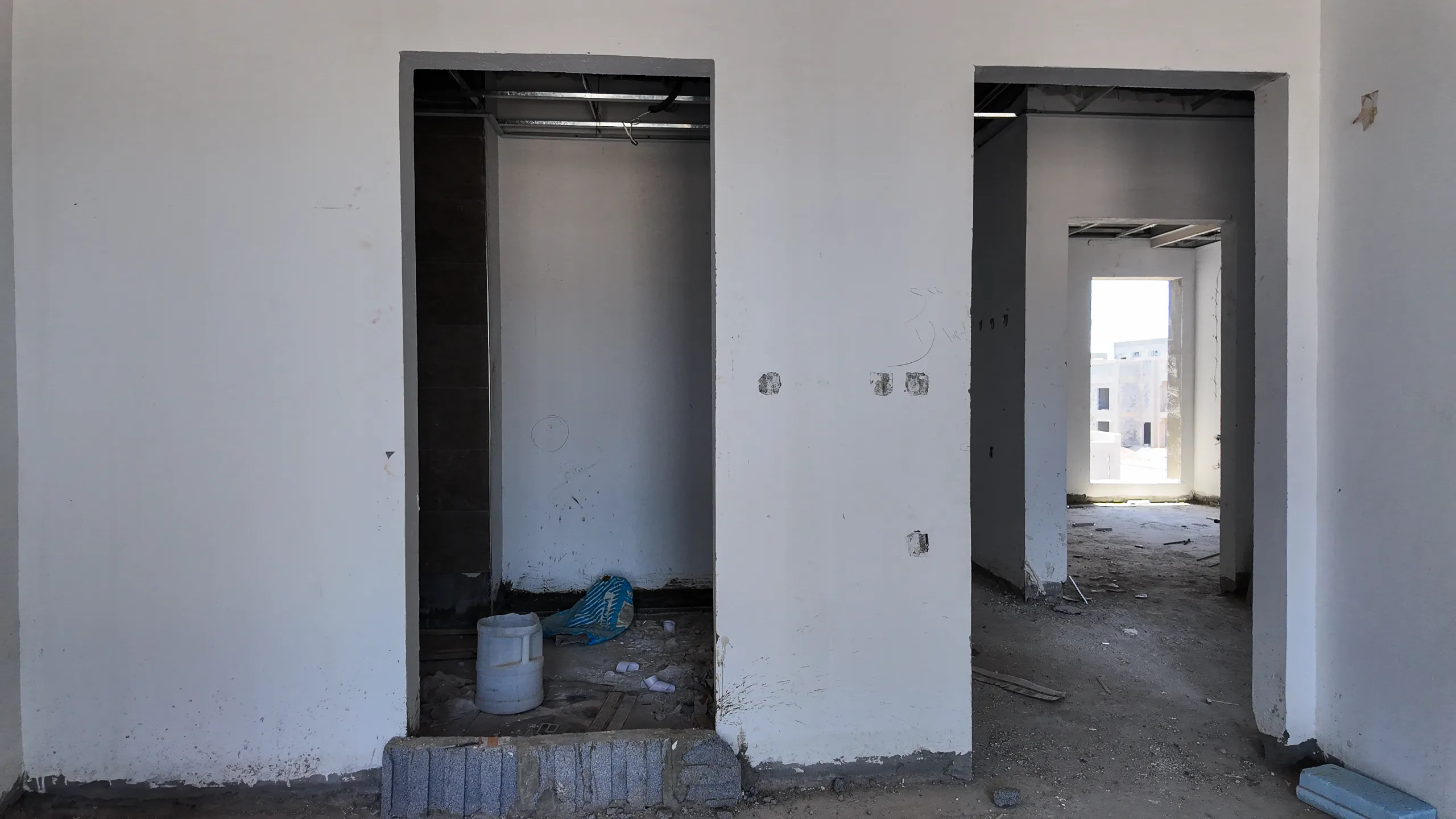

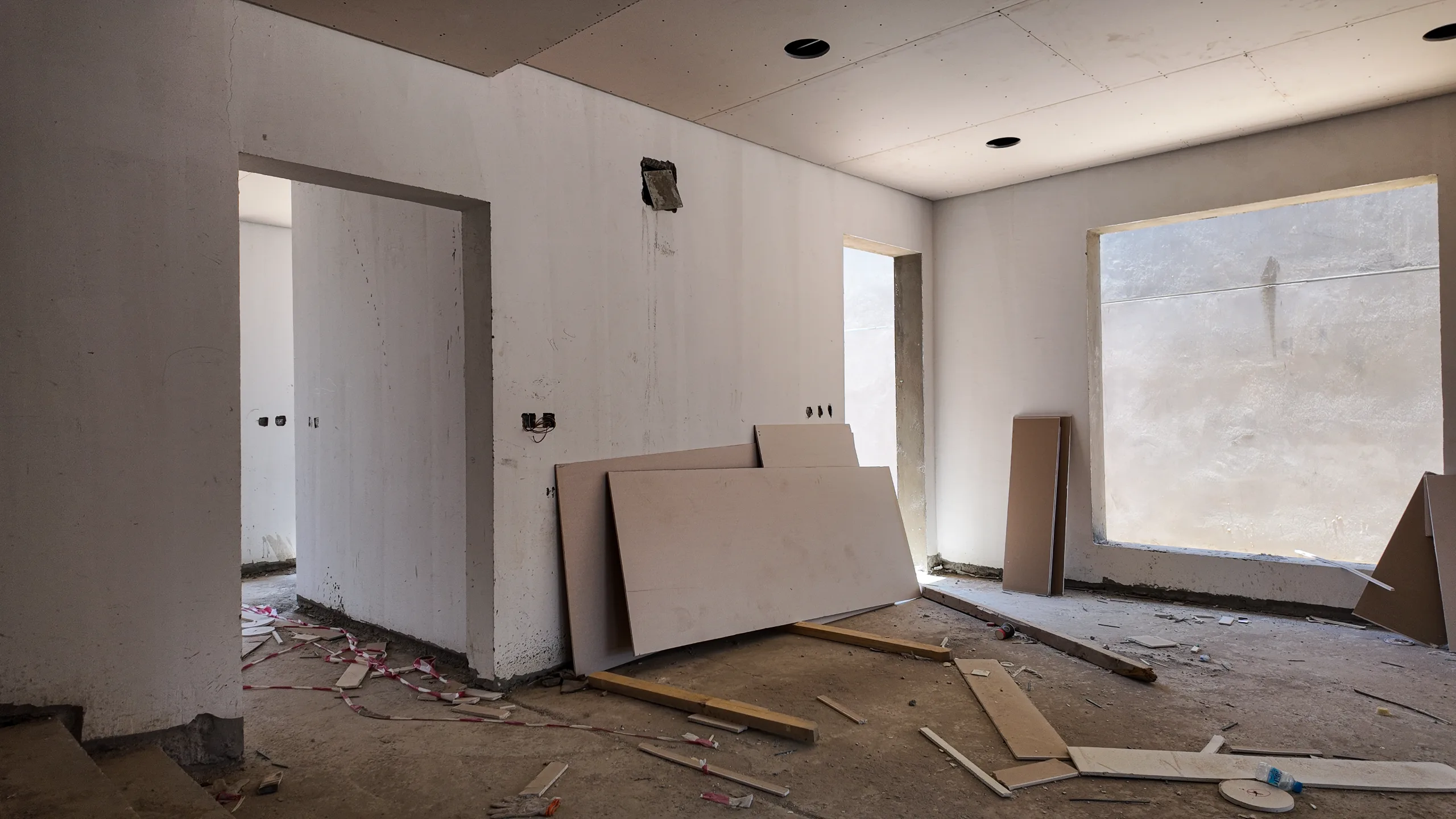

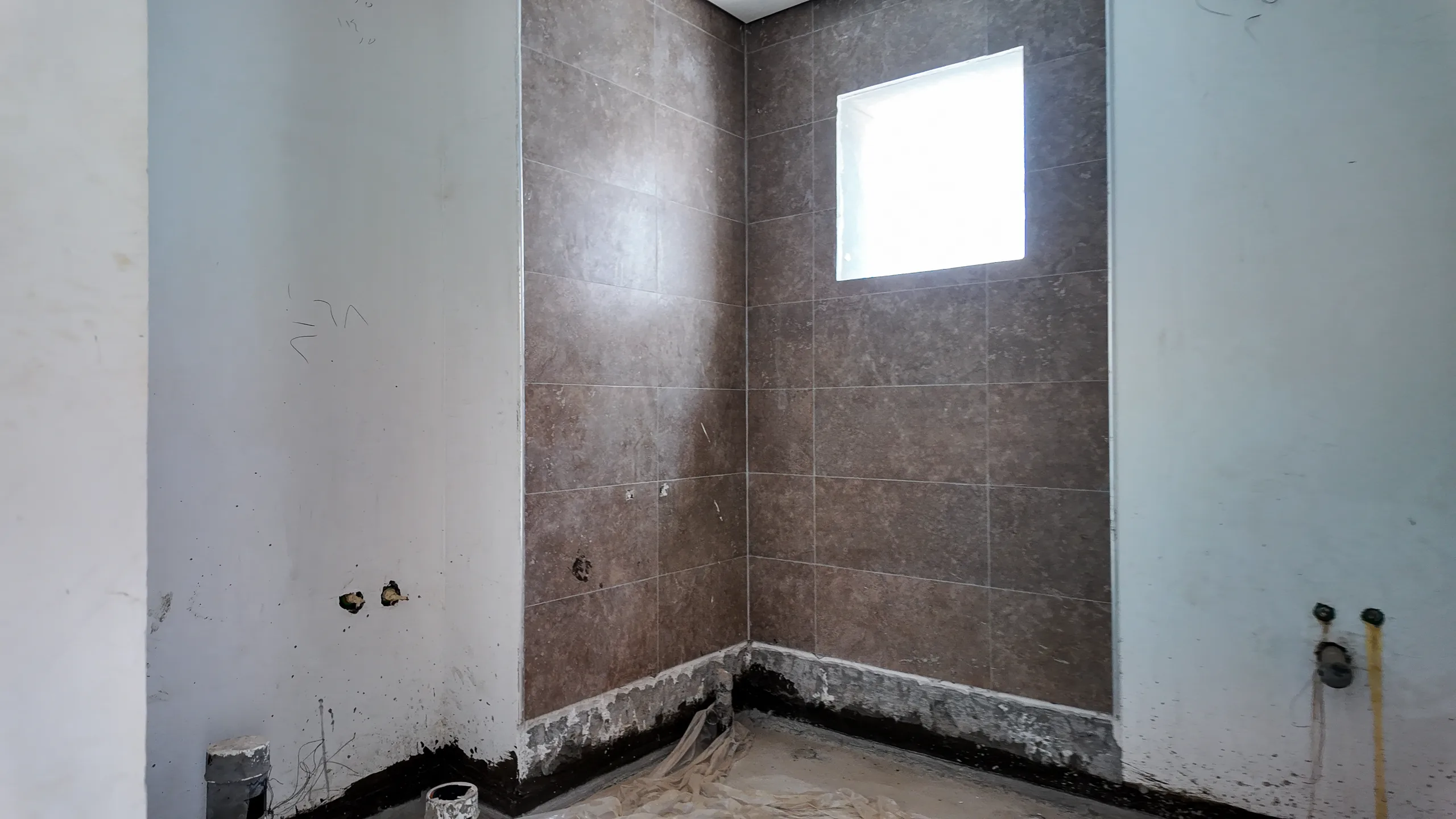

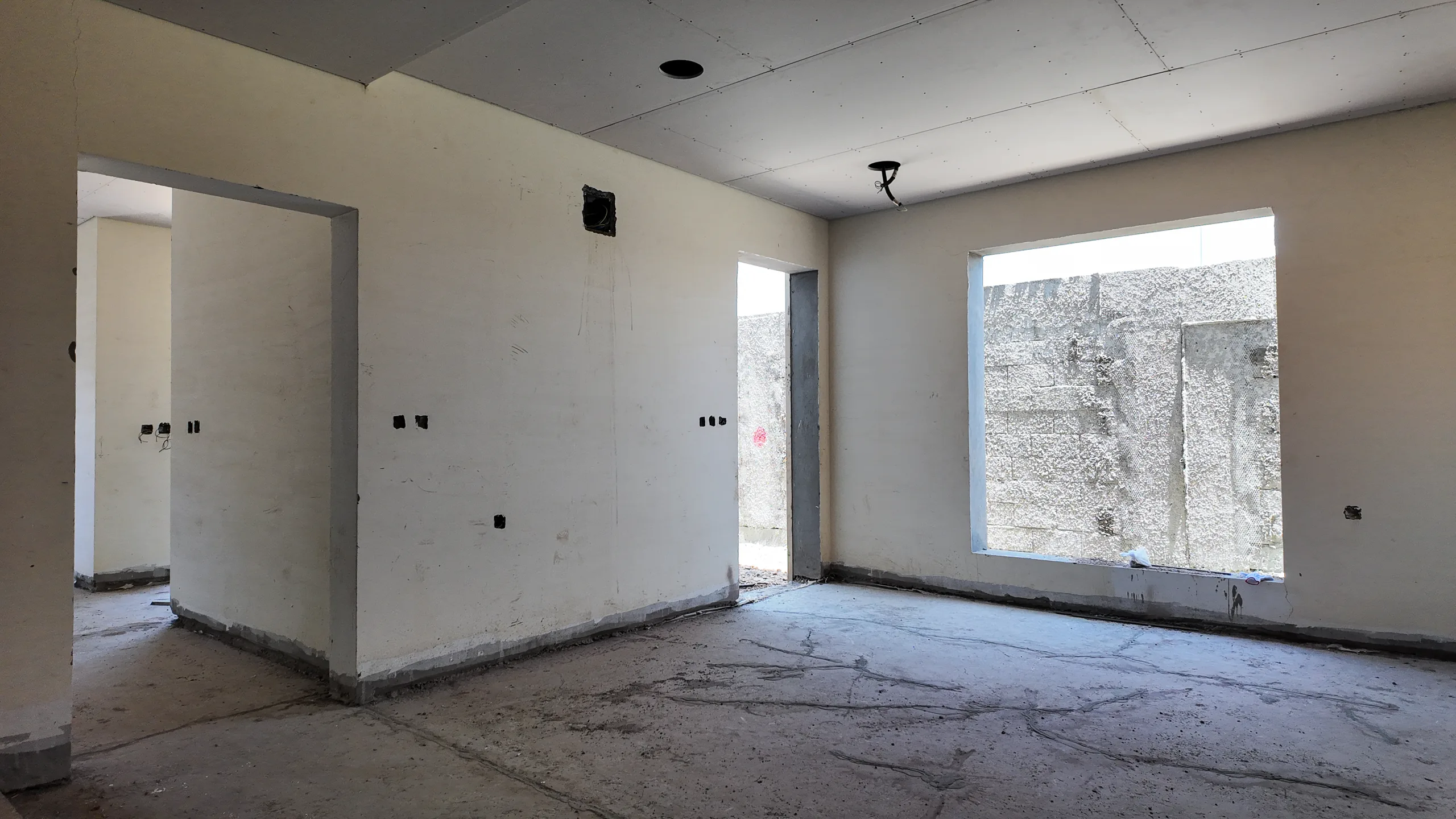

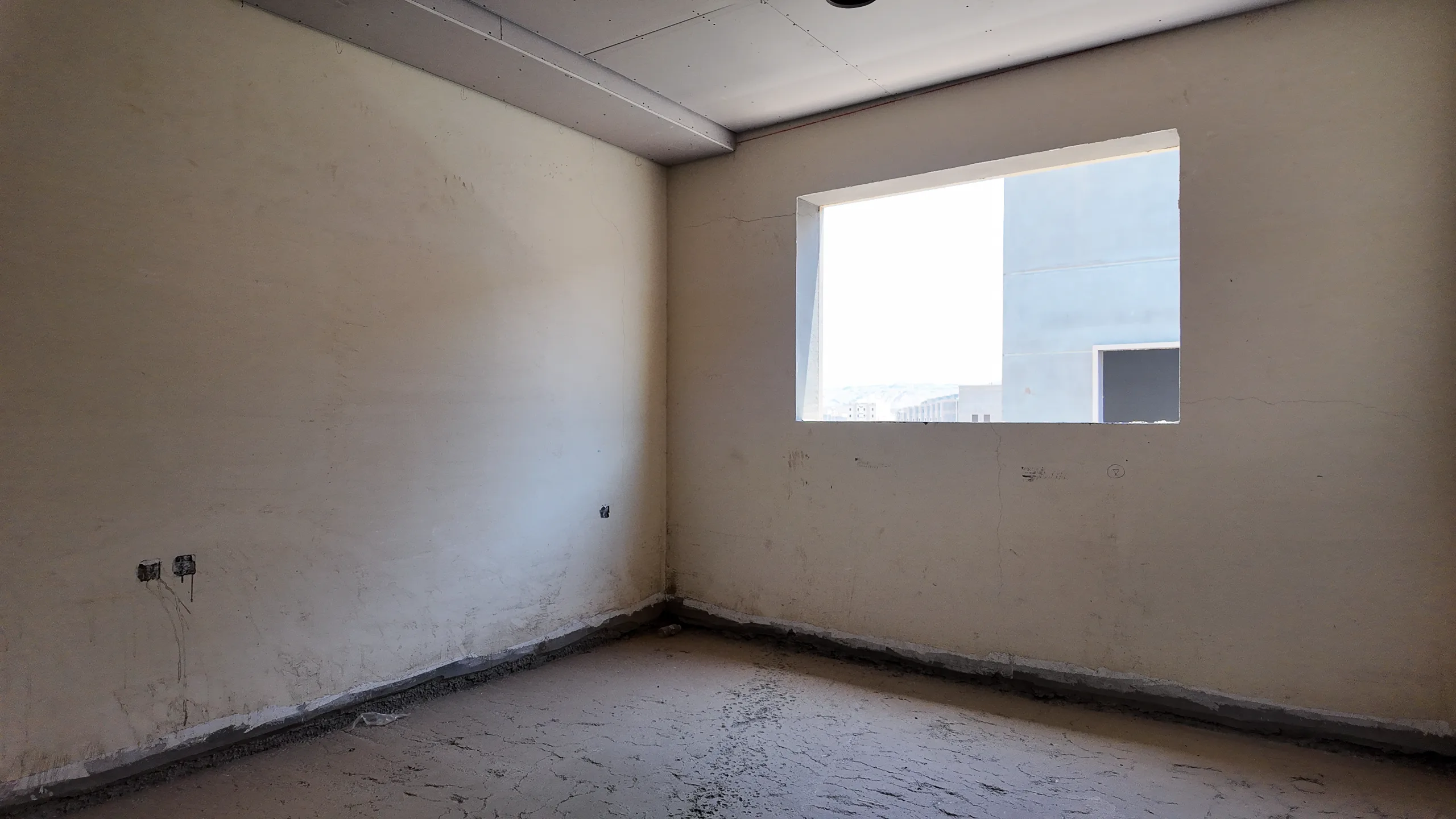

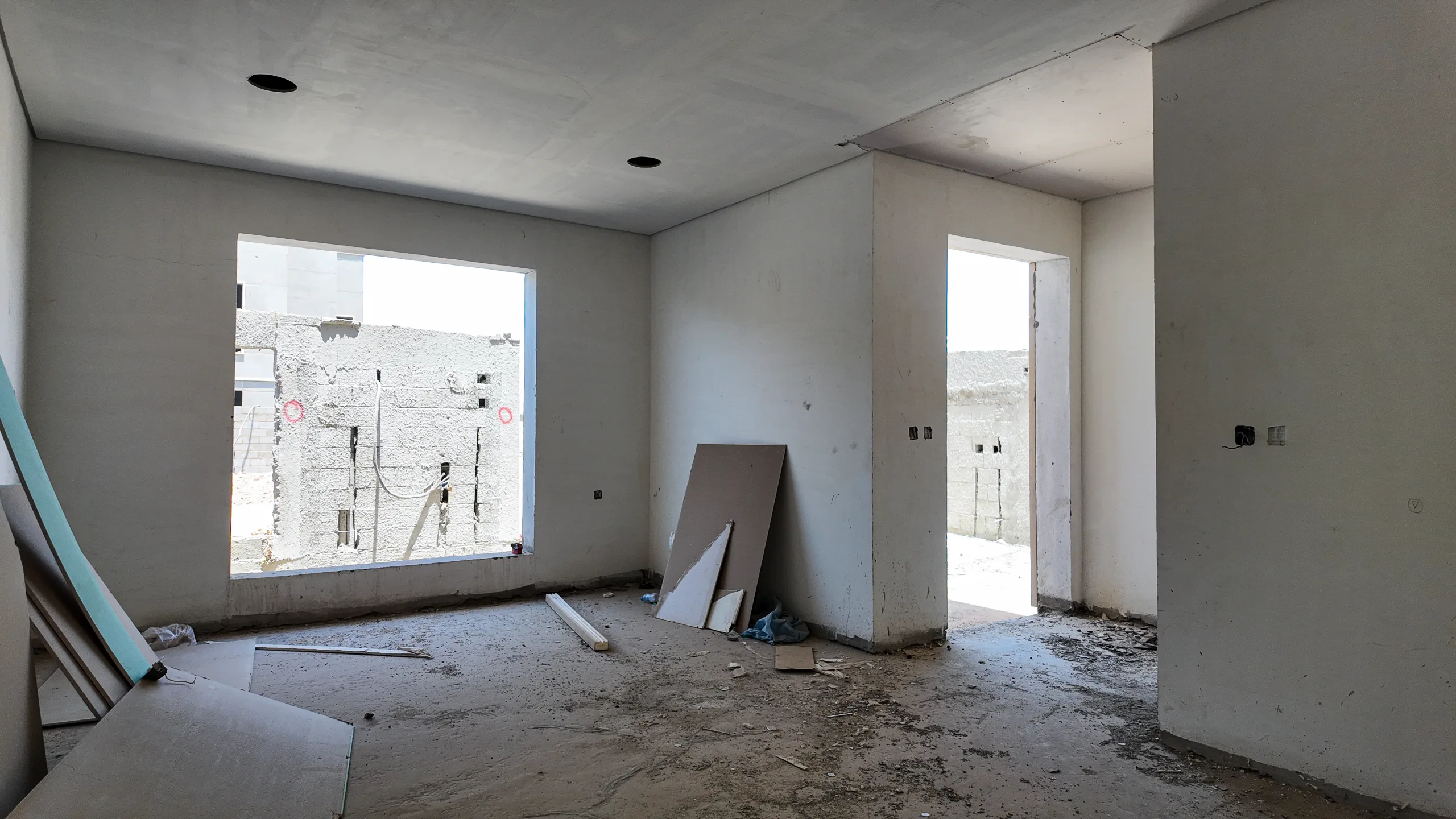

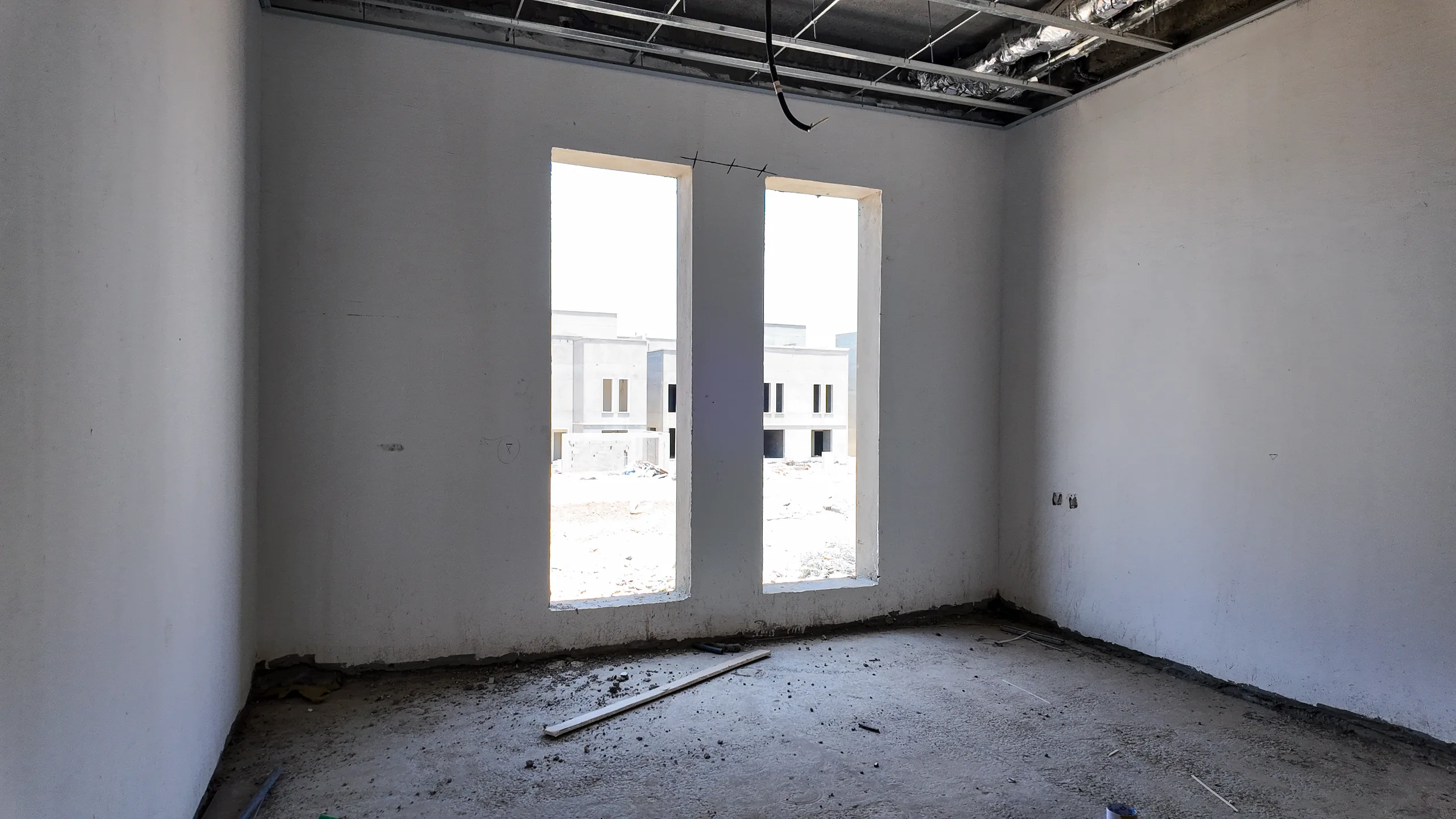

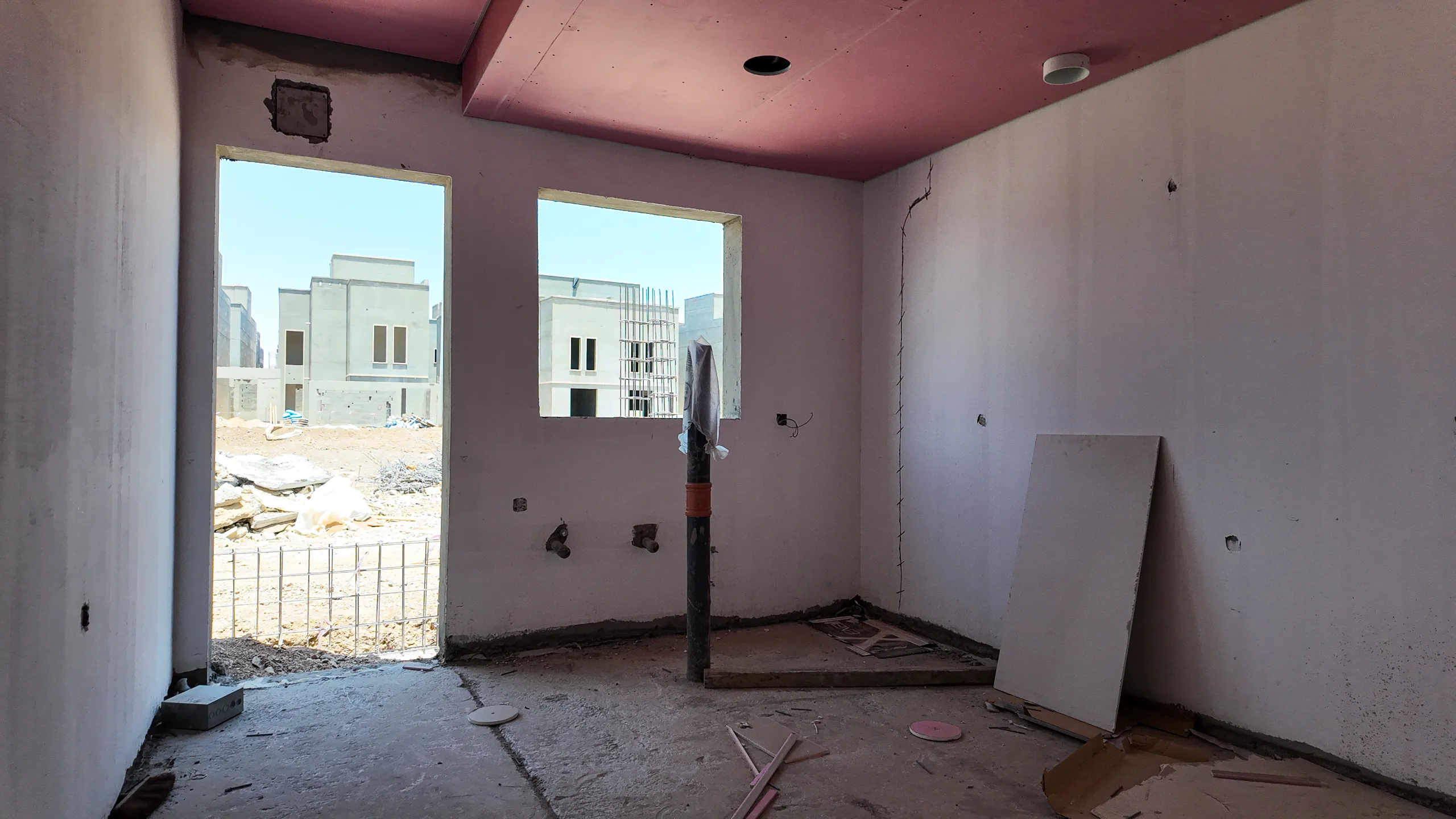

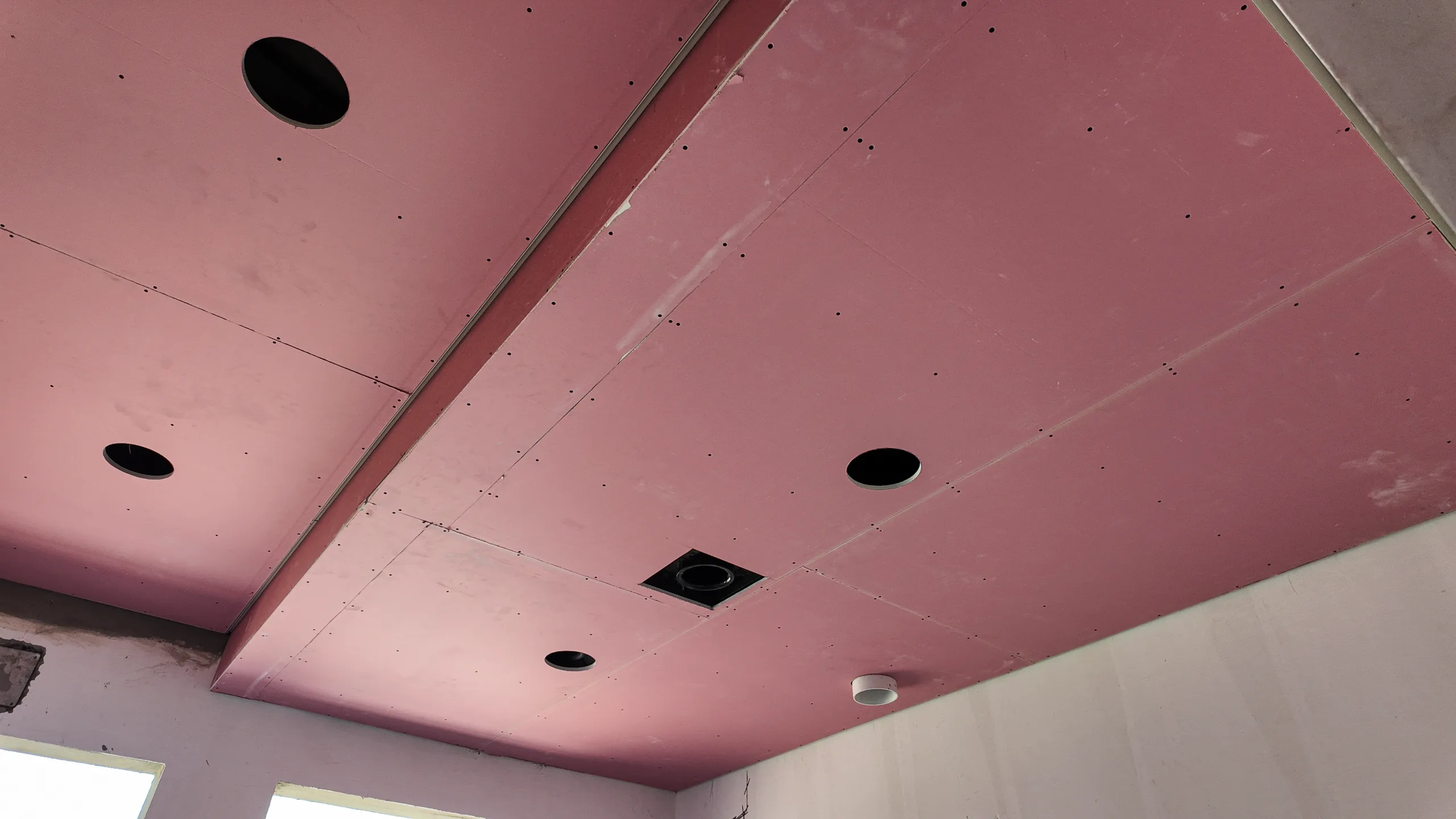

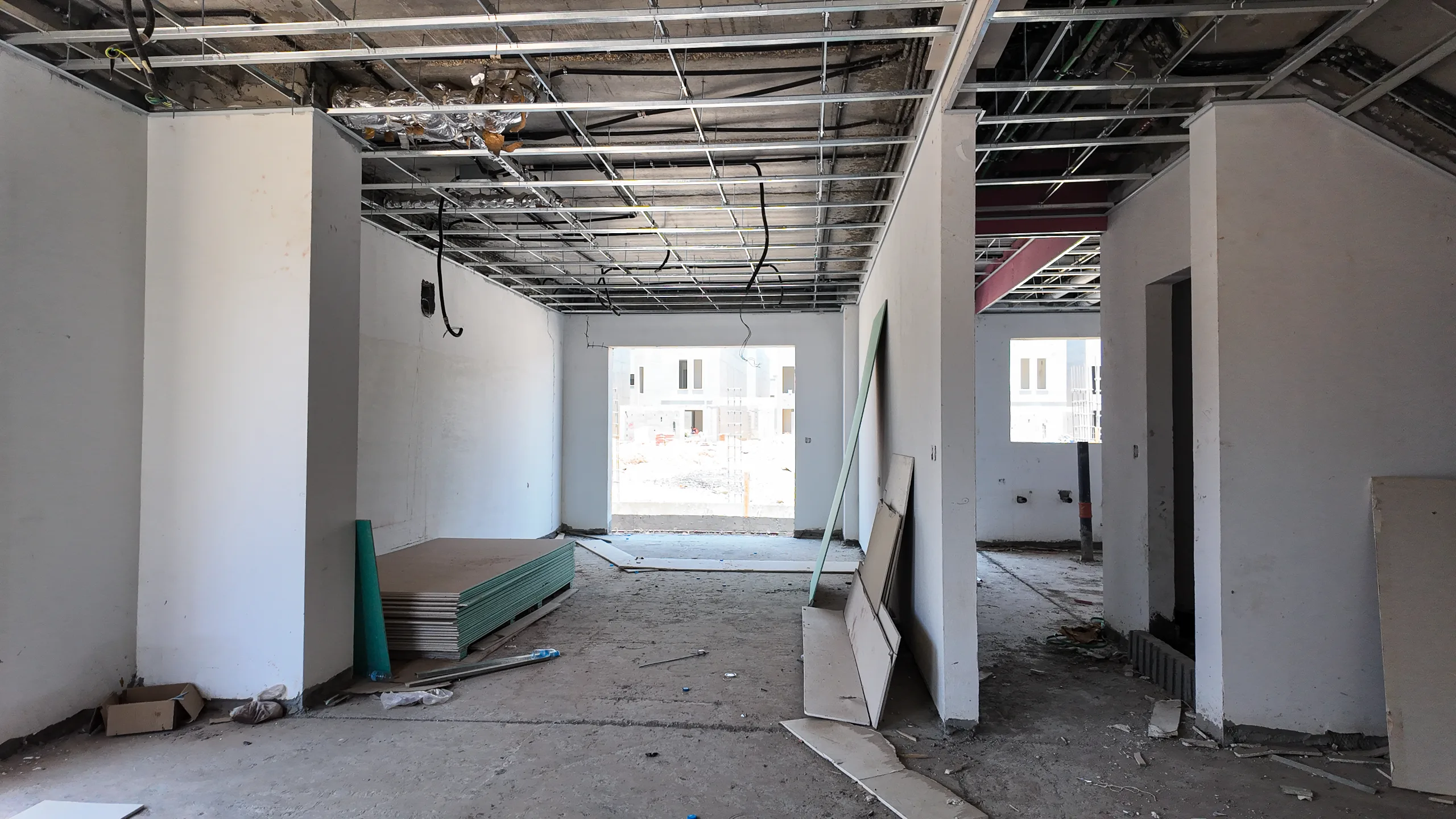

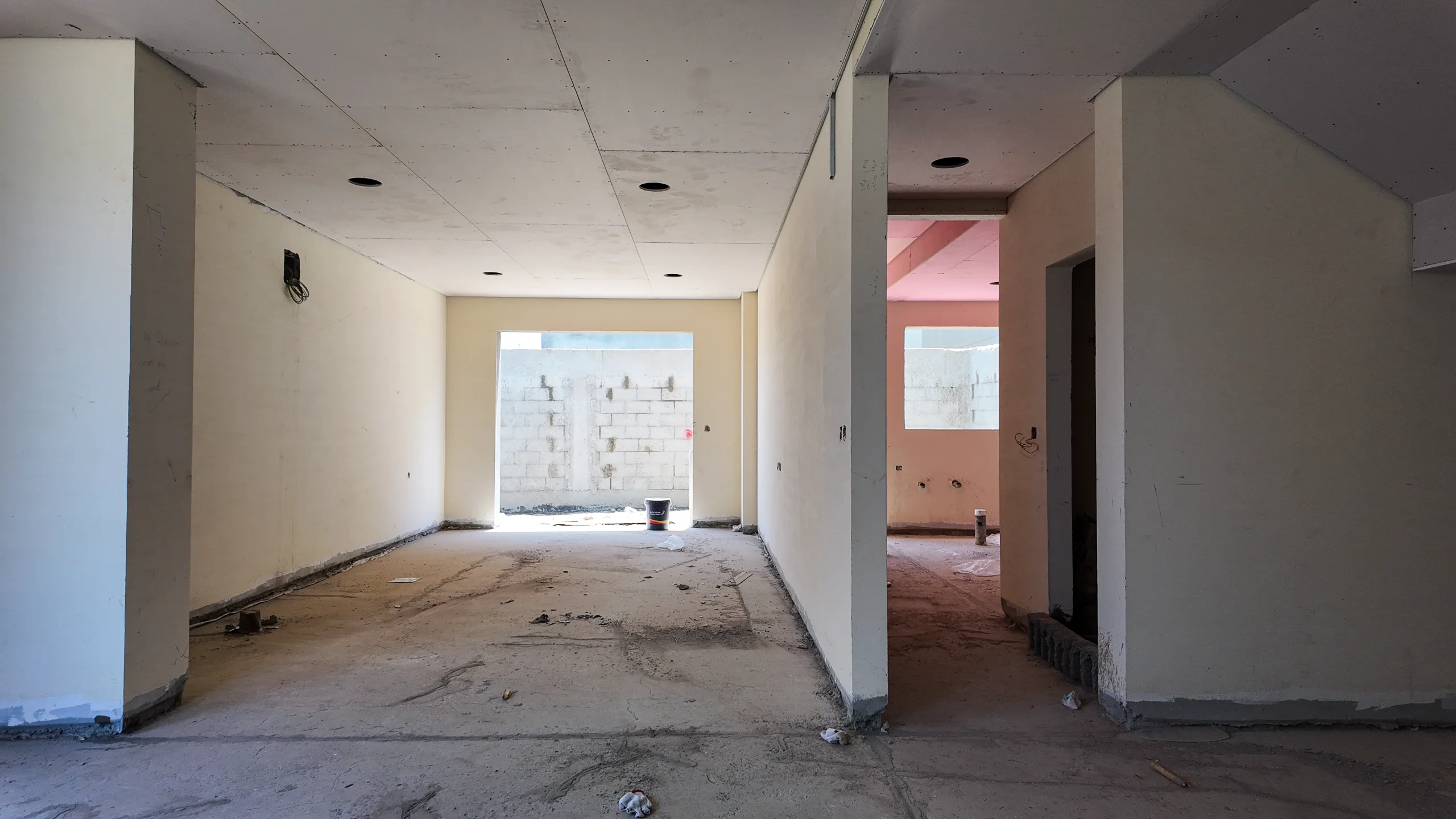

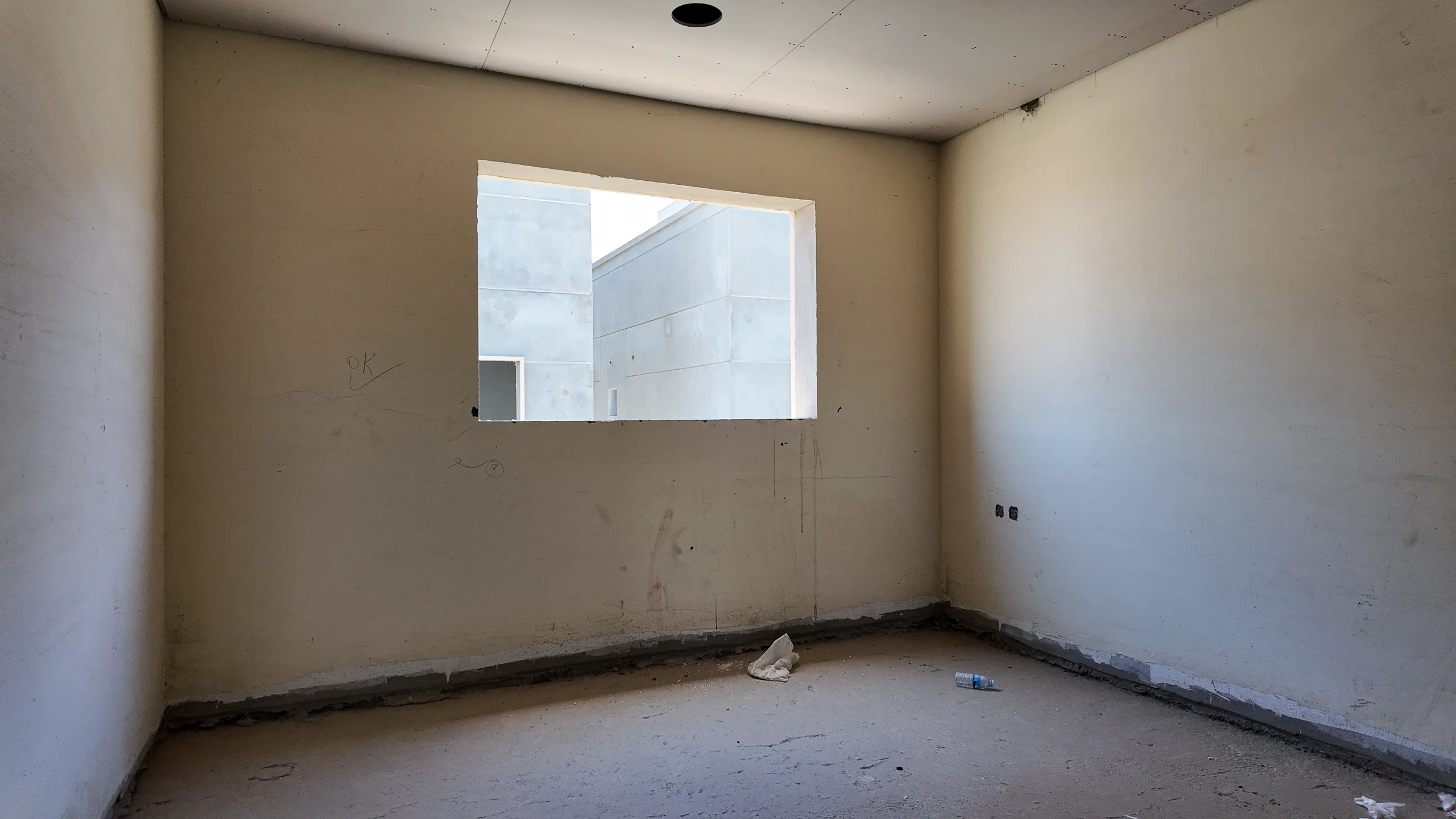

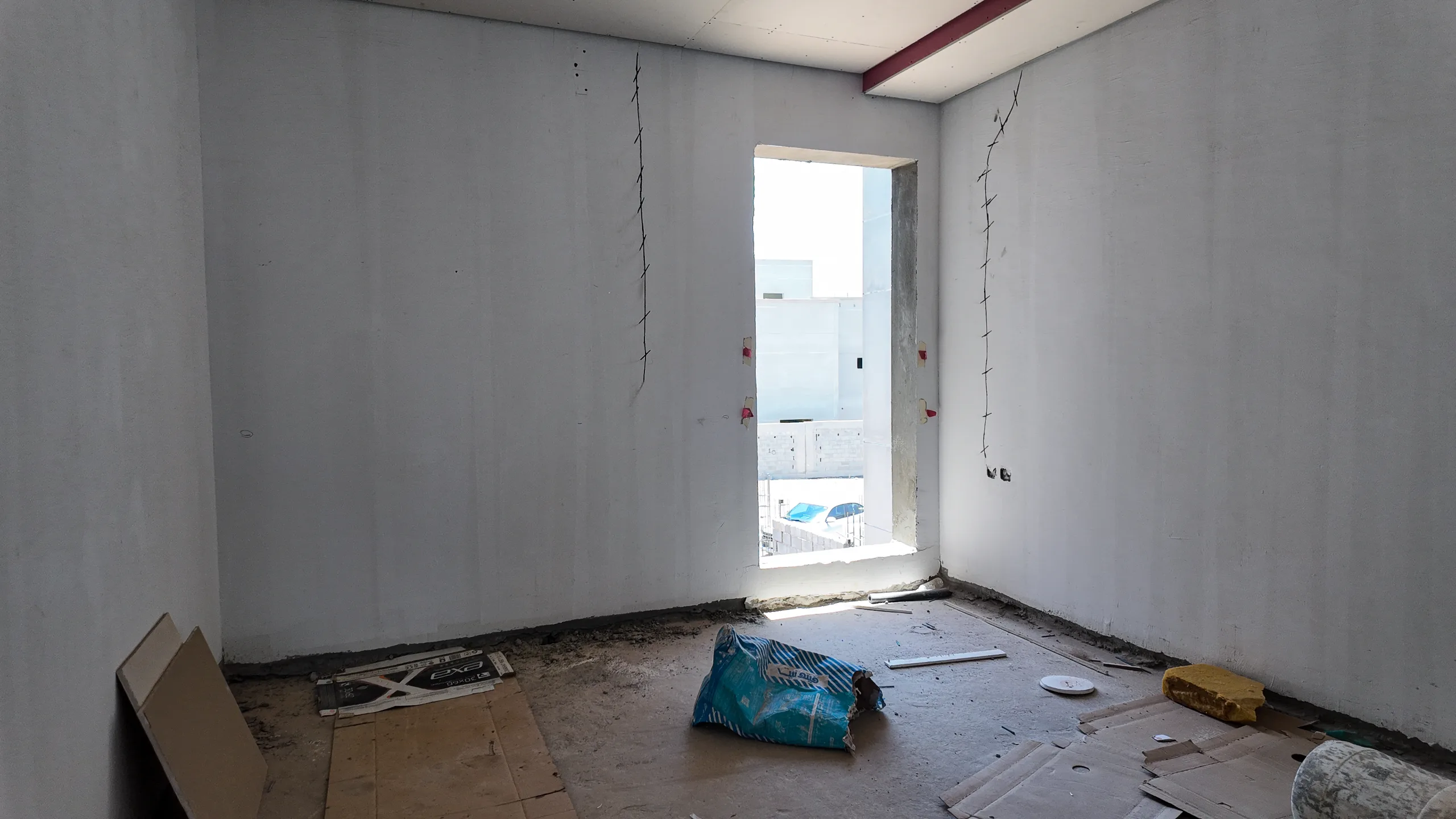

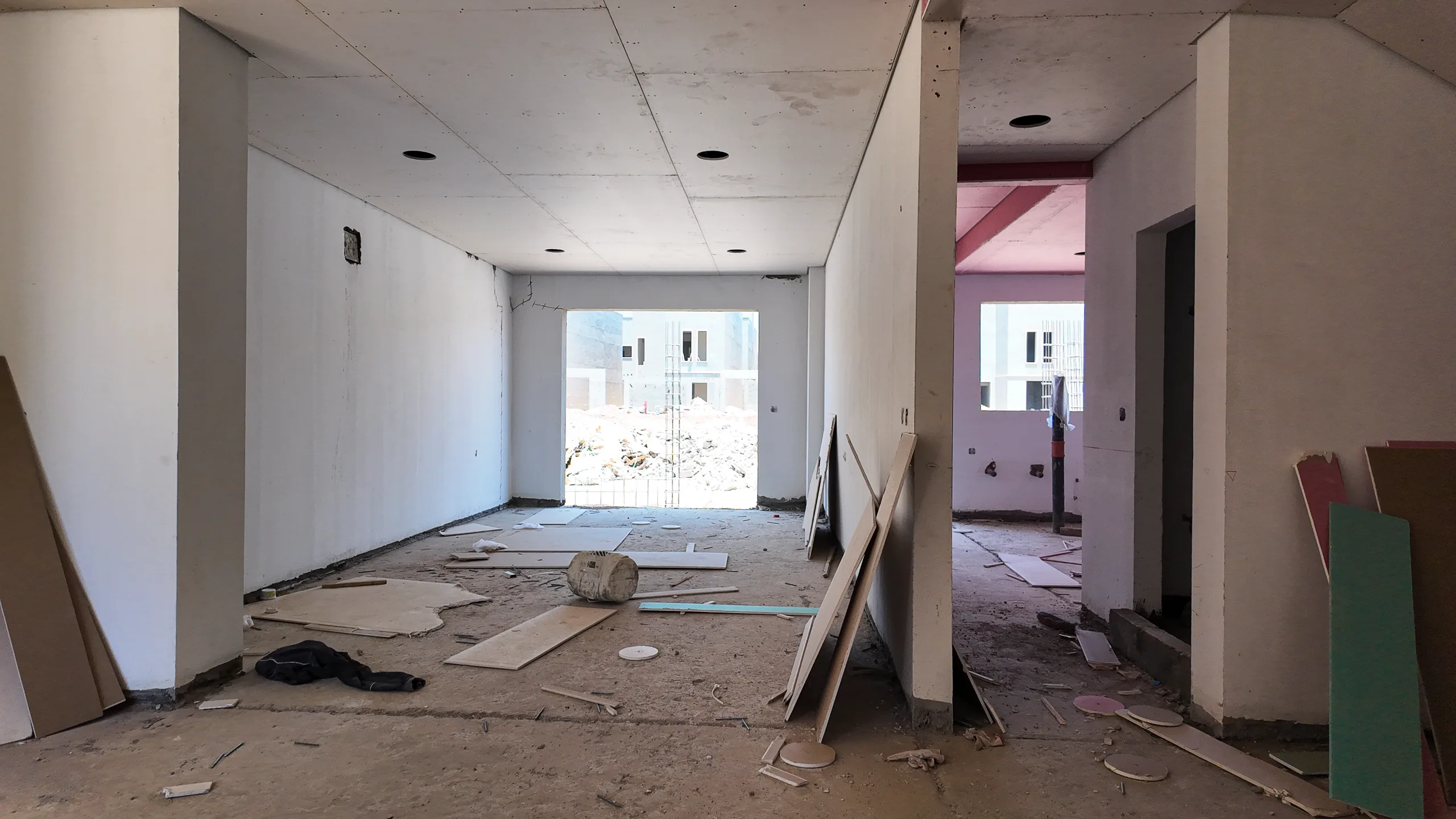

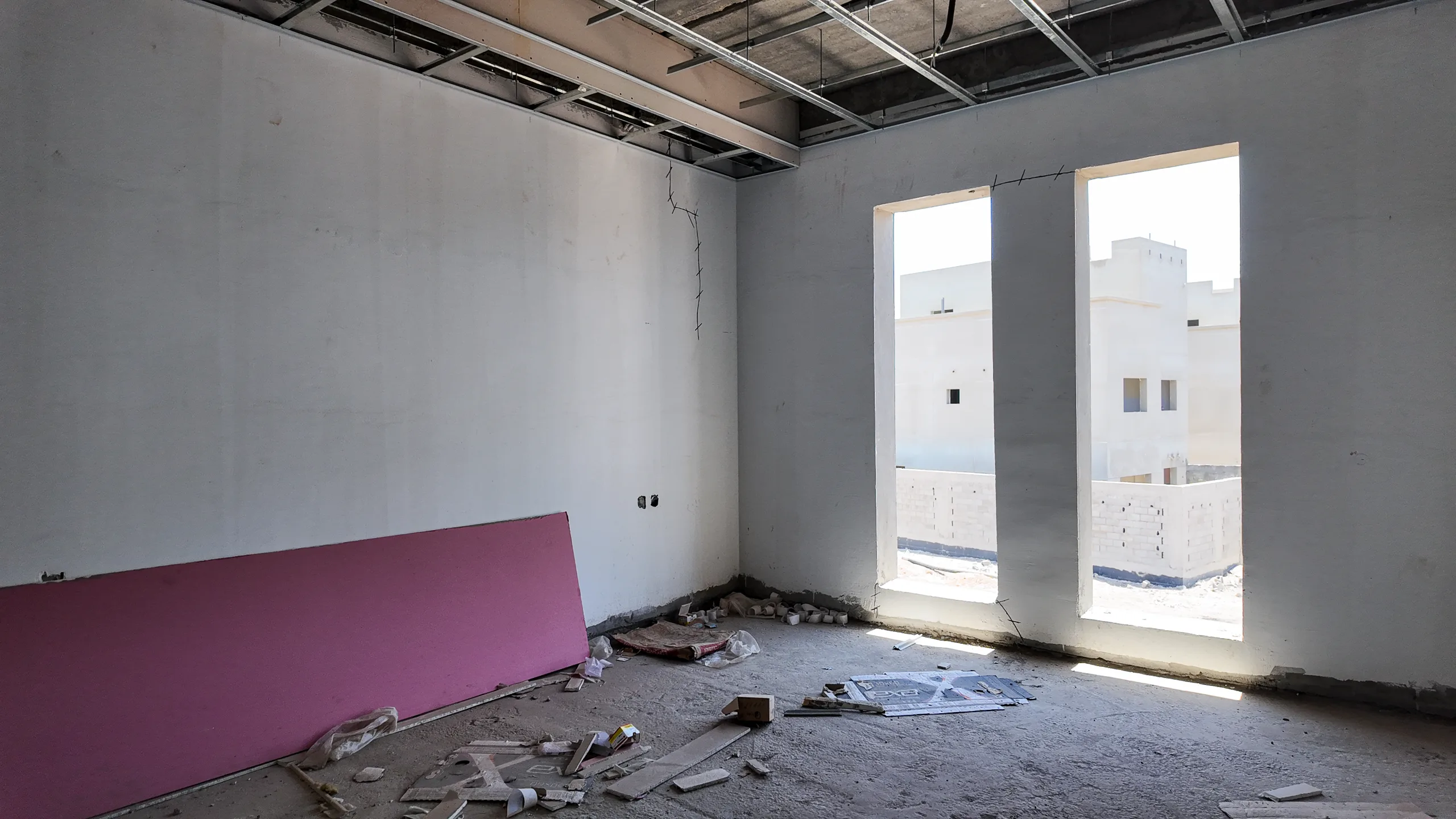

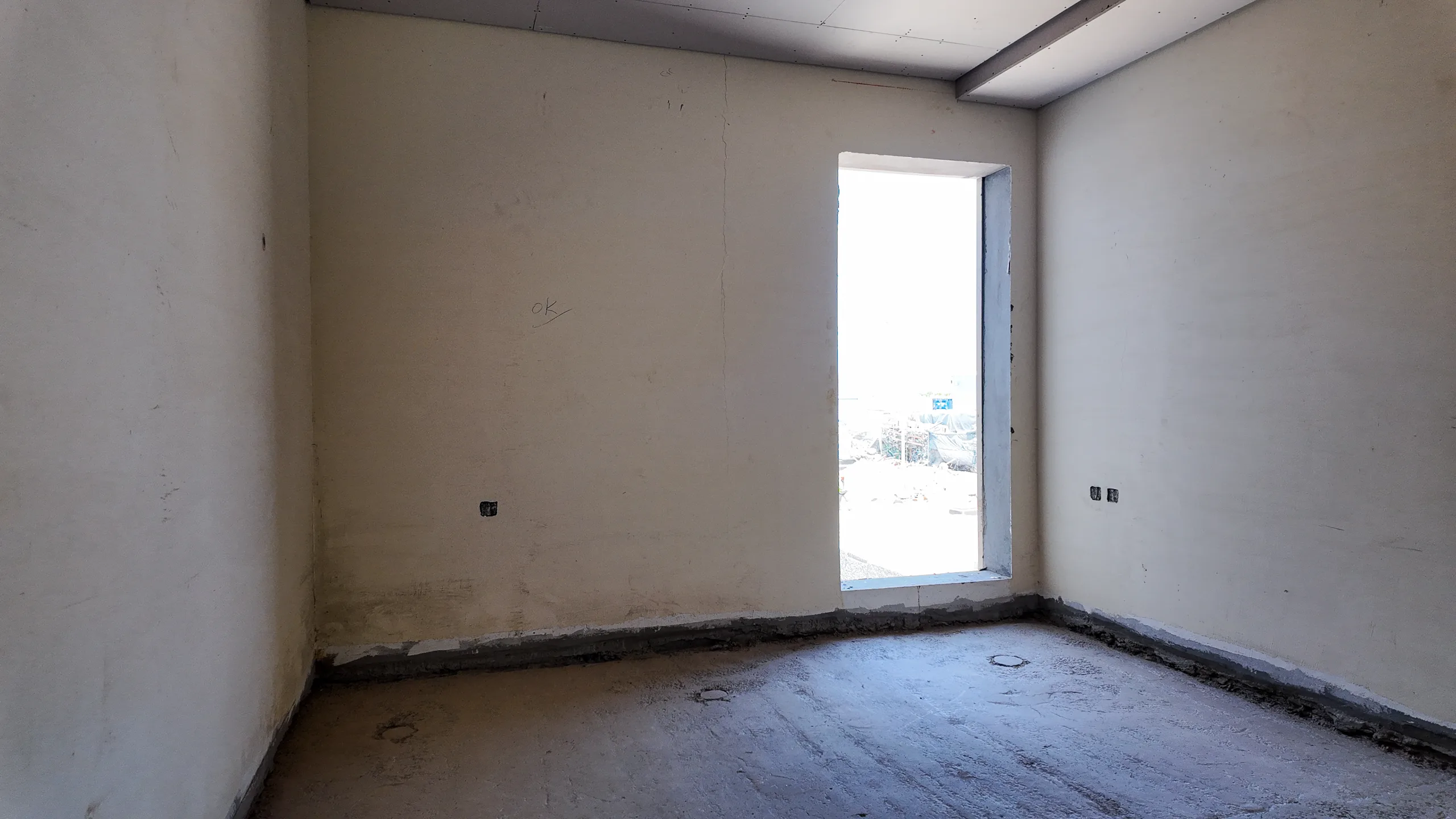

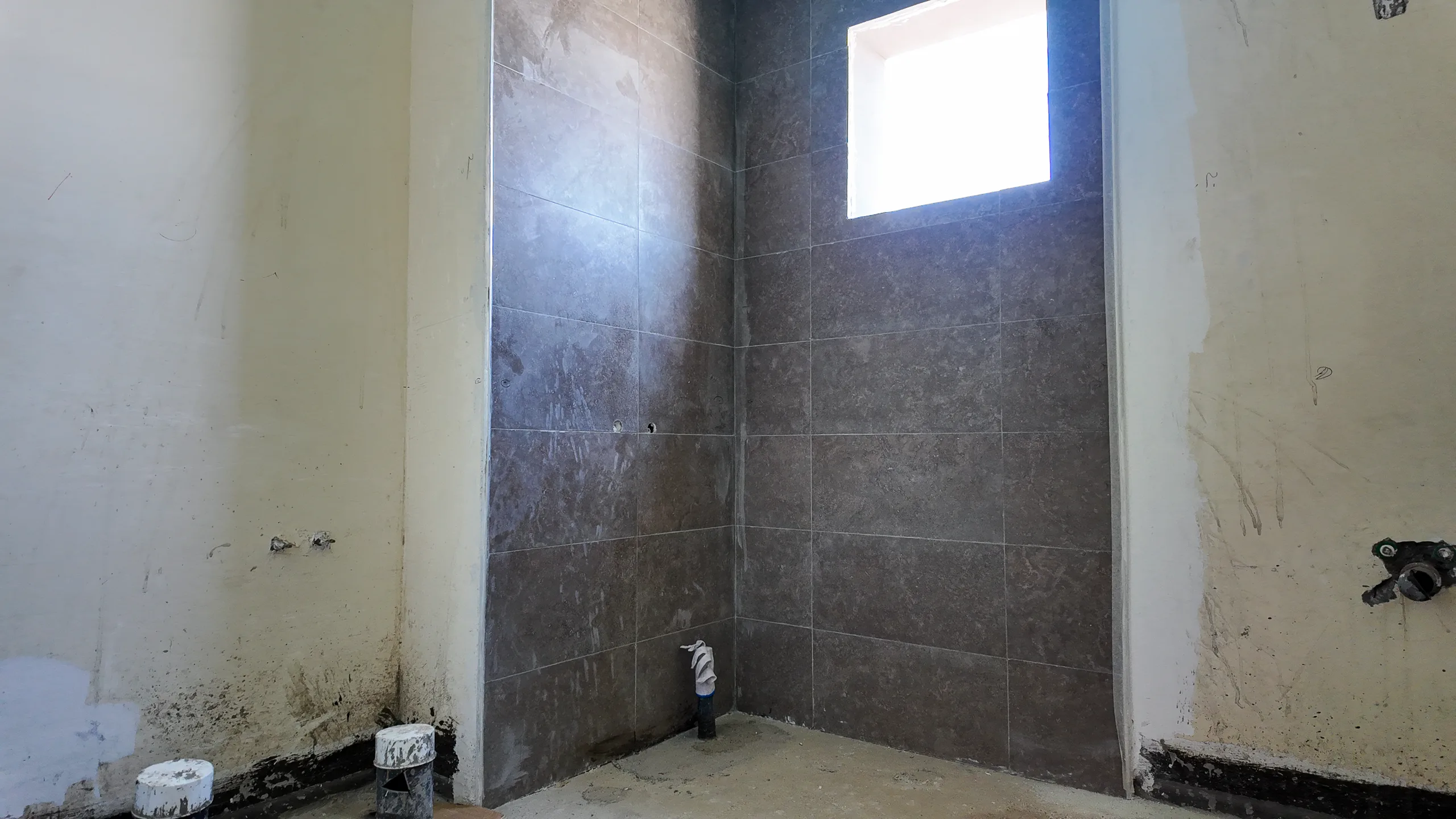

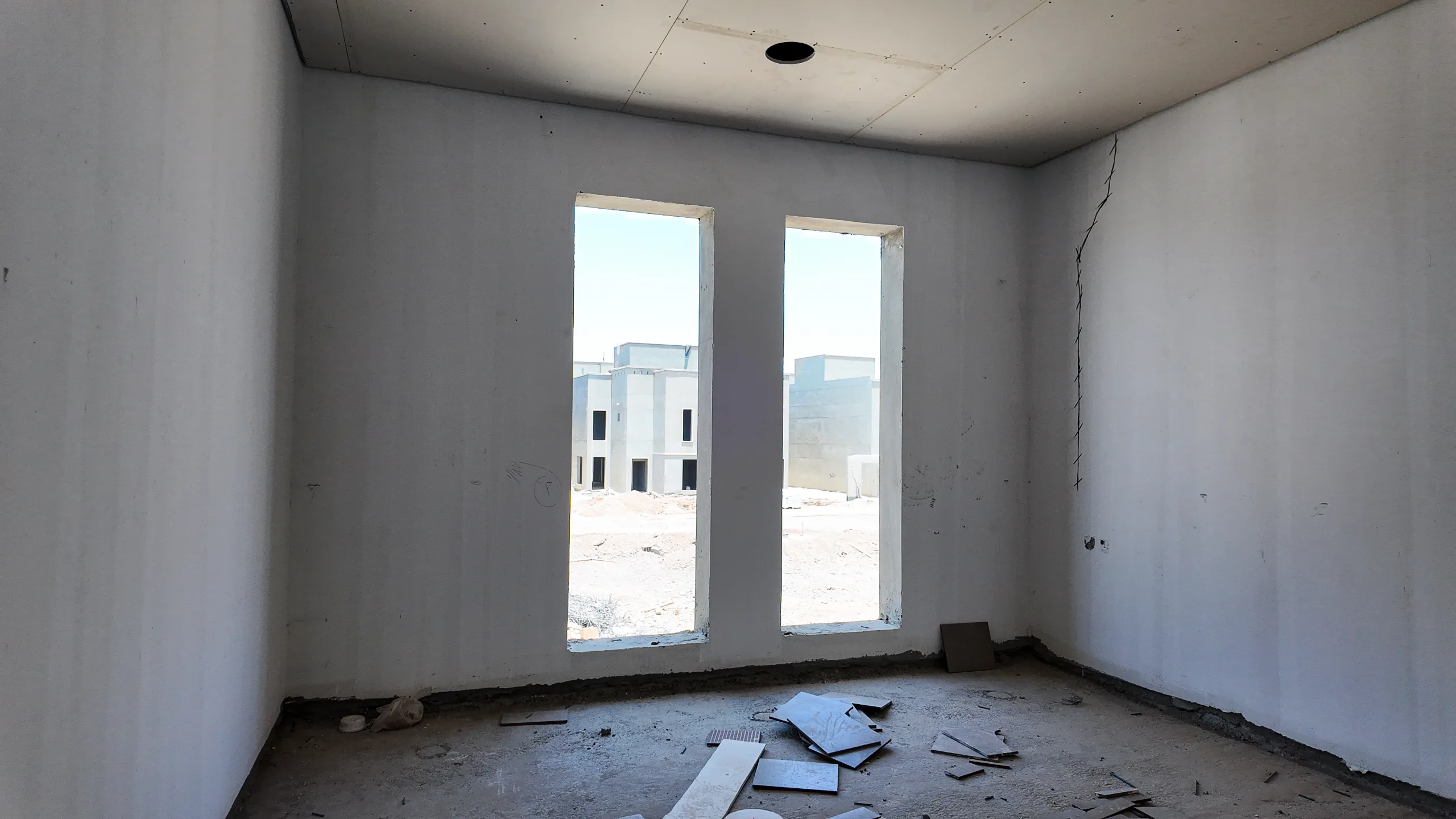

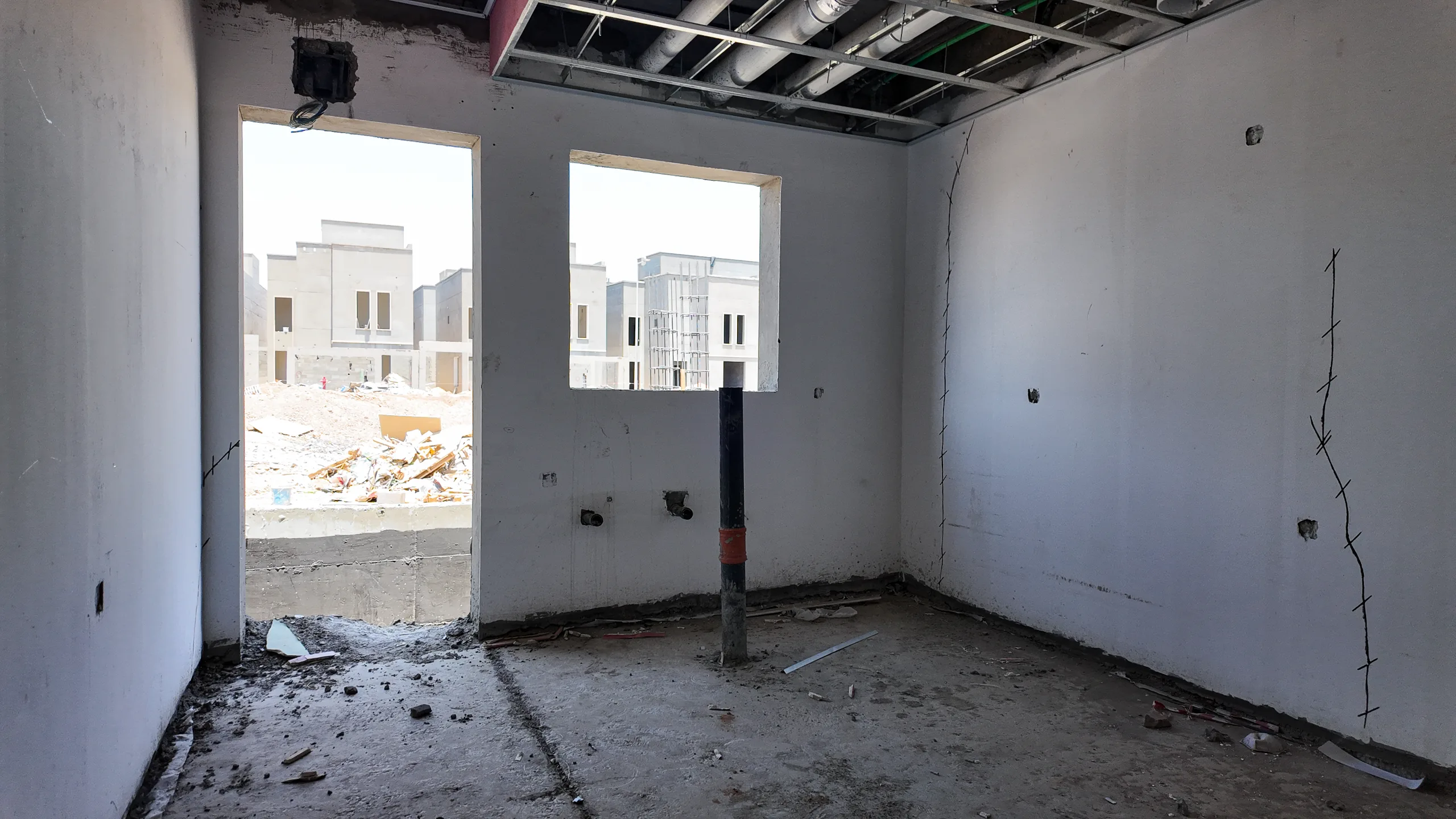

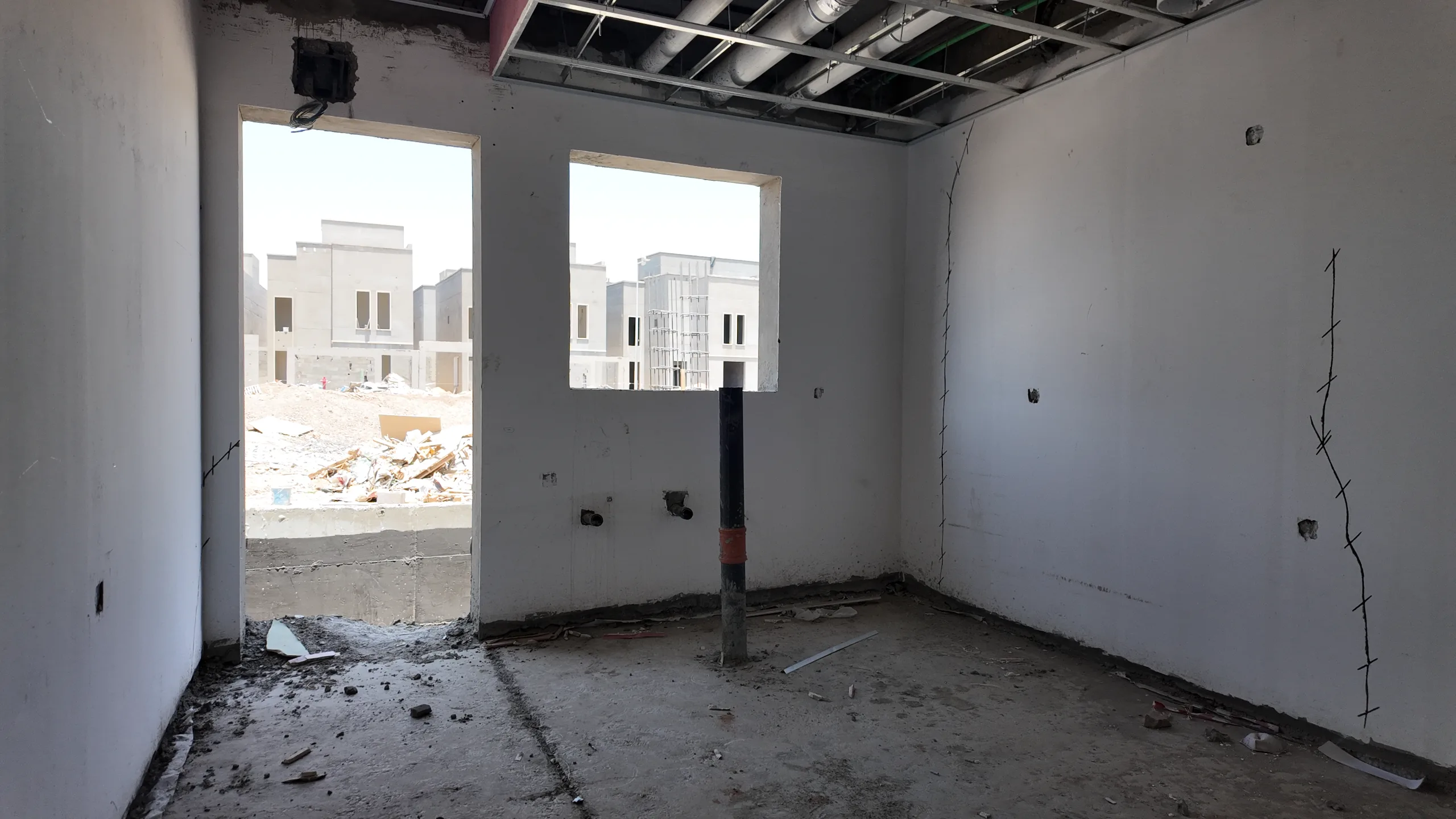

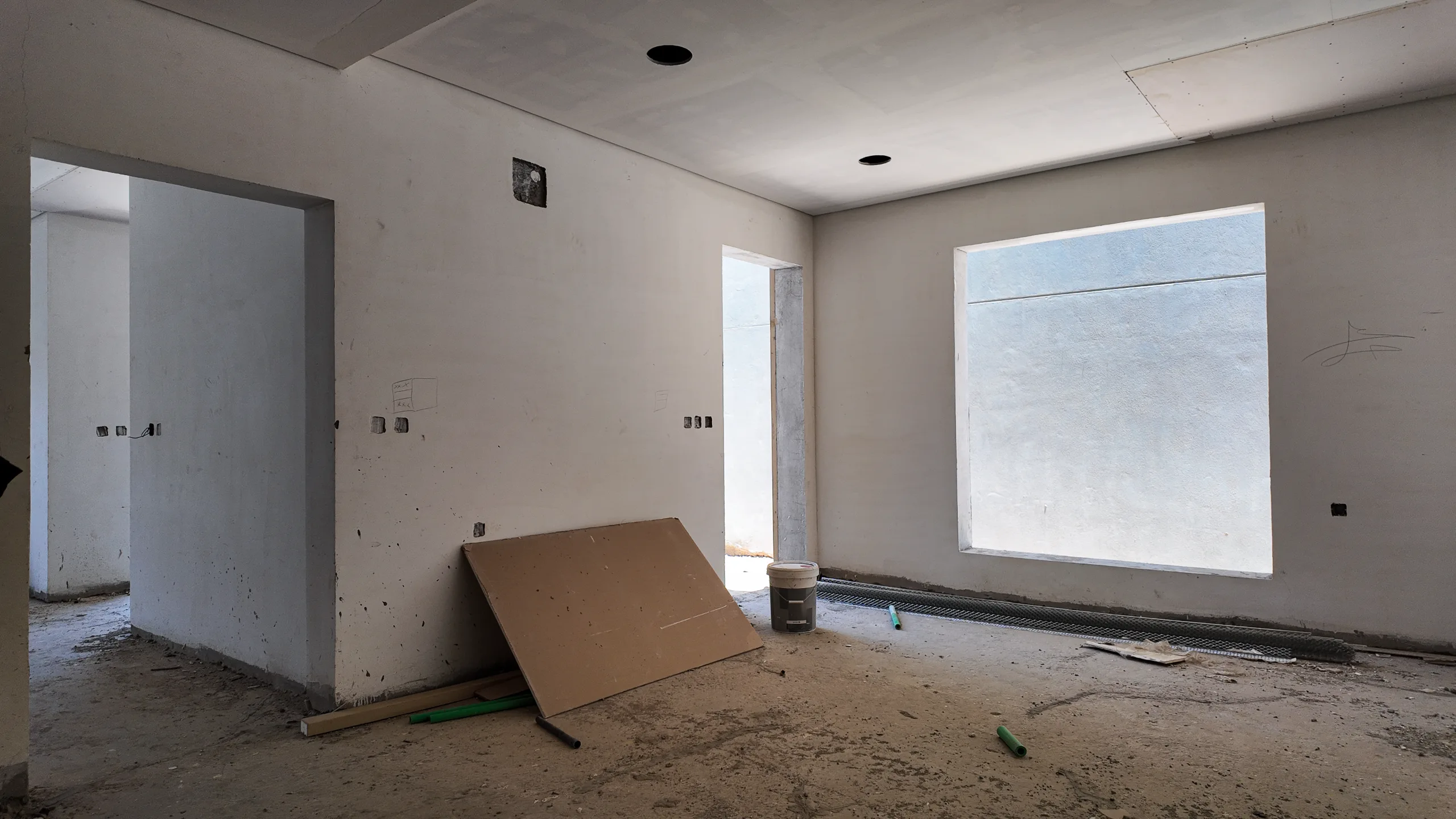

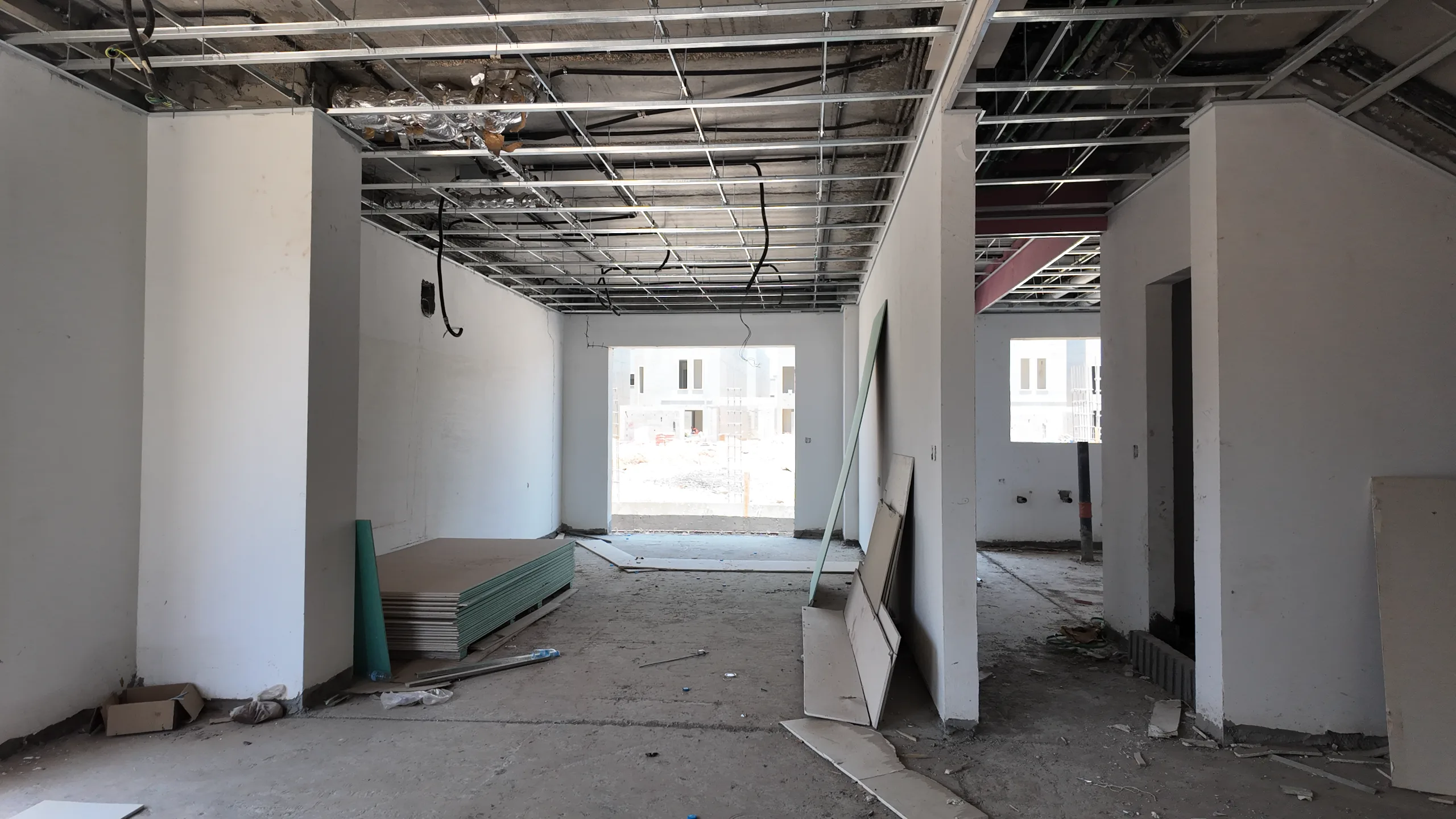

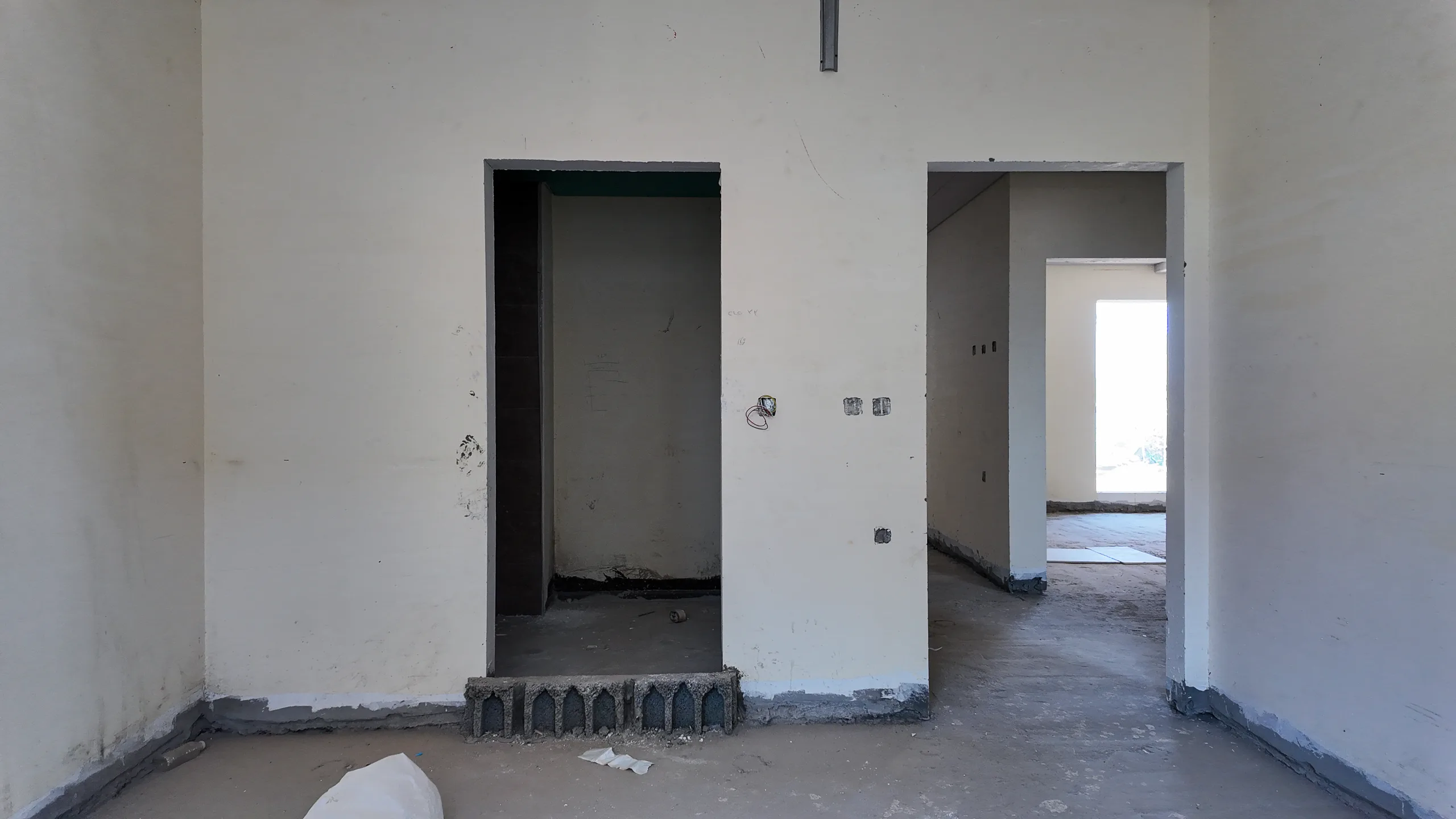

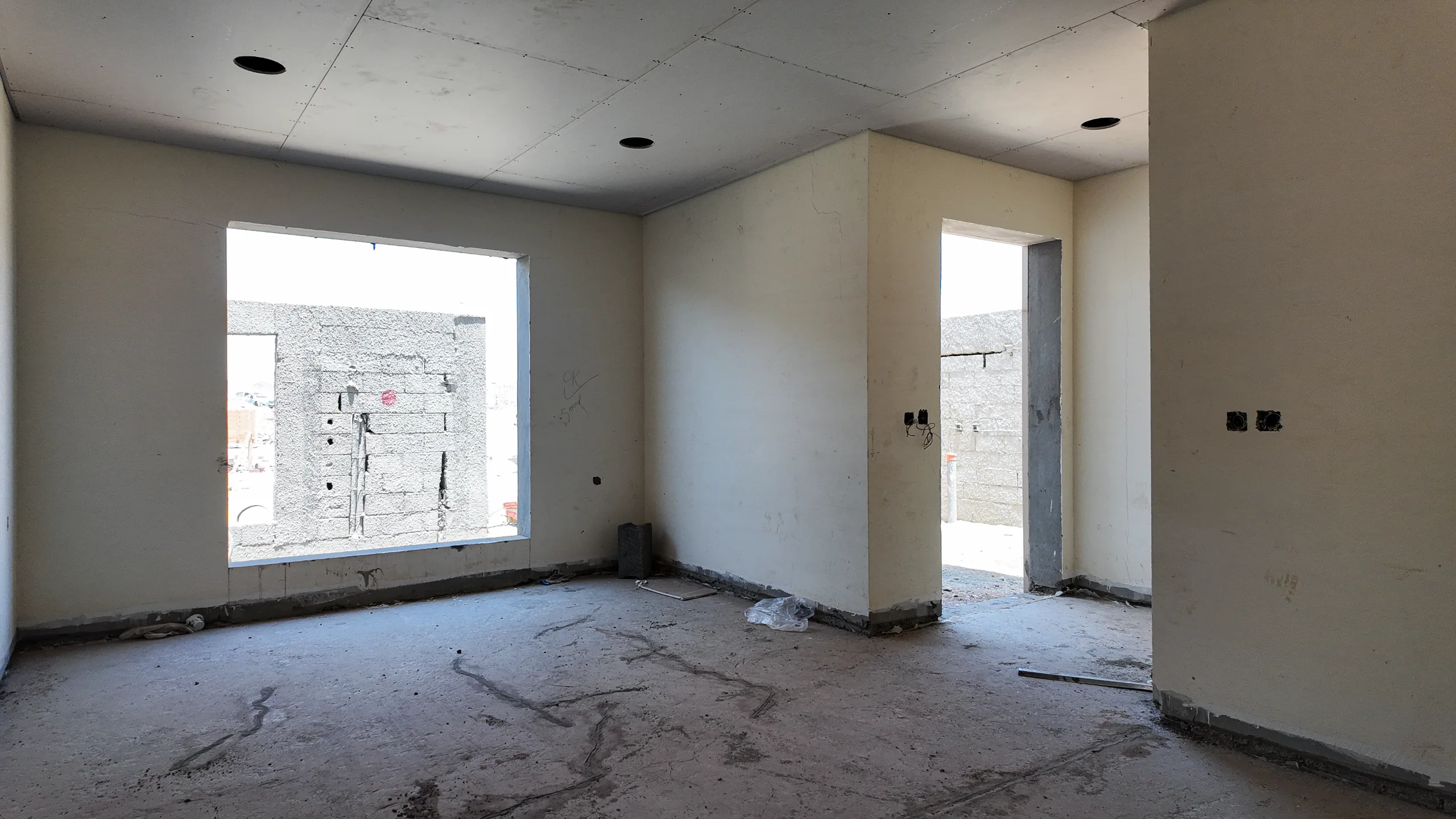

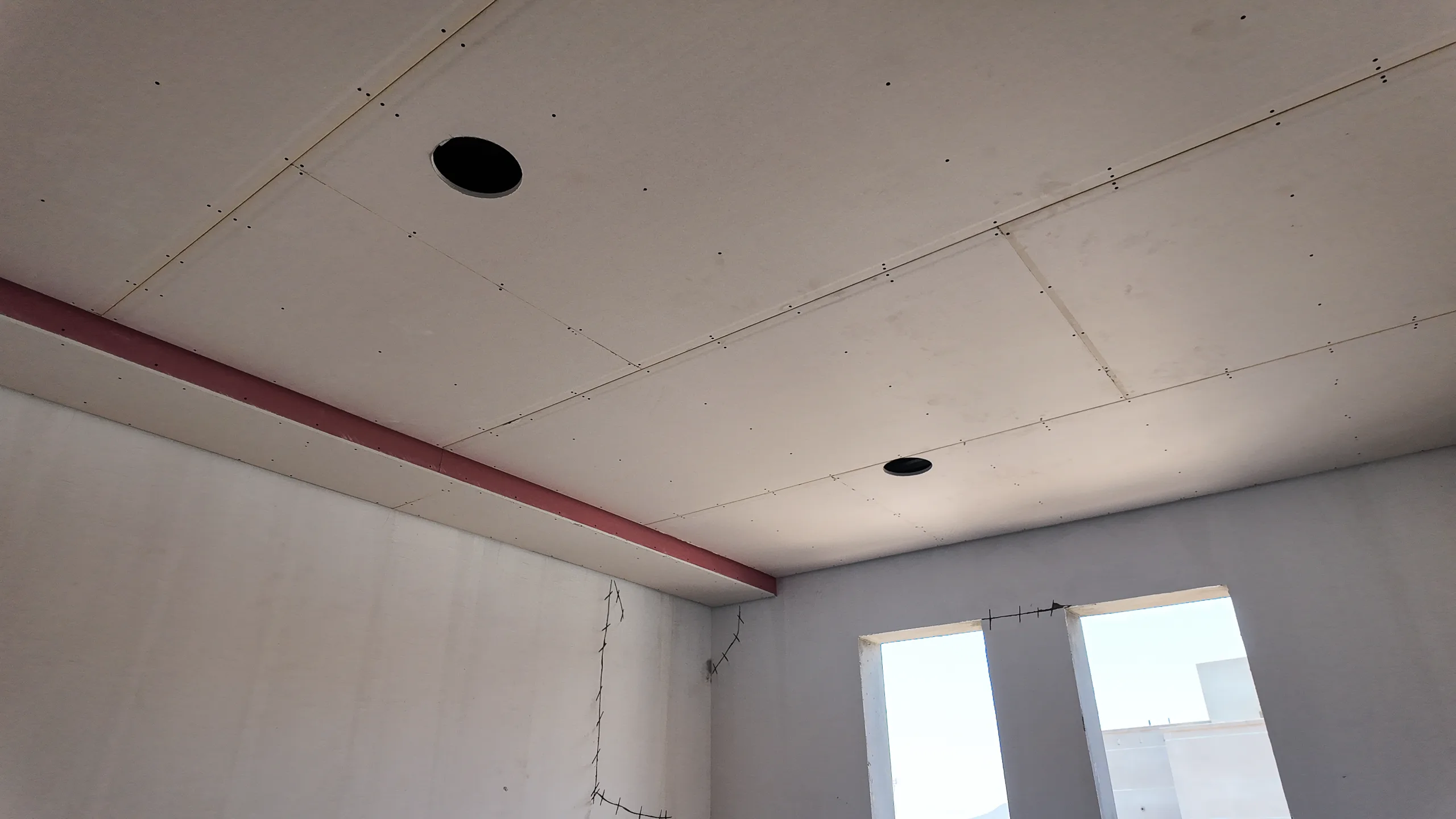

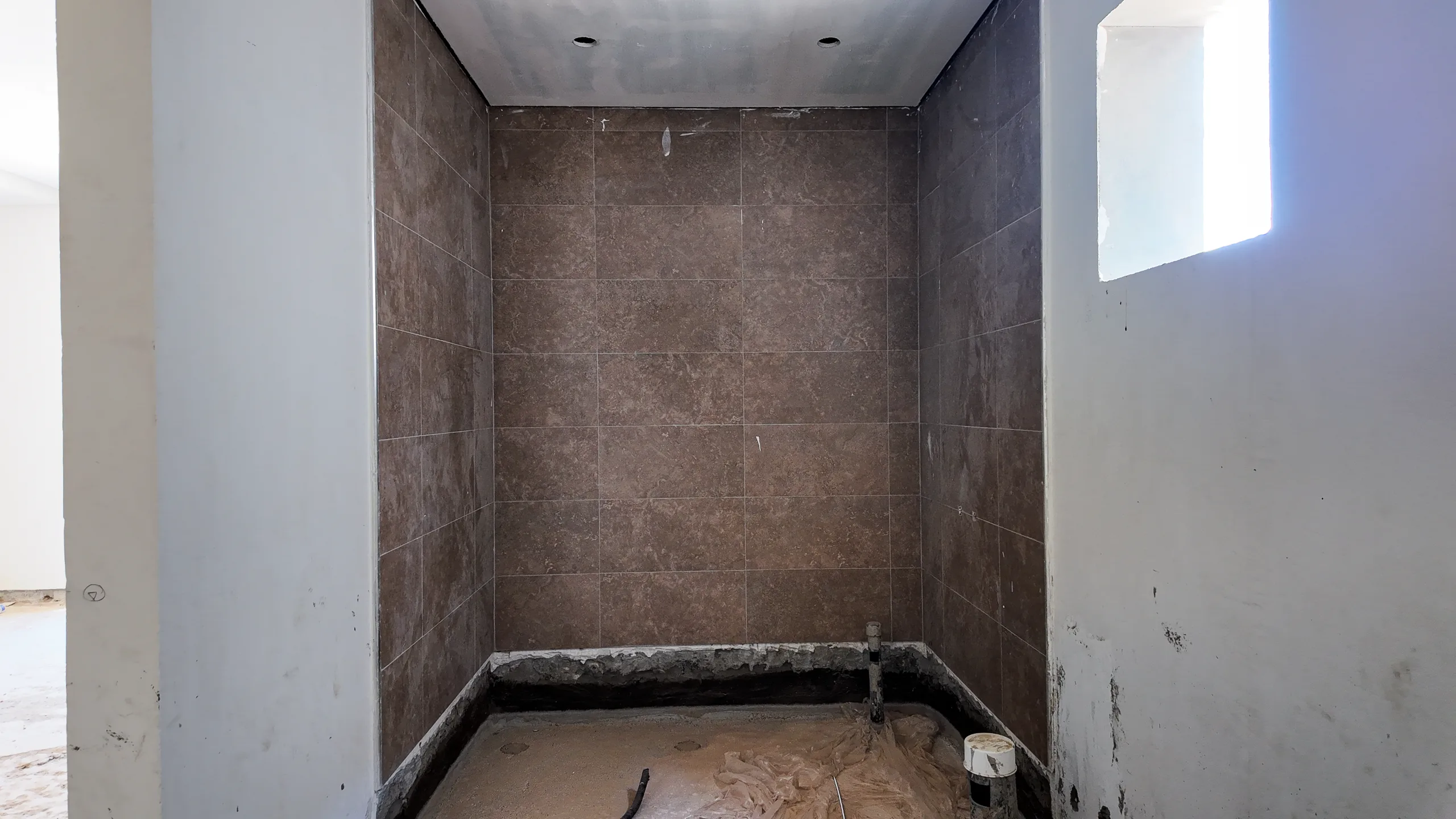

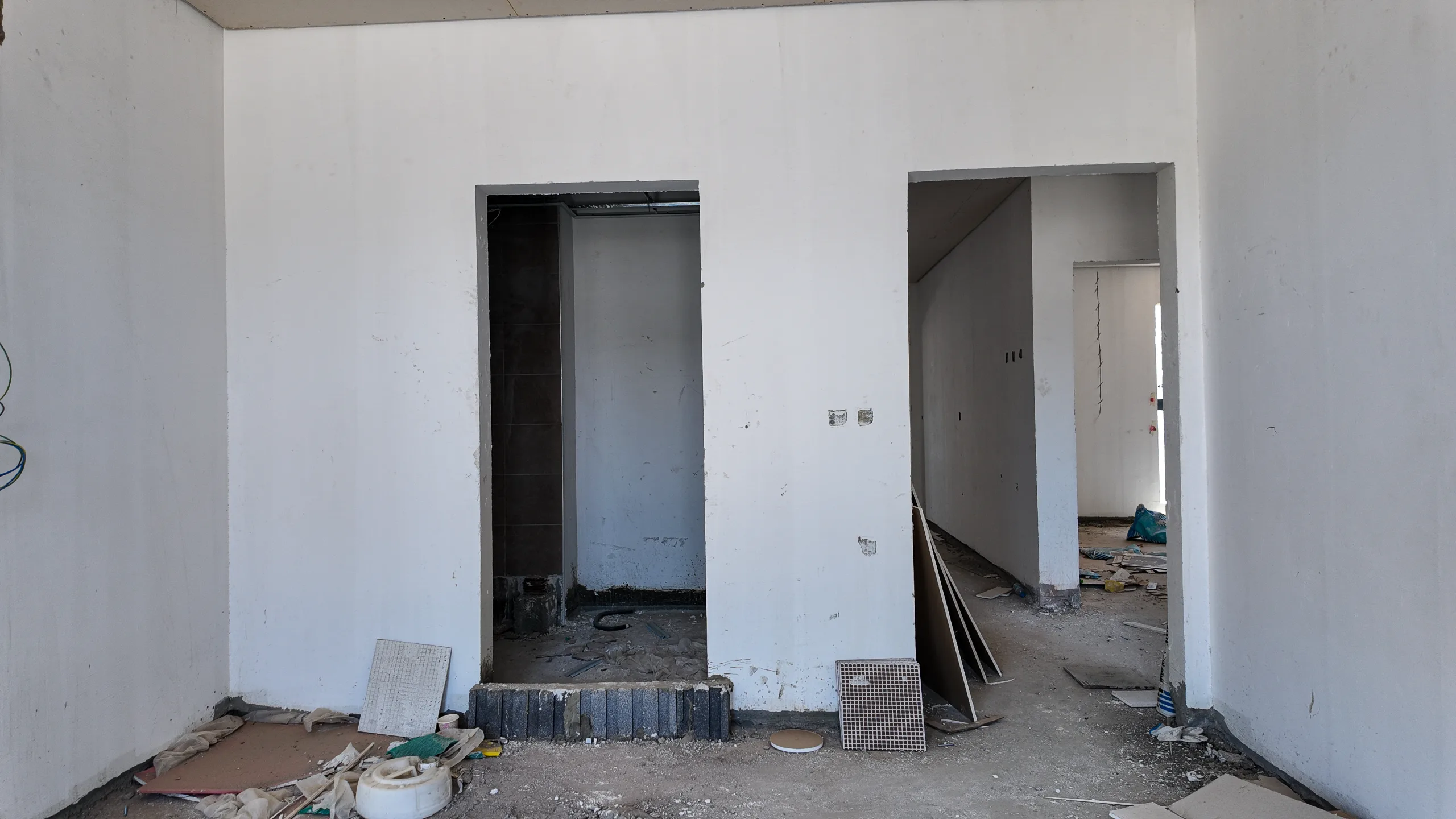

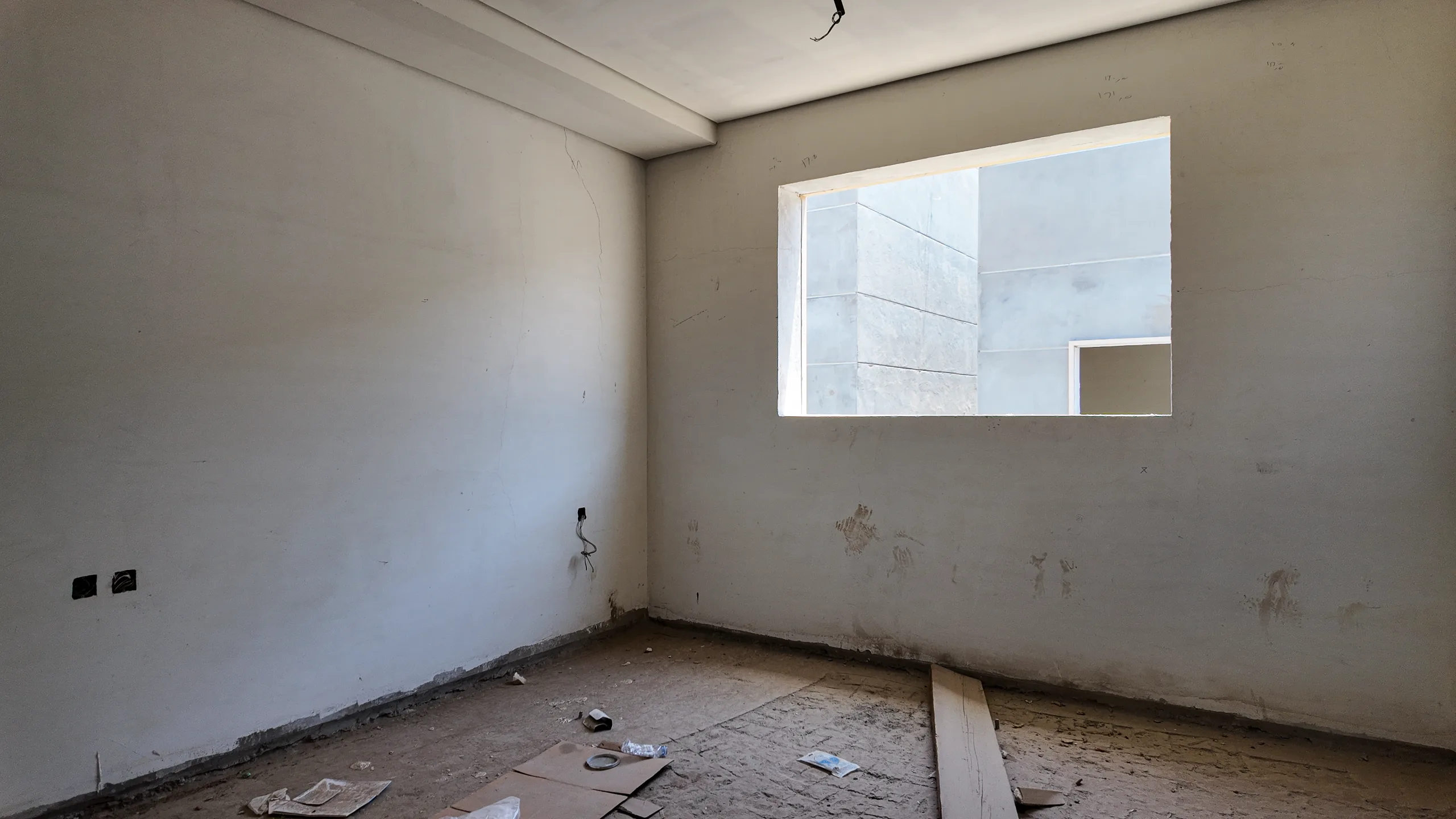

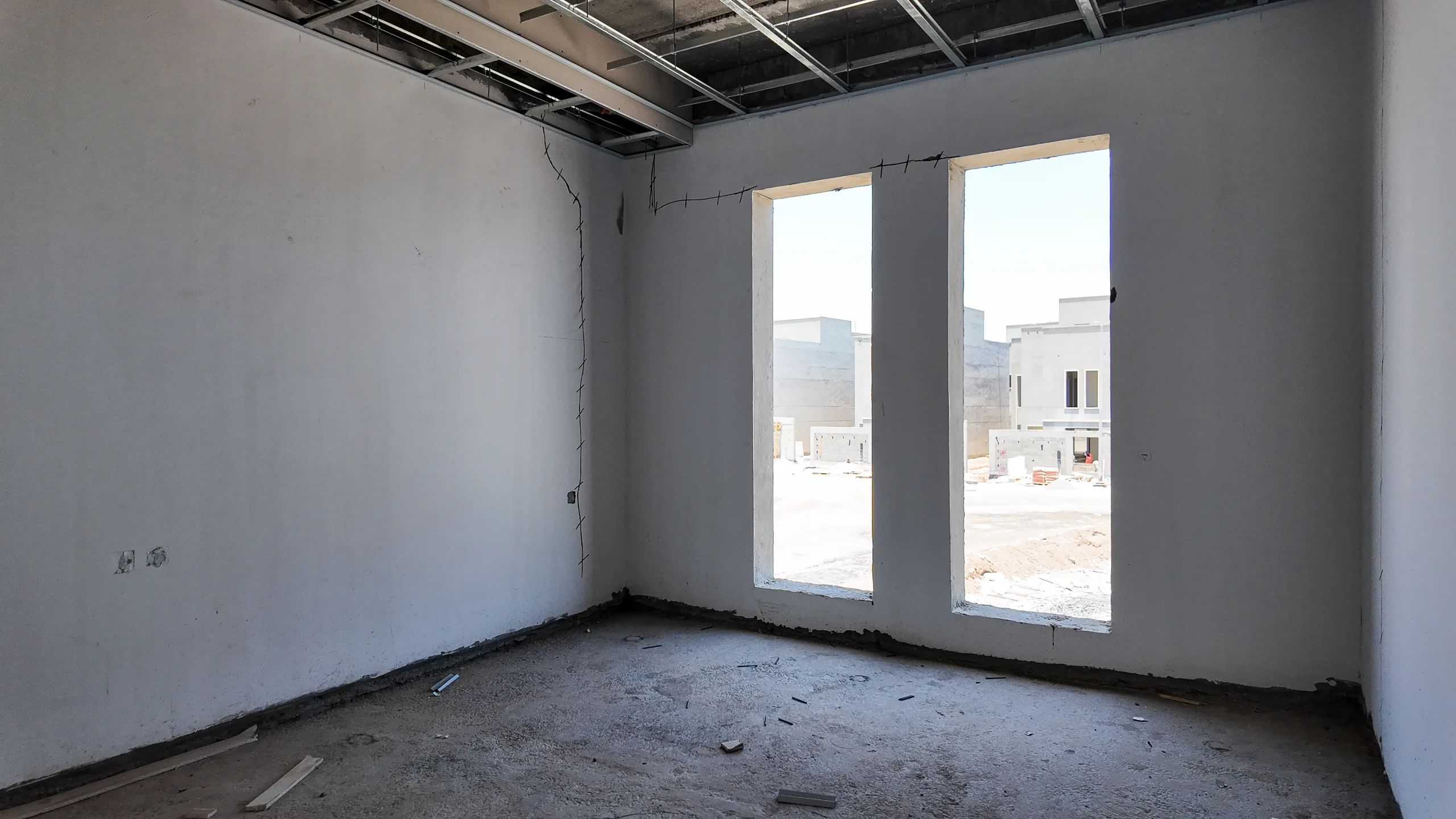

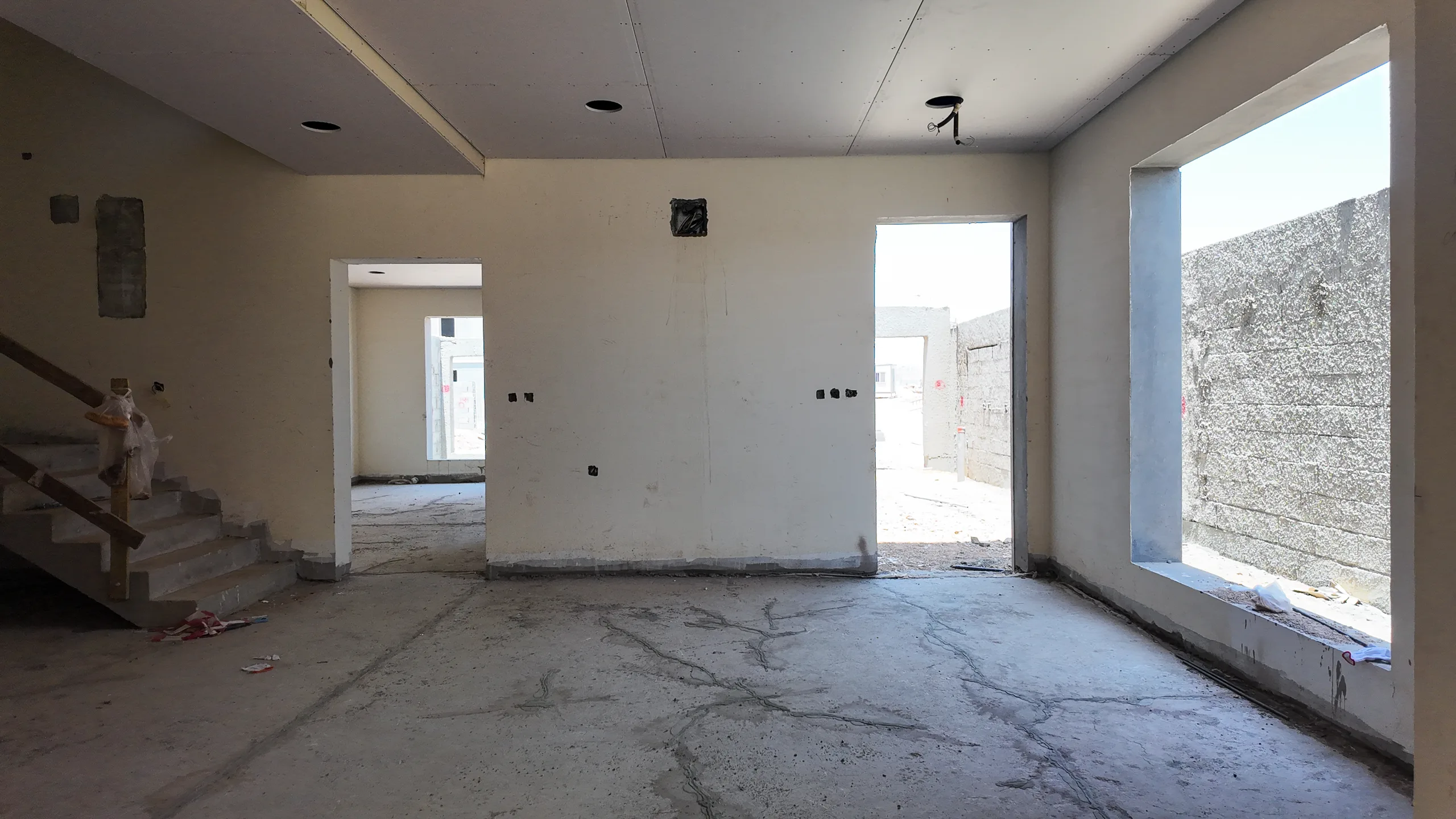

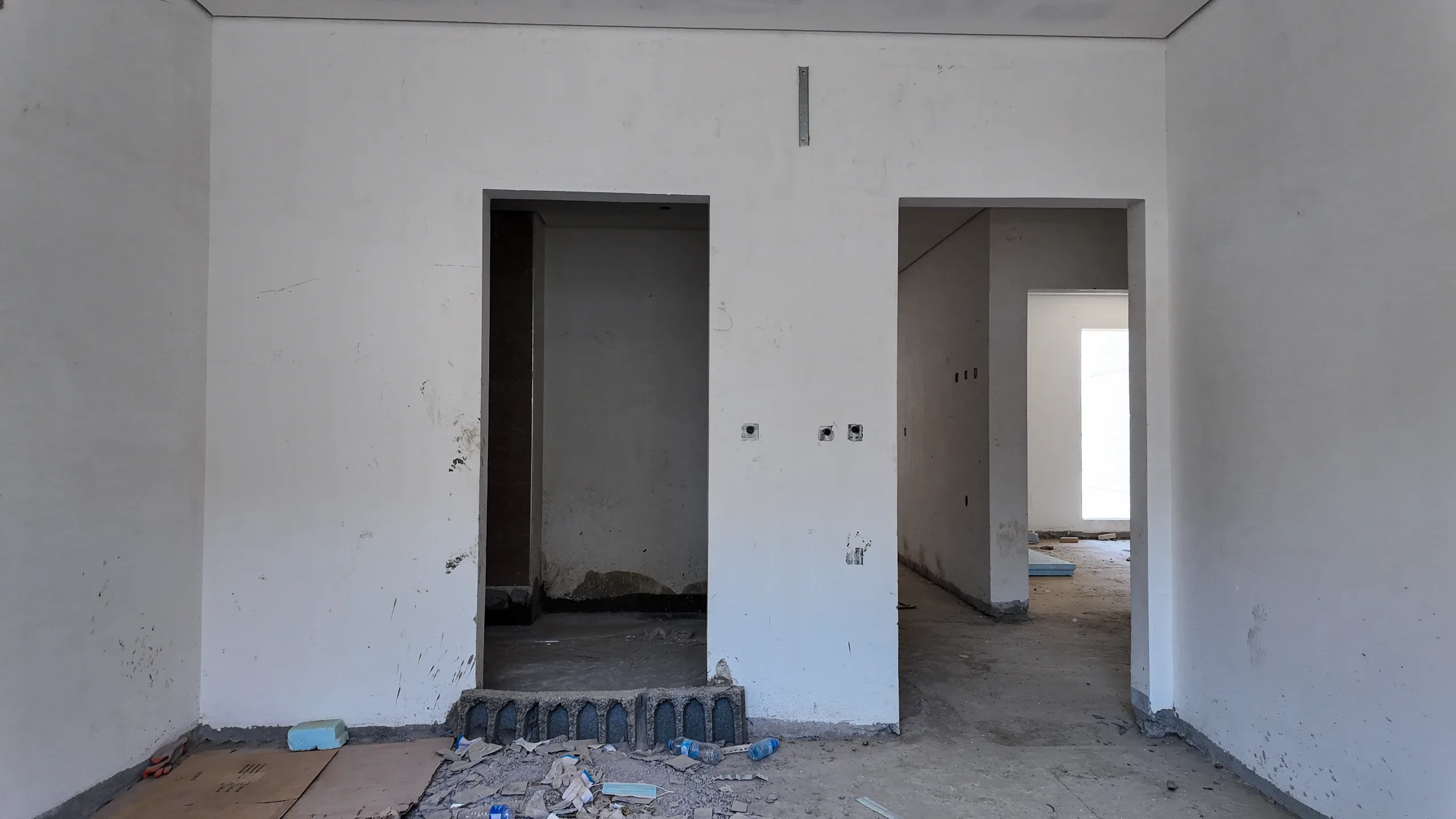

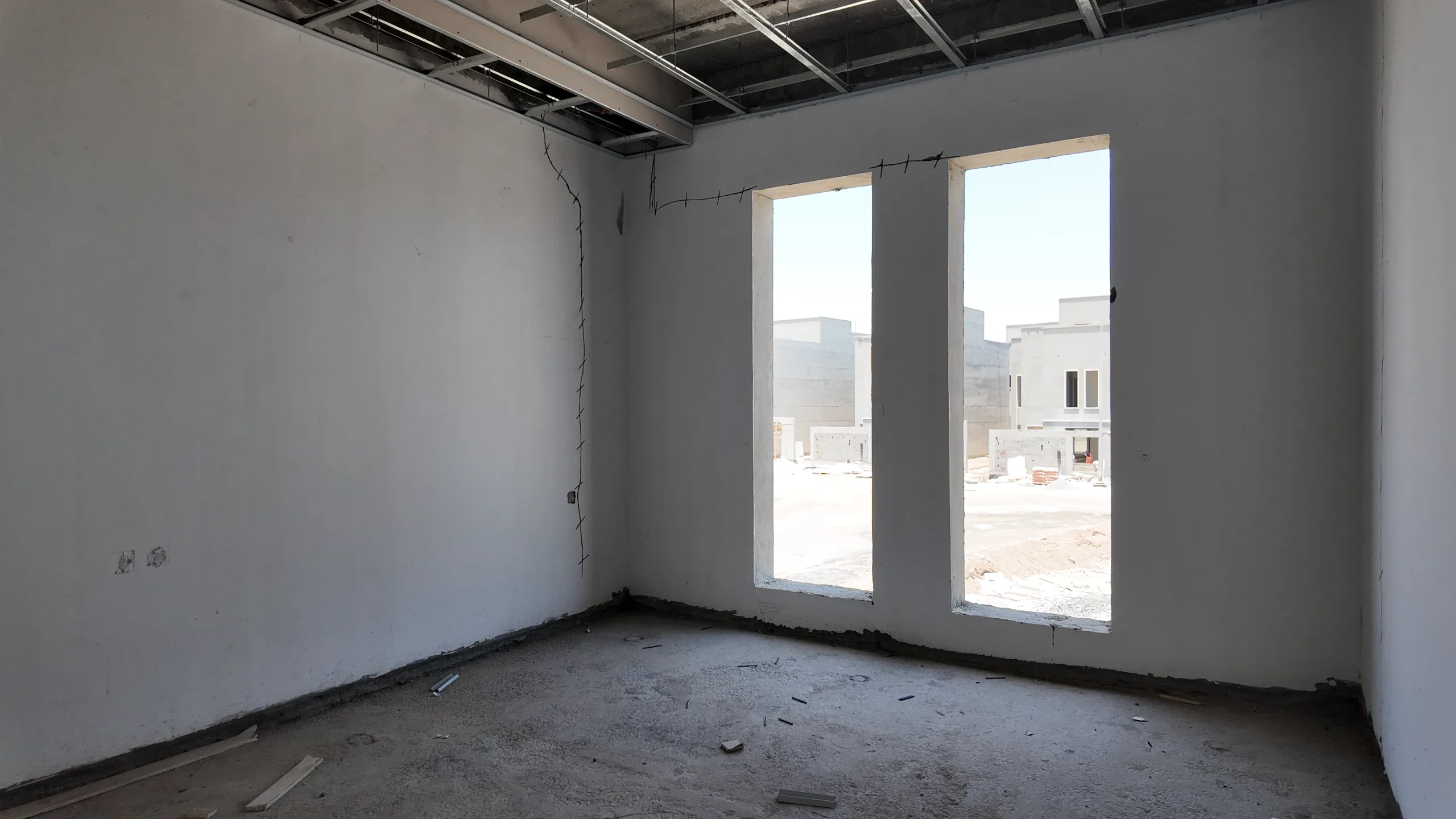

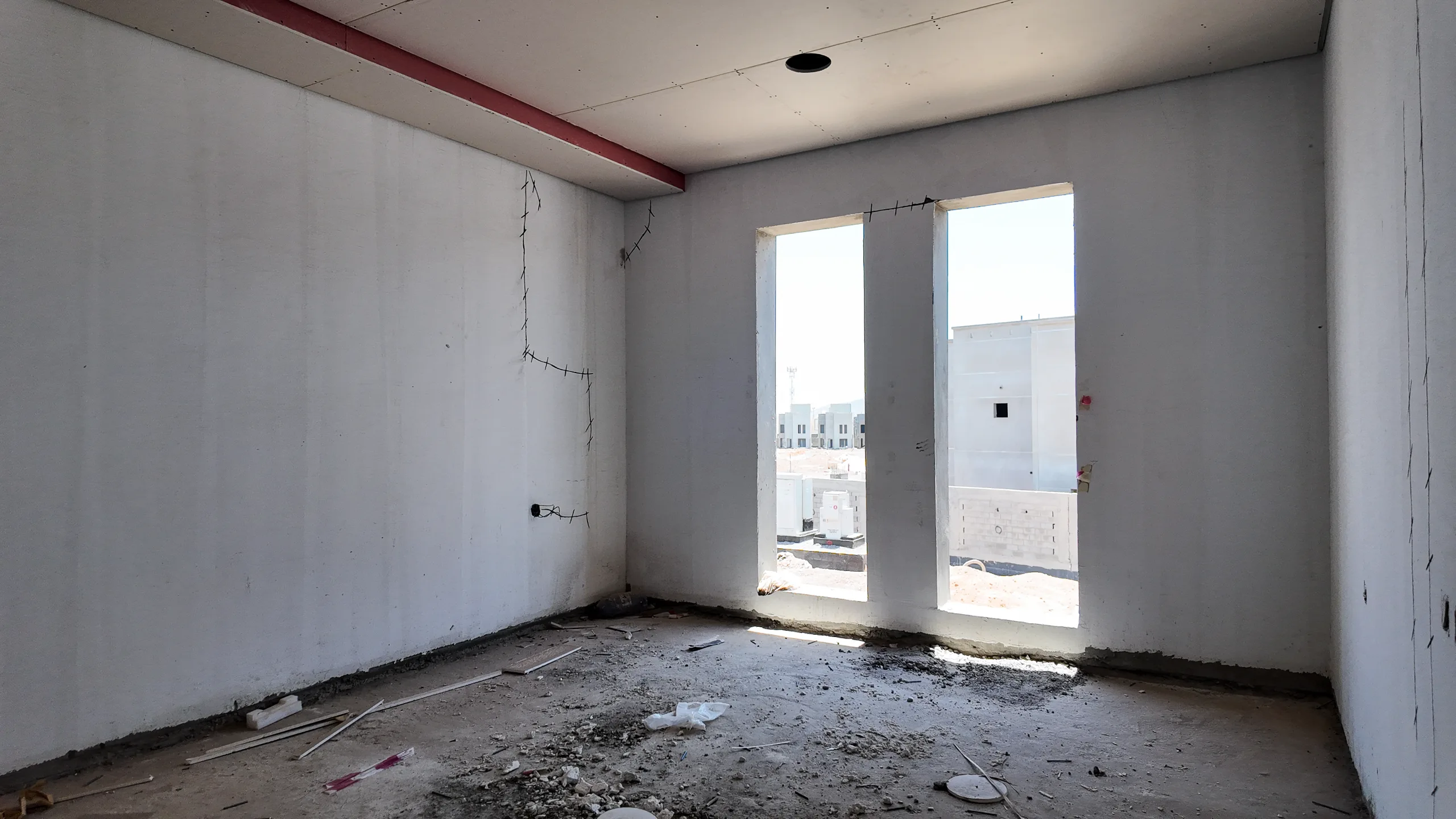

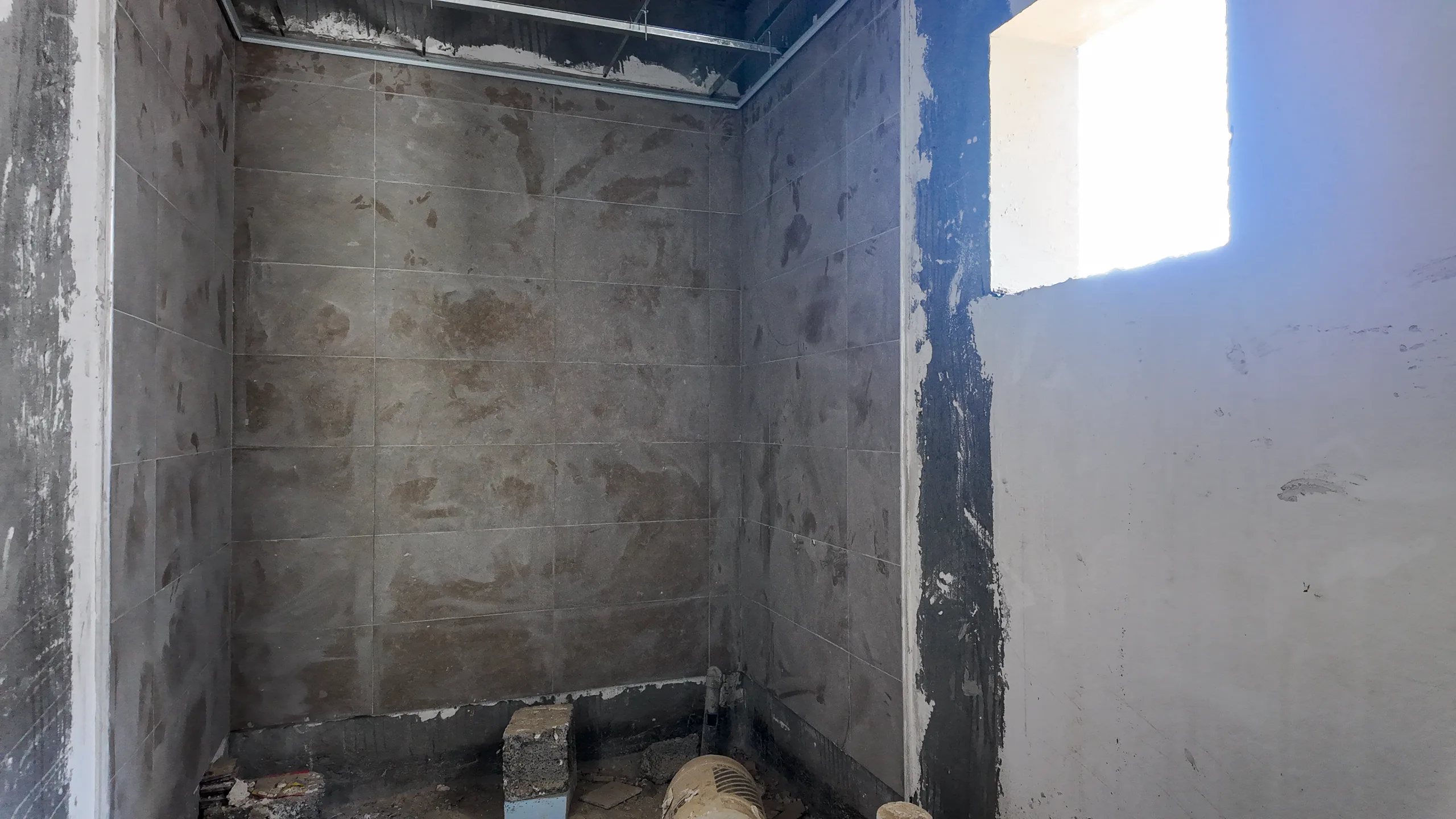

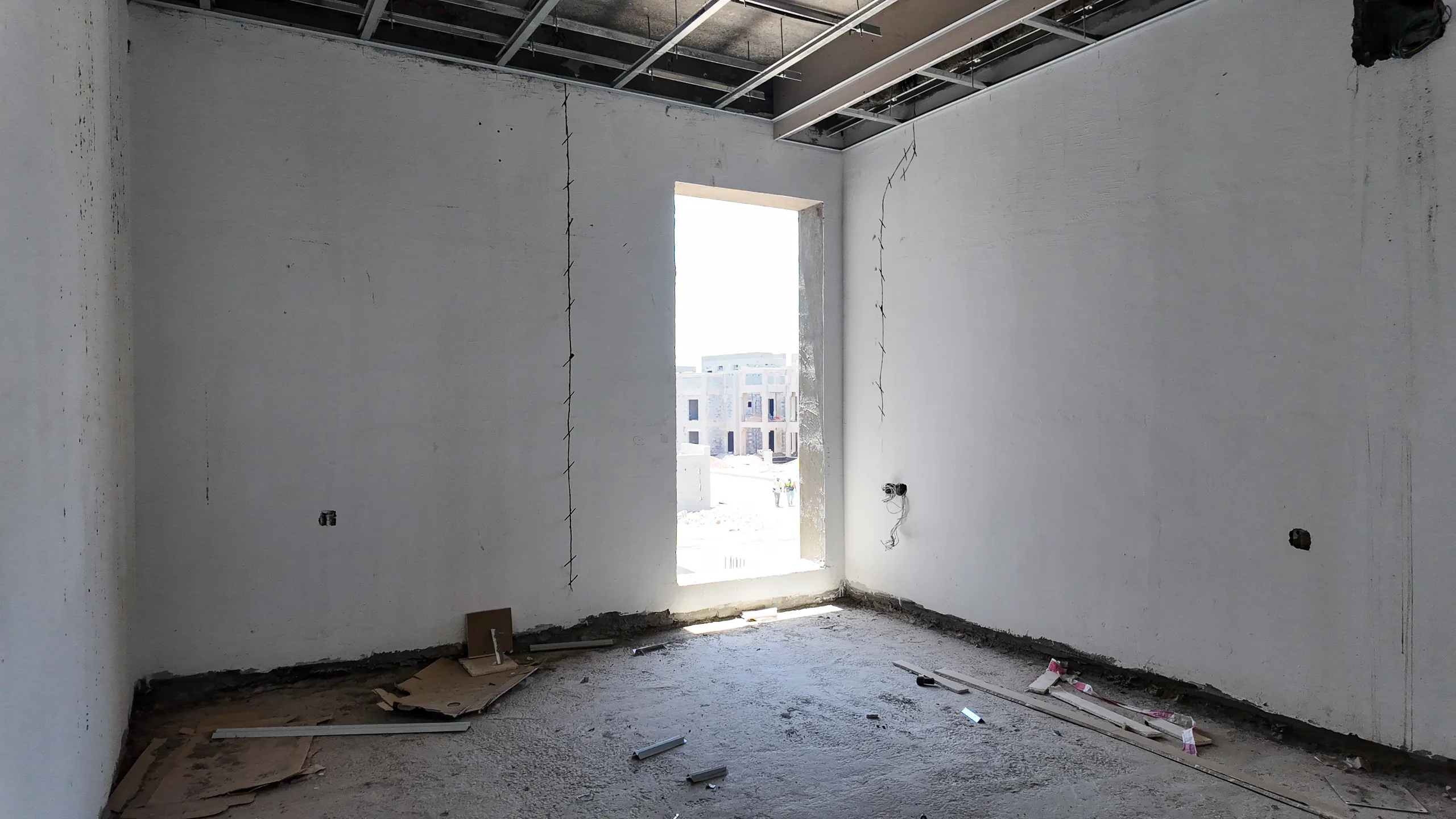

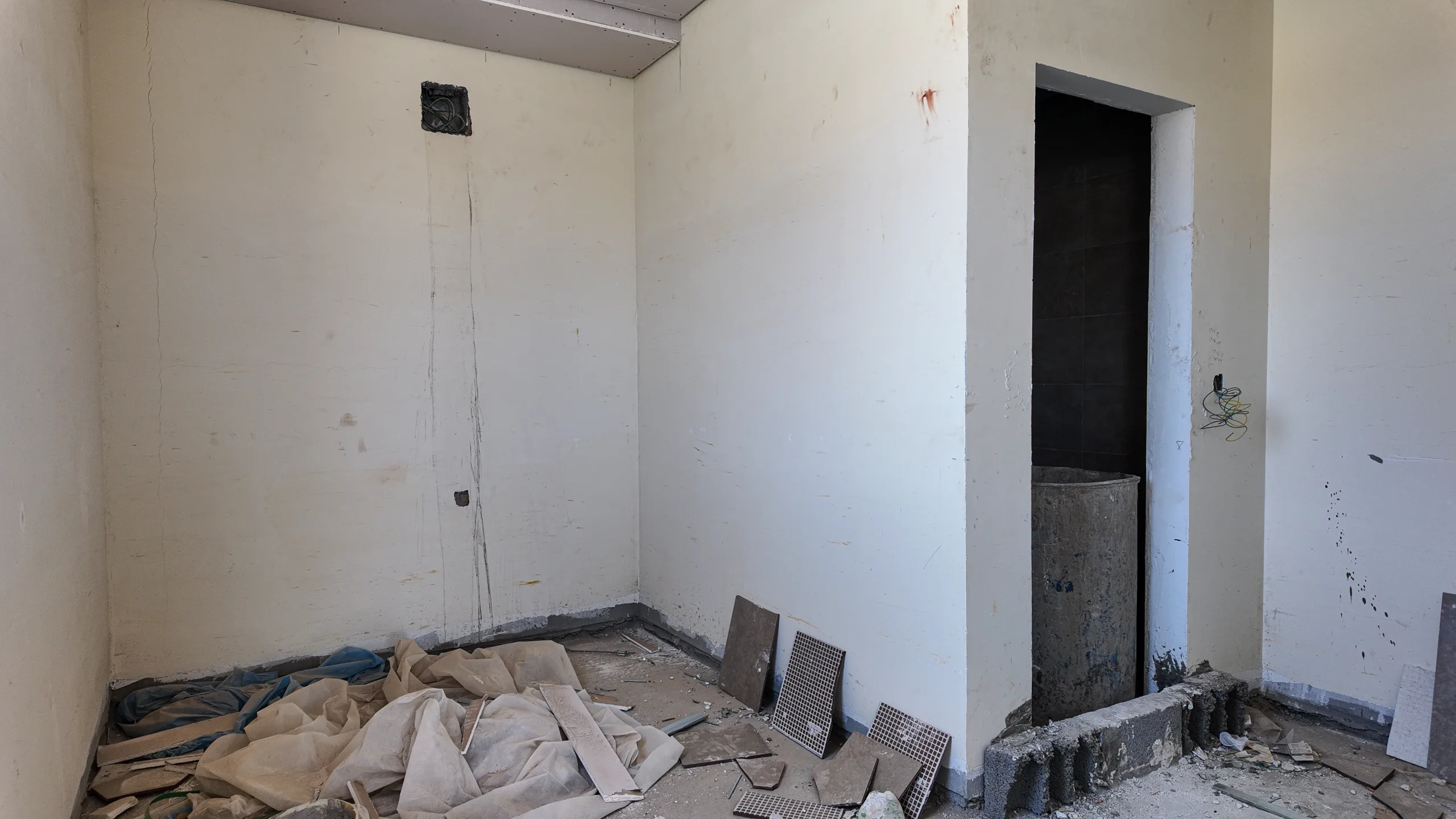

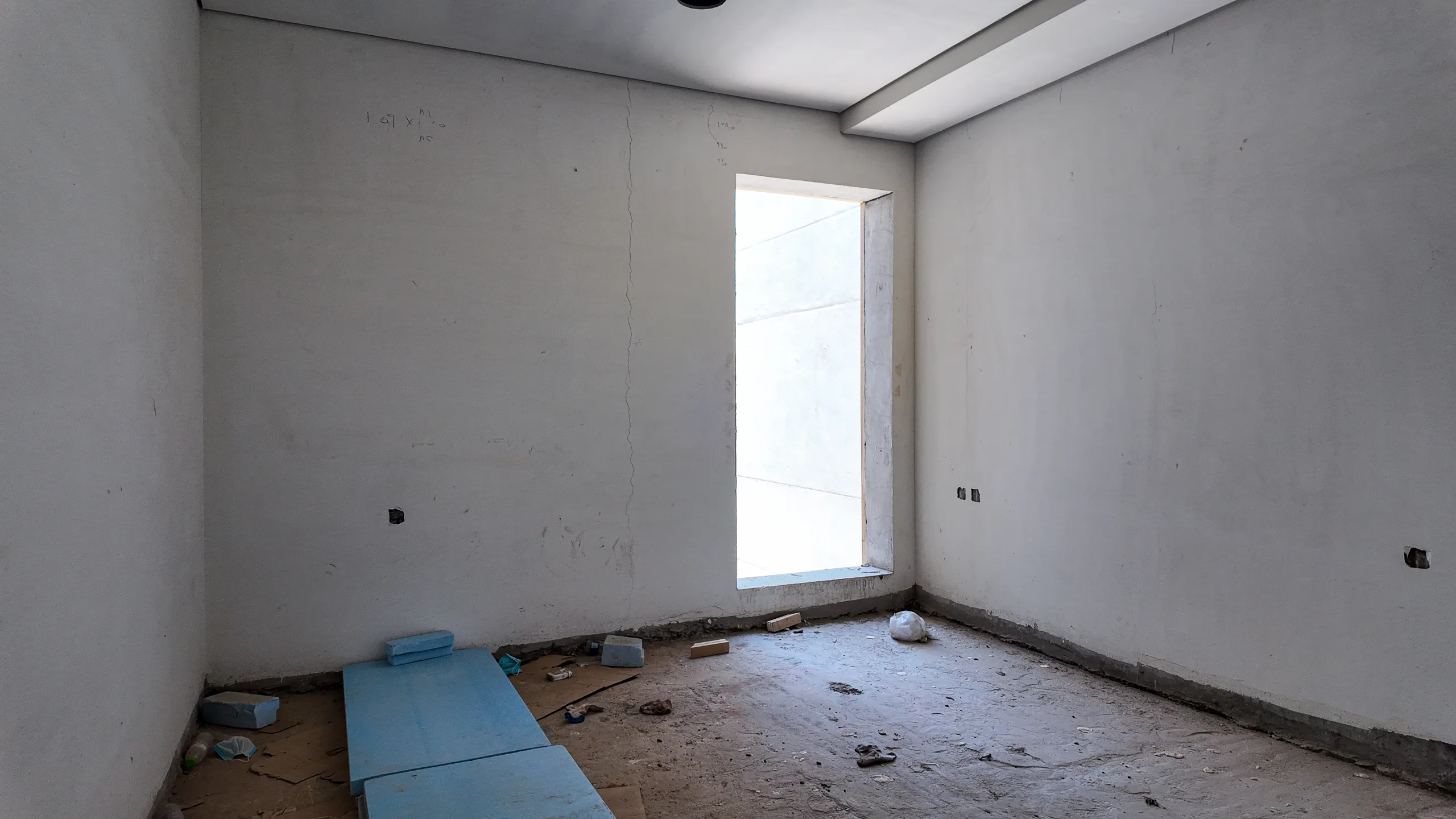

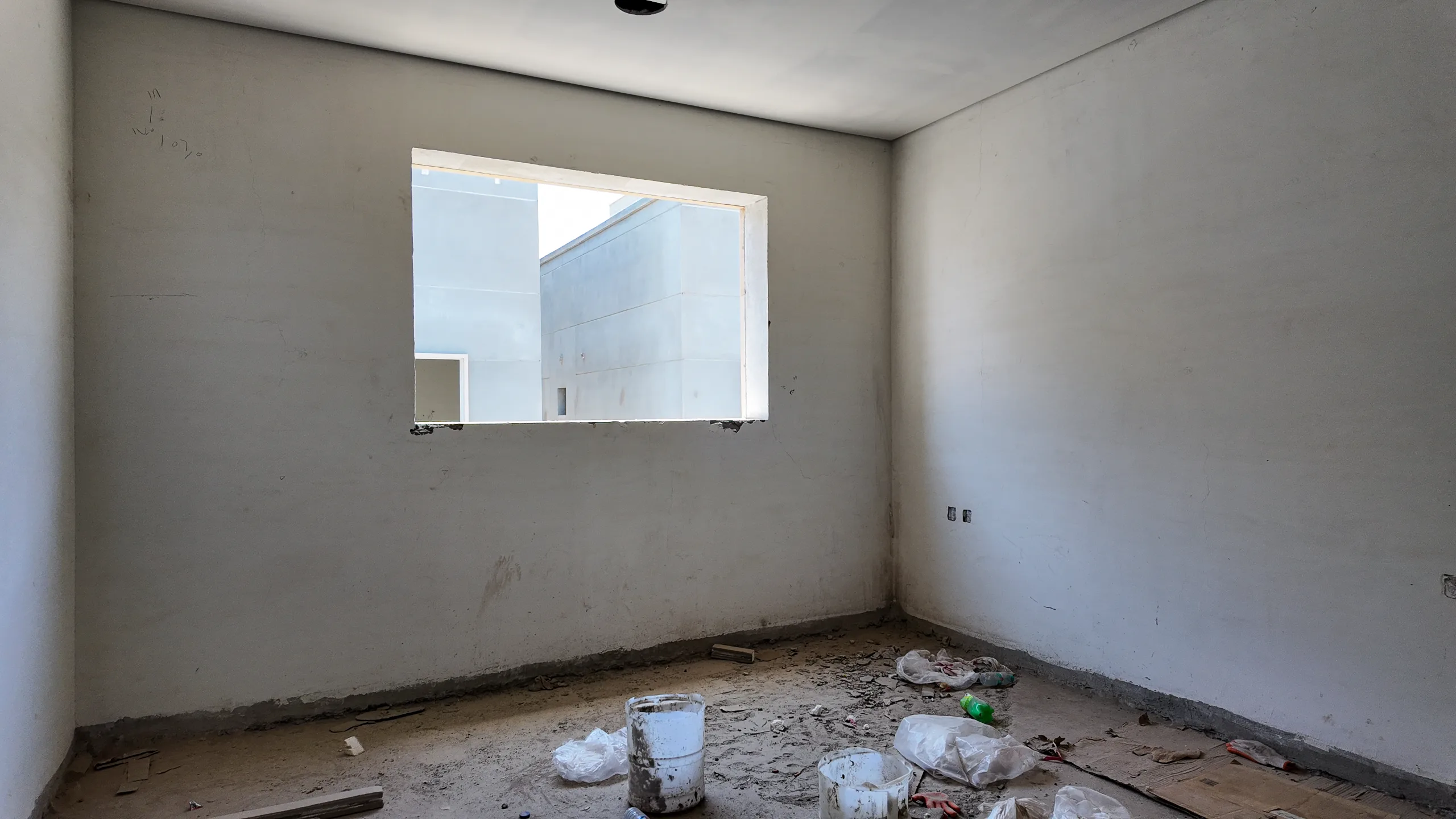

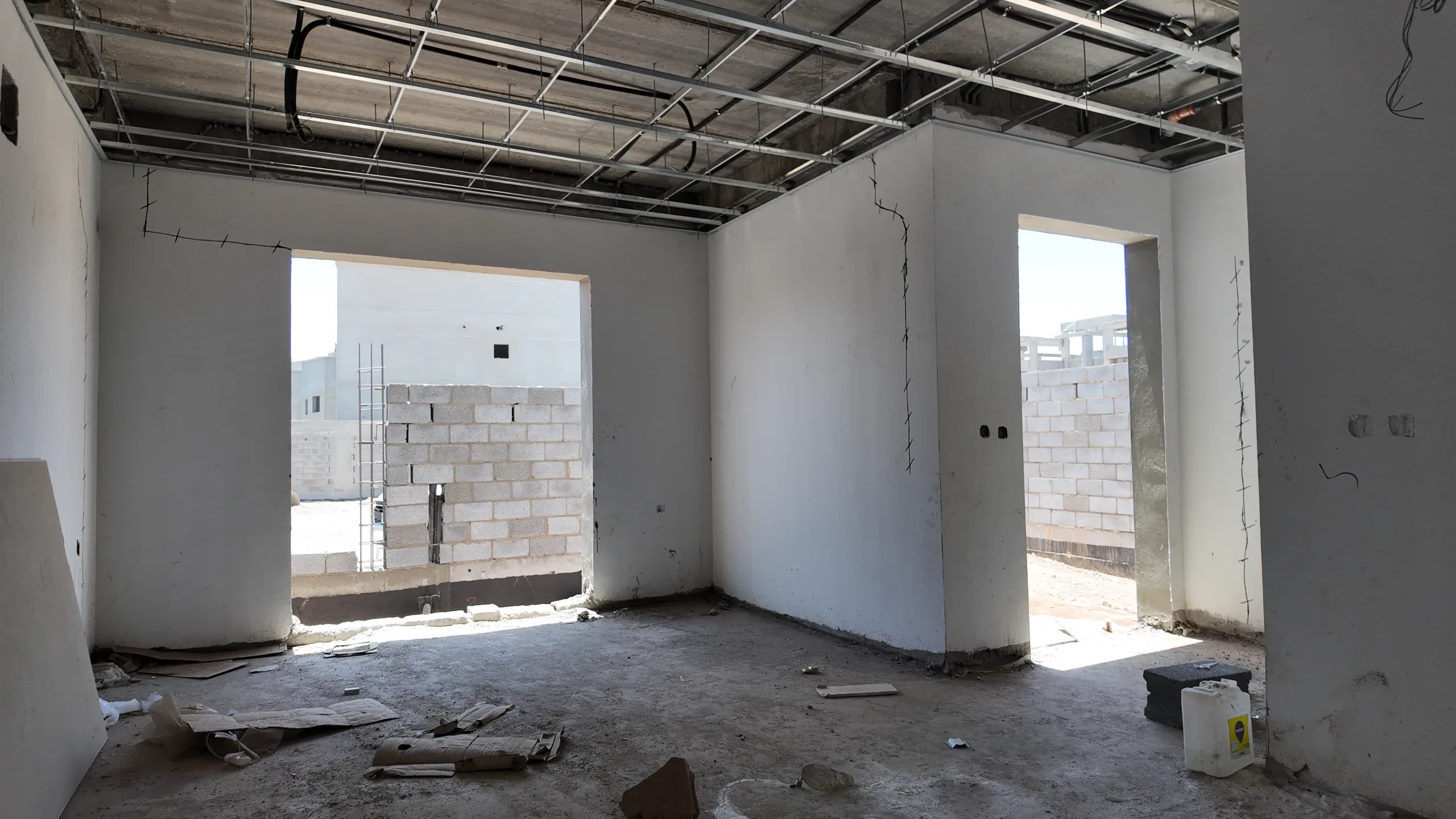

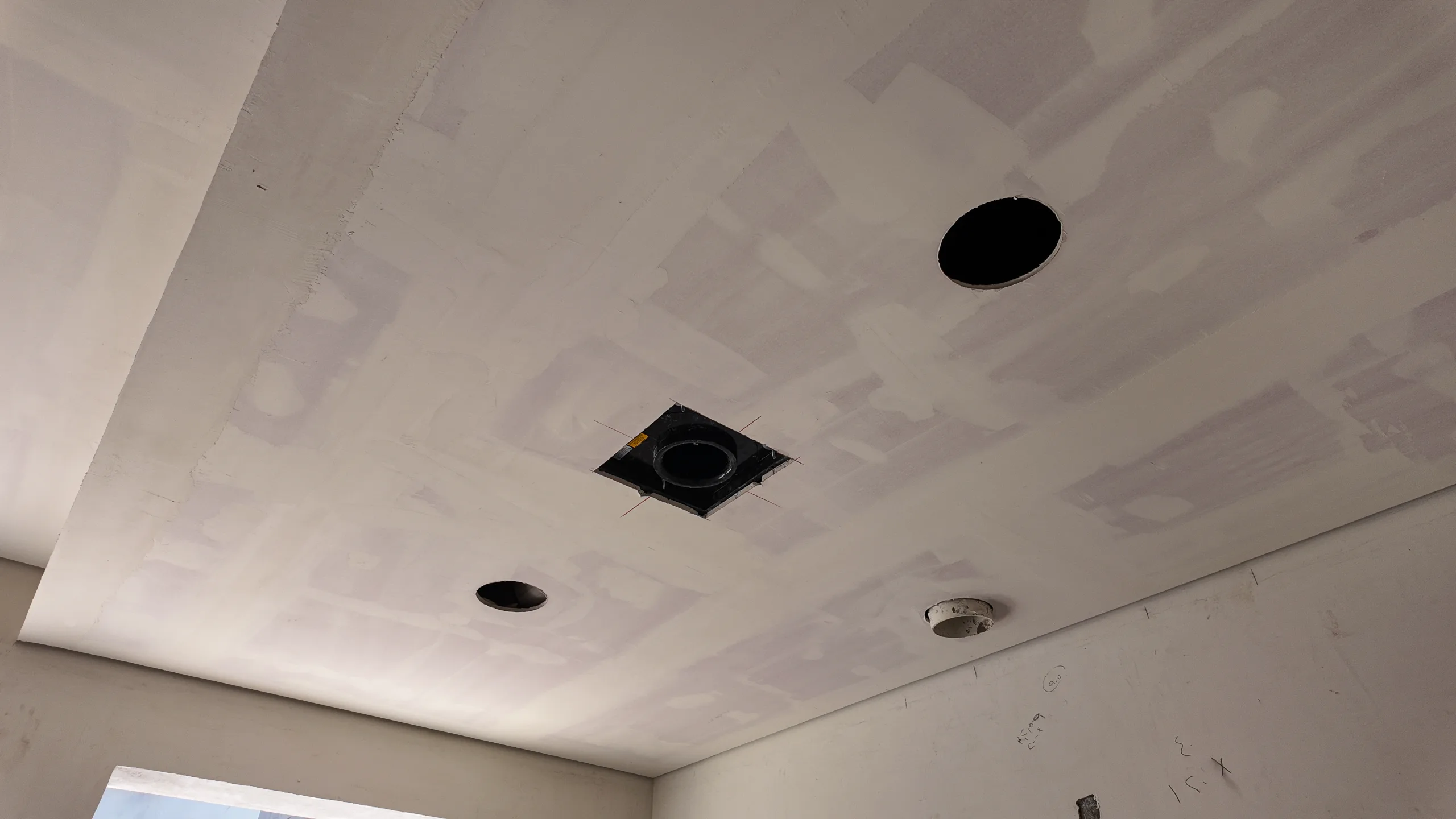

استمرار أعمال اللياسة الداخلية وتركيب ألواح الجبس للأسقف في بعض الوحدات، مع ظهور تمديدات الكهرباء الأولية.

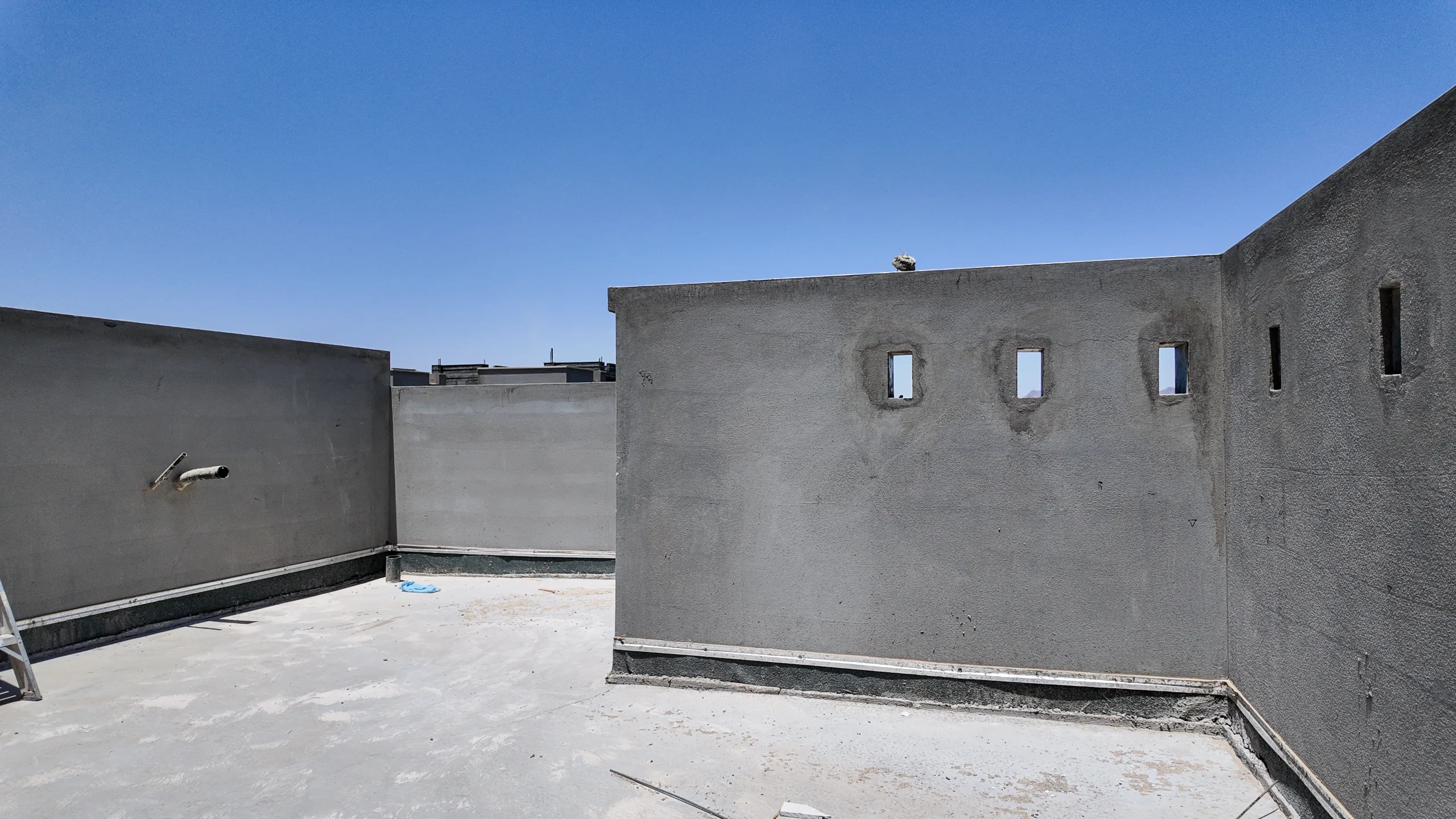

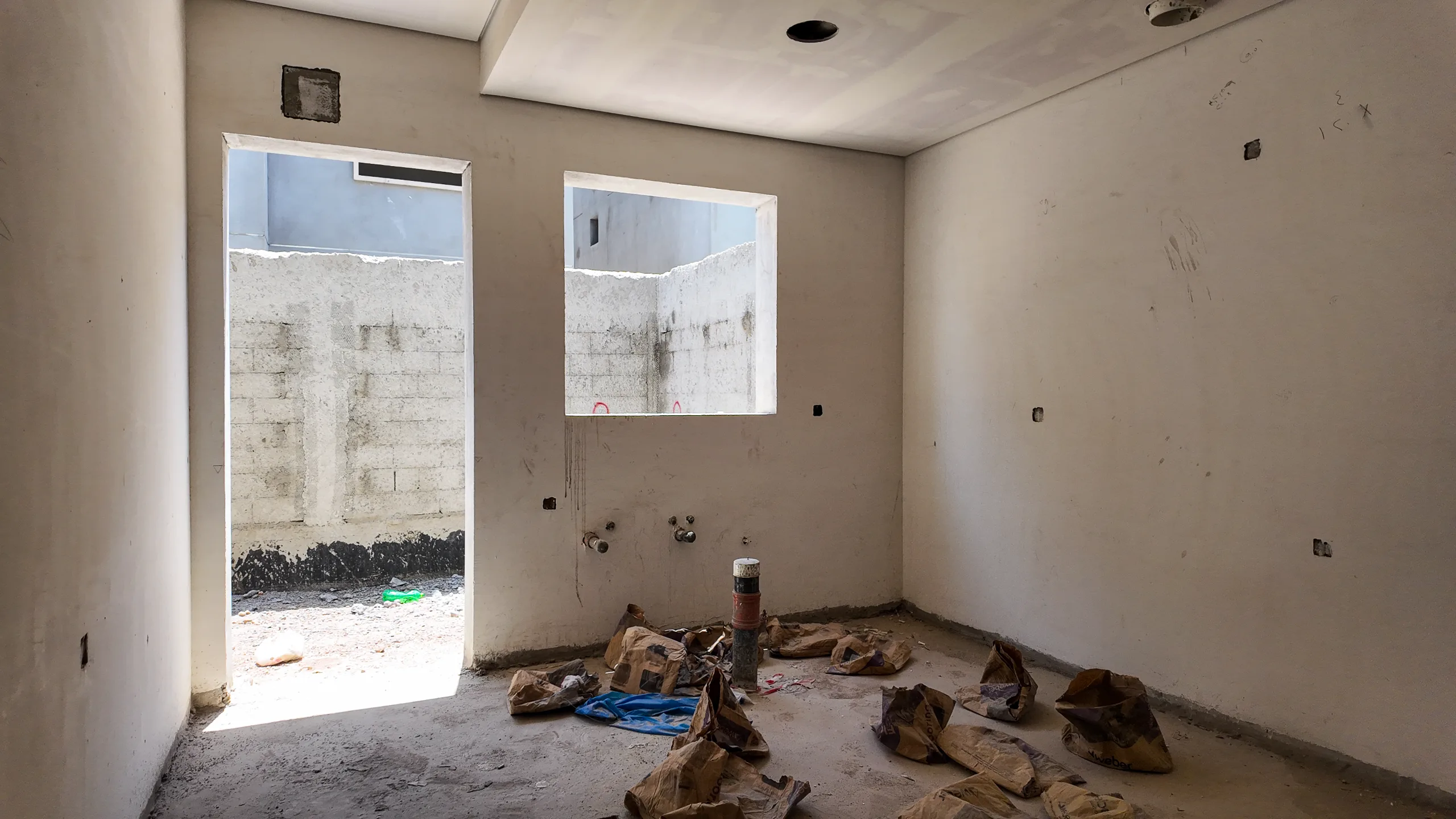

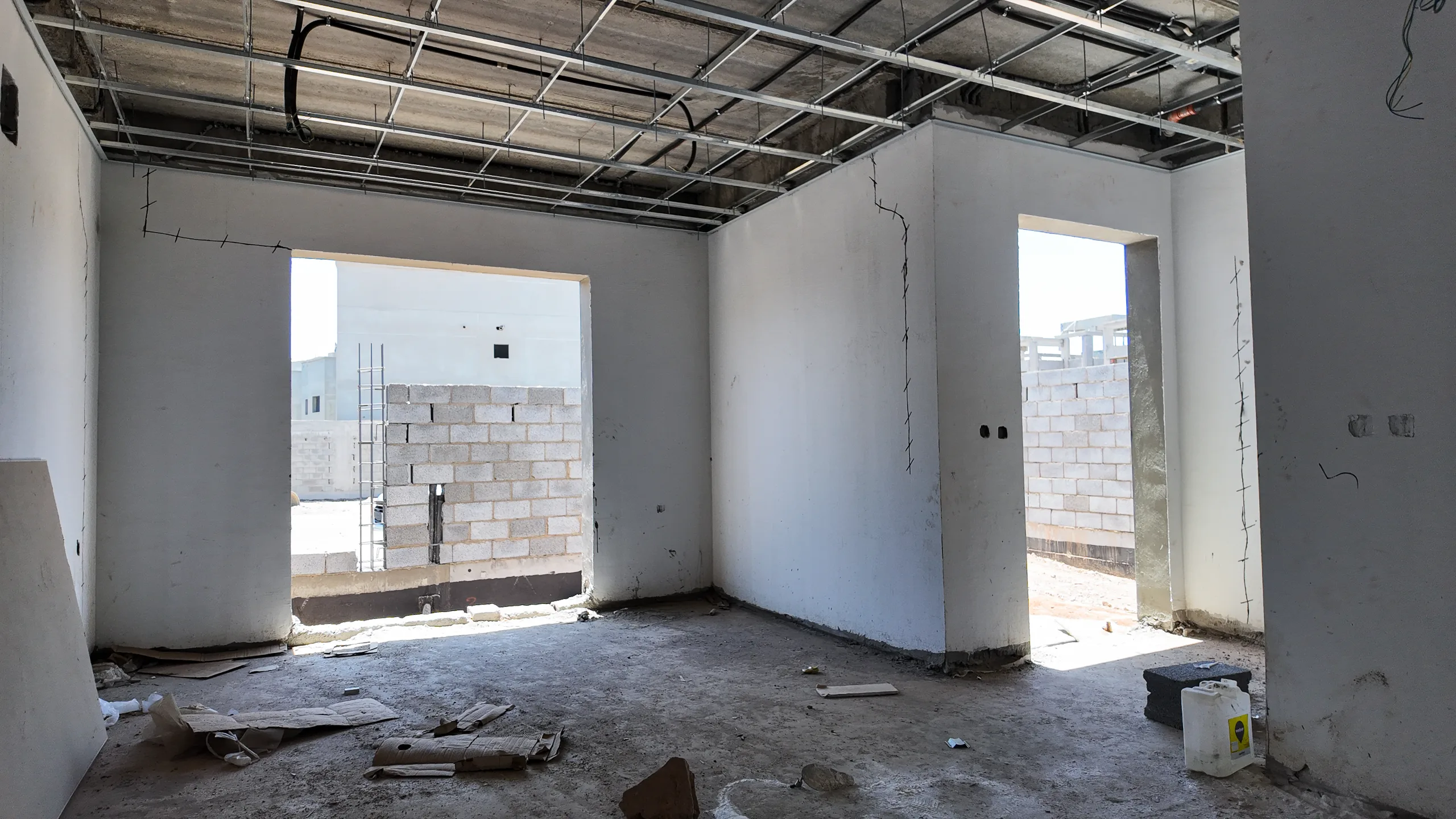

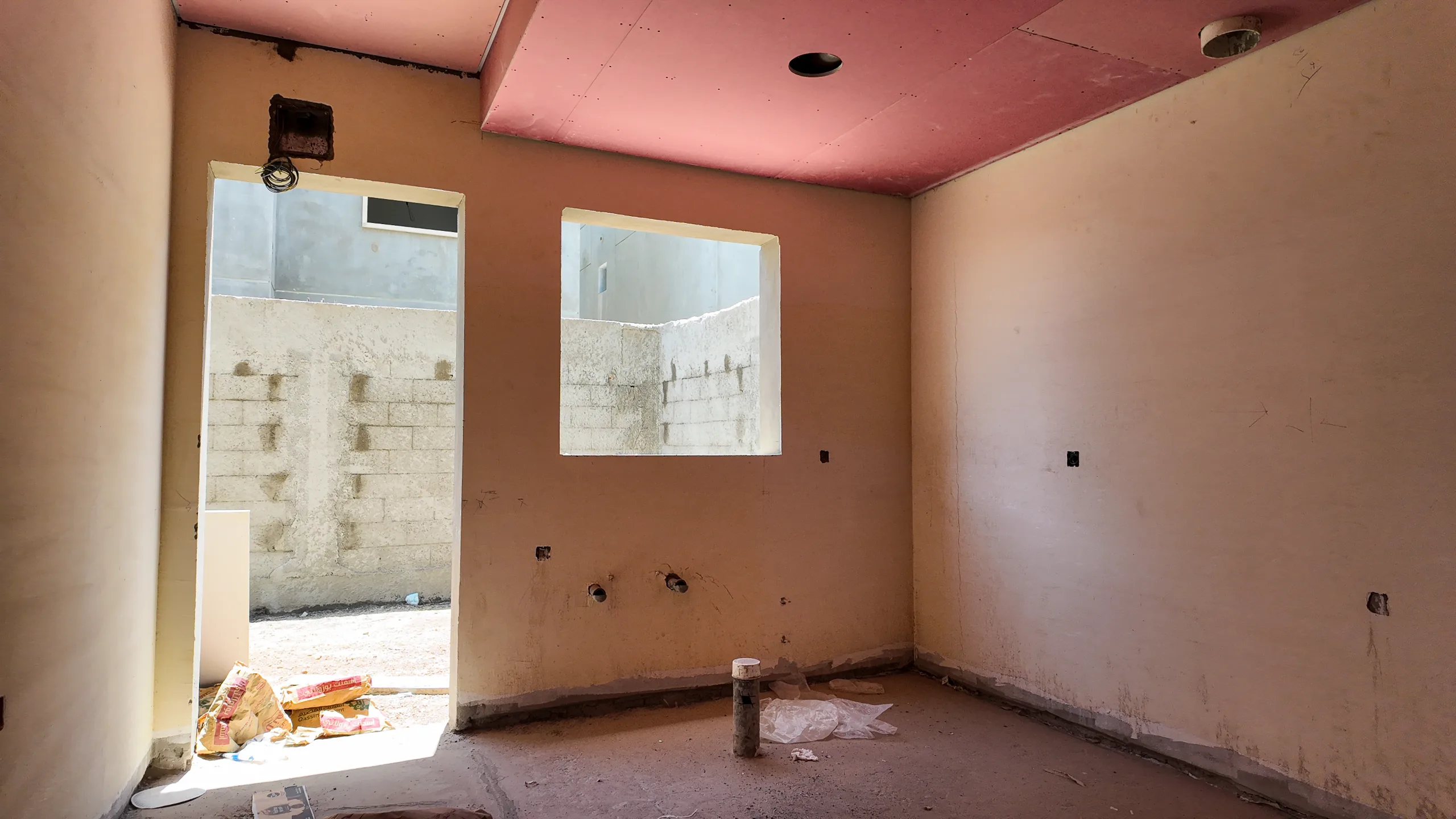

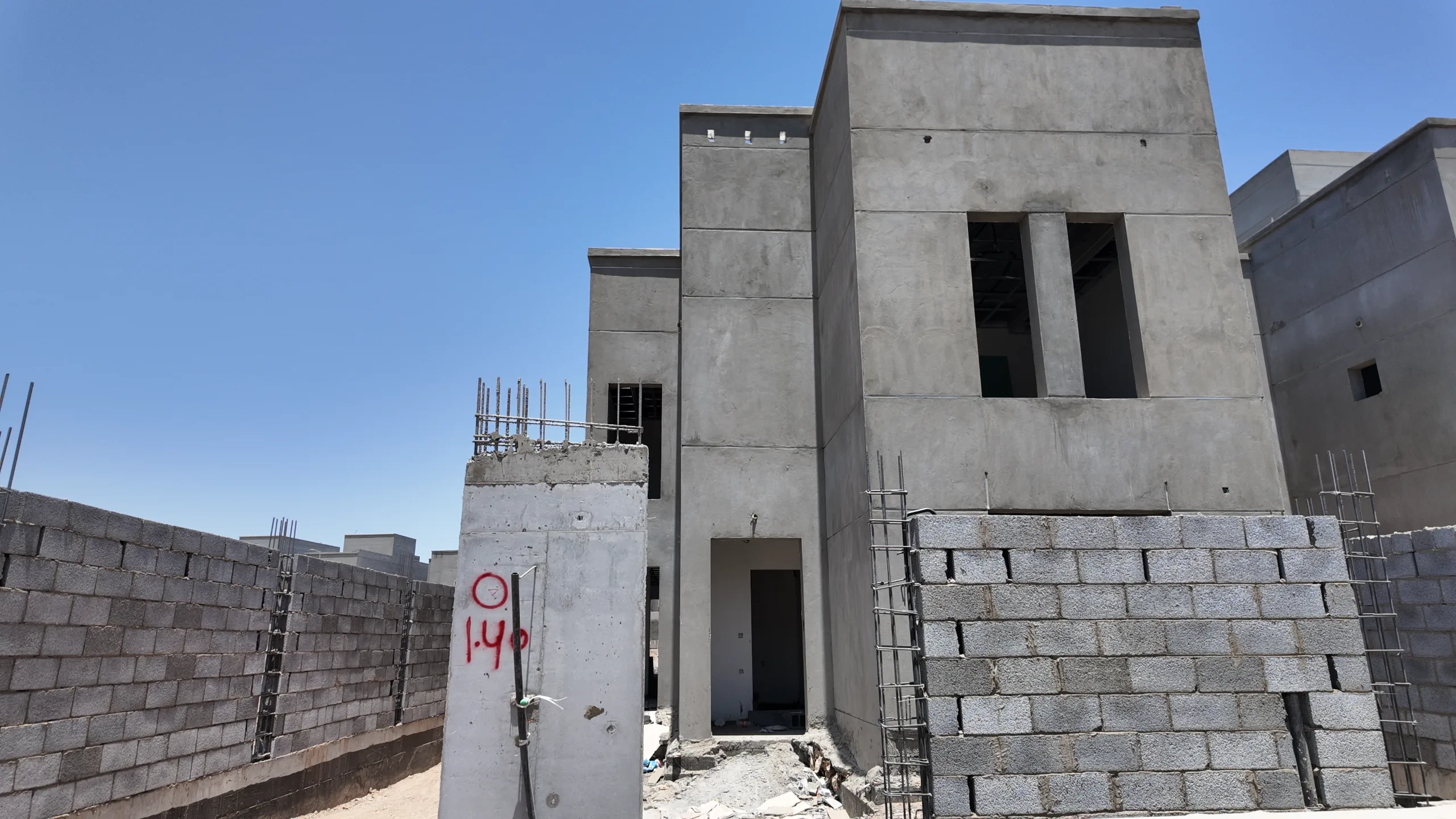

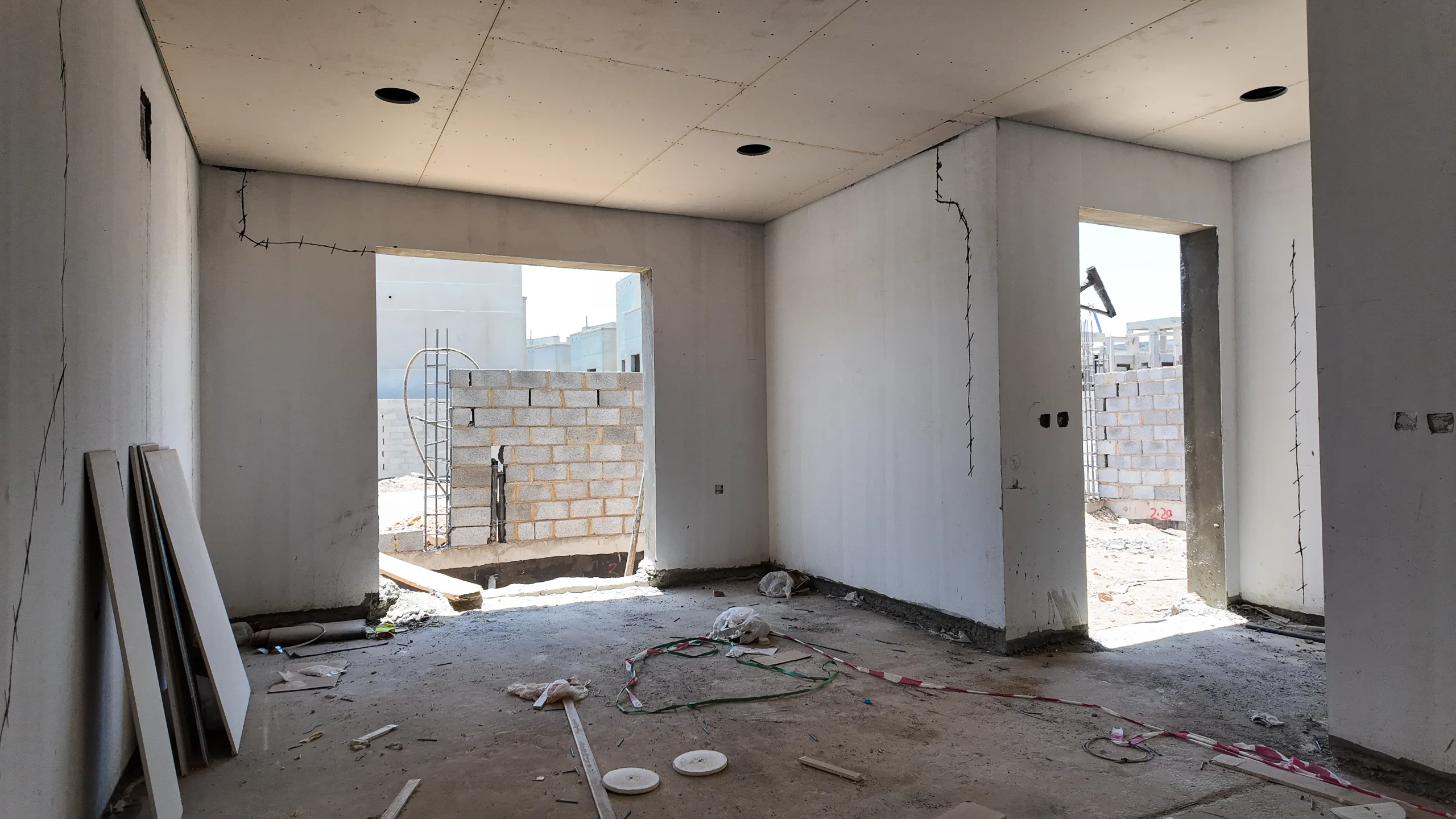

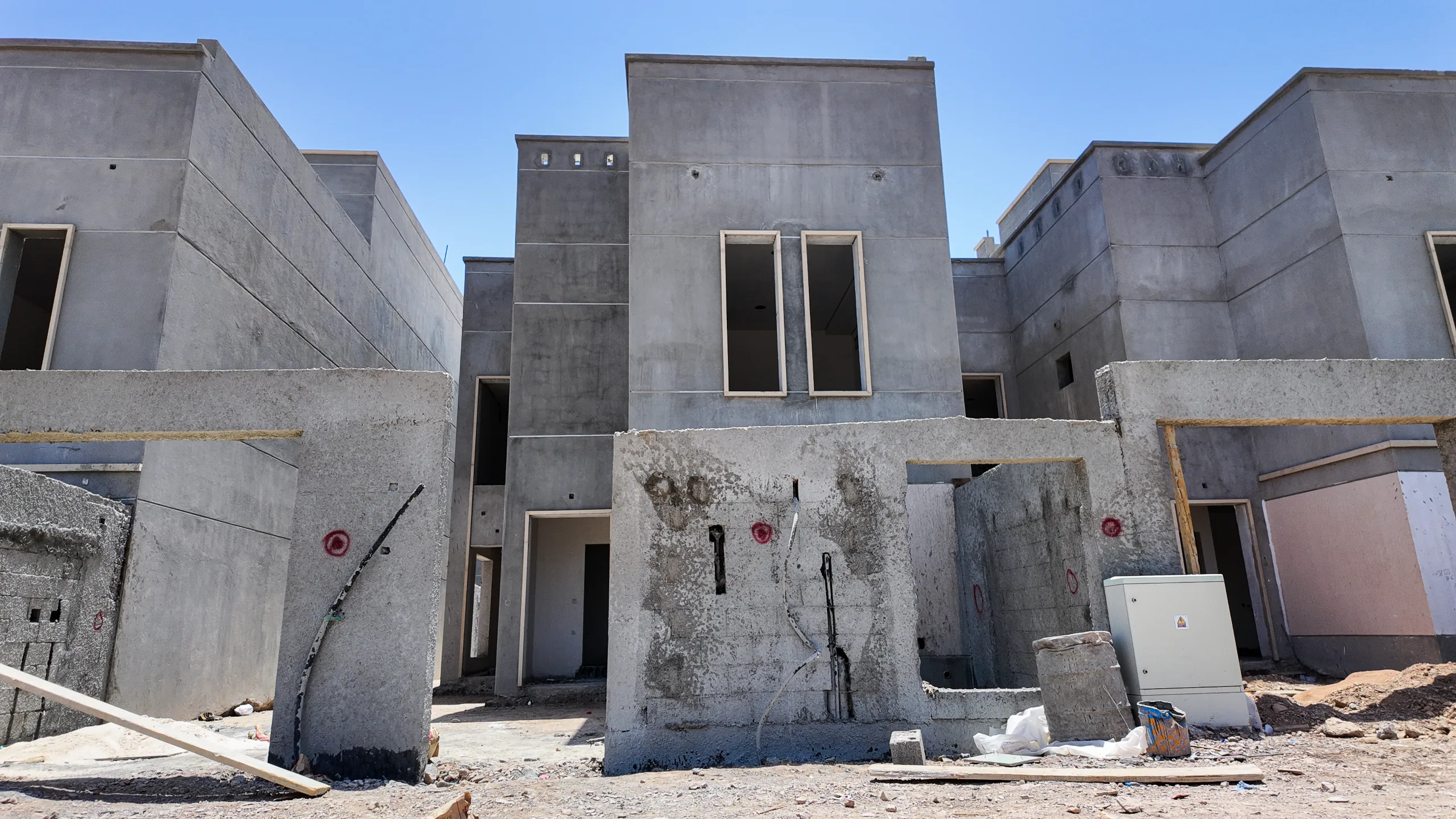

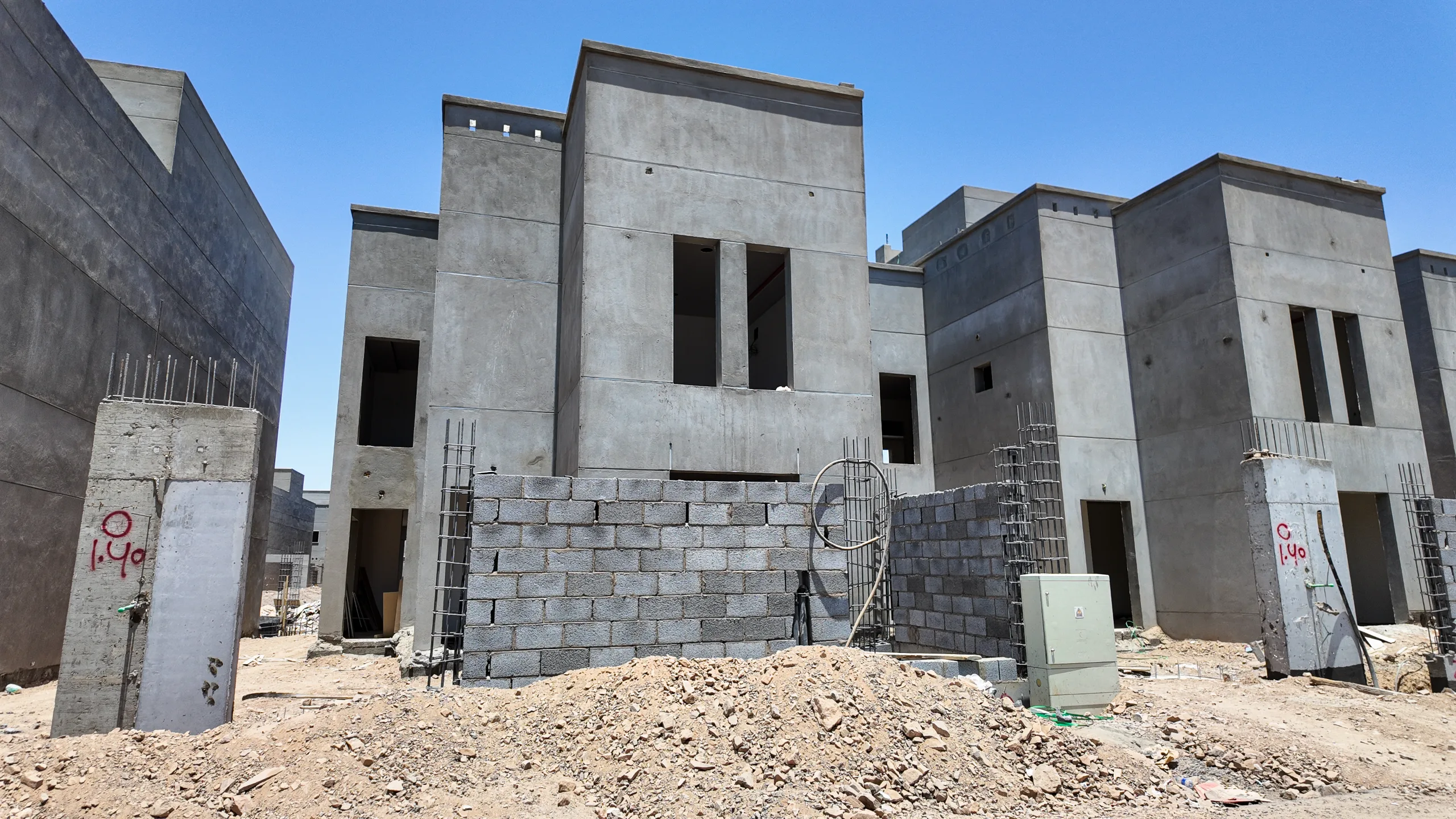

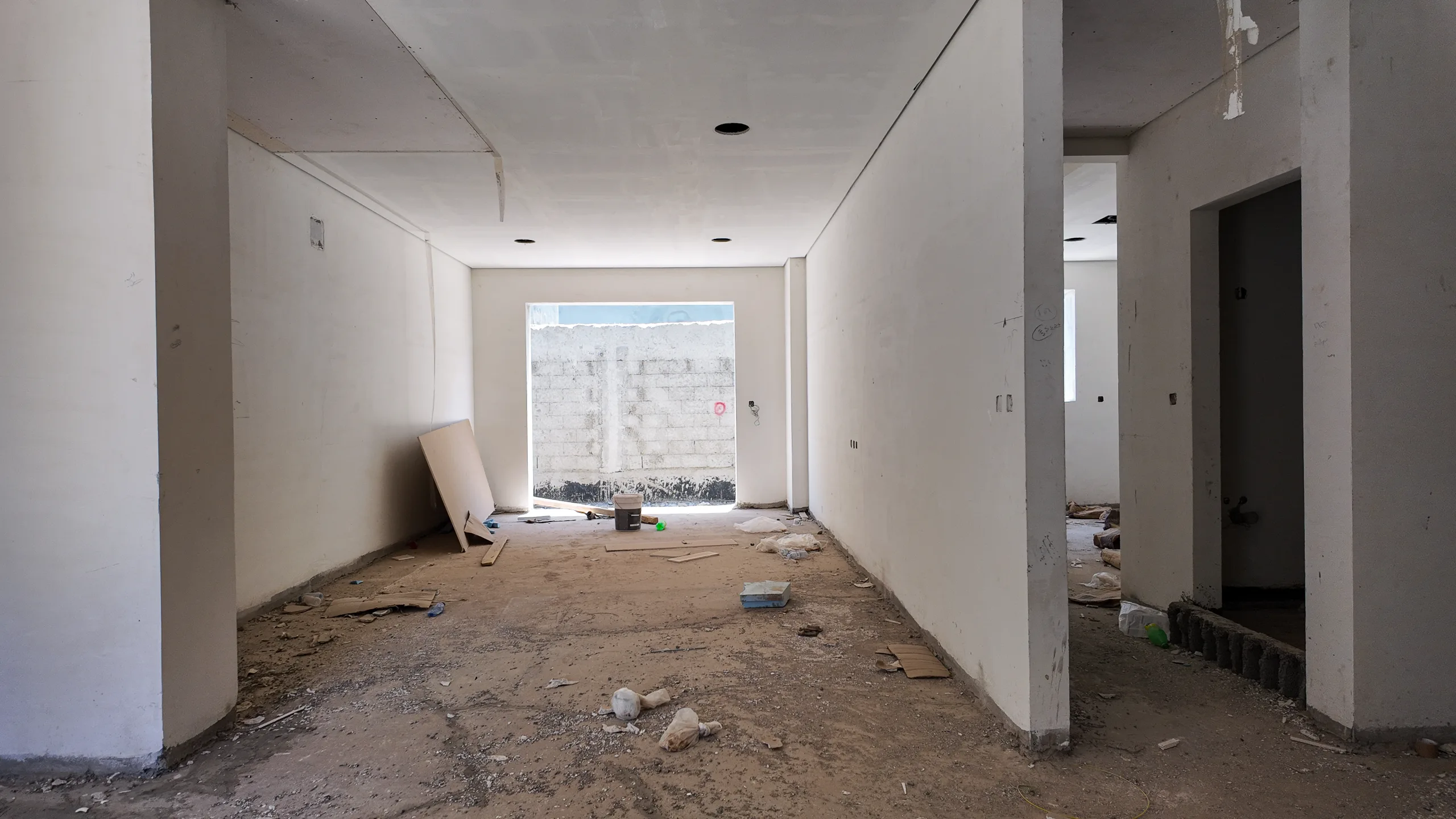

بدء وبناء الأسوار الخارجية الفاصلة بين الوحدات السكنية باستخدام البلوك الإسمنتي، وتركيب بعض البوابات والمداخل.

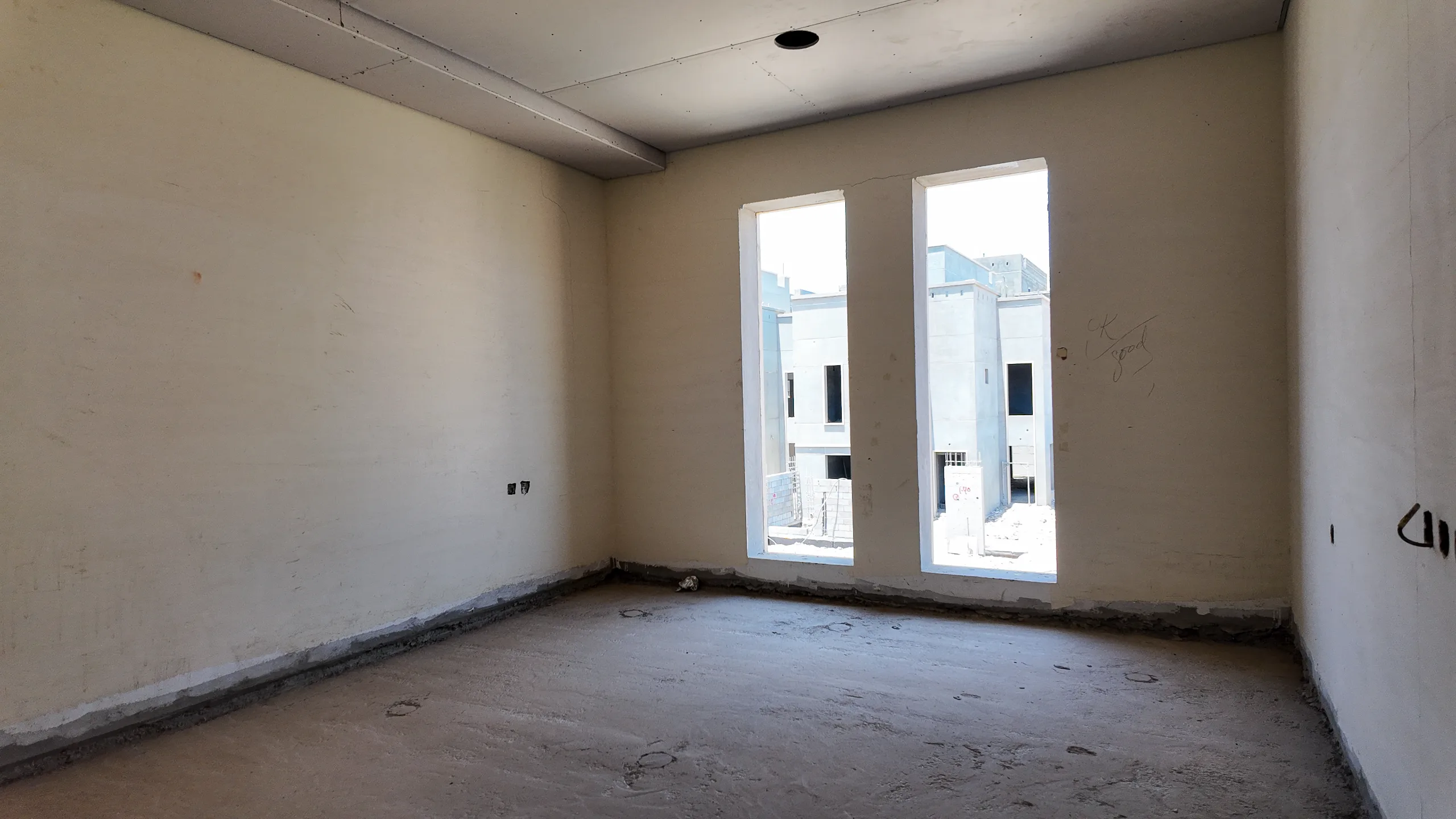

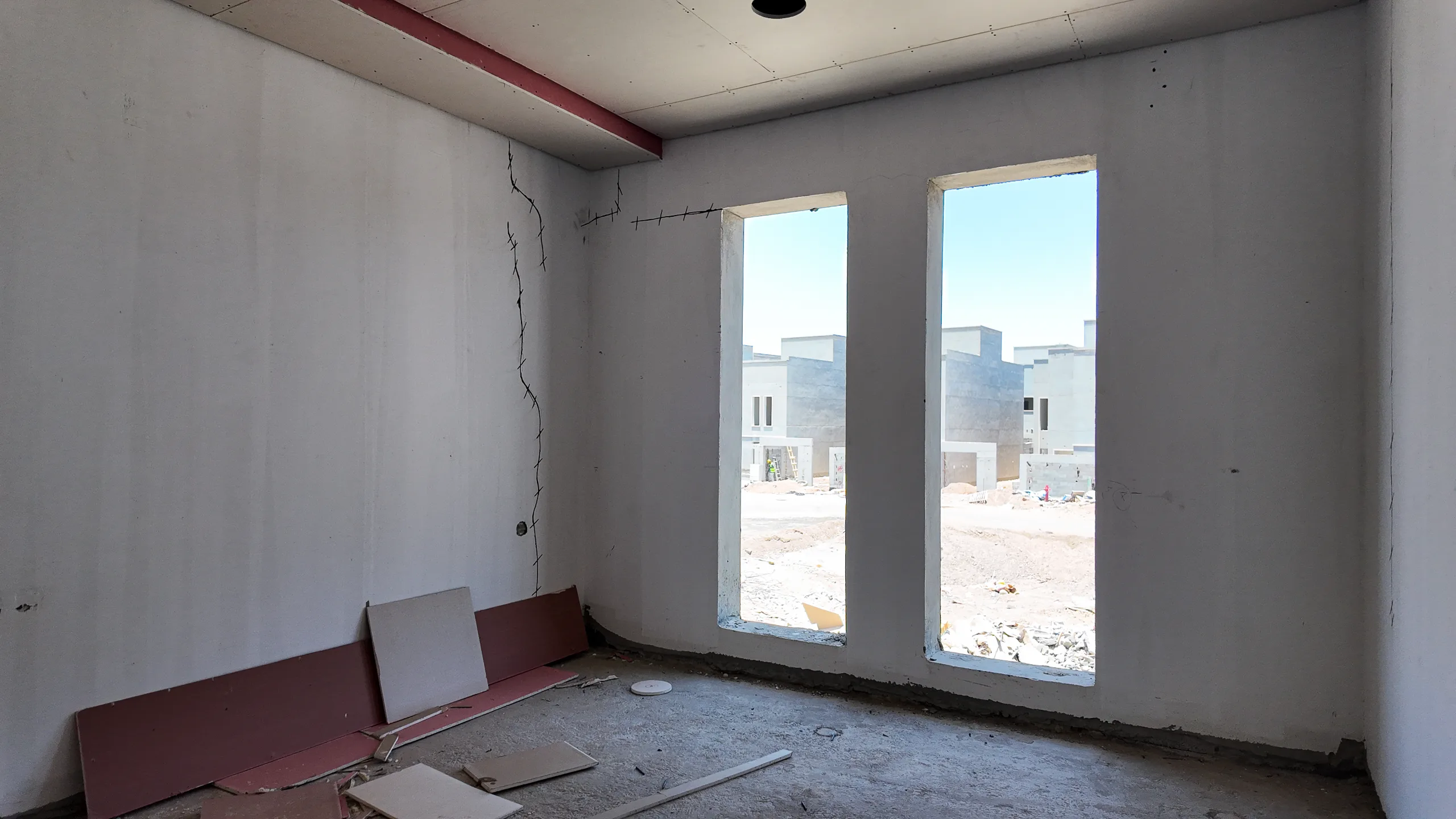

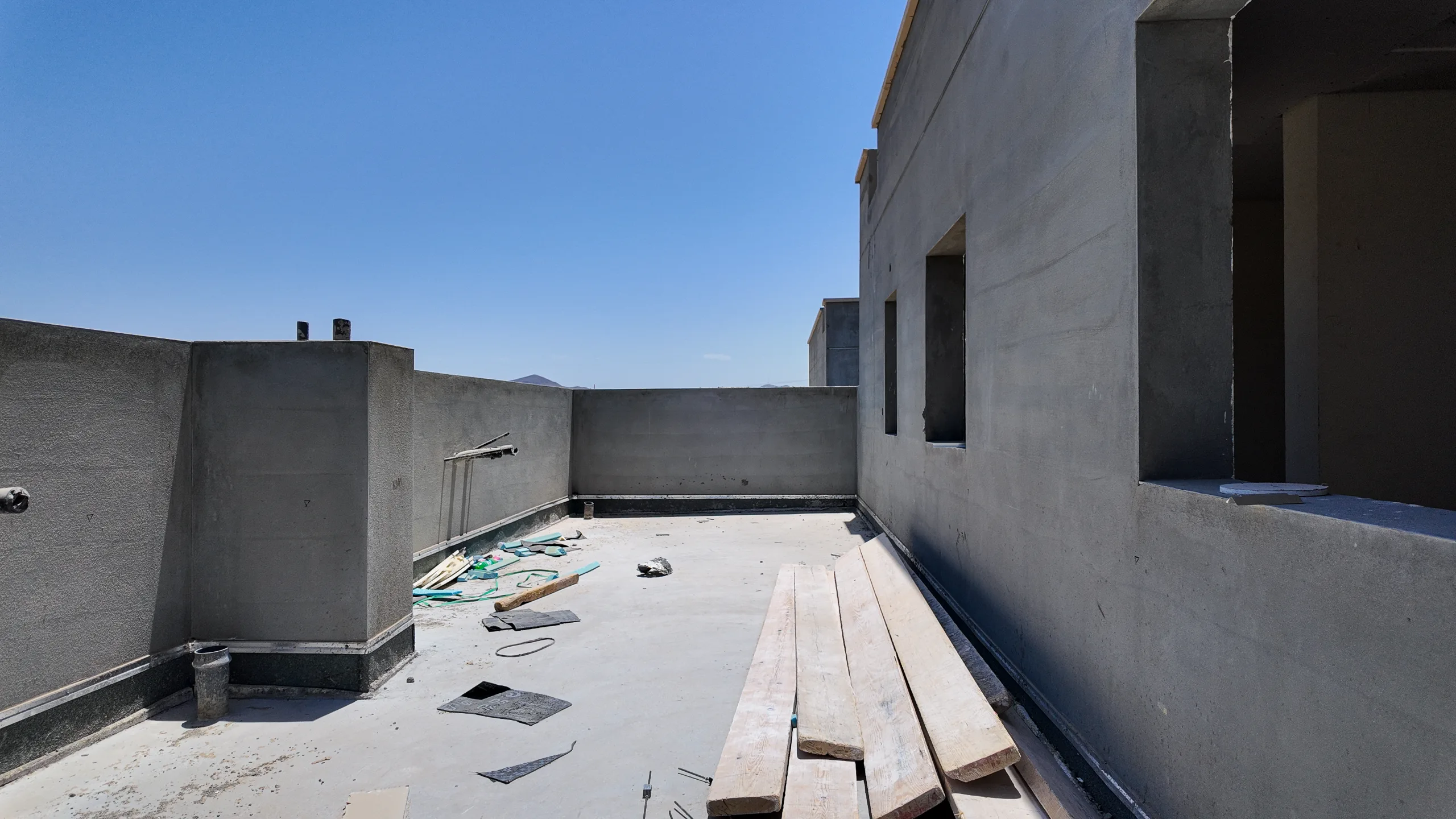

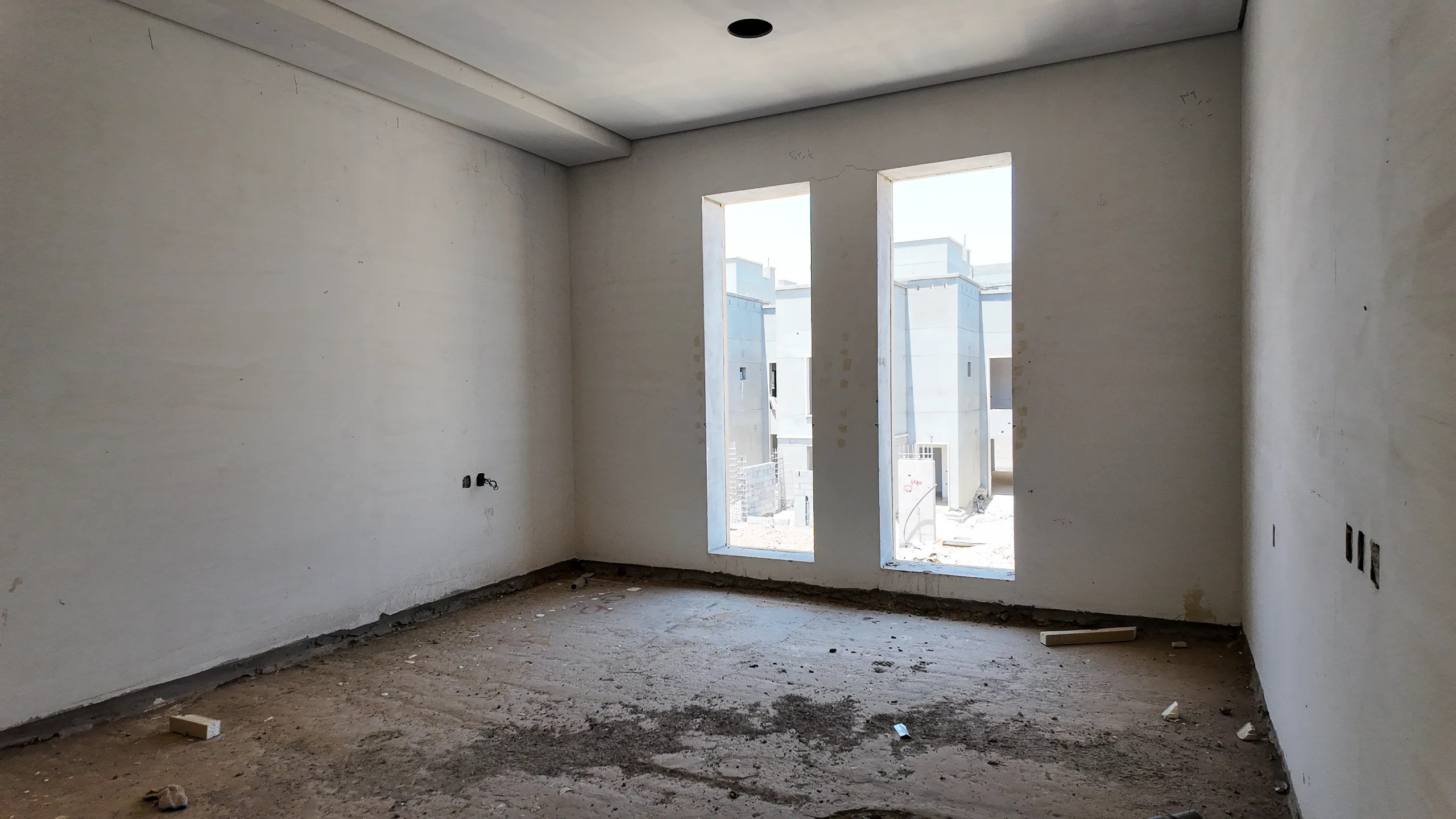

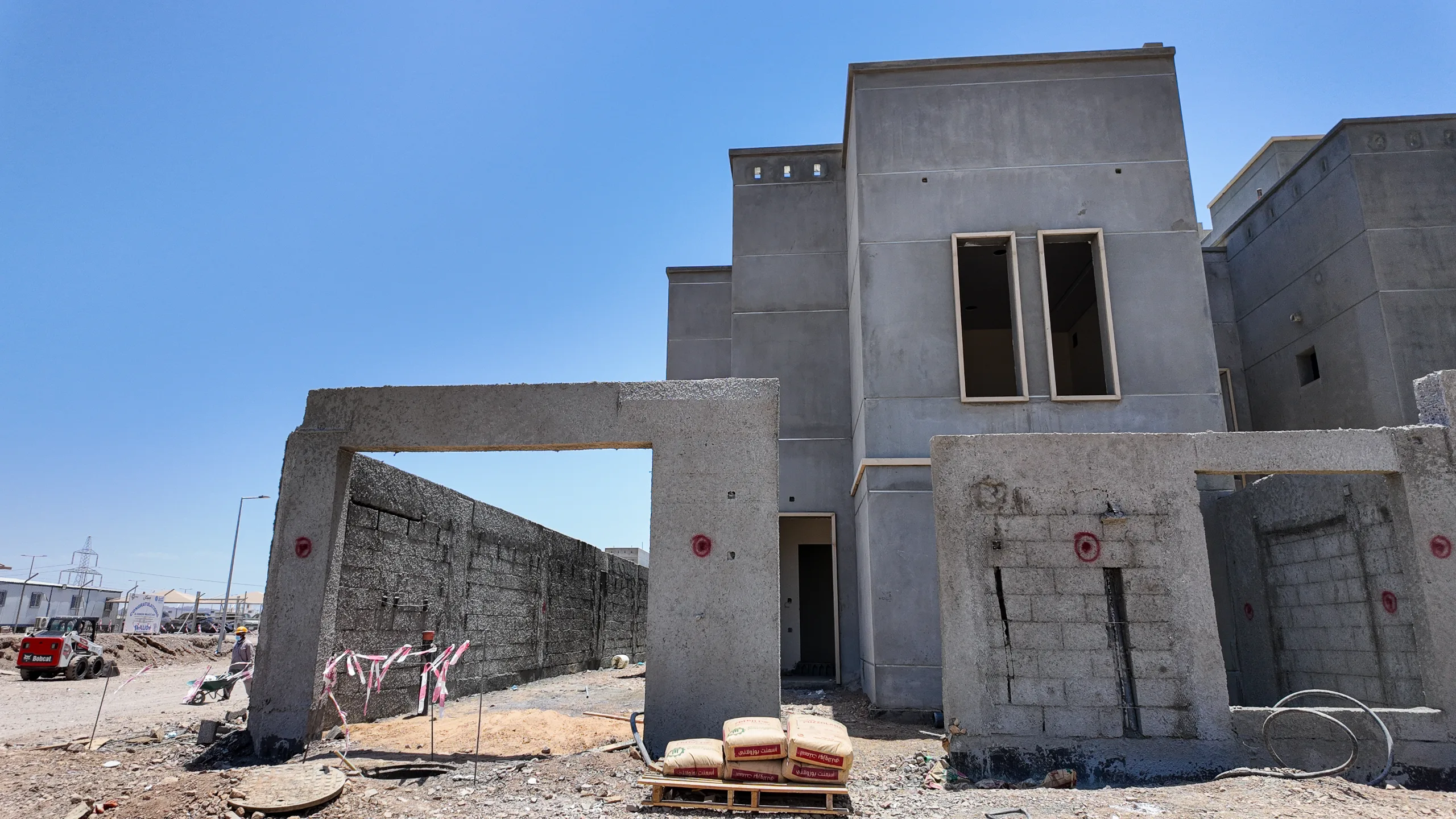

تنفيذ أعمال اللياسة الخارجية للواجهات، وتمهيد الطرق الداخلية بين البلوكات السكنية استعداداً لأعمال الرصف.
قراءة الإنجاز
تتوافق الصور المرئية مع الزيادة المسجلة في أعمال التشطيبات (+3%) والأسوار (+4%)، حيث يظهر بوضوح انتقال العمل من مرحلة الهيكل الأسود إلى مرحلة إغلاق الفتحات واللياسة وبناء الأسوار المحيطة.
مقارنة بالزيارة السابقة
بالمقارنة مع صور يونيو 2026، يلاحظ زيادة في عدد الوحدات التي بدأت فيها أعمال الأسوار الخارجية، وتطور في تسوية الطرق الداخلية للمشروع، بالإضافة إلى تقدم في أعمال الأسقف الجبسية الداخلية.
المراحل القادمة المتوقعة
استكمال أعمال اللياسة الخارجية، البدء في تركيب النوافذ والأبواب، ومباشرة أعمال الرصف النهائي للطرق الداخلية.
