مسكان الغروب
١٦ يونيو ٢٠٢٦

الغروب

65%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

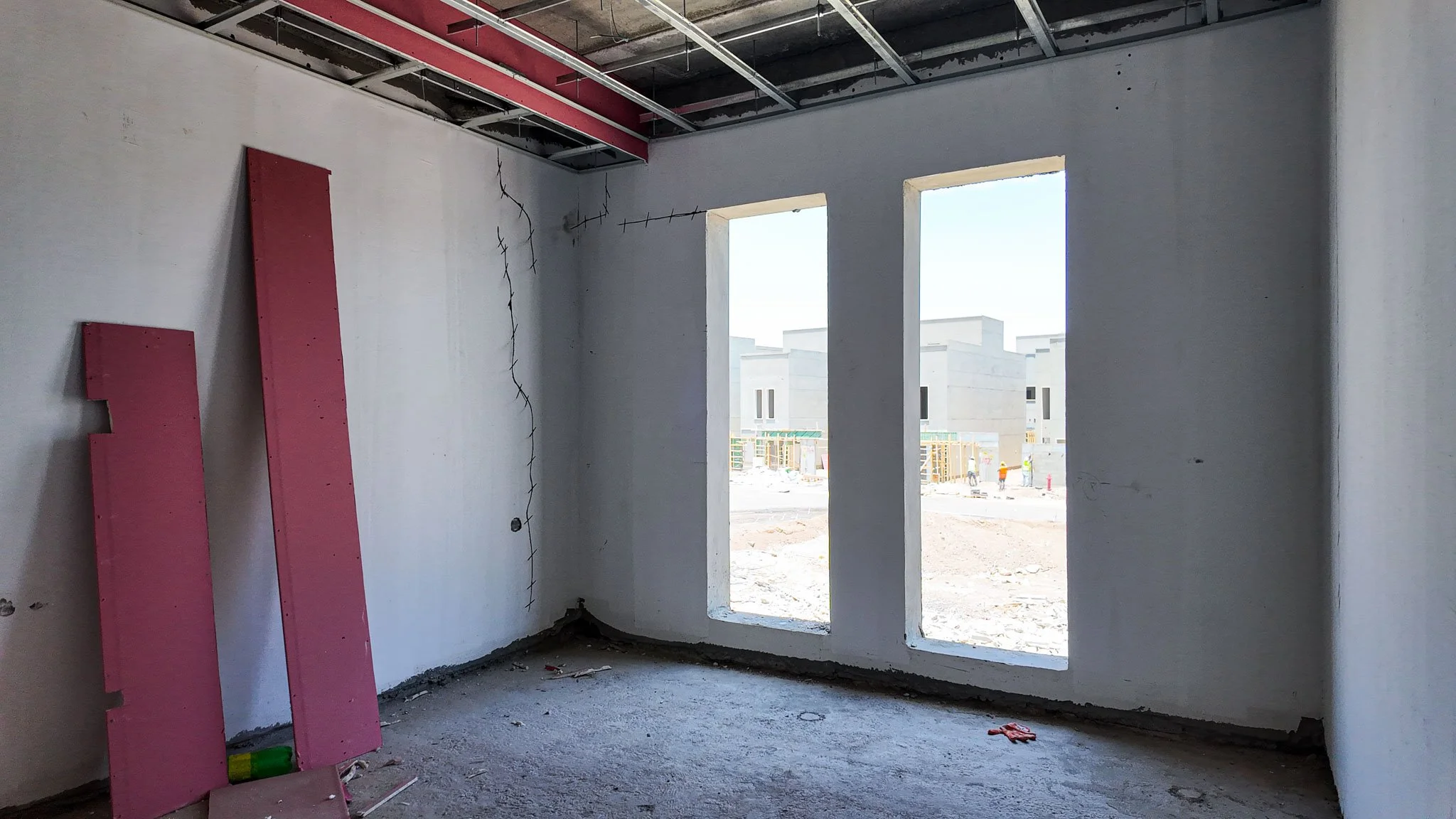

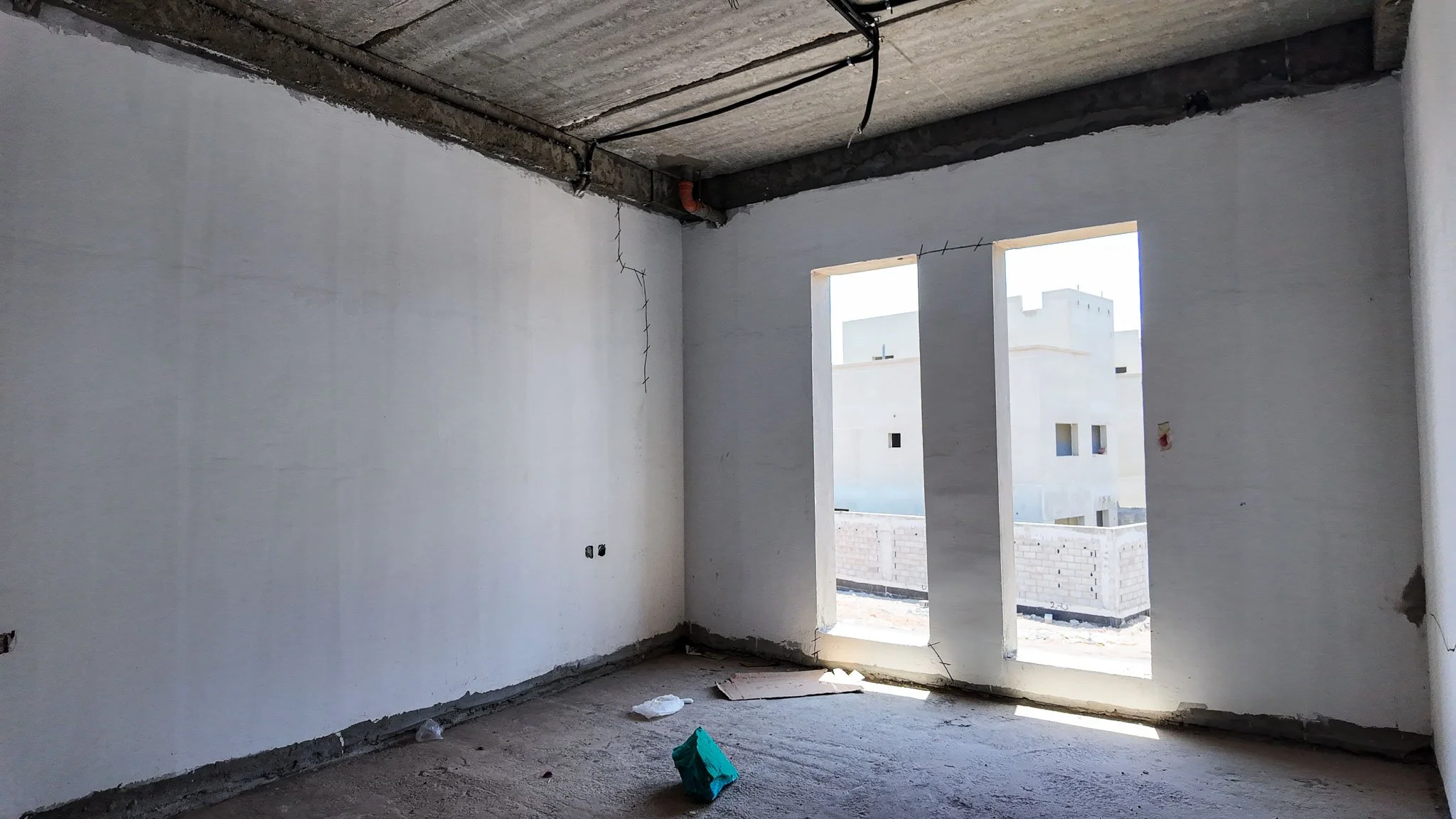

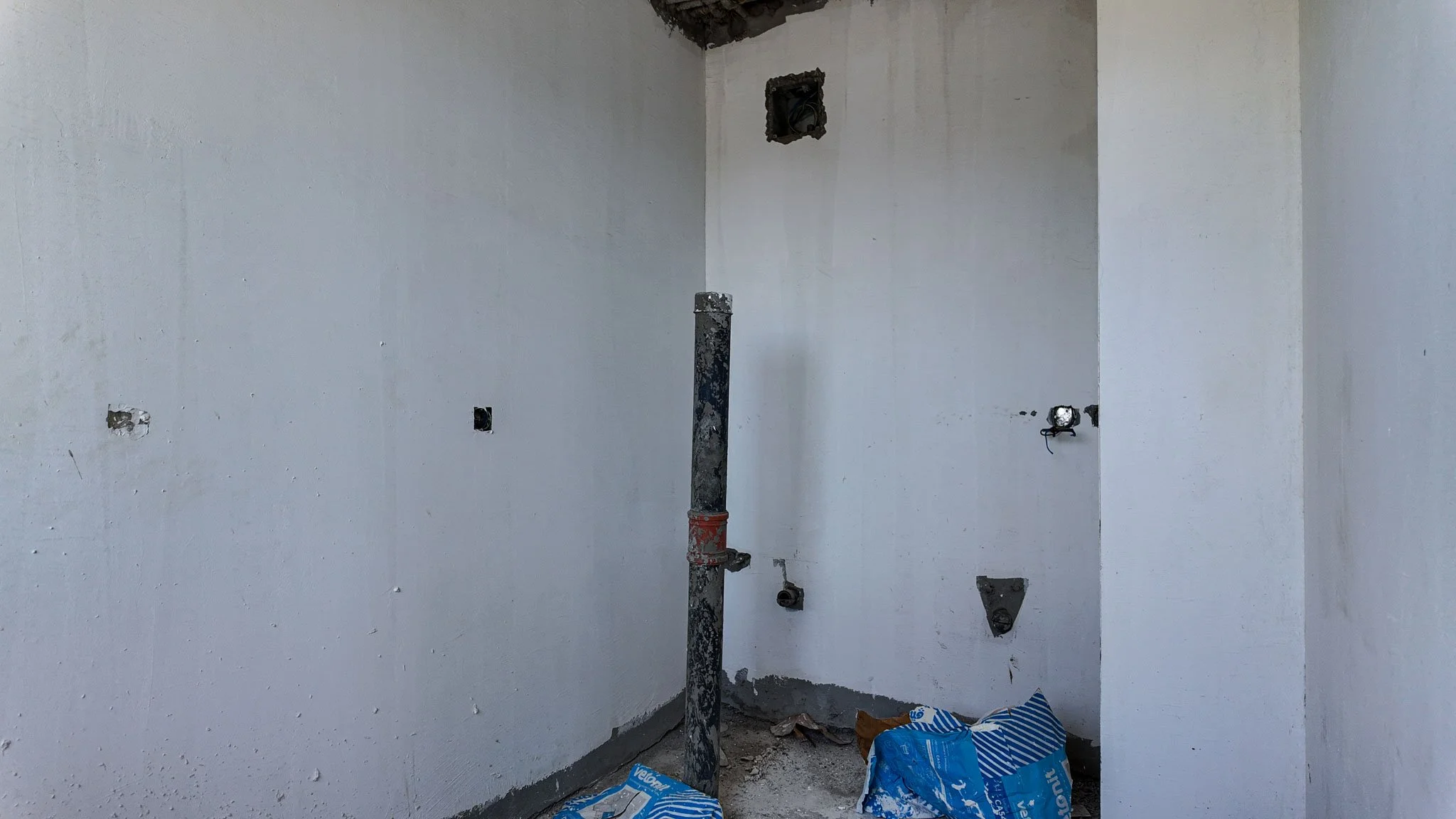

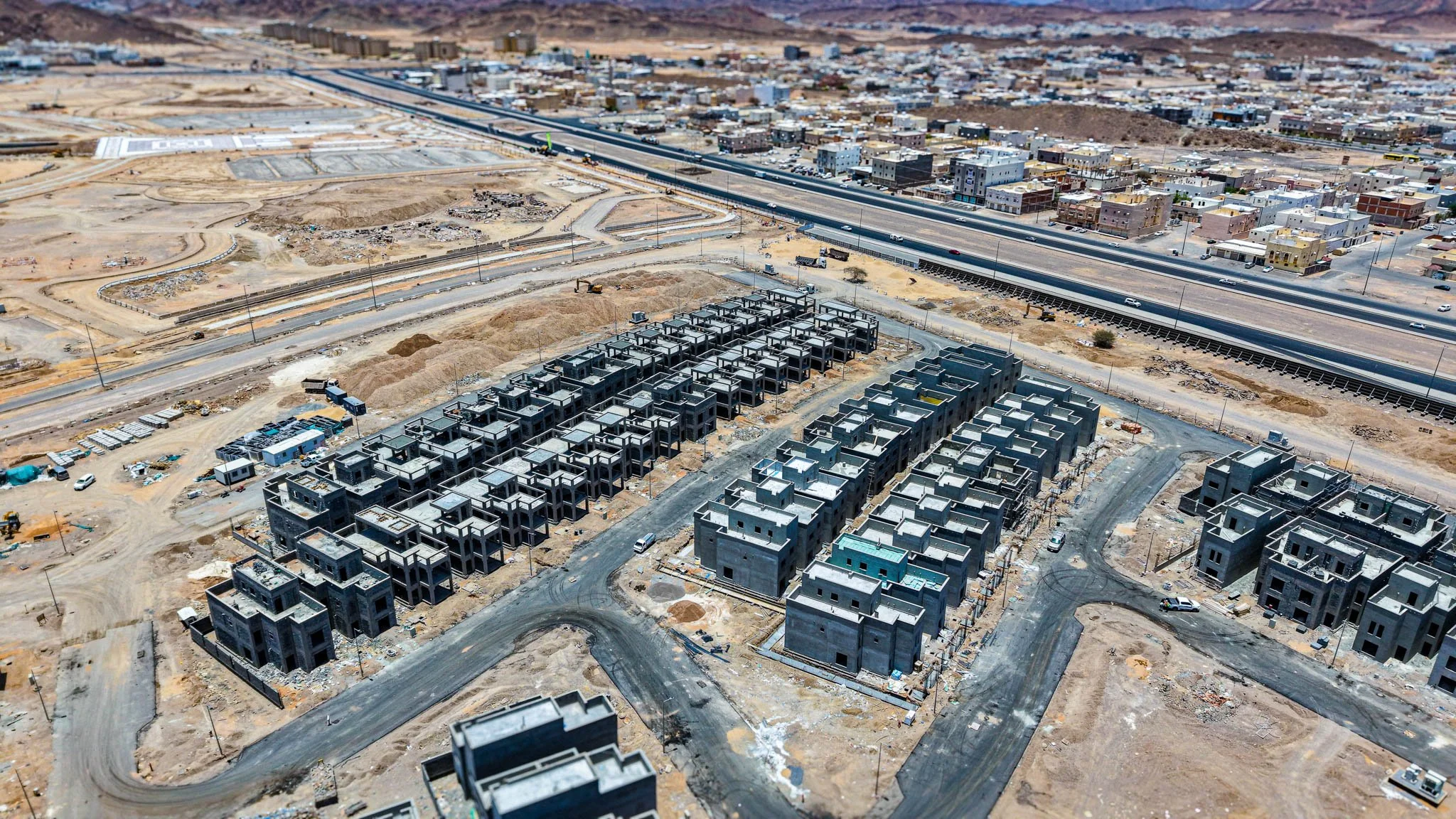

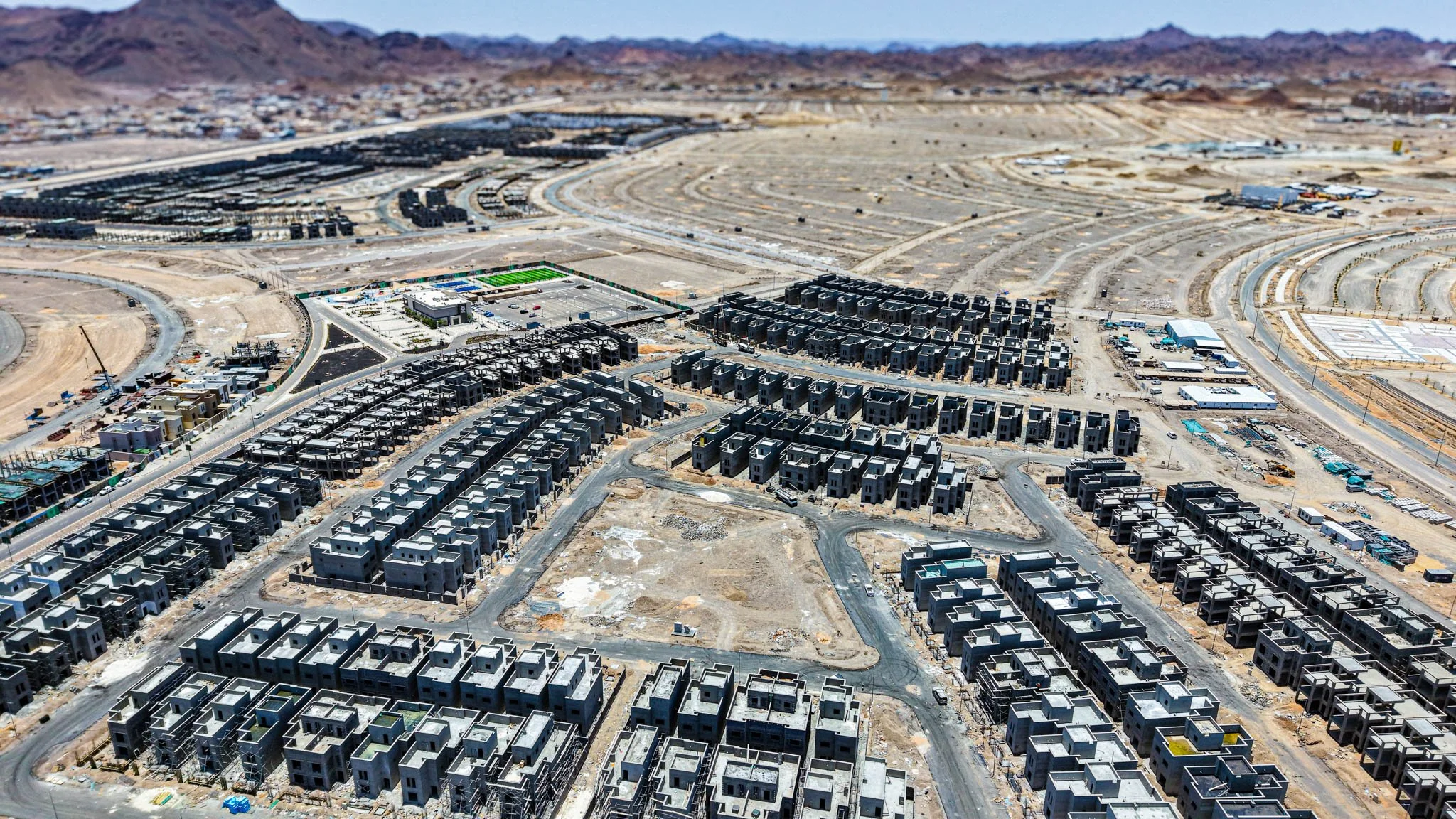

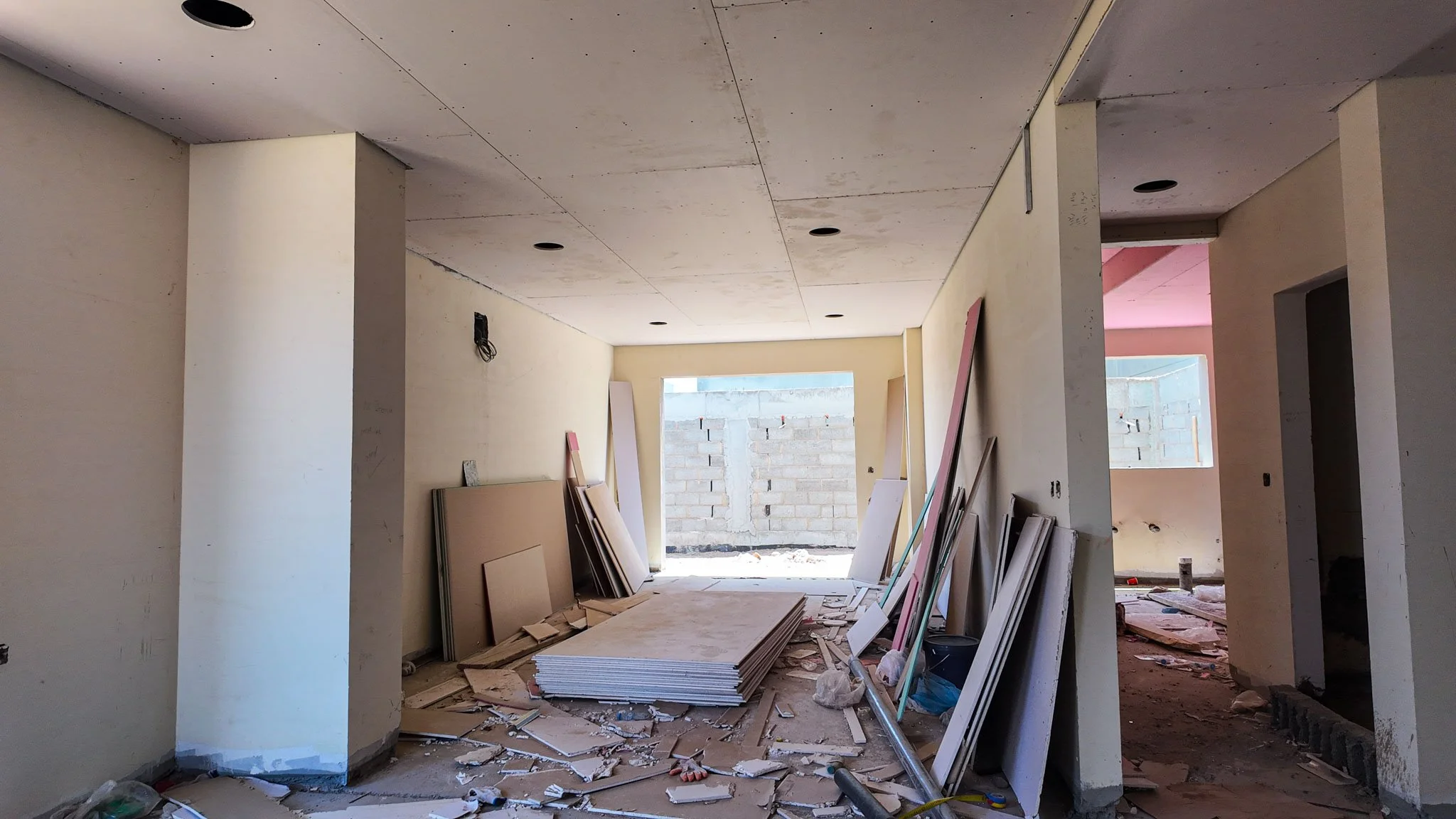

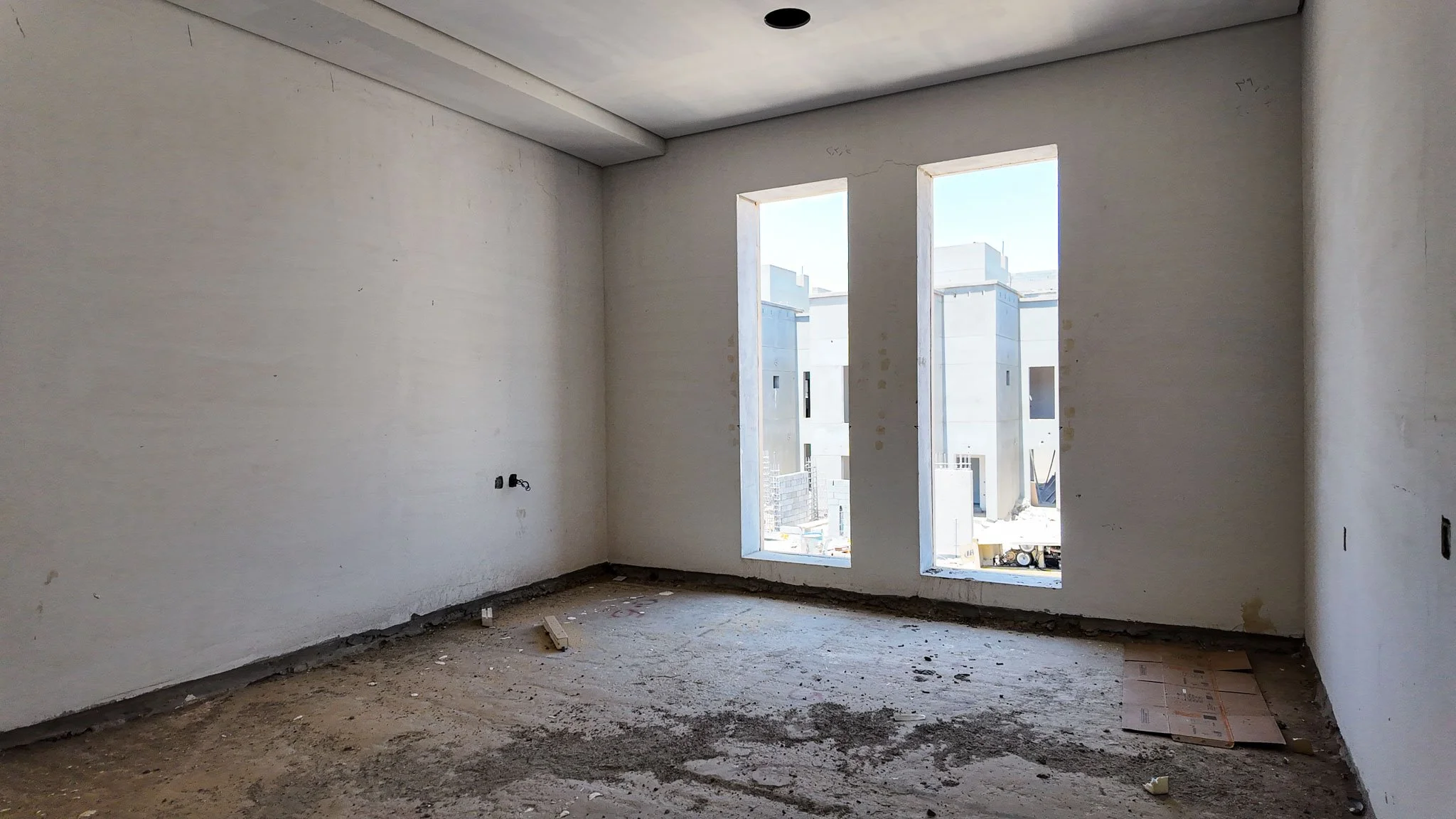

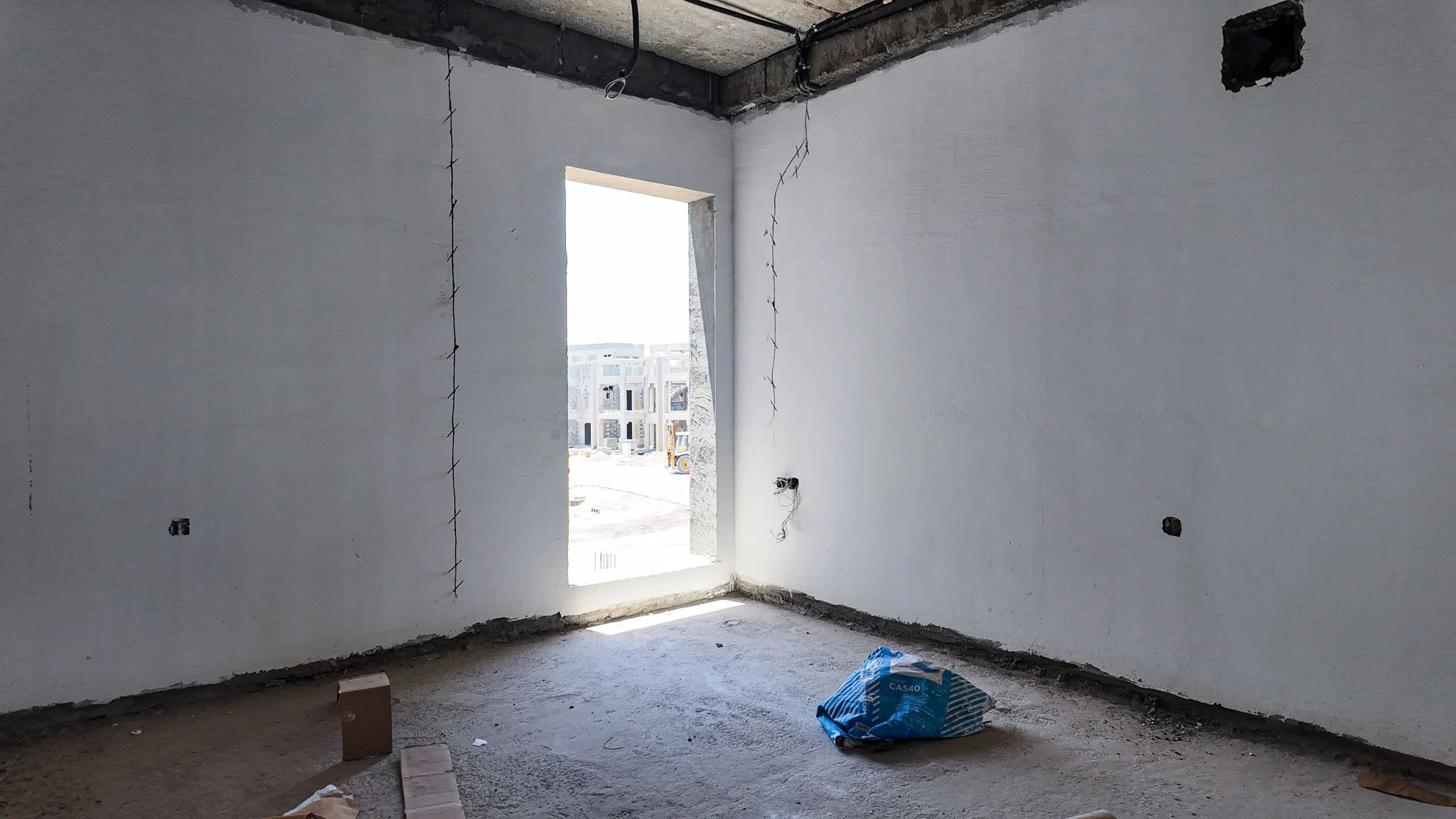

تم تحقيق تقدم ملحوظ في مشروع مسكان الغروب، حيث وصل الإنجاز الكلي إلى 65%. اكتمل الهيكل الإنشائي والأساسات بنسبة 100% لكافة الوحدات، مع انتقال التركيز بشكل مكثف نحو أعمال التشطيبات الخارجية والداخلية وتطوير البنية التحتية للأسوار والأحواش.
التغيّرات المرصودة

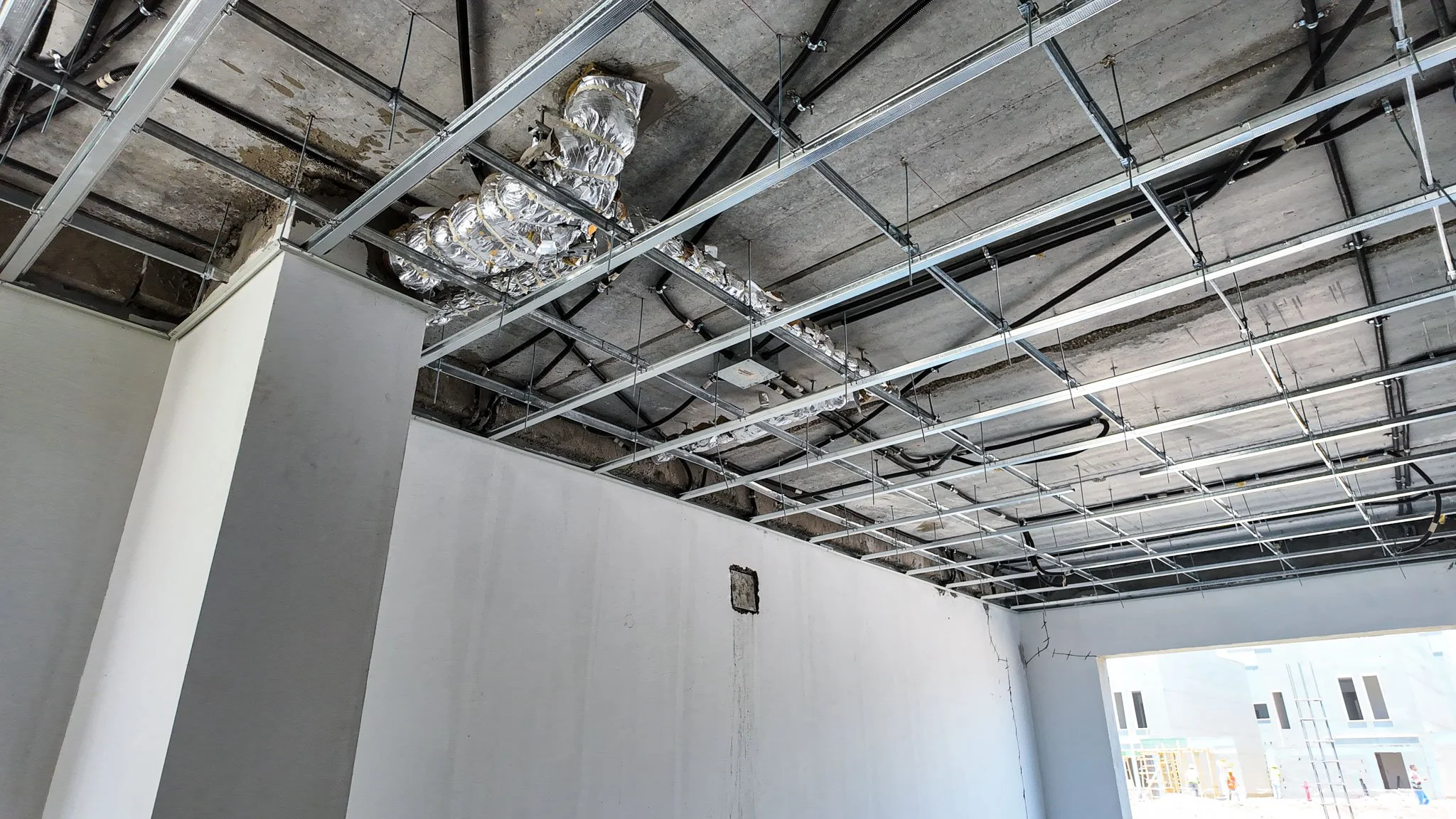

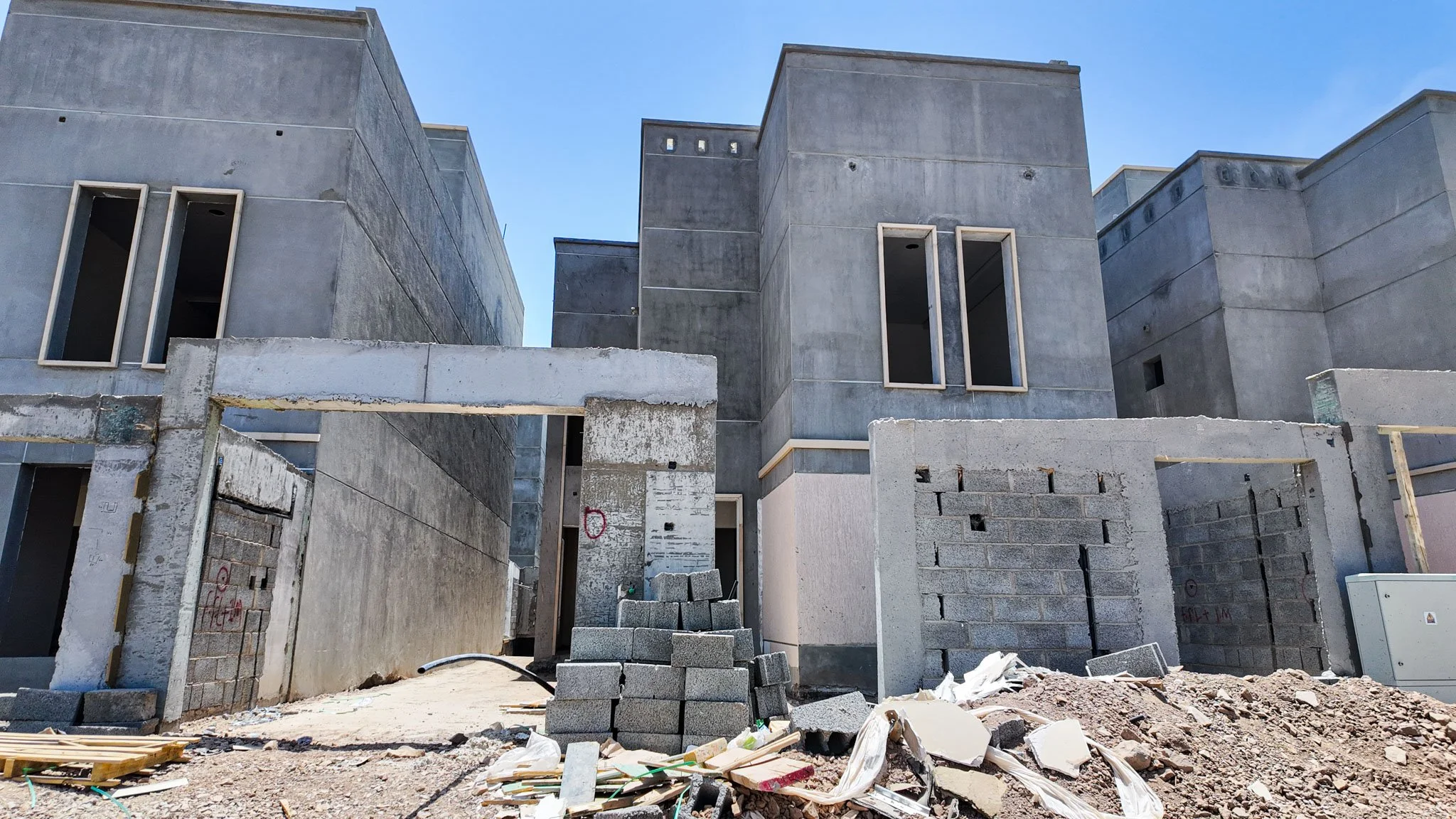

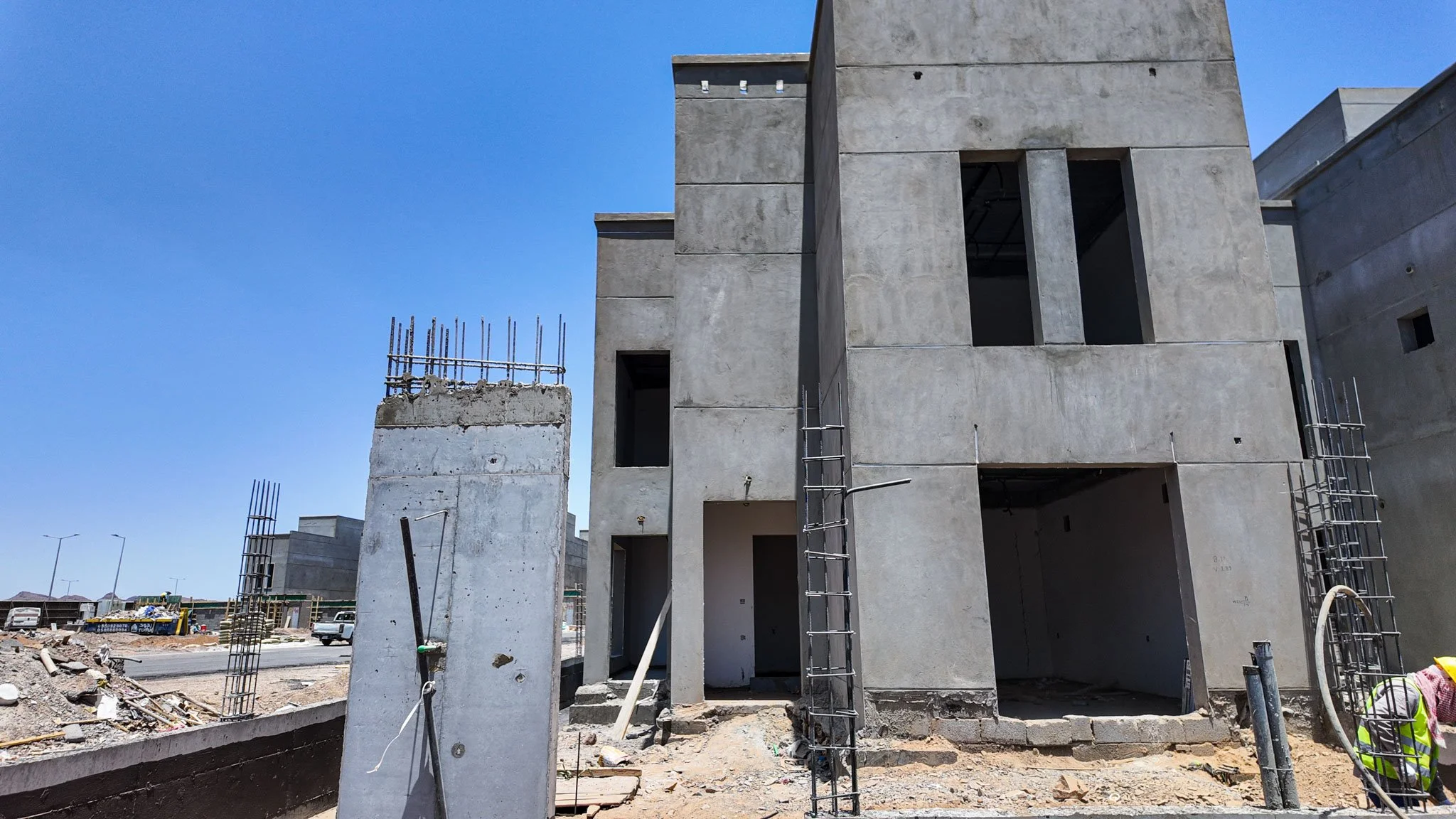

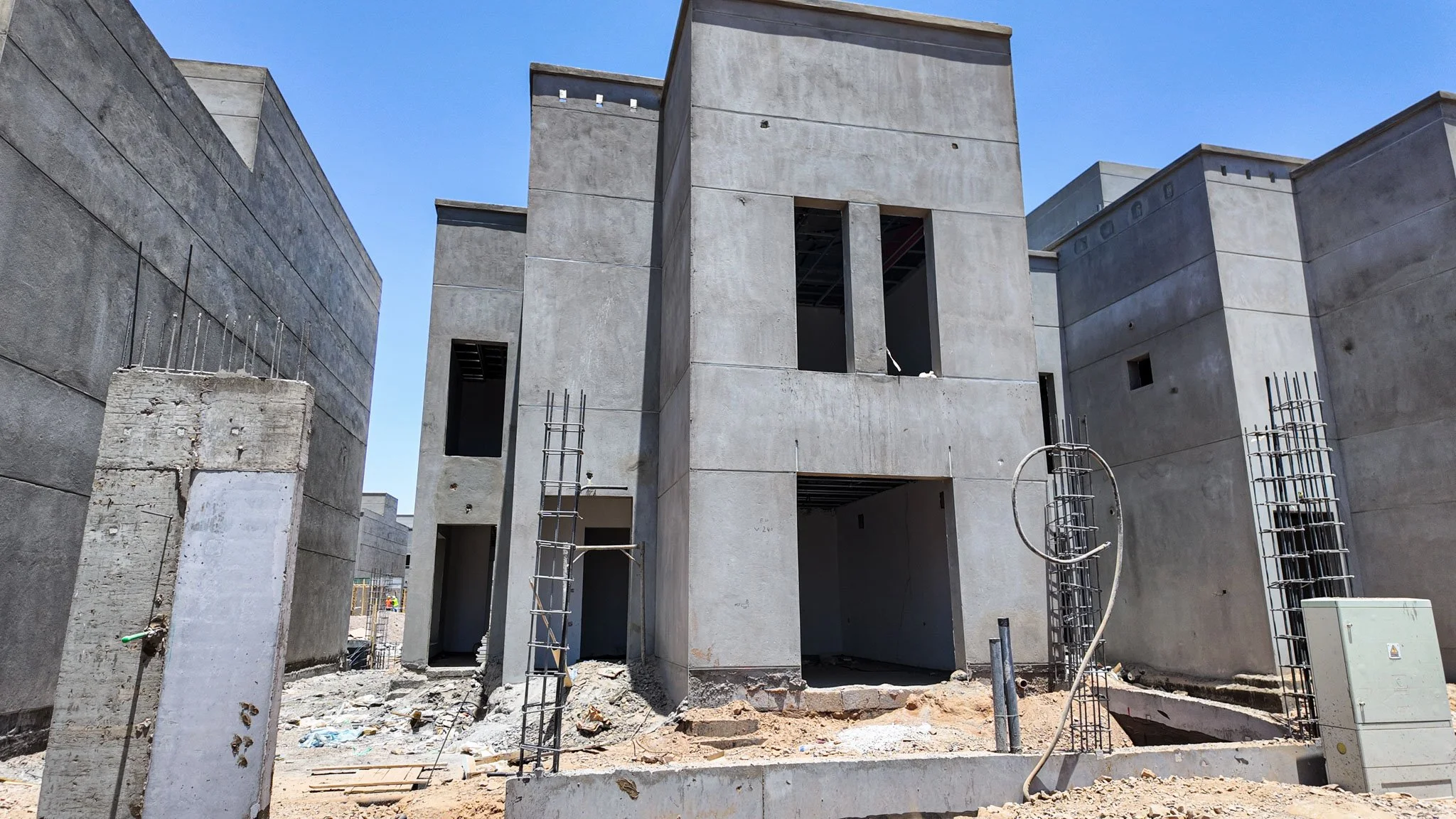

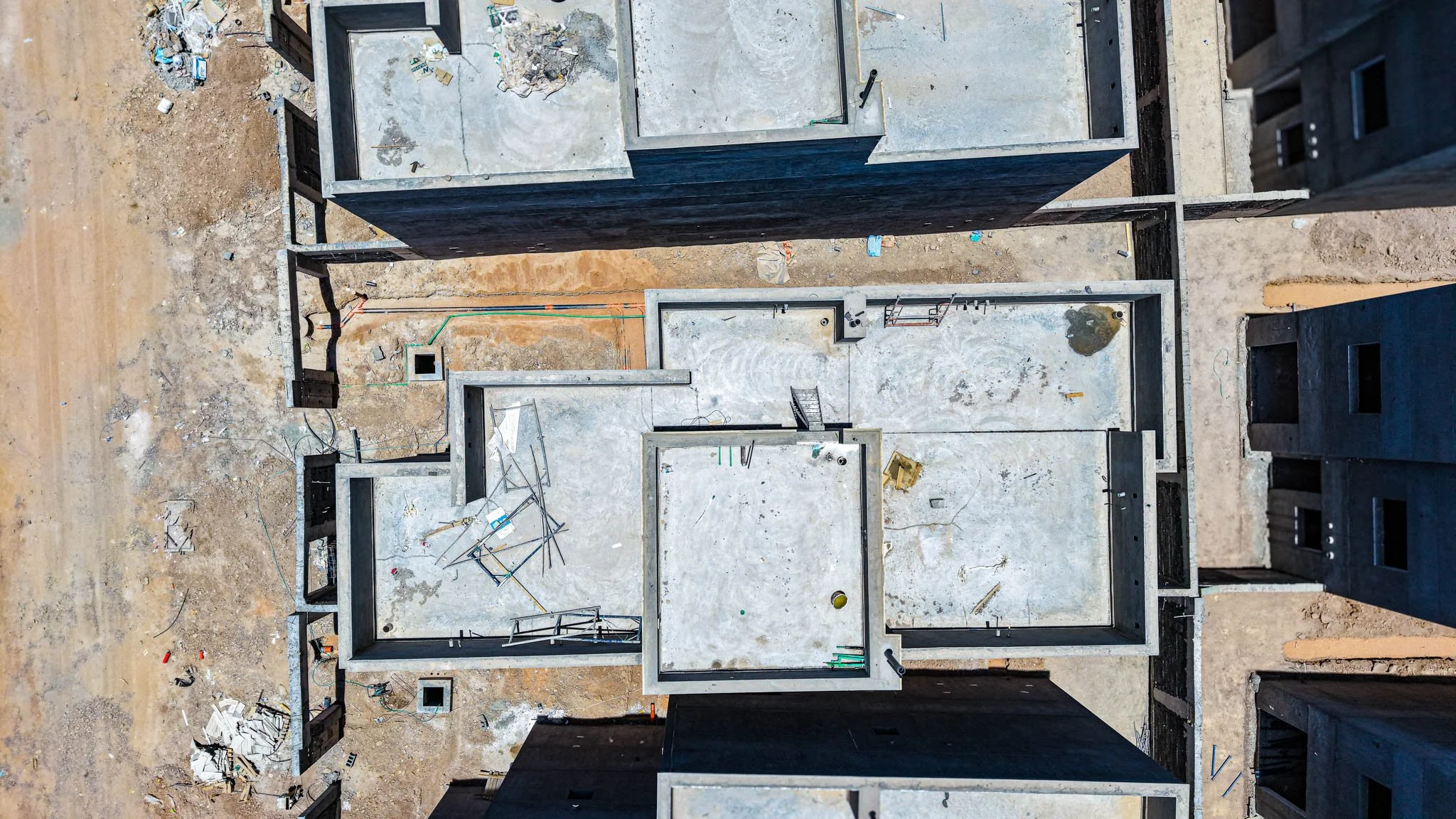

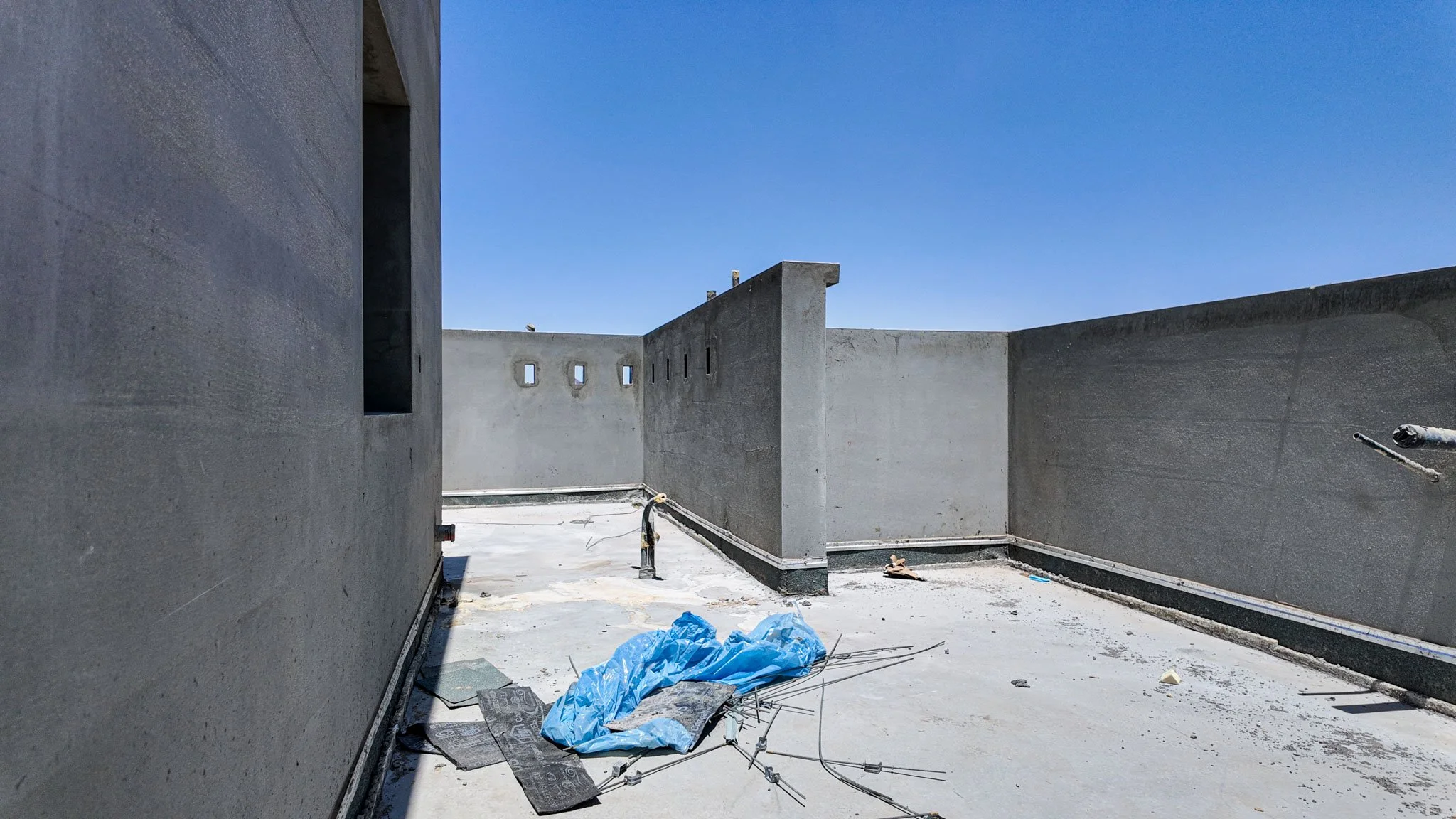

الهيكل الإنشائي100%

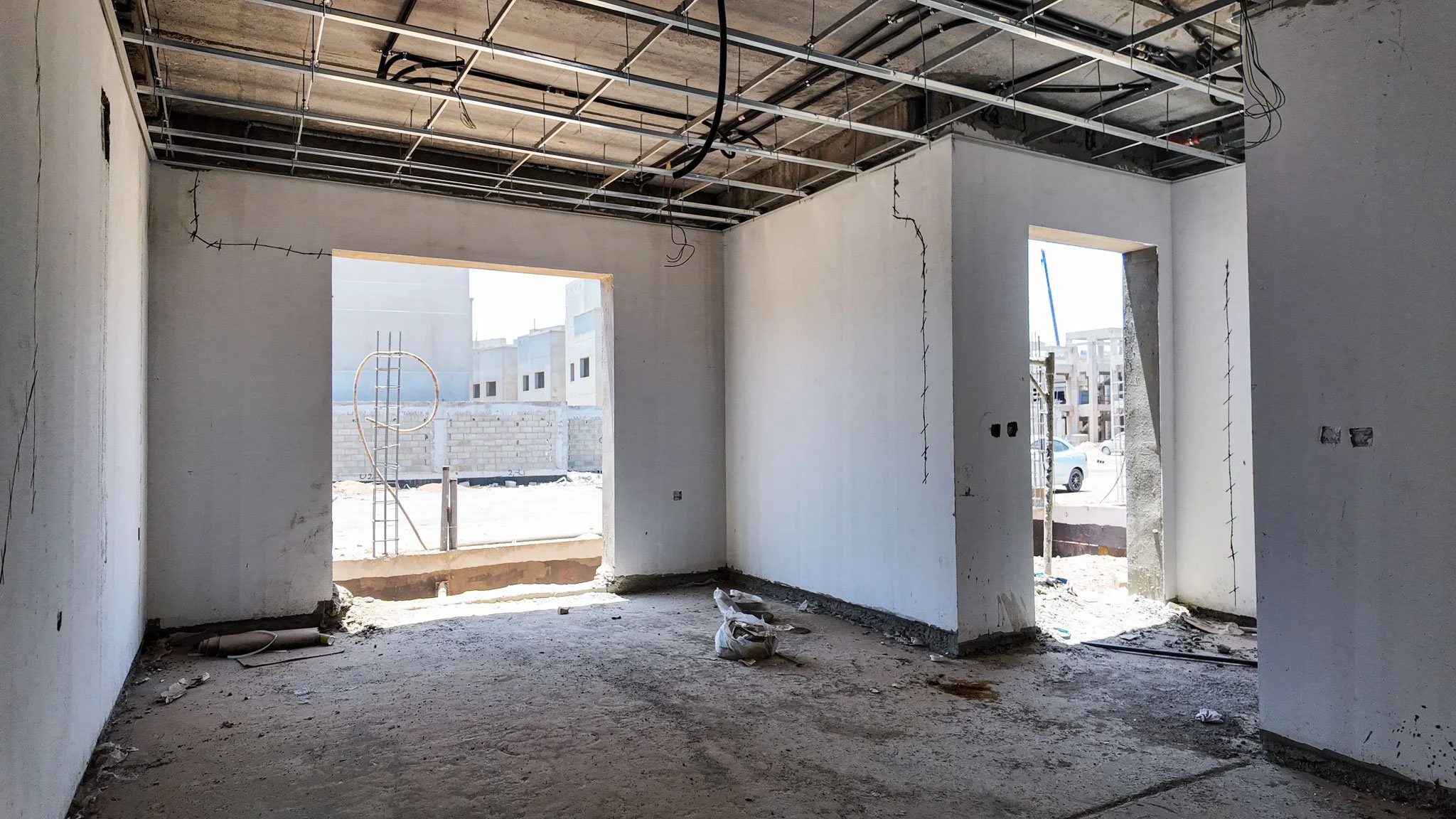

اكتمال صب الأسقف والأعمدة لجميع الفلل في الموقع بشكل نهائي

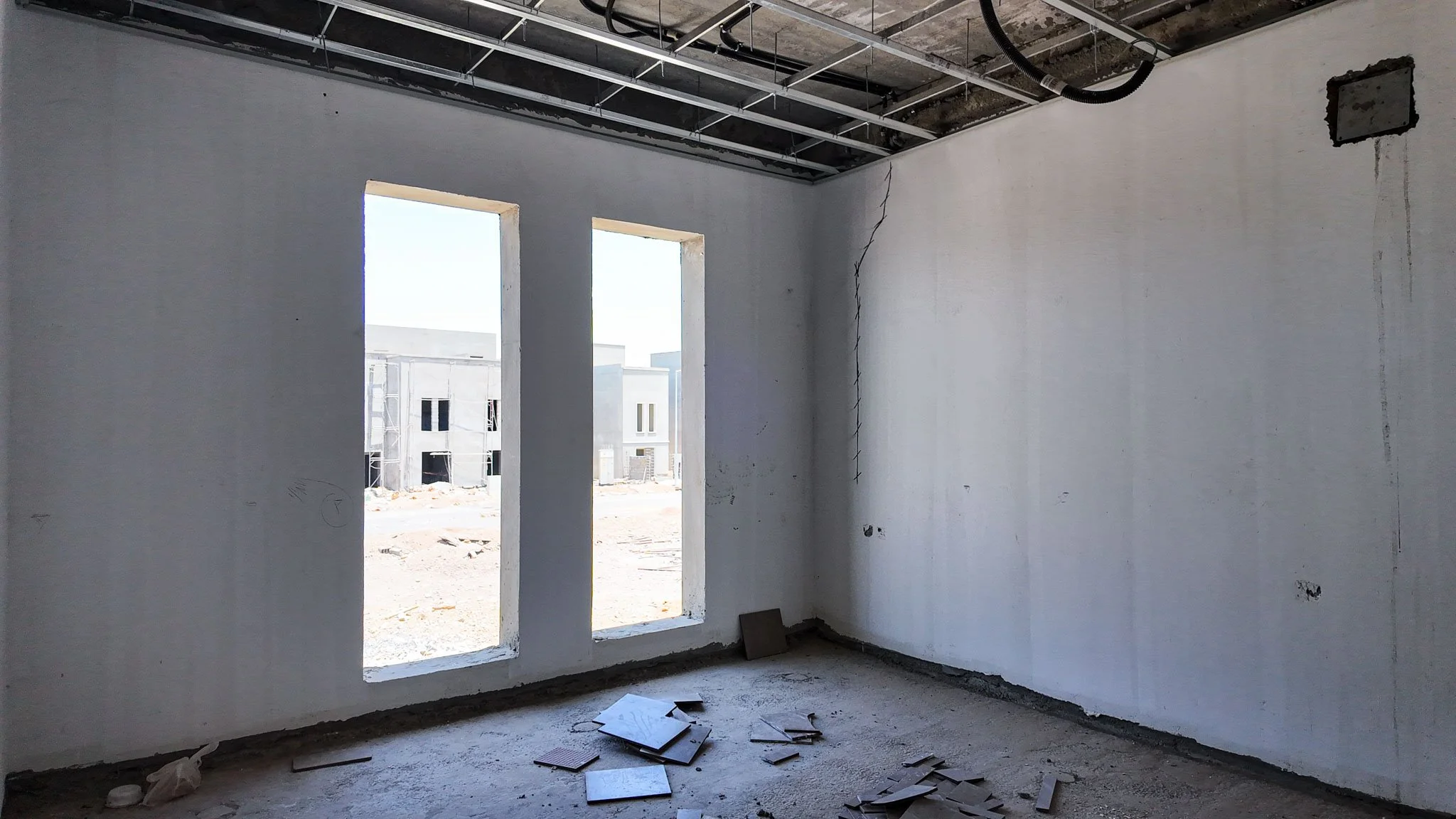

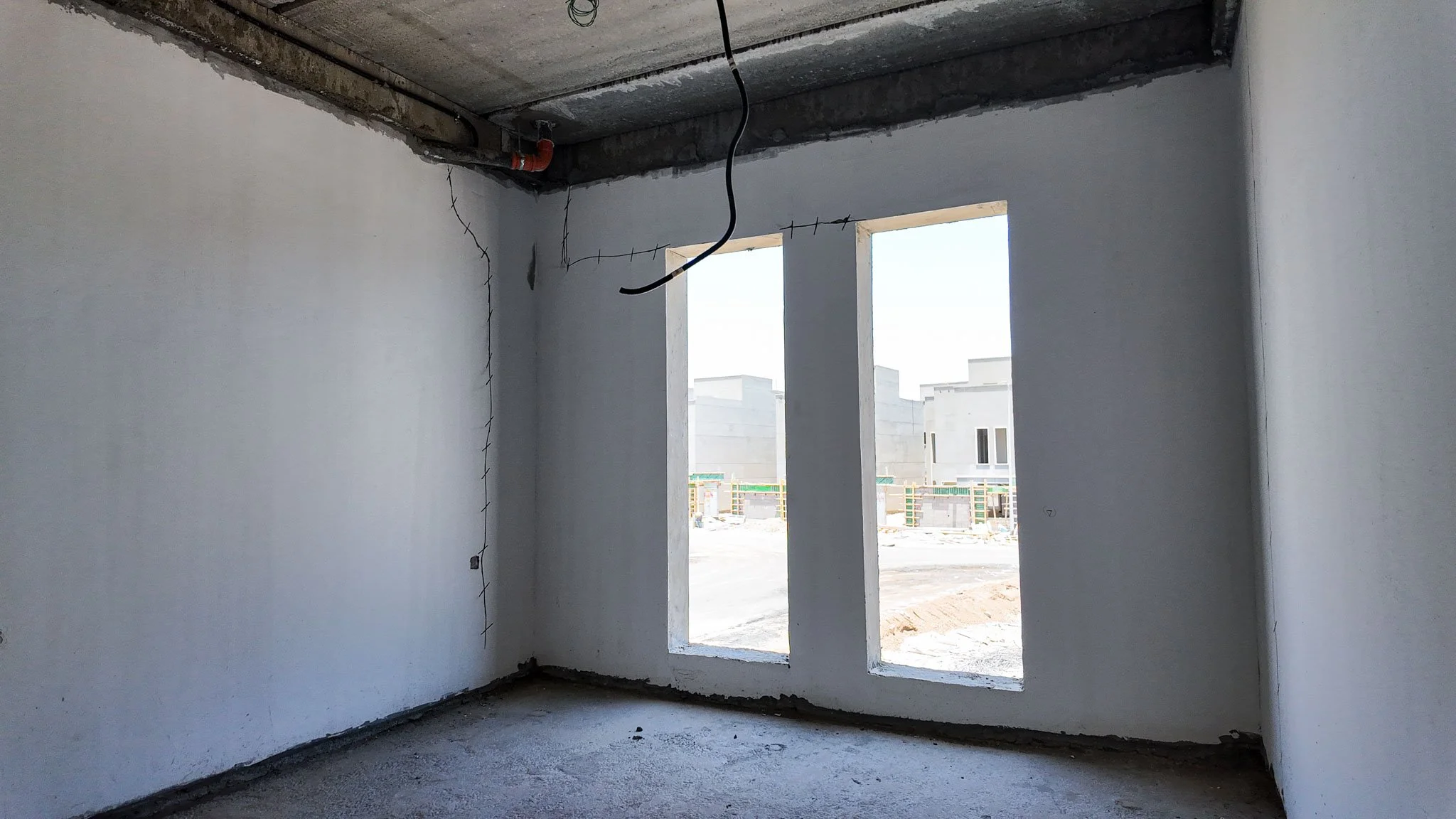

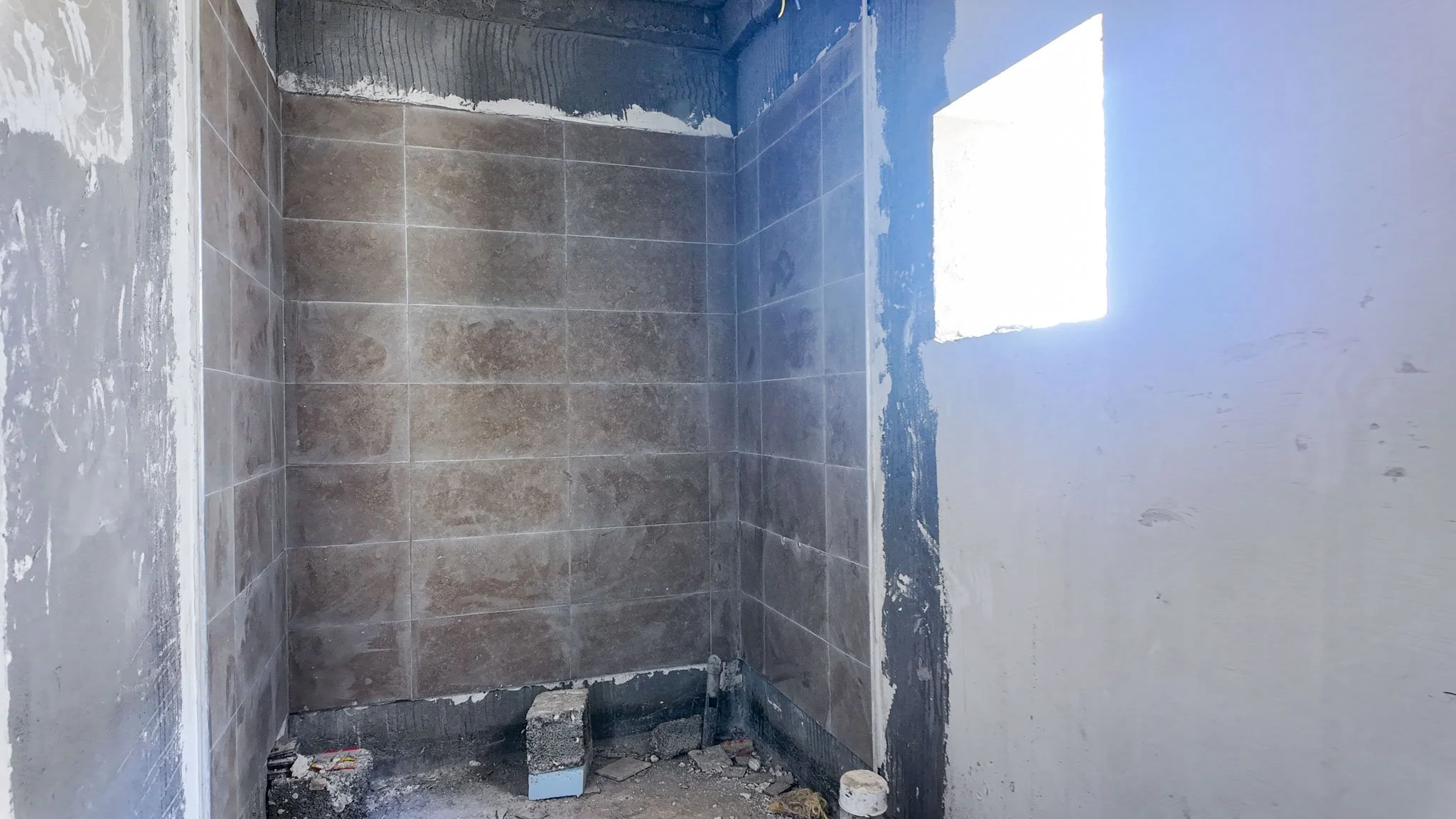

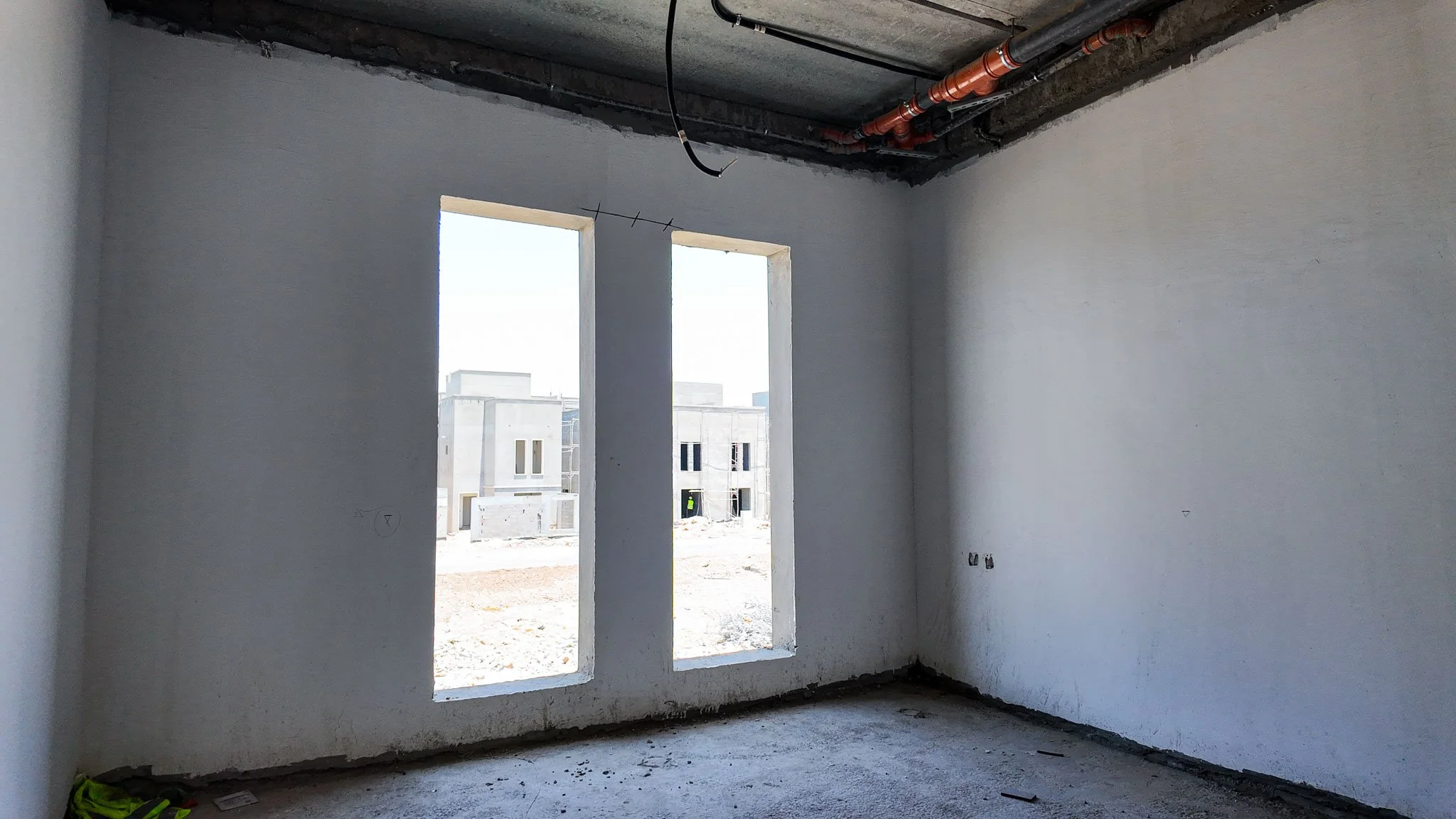

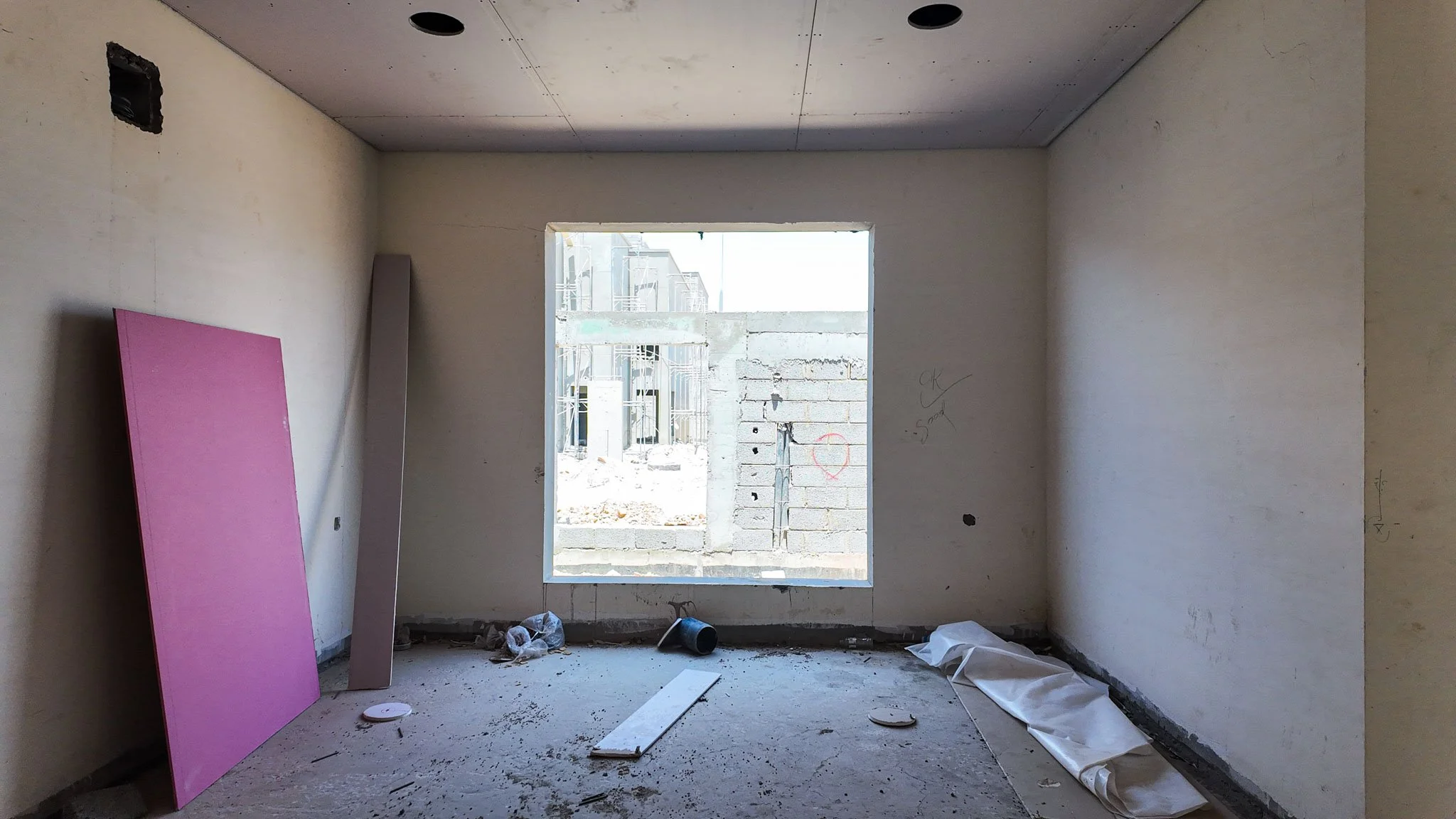

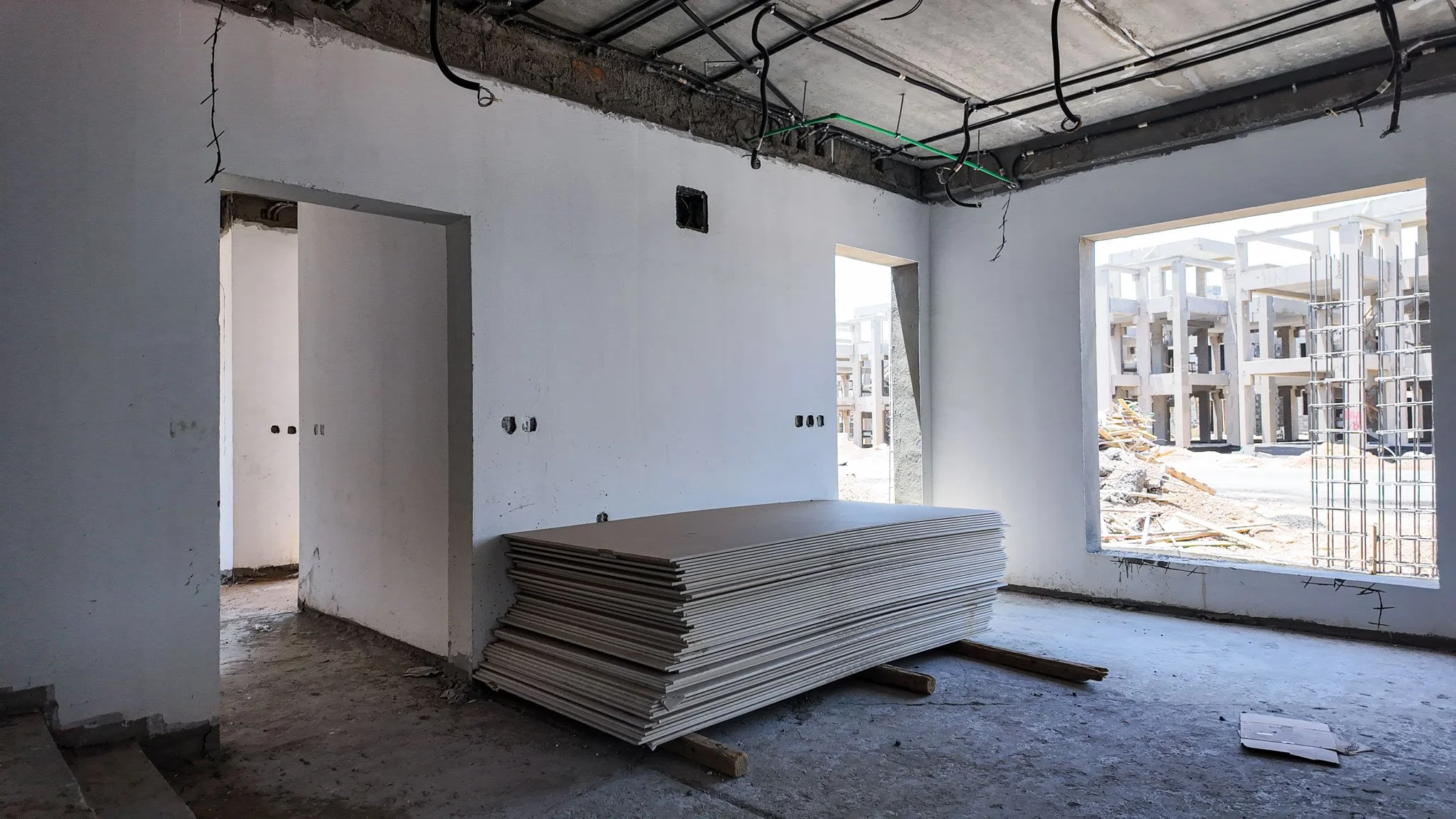

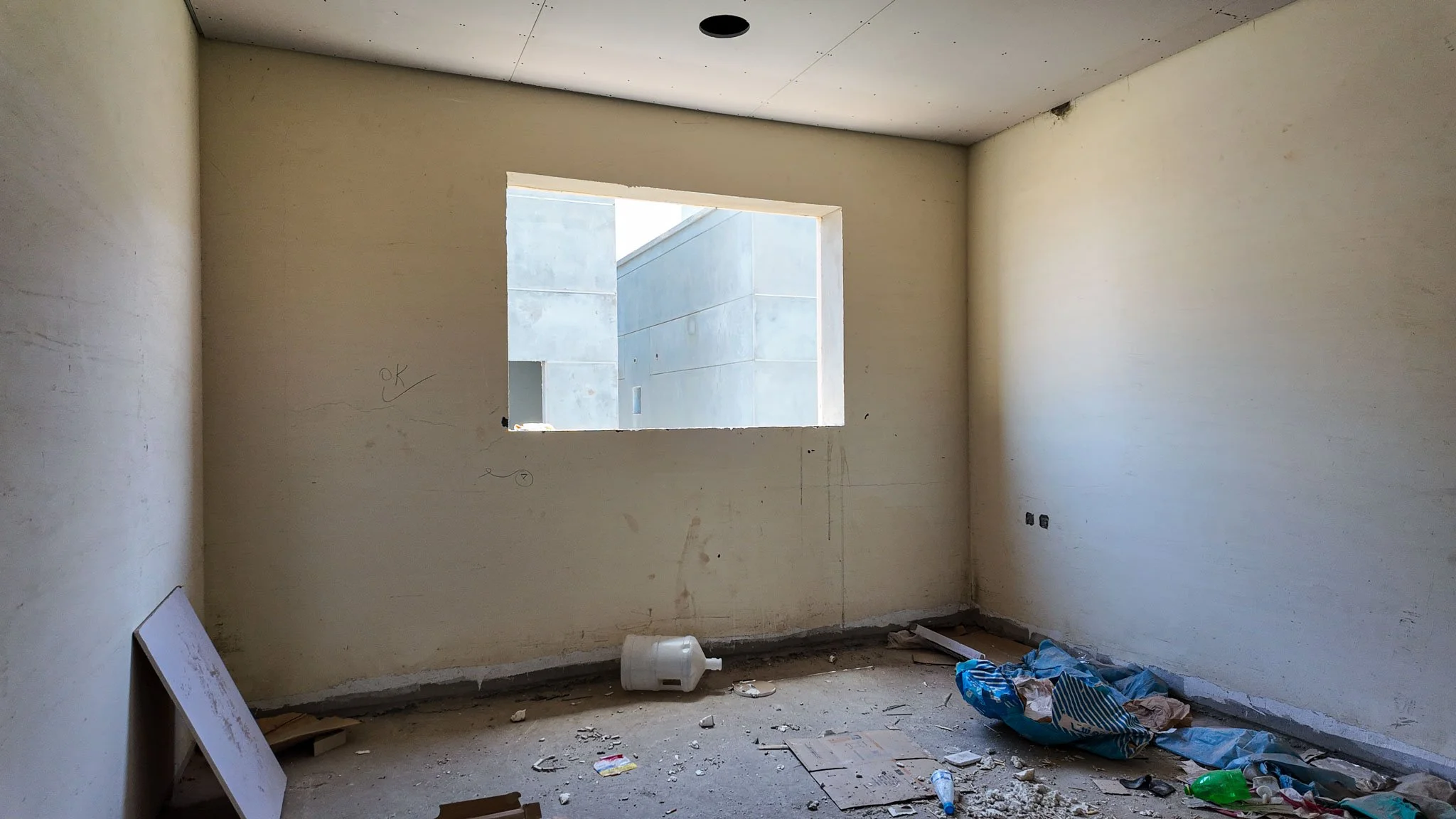

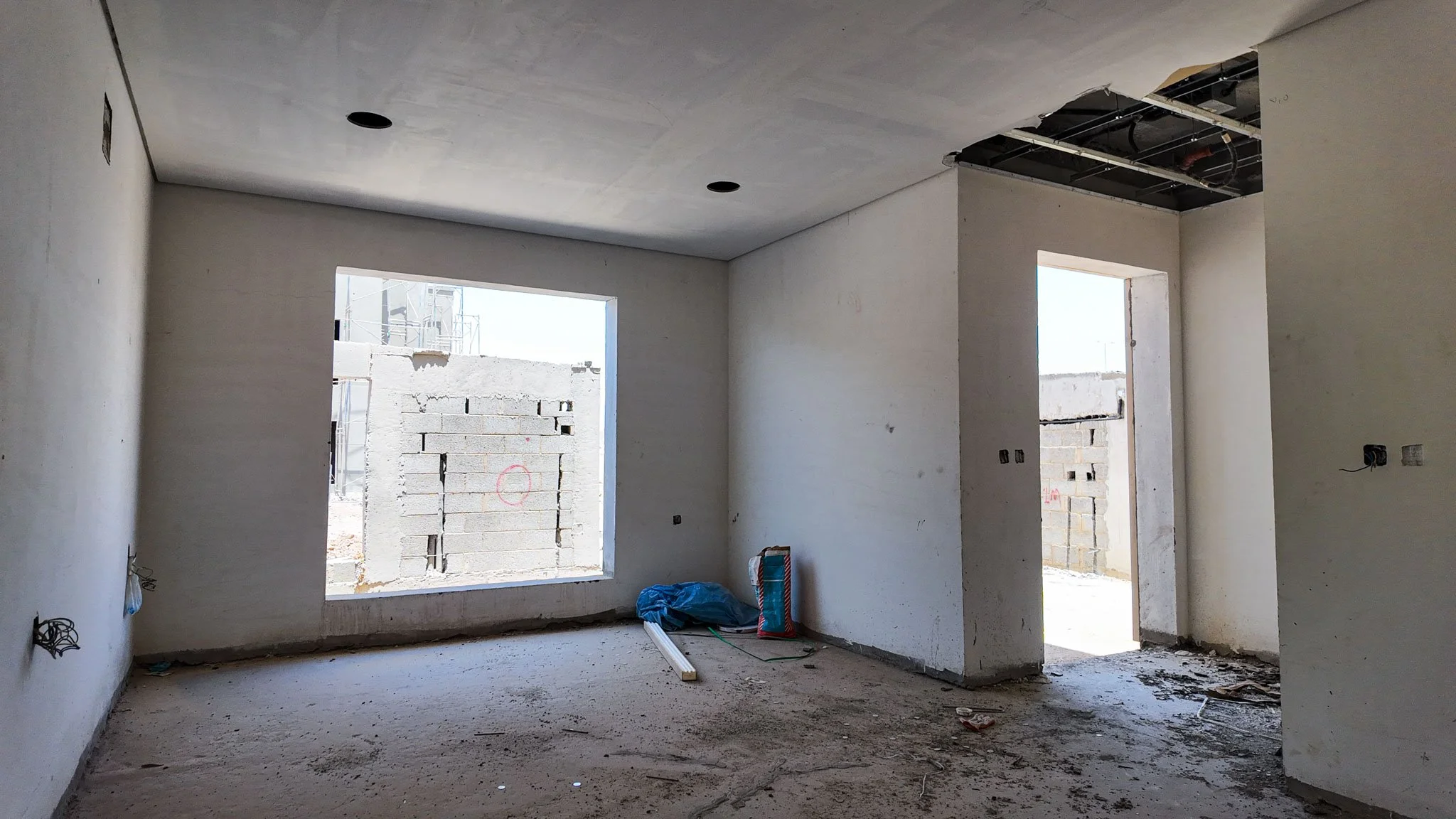

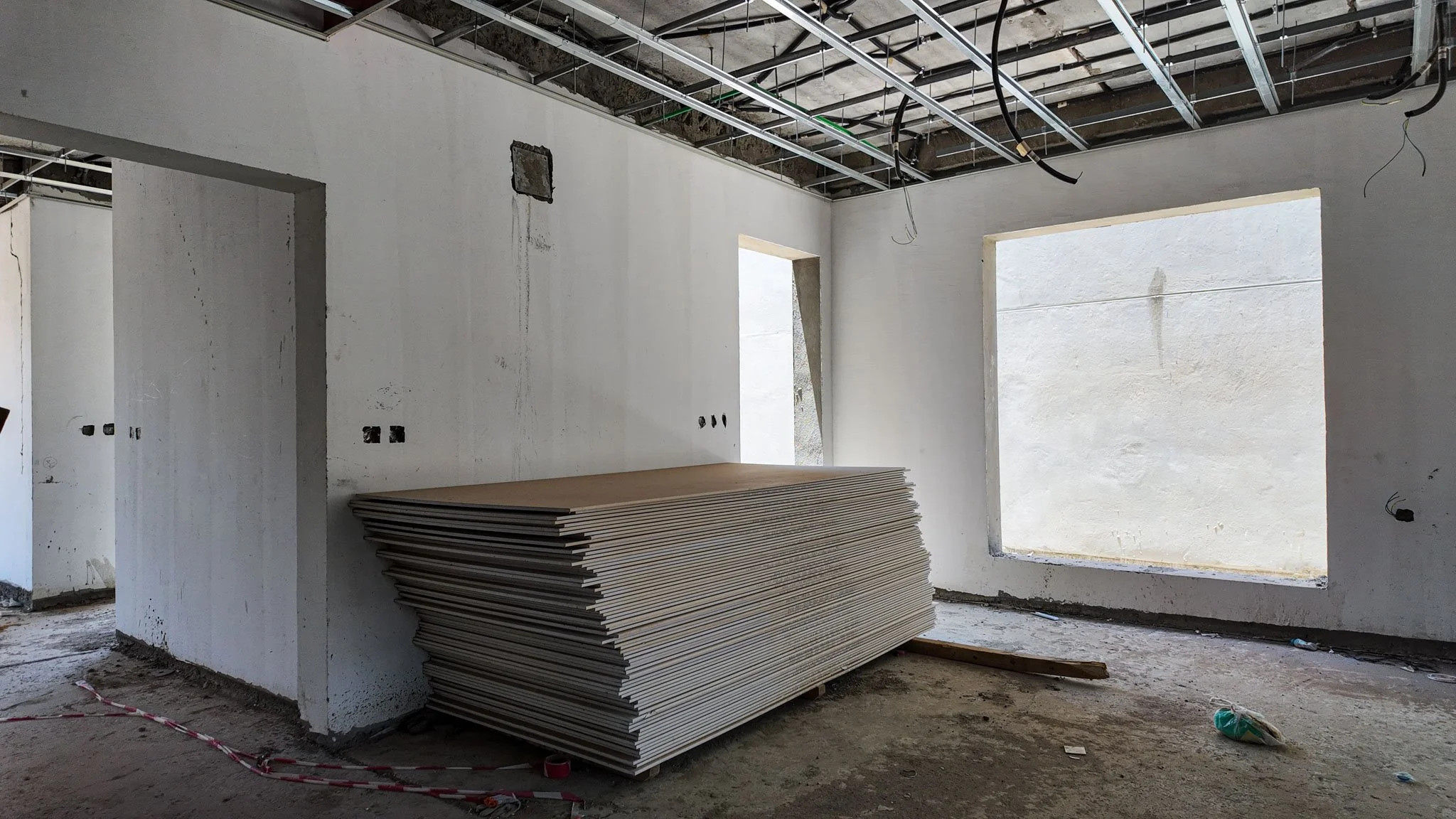

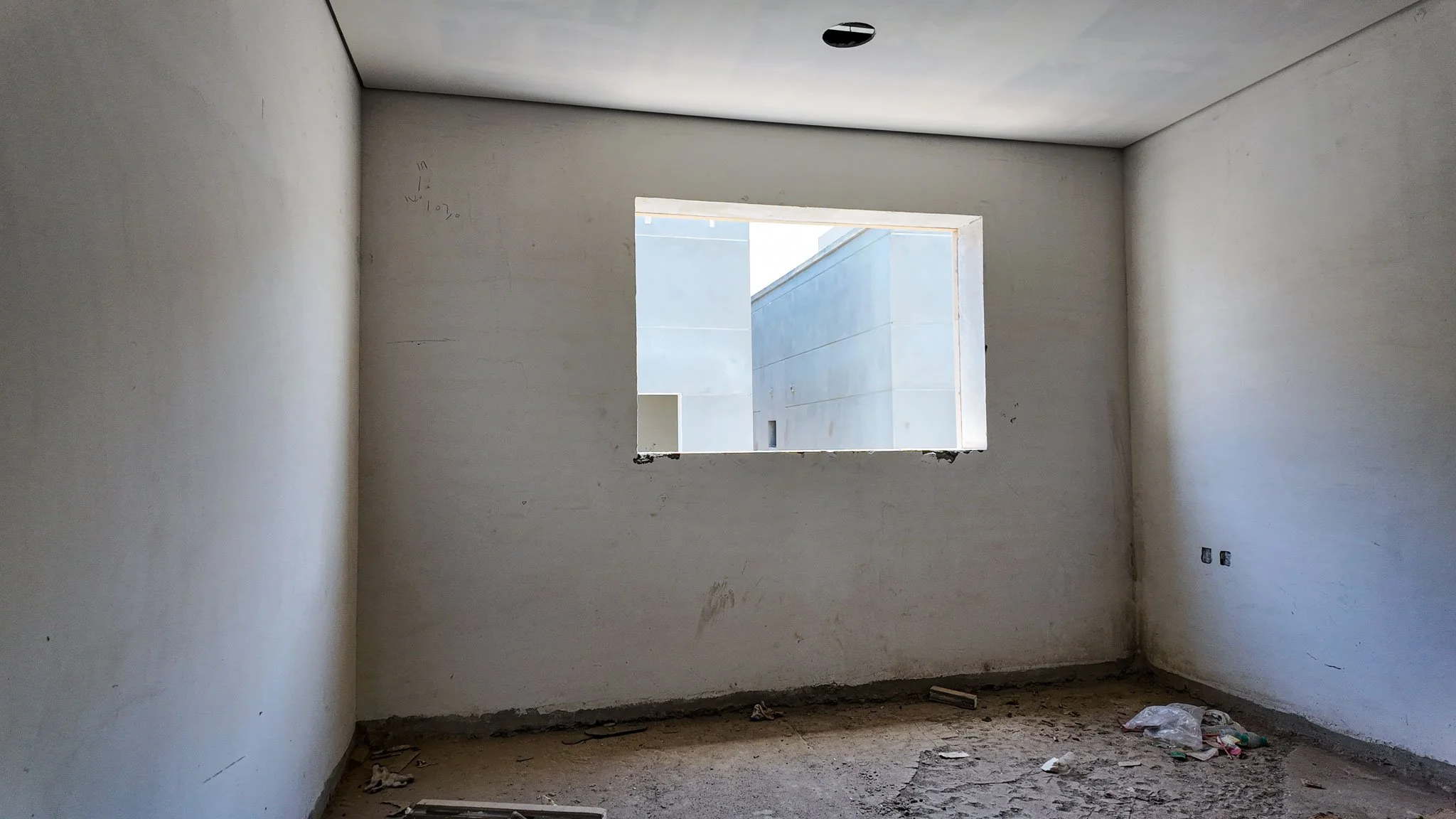

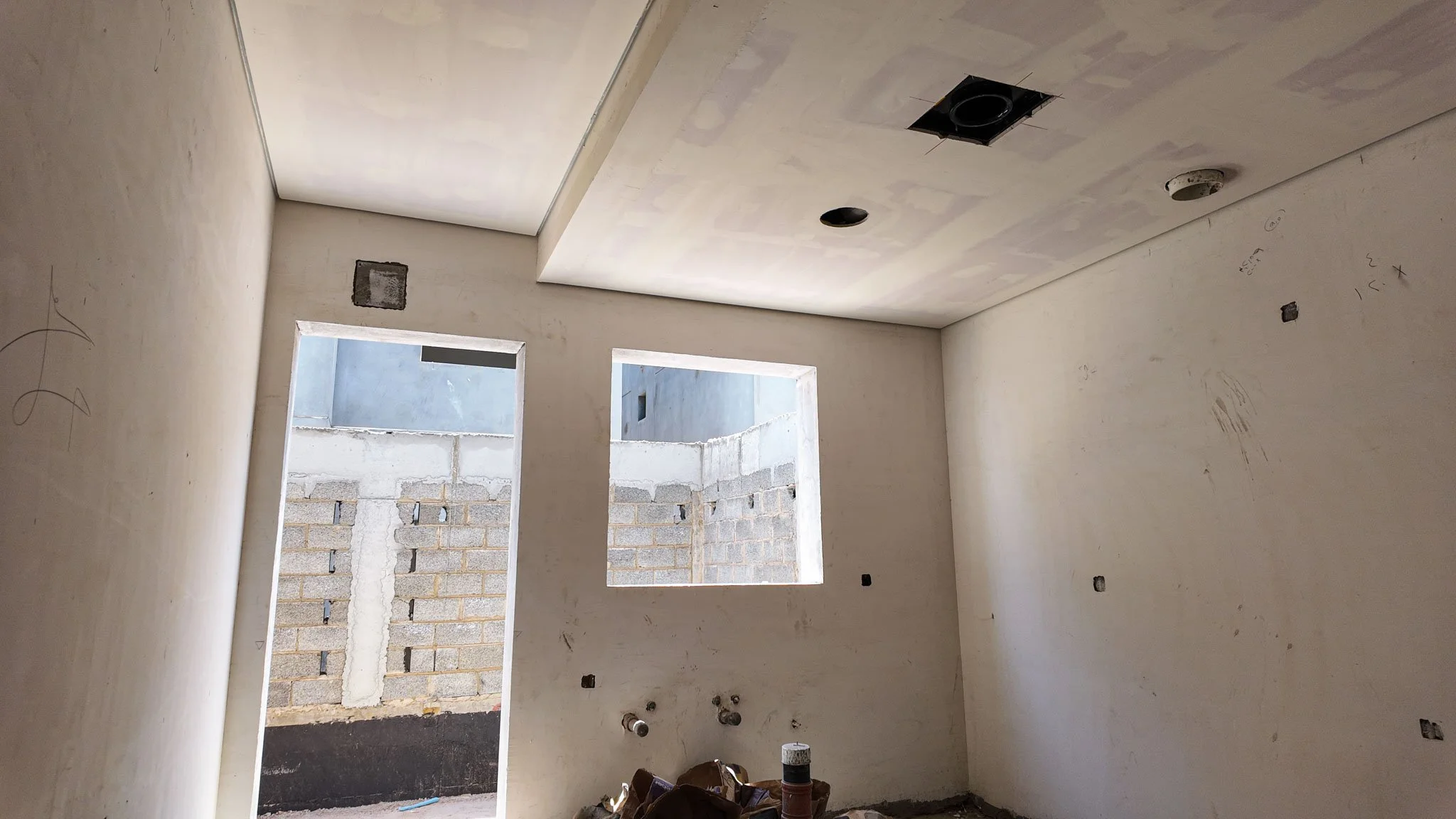

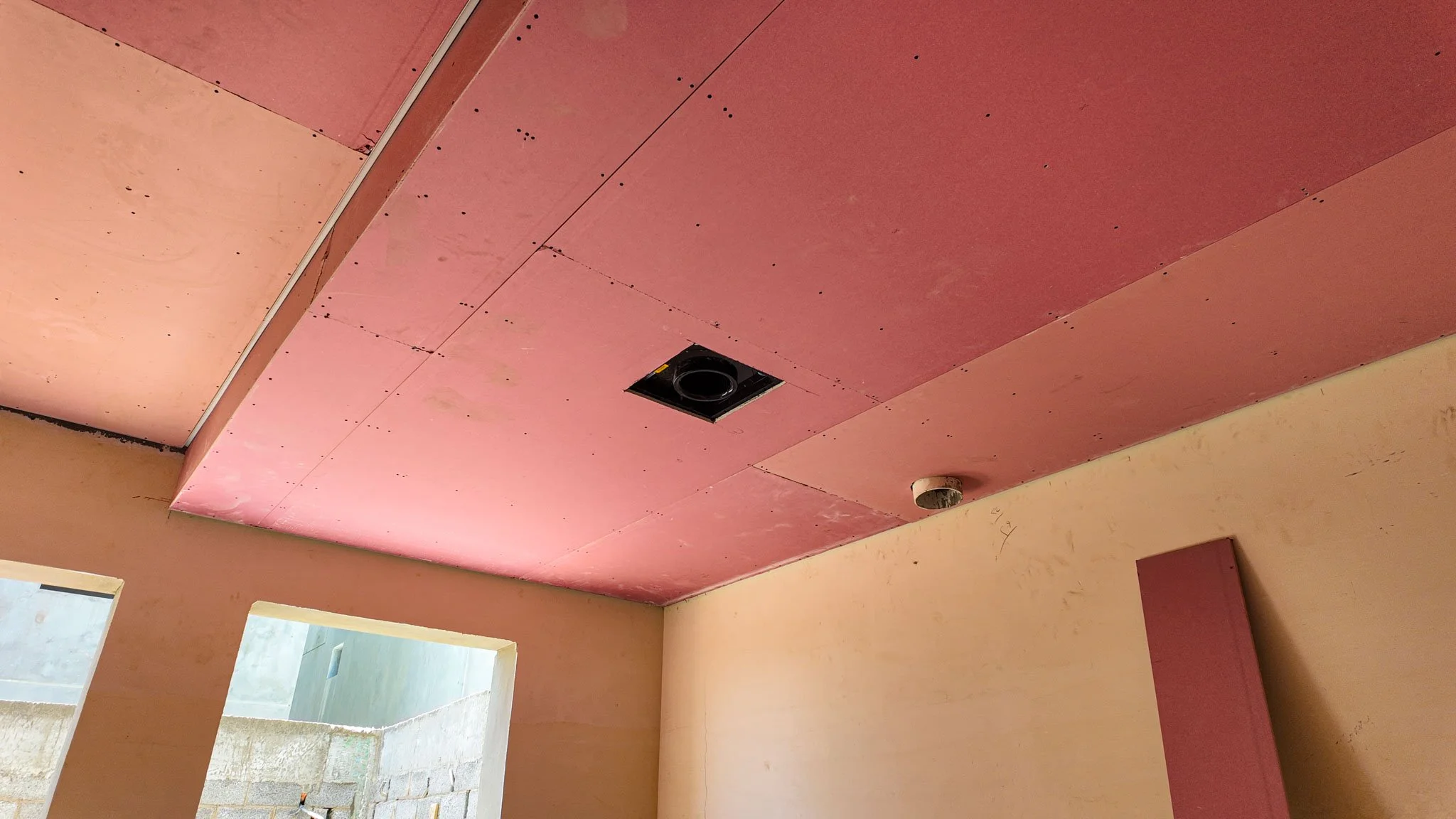

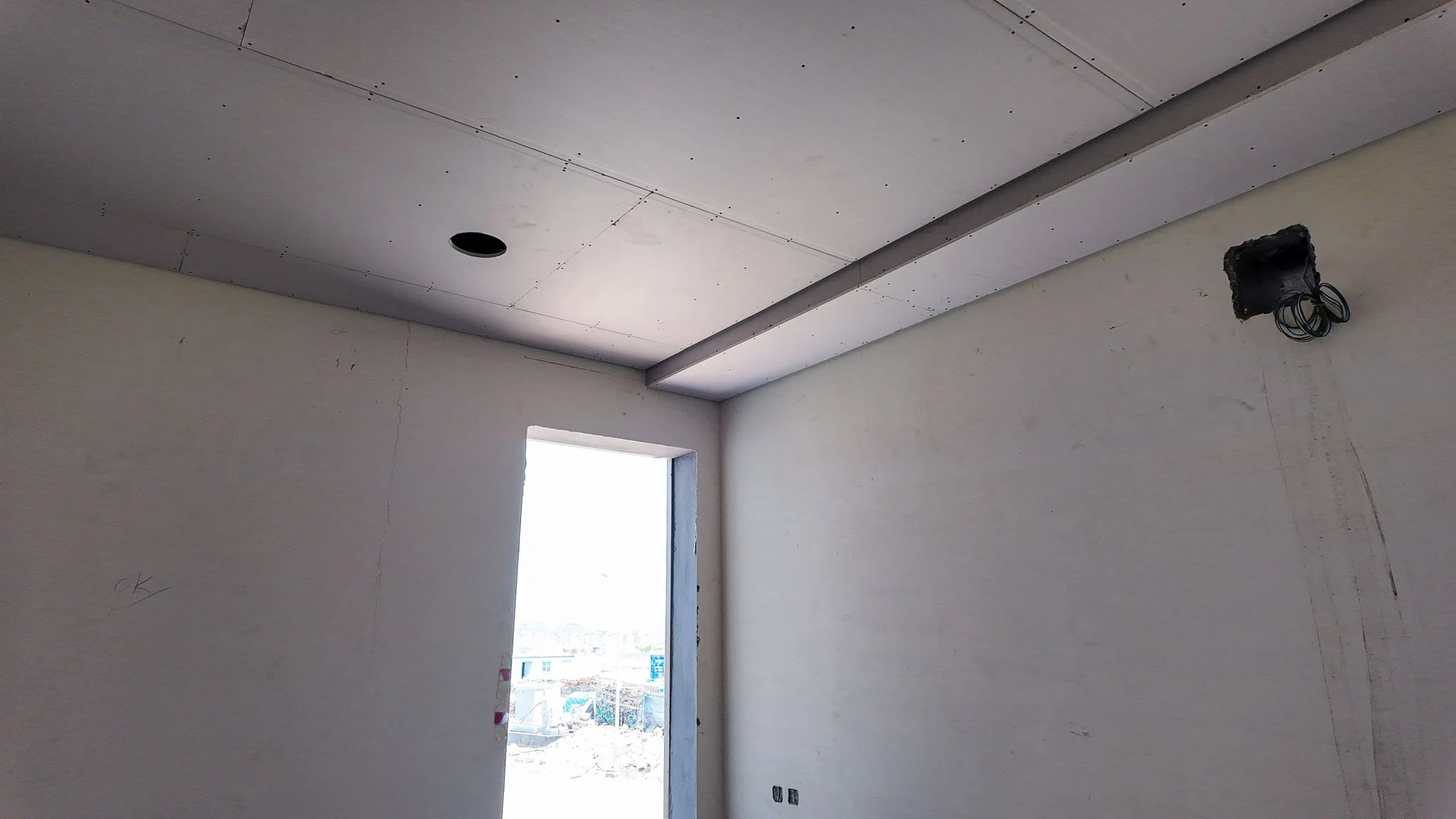

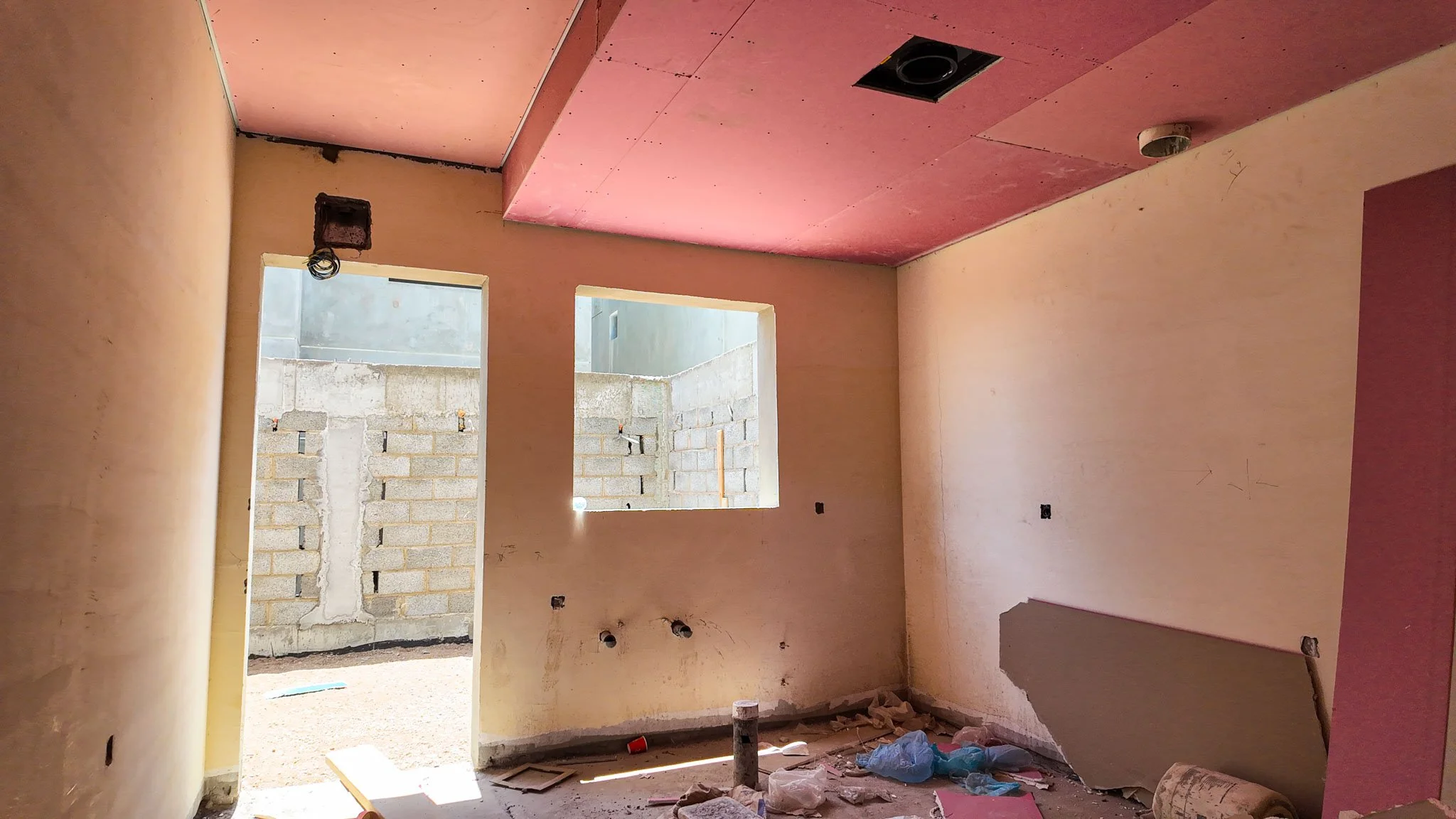

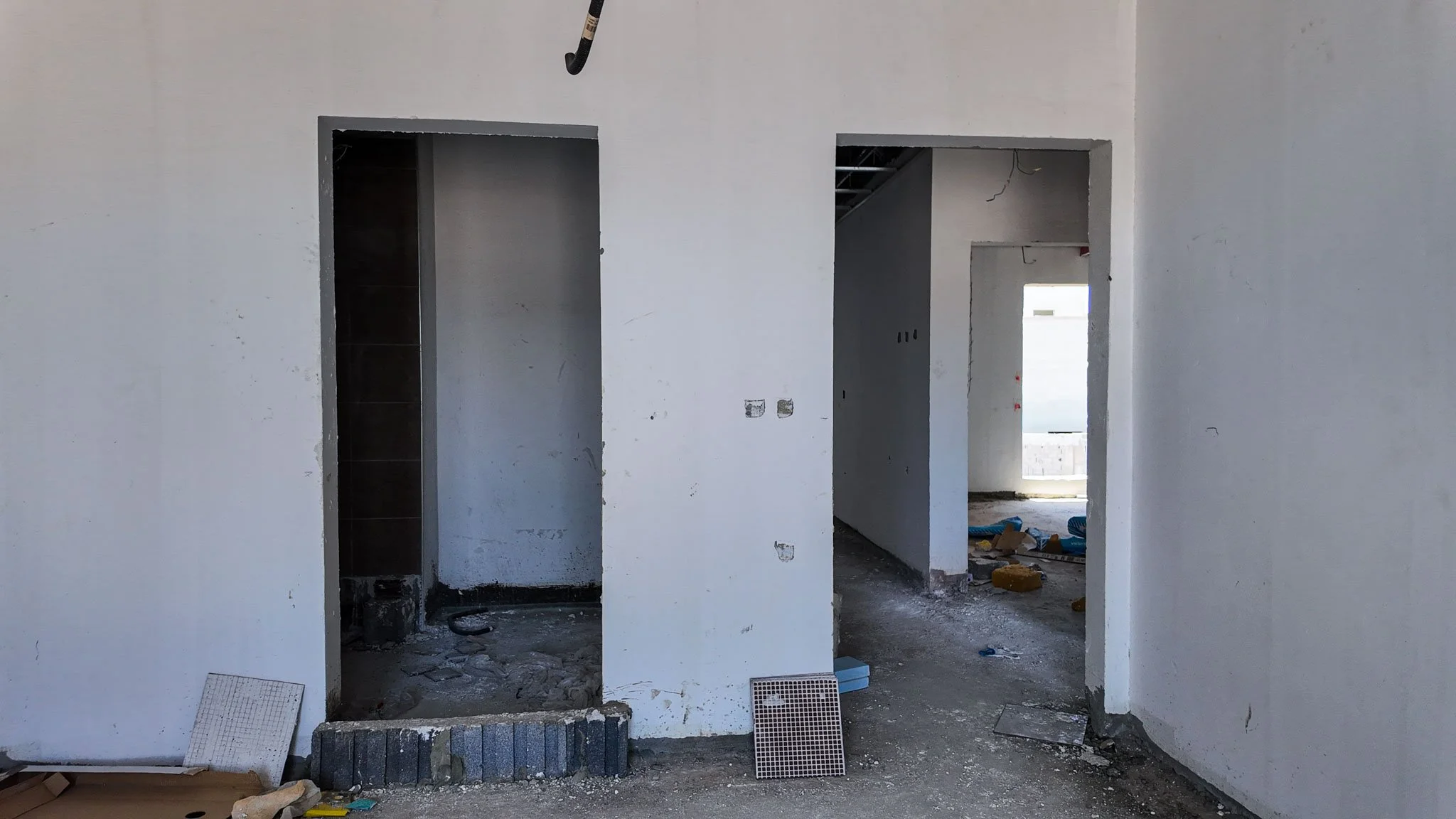

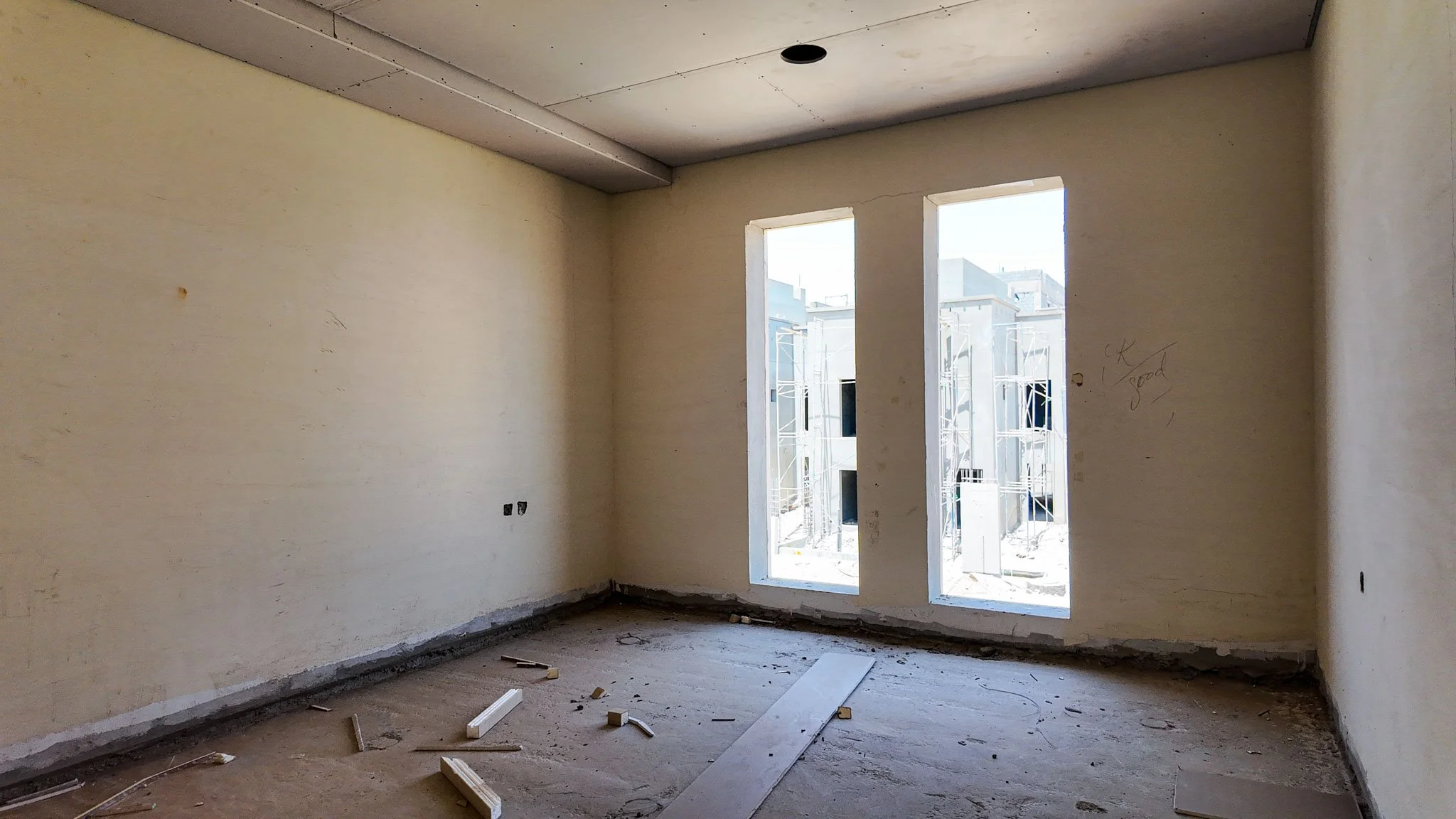

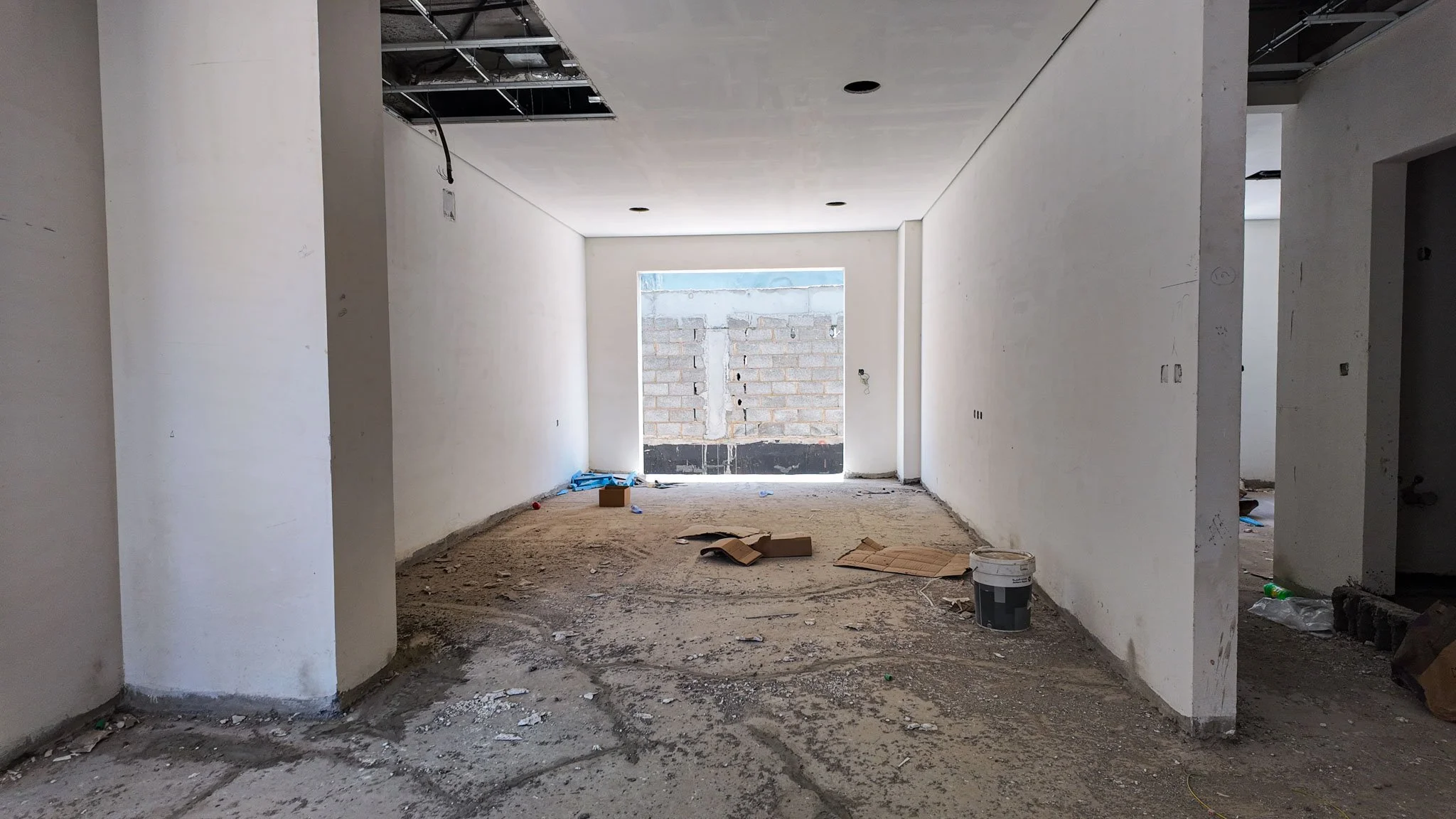

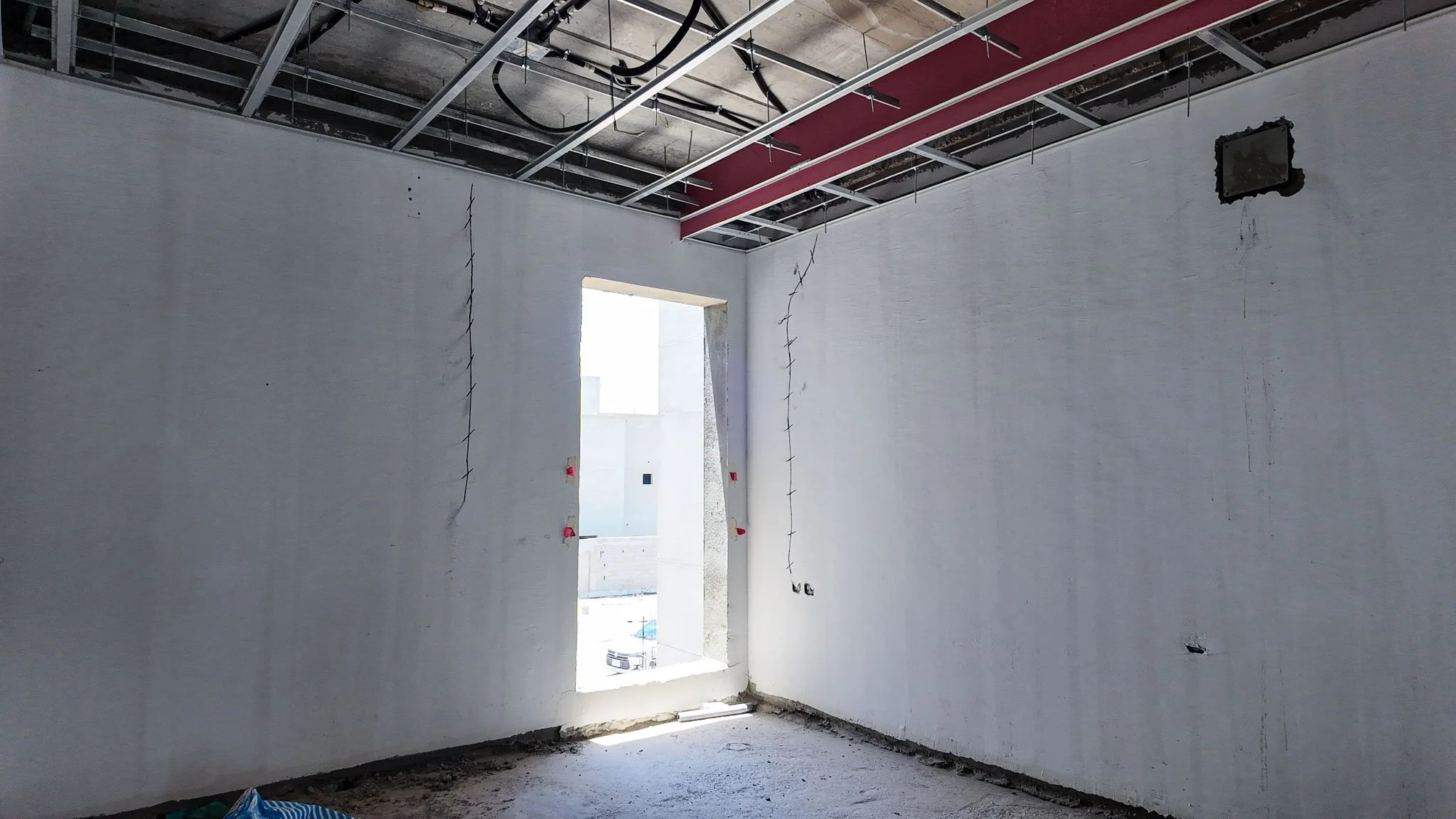

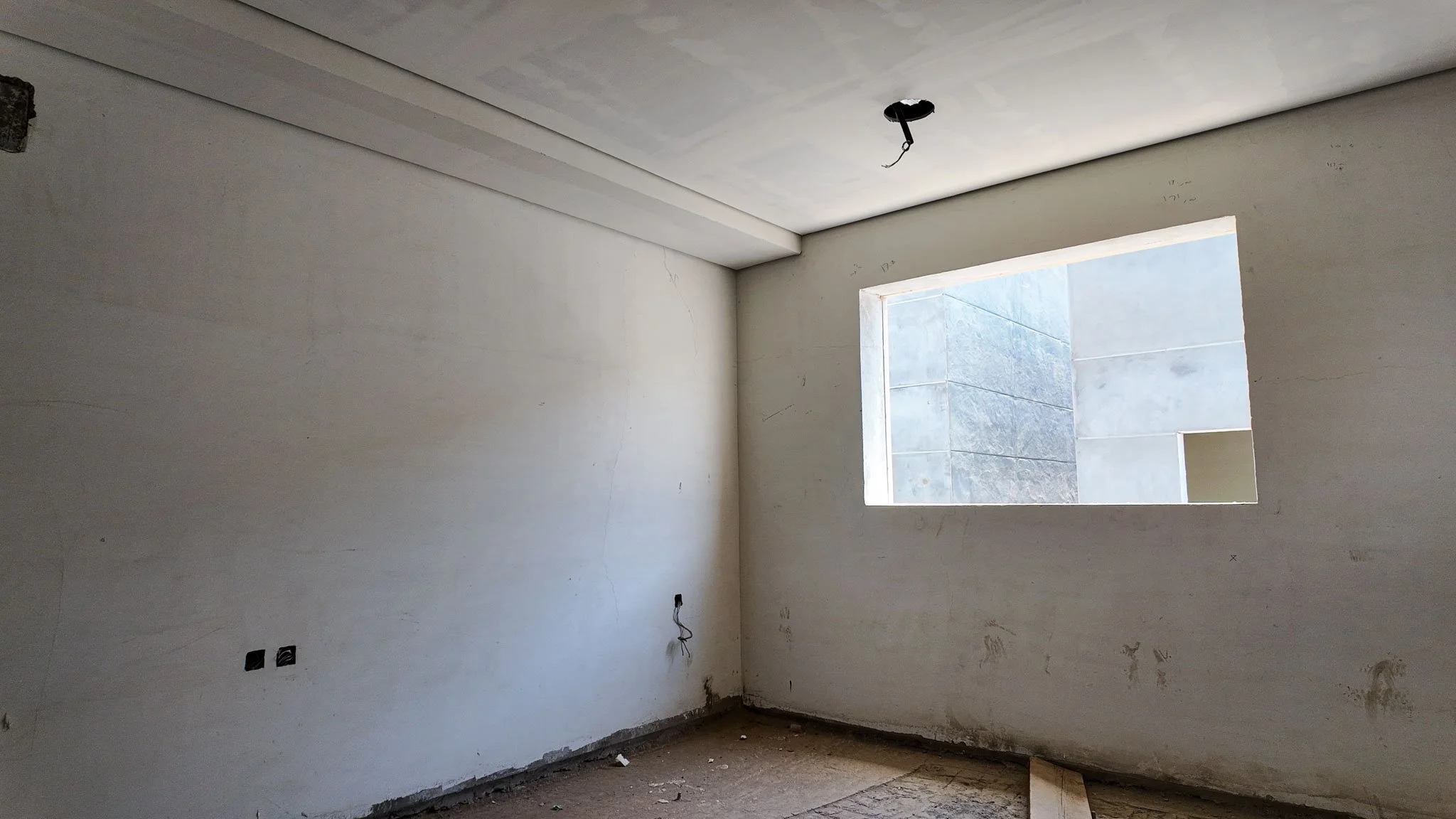

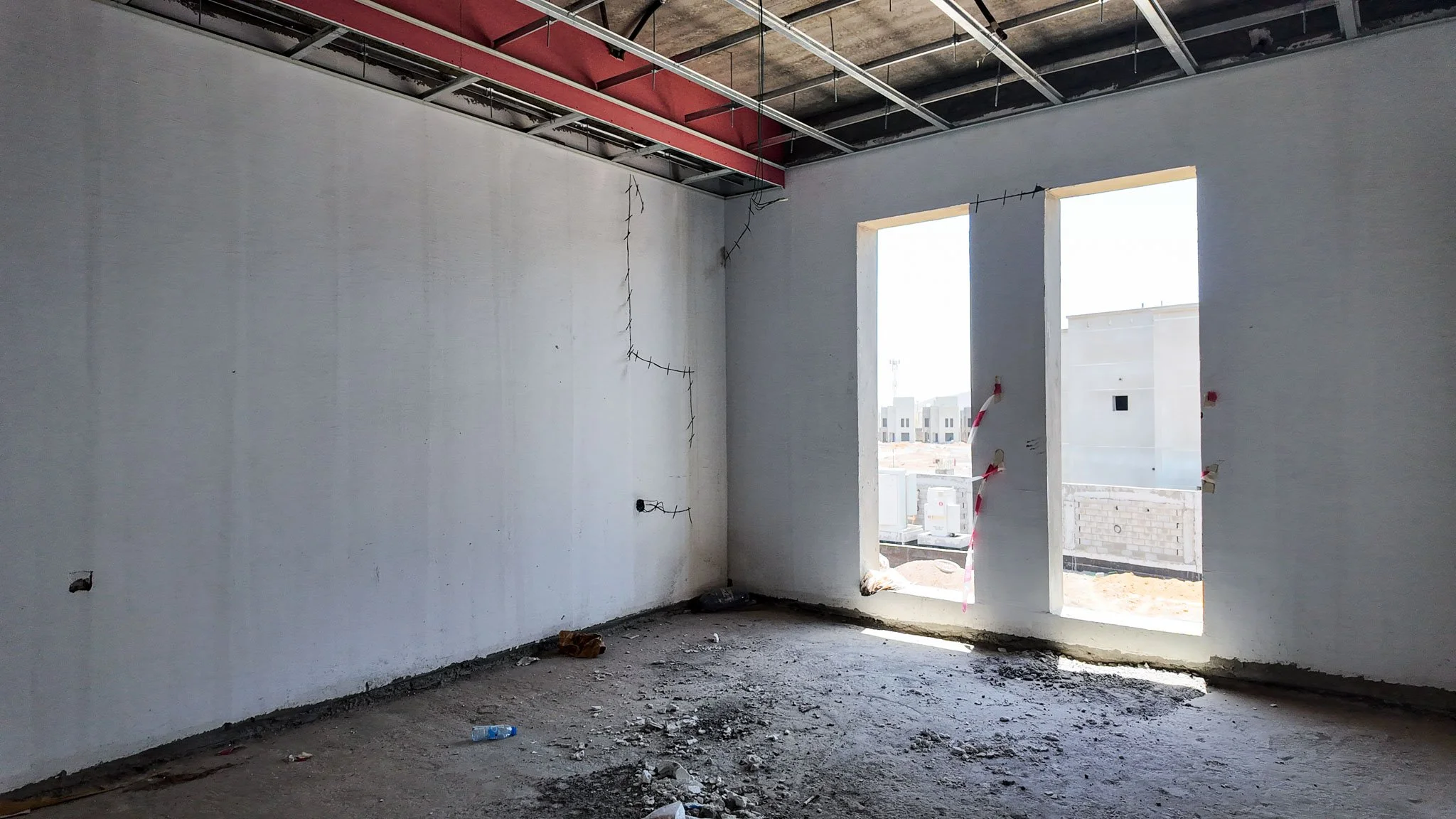

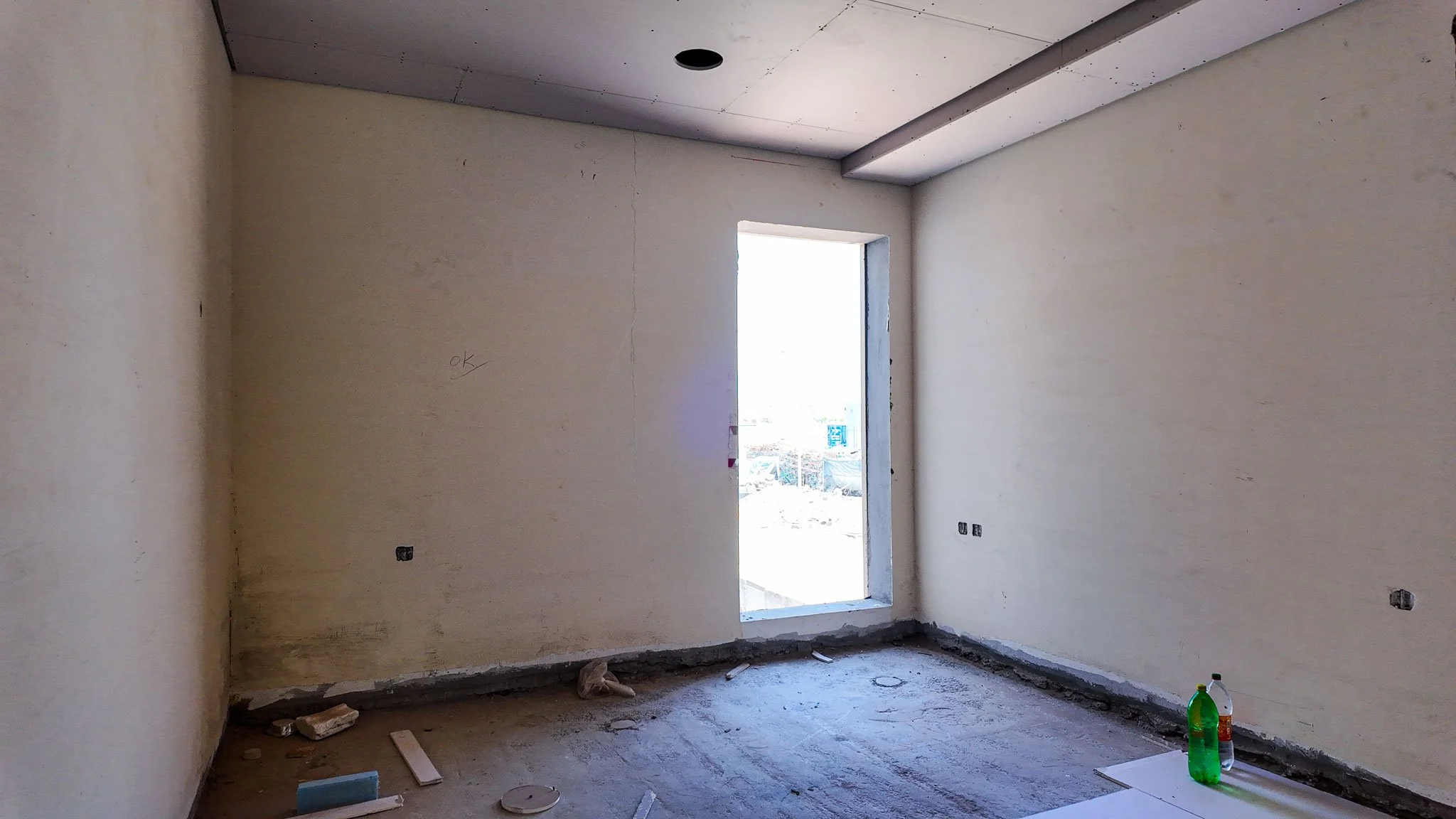

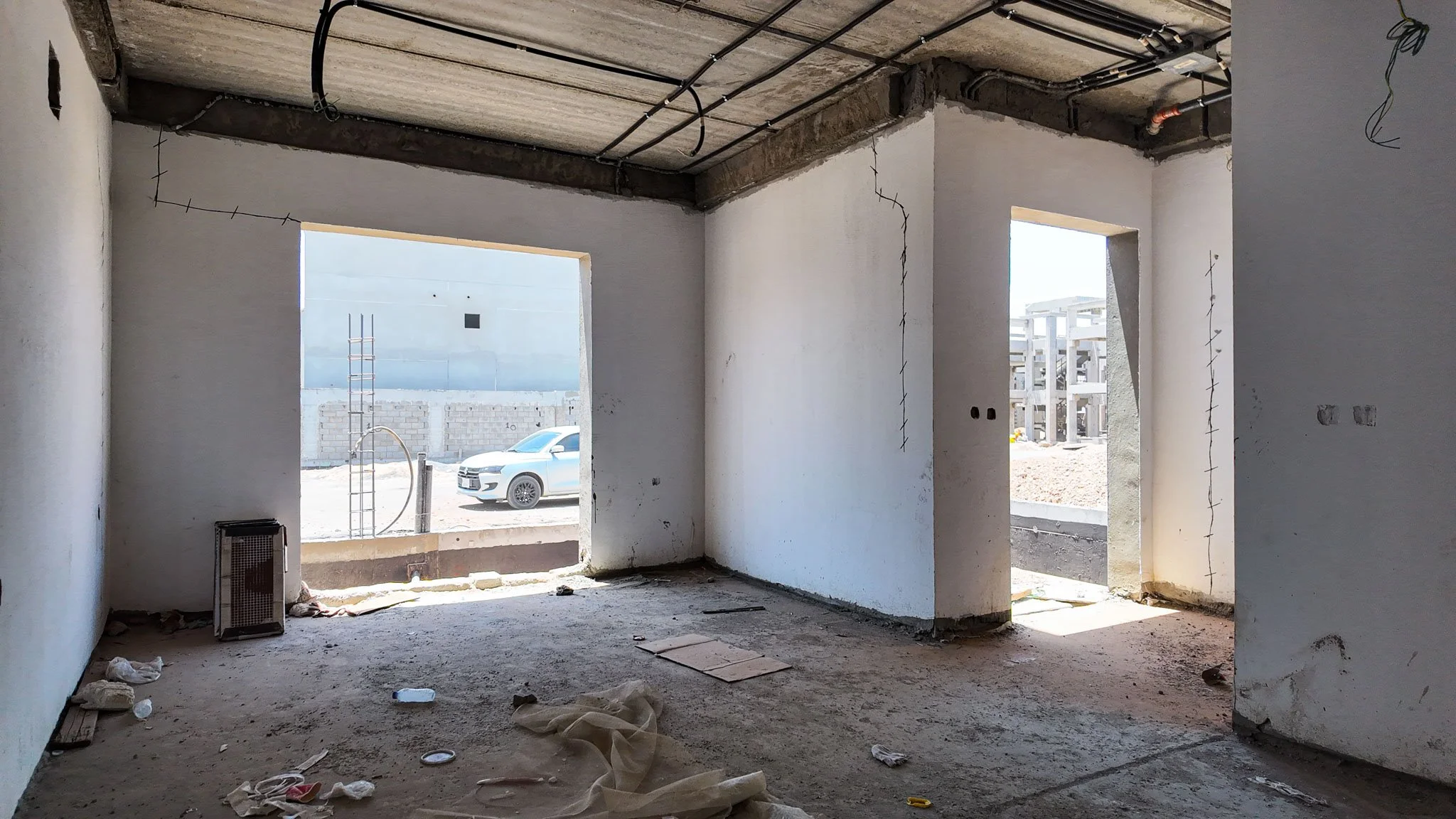

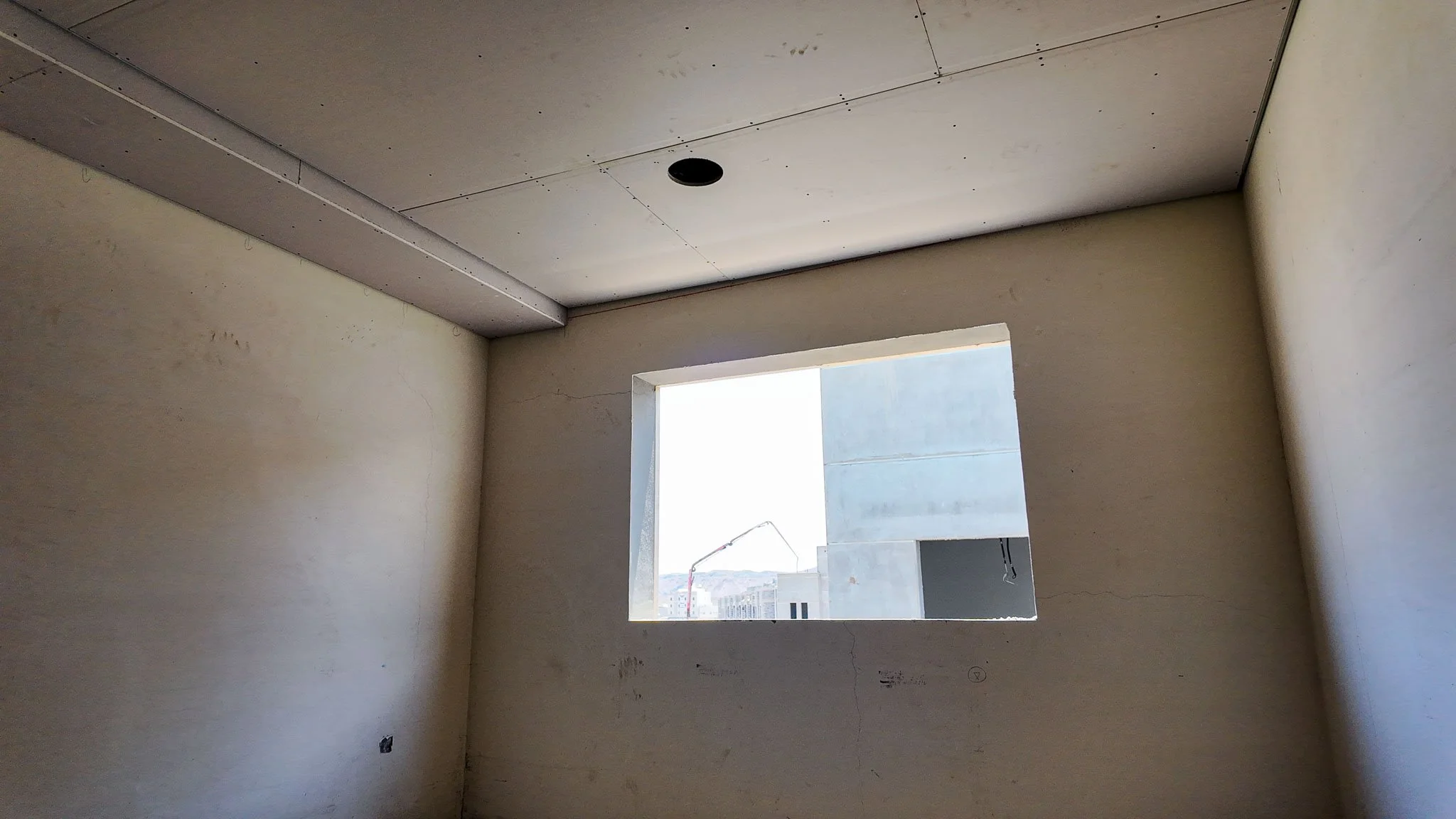

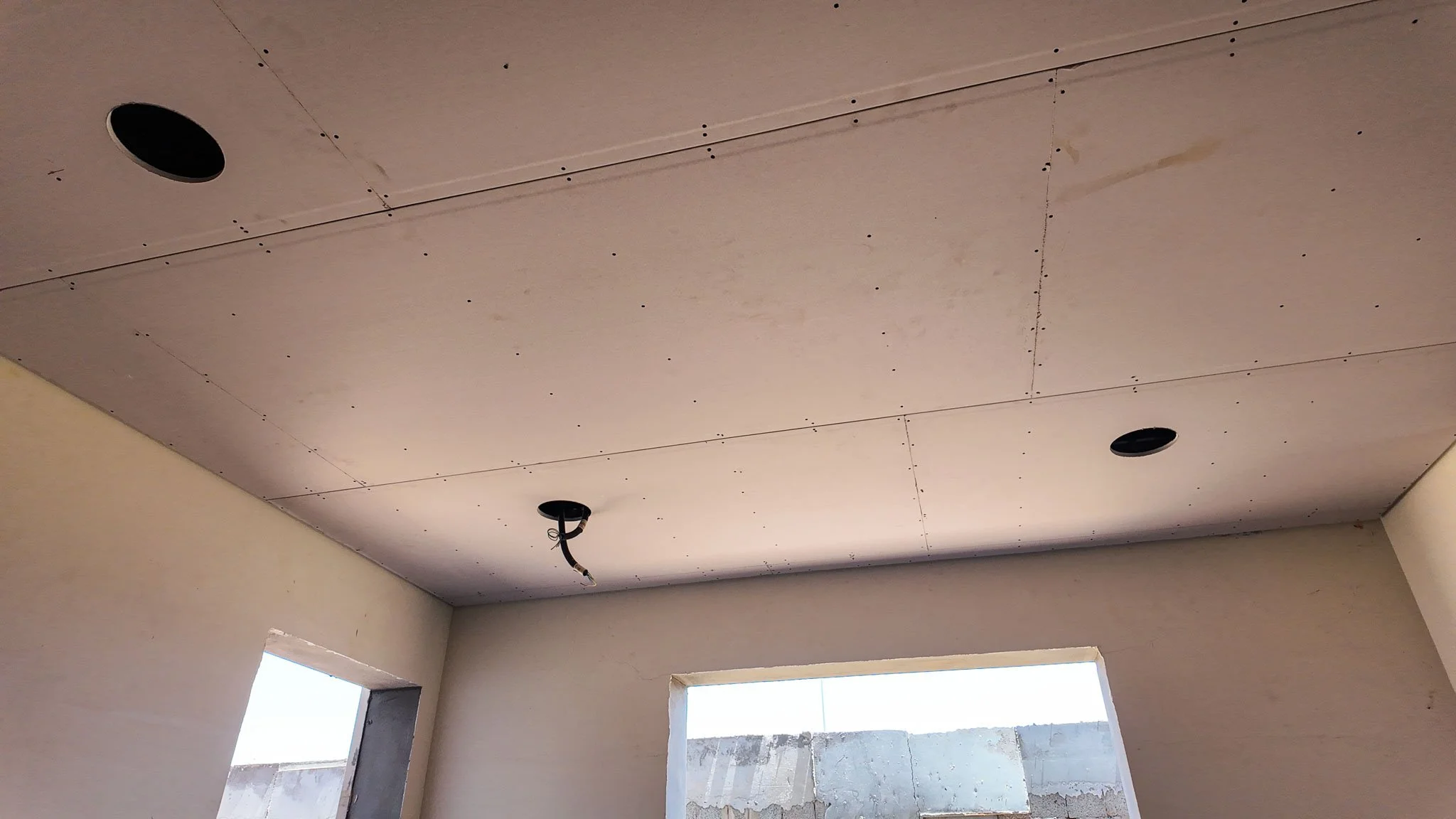

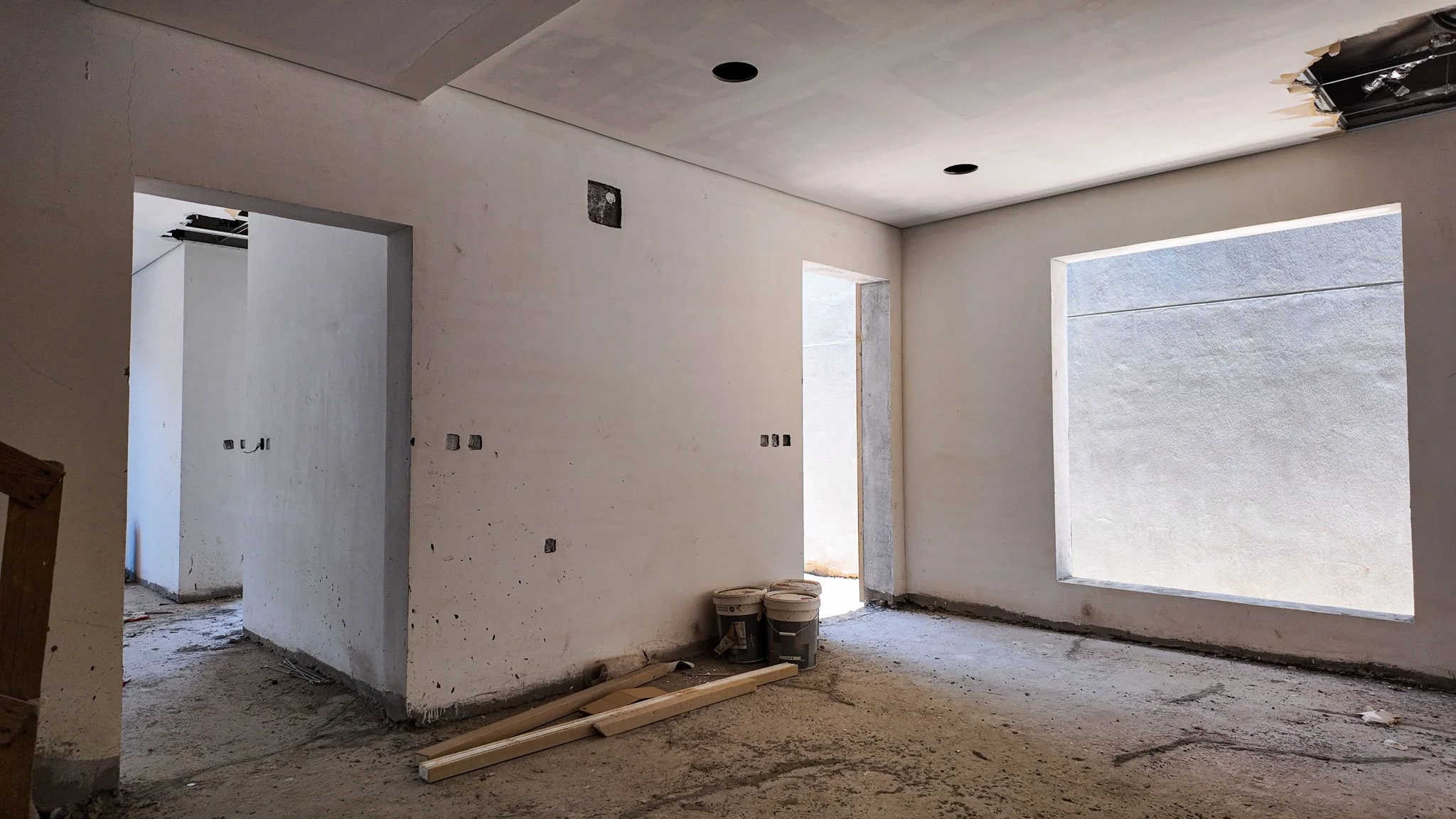

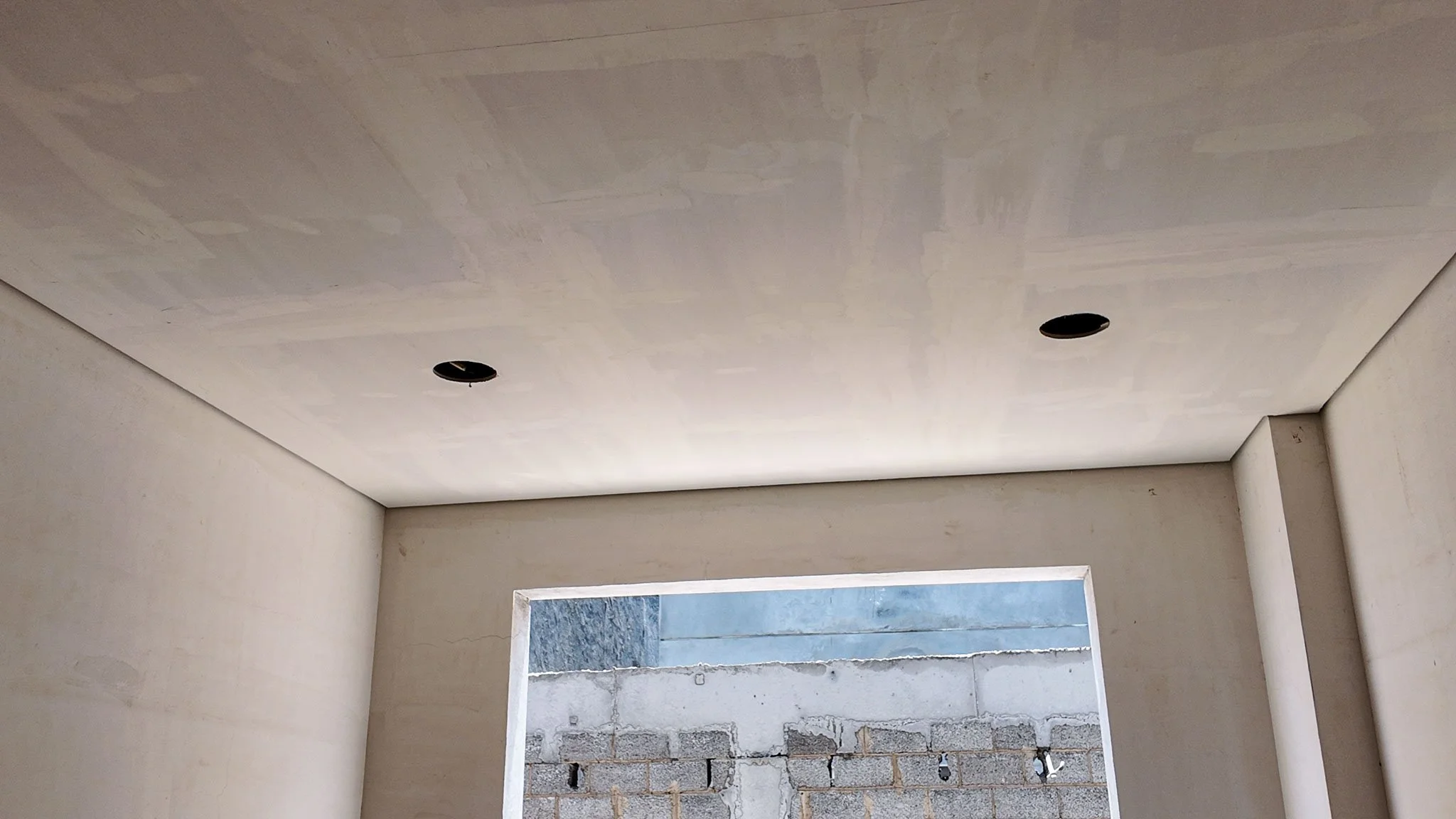

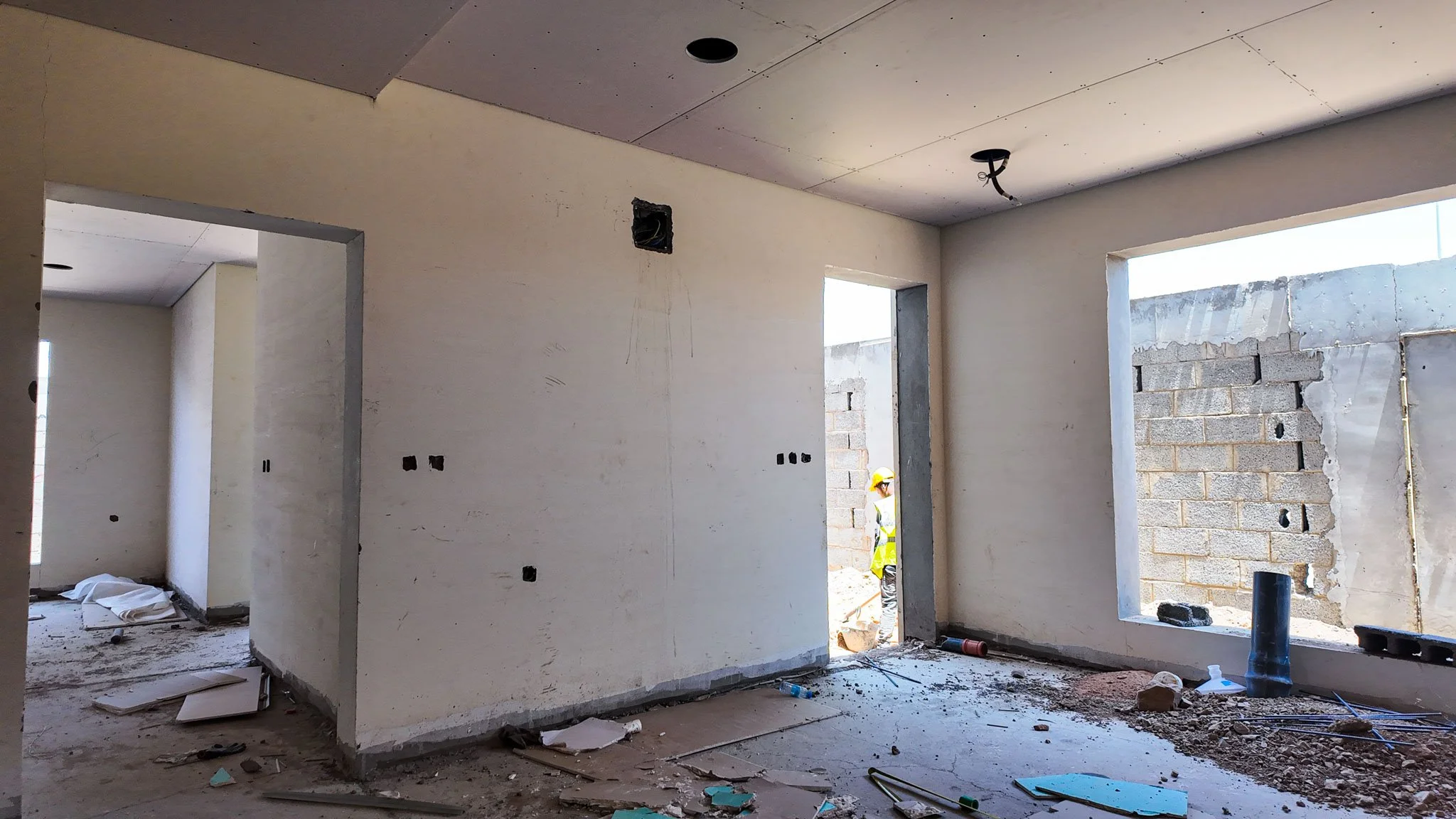

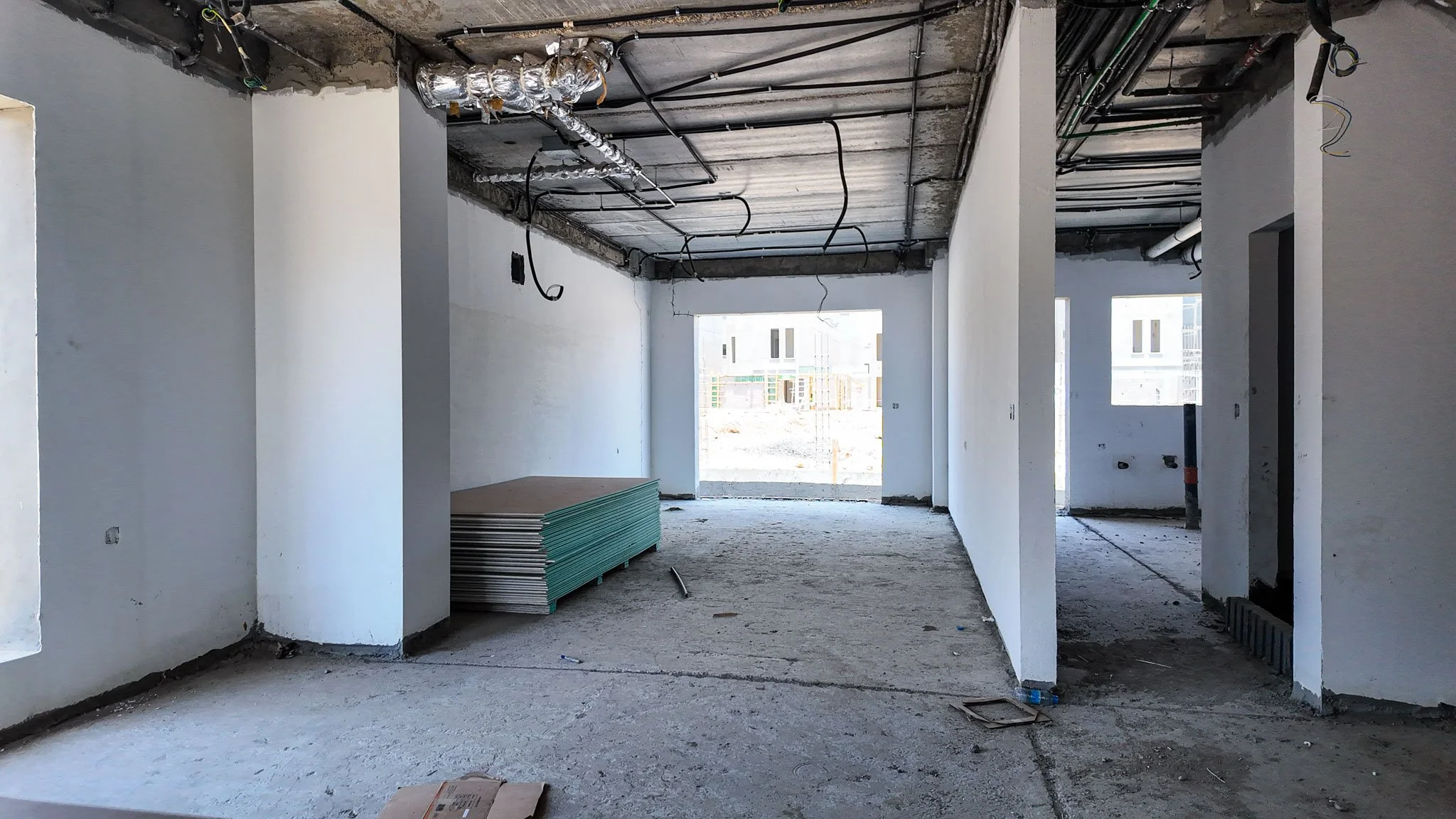

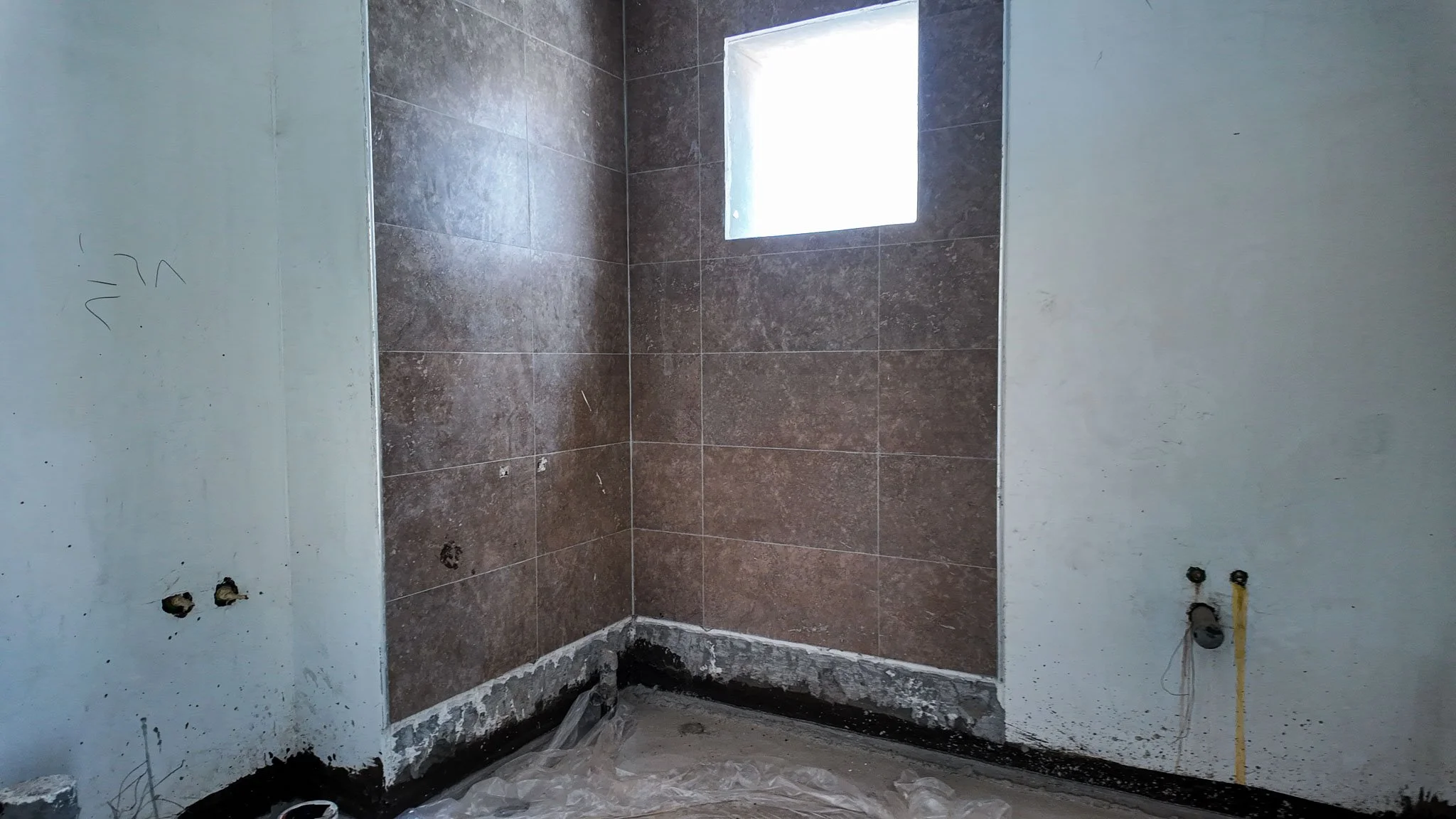

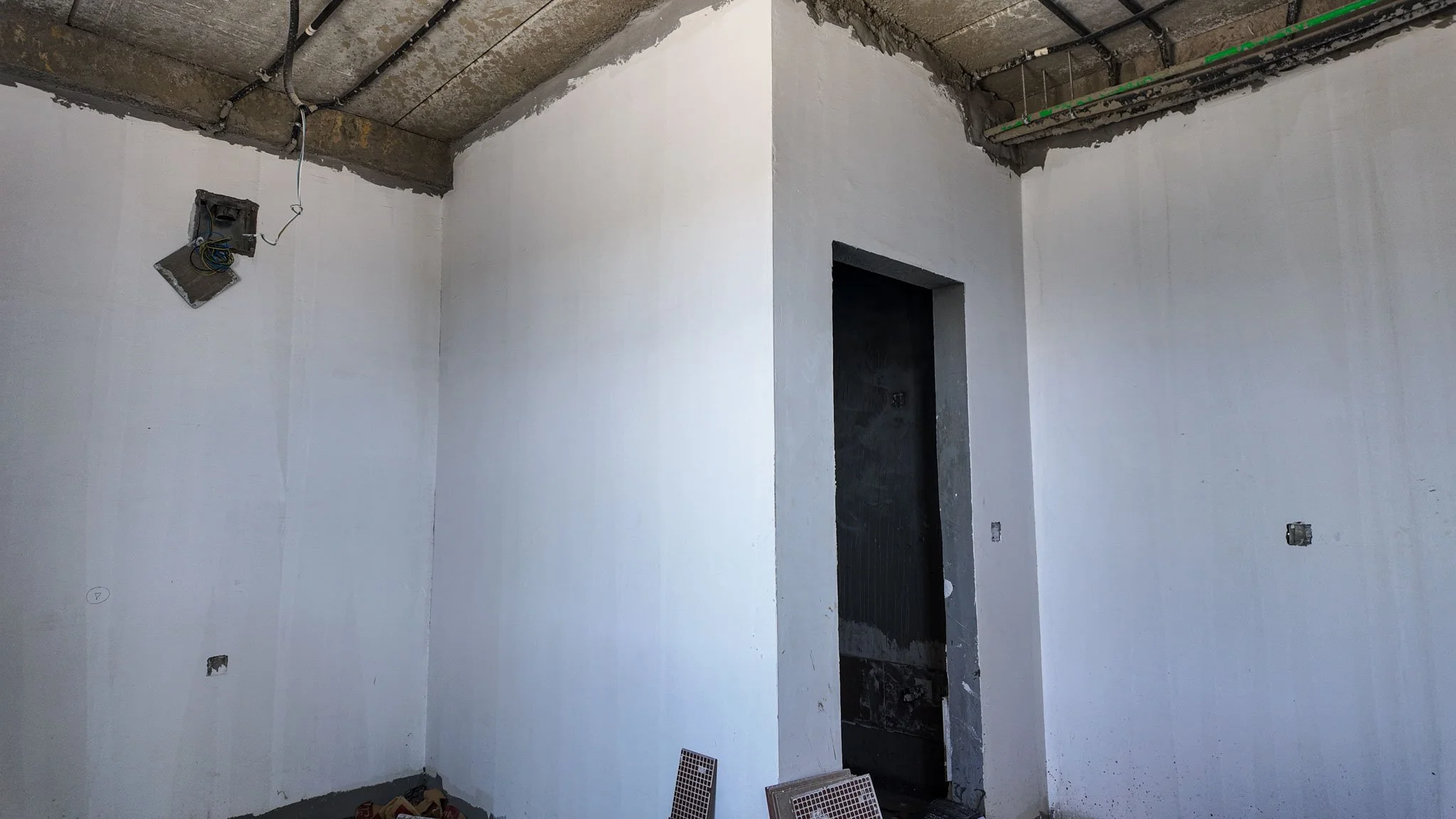

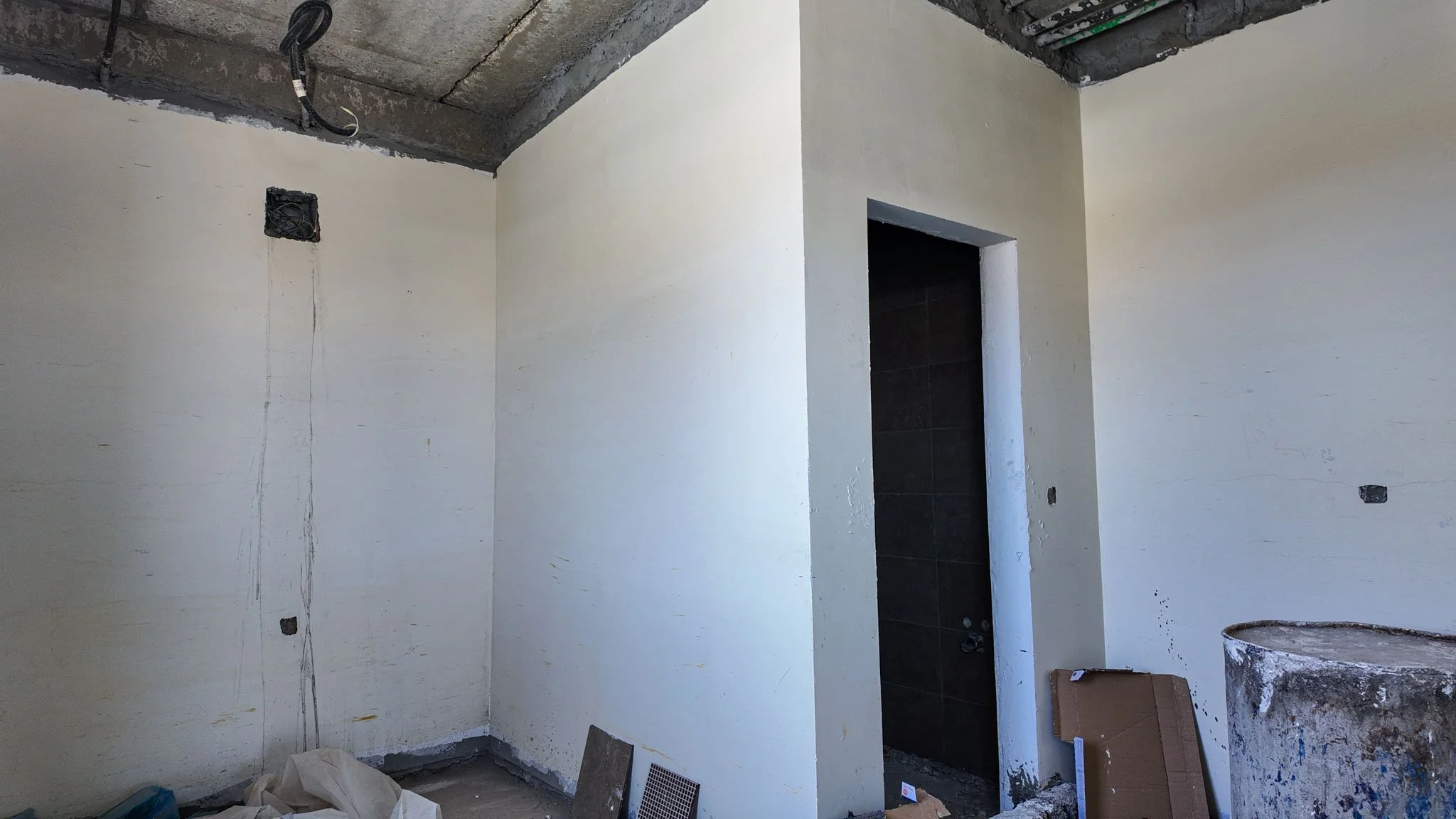

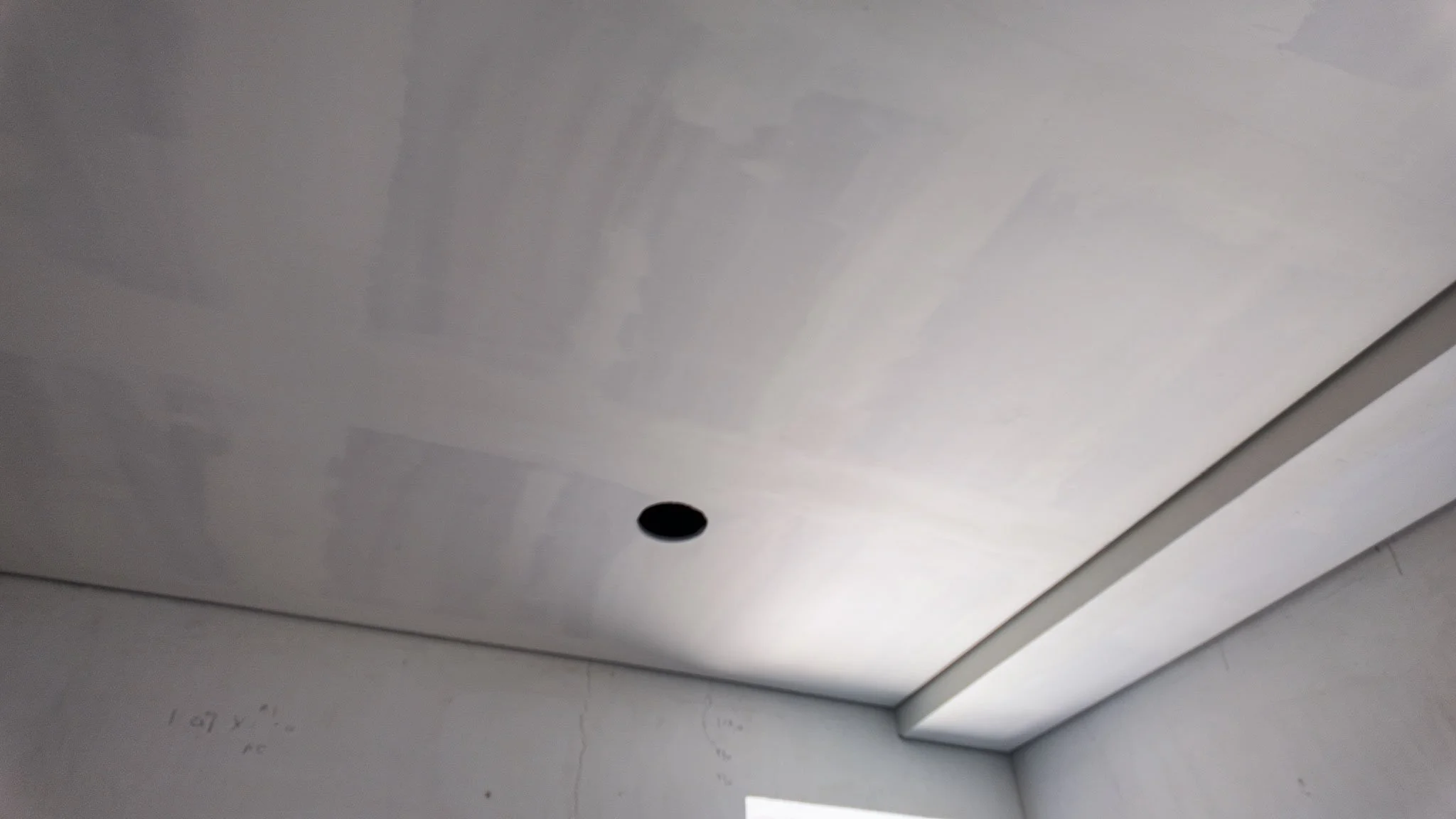

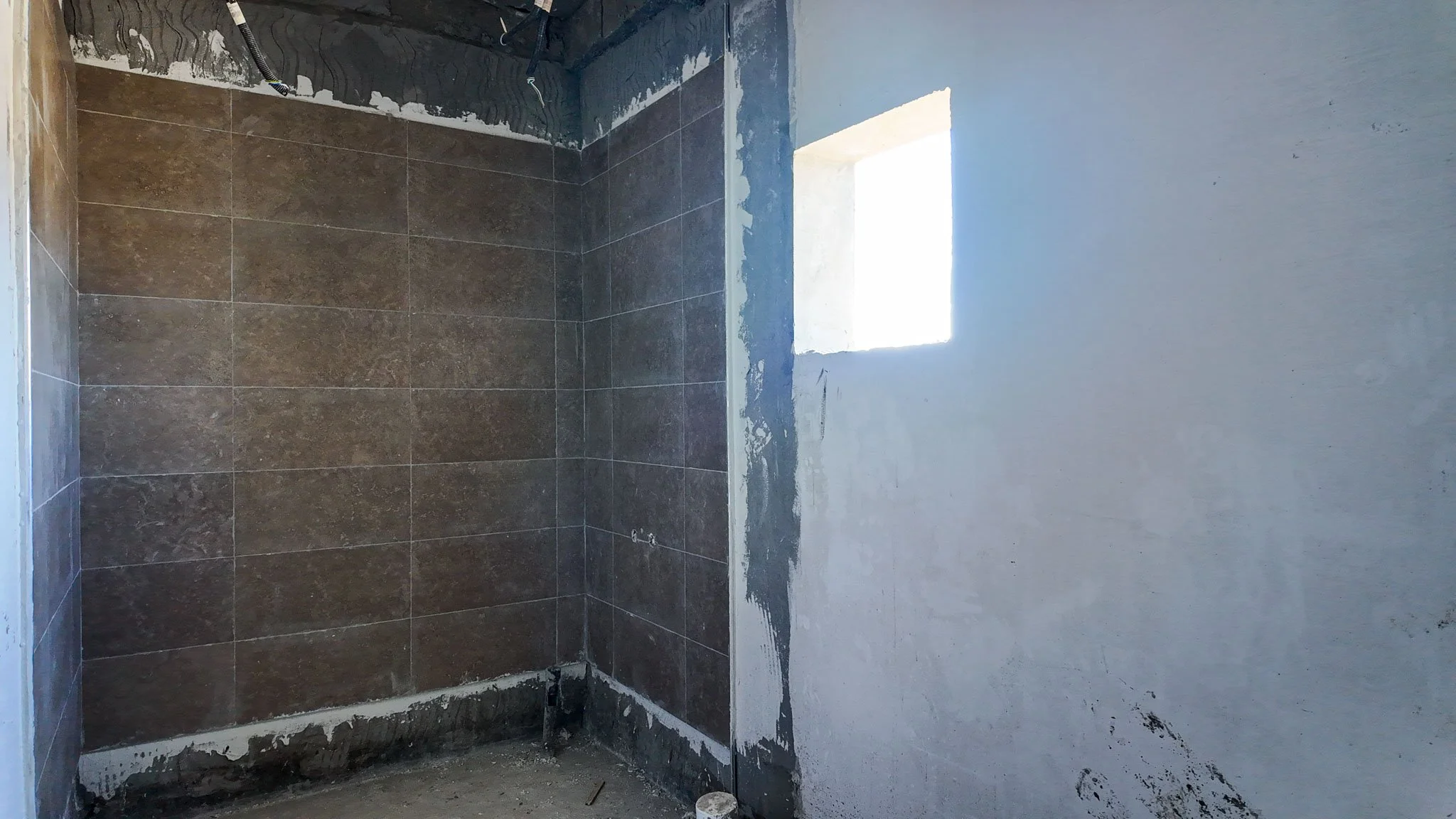

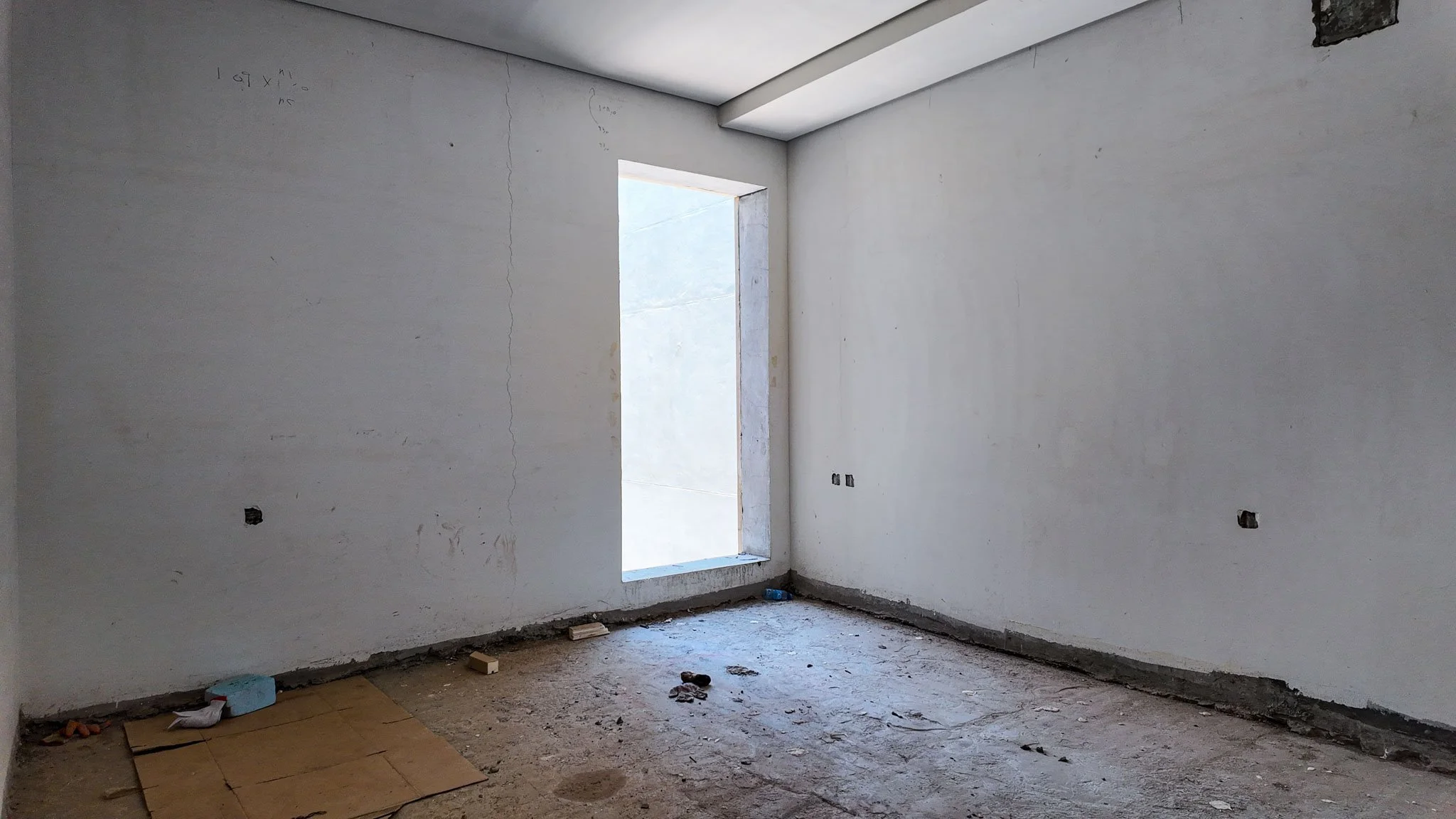

أعمال التشطيب95%

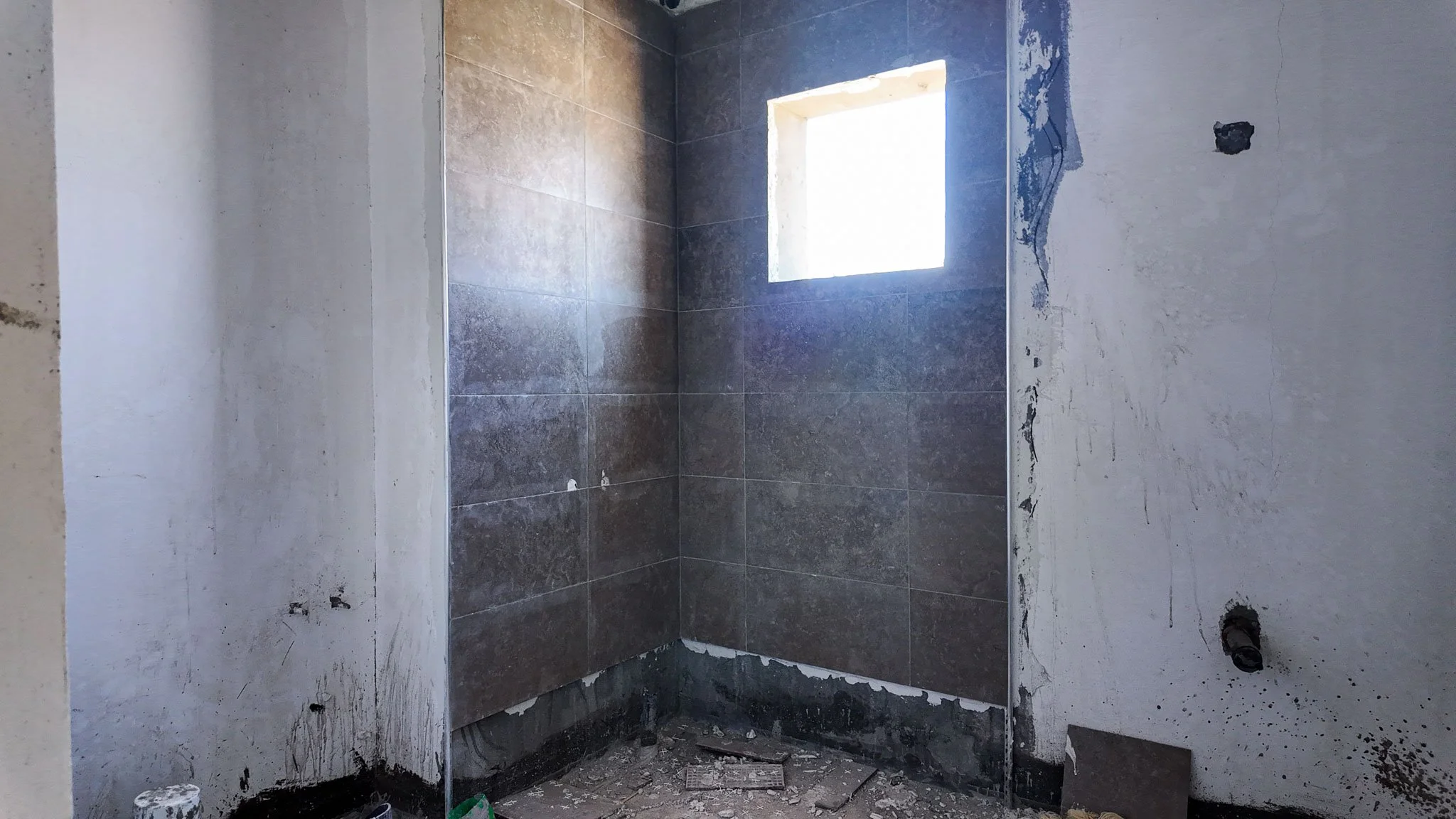

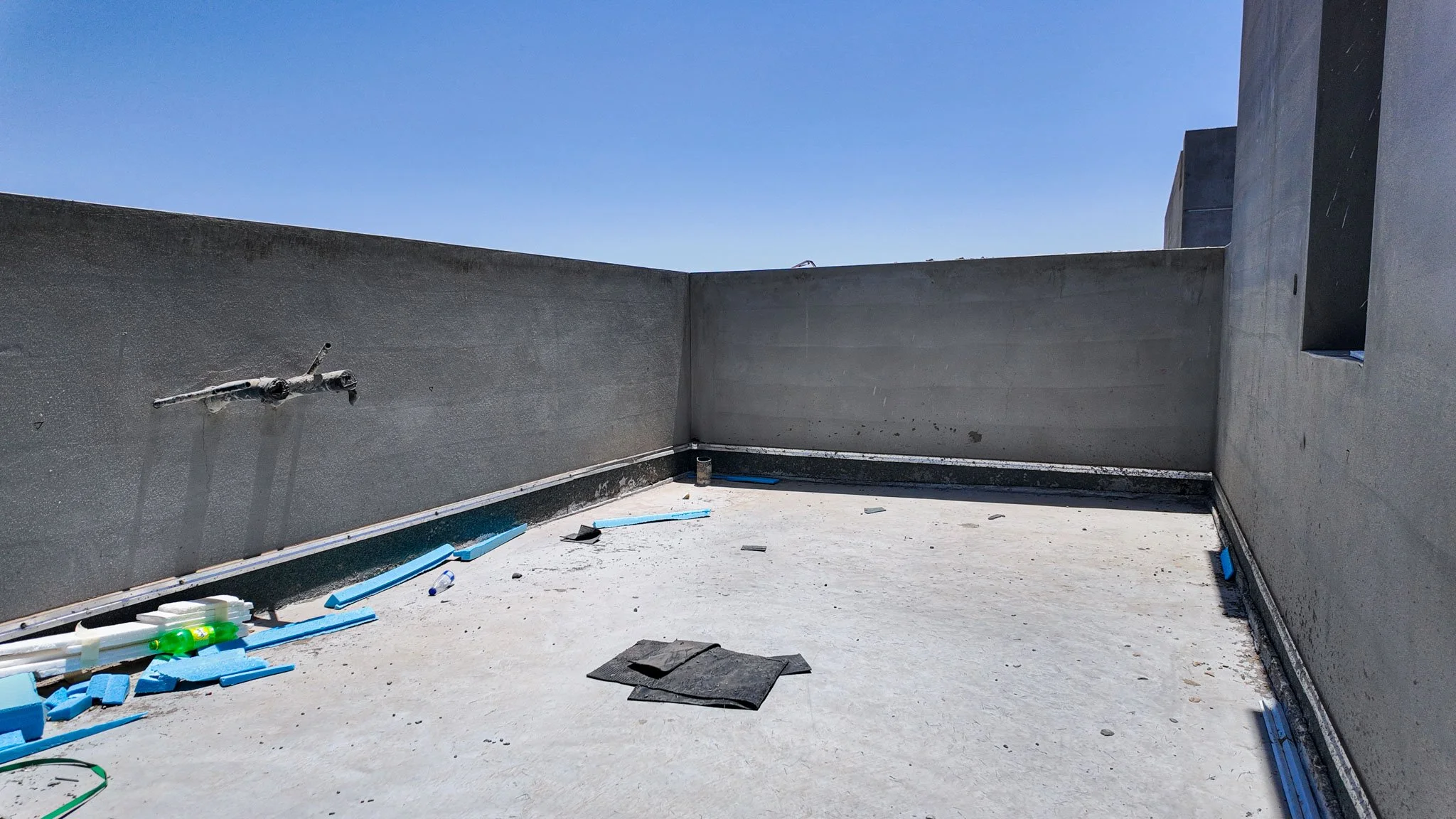

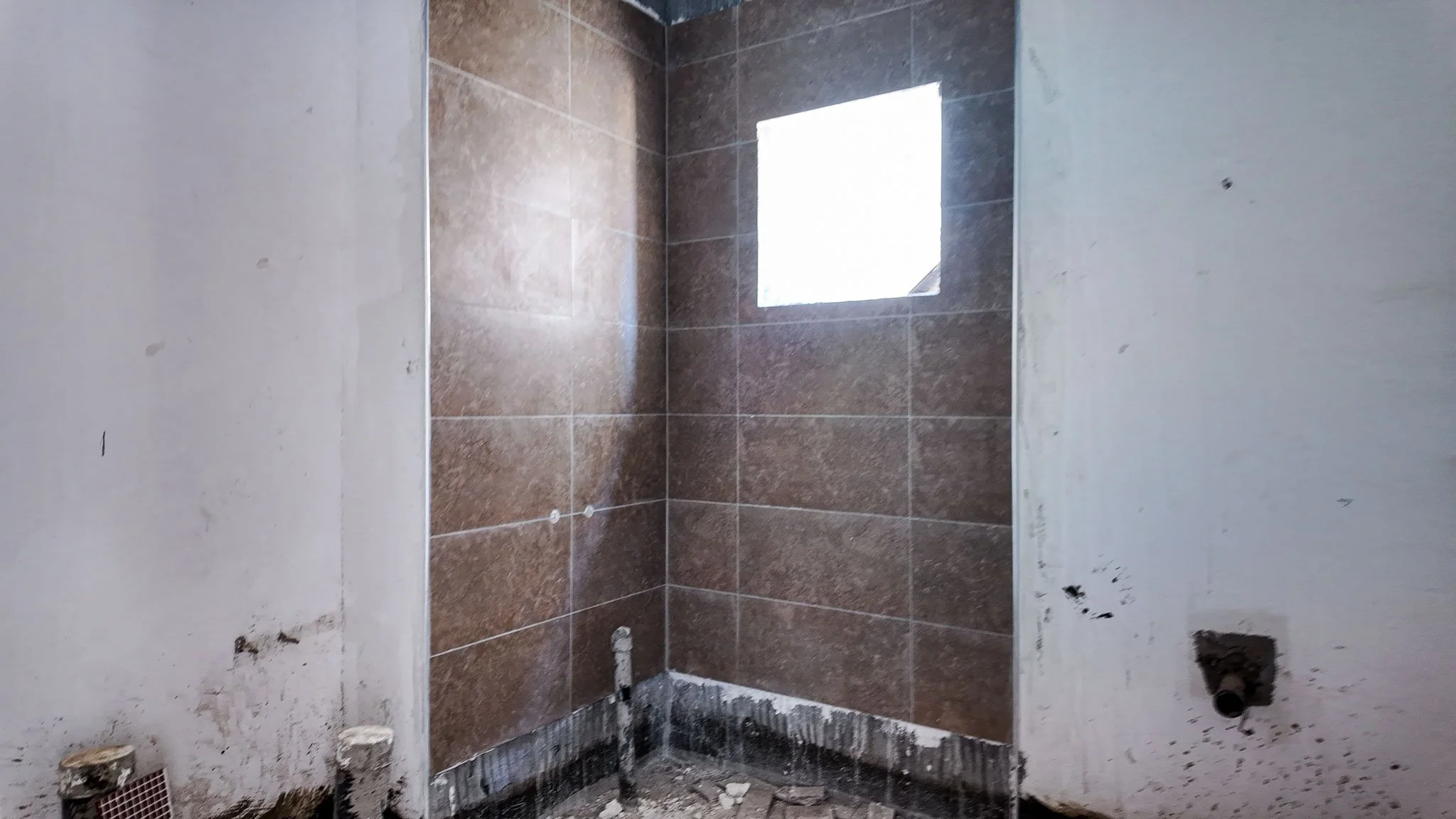

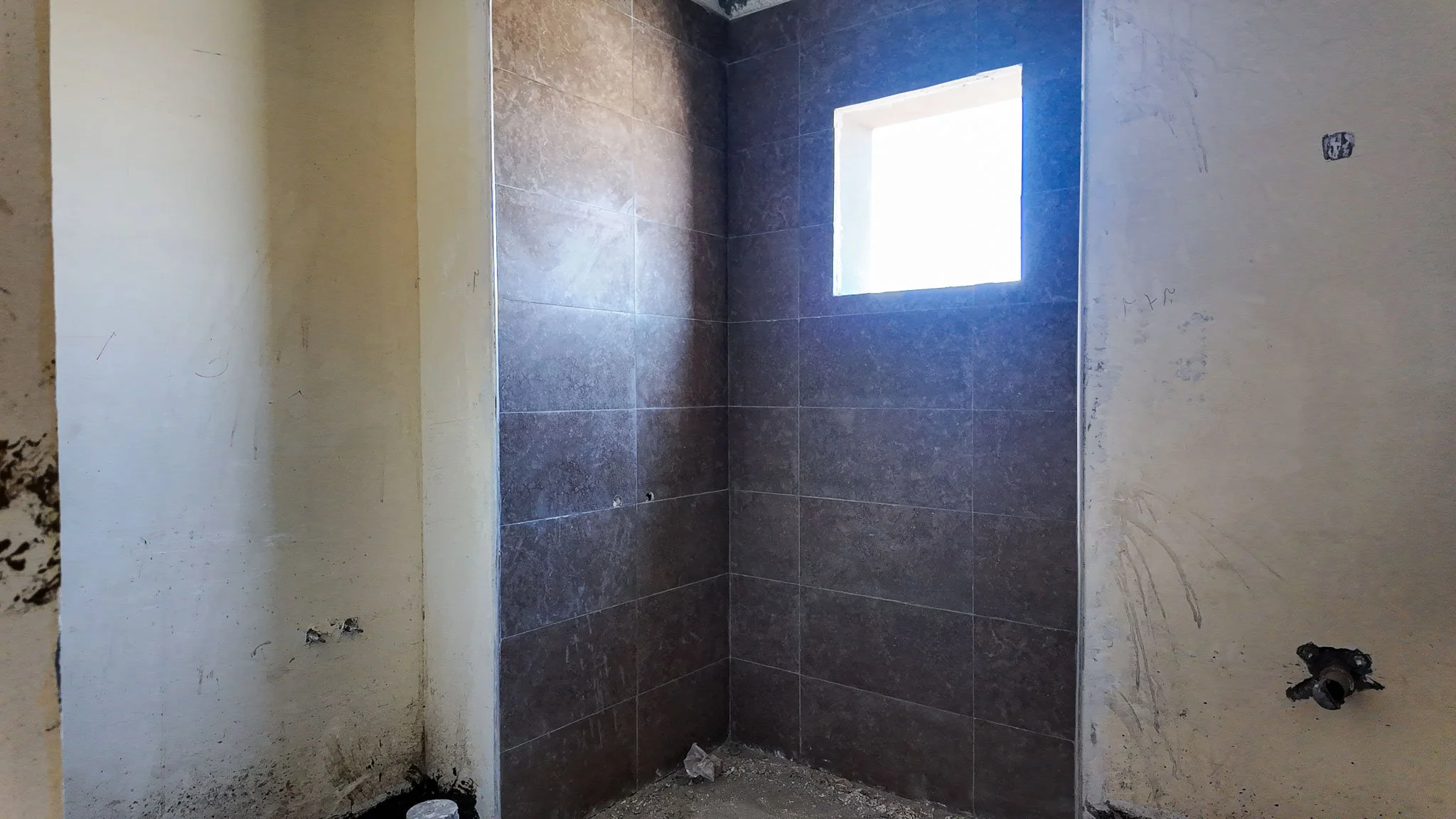

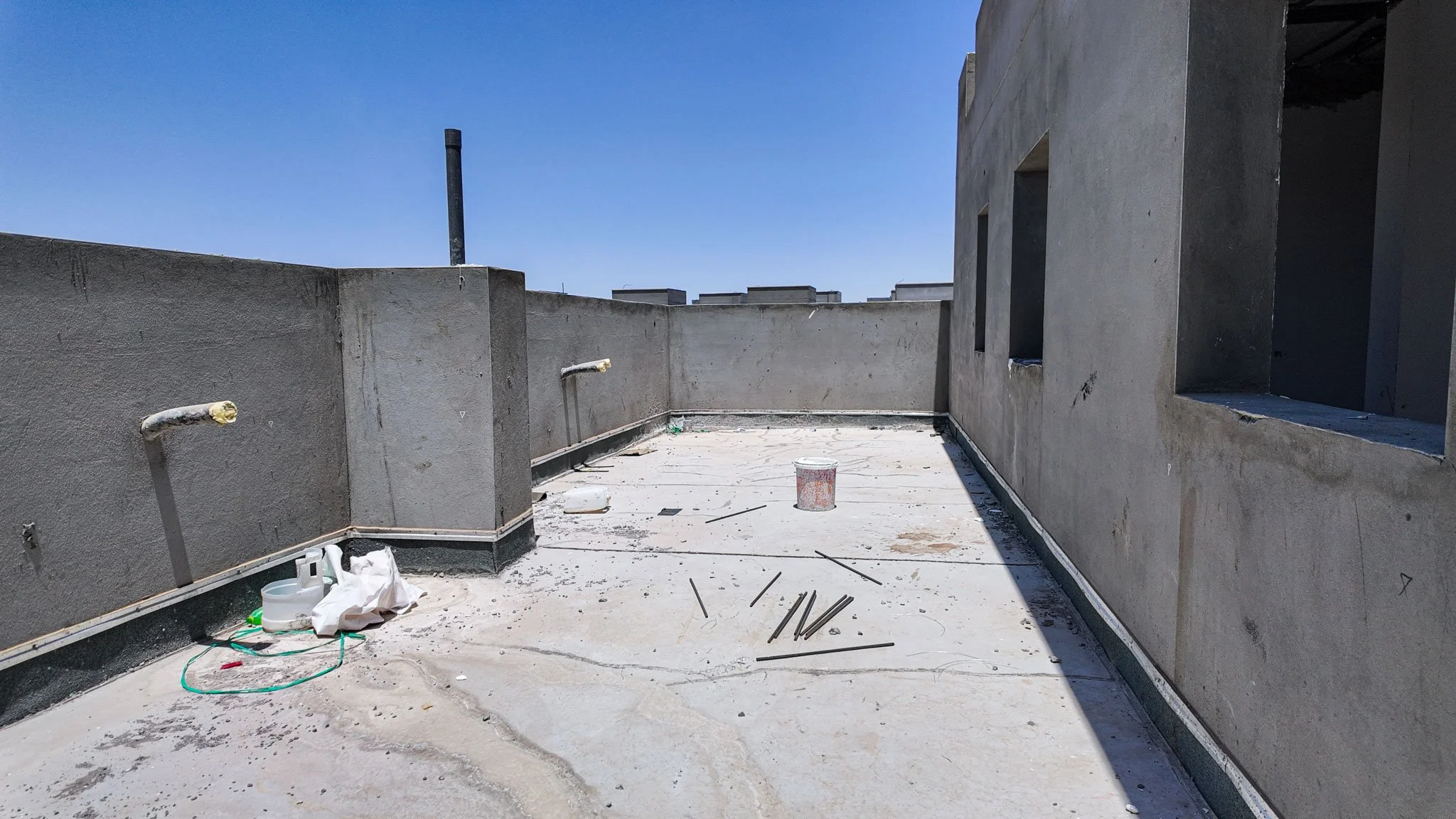

بدء أعمال اللياسة الخارجية وظهور طبقات العزل المائي على بعض الأسطح

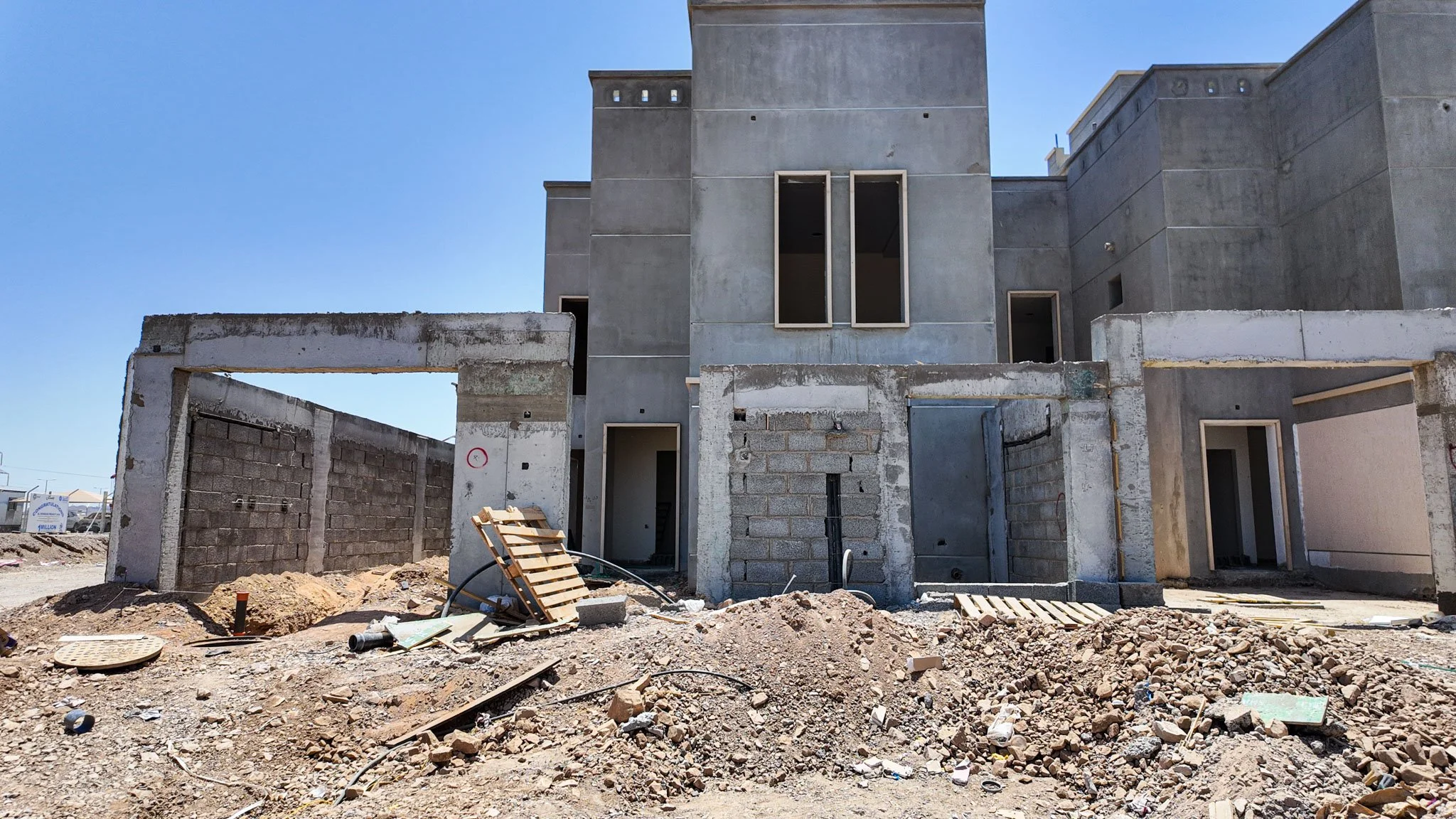

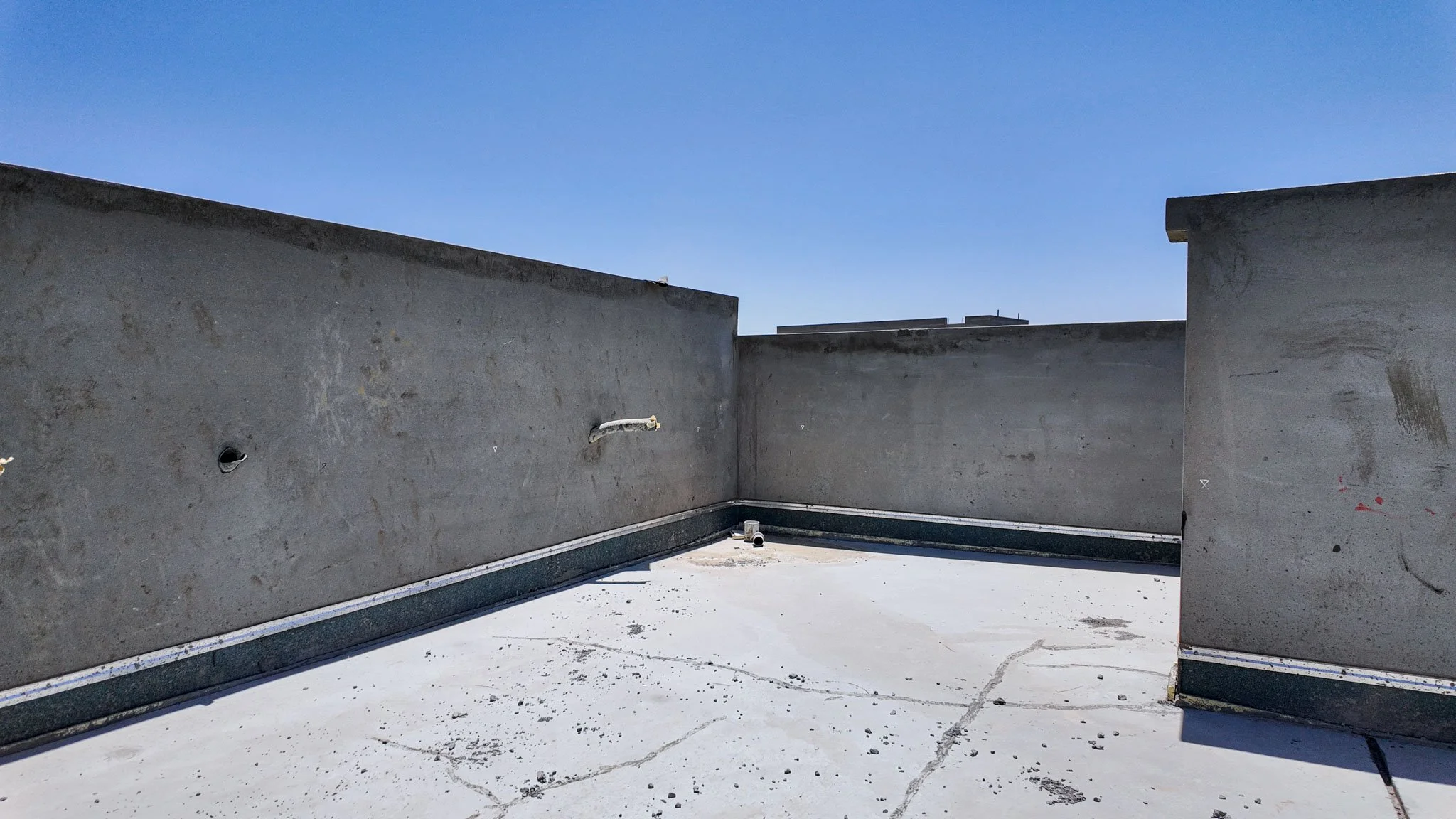

الأسوار والأحواش90%

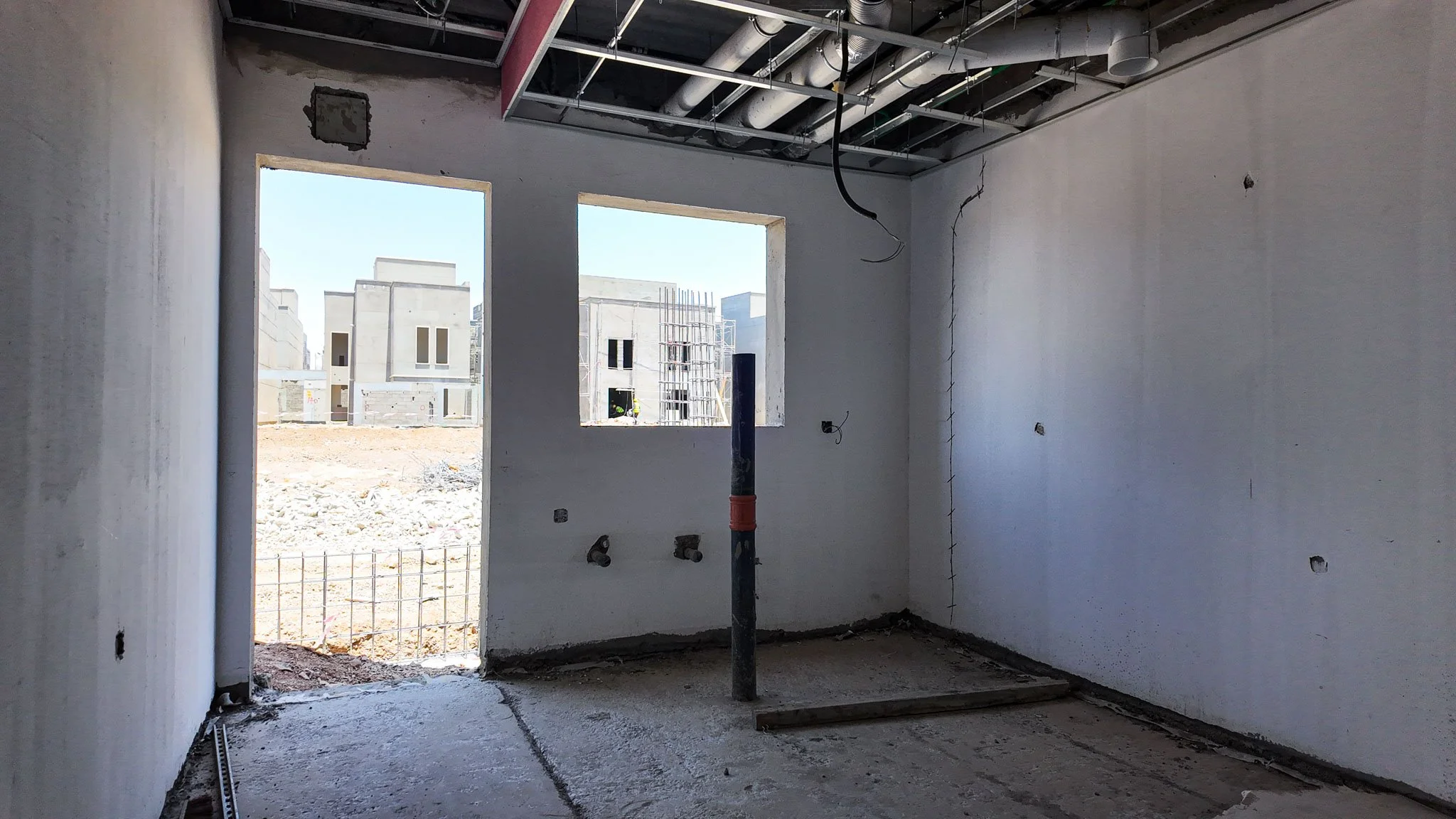

تحديد مسارات الأسوار الخارجية وبدء بناء القواعد والأسوار الفاصلة بين الوحدات

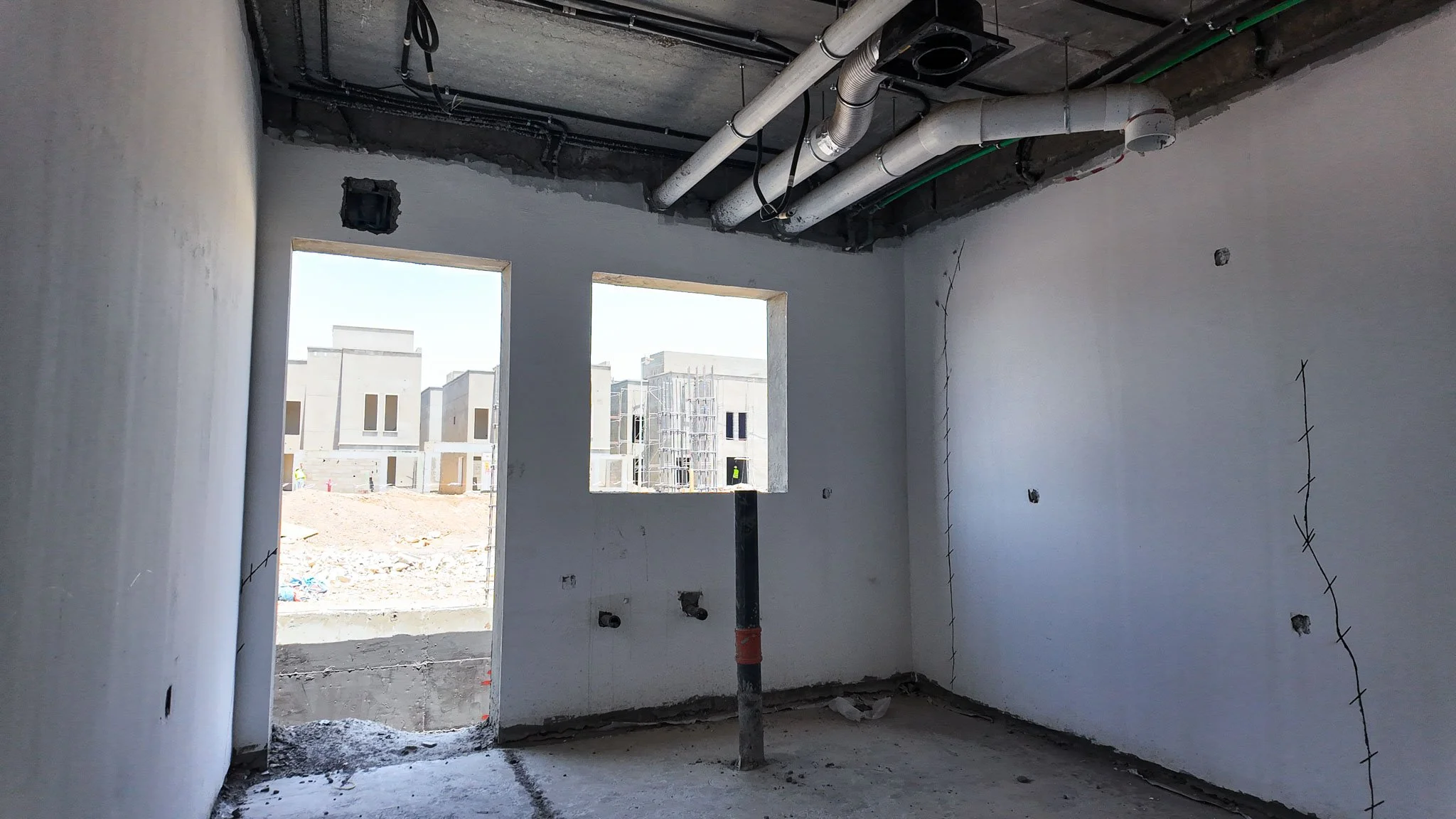

الطرق الداخلية95%

تمهيد الطرق الداخلية وظهور طبقات الإسفلت الأولية في ممرات المشروع

قراءة الإنجاز

تعكس الصور الانتقال من مرحلة الهيكل العظمي إلى مرحلة التشطيبات؛ حيث يظهر بوضوح اكتمال الهياكل الخرسانية (100%) وبدء تغطية الواجهات وأعمال العزل (27%). كما بدأت ملامح الخصوصية تظهر من خلال تقدم أعمال الأسوار بنسبة 15%.

مقارنة بالزيارة السابقة

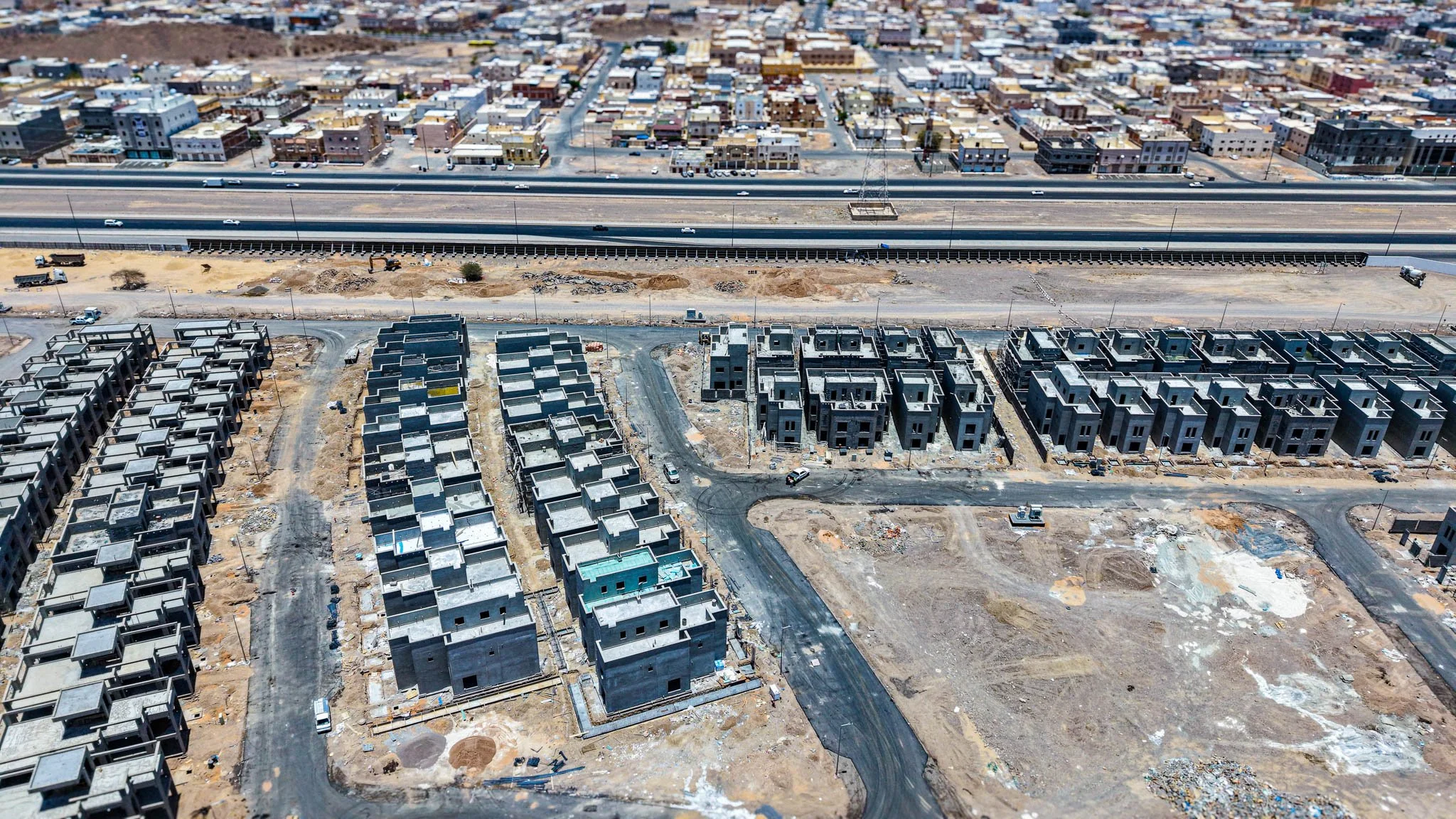

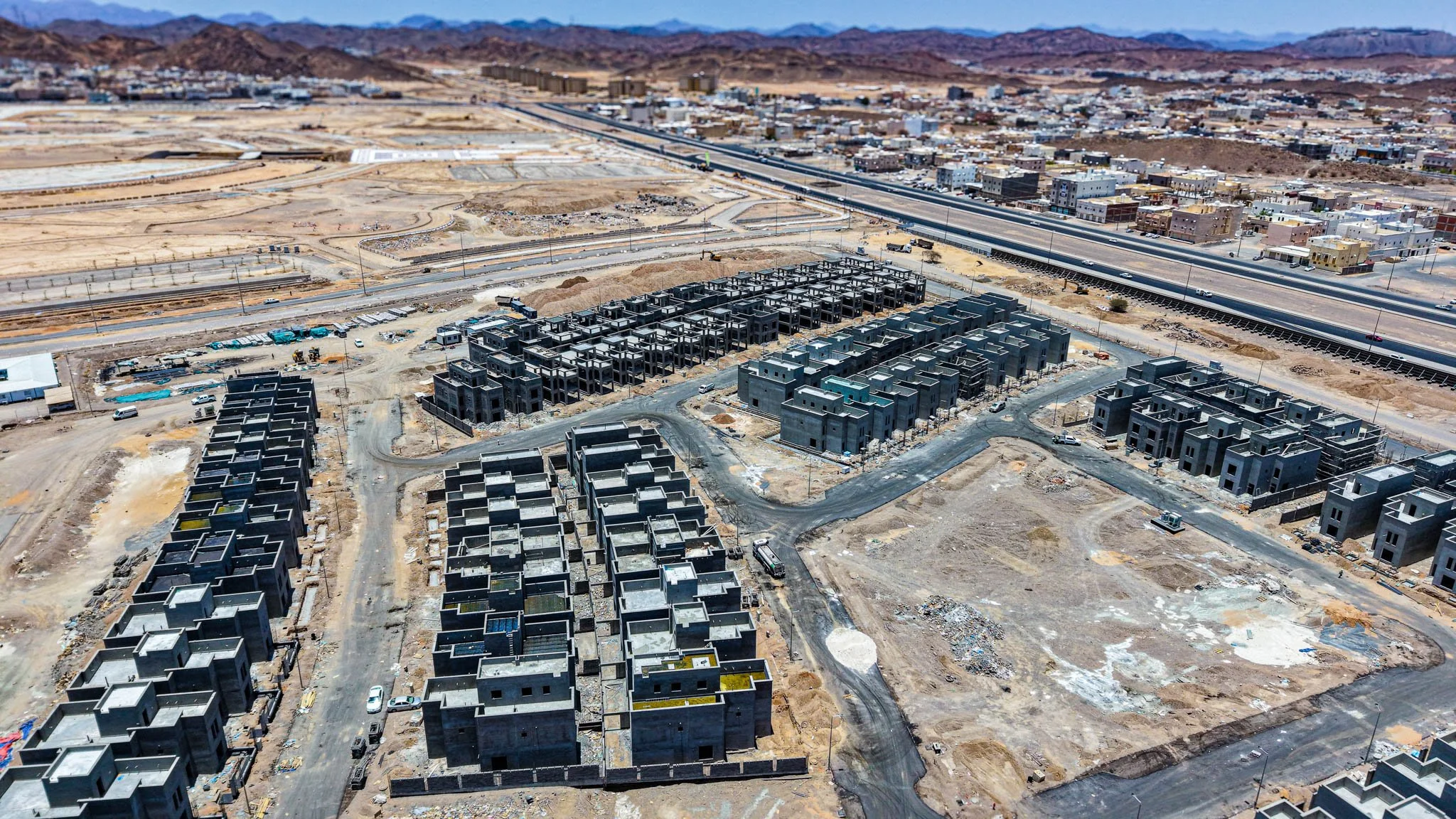

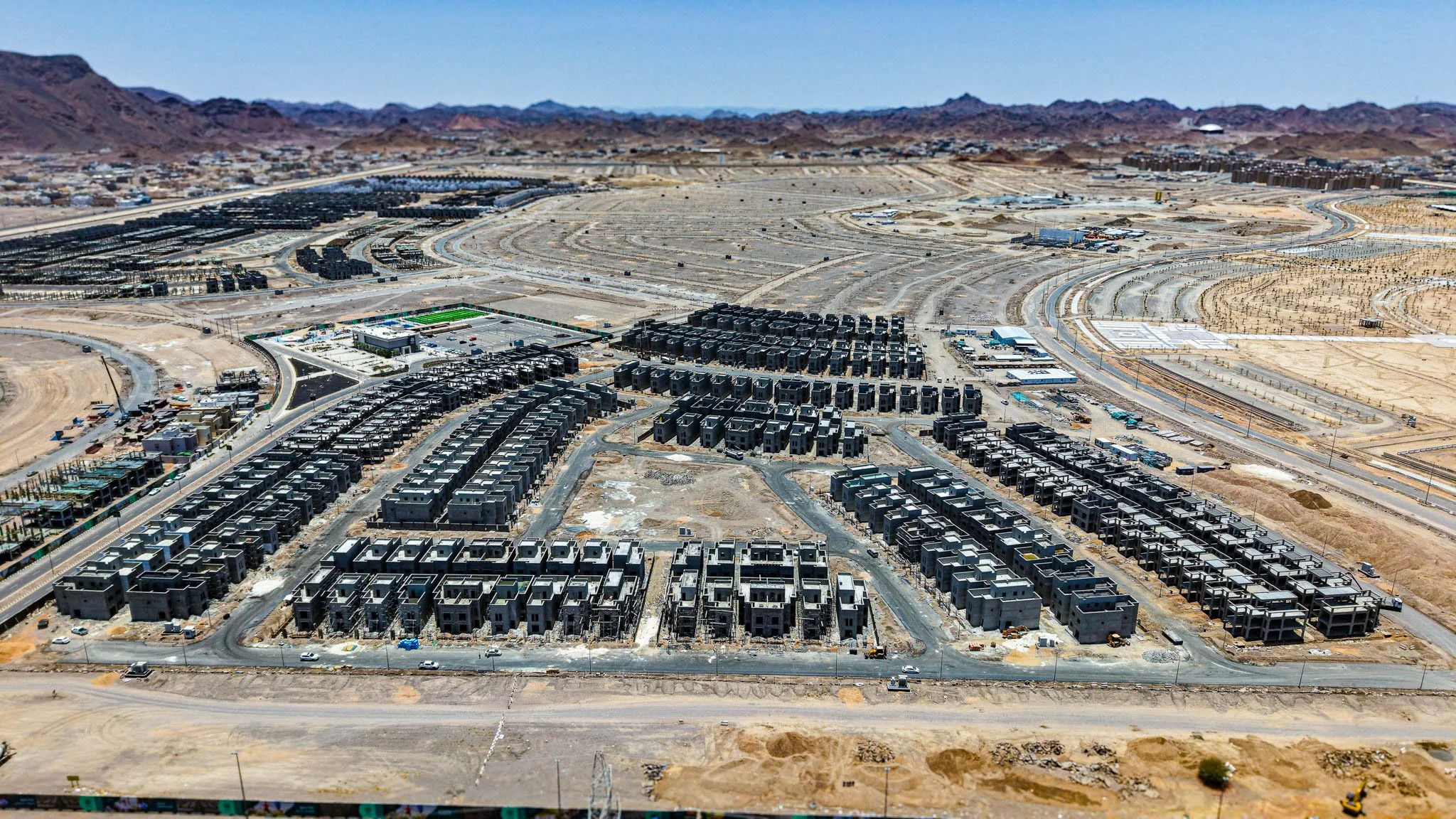

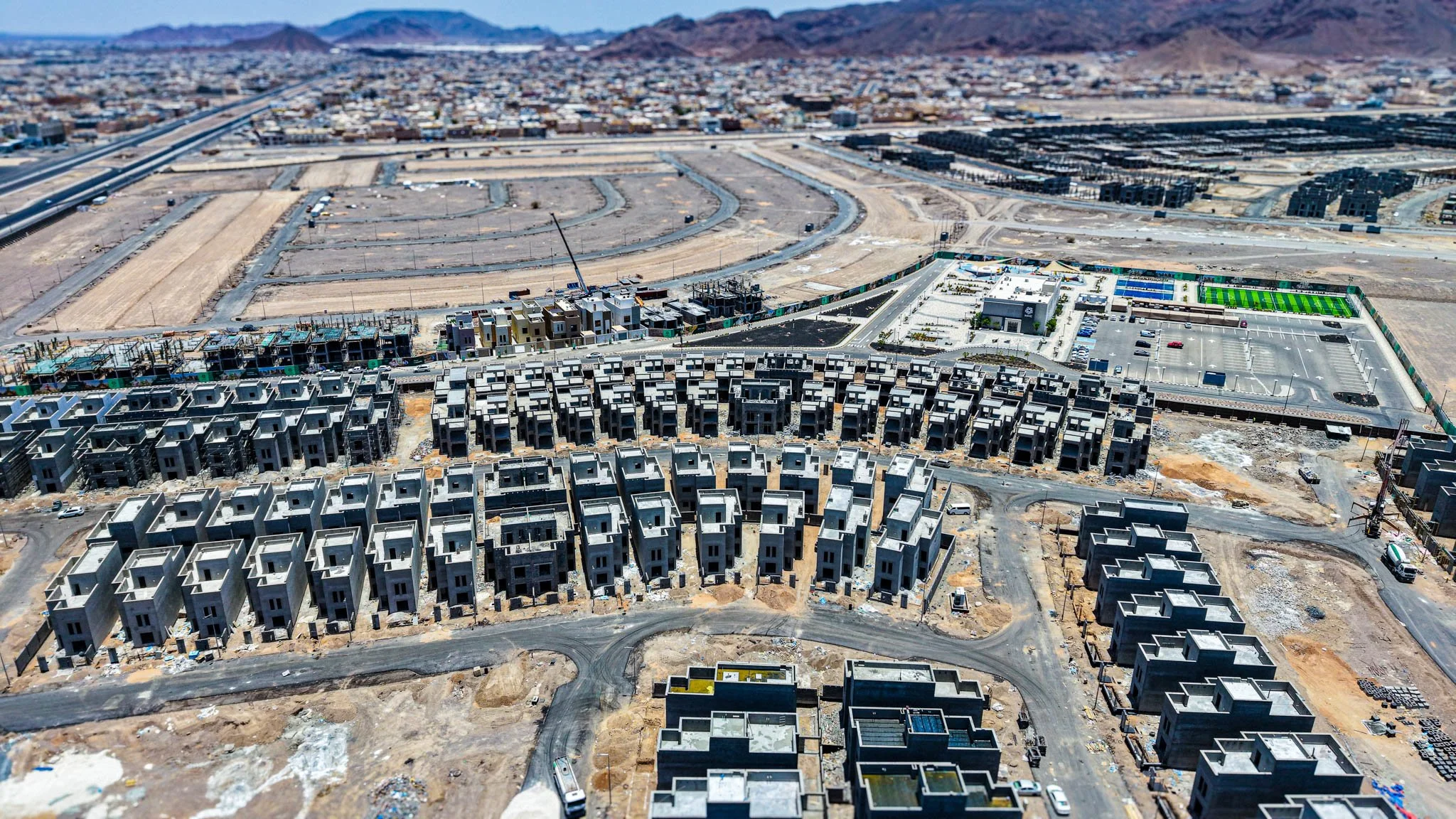

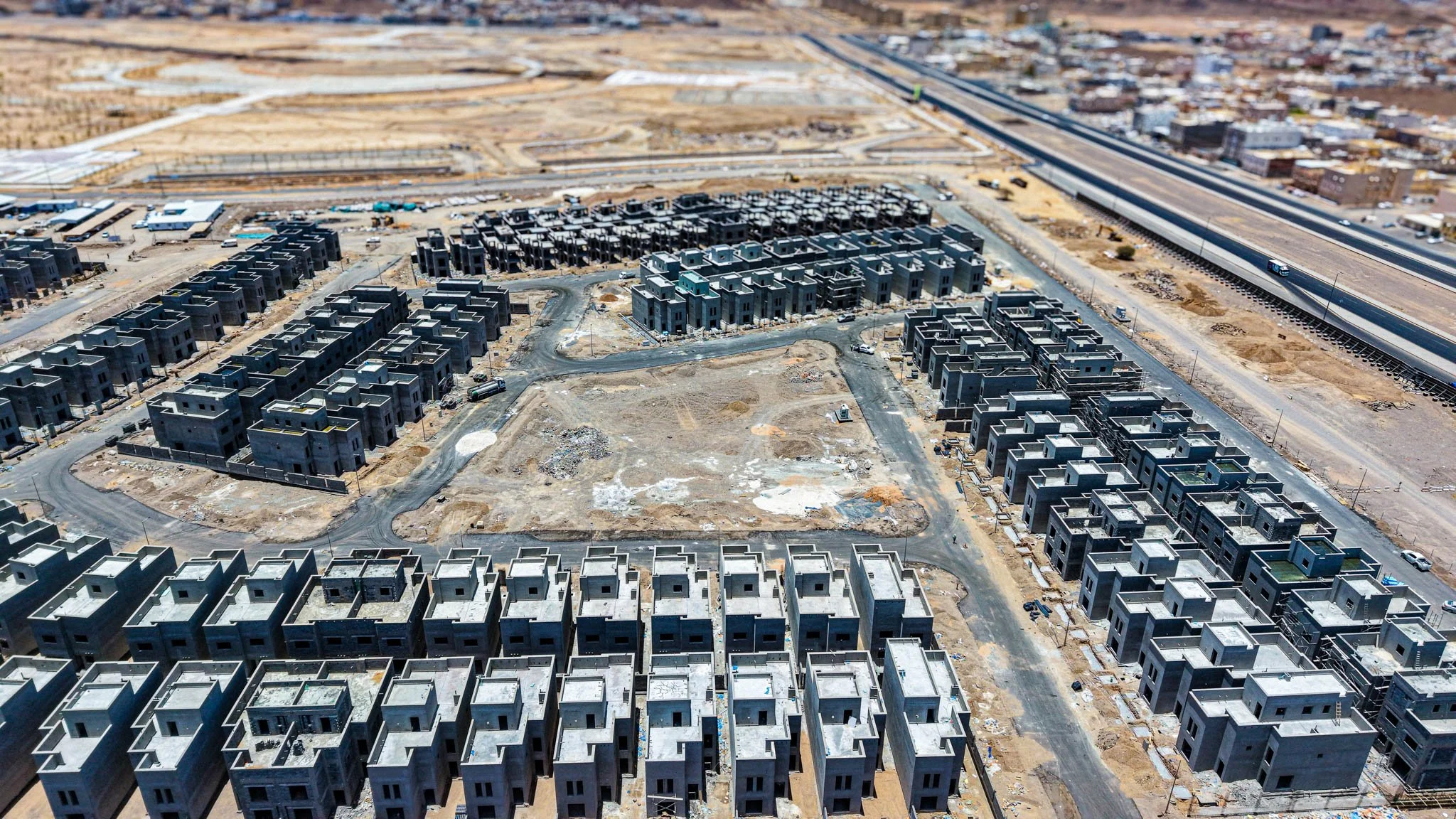

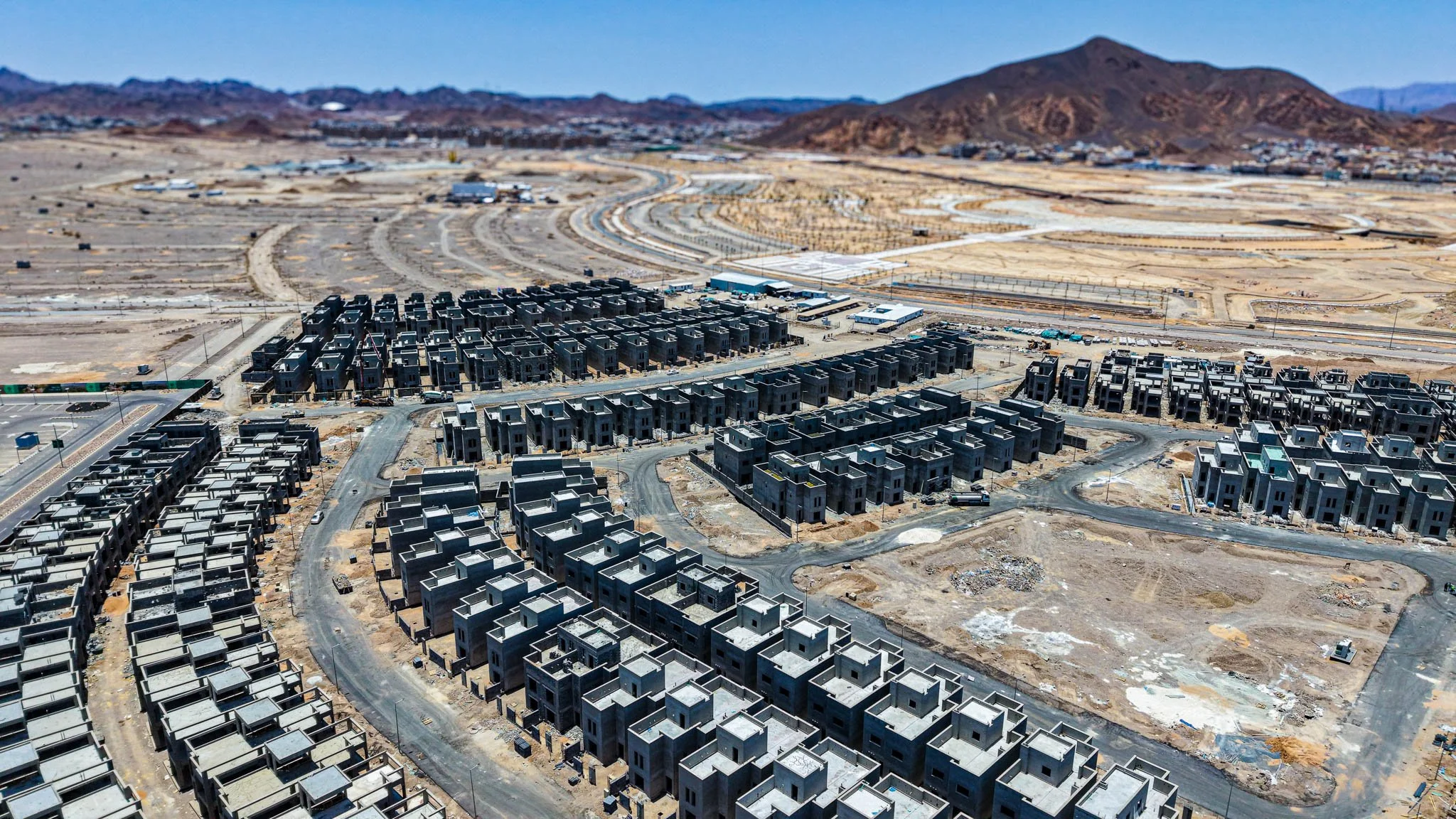

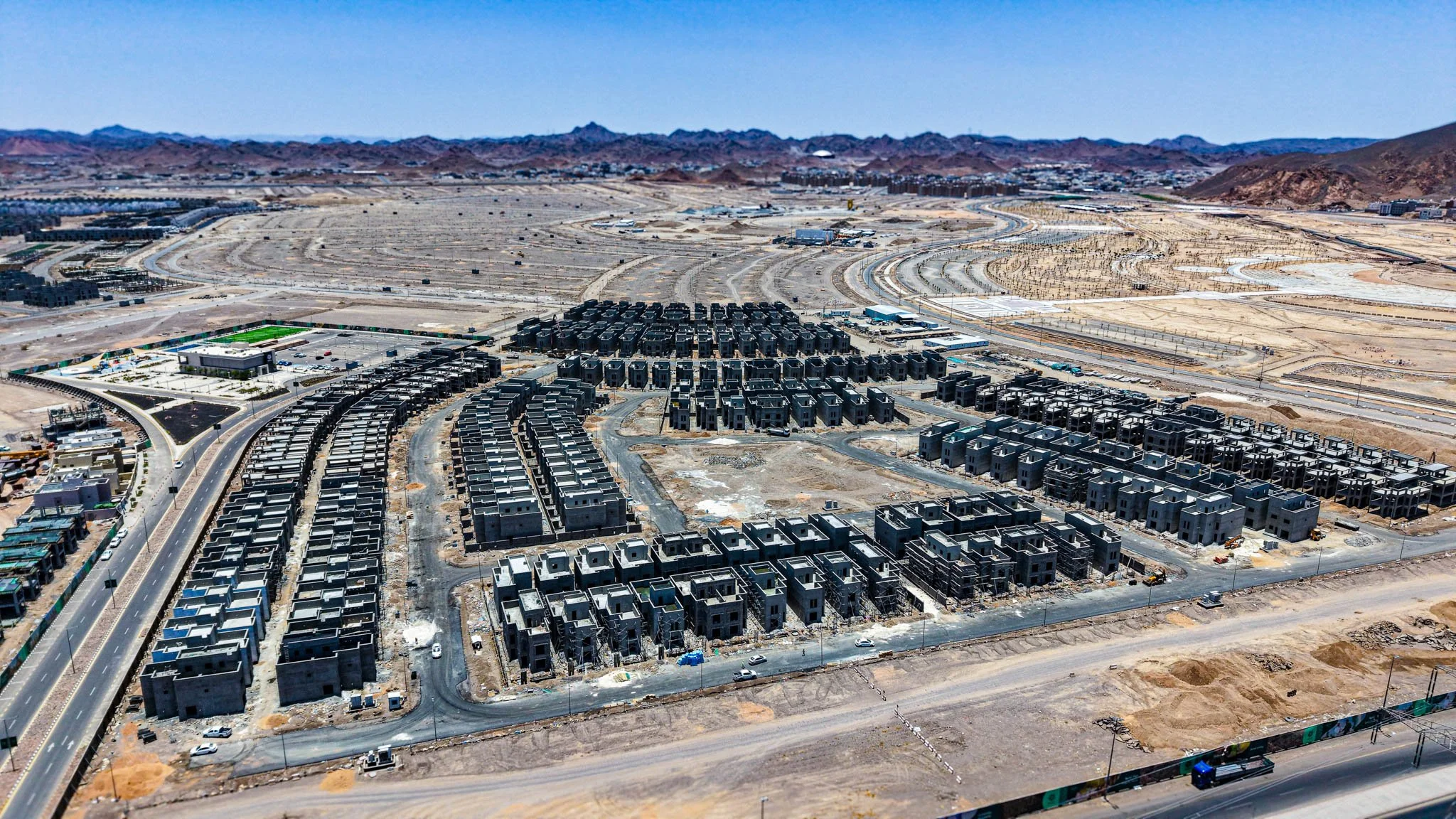

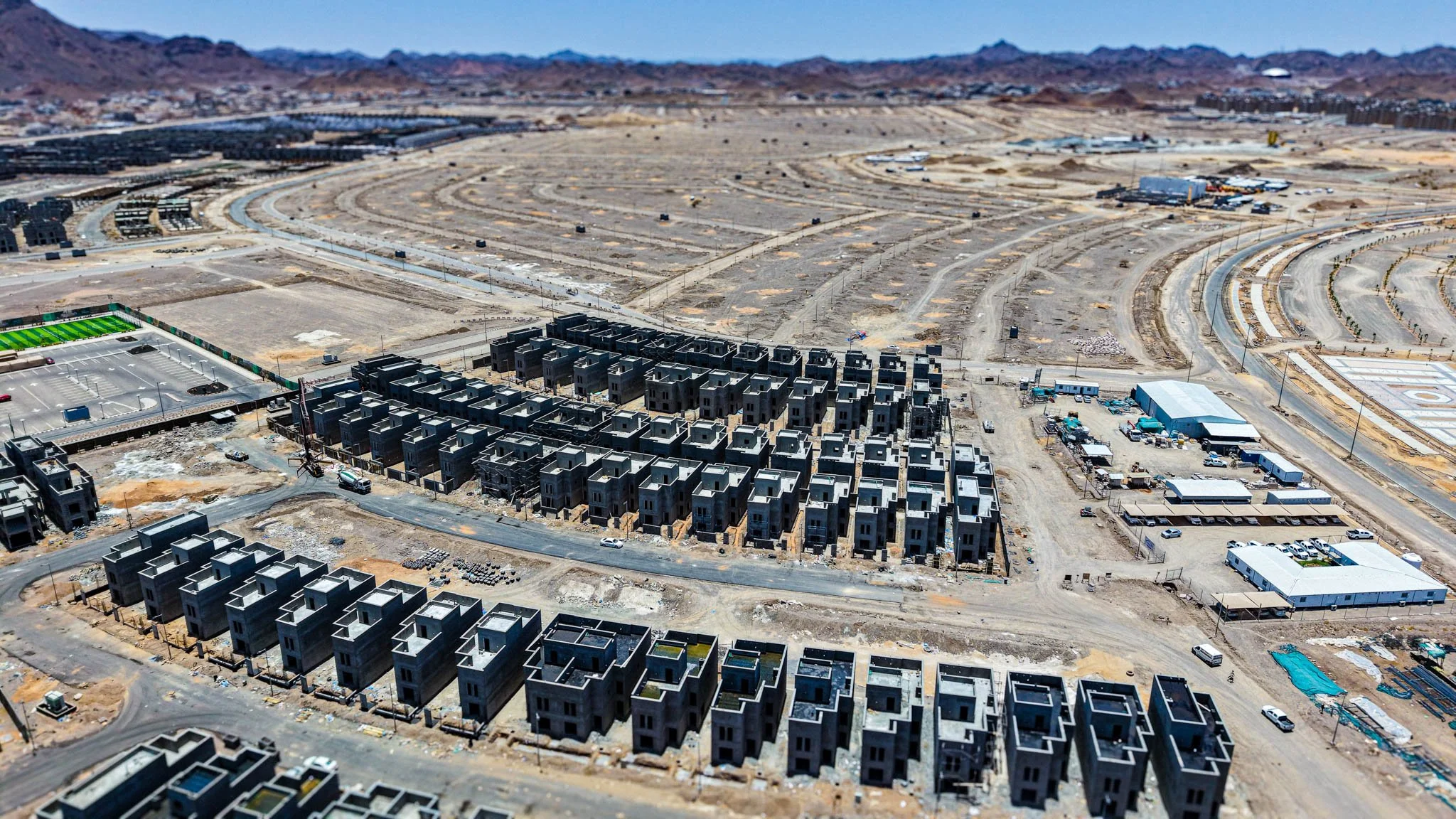

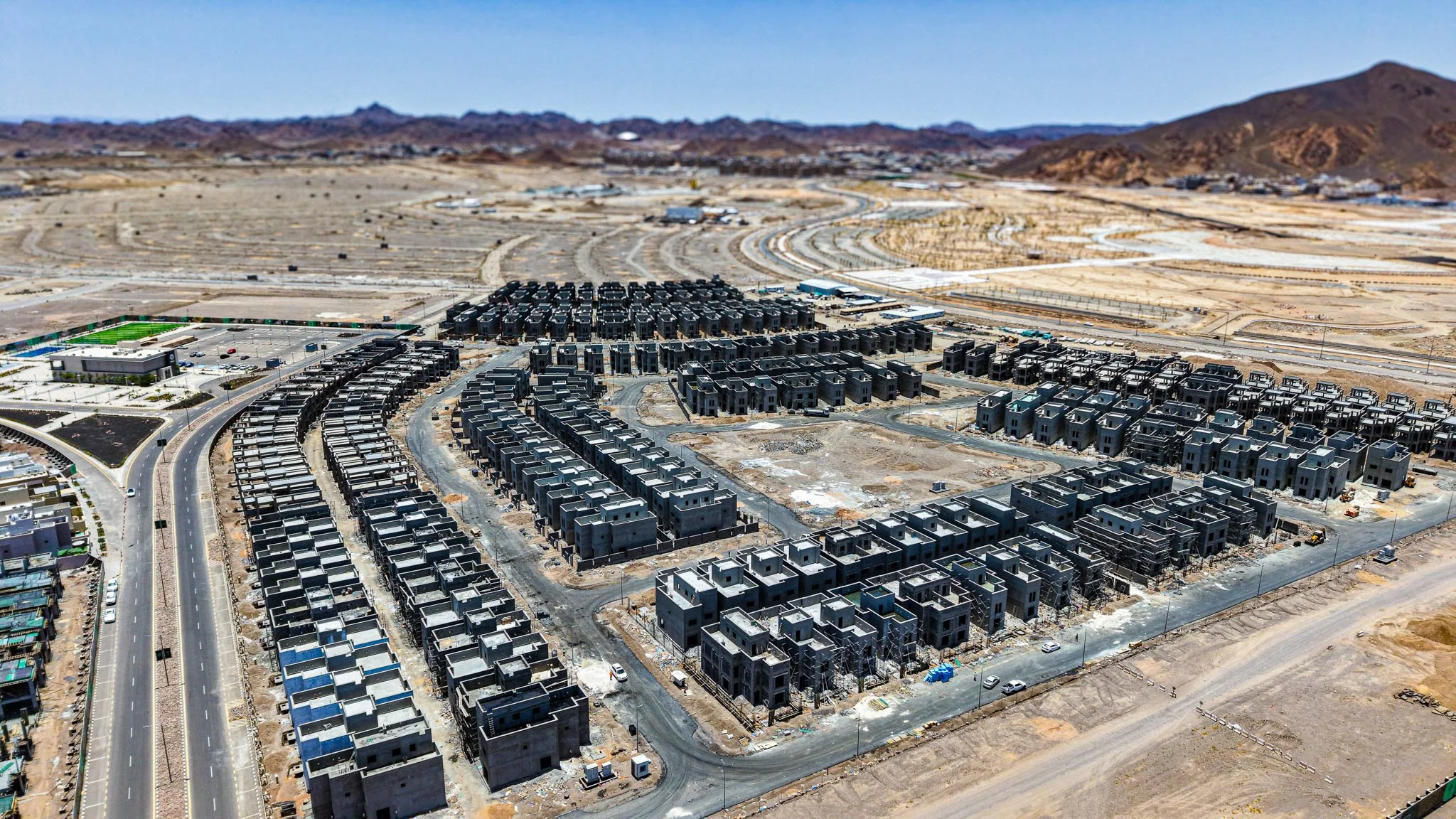

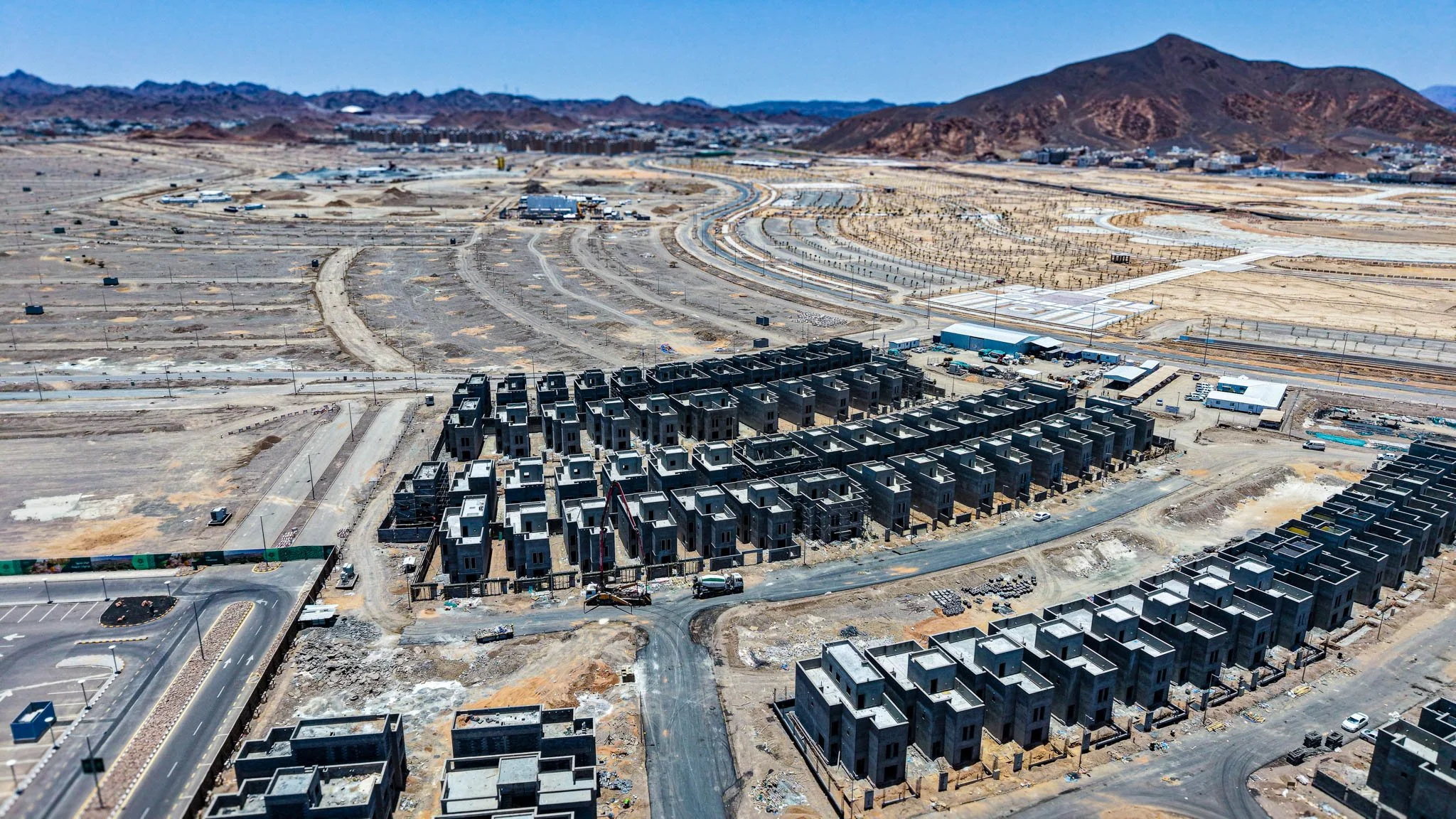

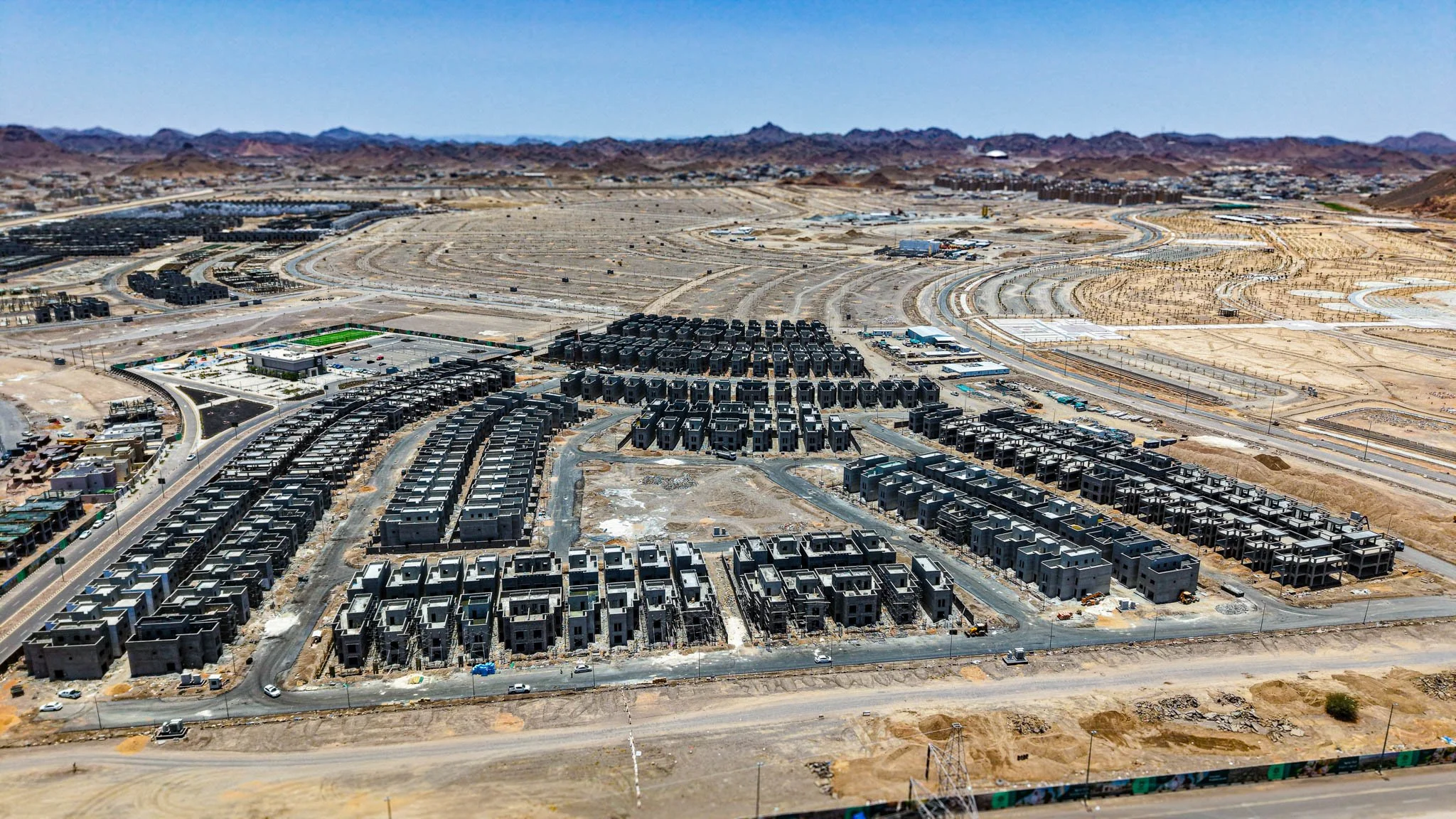

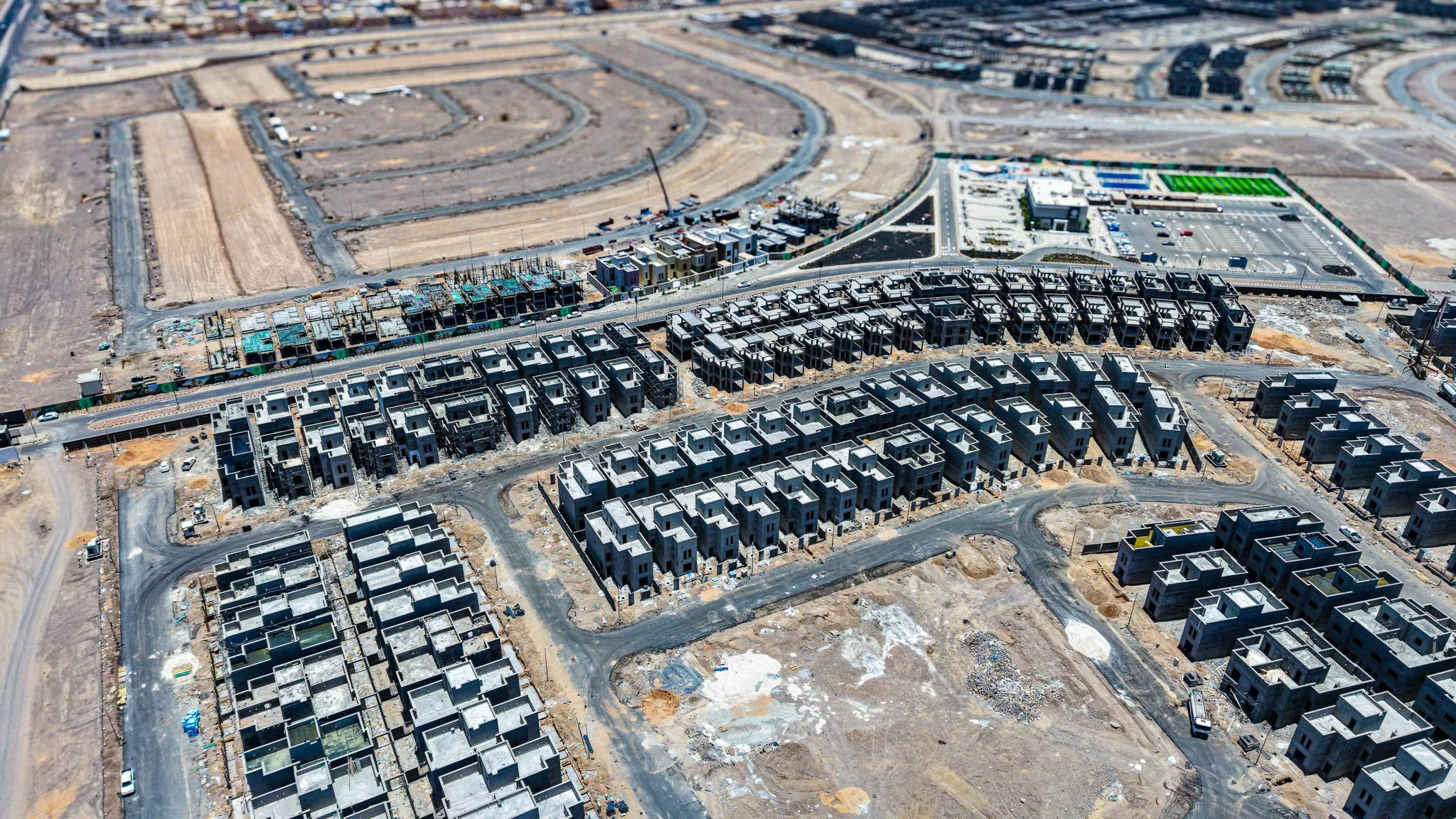

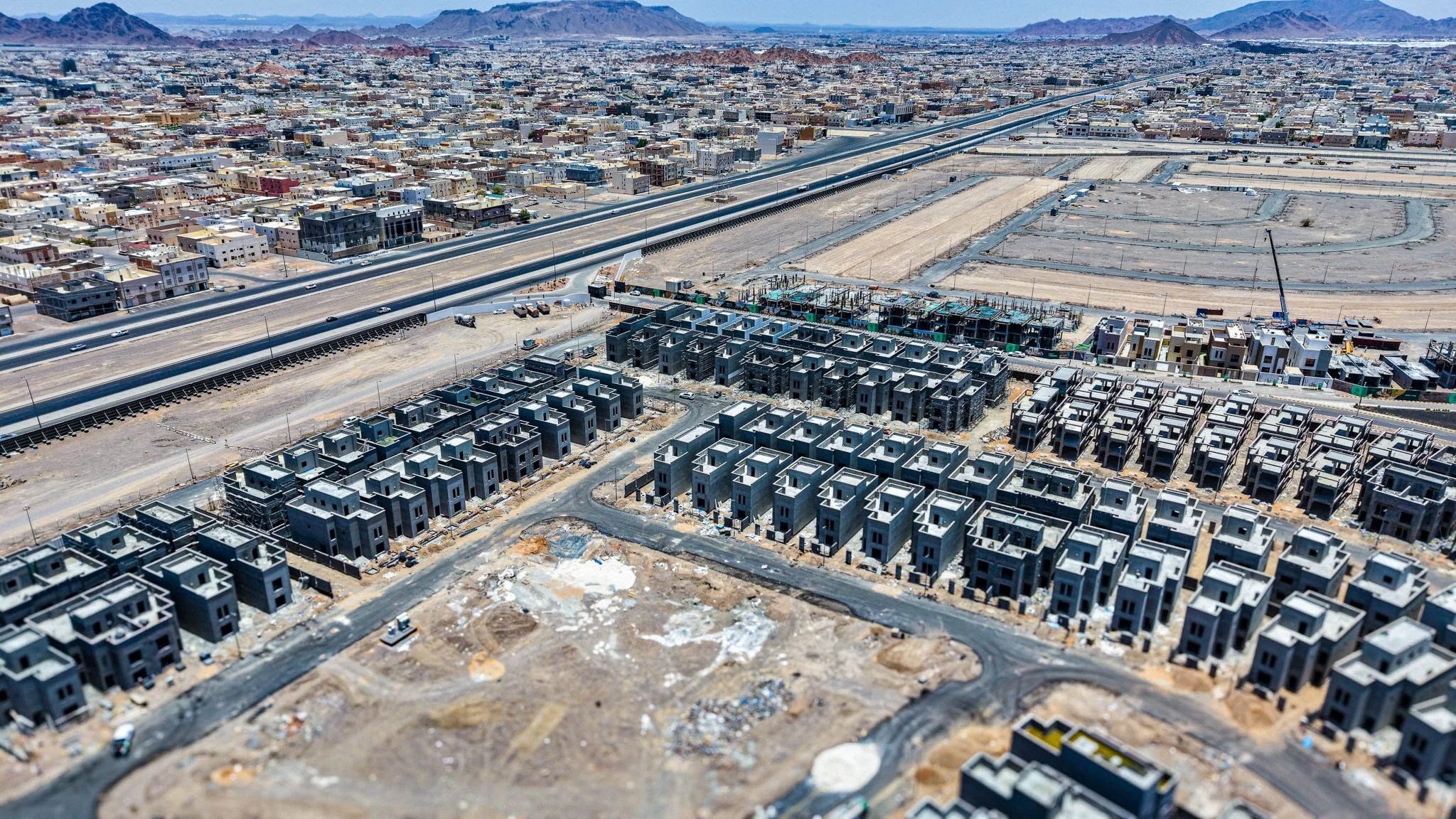

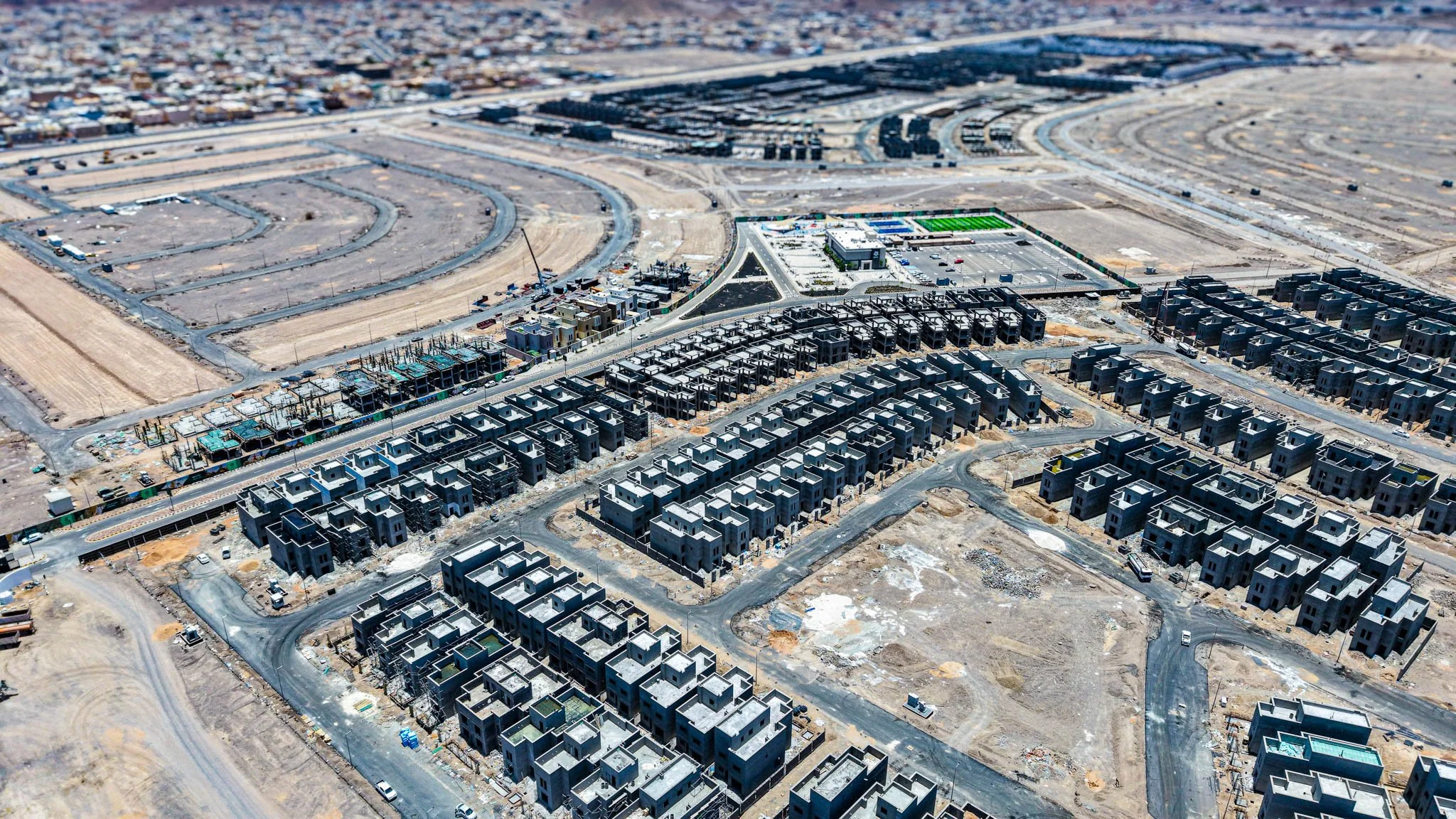

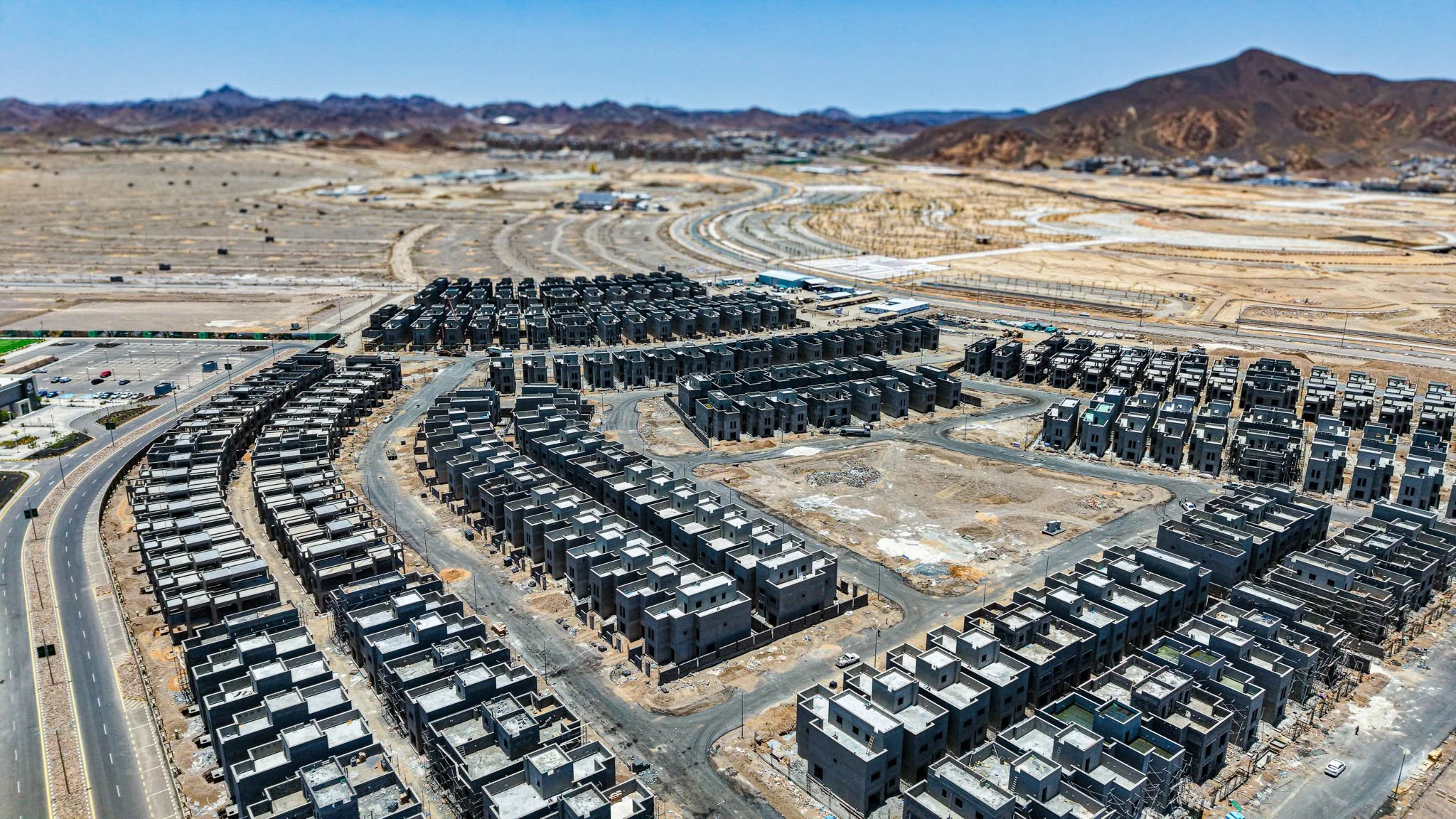

بالمقارنة مع زيارة مايو 2026، نلاحظ تحولاً جذرياً من مواقع قيد الإنشاء الإنشائي إلى كتل عمرانية مكتملة الهيكل. تم إغلاق كافة الفتحات الإنشائية الكبيرة، وبدأت المعدات الثقيلة الخاصة بالخرسانة في الانسحاب لصالح معدات التشطيب وتنسيق الموقع العام.

المراحل القادمة المتوقعة

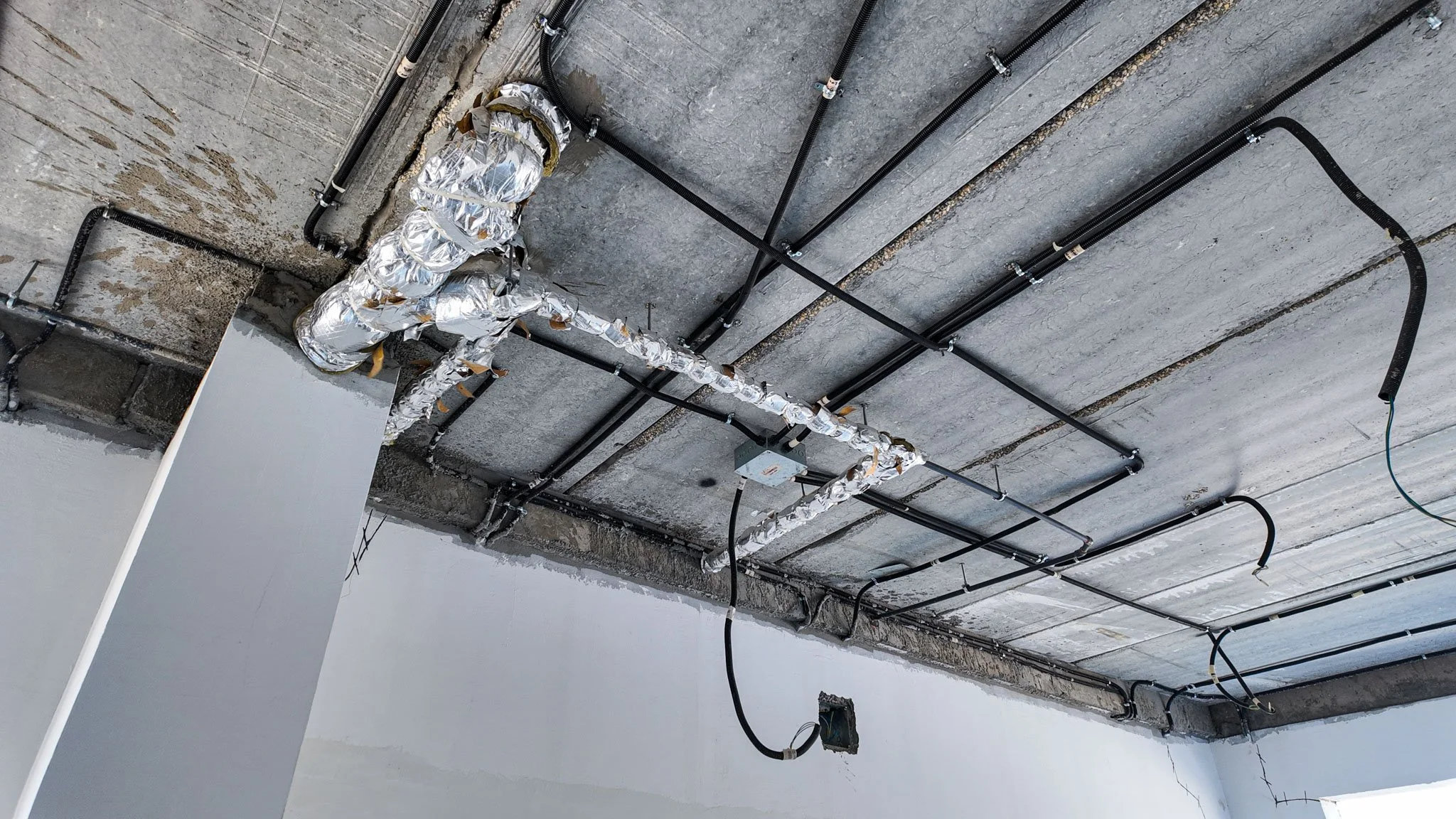

استكمال أعمال اللياسة الخارجية، البدء في تركيب النوافذ والأبواب، وتكثيف العمل على تمديدات الأنظمة الميكانيكية والكهربائية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +2%
أعمال التشطيب▲ +4%
0%
الأسوار والأحواش▲ +5%
0%
الهيكل الإنشائي
0%
الأساسات
0%

Site (360)

ثلاثي الابعاد

الموقع العام

صور درون

النماذج

M1

M2

M4

M5
